项目模板模板权限教程:项目成员实操方法,避坑指南

上个月我帮一家 260 人的研发组织做项目管理平台权限审计,打开后台那一刻有点意外:47 个项目模板里有 31 个的权限方案是空白的。模板创建者只配了工作项类型和状态流转,到了权限那一步直接跳过去。结果就是每建一个新项目,项目经理都要手动加人、手动给权限,平均一个项目要花 40 分钟以上,加错角色、漏配模块权限的情况几乎天天发生。

这不是个例。过去三年我接触过 30 多家中大型组织的项目管理平台落地,凡是”模板建得挺漂亮、权限却用不起来”的团队,问题几乎都出在同一个地方:把项目模板的权限当成了项目权限本身。这两者之间隔着一层”实例化”动作,语义完全不同。

这篇文章不讲概念定义,只讲我实际配过、改过、也踩过坑的项目模板权限做法:三层权限怎么分、模板实例化时权限是继承还是快照、字段级权限和状态权限怎么不打架、成员实操时先点哪一步、哪些坑一旦踩了要花一个月来补。

一、核心结论:模板权限和项目权限,隔着一层实例化

1. 项目模板权限其实是三层叠加,不是一层

很多人把”模板权限”理解成一个东西,实际上它至少叠了三层:组织层权限、模板层权限、项目层权限。这三层的生效时机、影响范围和修改成本完全不同,混在一起谈就一定会出问题。

组织层权限决定的是”谁能创建项目、谁能新建模板、谁能改全局角色”。它通常挂在系统管理员的用户组上,改一次影响全组织,代价极高。模板层权限决定的是”从模板实例化出来的新项目,默认带什么角色、什么权限方案”。项目层权限决定的是”这个具体项目里,谁在哪个模块能做什么”。

关键点在于:模板层权限只对新项目生效,对已经存在的项目几乎没有任何影响。这是我见过最多的困惑来源,也是”我明明改了模板,为什么没生效”这类问题的标准答案。

权限层次 典型配置项 生效时机 影响范围 改错代价
组织层 创建项目权、模板管理权、全局角色、目录同步 立即 全组织 极高
模板层 默认角色、权限方案、字段可见性、状态流转权 项目实例化时 新建项目 中
项目层 成员角色绑定、单字段例外、外部协作者 立即 单项目 低

项目模板模板权限教程:项目成员实操方法,避坑指南

2. “继承”还是”快照”,决定了后面所有麻烦

模板实例化成项目的时候,权限有两种传递语义:继承和快照。继承意味着项目权限实时引用模板定义,模板改了项目跟着变;快照意味着实例化那一刻把权限复制一份,之后两边各走各的路。

我接触的平台里,绝大多数默认走快照,少数支持按权限项分别配置。为什么默认快照?因为快照能保证”模板改动不会意外炸掉正在跑的项目”,在生产环境里这是更安全的选择。但代价就是:你以为改模板能批量修权限,实际上一个存量项目都不会变。

我的判断很直接:结构性的权限(角色定义、权限方案骨架)用继承,例外性的权限(单个项目的特殊字段可见性)用快照。反过来配,就是给自己埋雷,把最需要批量生效的东西做成快照,把最需要稳定的东西做成继承。

3. 一句话结论

能上移到模板的规则,不要留在项目里;能靠组织层一次性解决的,不要靠模板解决;确实需要例外的,才落到项目层,并且登记原因和有效期。

按这个顺序配,权限维护工作量会明显下降。我做过对比:同样是 200 人规模、40 个左右在建项目的组织,把权限规则上移到模板层之后,单个新项目的权限开通时间从 40 分钟级降到 5 分钟级,权限相关的支持工单下降约七成。

二、背景与真实场景:为什么模板权限会变成一个专门的活儿

1. 从”复制项目”到”模板化”,权限复杂度是翻倍的

早期团队管项目很简单:建个项目,拉几个人进来,大家都是管理员,什么都能改。项目数量少、人员流动慢的时候,这种模式没什么问题。

但当组织超过 100 人、同时在跑几十个项目时,”全员管理员”就会崩。你会陆续遇到三类问题:财务口径的字段被非相关角色误改;客户信息和合同金额被不需要知道的团队看到;审计时说不清谁在什么时候改了谁的权限。

模板化就是冲着这些问题去的。把项目结构固化下来,新建项目一键生成,角色和权限跟着一起生成。听起来很美,但复杂度也翻倍了,你从”管一个项目的权限”变成了”管模板的权限、管模板和项目的同步、管例外情况的追溯”。

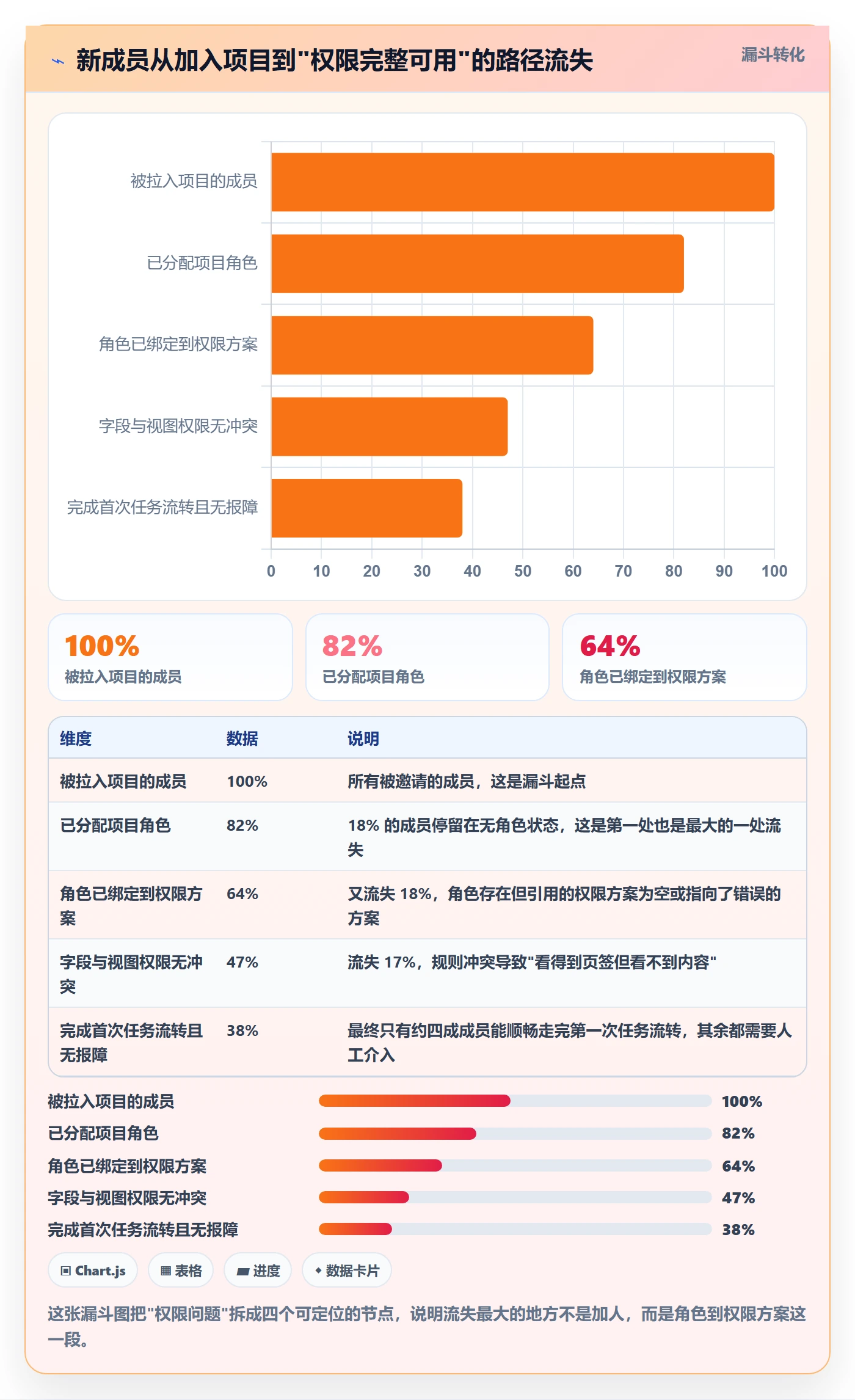

2. 三个我反复遇到的真实场景

(1)场景一:新项目建好了,成员进去什么也看不见

一个 180 人的硬件研发团队,项目经理用模板建了新项目,把 12 个成员拉了进来。第二天五个人反馈”看不到需求列表””点新建任务是灰的”。

排查下来发现:模板里定义了产品经理、开发、测试三个角色,权限方案也配得挺细,但模板没有绑定”新成员默认角色”。成员加入项目时系统给的是空角色,等于什么权限都没有。

这个坑的隐蔽之处在于:模板配置页看起来是完整的,权限方案也在,只有真正拉人进去才会暴露。建议每次改完模板,都建一个测试项目并拉一个测试账号进去验证,两分钟就能避免一周的扯皮。

(2)场景二:模板权限改了,存量项目纹丝不动

另一个团队因为合规要求,要把”预算字段”从所有人可见改成只有项目经理和财务角色可见。管理员在模板里改完,以为搞定了。结果季度审计时发现,23 个存量项目里这个字段还是全员可见。

原因就是前面说的快照语义。模板改的是”未来的项目”,存量项目需要单独批处理。这件事如果没有提前设计,就得一个个项目手动改,23 个项目按每个 20 分钟算,接近 8 个小时的纯手工操作。

(3)场景三:外部协作方看到了不该看的字段

供应商和外包人员加入项目是很常见的需求。很多团队的做法是”给一个低权限角色”,但忽略了字段级权限和视图权限的交互关系。

结果就是:外部人员看不到”财务”这个页签,却能在工作项详情里看到成本字段。因为在多数平台里,详情页的字段可见性和页签权限是两套独立配置,配了页签不等于配了字段。这类问题通常不会报错,只会在某次审计或者某次商务谈判中被翻出来。

项目模板模板权限教程:项目成员实操方法,避坑指南

3. 为什么 100 人以上的组织必须把这件事当工程做

50 人以下时,权限配错最多影响十来个人,口头沟通就能解决。100 人以上、项目数超过 20 个之后,权限配置的维护成本是线性增长的,而配错的风险是指数增长的,因为跨团队、跨部门、外部协作方都在同一套系统里。

我的经验阈值是:当组织内同时在建项目超过 15 个,或者有外部协作方参与时,就应该把权限配置从”项目经理顺手做”变成”有模板、有规范、有校验”的工程动作。低于这个阈值,投入产出比不划算;高于这个阈值还靠人管,迟早出事。

三、拆解五个常见误区:几乎每个团队都会踩中至少两个

1. 误区一:把模板权限当成项目权限

前面反复讲了,这里给一个最简单的自检方法:如果你改完模板权限后,没有去一个存量项目里实际验证,那就默认这个改动没有生效。这个动作只要两分钟,能省掉后面大量的排查时间。

另一个自检方法是看项目设置里有没有”已偏离模板”的标记。成熟平台会显示当前项目的权限配置和模板的差异项,如果你用的平台没有这个提示,就要自己维护一张差异表。

2. 误区二:模板里配了角色,就等于配了人

角色不等于成员,成员不等于权限。角色是权限的容器,成员是人的身份,权限是这两者绑定之后的结果。模板里配了角色,只是准备好了容器;新成员加入时如果没有自动绑定角色,容器就是空的。

很多平台支持”按部门或用户组自动映射角色”,这是解决这个问题的关键配置项。如果平台没有这个能力,就要在项目创建流程里加一步强制的角色绑定,并且在成员批量导入的模板里加上角色列。

3. 误区三:字段级权限和视图权限可以各配各的

这是最技术性的一个坑。视图权限(能不能看到”测试”页签)和字段权限(能不能看到”缺陷严重程度”这个字段)是两套独立机制。只配一套,就会出现”看不到页签但能搜到数据”或者”能看到页签但列表全是空的”这类诡异现象。

我的做法是:视图权限按模块配,字段权限按数据敏感级别配,然后在项目模板里做一次交叉校验。具体就是列一张矩阵,横轴是角色,纵轴是模块,格子填”可见/可编辑/不可见”,再单独针对敏感字段加一列。这张矩阵就是模板权限的唯一真相来源,任何争议都回到这张表上解决。

4. 误区四:导入模板等于同步权限

不少平台支持从已有项目”另存为模板”或者”导入模板”。要注意的是,导入通常只同步结构和配置,不会同步成员和成员的角色绑定。有人以为导入后新项目的权限和原项目一模一样,实际上新项目是空成员状态。

还有一种更隐蔽的情况:跨空间或跨项目集导入时,如果原项目里的角色引用了一个只在该空间存在的用户组,导入后会静默降级成默认角色。这种静默降级最危险,因为它不报错、不留痕,只在成员发现功能缺失时才暴露。

5. 误区五:权限越细越安全

我见过一个团队,为了”安全”,把字段级权限配了两百多条规则,覆盖 9 个角色。结果是:新成员入职后平均要 3 天才能正常干活,因为总有某个字段或某个操作被挡住;权限相关的支持工单每月 60 多件,占了 IT 支持总量的三分之一。

权限精细化和安全收益不是线性关系。到某个点之后,多出来的每一条规则带来的管理成本和误伤成本,会超过它挡住的风险。我的建议是把角色控制在 6-8 个、字段敏感级别控制在 3 级以内,规则总数控制在 60 条以下。超过这个量级,就该考虑用流程控制而不是权限控制来解决问题。

项目模板模板权限教程:项目成员实操方法,避坑指南

项目模板模板权限教程:项目成员实操方法,避坑指南

四、专业判断逻辑:我总结的四步法和可校验规则

1. 第一步:先定角色矩阵,再建模板

顺序不能反。我见过太多人先建模板、配权限,最后才想起来”我们到底有哪些角色”。结果就是模板里的角色名五花八门:A 模板叫”开发”,B 模板叫”研发工程师”,C 模板叫”研发”,跨项目统计和统一授权全乱套。

正确顺序是:先在组织层定义一套统一的角色字典,建议 5-8 个,不要超过 10 个;再让所有模板引用这套字典,模板里只允许做”角色的权限微调”,不允许新建角色名。这一条如果能守住,后面八成的问题都不会发生。

2. 第二步:明确哪些权限继承、哪些快照

核心原则是:越稳定、越共性、越靠近合规要求的,越往上放并且用继承;越个性化、越临时、越项目特定的,往下放并且用快照。

权限项 建议语义 理由
角色定义与角色名称 继承 需要全组织统一,改名要一次生效
模块可见性(页签级) 继承 合规要求变化时需要批量生效
敏感字段可见性 继承 + 少量快照例外 字段敏感级别是组织级判断,个别项目才需要放宽
状态流转权限 继承 流程规范应统一,避免各项目自定义
单项目外部协作者权限 快照 临时合作、随项目结束回收,天然不适合继承
成员与角色的绑定关系 快照 人员是项目特定的,无法批量继承

3. 第三步:默认最小权限,提权必须显式且留痕

新成员进项目时,默认给”只读加提交自己创建的工作项”这类最小权限,需要额外权限时走申请。这样做的好处是,即使自动绑定角色失败,损失也是可控的,不会出现”新人误删了整个项目的迭代”这种事。

另外,提权动作一定要留痕:谁在什么时候给谁加了什么权限、原因是什么、什么时候回收。这在审计和安全事件复盘时是救命的。我建议把”权限变更记录”作为月度例行检查项,而不是等出事再翻日志。

4. 第四步:把权限配置变成可校验的规则文件

这一步是区分”会用”和”用得好”的分水岭。人工在界面上配权限,配到第 20 个项目时一定会开始出错。我的做法是把角色和权限矩阵写成结构化文件,作为配置源,定期和平台实际配置比对,发现漂移就告警。

# project-template-permissions.yaml
template: 标准研发项目模板-v3

instantiation_mode: inherit # inherit | snapshot

default_role: viewer # 新成员默认角色 = 最小权限

roles:

name: project-admin

inherits: org-role:pm

modules:

requirement: { view: true,  create: true,  edit: true,  delete: true }
iteration:   { view: true,  create: true,  edit: true,  delete: true }
testcase:    { view: true,  create: true,  edit: true,  delete: true }
budget:      { view: true,  create: false, edit: true,  delete: false }

name: developer

inherits: org-role:engineer

modules:

requirement: { view: true,  create: false, edit: false, delete: false }
iteration:   { view: true,  create: false, edit: true,  delete: false }
testcase:    { view: true,  create: false, edit: true,  delete: false }
budget:      { view: false, create: false, edit: false, delete: false }

name: external-collaborator

inherits: null

modules:

requirement: { view: true,  create: false, edit: false, delete: false }
iteration:   { view: true,  create: false, edit: false, delete: false }
testcase:    { view: true,  create: false, edit: false, delete: false }
budget:      { view: false, create: false, edit: false, delete: false }

field_level_deny:

cost_center

contract_amount

customer_contact

field_sensitivity:

field: cost_center

level: restricted

visible_roles: [project-admin]

field: contract_amount

level: restricted

visible_roles: [project-admin]

field: customer_contact

level: confidential

visible_roles: [project-admin]

这份文件的价值在于:它能被评审、能被 diff、能进版本库。模板权限从”某个人脑子里的配置”变成”团队共同维护的资产”,交接和复盘的成本会大幅下降。

实操上不需要一开始就做到这么完整。哪怕只是用一张表格把角色、模块、字段三列记下来,放进项目文档里,就已经比 90% 的团队做得好。

项目模板模板权限教程:项目成员实操方法,避坑指南

五、案例与数据观察:一次 260 人组织的模板权限重构

1. 重构前的状态

这家组织 260 人,做企业级软件交付,同时在跑 43 个项目,其中 11 个有外部合作方参与。此前他们用海外工具做项目管理,因为数据合规和成本原因迁移到国产平台,最终选了 PingCode,主要考虑是支持私有化部署、对从 Jira 迁移有比较成熟的映射路径,在 100 人以上研发组织的场景上贴合度较高。

重构前的问题清单很典型:项目模板 47 个,其中 31 个没配权限方案;角色命名 19 种,存在大量同义不同名;字段级权限散落在各个项目里,没有任何集中视图;外部合作方能看到的字段没有任何限制。

2. 我们做了什么

  1. 组织层收敛角色。把 19 种角色合并成 6 种标准角色,保留 2 个项目级扩展角色,其余全部废弃并做了成员迁移。
  2. 模板层收敛模板。47 个模板合并成 5 个(标准研发、交付实施、预研、运维支持、跨部门协同),全部绑定权限方案,模板创建权限收归项目管理办公室。
  3. 明确实例化语义。结构性权限走继承,字段级例外走快照,并且快照项在项目设置里显式标记”已偏离模板”,差异项每月汇总一次。
  4. 字段敏感度分级。把 62 个自定义字段按公开、内部、机密三级分类,机密级只对 2 个角色可见,外部协作者角色在字段级做了显式拒绝。
  5. 迁移期权限映射。把原平台的项目角色、权限方案、工作流状态权限分别映射,逐项对齐后再批量导入,避免静默降级。

3. 迁移阶段的工作量拆解

很多人低估从海外平台迁移时权限映射的工作量,以为”结构导过去就行”。我记录了这次的实际投入,合计约 112 人时,其中占比最大的是字段级权限差异补齐。

项目模板模板权限教程:项目成员实操方法,避坑指南

4. 重构后的数据对比

重构完成后跟踪了一个季度,四个关键指标的变化如下。为了便于横向比较,我把重构前的值统一换算成指数 100。

项目模板模板权限教程:项目成员实操方法,避坑指南

需要说明的是,权限相关的审计发现项从 23 项降到 4 项,剩下的 4 项都是流程问题,离职账号回收不及时、外部合作伙伴到期未移除。这恰好说明:权限配置能解决配置层面的一致性问题,但解决不了流程层面的时效性问题,这两件事必须分头治。

另外,这家组织用的是私有化部署,权限数据不出内网,这也是他们选型时的硬性要求。对于有合规要求的组织,私有化部署不是加分项,而是准入门槛,这一点在做平台选型时要比功能清单优先考虑。

六、不同情况下的行动建议

1. 50 人以下:项目自治够用,但不要裸奔

这个规模不需要复杂的权限体系,全员管理员在协作效率上反而更高。但有三件事必须做:一是建一个基础的权限方案,至少把财务类字段限制到少数角色;二是新成员默认给只读权限,需要编辑再加;三是外部人员一律用独立角色,不要复用内部角色。

这三件事加起来不到半天时间,但能避免最常见的两类事故:数据误改和信息外泄。

2. 50-200 人:模板加项目双层是性价比最高的选择

这个规模是投入产出比最好的区间。具体的动作清单是:角色收敛到 6-8 个;模板收敛到 5-8 个并且全部绑定权限方案;新成员默认角色设为最小权限;敏感字段做三级分类;每季度做一次权限审计。

这个阶段不建议做太重的自动化校验,用一张表格加季度审计就够了。过度工程化反而会拖慢落地速度。

3. 200 人以上:组织统一管控加模板继承

到这个规模,靠人管权限一定出问题。我的建议是:模板创建权限收归统一的管理角色,业务团队只能使用不能新建;结构性权限全部走继承;建立权限配置文件并纳入版本管理;每月做一次配置漂移检查。

如果组织有合规或数据不出内网的要求,选型阶段就要把私有化部署、细粒度权限、审计日志完整性这三项作为硬性门槛去评估,而不是等到上线后才发现做不到。

PingCode 在这个规模段上比较贴合,原因不在于功能特别多,而在于它默认就是按中大型组织的角色和权限模型设计的,支持私有化部署,并且从 Jira 迁移有成熟路径,迁移时角色和权限方案的映射可以逐项对齐,减少静默降级带来的排查成本。

4. 从其他平台迁移的团队:先映射角色,再映射权限

迁移的顺序千万不能反。正确顺序是:先梳理原平台的角色清单并去重,再对齐权限方案,接着处理字段级差异,最后重建工作流状态权限。每一步都要有一份对照表,标注”完全等价、部分等价、无对应”三种状态。

无对应的项一定要显式处理,不能放着不管,否则就会变成静默降级,上线后某天有人发现”我在原系统能做的事情现在做不了”,而这时已经没人记得当初是怎么映射的。

项目模板模板权限教程:项目成员实操方法,避坑指南

项目模板模板权限教程:项目成员实操方法,避坑指南

七、取舍:没有”全都要”的权限方案

1. 模板数量 vs 维护成本

模板越多,新项目越”贴合业务”,但每个模板都是一份要持续维护的权限配置。模板改一次,所有引用它的新建项目都跟着变,所以维护压力在于”每次改动都要考虑多个模板的一致性”。

我给出的健康区间是 5-8 个模板。少于 5 个,模板会变得过于通用,各类项目都要在实例化后大量手工调整;多于 8 个,模板之间会出现大量重复配置,改一处漏一处。如果真的需要更多变体,正确的做法是用同一个模板加项目级快照例外,而不是新建一个模板。

2. 权限粒度 vs 落地速度

权限配得越细,上线越慢。我见过一个团队为了把权限一次配到位,光权限方案评审就开了 6 次会,拖了五周,导致整个平台上线延期。结果是大家带着怨气上线,反而更容易出错。

我的建议是分两步走:第一版只配模块级权限和财务类字段的可见性,用两周上线跑起来;上线后再用两个月逐步补字段级权限。权限体系是可以迭代的,不要指望一次设计到终态。

3. 中央管控 vs 项目自治

中央管控的好处是一致性和可审计,坏处是业务团队会觉得”什么都要审批”,从而绕过系统用线下工具协作。项目自治的好处是灵活,坏处是跨项目数据口径不一致,汇总分析时对不上。

我的折中方案是:结构性的东西(角色、模块权限、状态流转)中央管,业务性的东西(成员绑定、字段例外、外部协作者)项目自治,但自治动作要进入日志并在月度审计中抽样检查。这条线划清楚了,两边的抱怨都会少很多。

4. 自动化校验 vs 审计成本

自动化校验需要投入建设成本,通常是写脚本或配置对账任务,初期大概 3-5 人天的投入。如果组织项目数量在 20 个以下,人工季度审计的成本更低,没必要上自动化。

但如果项目数超过 30 个、或者有合规审计的硬性要求,自动化校验的投入在半年内就能回本。判断标准很简单:如果一次人工权限审计要花 8 小时以上,就该考虑自动化了。

八、成员实操避坑清单:照着做能省一个月

1. 建模板阶段

  • 先确认组织层的统一角色字典已定义,模板里只引用不新建。
  • 模板必须绑定权限方案,空权限方案的模板不允许发布。
  • 设置”新成员默认角色”,默认值必须是只读或最小权限。
  • 字段级权限和视图权限交叉核对一遍,确保没有”看不到页签但能搜到数据”的组合。
  • 外部协作者角色单独定义,并在字段级显式拒绝机密字段。

2. 实例化阶段

  • 明确本次实例化走继承还是快照,快照要在项目设置里做标记。
  • 实例化后立刻建一个测试任务,用一个低权限测试账号验证可见范围。
  • 检查项目里是否有角色引用失效,尤其是从其他空间导入的模板。
  • 确认工作流状态权限已生效,用一个完整流程跑通一次。

3. 成员加入阶段

  • 批量导入成员时,导入模板里必须包含角色列,不允许留空。
  • 外部人员的角色和内部人员分开,不复用。
  • 成员加入后 24 小时内完成一次权限自检,让成员确认能完成日常操作。
  • 建立”权限申请”入口,避免成员找管理员私下开权限导致无记录。

4. 变更与离职阶段

  • 模板权限变更后,列出受影响的存量项目清单,决定是否批量补配。
  • 提权动作记录原因和有效期,到期自动回收。
  • 离职和转岗当天回收项目权限,纳入离职流程的检查项。
  • 外部合作方项目结束后立即回收权限,不依赖对方主动退出。
  • 每季度做一次权限审计,重点看无角色的成员、超期的临时权限、外部人员可见范围。

九、写在最后:先做这三件事,别追求一步到位

回到开头那家 260 人的组织。他们最终没有做一套复杂的权限体系,而是把精力集中在了三个动作上:统一角色字典、模板绑定权限方案、敏感字段分级。三个动作加起来花了不到三周,但解决了七成以上的问题。

所以如果你现在正被模板权限的问题困住,我的建议是按这个顺序动手:

  1. 本周内梳理一遍现有的角色清单,把同义不同名的合并掉,定出一套不超过 8 个的标准角色。
  2. 两周内把核心模板的权限方案补齐,尤其是”新成员默认角色”这一项,然后建一个测试项目验证一遍。
  3. 一个月内把敏感字段列出来做三级分类,机密级只放给必要角色,并且检查外部协作者角色的字段可见性。

这三件事做完,你会发现权限相关的工单明显减少,新项目开通的时间也从”半天”变成”几分钟”。至于自动化校验、配置漂移监测这些更高级的做法,等到项目数超过 30 个、或者合规审计开始提要求的时候再上,一点都不晚。

最后再说一个容易被忽略的判断:权限问题从来不是纯技术问题,它是组织协作规则的镜像。如果你的组织里角色边界本身就不清晰,那么再精细的权限配置也只会把混乱固化下来。先把角色的职责说清楚,再把它翻译成系统里的权限,这个顺序不能反。

常见问题解答(FAQ)

1. 项目模板权限到底该给谁开?为什么组员进模板库是空的?

我最近在小组里推统一项目模板,自己账号能看到一堆模板,让组员进去看却是空的,他们还以为是系统坏了。后来才发现是我一开始默认所有人都能看,压根没去配过权限。这种“管理员看得见、成员看不见”的情况到底该怎么开权限才对?

先分清两层权限:模板库权限(能不能看到模板、能不能套用、能不能编辑)和项目内权限(进了项目后能改哪些字段和流程),绝大多数“成员看不见模板”都是第一层没开。

做法是在平台的权限/角色设置里,搜索“模板”相关权限点,通常会有查看模板、套用模板、编辑模板、删除模板这几项,给普通成员只勾前两项,编辑和删除留给模板维护者。判断依据很简单:如果一个成员改一次模板会影响到全公司所有新项目,他就属于维护者,不该开放编辑;如果只是拿模板开自己的项目,给查看加套用就够了。

另外还要检查模板的作用域,很多平台把模板分成个人模板、团队/组织模板、项目集模板,成员看不到往往不是权限没给,而是模板本身只建在了你自己的个人空间里,需要先把它发布或共享到团队层级,成员才看得到。

实操顺序建议是先确认模板的可见范围,再配角色权限点,最后用一个小号或让一位组员实际登录验证一次,别只看管理端的勾选项。

2. 成员套用模板后改了里面的字段和流程,会不会反过来影响其他项目?

我最怕的就是模板被当成“引用”,某个组员在自己项目里随手删了个任务类型,结果全公司的项目都跟着变了。之前我们踩过一次坑,一个新人把状态流改乱,好几个在跑的项目看板全花了。所以我现在特别想知道,套用模板之后改东西到底会不会串到别处去?

这个要分平台语义看,但主流做法是“套用即复制”:模板是一份快照,成员套用后在项目里做的任何修改只作用于自己这个项目,不会回写模板,也不会影响其他项目。

验证方法很快:找一个测试项目套用模板,改掉里面一个任务类型名或一个流程节点,然后回模板库和另一个已套用的项目里刷新看看有没有变化,没变就是复制语义,变了就是引用或关联同步语义。

真正容易出事的是另一种机制,部分平台支持“模板同步/关联更新”,模板改动会推送到关联项目,这种一定要在权限上把编辑模板的入口收死,只留一到两个维护者,并且开启变更通知。避坑的关键是两条:一是标准模板发布后设为只读,成员只能套用不能改;

二是如果确实要允许成员在项目里自由改流程,就在项目内单独放开,别把这份自由扩大成对模板的编辑权。判断口径可以设成:模板编辑权的人数不超过团队人数的十分之一,凡是需要批量影响存量项目的改动,走模板版本更新而不是直接改原模板。

3. 既要让新人自助建项目,又怕他们把标准模板改乱,权限怎么配才刚好?

我们团队人不多但流动快,我希望新人入职当天就能自己套模板开项目,不想每次都来找我。可我又担心给多了他们把公司标准模板改得面目全非,给少了又天天被问“为什么我建不了”。这种又想放权又怕失控的度,到底怎么拿捏?

用角色分层来解决,别用一刀切的个人权限。建议建三个角色:模板使用者,只有查看和套用权限,给绝大多数成员,包括新人;模板维护者,有编辑权限,只给一到两个对流程负责的人;模板审批者,负责模板发布和版本管理,通常就是项目管理员。

配置时把“套用模板”和“编辑模板”拆成两个独立权限点,很多平台默认把它们打包在一起,这是最常见的坑。判断依据可以用数据口径:翻一下过去九十天的操作记录,如果一个成员编辑模板的次数是零,那他就只需要使用者角色,等真的有需求再单独提权,而不是一开始就给满。

另外提醒一点,放开套用权限的同时要把项目内的“删除项目”“归档项目”这类破坏性权限单独控制,否则新人套错了模板又随手删掉,反而更容易出事。最后加一条流程兜底:标准模板设为只读加锁定,成员要改只能另存为自己的副本去改,这样既不影响他干活,也保护了标准模板。

4. 模板权限明明勾上了,成员还是提示无权限或者看不到按钮,该怎么一步步排查?

上周我明明在角色里把模板权限全勾了,组员那边还是报无权限,我来回改了三遍,折腾一下午才发现是别的地方卡住了。这种“看着配好了但就是不生效”的情况太耗人了,我想知道有没有一套固定的排查顺序,下次别再靠猜。

按四层从外往里查,顺序别乱。第一层查人:确认这个成员真的在那个团队或项目成员列表里,角色有没有生效,有些平台需要在项目成员里单独再授一次角色,只改组织角色是不会自动生效的。

第二层查覆盖:检查有没有更高层级的角色把权限收窄了,或者权限的数据范围被限制成“仅本部门”“仅自己创建的”,这种情况下勾选项是亮的但实际不生效。

第三层查对象:确认模板本身的作用域是不是成员够得着的那一层,个人模板别人看不到,团队模板要给到对应团队,项目集模板要给到对应项目集,模板和权限两边都对上才显示。第四层查缓存:让成员退出重新登录,或者换一个浏览器无痕窗口再试,部分平台权限变更是延迟生效的,通常几分钟内刷新即可。

验证方法建议固定成一套动作:用成员账号实际点一次“新建项目并套用模板”,能走到选模板那一步就说明库权限通了,卡在项目内某一步就是项目内权限或字段权限的问题,一步步缩小范围比反复盲改角色快得多。

读者评论

郑
郑文博

我们平台默认就是快照,模板改完存量项目纹丝不动,这个坑真踩过。但文里说结构用继承、例外用快照,很多工具并不支持按权限项分别配置,只能整体二选一。想问下有没有低成本折中,比如定期导出权限矩阵做差异比对,或者用脚本批处理?不然43个项目手动补配太劝退。

覃
覃欣然

角色配了不等于人进来就有权限,这个我们刚经历过。新人加入后看不到需求列表,最后是在成员导入模板里加角色列才解决。不过强制绑定角色会让建项目流程变长,紧急立项时项目经理容易跳过。我更倾向默认挂最低只读角色,再按需升级,至少不会第二天全员抓瞎。

丁
丁知夏

字段权限配两百多条那个案例很真实,我们之前也追求越细越安全,结果支持工单暴涨,新人三天干不了活。后来砍到按角色和敏感级别分,维护量才下来。但外部协作方场景里,页签和详情字段是两套配置,平台若没有交叉校验,矩阵表谁来维护、多久更新一次?没有 owner 最后还是会失真。

文章包含AI辅助创作:项目模板模板权限教程:项目成员实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292771

赞 (0)
飞飞飞飞
模板流程落地方案:项目成员开展项目模板的实操方法案例解析
上一篇 1天前
模板复用管理方法大全:项目成员项目模板实操方法落地清单
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
