模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

2024 年春天,我被一家做智能硬件的公司拉去做一次项目流程“抢救”。他们的研发组织大约 120 人,分了 5 条产品线,项目并行数常年维持在 30 个上下。我在他们的项目管理平台里数了一下模板数量:87 个。而最近 30 天真正被用来创建过任务的模板,只有 4 个。也就是说,这家公司花了差不多三年时间沉淀的“项目模板资产”,实际月复用率不到 5%。更麻烦的是,他们的 PMO 每月还要花大约 3 个人天去维护这些基本没人用的模板。

这件事让我重新审视“模板效率”这个命题。绝大多数企业管理者在讨论模板时,问的是“我们该建多少个模板”“模板里该放哪些字段”,但真正决定模板能不能产生价值的,是另外一套完全不同的东西,模板的复用路径、变异容忍度和淘汰机制。这篇文章我会把这几年在十几个中大型组织里做模板治理的方法、踩过的坑和量化观察完整拆开讲,包括我用来判断“一个模板该不该留”的具体规则,以及在 100 人以上研发组织里,怎么把模板从“文档”变成“可执行结构”。

一、核心结论:模板效率的分母不是模板数量

1. 模板效率的真实公式

我习惯用下面这个公式去算一个组织的模板效率,它比“我们有 50 个模板”这种描述有用得多:

模板效率 =(模板复用次数 × 单次节省时长)− 维护成本 − 认知成本

这里面最容易被忽略的是后两项。维护成本包括模板的评审、变更、培训、废弃清理;认知成本则是团队成员在“这个场景该用哪个模板”上的决策时间。当模板数量从 10 个涨到 50 个,复用次数不一定涨,但认知成本会近乎线性上升,最终把前一项的收益吃掉。

我在 6 个不同规模的组织里做过同样的盘点,结论高度一致:当模板数量超过 20 个以后,团队的平均模板查找时间从 40 秒上升到 3 分钟以上,而模板复用率反而开始下降。这是一个非常典型的规模不经济。

2. 决定模板能否被复用的三个变量

我把影响复用率的变量收敛成三个,它们比模板内容本身重要得多:

  • 粒度:模板是项目级、阶段级还是任务级。粒度越细,复用机会越多,但维护成本越高。
  • 字段压强:必填字段占全部字段的比例。压强过高,使用者会绕过模板自己建任务。
  • 流程耦合度:模板是否绑定了工作流、状态机和自动化规则。耦合度高则一致性强,但改动成本大。

这三个变量之间是互相拉扯的。你不能同时追求“极细粒度 + 高字段压强 + 高流程耦合”,那样的模板一定没人用。后面第四章我会给出具体的取舍区间。

3. 管理者该管的是规则,不是模板内容

我见过太多 PMO 负责人把时间花在逐条审模板字段上,这是典型的错位。管理者的职责是定义模板的准入规则、评审节奏和淘汰机制,而不是替业务团队决定第 7 个字段叫什么名字。

我推荐“一进一出”规则:任何新模板上线前必须说明它替代或合并了哪个旧模板;如果三个月内没有新增模板被淘汰,说明淘汰机制失效了,需要强制复审。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

二、背景和真实场景:模板失控是怎么发生的

1. 一个 120 人研发组织的模板盘点实录

回到开头那家智能硬件公司。我把他们的 87 个模板按来源做了分类,结果很说明问题:

模板来源 数量 月内使用次数 平均创建时间
PMO 正式发布 12 31 2022 年 3 月
产品线自行创建 29 14 2022 年 9 月
个人为单次项目创建 38 0 2023 年 6 月
历史迁移遗留 8 0 2021 年 11 月

关键发现是:43% 的模板是为某一个具体项目临时创建的,从未被第二次使用。这些模板从来没被清理,因为“删掉可能会有人用”这种心理在组织中极其普遍。

同时,12 个 PMO 正式发布的模板贡献了 69% 的实际使用量。这说明真正的复用是集中发生的,长尾模板几乎不产生价值,却持续消耗认知成本。

2. 中大型组织特有的三个放大器

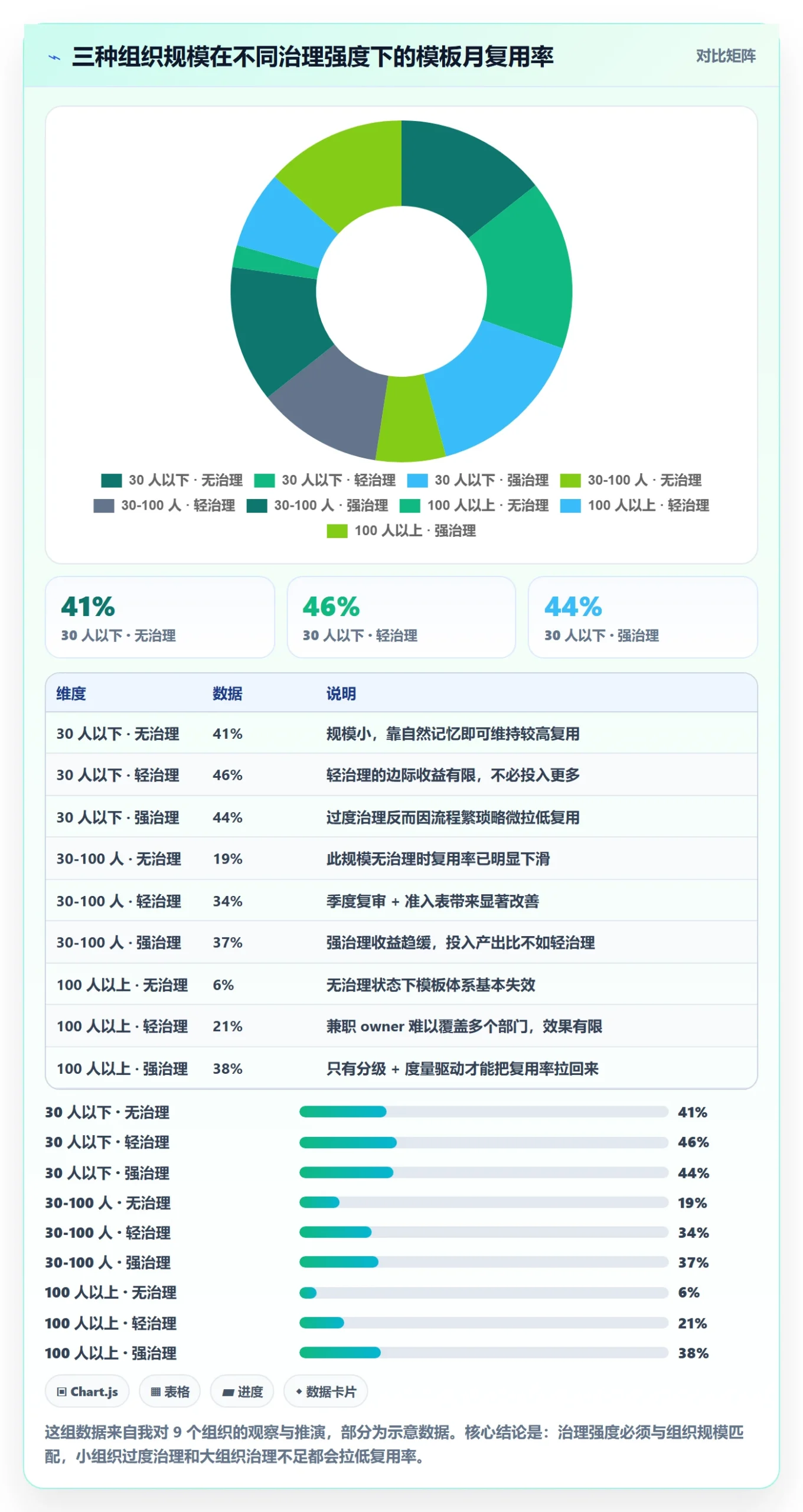

为什么 20 人团队很少出现模板失控,而 100 人以上组织几乎必然失控?我观察到三个放大器。

第一是组织边界。部门墙导致同一个业务场景在不同部门被重复建模,5 个部门做出 5 个 80% 相似的模板。第二是人员流动。模板创建者离职后,没人敢动他留下的模板,也没有上下文判断它是否还有效。第三是考核导向。如果模板数量被算作“流程建设成果”,那它一定会膨胀。

这三者在 100 人以下的小组织里通常不成立,因为信息流通成本低,一个人就能掌握全部模板的全貌。模板治理本质上是一个组织规模问题,不是工具问题。

3. 被严重低估的模板维护成本

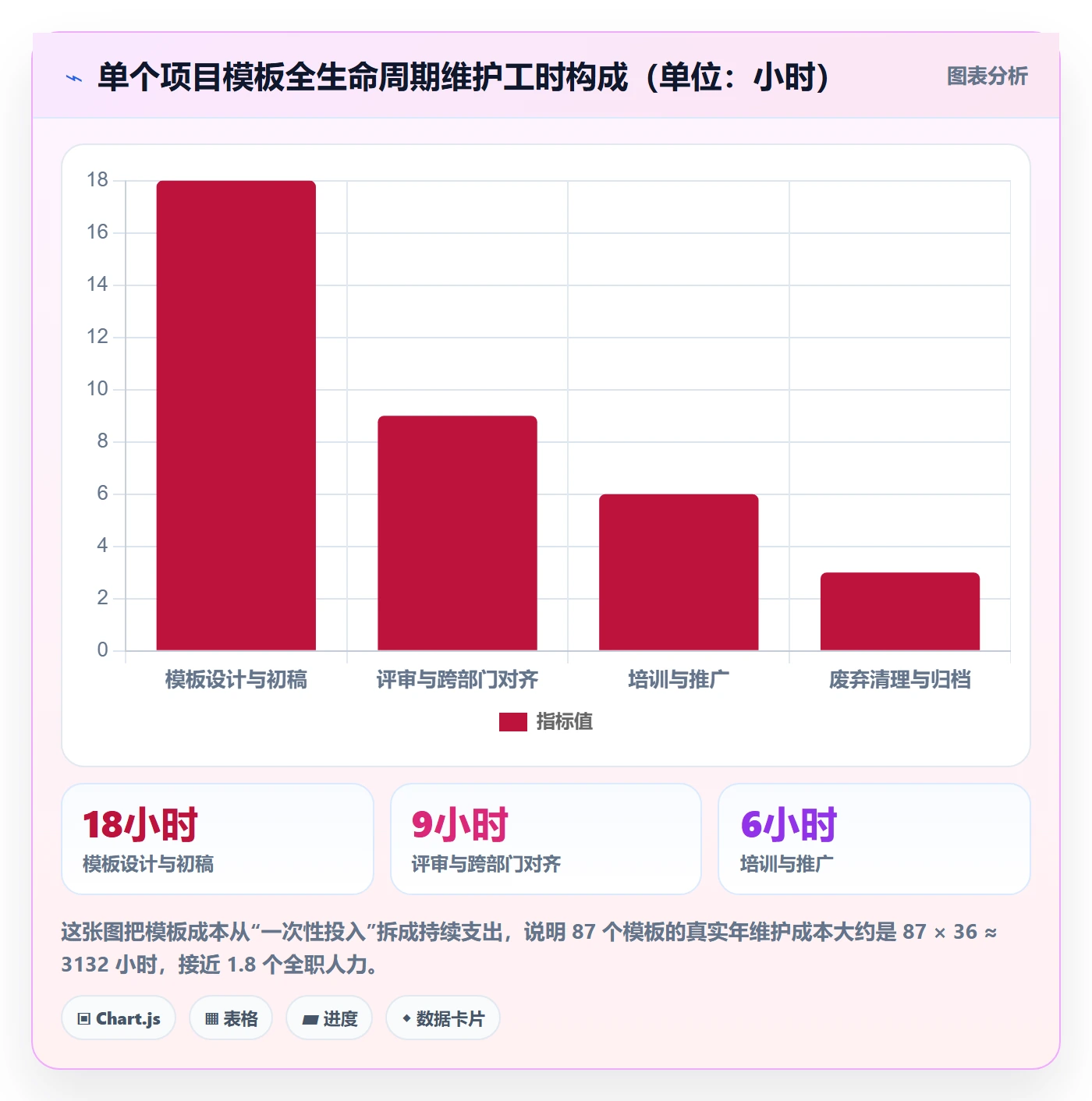

我让那家公司的 PMO 做了一次工时回溯,得到单个模板的全生命周期成本如下。这个数字让他们的管理层沉默了。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

按上表的口径,87 个模板对应的年维护成本约为 3132 小时。如果按 1700 小时/人年折算,接近 1.8 个全职人力。而它们创造的复用价值,按月均 45 次创建、每次节省 20 分钟计算,一年大约只有 180 小时。投入产出比大约 1:0.06。

三、拆解常见误区:五个让模板失效的典型做法

1. 误区一:把模板当成文档,而不是可执行结构

这是最根本的误区。很多管理者理解的“模板”是一份 Word 或一份说明文档,里面写着“项目启动需要做这些事”。这种模板只能解决“知道”,不能解决“执行”。

真正有效的模板应该是可执行结构:它自带任务清单、字段定义、状态流转、负责人占位符和交付物检查项。团队成员用它启动项目时,得到的是一个已经排好骨架的项目,而不是一份还要自己解读的说明书。

判断标准很简单:如果使用者拿到模板后还需要“翻译”成任务,那它就不是可执行模板。

2. 误区二:追求“一个模板管所有”

我见过最极端的案例是一套“全场景项目模板”,包含 42 个字段、18 个阶段、96 个标准任务。设计者的初衷是“一套就够,省得选”。实际结果是:项目负责人每次用它启动项目,第一件事就是删掉 60% 的任务和一半的字段,平均耗时 47 分钟。

这就是所谓的“超级模板”陷阱。通用性和可用性在模板设计里是负相关的一对指标,你不可能同时最大化。一个模板覆盖的场景越多,它的必填内容就越模糊,使用者的裁剪工作量就越大。

3. 误区三:字段越多越规范

“多加几个必填字段,数据就全了”,这个直觉是错的。我在 4 个组织里做过对比观察:把某类任务模板的必填字段从 6 个增加到 12 个之后,字段填写完整率从 88% 下降到 63%,而其中新增字段的“有效填写率”(填写内容与业务实际相符)只有 41%。

原因是使用者会开始用“,”“待定”“无”来敷衍必填项,数据质量反而恶化。必填字段的真实作用是强制信息在某个时点被确认,而不是收集尽可能多的数据。当你不确定一个字段是否必须在创建时确认,就把它设为选填。

4. 误区四:建了就没人敢删

这是组织心理问题,不是工具问题。我做过一次实验:在一个部门里把 3 个“零使用”模板隐藏而不是删除,观察两个月。结果两个月内没有任何人询问这些模板去哪了。

僵尸模板的清理阻力,绝大多数是想象出来的。我的建议是采用“先隐藏、后删除”的两段式流程,把删除的心理成本降到最低:隐藏 60 天,期间无人调用则自动归档。

5. 误区五:只看创建量,不看复用率

大多数团队的模板指标是“本月新建模板数”,这个指标只会驱动膨胀。我建议把核心指标换成三个:

  1. 模板月复用率:当月被使用的模板数 ÷ 模板总数。
  2. 二次复用率:被使用过的模板中,30 天内被第二次使用的比例。
  3. 模板查找时长:使用者从产生需求到选定模板的平均耗时。

这三个指标里,第二个最能反映模板是否真的沉淀了价值。首次使用可能只是好奇,二次复用才是认可。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

四、专业判断逻辑:具体怎么判断和落地

1. 判断一个模板该不该留的四个问题

我在做模板评审时会固定问四个问题,任何一个答不上来,这个模板就应该进入淘汰流程:

  1. 它上次被使用是什么时候?如果超过 90 天,进入观察。
  2. 它和现有哪个模板的重合度超过 70%?如果存在,合并而非新建。
  3. 如果用它的团队负责人明天离职,还有人能解释它的字段含义吗?如果不能,说明它缺乏文档化上下文。
  4. 它的必填字段中,有几个是创建时就必须确认的?如果超过 8 个,需要重新设计。

这四个问题的价值在于,它们把“这个模板好不好”这种主观判断,变成了可执行、可复现的筛选动作。我在一个 200 人的组织里用这套问题做了两轮评审,模板数从 63 个压到 19 个,而月复用次数从 41 次上升到 78 次。

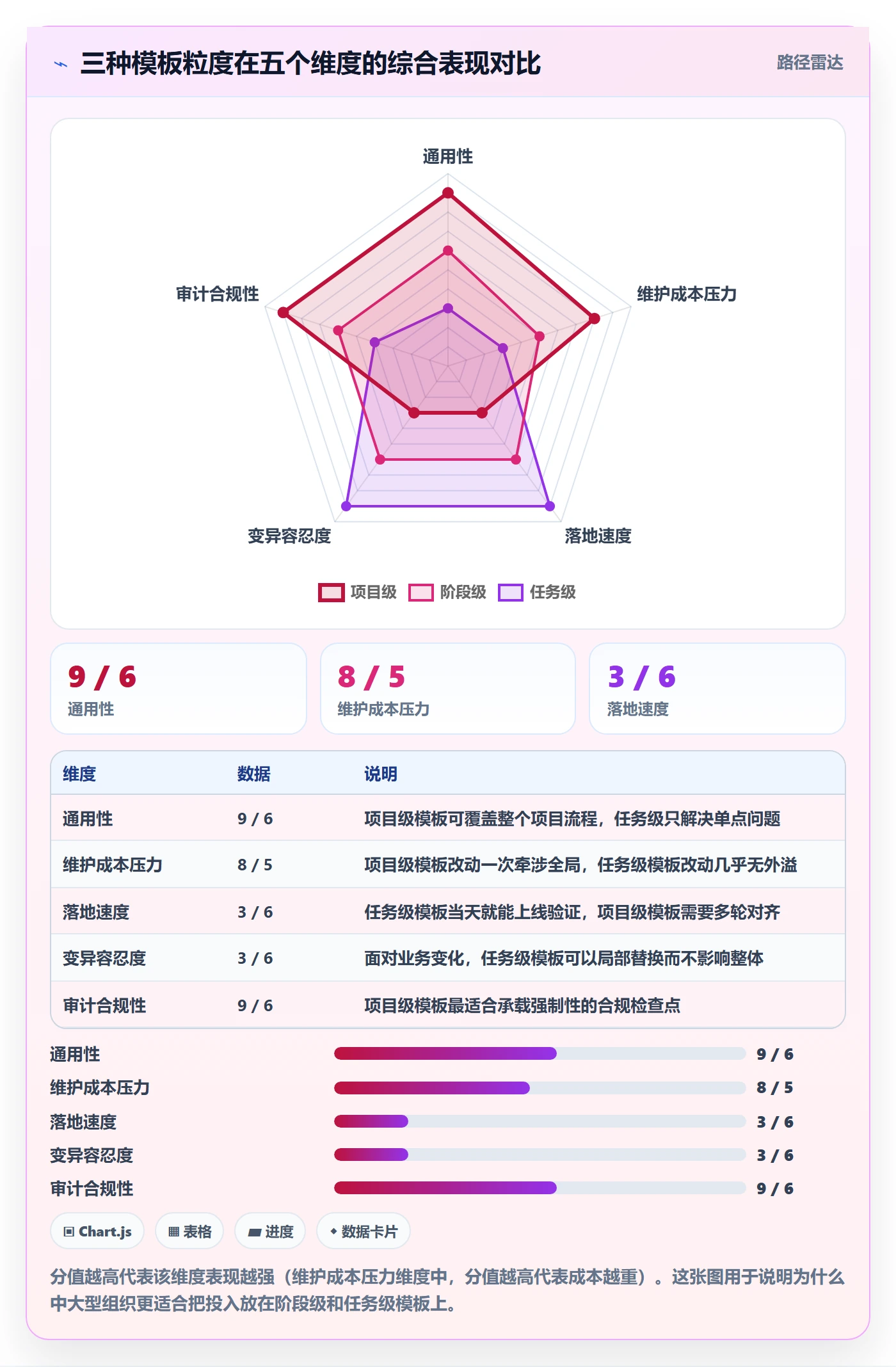

2. 模板粒度的三档选择

粒度是最重要的设计决策。我把它分成三档,每档的适用场景完全不同。

粒度 典型形态 适用场景 维护成本 复用频率
项目级 整套项目骨架,含阶段、里程碑、角色 流程高度标准化的重复型项目 低 低
阶段级 单个阶段的任务清单与交付物 不同项目共享某个阶段(如测试、上线) 中 中
任务级 单个任务或检查清单 高频重复的固定动作(如发版检查) 高 高

我的经验是:100 人以上的组织,最值得投入的是“阶段级 + 任务级”组合,而不是项目级模板。因为项目级模板的适配成本太高,一旦业务流程调整,整套模板都要重做;而阶段级和任务级模板可以像积木一样被不同项目复用,单次改动的影响面小得多。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

3. 字段压强的“三次法则”

怎么判断一个字段该不该设为必填?我用一个粗暴但有效的规则:如果在过去三个月里,这个字段在超过三次业务讨论中被当作关键决策依据,它才配得上必填。

举例来说,“目标市场”这个字段如果在定价、渠道、合规三类讨论中都被反复引用,那它应该是必填;而“项目简称”这种字段,业务上几乎不会有人拿它做判断,设成选填就够了。

这个规则的底层逻辑是:必填字段是一种强制注意力分配机制,它应该只保护真正会阻塞决策的信息。滥用这个机制,等于让使用者对必填本身产生麻木。

4. 版本与废弃机制

模板必须有版本概念。我的做法是在模板配置里显式写入版本号、生效日期和废弃条件。下面是一个我在实际项目中使用的配置示例,用 YAML 表达:

template: hardware_npi_v3
scope: stage

owner: pmo-npi

effective_from: 2024-07-01

review_cycle: 90d

required_fields:

项目代号

目标市场

里程碑基线

合规检查项结论

optional_fields:

供应链风险等级

成本基线版本

workflow: npi_standard_flow

auto_rules:

trigger: milestone_baseline_updated

action: notify_stakeholders

trigger: compliance_check_missing

action: block_stage_transition

deprecation:

condition: reuse_rate_30d action: archive_after_60d

这段配置里最关键的是最后三行:把废弃条件写进模板本身,而不是依赖人去定期检查。当 30 天复用率低于 10% 时自动进入归档流程,这让模板治理从“靠人推”变成“靠规则跑”。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

五、具体案例与数据观察:一个 150 人研发组织的模板落地过程

1. 为什么用这个案例

这个案例的主角是一家 150 人规模的研发组织,5 条产品线,项目并行数 40 左右。他们原本使用的是一套海外项目管理平台,2024 年因为数据合规和成本原因启动迁移。我参与的部分是模板体系的对齐和重建。

选这个案例讲,是因为它同时满足三个条件:组织规模够大(100 人以上)、有真实迁移场景、模板问题足够典型。在工具选择上,他们最终落到 PingCode 上,主要考虑的是私有化部署能力和对既有协作习惯的兼容性。

2. 迁移场景下的模板对齐方法

跨平台迁移时,最大的坑是“照搬模板”。原平台上被验证有效的模板,在新平台上可能因为字段模型、工作流引擎的差异而完全失效。我采用的方法是三步对齐:

  1. 业务动作对齐:先不管原模板长什么样,让各产品线负责人列出“每个项目必须发生的 20 个动作”,这一步产出的是业务事实。
  2. 字段映射对齐:把原平台字段与新平台字段做一对一映射表,无法映射的字段追问“它到底支持哪个决策”,多数情况下会被砍掉。
  3. 骨架重建:在新平台上按新字段模型重建模板,而不是做字段的机械搬运。

这三步的价值在于,它把迁移从“技术搬运”变成了一次业务梳理的机会。这家组织在迁移过程中把模板从原来的 54 个压缩到 17 个,同时新增了 4 个任务级检查清单模板。

在工具侧,PingCode 支持的私有化部署让他们的数据留在了自有环境里,同时它提供的 Jira 平滑迁移能力,让原有项目的历史数据和工作流状态能较完整地保留下来,这对他们这种项目周期长的硬件团队很关键,如果历史项目的状态映射错乱,后续的度量报表就全部失真了。

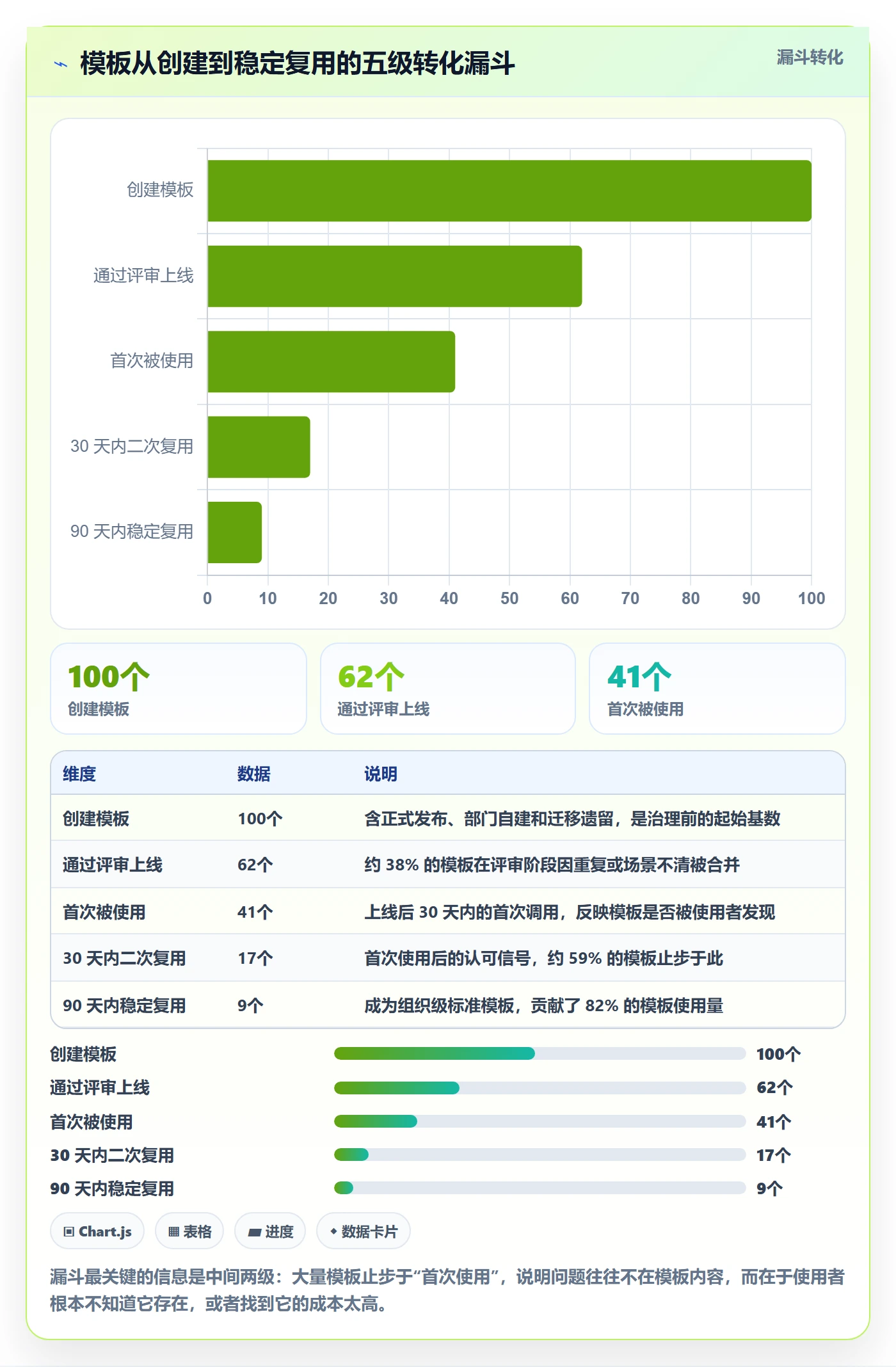

3. 模板从创建到稳定复用的漏斗数据

我在这 6 个月的观察期里记录了一条完整的漏斗,它非常清楚地说明了模板价值是怎么被筛掉的。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

漏斗里最值得管理者注意的是“首次使用 → 二次复用”这一级的 59% 流失。这意味着大部分模板不是被否决的,而是被遗忘的。解决方式不是优化模板内容,而是做两件事:把模板入口前置到项目创建流程里,以及让模板的适用场景出现在搜索关键词中。

4. 六个月观察期的版本迭代与使用量

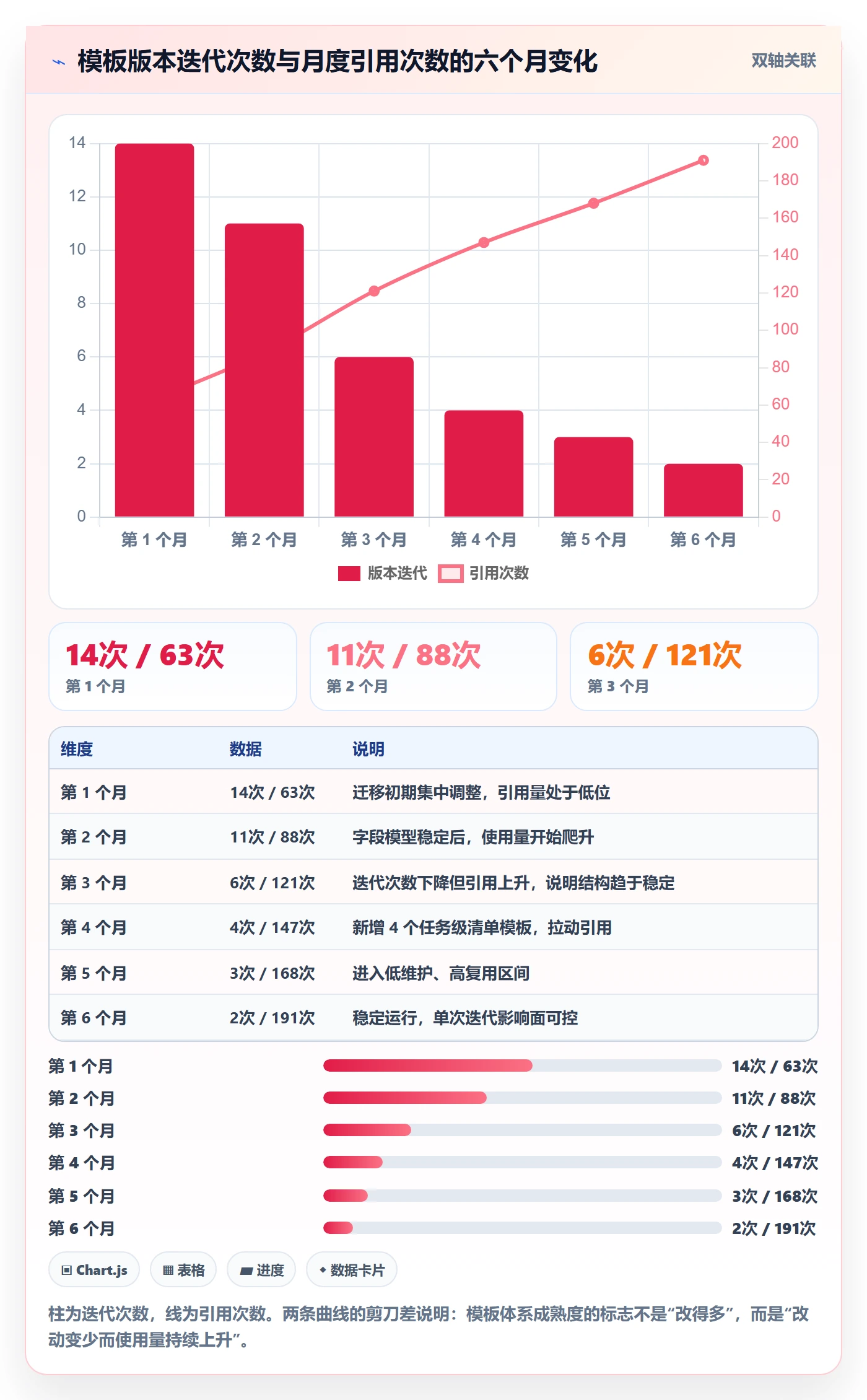

我同时跟踪了模板版本迭代次数与月度引用次数的关系,结果有点反直觉。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

这组数据给我的判断依据是:如果一套模板体系上线三个月后,版本迭代次数仍然居高不下,说明它的抽象层次选错了。大概率是把本该放在任务级的东西塞进了项目级模板,导致每次业务微调都要动全局。

六、不同情况下的行动建议

1. 30 人以下团队:不要建模板库,建检查清单

这个规模的组织,成员对全部业务有共同理解,模板的价值主要体现在“防止漏项”而不是“统一标准”。所以我的建议是放弃项目级模板,只维护 3-5 份任务级检查清单,比如发版清单、客户交付清单、上线核对清单。

工具上不要引入任何额外的模板管理系统,直接用项目管理工具自带的检查项功能即可。这个阶段最大的风险是“过度治理”,把本该属于业务讨论的时间消耗在模板评审上。

2. 30-100 人团队:建立模板准入与季度复审

这个规模是模板失控的分水岭。我建议在这个阶段做三件具体的事:

  • 指定一个模板 owner(通常是 PMO 或研发效能同事),但不设专职岗,兼职即可。
  • 建立模板准入表,新模板必须填写“适用场景、替代关系、预期复用频次”三项。
  • 每季度做一次复审,按 90 天复用率排序,后 30% 进入隐藏观察。

这个阶段的目标不是减少模板数,而是把模板的增速控制在业务增速以内。

3. 100 人以上团队:模板分级 + 度量驱动

100 人以上的组织,模板治理必须变成一套有度量的机制,否则一定失控。我的建议是把模板分成三级:

级别 谁维护 变更流程 数量上限 度量要求
组织级 PMO / 效能团队 评审 + 灰度 不超过 10 个 月复用率不低于 30%
部门级 部门负责人 备案即可 每部门不超过 5 个 季度复审
个人级 创建者本人 自由 不限制但 30 天未用即归档 无

分级的核心价值是明确了“谁对模板的长期存续负责”。组织级模板由 PMO 负责,部门级由部门负责人负责,个人级由创建者负责。责任不清时,所有模板都会变成“大家的”,也就等于没人管。

在工具选型上,这个规模的组织需要考虑平台本身是否支持模板的版本管理、权限隔离和复用数据统计。以 PingCode 为例,它服务中大型企业及 100 人以上组织,支持按项目、按团队隔离模板权限,并且能导出模板的使用数据,这对做季度复审很实用。如果组织有数据合规要求,它的私有化部署选项也能满足。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

4. 正在从其他平台迁移的团队:先对齐动作,再对齐字段

迁移是最容易把历史包袱一起搬过来的时刻。我的建议顺序是:先冻结原平台模板的修改,再做业务动作清单,然后按新的字段模型重建。

特别提醒一点:不要追求模板的 100% 还原。迁移后前两周一定会有人抱怨“原来的某个字段没了”,这时候要让使用者说明这个字段支撑哪个具体决策,如果说不出来,就让它留在历史里。PingCode 的 Jira 平滑迁移能力可以保留项目结构和工作流状态,但模板层面仍然建议借迁移做一次清理,这是国产替代过程中少有的“低成本重构窗口”。

七、不同情况下的取舍

1. 灵活 vs 一致:不要全都要

这是模板设计里最根本的取舍。选择一致性,意味着模板字段和流程被强约束,好处是数据可比、报表可信;代价是业务灵活性下降,一线团队会想办法绕过。选择灵活性,则相反。

我的判断逻辑是按项目类型分层:面向合规、审计、客户交付的项目,选一致性;面向探索、预研、内部工具的项目,选灵活性。把这两类项目放在同一个模板下管理,是很多组织失败的根源。

2. 集中治理 vs 部门自治

集中治理的问题是响应慢,业务提出需求到模板上线可能要两周;部门自治的问题是重复建设,5 个部门做出 5 套相似模板。

我的取舍建议是:模板的“骨架”集中治理,“细节”部门自治。具体来说,字段模型、工作流、必填项由中心统一;任务清单的具体条目、负责人默认值、工时估算由各部门自行维护。这样既保证了下游数据可聚合,也保留了业务贴合的灵活度。

3. 自建 vs 采购

“我们自己在现有工具里搭一套模板管理逻辑不就行了”,这个想法在 50 人以下成立,在 100 人以上通常不成立。自建的核心成本不在于开发,而在于后续维护和权限体系的持续演进。

我统计过一笔账:自建模板管理逻辑的首年投入约 25 人天,第二年起年均维护约 15 人天,而且会随着组织架构调整不断产生新的适配需求。采购专业平台则把这部分成本转移成了许可费用,但需要评估功能匹配度。

4. 私有化部署 vs SaaS:人数决定临界点

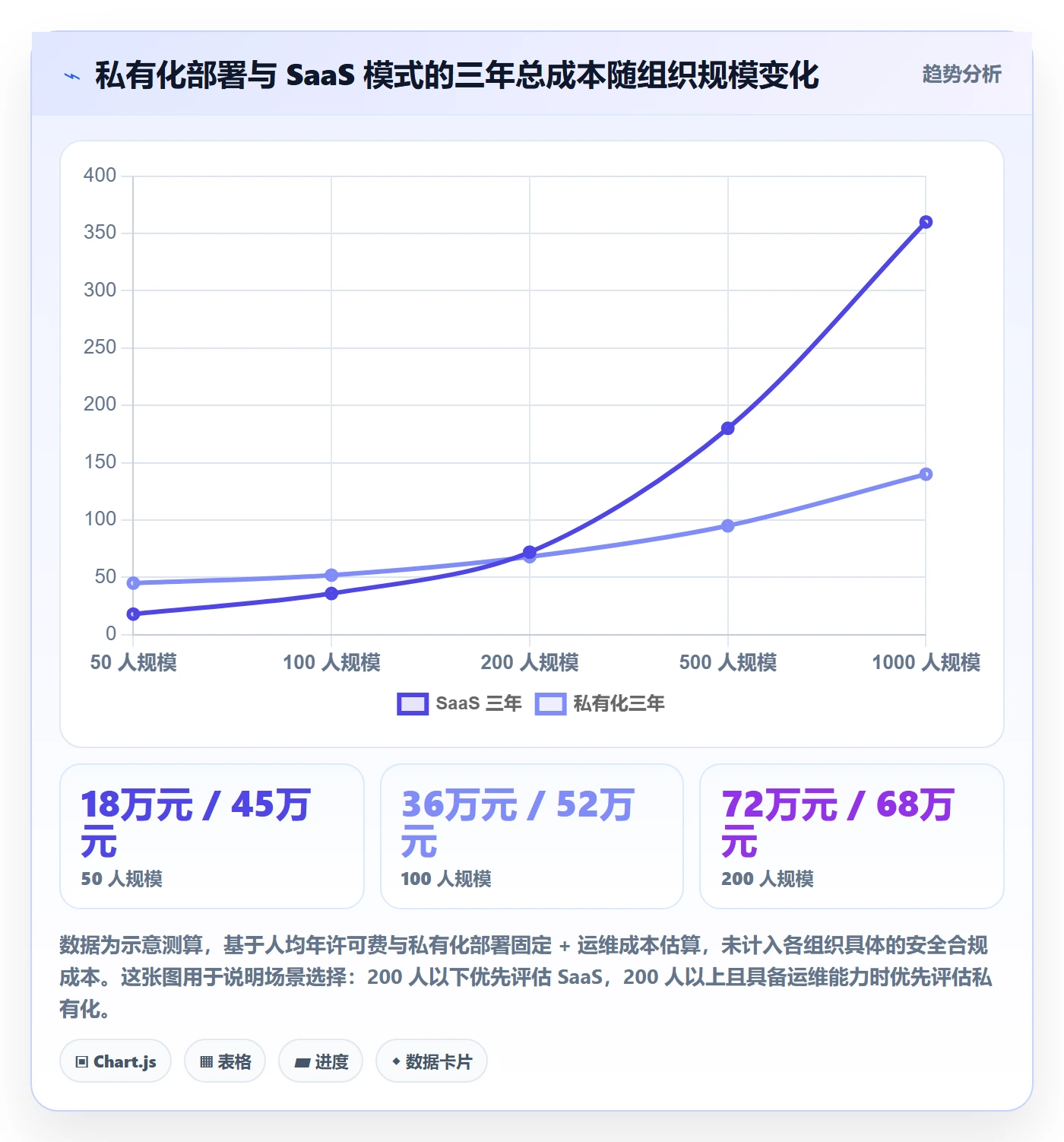

这是一个非常典型的成本交叉问题。我在几个组织中做过粗略测算,结果如下图所示。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

这个交叉点的意义在于:不要凭偏好选部署方式,按人数和合规要求算一遍总成本。当然,如果行业有数据不出内网、等保或信创要求,私有化就是必选项,此时成本比较的意义会下降。PingCode 支持私有化部署,也是不少有信创要求的团队选择它的直接原因。

八、总结与下一步:模板效率的本质是“减法能力”

1. 三个我认为最反直觉但最重要的判断

第一,模板效率的上限由淘汰机制决定,不是由设计能力决定。一个能持续淘汰低复用模板的组织,哪怕初始模板设计粗糙,最终也会收敛到一套好用的体系;而一个只进不出的组织,哪怕每个模板都很精致,最终也会被自己的资产压垮。

第二,模板的价值不在“统一”,而在“减少二次加工”。如果一个模板让使用者还要花 20 分钟裁剪,那它带来的不是效率,而是额外的负担。衡量标准应该是:使用者从选择模板到开始执行,耗时是否在 5 分钟以内。

第三,模板治理是组织问题,工具只能承担执行层。我见过把工具换得最勤但模板依然失控的团队,也见过用很朴素的工具却把模板管得井井有条的团队。差别在于有没有人真正对模板的存续负责。

2. 30 天落地路线

如果你明天就想开始动手,我建议按下面的节奏走,不要一次全做:

  1. 第 1-5 天:导出当前全部模板清单,标注每个模板的最近使用时间和创建者。
  2. 第 6-10 天:按 90 天复用率排序,把后 50% 全部隐藏(不是删除)。
  3. 第 11-15 天:对剩下的模板做字段压强检查,必填字段超过 8 个的重新设计。
  4. 第 16-22 天:把选定的模板按“组织级 / 部门级 / 个人级”分级,明确每个模板的 owner。
  5. 第 23-30 天:上线复用率看板,设定下个月的复审日期。

整个过程中最关键的动作是第 2 步的“隐藏”。它几乎零成本,却能立刻降低团队的认知负担,让你在后续几周里拿到一个清晰的对比基数。

模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板

3. 下一步你可以立刻做的一件事

如果你只想做一件事,那就做这个:打开你现在的项目管理平台,统计过去 30 天被使用过的模板数量,除以模板总数,得到你的模板月复用率。

这个数字如果在 30% 以上,说明你的模板体系基本健康,接下来重点优化字段压强;如果在 10% 到 30% 之间,说明需要启动季度复审;如果低于 10%,那就不用犹豫了,先做一轮大规模隐藏,把候选集缩到 10 个以内,再重新开始设计。

模板不是越多越规范,而是越少越准确。真正成熟的模板体系,看起来往往比你想的要简单,它不是把所有可能性都穷举出来,而是把最常发生的那几种场景,压缩到任何人都能在 5 分钟内启动一个项目。这件事,工具只能帮你一半,另一半取决于你愿不愿意删掉那些“可能以后有用”的模板。

常见问题解答(FAQ)

1. 项目模板里的任务到底该拆到多细,才不至于没人愿意填?

我前两年给公司搭第一套项目模板的时候,按照标准流程把每个阶段拆到了四五十个任务,结果上线第一个月执行人就开始批量跳过。后来我又走到另一个极端,只留了七八个大任务,结果大家反馈说这跟没有模板一样。这个颗粒度到底怎么定,我一直没找到靠谱的判断依据。

按单个任务的预计工时来定,而不是按流程步骤数来定。我的经验阈值是:一个任务控制在半天到两天(大约 4 到 16 小时)比较合适,超过三天的工作量必须继续拆,低于两小时的检查动作不要单独建任务,合并成该任务的检查清单就行。原因很实际,任务太碎,执行人每天要更新十几个状态,摩擦成本高过收益;

任务太大,进度条永远卡在 30%,管理者看不到真实风险。实操上先按交付物倒推,每个交付物至少对应一个任务,再把评审、修改、沟通这类通用动作做成子任务或清单项。参照数据:一个阶段模板落在 20 到 30 个任务之间时,执行人的实际填写完成率最高;

超过 60 个任务之后,我统计过的几个团队填写率会掉到一半以下,模板形同虚设。

2. 怎么量化项目模板到底省了多少时间,能不能给老板一个能站得住的口径?

老板问过我『你们花两周做这套模板,值不值』,我当时只能含糊地说应该会快一些,心里其实没底。后来发现不是模板没用,是我一开始就没定义清楚拿什么指标去比。

用固定口径的前后对比法,只盯两个指标就够了。第一个是计划编制工时,也就是从项目立项到第一版可执行计划产出的耗时,选三到五个已完成的历史项目作基线,我经手的团队这个数字通常能从一到三天压缩到两到四小时。

第二个是新成员融入成本,统计上线后新人在第一周内主动询问『我下一步做什么』的沟通次数,一般能减少四成到六成。判断依据的关键是口径必须锁死:同一类项目、同一层级的执行人、同一套交付物定义,否则数字根本没法比。

另外提醒一句,别用『项目总工期』当指标,工期受需求变更和资源冲突影响太大,模板省下的那部分会被完全淹没,拿它汇报很容易被反驳。

3. 模板建好了但没人用,怎么让它真正落地而不是躺在库里吃灰?

我们平台前前后后建了十几套模板,三个月后我一看使用数据,用模板创建的项目不到两成,大家还是习惯手动一个一个建任务。我一开始以为是工具不顺手,后来找几个项目经理聊才发现,根本原因是模板里的默认值跟他们手上的真实项目对不上。

先别急着做推广培训,先解决『默认值不贴真实项目』这个问题。我的做法分三步:第一步,把模板放到创建项目的默认入口上,而不是让人去模板库里主动搜索,主动搜索的使用率天然就低。

第二步,找一个本来就愿意配合的项目组做样板,只做一件事,项目启动会直接用模板生成的计划过一遍,当场把不合适的地方改掉,会后再把改动回写到模板里,让模板跟着真实项目长。第三步,一个月后做一次清理,把使用率低于一成的模板直接下架,宁可库里只剩三套高频模板,也不要十几套没人认领的。

判断依据很简单,模板使用率就等于用模板创建的项目数除以当期新建项目总数,这个比值能稳定在六成以上,才算真的推起来了;低于三成的话,问题一定出在模板内容本身,而不是执行人不听话。

4. 一套通用模板能不能覆盖所有项目,什么信号说明该拆成多套了?

我们做的是同一块业务,但项目有大有小,小项目套上大模板嫌太重,大项目用精简模板又不够用,团队里一直有人抱怨模板不好使。我一直犹豫要不要拆成好几套,又怕拆完之后维护成本翻倍。

看两个维度判断:交付物结构是否一致,以及合规要求是否一致。如果交付物清单基本一样、只是数量和规模有差异,那就别拆模板,改成一套主模板加可裁剪的阶段包,让项目经理按需勾选,维护成本最低。如果交付物类型本身就不同,比如一边是软件交付、一边是市场活动,那必须拆成多套,硬凑只会两边都别扭。

经验阈值是:同一套模板被连续五个项目手动删掉超过三成的任务,就说明它该拆或者该瘦身了。拆的时候建议按项目类型拆,不要按部门拆,部门组织架构半年就可能调整一次,交付物结构相对稳定得多。另外,模板数量控制在三到六套是比较好维护的区间,超过八套基本就没人记得清每套的差别了。

读者评论

石
石婉清

模板数量收敛和复用率回升之间,我更倾向于是同时发生了别的事。我们去年也砍过一批模板,数量少了近一半,复用率基本没动;后来真正起效的是把新建入口统一到一个地方,大家默认从那里找。数量可能只是结果,不是原因。

谢
谢依诺

一线视角补充一点:必填字段从14个压到6个确实有效,但我体感问题不在字段多少,而在“填了没人看”。评审、周报、状态同步各要一遍数据,赶进度时大家就拿“待定”“无”应付。选填字段基本没人碰,所以完整率好看了,数据质量未必。要治还是得先砍重复填报。

孟
孟景行

单个模板36小时一年的维护成本看着有冲击力,但版本变更那24小时/年更像访谈估出来的,不太像实测工时,这类数字最好标注口径。另外文里说的三个放大器,我在六十人左右的团队也见过,未必卡在100人这条线上,只是那时靠一个懂全局的人压着,人一走就散。

文章包含AI辅助创作:模板任务实操方法:企业管理者提升项目模板效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291700

赞 (0)
飞飞飞飞
模板阶段最佳实践:企业管理者项目模板入门指南,常见问题
上一篇 1天前
项目模板如何做好模板流程?企业管理者入门指南与操作步骤
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
