模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

去年我参与复盘过一家 480 人 SaaS 公司的项目管理平台迁移,最刺眼的数字不是延期 23 天,而是上线后第 47 天,项目数据字段一致性从 94% 掉到了 61%。排查到最后,问题既不在工具性能,也不在权限体系,而是他们在模板阶段建了 63 个项目模板,其中 41 个没人说得清归谁维护、什么时候该退役。

这件事之后,我彻底改变了对”模板阶段”的定义。它不是一个 IT 配置环节,而是一次组织契约的谈判:谈得好,后面两年的项目管理成本是线性的;谈不好,你要用未来几百个人天去还债。下面这篇内容,我会把这几年在中大型企业做模板落地的判断逻辑、踩过的坑、可以直接抄的清单全部摊开。

一、先把结论放在前面

如果你是管理者,时间有限,只看这一节也够用。以下五条是我在几十次模板评审中反复验证过的结论,不是理论推导。

1. 模板阶段的目标不是”覆盖场景”,而是”锁定最小可治理单元”

大部分模板阶段翻车的起点,都是同一个念头:“我们要让每个团队都能找到适合自己的模板。” 这句话听起来很用户友好,实际上是治理灾难的开端。因为”适合”是一个没有边界的词,它会鼓励每个部门提需求、每个团队建一套。

我现在的做法是反过来的:先问”哪一类项目如果模板不统一,会导致管理者看不到横向数据”,只这部分才允许建独立模板。剩下的场景一律用同一套模板 + 可选字段解决。模板阶段追求的不是覆盖率,而是可治理性。

2. 模板数量与治理成本是指数关系,不是线性关系

这是很多人最容易低估的一点。10 个模板和 20 个模板,维护成本不是 2 倍,通常接近 4 倍。原因是模板之间存在交叉引用:字段体例、状态流转、权限组、自动化规则、报表口径都会互相牵连。改一个字段名,可能要回归验证 6 个项目类型。

我通常会用一个经验阈值提醒客户:当模板数量超过 20 个,且没有专职 Owner 时,模板体系的腐化速度会超过建设速度。这个数字不是绝对的,但它是一个很有效的预警线。

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

3. 每个模板必须有 Owner、版本号和退役机制

我见过太多企业把模板当成”配置成果”而不是”长期资产”。配置成果的特征是:上线即完成,之后没人动。长期资产的特征是:有负责人、有版本记录、有明确的退役条件。

具体落地时,我建议每个项目模板至少记录四个元信息:业务 Owner(谁为它的合理性负责)、技术 Owner(谁执行变更)、版本号与生效日期、退役条件(什么情况下这个模板应该被合并或下线)。这四行信息写在模板的说明字段里,成本极低,收益极大。

4. 迁移场景下,模板语义对齐比字段对齐重要十倍

从 Jira 这类工具迁移时,绝大多数团队会把精力放在”字段映射表”上:源字段 A 对应目标字段 B,枚举值一一对应。这件事必须做,但它是必要不充分条件。

真正决定迁移成败的是语义对齐:源系统里”Done”到底代表开发完成、测试通过还是已上线?两个系统对”阻塞”的定义是否一致?字段能映射,语义冲突不能让,只能谈。我通常建议在迁移前先做一次”状态语义白板会”,把每个状态用一句话写清楚进入条件和退出条件,这一步能省掉后面至少 60% 的数据返工。

5. 不要用模板去替代流程治理

这是最隐蔽的误区。有些管理者希望通过设计一个”完美模板”,把流程问题一次性解决,字段必填、状态卡点、审批强制。短期看起来有效,长期会催生大量”填了但没人看”的假数据。

我的判断标准很简单:如果一个字段被强制必填,但没有任何一个管理者会因为它做决策,那这个字段就是治理负债。模板只能承载已经被组织和流程确认过的规则,它不能创造规则。

二、模板阶段到底发生在什么时候

很多人以为模板阶段就是”工具采购完之后那段配置期”。从我的项目经验看,这个理解太窄了。它实际上横跨了需求收敛、组织协商、工具配置和上线后迭代四个环节,时间跨度通常是 3 到 9 个月。

1. 三类触发场景

第一类是新建:团队从零开始搭建项目管理体系,没有历史包袱,但也最容易过度设计,因为”什么都可以建”。

第二类是迁移:从旧平台迁移到新平台,这是最复杂的一类,因为你要同时处理历史数据、旧习惯和新规则三者的冲突。

第三类是重组:组织架构调整、业务线合并拆分,导致原有模板不再适用。这类场景往往被忽略,因为大家觉得”工具没变,不用改模板”,结果半年后发现数据完全无法汇总。

2. 一个 480 人公司的真实时间线

我把那次失败复盘的完整时间线整理出来,你可以对照自己项目处在哪个阶段。

  1. 第 1-2 周:需求收集。向 14 个部门发放问卷,收到 86 个”业务场景”,全部被记录为待建模板。
  2. 第 3-5 周:模板设计。产品经理按部门维度设计,最终配置 63 个项目模板,其中 22 个有明显功能重叠。
  3. 第 6-8 周:试点上线。3 个部门试点,反馈”基本能用”,但没有做跨部门数据汇总验证。
  4. 第 9-12 周:全量推广。新员工上手平均需要 9 天,因为不同部门模板差异过大。
  5. 第 13-20 周:数据一致性崩塌。报表无法跨部门汇总,管理层开始”绕开系统”用 Excel 上报。
  6. 第 21-32 周:返工。模板从 63 个收敛到 11 个,耗时 11 周,约 340 人天。

关键教训是:他们在第 5 周时如果不按部门建模板,而是按项目类型建,后面 11 周的返工可以完全避免。按部门建的逻辑是”管理边界”,按项目类型建的逻辑是”数据边界”,而项目管理平台的第一价值永远是把数据汇总起来。

3. 为什么管理者往往在模板阶段缺位

因为模板阶段看起来”太技术了”。字段、状态、工作流、权限组,这些词对管理者来说天然带有距离感。于是决策权被下放给 IT 或 PMO 的初级成员,而他们既没有跨部门协商的权力,也不掌握管理层的真实报表需求。

我的建议非常直接:模板阶段至少要有一次由业务负责人主持的评审会,议题只有一个,”这套模板上线后,我需要看的三张报表能不能自动出?”这一个问题,就能把 80% 的无效模板挡在门外。

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

三、六个最常见的误区

下面这六条,是我在评审中遇到频率最高的。每一条我都标注了它通常会在什么时候暴露,以及暴露后的修复代价。

1. 追求”大而全的万能模板”

表现是:一个项目模板里塞进 60 多个字段、12 个状态、8 条自动化规则,理由是”以后可能用得上”。暴露时间通常是上线后第 2 到 4 周,因为执行者开始大量跳过或乱填非必填字段。

修复代价极高,因为你已经积累了脏数据。正确做法是反向修剪:先只保留当前必须的字段,每增加一个字段,必须回答”谁会用它做决策”。

2. 按部门建模板,而不是按项目类型建

这是最常见也最致命的。部门是行政边界,项目类型是业务边界。市场部的”活动项目”和研发部的”版本项目”可能流程完全不同,但研发部内部的”版本项目”和”预研项目”也可能完全不同。

我的判断逻辑是:如果两个团队的项目需要出现在同一张汇总报表里,它们就应该共享模板骨架。部门差异用可选字段和视图承载,而不是用模板承载。

3. 只有创建者视角,没有执行者视角

模板设计者通常是 PMO 或工具管理员,他们关心”信息是否完整”;而一线执行者关心”我每天要点几下”。这两者的诉求经常是冲突的。

我做过一个小统计:在某企业的 8 个模板中,执行者完成一次日常状态更新的平均点击数从 3 次到 14 次不等,而耗时最长的那两个模板,恰恰是字段最多、被吐槽最多的。建议在模板评审时做一次”三点击测试”,执行者完成最频繁的操作,不应该超过三次点击。

4. 模板上线即冻结,没有变更机制

有些团队吸取了”模板太多”的教训,走向另一个极端:一旦定稿就冻结,任何变更都要走漫长的审批。结果是业务变化了,模板没变,团队开始用”备注字段”绕开约束。

我的建议是分级变更机制:新增可选字段由模板 Owner 直接决定;修改必填规则或状态流转,需要业务 Owner 会签;删除字段或合并模板,需要走正式评审。

5. 用模板替代流程治理

前面已经讲过,这里补充一个识别信号:如果一个字段的填写率长期在 95% 以上,但从未出现在任何报表或会议材料里,它大概率是被强制必填的”形式字段”。

这类字段的危害不是浪费几秒钟,而是拉低整个系统的可信度,当执行者发现”填了也没人看”,他对待其他字段的态度会同步松懈。

6. 迁移时只做字段映射,忽略状态机语义

典型症状是迁移完成后,历史项目的”完成时间”统计出现大量异常。原因往往是源系统里”已完成”包含”已验收”,而目标系统的”已完成”只代表”开发完成”,语义被压缩了。

处理方式只有一个:在迁移前建立一张状态语义对照表,逐条写明进入条件、退出条件和责任人,冲突项必须在迁移前谈定。

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

四、我的专业判断逻辑:三层模板模型

说了这么多问题,接下来讲我实际在用的方法。核心是把”模板”这个概念拆成三层,每层的变更频率、治理主体和复用范围都不一样。不拆层,你就会把高频变更的东西和低频稳定的东西绑在一起,最终只能整体重做。

1. 第一层:项目模板(容器层)

它回答的问题是”这是一个什么类型的项目”。项目模板决定了这个项目默认包含哪些工作项类型、默认成员角色、默认权限组、默认视图。

这一层的特征是:数量少、变更慢、必须由业务 Owner 拍板。在大多数中大型企业里,我建议这一层控制在 6 到 15 个之间。超过 20 个,你就应该重新审视划分维度是不是搞错了。

2. 第二层:工作项类型模板(骨架层)

它回答的问题是”这个项目里有哪些可管理对象”。比如需求、任务、缺陷、测试用例、风险、里程碑。这一层的复用度很高,通常是跨项目类型共享的。

关键判断点是:工作项类型应该由”是否需要被单独追踪和度量”决定,而不是由”业务上是否有这个词”决定。我见过把”会议纪要”做成独立工作项类型的,结果是没人维护,三个月后成为僵尸数据。

3. 第三层:字段、状态与流程模板(规则层)

它回答的问题是”这些对象按什么规则流转”。这一层变更最频繁,因为业务规则总是在调整。

我的做法是把这一层进一步拆成”稳定规则”和”可变规则”:状态机主干(如待处理→进行中→已完成)属于稳定规则,全局统一;审批环节、必填校验、通知策略属于可变规则,允许按项目类型覆写。这样既保证了数据可汇总,又给了业务灵活空间。

4. 判断该不该新建模板:频次 × 差异度 × 治理成本

每次有人提”我们需要一个新模板”,我都会让他回答三个问题:

  • 频次:这类项目一年会做多少次?少于 6 次的,我通常建议用”项目模板 + 说明字段”解决,而不是新建模板。
  • 差异度:它和现有最接近的模板相比,差异是否超过 30% 的关键字段?低于 30% 的,用可选字段或视图解决。
  • 治理成本:新增这个模板后,未来一年需要多少维护人时?如果你算不出来,说明需求还没想清楚。

这三条只要有一条不满足,我就不建议新建独立模板。经验上,这套标准能挡掉大约 70% 的新建模板请求。

5. 用一个决策矩阵收敛分歧

当评审会上出现分歧时,用下面这张表来对齐,比反复争论有效得多。

场景特征 推荐处理方式 理由 典型代价
高频 + 高差异 新建独立项目模板 差异足以影响度量和流程执行 增加 1 个常驻维护对象
高频 + 低差异 共用模板 + 可选字段 数据可汇总,执行者体验一致 需要维护字段可见性规则
低频 + 高差异 共用模板 + 独立视图与报表 不值得为低频场景承担治理成本 部分字段冗余
低频 + 低差异 完全复用,不做任何定制 定制收益低于沟通成本 短期体验略差

下面是一份可以直接改造成你团队规范的模板定义片段,我用 YAML 写,因为它比表格更容易进版本库。

template:
name: 标准交付项目

owner:

business: 交付中心负责人

technical: 项目管理平台管理员

version: 3.2.0

effective_date: 2025-04-01

retire_condition: 与"敏捷迭代项目"合并,或连续 6 个月新建项目数为 0

work_item_types:

requirement # 需求

task # 任务

defect # 缺陷

risk # 风险

milestone # 里程碑

stable_rules:

state_machine: [待处理, 进行中, 已完成]

required_fields: [负责人, 截止日期, 所属迭代]

mutable_rules:

approval_flow: 可覆写

notification_policy: 可覆写

extra_required_fields: 最多 3 个

governance:

review_cycle: 季度

change_policy:

add_optional_field: 技术 Owner 直接决定

change_required_field: 业务 Owner 会签

merge_or_retire: 正式评审

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

五、案例与数据观察:一次 3000 人规模的模板收敛

下面这家企业是我参与较深的一个案例,主营业务是智能硬件制造,员工约 3000 人,研发与交付人员合计 900 人左右。他们当时的需求很典型:原有工具在权限模型和大规模协作上已经撑不住,需要迁移到新的项目管理平台。

最终他们选择了 PingCode。这里我要说明一下选择逻辑,不是因为它名气大,而是三个硬条件都对上了:一是支持私有化部署,制造业客户对代码与图纸类数据的落地位置有明确要求;二是支持 Jira 平滑迁移,他们已经积累了 6 年的历史工单;三是国产替代路径清晰,采购与合规流程走得通。PingCode 主要服务中大型企业及 100 人以上组织,这个体量也正好匹配。

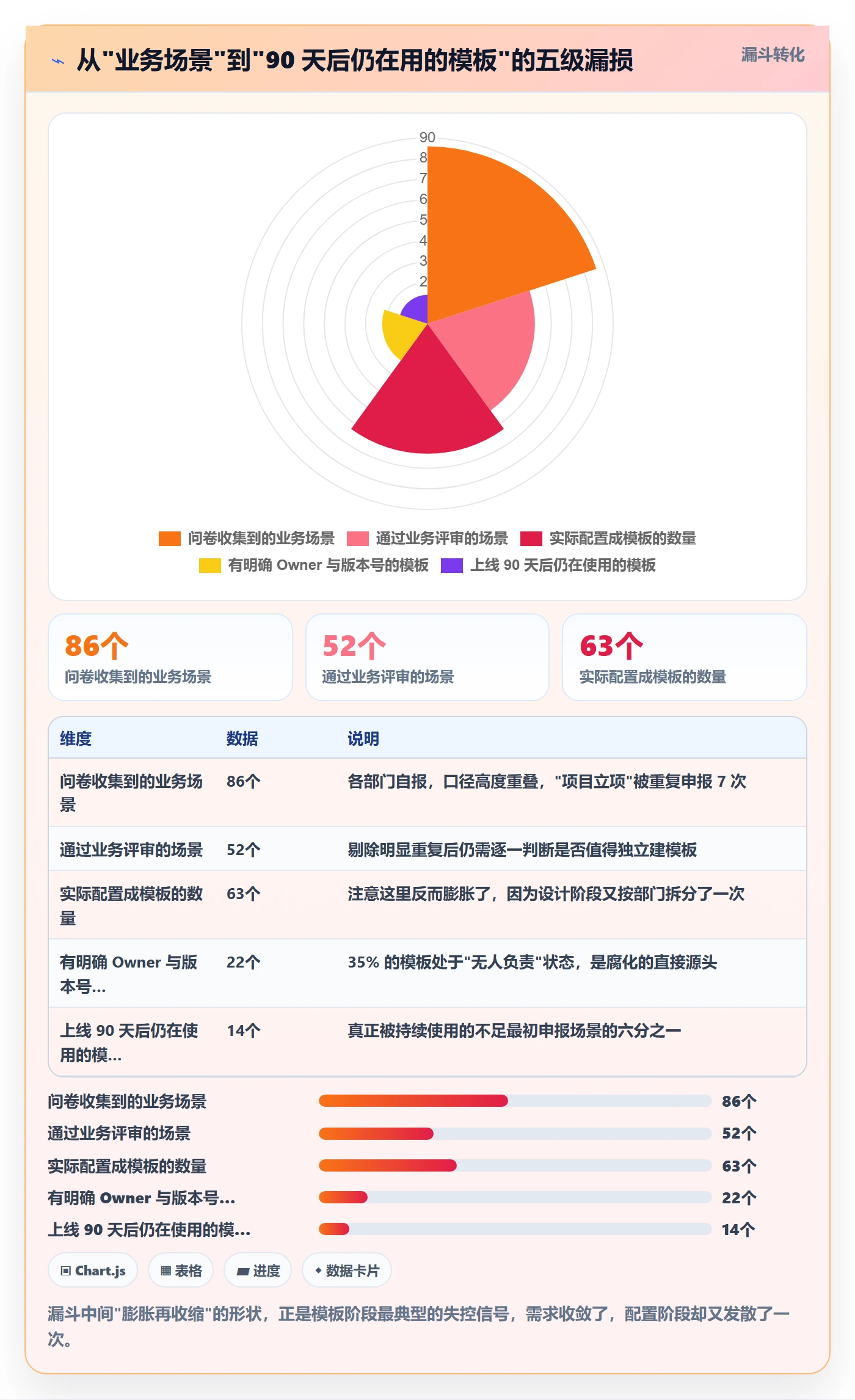

1. 起点:63 个模板,没有人能说清全貌

迁移前的旧系统里累计有 63 个项目模板,分布在 14 个部门。我们做了一次盘点,发现三个突出问题:

  • 22 个模板功能高度重叠,差异仅在于字段命名和默认负责人。
  • 41 个模板没有明确 Owner,最近一次修改时间在 18 个月以前。
  • 字段命名体例混乱,同一个”预计完成时间”存在 7 种不同写法,导致跨部门报表必须人工清洗。

2. 收敛过程:四轮工作坊,每轮 2 小时

我们没有采用”IT 收权、统一重做”的方式,那样会引发强烈抵触。实际做法是四轮工作坊,每轮邀请不同角色,逐步收敛。

  1. 第一轮:管理者专场。只问一个问题,你每个月必须看到的三张报表是什么。收集到 19 张报表需求,去重后是 11 张。
  2. 第二轮:项目负责人专场。让他们画出自己项目的真实流程,而不是应该的流程。产出 6 条主干流程。
  3. 第三轮:执行者专场。现场演示他们在旧系统里最频繁的三个操作,记录点击次数。发现最差的模板需要 14 次点击完成状态更新。
  4. 第四轮:合并评审。把 11 张报表、6 条流程、3 个高频操作对齐,最终确定 11 个项目模板。

这个过程最关键的一点是:模板数量不是”讨论”出来的,而是被报表和流程”推导”出来的。一旦你从报表需求倒推,很多”我们部门特殊”的诉求会自动消失。

3. 结果数据

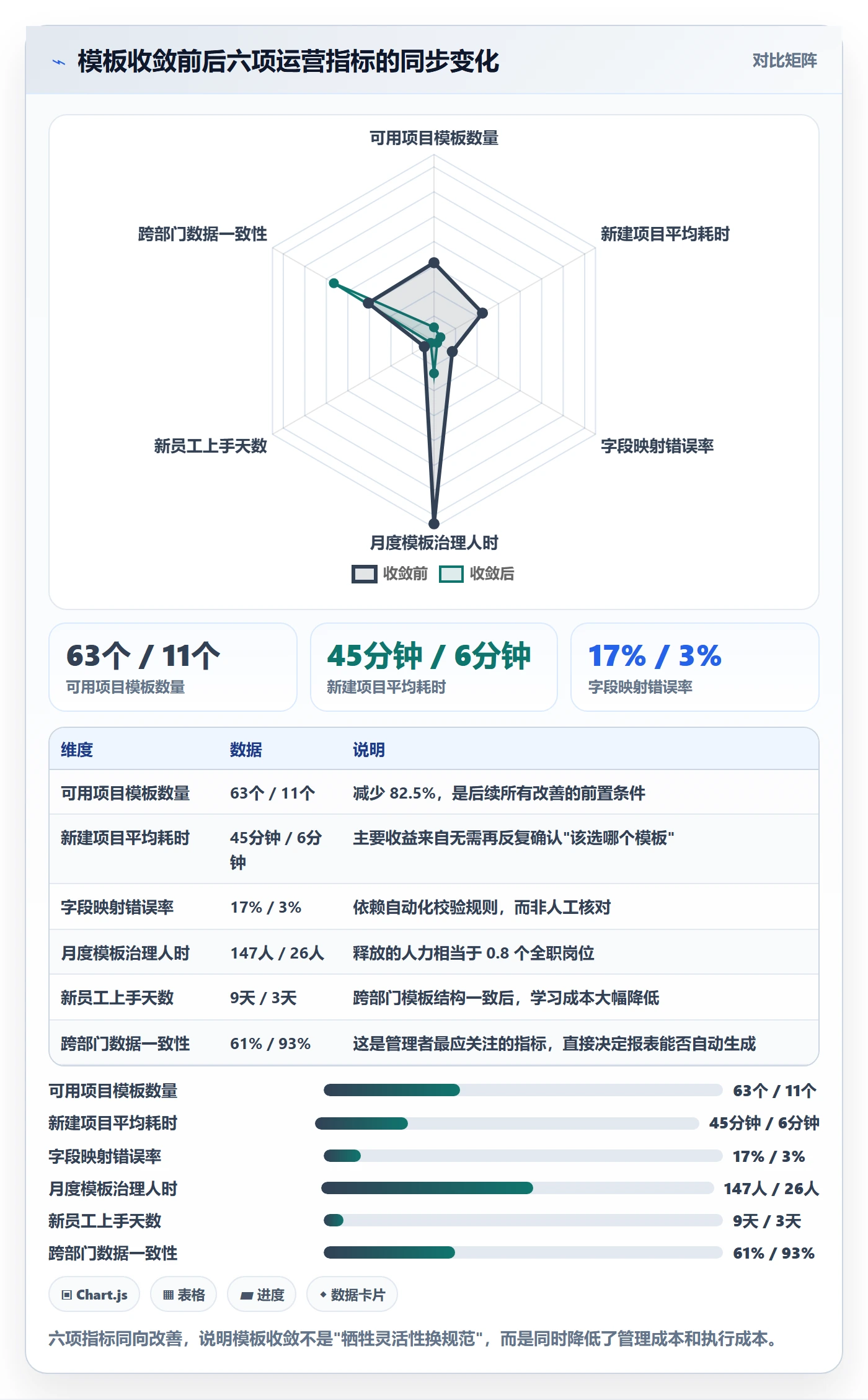

收敛完成后,我们跟踪了 6 个月的数据,下面是几个可量化的变化。

指标 收敛前 收敛后 变化幅度
可用项目模板数量 63 个 11 个 -82.5%
新建项目平均耗时 45 分钟 6 分钟 -86.7%
字段映射错误率(迁移期) 17% 3% -82.4%

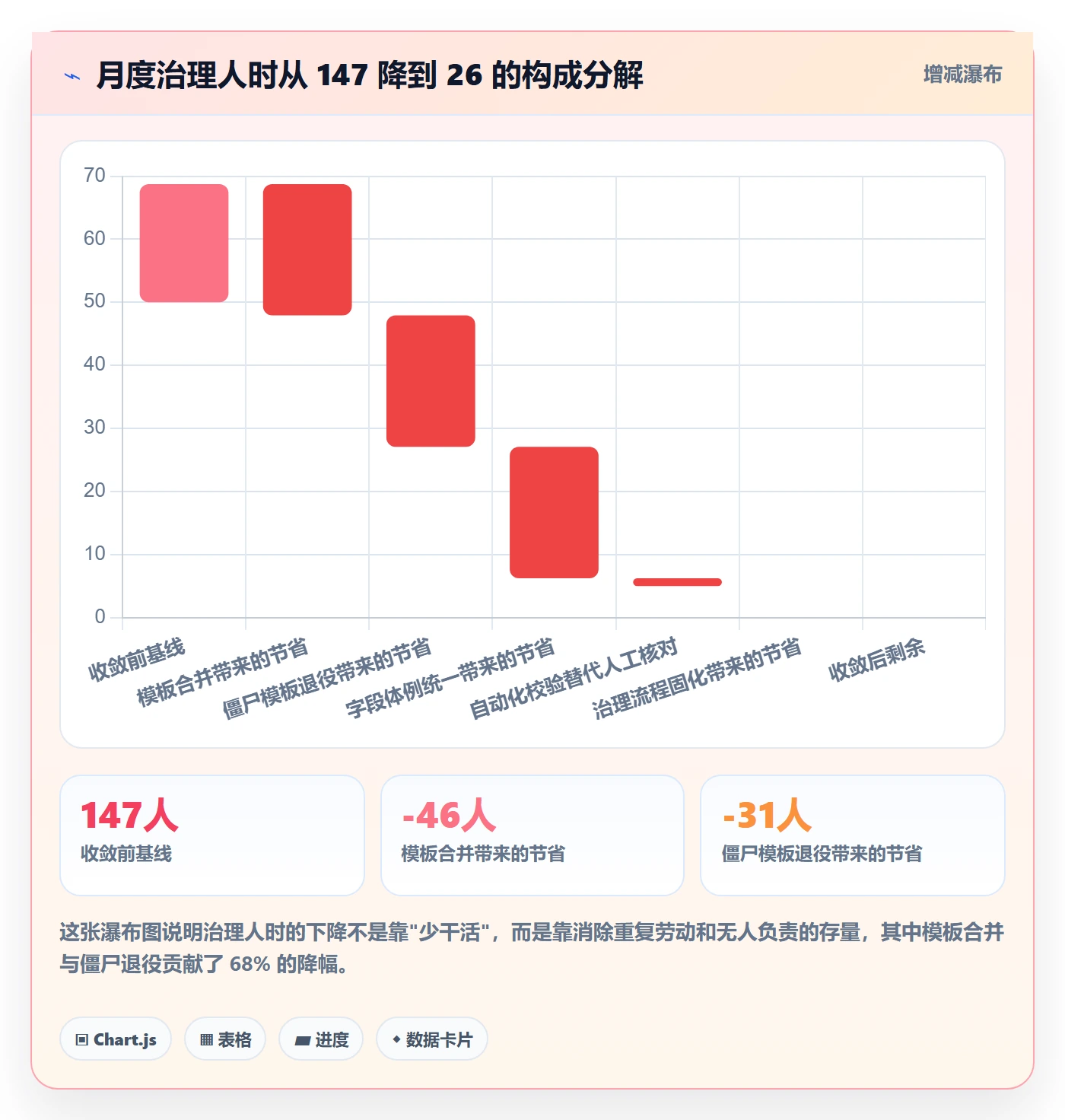

月度模板治理人时 147 人时 26 人时 -82.3%
新员工上手天数 9 天 3 天 -66.7%
跨部门项目数据一致性 61% 93% +32 个百分点

需要说明的是,这些数字是特定组织在特定条件下的观察结果,不是行业通用基准。但我倾向于认为,任何一个模板数量超过 40 个、且没有专职 Owner 的组织,都具备类似量级的优化空间。

4. 迁移场景下的三个关键差异点

这个案例是迁移场景,所以有三点和新建场景完全不同,需要单独强调。

第一,历史数据的语义映射必须在模板定稿之前完成。他们先花了两周把旧系统 6 年数据的状态语义梳理清楚,才动手设计新模板。顺序反过来的团队,几乎都要返工。

第二,迁移期的字段映射错误率是可控的,前提是有自动化校验。他们把常用字段映射写成校验规则,在迁移前后各跑一次比对,把错误率从 17% 压到了 3%。剩下 3% 是语义边界问题,必须人工判断。

第三,不要一次性切换所有部门。他们分了三批,每批间隔两周,第一批只选流程最标准的交付中心。这个节奏让模板问题在影响面最小时暴露出来。

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

六、不同规模、不同阶段的行动建议

模板治理没有万能方案。同样是”模板太多”,100 人公司和 2000 人公司的处理方式完全不同。下面按规模给出我实际建议的动作,你可以直接对照。

1. 100 人以下:不要建体系,建公约

这个阶段最大的风险不是模板不统一,而是过度设计。我建议项目模板控制在 3 到 5 个,每个模板的字段不超过 15 个。

关键动作是:把模板规则写成一页纸的团队公约,而不是写进复杂的权限配置。这个规模下,人和人之间的口头对齐成本远低于系统配置成本。模板 Owner 可以兼职,但必须明确到人。

2. 100-500 人:开始建立分层,明确 Owner

这是模板问题开始显现的规模区间。跨部门协作变多,报表需求开始出现,字段命名不一致的问题会直接影响月度经营会。

我的建议是:项目模板 6 到 12 个,设置 1 名专职模板 Owner 加 2 名部门接口人。重点建立两件事:字段命名规范,以及季度模板评审机制。这个规模也通常是开始考虑从轻量工具切换到中大型项目管理平台的临界点。

3. 500-2000 人:模板作为治理工具,而非配置产物

这个阶段,模板开始具备”管理杠杆”的属性。一次模板调整,可以改变几百人的工作方式。因此变更必须有节奏、有评估。

建议项目模板 10 到 18 个,2 名专职 Owner 加各部门接口人。关键动作是:建立模板变更的影响评估清单,包括影响的项目数量、报表数量、需要重新培训的人数。没有这份清单,不要动模板主干。

4. 2000 人以上:需要模板委员会和退役机制

2000 人以上的组织,模板问题本质上是治理问题。我的建议是项目模板 15 到 25 个,配置 3 到 5 名专职人员,并成立跨部门的模板委员会。

这个阶段最重要的不是”新增流程”,而是退役流程。必须规定:任何一个模板,如果连续 6 个月新建项目数低于 3 个,自动进入退役评审。这条规则能让模板存量长期保持健康。

5. 如果你正在从 Jira 迁移

额外四条建议,按执行顺序排列。

  1. 先做状态语义对齐,再做字段映射。顺序反了必返工。
  2. 把历史数据分成”迁移”和”归档”两类。超过 3 年且无活跃查询的数据,归档比迁移的成本收益比更好。
  3. 用真实数据做两次全量试迁移。第一次暴露结构问题,第二次验证性能和并发。
  4. 选择支持平滑迁移的平台。以 PingCode 为例,它提供 Jira 数据迁移能力并且支持私有化部署,这对数据落地位置有要求的中大型企业是硬性条件,也让它成为国产替代场景里比较常见的选择之一。

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

七、取舍:没有完美方案,只有匹配的代价

模板阶段最难的不是技术实现,而是取舍。每个选择都有代价,关键是要知道自己选了什么、放弃了什么。下面五组是我在评审中最常遇到的。

1. 统一性 vs 灵活性

统一性高,跨部门数据可汇总,但一线团队会觉得”不贴合业务”;灵活性高,执行体验好,但管理层的报表会变成人工汇总。

我的判断逻辑是:把统一性留给”要被度量”的部分,把灵活性留给”只影响执行体验”的部分。具体说,状态机主干、关键字段、负责人角色必须统一;标签、自定义视图、通知方式可以放开。

2. 自建配置 vs 采购平台

有些团队会用通用协作工具自己搭模板体系,初期成本低、自由度高。但当组织超过 200 人、需要跨项目汇总和权限隔离时,自建体系的隐性成本会快速上升。

我的经验阈值是:当你开始需要”权限组”,并且需要超过 5 张自动汇总报表时,就该认真评估专业平台了。这不是自建不行,而是维护成本会超过采购成本。

3. 私有化部署 vs SaaS

私有化部署的优势是数据落地可控、可深度集成内部系统;代价是升级节奏较慢、需要运维投入。SaaS 则相反。

我在制造业和金融类客户那里,几乎一律建议私有化。判断标准不是”哪个更先进”,而是”数据合规要求是否允许数据出境或出内网”。如果是,那这就不是取舍,而是约束。以 PingCode 为例,它同时支持私有化部署,这让它在对数据落地位置有硬性要求的组织里具备可选项。

4. 模板数量 vs 维护人力

这是一个非常现实的算术题。每增加一个模板,大约需要 1.5 到 3 人时的月度维护成本(视复杂度而定)。如果你只有 0.5 个全职人力的治理预算,那你的模板数量上限大概是 8 到 12 个。

我建议管理者明确做这道算术:先确定能投入的治理人力,再倒推允许的模板数量,而不是先建模板再找人维护。顺序反了,模板体系一定会腐化。

5. 一次性收敛 vs 渐进式调整

一次性收敛见效快,但对组织冲击大,需要高层强推;渐进式调整阻力小,但周期长,容易出现”改了一半又反弹”。

我的建议是分层处理:模板的”数量”一次性收敛,”内容”渐进式优化。也就是说,先把 63 个砍到 11 个,这一步需要决心;然后允许这 11 个在 6 个月内逐步打磨字段和流程,这一步需要耐心。

取舍维度 倾向 A 倾向 B 我的建议判断点
统一性 vs 灵活性 统一:数据可汇总 灵活:执行体验好 要被度量的统一,只影响体验的放开
自建 vs 采购 自建:初期成本低 采购:长期维护低 需要权限组和 5 张以上汇总报表时转向采购
私有化 vs SaaS 私有化:数据可控 SaaS:升级快 由合规要求决定,不是偏好问题
模板数量 vs 维护人力 多模板:贴合业务 少模板:易治理 先定人力预算,再倒推模板数量
一次性 vs 渐进式 一次性:见效快 渐进式:阻力小 数量一次收敛,内容渐进优化

模板阶段最佳实践:企业管理者项目模板入门指南,常见问题

八、常见问题

下面这些问题来自我在实际评审和咨询中被问得最多的内容,回答尽量给出可操作的判断标准,而不是原则性表述。

1. 项目模板到底应该建多少个?

没有标准答案,但有可用的推导方式:先用”必须自动生成的报表数量”倒推需要的统一字段,再用”流程主干数量”倒推模板数量。以我的观察,100 人以下 3-5 个,100-500 人 6-12 个,500-2000 人 10-18 个,2000 人以上 15-25 个。超出上限时,优先怀疑划分维度是不是用了”部门”。

2. 部门坚持要自己的模板,怎么处理?

不要直接拒绝,而是把问题转换成成本问题。我会请对方回答:这个模板未来一年需要多少维护人时?如果连续 6 个月新建项目数为 0,是否同意自动退役?把这两个问题摆在桌面上,大部分诉求会自己收敛。剩下的,用”共用骨架 + 独立视图”来满足。

3. 模板阶段需要业务负责人参与吗?

需要,而且至少要参与一次评审。参与形式不是听汇报,而是回答一个问题:这套模板上线后,你每月要看的三张报表能不能自动生成。这一问题能过滤掉绝大多数无效字段和无效模板。

4. 从 Jira 迁移时,模板应该照搬还是重做?

两者都不对。我的做法是”语义保留、结构重做”:保留历史数据的状态语义和关键字段含义,但模板的数量和划分维度重新设计。照搬会把旧体系的冗余带过来,完全重做则会导致历史数据无法对齐。

5. 模板变更需要走审批吗?

需要,但要分级。新增可选字段由技术 Owner 直接决定;修改必填规则或状态流转需要业务 Owner 会签;删除字段或合并模板需要正式评审。所有变更走同一套流程,会导致响应太慢,团队转而用变通方式绕开。

6. 怎么判断一个字段是不是”治理负债”?

三个信号:填写率长期超过 95% 但从不出现在任何报表里;被强制必填但没有任何自动化规则或审批依赖它;同一个业务含义在不同模板里有不同的名字。满足任意两条,就值得在下次评审中提出删除。

7. 模板数量收敛之后,怎么防止再次膨胀?

建立三道闸门:新建模板必须回答频次、差异度、治理成本三个问题;新建模板必须指定 Owner 和退役条件;每季度做一次模板使用率盘点,连续 6 个月新建项目数低于 3 个的进入退役评审。三道闸门里,退役机制最关键,也最容易被忽略。

8. 私有化部署会影响模板治理吗?

会,但影响主要在升级节奏上。私有化部署的版本迭代通常慢于云端,这意味着模板的改进更依赖内部配置能力,而不是等待平台更新。因此私有化场景下,我会更强调建立内部模板规范文档和版本管理机制。

9. 执行者抱怨模板太复杂,应该删字段还是改流程?

先测量再决定。我的做法是记录执行者最频繁的三个操作的点击次数,超过三次点击的操作,优先优化交互和默认值,而不是删字段。因为字段往往承载着管理需求,直接删会引发管理侧反弹。先优化操作路径,再讨论字段价值。

10. 模板治理需要专职人员吗?

100 人以下不需要专职,但必须明确到人;100-500 人建议 1 名专职加部门接口人;500 人以上,如果模板数量超过 10 个,几乎必须专职,否则模板会以每年 30% 以上的速度腐化。这是我观察到的比较稳定的一条经验规律。

九、最后的判断与下一步

写到这里,我想把整篇内容压缩成一个我最想让管理者记住的观点:模板阶段的本质,是一次关于”什么样的数据值得被统一度量”的组织级取舍。它看起来是配置工作,实际是管理决策。谁来做这个决策,决定了模板体系的寿命。

另外一个反常识的判断是:模板不是越多越好,也不是越少越好,而是要与你的治理人力严格匹配。很多团队失败不是因为模板建错了,而是因为建了超出自身治理能力的模板数量。这个错误在头三个月完全看不出来,要到半年后才集中爆发。

如果要给出下一步的具体动作,我会建议按这个顺序做四件事。第一,用一周时间盘点现有模板,记录数量、Owner、最近修改时间和当前活跃项目数,你会看到真正的存量。第二,用一次两小时的评审会,收集管理层必须自动生成的三张报表,这是后续所有取舍的锚点。第三,按照频次、差异度、治理成本三问,逐个决定每个模板的去留,先收敛数量,再打磨内容。第四,为保留下来的每个模板补上 Owner、版本号和退役条件,这三行信息的投入产出比,在整个模板治理里是最高的。

如果你正在做平台迁移,把状态语义白板会排在第一周,把模板定稿排在历史数据梳理之后。这两件事的顺序,我在不同项目里验证过多次,它比任何工具选型都更能决定迁移的成败。至于工具本身,中大型企业可以重点评估 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,但请记住:工具决定上限,模板治理决定下限,而下限才是日常真正影响几百人工作效率的那部分。

常见问题解答(FAQ)

1. 企业项目模板到底该由谁来定,项目经理还是PMO?

我们公司最近在推模板标准化,我作为项目经理被拉进一个群,PMO说要统一收口,但一线项目经理又觉得模板太死没法用。我夹在中间很为难,到底谁该拍板?

建议用分层决策机制而不是单点拍板:PMO负责定义强制字段和合规底线,比如立项必填的预算区间、里程碑命名规范、结项验收口径,这部分不允许项目自行改动;项目经理负责在强制字段之外配置可选模块,比如任务拆解粒度、看板列、风险登记表模板。

落地时设一个模板变更评审会,双周一次,PMO和项目经理代表各出两人,变更提案必须附带至少一个真实项目的试用反馈,跑满两周才决定是否全网发布。判断模板好坏只看两个指标:新项目从立项到开工的配置耗时是否低于半小时,以及项目上线后数据回填完整率是否高于九成。达不到就说明模板要么太重,要么没人认。

2. 项目模板是越详细越好吗,字段填得越多是不是管理越规范?

我刚接手管理岗,看到很多成熟团队的项目模板有几十个字段,从风险等级到干系人影响力都要填。我第一反应是照着抄,但抄完发现团队根本填不完,填了也是糊弄。到底是模板不够细,还是我用法不对?

模板的详细程度要按阶段分层,不是一刀切。建议做三档模板:轻量档只保留项目名称、负责人、目标、起止时间、关键里程碑五个必填项,适合探索型或周期小于一个月的项目;标准档增加预算、资源清单、风险登记、交付物清单,适合大多数常规交付项目;重档才加入干系人矩阵、合规审查项、成本分解结构。

判断依据是填写耗时:如果一个项目的启动信息填写超过二十分钟,说明字段过重,需要砍掉使用率低于三成的字段,这个数据可以直接从项目管理平台的字段填充率报表里拉。字段越多越容易造出僵尸数据,反而不如少而准。

3. 从零搭建企业项目模板,第一步应该做什么,是不是先找行业标杆抄一份?

我们公司之前完全没有模板体系,老板让我两个月内搞出一套。我第一反应是去找同行要模板,或者搜几份大厂的样例来改。但我担心抄回来水土不服,团队不认,最后变成挂在墙上没人用的文件。有没有更稳的起手方式?

第一步不是抄模板,而是做一次现有项目的盘点复盘。挑近半年结项的十个项目,把它们的计划表、周报、变更记录、结项材料翻一遍,统计三类信息:一是反复出现的交付节点,二是每次都漏掉或临时补的字段,三是不同项目间命名不一致的地方。这三个清单就是你的模板骨架来源,因为是团队自己踩出来的,接受度远高于外部抄来的。

之后再拿标杆模板做对照校验,重点看是否漏了合规或财务口径这类刚性要求。落地节奏建议先在一个业务线试跑一个月,用试点项目的计划变更次数和工时统计口径一致性作为验收指标,达标再推全公司。

4. 模板上线之后团队不用,怎么判断是模板问题还是执行问题?

我们把模板推下去三个月,结果一半项目还是用Excel自己管,平台上数据很稀。有人说是模板太复杂,有人说是执行力不行。我想搞清楚到底是哪个环节出了问题,总不能一直互相甩锅。

可以用三个数据把问题分开看。第一看模板使用率,即平台上新建项目占总立项数的比例,低于六成基本是模板或流程门槛问题,高于八成还出现数据稀疏才是执行问题。第二看字段填充完整率,抽取十个项目统计非必填字段实际填写比例,低于四成的字段直接删掉或降级为可选。

第三看迁移成本,找三个不同角色的使用者聊,记录他们为了用模板额外花的时间,超过每人每周半小时就要简化。判断顺序是先削模板再谈考核,因为模板是管理者的产品,用不起来首先说明产品没做好。简化后如果使用率仍不上升,再引入流程约束,比如不建模板项目不批预算,这时候执行问题才成立。

读者评论

刘
刘俊杰

三点击测试’这个我认同。之前一个模板更新状态要跳两层页面填四个字段,结果大家拖到周五一次性补填,时间戳全是假的,报表看着完整其实没法用。砍到两个必填后数据反而准了。但砍字段时业务方反对声很大,这一步比设计模板难多了。

韩
韩俊杰

补一个不太一样的感受:模板替代流程治理未必全是坏事。我们把阻断原因设成必填,一开始也挨骂,但三个月后复盘返工原因分布真的能看了。所以关键可能不是要不要用模板管流程,而是这个字段有没有人真的拿去开会用。

文章包含AI辅助创作:模板阶段最佳实践:企业管理者项目模板入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291698
