2023 年下半年,我参与了一家约 320 人的智能硬件公司的项目管理体系梳理。这家公司不缺模板:项目管理办公室在共享盘里存了 47 个模板文件,在项目管理工具里建了 23 个项目模板,涵盖立项、研发、试产、量产、复盘全流程。但真正让我意外的是,我抽样了当季 38 个已结项项目,发现其中 29 个项目的管理层周报字段填写率不足 40%,有 11 个项目直接跳过了”风险升级”和”决策记录”两个字段,而这两个字段恰恰是管理层最需要的。
这不是个例。在我过去几年接触过的中大型组织里,模板任务管理的失败几乎从来不是”没有模板”,而是”模板失控”:数量膨胀、版本分裂、字段虚设、无人回收。管理层以为自己在做标准化,实际做的是模板的通货膨胀。
这篇文章要回答的是一个具体问题:当组织的项目模板数量超过 10 个、涉及角色超过 5 类、还要同时兼容合规留痕和业务灵活性时,管理层该怎么建立一套能长期跑下去的模板协同管理机制。我会给出核心结论、拆解常见误区、给出一份可以直接照着做的落地清单,并用一个 200 人以上组织的真实数据观察来说明哪些动作真正有效。
一、核心结论:模板协同管理的第一目标不是”统一”,而是”可治理”
先把结论摆在前面,后面所有内容都是围绕这四条展开的。如果你只记得住一页内容,就记住这四条。
1. 模板的敌人从来不是”太少”,而是”多而无主”
很多管理者本能地认为模板要”尽量多、尽量全”,覆盖所有业务场景。但从我掌握的数据看,当一个组织的项目模板数量超过 12 个之后,模板的平均使用率和字段完整率会同时下降。原因不复杂:模板一多,使用者就要花时间”选择”,而选择本身是成本;一旦选错,用户下次就倾向于自己复制一个旧项目当模板,于是变体开始野蛮生长。
更关键的是,模板数量增长之后,治理成本是超线性上升的。12 个模板两两之间的字段一致性、状态机兼容性、权限继承关系需要维护的组合是 66 组;20 个模板则是 190 组。绝大多数项目管理办公室并没有为此配备专职人力。
2. 管理层模板的第一指标是”决策字段完整率”,不是”任务完成率”
这一条是我最想强调的判断。一线执行模板看的指标是任务按时完成率、工时准确率;管理层模板看的应该是决策字段完整率,也就是”风险等级””决策人””决策时间””影响范围””替代方案”这类字段的填写比例。
为什么?因为管理层读项目模板的目的不是监督执行,而是在信息不完整的情况下做判断。一个任务完成率 95% 但决策字段全空的项目,对管理层来说是黑箱;一个完成率 70% 但每个风险都有升级记录的项目,管理层反而能放心授权。
3. 模板协同的最小闭环是”发布,使用,反馈,回收”,缺一不可
我见过大量组织只做了”发布”这一步。模板建好、通知发出、培训做完,然后就没有然后了。真正的闭环里,“回收”是决定整套机制能否存活的环节:一个模板连续两个季度使用率低于阈值,就应该被合并或下线,而不是继续挂在模板列表里占用注意力。
没有回收机制的模板库,本质上和没有清理的收件箱一样,信息还在,但已经失去检索价值。
4. 工具只是载体,治理规则才是资产
这一点决定了你的投入能不能沉淀。模板文件本身可以在一天内重建,但”谁有权新增模板””模板变更要走什么审批””字段新增的评估标准是什么”这些规则,才是组织真正的资产。所以落地顺序应该是先定规则、再配工具,而不是先在工具里建一堆模板再补规则。

二、真实场景:管理层项目模板为什么会在 90 天内失效
抽象讲机制容易空,我直接还原四个我在现场见过的真实场景。这四个场景对应模板失效的四种典型路径,几乎覆盖了 80% 以上的失败案例。
1. 场景一:新业务线立项,模板被复制成第 17 个变体
某消费电子公司的硬件项目模板原本设计得很完整,包含 27 个字段。第三条产品线成立时,项目负责人觉得”我们的业务不太一样”,直接从上一个项目复制了一份,改了 5 个字段名。第四、第五条产品线照此办理。
半年后,项目管理办公室想做一次跨产品线的项目健康度汇总,发现五个模板的”阶段名称”有三种写法、”负责人”字段分别指向”项目经理””项目 owner””主责人”。字段语义分裂之后,横向汇总的成本从”点一下”变成”人工对齐两周”。
2. 场景二:季度复盘时发现关键字段没人填,但没人知道从哪天开始没人填
这是最隐蔽的一种失效。模板字段还在,界面没变,但填写率悄悄下滑。我在一家金融科技公司看到的现象是:月度风险登记字段在上线第一个月填写率 92%,第三个月 61%,第六个月 28%。
更麻烦的是,项目管理办公室拿不出”填写率下滑曲线”,因为工具里只有当前状态,没有按周的历史快照。没有历史数据的模板治理,等于蒙着眼睛开车。
3. 场景三:合规审计要求留痕,模板却没有版本记录
一家做医疗器械的客户在外部审计中被要求说明:过去两年项目立项模板经历了哪些变更、每次变更影响了哪些在途项目。他们能拿出的只有几个日期不同的模板文件,谁改的、为什么改、改动前是什么样,全部缺失。
这个问题的根源在于,把模板当成”文件”管理,而不是当成”受控配置”管理。文件可以覆盖保存,配置必须有版本、有变更记录、有生效范围。
4. 场景四:从其他工具迁移后,模板结构断裂
这是近两年特别高频的场景。很多中大型组织原本使用海外工具,因为合规、成本或服务响应问题需要迁移。迁移过程中,如果只迁移了任务数据而没有迁移模板的字段定义、状态机、权限绑定关系,新系统里就会出现大量”字段为空、状态混乱”的历史项目。
我的一位客户就踩过这个坑:3000 多个历史工单迁移完成后,发现原系统里”需求类型”字段的枚举值在新系统里被映射成了自由文本,导致后续无法按类型做统计分析,最终只能人工回填了 40 多个人天。

三、拆解常见误区:六个看起来正确、实际致命的做法
下面六个误区,我在不同组织里都见过,而且往往是以”最佳实践”的名义推行的。逐条拆解。
1. 误区一:模板越多越好,覆盖越全越专业
这是最常见的一个。项目管理办公室为了体现专业性,把模板库做得像产品目录。结果是使用者每次立项都要花 5 到 10 分钟挑模板,挑完之后还要再改。用户的心理账很简单:挑模板 8 分钟 + 改动 15 分钟 > 直接复制旧项目 5 分钟。于是他们选择后者。
正确的做法是”默认模板唯一,特殊场景例外”:所有常规项目用同一个主模板,只有当业务差异体现在三个以上不可调和的字段时,才允许新建模板,并且要写明废止条件。
2. 误区二:模板由项目管理办公室单方面制定,业务方只负责执行
集中制定效率高,但有个致命副作用:字段一旦脱离一线使用场景,就会被视为”给上面看的”,填写质量必然下降。我在一家 SaaS 公司做过一个小实验:让他们把一个由项目管理办公室单方面设计的 9 字段风险表,改成由三位一线项目经理共同删减到 4 个字段,其他不变。
结果是四个月后,4 字段版本的填写率 89%,9 字段版本 34%。字段数量减半带来的填写率提升,远大于任何培训或考核手段。
3. 误区三:模板一次定稿,长期不变
很多组织把”模板稳定”当成成熟度标志,实际上这是危险的。业务在变,模板不变就意味着模板在慢慢失真,使用者会用”随便填”来对抗失真。
我的建议是给模板设定固定的复审节奏:主模板一个季度复审一次,专项模板半年一次。复审不需要大改,只需要回答一个问题,”这个字段上季度有多少人填了、填了之后有人看吗”。
4. 误区四:把模板和流程制度混为一谈
模板是”数据采集的容器”,流程制度是”行为约束的规则”,两者可以互相关联,但不能互相替代。我见过把审批流程图直接塞进项目模板说明书里的做法,结果模板文档长达 60 页,没人读。
正确的分工是:模板负责”留下什么信息”,制度负责”什么信息不填就过不去”。前者放在模板说明里,后者配置在工具的流程门禁里。
5. 误区五:只在工具里建模板,不做权限和可见性设计
模板的可见性设计经常被忽略。如果所有角色都能看到并编辑全部模板,用不了两个月就会出现”模板被误改”的情况。合理的做法是分三层:
- 模板管理员:可创建、编辑、停用模板,通常是项目管理办公室的 1 到 2 人。
- 模板审阅人:可提修改建议、可复制使用,通常是各业务线的项目负责人。
- 普通使用者:只能使用,不能修改,修改需求走反馈通道。
6. 误区六:只关注”建模板”,不关注”迁模板”
对于做过工具替换的组织,模板迁移的工作量常常被低估到只剩”导出导入”。实际上,迁移要处理的是三件事:字段语义映射、状态机重映射、历史数据的空值处理。这三件事没做完,迁移完的项目就是一堆无法汇总的数据孤岛。

四、专业判断逻辑:模板分层治理的四层模型
讲完误区,说一下我实际用的判断框架。这套模型是我在多个 200 人以上组织落地后收敛出来的,核心思路是:把”模板”这个笼统概念拆成四层,每层用不同的治理方式,不要混在一起管。
1. 第一层:字段层,本质是数据字典
字段层决定”采集什么信息”。治理这一层的核心不是字段多少,而是字段的语义唯一性。同一个人在不同模板里必须有且只有一个字段名。比如”负责人”就是一个语义单元,不能同时存在”项目经理””主责人””owner”三个字段名。
判断方法很直接:把所有模板的字段名导出来,去除重复后看有多少组是同义不同名。我在一个客户那里做过这个动作,27 个模板导出 186 个字段,去重后只有 61 个语义单元,也就是说 67% 的字段是重复造词。
2. 第二层:流程层,本质是状态机与门禁
流程层决定”信息在什么节点被要求填写”。同样是”风险等级”字段,如果只在项目创建时要求填写,填写率会很低;如果它同时是”进入开发阶段”的门禁条件,填写率会接近 100%。
所以我的经验判断是:不要用培训和考核去提升字段填写率,要用流程门禁。门禁的粒度建议控制在”每个阶段最多 2 个必填门禁字段”,超过这个数量,使用者会开始用默认值糊弄。
3. 第三层:视图层,本质是角色视角
同一套数据,一线看到的和管理层看到的应该是不同的视图。一线视图关注任务、工时、依赖;管理层视图关注里程碑偏差、风险热力、资源占用、决策待办。
视图层做得好的组织,模板数量反而更少,因为差异不需要通过”建新模板”来实现,而是通过”同一模板的不同视图”来实现。这一点是很多组织没意识到的:模板膨胀的很大一部分原因,是把”视图差异”错误地实现成了”模板差异”。
4. 第四层:治理层,本质是版本、变更与回收
治理层是唯一一层”管理者必须亲自关心”的。它包含四件事:模板的版本记录、变更审批、生效范围、以及停用回收。
我给客户设计的治理层规则通常只有三条,但必须强制执行:
- 任何模板变更必须留下”变更前后对比 + 变更原因 + 生效日期”三项记录。
- 模板新增需要说明”为什么现有模板不能覆盖”,并指定一位业务方责任人。
- 连续两个季度使用率低于 15% 的模板,自动进入待回收清单,由模板管理员决定合并或下线。

五、落地清单:管理层项目模板协同的九步操作
下面这份清单是我实际交付客户时使用的版本,按顺序执行,通常 4 到 6 周可以跑完第一轮闭环。每一步都写明了产出物,方便你直接对照检查。
1. 第一步:清点存量,导出全部模板字段
把所有项目模板的字段清单导出成一张表,包含模板名、字段名、字段类型、是否必填、出现在哪个阶段。这一步的产出物是”模板字段全景表”。如果工具不支持导出,就用截图加人工整理,如实操中常见的做法是 2 到 3 人天完成 20 个模板的清点。
2. 第二步:做字段语义去重,输出统一数据字典
按语义合并同义字段,形成组织级数据字典。字典里至少包含:字段唯一名称、含义说明、数据类型、取值范围、负责人。这一步是后面所有工作的地基,建议不要在这一步赶进度。
3. 第三步:按”决策价值”给字段分级
把字段分成三类:决策字段(管理层必看)、执行字段(一线必填)、记录字段(可选)。分级标准是”这个字段缺失时,谁的判断会受影响”。这一步的产出物是字段分级表,直接把模板字段数量砍掉 30% 到 50% 是正常的。
4. 第四步:定义默认主模板,控制模板总量
确定一个覆盖 80% 项目的主模板,其余模板必须说明差异理由。我的建议是把模板总量目标定在 组织人数每 100 人对应 3 到 5 个模板,超过这个比例就要审视是否把视图差异错当成模板差异了。
5. 第五步:配置流程门禁,把必填变成过不去的坎
每个阶段设置不超过 2 个必填门禁字段。这里的关键是”门禁”二字,不是提醒,不是标红,是阶段流转时直接阻断。这一步决定了模板字段填写率能不能站稳在 85% 以上。
6. 第六步:为不同角色配置视图,而不是新建模板
管理层视图、项目经理视图、职能经理视图分别配置筛选器和字段显示集合。视图配置可以完全不改动底层数据结构,这也是控制模板膨胀最有效的一招。
7. 第七步:建立模板版本记录机制
把模板当配置来管理,每次变更记录三件事:变更前后差异、变更原因、生效日期。如果使用支持模板版本管理的项目管理平台,这一步可以自动化;如果工具不支持,至少用一个受控的表格维护。
下面是一个我在客户现场实际使用过的模板变更记录结构示例,可以直接放进你的配置管理文件里:
template_id: project_main_v3
template_name: 主项目模板
version: 3.2.0
effective_date: 2024-04-01
owner: PMO-张XX
change_log:
version: 3.2.0
date: 2024-04-01
type: field_add
diff:
added:
field: decision_owner
label: 决策人
type: user
required_stage: ["立项评审", "阶段验收"]
removed:
field: weekly_report_url
reason: 与工具内周报模块重复
reason: 审计要求明确每个关键节点的决策责任人
impact_scope:
在途项目: 14 个(自动继承新版本)
已结项项目: 不回溯
review_cycle: quarterly
deprecate_condition: 连续两个季度使用率
8. 第八步:设置使用率度量和季度复审
至少要采集三个指标:模板使用率(用该模板创建的项目数 / 总项目数)、字段完整率(已填决策字段数 / 应填决策字段数)、变体数量(非受控复制产生的模板数量)。每季度出一张表,和上季度对比。
9. 第九步:执行回收,合并或下线低效模板
这一步最容易被跳过,但恰恰是闭环成立的关键。回收不是删除数据,而是把模板标记为”不再推荐新建”,历史项目不受影响。没有回收的模板库,一定会在 18 个月内重新膨胀回原点。

六、案例与数据观察:PingCode 在中大型组织的模板协同落地
讲完方法论,说一个我跟踪时间比较长的具体案例。这里以 PingCode 为例,因为它的目标客户正好是中大型企业及 100 人以上组织,而这类组织恰恰是模板协同问题最突出的群体。
1. 样本说明与观察口径
我跟踪的是一家约 420 人的企业级软件公司,研发与交付人员合计 260 人,同时在跑的项目常年维持在 35 到 50 个。他们的模板治理项目从 2023 年 Q3 启动,到 2024 年 Q2 完成第一轮完整闭环,我拿到了前后四个季度的对比数据。
需要说明的是,下面的数据来自客户授权的运营看板导出和季度复盘记录,样本量为 1 家组织,属于深度案例而非统计普查,结论用于说明机制有效性,不宜直接外推为行业平均水平。
2. 数据观察:模板治理前后的关键指标变化

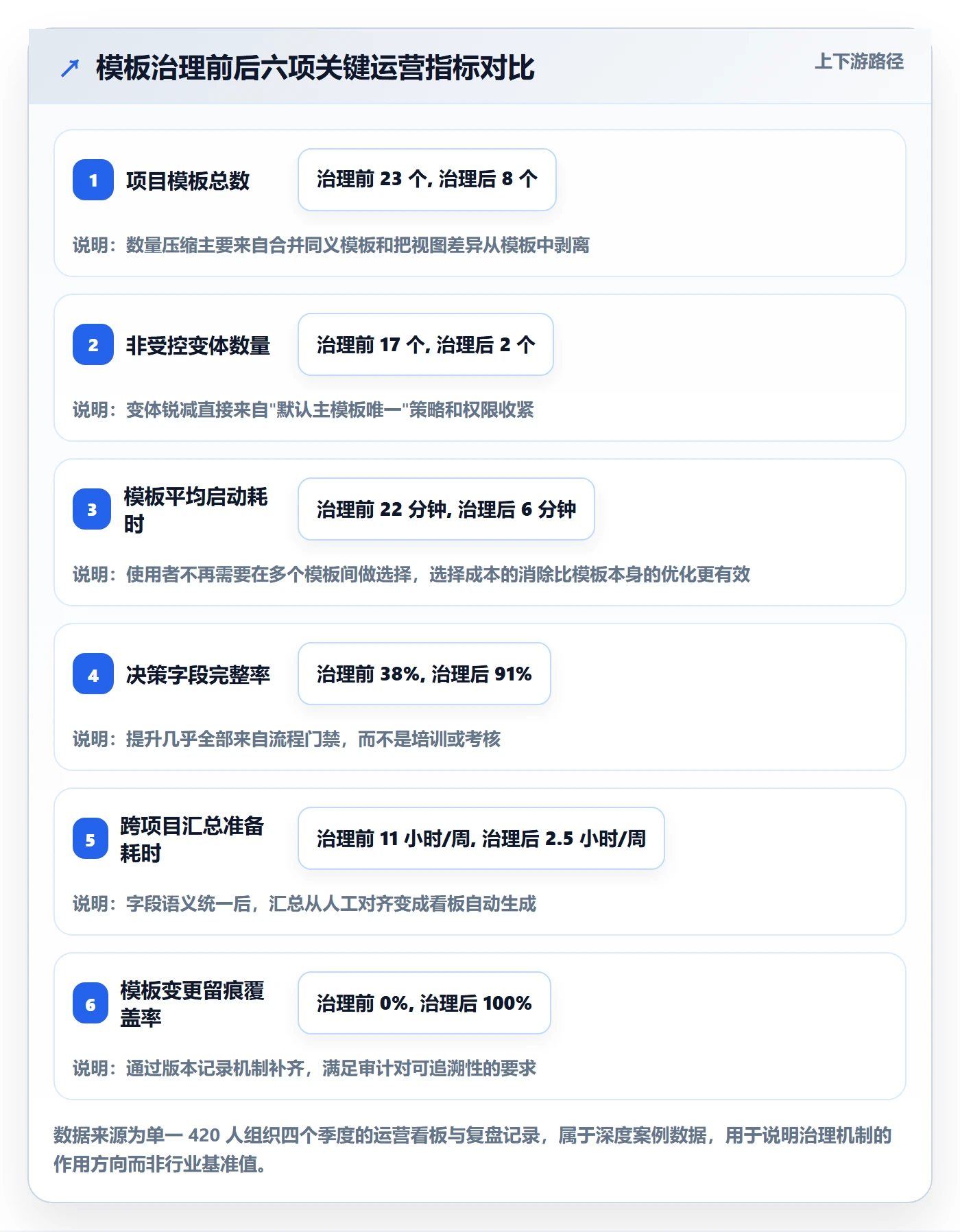

最明显的变化出现在三个指标上:模板总量从 23 个压缩到 8 个,决策字段完整率从 38% 提升到 91%,跨项目汇总的准备耗时从每周 11 小时降到 2.5 小时。第三个指标的改善幅度其实最让管理层意外,因为这是他们从来没量化过的隐性成本。
| 指标 | 治理前(2023 Q2) | 治理后(2024 Q2) | 变化 |
|---|---|---|---|
| 项目模板总数 | 23 个 | 8 个 | -65% |
| 非受控变体数量 | 17 个 | 2 个 | -88% |
| 决策字段完整率 | 38% | 91% | +53 个百分点 |
| 模板平均启动耗时 | 22 分钟 | 6 分钟 | -73% |
| 跨项目汇总准备耗时 | 11 小时/周 | 2.5 小时/周 | -77% |
| 模板变更留痕覆盖率 | 0% | 100% | 全量覆盖 |
这里有一个我认为值得单独指出的判断:模板数量减少 65%,但项目管理办公室的工作量并没有同比例减少,前三个月反而是增加的。因为字段去重、门禁配置、历史数据口径对齐都是纯投入。真正的收益在第四个月之后才开始显现,这也是很多组织在第一轮就放弃的原因。

3. 平滑迁移是模板治理里最容易被低估的一环
这家公司原本使用海外项目管理工具,迁移的动因是数据合规和成本。他们选择 PingCode 的一个重要原因是支持从 Jira 平滑迁移,这在国产替代场景里是很实际的考量,迁移成本往往比采购成本高得多。
但我要提醒的是,”支持平滑迁移”和”迁移后模板结构完整”是两件事。我在这家客户现场看到的做法值得借鉴,他们迁移时做了三步:
- 先迁移字段定义和状态机,确认字段语义映射无误后再迁数据。
- 对无法自动映射的字段,统一落到一个”待确认”自定义字段,不直接丢弃,也不强行塞进已有枚举。
- 迁移完成后做一个”空值分布报告”,找出哪些字段在历史项目里普遍缺失,作为新版模板裁剪依据。
第三步的产出特别有价值:他们发现原系统里有 6 个字段的空值率超过 70%,说明这些字段本来就没人用,直接在新模板里删掉了。迁移是清理历史债务的最好时机,错过就要再等三年。
4. 私有化部署场景下的模板治理有额外要求
中大型组织、特别是金融、医疗器械、军工相关行业,往往会选择支持私有化部署的项目管理平台。私有化部署下,模板治理有两个额外要求。
第一,模板变更要走内部的配置变更流程,不能随手改。因为系统本身在企业内网,配置变更的影响范围需要备案。
第二,模板的导出备份要和系统备份策略对齐。我在一家金融机构看到的情况是,系统每周全量备份,但模板配置不在备份范围内,一次误操作导致两个模板被覆盖,花了两天才恢复。
5. 什么样的组织适合用 PingCode 这类平台做模板协同
基于我接触过的案例,我的判断是:人数在 100 人以上、同时在跑项目超过 15 个、且有跨部门汇总需求的组织,用专业项目管理平台做模板治理的收益最明显。人数低于 50 人、项目形态高度单一的团队,用轻量工具加一份清晰的字段说明书就能解决问题,上平台反而增加维护负担。
6. 选型时我认为最该问的三个问题
- 模板是否支持版本记录和变更追溯?这决定了你能不能过审计。
- 视图和模板是否解耦?如果视图必须建模板才能实现,你的模板总量会失控。
- 迁移工具是否覆盖字段和状态机,而不只是任务数据?这决定了历史数据能不能继续被统计。

七、不同情况下的行动建议
方法论不能一刀切。下面按组织规模和业务特征分四种情况给出具体动作,你可以直接对照自己所在的组织。
1. 情况一:50 人以下、项目形态单一
不要上复杂治理。你的核心动作只有两个:一是把所有项目字段压缩到 8 个以内,二是明确哪 2 个是必填。工具层面用轻量看板即可。这个阶段最大的风险不是模板混乱,而是过度设计拖慢业务。
如果一定要引入工具,注意不要为了模板功能去买一个需要专人维护的平台,维护成本会超过收益。
2. 情况二:100 到 300 人、多项目并行
这是模板治理收益最明显的区间。建议动作:建立统一数据字典、把模板总量控制在 5 到 8 个、对每个阶段配置不超过 2 个门禁字段、指定一名模板管理员(可以是兼职)。
这个规模下,我建议优先选择像 PingCode 这类面向中大型组织的平台,因为模板版本管理、权限分层、视图配置这些能力在电子表格里做不出来,而它们恰恰是治理能否持续的支点。
3. 情况三:300 到 1000 人、多事业部并行
关键变化是治理权要下放一层。总部管”数据字典和跨事业部汇总口径”,事业部管”自己的阶段门禁和视图”。模板结构上采用”集团主模板 + 事业部扩展字段”的方式,扩展字段总数不超过主模板字段数的 30%。
这个阶段必须做的一件事是建立月度口径对齐会,哪怕只有 30 分钟。我见过太多组织的模板分裂源于两个事业部对同一个字段做了不同定义,而没人及时发现。
4. 情况四:强合规行业(金融、医疗器械、军工)
这类组织的模板治理目标不是效率优先,而是可追溯优先。建议动作:所有模板变更走正式配置变更流程、模板配置纳入系统备份范围、每个决策字段保留不可篡改的填写时间戳、优先选择支持私有化部署的平台。
效率上可以适当让步,但留痕不能让步。在这类行业,一次审计不通过带来的成本,远高于模板治理多花的人力。

八、不同情况下的取舍
模板协同管理本质上是一系列取舍。这一节把最常遇到的四组矛盾摊开讲,给出我的判断依据。
1. 取舍一:标准化程度 vs 业务灵活性
标准化越高,跨项目汇总越容易,但业务方的适配成本越高。我的判断依据是“汇总需求频率”:如果管理层需要每月做一次跨项目统一汇总,标准化程度必须高;如果汇总只是季度性需求,就可以容忍一定程度的业务自定义。
一个可操作的折中方案是:核心字段(占比 20%)严格标准化,扩展字段(占比 80%)允许在受控范围内自定义。用 20% 的强管控换取 80% 的灵活性,同时保住最关键的汇总能力。
2. 取舍二:集中治理 vs 分布自治
集中治理决策快、口径统一,但容易脱离一线;分布自治贴合业务,但口径容易分裂。我的经验分界线是事业部数量:3 个以内事业部可以集中治理;超过 3 个、且各事业部业务模式差异明显时,必须下放,但要保留字段字典和汇总口径的集中权。
下放的时候要明确一件事:下放的是配置权,不是定义权。字段叫什么、代表什么含义,仍然由总部统一;字段是否必填、在哪个阶段门禁,可以由事业部决定。
3. 取舍三:工具能力 vs 组织习惯
这是最容易被忽视的一组取舍。工具再强,如果组织习惯不改变,模板依然会被绕过。我见过配置了完整门禁的系统,被业务方用”先在别处建项目、后补录”的方式绕开。
我的判断是:当工具能力和组织习惯冲突时,优先改习惯的入口点,而不是加工具约束。具体做法是把模板使用的第一个动作(立项)做得比绕开它更省事,比如一键从模板创建、自动继承上一个项目的字段、自动填充负责人。让正确路径成为最短路径,比设置十个门禁都有效。
4. 取舍四:自建 vs 采购
自建的最大优势是完全贴合业务,最大劣势是模板治理能力通常最弱,版本管理、权限分层、视图配置这些看起来简单的功能,自建系统往往做得很粗糙,而且后期维护无人接手。
我的判断依据是“是否有专职的产品和研发资源持续投入”。如果没有,自建在 18 个月内会变成技术债;如果有,自建在特殊业务场景下确实更有优势。对于需要私有化部署、又需要成熟模板治理能力的组织,采购面向中大型组织的成熟平台通常是更稳的选择,尤其是那些支持从 Jira 平滑迁移、能承接国产替代需求的平台,可以大幅降低替换过程中的数据断裂风险。

九、总结:模板协同的胜负手在回收环节,下一步先做这三件事
把整篇文章压缩成一句话:模板任务管理的成败,不在于你建了多少模板,而在于你有没有能力把不用的模板收回去。所有失败的案例,追到根上都是模板只进不出,最后整个模板库失去可检索性。
1. 我认为最值得记住的三个独特判断
第一,模板膨胀的真正原因,往往是把”视图差异”当成了”模板差异”。很多组织建 20 个模板,其实只需要 8 个模板加 3 套视图。识别这一点,能一次性砍掉一半治理成本。
第二,提升字段填写率最有效的手段是流程门禁,而不是培训考核。我在多个现场验证过,门禁的效果是培训的三到五倍,而且不需要反复投入。
第三,工具替换(包括从海外工具迁移到国产平台)是清理历史债务的唯一低成本窗口。错过这个窗口,那些没人用的字段会再存活三年。
2. 不同角色下周可以开始做的动作
- 如果你是管理层:让项目管理办公室在下周内交付一份”模板字段全景表”,你只需要看两个数字,模板总数和决策字段完整率。这两个数字决定了你要不要启动治理。
- 如果你是项目管理办公室:先做字段语义去重,不要急着配置门禁。字段没统一之前配门禁,等于在流沙上盖楼。
- 如果你是项目负责人:挑一个你正在跑的项目,把管理层要看的字段单独列成一页,看看有多少字段其实是”填了但没人看”的。这份清单可以直接作为模板裁剪的输入。
3. 关于节奏的最后提醒
如果你的组织规模在 100 人以上,请把模板治理的观察窗口设为至少两个季度。前三个月投入大于收益是正常的,很多组织在这个阶段放弃,然后得出结论”治理没用”。真正的问题不是方法失效,而是观察周期太短。
最后一件事:给模板治理设一个明确的成功标准。我建议用”决策字段完整率 ≥ 85%、模板总量 ≤ 人数/100 × 5、非受控变体 ≤ 3 个”这三个数字,连续两个季度达标,才算真正跑通。达标之后,治理动作就可以从项目制转为日常运营,占用的精力会降到很低的水平。

常见问题解答(FAQ)
1. 模板任务管理到底要建几套模板,任务粒度切到哪一层才合适?
我在公司推动统一模板,刚开始一口气建了二十多套,结果项目经理说找不到该用哪个;后来又有人说模板太粗,套上去还得重写一遍,等于白做。我现在拿不准,模板数量和任务颗粒度到底该怎么定,有没有可操作的判断标准?
按“交付物类型 × 项目阶段”切分,不要按部门或人来切,因为部门会变、人会走,但阶段和交付物相对稳定。经验值是:一个百人规模、年度并行项目在20到40个的组织,主模板控制在6到10套以内就够了,每套模板的任务条目落在15到40条之间,超过40条基本没人持续维护。
粒度是否合适,用两个检验:第一,一条任务的完成标准如果无法用一句话说清,或者责任人不是单一角色,就该拆开;反过来,如果拆到“任务,子任务,子子任务”三级以上,说明过细了。
第二,做一次交叉验证,让三个没参与编写的项目经理各自套同一个模板排WBS和工期,如果他们给出的总工期偏差在正负20%以内,说明粒度可控,偏差更大就是太粗或太细。另外,判断要不要新增一套模板,看的是里程碑结构差异,不是内容差异:阶段和关键门禁结构相同的,做成同一套模板加可选模块即可,不要另起一套。
2. 模板下发后各项目组要么不改直接套用,要么删掉重做,这种失真问题怎么解?
总部做了一套很完整的模板,字段填得满满当当,下发之后两种极端都出现了:一种人不看内容直接套用,工期全靠猜;另一种人嫌不贴合,干脆删掉自己重做一份。我怀疑这不是执行态度问题,而是模板本身的设计有问题,但具体该怎么改,心里没底。
把模板内容拆成三层,用字段去区分,而不是靠文字备注提醒。第一层是强制层,不可删,通常包括阶段划分、关键里程碑、质量门禁的验收动作;第二层是推荐层,允许裁剪,比如具体评审会、文档模板;第三层是可配层,必须替换,包括负责人、工期、依赖关系。
我的经验是强制层不要超过模板条目总数的30%,超过这条线,项目经理的整体弃用率会明显上升,因为修改成本太高。落地做法有两个:一是把可变位置做成占位符,比如【角色】【交付物名称】【依赖前置项】,套用后可以一键筛出所有未替换的占位符,把“改没改”变成可查的清单;
二是发布前做一次空跑验证,让一个真实项目按模板创建一遍,记录需要手工调整的条目数,如果超过总数40%,说明强制层太重,往下砍而不是往上加。判断依据始终是修改成本,不是模板的完整度,一个被改掉两成但天天在用的模板,价值远高于一个无人敢动的完美模板。
3. 管理层该盯哪些数据,才能判断模板协同是真落地还是走过场?
模板发布之后,系统里看使用率挺高,几乎每个项目都建了,但项目该延期还是延期,该扯皮还是扯皮。我总觉得大家只是走个形式,把模板当成立项时的一次性动作。管理层到底该看哪几个数,才能分辨真用和假用,而不是被使用率这种表面数字骗了?
看四个口径,都能从任务数据里直接拉出来,不用额外调研。第一,模板套用后7天内被删除或重命名的任务占比,健康值在10%以内,超过25%说明模板和实际工作脱节。第二,占位符替换完成率,即负责人、工期、依赖三项全部填实的任务占总任务的比例,健康值85%以上,低于70%基本等于没填。
第三,跨项目同阶段任务实际历时的离散度,比如同类项目“需求评审”阶段历时的标准差,如果连续两个季度这个数在收窄,说明模板真的在做标准化,如果一直不动,那就是各干各的。
第四,模板外新增任务占比,正常区间是20%到35%,接近0往往意味着团队在应付或者项目本身没变化,超过50%说明模板盖不住真实工作量,需要补条目。建议把这四个数压缩成月度项目例会固定的一页,只看趋势不看单点。
统计口径必须提前定死并写进制度:统计周期多长、是否包含子任务、已取消项目是否剔除,口径一变,数据就没有可比性了。
4. 从零开始推行模板协同,前90天的动作顺序和责任人怎么排?
老板让我牵头把模板协同做起来,可我手上没有专职人手,也不想一上来就搞个大而全的制度,最后变成一纸空文。我很想知道,前三个月到底先做什么、后做什么,每一步该由谁来负责,才不至于推着推着就散了。
按“先小范围真跑一遍再扩面”的顺序来,不要先发制度。第1到15天,由PMO或项目管理岗挑2到3个近期确定要启动的真实项目,跟项目经理一起把现有做法直接提炼成初版模板,不做全公司征集,避免模板最后变成意见拼盘。
第16到45天,就在这几个项目上真跑,每周记录套用后的修改率,收集“哪里必须改”,把高频修改项转成可变字段,这一轮通常要迭代两到三版才稳定。第46到70天,把定稿模板和一份不超过两页的填写指南同时发布,培训控制在60分钟内,只讲强制层和占位符替换,不讲理念;
同时把模板套用嵌进立项动作,不套用就不给立项编号,用流程卡住而不是靠自觉。第71到90天,抽3个新项目做复核,看四项指标的趋势,形成第一份月度复盘。
责任分工上,模板内容的业务正确性由业务线负责人签字确认,字段结构和工具配置由项目管理岗或IT负责,执行情况由PMO按月汇报,这三件事不要压在同一个人身上,否则既当裁判又当运动员,遇到阻力根本推不动。
文章包含AI辅助创作:模板任务管理方法大全:管理层项目模板协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291473
读者评论
作为PMO,我比较犹豫“连续两个季度使用率低于阈值就回收”这条。低频合规模板可能一年只用两三次,但审计时必须存在。回收前是不是该先区分“低频刚需”和“过期冗余”,否则容易把合规留痕的模板误下线。
一线项目经理视角:决策字段完整率这个指标比任务完成率更贴近管理需求,但填了没人看,字段很快会形式化。我们周报的风险升级字段填了三个月,评审时从没被追问,第四个月大家就默认空着。自动化校验能拦住空白,却拦不住敷衍,得让填写者看到字段被消费。
做过一次工具迁移,文中说字段映射、状态机、历史空值三件事没做完就是数据孤岛,这点很真实。但实际更难的是旧系统枚举值没有字典留档,迁移时只能按文本猜。迁移前如果只让业务确认映射表,不整理历史数据样本,工具侧做完也验证不了。想了解迁移前最小模板资产清单该包含什么。
