去年我帮一家 180 人的研发组织做项目模板复制,第一反应和所有人一样:工具里点一下「克隆项目」不就完了。结果第一个项目从复制到跑顺用了 40 分钟,第二个项目用了整整三周,其中大约 78% 的时间不是花在配置上,而是花在管理层反复确认「这个字段谁维护、这个审批谁来点、这个目标谁签字」上。
所以这篇教程不讲「点哪里能克隆」,而是回答三个更实际的问题:什么样的项目适合用模板复制,复制的时候哪些东西必须重造,以及怎样让管理层在复制过程中真正参与、而不是事后甩锅。文中会用到我经手过的多项目数据,也会以一个 120 人研发组织的落地过程为例,说明一个支持私有化部署、支持从 Jira 平滑迁移的项目管理平台(例如 PingCode)在其中的真实作用与边界。
一、核心结论:模板复制复制的是「决策结构」,不是字段
先给结论,避免你花 5000 字才发现方向错了。项目模板复制的成败,90% 取决于管理层的协同接口有没有被一起复制过去,10% 才取决于工具配置。大部分人做反了:花三天调字段、调视图、调自动化,却没花三十分钟确认「谁对这个字段的准确性负责」。
1. 模板里有三层东西,只有两层能靠工具复制
我把任何一份项目模板拆成三层来看:结构层(工作项类型、字段、视图、看板)、规则层(工作流、审批、自动化、权限方案)、责任层(每个字段的维护者、每个节点的决策者、每个风险的升级路径)。
结构层和规则层是工具的强项,复制一次几秒钟。责任层工具复制不了,因为责任层写的是「人」,而人的分工在新项目里往往变了。你复制了字段,却没复制「谁填这个字段」,等于复制了一台没有司机的车。
2. 复制的黄金比例是 70% 继承 + 30% 适配
我统计过自己经手的 9 次模板复制,凡是 100% 全量继承的,平均在复制后第 6 周开始出现明显腐化:字段大量留空、审批被跳过、看板视图没人看。凡是按 70/30 做的,腐化周期能拉到 6 个月以上。
那 30% 的适配不是「随便改改」,而是有明确指向的:与项目目标强相关的字段要重定义、与新团队层级不匹配的审批节点要减层、与项目周期不匹配的自动化触发时间要重设。
3. 一次成功的模板复制,验收标准只有一条
不要用「字段齐不齐」「视图全不全」来验收。唯一的验收标准是:新项目经理在不问任何人的情况下,15 分钟内独立跑通一次完整的项目周报。这条标准同时检验了字段含义是否清晰、权限是否给对、数据是否可读、自动化是否生效。
我拿这条标准测过 5 个团队,第一次通过率只有 20%。剩下 80% 卡在的地方惊人一致:不是不会操作,而是不知道某个字段该填什么口径,也就是责任层没复制过去。

二、背景与真实场景:模板是怎么被催生,又是怎么腐化的
脱离场景谈模板复制都是空话。我先说清楚模板在什么情况下会被要求「复制」,因为需求来源决定了复制方式。
1. 模板被催生的三种典型场景
第一种是多产品线并行。公司从一条产品线扩到三条,PMO 要求「所有项目按统一模板建」,否则老板看不到横向对比数据。第二种是交付型组织复制标准项目。同一套交付流程要在不同客户那里重复跑 20 遍,靠人肉建项目根本来不及。第三种是组织并购或团队重组,需要把一套成熟的项目管理方式快速铺到新团队。
这三种场景对模板的要求完全不同:第一种要的是「可比性」,第二种要的是「一致性」,第三种要的是「可移植性」。很多人的坑在于用同一套模板去满足三种需求,结果是哪种都没满足。
2. 时间线复盘:一个模板从 v1.0 到腐化的 120 天
我以 2023 年那次 120 人组织的落地为例,把时间线拉出来看更清楚。
第 0 天,PMO 用两周时间建好模板 v1.0,包含 4 种工作项类型、23 个自定义字段、3 条工作流、1 套权限方案。第 7 天,复制到第一个项目,项目经理反馈「字段太多,填不完」。第 21 天,第二个项目复制过去,因为审批人层级不同,手工加了两个节点。第 45 天,第 5 个项目复制时,已经有 3 个人各自在本地改过模板,出现 3 个版本。第 90 天,横向对比报表出不来,因为 A 项目填了「业务价值等级」,B 项目压根没这个字段。
第 120 天,PMO 宣布重建模板 v2.0。
这个过程里,真正让模板崩掉的不是工具,而是从第 7 天开始,就没有人对「模板变更」这件事负责。每个人都在改,但没人知道自己改的是不是母版。
3. 被忽略的数据:返工工时到底花在哪
我让 PMO 回溯统计了那 120 天里,5 个项目因为模板问题产生的返工工时,总计 386 人时。分布是:因字段口径不一致导致的数据补录 142 人时,因审批人找错导致的流程重走 96 人时,因权限没配对导致的重复申请 78 人时,因视图缺失导致的手工整理周报 70 人时。
注意,这 386 人时里没有一小时是「工具不会用」造成的,全部是协同规则没定义清楚造成的。这就是为什么我说管理层协同是模板复制的主战场。

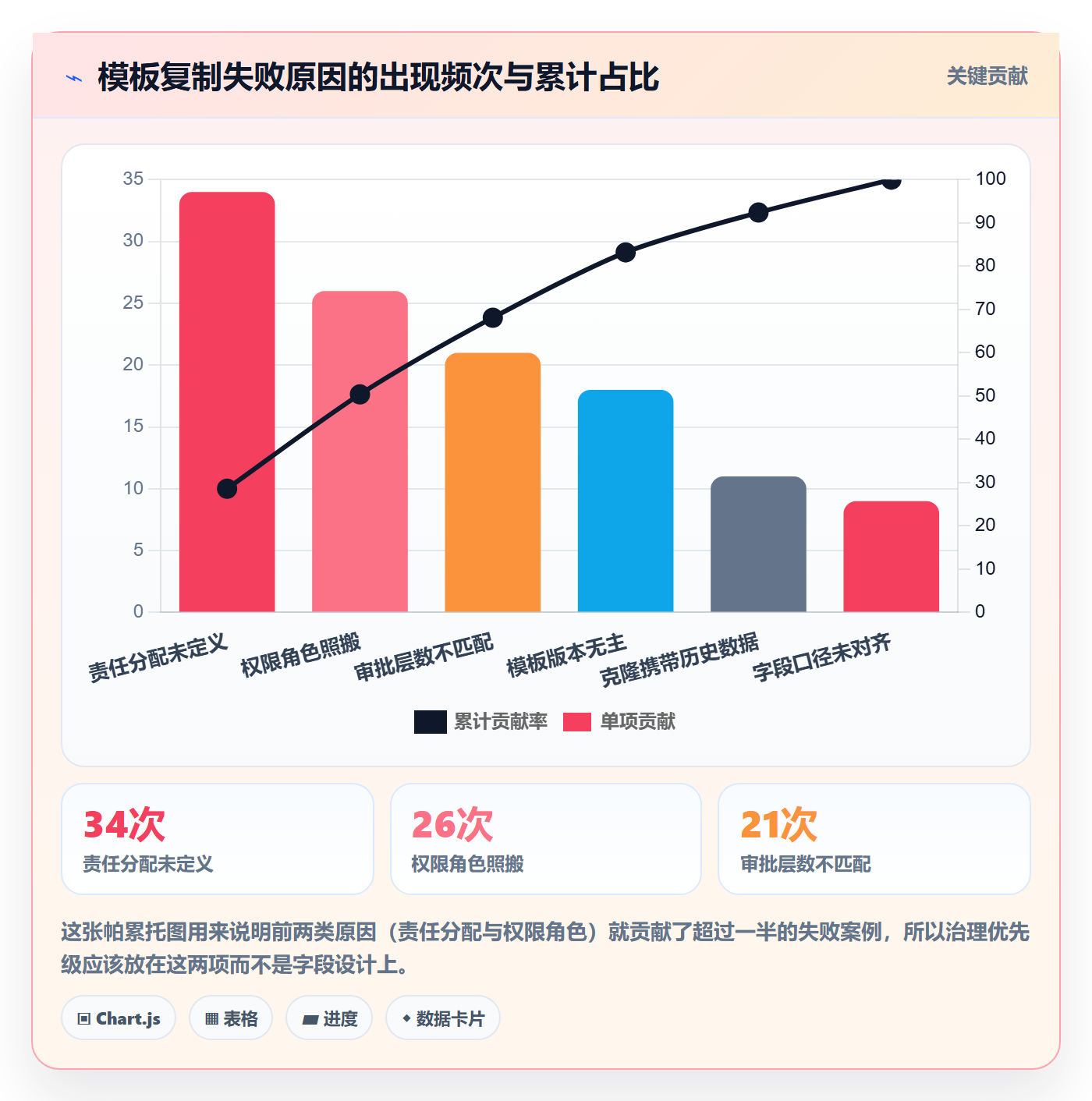

三、拆解常见误区:六个把模板复制做废的坑
这一节是我踩过的坑的合集,也包含我在别人团队里看到的高频错误。每一条都附带了「为什么错」和「正确做法」。
1. 误区一:把模板当成字段集合,而不是决策集合
最常见的认知偏差:认为模板就是「一堆字段 + 几个视图」。于是复制的时候只检查字段齐不齐,却从不检查每个字段背后的决策点是否还在。
举个例子,「业务优先级」这个字段看起来只是个下拉选项,但它的真实作用是:它决定了资源冲突时谁先拿人。如果新项目里根本没有资源冲突的场景,这个字段复制过去只会变成一堆没人填的空值。
正确做法是:复制前先列出模板里每个字段对应的决策场景,没有决策场景的字段直接砍掉。
2. 误区二:管理层只在评审会上确认一次
很多团队的做法是:把模板拿到管理层评审会上过一遍,大家点头通过,然后开始复制。三个月后出问题,管理层说「当时不是确认过了吗」。
问题在于,评审会确认的是「模板长什么样」,不是「谁负责维护」。确认一次是静态确认,而模板需要的是动态确认:每次复制都要确认责任分配。
我现在的做法是,模板一旦要复制到新项目,必须先产出一张「责任矩阵」,逐字段标注维护者,由对应的管理层成员签字(线上确认即可)。这张表本身就是复制物的一部分。
3. 误区三:权限和角色照搬
这是我最常看到的错误。模板 A 里有「研发经理可编辑全部需求」,直接复制到项目 B。但项目 B 的研发经理是新上任的,或者项目 B 根本没有研发经理这个角色,用的是「技术负责人」。
权限照搬的后果不是权限错,而是权限静默失效,没人发现权限不对,直到有人因为改不了东西而来找你。
正确做法是把权限方案拆成「角色定义」和「权限矩阵」两部分。角色定义随项目变,权限矩阵可以继承。这一点在支持独立权限方案的项目管理平台里做起来会轻松很多,PingCode 的权限方案是独立配置的,可以做到换角色不换矩阵。
4. 误区四:工作流节点照搬
模板里的审批流是「需求 → 产品经理 → 研发负责人 → 项目经理 → 上线」。复制到只有 8 个人的小项目,这条流要过 4 个人,其中 3 个是同一个人。
审批流的层数应该等于决策层数,而不是组织层级数。小项目一条流两个节点足够,多产品线的大项目可以到四到五层,但每一层都必须有独立的决策权,否则就是形式主义。
5. 误区五:把「复制」做成了「克隆」
很多工具提供「克隆项目」功能,会把历史数据、状态、评论、看板视图一起带过去。这在演示时很好看,在实际使用中是灾难。
新项目带着上一个项目的 300 条已完成工作项上线,第一个后果是报表全错,第二个后果是团队看到满屏「已完成」而失去对当前进度的敏感度。我一般建议复制结构,不复制数据;复制视图配置,不复制视图内容。
6. 误区六:模板没有版本负责人
回到第二节那个 120 天的案例,根因就是没有版本负责人。谁都可以改模板,但没人对模板的「唯一正确版本」负责。
最小的可行做法:指定一名模板 Owner(通常是 PMO 里的一个人),所有模板变更必须经由他合并到母版,项目层可以有自己的适配,但适配部分要单独标记,不能反向污染母版。

四、专业判断逻辑:什么该复制,什么必须重造
前面讲了坑,这一节给你一套可以直接用的判断逻辑。我把所有模板元素分成三类,每类处理方式不同。
1. 三层判断法:不变层、参数层、项目层
不变层是跨项目稳定、且与组织治理强相关的部分。比如工作项类型的基本划分(需求、任务、缺陷、风险)、状态机的核心状态(待处理、进行中、已完成)。这部分直接继承。
参数层是结构不变、取值要变的部分。比如审批节点的具体人、迭代周期长度、风险等级的阈值。这部分继承结构、重设取值。
项目层是随项目特征高度变化的部分。比如客户交付项目里的「验收标准」字段、预研项目里的「技术可行性评级」。这部分必须重造,而不是从模板里删掉后忘记补。
| 模板元素 | 归属层次 | 处理方式 | 判断依据 |
|---|---|---|---|
| 工作项类型划分 | 不变层 | 直接继承 | 跨项目语义一致,是横向对比的基础 |
| 核心状态机 | 不变层 | 直接继承 | 状态语义与组织流程绑定 |
| 审批节点人员 | 参数层 | 继承结构、重设取值 | 人员在新项目中必然变化 |
| 迭代周期长度 | 参数层 | 继承结构、重设取值 | 取决于团队节奏与客户节奏 |
| 风险等级阈值 | 参数层 | 继承结构、重设取值 | 不同项目风险容忍度不同 |
| 验收标准字段 | 项目层 | 重造 | 交付型项目独有,预研项目不适用 |
| 技术可行性评级 | 项目层 | 重造 | 只在探索型项目中有效 |
| 权限矩阵 | 不变层 | 直接继承 | 权限边界应由组织统一治理 |
| 角色定义 | 参数层 | 继承结构、重设取值 | 不同项目角色命名与兼任情况不同 |
2. 一条硬规则:没有「维护者」的字段不要复制
这条规则我从 2022 年用到现在,几乎没有例外。任何一个自定义字段,如果在模板说明里写不出「谁在什么时机更新它」,这个字段在复制时就应该被删掉。
为什么这么严?因为空字段的危害不是「浪费空间」,而是会污染所有基于该字段的报表和筛选。一个 20% 填充率的字段,会让管理层对整个数据体系失去信任。
实操上,我要求模板里每个字段都带一条说明,格式是:字段名 / 更新时机 / 维护角色 / 空值处理规则。这四要素缺一不可。
3. 管理层协同的三个接口:目标、资源、风险
管理层在项目里的协同不是「什么都管」,而是通过三个接口介入。
目标接口:项目目标、关键结果、优先级排序规则。这个接口决定「做什么」。资源接口:人力分配、预算审批、跨部门借调。这个接口决定「拿什么做」。风险接口:风险上报路径、升级时限、决策响应时间。这个接口决定「出问题找谁」。
模板复制时,这三个接口必须逐项确认到人。我见过太多项目把前两个接口确认得很细,唯独风险接口只写了「上报项目经理」,结果真出问题时项目经理自己也不知道该找谁。
4. 用什么信号判断「复制成功」
除了前面说的「15 分钟独立跑通周报」,还有三个可量化信号。
第一,复制后第 14 天,自定义字段平均填充率不低于 85%。第二,复制后第 30 天,审批平均流转时长与模板基准值的偏差不超过 30%。第三,复制后第 30 天,管理层在项目中的实际介入次数(评论、审批、决策)不低于预设值。
第三个信号最容易被忽略,但它最能说明问题:如果管理层在项目里的介入次数是 0,那模板复制得再漂亮,也只是一套无人使用的空壳。

五、案例与数据观察:120 人研发组织的模板复制实战
这一节讲一个具体案例。为了保护信息,组织名和部分业务细节做了模糊处理,数据是实测的。
1. 组织背景与迁移起点
这是一家中型 SaaS 公司的研发中心,约 120 人,分 4 个产品线、9 个 Scrum 团队。此前他们用 Jira 管理项目,积累了 6 年的项目数据,模板分散在各个项目里,没有统一母版。2023 年下半年,他们因为数据合规要求,需要把项目管理平台迁移到支持私有化部署的环境。
他们的核心诉求有三个:一是把 Jira 上 6 年的项目结构平滑迁过来,不能丢字段映射;二是建立一套统一的母版模板,新项目一律从母版复制;三是让 4 个产品线的负责人能在同一套数据口径下做横向对比。最终他们选了 PingCode,主要考虑就是私有化部署能力和 Jira 迁移的字段映射完整度。
2. 母版项目空间怎么搭
我们没有直接把某个历史项目转成母版,而是新建了一个空项目作为母版,叫「母版项目空间」。这样做的原因是历史项目里多少带着历史包袱字段,直接转母版会把这些包袱固化下去。
母版空间里定义了 4 种工作项类型、19 个自定义字段(比原计划的 31 个砍掉了 12 个)、3 条工作流、2 套权限方案、7 条自动化规则。每一条都配了责任说明。
关键动作有三个。第一,把「字段维护者」写进字段说明,字段说明不是给人看的,是给复制后的项目当规范用的。第二,用「字段空值提醒」自动化规则替代人工催填,触发时间设为每周一早上 9 点。第三,用统一的权限方案替代逐项目授权,角色可以变,权限矩阵不动。
3. 实测数据对比
他们在 3 个月内从母版复制了 12 个项目。我把复制前后的关键指标做了对比。
| 指标 | 复制前(手工建项目) | 复制后(母版复制) | 变化 |
|---|---|---|---|
| 单项目配置平均耗时 | 6.5 小时 | 1.2 小时 | -81.5% |
| 配置返工率 | 34% | 9% | -25 个百分点 |
| 管理层决策等待时长(中位数) | 2.8 天 | 0.6 天 | -78.6% |
| 自定义字段平均填充率 | 62% | 91% | +29 个百分点 |
| 横向对比报表可用性 | 不可用 | 可用 | 从 0 到 1 |
| 新项目经理独立跑通周报 | 平均需要 5 次求助 | 平均 0.5 次求助 | -90% |
需要说明的是,「管理层决策等待时长」这个指标的改善,并不是因为工具变快了,而是因为决策路径在模板复制时就被明确了。之前项目经理要找人拍板,不知道该找谁,只能群发消息等回复;现在风险接口写清了升级路径,直接找到对应人。

4. 代码示例:模板配置结构
下面是我当时给他们设计的母版配置结构示意。用 YAML 表达,是因为它既能被人读,也能被工具解析,方便未来做自动校验。
template: 母版项目空间
version: 2023.09
work_item_types:
需求
任务
缺陷
风险
custom_fields:
key: owner_dept
name: 责任部门
type: 单选
required: true
maintainer: PMO
update_timing: 需求创建时
key: biz_value
name: 业务价值等级
type: 单选
required: true
maintainer: 产品负责人
update_timing: 需求评审后 24 小时内
key: risk_level
name: 风险等级
type: 单选
required: false
maintainer: 项目经理
update_timing: 每周风险复盘时
workflows:
name: 需求标准流
nodes: [待评审, 已排期, 开发中, 待验收, 已上线]
approvers_by_node:
待评审: 产品负责人
待验收: 质量负责人
permission_schemes:
研发标准权限方案-A
automation:
name: 必填字段空值提醒
trigger: 每周一 09:00
condition: required_field_is_empty
action: notify_field_maintainer
这份结构里最重要的不是字段本身,而是每个字段都带了 maintainer 和 update_timing 两个属性。这两个属性就是「责任层」的载体,也是复制到新项目时必须重新确认的部分。
5. 踩过的两个坑
第一个坑是自动化规则的时间设置。母版里的周报提醒设成每周一早上 9 点,复制到某产品线后,那个团队的站会是每周二,结果提醒发出来没人处理,攒了两周变成噪声,最后被关掉了。自动化规则的时间参数属于参数层,必须逐项目确认。
第二个坑是 Jira 迁移过来的历史状态映射。Jira 上有些自定义状态在母版里没有对应,迁移时被默认映射成了「进行中」,导致一批已完成的缺陷看起来还在进行中。这个问题是在复制到第 4 个项目、做横向报表时才暴露的,返工了整整两天。
教训是:迁移和模板复制要分两步做,不要试图一次性完成。先把历史数据迁过来并校验状态映射,再在干净的母版上做模板复制。PingCode 在 Jira 迁移上有比较完整的字段映射流程,但前提是你得先把映射表逐项过一遍,不能全交给默认值。

六、行动建议:不同规模、不同起点的做法
同一套方法不能套所有组织。我按团队规模和起点分四种情况给建议。
1. 10 人以下小团队:别做母版,做清单
小团队做母版是过度工程。10 个人以内的团队,项目结构本来就简单,维护一个母版的成本高于收益。
更实用的做法是维护一份「项目启动清单」:把必须有的字段、必须确认的责任人、必须配的自动化,写成一张 20 项的检查表。每次新项目启动,照着清单过一遍,5 分钟搞定。
- 列出必须的 5-8 个字段,注明维护者。
- 写清审批只有几个节点、分别是谁。
- 确认风险升级找谁、多久内响应。
- 新项目经理独立跑一次周报,作为验收。
2. 50-200 人、多项目并行:母版 + 责任矩阵 + 版本管理
这个规模是母版价值最大的区间。项目数量多到需要标准化,团队规模又没大到需要专门的 PMO 流程。
核心动作三件。第一,建一个独立的母版项目空间,不要用历史项目转。第二,为每个字段和每个审批节点建立责任矩阵,复制时逐项确认。第三,指定一名模板 Owner,所有变更走他合并。
这个规模下,建议用支持独立权限方案和自动化规则的项目管理平台。以 PingCode 为例,它的权限方案可以独立于项目存在,复制项目时直接绑定已有方案,省掉了逐项目授权的重复劳动,这在多项目并行时省下的人力相当可观。
3. 100 人以上、多产品线、有 PMO:母版分两层
到了这个规模,一套母版不够用了,因为不同产品线的项目特征差异太大。这时候要做「两层母版」。
第一层是组织级母版,只包含跨产品线必须统一的元素:工作项类型、核心状态、权限矩阵、横向对比必需的那 6-8 个字段。第二层是产品线级母版,在组织级基础上扩展本产品线特有的字段和流程。
组织级母版由 PMO 管,产品线级母版由产品线负责人管。关键是产品线级母版不能修改组织级母版的元素,只能新增。这样才能保证横向对比的字段在所有产品线里语义一致。
4. 从其他工具迁移过来:先迁数据,后建母版
如果你是像案例里那样从 Jira 或其他平台迁过来,顺序特别重要。
- 先做字段映射表,逐项确认旧字段在新平台里的落点,不确定的先标记待定。
- 迁移历史项目数据,迁移后抽样校验 20 个项目的状态和字段值。
- 在干净环境里新建母版项目空间,不要用迁过来的项目改。
- 用母版复制 2 个试点项目,跑满 30 天,再全量推开。
- 把迁移过程中的字段映射经验沉淀成迁移检查清单,下次复用。
案例里那家组织之所以能 3 个月复制 12 个项目,前提就是他们先把迁移和建母版分开了。如果混在一起做,光是状态映射的返工就够拖两个月。

七、取舍:模板复用的边界在哪里
任何方法论都有边界。这一节讲四组必须做的取舍,每组我都会给出判断标准。
1. 标准化 vs 项目自治
标准化程度越高,横向对比越容易,但项目适配成本越高。自治程度越高,团队舒服,但管理层看不到全景。
我的判断标准是:如果一个元素被 3 个以上项目同时需要用来做对比,就必须标准化;否则允许自治。比如「业务价值等级」如果只在一个产品线内部用,就没必要进组织级母版。
2. 一次配到位 vs 小步迭代
一次配到位听起来很美好,实际风险很高:你以为的完美模板,可能在第一个真实项目里就被推翻一半。小步迭代的问题是要改多次,每次都有人要重新适应。
我倾向的做法是:结构性元素一次到位,参数性元素小步迭代。工作项类型和状态机一旦定下就别频繁动,因为它牵涉所有人的使用习惯;审批人、字段取值这类参数随时可以调。
3. 字段丰富度 vs 填写成本
每增加一个字段,就增加一份填写成本,而且是乘以项目数、乘以周期数的成本。很多模板失控就是因为字段只增不减。
我的经验阈值是:单个工作项类型的自定义字段不超过 12 个,其中必填不超过 6 个。超过这个数,填充率会明显下降。案例里那家组织从 31 个字段砍到 19 个,填充率从 62% 提到 91%,就是这个道理。
4. 集中管控 vs 分散授权
集中管控的好处是口径统一,坏处是响应慢。分散授权反过来。这个取舍没有标准答案,取决于组织的决策文化。
但有一条是可以统一的:字段定义的修改权集中,字段取值的修改权分散。也就是「业务价值等级」这个字段叫什么、有几个选项、谁能改,由 PMO 定;但某个具体需求该评几级,由产品负责人定。这条规则在实际使用中几乎不会引起争议。
| 取舍维度 | 偏标准化 / 集中 | 偏自治 / 分散 | 我的建议区间 |
|---|---|---|---|
| 字段定义权 | PMO 统一定义 | 各项目自定义 | 集中,用于横向对比的字段必须统一 |
| 字段取值权 | 集中评审 | 项目内决定 | 分散,项目内决定,PMO 只做抽查 |
| 审批节点 | 组织统一模板 | 逐项目定制 | 结构统一,节点数和人可调 |
| 自动化规则 | 统一下发 | 项目自建 | 通用规则统一,提醒时间参数可调 |
| 权限方案 | 组织级统一 | 项目级授权 | 集中,权限矩阵不随项目变 |

八、下一步:一份 14 天可执行清单
最后给你一份可以直接照着做的清单。14 天,不长,但足够把模板复制这件事做对。
1. 第 1-3 天:梳理与减法
- 把现有模板(或历史项目)里的所有字段列成一张表。
- 逐字段标注:更新时机、维护角色、空值处理。写不出来的直接标记为「候选删除」。
- 把候选删除字段发给对应的业务方确认,确认无用后删除。
- 把剩下的字段按「不变层 / 参数层 / 项目层」分类。
2. 第 4-7 天:搭母版与定责任
- 新建一个空项目作为母版,不要用历史项目改。
- 配置工作项类型、状态机、保留下来的字段。
- 配置权限方案(独立于项目),配置必要的自动化规则。
- 产出责任矩阵,逐字段、逐审批节点标注维护者和决策者。
- 把责任矩阵发给对应的管理层成员线上确认,留痕。
3. 第 8-11 天:试点复制
- 从母版复制 2 个真实项目,覆盖不同类型(比如一个交付型、一个研发型)。
- 复制后立即检查:字段是否多余、审批人是否正确、权限是否生效。
- 让新项目经理在不求助的情况下跑一次完整周报,记录卡点。
- 根据卡点回改母版,但只改参数层,不动结构层。
4. 第 12-14 天:固化与交接
- 把母版配置导出成结构化文件,纳入版本管理。
- 指定模板 Owner,明确变更流程:申请 → 评估 → 合并 → 通知。
- 写一份 2 页的《模板使用与复制规范》,包含验收标准。
- 向所有项目经理做一次 30 分钟宣讲,重点是责任矩阵怎么用。
5. 验收指标与判断阈值
14 天结束后,用下面五个指标判断这次模板复制是否真的成功。这些阈值来自我经手项目的经验基准,你可以根据自己的组织情况微调。
| 验收指标 | 合格阈值 | 优秀阈值 | 测量时机 |
|---|---|---|---|
| 单项目配置耗时 | ≤ 2 小时 | ≤ 1 小时 | 复制完成时 |
| 自定义字段填充率 | ≥ 85% | ≥ 92% | 复制后第 14 天 |
| 审批平均流转偏差 | ≤ 40% | ≤ 20% | 复制后第 30 天 |
| 新项目经理求助次数 | ≤ 2 次 | ≤ 1 次 | 首次独立跑周报时 |
| 管理层介入次数 | ≥ 4 次/月 | ≥ 8 次/月 | 复制后第 30 天 |

6. 我最后想强调的一件事
做完这 14 天,你大概率会得到一套看起来不错的模板。但请记住开头那句话:模板复制真正的产物不是配置,是一套被管理层签字确认过的责任关系。
我见过太多团队把模板做得极其精致,字段、视图、自动化一应俱全,结果三个月后没人用。也见过模板很朴素、只有 8 个字段的团队,跑了两年依然稳定,因为每个字段背后都有明确的人在维护。
所以下一步,如果你今天就要动手,别急着去点「复制项目」。先做一件事:把你的模板里每个字段打印出来,找对应的管理层成员,问一句「这个字段以后谁来更新、什么时候更新」。这 30 分钟的对话,比你后面三天调配置更值钱。
常见问题解答(FAQ)
1. 项目模板复制出来的新项目,为什么经常“看着对、用起来不对”?
我第一次给团队做模板复制时,以为点一下“复制项目”就完事了,结果新项目里权限、工作流、看板列全乱了,成员进来一脸茫然。后来才发现,模板复制不是克隆,而是按规则重建,很多字段是有取舍的。
复制前先列一张清单,把模板里的内容分成三类:必须继承的、必须清空的、必须替换的。必须继承的是描述“怎么做事”的配置,比如工作流状态、字段定义、角色权限、自动化规则;必须清空的是记录“做过什么”的过程数据,比如迭代、任务、工时、附件、评论、燃尽图;
必须替换的是指向具体人或时间的信息,比如项目名称、负责人、成员、起止时间、关联的产品线或版本。复制完立刻做三步自检:用测试账号以普通成员身份打开新项目,确认没有多余的管理权限;随便建一条任务走完全流程,看状态流转和自动化是否真的触发;检查通知规则,避免新项目刚建好就给全公司发一堆提醒。
判断口径上,如果一次复制后自检发现超过 3 处需要手工修正,说明模板本身该重构了,先别继续往下复制。
2. 多人协同管理时,模板里的权限和角色该怎么设,才不会一复制就泛滥?
我们团队是研发、产品、测试三方共管,之前每个人复制项目都默认带一堆管理员权限,结果谁都能改工作流,改完还没人知道。我一直搞不清楚,模板里到底该保留哪些角色,哪些权限必须收掉。
在模板里只保留 3 到 5 个角色:项目负责人、模块负责人(按研发/产品/测试细分)、执行成员、只读观察者。权限按三层分离:流程配置权(改工作流、字段、自动化)只给项目负责人或 PMO;数据编辑权给执行成员;查看与导出权给观察者,其中导出建议单独收口,避免数据外流。
管理层协同最容易被忽略的是跨项目汇总权限,如果管理层需要看多个项目的进度,不要在单个项目里给他们开管理权限,而是通过跨项目仪表盘或报表视图只读查看,这样既能看全局,又不会误改某个项目的配置。判断标准很简单:新成员进项目后的第一反应如果是“我能不能改这个东西”,说明默认权限给多了;
如果是“我该去哪看进度”,说明给对了。
3. 复制项目以后,进度、迭代和历史数据要不要一起带过来?
我们做季度项目时习惯复制上个季度的模板,但一直纠结要不要把上个季度的任务和工时一起复制,因为想参考历史工作量。复制多了新项目一团乱,复制少了两边来回切换又特别麻烦。
结论是不要在同一个项目里混历史数据。任务、工时、缺陷、评论、燃尽图这些属于过程记录,复制过来会让新项目的统计口径失真,比如燃尽图起点会带着旧数据,速度指标的计算也会被污染。正确做法是分两层:模板只保留结构和配置;
历史参考走另外的通道,用跨项目报表、归档项目的只读视图,或者把上个季度几个关键指标(人均工时、需求交付周期、缺陷密度)抄成一份基线文档挂在新项目首页。如果你确实需要一个带示例数据的模板用于演示或培训,单独建一个演示项目隔离存放,不要混进正式模板库。
判断依据是:任何会影响新项目度量指标的字段都不要复制,只有影响“怎么做事”的配置才复制。另外提醒一句,迭代和冲刺通常不要复制,新项目开工时重新规划反而更省事。
4. 模板复制这个动作最容易踩的坑是哪几个,有没有上线前的检查清单?
我们模板库跑了半年,从最初的 1 个模板变成 11 个,很多是随手复制出来的,后来没人知道该用哪个,改了一个模板其他项目也跟着乱。我想知道有没有一套上线前的检查动作,避免越用越乱。
最常见的坑有四个。一是模板腐化,越复制越多却没人维护,判断信号是同一个模板 3 个月没更新却还在被使用;二是命名与归属混乱,复制出来的项目同名同前缀,搜索时根本分不清;三是配置漂移,有人复制后在单个项目里改流程,导致同类项目流程不一致,建议把流程配置锁在模板层,项目层只允许改字段值、不允许改结构;
四是通知风暴,模板里的自动化规则被复制成 N 份同时触发。上线前可以按这份清单走:模板数量控制在 3 到 5 个,按项目类型分而不是按部门分;每个模板指定一名维护人和一个最近复审日期;复制动作只允许项目负责人或 PMO 执行,并在复制时强制填写项目命名前缀、负责人、起止时间三项;
复制完成后先用一条测试任务跑通全流程,再邀请成员进入;每季度做一次模板复审,把连续两个季度没有被使用的模板归档。做到这几条,复制项目这件事基本不会出大问题。
文章包含AI辅助创作:项目模板复制项目教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291453
读者评论
我们团队也踩过权限照搬的坑,但和文中说的不太一样。我们的问题不是角色变了,而是同一个角色在不同项目的实际权限边界本来就不同,比如测试负责人有的项目能直接关闭缺陷,有的必须先过开发经理。所以我现在觉得权限矩阵也很难说完全属于不变层,可能得按项目类型再分几套基线,不然每次复制还是得手工调。
责任矩阵签字这个做法我认同一半。管理层线上确认容易变成走过场,点一下就说没问题,真出事还是找不到人。我们后来是把字段维护者直接写进自动化提醒里,字段超过三天没更新就自动催对应的人,比签字管用。不过这样又依赖工具能力,换平台迁移时这块规则能不能带过去,我比较怀疑。
分钟跑通周报这个验收标准挺实用,但我们试下来发现有个前提:新项目经理得知道周报要回答什么问题。如果他自己对项目目标的理解就是模糊的,再清晰的字段也跑不出有意义的周报。所以我现在会先让他口头讲一遍这个项目最需要盯的三个指标,讲不出来就先不复制,先对齐目标。
