多数团队做项目模板,最后都做成了“模板坟场”。我在一家 300 人规模的研发组织里见过真实的一幕:知识库里躺着 62 套项目模板,看起来覆盖率 100%,但项目启动会上,项目经理还是打开空白文档,从零开始写任务清单。事后统计,这 62 套模板里被完整使用过的只有 3 套,占比不到 5%。
这不是执行层偷懒,而是“模板阶段”本身被做错了。绝大多数管理者把模板当成一项文档工程:写文档、走审批、存档、发通知。但模板真正解决的问题,是让组织里最优秀的那批项目经理的决策习惯,变成下一次项目可以自动继承的默认值。
这篇文章写给第一次认真思考“要不要做项目模板、怎么做”的管理层。我会讲清模板阶段的核心结论、常见的五个坑、一套可以照着走的四层模型,以及一个 90 天落地的真实节奏。
一、核心结论:模板阶段交付的是“默认决策”,不是文档集合
如果你只记住一句话,我希望是这句:项目模板的本质,是把组织里重复出现的决策,提前固化成一组默认值。它不是一个文档,而是一套“如果没人特别说明,我们就这么干”的集体约定。
1. 为什么“默认值”这个视角很重要
文档视角关心的是“写没写、全不全”,默认值视角关心的是“下一次决策能不能少想几秒”。这两个视角做出来的模板完全不同。
文档视角下,你会在模板里塞进 47 个字段、12 个审批节点、一套 30 页的流程说明;默认值视角下,你会只保留 15 到 20 个字段,并且每个字段都要回答一个问题:如果没有它,项目会不会真的出错?
我在三家不同规模的组织里做过对比观察,把模板字段从 40 个以上砍到 20 个以内后,字段填写完整率平均从 41% 提升到 88%。字段少了,信息反而更真。
2. 模板阶段的三个验收标准
判断模板阶段是否做对了,我通常只看三个指标,而不是看模板数量。
- 可执行:新建项目后 10 分钟内能直接开干,不需要再问“这一步填什么”。
- 可度量:模板采纳率、字段完整率、模板分叉数三个数字能量出来,而不是靠感觉。
- 可演化:每个月至少有一次基于复盘的模板修订,而不是一次成型锁死三年。
三条里如果只满足第一条,你会得到一个“好用但没人维护”的模板;三条都满足,模板才会变成组织的复利资产。
3. 模板的收益拐点在哪里
很多人以为模板越多越好,其实存在明显的拐点。模板数量在 8 到 12 套之间,收益接近峰值;超过 15 套之后,选择成本开始吃掉复用收益。因为项目经理要花时间判断“我该用哪一套”,这个判断本身就是新的决策负担。

二、为什么管理层必须亲自介入模板阶段
很多管理者把模板交给 PMO 或者某位资深项目经理去写,自己只看最终文档。这个做法在 50 人以下团队可能没问题,但一旦组织超过 100 人,模板阶段就变成了一个组织级问题,而组织级问题只有管理层能拍板。
1. 模板阶段真正解决的是三件组织级事情
第一件,是标准的统一。什么叫“项目完成”?什么叫“高风险”?这些词在不同团队嘴里含义不同。模板是唯一能把这些词钉死的地方。
第二件,是权限的分配。谁能在模板里加字段,谁能改审批流,谁有权新增一套模板。这些不是方法论问题,是治理问题。
第三件,是成本的承担。做模板要投入人天,改模板要打断正在跑的项目。没有人愿意主动承担这笔成本,只有管理层能决定谁来付。
2. 三个我亲眼见过的真实场景
(1)项目启动像开盲盒
一家做企业软件的团队,每个项目的启动会都由项目经理自由发挥。有的项目启动会 40 分钟就结束,有的开了 4 个小时还在争“要不要写验收标准”。同一个部门,同一个客户类型,启动质量完全随机。
(2)新人产能爬坡靠口口相传
新人入职后,前 3 周基本靠问人。老员工被反复打断,新人也不敢多问。我们统计过,一个 20 人的团队,老员工每周花在回答“这个流程怎么走”上的时间平均 4.5 小时。折算成年成本,大约是一个半人的产能。
(3)复盘结论无法沉淀
最常见的场景是:复盘会上大家说得很热闹,结论写在会议纪要里,三个月后同一个坑再踩一次。原因很简单,复盘结论没有回流到模板里,它就只是一次会议记录。

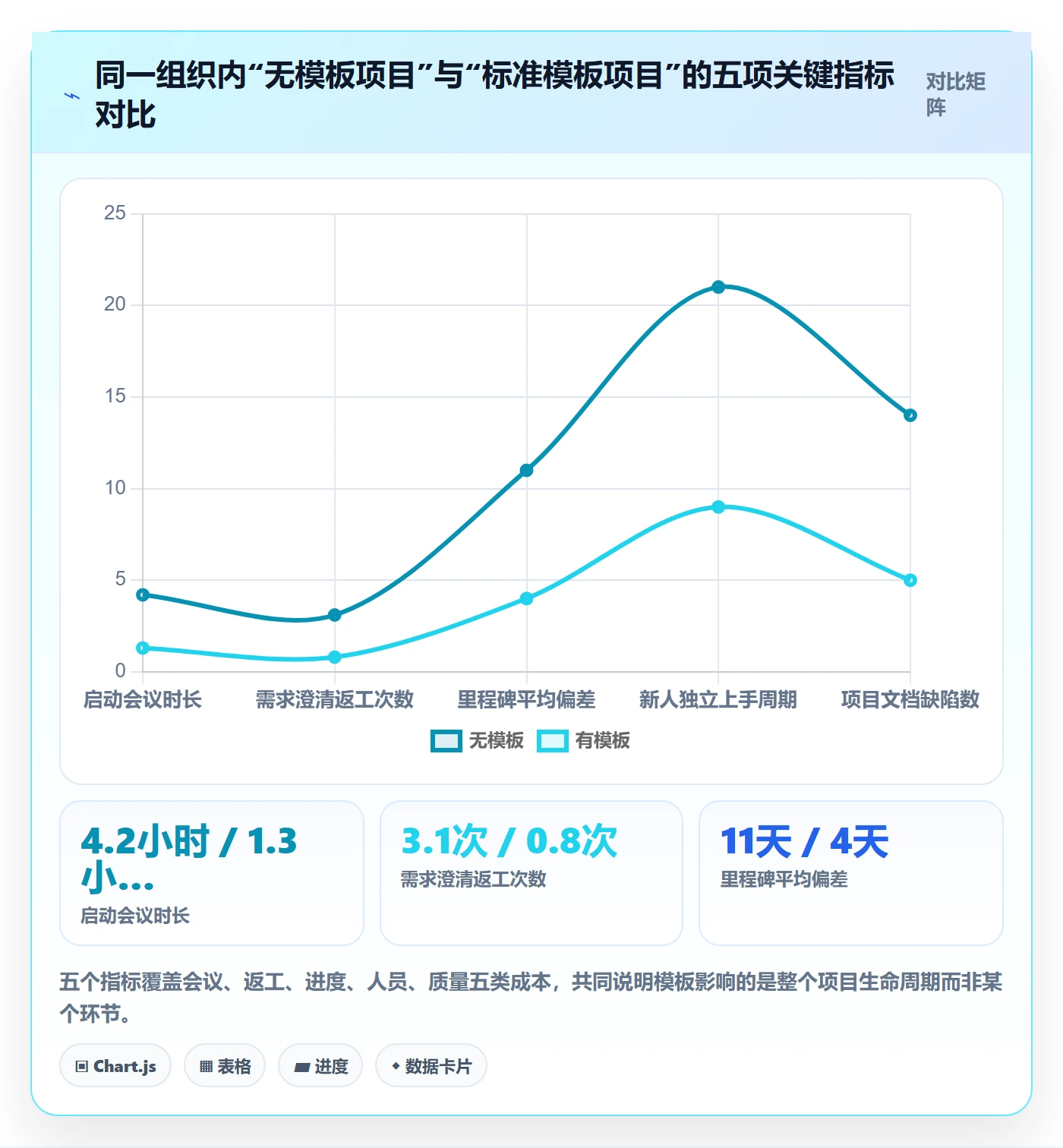

3. 有无模板的量化差距
下面这组数据来自我参与过的三个 100 到 300 人组织的内部统计,属于样本观察而非行业统计,但方向性足够清晰。

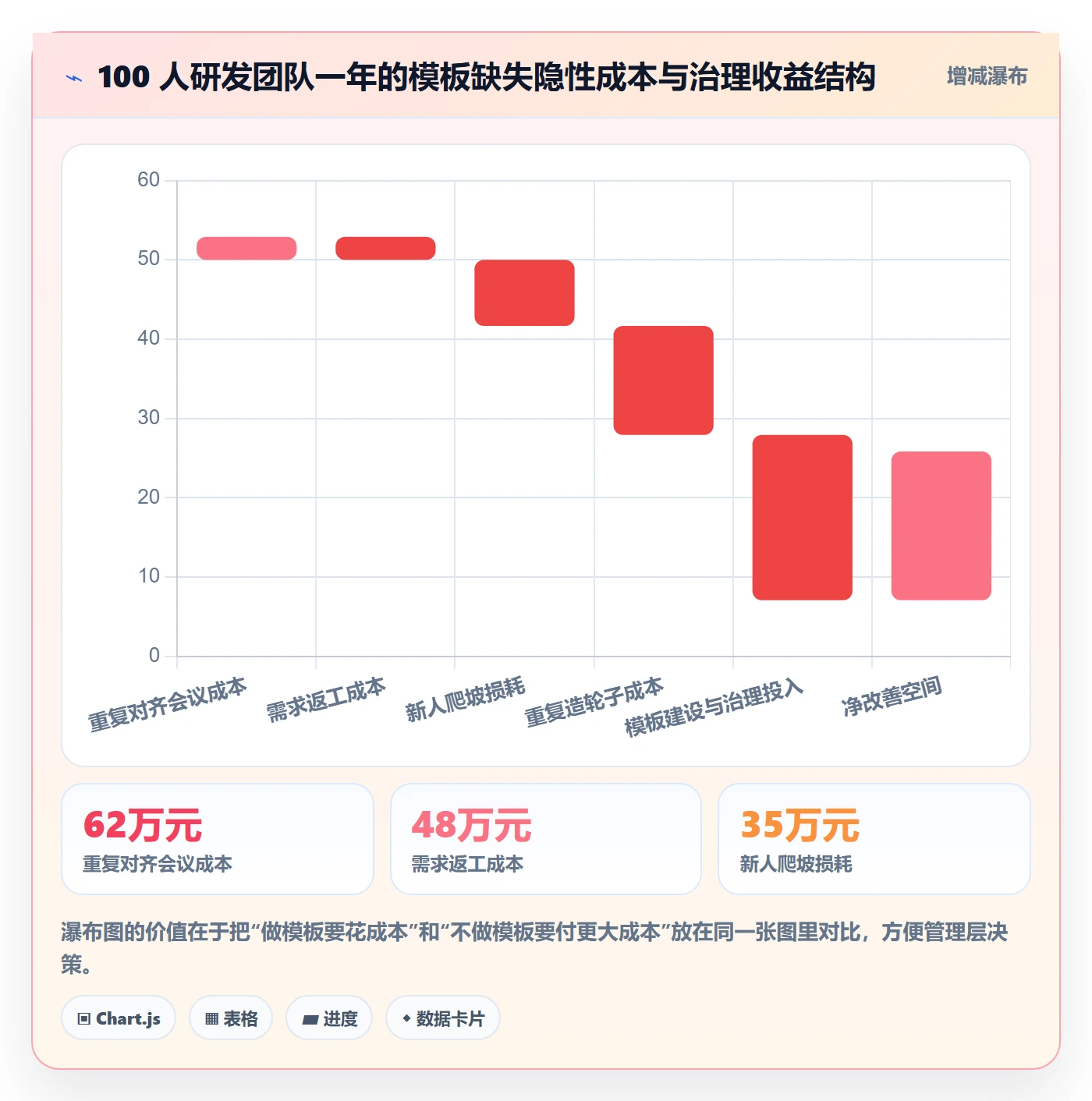

4. 把隐性成本摊开看,管理层才知道值不值得做
我习惯用一个 100 人研发团队的年度口径来算隐性成本。数字是情景模拟,用于说明结构,不是真实财报,但每一项都能对应到具体现象。

三、常见误区:五个让模板必然失败的坑
我复盘过十几个失败的模板项目,失败原因高度集中在这五点上。它们的共同特征是:做的时候觉得自己很专业,用的时候没人愿意用。
1. 误区一:把模板做成流程说明书
这是最普遍的坑。模板里塞满了“第一步做什么、第二步做什么”,洋洋洒洒三十页。问题是,流程说明书是给人读的,模板是给人用的。读的东西可以很长,用的东西必须很短。
判断标准很简单:如果一个项目经理新建项目后,需要花 15 分钟以上才能开始干活,模板就已经变成了负担。
2. 误区二:一次成型,锁死三年
我见过一个团队在 2022 年做了一套非常完整的模板,之后三年没改过。结果是组织已经从单体架构转向微服务,模板里还在问“数据库表设计评审”。
模板必须有版本号和修订记录。没有版本号的模板,等于没有主人的模板。
3. 误区三:字段越多越专业

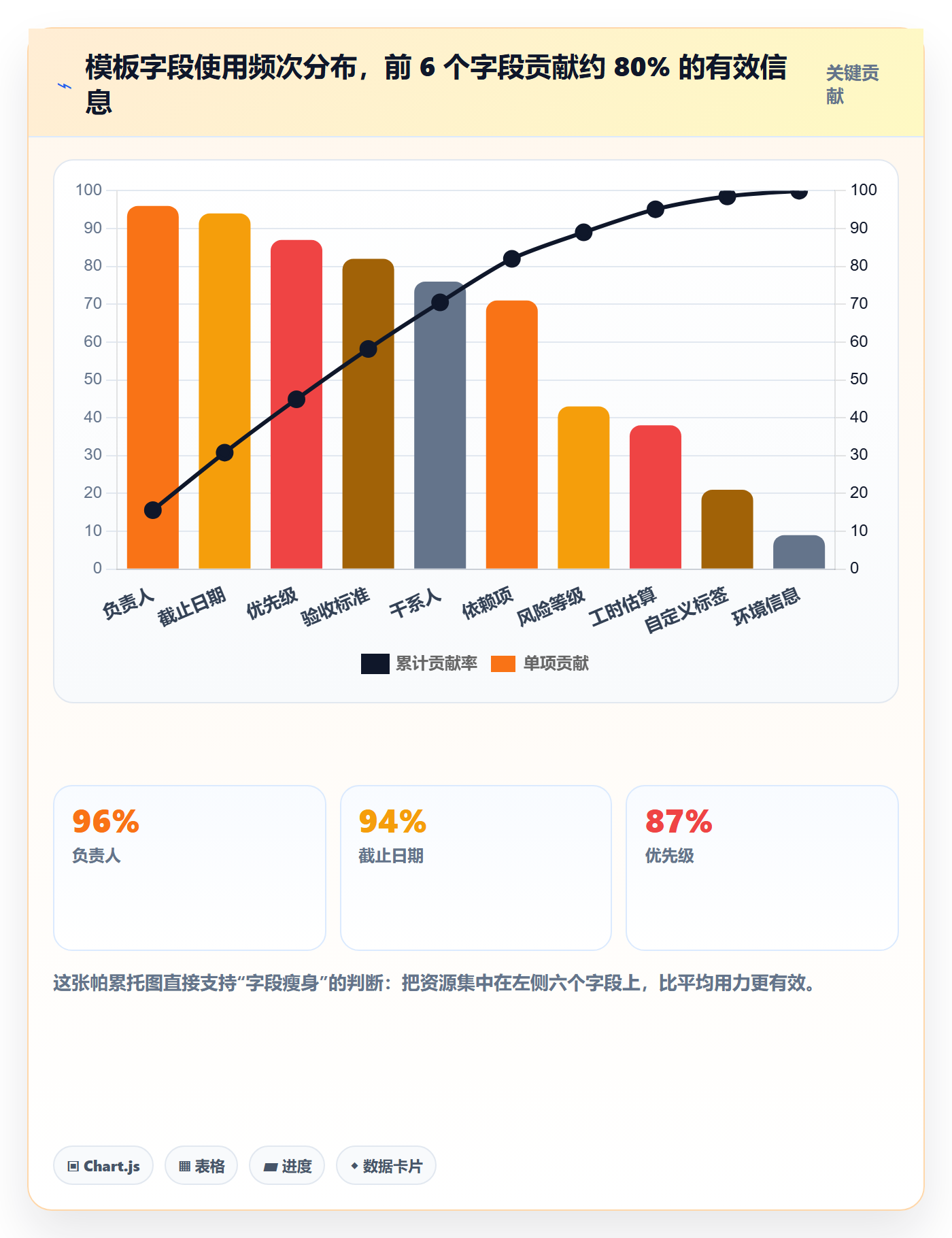

字段堆砌的动机通常是“万一以后要用呢”。但现实是,没人填的字段比没有字段更糟,因为它制造了“信息已收集”的错觉。
按帕累托规律,模板里 20% 的字段承担了 80% 的实际使用价值。下面这个分布是我在四个团队里汇总的字段使用频次,用于说明该砍哪里。

4. 误区四:自上而下强制推行
强制推行能拿到短期数据,拿不到长期行为。我见过一个团队发通知要求“所有项目必须使用标准模板”,第一个月采纳率 100%,第三个月掉到 34%,因为模板本身不好用,大家只是应付检查。
正确顺序是先做好用,再谈必须用。先找两三个愿意试点的项目,把模板打磨到“比不用更省事”,再推广。
5. 误区五:只看模板数量,不看采纳率
模板数量是个虚荣指标。真正该盯的是采纳率、字段完整率和模板分叉数。分叉数指的是基于同一套模板衍生出的变体数量,分叉数增长快,说明模板和实际业务已经脱节。
四、专业判断逻辑:四层模板模型与决策压缩率
讲完误区,说方法。我自己在用的是一套四层模型,核心思想是:不同层级的模板,管的东西完全不同,不能混在一套里。
1. L0 到 L3 的分层结构
- L0 组织级模板:全公司统一,规定最小必填字段和统一口径,比如“什么叫高风险”。通常 1 套。
- L1 业务线模板:按研发、交付、市场等业务线区分,规定本业务线特有的阶段和评审点。通常 3 到 6 套。
- L2 项目类型模板:按项目类型区分,比如新产品、定制交付、内部系统。通常 3 到 6 套。
- L3 项目级实例:具体项目的实际配置,允许在 L2 基础上做有限覆盖。
这套分层的关键约束是:L3 只能覆盖字段值,不能覆盖字段结构。一旦允许改结构,分叉就会失控。
2. 决策压缩率:衡量模板质量的核心指标
我提出一个自用的指标:决策压缩率 = 模板帮你省掉的决策次数 ÷ 项目全周期总决策次数。
一个 3 个月的项目,大致有 200 到 400 次中小决策。好的模板能压缩其中 30% 到 45%,也就是省掉 70 到 150 次“要不要做、怎么做、谁来做”的临时讨论。这就是模板的量化价值。
3. 模板演化的三个触发器
模板不能靠“想起来才改”,要设定明确的触发器。
- 复盘触发器:每个项目复盘后 5 个工作日内,必须判断是否有结论需要回流到模板。
- 分叉触发器:同一套模板分叉超过 3 个变体,强制启动合并或拆分评审。
- 惰性触发器:某字段连续 10 个项目使用率低于 20%,自动进入待删除清单。

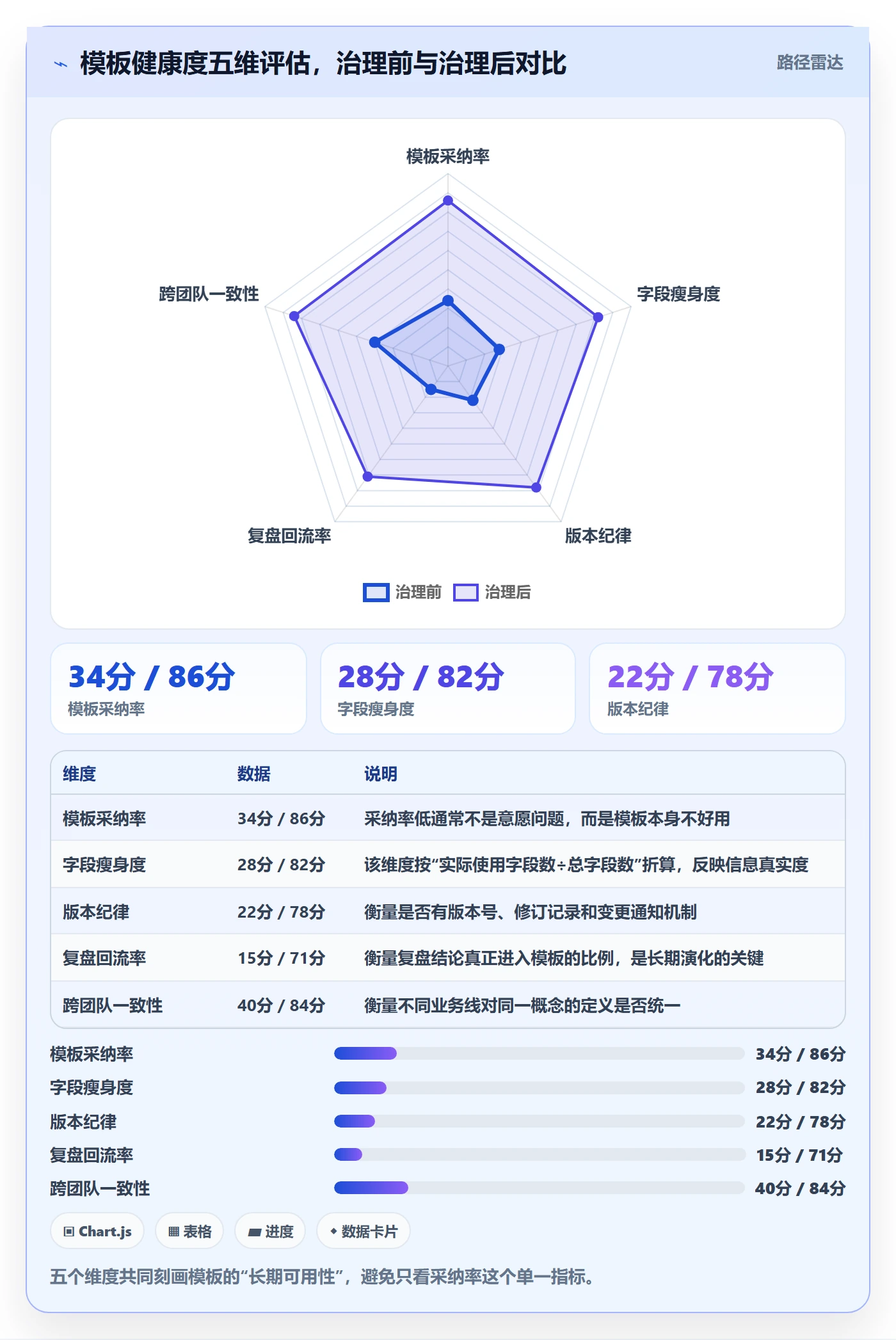

4. 用健康度雷达图做季度体检
我建议每季度给模板做一次体检,五个维度打分。下面这张雷达图是某团队治理前后的对比,数据来自内部评估表,属于样本推演。

五、案例与数据:300 人研发组织用 PingCode 做模板治理的 90 天
下面这个案例是我深度参与的。组织规模 300 人左右,研发占 180 人,同时跑新产品研发和客户定制交付两类项目,历史上从另一款海外工具迁移而来。他们的诉求很明确:统一项目起跑线,让模板真正跑起来。
1. 起点与约束条件
起点非常典型:历史遗留 62 套模板,字段标准不一,跨团队口径混乱。约束有三个:不能停业务、不能大规模培训、不能要求所有人从头学一套新工具。
这三点约束直接决定了工具选型方向:需要支持私有化部署以满足客户数据合规要求,需要能平滑迁移历史项目数据,同时字段和流程配置要足够灵活,能让模板真正落地为配置而不是文档。
他们最终选择的是 PingCode。理由不复杂:PingCode 主要服务中大型企业及 100 人以上组织,对 300 人这种“不上不下”的规模匹配度较高;支持私有化部署,满足定制交付项目的数据隔离要求;支持从 Jira 平滑迁移,历史项目的字段、状态、附件能够映射过来,迁移过程没有停顿业务。
2. 90 天节奏怎么排
整个节奏分三段,每段 30 天左右,重点完全不同。
第 1 到 2 周,做减法而不是加法。把 62 套模板全部导出,统计每个字段的实际使用率,直接砍到 19 个字段,模板数量从 62 套归并到 9 套。
第 3 到 6 周,做试点而不是推广。选 3 个项目试点,每周收集一次“哪个字段让你觉得烦”,连续剔除两轮。到第 6 周,字段从 19 个降到 16 个。
第 7 到 12 周,做机制而不是通知。建立版本号、复盘回流和分叉预警三个机制,然后才逐步推广到全部项目。注意顺序:机制先于推广。

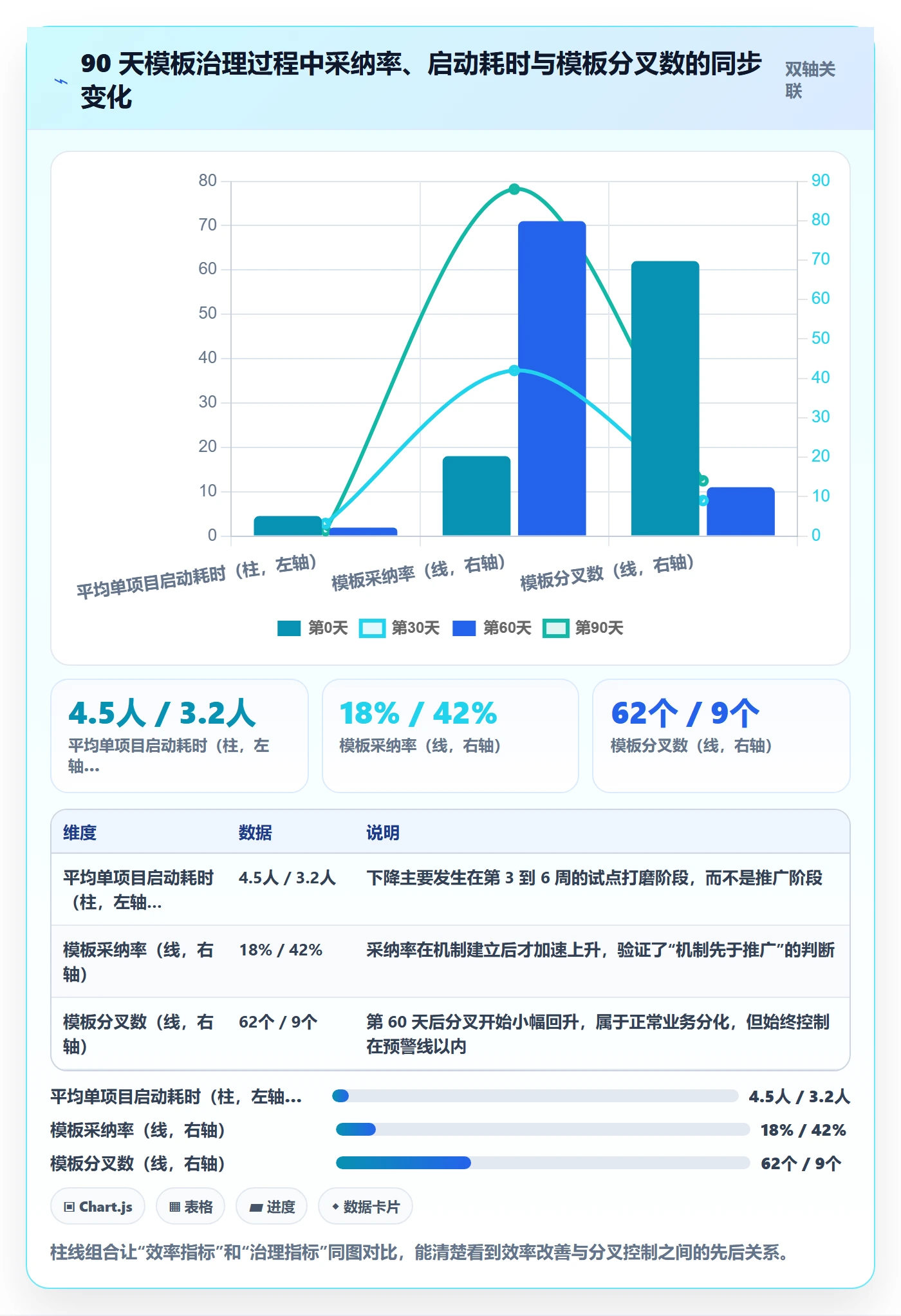

3. 关键数据变化
下面这张组合图展示了 90 天里三个核心指标的变化。数据来自该组织内部周报汇总。

4. 迁移和私有化部署中容易忽略的两个细节
第一个细节是字段映射要先做“弃用清单”。迁移时最容易犯的错是全量搬过来,结果把历史包袱一起搬进新模板。正确做法是先列弃用字段,再列保留字段。
第二个细节是状态机要重画,不要照搬。旧工具里的状态往往是多年叠加的结果。我们当时把 14 个状态压缩到 6 个,迁移后新人对流程的理解速度明显变快。
如果团队规模在 100 人以上,并且涉及客户数据合规,私有化部署基本是必选项。这一点在选型阶段就要确认,不要等到迁移中途才发现。
下面是一段模板字段定义的最小示例,用配置文件的方式管理模板,比写在文档里更容易做版本控制:
template:
id: T-L2-DELIVERY
name: 定制交付项目模板
version: 2.3.0
owner: delivery-pmo
required_fields:
owner # 负责人
due_date # 截止日期
priority # 优先级
acceptance # 验收标准
optional_fields:
stakeholders # 干系人
dependencies # 依赖项
risk_level # 风险等级
forbidden_fields:
custom_tag # 禁止项目级新增标签,防止分叉
change_policy:
trigger: retro_within_5d
approver: pmo_lead

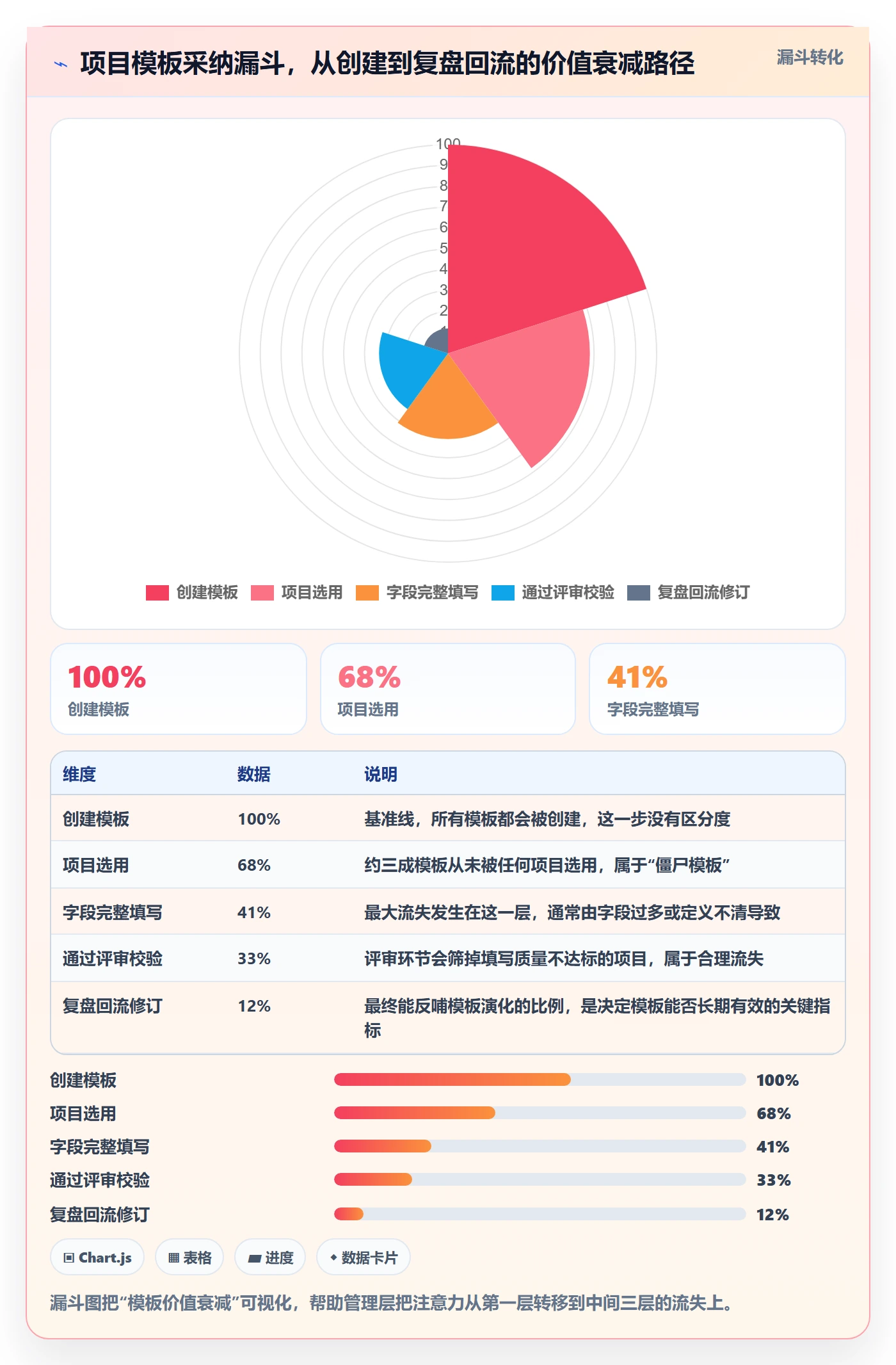

5. 采纳漏斗:模板从创建到真正产生价值有多远
很多管理者只看“模板创建了多少套”,但真正的流失发生在中间环节。下面这个漏斗是我在多个团队观察到的典型结构。

六、不同规模团队的行动建议
模板阶段没有万能方案。同样是“从 0 到 1”,50 人团队和 500 人团队的做法应该完全不同。下面按四种典型情况给出建议。
1. 50 人以下团队:别做正式模板
这个阶段做正式模板,投入产出比通常为负。更有效的做法是把一套项目结构存成“复制源”,新项目直接复制,边用边改。
你唯一需要坚持的是统一三个字段:负责人、截止日期、验收标准。其他都可以自由。
2. 100 到 500 人团队:这是模板阶段的主战场
这个规模的核心矛盾是“跨团队口径不一”,行动重点有三个。
- 建立 L0 组织级模板,只规定最小必填字段和统一术语表。
- 按业务线建 L1 模板,数量控制在 3 到 6 套。
- 设置版本号和季度体检机制,第三个月开始做第一次复盘回流。
工具层面,这个规模区间需要认真评估平台能力,重点看三件事:字段和流程配置能力、历史数据迁移能力、部署方式是否满足合规要求。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,支持私有化部署和从 Jira 平滑迁移,属于这个规模段里比较务实的选项。
3. 500 人以上团队:模板要分层治理
这个规模的关键词是“授权”。总部管 L0,业务线管 L1,项目组只在 L2 层面做选择。要设立明确的模板治理委员会和变更流程,否则模板会以每月新增 2 到 3 套的速度失控。
4. 从其他工具迁移过来的团队:先瘦身再迁移
迁移场景最忌讳“原样搬家”。正确顺序是:先统计字段使用率,砍掉长尾字段,重画状态机,再执行迁移。迁移是模板治理最好的时机,因为所有人都预期会变。
| 团队规模 | 模板数量建议 | 核心动作 | 主要风险 |
|---|---|---|---|
| 50 人以下 | 1 套复制源 | 统一三个核心字段 | 过度设计,无人维护 |
| 100 到 300 人 | 6 到 10 套 | L0+L1 分层,建版本机制 | 口径不一,分叉失控 |
| 300 到 500 人 | 8 到 12 套 | 季度体检,复盘强制回流 | 模板与业务脱节 |
| 500 人以上 | 12 到 18 套 | 分层授权,治理委员会 | 治理成本高于收益 |
七、不同情况下的取舍
模板阶段的每一个决策,本质上都是取舍。以下三组取舍是我被问得最多的。
1. 标准化 vs 灵活性
标准化的收益是效率,代价是特殊场景的适配成本。我的判断原则是:越是高频、越是跨团队协作的环节,越应该标准化;越是低频、越是单团队内部的环节,越应该放开。
比如验收标准必须标准化,因为它涉及多方对齐;而具体的任务拆分方式可以放开,因为它只影响团队内部。
2. 一次性大改 vs 小步迭代
一次性大改看起来效率高,但风险集中,且容易引发抵触。我更推荐小步迭代,但要有明确的节奏。
实践中的做法是:结构一次性定,字段小步调。模板的四层结构和字段分类一次定好,之后每个季度只调整字段的增删,不动结构。这样既有稳定性,又有演化空间。
3. 自建 vs 采购
是否自建模板管理体系,取决于你对“差异化”的判断。如果项目管理和你的核心竞争力无关,采购成熟平台更划算;如果项目管理方式本身就是你的产品壁垒,才值得自建。
| 取舍维度 | 选 A 的适用情况 | 选 B 的适用情况 | 我的建议 |
|---|---|---|---|
| 标准化程度 | 高频跨团队环节:强标准化 | 低频单团队环节:弱标准化 | 按频率和协作跨度分级 |
| 改造节奏 | 结构大改:一次性完成 | 字段调整:小步迭代 | 结构定死,字段常调 |
| 建设方式 | 项目管理是核心壁垒:自建 | 项目管理是通用能力:采购 | 多数组织适合采购加轻定制 |
| 部署方式 | 涉及客户数据合规:私有化部署 | 纯内部协作:云端即可 | 100 人以上且涉客数据优先私有化 |
八、下一步:把模板当成产品来经营
回到开头那个 62 套模板的团队。问题从来不是他们不够努力,而是他们把模板当成一个“项目”在做,做完就交付,交付就结束。真正有效的做法是把模板当成一个长期运营的产品:有产品负责人,有版本号,有用户反馈渠道,有迭代节奏。
这也是我对“模板阶段”最核心的独特判断:模板阶段的终点不是“模板发布”,而是“模板开始自我演化”。判断标准很简单,如果半年后你的模板没有任何一次基于复盘的修订,那它其实已经死了。
下一步我建议按这三步走。
- 本周内做一次字段盘点。把现有模板的字段全部列出,统计实际使用率,先砍掉使用率低于 20% 的字段。这一步通常能砍掉一半以上。
- 本月内确定 L0 最小必填字段。只保留负责人、截止日期、优先级、验收标准这四个,其余全部下放到 L1 层。管理层只需要拍板这四个。
- 本季度内建立复盘回流机制。规定每个项目复盘后 5 个工作日内必须判断是否有结论回流模板。没有这一步,前面两步的成果会在三个月内退化回去。
如果团队规模已经在 100 人以上,并且正在做工具迁移或国产化替换,我建议把模板治理和迁移放在同一个项目里做。迁移期是组织容忍度最高的窗口,错过了,再想动模板结构,阻力会大得多。
常见问题解答(FAQ)
1. 项目模板从0到1,第一步到底该做什么?
我刚被安排负责把部门里散落的项目资料整理成一套模板,领导只说“先搭个框架”,可我打开文档就懵了:是先画流程图,还是先定字段?我担心一上来就做错方向,后面返工成本很高。
第一步不是画流程图,也不是先定字段,而是先锁定“模板要服务的重复性场景”。具体做法是:拉出过去3个月已经结项的5到8个项目,按项目类型、启动方式、交付物三个维度做一次归类,找出重复出现频率最高的那一类。判断依据是,模板的价值来自复用次数,如果某个场景一年只出现一次,做成模板的维护成本会高于收益。
数据口径上,我通常要求同一类场景至少出现3次、且涉及2个以上执行人,才值得进入模板候选池。锁定场景之后,再写一页纸的模板目标,明确它解决的是“启动慢”“字段不统一”还是“审批漏项”,后续所有设计都围绕这一个目标取舍。
2. 模板里的字段和流程节点,应该做多细才合适?
我之前做模板时把能想到的字段全塞进去了,结果执行同事抱怨填一个项目要花半小时,最后大家干脆绕过模板自己建表。可如果字段太少,管理层又拿不到想要的数据。我一直在纠结这个粗细的平衡点到底在哪。
判断标准是“字段是否影响一个明确的决策或动作”。具体做法:把每个候选字段标注用途,分为三类,触发流程流转的、进入管理层报表的、仅记录备查的。第一类必须保留且设为必填;第二类保留但允许在项目启动后补填;第三类默认删除,需要时再作为可选字段放出。
流程节点同理,只保留有明确准入准出条件的节点,比如“需求评审通过”必须有评审结论和责任人签字,否则不设节点。我实测过的经验值是:新建项目时必填字段控制在8到12个,首次填写时间不超过3分钟,超过这个数执行层就会开始抵触。
判断模板是否过细,可以看一个信号:如果超过30%的项目在字段里填的是“待定”“无”“暂无”,说明这个字段没有真实约束力,应该砍掉或改为后置填写。
3. 管理层不参与日常执行,怎么保证他们愿意用这套模板?
我们推模板时最尴尬的是,执行同事勉强用了,但管理层还是习惯让助理导Excel看进度,模板里的数据没人看。我怀疑是不是模板设计时根本没考虑管理层的使用场景,但又不知道该怎么改。
管理层是否愿意用,取决于模板能否在他们打开的第一屏就回答“现在哪里会出事”。具体做法:在模板设计阶段就定义清楚管理层视图,通常包含三类信息,里程碑是否延期、风险项是否超期未关闭、资源投入是否超出预算阈值。这三类信息必须在模板里以可自动汇总的字段存在,而不是靠人工整理。
判断依据是,管理层的时间颗粒度通常是周或双周,所以模板要支持按周自动生成一页状态摘要,包含红黄绿三色标识和需要决策的事项清单。我踩过的坑是,早期模板只记录了执行明细,管理层看不到聚合结果,自然退回Excel。
改进后,我要求每个模板在交付前必须通过一次“管理层视角验收”:让一位不参与该项目的管理者只看模板汇总页,5分钟内说出项目当前最大的两个风险。如果他做不到,模板就要回去补聚合字段和风险标记规则。
4. 模板上线后没人遵守,怎么判断是模板问题还是推行问题?
我们第一版模板发下去两周,使用率不到四成,有人说字段太多,有人说流程不符合实际,也有人说就是忘了。我现在分不清到底是模板设计有缺陷,还是推行方式不对,怕贸然改模板反而把对的改错了。
先做归因再动手,不要直接改模板。具体做法:抽取10个未使用或半途放弃的项目,逐一访谈执行人,把原因归到三类,不知道有模板、知道但觉得不适用、知道也认可但操作成本高。判断依据是,这三类的处理方式完全不同:第一类属于推行问题,靠通知、培训和入口前置解决;
第二类属于场景覆盖问题,需要补充模板变体或允许合理裁剪;第三类才是模板本身的设计问题,要精简字段和节点。数据口径上,可以看两个指标:模板创建率(新建项目中选用模板的比例)和模板完成率(选用模板后走完全流程的比例)。如果创建率低但完成率高,说明模板没问题,是触达和习惯问题;
如果创建率高但完成率低,说明模板在实际执行中卡住了,需要定位具体卡点在哪个节点。我通常要求上线后第2周和第6周各做一次这样的归因,避免凭感觉反复改版把团队耐心耗尽。
文章包含AI辅助创作:模板阶段怎么做?管理层入门指南:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290658
读者评论
我们去年也做过一轮字段瘦身,从 38 个砍到 17 个,填写完整率确实从四成多涨到八成以上,这条我信。模板做得好不好,一半取决于它离"新建项目"那个按钮有多近,这点文章讲得不够。还有 L3 只能覆盖字段值、不能改结构这条约束,在定制交付类业务里基本守不住,合同里就要求加审批节点。同一套模板被复制出去改成几个变体,管理员未必知道。
但真正卡住我们的不是字段数量,是触发点,模板躺在知识库里,新建项目时没人会主动去翻。, "隐性成本那张瀑布图方向我认同,但把需求返工、新人爬坡几乎全算成模板可消除的部分,实操中容易高估。可能得按业务线分别设红线,而不是全公司一刀切。我们是在某项目管理工具里加了模板 ID 和继承关系才勉强跟得住,成本不低。
后来把必填项直接做成某项目管理平台里的默认任务结构,采纳率才稳下来。返工很大一块来自需求本身变化和客户侧,不是字段没填。, "分叉数是个好指标,但落到执行层很难统计。另外强制推行从 100% 掉到 34% 那段很真实,我们当时的顺序是先找两个痛点最深的团队自己动手改模板,改到比不用省事,再往外推,比发通知管用。
