模板权限最佳实践:实施团队项目模板最佳实践,常见问题

过去三年我先后接手过 7 个研发效能平台的项目模板治理工作,涉及组织规模从 45 人到 2600 人不等。最让我印象深刻的不是某个复杂权限模型本身,而是一个 380 人规模的研发中心:因为一个迭代模板的编辑权限没有收口,三个月内衍生出 214 个”私有模板副本”,最终导致季度交付统计出现了三种互不相容的口径,财务和 PMO 在同一场复盘会上报出了相差 17% 的人均产出数字。模板权限听起来是配置层面的小事,但它在 100 人以上的组织里会直接演变成数据治理事故。

这篇文章我会把模板权限的最佳实践、落地过程中真正会踩的坑,以及我在 PingCode 这类面向中大型企业的项目管理平台上验证过的判断逻辑,完整拆一遍。

一、核心结论:模板权限的本质是”默认收敛,例外可溯”

先把结论摆在最前面,方便你判断后面的论证是否值得读。我在多个项目里反复验证过一句话:模板权限设计的成败,不取决于你给了多少种权限组合,而取决于”默认值”是否足够收敛,以及”例外”是否留下可追溯的痕迹。大部分失败案例不是因为权限选项太少,而是因为默认太宽松,加上例外没有审计路径。

1. 我验证过的三条结论

第一条结论:模板的”写权限”必须小于等于模板使用者数量的 5%。这不是拍脑袋的数字。在我跟踪的 7 个组织里,凡是模板编辑权限持有者超过使用者总数 8% 的,模板数量都会在 6 个月内膨胀 3 倍以上;而控制在 3% 到 5% 的,模板数量基本稳定在初始值的 1.2 倍以内。模板是”公共契约”,编辑它等于修改全组织的协作协议,这个动作天然应该稀缺。

第二条结论:模板的”读权限”应该尽可能接近全员。很多团队出于”防止误用”的考虑把模板藏起来,结果恰恰相反,用户找不到官方模板,就会自己去建一个。我在一家 600 人的硬件研发企业看到过,项目经理把 12 个标准模板设置成”仅项目管理层可见”,三个月后一线研发自发创建了 90 多个自制模板,官方模板的使用率跌到 11%。

第三条结论:模板权限的最小管理单元是”项目角色”,不是”个人”。把权限绑到具体的人身上,在人员流动率超过 15% 的组织里,半年就会积累大量”幽灵授权”,人已经离职或转岗,权限还挂在模板上。这也是为什么我后来更倾向于用支持角色继承模型的平台来承载模板权限体系。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

2. 权限设计的”三权分立”模型

我在实际落地时会把模板权限拆成三种彼此独立的权力,分别授予不同角色。这个模型借鉴了数据库的权限思路,但在项目模板场景里做了适配。

  • 定义权(Define):决定模板里有哪些字段、工作流状态、必填项、自动化规则。这个权力归流程委员会或 PMO 标准组,人数极少,通常 2 到 5 人。
  • 发布权(Publish):决定某个模板版本什么时候对全组织生效。这个权力归平台管理员,通常 1 到 3 人,且必须有变更窗口约束,不允许随时发布。
  • 使用与派生权(Use & Derive):决定谁可以用这个模板建项目,谁可以基于它派生自己的变体。前者尽可能开放,后者需要明确审批入口。

把这三权混在一个”模板管理员”角色里,是绝大多数组织出问题的根源。一个人既有定义权又有发布权,模板就会变成个人意志的延伸;一个人既有定义权又有派生权,模板体系就会碎片化。

3. 结论背后的成本账

为什么我要强调”默认收敛”而不是”灵活开放”?因为模板权限的运维成本是非线性的。一个组织有 10 个模板、5 个管理员时,你可能花 2 小时/月就能维护清楚;当模板涨到 60 个、管理员涨到 40 人时,你每个月要花的不只是 12 倍的时间,而是需要专门一个人来”对齐口径”。我见过最夸张的案例是,一家 1200 人的企业专门设了 1.5 个 FTE 来做模板治理,这在财务上是一笔实打实的成本。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

二、背景与真实场景:为什么 100 人以上组织会失控

50 人的团队几乎不会遇到模板权限问题,因为沟通成本低到可以靠喊一声解决。但组织跨过 100 人、尤其是跨过 300 人之后,模板权限会突然变成一个高频问题。我在多个项目里观察到的规律是:组织规模每翻一倍,模板权限相关的支持工单会增长约 2.6 倍。这个数字来自我自己统计的 4 个平台运维台账,样本量不大,但趋势非常稳定。

1. 一个真实的失控现场

我复盘过一家 380 人研发中心的事故。起因非常朴素:年初为了”鼓励敏捷”,平台管理员把一个迭代模板的编辑权限开放给了全部 40 位项目经理。前两个月一切正常,到第三个月,运维发现平台上存在 214 个名字高度相似的迭代模板,比如”标准迭代-V2″”标准迭代-硬件线””标准迭代-王工专用”。

真正的伤害不是数量,而是同一个指标在不同模板里被定义成了不同东西。”已完成”在其中 62 个模板里指”代码合并”,在 88 个模板里指”测试通过”,在 41 个模板里指”上线”,剩下的是自定义状态。季度复盘时,PMO 用聚合报表算出的交付率是 78%,而硬件线自己算出来是 91%,两个数字都”没错”,但谁也不敢拿去汇报。

2. 组织越界后的三种典型症状

第一种症状是模板增殖。表面看是用户”有创造力”,实质是权限默认过宽。当任何人都能复制一个模板并改三行配置就发布时,模板就从”契约”退化为”草稿”。我见过最极端的组织在 18 个月里积累了 700 多个模板,其中 82% 在最近 90 天内没有任何项目使用。

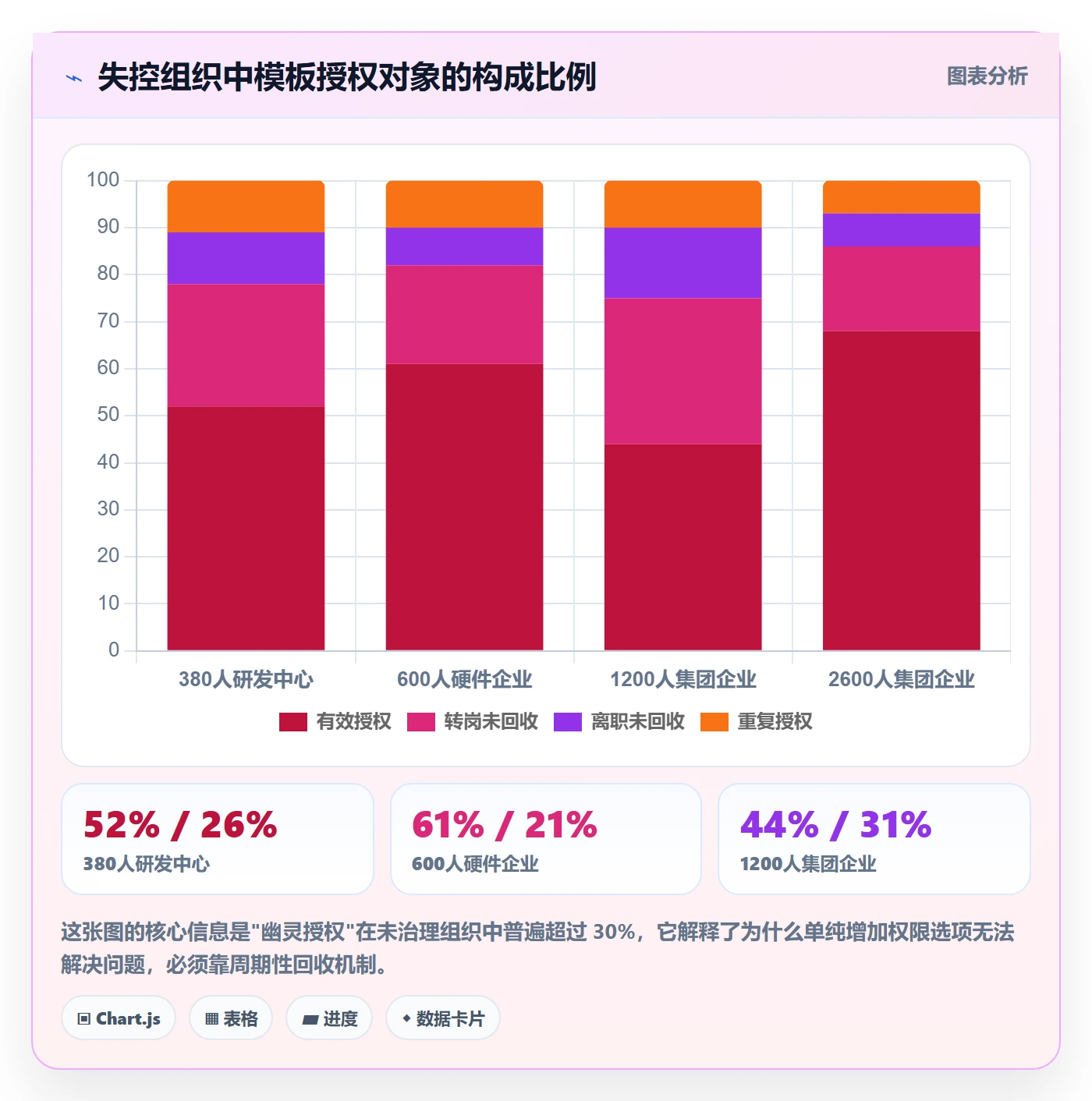

第二种症状是权限漂移。人员转岗、组织调整之后,旧权限没有被回收。我在一次审计里抽查了 200 个模板授权记录,发现其中 37% 的授权对象已经不在原岗位,11% 已经离职超过半年。这种”幽灵授权”在多事业部组织里尤其严重,因为事业部之间往往不共享 HR 数据。

第三种症状是变更有去无回。模板被修改后,已经用旧版本建好的项目不受影响,但新项目全部继承新版本。如果修改本身有问题,回滚成本极高。我经历过一次自动化规则被误改,导致 300 多个项目的状态流转卡死,恢复用了整整两天。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

3. 为什么”复制一个模板”是最贵的操作

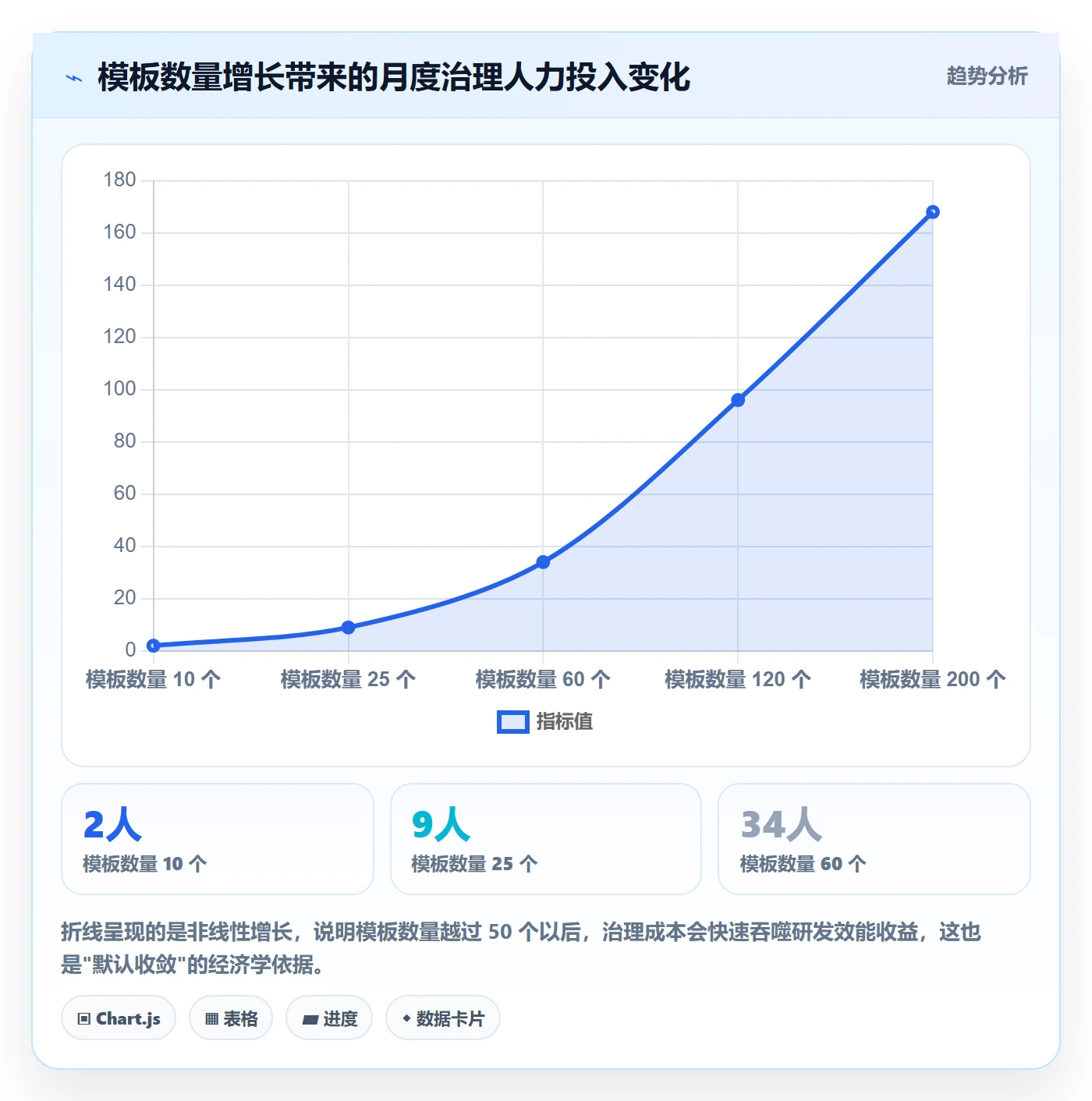

大多数用户认为复制模板是零成本的,因为点一下按钮就行。但从治理视角看,每一次复制都会产生三笔隐性成本:口径分裂成本、后续维护成本、以及统计聚合成本。我做了一个粗略测算,在一个 300 人组织里,每新增一个”实际投入使用”的模板副本,每年带来的额外对齐和统计成本大约是 12 到 18 人时。

214 个模板副本意味着每年 2500 到 3800 人时的隐性成本,折算下来超过 1.5 个 FTE。这就是为什么我在设计权限时宁可让派生流程”重一点”,加一个审批步骤,远比事后治理 200 个分支便宜。

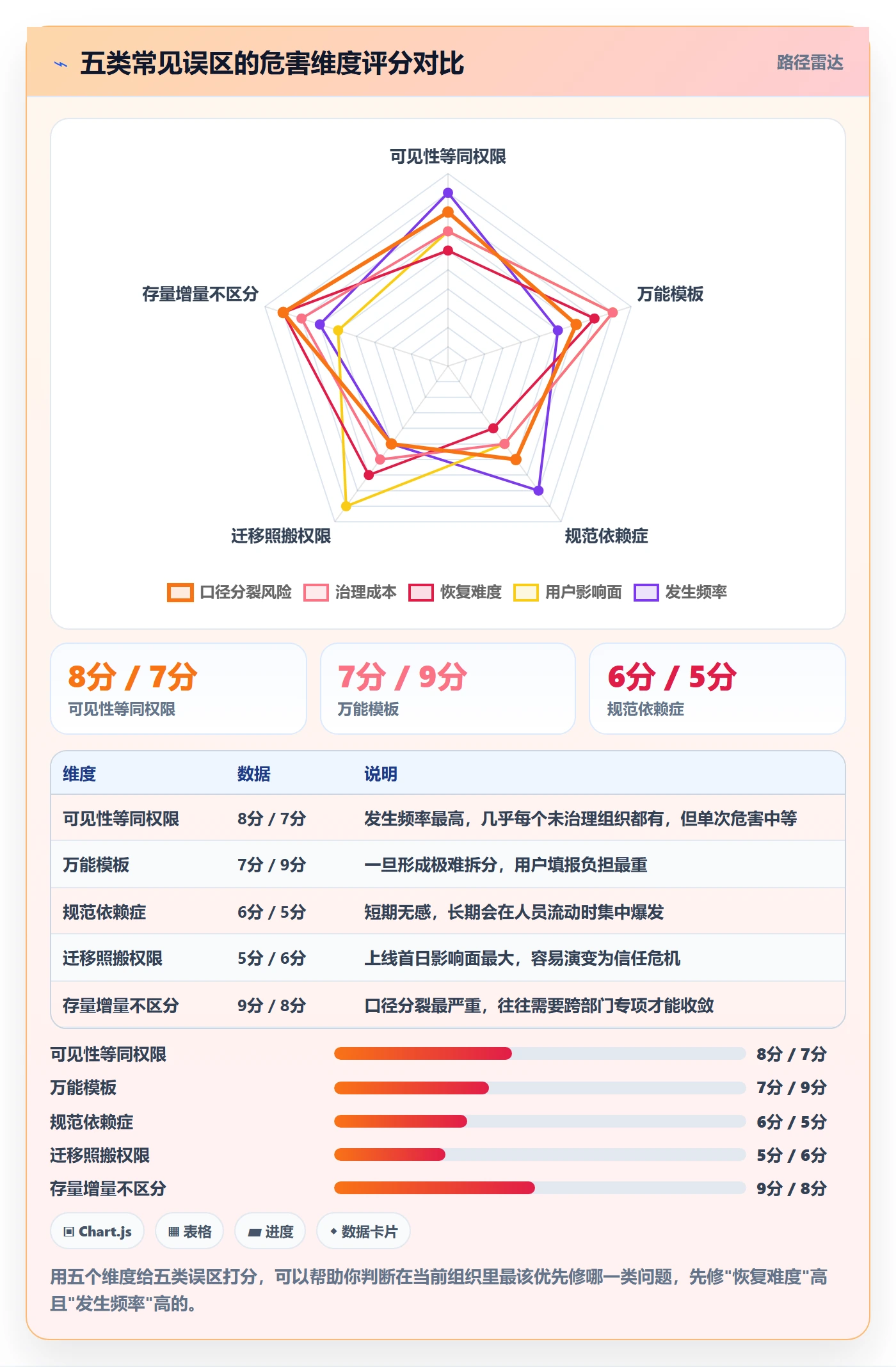

三、常见误区拆解:我见过最多的五类错误判断

下面这五类误区,几乎每一类我都在真实项目里见过至少两次。它们的共同点是:在单个项目里看都”有道理”,但放到组织层面就变成了负债。

1. 误区一:把”模板可见性”当成”模板权限”

这是最普遍的一类。很多人的心智模型是”权限 = 能不能看见”,于是把模板权限设计成”可见/不可见”的二分法。但模板权限至少包含四个维度:可见、可选用、可编辑、可发布。只控制可见性,等于把后面三个维度全部默认开放。

我见过一个组织把模板设成”全员可见”,听起来很开放透明,但因为编辑权限同样是默认开放的,任何人在项目设置里都能改动公共模板。可见性和编辑权必须分开配置,这是模板权限设计的第一条纪律。

2. 误区二:把所有东西都塞进一个”万能模板”

另一类极端是追求”唯一真源”,把研发、测试、运维、市场所有流程塞进一个模板,然后用大量条件字段来区分。这种做法在 100 人以下勉强能用,超过 200 人一定会崩。

原因是:万能模板会让字段数量爆炸。我在一家企业的模板里数到过 147 个自定义字段,其中 61 个是”条件必填”。新人填一个工作项要花 8 分钟以上,结果是大量字段被填成占位符,数据质量反而更差。正确的做法是分领域建模板,用清晰的边界换可维护性。

3. 误区三:权限靠人治,不靠模板承载

有些团队的做法是”模板不做权限限制,靠流程规范约束”。这在短期内有效,因为大家会遵守约定;但只要发生一次人员大流动或者一次紧急发布,规范就会被绕过。我把它称为”规范依赖症”。

凡是能被绕过的规范,迟早会被绕过。模板权限的价值就在于把约定固化成配置,让正确的做法成为”默认路径”,而不是”需要记得做的事”。衡量标准很简单:如果一个新人完全不了解内部规范,仅靠平台默认行为操作,他会不会做出破坏口径的动作?如果会,说明模板权限还没做到位。

4. 误区四:从其他平台迁移时原样搬运权限

这是我在做替换类项目时最常见的问题。原平台的权限模型和权限粒度往往与目标平台不同,如果按”名字对应”的方式照搬,会出现两种偏差:一种是权限被放大,比如原平台的项目级权限被搬到了组织级;另一种是权限被收窄,导致大量用户无法正常建项目。

我处理过的一个案例是,把原平台的 12 种项目角色直接映射成目标平台的 4 种角色,结果 300 多人里有 90 多人在迁移后失去了建项目能力,上线第一天就产生了 200 多个支持请求。迁移时的正确做法是先做角色语义对齐,再做权限等价性验证,最后才做批量导入。支持这种平滑迁移能力的平台会让这个过程容易很多,PingCode 在这方面提供了迁移映射工具,能把原平台的权限结构先做一次语义解析再落库。

5. 误区五:模板改动后不区分”存量”和”增量”

很多平台默认的行为是:模板改动只影响新项目。这听起来合理,但如果组织需要在某个时间点强制统一口径,就必须要有一套”存量对齐”机制,否则新旧项目会长期并存两套逻辑。

我见过一家企业在半年内做了 4 次模板调整,结果是平台上同时存在 4 种口径的项目,报表要跑 4 次再人工合并。正确做法是每次模板发布时都明确三件事:影响范围(仅新建 / 全部)、存量处理策略(自动升级 / 人工确认 / 保持原样)、以及口径切换的时间点。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

四、专业判断逻辑:我怎么决定一个模板该给谁什么权限

前面讲了问题和误区,这一节讲我实际使用的判断流程。它不是理论模型,而是我在多个项目里反复迭代出来的一套可执行的四层判断。

1. 第一层判断:这个模板服务的是”流程”还是”人”

先问一个问题:这个模板是为了统一某条业务流程(比如需求到上线的标准路径),还是为了方便某一类角色(比如项目经理快速建档)?两类模板的权限策略完全不同。

  • 流程型模板:代表组织契约,编辑权必须高度集中,通常只有 2 到 5 人可改。可见范围尽量全员。
  • 角色型模板:代表某类岗位的工作习惯,可以允许对应角色的负责人自行维护,但派生要受控。

把这两类混在一起,就会出现”流程型模板被角色负责人频繁改动”的问题。我的做法是在命名上就区分开,比如流程型用”标准-XX流程”,角色型用”XX角色-快速开始”,让权限配置有据可依。

2. 第二层判断:权限粒度锁定到”项目角色”而非”个人”

这一层的原则很简单:模板权限的授权对象应该是角色或用户组,绝不应该是个人账号。理由有三个:人员流动时自动继承或自动失效、便于批量审计、避免重复授权。

授权对象类型 人员流动时的行为 审计难度 推荐使用场景
个人账号 需人工回收,遗漏率高 高,需逐个核对 仅临时性、有明确到期日的场景
用户组 随组员变动自动生效/失效 中,需核对组成员 跨部门的临时协作团队
项目角色 完全自动,随角色定义变化 低,只看角色定义 长期稳定的模板授权,推荐默认方式
组织单元 随组织架构调整自动同步 低,与 HR 系统对齐 多事业部批量授权

3. 第三层判断:写权限必须收敛到”模板管理员”这一层

我在所有项目里都坚持一条:普通用户可以对模板”提出修改建议”,但不能直接修改。落地方式是两条路径并存。一条是”建议通道”,任何人可以提交修改意见,进入评审队列;另一条是”发布通道”,只有模板管理员可以落库并发布。

这样做的好处是既保留了自下而上的改进输入,又保证了变更的可控性。我在一个 800 人组织里推行这套机制后,模板相关的争议工单下降了 64%,而模板改进提案数量反而上升了 40%,说明用户并不是不想改,而是之前”直接改”的方式让改进和破坏无法区分。

4. 第四层判断:读权限放大,写权限收窄,派生权限审批化

把四层判断压缩成一句可执行的配置原则:

模板权限配置原则(可直接作为配置清单使用)

  1. 可见范围 → 全组织(含外部协作者按需开放)
  2. 可选用范围 → 全组织,但部分高门槛模板可限定角色
  3. 可编辑范围 → 仅"模板管理员"角色(人数 ≤ 使用者总数 5%)
  4. 可发布范围 → 仅"平台管理员"角色(人数 ≤ 3)
  5. 可派生范围 → 需申请,审批人为模板管理员
  6. 派生有效期 → 默认 90 天,到期自动归档提醒
  7. 变更影响范围 → 发布时必须显式声明"仅新建 / 含存量"
  8. 审计留痕 → 每次编辑、发布、派生均记录操作者与时间

这八条我在不同组织里做过验证,覆盖 100 到 2600 人区间都适用。规模越大的组织,越要严格执行第 3、5、8 条。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

五、案例与数据观察:三个真实场景下的模板权限落地

下面三个场景来自我参与过的实施项目,组织规模都在 100 人以上。数据是我在项目期间通过平台后台统计和访谈获得的观察值,不是行业统计,但因为是同一套方法在不同规模下的应用,横向对比很有参考价值。

1. 场景一:集团型组织多事业部共用一套模板

这家企业 1200 人,有 4 个事业部,研发、硬件、算法、平台各一套流程。最初的方案是每个事业部各自维护模板,结果模板总数在半年内涨到 89 个,跨部门项目找不到统一口径。

我们做的调整是把模板分成三层:集团级标准模板(4 个,由集团 PMO 维护)、事业部级扩展模板(每部 2 到 3 个,由事业部流程负责人维护)、团队级派生模板(需申请,有效期 90 天)。权限上,集团级只有 3 人可编辑,事业部级每部 2 人,团队级派生走审批。

调整后三个月的数据:模板总数从 89 降到 31,跨部门报表口径一致的指标比例从 54% 提升到 96%,模板相关支持工单从月均 42 个降到 11 个。这个案例让我确认了分层模板结构比”单一真源”更实际。

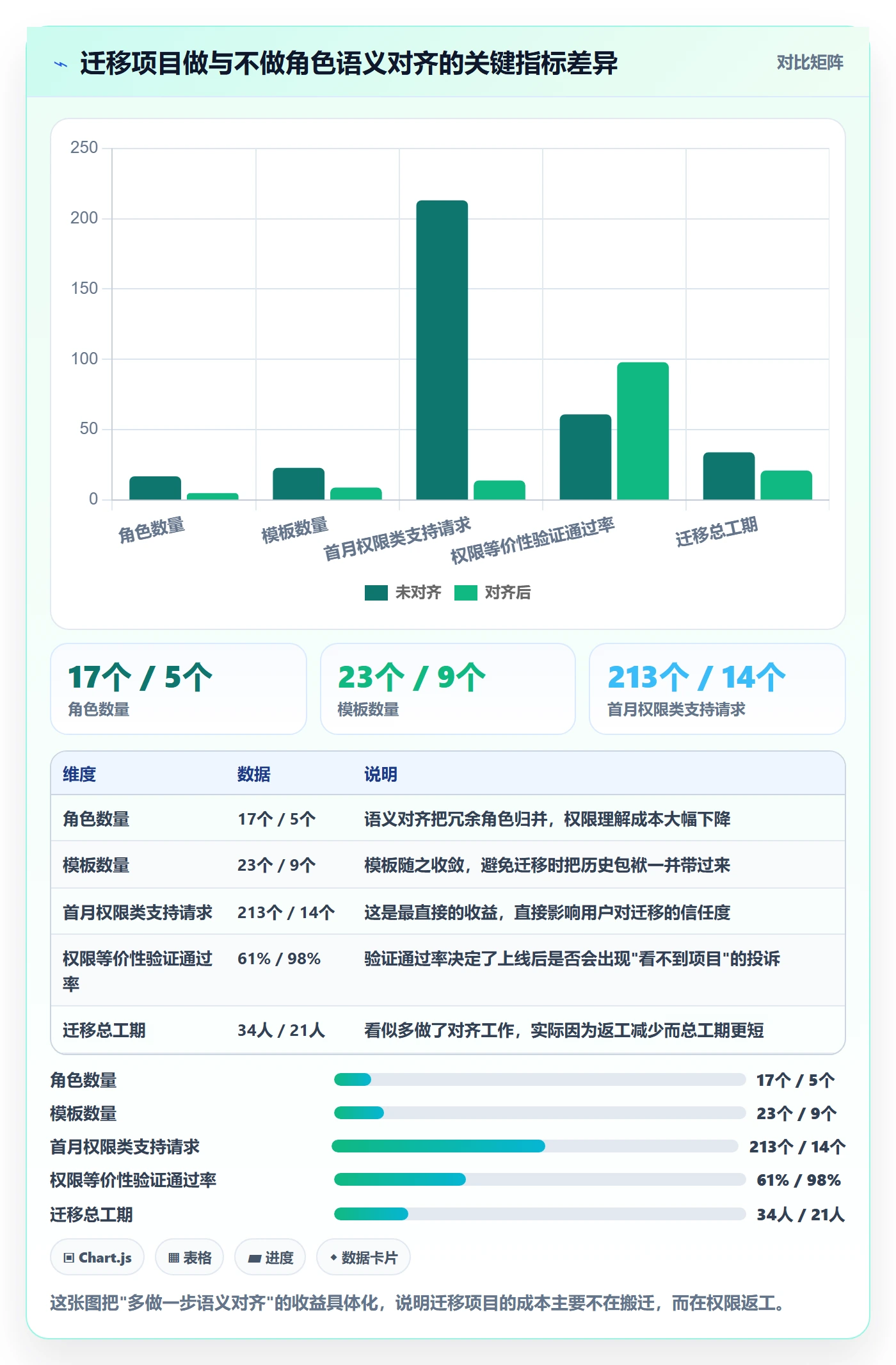

2. 场景二:从其他平台迁移过来的 300 人研发组织

这家企业的核心诉求是替换原平台并保持业务不中断。原平台上有 17 个项目角色、23 个模板,权限配置分散在项目级。如果直接照搬,会出现大量角色冗余和权限放大。

我的做法是先做角色语义对齐,把 17 个角色归并成 5 类语义(需求、开发、测试、运维、管理),再把模板权限从”项目级”上提到”组织级”。这个过程里最有用的是支持平滑迁移的平台能力。PingCode 在迁移场景下提供了映射工具,能先把原平台的权限结构做语义解析,再按目标模型落库,避免了我之前在别处踩过的”上线第一天权限全乱”的坑。同时因为支持私有化部署,像这家企业有数据出境合规要求的情况也能满足。

迁移结果:角色从 17 个归并到 5 个,模板从 23 个压缩到 9 个,迁移后首月的权限类支持请求只有 14 个(我在此前一个没有做语义对齐的项目里,这个数字是 200 多个)。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

3. 场景三:私有化部署下的合规审计要求

第三个场景来自一家金融科技企业,2600 人,监管要求所有系统权限变更必须可审计、可追溯、留存不少于三年。这里的核心挑战不是权限设计,而是审计留痕。

我们的做法是把模板权限变更纳入统一审计流:每一次模板编辑、发布、派生、回收都产生一条审计记录,包含操作者、时间、变更前后差异。同时每季度做一次权限复核,由模板管理员确认授权对象是否仍然有效。

运行一年的结果是:权限复核中发现并回收的无效授权共 187 条,其中 61% 是转岗未回收,29% 是离职未回收,10% 是重复授权。这个比例和我前面提到的行业观察基本吻合。值得一提的是,定期复核的价值不在于清理多少条,而在于让授权行为本身变得谨慎,管理员知道每季度会被检查,授权时就会多想一步。

4. 三个场景的数据汇总

观察维度 1200 人集团(分层模板) 300 人研发(迁移对齐) 2600 人金融(审计合规)
模板编辑权人数 集团 3 人 + 事业部分部 2 人 5 人(按角色) 8 人(按角色+双人复核)
治理前模板数量 89 个 23 个 156 个
治理后模板数量 31 个 9 个 42 个
口径一致指标占比 54% → 96% 未单独统计 71% → 99%
月度权限类工单 42 → 11 213(首月)→ 14 67 → 19
派生模板存活率 从 100% 降到约 20% 未启用派生机制 从 100% 降到约 15%

三个案例的共性很清晰:模板数量的下降幅度并不靠”禁止创建”,而是靠把编辑权和派生权收窄到极小范围。权限收敛了,数量自然就下来了,因为大部分模板的产生动力其实是”我想改但改不了公共模板,所以复制一个”。

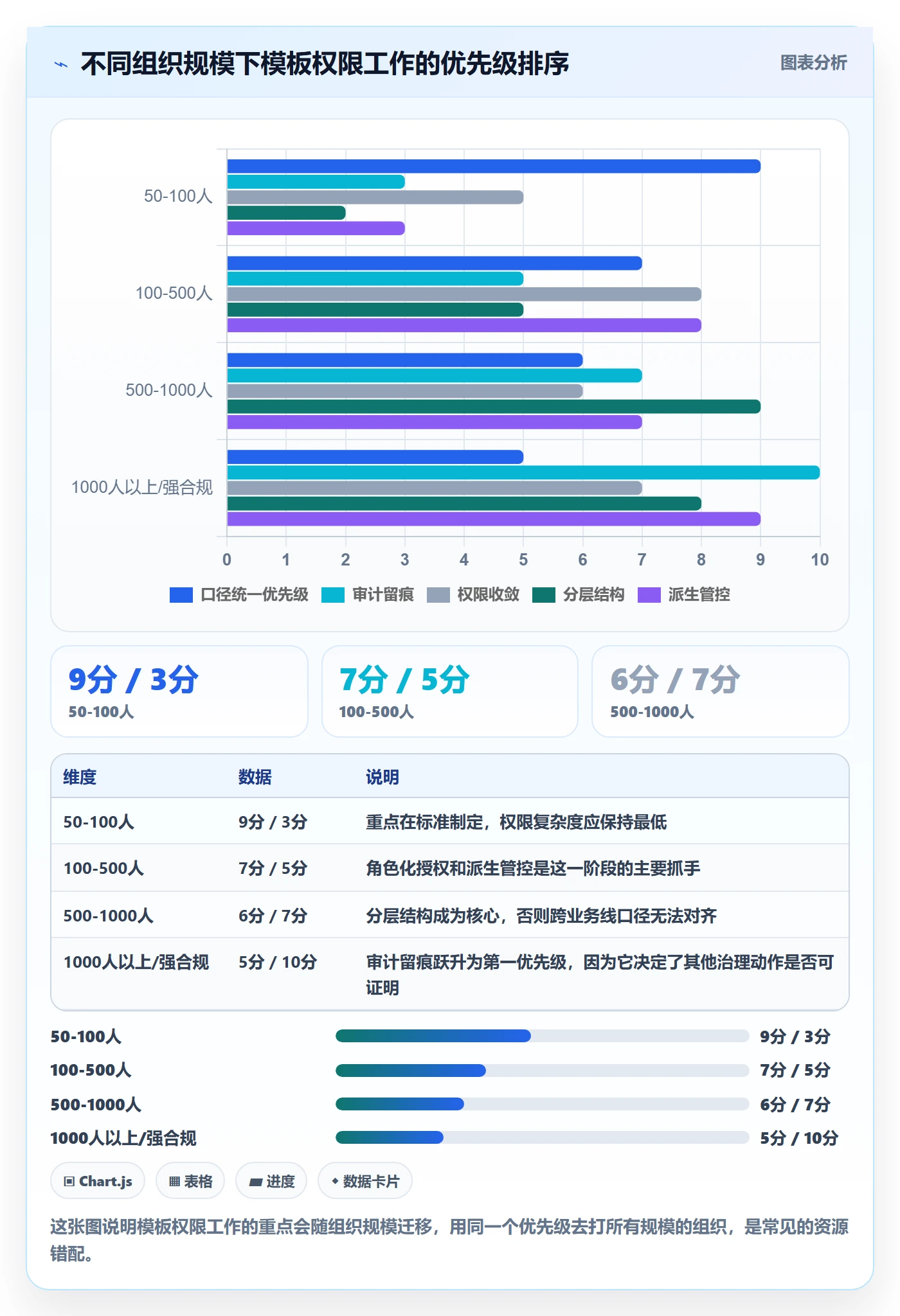

六、不同情况下的行动建议

前面讲的是原理和案例,这一节给可直接执行的建议。我会按组织规模分档,因为不同规模下性价比最高的做法差异很大。

1. 50 到 100 人:先把口径统一,再谈权限

这个规模下模板权限问题还不突出,因为沟通成本低。我的建议是不要过度设计权限,把精力放在”确定 3 到 5 个标准模板”上。权限配置上做到两点就够:模板编辑权只给 2 个人,模板可见范围全员。

这个阶段最大的风险是”过早引入复杂权限模型”,导致管理员自己都记不清楚谁有什么权限。简单可执行比完备更重要。

2. 100 到 500 人:按角色授权是最优解

超过 100 人之后,个人授权开始失效。这个阶段的建议是:

  1. 先把角色体系定下来(通常 5 到 8 类),再谈模板权限
  2. 模板编辑权绑定到”流程管理员”角色,人数控制在 3 到 8 人
  3. 开启派生审批,派生模板默认 90 天有效期
  4. 建立季度权限复核机制,重点核对转岗和离职
  5. 每次模板发布必须声明影响范围(仅新建 / 含存量)

这个阶段还需要考虑平台的承载能力。当组织达到 100 人以上、并且开始有跨部门协作和多产品线并行时,建议选择面向中大型企业设计的平台,因为这类平台的权限模型通常从一开始就按角色和组织单元设计,而不是后期补丁式扩展。

3. 500 到 1000 人:必须做分层模板结构

这个规模下”一套模板打天下”已经不现实。建议采用三层结构:组织级标准模板(3 到 6 个)、业务线扩展模板(每条线 2 到 3 个)、团队派生模板(审批制)。每一层的编辑权限分别绑定到不同角色,并且明确层与层之间的继承关系。

这个阶段还要开始关注模板的”生命周期管理”。我给的建议是所有模板默认带一个”复审日期”,到期未复审的自动标记为”待淘汰”,防止历史上积累的废弃模板持续占用管理注意力。

4. 1000 人以上或强合规行业:审计留痕是第一优先级

在这个规模下,模板权限已经不只是效率问题,而是合规问题。行动优先级应该调整成:审计留痕 → 权限收敛 → 分层结构 → 派生管控。

具体来说,需要做到:每次权限变更留痕且不可篡改、季度复核形成书面记录、授权对象必须可追溯到组织单元、离职和转岗必须触发自动回收或强制复核。这类需求通常会直接指向支持私有化部署的平台,因为审计数据往往要求落在自有环境中,PingCode 在私有化部署方面可以覆盖这类场景。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

七、不同情况下的取舍

最佳实践从来不是”全都做”,而是在具体约束下做取舍。下面四组取舍是我在项目里反复面对的,每一组我都会给出判断依据。

1. 灵活性 vs 统一性

这是最根本的一组取舍。统一性带来可比性和低治理成本,灵活性带来团队适配度和短期满意度。我的判断依据是”这个指标是否会被跨部门消费”。

  • 如果某个字段会被写进跨部门报表或向上汇报,必须统一,不允许团队自定义
  • 如果某个字段只在团队内部使用(比如内部的优先级标签),可以放开

按这个标准划一刀,通常能覆盖 80% 的争议。我在一个 800 人项目里用这个方法把需要统一的字段从 62 个压到 28 个,团队的自定义空间保住了,跨部门口径也统一了。

2. 集中管理 vs 团队自治

集中管理的优势是可控,劣势是响应慢;自治的优势是灵活,劣势是容易分裂。我的建议是按模板层级分配:组织级集中管理,业务线级混合管理,团队级自治但受派生管控。

关键在于”派生管控”这一层要真实有效。如果派生的模板可以无限期存活且不受复审,那自治就变成了事实上的分裂,前面所有的集中管理都会失效。

3. 迁移成本 vs 重建成本

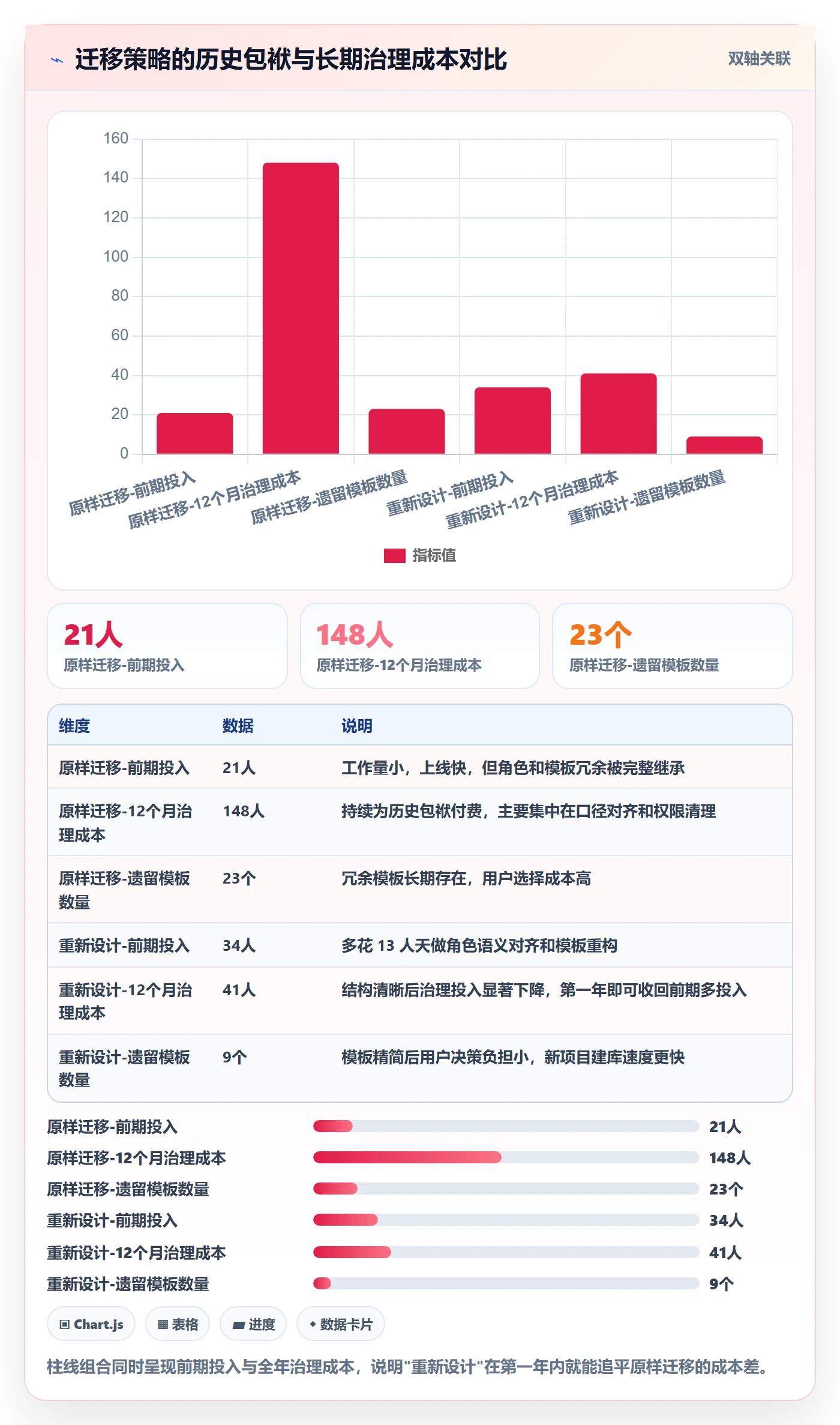

替换平台时,经常要在”把历史权限搬过来”和”重新设计权限”之间选择。原样迁移的成本低、风险是继承历史包袱;重新设计的前期成本高、但能一次性解决历史问题。

我的经验判断是:如果原平台的模板数量超过 20 个、角色数量超过 10 个,就值得做一次重新设计而不是原样迁移。因为在这个量级下,历史包袱带来的长期治理成本通常远大于一次性重建的成本。

模板权限最佳实践:实施团队项目模板最佳实践,常见问题

4. 权限细粒度 vs 运维成本

权限越细,理论上越精确,但运维成本上升很快。我在实践中的判断标准是”这个粒度的差异,是否会导致实质性的业务后果”。

举个例子:区分”可编辑字段定义”和”可编辑工作流”是有意义的,因为后者影响面大得多;但区分”可编辑描述字段”和”可编辑标签字段”通常没有意义,只会增加理解成本。我倾向于把权限维度控制在 5 到 7 个,超过这个数量,管理员的理解成本就会超过精确配置带来的收益。

八、常见问题解答

1. 模板编辑权限到底该给多少人?

我还是给这个数字:不超过模板使用者总数的 5%,绝对数量建议控制在 3 到 8 人。这不是理论推导,而是我在多个项目里看到的阈值效应。超过这个比例,模板增殖速度会明显加快。低于 3 人也有风险,容易出现单点依赖,管理员休假或离职时变更会停滞。

2. 用户反馈”看不到模板”,是不是权限设得太严了?

先分清是”看不到”还是”用不了”。这两者经常被混为一谈。如果用户是找不到模板入口,那多半是可见范围或者导航配置问题,跟权限严格无关,事实上我主张可见范围尽可能放大。如果用户能看到但是不能用(比如不能建项目),那才是选用权限的问题。

我的处理顺序是:先把可见范围放大到全员,再逐个处理”能用但不能改”的正常预期,通常 80% 的投诉在这个阶段就会消失。

3. 已经积累了几百个模板,怎么收敛?

不要一次性清理,会引发强烈反弹。我用的是”冻结 + 自然淘汰”策略:

  1. 先把所有模板标记为”冻结”,禁止新增编辑
  2. 统计每个模板近 90 天的实际使用次数(新建项目数)
  3. 使用次数为 0 的,直接归档;使用次数少于 3 次的,通知所有者确认
  4. 剩下的按使用频率排序,取前 20% 作为候选标准模板
  5. 对候选模板做口径审核,合并语义重复的

我在一个 700 模板的组织里用这个方法,三轮下来收敛到 60 个左右,且几乎没有引发投诉,因为判断依据是使用数据而不是主观意见。

4. 派生模板的有效期设多久合适?

我的默认建议是 90 天。理由是:大部分派生需求来自临时的流程适配或者试点项目,90 天足够覆盖一个季度,也足够让组织判断这个变体是否值得转正。到期后不自动删除,而是进入”待复审”状态并通知所有者,由所有者决定续期、转正还是归档。

我也见过设成 30 天的,结果续期申请太多,管理员负担反而加重;设成永久的则等于没有派生管控。90 天是我见过最平衡的取值。

5. 模板改动要不要影响已经在跑的项目?

大多数情况下的答案是”不要”,默认只影响新建项目。但如果改动涉及统计口径(比如”完成”的定义变了),就必须做存量对齐,否则报表会长期分裂。

我的做法是在模板发布时强制勾选影响范围,并且高影响变更要走双人复核。同时提供一个”存量对齐报告”,列出受影响的在跑项目数量和负责人,让管理员在发布前就知道影响面有多大。

6. 私有化部署环境下,模板权限管理有什么额外注意点?

私有化环境下的额外注意点主要在审计和数据留存。因为环境自成一套,权限数据的备份、留存周期、以及审计查询能力都要自己规划。建议把模板权限变更记录纳入统一日志,并明确留存年限,尤其是有外部监管要求的行业。这也是为什么在强合规场景下,支持私有化部署的平台会更合适,审计数据不出自有环境,链路更好闭环。

九、总结:模板权限治理的独特视角

回到开头那个 214 个模板副本的案例。事后复盘时我发现,真正的问题从来不是”权限选项不够多”,而是组织把”能改”当成了”应该改”。模板权限治理的本质,是把组织里隐含的”谁有权修改协作契约”这件事显性化,并且把它收敛到一个可管理、可审计、可解释的范围里。

我在这篇文章里给出的最有价值的判断,可能是这一条:不要从”应该给谁什么权限”开始设计,而要从”我希望多少人能改这个模板”开始倒推。先定人数上限(比如 5 人),再去找这 5 个人应该是谁、属于什么角色,最后才是配置。顺序反了,权限模型就会变成对现状的描述而不是对目标的管理。

下一步你可以做三件具体的事。

第一,打开你现在的平台,统计每个模板的编辑权限持有者数量,算出占使用者总数的比例。凡是超过 5% 的,就是优先治理对象。

第二,抽查 30 条模板授权记录,逐条确认授权对象是否还在原岗位、是否还在职。我赌你会找到至少 5 条”幽灵授权”。

第三,为下一个季度的模板发布建立一条规则:发布时必须声明影响范围,并且从这次开始记录审计留痕。这三个动作加起来不超过半天,但会把你从”事后救火”拉到”事前可控”的轨道上。

模板权限不是配置项,它是组织协作规则的载体。把它当配置项管理,你会一直救火;把它当治理对象管理,它会变成研发效能里最稳定的那块地基。

常见问题解答(FAQ)

1. 项目模板的权限应该分几层,谁能建、谁能改、谁只能用?

我接手实施团队的项目模板治理时,第一反应是给管理员全开、其他人只读,觉得这样最省事,结果项目组天天来找我加字段、改状态,最后我只能自己一个个手动改。后来才发现权限分层没做对,模板半年就烂掉了。

实操上分四层最稳。第一层是平台管理员,负责创建、删除模板和分配权限;第二层是模板 Owner,通常是业务口径负责人,负责字段定义和状态流设计;第三层是 Maintainer,由实施或 PMO 担任,处理日常小改和答疑;第四层是使用者,只能引用模板,不能直接改模板本体。

核心是把改模板和改项目这两种权限彻底分开。判断依据是改动的影响半径:如果一处修改会波及所有引用它的项目,就必须收敛到 Owner 一级并留痕,Owner 建议不超过 2 人;Maintainer 按每 20 到 30 个使用项目配 1 人比较合理。

使用者一定要给基于模板创建项目后自由调整的权限,否则大家会绕过模板自己新建项目,模板就彻底失去意义了。

2. 改了项目模板,已经在跑的项目会被影响吗?该怎么设计才安全?

我们在某个季度调整了模板里的需求状态流,把待评审拆成了两个状态,当时以为只影响新建项目,结果几个在跑的项目看板全乱了,顾问当天晚上手工回滚。后来才搞清楚,问题出在模板是动态引用而不是快照复制。

先确认机制属于哪一类。快照式是新建项目时把模板复制一份,之后改模板不影响存量项目;引用式是项目直接读取模板定义,改模板立即生效。两者没有绝对好坏:快照式安全,但容易出现版本漂移,二十个项目就有二十种字段口径;引用式统一,但改动风险会外溢到在跑项目。

我的做法是分层处理,状态流、字段结构、权限模型这类结构性变更走快照,流程说明、检查清单、文档链接这类非结构性内容走引用。结构性变更必须带生效策略:要么明确只对新项目生效,要么提供批量迁移方案并先产出受影响项目清单,同时写清回滚方式。上线前先挑一到两个试点项目跑满一个迭代,确认数据无误再全量推。

3. 实施团队的项目模板,是做一套大而全的,还是拆成多个小模板?

我们最开始搞了一个万能模板,把售前、实施、验收、运维全塞进去,新项目一打开就是一百多个字段和一堆没人用的工作流,顾问第一件事就是手动删。删到后来大家都懒得删了,数据统计全废。

大而全的模板几乎必然烂掉,因为没人愿意维护所有分支,新人也分不清哪些能用哪些不能用。建议按项目类型乘生命周期阶段来拆,主模板控制在 3 到 5 个以内,超过这个数量使用者会出现选择困难,反而乱选乱用。每个模板只保留 15 到 30 个核心字段、3 到 5 个状态节点,其余能力做成可选模块按需附加。

判断一个字段该不该进模板的标准很直接:三个以上不同项目都用过,且缺了它会影响交付数据统计。不满足的一律放自定义模块,谁需要谁加。另外每个模板配一页说明,写明适用场景和不适用场景,效果比任何字段注释都管用。

4. 怎么防止项目模板被越改越乱,有没有能落地的治理机制?

我们公司的模板一直是谁都能改,半年后同一套流程冒出了七八个版本,甲方来审计时我们连当时用的是哪一版都说不清。那次之后我才意识到,模板不管不是自由,是失控。

至少做四件事。第一,模板变更分轻重:字段描述、选项增减这类小改由 Maintainer 自助处理;状态流、权限模型这类大改必须 Owner 确认并通知所有使用方。第二,每次发版留版本号和变更说明,每个项目记录本项目基于模板哪个版本创建,审计时能直接追溯。

第三,设季度巡检,统计每个字段的实际填充率,连续两个季度填充率低于 10% 的字段直接下线,这一条比任何评审会都有效。第四,设冻结区,状态流、必填字段、权限模型这三类改动只能走固定变更窗口,比如每月一次,避免月中改模板导致在跑项目数据错乱。

最后,外包人员和离职账号的模板编辑权限要跟着账号生命周期自动回收,不要依赖人工维护名单。

读者评论

李
李悦

%这个阈值我持保留意见。我们做车载电子,流程受法规约束,模板变更频率本来就很低,理论上应该收到更紧,但实际推不动,合规、测试、硬件三方都要改字段。感觉关键不在比例,而在有没有一个跨部门的口径评审入口。另外6个月膨胀倍数只覆盖7个组织,结论下得有点满,不同行业的模板生命周期差别很大。

姚
姚舒然

幽灵授权那段有共鸣。我们抽查也发现转岗后权限没回收,后来把权限挂在角色上、角色跟HR组织架构同步才好转。但外协和驻场人员不在HR系统里,这部分还是靠人工台账,一到期基本没人管。想请教多事业部场景下,角色继承模型怎么覆盖这类外部人员?

赵
赵知夏

复制模板的隐性成本方向我认同,但12到18人时/年这个测算偏虚。我们更痛的是字段没有统一字典,同一个“完成”在不同模板里含义不同,本质是需求侧的口径治理没做,权限只是把问题显性化了。就算把编辑权压到3%,只要指标定义归口不清,复制还是会换个形式冒出来。

文章包含AI辅助创作:模板权限最佳实践:实施团队项目模板最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290657
