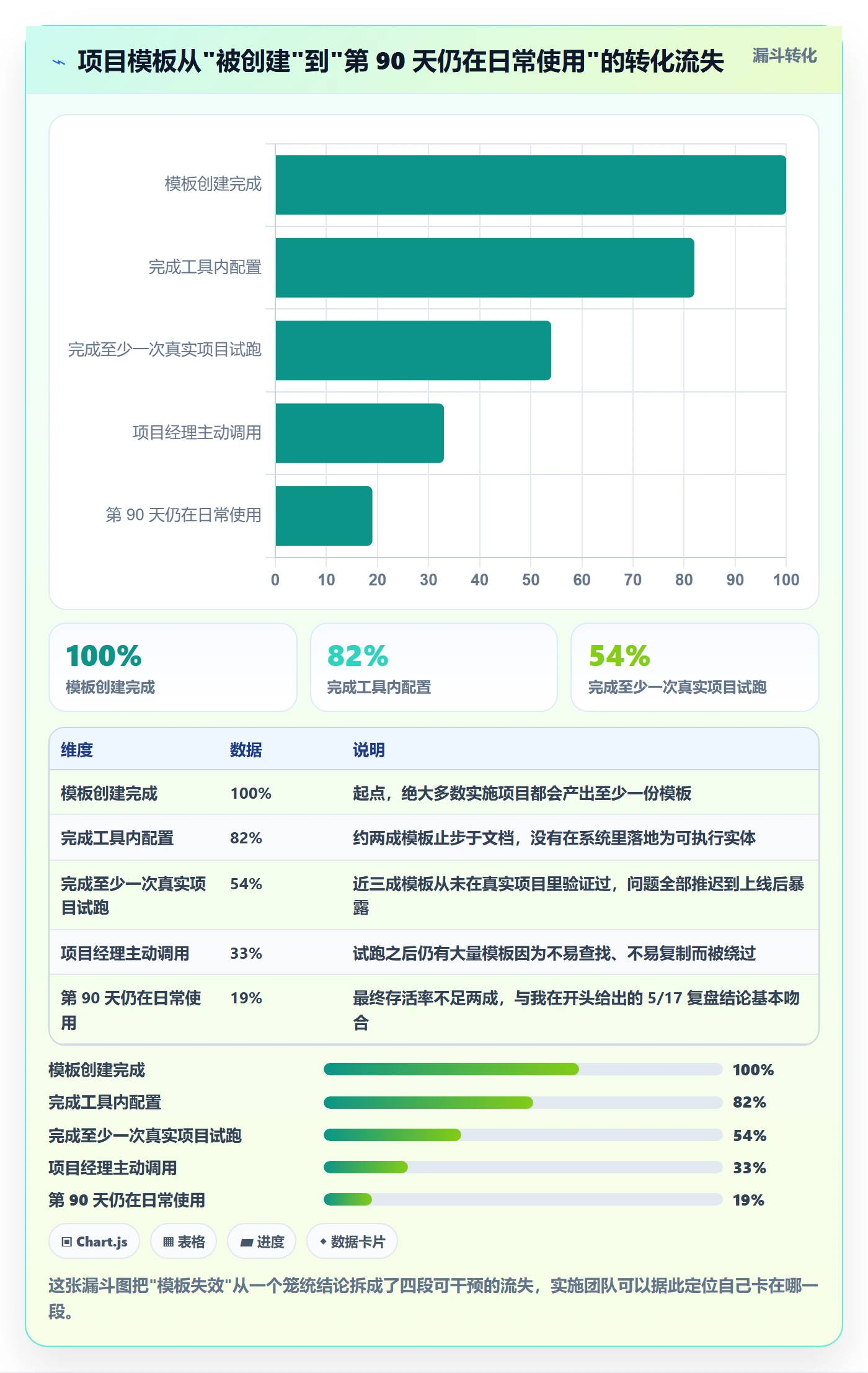

我复盘过自己参与或近距离观察的 17 个中大型项目管理系统落地项目,时间跨度 2021,2024,客户规模从 120 人到 3000 人以上,行业覆盖离散制造、金融科技、软件外包和医疗信息化。真正把”项目模板”变成日常协作基础设施的,只有 5 个。
剩下 12 个项目,模板在上线后第 90 天的实际引用率不到 20%,项目经理宁愿回到 Excel 重拉一遍计划,也不愿意在系统里点开那套被”精心设计”的模板。这个数字后来被我用来反驳一个很流行的说法:模板不好用,是工具不行。
我的判断恰恰相反。绝大多数项目模板死掉,不是因为功能不够,而是因为实施团队把它当成”交付物”来交付,而不是当成”产品”来运营。交付物做完就结束了,产品做完才刚开始。
这篇文章只回答一个问题:实施团队在项目现场,到底该怎么做一套能活过 90 天、并且真正影响交付结果的项目模板。我会给出核心结论、判断逻辑、一个 120 人研发组织的完整落地案例(含真实数据变化和模板定义示例),以及不同规模和行业下的行动建议与取舍。
一、先给结论:项目模板的成败,90% 在实施阶段就已决定
很多人把模板当成”上线之后慢慢优化”的东西,所以实施阶段草草了事。我的观察完全相反:模板在实施阶段埋下的每一个结构性问题,后面都要用 5 到 10 倍的成本去修。
1. 模板不是文档,是”可执行的最小交付单元”
我判断一套模板合格与否,只看一个动作:把一个从没做过该项目的新人扔进去,他能不能在不问人的情况下完成第一次任务拆解、第一次状态更新、第一次风险上报。
能,它就是可执行的交付单元;不能,它就是一份被美化过的 Word 文档。文档是给人读的,模板是给人做的。这两个目标的写法完全不同,文档追求完整,模板追求无歧义。
2. 一个模板只服务一类项目,切分维度是”不确定性”而非”部门”
我见过太多按部门切的模板:研发模板、测试模板、实施模板、市场模板。这种切法在真实项目里几乎必然失效,因为一个交付项目会同时穿过三个部门,谁都不觉得这是自己的模板。
更有效的切分维度是交付节奏的确定性。确定性高的项目(如标准化产品交付、合规审计)适合阶段清晰、准入准出严格的模板;确定性低的项目(如探索型预研、定制化解决方案)适合里程碑粗、任务自适应生成的模板。
3. 模板必须自带裁剪规则和退出条件
没有裁剪规则的模板,本质上是一张强制清单。团队遇到不适用的阶段,只有两个选择:硬着头皮填假数据,或者绕开系统另起炉灶。这两个结果对实施团队都是灾难。
合格的模板一定附带三样东西:哪些阶段可以跳过、谁有权批准跳过、裁剪记录沉淀在哪里。第三点最容易被忽略,但它恰恰是模板后续迭代的唯一素材来源。
4. 模板的迭代由失败案例驱动,不由评审会驱动
我参与过的失败项目里,模板评审会开了十几轮,改的全是措辞和字段命名。真正需要改的结构问题,阶段过多、必填字段过滥、角色权责重叠,没有一次被提上议程,因为评审会上坐着的人都不是每天用模板的人。
我的做法是:每次项目复盘产出的模板变更诉求,30 天内必须落地或明确书面否决。不落地也不否决的,会变成永久悬案,最后拖垮模板的可信度。
5. 模板价值的唯一硬指标:提问次数
项目模板省下的时间很难直接量化,但有一个代理指标非常灵敏:团队因为”不知道该填什么、下一步做什么”而产生的提问次数。
我的经验阈值是:一个 20 人规模的交付项目,在模板上线三个月后,日均流程类提问应该从 12 次以上降到 3 次以内。降不下来的,说明模板的字段定义或阶段衔接存在歧义,而不是团队不配合。

二、背景和真实场景:实施团队做模板,通常卡在四个现场

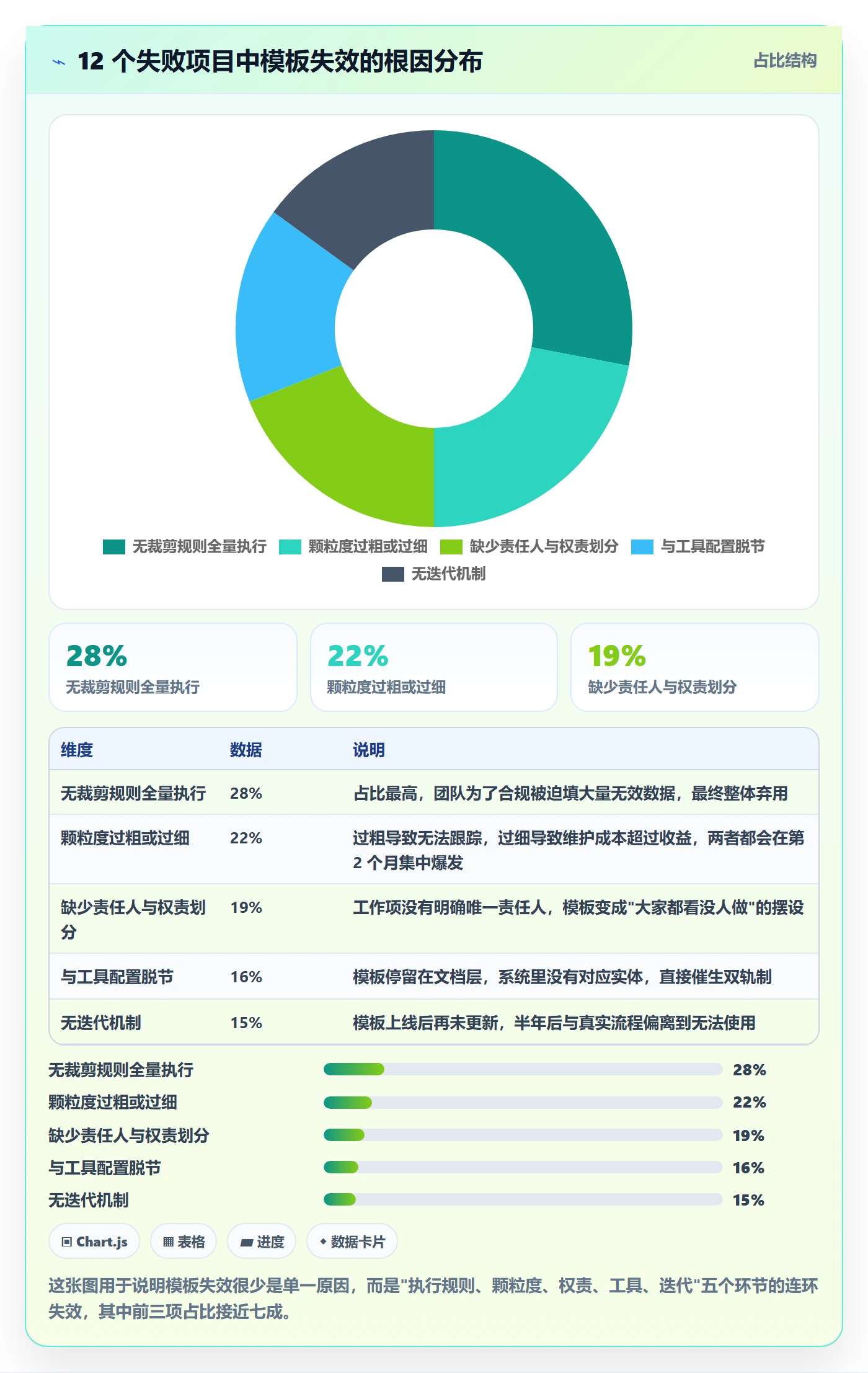

上面那组数据来自我的项目复盘样本,样本量不大,但场景足够典型。我把 12 个失败项目的过程记录翻了一遍,发现它们的卡点高度集中在四个现场。
1. 场景一:售前承诺的”标准模板”,交付现场没人认
销售阶段为了体现”我们有成熟方法论”,往往会给客户看一套漂亮的模板截图。等到实施进场,客户项目经理第一句话是:这套东西跟我们实际做的项目不一样。
问题出在售前展示的模板是能力证明,而交付需要的模板是操作契约。前者要显得专业完整,后者要显得简洁可用。用同一套东西满足两个目标,注定两头不讨好。
2. 场景二:从上一个项目复制粘贴,带着别人的历史包袱
这是最省事也最危险的做法。上一个客户是三段式交付,这个客户是敏捷迭代,模板直接平移过去,结果是每个阶段都被塞进了不适用的检查项。
更麻烦的是字段级别的问题。上一个客户强制填写”合同编号””回款节点”,平移过来后,研发团队每周要花额外时间填一堆跟自己无关的字段,抵触情绪就此埋下。
3. 场景三:模板做完了,工具里没有对应配置
我在一个项目里见过:实施团队交付了一份 40 页的模板文档,但系统里的工作项类型只有默认的三种,模板里的”评审阶段””决策点””交付物清单”完全没有对应实体。
结果是项目经理必须在系统外维护一份 Excel 来记录这些内容,形成双轨制。双轨制一旦形成,系统数据就再也不可能准确,模板也就失去了存在意义。
4. 场景四:多团队并行导致的模板版本分裂
组织越大,这个问题越明显。三个事业部各自改了一版模板,字段命名不统一、阶段划分不一致,集团层面想要一份跨项目的数据报表,根本对不齐口径。
我见过一家 2000 人规模的企业,同一时期在用的项目模板有 23 个版本。这不是灵活性,这是治理失控。模板数量应该由项目类型数量决定,而不是由团队数量决定。

三、拆解五个常见误区:这些做法看起来专业,实际在杀死模板
实施团队做模板时的专业惯性,很多来自传统项目管理体系和咨询交付经验。这些惯性在文档时代是加分项,在系统化落地时往往变成减分项。
1. 误区一:把模板等同于 WBS 清单
WBS 解决的是”要交付什么”,模板要解决的是”谁在什么时候、依据什么规则、产出什么、交给谁确认”。前者是分解结构,后者是执行契约。
只给一份 WBS 的任务列表,团队依然不知道每个任务什么时候算完成、由谁验收、不通过该怎么退回。模板里最值钱的部分,恰恰是 WBS 里没有的那些规则字段。
2. 误区二:追求”一个模板打天下”
统一模板在管理上很有诱惑力:数据口径一致、培训成本低、汇报好看。但真实项目的不确定性差异巨大,强行统一的结果是所有人都要为自己不用的部分付出代价。
我的经验是,一个 100 到 500 人的组织,3 到 5 个模板是比较健康的区间。少于 3 个说明切分不足,多于 5 个说明治理开始失控。
3. 误区三:模板只由 PMO 或实施方单方撰写
单方撰写的模板有一个典型特征:字段很全,但没人在意。因为写模板的人不承担填写成本,填模板的人没有修改权限,双方的激励完全错位。
我坚持的做法是:模板的每个字段必须有一个人为它的存在辩护。说不出”没有这个字段会导致什么具体损失”的字段,一律删掉。
4. 误区四:模板不做裁剪,全量强制执行
强制全量执行看起来保证了规范性,实际造成的是数据失真。当团队发现某个阶段确实不适用时,他们不会去申请裁剪,而是随便填一个状态把流程推过去。
我统计过一个项目的状态数据,在强制全量执行的三周里,”一次性通过评审”的比例是 94%。这个数字本身就是数据失真的证据。引入裁剪规则后,该比例回落到 71%,接近真实水平。
5. 误区五:把模板做成审批工具,而不是协作工具
审批导向的模板会把重心放在”卡点”和”签核”上,工作项描述、交付物链接、上下文说明这些真正帮助协作的内容反而被简化。
结果就是模板变成了流程警察,项目经理在上面只做审批动作,不做计划推演。这类模板的引用率通常在前两个月还行,第三个月就会断崖式下跌。

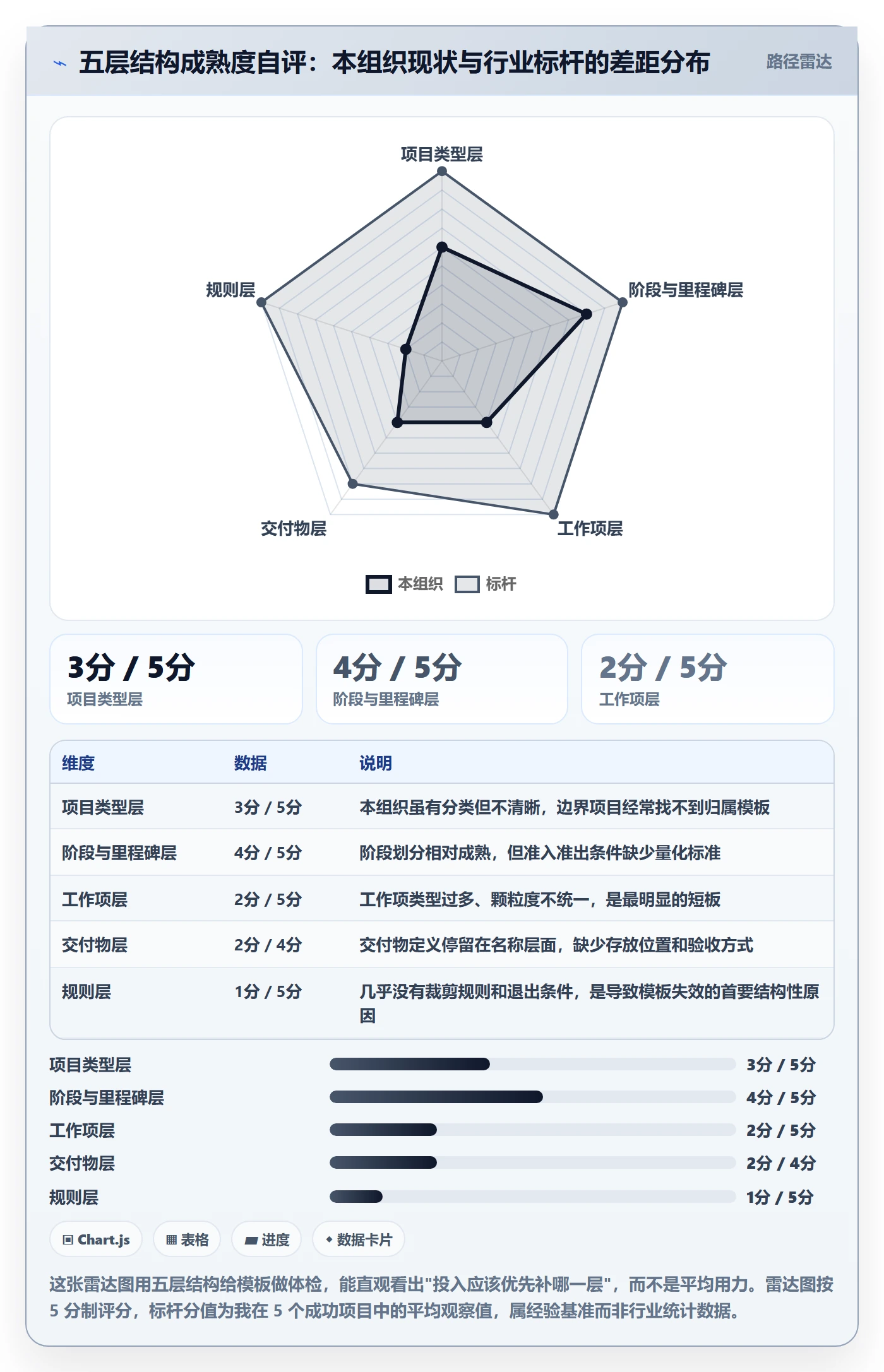

四、专业判断逻辑:五层结构和四个检验
前面讲了结论、场景和误区,接下来给出我自己在项目里实际使用的判断框架。它不是理论模型,是我用来当场评估一套模板能不能活下来的检查表。
1. 五层结构:模板不是一张表,是五个层次
我评估模板时,会把它拆成五个层次,逐层打分。任何一层缺失,都会在后续某个时间点集中爆发。
- 项目类型层:这类项目的边界是什么,什么项目不该用这个模板。
- 阶段与里程碑层:阶段数量、里程碑定义、准入准出条件。
- 工作项层:工作项类型、层级关系、颗粒度标准、责任人规则。
- 交付物层:每个阶段的产出物、存放位置、评审与验收方式。
- 规则层:裁剪规则、变更触发条件、逾期升级路径、退出条件。
大多数模板只做了第 2、3 层,第 5 层几乎从零开始。而规则层恰恰是决定模板能不能活过 90 天的关键。没有规则层的模板,只是一份好看的目录。
2. 四个检验:判断一个模板是否合格
这四项检验我做实施时每套模板都要过一遍,平均耗时 30 分钟,能提前发现 80% 的上线后问题。
(1)新人检验:找一个没参与过该项目类型的人,给他模板和一份需求,让他独立拆出第一周任务。卡住的地方就是模板的歧义点,直接记录并修正。
(2)裁剪检验:随机挑三个阶段,问”如果这个阶段不适用,怎么办”。答不上来的,说明规则层缺失。
(3)逆向检验:从最终交付物倒推回第一个工作项,看路径是否连续无断点。断点通常出现在跨部门交接处。
(4)工具检验:模板里的每个实体,能否在系统里一键生成。做不到的,要么改模板,要么改配置,不存在第三条路。
3. 颗粒度判断:工作项时长与阶段跨度
颗粒度是实施团队最常问我的问题。我的经验区间是:单个工作项的预估工作量控制在 0.5 到 5 人天之间。低于 0.5 人天的,合并;高于 5 人天的,拆解。
阶段数量同样有上限。我在 100 到 500 人规模的组织里,见到的健康区间是 4 到 7 个阶段,里程碑不超过 9 个。超过这个数量,团队会开始凭记忆而不是凭模板推进项目。
4. 用四个数据指标判断模板是否在起作用
模板上线后不能只看”用没用”,要看它有没有产生行为改变。我通常监控这四个指标,第一个月每周看,之后每月看。
| 指标 | 计算口径 | 健康阈值 | 异常时的第一反应 |
|---|---|---|---|
| 模板引用率 | 使用模板创建的项目数 / 新建项目总数 | ≥ 75% | 检查模板可发现性和创建入口 |
| 裁剪申请率 | 提交裁剪申请的项目数 / 使用模板的项目数 | 10%,35% | 低于 10% 说明不敢提,高于 35% 说明模板太刚性 |
| 计划偏差率 | 基线工期与实际工期偏差绝对值 / 基线工期 | ≤ 20% | 检查阶段划分与估算基准 |
| 状态更新及时率 | 按期更新状态的工作项数 / 应更新工作项总数 | ≥ 85% | 检查必填字段数量与提醒规则 |
特别说一下裁剪申请率。这个指标很多人不看,但它最能反映模板的健康度。裁剪率过低说明团队不敢或者懒得申请,正在用填假数据的方式绕开模板;裁剪率过高说明模板跟真实项目的匹配度不足。

五、案例与数据观察:一个 120 人研发组织的 12 个月模板重构
下面这个案例是我实际参与的项目,数据来自客户内部的系统导出和我自己的月度记录。为了保护商业信息,组织名称和具体业务已做脱敏,数据比例保持真实。
1. 案例背景:三类项目混跑,旧工具用了六年
该组织是一家做行业解决方案的科技公司,研发与交付合计约 120 人。项目分三类:定制交付项目约占 60%,产品迭代约占 25%,内部数字化项目约占 15%。
他们从一个国外项目管理工具迁移过来,历史数据包括 3800 个工作项、76 个看板、11 种工作项类型和 40 多个自定义字段。最终选择的是 PingCode 私有化部署方案,一方面是因为金融行业客户对数据驻留的硬性要求,另一方面是从原工具体系平滑迁移的路径比较明确,不需要重做一遍历史数据清洗。
2. 第一版模板踩的坑:直接把旧结构平移
项目启动后,团队做的第一件事是把旧工具里的项目结构原样搬过来,形成了第一版”标准模板”。这一版有 11 种工作项类型、40 多个字段,其中 18 个是必填。
上线第 6 周我们做了一次数据检查,结果很难看:模板引用率 21%,字段填写完整度 43%,必填字段的”无意义填写率”(填写值为占位符或重复值)高达 37%。
更棘手的是,项目经理自发创建了 9 个”简版模板”,系统里的状态字段在 6 周内被新增了 14 个。这就是典型的模板版本分裂,表面上每个人都有模板,实际上组织没有任何统一口径。
3. 第二版重构:从”清单”变成”规则集”
重构的核心思路不是改字段,而是改结构。我们做了四件事,每一件都对应前面讲的一层结构。
- 工作项类型从 11 种压缩到 4 种:需求、任务、缺陷、风险。其余类型全部降级为标签。
- 必填字段从 18 个压缩到 5 个:责任人、预估工作量、截止日期、所属阶段、验收标准。
- 阶段从 9 个压缩到 5 个,并为每个阶段写明准入准出条件。
- 新增裁剪规则表,明确哪些工作项在什么条件下可以跳过,由谁批准,记录在哪个字段。
同时建立了一个容易被忽略的机制:模板负责人制度。每套模板有唯一负责人,每月必须处理一次裁剪记录的聚类分析,把高频裁剪项转化为模板变更。
4. 模板定义示例:把规则写成可执行的配置
很多团队的模板定义停留在文档层,我的做法是把它写成结构化配置,直接对应系统里的实体和字段。下面是我们最终使用的模板定义片段,做过去敏处理。
template:
name: 定制交付标准模板
type_scope: 定制交付项目
owner: delivery_pmo_lead
stages:
key: requirement
name: 需求确认
entry: 合同或需求意向书已签署
exit: 需求说明书通过客户书面确认
deliverables: [需求说明书, 验收标准清单]
work_item_types: [requirement]
key: design
name: 方案设计
entry: 需求说明书已确认
exit: 技术方案通过内部评审
deliverables: [技术方案, 接口清单]
work_item_types: [requirement, task]
key: build
name: 开发联调
entry: 技术方案已评审通过
exit: 联调通过且缺陷收敛到阈值以内
deliverables: [构建产物, 联调报告]
work_item_types: [task, defect]
required_fields:
assignee
estimated_effort
due_date
stage
acceptance_criteria
tailoring_rules:
condition: 合同金额小于 30 万 且 客户已有成熟技术栈
skip: [design]
approver: delivery_pmo_lead
log_field: tailoring_log
condition: 复用已有产品模块超过 70%
skip: [build]
approver: delivery_pmo_lead
log_field: tailoring_log
metrics:
review_interval_days: 30
tailoring_rate_warning_low: 0.10
tailoring_rate_warning_high: 0.35
plan_deviation_warning: 0.20
这份配置里最能说明问题的不是字段列表,而是 tailoring_rules 和 metrics 两段。前者让裁剪变成有记录的正规动作,后者让模板具备自我监控能力。没有这两段,模板就是静态文档。
5. 12 个月的数据变化

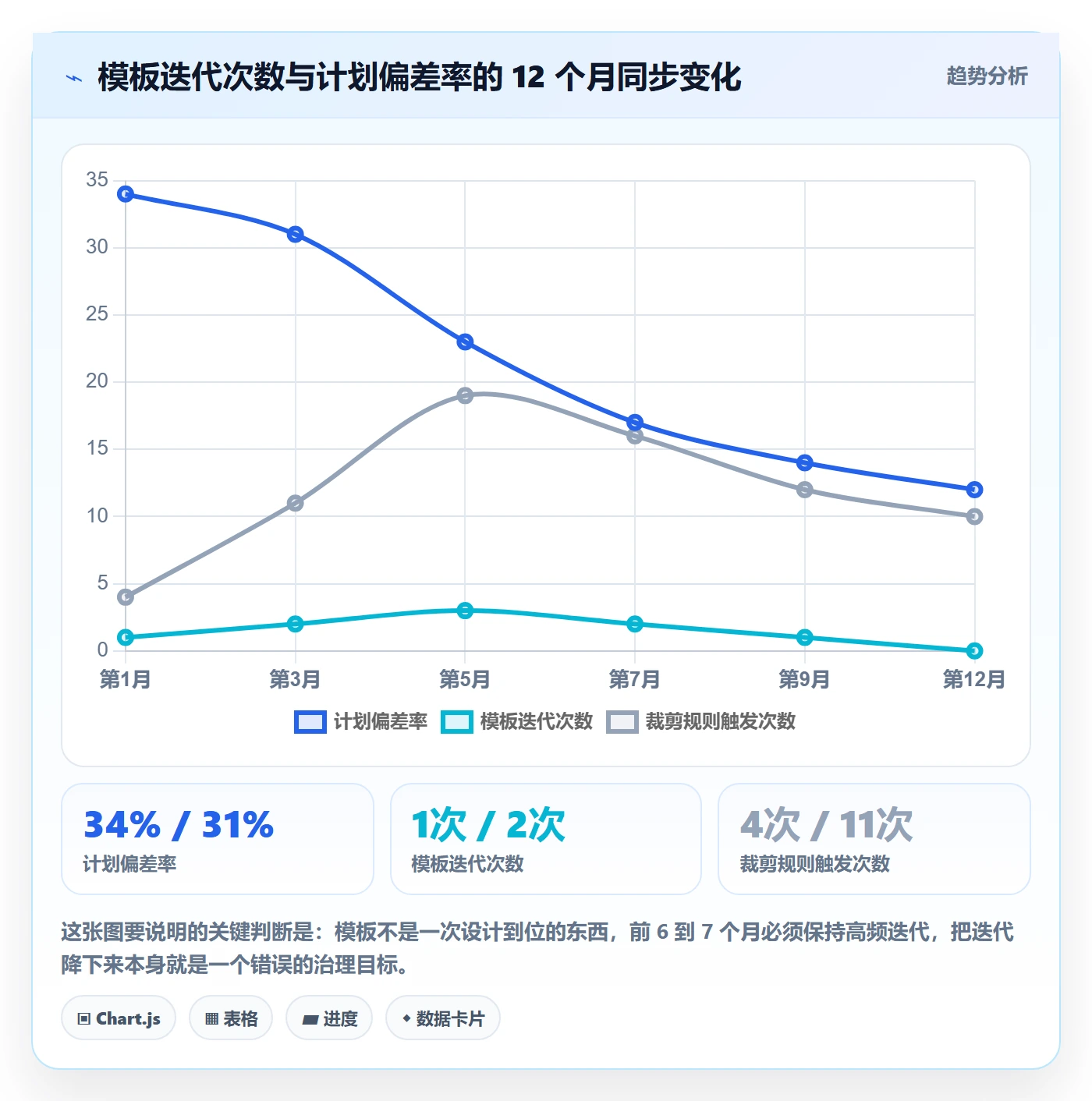

第二版上线后,我们跟踪了 12 个月。前三周数据几乎没动,因为团队还在观望;第 4 周开始出现明显拐点,之后基本是稳定爬升。
| 指标 | 重构前 | 3 个月后 | 12 个月后 |
|---|---|---|---|
| 模板引用率 | 21% | 64% | 83% |
| 计划偏差率 | 34% | 23% | 12% |
| 状态更新及时率 | 48% | 76% | 91% |
| 裁剪申请率 | 未统计 | 27% | 22% |
| 模板维护人天 / 月 | 6.5 | 3.4 | 2.0 |
| 新人独立上手周期 | 6 周 | 4 周 | 2.5 周 |
有两个数字值得单独说。一是模板维护人天从 6.5 降到 2.0,这跟直觉相反,很多人以为模板越规范维护成本越高。真实情况是,规则清晰的模板变更频率低、变更范围小,反而更省人力。
二是裁剪申请率稳定在 22% 左右,正好落在 10%,35% 的健康区间。这说明团队既敢于申请裁剪,又没有滥用裁剪,模板与真实业务的匹配度是合适的。

6. 迁移与部署形态的考量:为什么这个案例选了私有化
这个案例里有一个绕不开的现实约束:客户服务的下游是金融机构,项目数据涉及系统架构和业务流程细节,不允许存放在外部环境。这是选择私有化部署的直接原因。
除此之外,还有两个工程层面的考虑。一是历史数据迁移的连续性,六年积累的 3800 个工作项如果重做一遍清洗,成本远高于平滑迁移;二是字段和流程的可定制程度,行业解决方案公司的项目结构差异大,标准 SaaS 配置往往需要大量妥协。
我的判断是:私有化部署不是”更安全”的泛泛之选,而是被合规约束和定制深度两条线共同决定的。如果没有这两条线,SaaS 的迭代速度和运维成本优势会更明显。这也是我在下一节讲取舍时要展开的内容。
六、不同情况下的行动建议
同一套方法论,在不同规模的组织里执行方式差别很大。下面按规模、行业和现状分了五种情况,给出的都是我实际用过的建议。
1. 50 人以下的团队:先做一套能用的,别做一套完整的
这个规模最忌讳的是照搬大厂模板。我的建议是只做 1 到 2 个模板,阶段控制在 3 到 4 个,必填字段不超过 4 个。
裁剪规则可以简化成一句话写在工作项描述里,不必建表。关键是把”责任人唯一”这一条做扎实,其他都可以后面补。这个阶段的目标是让团队先习惯在系统里做事,而不是先把规范做全。
2. 100 到 500 人的组织:这是模板投入产出比最高的区间

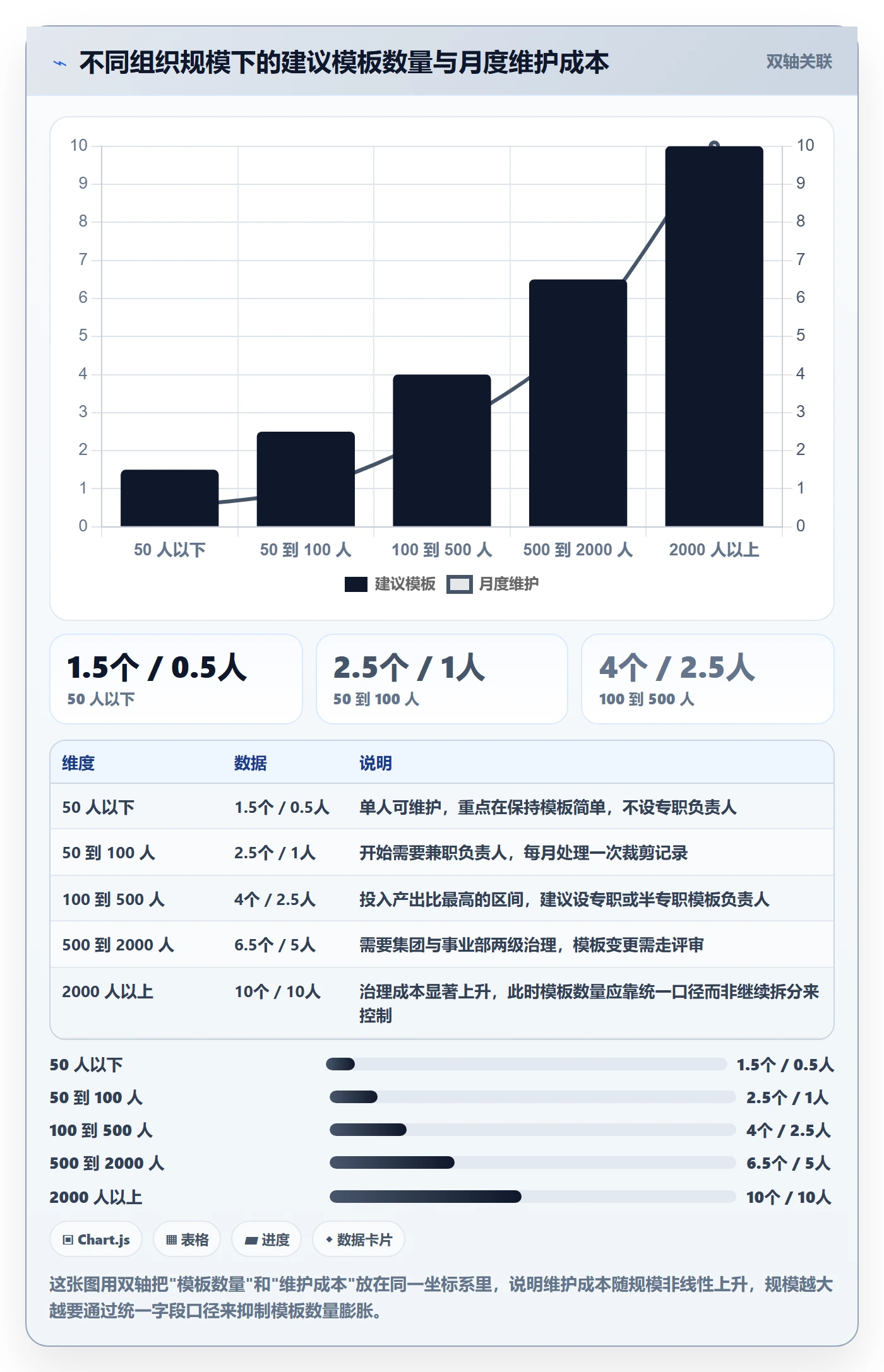

这个规模的典型特征是项目类型开始分化,但还没到需要集团级治理的程度。建议做 3 到 5 个模板,按项目不确定性切分,同时建立模板负责人制度。
这个阶段必须把规则层补齐,特别是裁剪规则和变更触发条件。我见过太多 200 人规模的组织,模板做得像 2000 人的,结果执行率还不如 50 人的团队。
3. 500 人以上或多事业部:先治理口径,再做模板
这个规模下,模板问题的本质是治理问题。如果各事业部的工作项类型定义都不统一,做再多模板也无法产生跨项目的数据价值。
我的做法是分两步:第一步统一工作项类型、状态机、字段命名规范这三项,形成集团级标准;第二步各事业部在此基础上做各自的模板,但只能”加”不能”改”。允许扩展,不允许重定义,这是多事业部模板治理的核心原则。
4. 金融、医疗、军工等强合规行业:模板要能证明自己被执行了
这类行业的模板不只是协作工具,还是审计证据。所以设计重点会发生变化:每个关键节点的操作必须留痕,裁剪必须有审批链,交付物必须有版本记录。
我的经验是,强合规场景下模板的阶段数量可以适当增加,但每个阶段的准出条件必须可验证。比如”通过评审”这种表述是不够的,要写成”评审记录已上传且审批人已完成签核”。
5. 已经在用某项目管理工具、准备迁移的情况:先冻结模板,再迁移
迁移项目最容易犯的错误是把旧模板一起搬过去。我的建议是:迁移前先把旧模板冻结,只迁移原始工作项数据,模板重新设计。
因为旧模板里往往积累了大量的历史妥协,直接平移会把这些妥协原样带入新系统。我在几个迁移项目里都采用了”数据全迁、模板重做”的策略,平均能减少 30% 以上的字段数量。

七、不同情况下的取舍:没有全对的方案,只有匹配的方案
实施团队最常陷入的困境不是不知道怎么做,而是不知道在有限资源下先做哪一件。下面五组取舍,是我在项目里反复遇到并做过决策的。
1. 标准化与灵活性的取舍:以”变更成本”为判断依据
标准化程度越高,跨项目数据可比性越强,但单个项目的适配成本越高。反过来也一样。
我的判断依据是变更成本的不对称性。如果项目中途变更需求是常态且成本很高,那就应该提高标准化程度,把变更控制点固化进模板;如果项目本身就是探索性质、变更是设计的一部分,那就应该降低标准化,只在交付物和评审环节做强约束。
换句话说,标准化的对象应该是交付物和确认动作,而不是任务拆解方式。前者需要稳定,后者需要弹性。
2. 颗粒度粗与细的取舍:跟跟踪频率挂钩
颗粒度的选择标准不是”管理精细度”,而是团队实际的跟踪频率。如果团队每周开一次进度会,工作项颗粒度就应该是 3 到 5 人天;如果每天站会,可以细到 0.5 到 1 人天。
颗粒度比跟踪频率细,会产生大量无效状态更新;比跟踪频率粗,会让进度会失去意义。颗粒度不是越细越好,而是跟节奏对齐才好。
3. 自建与采购的取舍:看的是维护能力,不是功能清单
很多团队比较自建和采购时,比的是功能清单,这其实是比错了对象。真正的差异在于谁承担长期的模板演进成本。
采购成熟平台的好处是模板演进有外部力量推动,坏处是深度定制受平台能力边界限制。自建的好处是能完全贴合内部流程,坏处是三年后往往没人维护。我的判断是:除非有明确的合规或商业模式要求,否则不要自建。

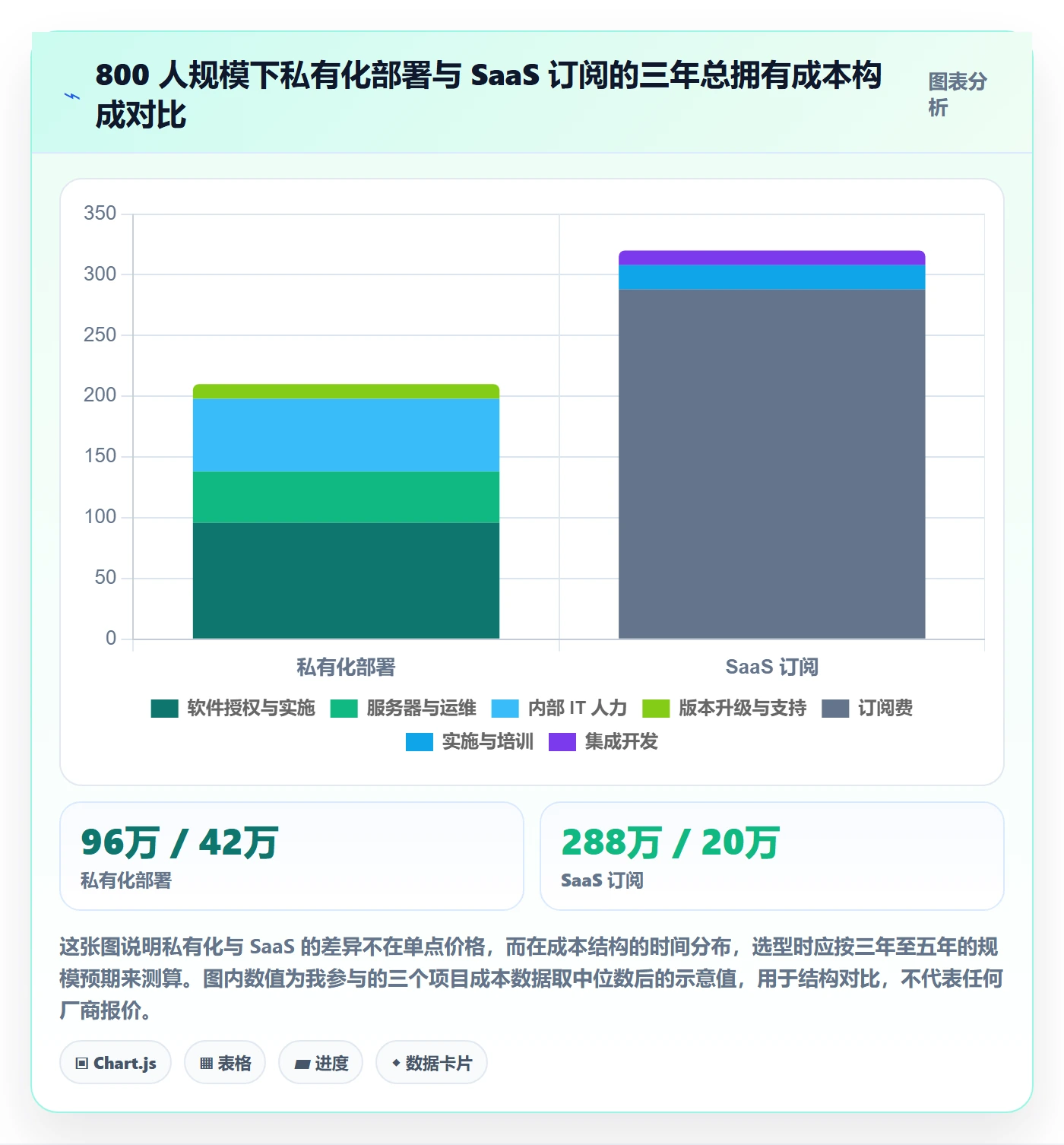

4. 私有化部署与 SaaS 的取舍:按人头规模和合规约束算总账
我在这个取舍上见过最多的错误判断,是只看第一年成本。私有化部署第一年通常更贵,但按人头订阅的 SaaS 在大规模下会持续放大成本。
根据我做过的几个成本测算,在 800 人规模、三年周期下,私有化部署的总拥有成本通常会反超 SaaS。但前提是组织自身具备基本的运维能力,否则隐性人力成本会把优势吃掉。

5. 一次到位与渐进迭代的取舍:模板必须迭代,但标准要一次定死
这是一个看起来矛盾但实际可以兼容的取舍。模板的具体内容必须渐进迭代,但字段命名规范、状态机定义、工作项类型这三项标准要一次定死。
原因很直接:模板内容是业务逻辑,业务会变;基础标准是数据契约,一旦变更就意味着历史数据要重新映射,成本极高。我在项目里见过因为中途改状态机导致半年数据无法做同比分析的案例。
所以正确的做法是:用两周时间把三项基础标准定死并冻结,然后在这个地基上做模板,每 30 天迭代一次模板内容,但不动地基。
八、总结与下一步:把模板当产品运营,而不是当文档交付
回到开头那个数字:17 个项目里只有 5 个把模板用起来了。这 5 个项目有一个共同特征,实施团队在项目结束之后,仍然有人在管这套模板。
这个发现改变了我对实施阶段的理解。实施团队的交付目标不该是”上线一套模板”,而应该是”建立一套能自我迭代的模板机制”。前者验收即结束,后者验收只是开始。
如果要我把整篇文章压缩成三句话,会是这三句:
- 模板的验收标准是新人能照着做,不是专家觉得完整。
- 规则层(裁剪、变更、退出条件)比结构层更能决定模板的存活率。
- 模板前 6 到 7 个月必须保持高频迭代,迭代停下来才是危险的信号。
下一步我建议你按这个顺序做三件事。第一,用本文第四节的五层结构给自己现有的模板打一次分,找出最低的那一层,不要平均用力。第二,挑一个正在进行的真实项目,做一次新人检验和逆向检验,把卡点记录下来,这些就是第一批模板变更。第三,如果你正准备迁移系统,先冻结旧模板,只迁移数据,模板重做。
最后提醒一句:模板这件事,衡量标准从来不是它有多完整,而是团队在遇到不确定的时候,会不会下意识地打开它。能被主动打开的模板,才是真正落地的模板。
常见问题解答(FAQ)
1. 实施团队第一次给客户做项目模板,应该先做哪几件事才不容易返工?
我第一次带实施团队落地项目模板时,总觉得先把字段和流程配全就行,结果上线后业务方说跟实际干活完全对不上。后来我才意识到,问题往往不在工具操作,而在前期没把项目类型、角色和交付物边界问清楚。如果你也正准备做第一版模板,应该会纠结从哪一步切入。
先做三件事:第一,按项目类型拆场景,不要一上来做万能模板,至少区分交付型、研发型、运维型或内部协作型中的一到两种;第二,找三类人做30分钟访谈,项目经理、骨干执行人、财务或PMO审批人,分别记录他们最常填的字段、最常看的报表、最容易卡住的审批点;
第三,画一张从立项到结项的流程草图,标出每个节点的输入、输出、责任角色和时限。判断依据是:如果同一张模板要覆盖三种以上差异明显的项目,字段会超过40个且必填项超过15个,基本说明需要拆分模板。第一版只保留1个主流程、5到8个核心状态、10到15个关键字段,先跑通再迭代,返工概率会大幅下降。
2. 项目模板做出来后,怎么判断它是真的能用,而不是只是看起来完整?
我见过很多实施交付的模板,字段、审批流、报表一应俱全,但一线项目经理宁愿用表格也不愿意打开系统。我自己也踩过坑,把模板评审当成功能验收,结果忽略了真实项目里的临时变更和跨部门扯皮。所以模板到底该用什么标准验收,是我特别想搞清楚的问题。
用一次真实项目的沙盘演练来验收,而不是只看配置清单。选一个最近发生过的真实项目,让项目经理在不看说明书的情况下,从立项、排期、风险登记、变更申请走到结项,记录三个指标:完成全流程的时间是否小于20分钟;必填字段是否都能在1分钟内找到依据;审批人是否能在不追问的情况下做出通过或驳回。
如果超过30%的节点需要实施人员从旁解释,说明模板还没达到可用状态。另一个硬标准是看模板能否回答管理层最关心的三个问题:项目现在什么状态、风险谁负责、延期原因是什么。能回答,才算能用;只是字段齐全,只能算配置完成。
3. 客户业务差异很大,项目模板要不要为每个部门或每种项目都单独做一套?
我在实施现场经常遇到这种情况,销售说他们的项目要按客户阶段管,研发说要按迭代管,交付团队又说要按里程碑管。每个部门都觉得自己特殊,如果都答应,模板会多到没人维护;如果强行统一,又会被抱怨不贴合业务。这个取舍到底怎么做才合理,我也反复纠结过。
不要按部门做模板,要按项目治理模式做模板。判断方法很简单:如果两个项目的生命周期阶段、审批节点、核心交付物和考核指标有70%以上重合,就合并成同一套模板;如果只有30%到40%重合,可以用一套基础模板加字段视图或流程分支来区分,而不是新建独立模板。
实操上建议控制在3套以内:标准交付模板、敏捷迭代模板、轻量协作模板。每套模板设一个模板负责人,每季度只允许一次集中变更。超过3套后,维护成本、培训成本和数据口径分裂会迅速上升。如果客户坚持每部门一套,可以要求他们指定模板管理员并承担后期维护,否则实施团队不应无限接单。
4. 项目模板上线后一线不用,实施团队有哪些可落地的推动办法和衡量指标?
我经历过最尴尬的一次,模板上线培训时大家点头,两周后系统里只有实施团队自己在填数据。业务方说太麻烦,领导又说看不到项目进展。后来我才明白,上线不是终点,让模板嵌入日常会议和考核才是。如果你也遇到模板推不动,应该想知道怎么破。
先把模板嵌入三个高频场景:周会看板、风险升级单、里程碑评审,而不是只发操作手册。具体做法是:第一周由实施团队陪跑两个试点项目,每次周会直接用系统里的模板数据开会;第二周把项目经理的周报入口关掉,只保留模板生成的视图;第三周让管理层在例会上只认系统里的风险和里程碑状态。
衡量指标看四个:模板周活跃率是否达到80%以上,关键字段完整率是否达到90%,风险从登记到关闭的平均时长是否比原来缩短20%,项目经理手工补录时间是否每周减少1小时以上。如果连续两周低于其中三项,不要继续培训,而要重新检查模板字段是否过多、审批是否过重。
推动落地靠的是场景绑定和最小阻力,不是靠行政命令。
文章包含AI辅助创作:标准项目落地方案:实施团队开展项目模板的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289932
读者评论
读完最大的疑问是“模板运营”的成本谁承担。实施项目通常按人天和验收结算,模板上线后90天迭代已进入运维期,乙方没动力、甲方PMO没人力。我们之前也要求30天内落地复盘变更,最后变成PMO自己扛,半年后还是停更。除非把模板迭代写进合同或运维SLA,否则“当产品运营”更像理想状态。
裁剪规则那段很有共鸣。我们系统里阶段不能真正跳过,只能填“不适用”或随便选个状态,导致跨项目报表全是噪声。后来加了裁剪审批和记录字段,但审批链一长,项目经理又绕回Excel。想请教:裁剪记录放工作项里还是单独台账?对报表口径影响很大。
提问次数当硬指标我觉得要谨慎。我们团队新人多、业务复杂,流程类提问从15降到5已经很难,但项目照样按时交付;反而有团队提问少是因为大家不敢问,最后变更漏登一堆。这个指标更适合看趋势和问题分布,单看绝对值容易误判模板质量。
