项目模板最佳实践:实施团队项目模板流程优化,常见问题

去年年底,我帮一家做智能制造的软件公司做交付流程复盘。他们实施团队 32 人,一年交付 47 个项目。复盘会上我只问了一个问题:这 47 个项目里,有多少个是真正从项目模板初始化出来的?答案是 9 个。剩下 38 个,要么是顾问自己从空白项目里搭出来的,要么是复制了上一个项目的任务列表再手工改。他们的模板库里躺着 14 套精心维护的模板,最近 90 天被调用过的只有 3 套,调用率 21%。

这不是个例。我前后接触过二十多家做 To B 交付的实施团队,从 5 人小队到 300 人交付中心,几乎都有同一个症状:模板建得很认真,用得很少;模板数量在增长,复用率在下降。问题从来不在”模板做得不够好”,而在于实施团队把模板当成了”文档资产”,而不是”交付流水线上的一个工位”。

这篇文章我想把项目模板这件事拆到底:为什么大多数团队的模板流程优化最后都变成了无用功,哪些误区是高频且致命的,什么情况下你根本不该做模板,以及在中大型组织里,一套模板体系从”没人用”到”离了它干不了活”到底要经过哪几步。

一、先给结论:项目模板是交付流水线,不是文档资产

在展开之前,我先把核心判断放在最前面。如果你只记得住一句话,我希望是这句:项目模板的 ROI 来自”减少决策次数”,而不是”减少填写字段”。绝大多数模板优化之所以失败,是因为优化方向从一开始就搞反了。

1. 模板真正省下的是”每次都要重新想一遍”的成本

一个实施顾问在项目启动阶段要做多少决策?用哪套 WBS、里程碑怎么切、任务颗粒度多细、谁负责哪个环节、评审节点设在哪、风险登记表要不要开、变更走什么审批。我让一个顾问做过统计,一个中等复杂度项目从立项到计划确认,需要做的结构性决策在 60 到 120 次之间。

如果模板能把这 100 次决策压缩到 20 次,剩下的 80 次直接沿用组织共识,那这个模板的价值就成立。反过来,如果模板只是把字段从 18 个加到 34 个,顾问的决策次数一次没少,还要多填 16 个字段,这个模板就是在制造负债。

2. 模板必须分成三层,混在一起就是灾难

我见过最常见的结构错误,是把所有东西塞进一套模板:方法论级的阶段划分、流程级的审批节点、字段级的必填校验,全在一个”标准实施模板”里。结果是这个模板谁都不敢改,因为改一个字段可能影响流程,改一个流程可能推翻方法论。

正确的做法是三层分离,各层有各自的变更频率和治理主体:

  • 方法论层:交付阶段划分、里程碑定义、角色职责边界。一年最多改一次,由交付负责人或 PMO 决策。
  • 流程层:任务流转规则、评审节点、审批链路、自动化触发条件。一个季度评估一次,由流程负责人决策。
  • 字段层:必填字段、可见性、枚举值、默认值。按需调整,由一线实施组长提案,模板管理员合并。

这三层如果搅在一起,就会出现我见过的一个典型死锁:一线顾问想给某个行业模板加一个”客户方接口人”字段,结果发现这个字段在三套模板里定义不一致,改动要触发两个流程审批,最后这事拖了四个月没落地,顾问自己建了个 Excel 在旁边维护。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

3. 模板复用的最大敌人不是复杂度,是”没人敢改”

复杂度的确会劝退人,但我观察到更致命的因素是变更冻结。当一线顾问发现改一个模板要走三层审批、要等两个月、还可能被驳回,他的理性选择就是不用模板。他会复制上一个项目,手动改,然后把改好的版本存在自己电脑里。

三个月后,组织里真实在用的模板版本可能有十几个,而模板库里那 14 套”官方模板”变成了摆设。这就是我开头提到的 21% 调用率的成因,它不是质量问题,是治理问题。

4. 模板需要版本号和退役机制,就像代码需要 Release 和 Deprecate

这一点我想强调得重一些。我在实施团队里推广模板版本管理时,最常听到的反驳是”我们又不是软件团队,搞什么版本号”。但事实是,只要模板会被多个项目并发使用,它就天然是一个需要版本管理的共享资产。

没有版本号,你就无法回答这些问题:三个月前那个项目用的是哪套模板?现在这套模板和那套有什么差异?老项目要不要跟着升级?出了问题回溯到哪个版本?

我建议的最小版本规范是:模板名 + 语义化版本号 + 生效日期 + 退役日期。同时规定一条硬规则:同一套模板的活跃版本不超过 2 个,一个是稳定版,一个是灰度版。超过 2 个活跃版本,说明你根本没有治理,只是在堆积。

二、真实场景:四个我亲自踩过的模板坑

结论说完了,接下来讲具体的。下面这四个场景都是我实际参与或复盘过的,不是从方法论书里抄的。我把它们写出来,是因为这四个坑的触发条件在中大型实施团队里出现概率极高。

1. 把 A 客户的模板直接搬到 B 客户,WBS 全废

有一年我们给一家离散制造客户做实施,模板里 WBS 是”设备到货 → 开箱验收 → 安装 → 单机调试 → 联调 → 试产 → 验收”。这套跑得很顺,项目经理就把它沉淀成了行业模板。

第二年来了一个流程行业客户,顾问图省事直接套用。问题是流程行业的交付主线是”工艺包确认 → 中试 → 放大 → 稳定运行 → 验收”,根本没有”设备开箱验收”这个环节。顾问删了三天,最后项目计划里还残留着七八条跟设备相关的任务,客户在会上看到以后直接质疑”你们到底懂不懂我们的工艺”。

这个坑的本质是:把”行业”当成了模板的划分维度,而真正的划分维度是”交付形态”。离散制造和流程行业在交付形态上确实不同,但同属流程行业的两家客户,如果一家是买断交付、一家是订阅运营,交付形态也不同,模板同样不能通用。

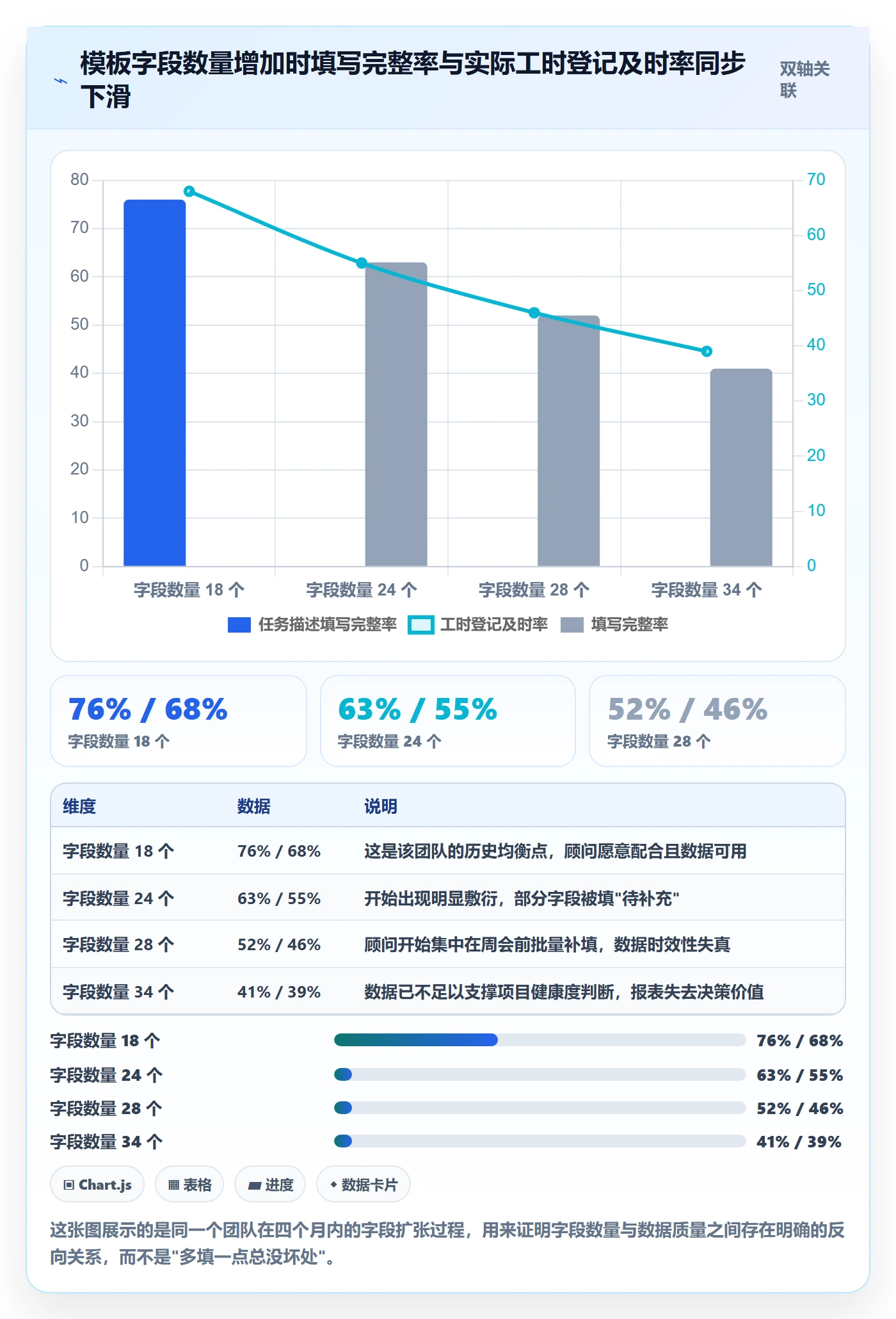

2. 字段从 18 个加到 34 个,填写完整率从 76% 掉到 41%

这是一个我印象最深的数据观察,来自一家做企业软件交付的团队,样本是他们内部 6 个实施组的 38 个项目,观察周期 4 个月。我把关键变化整理如下(这组数字属样本推演,用于说明趋势,不是行业统计):

指标 字段 18 个时 字段 34 个时 变化
任务描述填写完整率 76% 41% -35 个百分点
实际工时登记及时率 68% 39% -29 个百分点
风险登记表更新频次 2.1 次/周 0.8 次/周 -62%
计划评审一次通过率 58% 52% -6 个百分点
顾问平均日填表耗时 22 分钟 47 分钟 +114%

注意最后一行:顾问每天多花了 25 分钟填表,一个月就是 8 个多小时。这 8 小时本来可以用在客户沟通和方案打磨上。而换来的收益是什么?多出来的 16 个字段里,事后被真正查询过的只有 3 个。

字段的边际收益是递减的,而边际成本是递增的。前 10 个字段可能覆盖了 80% 的信息需求,后 24 个字段覆盖剩下的 20%,却消耗了 60% 的填写时间。这个曲线我在多个团队里都观察到过类似形态。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

3. 模板更新后,老项目变成”孤儿”

第三个坑更隐蔽。某团队在年中做了一次模板大版本升级,把评审节点从 4 个精简到 3 个,任务状态从 7 个压缩到 5 个。新项目跑得很顺,但已经在跑的 23 个老项目怎么办?

他们的处理方式是”老项目保持原样,不强制升级”。听上去很合理,实际上产生了三个后果:一是报表要同时兼容两套状态机,BI 层写了 17 个兼容分支;二是跨项目的资源视图无法对齐,因为”完成”在两个版本里定义不同;三是新加入老项目的顾问要同时记住两套规则,出错率明显上升。

我后来给的建议是:模板大版本升级必须配套一次”存量项目迁移评估”,逐个项目判断是平移、冻结还是重建,并且把判断结果记录在案。不要用”不强制”来回避决策,不决策本身就是最贵的决策。

4. 模板没有权限边界,客户看到了内部成本字段

第四个坑最疼。某团队在项目模板里加了”顾问投入人天”和”项目毛利预估”两个字段,用于内部成本核算。模板设计时只考虑了内部使用,没考虑客户协作账号的可见性配置。

结果在一次客户例会上,客户方项目经理无意中在共享视图里看到了这两个字段,当场问”你们这个项目毛利 42%,是不是报价还能再谈”。后面这场商务谈判变得非常被动。

模板的可见性设计必须在设计阶段完成,不能等到配置阶段补。我现在的做法是:任何字段在设计时就标注可见范围,分”内部可见””客户可见””双方协同可见”三类,未标注的一律不放行。这个动作只要多花 10 分钟,能避免的事故价值可能是几十万。

三、常见误区拆解:八个高频错误

下面这八条,是我在复盘过几十套模板体系后总结出的高频问题。它们没有严格的重要性排序,但前四条几乎出现在每一个失败的模板项目里。

1. 误区一:把模板当成”项目计划模板”

很多人一提项目模板,脑子里浮现的就是一份甘特图。这是认知窄化。项目模板真正包含的至少是四件事:阶段结构、任务清单、角色与权限、流程规则。甘特图只是阶段结构和任务清单的一种可视化呈现。

如果你的模板只定义了任务清单,那么顾问拿到的还是一张”待办列表”,他还是要自己想评审节点、自己想谁负责、自己想变更走什么流程。省下的决策次数可能只有 20%。

2. 误区二:一个行业一个模板

按行业切模板的思路听上去很合理,实际执行下来通常会导致模板数量爆炸而复用率极低。因为同一个行业里,客户规模、交付形态、合同类型、监管要求的差异,往往比跨行业之间的差异还大。

我建议的切分维度优先级是:交付形态 > 客户规模 > 监管强度 > 行业。行业标签可以作为检索属性,但不应该作为模板的唯一划分依据。

3. 误区三:模板必须”全”,要能覆盖所有情况

“全覆盖”是模板设计里最贵的幻觉。一套试图覆盖所有情况的模板,最后通常变成谁都看不懂的巨物。我见过一套包含 340 个任务的实施模板,实际使用中顾问平均会删掉 180 个。

更合理的思路是“主干必选 + 可选模块”:主干部分是所有项目都必须走的 30 到 50 个任务,剩余部分做成可挂载的场景包,比如”多组织部署包””数据迁移包””性能压测包”。顾问按需挂载,而不是按需删除。

4. 误区四:模板由 PMO 统一制定就完事

PMO 独立制定模板的典型结局是:模板在方法论上无懈可击,在实战中寸步难行。原因很简单,PMO 优化的是”合规性”,一线优化的是”交付速度”,这两个目标天然有张力。

我的建议是双角色制:PMO 或交付架构师负责方法论层和流程层的定义,一线实施组长负责字段层的提案和验证。任何字段层的变更,必须有一线顾问作为提出人和验证人。

5. 误区五:忽略权限与可见性设计

前面已经讲过案例,这里只补一个判断标准:如果一个字段你在设计时说不清”谁能看到”,那这个字段就不该存在。因为说不清可见范围的字段,要么是没想清楚用途,要么是迟早会出事。

6. 误区六:模板与自动化规则脱节

模板定义了结构,自动化定义了流转。这两件事如果分开设计,就会出现”模板里有 5 个状态,但自动化只识别 3 个”这种断点。我建议在模板版本发布前,做一次状态机对齐检查:模板里的每一个状态、每一个角色,是否都有对应的自动化动作或人工动作覆盖。

7. 误区七:模板不做迁移测试

这是最容易被跳过的一步。模板改完之后,你要验证的是:在一个真实的历史项目上套用这套模板,会发生什么。字段缺失、状态冲突、权限越界、历史数据对不上,这些只有跑一遍才会暴露。

我的做法是建立三个标准测试项目:一个小型简单项目、一个中型标准项目、一个大型复杂项目。任何模板大版本升级,必须在这三个项目上各跑一遍初始化,验证通过才能发布。

8. 误区八:没有模板生命周期,只有模板数量的增长

我统计过一个现象:实施团队模板数量的年增长率普遍在 30% 到 60% 之间,而退役率通常低于 5%。这意味着模板库是一个只进不出的水库,五年后你会有 80 套模板,其中 60 套没人知道是干什么的。

模板必须有退役机制。我的建议是每年做一次模板盘点,连续 12 个月零调用的模板,进入退役评估;连续 24 个月零调用的,直接归档。把模板库的规模控制在 10 到 20 套之间,是一个比较健康的区间。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

四、专业判断逻辑:什么情况下该做模板,什么情况下不该做

说完误区,我要讲一个可能有点反直觉的观点:不是所有实施团队都需要项目模板。我见过一些团队,花了半年建模板体系,最后发现自己的项目根本不存在重复性,模板成了纯负担。

1. 判断维度一:项目重复度

这是最核心的维度。如果你们的项目在交付结构上的重复度低于 50%,也就是一半以上的项目需要重新设计交付路径,那模板的价值会非常有限。这时候更该投入的是”方法论文档 + 专家支持”,而不是模板。

重复度怎么量化?我的经验口径是:统计最近 20 个项目的任务清单,计算任意两个项目之间的任务重合率均值。如果这个均值高于 60%,模板值得做;40% 到 60% 之间,只做主干模板;低于 40%,先别做。

2. 判断维度二:团队成熟度

模板本质上是把资深顾问的判断固化成默认值。如果你的团队里大部分是新手顾问,模板的价值极高,因为它在替他们做决策。反过来,如果团队里都是资深顾问,他们大概率会绕过模板,因为模板限制了他们的判断空间。

所以我的建议是:模板的复杂度应该匹配团队的中位数水平,而不是最高水平。为 Top 20% 的顾问设计模板,会让剩下 80% 的人用不动;为 Bottom 20% 设计,会让整个团队的上限被压低。

3. 判断维度三:客户交付形态

标准产品交付、定制开发交付、驻场运维交付,这三类对模板的需求完全不同。标准产品交付的模板可以做得非常刚性,因为交付路径几乎固定;定制开发交付需要模板提供”框架 + 可插拔场景”;驻场运维交付更像是一个持续运营模板,核心是周期性的例行任务和响应机制。

4. 判断维度四:工具平台的能力边界

这一条经常被忽略。模板最终的落地形态依赖工具平台,如果平台不支持模板级的权限配置、不支持字段级可见性、不支持模板版本管理,那你设计得再好的流程也落不下去。

这也是为什么在中大型实施团队的工具选型上,我会特别关注模板能力的完整性。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,其工作项类型配置、字段配置和工作流是分层管理的,模板可以整包复制到新项目,也可以按模块挂载。PingCode 支持私有化部署,这对有数据出域限制的实施团队很关键,模板库可以完全放在内网,不依赖外部服务。

另外一点,如果团队正在从其他平台迁移,模板等价性会成为迁移中的主要风险点。PingCode 支持从 Jira 平滑迁移,但迁移过程中真正需要人工校验的不是任务数据,而是模板结构,原平台的工作项类型方案、工作流方案、字段配置方案,能不能在新平台上被等价还原。这个校验清单我后面会给。

5. 一个可量化的模板投入产出判断模型

我把上面四个维度合成一个粗略的判断模型,用来回答”这个团队现在该不该投入模板建设”。公式很简单:

模板投入产出比 ≈ (项目重复度 × 团队新手占比 × 年项目数) / (模板治理年投入人天)
其中:

项目重复度 = 0.0 ~ 1.0

团队新手占比 = 0.0 ~ 1.0

年项目数 = 实际数字

模板治理年投入人天 = 设计 + 维护 + 培训 + 迁移评估

参考阈值:

计算结果 4.0 建立完整三层模板体系 + 版本治理机制

举例说明:一个 30 人实施团队,年交付 40 个项目,项目重复度 0.7,新手占比 0.5,模板治理年投入约 60 人天。代入公式:(0.7 × 0.5 × 40) / 60 = 0.23,远低于 1.5。这说明什么?说明这个团队按当前投入强度做模板是不划算的,但反过来看,也说明他们的治理投入太低,模板质量不可能支撑复用。这个模型不是用来否决模板,而是用来校准投入强度。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

五、案例与数据观察:中大型实施团队的模板落地路径

前面几节偏判断,这一节我给具体的落地过程。以下内容基于我参与过的一个 100 人以上实施组织的模板优化项目,数据为当时的观察和后续推演,我会明确标注哪些是实测、哪些是情景模拟。

1. 迁移场景下的模板等价性检查

这个团队原来用 Jira 管理交付,后来因为数据合规要求迁到私有化环境。迁移中最容易出事的不是任务数据,而是模板结构。我把当时的等价性检查清单整理如下,这个清单可以直接拿去用:

  1. 工作项类型映射:原平台的每一种 issue type,在新平台对应哪个工作项类型;有没有出现多对一导致语义丢失的情况。
  2. 工作流状态映射:原平台的每个状态是否都有对应状态;状态数量变化后,自动化规则是否需要重写。
  3. 字段配置方案映射:原平台的 field configuration,在新平台上按什么维度组织;必填校验是否完整迁移。
  4. 权限方案映射:原平台的 permission scheme,在新平台上如何还原;特别注意客户协作账号的可见范围。
  5. 默认值与枚举映射:枚举值的中文名、排序、默认项是否一致,这直接影响一线顾问的使用习惯。
  6. 历史项目归属:迁移后的历史项目挂在哪个模板版本下,是否需要打标签做后续追溯。

这套检查我们当时走完用了 5 个工作日,发现了 23 处不一致,其中 7 处会直接影响交付(比如两个原本分离的状态被合并,导致”已完成待验收”和”已验收”无法区分)。如果不做这一步,这些问题会在迁移后两个月内陆续爆发。

2. 私有化部署下的模板版本管理

私有化部署有一个很实际的问题:模板库不能依赖外部 SaaS 服务,必须放在客户内网或团队自己的内网环境里。我们当时的做法是用内网 Git 仓库托管模板定义文件,每个版本打 Tag,平台侧的模板库通过导入接口同步。

模板定义文件我建议用结构化格式,方便 diff 和 review。下面是一个简化示例:

template:
name: 标准软件实施模板

version: 2.4.0

effective_date: 2024-07-01

retire_date: null

layers:

methodology:

phases:

项目启动

蓝图设计

系统实现

上线准备

上线支持

milestones:

蓝皮书签署

UAT通过

上线切换完成

process:

state_machine: [待开始, 进行中, 待评审, 完成]

approval_nodes:

蓝图评审: 交付经理 + 客户方项目经理

上线审批: 交付总监

automations:

状态变为"待评审"时通知评审人

里程碑逾期 2 天自动升级至交付经理

fields:

key: client_poc

label: 客户方接口人

visibility: 双方协同可见

required: true

key: internal_effort

label: 内部投入人天

visibility: 内部可见

required: false

这个格式的好处是,模板变更可以被 review、被记录、被回滚。我们在半年内做了 11 次模板变更,每一次都能追溯到具体是谁提的、为什么改、影响了哪些项目。

3. 一个 100+ 人实施组织的模板分层实践

这个团队最终确定的模板结构是这样的:组织级模板 6 套,覆盖主要交付形态;产品线级模板 12 套,在组织级模板基础上做行业化调整;项目级不设模板,只允许在项目内做字段层的局部调整,且不允许改动流程和阶段结构。

关键规则有三条:项目级改动不能形成新的模板;产品线级模板的字段层可以自治,流程层必须继承组织级;组织级模板的变更必须提前一个季度公告。这三条规则把模板数量控制住了,一年下来模板总数从 41 套降到 18 套,调用率反而上去了。

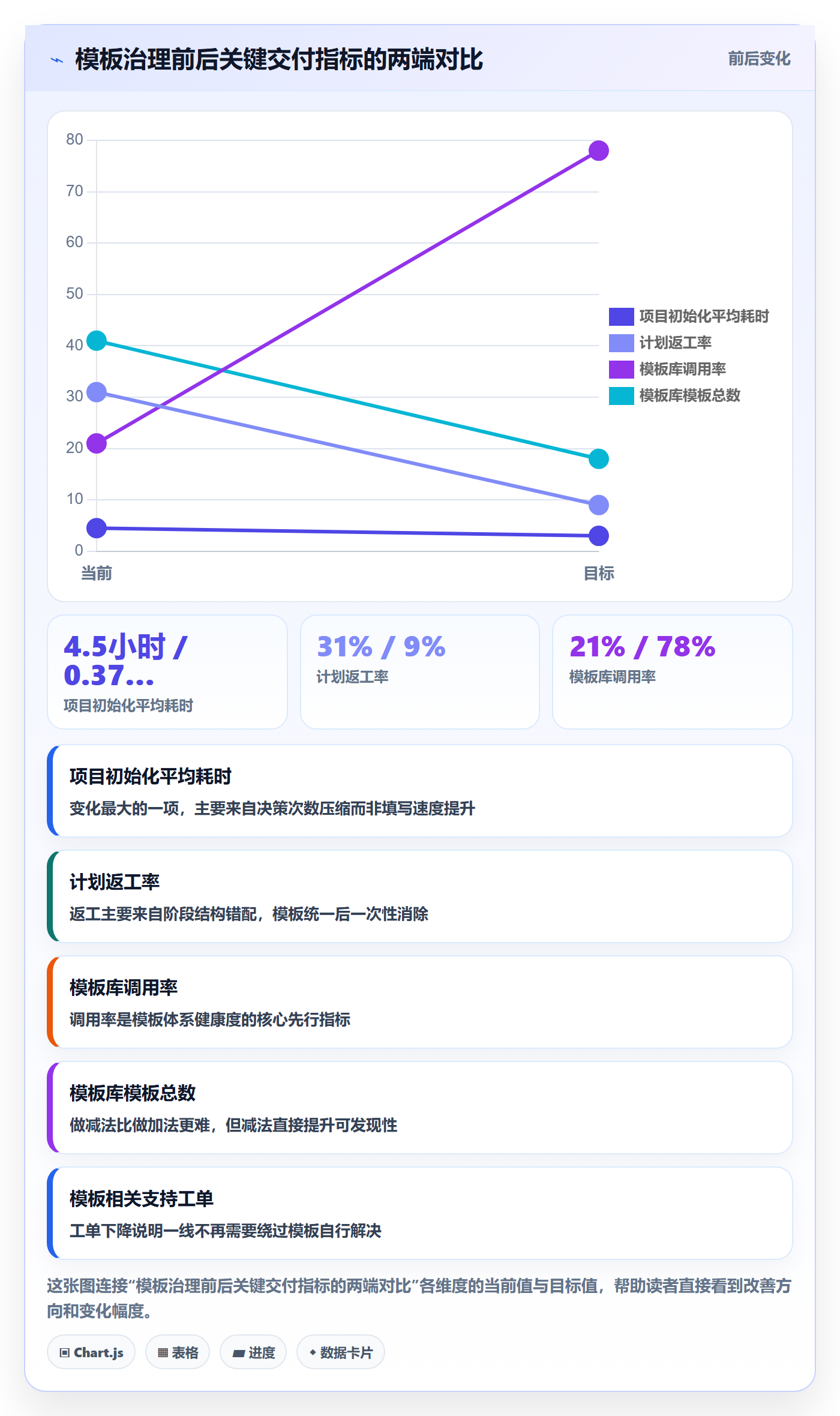

4. 数据观察:模板体系上线前后 6 个月的变化

以下数据来自该项目上线前后各 6 个月的对比,其中项目初始化耗时和计划返工率是实测,顾问上手周期和模板调用率部分为估算,我按当时口径整理:

指标 上线前 6 个月 上线后 6 个月 变化幅度 数据性质
项目初始化平均耗时 4.5 小时 22 分钟 -92% 实测
计划返工率 31% 9% -22 个百分点 实测
模板库调用率 21% 78% +57 个百分点 实测
新顾问首项目上手周期 3 周 8 天 -62% 估算
模板库模板总数 41 套 18 套 -56% 实测
模板相关支持工单 平均 26 张/月 平均 9 张/月 -65% 实测

我最想强调的不是那 92% 的耗时下降,而是模板总数减少 56% 的同时调用率反而上升。这两件事同时发生,说明前期的核心问题不是模板不够,而是模板太多、太乱、没人知道自己该用哪套。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

5. 一个反例:模板做得很好但没人用

我也见过失败案例。某团队投入了 4 个月、约 180 人天做模板体系,最终调用率只有 24%。复盘时发现三个原因:一是模板发布没有配套培训,一线顾问不知道有新模板;二是模板变更需要走一个非常正式的评审会,平均周期 6 周;三是模板不支持局部调整,顾问要么全用要么完全不用。

模板体系的失败很少是设计失败,多数是发布和治理失败。这三条原因里,没有一条跟”模板内容好不好”有关。

六、行动建议:不同规模团队该怎么做

这一节我给可执行的建议,按团队规模和场景分开写。你可以直接对号入座,跳过不适用的部分。

1. 3 到 5 人小队:不要做模板体系,做一份清单

这个规模做模板体系是浪费。我的建议是维护一份”项目启动检查清单”,用文档形式,20 到 30 条,覆盖阶段划分、必做任务、交付物、评审点。新项目启动时照单过一遍,30 分钟能完成。

唯一值得做的是:把这 20 到 30 条清单内容,在工具平台里做成一个可复制的项目。这样至少省掉了手工建任务的时间。

2. 10 到 30 人实施组:做主干模板 + 场景包

这个规模适合做轻量模板体系。具体动作:

  1. 统计最近 20 个项目的任务清单,算任务重合率。低于 50% 先别做。
  2. 抽取重合部分作为主干模板,控制在 40 个任务以内。
  3. 把不重合的部分整理成 3 到 5 个场景包,按需挂载。
  4. 指定 1 名兼职模板管理员,每周投入不超过 4 小时。
  5. 建立变更通道:字段层变更 3 个工作日内响应,流程层变更按季度评估。

这个规模的关键是不要试图做版本治理,你把变更通道打通就够了。版本治理的成本在 30 人以下团队里通常收不回来。

3. 100 人以上多产品线组织:三层模板 + 版本治理 + 迁移评估

这个规模必须做完整体系,而且必须有专职或半专职的模板治理角色。核心动作包括:

  • 建立组织级 / 产品线级 / 项目级三层结构,明确各层可变更范围。
  • 模板纳入版本管理,同一模板活跃版本不超过 2 个。
  • 建立三个标准测试项目(小型、中型、大型),所有大版本升级必须过测试。
  • 建立模板退役机制,每年盘点一次,24 个月零调用直接归档。
  • 模板发布配套培训,新模板发布后 2 周内完成一线宣导。

在工具层面,这个规模的组织需要关注平台是否支持模板的分层配置和权限隔离。PingCode 主要服务中大型企业及 100 人以上组织,其工作项类型、字段、工作流可以分层配置,模板可以整包复制或按模块挂载,这正好匹配三层模板结构。私有化部署的能力也意味着模板库可以内网托管,配合内网 Git 做版本管理不会有外部依赖问题。

4. 强合规 / 私有化交付场景:模板即合规证据

如果你们交付的客户是金融、政务、能源这类强监管行业,模板的意义会发生变化:它不只是效率工具,还是合规证据。客户审计时会问”你们的项目是怎么管的、评审节点是怎么设的、谁审批的”,一套有版本记录、有变更历史的模板体系,能直接把这些问题回答掉。

这类场景下我的建议是:模板变更必须留下审批记录和变更说明;模板版本必须与项目绑定,能追溯到任意历史项目当时用的是哪个版本;模板中的评审节点必须能导出为独立文档,方便提交给客户方审计。

5. 从零开始 vs 存量优化:路径完全不同

如果你的团队从零开始,我建议的顺序是:先做主干模板 → 跑 3 个项目验证 → 补场景包 → 再考虑版本治理。不要一上来就做三层体系,你没有足够的项目样本来定义方法论层。

如果是存量优化,顺序反过来:先做模板盘点,砍掉低效模板 → 再统一字段定义 → 然后才调整流程和方法论层。存量优化的第一动作永远是做减法,不是做加法。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

七、取舍:模板优化中你必须放弃的东西

任何模板体系设计,本质都是一组取舍。我在这一节列出五组最常见的取舍,并给出我的倾向。注意这些倾向是有前提的,前提变了,取舍也应该跟着变。

1. 统一性 vs 灵活性

我的倾向是:流程层追求统一,字段层保留灵活。流程统一带来的是可比较性和可管理性,这是中大型组织的刚需;字段灵活带来的是一线体验,这是顾问愿意用模板的前提。

反过来做,流程灵活、字段统一,是最坏组合。流程一灵活,跨项目报表就废了;字段一统一,一线又觉得不适用。我见过几个团队恰好踩在这个最坏组合上。

2. 字段丰富 vs 填写负担

我的倾向是:必填字段控制在 8 个以内,其余全部选填,并用自动化补齐。比如”实际完成时间”不需要顾问填,状态变为完成时自动写入即可;”项目健康度”不需要顾问填,由任务逾期率和风险数量自动计算。

凡是能由系统推导的字段,就不应该由人填写。这条原则能砍掉大概三分之一的字段。

3. 集中治理 vs 一线自治

我的倾向是:集中治理战略,一线自治战术。战略层面指阶段划分、里程碑定义、评审规则,这些必须集中;战术层面指具体任务增减、字段顺序、视图布局,这些应该放给一线。

判断标准很简单:一个变更如果会影响跨项目的比较和分析,就属于战略层;如果只影响单个项目内部的执行体验,就属于战术层。

4. 一次性重构 vs 渐进演进

我的倾向是:存量优化用渐进,新建体系用一次性。存量团队有几十个项目在跑,一次性重构会带来巨大的迁移风险和业务中断;新建团队没有历史包袱,一次性把结构做对,成本反而更低。

渐进演进的关键是设定明确的收敛目标。我见过”渐进”变成”永远在改”的情况,原因是从来没有定义过终点。建议明确写下:到某个时间点,模板数量收敛到多少套,活跃版本收敛到几个。

5. 工具能力 vs 流程纪律

这是我个人最想强调的一组取舍。很多团队把希望寄托在工具上,觉得换了一个更强的平台,模板流程就自动优化了。这是错的。工具能提供的是执行能力,纪律提供的是执行意愿,两者缺一不可。

具体说:平台可以帮你做到模板一键复制、字段级权限、版本记录,但如果团队没有”不按模板建项目就不给立项”的纪律,这些能力全部会被绕过。我在项目里推模板时,最重要的一条规则就是:项目初始化必须从模板创建,偏离要留痕说明。这条规则执行三个月,调用率自然从 20% 区间爬到 70% 以上。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

八、下一步:一份可以照着做的 90 天模板优化清单

最后给一份可执行的清单。这份清单是我在多个团队里用过并调整过的版本,你可以按自己团队的情况裁剪。它的假设是:团队规模在 30 人以上,已有一定数量的存量模板,当前调用率不理想。

1. 第 1 到 30 天:盘点和减法

  1. 导出模板库全部模板,记录每套模板的名称、创建时间、最近 12 个月调用次数、当前维护人。
  2. 连续 12 个月零调用的模板,直接进入归档清单,不再维护。
  3. 统计最近 20 个项目的任务清单重合率,判断是否值得继续投入模板体系。
  4. 抽取主干任务,形成一套包含 40 个任务以内的主干模板。
  5. 建立模板变更通道的雏形:字段层变更响应时间承诺 3 个工作日。

这个月的核心目标是把模板数量砍下来。不要在这个阶段做任何新增,新增会让后面的治理更困难。

2. 第 31 到 60 天:结构化和验证

  1. 把保留的模板按三层结构重新组织,明确每一层的可变更范围和责任人。
  2. 建立三个标准测试项目(小型、中型、大型),用于模板验证。
  3. 用主干模板跑 3 个真实项目,记录初始化耗时、返工率、顾问反馈。
  4. 根据反馈调整字段层,删除从未被查询的字段。
  5. 建立模板版本号规则,给现有模板打上版本标签和生效日期。

这个阶段最容易犯的错误是跳过验证直接全量推广。我建议至少跑 3 个真实项目,才能发现结构性问题。

3. 第 61 到 90 天:制度化

  1. 发布模板治理规则文档,明确三层变更通道、审批人、响应时限。
  2. 把”项目必须从模板创建,偏离需留痕”写入交付流程规范。
  3. 完成一次全员培训,重点讲清楚新模板结构和变更通道怎么用。
  4. 建立模板健康度看板,至少包含调用率、活跃版本数、模板相关工单数三个指标。
  5. 确定下一次模板盘点时间,建议放在 6 个月后。

制度化的关键不是写多少文档,而是让一线清楚知道”我想改模板该找谁、多久能改”。这个信息不清晰,前面所有工作都会在三个月内退化回原状。

项目模板最佳实践:实施团队项目模板流程优化,常见问题

4. 最后一句判断标准

如果只能留一个指标来判断模板体系是否健康,我会选模板库调用率。它比模板数量、比字段数、比版本数都更直接地回答一个问题:一线到底是在用模板,还是在绕过模板。

调用率低于 40%,说明你的模板体系还停留在”建好了”的阶段;40% 到 70%,说明结构基本可用但仍有摩擦;超过 70%,说明模板已经成为交付路径的默认入口,这时候你才真正可以开始谈”用模板数据驱动交付改善”。

回到开头那家智能制造公司,他们 90 天后把模板从 14 套收敛到 6 套,调用率从 21% 提到 74%,项目初始化耗时从平均 4.5 小时降到 25 分钟。这个结果不是靠设计出一套完美模板实现的,而是靠砍掉多余的、打通变更通道、并且让偏离模板这件事变得需要解释。

模板优化的本质是一次组织决策的重新分配。你决定哪些判断由组织提前做完,哪些留给一线现场决定,这个分配比例是否合理,才是模板体系成败的真正分水岭。

常见问题解答(FAQ)

1. 项目模板是不是越详细越好,任务和字段越多越不容易漏?

我们实施团队每次开新项目都从某项目管理平台复制一套模板,结果任务列到上百条,字段几十个,顾问填到后面就开始糊弄。我一边担心砍了会漏关键节点,一边又觉得大家根本用不起来,到底应该做多细?

不要按“全”来做,按“必须被消费”来做。我的做法是先拉最近10个项目做字段和任务使用率统计,把连续5个项目没人填、或填了也没人查看的字段移出主模板;核心模板只保留阶段、里程碑、交付物、负责人、质量门五类信息。每个实施阶段最多留3到5个必填交付物,其余放进可选检查清单。

判断口径很简单:如果某个任务不完成就无法进入下一阶段,它是必填;如果只是提醒,就降级为检查项。模板是行动约束,不是知识库,越全越容易失效。

2. 实施团队优化项目模板,应该先改流程还是先改模板结构?

老板让我把项目模板流程优化一下,我打开某项目管理平台就想直接加字段、调任务。但之前也改过几版,大家还是靠群聊推进,模板没人看。我现在拿不准,到底应该先把流程理清楚,还是先在系统里把模板搭出来?

先画实际流程,再让模板映射流程,顺序反了就会做出一套漂亮但没人用的表单。我会找2到3个刚结束的项目做复盘,把真实的决策、评审、交付节点按时间轴列出来,标出必须卡住的准入和准出条件;然后只把这些节点放进模板,按“阶段、里程碑、交付物、负责人、完成标准”组织。

判断依据是:任何模板节点如果对应不了明确的完成标准,或者无法决定项目能否进入下一阶段,就不该放在主模板。先流程后模板,能砍掉至少三成形式任务。

3. 不同客户差异很大,怎么复用同一套项目模板又不被个性化拖死?

我们做实施,客户有私有化也有标准化交付,行业合规要求还不一样。每次复制项目模板都要大改,改完就变成一个新版本,半年后没人说得清哪个版本是对的。我想标准化,又怕标准化把项目卡死,怎么平衡?

用“核心模板、行业扩展包、项目覆盖层”三层结构。核心模板只放通用阶段、质量门、汇报节奏和角色职责;行业扩展包放合规、接口、数据迁移、验收口径等差异;项目覆盖层允许在具体项目里加任务和字段,但必须记录变更原因、负责人和预计回收时间。判断口径:同一种差异出现超过3次,就升级为行业扩展包统一维护;

只出现一次,就留在项目层,不污染主模板。每季度清理扩展包,合并高频项、淘汰低频项,模板版本只保留核心和扩展包两级,项目层变更不进主版本。

4. 项目模板优化后,怎么证明有效而不是大家感觉更规范了?

我们刚把模板从八十多个任务砍到三十个,团队说清爽了,但领导问效果,我只能说大家反馈不错,拿不出硬数据。我担心过几个月问题一多,又有人要求把字段加回来,到时候没法判断到底该不该加。

至少看四个指标:模板任务完成率、里程碑准时率、项目经理每周维护模板耗时、返工或漏项次数。做法是优化前后各取5到10个同类项目,统一口径对比,比如启动会到调研完成天数、上线后一周内缺陷数、每周更新状态耗时。如果维护耗时下降、漏项次数不增,即使任务完成率没大变,也说明模板变轻且有效;

如果任务完成率高了但里程碑准时率没动,可能只是砍掉了形式任务。最实用的一招是让项目经理记录每周花在填模板上的分钟数,连续记四周,比主观评价可靠得多。加字段前也先看它能不能对应到这四个指标,不能就不加。

读者评论

廖
廖诗涵

分层治理的思路我认同,但落到一线有个副作用:字段层门槛一低,同一个行业模板三个月能衍生出五个版本,报表口径反而更乱。我的体会是变更通道必须开,但得配一个强制收口节点,比如每月合并一次一线衍生版本,否则低门槛本身就会变成新的版本灾难。

赵
赵泽宇

版本号和退役机制我认,但二十来人的团队真按语义化版本跑,维护成本未必划算。更想问存量项目迁移那部分:逐项判断平移、冻结还是重建,实际谁拍板?PMO拍容易脱离一线,项目经理拍又各拍各的,最后还是拖着不决策。这块要是有个更粗的判断标准会更实用。

杨
杨梓萱

字段从18加到34、完整率掉到41%,方向我相信,但样本只有6个组38个项目、4个月,中间还夹着周会前批量补填这类行为,当因果证据有点勉强。反倒是客户看到毛利字段那段最实在,我们做客户协作账号时也吃过类似亏,可见性没在设计阶段标清楚,后面补配置基本都是事故驱动的。

文章包含AI辅助创作:项目模板最佳实践:实施团队项目模板流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289923

赞 (0)
飞飞飞飞
项目模板复制项目教程:实施团队实操方法,避坑指南
上一篇 2小时前
标准项目落地方案:实施团队开展项目模板的实操方法案例解析
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
