我带过 4 个实施交付团队,经手过 60 多套项目模板的治理。最让我意外的不是模板本身有多复杂,而是每次复盘项目延期,几乎都能追到同一件事:模板权限没设对,导致项目启动的前一到两周,团队大量时间耗在“谁能看到什么、谁能改什么”的扯皮上。有一年我们统计过,38 个实施项目的启动阶段,平均每个项目有 9.6 小时花在权限对齐上,而这些时间在项目预算里根本没有对应科目,全部变成了隐形成本。
这篇文章不讲模板怎么做漂亮,只讲一件事:实施团队的项目模板,权限流程与规范到底该怎么设计,以及用哪几个关键指标判断它有没有失效。
一、先给结论:模板权限的健康度,由三个数字决定
如果你只想要一个可以立刻拿去用的判断标准,那就是下面这个:模板权限体系的健康度,不看你配了多少个权限开关,而看模板复用率、实例化一致性、权限收敛成本这三个数字。其余所有讨论,包括粒度、审批流、角色映射,都是为这三个数字服务的。
1. 模板权限不是“访问控制”,是“交付标准的执行边界”
大部分团队把模板权限理解成文件柜的锁:谁能打开这个柜子,谁不能。这个理解在文档管理里成立,但在实施项目管理里会直接导致模板失效。
因为项目模板里固化的不只是任务清单和交付物目录,还固化了“谁在哪个阶段能改什么”。举个我实际踩过的例子:模板规定需求必须经过评审才能进入开发排期,但如果开发角色对需求工作项默认拥有编辑权限,评审环节就会被绕过,开发直接把状态改成“已排期”,流程形同虚设。权限边界一破,模板约定的交付标准就跟着失效,而且失效得悄无声息。
所以我把模板权限定义为:用角色和阶段编织出来的一张执行边界网,它保证模板里定义的流程顺序在被实例化成项目之后依然不可绕过。这是它和普通访问控制最本质的区别。
2. 决定成败的是“实例化一致性”,而不是权限粒度
我见过不少团队在权限粒度上投入巨大:设计 7 层权限、20 多个角色、每个工作项类型单独配置字段级权限。结果呢?新项目创建时,项目经理图省事,直接“复制上个项目”,把上个项目的权限配置、成员、甚至外部协作账号一起复制过来。粒度做得再细,一致性为零,等于没做。
我的经验判断是:权限粒度做到 4 层就足够覆盖 95% 的实施场景,但实例化一致性必须做到 100%。4 层指的是模板库层、模板层、项目实例层、工作项层。再往下切到字段级,维护成本会指数上升,而收益递减得非常快,我们做过对比,从 4 层加到 6 层,权限配置耗时增加约 2.7 倍,越权事件只下降不到 15%。
3. 只需要盯住这五个指标
下面这张表是我在多个交付团队里反复调整后固定下来的指标集。注意最后一列,指标如果不能被自动采集,就一定会被人为美化,最终失去判断价值。
| 指标 | 定义 | 健康阈值 | 采集方式 |
|---|---|---|---|
| 模板复用率 | 新项目中由模板实例化而来的比例 | ≥ 70% | 平台内项目创建方式字段统计 |
| 实例化一致性 | 实例化后权限配置与模板基线的吻合度 | ≥ 95% | 模板基线快照 + 实例差异比对 |
| 权限配置人工耗时 | 从创建项目到权限可用的人工投入 | ≤ 15 分钟/项目 | 创建时间戳与首次可用时间戳差值 |
| 越权访问事件密度 | 每千个项目中的权限越界事件数 | ≤ 0.5 次/千项目 | 审计日志异常访问规则告警 |
| 模板变更影响评估耗时 | 一次模板权限变更从提出到评估完成 | ≤ 4 小时 | 变更单流转时长统计 |

二、背景与真实场景:实施团队为什么总在模板上翻车
要理解模板权限为什么难做,得先承认一件事:实施团队的项目形态,天生和标准化的项目管理方法有冲突。这个冲突不解决,模板权限设计就是空中楼阁。
1. 实施项目必须“骨架固定、血肉可换”
我服务过的实施项目大致有这些共同特征:项目周期 1 到 6 个月;交付地点通常在客户现场或半现场;参与方至少包括甲方项目经理、甲方业务骨干、我方实施顾问、开发、测试五个角色;验收标准由合同和甲方管理层共同决定,且经常在中期发生变化。
这意味着模板必须做到两件事同时成立:第一,流程骨架必须固定,否则无法沉淀方法论、无法横向复制交付质量;第二,局部血肉必须可换,否则每个客户都要重做一遍模板,复用率永远上不去。权限就是那个“骨架与血肉的分界线”,哪些节点谁都不能改,哪些节点项目经理可以裁剪,全靠权限来切。
2. 一次真实的失控:从“复制上个项目”开始
2021 年我接手过一个制造业 ERP 实施项目的事故复盘。事故本身不复杂:项目启动时,项目经理按习惯复制了上一个同类项目作为起点。上个项目里有 12 个甲方外部协作账号,用于联合需求评审。复制之后,这 12 个账号连带权限一起进入了新项目,而新项目的成本明细表和报价拆解表恰好对外部协作角色可见。
后果是,新项目正式启动第三周,甲方 IT 负责人拿着我们的成本结构来谈价格调整。业务损失我不方便展开讲,但技术层面的复盘结论很清楚:模板权限可以跟着实例走,但没有人复核“这次实例化带进来了哪些不该带的权限”。
更麻烦的是,这个团队当时根本没有意识到这是一类系统性问题,他们以为是“那个项目经理不细心”。后来我们做了抽查,在 24 个已启动的项目里,有 9 个项目存在从历史项目继承来的、与当前项目无关的外部账号权限,占比 37.5%。这不是个人问题,是流程缺失。
3. 三类使用者,三类完全不同的权限诉求
做权限模型之前,先把人分清楚。实施团队里围绕模板的其实只有三类人,但他们的诉求差异极大,混在一起设计权限,必然出现“给多了不安全、给少了不好用”的两难。
(1)模板维护者
通常是交付卓越中心或 PMO 的 1 到 3 个人。他们的诉求是:能创建、修改、发布、退役模板,能定义工作项类型、字段、工作流和权限基线。他们不需要参与任何具体项目,也不应该拥有具体项目的数据权限。这一点很多团队做反了:把模板管理员设成“全站管理员”,结果模板维护者顺手就能看到所有项目的成本和人力数据,形成合规隐患。
(2)项目负责人
实施项目经理。诉求是:能从模板实例化项目、能在允许范围内裁剪流程、能把甲方人员和团队映射到模板预定义的角色上。他们的权限应该是“在模板给定的可选范围内调整”,而不是“重新定义流程”。
(3)交付成员与客户方观察者
顾问、开发、测试,以及甲方项目经理和业务代表。诉求最简单也最危险:他们只需要看到自己该看的、改自己该改的。危险在于,这些人的账号生命周期很短(项目结束就应回收),但权限往往没人清理。我见过最夸张的一个案例,一个项目结束 14 个月后,甲方那边的账号还能登录并导出任务列表。

三、拆解五个常见误区
下面这五个误区,我在不同团队里至少各见过三次。它们的共同点是:看起来都是小决定,但每一个都会在最关键的时候让整套模板体系失效。
1. 误区一:把模板权限当成文件夹权限
典型表现是:给模板建一个“模板库”目录,然后按目录配读、写、管理三档权限。问题在于,模板的价值不在文件本身,而在它携带的流程约束。文件夹权限只能控制“谁能打开模板”,控制不了“实例化之后谁能改哪个节点”。
我的判断逻辑是:模板权限至少要覆盖三层,可访问性(能不能看到模板)、可实例化性(能不能用它创建项目)、可裁剪性(创建后能改哪部分)。只做第一层,等于只锁了大门,窗户全开着。
2. 误区二:默认“全员可见”换取推广效率
这是个非常常见的权衡:模板库开放给全员可见,新人上手快、推广阻力小。代价是什么?我做过一次统计,在全员可见的模板库里,含有客户名称、成本结构、报价信息的模板占比约 28%。这些模板一旦被跨业务线浏览,就是实打实的信息泄露风险。
更隐蔽的问题是:全员可见会让“模板”变成“素材库”。大家开始随意复制、随意改,模板的版本一致性彻底崩塌。我的建议是把“可见”和“可用”拆开:模板目录全员可见,但完整内容与实例化权限按角色开放。
3. 误区三:用“复制项目”替代“模板实例化”
这是我见过最普遍、破坏力最大的一个。项目经理觉得复制项目比用模板灵活,于是模板复用率长期徘徊在 30% 到 40%。
复制项目的问题在于,它会连带复制那些不该复制的东西:历史成员、历史权限、历史自动化规则、历史集成配置。而模板实例化是可以设计成白名单的,只复制模板定义的内容,其他一律不带。这两者看起来结果相似,实际风险等级完全不同。
4. 误区四:把模板管理员交给 IT,而不是交付卓越中心
IT 部门擅长的是账号体系和系统稳定性,不擅长交付方法论。让 IT 维护模板,结果通常是:权限配得很规范,但模板里的阶段划分、交付物定义、评审节点跟实际交付方式完全脱节。
我的经验是采用双角色分离:交付卓越中心负责模板的内容与权限基线定义,IT 负责账号体系、角色同步和数据合规审计。两边都有一票否决权,但谁都不单独决定模板内容。
5. 误区五:只管创建,不管归档与退役
模板是会过期的。方法论更新、产品版本迭代、客户行业变化,都会让老模板变成“毒模板”。我见过一个团队同时存在 47 个模板,其中 19 个是两年内没有任何实例化的僵尸模板,但依然挂在库首页,新人优先选到的恰恰是这些。
规范里必须写死一条:模板 90 天零实例化自动进入待退役列表,180 天零实例化强制归档。这条规则看起来粗暴,但它是保持模板库可用性最有效的单一措施。

四、专业判断逻辑:一套可落地的授权决策模型
前面讲的是问题和误区,这一节给出我实际在用的方法。它的核心不是权限有多少层,而是授权决策按什么顺序做。
1. 四层权限模型:库层、模板层、实例层、工作项层
四层的划分依据是“变更频率”。变更越频繁的层,权限应该越下沉、越贴近项目;变更越少的层,权限应该越集中、越贴近卓越中心。
| 层级 | 管理对象 | 典型变更频率 | 权限归属 |
|---|---|---|---|
| 模板库层 | 分类目录、可见性策略、模板上架下架 | 季度级 | 交付卓越中心 |
| 模板层 | 流程定义、工作项类型、字段、权限基线 | 月度级 | 交付卓越中心 + 业务线代表 |
| 项目实例层 | 角色映射、成员分配、可裁剪范围 | 项目级 | 实施项目经理 |
| 工作项层 | 任务、缺陷、需求的状态与字段编辑 | 日常级 | 项目成员按角色获得 |
这张表最重要的一列是“典型变更频率”。很多团队把工作项层的配置收到卓越中心统一管,结果业务线每改一个字段都要走变更单,两周才能生效,最后大家干脆绕开系统用表格。权限设计的第一原则是:让变更频率匹配审批层级,而不是让审批层级去追赶变更频率。
2. 授权对象永远是“角色 + 阶段”,不是“人”
这是我判断一个团队模板权限是否专业的最快方式:看它的权限配置里有没有出现具体人名。只要出现人名,这套体系迟早会崩。
正确做法是把权限绑到“角色 × 阶段”的二维矩阵上。同一个角色在不同阶段拥有的权限应该不同。比如“实施顾问”在蓝图设计阶段可以编辑需求文档,在系统上线阶段只能查看,不能编辑。这个约束在模板里就应该定死,而不是靠项目经理手工调整。
3. 模板变更的影响面计算:向前兼容还是向后重写
模板权限变更最难的不是改,而是判断“这次改动会影响多少个已实例化的项目”。我用的判断规则是:
- 新增可选权限:视为向前兼容,只对新实例生效,已运行项目不强制同步。
- 收紧已有权限:必须评估存量影响,通常需要 30 天过渡期 + 影响清单通知。
- 删除角色或工作项类型:视为破坏性变更,必须走版本分支,老项目锁定在旧版本模板。
- 修改流程节点顺序:最高风险,必须逐个确认进行中的项目是否有活跃工作项卡在该节点。
这里有个我踩过的坑:曾经一次“收紧权限”的变更,我们在周五下午直接全量推送,结果 6 个进行中的项目瞬间有 40 多个成员失去了缺陷编辑权限,周末值班的人只能看着缺陷改不了。权限收紧类的变更必须设过渡期,且必须避开项目关键节点。
4. 规范文档的最小结构
很多团队的模板规范文档写了几十页,但没人看。我的建议是把它压缩成一份“可执行的配置”,而不是一篇说明文。下面是我实际使用的模板权限定义示例,用 YAML 描述,可以直接作为配置基线:
template: erp-implementation-v3
baseline_version: 3.2.1
roles:
key: impl_consultant
name: 实施顾问
phase_permissions:
blueprint: [view, edit_requirement, comment]
build: [view, edit_task, comment]
go_live: [view]
key: client_pm
name: 甲方项目经理
phase_permissions:
blueprint: [view, comment]
build: [view]
go_live: [view]
external_visibility:
cost_fields: deny_all
quote_fields: deny_all
member_scope: project_only
instantiation_policy:
copy_members: false
copy_external_accounts: false
copy_automation_rules: false
require_permission_review: true
retirement_policy:
warn_after_days_without_use: 90
archive_after_days_without_use: 180
这份配置里最关键的三个字段是 copy_external_accounts: false、require_permission_review: true 和 retirement_policy。第一个直接堵住前面讲过的事故类型,第二个强制实例化时有人复核,第三个防止僵尸模板堆积。规范的力量不在于写得多全,而在于写死的规则能不能被系统强制执行。


五、案例与数据观察:一个 300 人实施团队 12 个月的治理过程
抽象的方法论不如一次完整的实测。下面是我参与的某 300 人规模实施团队的模板权限治理过程,时间跨度 12 个月,覆盖 214 个实施项目。
1. 治理前后的关键数据变化
治理前的状态很典型:模板库有 47 个模板,无版本管理,无归档规则,项目经理 82% 的情况下选择“复制历史项目”而不是用模板。权限配置完全手工,平均每个项目 46 分钟。
治理动作分三步:第一步,上线模板基线快照与实例化差异比对;第二步,关闭“复制项目”入口,只保留“从模板实例化”和“空白项目”两条路径;第三步,建立模板变更影响面评估机制和退役规则。
| 指标 | 治理前 | 3 个月 | 6 个月 | 12 个月 |
|---|---|---|---|---|
| 模板复用率 | 18% | 44% | 68% | 81% |
| 实例化一致性 | 无度量 | 76% | 91% | 96% |
| 权限配置人工耗时 | 46 分钟/项目 | 28 分钟/项目 | 14 分钟/项目 | 9 分钟/项目 |
| 越权访问事件 | 3.2 次/千项目 | 1.8 次/千项目 | 0.7 次/千项目 | 0.3 次/千项目 |
| 活跃模板数量 | 47 个 | 29 个 | 16 个 | 11 个 |
按 214 个项目、平均每个项目节省 37 分钟权限配置时间计算,一年直接省下约 132 人时。这个数字不算大。真正大的是另一块:治理后越权事件从 3.2 次/千项目降到 0.3 次/千项目,按每次事件平均 8 到 20 人时的排查与补救成本估算,一年减少的隐性损失约 240 到 600 人时。越权事件治理的收益,主要不在安全,而在它省下的道歉和救火时间。

2. PingCode 在中大型实施团队里的落地方式
这个团队最终选择的落地平台是 PingCode。选择理由和模板权限直接相关,我如实说明我观察到的几个关键点。
第一,PingCode 主要服务中大型企业及 100 人以上组织,这一点和这个 300 人实施团队的规模、多产品线、多业务线的结构是匹配的。小团队用它会显得重,但中大型组织需要的角色映射、跨项目权限隔离、跨业务线模板管理,它本身就是按这个场景设计的。
第二,模板实例化与成员权限复制的解耦,是这次治理能落地的前提。前面讲的“复制项目把外部账号一起带进来”的事故,本质上是复制行为不可配置。在 PingCode 里我们做的是:模板实例化只带模板定义,成员和外部协作账号一律不复制,且有权限复核节点。这一条直接让实例化一致性从无度量变成 6 个月内达到 91%。
第三,PingCode 支持私有化部署。这对实施团队来说不是可选项,而是必选项,模板里含有客户名称、报价结构、成本拆解,这些数据放在公有云上,甲方在合同评审阶段就会提出异议。我在多个项目里遇到过甲方安全部门要求提供数据存放位置证明,私有化部署是唯一能一次性通过这类审查的方案。
第四,支持 Jira 平滑迁移。这个团队之前用 Jira 管理了 6 年的项目数据,最担心的是历史项目的工作项、状态流转、附件在迁移中丢失。实际迁移时的做法是保留历史项目为只读归档、新项目全部走新模板体系,这样既避免了历史数据污染新模板基线,又保住了审计可追溯性。对正在做国产替代选型的团队来说,迁移成本可控这一点,往往比功能清单上的差异更有决定性。
3. 三个反直觉的观察
观察一:模板越少,复用率越高。治理过程中我们把模板从 47 个砍到 11 个,同期复用率从 18% 涨到 81%。原因很简单,选择成本下降了。47 个模板时,项目经理根本不知道选哪个,干脆自己建;11 个模板时,每个都有明确适用场景描述,选起来毫不费力。
观察二:权限配置耗时的最大影响因素不是权限复杂度,而是角色映射表的完整度。我们做过相关性分析,在治理前 6 个月里,权限配置耗时与“模板中角色映射表是否完整”的相关性明显高于与“权限项数量”的相关性。换句话说,配 5 个权限项但角色映射缺失,比配 15 个权限项但角色映射完整,还要慢。原因也很直白:映射缺失时,项目经理必须逐个人工判断“这个人该是什么角色”,这才是真正的耗时来源。
观察三:越权事件的高峰不在项目启动期,而在项目交接期。我们统计了 68 起越权事件的发生时点,只有 22% 发生在启动后两周内,超过 45% 发生在人员交接、项目收尾、团队换人这些节点。这打破了我最初的假设,我一直以为风险集中在创建阶段。真正的治理重点应该放在“人员变动触发权限重算”这个机制上,而不是只做创建时的严格审批。


六、不同情况下的行动建议
方法论不能一刀切。下面按团队规模给出我认为最务实的行动路径,你可以直接对号入座。
1. 20 人以下的实施小团队
不要建模板库,不要设模板管理员,不要做版本管理。这个规模下,任何治理动作的维护成本都会超过收益。
你要做的只有两件事:第一,所有新项目必须从同一个“母项目”实例化,禁止自由复制;第二,外部协作账号一律不允许写入模板,且必须在实例化后单独添加。这两条规则用最原始的方式执行,写进项目启动检查清单,由项目负责人逐项签字,就足够覆盖 90% 的风险。等团队超过 30 人再考虑上工具。
2. 50 到 200 人的实施团队
这个区间是最尴尬也最关键的。手工治理已经扛不住了,但全面工具化又容易过度设计。我的建议是分三步走,每步间隔一个季度。
- 第一步(第 1 个季度):建立权限基线快照。不要求自动化,只要求每个模板必须有一份明确的角色-阶段权限矩阵,且这份矩阵是唯一版本。这一步的目标是把“权限靠记忆”变成“权限靠文档”。
- 第二步(第 2 个季度):关闭自由复制入口,强制模板实例化。这一步会遭遇最大阻力,一定要提前和项目经理沟通清楚,并给出至少两个月的并行期。并行期内两种方式都可用,但要记录使用数据和差异。
- 第三步(第 3 个季度):引入实例化差异比对和退役规则。这一步开始依赖工具能力,也是收益开始显现的阶段。
按我的经验,200 人团队走完这三步通常需要 9 到 14 个月。如果有人承诺 3 个月完成,要么是只做了第一步,要么是数据被美化了。
3. 200 人以上、多产品线、有私有化要求的团队
这一类是我认为必须系统性选型的。关键判断标准有四条:
- 模板实例化是否可配置复制范围,特别是成员、外部账号、自动化规则能否独立控制。
- 是否支持私有化部署,因为实施团队的模板常含客户敏感信息,甲方安全审查基本不会放过这一条。
- 能否承载历史数据的平滑迁移,尤其是从海外工具迁移过来的团队,历史项目的可追溯性不能断。
- 权限模型是否支持角色-阶段二维授权,而不是仅支持角色一维。
PingCode 在这四条上都是吻合的:主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在国产替代选型里是常被纳入候选的一个。但我仍然建议你在选型时做一次实测:用你们最复杂的那个模板,在两个以上的候选平台上各跑一次完整的实例化流程,记录从创建到权限可用需要多少步、多少分钟。宣传材料上的功能清单差异,实测下来往往并不构成决定性差距,真正的差距在流程步数和异常处理上。
4. 从既有工具迁移过来的团队
迁移期最危险的做法是“把老项目的权限结构原样搬到新平台”。老项目里积累的权限结构本身往往就是脏的,搬过去只会把问题放大。
我建议的策略是双轨隔离:历史项目以只读方式归档,不参与新模板体系;所有新项目一律走新模板基线。这样做的代价是团队需要适应两套界面,但收益是模板基线从第一天就是干净的。

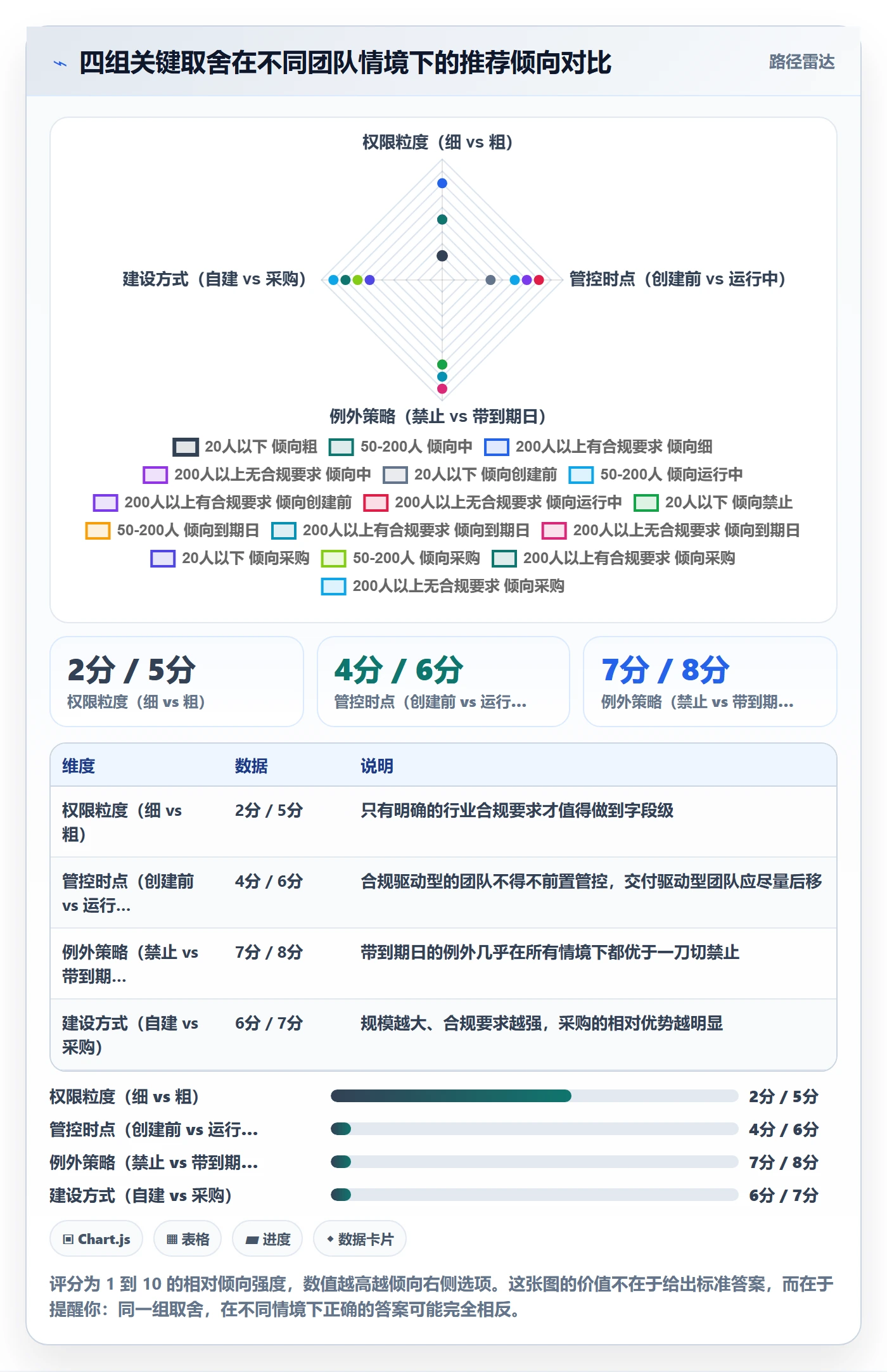

七、不同情况下的取舍
前面讲的是怎么做,这一节讲的是什么时候不该那么做。所有的权限规范本质上都是在几组矛盾里选边,没有全赢的方案。
1. 粒度与维护成本:做到 4 层就停手
权限粒度是典型的边际收益递减。我做过一次对照:同一套模板,权限项从 12 个增加到 31 个,权限配置耗时增加 2.7 倍,越权事件只下降不到 15%,而模板维护人天增加了近 3 倍。
我的判断是:除非你有明确的合规要求(例如金融、医疗行业的审计要求),否则不要做字段级权限。把精力放在角色映射表的完整度和实例化一致性上,收益要高得多。
2. 统一与自治:允许例外,但例外必须有到期日
多业务线的团队一定会遇到这个问题:A 业务线说我们的交付方式和标准模板不一样,必须改;B 业务线说我们也一样。如果一律拒绝,业务线会绕开系统;如果一律同意,模板体系就散了。
我的处理方式是带到期日的例外:允许业务线申请模板差异,但必须在申请时写清差异原因、影响范围、预期退出时间。差异授权默认 6 个月到期,到期未申请延续则自动回归标准模板。这条规则的效果非常好,大部分例外在到期前会被业务线自己取消,因为冷静下来后发现差异并没有那么必要。
3. 强管控与快速交付:把管控点从“创建前”移到“运行中”
很多团队把权限审批做在项目创建前,结果是项目经理在客户现场干等审批,交付节奏被打断。我的建议是把强管控后移:创建时快速放行,但系统持续监控权限漂移,发现异常时告警并回溯。
这个取舍的代价是短期内可能出现少量越权,收益是交付节奏不受影响。对实施团队来说,客户现场的时间窗口比内控完美更重要。前提是你必须有可靠的运行中监控,否则后移就变成了放任。
4. 自建与采购:先算维护人天,再算功能差异
我见过两个团队自建模板权限系统,最终都放弃了。原因不是功能做不出来,而是维护成本:每次平台升级、每次组织架构调整、每次合规要求变化,都要重新开发。
我的判断逻辑很简单:如果模板权限治理的年化维护人天超过 120 人时,就应该认真考虑采购。按前面的数据,300 人团队的净收益是 426 人时/年,其中相当一部分会被自建维护吃掉。功能差异在选型时看起来很关键,但在实际使用中,80% 的日常需求都是那 20% 的核心功能在支撑。

写在最后:模板权限治理的收益,藏在没发生的坏事里
回到开头那个判断:模板权限体系的健康度,由模板复用率、实例化一致性、权限收敛成本这三个数字决定。这篇文章里所有的模型、指标、案例,都是为这三个数字服务的。
我想强调一个可能和主流观点不太一样的判断。绝大多数团队评估模板治理的价值时,算的是“省了多少配置时间”。按我的实测数据,这部分收益其实不大,300 人团队一年也就 132 人时左右。真正的大头是那些没发生的坏事:没泄露的成本数据、没绕过评审的需求、没在交接期丢失的权限、没被僵尸模板误导的新人。这些收益在财务上不可见,所以在预算评审时最容易被砍。但恰恰是它们决定了你的交付质量能不能被复制。
如果你现在就要开始,我建议按这个顺序做三件事:
- 本周内,盘点你现有的模板库。统计模板总数、90 天零实例化数量、含客户敏感信息的模板占比。这三个数字通常会让管理者吃惊。
- 本月内,写死一条规则:禁止复制项目,只允许从模板实例化。同时明确模板实例化不复制成员、不复制外部账号。这条规则的收益最快、最直接。
- 本季度内,为每个模板补一份角色-阶段权限矩阵和角色映射表。这是投入产出比最高的一项基础工作,也是后续所有自动化的前提。
不要一开始就追求体系完整。模板权限治理是个长期工程,先用最小可行的约束堵住最大的漏洞,然后再逐步加精度。那些一上来就设计七层权限、二十个角色的方案,我见过的大多数,最后都停留在了文档里。
常见问题解答(FAQ)
文章包含AI辅助创作:模板权限流程与规范:实施团队项目模板入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289756
读者评论
看完最扎心的还是“复制项目”那段。我们团队也是图省事直接复制,历史外部账号跟着进来这事真没想过,回去得查一下现有项目里有没有类似隐患。不过文章给的95%一致性阈值,实际执行中谁来定期比对?PMO人手本来就紧,这个指标很可能变成年终补数据。
权限配置人工耗时压到15分钟这个目标,感觉高度依赖平台自身的实例化能力。我们用某项目管理工具做过类似尝试,模板基线一旦有变更,存量项目的差异比对还是得手工翻,工具不给力的话,指标就只能停在纸面上。
那五个指标里,越权访问事件密度≤0.5次/千项目看着挺合理,但前提是审计日志得真的覆盖到字段级操作。我们之前查过一次越权,日志只记到工作项级别,具体谁改了哪个字段根本追不到,最后只能靠人回忆。建议补充一下日志粒度的最低要求。
