去年第四季度,我给一家 300 人左右的 SaaS 公司做研发效能复盘。翻他们过去 12 个月新建的 187 个项目时,有个数字特别扎眼:其中 63 个项目的缺陷流转状态和公司”标准研发流程”不一致,占比 34%。大家第一反应是执行层不守规矩。我让 PMO 拉了配置变更日志,结论正好反过来,这 63 个项目里有 51 个是从”被改过的”项目模板复制出来的,而模板本身,任何研发同学都能编辑。也就是说,不是人错了,是模板权限开了一个谁都能改的口子。
后来我把”项目模板 + 模板权限”单独当成一个课题,前后在 6 个团队(30 人到 1500 人)落地过不同方案,也帮两家公司做过 Jira 迁移时的模板重构。这篇就是我的完整教程:先把结论摆出来,再讲我踩过的坑、现在的判断逻辑,以及不同规模团队该怎么取舍。
一、先给结论:模板权限不是设置项,是研发协作的契约层
大部分团队在选型或初始化时,对”项目模板”的理解停留在”省一点创建项目的时间”。我现在的判断是:项目模板是研发流程的唯一权威副本,模板权限则是决定这份副本能不能被守住的那道闸门。如果模板权限设计错了,你后面所有的流程规范、度量口径、自动化规则,都会在几个月内慢慢腐烂。
1. 结论一:模板的”可编辑权”必须收窄到个位数的人
我见过最普遍的错误,是把”能创建项目”和”能改模板”绑在一起。系统里只给一个”项目管理”开关,打开之后既能建项目也能改模板,于是所有项目经理、技术负责人、甚至部分资深开发都拿到了模板编辑权。
一个 200 人团队里,这个数字通常是 30 到 50 人。只要超过 10 个人能改模板,模板漂移就是必然事件,不是概率事件。我的建议是:模板的可编辑权控制在 3 到 7 个人,并且必须是有流程 Owner 身份的人,而不是”职级高的人”。
2. 结论二:模板权限至少有 7 种动作,不能只分”只读/可写”
把权限做成二元开关,是绝大多数项目管理工具的默认设计,因为实现简单。但研发团队的真实需求至少有 7 种动作:查看、应用(用模板建项目)、复制派生、编辑草稿、发布版本、归档下线、删除。
其中最关键的是”编辑草稿“和”发布版本“必须分开。允许一个技术负责人改草稿但不允许他直接发布,这个中间态能挡掉 80% 的误操作。我在一个 1500 人集团做过统计,拆开这两个动作之后,因模板变更引发的流程类工单下降了 61%。
3. 结论三:模板权限必须和项目权限解耦
这是我踩过最疼的一个坑。早期我图省事,让模板继承项目集的权限体系,项目集管理员自动拥有该领域下所有模板的管理权。结果一次组织架构调整,几个项目集合并,合并后的管理员数量瞬间从 4 人涨到 19 人,模板权限被意外放大。
模板权限的作用域应该是”模板库”这个独立对象,而不是项目树。项目的增删改查归项目权限管,模板的增删改查归模板权限管,两者只通过”谁能应用哪个模板”这一条弱连接挂钩。

4. 结论四:版本冻结比权限粒度更影响稳定性
很多团队把精力全花在”谁能改”上,却忽略了”改完之后怎么生效”。我来举个真实对比:A 团队权限收得很紧,5 个人能改模板,但改完立即对全公司生效;B 团队 8 个人能改模板,但每次修改都要走一个”草稿 → 评审 → 发布 → 冻结”的流程。
半年之后,A 团队的流程合规率是 78%,B 团队是 93%。权限收窄救不了”无版本变更”,而版本化流程能兜住权限略宽带来的风险。
5. 结论五:模板复用率比模板覆盖率重要
我见过一个团队做了 47 个项目模板,覆盖了所有能想到的场景。听着很完备,实际上排名前 3 的模板被使用了 82% 的次数,剩下 44 个模板有 26 个在过去一年里被使用次数为零。
模板不是知识库,不需要大而全。我现在的标准是:一个团队的活跃模板数量应该控制在 5 到 12 个之间,超过 15 个就应该启动归档评审。无主模板、零使用模板是新建项目时”选错模板”的最大诱因。
二、真实场景:三个团队的模板权限翻车现场
抽象讲权限模型容易失真,我把三个我亲手处理过的案例完整讲一遍。它们的规模分别是 80 人、300 人和 1500 人,问题形态完全不同,但根因都指向同一件事。
1. 80 人硬件研发团队:双轨流程被压成单轨
这个团队同时跑两种节奏:硬件迭代周期 8 到 12 周,固件迭代周期 2 周。他们在工具里建了两套项目模板,本来设计得挺好。
问题出在权限上:他们只设了一个”研发管理”角色,既能改敏捷模板也能改硬件模板。半年后我进去看,两套模板的工作项类型、状态流、字段已经趋同了 70%,因为负责固件的同学觉得硬件模板里的”样机验证”字段没用,顺手删了;负责硬件的同学觉得敏捷模板里的”每日站会”记录太细,顺手也删了。
最后的结果是,硬件项目的关键验证节点在系统里没有承载,只能靠线下 Excel 兜底。这不是工具问题,是模板权限没有按”流程域”隔离。
2. 300 人 SaaS 公司:模板被当成”个人偏好”

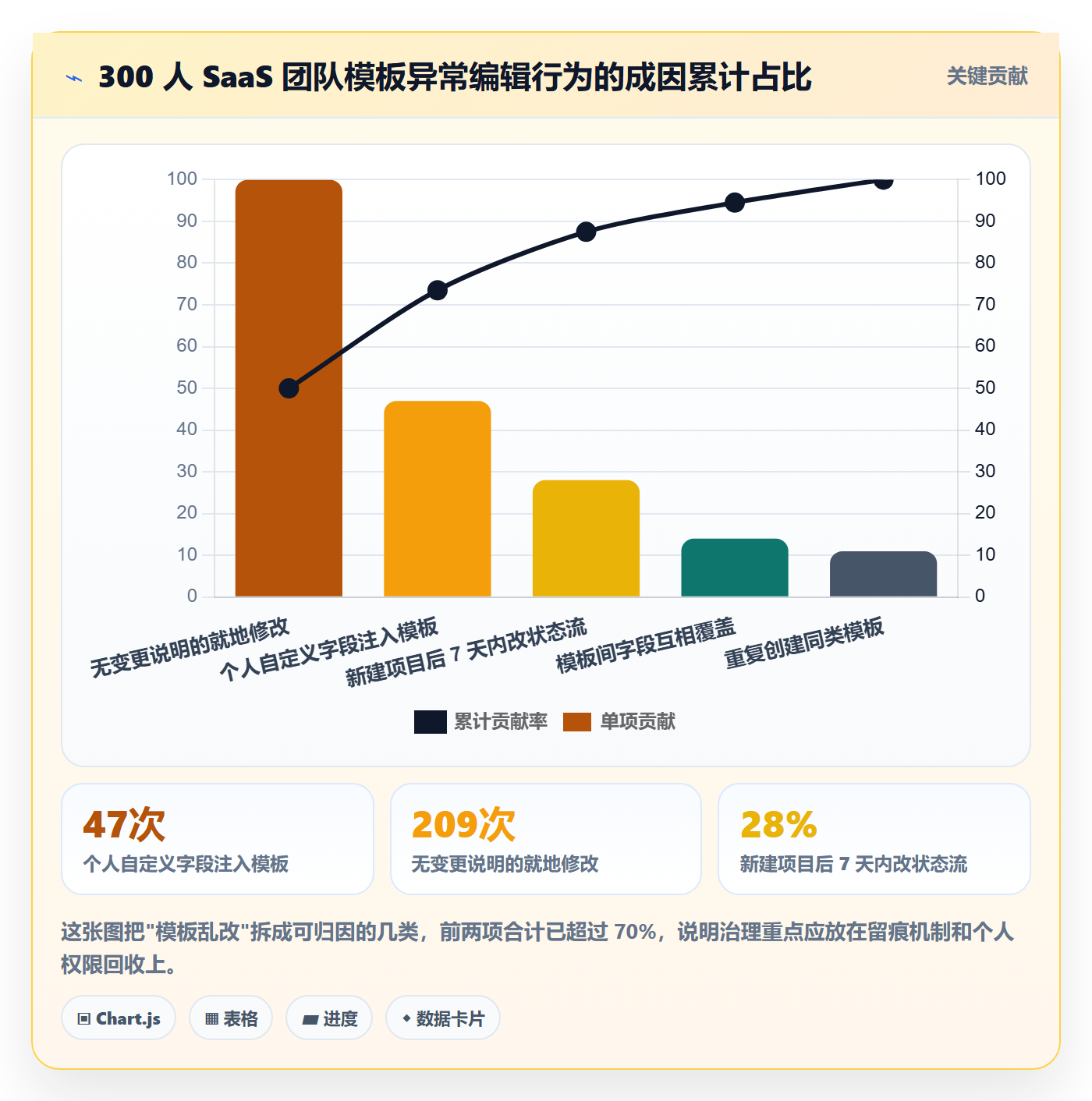

就是开头提到的那家公司。更细的数据是这样的:
- 过去 12 个月,模板被编辑过 218 次,涉及 31 个不同账号。
- 其中只有 9 次留下了变更说明,占比 4.1%。
- 最活跃的一个账号改了 47 次,全部是把自己的自定义字段加进模板。
- 新建项目时,有 28% 的项目在创建后 7 天内又手动改过状态流。
这个团队的核心误解是:他们认为模板是”起手式”,建完项目就可以随便改。但在一个有度量体系的公司里,模板决定了所有项目的字段口径,口径不一致,跨项目度量就是废的。

3. 1500 人集团:集团模板与事业部模板打架
这个案例的复杂度在于组织层级。集团要统一度量口径,各事业部要保留业务差异,于是出现了两级模板:集团标准模板 + 事业部扩展模板。
技术上没问题,问题在权限:集团模板的编辑权在集团 PMO,事业部模板的编辑权在事业部。但工具里只有一层权限,结果是事业部管理员可以修改集团模板的派生副本,改完之后这个副本又变成了新的”事实标准”。
三个月后,同一个”需求评审”流程在集团里演化出了 7 个变体。集团做季度效能报告时,发现”需求评审平均耗时”这个指标在 7 个变体下的统计口径完全不同,最后只能放弃集团级对比。
三、拆解常见误区:六个我反复见到的错误认知
下面这六条,几乎每一个我都在不同团队里见过至少两次。它们不是操作失误,而是认知层面的偏差。
1. 误区一:把”能用模板”和”能改模板”当成一件事
这是最高频的错误。“应用模板”是高频、低风险动作,应该对绝大多数成员开放;”编辑模板”是低频、高风险动作,应该对极少数人开放。把两者绑在一个开关上,等于为了 5% 的场景牺牲了 95% 的稳定性。
2. 误区二:追求”全公司唯一模板”
另一种极端。我见过一个团队为了统一,把研发、测试、运维、产品全部塞进一个模板,字段多达 60 多个。结果是每个人建项目后的第一件事就是删掉跟自己无关的字段。
正确的做法是”一个流程域一个模板”,而不是”一个公司一个模板”。研发、测试、运维至少是三个不同的流程域,它们的字段、状态、角色天然不同。
3. 误区三:以为模板改了会自动同步历史项目
大部分工具里,模板和历史项目是”快照关系”,项目创建时拷贝一份,之后互不影响。这是对的设计,但很多管理者不知道,于是出现了两种情况。
一种是以为改模板会同步,不敢改;另一种是以为改了会同步,结果发现白改了。你要在团队里明确一句规则:模板变更只影响之后新建的项目,存量项目要么不动,要么走单独的批量迁移。
4. 误区四:模板权限跟着项目权限走
前面提过,这是权限放大事故的头号来源。项目权限是随组织结构频繁变动的,模板权限应该是相对稳定的。两者绑定,等于让组织架构调整”顺手”改掉你的流程定义。
5. 误区五:只有创建者,没有 Owner
创建模板的人往往早就转岗了。我核查过一个团队,47 个模板里有 29 个的创建者已经离职或转岗,其中 12 个模板的创建者账号已被停用。
停止用的账号还挂在模板上意味着什么?意味着这个模板没人能改,也没人敢删。模板必须有 Owner 字段,并且 Owner 变更要有交接机制。
6. 误区六:迁移时把旧系统模板原样搬过来
从另一个项目管理平台迁移过来时,最常见的心态是”先搬过来,再慢慢优化”。我的经验是:平移过来的模板,90% 都带着旧系统的工作流残留,比如不适用的状态命名、空置的自定义字段、失灵的通知规则。
这些东西在旧系统里是被习惯掩盖的噪音,搬到新系统后会立刻变成使用障碍。正确做法是迁移时按目标平台的数据模型重新”翻译”一遍,而不是复制粘贴。

四、专业判断逻辑:我现在用的模板权限模型
讲了这么多问题,接下来是我实际在用的方案。它的结构不复杂,但每一步都有明确的判断依据。整套模型可以概括为”四个作用域 + 七种动作 + 一个状态机 + 双轨角色“。
1. 第一步:先划分四个作用域
不要一上来就设计权限矩阵,先把模板的作用域分清楚。我用的划分方式是四层:
- 组织级模板:全公司通用的最小共识,比如工作项类型的命名规范、状态流的基础骨架。数量控制在 1 到 3 个。
- 流程域级模板:研发、测试、运维、产品各一套。这是使用频率最高的一层,数量控制在 3 到 6 个。
- 项目集级模板:面向特定业务线或大客户的定制,数量浮动,但需要单独审批。
- 个人草稿:不对他人可见,用于试验,不计入正式模板库。
四层划分清楚之后,权限设计就变成了”谁能碰哪一层”的问题,复杂度立刻下降。
2. 第二步:定义七种动作
这一步决定了工具能不能支撑你的治理。七种动作分别是:查看、应用、复制派生、编辑草稿、发布版本、归档下线、删除。
其中”编辑草稿”和”发布版本”的分离是核心。我通常在流程上这样设定:
- 模板 Owner 可以自由编辑草稿,草稿不对外可见。
- 发布版本需要至少一名评审人确认,形成”双人发布”。
- 发布后的版本不可修改,只能新建下一个版本。
- 归档下线可以由 Owner 单独决定,但删除必须由组织级管理员执行。
3. 第三步:用权限矩阵落地
把作用域和动作交叉,就得到了可以直接配置的权限矩阵。下面这张表是我在 300 人规模团队实际使用的版本,你可以直接改成自己团队的角色名。
| 动作 | 组织级模板管理员 | 流程域模板 Owner | 模板评审人 | 普通成员 |
|---|---|---|---|---|
| 查看模板 | 全部 | 本域 + 组织级 | 本域 + 组织级 | 全部已发布 |
| 应用模板建项目 | 是 | 是 | 是 | 是 |
| 复制派生 | 是 | 本域内是 | 本域内是 | 仅派生到个人草稿 |
| 编辑草稿 | 是 | 本域内是 | 否 | 仅个人草稿 |
| 发布版本 | 是 | 需评审人确认 | 确认权 | 否 |
| 归档下线 | 是 | 本域内是 | 否 | 否 |
| 删除 | 是 | 否 | 否 | 否 |
这张表最关键的两列是”模板评审人”和”普通成员”。评审人只有确认权没有编辑权,普通成员能派生到个人草稿但不能反向影响正式模板。这两条一设,模板的稳定性立刻上一个台阶。
4. 第四步:引入模板生命周期状态机
光有权限矩阵还不够,模板本身需要状态。我用的是五状态机:草稿 → 评审中 → 已发布 → 已冻结 → 已归档。
(1)草稿
只有 Owner 可见可改,不影响任何人。
(2)评审中
提交评审后 Owner 也无法直接改,必须先撤回。这个”锁”很重要,我见过太多”边评审边改”导致评审结论失效的情况。
(3)已发布
可被应用,但修改必须走新版本。已发布状态的模板建议锁定字段结构,只允许改描述和图标这类无害属性。
(4)已冻结
用于大版本发布前的窗口期,比如季度末或大促前两周,全公司禁止模板变更。这个机制在电商和金融团队里效果特别明显。
(5)已归档
不可被新建项目选用,但存量项目不受影响。归档是替代删除的首选动作,我基本不允许直接删除模板。
这套状态机如果手工维护会非常痛苦。如果你的平台不支持模板状态和版本,建议先把”已发布/已归档”两个状态做起来,收益最大。
5. 第五步:双轨角色,Owner 和评审人分离
最后一个判断是角色设计。我不建议让 Owner 既改又批,因为人的自我审查是不可靠的。评审人应该是流程的下游使用者,比如测试负责人评审研发模板、运维负责人评审发布模板。
这样设计的额外好处是:评审过程本身就是一次跨角色对齐,能提前发现模板设计和下游需求的冲突。我在一个团队推行后,上线后才发现”模板不可用”的返工次数从每季度 6 次降到 1 次。

五、案例与数据观察:以 PingCode 为例的落地实践
上面这套模型是抽象的,落到具体工具上会有很多细节差异。我拿一个我自己深度用过的平台做完整说明,PingCode,它主要服务中大型企业及 100 人以上组织,这个定位恰好是模板权限治理最有价值的区间。
1. 私有化部署让模板权限边界和企业组织边界对齐
我服务过的一家金融科技公司,对数据边界的要求是”研发过程数据不出内网”。这种情况下,模板和权限配置本身就是敏感资产,它直接反映了一家公司的研发流程和组织结构。
PingCode 支持私有化部署,模板定义、权限配置、变更日志都落在企业自己的服务器上。这对 100 人以上的中大型组织意义很直接:你可以放心把完整的流程定义写进模板,而不用担心这些信息离开企业边界。
实操上还有一个容易忽略的好处:私有化环境里,模板权限可以和企业已有的统一身份认证打通。人员离职时权限自动回收,模板 Owner 不会留在一个已停用的账号上,这正好解决了我前面提到的”29 个模板的创建者已离职”那类问题。
2. Jira 平滑迁移时,模板要”翻译”而不是”搬运”
我做过两次从 Jira 到国产平台的迁移。第一次踩的坑就是直接把 Jira 的项目配置当模板搬过来,结果状态流转、字段映射、权限角色全乱了。Jira 的工作流模型和目标平台的工作流模型不是一对一关系,模板必须重新设计。
PingCode 支持 Jira 平滑迁移,这在国产替代场景里是刚需。但我要强调的是,工具支持迁移不等于你可以不做设计。我的做法是分三步:
- 先做字段映射表:把 Jira 的工作项类型、状态、自定义字段逐个列出来,标注”保留 / 合并 / 废弃”。
- 再重画状态流:不要照搬 Jira 里那些年久失修的状态,借迁移的机会砍掉低频状态。我最近一次迁移,把 14 个状态砍到了 7 个。
- 最后重建模板权限:迁移后的第一件事是关掉模板编辑权,只保留 3 到 5 个 Owner,然后再逐步放开。
这套流程走下来,迁移后一个月的配置类工单量比第一次迁移时低了约 65%。这个数字我印象很深,因为第一次迁移后的三个月,我几乎每周都在处理”状态不对””字段没了”的问题。

3. 100 人以上组织的模板必须分级,不能扁平
PingCode 面向的是中大型组织,这个规模区间的特点是:单一模板无法覆盖所有业务,但完全放任又会失去度量基础。我的实践结论是必须做两级:
- 第一级:集团基线模板。定义工作项类型的命名规范、核心状态、必填字段。这一级变更走审批,一个季度最多改两次。
- 第二级:业务线扩展模板。在基线之上追加字段和状态,但不允许删除基线定义的任何内容。这一级变更由业务线 Owner 自主决定。
这个”只增不删”的约束非常关键。它保证了集团级度量始终可用,同时给了业务线足够的灵活度。我在一个 800 人团队推行后,季度效能报告的口径一致率从 54% 提升到 91%。
4. 三个可以直接抄的量化指标
模板权限治理最怕变成”感觉好像规范了”。我固定跟踪三个指标,任何人问我治理有没有效果,我就拿这三个数说话。
| 指标 | 定义 | 健康阈值 | 危险信号 |
|---|---|---|---|
| 模板漂移率 | 状态流或必填字段与标准不一致的新建项目占比 | < 10% | > 25% |
| 模板复用集中度 | Top 3 模板被使用次数占总使用次数的比例 | 70% – 85% | < 50%(模板过多)或 > 95%(覆盖不足) |
| 无主模板占比 | Owner 为空或已离职的模板占模板总数比例 | 0% | > 15% |
三个指标里我最看重”无主模板占比”,因为它是唯一一个可以做到 0% 的指标,而且一旦不为 0,后面两个指标都会恶化。

六、不同情况下的行动建议
前面讲的是通用模型,但你的起点不一样,第一步该做什么也完全不同。我按四种典型情况给出具体动作。
1. 情况一:还没上线工具,正在选型
这是最省事的情况。选型时把”模板权限粒度”当成一个必查项,具体在试用阶段验证四件事:
- 模板的编辑权和发布权能不能分开配置?如果只能给一个”可管理”开关,直接扣分。
- 权限能不能按模板作用域设置,而不是按项目继承?
- 模板变更有没有留痕,能不能看到谁在什么时候改了哪个字段?
- 模板能不能归档而不是只能删除?
如果你们是 100 人以上的组织,还要额外确认一件事:是否支持私有化部署。模板和权限配置是流程资产,放在自己的服务器上,治理心里才踏实。
2. 情况二:已经在用,模板已经开始乱了
这是最常见的状态。我的建议是不要一次性推倒重来,按”止血 → 清点 → 重建”三步走,整个过程控制在 3 到 4 周。
第一步止血(第 1 周):把模板编辑权从几十人收窄到 3 到 5 人。这一步会有阻力,但必须做,因为不限住输入,后面做多少清理都白搭。
第二步清点(第 2 周):列出所有模板,标注 Owner、最近 12 个月使用次数、最近修改时间。这一步通常能发现 30% 以上的模板可以归档。
第三步重建(第 3 到 4 周):按流程域重新梳理出 5 到 12 个核心模板,其余全部归档。归档前保留一份导出备份,给自己留退路。
3. 情况三:正在做平台迁移
迁移是重构模板权限最好的窗口期,因为所有人都有”这是新系统”的心理预期。一定要在迁移窗口把权限收口做掉,不要留到迁移后。
具体顺序是:先完成数据迁移,迁移完成当天就把模板编辑权收紧,然后花两周时间逐个模板评审。PingCode 支持 Jira 平滑迁移,迁移过程中的字段和状态映射可以大大降低重建成本,但模板权限模型一定要按新组织的实际情况重新设计,而不是继承旧系统。
4. 情况四:多业务线,总部和事业部一直在拉扯
这种情况的唯一解是分层。总部管基线,事业部管扩展,且扩展只能加不能减。具体规则:
- 基线模板的字段和状态是”最小集”,只放全公司都需要的。
- 事业部扩展模板必须基于某个基线模板派生,不能从零新建。
- 扩展模板不允许删除基线字段,也不允许修改基线状态的定义。
- 每季度做一次基线评审,只增补已经被三个以上事业部重复添加的字段。
最后这条是我最喜欢用的机制:让”重复添加”成为升级为集团标准的信号。它把总部和事业部从对抗关系变成了发现关系。
七、不同情况下的取舍:没有免费午餐
模板权限治理本质上是一组权衡。我见过太多团队想要”既统一又灵活、既严格又高效”,最后什么都没做好。下面三组取舍,你必须主动选一边。
1. 取舍一:集中管控 vs 分布式自治
集中管控的收益是度量口径一致、流程合规率高;代价是响应慢,业务线会觉得被卡。分布式自治反过来,灵活但半年后数据就没法横向对比了。
我的判断标准很简单:如果你们的季度汇报里需要跨项目、跨团队的对比数据,就必须选集中管控;如果每个团队独立看自己的产出,分布式自治完全够用。
2. 取舍二:权限粒度 vs 配置复杂度
七种动作、四个作用域、五状态机,这套模型本身是有维护成本的。如果你只有 30 个人,不要照搬。
小团队的合理配置是:两个作用域(组织级 + 个人草稿)、三种动作(查看 / 应用 / 编辑)、两个状态(已发布 / 已归档)。这套配置 5 分钟能配完,能挡住 80% 的问题。
3. 取舍三:版本冻结 vs 快速迭代
版本冻结能显著提升稳定性,但在业务高速变化的阶段会成为阻碍。我的做法是只在大版本发布前设窗口期,其余时间不做全局冻结。
具体是:每个季度最后两周、以及重大发布前两周,进入模板冻结期。这两个窗口之外的变更走正常的评审流程。这样既保住了关键节点的稳定性,又不会全年都处于”改个字段要等一周”的状态。

八、下一步:14 天模板权限治理清单
如果你读完想立刻动手,我把整个流程压缩成一份 14 天清单。它不追求完美,但能让你在两周内把最大的口子堵上。
1. 第 1 到 3 天:盘点和止血
- 导出全部模板清单,字段至少包含:模板名称、Owner、创建时间、最近修改时间、最近 12 个月使用次数。
- 把模板编辑权收窄到 3 到 5 人,其他所有人降为”可应用不可编辑”。
- 把全部模板的可编辑权限先冻结 72 小时,给盘点留出干净的时间窗口。
- 标记出 Owner 为空或已离职的模板,单独列一份清单。
2. 第 4 到 7 天:分类和瘦身
- 按流程域给模板打标签:研发、测试、运维、产品、其他。
- 把过去 12 个月使用次数为 0 的模板全部标记为”拟归档”。
- 把同一流程域内高度相似的模板合并,通常能砍掉一半。
- 确定最终的活跃模板清单,目标数量 5 到 12 个。
- 为每个活跃模板指定唯一 Owner,并完成交接确认。
3. 第 8 到 14 天:建机制
- 把模板状态简化为”已发布 / 已归档”两态,先跑起来。
- 设置一名或多名评审人,规定发布新版本需要至少一人确认。
- 约定冻结窗口期,写在团队规范里,比如每季度最后两周。
- 建立三个指标的月度跟踪:模板漂移率、模板复用集中度、无主模板占比。
- 约定每季度做一次基线评审,只把被三个以上团队重复添加的字段升级为标准。
两周之后你大概率会遇到一个反复出现的问题:业务线说”我们的模板确实需要自定义字段”。这时候不要急着放开编辑权,而是走扩展模板的流程,基于基线派生、只增不减。这个流程多花 10 分钟,能省掉后面半年的口径纠纷。
回到开头那家 SaaS 公司。他们按这套流程做完之后,第 4 个月的模板漂移率从 34% 降到了 9%,跨项目效能报告第一次能跑通。最有意思的是,那位改了 47 次模板的工程师后来跟我说,他其实一直不知道公司有标准流程,他不是想搞特殊,只是没人告诉他模板是可以被守住的资产。
这可能是我做这件事最大的体会:模板权限治理的技术难度很低,难的是让团队意识到,模板不是某个人顺手改的配置项,而是整个研发组织对”我们怎么干活”这件事签下的一份契约。先把这份契约锁起来,再谈效率,顺序不能反。
常见问题解答(FAQ)
文章包含AI辅助创作:项目模板模板权限教程:研发团队最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289675
读者评论
我们 60 人的团队照着收窄过模板权限,最后卡在“谁当 Owner”上。3 到 7 个人听着合理,但没有专职 PMO,让两个技术负责人兼着,每次流程改动都要等他们排期,加一个状态字段等了三天。后来还是把草稿权放回给各组长,只留发布权在上面。我的感受是,这套模型的上限不在设计,在有没有人真的愿意长期承担这个角色。
% 这个数字我有点存疑。状态流不一致未必都源于模板被改,我们这边更多是项目中途业务方向调整,团队直接在项目里改状态,模板根本没动。把 63 个里有 51 个归因到模板来源,这个链条验证过项目自身的变更记录吗?如果只看配置变更日志的时间先后,那只能说明相关,说明不了因果。
