标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

2023 年我帮一家 180 人的 SaaS 公司做研发效能诊断,第一个动作不是看报表,而是把他们在用的 47 个项目模板全部导出,逐字段比对。结果很难看:47 个模板里有 19 套字段命名不一致,“需求状态”出现了 11 种写法,“完成”在 6 个模板里分别代表“开发自测通过”和“上线验收通过”。他们每个季度花 20 多个人天手工拼效能报表,拼出来的数字管理层不信,业务方也不认。

这件事让我确认了一个判断:绝大多数团队的数据分析做不起来,问题不在 BI 工具,也不在分析师,而在项目模板这一层就已经埋了雷。模板决定了你能采集到什么数据,采集什么决定你能算什么指标,能算什么指标决定你能做什么决策。这条链路是单向的,上游错一格,下游全歪。

这篇文章我把过去几年在几十个研发团队里踩过的坑、验证过的做法,按“模板设计,数据采集,指标建模,决策闭环”的顺序完整拆一遍。如果你正在做项目模板标准化,或者正准备从旧平台迁移到新平台,这篇内容可以直接当落地手册用。

一、先给结论:项目模板的本质是数据采集协议

很多团队把项目模板理解成“新建项目时省点事的预置看板”。这个理解从根上就偏了。模板在研发管理体系里承担的是三个角色:流程约束器、数据采集协议、度量口径字典。省事只是附带收益。

1. 结论一:模板的上限,就是度量的上限

你无法对一个没有被记录的事件做分析。需求从提出到上线走了多少天,取决于模板里有没有“需求提出时间”这个字段;缺陷从被发现到被修复花了多久,取决于缺陷工作项有没有“首次发现时间”和“修复完成时间”两个时间戳。

我见过不少团队抱怨“我们的交付周期算不准”。扒下去一看,模板里只有“创建时间”和“关闭时间”,中间的等待、返工、阻塞全部丢失。这不叫度量不准,这叫压根没采集。

2. 结论二:模板是流程的可执行版本,不是流程的文字版本

流程文档写在 Wiki 里没人看,写在模板里就绕不过去。状态流转的强制校验、必填字段的拦截、进入某状态时自动触发的通知,这些才是流程真正落地的地方。一份没有落到模板里的流程规范,执行率通常不到三成。

3. 结论三:数据分析全流程的第一道关卡不在 BI 里,在模板里

数据分析全流程通常被拆成采集、清洗、建模、可视化、决策五段。大部分团队把 80% 的精力放在后面四段,因为那部分看起来更“技术”。但真实情况是,采集层的问题会以放大数倍的方式传导到下游。

一个字段缺失,在采集层只是少填一次;到清洗层要写规则兜底;到建模层会变成口径争议;到决策层就是一场“到底该不该砍这个项目”的吵架会。

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

4. 一个反常识判断

我建议团队在“选平台”和“做模板”之间,把更多精力放在后者。原因是:主流项目管理平台在功能层面的差距,对 100 人以上团队的实际影响,远小于模板设计质量的差距。

同一个平台,模板设计得好,度量准确率能到 90%;模板设计得差,准确率可以低到 40%。而两个不同平台之间的度量准确率差异,通常不会超过 15 个百分点。这笔账很多团队算反了。

二、真实场景:模板为什么撑不过一个季度

先看一个我在多个团队反复观察到的现象:新模板上线第一个月使用率接近 100%,第六个月往往掉到 40% 以下,一年后基本只剩“新建项目时随手选一个”的作用。

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

1. 场景一:模板靠复制粘贴扩散

这是最常见的失控路径。团队最初只有一套模板,某个业务线觉得自己“流程特殊”,复制一份改了改;另一个业务线再复制改过的那一份。三代之后,原始模板的约束已经被稀释得面目全非。

我见过一家公司的模板复制链长达 11 代,祖孙模板之间“需求优先级”枚举值从 3 个膨胀到 17 个。这种失控不是管理问题,是缺少模板版本管理机制的问题。

2. 场景二:字段靠人自觉填

我做过一个抽样:在 5 个团队的 1,200 个已关闭需求里,自定义字段“需求来源”的填写率是 58%,“预估工作量”是 43%,“关联客户”只有 21%。这三个字段恰好是后续做需求价值分析和投入产出比分析的核心输入。

结论很直接:所有不设必填校验的非结构化字段,长期填写率一定会掉到 50% 以下。这不是执行力问题,是人性问题,任何团队都逃不掉。

3. 场景三:模板由不懂一线流程的人维护

很多团队把模板维护交给项目管理办公室或者工具管理员。这些人懂系统配置,但未必懂“测试同学在什么情况下会把缺陷退回给开发”。结果是模板里出现大量“看起来合理、实际用不了”的状态。

一个典型的失败设计是:缺陷状态设成“新建,处理中,已解决,已关闭”,但没设“已拒绝”和“重复”。测试同学遇到无效缺陷时无处可放,只能塞进“已关闭”,于是缺陷关闭率变成一个毫无意义的指标。

三、模板设计中最常见的七个误区

下面这七个误区,我在不同团队里几乎每次都会遇到至少三个。它们不是理论问题,每一个都会在数据分析环节以具体形式爆雷。

1. 误区一:把模板当成表单设计

表现是:字段列表拉得很长,但没有一个是服务于具体指标的。判断标准很简单,模板里的每个字段,都应该能回答“这个字段会被用在哪个报表、哪个指标、哪个决策上”。答不上来的,删掉。

2. 误区二:字段越多越好

字段数量和数据质量是反比关系。我的经验值是:一个工作项类型的自定义必填字段控制在 6 到 9 个之间,总字段控制在 20 个以内。超过这个量级,填写意愿和填写准确率都会断崖式下降。

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

3. 误区三:用状态代替阶段

状态和阶段是两件事。状态描述“当前处在什么处理环节”,阶段描述“属于哪个大流程段”。把两者混在一个字段里,会导致看板视图和度量模型互相打架。

正确做法是双字段结构:一个“阶段”字段(需求/开发/测试/发布),相对稳定,用于度量和分层;一个“状态”字段(待办/进行中/阻塞/完成),粒度更细,用于看板流转和日常协作。

4. 误区四:模板和度量由两拨人管

这是我见过代价最高的一个误区。模板由一个团队维护,效能报表由另一个团队(或外部供应商)做。结果是报表团队每季度都要写大量清洗脚本,模板团队每次改动都会让报表崩一次。

解决办法是把模板变更纳入度量口径变更流程:任何影响指标的字段改动,必须走一次口径评审。这件事听起来重,但比每季度返工一次报表轻得多。

5. 误区五:迁移时只搬数据,不搬规则

从旧平台迁移到新平台时,团队往往把注意力放在“历史数据能不能导过去”。但真正决定迁移成败的是规则迁移:旧平台的状态机、权限矩阵、自动化规则、字段枚举值,有没有在新平台里被等价重建。

我见过一个团队迁移后,历史缺陷的“关闭原因”字段全部变成空值,因为旧平台用的是一个自定义枚举,新平台没有对应字段。结果两年的质量趋势分析直接断档。

6. 误区六:把标准化等同于强管控

标准化不等于把所有团队的流程都摁成一样。合理的做法是分层:核心层(工作项类型、关键时间戳、完成定义)强制统一,协作层(视图、看板样式、通知规则)允许团队自选。

7. 误区七:模板没有版本和变更记录

模板改了,历史数据的含义就变了。如果“完成”的定义从“开发自测通过”改成“上线验收通过”,那这个字段在变更前后的数据不可直接对比。没有版本记录,你就永远不知道某个指标跳变是业务变化还是定义变化。

建议给每个模板打版本号,并在变更日志里记录三件事:改了什么、为什么改、影响了哪些指标。

四、专业判断逻辑:流程、字段、事件、指标的四层映射

讲完误区,说说我实际用的设计方法。核心思路是把模板设计拆成四层,每一层只解决一个问题,层与层之间严格对齐。

1. 第一层:流程建模,先画真实流程,不画理想流程

我通常会做三件事:找 3 到 5 个不同角色的一线同学各访谈 45 分钟;把一个真实需求的完整生命周期从提出到上线逐条复盘;把复盘出来的节点做帕累托排序,砍掉出现频率低于 5% 的旁支节点。

这一步最容易犯的错是照着理想流程画。理想流程里有“需求评审通过”这个节点,真实情况往往是评审开完,需求还在改。模板必须容纳真实情况,否则一线就会绕过模板。

2. 第二层:字段定义,每个字段都要有采集目的和取值约束

字段定义的完整规格应该包含六项:字段名、中文名、数据类型、必填性、枚举值或取值范围、数据来源(人工填写/系统自动/集成同步)。少了任何一项,下游都会出问题。

我在做字段梳理时,会强制每个字段写一句“消费者说明”,这个字段被谁消费、用来算什么。写不出来的字段直接进入待删除清单。

字段定义示例(YAML 结构,用于内部模板规范文档)
field_id: requirement_source

display_name: 需求来源

data_type: enum

required: true

enum_values:

customer_feedback # 客户反馈

sales_request # 销售需求

internal_ops # 内部运营

strategy # 战略规划

compliance # 合规要求

data_origin: manual

consumer: 需求价值分析报表 – 按来源统计投入产出比

change_log: v1.2 新增 compliance 枚举值,影响来源分布类图表可比性

3. 第三层:事件埋点,把流程节点变成可计算的时间戳

这一层是把“流程”翻译成“数据”的关键。每个状态流转都应该自动产生一条带时间戳的事件,而不是靠人在字段里手填日期。

手工填日期有两个致命问题:一是延迟填写导致时间失真,二是记忆偏差导致数据不可信。系统自动打时间戳的成本几乎为零,准确率接近 100%,没有理由不用。

4. 第四层:指标体系,指标必须能追溯到具体字段

我要求每个指标在定义文档里写清计算逻辑和依赖字段。举几个例子:需求交付周期等于需求上线时间减去需求进入开发阶段的时间;流动效率等于活跃时间除以总周期时间;缺陷逃逸率等于上线后发现的缺陷数除以总缺陷数。

如果某个指标依赖的字段在模板里不存在,那这个指标要么先补字段,要么直接不做。绝不接受“靠人工统计凑出来”的指标,这类指标撑不过三个迭代就没人维护了。

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

5. 四层一致性校验

设计完之后我会做一次反向走查:随便挑一个指标,沿着指标,事件,字段,流程节点的路径倒推一遍,看每一层是否都有对应物。任何一层断链,说明设计有缺口。

这个校验最好由不参与设计的人来做。设计者往往有“我知道它是什么意思”的隐含假设,旁观者能更快发现断点。

五、具体案例:一个 160 人研发组织的模板重建过程

下面这个案例来自我 2023 年到 2024 年参与的一个项目。客户是一家做企业服务的公司,研发加测试约 160 人,分 6 个产品线,原先用的是自建的一套轻量工具加大量 Excel 台账。

1. 案例背景与初始状态

他们当时的状态是:6 个产品线各有各的项目模板,字段定义互不兼容;效能报表由 2 名项目经理兼职手工整理,每月耗时约 26 人天;管理层对交付预测的信任度很低,多次出现承诺上线时间后延期两周以上的情况。

最要命的是数据断链。他们能算出“需求总数”和“已上线需求数”,但算不出需求在各阶段的停留时间,也无法回答“延期主要发生在哪个环节”。

2. 选型与迁移决策

在做平台选型时,他们列了三个硬性条件:一是要支持深度自定义工作项类型和字段,因为业务线差异确实存在;二是要支持私有化部署,因为客户数据合规要求明确;三是要能平滑承接历史数据,不能把过去两年的缺陷记录丢掉。

最终他们选用了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,在自定义工作项类型、字段级别权限、状态机配置这些维度上能满足多产品线的差异化需求,同时支持私有化部署,这对他们的合规要求是硬门槛。

值得一提的是 Jira 平滑迁移能力。他们财务系统那边还有一个使用多年的 Jira 实例,需要合并到统一平台。迁移过程中 PingCode 提供的字段映射工具帮他们保留了历史工作项的属性,避免了前面提到的“关闭原因字段全空”那类断档问题。这也是他们当时评估国产替代方案时最看重的一点。

3. 模板重建的六个动作

  1. 合并模板:把 6 个产品线的 23 套模板收敛到 3 套(标准研发、快速迭代、客户定制交付),核心字段完全一致。
  2. 字段瘦身:每个工作项类型的自定义字段从平均 21 个降到 9 个,必填字段控制在 6 个以内。
  3. 双字段结构:把原来的混合状态字段拆成“阶段”加“状态”两层。
  4. 时间戳自动化:把原来手工填写的 4 个日期字段改成系统自动打点,人工字段清零。
  5. 模板版本管理:建立模板变更评审机制,每次改动记录版本号和影响范围。
  6. 指标反向校验:从最终想看的 11 个指标倒推出需要的字段,删掉 3 个无消费者的字段。

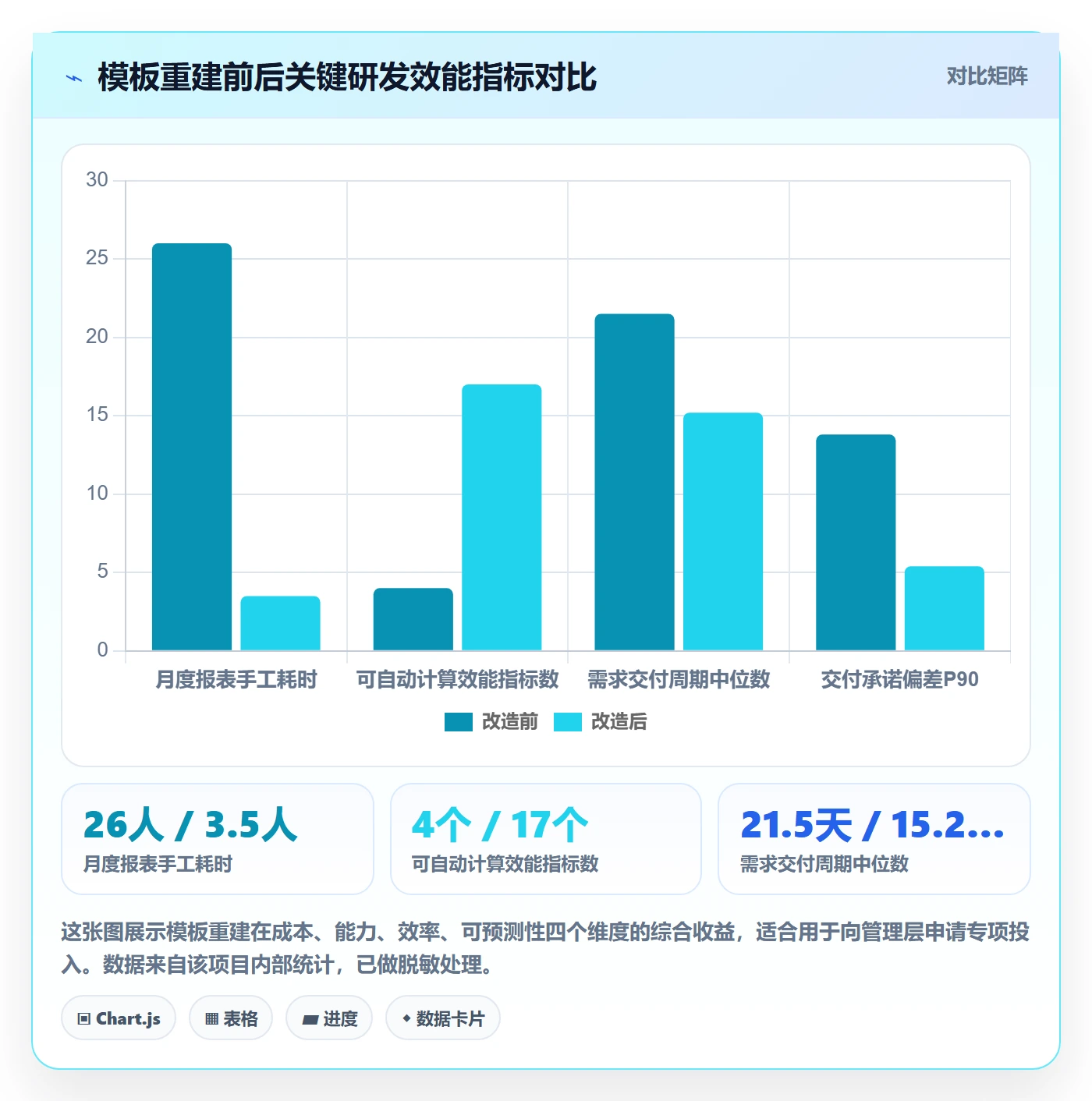

4. 上线六个月后的数据变化

我把关键指标的前后对比整理成了下面这张表。需要说明的是,这些数字里有一部分受业务节奏影响,不能全部归因于模板改造,但趋势是清楚的。

指标 改造前 改造后(6个月) 变化
月度报表手工耗时 26 人天 3.5 人天 -86.5%
必填字段填写率 58% 94% +36pp
可自动计算的效能指标数 4 个 17 个 +325%
需求交付周期中位数 21.5 天 15.2 天 -29.3%
交付时间承诺偏差(P90) 13.8 天 5.4 天 -60.9%
模板数量 23 套 3 套 -87%

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

5. 私有化部署带来的额外收益

这个案例里有一个容易被忽略的细节:私有化部署不只是合规满足,它还改变了数据使用的边界。因为数据不出内网,他们后来把效能数据和内部的代码仓库、发布系统做了打通,形成了从需求到上线的完整链路视图。

如果用的是纯 SaaS 方案,这条链路的打通会涉及跨系统的数据出境审批,推进难度会大很多。对 100 人以上、有明确合规要求或者希望做深度数据整合的团队,私有化部署的价值往往在第二年才真正体现出来。

6. 复盘中我印象最深的三点

第一,最难的不是技术配置,是让 6 个产品线接受“字段必须统一”。这件事最终是靠管理层拍板加一轮轮字段评审会解决的,花了将近七周。

第二,模板上线后第三个月出现了明显的回退苗头,有些团队开始私下加字段。抓住这个苗头的是月度模板巡检机制,如果没有这个机制,半年的成果可能在一个季度内被稀释掉。

第三,指标数量从 4 个涨到 17 个之后,实际被高频使用的只有 6 个。这提醒我:能算不等于要看,指标列表需要定期做减法。

六、数据分析全流程:从采集到决策闭环

模板搭好只是起点。数据分析全流程有五个环节,每个环节都有具体的验收标准和常见陷阱。我把这套流程在我带过的团队里跑过至少四遍,下面是可以直接照做的版本。

1. 采集层:追求完整,而不是追求多

采集层的验收标准只有一个:计算核心指标所需的字段,自动采集覆盖率是否达到 100%。注意是自动采集,不是人工填写。

核心指标通常包括:交付周期、周期时间分布、流动效率、缺陷密度、缺陷逃逸率、需求变更率、交付可预测性。这几项算不出自动采集覆盖率的团队,先回到第四章的字段定义重做。

2. 清洗层:把规则写进系统,而不是写进脚本

多数团队的清洗逻辑散落在各种脚本里,脚本作者离职后就没人敢动。我的做法是把可枚举的清洗规则前移到系统层,比如状态流转的合法性校验、必填字段拦截、异常值范围限制,让脏数据在产生的那一刻就被拦住。

真正需要放在清洗层的,是跨系统对齐相关的逻辑,比如代码提交与工作项的关联匹配、不同系统间时间戳的时区统一。这部分脚本要有版本管理和单元测试。

3. 建模层:指标分层,别混在一个大盘里

我习惯把指标分成四层:交付流动层(周期时间、流动效率、在制品数量)、质量层(缺陷密度、逃逸率、返工率)、可预测性层(承诺达成率、偏差分布)、工程健康层(构建成功率、部署频率、变更失败率)。

分层的好处是受众清晰。交付流动层给研发管理者看,质量层给质量负责人看,可预测性层给业务和管理层看,工程健康层给技术负责人看。混在一起做“研发效能大屏”,往往是所有人都不满意。

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

4. 可视化层:先定问题,再定图

我做效能看板时遵循一个原则:每一张图都对应一个明确的管理问题。回答“延期发生在哪个环节”用阶段停留时间堆叠图;回答“交付是否稳定”用周期时间分布直方图;回答“质量趋势是否恶化”用缺陷逃逸率折线加控制线。

反过来,如果一个图说不出它要回答什么问题,它就不该存在。我见过不少大盘塞了二三十个图,实际被点开的不到五个。

5. 决策层:指标必须绑定动作

这是最多团队缺失的一环。指标算出来了,然后呢?如果周期时间变长,谁负责、在多长时间内、采取什么动作?没有这一层,数据分析就只是装饰。

我的做法是给每个核心指标配一条“触发规则”和一条“响应动作”。比如在制品数量连续两周超过团队人数的 1.5 倍,触发“限制新需求进入”动作,由研发经理在周会上决定暂停哪些需求。

6. 反指标与健康度校验

任何被用作考核的指标都会被优化,这是必然的。所以我在指标体系里会主动设置反指标。比如用“缺陷关闭数量”考核测试团队,反指标就是“缺陷重开率”;用“需求交付数量”考核研发,反指标就是“上线后 30 天内紧急修复次数”。

反指标的作用不是考核,是报警。一旦反指标异常上升,说明主指标可能被以损害长期利益的方式优化了。

七、不同情况下的行动建议

下面按团队规模给建议。这里要强调一点:规模不是唯一的判断依据,但它是影响最大的单一变量。100 人是一个明显的分水岭,跨过这条线之后,靠人和靠机制的效果差距会急剧拉大。

1. 30 人以下的团队:先别做模板体系

这个规模做复杂模板体系,投入产出比很低。建议只做三件事:统一工作项类型(需求、任务、缺陷三种足够)、强制两个字段(提出时间、完成时间)、保证状态流转合法。其他全部放开。

这个阶段的目标是让数据不断链,而不是让数据很精细。

2. 50 到 100 人:建立模板负责人机制

这个规模需要一个明确的模板负责人角色,通常是项目管理办公室或者研发效能岗。职责是维护模板版本、处理变更申请、做季度巡检。同时开始建立指标分层,但指标总数控制在 8 个以内。

3. 100 到 500 人:平台化 + 分层标准化

这是最需要引入专业平台工具的区间。核心诉求是:支持多工作项类型的深度自定义、支持字段级权限、支持自动化规则、支持私有化部署以应对合规要求、支持历史数据平滑迁移。

PingCode 主要服务中大型企业及 100 人以上组织,在这个区间的适配度比较高。它的自定义工作项能力和状态机配置可以支撑多产品线的差异化需求,同时支持私有化部署,对数据主权有要求的团队可以重点评估。

标准化策略上,建议采用“核心层统一 + 协作层自治”的两层结构。核心层包括工作项类型定义、关键时间戳、完成定义、核心指标口径,这些必须全局统一;协作层包括视图、看板样式、通知规则、迭代节奏,允许各产品线自选。

标准项目管理指南:研发团队如何做好项目模板,数据分析全流程

4. 500 人以上:治理机制优先于工具能力

这个规模下,工具能力通常不是瓶颈,治理机制才是。需要建立模板治理委员会、变更评审流程、版本发布节奏、指标口径字典。这些机制的成本很高,但不做的话,数据资产会随着组织扩张迅速碎片化。

八、不同情况下的取舍

任何设计都是取舍。这一章我把几个最关键的取舍摆出来,说明我在什么条件下会选哪一边,以及代价是什么。

1. 取舍一:标准化程度 vs 团队自主性

标准化程度越高,数据可比性越强,但一线团队的不满也越强。我的判断线是:凡是影响跨团队比较和向上汇报的,一律统一;凡是只影响团队内部协作效率的,一律放开。

这条线执行起来会有争议,比如迭代长度算哪一类。我的处理方式是把它归到协作层,因为迭代长度不影响跨团队指标的可比性,只影响团队节奏。

2. 取舍二:自建 vs 采购

自建的优势是完全贴合,劣势是长期维护成本。我的经验是:100 人以下的团队,自建几乎一定是亏的;100 到 300 人之间要看是否有特殊合规要求;300 人以上如果有专职工具团队,自建才有讨论价值。

自建的隐性成本在于,你需要持续跟进工作流引擎、权限模型、集成生态、移动端适配这些领域的变化。这些投入很少有人能在立项时预估准确。

3. 取舍三:私有化部署 vs SaaS

私有化部署换来数据主权和深度集成自由度,代价是运维投入和版本升级滞后。判断标准可以简化为两条:是否有明确的合规或数据出境限制?是否需要把效能数据与内网系统做深度打通?两条中任一条成立,私有化就值得考虑。

如果两条都不成立,SaaS 的迭代速度和运维省心程度通常更划算。这个判断不需要纠结太久,因为它取决于外部约束,不取决于技术偏好。

4. 取舍四:度量深度 vs 采集成本

每增加一个指标,都会带来采集成本、理解成本和被误用风险。我的建议是设定一个硬上限:面向管理层的核心指标不超过 10 个,面向团队的作业指标不超过 15 个。

5. 取舍五:迁移彻底性 vs 上线速度

迁移时总有人主张“先上线跑起来,历史数据以后再补”。我的经验是:历史数据一旦不迁,基本就不会再迁了。而缺少历史数据意味着趋势分析全部失效,至少要等 6 到 12 个月才能积累出可用的基线。

所以在迁移决策上,我倾向于把规则迁移和历史数据迁移放在上线之前一次性完成,宁可上线晚三周,也不要留下数据断档。选择支持平滑迁移能力的平台,可以把这段时间压缩到可控范围。

九、下一步:30 天落地清单

最后给一份可以直接执行的清单。这是我在多个团队验证过的节奏,按周推进。

1. 第 1 周:现状盘点

  1. 导出当前所有项目模板,统计模板数量和字段清单
  2. 计算核心指标的人工补数耗时,作为基线
  3. 抽样 200 个工作项,统计关键字段填写率
  4. 识别现有指标中哪些口径存在跨团队争议

2. 第 2 周:流程与字段设计

  1. 访谈 3 到 5 个不同角色的一线成员,各 45 分钟
  2. 复盘 3 个真实需求的完整生命周期
  3. 做流程节点帕累托排序,砍掉低频旁支
  4. 输出字段定义文档,每个字段写清消费者说明

3. 第 3 周:模板配置与试运行

  1. 在目标平台上配置 1 到 3 套模板,不要超过 3 套
  2. 配置状态流转校验和自动时间戳
  3. 选 2 个团队试运行,收集一线反馈
  4. 同步搭建第一版看板,只放 6 个以内的核心指标

4. 第 4 周:推广与机制建立

  1. 正式推广,同时冻结旧模板的新建入口
  2. 建立模板变更评审流程和版本记录机制
  3. 指定模板负责人,明确巡检频率
  4. 给每个核心指标配一条触发规则和响应动作

5. 上线后的维护节奏

第二个月做第一次巡检,重点看字段填写率和模板私自复制情况。第三个月做第一次指标复盘,砍掉没人看的指标。第六个月做一次完整评审,评估是否需要调整模板版本。

回到最开始那家 180 人的公司。他们在做完模板重建之后,最大的变化不是报表变好看了,而是季度经营会上关于“交付为什么延迟”的争论从每次两小时缩短到了二十分钟,因为数据能直接给出答案,不需要靠猜。

项目模板这件事,做对了是杠杆,做错了是负债。它的价值不在于让你少点几次鼠标,而在于让你的每一个管理判断都有据可依。下一步最简单也最有效的动作,就是打开你现在的项目模板,数一数里面有多少字段是没人消费的,这个数字,大概率会超出你的预期。

常见问题解答(FAQ)

1. 项目模板到底该做多细?字段是不是加得越多越好?

我们团队之前吃过亏,模板字段一口气加了三十多个,结果大家填得怨声载道,最后一半字段是空的。现在我又怕砍太狠,后面做数据分析时发现关键信息没地方填,只能回头补录。到底怎么把握这个度?

判断标准只有一条:这个字段会不会被用来做决策或统计口径。会被用的留下,不会被用的砍掉。我的做法是把字段分三层:第一层是「机器必读层」,包括负责人、开始/结束时间、状态、优先级、所属迭代、需求来源,这些字段必须设成必填,因为它们是计算交付周期、延期率、需求吞吐量的原料;

第二层是「人读层」,比如验收标准、技术方案链接、风险备注,这类用富文本或附件承载,不设强校验,避免阻塞流转;第三层是「可选统计层」,比如业务线、客户等级、事故等级,只对特定类型的工作项开放。

经验数据是:单个工作项的必填字段控制在 8 到 12 个,填写耗时能压到 90 秒以内,字段填写完整率通常在 95% 以上;一旦超过 15 个必填项,完整率会掉到 70% 以下,后面所有报表都得打折扣。另外模板要版本化,改动记录留痕,避免老数据和新数据口径混在一起。

2. 需求、迭代、缺陷的模板要怎么设计,才能让后面做数据分析时口径对得上?

最痛苦的不是没数据,而是数据对不上:研发说迭代完成了 60 个需求,产品说只验收了 48 个,最后谁也说服不了谁。我现在负责搭度量看板,很怕一开始模板没设计好,后面全是脏数据要人工清洗。

核心是先把「口径」写进模板,而不是等报表阶段再解释。具体三步:第一步,定义唯一的状态机,比如需求状态固定为待评审、已排期、开发中、待测试、已验收、已上线、已取消,只允许这七种,禁止团队自建状态,否则同一件事在不同项目里叫法不同,汇总就是灾难;

第二步,定义时间戳语义,「完成时间」必须明确是测试通过时间还是上线时间,两者差异在多数团队能到 3 到 7 天,混用会让交付周期指标整体失真;第三步,写一份数据字典,把每个字段的含义、取值、谁负责维护写清楚,放在模板说明里,新人打开工作项就能看到。

判断依据是:任何进入看板的指标,都必须能追溯到某个字段的某个取值,追溯不到就说明模板缺字段,这时补字段比补数据便宜得多。

3. 模板做好了,研发团队就是不愿意用,老项目怎么迁移才不至于翻车?

我们推模板的时候遇到的最大阻力不是技术,是人:老项目一套状态,新项目一套状态,组长说「我们这样跑得挺好的」。强推怕影响交付节奏,不强推又永远是两张皮,这个过渡期到底怎么设计?

不要一次性全量切换,用「新项目强制 + 老项目冻结」的策略。新立项的项目必须按新模板创建,从第一天就干净;存量的老项目不做强制迁移,但要冻结状态机,只允许往完成方向流转,不允许再新增自定义字段,让它自然收尾。

同时挑一个痛点最明显的团队做样板,比如选那个天天被问「这个需求卡在哪」的组,用模板跑两个迭代,把交付周期从 14 天压到 10 天、延期需求从 9 个降到 3 个这样的真实前后对比拿出来,比任何培训都有效。

推行节奏上,第一个迭代只要求必填字段填全,第二个迭代再加看板视图,第三个迭代才上度量报表,让人有适应期。另外一定要给模板维护设一个明确 owner,通常是 PMO 或研发效能负责人,收集反馈按双周迭代更新,否则模板三个月后就会变成没人管的僵尸规则。

4. 基于项目模板沉淀的数据,数据分析全流程该怎么跑?该看哪些指标才不是自嗨?

我们已经有了一堆报表,燃尽图、工时统计、缺陷分布都有,但管理层看完只说了一句「所以呢」。我感觉是在堆指标,而不是在回答业务问题。想知道从采集到复盘,一个能闭环的分析流程到底长什么样。

我的做法是反向设计:先从决策问题倒推指标,再从指标倒推模板字段。第一步定问题,比如「为什么这个版本总是延期」,而不是「我们来看点数据」。第二步选指标,我通常只用四类:交付效率看需求交付周期,用中位数和 P85 两个口径,P85 才能暴露长尾卡点;

交付质量看缺陷逃逸率,即上线后发现的缺陷除以总缺陷数,做到 15% 以内算健康;过程健康看返工率,被重新打开的工作项占比超过 20% 说明需求评审或验收标准有问题;可预测性看承诺达成率,即迭代承诺的需求里按期完成的占比。

第三步固定采集节奏,指标每天自动刷新,但只在迭代结束和月度两个节点解读,避免天天盯数字造成动作变形。第四步必须落到动作:每个异常指标配一个负责人和一个假设,下个迭代验证假设是否成立。判断标准很简单,如果一个指标连续三个迭代都没有触发任何改进行动,就把它下线,报表不是越多越专业,能改变行为的才叫数据。

读者评论

袁
袁景行

模板决定数据上限我认同,但落地时最难的不是设计字段,而是给不同成熟度团队留例外。我们试过全公司统一必填字段,结果预研型项目为了绕过校验,直接建在文档里,数据反而更散。后来改成分层模板:核心字段统一,探索型项目只强制三个时间戳,数据回收率才上来。标准化最好配一条例外申请和定期回收机制,否则一线会用脚投票。

冯
冯若宁

迁移只搬数据不搬规则这点很真实。我们上次换平台,历史需求状态映射靠人工Excel,开始三个月报表全在解释口径。我的教训是迁移前必须做字段映射表和双跑期,至少一个完整迭代,还要有模板版本号和变更影响清单,否则后面每次改模板都像拆盲盒。模板负责人也不能只挂名,要能参加流程评审。

文章包含AI辅助创作:标准项目管理指南:研发团队如何做好项目模板,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/289344
