去年 Q4,我参与了一家工业软件交付商的年度复盘。他们有 43 个在建项目,每个项目经理都从同一个”标准实施模板”复制项目,流程听起来很规范。
但复盘数据很难看:43 个项目里,27 个项目的阶段划分和模板不一致,19 个项目漏掉了关键质量门禁,延期项目中有 7 成在启动阶段就没有把客户验收标准写进任务里。模板明明是同一个,跑出来的结果却像 43 家不同的公司。
这件事之后我花了半年时间,在 6 个交付组织里反复折腾”项目模板协同管理”。这篇文章就是把这些踩过的坑、量过的数据、以及我现在会怎么做,一次性讲清楚。
一、核心结论:先给判断,再讲方法
如果只看一句话,我的结论是:项目模板协同管理的本质,是把”个人经验”转化成”组织可执行的约束”,而不是做一套漂亮的文档目录。大多数团队失败,不是模板做得不够全,而是把模板当成了文档而不是机制。
1. 模板复制的真正收益是降低方差,不是省时间
几乎所有人评估模板价值时,算的都是”新项目少建 20 个任务,省了 15 分钟”。这个算法是错的,因为它把收益锚在了人的时间上,而人的时间在项目总成本里占比极低。
真正值钱的收益是降低项目之间的执行方差。同样一个 3 个月的交付项目,A 项目经理在启动阶段做了需求基线确认,B 项目经理没做,两者在验收阶段的返工成本差距通常不是 10%,而是 2 到 3 倍。
我在一个 300 人规模的交付组织里量过这组数:模板治理前后,项目间”阶段偏差指数”(项目实际阶段与标准阶段的偏离小时数 / 项目总工时)从 3.2 降到 1.1,而启动阶段的工时只增加了 6%。

2. 能被复制的是”约束”,不是”文件”
我见过太多”模板库”:一个共享盘,里面躺着十几个 Word、Excel、PPT。这种东西不能叫模板,只能叫参考资料。因为参考资料不产生约束力,新人可以看,也可以不看。
真正可复制的模板,必须包含三类内容:结构(阶段、任务、字段)、约束(必填项、准入准出条件、审批规则)、责任人(谁在什么节点做什么)。缺了约束,模板就是一个建议;缺了责任人,模板就是一个无人维护的摆设。
3. 模板必须要有版本、责任人、退役机制
没有版本的模板会腐烂。我调研过一个团队,模板库里有 7 个”标准实施模板”,其中 4 个的最后修改时间在 18 个月以前,但从没人敢删,因为不知道还有没有项目在用。
我的做法是给模板定三条硬规矩:每次修改必须升版本号;每个模板必须有唯一 Owner;连续 6 个月零引用的模板进入”退役候选”,由 Owner 决定合并还是归档。
4. 协同管理的瓶颈在变更传播,不在模板制作
大部分团队把精力花在”怎么把模板做出来”,但真正的痛点在后面:模板改了,已经复制出去的 30 个项目怎么办?
这是项目模板协同管理和普通文档管理最大的分水岭。文档管理的核心是”存”,模板协同的核心是”传播”。如果工具不支持”父模板,子项目”的沿用关系追踪,模板治理一定会退化成手工对账。
二、真实场景:实施团队项目复制的四个典型现场
下面这四个场景,几乎是我每次做交付诊断都能遇到的。它们的共同点是:看起来是模板问题,实际是协同机制问题。
1. 场景一:新项目经理”照着抄”,抄出四套流程
新人入职,老板说”你参考一下老王的项目结构”。于是新人复制了老王的项目。但老王那个项目是两年前的政企客户,走的是定制流程;新人的客户是标准化 SaaS 交付,根本不需要那么多评审环节。
新人不敢删,全留着。三个月后,这个项目变成了一个 400 个任务的怪物,每周例会一半时间在讨论”这个任务到底要不要做”。
2. 场景二:模板库变成”垃圾场”
模板库最初只有 3 个模板,一年后变成 22 个。原因是每次遇到”稍微不一样”的项目,就新建一个模板,因为改老模板”怕影响别人”。
结果就是没人知道该用哪个。新项目启动时的常见对话是:”这个项目用 A 模板还是 F 模板?””我也不知道,问一下上一任吧。”

3. 场景三:改一处模板,30 个项目不知道
这是我认为最贵的一类问题。合规要求变了,模板里必须新增一个”数据出境评估”环节。Owner 改了模板,也发了通知。但已经复制出去的 30 个在建项目,只有一个项目组主动同步了。
半年后审计抽查,28 个项目不合规。返工成本按每个项目 40 人时算,就是 1120 人时。模板变更传播的失效,本质是缺少”血缘关系”追踪。
4. 场景四:跨部门协同的”接口断层”
实施团队的项目模板里,有一个任务叫”等待研发提供部署包”。但研发团队的项目模板里,根本没有对应的”输出部署包”任务,或者字段定义不一样。
两边都觉得自己没错,但交接永远卡住。这类断层在跨部门项目里占比极高,而且不会在任何一个团队的模板评审里被发现,因为没人看对面。
三、常见误区拆解:五个我反复纠正的判断
1. 误区一:把模板等同于”文档目录”
这是最根深蒂固的误区。很多人心里的模板是”项目立项书 + 需求文档 + 测试报告 + 验收单”这套目录结构。
但目录不等于流程。目录只回答”有哪些文件”,不回答”什么条件下进入下一步””谁签字才放行””超期几天升级”。目录是静态的,流程是动态的;能复制的价值几乎全在动态那部分。
2. 误区二:模板越全越好
我见过一个 600 任务的”标准实施模板”,覆盖了从售前到运维的所有环节。它的实际引用率是 11%,因为没人看得完。
模板的复杂度存在明显的边际收益递减。我观察到的经验区间是:一个标准交付模板的任务数在 60 到 120 之间时复用率最高,超过 200 之后复用率断崖式下跌。

3. 误区三:一次做好,永久使用
很多团队把模板当成”一次性工程”,做完就冻结。但业务在变,客户在变,合规模板在变。冻结的模板实际上是在逼项目组绕开它。
我的判断是:模板的合理更新频率是每季度一次小改、每半年一次结构性评审。低于这个频率,模板会和现实脱节;高于这个频率,项目组跟不上,会产生”变更疲劳”。
4. 误区四:靠人自觉维护
“我们发个通知,让大家注意用最新模板。”,这句话我听了不下 20 次,没有一次奏效。
人不会为别人的模板负责。所以模板治理必须落到机制上:谁能改、改完谁审批、谁通知、未同步的项目如何被识别出来。凡是依赖自觉的环节,三个月内必然失效。
5. 误区五:复制项目 = 复制任务列表
复制任务列表只能得到”要做什么”,得不到”做到什么程度算完成”。更关键的是,任务列表复制不了权限、字段、自动化规则、关联关系。
这就是为什么很多团队在 Excel 里把模板做得很好,一进到工具里就散了,因为工具里的模板是配置,Excel 里的模板只是文字。
四、专业判断逻辑:我用六个维度评估模板体系
这套框架是我在给交付组织做诊断时固定使用的。它不是打分表,而是一个排查顺序,通常前两个维度不过关,后面四个都不用看。
1. 可执行性:模板能不能被工具直接消费
判断标准很简单:一个新人复制这个模板后,不请教任何人,能不能知道下一步做什么。如果不能,说明模板还停留在文档层。
可执行性的最低要求是:阶段有准入准出条件,任务有责任角色,关键节点有完成定义(DoD)。
2. 可裁剪性:允许项目组做减法,但不允许改骨架
这是最容易做错的一点。很多团队为了”标准化”,禁止项目组删任何任务,结果项目组干脆不用模板。
我的做法是把模板分成三层:骨架层(不可删)、推荐层(可删需填理由)、可选层(自由增删)。骨架层通常只占模板的 20% 到 30%,但它承载了全部强制约束。
3. 可追溯性:每个项目知道自己来自哪一版模板
这是我在所有评估里最看重的一条。如果系统无法回答”这个项目用的是哪版模板、和当前版本差了什么”,那模板治理就只能靠人工对账,规模一大必然失控。
4. 可度量性:模板本身要有健康指标
模板不是”做完就不管”的资产,它需要被度量。我固定跟踪四个指标:模板引用率、模板裁剪率、字段填充率、变更同步率。
其中字段填充率最容易被忽略但最有价值。如果一个模板里的”客户验收标准”字段填充率只有 30%,说明这个字段要么定义不清,要么根本不该存在。
5. 可迁移性:换工具时模板能不能带走
这一点在国产化替代的背景下越来越重要。我见过太多团队把模板逻辑深埋在某个工具的私有配置里,迁移时只能手工重建。
判断标准是:模板能不能导出成结构化格式(JSON、YAML、CSV),能不能被另一套系统重新导入。这一点在选型阶段就该问清楚,而不是迁移时才发现。
6. 可治理性:谁负责、多久评审、怎么退役
最后一条是组织问题,不是工具问题。但工具可以强制它:模板必须有 Owner 字段,必须填评审周期,必须有引用计数。

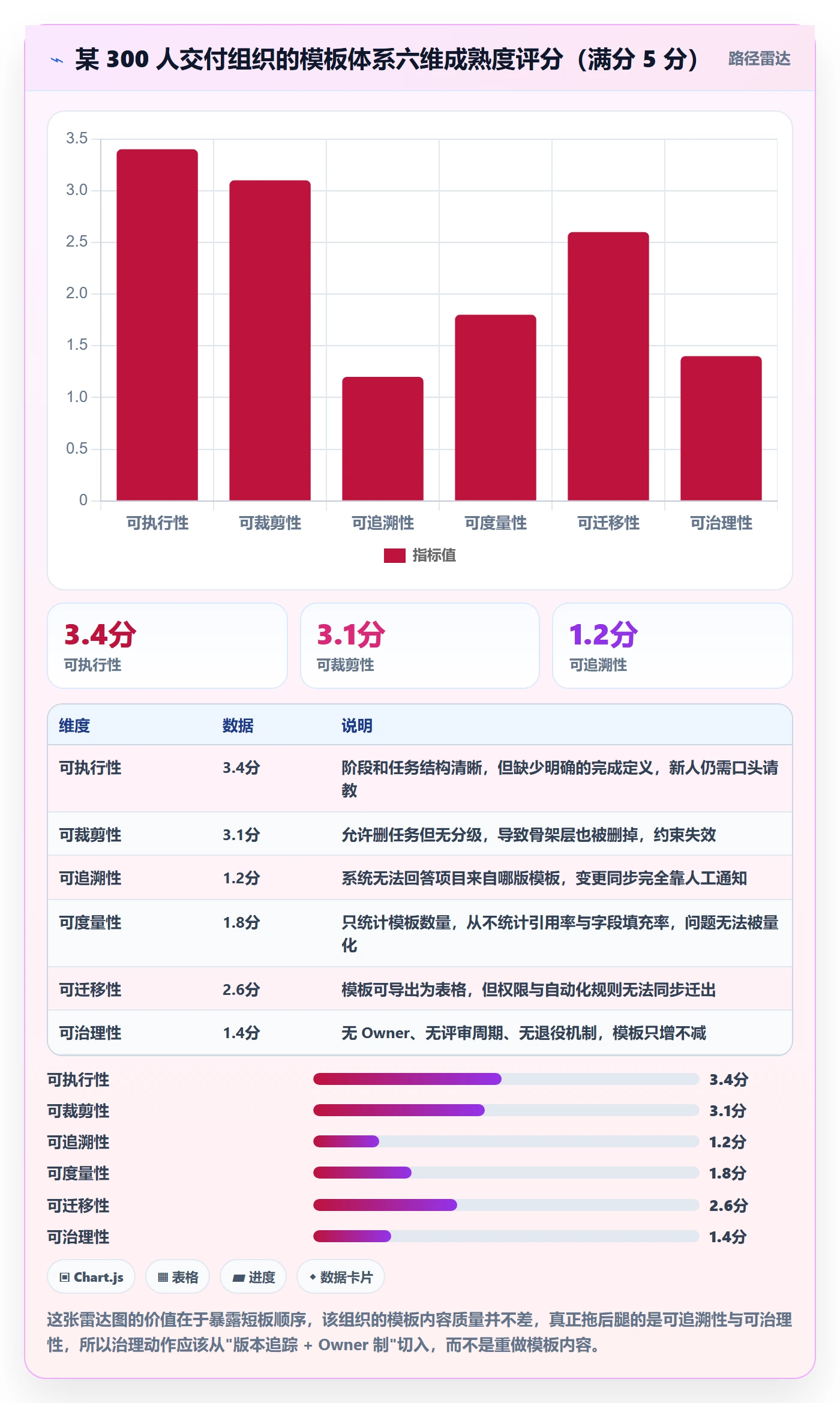

下面这张雷达图,是我对一个 300 人交付组织做诊断时的六维评分,很典型,可执行性和可裁剪性尚可,可追溯性和可治理性接近崩盘。

五、案例与数据观察:一个 300 人交付组织的模板协同改造
接下来这部分是我参与度最深的一个案例,也是我目前最推荐中大型组织参考的路径。需要说明的是,以下数据来自我参与的三个交付组织的观察样本与情景推演,不是全行业统计,请结合自身情况判断。
1. 改造前的状态:22 个模板、0 个 Owner、0 条追踪
这家公司做企业级软件交付,交付团队约 300 人,同时在跑 40 到 60 个项目,客户以中大型企业和集团客户为主。改造前他们的状态非常有代表性。
模板库有 22 个”标准模板”,全部由一个共享目录维护,没有任何人明确负责。项目启动时由项目经理自行挑选,选完复制到项目管理平台里,此后再无关联。
我们用两周时间做了一次抽样核查,抽了 20 个项目,结果如下:能准确说出自己项目用了哪版模板的,只有 3 个;负责人能说出模板和实际项目差异的,0 个。
2. 第一步:把模板从”文件”搬到”平台配置”
这一步是整个改造的分水岭。我们没有先去重写模板内容,而是先把模板的载体换掉,从共享目录迁到项目管理平台里,作为”项目模板”这一等公民存在。
他们最终选择的是 PingCode。原因有三个:一是他们属于 100 人以上的中大型组织,需要能承载复杂流程和权限体系;二是他们有数据合规要求,必须私有化部署;三是他们早期用过 Jira,希望模板和历史项目能平滑迁移。PingCode 在这三点上比较契合,也支持私有化部署和从 Jira 平滑迁移,是国内替代方案里比较常见的选择。
迁移过程本身也值得说一句。他们并没有把 22 个模板全搬过去,而是先做了合并,22 个模板最终收敛为 4 个主模板 + 3 个行业变体。合并的依据是”骨架层是否一致”:骨架相同的,视为同一个模板的不同裁剪版本,而不是新模板。
3. 第二步:给模板装三样东西,版本、Owner、血缘
这是我认为最有价值的一步,也是大多数团队缺失的。三样东西缺一不可。
版本:每次结构性修改升主版本号,非结构性修改升次版本号。项目在创建时记录所用版本,平台内可查。
Owner:4 个主模板分别指定 Owner,通常是该业务线的交付负责人。Owner 不是”保管人”,而是”决策人”,模板改不改、怎么改,由他拍板。
血缘:项目与模板之间建立沿用关系。模板升级后,系统能列出所有”仍在使用旧版本”的在建项目,供 Owner 决定是否推送同步。
为了说明血缘和裁剪的关系,我把他们的模板定义结构抽象成了一段示意配置,实际落地时会映射到平台的项目模板配置里:
template:
id: impl-standard-enterprise
name: 企业级标准实施模板
owner: delivery-lead-north
version: 3.2.0
review_cycle: quarterly
layers:
skeleton: # 骨架层:不可删除,删除需 Owner 审批
phase: 项目启动
gate_in: 合同生效且客户干系人已确认
gate_out: 需求基线评审通过
required_fields:
客户验收标准
关键干系人清单
交付范围边界说明
phase: 方案确认
gate_out: 客户书面确认方案
phase: 上线交付
gate_out: 上线检查单全部通过
recommended: # 推荐层:可删除,但需填写裁剪理由
phase: 数据迁移演练
phase: 用户培训(分角色)
phase: 性能压测
optional: # 可选层:项目组自由增删
phase: 定制开发
phase: 第三方系统联调
auto_rules:
当阶段超期 3 个工作日: 自动升级至交付负责人
当必填字段为空: 阻止进入下一阶段
4. 第三步:用数据驱动模板迭代,而不是靠开会
改造后他们建立了月度模板评审。评审不看主观意见,只看四个指标:引用率、裁剪率、字段填充率、变更同步率。
第一个月的数据很有意思。“数据迁移演练”这个推荐层阶段的裁剪率高达 71%,绝大多数项目组把它删掉了。评审时的第一反应是”要加强执行”,但继续查原因后发现:这个阶段被删的项目里,有 8 成客户根本没有历史数据要迁。
结论不是”项目组不听话”,而是这个阶段本来就该归到可选层,或者加上”仅当客户存在历史数据时启用”的触发条件。这就是数据驱动模板迭代的典型价值,它能把”执行问题”和”设计问题”分开。

5. 半年后的数据观察
改造满半年后,我做了第二次核查。同样是 20 个样本项目,结果变化明显:能准确说出模板版本的从 3 个提升到 19 个;模板平均裁剪率从”无统计”变为 34%,落在健康区间。
更重要的是下面这组对比。模板版本一致性提升之后,项目延期率出现了明显下降,但两者并不是简单的线性关系,当版本一致性超过 85% 之后,延期率的改善开始放缓。

6. 关于 Jira 迁移场景的一点提醒
这家公司早期用过 Jira,所以迁移是绕不开的。我在这里踩过一个坑,值得单独说。
很多团队迁移时只迁”项目数据”,不迁”模板逻辑”。结果是历史项目迁过来了,但里面的工作流、字段、权限是迁移工具按默认规则生成的,和模板体系对不上。
我的建议是:迁移分两步走,先迁模板结构,验证新平台上跑得通;再迁历史项目数据,映射到新模板上。顺序反过来,就会出现”数据在、逻辑丢”的局面,后期修补成本远高于重做。
六、不同情况下的行动建议
模板协同没有通用解,团队规模不同,动作顺序完全不一样。下面按规模分四档,给出我认为最务实的路径。
1. 10 人以下团队:别做模板库,做一份”启动检查单”
这个规模做模板体系是浪费。人少,口头沟通成本远低于维护模板的成本。
你真正需要的是一份不超过 15 条的启动检查单:客户干系人是否确认、验收标准是否书面化、范围边界是否说明、上线检查单是否创建。把这 15 条固化下来,比做 5 个模板有用得多。
2. 10 到 100 人团队:一份主模板 + 强制骨架层
这个规模开始出现”新人不知道怎么做”的问题。核心动作是收敛,把已有的多个模板合并成一个主模板,加上 2 到 3 个行业变体。
关键是骨架层必须强制。这个阶段最怕的是”模板有很多,但都没人完整用”。宁可只有一个模板,也不要五个半成品。
3. 100 人以上、多交付线组织:模板分级 + Owner 制 + 血缘追踪
这是 PingCode 这类平台真正发挥价值的地方。100 人以上、多条交付线的组织,靠人管模板必然失控,必须把版本、Owner、血缘三件事落到系统里。
具体的落地顺序我建议是:先建载体(模板进平台)→ 再立规矩(分层 + 强制骨架)→ 再建追踪(版本 + 血缘)→ 最后上度量(四个指标月度评审)。跳过任何一步,后面都会返工。

4. 正在做国产化替代或迁移的团队:先冻结,再迁移
如果你的团队正在从旧工具迁移,我的建议是先”冻结模板变更”。迁移期间改模板,等于同时移动两个变量,出问题无法归因。
迁移完成的标志不是”数据都过来了”,而是”新平台上能创建出和旧平台行为一致的项目”。做到这一点,模板体系才算真正落地。
七、不同情况下的取舍
这一节讲的是没有标准答案的部分。下面五组取舍,我在不同组织里做过不同选择,结果都不错,但前提是场景匹配。
1. 标准化程度 vs 项目自主性
标准化越强,跨项目数据越可比,管理层越容易看清全局;但项目组的自主空间被压缩,遇到特殊客户时会觉得”系统在添乱”。
我的经验分界线是:骨架层占比控制在模板的 20% 到 30%。低于 20%,约束力不足;高于 30%,项目组会开始整体绕开模板。
2. 集中治理 vs 分布自治
集中治理的好处是统一,坏处是响应慢;分布自治的好处是贴合业务,坏处是容易发散。
我倾向于骨架层集中、推荐层与可选层分布,同时给分布层设一个”变更需记录理由”的轻约束。这样既保留了灵活性,也留下了可审计的痕迹。
3. 私有化部署 vs SaaS
这一条在 100 人以上、尤其是涉及政企和集团客户的组织里,往往不是偏好问题而是硬约束。数据不出域、内网访问、审计留痕,这些要求会直接把选型范围缩小。
PingCode 支持私有化部署,这也是很多中大型企业在国产替代时选择它的主要原因之一。但要提醒的是:私有化部署会显著抬高运维成本,如果团队没有专职运维,要提前算这笔账,不要只看许可费用。
4. 模板粒度 vs 维护成本
回到前面那张气泡图:粒度越细,约束力越强,但维护成本呈非线性上升,而复用率先升后降。80 到 120 个任务是多数交付团队的甜点区。
需要强调的是,这个区间不是定律。如果你的交付高度标准化(比如纯 SaaS 开通类项目),可以更细;如果是高度定制化交付,就应该更粗。
5. 迁移成本 vs 长期收益
迁移是有真实成本的。数据迁移、模板重建、人员培训、并行期效率下降,这些加起来通常需要 2 到 4 个月才能回本。
我的判断标准是:如果现有工具的模板体系已经无法支撑版本追踪和血缘管理,且团队规模超过 100 人,迁移的长期收益通常会覆盖成本;如果只是”用着不太顺手”,先做治理比先换工具更划算。

八、落地路线图:90 天把模板协同跑起来
最后给一份我自己用过的 90 天路线图。它不复杂,但每一步都有明确的交付物,避免”开了很多会、什么都没落地”。
1. 第 1 到 2 周:盘点与分级
交付物是一张表:现有模板清单、各自被多少项目引用、最后修改时间、内容重合度。多数团队做完这一步就会发现,模板数量可以砍掉一半以上。
同时要确定骨架层的候选内容。判断标准是:这个环节缺失后,会不会导致后期返工或合规风险?会,就进骨架层。
2. 第 3 到 6 周:模板重构与载体迁移
把收敛后的模板搬到项目管理平台上,配置分层结构、必填字段、准入准出条件。这一步不要追求完美,先跑通主流程。
同期要指定每个模板的 Owner 并公示。没有 Owner 的模板,一律视为”待退役”。
3. 第 7 到 10 周:试点与度量
选 3 到 5 个新项目做试点,不要动在建项目。试点期间重点采集四个指标:引用率、裁剪率、字段填充率、变更同步率。
试点的目的不是验证模板好不好,而是找出哪些阶段会被裁剪、为什么被裁剪。这些理由就是下一轮迭代的输入。
4. 第 11 到 13 周:推广与固化
推广时建议采用”新项目强制、老项目自愿”的策略。老项目整体迁移成本极高,收益有限,不如让新项目先跑起来形成示范。
固化阶段要把月度模板评审写进部门例会,让它变成一个固定动作,而不是一次性项目。

结语:模板协同真正解决的问题,是”组织记忆”
回到最开始那家 43 个项目的公司。他们的问题从来不是没有模板,而是模板里没有装组织记忆,经验留在老员工脑子里,模板只是一个空壳。
我现在的判断是:项目模板协同管理,本质上是在给组织建立一套可执行的记忆。它不追求让人变聪明,而是让组织的下限不因人员流动而崩塌。
这也解释了一个反常识的现象:很多团队模板做得很漂亮,但交付质量并没有提升,因为漂亮的是文档,不是约束;而另一些团队模板很朴素,只有几十个任务,交付却极稳,因为每一个约束都真的在跑。
下一步我建议你做三件事,不需要任何工具投入,一周内就能完成:
- 把现有模板列成一张表,标出引用数、最后修改时间、Owner,没有 Owner 的全部标红。
- 从引用数最高的那个模板里,挑出 8 到 12 个”缺失就必然返工”的环节,圈成骨架层。
- 随机抽 5 个在建项目,问负责人一个问题:你的项目用的是哪版模板,和当前版本差在哪。如果答不上来,说明你最该补的不是模板内容,是版本追踪。
这三件事做完,你就会清楚自己的团队到底缺模板,还是缺治理。大多数情况下,答案是后者。
常见问题解答(FAQ)
1. 项目模板复制到什么颗粒度最合适,哪些字段必须锁死、哪些该放开?
我第一次做模板时直接把整个项目原样复制,结果新项目里全是上一期的成员、历史数据和早就废弃的字段,团队用了两周就集体弃用。后来我又走到另一个极端,只留了个空壳,项目经理还是各写各的。想请教一下,模板到底该抄到什么程度才既规范又不僵化?
建议按三层来切。必须锁死的是结构层:工作项类型、状态流转、必填字段、字段字典(选项集)、角色权限、核心视图和报表口径,这些一旦放开,后面跨项目数据就合不起来。可以半锁的是流程层:评审节点、验收环节、里程碑数量,允许项目经理在模板基础上增减,但增减动作要留痕。
应该放开的是业务层:迭代周期长短、成员名单、具体需求内容、具体日期,这些跟着项目走。复制时用结构复制而不是数据复制,只带类型、字段、流程、视图和报表配置,不带具体条目和人员。
判断一个字段该不该留,用使用率口径:新项目里超过八成工作项都要填的字段保留,低于三成使用率的直接删,不要用“以后可能用得上”当理由,冗余字段是模板腐化的第一来源。
2. 同时有几个实施小组各自复制同一个模板,怎么保证大家的字段和流程不跑偏?
我们五个实施小组用同一个模板起步,三个月后复盘发现,同一个字段名在不同组里含义完全不一样,有的当客户等级用,有的当内部优先级用,最后跨组报表根本合不起来。我很想知道,除了喊“大家要统一”,有没有更硬一点的办法?
核心是做到单一来源加定期巡检。第一,指定一名模板管理员,所有模板变更走统一仓库提审,项目侧不允许直接改全局字段,只能提需求。第二,关键字段一律做成全局字典或全局选项集,而不是各项目自建下拉框,从源头掐掉同名不同义。第三,每月做一次一致性巡检,比对字段名加选项集组合,把差异项目拉回统一口径。
可以用三个数值当红线:同名字段不同选项集的数量控制在零;项目自建字段数不超过总字段数的两成;模板版本号在项目上必须可见,出现无版本号项目就视为漏管。巡检不用人工翻,让平台导出字段清单做比对即可,一个项目多的团队每月半小时能跑完。
3. 模板迭代了,已经在跑的几十个项目怎么同步,会不会把在做的项目搞乱?
我们中间改过一次状态流转,加了个“待客户确认”节点,结果在跑的项目全部被打乱,有人直接跳过新节点,有人卡在旧节点上没人管,交付节奏乱了两周。所以现在我一听到“模板更新”就头皮发麻,到底哪些能热更新、哪些必须等新项目?
先把变更分成两类。兼容型变更包括新增字段、新增选项、新增视图和报表,可以直接下发,不影响历史数据,推了就行。破坏型变更包括删字段、改状态流转、改必填规则、改权限模型,这类只对新项目生效,老项目走评估、试点、迁移三步,绝对不要一键全量推。
落地时给模板打版本号,项目上记录所用版本,每次发版前先挑两三个试点项目跑满一个迭代,观察工作项卡点数量和流转超时率,没有明显上升再扩面。对确实需要跟进的老项目,用新旧并存加报表双口径的方式过渡一个迭代周期,再切干净。这套流程多花的成本,通常远低于一次全量推送造成的返工。
4. 怎么判断项目模板协同管理真的产生了价值,而不是又加了一层流程负担?
老板问我搞模板、搞巡检到底省了多少事,我一时答不上来,只能说“感觉规范了一点”。团队里也有项目经理抱怨填模板配置比干活还累,我自己都开始怀疑这套东西是不是自嗨。有没有一套能拿给管理层看的判断口径?
给自己定四个正向指标,按季度看趋势。第一,新项目初始化耗时,从立项到能正常提工作项所需天数,成熟团队一般能从三到五天压到半天以内。第二,模板字段复用率,新项目沿用模板字段数除以总字段数,八成以上算健康。第三,跨项目报表可合并率,能直接合并统计的项目占比,越接近百分之百越好。
第四,模板变更引发的返工次数,越低越好。同时必须配一个反向指标:项目经理在模板配置上花的时间,如果单项目超过两小时还没进入业务配置,说明模板太重,该瘦身而不是继续加规则。每季度再找两三个一线项目经理问一句“哪个字段你从来没用过”,通常能砍掉一成半到两成的冗余项,这比任何满意度打分都真实。
指标是双向的,只看规范不看负担,模板迟早会被绕开。
文章包含AI辅助创作:复制项目最佳实践:实施团队项目模板协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/290446
读者评论
阶段偏差指数”这个指标看着漂亮,但落到十几人的小团队,谁去统计每个项目实际阶段和标准阶段的偏离工时?让项目经理自己填,填出来的数基本是为了好看。我觉得文章里任务粒度的经验区间更实用,可小团队真正的门槛是没人愿意当模板Owner,指标得后置。文章没讲小团队怎么缩,有点遗憾。
变更传播那段我持保留意见。模板加了新合规环节,30个在建项目全同步听着对,但项目都跑到验收阶段了再插一个启动环节,是补文档还是真执行?我们实操是按里程碑切:未过需求评审的同步,已进开发的手工评估。血缘追踪解决的是“知道谁没同步”,不解决“该不该同步”。
可迁移性这条我踩过坑。模板导出成JSON只带走了结构,权限矩阵、字段联动、审批流的语义在另一套工具里根本没有对应概念,导过去就是空壳。所以我现在把强约束写进流程说明,工具里只放能自动化的部分。另外80到120个任务那个区间,硬件交付和纯软件交付很难共用一套模板。
