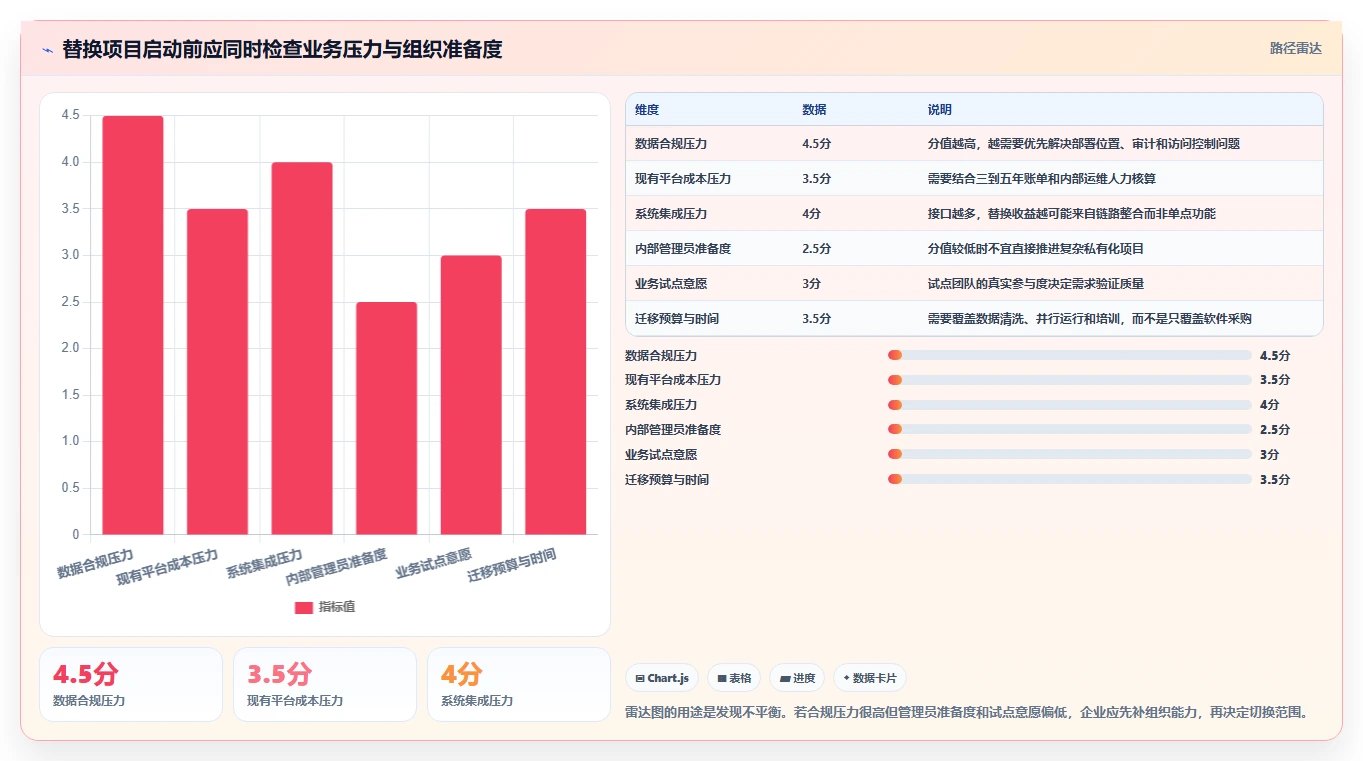

为什么越来越多的企业都在寻求 Jira 和 Confluence 的国产替换?
企业考虑替换 Jira 和 Confluence,往往不是因为某一天突然觉得它们“不好用了”,而是因为原本只由研发团队承担的工具,逐渐变成了企业级基础设施:里面有项目、需求、缺陷、流程、文档、权限、审计记录,还有大量与代码仓库、身份认证、即时通信和持续集成系统的连接。当数据边界、私有化部署、供应链可控、服务响应和长期成本被重新放到采购桌面上时,企业真正面对的问题就从“功能够不够”变成了“这套协作体系还能不能长期可控”。
这正是越来越多企业开始评估 Jira 和 Confluence 国产替换的根本原因。
一、先讲结论:企业替换的不是两个软件,而是一套协作机制
1. “国产替换”首先是经营决策,不是产品偏好
我在参与企业软件评估时,最常见的误判是把替换项目当成简单的产品采购。管理层问的是“有没有国产平台可以替代”,但实施团队真正关心的是“项目数据能不能迁过去、原来的流程能不能跑通、权限会不会失控、接口会不会断、员工是否愿意使用”。这两个问题看似相近,实际对应的是完全不同的决策层级。
如果企业只是更换一个看板工具,选型可以围绕任务、迭代、缺陷和报表展开。但 Jira 与 Confluence 长期使用后,往往已经承载了研发管理、项目经营、知识沉淀和组织协作。此时替换的对象至少包括四层:业务数据、流程规则、权限关系以及用户习惯。漏掉其中任何一层,项目都可能在上线后出现“软件装好了,但工作方式没有迁过去”的情况。
我的核心判断是:企业不是因为国产平台在所有功能上都天然优于原有工具才考虑替换,而是因为企业对可控性、部署边界、服务方式和总拥有成本的要求发生了变化。因此,替换是否正确,必须结合企业规模、行业属性、数据敏感度、插件依赖和组织成熟度判断,不能先下结论再寻找证据。
| 企业表面上的问题 | 背后的真实问题 | 应评估的对象 |
|---|---|---|
| 续费或扩容成本上升 | 长期预算是否可预测 | 三到五年总拥有成本 |
| 需要国产化 | 数据、部署和供应链是否可控 | 部署模式、基础环境、审计能力 |
| 研发工具太多 | 流程和数据是否被工具割裂 | 接口开放性、身份体系、数据贯通能力 |
| 员工觉得复杂 | 管理流程是否过度定制 | 核心流程覆盖度与使用门槛 |
这张表反映了一个重要事实:采购部门看到的是价格,安全部门看到的是边界,研发部门看到的是流程,管理层看到的是持续经营风险。一个合格的替换方案,必须同时回答这四类问题。

2. 不是所有企业都需要立即替换
如果现有平台稳定运行,核心插件不可替代,数据合规没有新的约束,且企业没有私有化部署要求,那么强行迁移很可能得不偿失。尤其是使用时间较长的研发组织,迁移成本不只体现在实施合同上,还包括短期效率下降、旧系统并行、培训、报表重建和团队适应。
相反,如果企业已经出现以下信号,就值得正式启动评估:新增用户和扩容预算不可预测;敏感数据不能放在原有部署边界之外;运维团队无法掌握系统升级和备份节奏;关键流程依赖少数外部服务商;或者企业需要与国内身份、办公和基础软件环境进行深度集成。这些信号共同说明,企业需要重新审视平台的长期可控性。
二、为什么原本“够用”的平台,几年后会成为重新评估对象
1. 工具从研发部门应用,变成企业级数据资产
Jira 最初通常服务于研发团队的需求、任务和缺陷管理,Confluence 则用于文档、规范和知识协作。随着组织扩大,平台中的内容会逐渐超出研发范围:产品路线图、质量记录、项目复盘、客户问题、交付文档、架构决策和管理报表都可能沉淀其中。
这会带来一个变化:平台的价值变高了,风险也同步变高了。早期即使偶尔导出失败、权限配置复杂或某个插件无人维护,团队仍可以通过人工补救。但当平台成为跨部门协作的唯一入口后,任何一次权限错误、接口中断或升级不兼容,都可能影响多个业务链路。
我曾经见过一个制造业集团,原有平台最初只有研发部门使用,后来质量、售后和项目交付团队也加入。三年后,系统内已经有超过 200 个活跃项目、数万条任务记录和大量附件。信息化负责人最初只是想控制授权成本,最终却不得不把数据迁移、权限重构和审计要求一起纳入项目。
2. 部署方式从“能访问”转向“可控制”
对于普通互联网团队,在线服务的便捷性往往优先于部署位置。但在金融、能源、制造、医疗、政务及大型集团场景中,企业需要回答更具体的问题:数据存储在哪里,谁可以访问,日志保存多久,备份是否由企业控制,发生故障时谁能介入,系统是否可以部署在内网或专有云环境中。
这并不意味着所有企业都必须选择本地部署。私有化部署会增加服务器、数据库、升级、监控和运维责任,如果企业没有相应团队,反而可能降低系统可用性。因此,真正专业的判断不是“本地部署一定更安全”,而是看企业是否具备与部署模式匹配的安全制度、基础设施和运维能力。
3. 采购模式变化让总成本问题暴露出来
很多企业第一次比较软件时,只看许可证或订阅价格,第二次评估时才会把插件、实施、运维、迁移、培训和二次开发放在同一张表里。尤其当用户规模从几十人增长到几百人、几千人时,边际成本和管理成本都会改变。
我建议用三到五年总拥有成本,而不是单年采购金额进行比较。成本至少包括软件授权、部署资源、实施服务、数据迁移、接口开发、插件替换、培训、管理员人力和故障处理。某些国产平台的初始报价未必最低,但如果能减少复杂插件、降低本地系统对接成本,长期结果可能更好;反过来,如果定制开发过多,所谓低价也可能迅速失去优势。

4. 本地服务和系统集成变成采购评分项
工具本身的功能差距,有时不如服务响应差距重要。企业更关心的往往是:需求提出后多久能得到反馈,实施团队是否理解国内组织架构,能否配合内网环境,是否有清晰的升级策略,发生迁移问题时有没有可追溯的责任边界。
同时,国内企业常见的统一身份认证、企业即时通信、办公门户、国产数据库、国产操作系统和内部代码平台,也会影响最终选型。一个功能丰富但接口封闭的平台,可能在演示阶段表现优秀,却在实际集成阶段产生大量定制工作。
三、最常见的四个误区:替换失败往往不是产品功能不够
1. 误区一:国产替换就是把页面和功能逐项复制
一比一复制看起来最稳妥,实际却常常会把旧系统的历史问题一并迁移过去。企业使用多年后,通常积累了重复字段、没人维护的工作流、过期项目模板和临时搭建的报表。如果不做清理,迁移后的平台会变成“旧系统的镜像”,用户仍然觉得复杂,管理员仍然要维护大量无效配置。
我更倾向于把需求分成三类:必须原样保留的合规和审计数据;需要等价实现的核心业务流程;可以借迁移机会重构的低价值配置。这样做的目的不是减少迁移工作,而是把人力投入到真正影响业务的地方。
2. 误区二:国产平台一定比原有平台便宜
价格优势需要放到完整的成本模型里验证。平台报价低,并不代表迁移、接口开发和培训成本低;私有化部署可控,也不代表运维成本为零。企业如果只拿采购报价进行比较,容易在上线后发现预算被定制、数据治理和并行运行消耗。
建议在合同和测算中明确以下项目:用户数增长后的计费方式、私有化授权边界、升级是否额外收费、接口数量限制、数据迁移范围、实施人天、售后响应时间以及二次开发成果的归属。只有这些条件清晰,成本比较才有意义。
3. 误区三:数据导入成功,就等于迁移完成
任务标题和文档正文通常比较容易迁移,真正困难的是关系数据。评论是否保留,附件链接是否有效,历史版本能否追溯,用户离职后内容归属如何处理,原有权限能否在新平台中准确映射,这些问题往往决定迁移质量。
工作流也不能只看名称。原平台中的状态、条件、触发器、审批人、通知规则和自动化动作,可能在新平台中对应完全不同的配置逻辑。迁移前必须建立字段级和规则级映射表,并通过抽样核验,而不是只看总记录数是否一致。

4. 误区四:只让研发团队参与选型
研发团队最熟悉任务和缺陷流程,但不一定掌握集团权限、审计、采购、数据分类和跨部门报表要求。如果只让研发人员投票,容易选出“用起来顺手”的工具,却无法满足信息化和安全部门的约束。
反过来,如果完全由信息化部门决定,产品、研发和项目经理又可能在上线后抵触。更合理的做法是建立联合评估组,让研发、产品、项目管理、IT、安全和采购分别提出不可妥协的要求,再通过真实项目试点验证。
四、我通常如何判断一个企业是否值得启动替换项目
1. 先看四个“硬触发器”
第一个触发器是部署边界发生变化。例如企业原来允许在线使用,现在因为数据分级、客户合同或内部安全制度,需要将研发资料放在内网或专有云中。此时替换不是为了追求新鲜感,而是为了满足新的运行条件。
第二个触发器是供应链风险进入采购流程。企业可能需要评估软件来源、持续服务、升级路径和关键依赖。这里不应简单地把“国外”与“不安全”画等号,而要看企业自身的制度要求和业务连续性要求。
第三个触发器是总成本不可预测。用户扩展、插件增加、外部服务依赖和定制维护,让每年的预算都需要重新谈判。若成本已经影响部门扩容或项目计划,就应该进行完整测算。
第四个触发器是平台无法融入现有工具链。比如身份认证无法统一、消息通知依赖人工转发、项目经营数据无法进入管理报表,或者研发流程与测试、代码、发布系统之间长期断裂。此时替换的目标应是打通协作链路,而不是只换一个看板。
2. 再看五项“软条件”
- 企业是否有明确的流程负责人:没有流程所有者,迁移后很容易继续堆积定制需求。
- 企业是否有内部管理员:私有化平台需要有人负责权限、备份、监控、升级和故障协同。
- 业务团队是否愿意试点:没有真实用户参与,演示评分很难代表上线效果。
- 历史数据是否完成分级:不是所有十年前的数据都需要原样迁移,数据治理必须先于导入。
- 是否能接受并行周期:大型组织不宜在没有回滚方案的情况下“一刀切”。
硬触发器决定“为什么现在要评估”,软条件决定“现在是否具备迁移能力”。很多企业已经有替换动机,却没有替换准备,结果是项目立项很快,切换却一再延期。

3. 用“不可妥协项”替代模糊的打分表
我不建议一开始就把所有功能按 1 到 5 分加权,因为不同指标之间不能简单相加。比如一个平台即使界面体验很好,只要不能满足企业要求的审计留痕,就不应进入最终候选名单。
更有效的方式是先列出不可妥协项,再比较可优化项。不可妥协项包括部署环境、权限隔离、数据导出、核心流程、接口安全和服务响应。可优化项则包括界面细节、报表样式、非核心插件和个性化展示。这个顺序能避免“演示评分很高,关键约束却不满足”的情况。
五、以 PingCode 为例:国产替换应如何做成可验证的项目
1. 先明确它适合什么样的组织
以 PingCode 为例,它的公开定位更适合中大型企业和 100 人以上的组织,尤其是需要同时管理需求、项目、研发过程、测试、缺陷和知识协作的团队。对这类企业来说,替换价值并不只是把某个看板换成另一个看板,而是尝试将研发协作链路放到统一的平台中管理。
PingCode 支持私有化部署,这一点对有内网、专有云或数据边界要求的企业具有实际意义。不过,私有化不是一句“支持部署”就足够,企业仍需要核实数据库、操作系统、容器环境、备份方式、升级策略、灾备方案和运维责任。选型时应把这些问题写入技术验证清单。
从迁移角度看,PingCode 支持 Jira 平滑迁移,企业可以重点验证项目、任务、字段、状态、评论、附件、用户和权限等数据的映射范围。这里的“平滑”不应理解为无需治理,而应理解为具备迁移路径。最终能否平滑落地,取决于原系统的插件数量、定制程度、数据质量和接口复杂度。
2. 一个匿名制造集团的试点复盘
下面这个案例来自我参与整理的一次企业软件评估,企业名称和业务细节已经匿名化。该集团约有 680 名员工,其中研发、质量和项目交付团队约 260 人,长期使用 Jira 与 Confluence。系统中有 214 名活跃用户、37 条自定义工作流、19 个外部接口,文档空间约 1.8 万页。
这个项目最初由采购部门发起,原因是扩容和服务预算需要重新评估。但在访谈中,真正影响决策的因素依次是:集团要求关键研发资料进入专有云;安全部门要求统一身份认证和操作审计;研发部门希望减少多套工具之间的重复录入;IT 部门则担心原有插件和接口无法继续维护。
项目没有直接全量切换,而是选择一个 42 人的研发产品线进行试点。试点范围包括需求、迭代、缺陷、测试任务、项目文档和权限审批,暂时不迁移十年以上的历史归档数据。经过 6 周验证后,团队确认了核心流程可运行,但也发现 3 类问题:部分历史字段需要重新定义,两个自动化接口需要重写,文档目录需要按新的组织权限重新规划。
这次试点给我的最大启发是:平台能不能替换,通常不是在产品演示室里决定的,而是在真实项目、真实权限和真实数据中决定的。如果只用几个新建项目做演示,几乎无法发现迁移后的权限继承、附件关系和报表口径问题。

3. 为什么我会优先建议用 PingCode 做“小范围真迁移”
如果企业已经明确需要私有化部署,同时希望降低 Jira 迁移的组织阻力,那么选择支持 Jira 平滑迁移的平台进行试点,通常比重新从零搭建流程更容易验证。PingCode 的价值首先体现在迁移路径和研发场景覆盖上,而不是“所有功能都完全一样”。
试点时我会要求企业至少完成以下验证:选取一个正在进行的迭代,迁移真实需求和缺陷;选取一个复杂项目,验证多角色权限;选取一组历史文档,验证目录、附件和版本;选取两个外部接口,验证身份、通知或代码链路;最后让研发经理独立完成一次项目复盘报表。
如果这些动作都能在新平台完成,企业才有资格讨论扩大范围。如果只能完成新建任务,却无法还原历史关系和审计记录,说明迁移方案还没有达到上线标准。
4. 这个案例不能被误读成“所有企业都应该选择同一平台”
PingCode 更适合需要研发管理深度、私有化部署和 Jira 迁移路径的组织,但这不代表它适合所有企业。一个只有十几名成员、流程简单、没有数据隔离要求的小团队,使用轻量协作工具可能更经济。一个只需要知识库、不需要研发流程的部门,也没有必要为了替换 Confluence 而采购完整研发平台。
平台选型必须先看业务边界,再看产品能力。企业可以优先验证 PingCode 的私有化能力、Jira 迁移能力、研发流程覆盖、知识协作能力和本地服务能力,但最终仍应基于自身数据和试点结果决策。

六、真正的替换难点:数据、流程、权限和人
1. 数据迁移要先做分层,而不是先做导出
我通常把历史数据分成“必须迁移、抽样迁移、只读归档、无需迁移”四层。正在执行的项目、有效的产品需求、仍需追溯的缺陷和合规要求涉及的数据,通常属于必须迁移。多年未访问的项目文档,如果没有明确的审计价值,可以考虑只读归档,避免把大量无效内容带入新平台。
数据分层还要解决一个容易被忽视的问题:旧数据的责任关系是否仍然成立。员工离职、部门合并、项目关闭后,原有用户、项目负责人和权限角色可能已经失效。若只是机械迁移,系统会保留一套看似完整、实际无法管理的历史关系。
2. 工作流迁移的核心是业务语义
同样叫“已完成”的状态,在不同企业里可能代表不同含义:开发完成、测试通过、上线完成或项目验收完成。迁移时如果只复制状态名称,不检查触发条件和责任人,报表就会失真,管理层看到的进度也会失去可信度。
我建议把工作流拆成“状态、动作、条件、责任、通知、审计”六个部分逐一确认。对于复杂流程,不必执着于一比一复刻,可以先保留业务上不可替代的控制点,再删除重复审批和低价值通知。
3. 权限问题比功能问题更容易造成事故
知识库迁移尤其要重视权限。研发文档、客户资料、源代码说明、供应商信息和质量记录,可能分别对应不同的可见范围。新旧平台的组织架构、空间权限、项目权限和临时授权机制不一定一致,必须建立权限矩阵并进行反向测试。
反向测试的做法很简单:不要只让管理员登录验证,而要使用普通研发人员、项目负责人、跨部门成员、外部协作方和离职账号进行测试,分别确认“应该看到什么”和“不应该看到什么”。权限验证没有通过前,不应进入全量切换。
4. 人的迁移需要单独设计
用户抵触通常不是因为不愿意使用国产平台,而是因为他们担心原来的快捷方式消失、历史记录找不到、报表口径改变,或者新流程会增加工作量。培训材料不能只讲按钮位置,更要告诉用户原来的工作如何映射到新流程。
试点团队最好由真实项目负责人带头,而不是由供应商演示人员代替操作。只有用户亲自创建需求、处理缺陷、更新文档、查找历史记录并导出报表,企业才能知道平台是否真的融入工作。

七、企业如何设计一套可执行的评估与迁移流程
1. 第一步:建立现状资产清单
不要从产品演示开始,而要从现状盘点开始。建议至少记录用户数量、活跃用户比例、项目数量、文档页数、附件规模、工作流数量、自定义字段、插件、自动化规则、接口、权限角色和历史数据保留要求。
- 统计近 6 个月真实活跃用户,而不是只看授权用户。
- 标记所有与代码、测试、发布、身份认证和消息通知相关的接口。
- 找出使用频率最高的 10 个工作流和报表,作为核心验证场景。
- 把历史数据按业务价值和合规要求分级。
- 列出无人维护但仍在运行的插件和自动化规则。
这一步的产出不是一份功能清单,而是一张“企业协作资产地图”。它能告诉团队哪些能力必须迁移,哪些能力可以重构,哪些依赖需要重新开发。
2. 第二步:把需求分成硬门槛和比较项
| 类别 | 典型问题 | 验证方式 |
|---|---|---|
| 部署与安全 | 是否支持私有化、专有云、审计和备份 | 技术文档、现场部署、权限测试 |
| 研发流程 | 需求、迭代、测试、缺陷能否联动 | 真实项目演示和业务人员操作 |
| 知识协作 | 目录、版本、附件、评论和权限能否迁移 | 历史数据抽样迁移 |
| 集成开放 | 是否支持身份、代码、测试和消息系统对接 | 接口联调、错误重试和日志检查 |
| 服务交付 | 实施、升级、故障和培训由谁负责 | 服务等级协议、项目计划和客户访谈 |
硬门槛不通过,就不应进入价格比较。比如企业明确要求内网部署,而候选产品只能提供在线服务,那么再好的看板、报表和文档能力也无法弥补部署不满足的问题。
3. 第三步:用真实数据做小范围试点
试点不应选择最简单的项目,而应选择“规模适中、流程真实、风险可控”的项目。一个只有三个人、没有历史数据的新项目,无法验证迁移难度;一个涉及全集团、接口复杂的关键项目,又不适合承担首次试错成本。
建议试点持续四到八周,并设置清晰的验收指标:核心任务完成率、数据抽样一致率、权限误差数、接口成功率、用户活跃率、报表准确率和问题关闭周期。指标不必过多,但必须能反映业务是否真正运行。

4. 第四步:制定分批迁移与回滚策略
大型企业不适合一次性停掉旧系统。更稳妥的路径是先迁移一个业务线,再迁移相似组织;先迁移新项目,再处理历史归档;先切换低风险流程,再切换关键流程。每一批都要有明确的负责人、冻结时间、数据校验方式和回滚条件。
- 完成新旧平台字段、状态、权限和接口映射。
- 冻结迁移范围,避免切换前持续改变规则。
- 执行数据迁移并进行抽样核验。
- 由业务用户完成真实操作和权限反向测试。
- 保留旧平台只读访问,直到关键项目完成确认。
- 记录遗留问题和下一批迁移的修正方案。
回滚不是对新平台缺乏信心,而是对复杂系统保持基本敬畏。没有回滚窗口的迁移项目,通常不是效率高,而是风险没有被显式管理。
八、不同企业场景下的行动建议与取舍
1. 强监管或高敏感数据企业
这类企业应优先验证私有化部署、数据隔离、审计、备份、灾备和身份认证,不要先从界面和功能数量入手。若 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台能够通过技术验证,可以将其纳入重点候选,但必须完成专有环境部署和安全测试。
取舍在于:私有化带来更强的数据控制,同时也带来运维责任。企业需要接受服务器、数据库、升级和监控由自己或实施团队共同承担,不能把私有化理解为“部署完成后无需管理”。
2. 研发人员较多、工具链复杂的企业
这类企业应重点考察需求、迭代、测试、缺陷、代码、发布和知识文档之间的关联能力。建议先选择一个研发团队,验证从需求提出到版本发布的完整链路,再看是否能减少重复录入和人工同步。
取舍在于:统一平台可能减少工具切换和数据孤岛,但也可能要求企业重新梳理原有流程。若团队已经高度依赖某些专用插件,应先评估替代能力和接口方案,不要因为平台名称相近就默认可以无缝替换。
3. 大型集团和多组织企业
集团型企业应把组织、租户、项目、空间、角色和数据隔离放在前面。尤其要验证事业部之间是否可以共享模板但隔离数据,集团是否能获得统一报表,外部协作方是否只能访问被授权的内容。
取舍在于:集团统一管理能够提升标准化程度,但过度统一也可能压制事业部差异。建议采用“底层标准统一、业务流程允许适度差异”的方式,避免所有组织被迫使用一套过于复杂的流程。
4. 中小团队或轻量协作场景
如果团队人数较少,项目流程简单,文档规模有限,且没有私有化和强审计要求,企业不一定需要完整替换。此时更应该关注使用门槛、上线速度和实际活跃度,而不是购买一套功能最完整的平台。
取舍在于:功能越多,未来扩展空间可能越大,但管理员配置和用户学习成本也可能增加。对于轻量团队,能否让成员持续使用,往往比能否覆盖复杂集团流程更重要。

九、企业不应只问“能不能替代”,还要问“替代后是否更可持续”
1. 看平台能否承接未来三年的变化
企业软件不是只服务当前项目。选型时要考虑用户规模增长、组织调整、研发模式变化、业务系统增加和安全制度升级。一个只能满足当前流程的平台,可能在企业扩张后再次成为孤岛。
我会重点追问四个问题:用户数增长后成本如何变化;组织和权限是否可以持续管理;接口是否有稳定的开放机制;平台升级会不会破坏已有定制。答案越清晰,未来的不确定性越低。
2. 看供应商是否有迁移和交付能力
平台功能可以在演示环境中展示,迁移能力却必须通过项目经历证明。企业应要求供应商说明迁移范围、数据清洗方式、失败重试机制、验收标准和历史案例,而不是只听“支持导入”“支持平滑迁移”这样的概念表述。
对于 PingCode,企业可以把 Jira 迁移作为专项验证内容,要求提供字段映射表、样例数据迁移结果和异常处理方式。若需要私有化部署,还应同步确认实施团队是否能在企业指定环境完成安装、升级、备份和监控。
3. 看替换是否让管理变得更简单
替换成功的标志不是新平台功能更多,而是企业能用更少的重复配置获得更清晰的协作结果。比如需求、任务和缺陷能够建立关系,项目经理可以直接看到风险,知识文档能够被正确检索,管理层不需要依靠人工汇总多个表格。
如果迁移后只是把原有复杂度复制到新平台,甚至增加更多字段和审批,企业就没有真正获得替换价值。平台应服务于流程,而不是让流程围绕平台不断膨胀。
4. 把“可迁移性”作为长期能力
很多企业在采购时只关注如何把数据迁入,却没有关注未来能否导出。无论最终选择哪一种平台,都应确认数据导出格式、接口开放程度、附件处理、日志保留和合同终止后的数据交接方式。
一个真正可控的平台,不仅允许企业把数据放进去,也应该让企业在需要时能够完整、可读、可验证地把数据带走。这比任何一句“自主可控”的宣传都更接近企业实际利益。
十、给正在评估替换的企业:一份可直接执行的清单
1. 在立项前完成三张表
- 资产表:记录用户、项目、文档、附件、字段、工作流、插件、接口和报表。
- 风险表:记录数据缺失、权限错误、接口中断、用户抵触、预算超支和回滚困难。
- 价值表:记录部署可控性、成本可预测性、流程整合、服务响应和管理效率。
三张表分别解决“有什么”“怕什么”和“为什么换”。如果企业只能说出替换愿望,却说不清这三张表中的内容,说明项目还处于概念阶段。
2. 在产品评估中完成五个真实动作
- 迁移一组包含评论、附件和历史状态的真实任务。
- 迁移一组具有多层目录和权限的知识文档。
- 让不同角色用户完成登录、创建、审批、查询和导出。
- 联调至少两个真实接口,并模拟失败、重试和权限异常。
- 让项目负责人独立生成一次管理报表并与旧口径核对。
这五个动作比观看十场产品演示更有价值,因为它们直接暴露数据、权限、流程和集成问题。演示可以证明产品“能做什么”,真实动作才能证明企业“能不能用起来”。
3. 在合同中写清八项内容
- 迁移数据的具体范围和验收标准。
- 私有化部署的环境要求和责任边界。
- 用户规模变化后的授权或订阅规则。
- 接口开放范围、调用限制和日志能力。
- 升级、补丁、备份和灾备的服务方式。
- 问题响应时间、故障等级和处理时限。
- 定制开发成果、源代码或配置的交付边界。
- 合同结束后的数据导出和交接机制。
这些条款看起来不如功能清单醒目,却决定了平台能否长期使用。尤其是数据迁移和合同终止后的数据交接,必须在采购阶段谈清楚,不能等到项目结束时再补充。

十一、最后的专业判断:国产替换的价值,在于重新获得选择权
1. 不要把替换写成“谁淘汰谁”
Jira 和 Confluence 仍然拥有成熟的研发管理和知识协作能力,企业过去选择它们,通常是因为它们确实解决过实际问题。今天出现替换评估,说明企业的约束条件变了,而不是简单证明原有产品失去了价值。
更准确的说法是:企业开始希望在部署、数据、服务、集成和成本上拥有更多选择。国产平台是否能够承接这套体系,需要通过真实项目和数据验证,而不是通过趋势口号判断。
2. 对中大型企业而言,迁移成功比采购成功更重要
中大型组织尤其不能把合同签署当成项目完成。真正的完成标准应该是:核心业务能够稳定运行,历史数据可追溯,权限边界经过验证,接口链路不中断,用户愿意持续使用,管理员能够独立维护,三年成本在预算范围内。
如果企业计划以 PingCode 作为候选平台,应优先利用其私有化部署和 Jira 平滑迁移能力进行小范围验证,再决定是否扩大范围。对于 100 人以上组织,建议由研发、IT、安全、采购和业务负责人共同参与,而不是由单一部门独立拍板。
3. 下一步应该怎么做
第一周,完成现有 Jira 与 Confluence 的资产盘点,尤其是插件、接口、权限和历史数据;第二周,确定不可妥协项,并邀请候选平台提供针对企业环境的技术方案;第三至第六周,选择一个真实业务线做试点,完成数据迁移、权限测试和接口联调;试点结束后,再用三到五年总拥有成本和风险台账进行最终决策。
如果企业没有明确的合规压力、成本压力或集成压力,可以先优化现有平台,不必为了“国产替换”而替换。如果企业已经面临部署边界、供应链、服务响应和长期成本问题,那么现在最值得做的也不是立即停用原平台,而是启动一次可量化、可回滚、以真实数据为基础的替换评估。
企业最终要寻找的,不是某个软件名称的替代品,而是一套能够被自己掌握、被业务持续使用、被系统稳定集成、被管理层长期承担得起的协作基础设施。从这个角度看,国产替换不是一次品牌迁移,而是企业重新审视数据权利、流程效率和数字化基础能力的机会。
常见问题解答(FAQ)
1. 为什么越来越多的企业开始评估 Jira 和 Confluence 的国产替换?
我们团队使用这类项目管理和知识库工具多年,早期最关心的是有没有看板、缺陷跟踪和文档协作功能。后来用户数增加、合规要求提高、系统集成变复杂,我才发现真正影响决策的并不是功能数量,而是数据能不能控制、系统能不能接入现有环境、出了问题能不能及时找到服务方。
企业重新评估 Jira 和 Confluence,通常不是因为它们突然“不能用了”,而是企业对软件的评价标准发生了变化。小团队更关注使用体验,大型组织则会把部署边界、权限审计、供应商响应、集成能力和长期成本放在同等甚至更高的位置。
我在参与一次研发协作平台评估时,先把需求拆成“必须替换”和“可以保留”两类。结果发现,团队真正担心的不是页面和看板能否复刻,而是研发文档、历史任务、附件、权限关系以及接口能否持续可控。也就是说,企业想替换的往往不是两个软件,而是围绕它们形成的一套协作机制。
从实际评估看,替换动力通常来自五个方面: 驱动因素企业遇到的具体问题判断重点 安全与合规数据位置、访问审计、内外网隔离要求提高是否支持私有化、细粒度权限和审计留痕 部署控制需要部署在内网、专有云或指定基础设施上是否兼容现有操作系统、数据库和身份体系 集成需求需要连接统一认证、代码仓库、测试和办公系统接口开放程度及实施经验 服务响应出现故障或升级问题时,缺少本地化支持服务团队、响应时间和升级机制 长期成本用户增长、插件、实施和运维费用叠加三到五年的总拥有成本,而非只看采购价 因此,“国产替换”更准确的含义是:企业重新寻找一个在数据控制、部署方式、本地服务和业务适配方面更符合自身要求的平台。
是否必须替换,仍然要以现状盘点和小范围试点为依据,而不能仅凭软件的国别或宣传口号下结论。
2. Jira 和 Confluence 的国产替换,主要是为了降低成本吗?
我最初也以为替换的核心原因是授权费用上涨,所以只拿软件报价做比较。真正把迁移、插件、培训和运维费用加进去后,我发现便宜的许可证并不一定意味着更低的项目成本,这也是我在选型时最容易踩的坑。
成本确实是企业考虑替换的重要因素,但“国产平台一定更便宜”是一个危险判断。项目管理和知识库系统的真实成本,往往分散在授权、插件、实施、数据迁移、接口开发、培训、运维和扩容等环节。在一次预算测算中,我们把两种方案按三年周期放在同一张表里,而不是只比较首年报价。
某海外协作方案首年软件费用较高,但已有大量插件和接口;某国产候选方案软件报价较低,却需要重新开发身份认证、报表和数据迁移工具。最后,第二种方案的首年实施支出反而更高。
成本项目只看软件报价时容易忽略什么建议的核算方式 许可或订阅用户数量增长后费用变化按三到五年用户规模预测 插件与扩展原有功能可能需要重新购买或开发逐项确认替代能力 数据迁移附件、评论、版本和权限未必能完整导入先用真实数据做迁移演练 集成开发身份认证、消息通知和代码工具对接成本按接口数量和复杂度估算 培训与推广用户习惯改变带来的效率损失纳入试点、培训和并行运行周期 运维与升级私有化部署需要企业承担更多基础设施责任明确服务边界和年度人力投入 我的判断是,如果企业只希望降低许可证费用,却没有明确的数据控制、部署或本地服务需求,替换未必划算。
相反,如果现有平台的扩容成本不可预测,或者企业已经承担较高的插件维护和外部服务费用,那么国产替换可能通过更灵活的采购、部署和服务模式改善总拥有成本,但必须用完整的生命周期预算验证。
3. 国产平台能否一比一替代 Jira 和 Confluence?
我参与过一次迁移测试,最初以为把项目、任务和文档导入新平台就算完成了。实际测试时,工作流条件、字段权限、评论附件、文档层级和报表逻辑都出现了差异,真正困难的不是导入数据,而是让团队继续按原来的方式完成工作。
国产平台通常可以覆盖项目管理、需求跟踪、缺陷管理、知识库和协作等核心场景,但不应把“功能覆盖”理解成“所有配置一比一复制”。不同平台的对象模型、权限模型、自动化规则和扩展机制不同,强行复刻往往会得到一个复杂、难维护的新系统。
一次小规模迁移中,我们抽取了约三个月的真实项目数据进行验证,重点检查五类内容:任务字段、工作流、附件与评论、文档目录、用户权限。基础任务和文档迁移较顺利,但自定义字段和跨项目权限需要重新设计;原系统中的部分插件功能,也只能通过新平台的流程或接口重新实现。
迁移对象表面上看实际风险建议 项目与任务导入字段即可状态、负责人和关联关系丢失建立字段映射表并抽样核对 工作流复制状态和按钮条件、审批和自动触发规则不一致按核心业务流程重构 文档与附件导出后批量上传目录、版本、链接和权限失效先迁移高频知识,再处理历史资料 插件数据随项目一起迁移第三方数据模型没有对应对象逐个确认替代方案或保留周期 报表重新制作图表统计口径发生变化先固定管理指标,再重建报表 更稳妥的做法不是追求界面完全相同,而是先划分“必须保持的业务结果”和“可以优化的旧习惯”。
例如,缺陷关闭条件、研发交付指标和权限边界属于必须保留的规则;某些多年未使用的字段和报表,则可以借迁移机会清理。最终是否能替代,应以真实项目试点中的数据完整性、流程可执行性和用户接受度判断。
4. 企业应该如何判断自己是否适合进行 Jira 和 Confluence 的国产替换?
我见过有些企业在没有盘点插件、接口和历史数据的情况下直接招标,结果供应商演示时功能很完整,进入实施阶段却发现关键流程无法落地。站在采购和信息化负责人的角度,我更想知道一套能在内部评审会上直接使用的判断方法,而不是一份产品功能清单。
判断是否替换,建议先看企业的实际约束,再看候选平台的功能。可以采用“需求强度、迁移复杂度、替换收益”三维评估,而不是因为国产化趋势就直接启动全面迁移。第一步是做现状盘点,至少记录用户数、项目数、文档量、附件规模、插件数量、工作流数量、外部接口、权限层级和近一年故障情况。
第二步是把需求分为硬约束和偏好项,例如内网部署、审计留痕和国产基础环境兼容性通常属于硬约束;页面风格、看板颜色和非核心报表则不应成为主要决策依据。
评估维度需要回答的问题建议权重示例 安全与部署能否满足数据边界、审计和备份要求25% 核心功能项目、需求、缺陷和知识库能否支撑关键流程25% 迁移与集成历史数据、身份认证和现有工具能否接续20% 总拥有成本三到五年内的许可、实施、开发和运维是否可控15% 服务能力供应商是否有类似规模的交付和持续运维经验15% 如果企业没有强制部署或合规压力,现有平台运行稳定,且插件和接口依赖很深,那么继续使用并优化现有系统,可能比立即迁移更理性。
如果企业面临数据不能出域、本地服务响应慢、用户规模扩张后成本失控,或者必须适配国内身份和基础设施,则应优先安排候选平台试点。试点不要只做演示项目,最好选择一个真实研发团队,持续运行四到六周,至少验证任务流转、权限隔离、文档协作、报表统计、消息通知和故障处理。
只有当核心用户能完成日常工作、关键数据可追溯、迁移边界清晰,并且三年成本模型成立时,全面替换才值得推进。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/28794
读者评论
文章把替换项目从“换软件”提升到协作机制重构,尤其强调数据、流程、权限和用户习惯,判断比较全面。不过实际决策还需要结合现有插件数量、迁移周期和内部运维能力。
从信息安全角度看,私有化部署并不等于天然更安全。文中提到备份、审计、升级和运维责任,这些因素确实容易被采购阶段忽略,建议企业通过小范围试点验证。
三到五年总拥有成本的分析比较有参考价值。很多企业只看授权费用,却忽略接口开发、数据清洗、培训和并行运行成本,迁移前建立详细清单会更稳妥。
