如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

如何用项目进度甘特图提升团队效率?真正有效的做法,不是把任务画成一排漂亮的横条,而是让团队在同一张时间轴上看清四件事:谁负责、何时交付、前后依赖是什么,以及某项任务延期后会影响哪些结果。很多项目并非没人执行,而是信息分散在群聊、表格和个人记忆里,直到关键节点临近,团队才发现“每个人都在忙,但项目仍然没有向前走”。

我在项目管理实践中更看重甘特图的“运行机制”,而不是图表本身。任务拆分是否足够清楚、依赖关系是否真实、负责人是否有更新责任、周会是否依据异常做决策,这些因素决定了甘特图能不能提升效率。下面我会从常见失控场景出发,拆解5个可以落地的技巧,并说明不同团队规模、项目类型和工具条件下应该如何取舍。

一、先讲核心结论:甘特图提升效率,靠的不是可视化,而是减少等待和返工

1. 一张有效的甘特图必须回答四个问题

很多团队制作甘特图时,首先想到的是颜色、时间跨度和展示样式。但从管理角度看,图表是否美观并不重要,重要的是它能否快速回答项目成员每天都会遇到的问题。

  • 现在应该完成什么?
  • 这项工作由谁负责,完成标准是什么?
  • 我能否开始工作,还是必须等待上游交付?
  • 如果当前任务延期,哪些后续节点会受到影响?

如果一张甘特图只能显示“任务名称+开始日期+结束日期”,它更像一份横向日历,而不是项目控制工具。至少还应该增加负责人、交付物、前置任务、当前状态、实际完成时间和风险备注。

甘特图信息 解决的管理问题 缺失后的典型后果
负责人 明确谁对结果负责 任务被多人“共同负责”,实际无人跟进
交付物 明确什么才算完成 任务显示完成,但下游仍无法使用
前置任务 识别等待关系和关键路径 团队同时开工,后期大量返工或停工等待
实际进度 发现计划与现实的偏差 项目一直停留在“预计可以按期完成”
风险备注 记录阻塞原因和下一步动作 周会反复追问,问题却没有被解决

2. 甘特图真正节省的是等待时间

项目效率经常被误解为“每个人完成任务的速度”。但跨部门项目中,影响交付的往往不是单项任务耗时,而是等待确认、等待资源、等待环境、等待审批,以及等待上游交付的时间。

例如,研发人员可能只需要3天完成接口开发,但如果需求评审花了2天、测试环境等待1天、设计稿返工2天,整个链路就会拉长到8天。甘特图的价值,是把这些等待关系显性化,让管理者看到“任务之间的空档”以及“空档由什么造成”。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

3. 先判断项目是否适合甘特图

甘特图并不适合所有工作。它最适合有明确目标、阶段顺序、交付节点和资源约束的项目,例如产品版本发布、市场活动、系统上线、门店装修、设备交付和合规整改。

对于每天都在变化、任务边界模糊、优先级高度动态的工作,强行使用精确到每天的甘特图,反而会制造维护负担。这类团队可以使用更粗粒度的阶段甘特图,或者把甘特图用于月度规划,再用看板管理日常流转。

项目特征 推荐用法 主要取舍
阶段明确、依赖较多 完整甘特图+里程碑+依赖关系 前期建模投入较大,但适合控制关键节点
需求持续变化 阶段甘特图+迭代看板 牺牲部分日期精度,换取更好的灵活性
重复性强、流程固定 模板化甘特图 维护成本低,但要防止团队机械套用旧计划
纯探索、结果不确定 里程碑计划或实验列表 不提前假装知道精确工期,重点观察验证结果

二、真实场景:为什么“大家都在更新进度”,项目还是会延期

1. 信息分散,造成的是认知延迟

我经常看到一种表面上很规范的项目:项目经理维护一份进度表,研发团队有自己的任务清单,设计人员在群里同步文件,业务负责人通过周报了解进展。每个环节看起来都有记录,但这些记录并不共享同一套任务定义。

结果通常是,项目经理认为“开发已完成80%”,测试人员却还没有拿到可测试版本;运营人员已经按照原计划准备发布内容,产品负责人却在等待最后一轮需求确认。问题不是没有信息,而是信息之间没有形成依赖链。

2. “完成80%”不是可执行的进度信息

百分比是最容易被滥用的进度表达。一个任务完成80%,可能意味着文档写了80%,也可能意味着核心功能完成但异常场景尚未验证。不同角色对百分比的理解不同,管理者很难据此判断后续工作是否可以开始。

我更建议把进度拆成“已交付结果”和“剩余阻塞事项”。例如,不写“接口开发完成80%”,而写成“主流程接口已提交测试,异常重试逻辑尚未完成,预计周四补齐”。后者虽然看起来不如百分比简洁,却能直接帮助下游安排工作。

3. 周会变成逐人汇报,说明甘特图没有进入决策流程

如果周会依然按照“每个人轮流讲一遍自己做了什么”来进行,说明甘特图只是展示材料,没有成为团队共同的项目视图。真正高效的会议,应当优先讨论偏离计划的任务、即将到期但尚未开始的任务、被前置条件卡住的任务,以及需要管理层决策的资源冲突。

我通常会把周会问题分成三类:可以由负责人自行解决的执行问题,需要跨团队协调的依赖问题,以及必须由项目负责人调整范围、资源或日期的决策问题。甘特图只负责把问题暴露出来,不能替代后续决策。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

4. 真实效率不能只看“图有没有画出来”

没有统一的行业数据可以证明所有团队使用甘特图后都会提升固定比例的效率。因此,我不会直接使用“效率提升30%”这类结论,除非有明确的样本、周期和统计口径。

更可靠的做法,是在上线前后观察几个团队自己的指标:重复询问进度的次数、阻塞问题平均暴露时间、延期任务的提前预警天数、周会用于状态汇报的时间,以及计划任务的实际完成偏差。它们不一定适合跨企业比较,却适合判断本团队是否真的改善。

三、技巧一:先拆清任务,再开始画甘特图

1. 用“动作+对象+完成标准”命名任务

任务名称直接决定甘特图能否被执行。像“推进项目”“跟进开发”“完善方案”这样的名称,无法判断具体做了什么,也无法判断是否完成。

我建议使用“动作+对象+完成标准”的命名方式。例如,“完成首版活动页面并通过业务评审”“提交可安装测试包并完成冒烟测试”“确认客户名单并导入系统”。这样的任务名称天然包含交付结果,比抽象的工作分类更容易跟踪。

模糊任务 问题 可执行任务
做推广 没有对象、渠道和完成条件 完成首版投放文案,并通过市场负责人评审
跟进开发 无法判断跟进结果 提交测试包,完成核心流程冒烟测试
完善方案 修改范围和验收人不明确 根据评审意见完成方案V2,并由业务负责人确认
准备上线 可能包含多个不同角色的工作 完成发布清单、回滚方案和上线公告

2. 控制任务颗粒度,避免两个极端

任务太大,进度会长期停留在“进行中”;任务太小,负责人需要频繁更新,项目经理也会陷入维护表格。我的判断标准不是任务必须精确到几小时,而是:任务结束时是否有一个能被他人接收、检查或使用的交付物。

对于跨部门项目,单项任务通常可以控制在半天到5个工作日的范围内,但这不是硬性规则。复杂研发任务可以拆成需求分析、技术方案、编码、联调和测试准备;简单行政任务则不必拆成几十条明细。

3. 用交付物而不是忙碌程度衡量进度

“已经投入很多时间”不代表任务接近完成。甘特图最好记录输出物,例如评审通过的文档、可测试的软件版本、确认后的名单、签署的合同或上线后的监测报告。

如果任务没有明确交付物,可以先问三个问题:谁会接收这个结果?接收者需要检查什么?完成后下游能做什么?如果三个问题都无法回答,说明任务还停留在工作描述层面,不适合直接放进甘特图。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

4. 任务拆解的实际操作顺序

  1. 先写出项目最终交付结果,而不是先列部门名称。
  2. 按阶段拆出需求、设计、开发、测试、发布和复盘等主要节点。
  3. 为每个阶段补充可验收的交付物。
  4. 把跨部门等待、审批、环境准备和评审加入计划。
  5. 检查每项任务是否只有一个主要负责人。
  6. 删除无法影响交付结果的无效明细。

四、技巧二:给任务绑定负责人、时间和交付标准

1. “负责人”必须是对结果有控制力的人

把一个部门写成负责人,往往会掩盖真正的责任关系。更有效的做法是明确一个直接负责人,同时在备注中列出协作人、审批人和最终验收人。

例如,“完成发布准备”可以由运营负责人牵头,但技术负责人需要确认回滚方案,产品负责人需要确认功能范围,业务负责人需要确认公告内容。这样既不会把所有人都写成责任人,也不会让单一负责人独自承担无法控制的阻塞。

2. 时间应当区分计划时间和实际时间

只保留计划起止日期,无法进行复盘。建议至少保留计划开始、计划结束、实际开始、实际结束四个字段。对于尚未完成的任务,还可以记录预计完成日期,用来识别“计划日期未变,但实际已经明显偏离”的情况。

字段 用途 管理动作
计划开始 确认原始排期 用于判断任务是否按时启动
计划结束 确认原始承诺 用于计算计划偏差
实际开始 确认真实启动时间 识别资源占用或前置等待
预计完成 反映当前判断 提前判断是否需要调整后续任务
实际结束 确认最终交付时间 用于项目复盘和估时校准

3. 把“完成”写成验收条件

任务完成标准至少应该包括交付物、验收人和验收条件。例如,“完成接口开发”的标准可以是“接口已部署至测试环境、主流程返回符合约定、接口文档已更新,并由测试负责人确认可开始测试”。

这个写法看似增加了几个字,却能减少下游反复确认。特别是在产品、研发、设计、市场共同参与的项目中,完成标准比进度百分比更能支撑协作。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

4. 任务日期不是越精确越专业

如果项目早期信息仍然不完整,就不要把所有任务排到具体小时。过度精确的日期会制造虚假的确定性,也会让每次需求变更都触发大量计划维护。

我通常建议在项目立项阶段按周或阶段排期,完成需求和资源确认后,再细化到工作日。对于有明确外部截止日期的节点,可以锁定里程碑日期;对于探索性工作,则保留时间区间,并明确下一次评估点。

五、技巧三:用依赖关系和里程碑识别关键路径

1. 依赖关系比任务数量更重要

一张有100项任务但没有依赖关系的甘特图,管理价值可能低于一张只有20项任务却明确上下游的甘特图。依赖关系告诉团队:哪些工作可以并行,哪些工作必须等待,哪些延期会影响最终交付。

常见依赖包括完成到开始、开始到开始、完成到完成和开始到完成。中小团队不需要一开始就使用复杂的依赖类型,先把最重要的“前一项完成后,后一项才能开始”标清楚,就能解决大量协作误解。

2. 识别关键路径,而不是把所有任务都标红

关键路径是影响项目总工期的一组连续任务。它不一定是工作量最大的一组任务,而是没有缓冲、任何延迟都可能推动最终节点的任务链。

以新品上线为例,需求确认、原型评审、核心开发、测试通过和发布准备可能构成一条关键链路;社交媒体预热素材则可能与开发并行,延期一天未必影响上线日期。若把所有任务都标成最高优先级,团队反而无法知道资源应该先投入哪里。

任务类型 是否可能影响总工期 建议管理方式
关键路径任务 每日关注偏差,提前准备替代方案
有少量缓冲的任务 按周检查,不必每次小幅波动都调整计划
可并行的支持任务 取决于交付条件 明确最晚交付日期,避免过早占用资源
不影响当前版本的优化任务 必要时移出主计划,防止干扰核心交付

3. 里程碑应当代表业务结果

“完成第一周工作”不是好的里程碑,因为它只描述时间,不描述结果。更好的里程碑包括“需求范围冻结”“测试通过”“客户完成验收”“系统正式上线”和“首轮运营数据复盘完成”。

里程碑的数量也不宜过多。一个为期两个月的项目如果设置了几十个里程碑,团队会把普通任务和关键决策混在一起。通常可以按阶段设置2至6个真正需要管理层或跨部门共同确认的节点。

4. 延期发生时,先判断影响范围再调整日期

遇到任务延期,不要立刻把所有后续日期整体向后拖动。应先检查四件事:该任务是否位于关键路径,后续任务是否有其他可用输入,是否存在缓冲时间,能否通过并行执行或增加资源消化延误。

例如,视觉设计延期一天,如果开发使用的是已经确认的基础组件,可能不会影响开发启动;但如果视觉稿是开发的必要输入,延期就可能直接影响测试和发布。甘特图的作用,正是帮助团队从“感觉会延期”进入“知道会影响哪条链路”。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

六、技巧四:建立固定更新机制,让甘特图保持“活着”

1. 明确谁在什么时候更新什么

甘特图最常见的失败原因,是项目启动时由项目经理集中录入,之后没有人愿意维护。解决方法不是要求所有人随时更新,而是建立最低可行的更新规则。

  • 任务负责人只更新自己负责的任务和阻塞信息。
  • 普通任务每周至少更新一次,关键路径任务按项目风险提高频率。
  • 状态变化必须伴随结果、风险或下一步动作。
  • 任务延期时不得只修改结束日期,必须填写延期原因。
  • 项目负责人负责处理跨团队依赖,而不是替所有人代填进度。

更新频率要与项目节奏匹配。一个月更新一次,通常无法支撑两周后上线的产品版本;但要求每个任务每小时更新,也会让团队把管理动作变成额外负担。正确做法是让更新频率随风险变化,而不是一律追求实时。

2. 使用统一的状态定义

“进行中”往往是最没有信息量的状态。建议把状态定义成团队可以共同理解的几类,例如未开始、进行中、待验收、已完成、已阻塞和已取消。

其中,“待验收”尤其重要。很多团队把交付给下游的任务直接标记为完成,但如果接收方尚未确认,项目风险仍然存在。把等待验收单独列出,可以避免计划看起来已经完成,实际却没有形成可用结果。

3. 进度更新要带上下一步动作

一个有用的更新不应只是“目前70%”。我更推荐使用以下格式:

更新字段 填写示例 它帮助谁做判断
当前状态 待验收 项目负责人判断是否存在隐藏延期
已完成 主流程测试用例已执行 下游人员了解实际产出
未完成 异常场景兼容性验证 验收人判断剩余工作量
阻塞原因 测试账号权限未开通 管理者判断需要协调的资源
下一步动作 管理员周三前完成授权 团队知道问题如何被解决

4. 工具选择应服务于更新习惯

小团队可以用表格建立基础甘特图,但当项目数量增多、角色变多、权限要求提高时,手工维护会逐渐暴露问题:依赖关系难以联动、变更记录不完整、多人同时编辑容易冲突,会议前还要花时间重新整理。

对于中大型企业或100人以上的组织,我会重点考察项目管理平台是否支持多项目视图、权限隔离、自动提醒、依赖调整、实际与计划对比、项目模板和数据导出。以PingCode为例,如果组织已经在评估统一项目管理平台,可以重点核实其甘特图、跨团队协作、私有化部署能力,以及从Jira迁移时任务、字段、工作流和历史数据的兼容程度。

“支持迁移”不能只理解为能导入任务名称。真正需要核实的是项目层级、负责人、状态映射、附件、评论、关联关系、权限模型和历史记录是否能够平滑承接。对于重视数据边界的企业,私有化部署也应结合安全审计、运维能力、升级方式和总拥有成本一起判断,而不能只看功能清单。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

七、技巧五:把甘特图嵌入周会、预警和复盘

1. 周会只讨论四类异常

如果团队已经维护甘特图,却仍然在会议上从第一项任务讲到最后一项任务,说明会议规则没有改变。我的建议是,周会先看异常视图,再回到完整计划确认影响范围。

  • 已经逾期但尚未完成的任务。
  • 未来3个工作日内到期但尚未开始的任务。
  • 前置任务未完成、下游却即将启动的任务。
  • 需要跨团队协调、资源调整或范围决策的任务。

每个异常任务都应当形成明确结论:继续按原计划、调整负责人、增加资源、缩减范围、改变顺序,或者修改最终交付日期。没有结论的红色标记,只会增加焦虑,不会提升效率。

2. 预警要有触发条件

预警不能只靠项目经理的感觉。可以根据项目特点设置简单规则,例如关键路径任务延迟1个工作日就触发提醒,普通任务连续两个更新周期没有变化就要求负责人说明,里程碑前3个工作日仍有前置任务未完成就进入风险清单。

这些阈值不是行业统一标准,而是团队的建议基准。项目负责人应根据外部截止日期、资源稀缺程度和返工成本进行调整。

预警条件 可能意味着什么 建议动作
关键路径任务延迟1天 最终交付可能受到影响 当天评估并行、增援或调整范围
任务连续两次状态不变 任务可能被低估或处于隐性阻塞 要求负责人补充剩余工作和阻塞原因
里程碑前3天仍有前置任务未完成 验收或发布准备时间不足 重新检查交付物、验收人和缓冲时间
同一负责人同时承担多个关键任务 存在资源冲突和排队等待 调整任务顺序或增加具备能力的协作人

3. 复盘要比较计划与实际,而不只是总结感受

项目结束后,至少应该比较计划工期和实际工期,并为偏差分类。常见原因包括估时偏差、需求变更、审批等待、环境问题、资源冲突、返工和外部依赖。

如果只记录“下次加强沟通”,复盘很难产生改进。更具体的结论应该是:“需求冻结前不安排开发排期”“测试账号必须在开发开始前完成申请”“涉及外部供应商的任务统一预留2天确认缓冲”。这样的结论才能沉淀为下一次项目模板。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

4. 让甘特图成为“行动清单”,而不是汇报材料

每次会议结束后,甘特图应当留下可执行的变化:某任务负责人发生调整、某个交付日期被重新确认、某项依赖被解除、某个风险新增了处理动作。若会议结束后图表完全不变,它很可能只是展示过去,而没有推动下一步行动。

八、贯穿案例:用甘特图管理一次新品上线

1. 先建立项目边界

以下案例是演示场景,不代表某家企业的实际项目数据。假设一家企业计划在6周后上线一个面向企业客户的新功能,参与团队包括产品、设计、研发、测试、市场和客户成功。

项目目标不是“把功能做出来”,而是“在第6周完成可用版本上线,并让首批试点客户能够使用”。因此,项目计划必须同时包括产品交付、技术验证、客户准备和上线后的反馈收集。

2. 将任务拆成阶段、交付物和依赖

阶段 任务 负责人 前置任务 交付标准 里程碑
需求 确认目标客户、范围和验收指标 产品负责人 评审记录确认,范围冻结 需求冻结
设计 完成原型、交互和视觉方案 设计负责人 需求冻结 设计评审通过,交付标注文件 设计评审
开发 完成核心功能和接口开发 研发负责人 设计评审 部署测试环境,通过冒烟测试 开发完成
测试 完成主流程、异常和兼容性测试 测试负责人 开发完成 高优先级缺陷关闭,测试报告通过 测试通过
客户准备 编写使用指南并确认试点名单 客户成功负责人 需求冻结 指南完成,试点客户确认 客户就绪
发布 完成发布清单、公告和回滚方案 项目负责人 测试通过、客户就绪 发布评审通过 正式上线

这个案例有一个容易被忽略的细节:客户准备任务可以与开发并行,但它不能等到测试通过后才开始。若使用传统任务清单,团队可能只看到“开发完成后再准备上线”;而甘特图可以让并行关系和最晚交付时间同时显现。

3. 假设测试延期两天,应该怎样判断

假设测试团队预计比原计划晚两天完成。第一步不是直接宣布上线延期,而是确认延期是否发生在关键路径上;第二步检查客户准备是否已经完成;第三步判断是否能够先发布给内部试点,而不是直接面向全部客户;第四步由产品、研发和业务共同决定是否缩减首发范围。

这体现了甘特图的专业用法:它不是自动计算答案的水晶球,而是把决策所需的输入放在一起。最终选择可能是顺延上线,也可能是减少首发功能,还可能是增加测试资源。不同选择都有成本,不能用“保持原计划”掩盖风险。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

4. 用计划与实际数据完成复盘

项目结束后,可以把每个阶段的计划时长、实际时长、偏差原因和下次动作放到复盘表中。比如,设计阶段实际增加1天,原因是验收标准缺失;开发阶段增加2天,原因是接口权限申请延迟;测试阶段按计划完成。下一次项目的模板就应该加入权限申请任务,而不是笼统提醒“加强技术协作”。

九、不同情况下的行动建议与工具取舍

1. 5人以内的小团队:先建立规则,不急着上复杂平台

如果团队人数很少、项目数量有限,表格或轻量工具完全可以完成基础管理。重点是统一任务名称、负责人、计划日期、前置任务和状态定义。

  • 先选择一个真实项目试运行,不要一次性整理所有历史项目。
  • 只保留影响交付的关键任务,避免把每个动作都录入。
  • 每周固定一次更新,并在周会上只讨论异常。
  • 项目结束后删除无效字段,保留真正用于决策的信息。

这个阶段的主要取舍是功能和维护成本。工具越复杂,不一定越适合小团队;如果成员连最基本的状态更新都没有形成习惯,增加更多自动化功能只会让流程更重。

2. 20至100人的跨部门团队:重点解决依赖和权限

当项目参与者增加后,单靠项目经理手工汇总会出现明显瓶颈。此时应优先建立跨团队任务分解、依赖关系、责任边界、变更记录和风险视图。

建议把项目计划分为管理层视图、团队视图和个人视图。管理层关注里程碑和总体风险,团队负责人关注资源与依赖,执行人员关注自己当前的任务和交付标准。不同角色看到的信息不必完全相同,但底层任务状态必须来自同一套数据。

3. 100人以上的中大型组织:关注多项目资源和数据治理

中大型组织使用甘特图时,难点已经从“如何画图”转向“如何管理多个项目之间的资源冲突和数据一致性”。同一位技术专家可能同时参与多个项目,同一个发布窗口也可能被多个产品争用。如果每个项目独立排期,单项目看起来都合理,组合起来却可能无法执行。

此时选择项目管理平台时,我会重点核实以下能力:

  • 是否支持多项目组合视图和跨项目依赖。
  • 是否能按团队、角色或人员查看资源负载。
  • 是否保留计划、实际和变更历史。
  • 是否支持细粒度权限、组织级模板和审计要求。
  • 是否能与研发、工单、文档或客户协作流程衔接。
  • 是否支持私有化部署,以及企业现有基础设施能否承接运维。

如果企业正在从海外项目管理系统迁移,不能只比较界面和功能数量。以从Jira迁移为例,应先盘点项目层级、问题类型、工作流、字段、评论、附件、用户权限、历史数据和接口调用,再做小范围试迁移。PingCode可作为这类组织评估时的候选平台之一,但“国产替代”是否成立,最终仍要通过数据迁移完整度、权限适配、性能、安全和服务能力验证。

4. 研发迭代型项目:甘特图管阶段,看板管日常

研发团队通常面对两类节奏:版本级别的阶段计划,以及每天变化的任务流转。只用甘特图,容易把日常变化排得过于僵硬;只用看板,又不容易看清版本之间的依赖和发布日期。

更稳妥的组合是:用甘特图管理版本目标、里程碑、跨团队依赖和发布时间,用看板管理需求、开发、测试和缺陷的日常流转。两者必须共享任务状态,否则团队会维护两套相互矛盾的数据。

5. 工程、交付和活动项目:优先锁定外部节点

工程交付、展会活动和客户实施项目通常受外部日期约束,延期可能产生直接的合同、场地或收入成本。这类项目应当先锁定不可移动的外部节点,再倒推内部任务,并为审批、供应商、运输、验收和应急处理留出缓冲。

这类项目不适合把计划排得“刚刚好”。如果每一项任务都没有缓冲,任何小问题都会沿着依赖链传递。合理做法是把缓冲显式记录下来,并明确什么情况下可以消耗缓冲、什么情况下必须升级处理。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

十、最容易踩的四个坑,以及我会如何修正

1. 只填日期,不填依赖

这种甘特图看起来完整,实际上无法回答“为什么延期”和“延期影响谁”。修正方式是先画出关键交付链,再补充日期。即使不设置复杂的自动联动,也应在任务字段中写清楚最重要的前置任务。

2. 计划排满,没有任何缓冲

满负荷排期在表面上最有效率,却经不起需求变更、审批等待和返工。缓冲不是鼓励拖延,而是承认项目存在不确定性。对于外部截止日期明确的项目,应把缓冲放在关键里程碑之前,并规定消耗缓冲时的升级条件。

3. 由项目经理一个人维护全部信息

项目经理代填的甘特图通常很快就会失真,因为负责人最清楚任务的真实状态,项目经理却需要通过聊天和会议反复收集信息。更好的方式是让任务负责人更新事实,让项目经理管理依赖、风险和决策。

4. 用颜色制造紧迫感,而不是推动行动

满屏红色并不等于风险管理。颜色应该对应明确动作,例如黄色代表需要负责人确认,红色代表已经影响或即将影响关键节点,灰色代表暂不纳入当前版本。没有动作定义的颜色,只会让所有人产生疲劳。

5. 把工具功能当成管理结果

支持甘特图、自动提醒、数据统计和私有化部署,都属于能力,不等于效率结果。选型时必须把能力转化为验收场景,例如“能否在10分钟内找出某里程碑的所有前置任务”“能否查看某位关键人员未来两周的项目负载”“迁移后历史任务和权限是否保持可用”。

十一、如何判断甘特图是否真的提升了团队效率

1. 建立上线前后的观察基线

不要一开始就追求复杂的效率模型。选择3至5个能够持续记录的指标即可。建议至少包含一个沟通指标、一个风险指标、一个交付指标和一个维护成本指标。

观察维度 可记录指标 建议统计方式
沟通成本 重复询问项目状态的次数 按周记录群聊、会议和临时同步中的重复询问
风险发现 阻塞平均暴露时间 从问题出现到被记录并分配动作的时间
计划准确性 计划完成日期与实际完成日期偏差 按任务类型计算平均偏差和偏差分布
会议效率 状态汇报占周会总时长比例 记录4周趋势,观察讨论是否转向风险决策
维护成本 每周更新甘特图所需人工时间 统计项目经理和负责人实际投入时间

2. 不要只看平均值,还要看偏差分布

平均延期天数可能掩盖关键任务的严重风险。比如,普通任务大多按期完成,但一项关键路径任务延期10天,项目仍然会失败。因此,复盘时应区分普通任务、关键路径任务和外部依赖任务。

我还建议观察“提前发现”而不是“最终是否延期”。一项任务最终按期完成,可能是因为团队提前发现风险并调整资源;如果只看最终结果,就看不到甘特图在过程中创造的价值。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

3. 用小范围试点验证,不要一次性全组织推广

如果企业人数较多,我建议先选择一个依赖关系较多、但范围可控的项目试点。试点周期可以覆盖一个完整阶段,例如从需求冻结到首次发布,而不是只试用一周界面。

  1. 记录试点项目当前的会议时长、延期任务数和状态同步方式。
  2. 建立最小字段集,不先追求复杂模板。
  3. 连续运行4至6周,观察更新完成率和风险暴露情况。
  4. 访谈项目负责人和执行成员,确认维护负担是否可接受。
  5. 根据试点结果决定扩大范围、调整流程或更换工具。

十二、发布前可直接使用的甘特图落地清单

1. 建图前检查

  • 项目最终交付结果是否已经写清楚。
  • 项目范围和不包含的内容是否明确。
  • 关键外部日期是否已经锁定。
  • 主要阶段、里程碑和验收人是否确定。
  • 资源、环境、审批和供应商任务是否纳入计划。

2. 建图时检查

  • 任务名称是否可以直接判断完成与否。
  • 每项任务是否只有一个主要负责人。
  • 是否填写了交付物和验收标准。
  • 关键前置任务是否已经建立依赖。
  • 计划日期是否给不确定环节留下缓冲。
  • 是否区分普通任务、关键任务和里程碑。

3. 运行中检查

  • 负责人是否按约定频率更新状态。
  • 延期任务是否记录原因和下一步动作。
  • 周会是否优先处理阻塞、延期和资源冲突。
  • 需求变更是否经过影响评估,而不是直接改日期。
  • 甘特图是否与团队实际使用的任务系统保持一致。

4. 复盘时检查

  • 计划时间与实际时间的偏差是否被分类。
  • 哪些依赖关系在项目初期没有识别。
  • 哪些任务的估时持续偏短或偏长。
  • 哪些延期原因可以通过流程或模板提前消除。
  • 下一次项目需要新增、删除或调整哪些字段。

如何用项目进度甘特图提升团队效率?5个实用技巧助你事半功倍

十三、结语:甘特图不是一张计划表,而是一套共同的行动节奏

项目进度甘特图能否提升团队效率,取决于它是否把任务、时间、责任、依赖和风险连接起来。只画时间条,得到的是一张静态计划;让负责人持续更新、让周会围绕异常决策、让复盘回到计划与实际的差异,才能把图表转化为执行机制。

我的建议是,不要从“把所有工作都录入系统”开始。先挑选一个真实项目,完成五件事:明确交付物、绑定负责人、设置关键依赖、标出里程碑、规定更新频率。运行两到四周后,再观察周会是否更聚焦、阻塞是否更早暴露、任务交接是否更顺畅。

如果团队规模较小,先用轻量方式验证规则;如果组织已经超过100人,或存在多项目资源冲突、数据安全和系统迁移要求,再评估具备多项目管理、权限控制、私有化部署和迁移能力的项目管理平台。工具只是载体,真正决定效果的是团队是否愿意把甘特图当作工作依据,而不是把它当成汇报时临时展示的一张图。

下一步可以立即执行:拿出一个正在进行的项目,删除所有无法验收的模糊任务,为剩余任务补上负责人、交付标准和前置关系,然后在下一次周会上只讨论逾期、阻塞和即将影响里程碑的事项。这个小动作,往往比重新制作一张更复杂的甘特图更能检验它是否真正有价值。

常见问题解答(FAQ)

1. 项目进度甘特图应该怎样拆分任务,才能真正提升团队效率?

我以前做项目计划时,常把“完成设计”“推进开发”“做好推广”直接放进甘特图,结果每个人都说自己在做,但到了截止日期却无法判断是否真的完成。我想知道,任务拆到什么程度最合适,怎样避免甘特图变成一堆看起来很忙、实际上无法执行的事项?

我在实际搭建项目甘特图时,最先改掉的不是日期,而是任务名称。一个可执行的任务,至少要对应一个明确交付物,并且能由负责人在一次更新中说明“已完成、未完成或被什么阻塞”。如果任务名称无法判断完成标准,甘特图后续的时间、依赖和预警都会失真。

例如,“推进开发”不是一个合格任务,因为它可能包含接口设计、编码、联调和缺陷修复。更适合拆成“提交接口文档”“完成支付模块开发”“完成测试环境联调”“修复阻断级缺陷”等任务。这样拆分后,负责人更新的不再是主观百分比,而是具体成果。

模糊任务可执行任务完成判断 做好推广完成首版推广文案并通过审核文案链接已提交,审核意见已关闭 跟进设计完成首页视觉稿评审评审结论已确认,修改项已登记 推进测试完成核心流程回归测试测试记录完成,阻断问题为零 任务颗粒度也不能无限变细。我通常用“半天到三天能完成一次明确交付”作为轻量项目的初始参考;

超过一周的任务,往往需要继续拆分。反过来,如果每个任务只有十几分钟的操作步骤,维护甘特图的成本就可能高于管理收益。一个简单的判断方法是问三句话:谁负责交付?交付物在哪里?如果延期一天,谁会受到影响?三问中有任何一个答不上来,就不要急着画甘特图,先把任务定义清楚。

甘特图提升效率的起点,不是画得完整,而是让“完成”变得可验证。

2. 如何用甘特图设置任务依赖和关键路径,避免项目延期后才发现问题?

我发现团队经常只给任务填开始时间和截止时间,却没有说明任务之间的先后关系。某个环节延期后,大家到了周会才发现后面几个团队都在等待,我想了解甘特图里的依赖关系和关键路径到底应该怎么设置,哪些任务不能随便标成关键任务?

甘特图最容易被低估的价值,是把“谁在等谁”显示出来。仅有起止日期的图表,本质上只是带时间轴的任务清单;只有补上前置条件,团队才能判断某项延期究竟是局部问题,还是会传导到最终交付。以新品上线为例,需求确认通常是原型评审的前置任务,原型评审又可能是开发正式开始的前置任务,开发完成后才能进行完整测试。

这里不应只写“设计、开发、测试”三条横线,而要标注实际交付关系:需求确认完成后,设计才能锁定;设计评审通过后,开发才能按最终方案实施。

任务前置任务延期影响处理动作 完成原型评审需求范围确认开发启动时间推迟先锁定高优先级页面 完成核心功能开发技术方案确认测试准备不足拆出可独立联调模块 完成上线验收回归测试通过发布节点可能顺延评估范围、资源或日期 我在复盘项目时发现,很多团队把所有任务都标成“关键”,这反而会让预警失去意义。

真正需要重点关注的是那些没有明显缓冲、且延期会直接推动最终交付日期的连续任务链。非关键任务延期一天,可能只消耗缓冲;关键路径上的任务延期一天,往往需要立即调整资源或范围。遇到延期时,不要只把后续日期整体向后拖。先检查三件事:前置任务是否真的完成、后续任务能否并行、延期任务是否位于关键路径。

如果能把原本串行的工作拆成并行小任务,或者先交付最小可用范围,甘特图就不只是记录延期,而能帮助团队找到可执行的补救方案。

3. 甘特图多久更新一次,怎样避免它成为项目经理一个人的负担?

我曾经维护过一张很完整的项目进度图,启动会后几乎没人主动更新,最后只能由我在周会前逐个询问,再手工修改日期。甘特图到底应该每天更新、每周更新,还是发生变化就更新?怎样设计规则,才能让团队愿意持续使用?

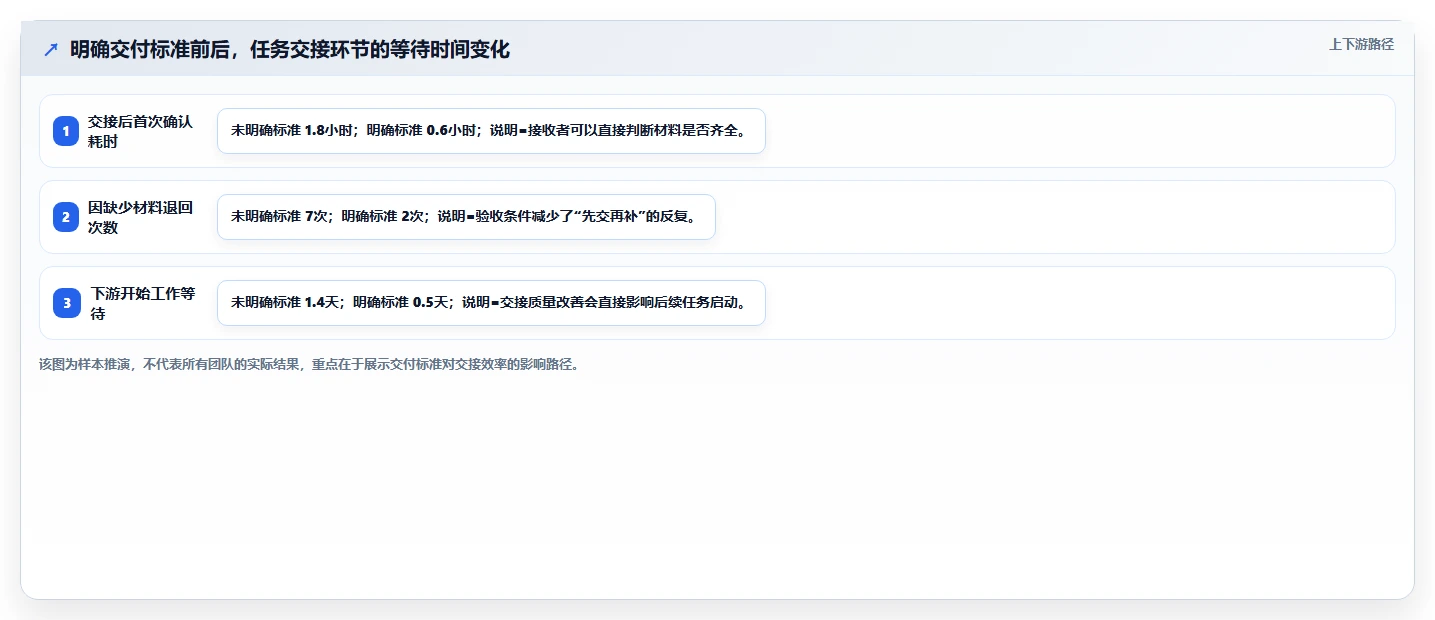

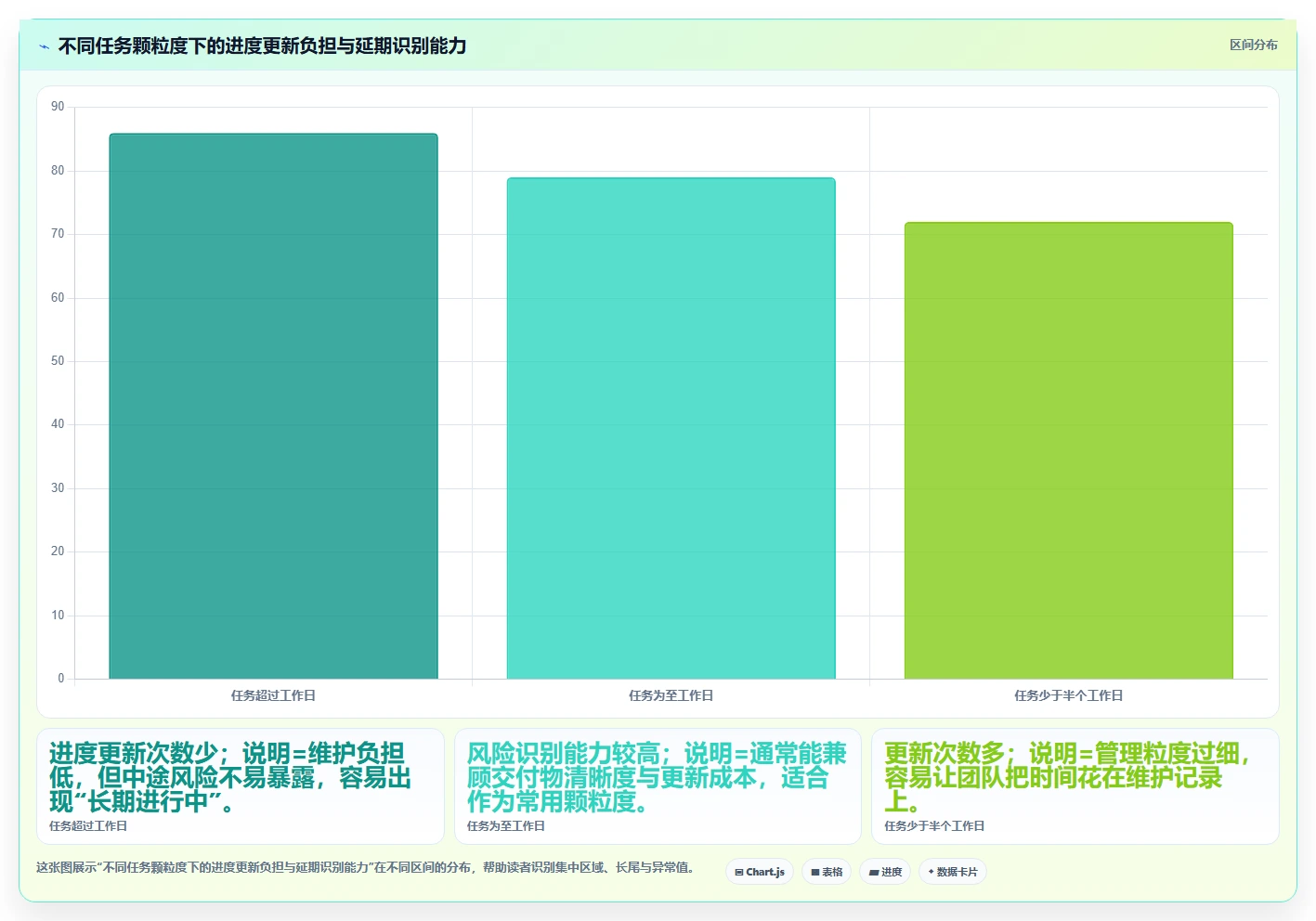

甘特图失效通常不是因为工具不好,而是更新责任和更新触发条件没有定义。我的做法是把“日常状态更新”和“计划变更更新”分开:负责人只维护自己负责的任务,项目负责人负责处理跨任务的日期、依赖和资源调整。对于研发、设计、运营混合的轻量项目,不建议要求所有人每天维护完整计划。

更实用的节奏是:负责人每周至少更新一次状态,关键路径任务在发生阻塞、预计延期或交付物变化时立即更新。这样既能保持信息新鲜,也不会让团队把时间花在重复填表上。

情况更新责任人建议时点必须补充的信息 普通任务进展任务负责人固定周期开会前已完成内容、剩余工作 预计延期任务负责人确认风险后立即延期原因、预计新日期 依赖关系变化项目负责人变更确认后立即受影响任务和补救方案 状态更新也不要只填“80%”。百分比很容易制造虚假的精确感,尤其是设计、研发和内容类任务。

更有用的格式是:“已完成接口设计,剩余联调;测试环境尚未准备;预计周三完成”。这类描述能直接支持决策,而不是让项目经理继续追问。周会中,我建议只看三类任务:已逾期任务、未来一周到期但尚未开始的任务、依赖未完成却即将启动的任务。这样会议会从逐人汇报转向处理异常。

若一张甘特图每周都需要项目经理花几个小时手工核对,说明字段过多、责任不清或更新机制设计失败,而不是团队不够自律。

4. 如何判断甘特图真的提升了团队效率,而不是只让项目计划看起来更专业?

我担心团队花很多时间做出一张漂亮的甘特图,却没有减少延期和沟通,最后它只是汇报材料。除了看任务是否按时完成,我还应该观察哪些变化?什么情况下使用表格、任务清单或某项目管理平台,反而比甘特图更合适?

我判断甘特图是否有效,不看颜色是否整齐,也不看任务数量是否很多,而看它有没有改变团队的决策方式。真正有效的信号通常是:成员能快速找到上下游信息,周会不再逐人报进度,延期任务能在影响扩大前暴露,而且每次异常都有负责人和下一步动作。可以在项目开始前记录一组基线,再在连续两个或三个项目中观察变化。

下面这组指标不是行业统一标准,而是适合团队内部对比的实用口径。

观察维度改进前常见表现改进后应观察什么 进度确认周会逐人询问,信息来自聊天记录会议直接查看异常任务和依赖 风险暴露临近上线才发现前置工作未完成提前发现未开始、将到期或被阻塞任务 计划维护只有项目经理知道最新版本负责人能独立更新并说明偏差 复盘质量只讨论“以后注意”,缺少证据能比较计划日期、实际日期和延期原因 工具选择也要看项目特征。

任务数量少、依赖简单、团队人数不超过几人时,表格或任务清单可能已经足够;跨部门协作、存在明显前后依赖、需要频繁调整日期的项目,甘特图更有优势;如果项目是持续迭代、需求每天变化,强行维护一条长期精确时间轴,反而会产生大量无效管理。

我尤其不建议用“效率提升百分之多少”作为唯一结论,除非有明确样本、统计周期和相同项目类型的前后对比。更稳妥的判断是看管理成本和风险发现是否改善:如果甘特图让团队少做重复确认、提前暴露阻塞,并且更新成本可接受,它就已经创造了价值;如果只是增加填表工作,却没有改变行动,就应该删减字段或更换管理方式。

最终可以用一个小项目做试运行:只保留任务、负责人、起止时间、前置任务、里程碑和风险备注六类信息,连续使用两周,再根据实际问题调整。先验证团队是否会用、是否能据此行动,再决定是否引入更复杂的项目管理工具,而不要一开始就追求功能最全。

核心关键词

读者评论

刘云舟

文章没有把甘特图神化,而是强调负责人、交付物和依赖关系,这一点比较务实。尤其是用实际交付结果替代“完成80%”,对跨部门协作很有参考价值。

罗可欣

任务拆分部分很实用,采用“动作+对象+完成标准”能减少模糊描述。不过不同团队的任务复杂度差异较大,半天到五天的颗粒度仍需要结合实际调整。

徐诗涵

文中提到甘特图不适合所有工作,这个边界判断比较客观。需求变化频繁的团队如果只依赖精确日期,确实可能增加维护成本,结合看板会更灵活。

曾欣然

关于周会的分析很有现实感。甘特图只能暴露延期和阻塞,不能自动解决问题,最终还要明确责任人、行动和截止时间,才能真正形成管理闭环。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/28783

(0)
飞飞飞飞
如何利用项目进度甘特图软件使用提升团队效率?5个实用技巧助你事半功倍
上一篇 2026年8月26日 下午4:01
为什么越来越多的企业都在寻求 Jira 和 Confluence 的国产替换?
下一篇 2026年8月26日 下午4:02

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
