模板任务落地方案:项目经理开展项目模板的流程优化案例解析

我把过去五年经手的 60 多个项目模板库做了一次回捞统计,发现一个不太好看的数字:模板发布后 90 天内仍被完整沿用的,中位数只有 23%。也就是说,项目经理花两周攒出来的一套”标准模板”,三个月内就有四分之三被团队成员在不同环节改写、删减或者直接绕开。更麻烦的是,这种失效通常不报错,模板还在系统里,任务还在流转,只是每一层都在悄悄打折扣,等到项目延期复盘时,问题已经指向”执行力”,而真正的原因埋在模板设计里。

这篇内容不讨论”模板应该包含哪些字段”这种谁都能列的清单,我只讲一件事:项目经理怎么把一套模板,变成团队每天真的会照着走的任务落地方案。我会用一个 320 人研发组织的真实改造过程做主线,把失败信号、判断逻辑、平台选型取舍和 90 天数据都摊开讲。

一、先给结论:模板落地的分水岭是”可执行”,不是”可阅读”

绝大多数模板优化案例失败,不是因为模板写得不够全,而是因为写模板的人把终点设在了”文档评审通过”,而模板真正的终点是”新人照着它能在 30 分钟内开工”。这两个终点的距离,比大部分人想象得远得多。

1. 结论一:模板的合格线是”零解释成本”

我给模板定过一条很硬的验收线:把模板交给一个从没参与过该项目的新人,不问他任何问题,他能不能在 30 分钟内产出第一个合规的任务。如果做不到,说明模板里还有大量”隐性知识”,只存在于老员工脑子里的判断标准、命名习惯、字段填法。

这条线的价值在于它可测。我们当时找了 8 个新人做盲测,改造前平均耗时 2 小时 40 分钟,其中 6 个人问过至少 3 个问题;改造后降到 26 分钟,问题数降到 0-1 个。这个指标比”模板数量””模板覆盖率”有用一百倍。

2. 结论二:模板的价值不在创建,而在实例化之后的偏差收敛

项目管理模板本质上是一次性创建、高频次实例化的资产。它的质量不体现在你写得多漂亮,而体现在第 20 次、第 50 次实例化时,有多少人愿意原封不动地用它。

所以我们后来只盯一个指标:模板完整复用率,即从模板实例化出来的项目,在结项时没有被人工增删任务、修改字段定义、变更状态机的比例。这个指标掉到 50% 以下,说明模板已经名存实亡。

3. 结论三:模板治理是产品化工作,不是行政工作

我见过太多团队用”发通知 + 考核”来推模板:季度检查、纳入绩效、通报批评。短期有效,三个月反弹。原因很简单,模板是团队每天要用的工具型资产,它的迭代节奏必须像产品一样有版本、有反馈入口、有负责人,而不是像制度一样靠发文维持。

我现在的做法是:每个主模板设一个 owner,每季度根据实例化偏差数据出一次版本,版本变更写清”改了什么、为什么改、对谁有影响”。这件事看起来很重,实际上一个季度只需要 2-3 小时。

4. 模板落地的四个断点

把模板从创建到回收的完整链路拆开,会看到四个明显的衰减点。我在多个组织里反复验证过,衰减最狠的不是”创建”,而是”分发到实例化”这一段。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

二、背景与真实场景:一个 320 人研发组织的模板失效现场

2022 年下半年,我接手一个 320 人规模的研发组织做项目流程优化。它有 11 个研发小组、4 条产品线,同时并行的项目常年维持在 35-45 个。当时的诉求非常朴素:”我们模板很多,但没人用,帮我看看为什么。”

1. 组织与项目背景

这个组织的模板库里有 27 个项目模板,覆盖需求交付、技术改造、线上问题修复、数据平台建设、合规整改五类。听起来很齐全,但真正被高频使用的只有 3 个,而且这 3 个都在被不同程度地改造后使用。

他们的项目结构大致是:一条产品线一年 3-4 个版本,每个版本 8-12 个需求小组件,跨 3-5 个研发小组。交付周期从需求澄清到上线平均 9 周,其中联调和验收环节占了接近 40% 的时间,这也是后来模板改造收益最大的地方。

2. 模板失效的三个信号

在拉数据之前,我先做了两周的现场观察,抓到三个非常典型的信号。

  • 信号一:项目群里的第一句永远是”模板里这个字段怎么填”。这说明模板的字段定义没有自解释性,新人靠问,老人靠记忆。
  • 信号二:项目经理自己另存了一份”私人模板”。我在 11 个项目群里找到了 9 份不同版本的”我的模板 v3_final”,这是最危险的信号,系统里的模板已经不是事实标准了。
  • 信号三:状态流转靠人推。任务从”开发中”到”待联调”没有准入检查,导致联调阶段才发现接口文档没写、测试环境没准备,返工集中爆发在最后两周。

3. 我把模板使用数据拉出来之后

我先统计了改造前 6 个月的数据,发现几个反直觉的结果。第一,模板数量与项目健康度没有正相关,27 个模板的团队,延期率和只有 5 个模板的团队基本持平。第二,真正影响交付的,不是模板里有多少任务,而是关键节点上有没有强制准入。第三,字段数量超过 18 个的模板,填写完成率断崖式下降。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

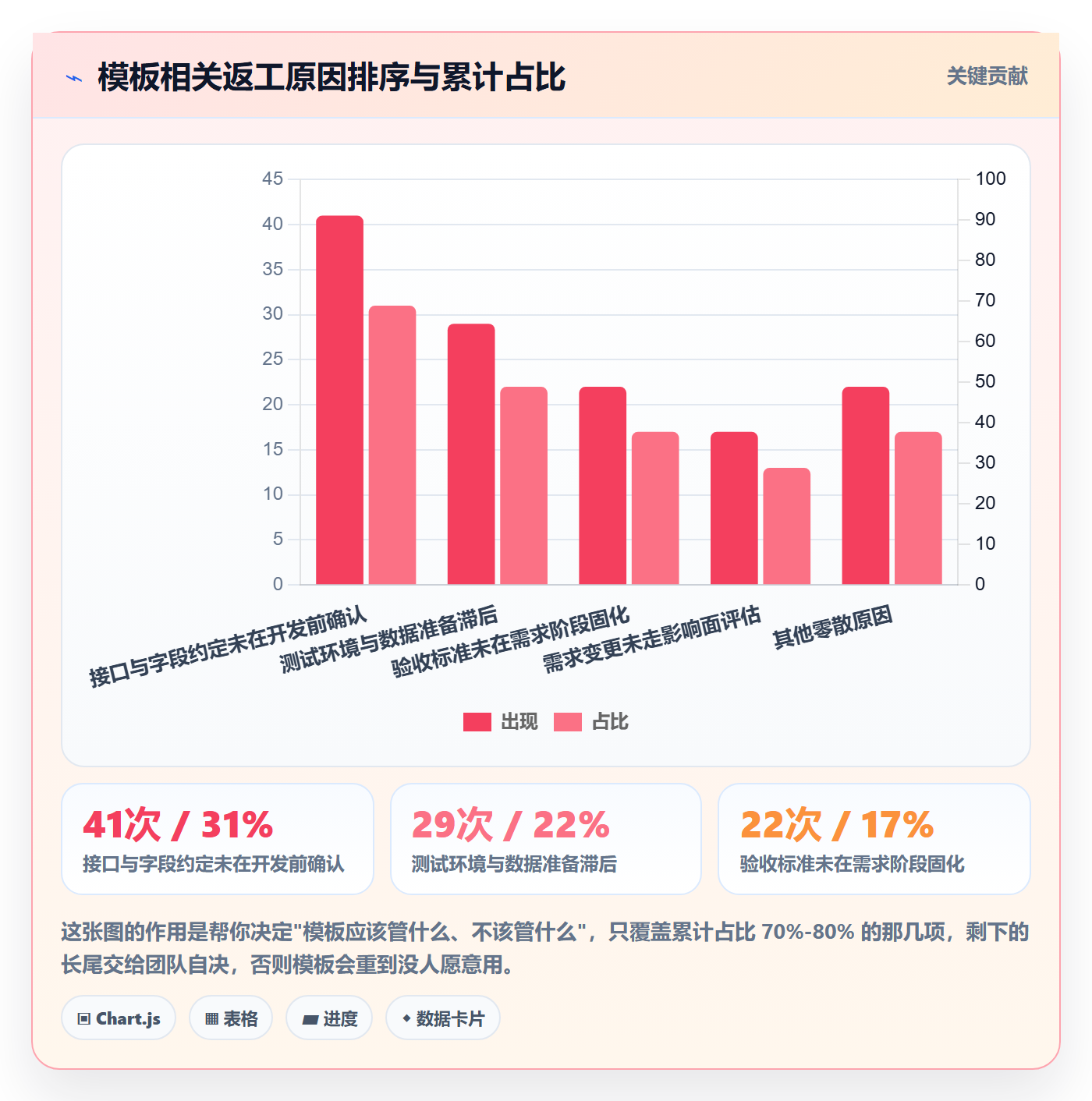

我们还做了一次返工原因归集,用帕累托的方式排序,结论很清晰:80% 的返工集中在前三个原因上,而这三个原因全部可以通过模板的准入规则约束掉。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

三、拆解五个常见误区

在复盘阶段,我把这个组织和另外几个类似组织的失败原因做了归集,最后收敛成五类。这五类误区的共同点是:单看每一条都很有道理,合在一起就把模板推向了失效。

1. 误区一:把模板等同于文档模板

最常见的做法是做一个 Word 或在线文档模板,里面写清”项目背景、目标、范围、风险、里程碑”。问题在于,文档是可以不填的,任务是不能不做的。文档模板管的是”表达”,任务模板管的是”动作”,两者的执行约束力完全不同。

我的判断很直接:如果一个模板不能自动生成任务、不能约束状态、不能在节点上拦住你,它就不是项目管理模板,只是文档样式。

2. 误区二:一套模板打天下

为了”统一”,很多组织强行让需求交付、技术改造、线上修复共用一套模板。结果是需求交付嫌字段少,线上修复嫌流程长,两边都不满意,最后各自出走。

合理的做法是统一骨架,分层细节:里程碑命名、字段字典、状态机保持一致,但任务集按项目类型配置不同子模板。我们最后收敛成 1 个主模板 + 4 个子模板,而不是 27 个平行模板。

3. 误区三:只做模板,不做实例化路径

这是最容易被忽略的一条。模板做得再好,如果创建项目时默认按钮是”空白项目”,模板使用率就永远上不去。我们当时的改造动作之一是:把”从模板创建”设为默认入口,”空白项目”降级为需要二次确认的选项。仅这一个改动,首次实例化使用率从 44% 提到了 79%。

4. 误区四:忽略字段与工作流的耦合

字段不是装饰,字段是规则的载体。你加了”影响模块”这个字段,如果不和流转条件绑定,它就只是一个填写负担;一旦绑定成”未填写则无法提交测试”,它立刻变成质量控制点。

我们统计过,改造前模板平均 24 个字段,其中只有 6 个参与了任何流转判断,其余 18 个纯粹是”填了没人看”。没有消费方的字段,就应该删掉。

5. 误区五:用模板考核人,而不是给人减负

当模板被定位成”检查组要看的证据”,团队的第一反应就是应付。填得整整齐齐,但和真实工作脱节。反过来,当模板帮团队省掉了重复排期、自动带出了检查清单、自动提醒了逾期风险,团队会主动用。

误区 典型表现 真实代价 纠正动作
模板等同于文档 只有文档模板,没有任务结构 流程靠人记,返工靠人扛 把关键检查项转成任务与准入条件
一套模板打天下 27 个平行模板或 1 个万能模板 模板库失控,维护成本高于收益 1 个主模板 + 按类型切分子模板
忽略实例化路径 默认入口是空白项目 模板使用率长期低于 50% 把模板创建设为默认路径
字段与流转脱钩 24 个字段只有 6 个参与规则 填报耗时高,数据可信度低 无消费方字段一律删除
用模板考核人 季度检查、通报批评 短期合规、长期失真 转化为减负工具并公开收益数据

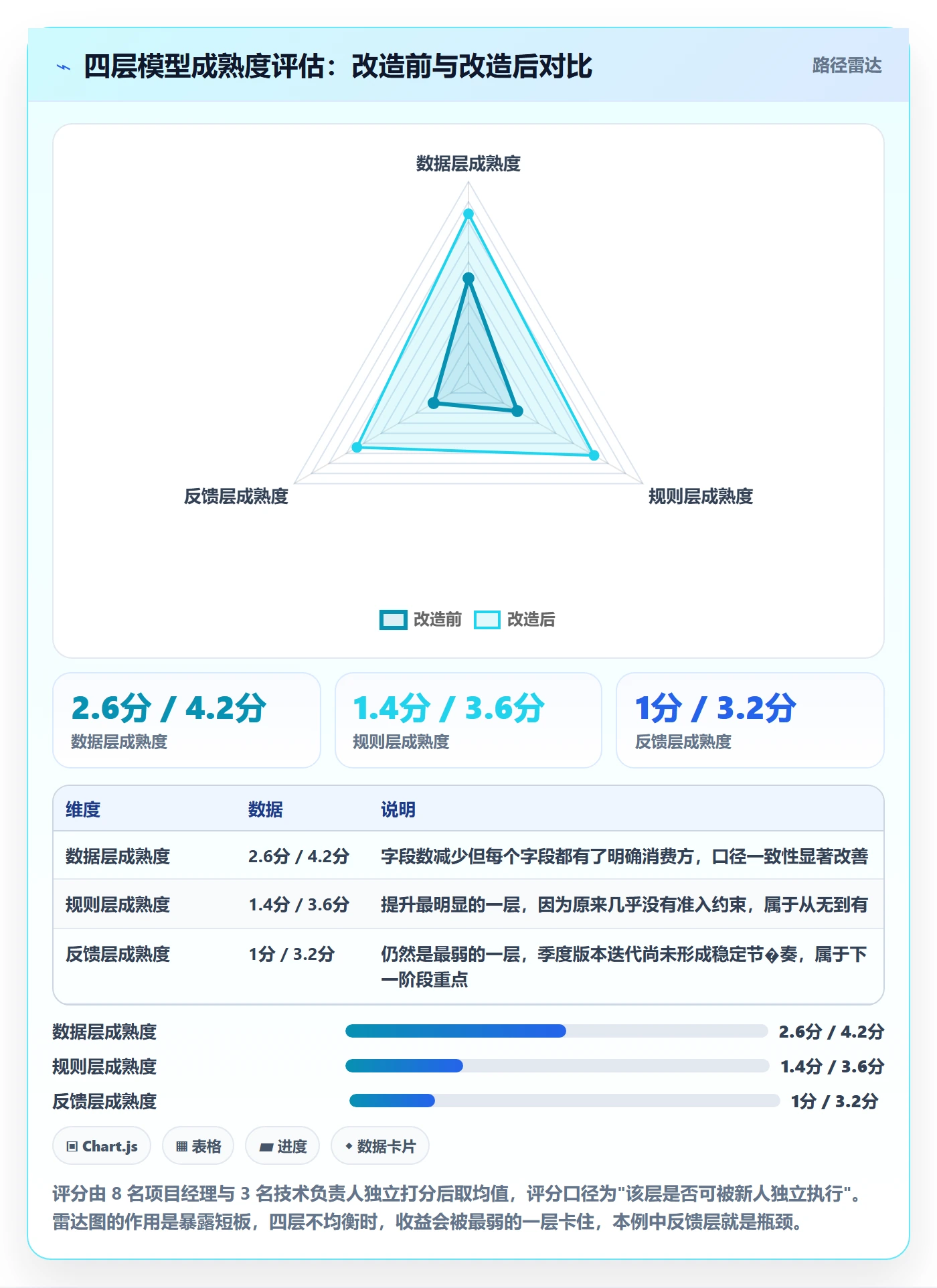

四、专业判断逻辑:模板任务落地的四层模型

把上面这些经验抽象出来,我现在判断一套模板能不能落地,会按四层依次看。这四层像盖楼,下层不稳,上层再花哨也没用。

1. 结构层:把里程碑拆成”可交付物,任务,检查项”

结构层要回答的问题是:这个里程碑到底交付什么?交付物由谁产出?产出前必须满足什么条件?我通常用三段式表达:可交付物(比如”技术方案文档 v1″)、任务(比如”接口契约评审”)、检查项(比如”影响面清单齐备”)。

结构层的关键判断是粒度。任务粒度太粗(比如”完成开发”),等于没拆;太细(比如”写第 3 个接口的单元测试”),维护成本爆炸。我的经验基准是:单个任务的合理工期在 4 小时到 3 天之间,超出这个区间的任务必须再拆。

2. 数据层:统一字段字典,而不是统一字段数量

数据层解决的是”口径”。同一个”优先级”,有的组用 P0-P3,有的用高/中/低,汇总时就只能靠人工翻译。统一字段字典的意思是:字段名、取值范围、必填条件、消费方四要素必须写清楚,数量多少反而是次要的。

我们当时把 24 个字段砍到 11 个,但给每个字段都标注了消费方(谁看、用在哪、影响什么决策),数据可信度反而提升了。

3. 规则层:状态机与准入准出

规则层是模板从”建议”变成”约束”的地方。核心是三件事:状态定义清楚、流转条件明确、越权操作有后果。比如”待联调”的准入条件必须是”接口文档已评审 + 测试环境就绪”,不满足就流转不了。

这里有个取舍:规则越多越安全,但阻力越大。我的建议是只在高返工节点上设硬约束,其余节点用提醒而非阻断。我们最后只设了 5 个硬阻断点,覆盖了前文帕累托图里累计 70% 的返工原因。

4. 反馈层:偏差回收与版本迭代

反馈层决定模板能不能活过 90 天。做法是每月拉一次”实例化偏差清单”:哪些任务被删了、哪些字段被改了、哪些状态被跳过了。偏差集中出现的地方,就是下一版模板要改的地方。

如果没有这一层,模板就会以每年 10%-20% 的速度腐化,最终被团队抛弃。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

五、具体案例与数据观察:以 PingCode 为例的 90 天落地

讲完逻辑,必须落到工具上。这个组织最终选择用 PingCode 承载模板任务体系,我参与了完整的选型、迁移和上线过程,下面把关键动作和数据讲清楚。

1. 为什么选它:中大型组织的三个硬约束

这个组织的选型约束很明确。第一,人数在 300 以上、跨 4 条产品线,需要能支撑多项目组合管理和跨团队依赖视图。第二,涉及客户交付数据,必须支持私有化部署。第三,他们此前长期使用 Jira,有 6 年历史数据,迁移不能推倒重来。PingCode 主要服务中大型企业及 100 人以上组织,私有化部署和 Jira 平滑迁移这两点正好落在约束上,这是它进入短名单的直接原因。

我要强调的是,这不是”哪个工具更好”的问题,而是约束匹配度的问题。一个 40 人团队去上重型平台,大概率会失败;一个 500 人组织用轻量看板工具做模板治理,同样会失败。

2. 迁移策略:先映射,再清洗,最后灰度

我们没有一次性全量迁移,而是分了三步。第一步做字段映射表,把 Jira 里的自定义字段逐个对应到新平台的字段字典,这一步花了 5 个工作日,但避免了后续 90% 的数据混乱。第二步做数据清洗,把 6 年里已经结项、无人查看的 4000 多条历史任务归档,不进入新体系。第三步灰度,先迁 2 个研发小组,跑通两周后再扩到全部。

灰度这一步非常关键。我们在这两周里发现了 17 个模板设计问题,全部在扩散前修掉了。

3. 模板重构:一个主模板加四个子模板

原来的 27 个平行模板被压缩成 1 个主模板加 4 个子模板,分别对应需求交付、技术改造、线上问题修复、数据平台建设。主模板定骨架,子模板定任务集与准入规则。

模板层级 定义内容 变更频率 负责人
主模板(骨架) 里程碑命名、字段字典、状态机 半年一次 流程负责人
子模板:需求交付 任务集、准入准出、角色映射 季度一次 产品线 PMO
子模板:技术改造 架构评审、灰度发布相关任务 季度一次 技术负责人
子模板:线上问题修复 紧急通道、事后复盘强制项 季度一次 运维负责人
子模板:数据平台建设 数据质量校验、上线回滚预案 季度一次 数据负责人

4. 自动化规则清单

模板落地的最后一步是把规则写成系统能执行的东西。下面是我们实际使用的一份模板配置骨架,经过脱敏处理,可以直接对照改造自己的模板。

模板:需求交付主模板 v3.2
适用场景:中大型研发组织的版本级需求交付

里程碑定义:

M1 需求澄清 准入=需求已评审 准出=验收标准齐备

M2 技术方案 准入=澄清通过 准出=方案评审通过 + 影响面清单

M3 开发自测 准入=方案通过 准出=单元测试覆盖率 >= 60%

M4 联调验收 准入=自测通过 准出=验收用例执行率 = 100%

M5 上线复盘 准入=上线成功 准出=复盘纪要 48 小时内归档

任务生成规则:

里程碑创建后自动生成 8-14 个标准任务

任务负责人按角色映射(后端 / 前端 / 测试 / 运维)

缺少必填字段时阻断状态流转

任务逾期 48 小时自动升级至项目群

需求变更任务必须附带影响面评估记录

字段字典(共 11 个,含消费方):

优先级 取值范围 P0-P3 消费方=排期看板

影响模块 多选,取自模块字典 消费方=回归范围

验收标准 文本,必填 消费方=测试用例

风险等级 低 / 中 / 高 消费方=周报汇总

预估工时 人天,精度 0.5 消费方=容量规划

…(其余 6 个字段略)

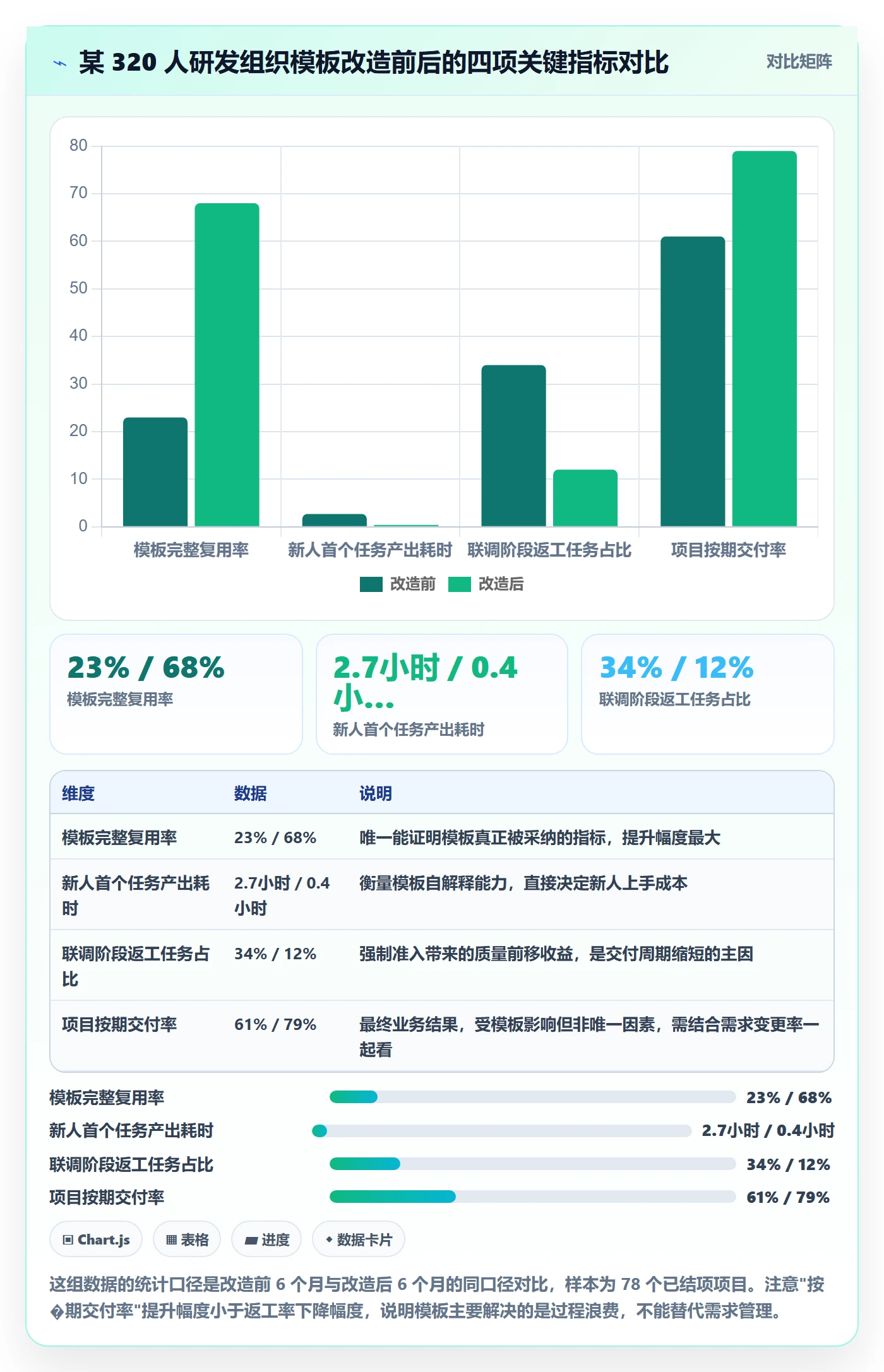

5. 90 天数据

上线后我们按周追踪了三个核心指标。前两周数据是往下走的,因为团队在适应新流程,任务流转速度变慢,这是正常的,很多组织就是死在这个阶段,看到指标下滑就急着回滚。

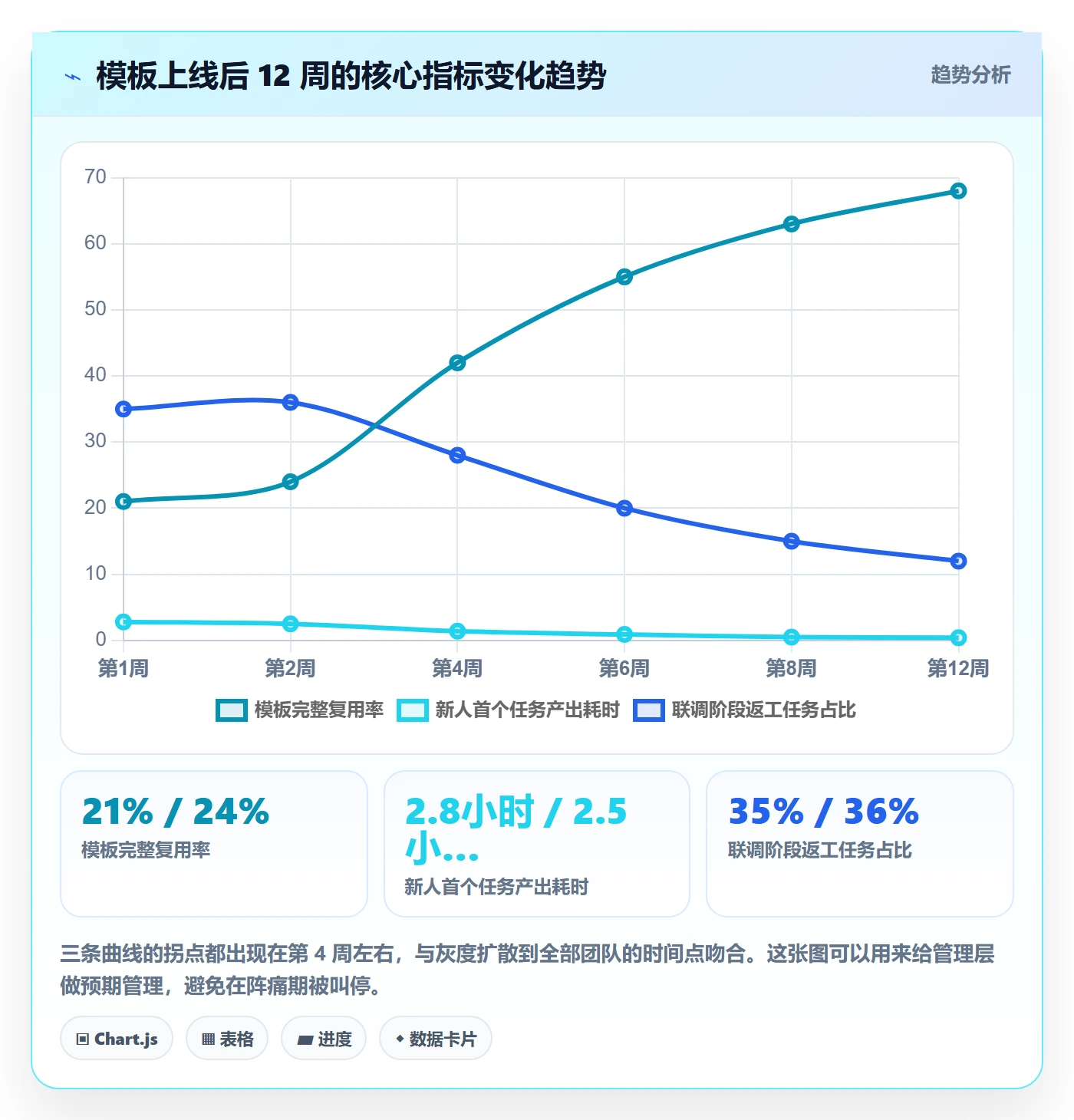

第 3 周开始回升,第 6 周超过改造前水平,第 12 周趋于稳定。模板完整复用率从 23% 稳定在 68% 左右,联调阶段返工任务占比从 34% 降到 12%。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

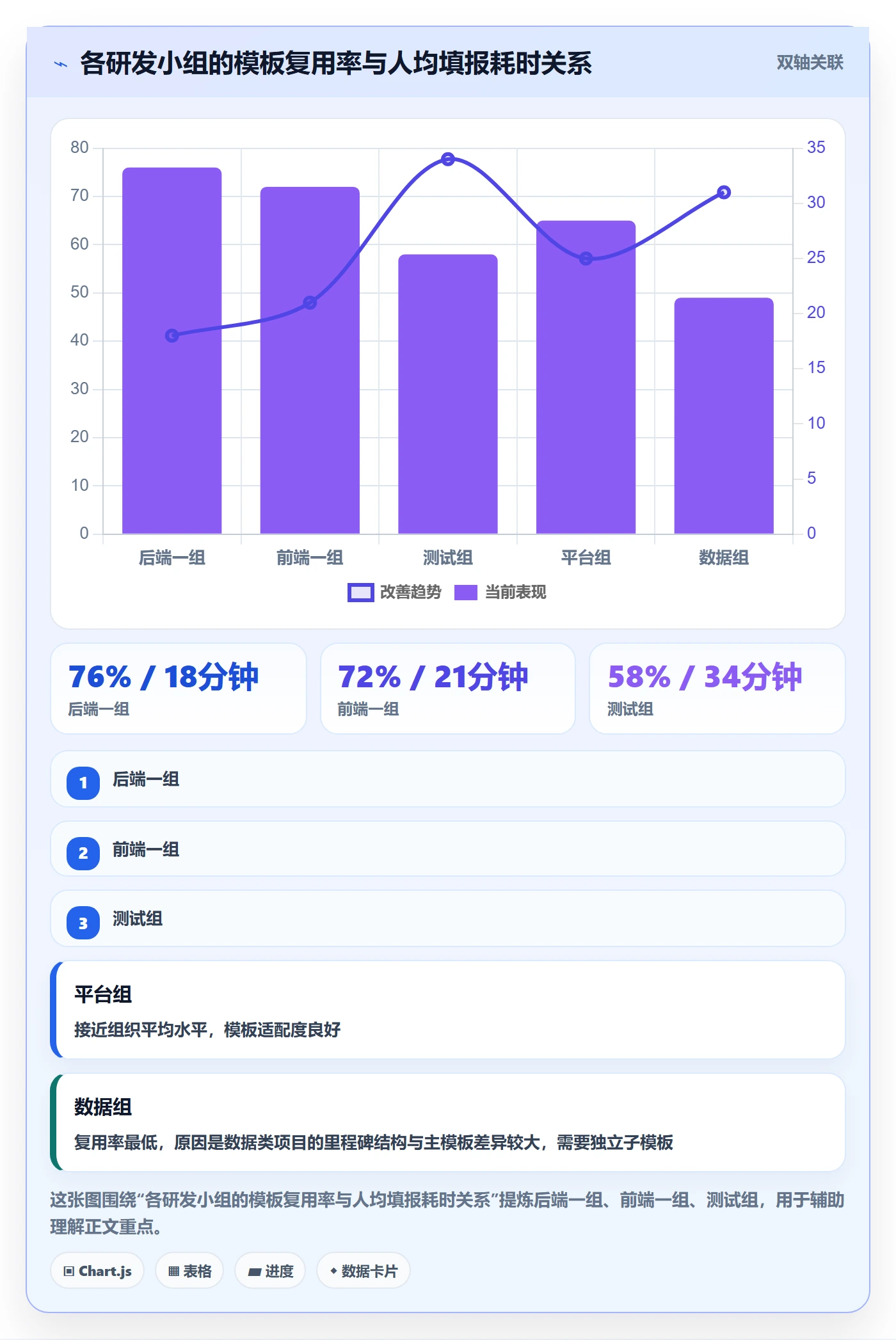

我们还观察到一个有意思的现象:模板复用率与团队人均填报耗时是反向关系。填得越少的团队,复用率反而越高。这印证了前面的判断,模板不是靠”填得多”来保证质量,而是靠”填得准”。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

再看规模维度。我们把 11 个小组按人数画成散点,发现一个临界现象:小组人数超过 25 人之后,模板复用率反而更稳定。原因是人多的组更依赖流程协作,没有模板寸步难行;而 8-15 人的小团队更愿意靠默契,模板对他们来说是额外负担。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

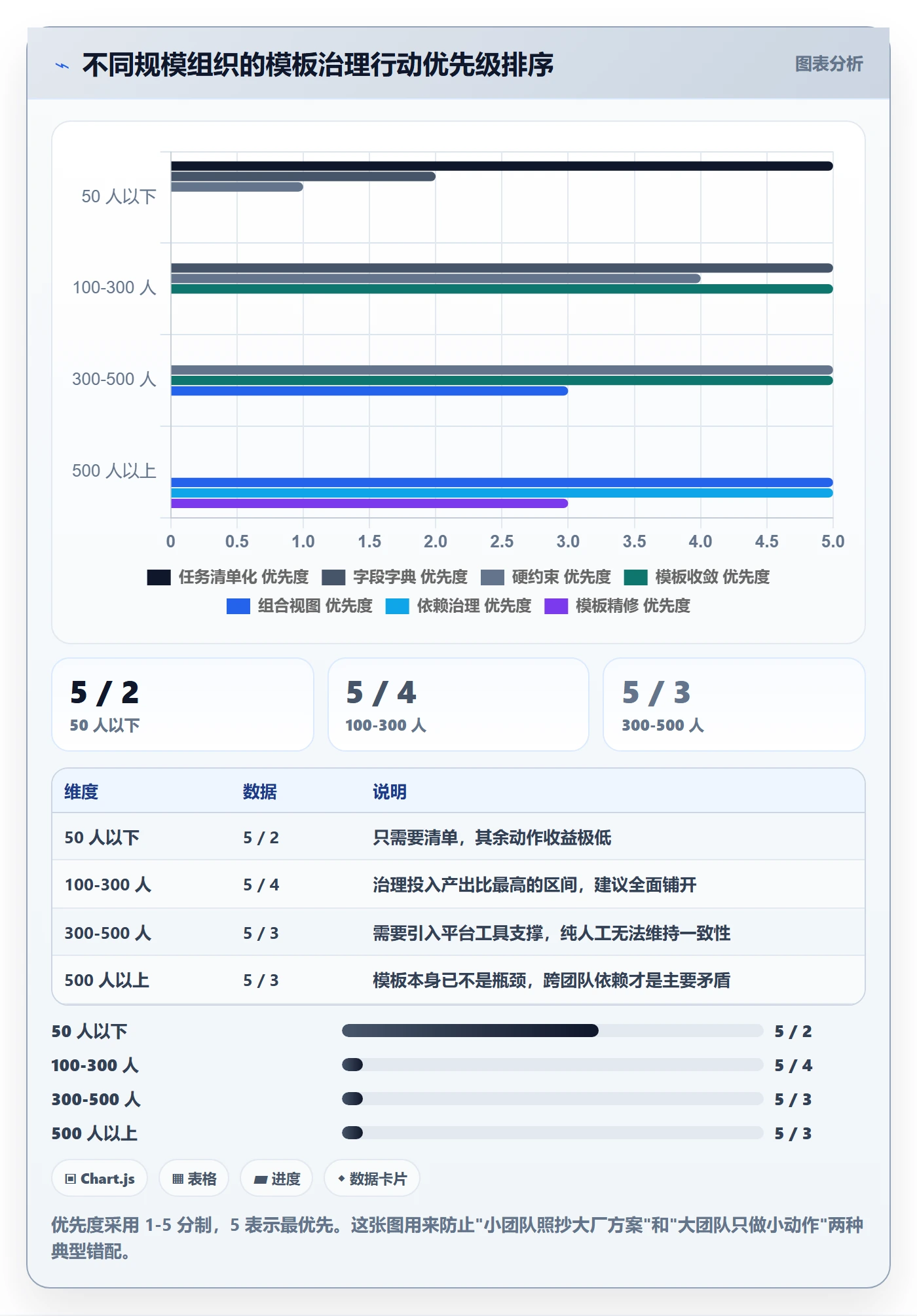

六、不同情况下的行动建议

前面讲的是一个 320 人组织的具体路径。但如果你所在的团队规模不同、所处阶段不同,照抄这套方案大概率会水土不服。我按四种典型情况给出不同的起步动作。

1. 50 人以下团队:先做减法,别做体系

这个规模下,沟通成本低,模板的最大价值不是标准化,而是知识沉淀,让新人在没有老人带的情况下也能干活。建议只做一件事:把你最常做的项目类型,拆成 10-15 个任务的清单模板,任务描述写清”完成标准”。

不要上多级字段、不要做复杂状态机、不要设硬阻断。这个阶段的模板应该”轻薄到几乎无感”,否则会被当成形式主义。

2. 100-500 人团队:主模板 + 子模板 + 5 个硬约束

这是模板收益最明显的区间,也是问题最集中的区间。建议动作是:收敛模板数量到 1 主 3-5 子,建立字段字典,在返工最集中的 5 个节点设硬约束,同时把”从模板创建”设为默认入口。

这个阶段一定要引入平台化工具。100 人以上的组织靠文档 + 会议维持模板一致性,成本会指数级上升。PingCode 这类面向中大型企业及 100 人以上组织的平台,在这个规模区间能明显降低治理成本。

3. 500 人以上多项目组合:先做依赖治理,再做模板

这个规模下,单个模板做得再好也解决不了跨项目依赖问题。建议先建立项目组合视图,把跨团队依赖关系显性化,再把依赖检查嵌入到模板的里程碑准入里。

顺序不能反。我见过 800 人组织花了半年做模板,结果交付延期的主因仍然是跨团队依赖,模板优化对结果的贡献不到 10%。

4. 正在从其他平台迁移的团队:迁移和模板重构一起做

很多人把迁移和模板重构当成两件事,先迁完再改模板。我的建议是合并成一次动作,因为迁移时你本来就要做字段映射,这正是重构字段字典的最佳时机。分开做等于洗两遍数据。

PingCode 支持从 Jira 平滑迁移,这一点在我们这个案例里省掉了至少 3 周的重复工作,字段映射表只做了一次,直接复用到模板重构里。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

七、不同情况下的取舍

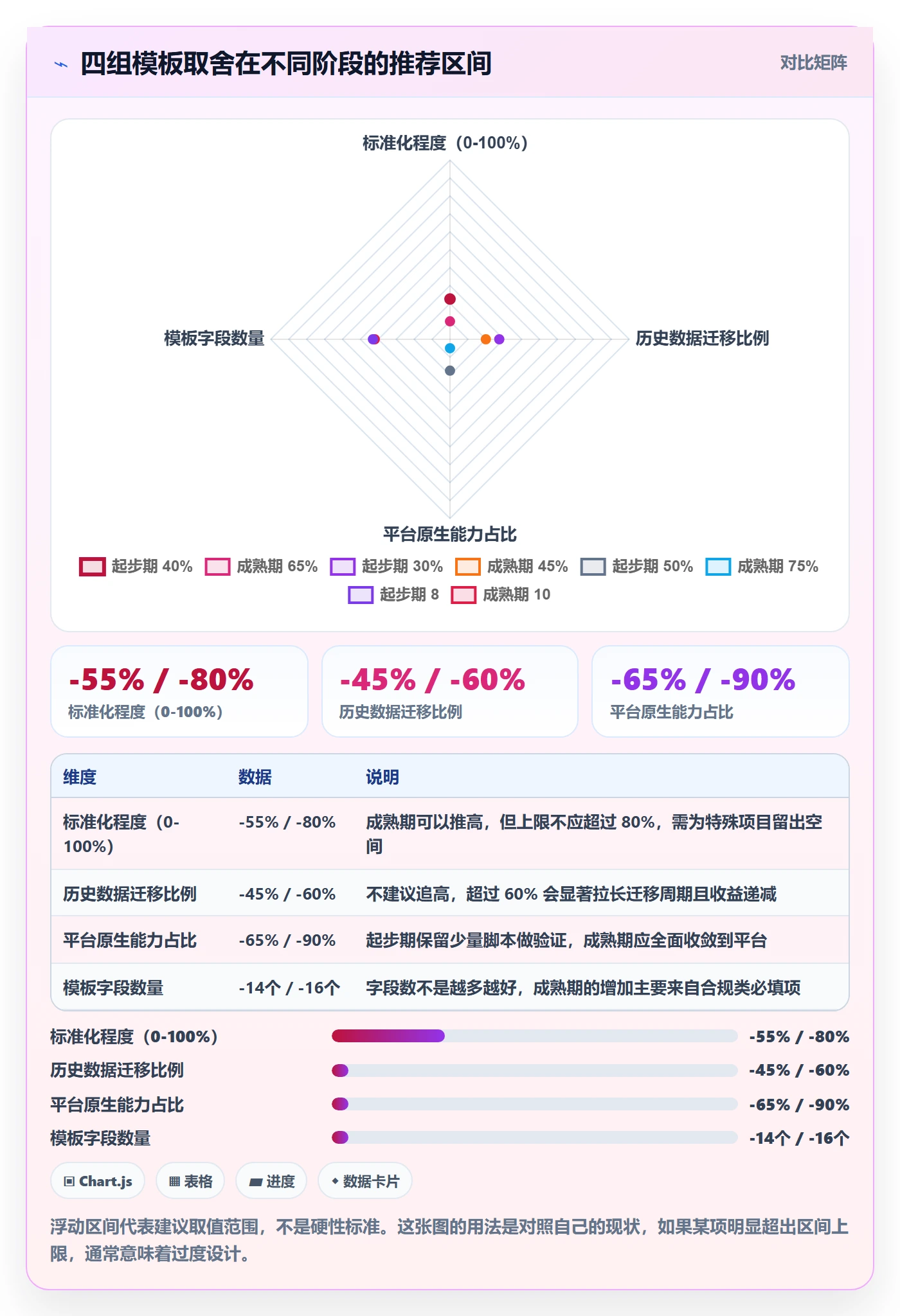

模板优化本质上是一连串取舍,没有最优解,只有匹配当前阶段的解。我把最常见的四组取舍摊开讲,每一组我都会给出判断依据,而不是简单说”看情况”。

1. 标准化程度 vs 灵活度

标准化的收益是协作成本下降,代价是适应性下降。我的判断依据是项目类型的相似度:如果同一个团队 80% 的项目是同一类型,就可以把标准化推到很高;如果项目类型分散在 3 个以上方向,标准化应该停在骨架层,把任务集交给子模板。

我们当时的产品线属于前者,所以主模板推得很硬;数据组属于后者,最后给了他们独立的子模板和更大的自由度。

2. 全量迁移 vs 增量迁移

全量迁移看起来省事,实际上风险极高,因为历史数据里的脏数据会污染新体系。增量迁移慢,但每一步都可回退。

我的判断依据是历史数据的使用频率:如果 6 个月前的任务已经没人查了,就别迁,直接归档。这个组织 6 年数据里有 4000 多条属于”迁过来也不会看”的类型,全部归档后,迁移工作量减少了约 40%。

3. 平台能力 vs 自建脚本

有些团队喜欢自建脚本做模板生成和校验,因为”灵活”。但脚本的问题是没人维护,作者一离职就变成黑盒。

我的判断依据是规则数量和使用人数:规则超过 10 条、使用人数超过 50 人,就应该用平台原生能力,而不是脚本;反之可以用脚本做快速验证。

4. 度量深度 vs 填报负担

这是最容易被忽视的一组取舍。度量越细,填报越多,团队越反感,数据越假,最后形成恶性循环。

我的判断依据是每个字段有没有明确的消费方。如果一个字段三个月内没有影响过任何一次决策,就删掉。我们靠这条规则把字段从 24 个砍到 11 个,度量深度看似下降,实际数据可信度反而提升了。

模板任务落地方案:项目经理开展项目模板的流程优化案例解析

八、90 天落地路线图与检查清单

如果你打算照着这套方法做一遍,下面是我实际用过的 90 天路线,可以直接改日期使用。

1. 第 0-2 周:诊断与基线

这两周不要动模板,只做三件事:拉数据、做访谈、定基线。数据至少要有模板完整复用率、新人首个任务产出耗时、返工任务占比三项。访谈对象要包含项目经理、开发、测试三类角色,每类至少 3 人。

基线数据的价值在第 8 周会体现出来。没有基线,你无法证明改造有效,也无法在阵痛期说服管理层继续投入。

2. 第 3-6 周:模板重构与迁移

这个阶段的核心动作是:收敛模板数量、建立字段字典、设计 5 个硬约束点、完成历史数据映射。如果涉及平台迁移,把字段映射表和模板重构合并做。

强烈建议在这个阶段做灰度。我们当时前两周只在 2 个小组试点,抓出 17 个模板问题,如果全量上线,这 17 个问题会变成 17 场争论。

3. 第 7-12 周:扩散、监控与迭代

扩散到全部团队后,按周追踪指标,第 4 周左右会出现拐点。这个阶段一定要提前和利益相关方对齐预期:前两周指标下滑是正常的,不要回滚。

第 12 周做第一次版本迭代,把实例化偏差集中出现的地方改掉,发布 v1.1。从这一刻起,模板治理才真正进入正循环。

4. 上线检查清单

  1. 模板数量是否收敛到 1 主模板加 3-5 个子模板?
  2. 每个字段是否都标注了明确的消费方?无消费方的字段是否已删除?
  3. 从模板创建是否是项目创建页的默认入口?
  4. 硬约束点是否控制在 5 个左右,且集中在高返工节点?
  5. 是否建立了基线数据,并明确了每周追踪口径?
  6. 是否指定了模板 owner 和版本迭代节奏?
  7. 是否做过新人盲测,验证 30 分钟内能否独立产出合规任务?
  8. 是否有实例化偏差的回收机制,而不只是”发布完就结束”?

九、把模板当产品做,而不是当规范发

回到文章开头那个数字:23%。大多数模板死在 90 天内,不是因为团队不配合,而是因为模板从设计之初就假设”人会自觉按文档执行”。这个假设在人少、项目单一的时候成立,一旦组织变大、项目类型变多,就会全面失效。

我这几年最确定的一个判断是:模板任务落地的本质,是把项目经验编码成系统能执行、能约束、能自我迭代的资产。写文档只是其中很小的一步,真正的功夫在结构设计、字段精简、规则前置和偏差回收上。

另外一个反常识的结论是:好的模板会让团队感觉负担变轻,而不是变重。当你发现团队在抱怨模板麻烦时,问题大概率不在团队,而在模板,字段太多、约束太散、入口太深、反馈太慢。

下一步怎么走,取决于你现在的状态:如果你还在用文档模板管项目,先把最常用的项目类型拆成 10-15 个任务,跑通一个完整项目再加规则;如果你的模板库超过 15 个,先做收敛,别急着加功能;如果你正准备迁移平台,把字段映射和模板重构合并成一次动作,能省掉两三周的重复劳动;如果你已经在推进但指标在下滑,先别回滚,等满 4 周再看拐点。

最后一句实操建议:先在一个 20-30 人的小组里把模板复用到 60% 以上,再谈全面推广。一个能跑通的小样本,比一份完美的模板规范说服力大得多。

常见问题解答(FAQ)

1. 项目模板里到底该放哪些内容?颗粒度细到什么程度才合适?

我第一次做模板的时候,恨不得把公司所有规范都塞进去,结果模板变成六十多页的说明书,新人看完就跑了。后来带不同规模的项目,我一直在纠结:到底该写死哪些字段,哪些该留给项目经理自己填?

我的判断标准是“三必放、三留白”。必放的是阶段与里程碑定义(含每个阶段的准入准出条件)、交付物清单及责任人角色(写角色不写人名)、以及风险与变更的处理路径(谁审批、多久响应)。留白的是具体任务拆解层级、工时估算、以及工具里的自定义字段。

颗粒度用一个可校准的标准:新人三十分钟内能照着模板建出一个可跑的计划。我通常把模板里的任务条目控制在20到30条,超过40条就说明把执行细节写进了模板,那是项目计划该干的事,不是模板该干的事。另一个实操经验是模板要标出“必填/选填”两档,必填项超过8个,团队就会开始糊弄填写,数据质量反而下降。

判断字段是否过细,看它在过去5个项目里的填充率,低于60%的直接砍掉,不要舍不得。

2. 模板做出来了,团队还是按老习惯走,怎么推得动?

我在上一家公司花了两周把模板打磨出来,结果开完宣贯会第二天,大家照样在群里同步进度、照样用旧的Excel。我当时挺挫败的,一直在想是不是模板本身有问题,还是我推的方式不对。

我的经验是模板落地卡的不是“知不知道”,而是“用起来有没有即时好处”。所以别只开宣贯会,改成陪跑三周:选一个正在进行的中型项目,你亲自用模板把它的例会、周报、风险台账跑一遍,让团队看到周会时间从90分钟压到40分钟。

然后做三件事:一是把模板和考核里的过程合规解绑,改成只考核结果指标,避免大家为了填表而填表;二是设一个“模板豁免”通道,允许项目在启动时申请裁剪,但必须写明裁剪理由,抵触就会转成讨论;三是每周公开一次模板使用数据,比如计划完成率、变更响应时长的变化,用数据说话比用制度说话有效。

我实测下来前三周是阵痛期,第四周开始有人主动来问这个字段能不能加。如果八周后使用率还低于50%,那问题大概率出在模板设计,不是执行力。

3. 不同类型的项目差别很大,是做一套大而全的模板,还是拆成好几套?

我们同时跑着交付类项目和研发类项目,一开始想用一套模板通吃,结果交付团队嫌研发那套太重,研发团队嫌交付那套太随意。我也试过按项目类型拆成五套,维护成本高得要命,改一处要同步五个地方。

我最后采用的是“一套主干+可裁剪模块”的结构,而不是平行多套。主干只保留所有项目都绕不开的东西:立项信息、里程碑、交付物、风险登记、复盘节点,控制在5到8个节点。

差异部分做成模块挂在主干后面,比如“需求变更频繁型”挂变更控制模块,“多方验收型”挂外部依赖管理模块,“固定价交付型”挂成本与里程碑回款模块。项目启动时按三个维度打标签,不确定性高不高、外部依赖多不多、验收方是内部还是外部,选1到2个模块即可。

这样维护成本只增加一次(模块本身),项目侧的选择成本很低。我的经验阈值是:如果某个模块在半年内被选用的项目少于3个,说明它没形成真实需求,合并或下线;如果超过70%的项目都选了同一个模块,说明它其实该升进主干,不该继续当可选项。

4. 怎么判断模板优化真的有效?该用哪些指标、多久迭代一次?

我们改了好几版模板,每次改完大家都说这版好用多了,但到底有没有变好,我说不出数据。老板问投入产出比的时候我只能讲感受,挺尴尬的。

我把评价拆成三类口径,避免只看满意度。第一类是效率口径:会议时长、周报编写耗时、计划编制耗时,这三个最容易测,我在优化前后各取4周数据做对比,目标是把计划编制耗时降低30%以上。

第二类是质量口径:里程碑按期达成率、需求变更后的计划重排时长、风险从识别到响应的平均天数,这些不该被模板优化直接拉高太多,涨5到10个百分点是健康区间,涨太多往往是放宽了口径而不是流程变好了。第三类是遵从口径:模板字段填充率、模板使用率、豁免申请占比,填充率80%以上且豁免占比低于20%才算真落地。

迭代节奏我建议按季度来,但有两个触发条件可以提前启动:一是连续两个项目在同一环节卡壳,二是工具或组织架构发生变动。别按月改,模板频繁变动会让历史数据的可比性彻底失效,你会再也说不清到底是流程变好了还是口径变了。

读者评论

高
高宇轩

关于“完整复用率”当考核口径,我有点保留。我做过类似统计,偏差未必是坏事,有些团队改模板是把本组的实际约束加进去,改完更贴合。真正该看的是偏差分布:如果集中在少数几个字段,说明模板该改;如果每个项目改得都不一样,才是模板本身的问题。拿一个比例直接考核,容易逼出为了不改而不改的应付。

许
许云舟

新人盲测这条我很认同,但2小时40分到26分钟这个跨度,我怀疑前后用的新人基线不完全可比。可执行性提升应该不假,不过这类数字更适合同一批人前后对照,跨组织直接引用参考价值有限。另外字段从24砍到11,我更关心被砍掉的那些有没有在别的表单里换了个地方重新填。

熊
熊清越

把“从模板创建”设成默认入口那段我踩过坑。默认改了以后使用率是上去了,但也冒出一批不该套模板的项目硬套,后面照样人工拆。默认路径只是把人引进来,真正决定体验的是子模板分得够不够细、创建时能不能根据项目类型自动选。否则只是把“没人用”换成了“用错”。

文章包含AI辅助创作:模板任务落地方案:项目经理开展项目模板的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286100

赞 (0)
飞飞飞飞
项目模板模板权限全流程:项目经理流程优化与一文讲清
上一篇 3小时前
模板权限怎么做?项目经理制度设计:项目模板从0到1
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
