项目模板模板权限全流程:项目经理流程优化与一文讲清

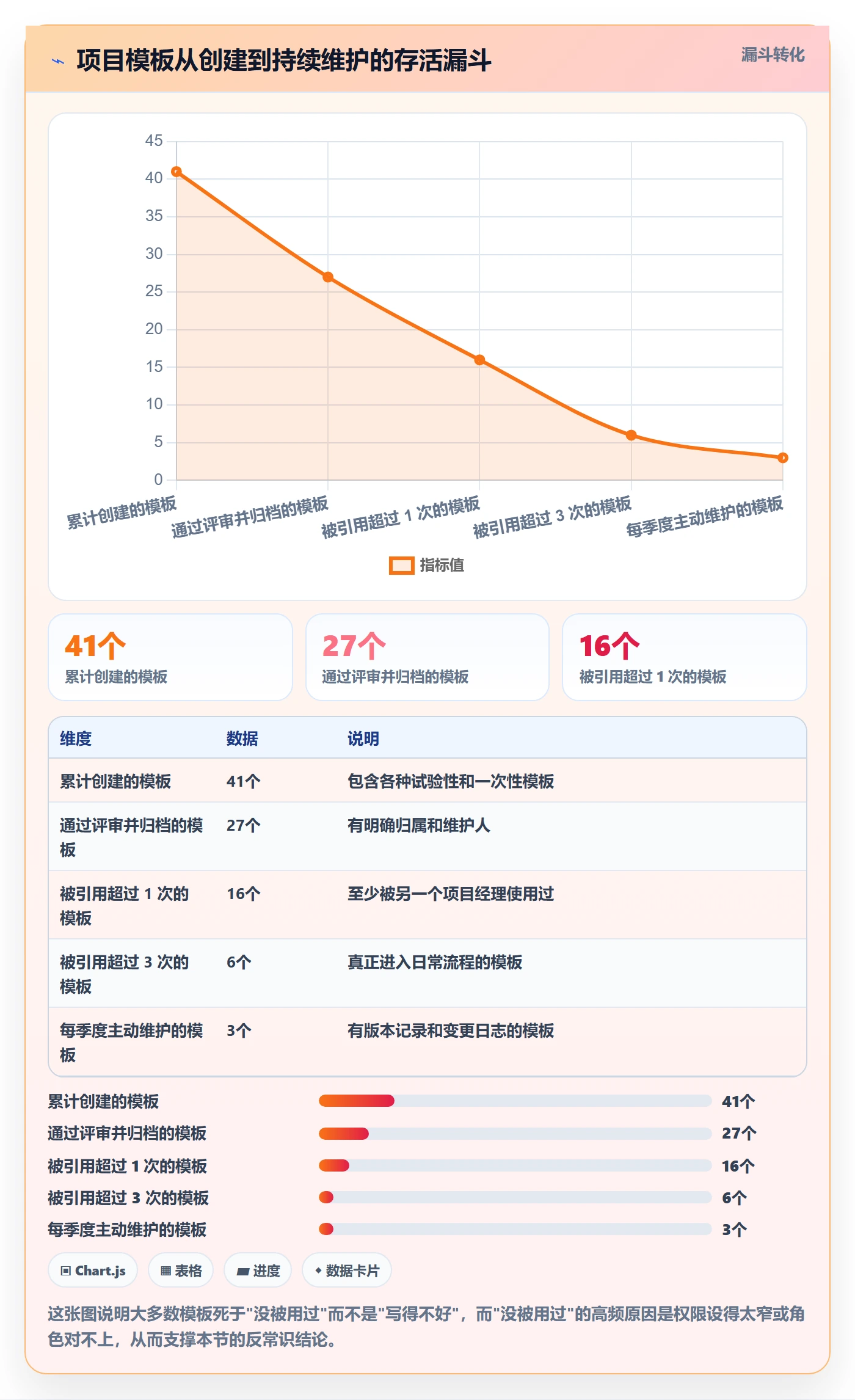

我帮一家 120 人规模的研发组织梳理项目管理流程时,问了负责人一个很简单的问题:你们现在有多少个项目模板?他想了半分钟,说大概四十多个。我让他把”最近半年被引用超过 3 次”的模板筛出来,结果只剩 6 个。更麻烦的是,这 6 个模板里有 4 个的权限设置是错的,新人拿到模板建完项目,看不到自己该看的需求,外包同学反而能看到成本字段。

这不是个别现象。我后来在制造业、SaaS、金融科技三类组织里做过类似的盘点,模板数量的中位数在 30 个上下,但真正被稳定复用的通常不超过 8 个,其中一半以上存在权限设计缺陷。所以这篇不讲”模板该怎么写”,讲一个更上游、也更少人讲透的问题:项目模板和模板权限,应该被当成一条完整流程来设计,而不是两个分离的配置动作。

很多团队把模板当”省事的起点”,把权限当”安全的后置开关”,于是流程在项目中期开始漏气:改模板影响历史项目、角色对不上号、外部协作方越权可见。下面我把这几年踩过的坑、验证过的判断逻辑和具体配置过程完整拆开讲。

一、核心结论:模板的复用上限由内容决定,下限由权限决定

1. 模板的本质是”流程契约”,不是文档集合

大多数团队创建模板时的动作是:复制一个做得好的项目,删掉数据,改个名字。这个动作产出的其实是”文档集合”,不是模板。文档集合只解决”少填几个字段”,模板应该解决”角色进来之后知道该干什么、能看到什么、不能碰什么”。

真正的模板至少包含四层内容:工作项结构(需求/任务/缺陷的层级和字段)、流程状态机(状态流转和流转条件)、角色定义(谁在什么节点负责)、权限矩阵(每个角色对每类对象的读/写/删/导出权限)。前两层决定模板”好不好用”,后两层决定模板”能不能活着走出创建者的手里”。

2. 权限决定模板的复用下限

我见过太多这样的场景:一个非常成熟的研发模板,包含 8 种工作项类型、14 个自定义字段、5 级审批流,但只有创建者自己能完整使用。别人复制过去之后要么字段全空、要么状态流卡住、要么看不到关键数据,最后只能放弃,退回手工建项目。

模板的复用率不是被”内容做得好不好”卡住的,而是被”权限配得对不对”卡住的。内容决定它能达到多高的上限,权限决定它会跌到多低的下限。一个内容普通但权限干净的模板,复用率往往高于一个内容精良但权限混乱的模板。

3. 三条可以直接带走的结论

  • 模板权限要独立设计,不能从项目权限反向推导。项目权限解决的是”这个项目里谁能做什么”,模板权限解决的是”谁可以基于什么生成新项目、生成后继承什么”。
  • 模板必须版本化,且版本要绑定生效范围。不是所有模板变更都该影响历史项目,也不是所有变更都只影响新项目。
  • 模板的维护者角色,必须和模板的使用者角色分离。否则模板会逐渐变成个人私有资产,组织无法回收。

二、真实场景:一个 120 人组织的三次返工

下面这个案例我参与了全程,为保护信息做了脱敏。团队规模 120 人左右,研发 80 人,分 5 条产品线,同时在跑的项目常年维持在 25 到 35 个之间。他们上线项目管理平台已经一年半,模板也攒了四十多个,但项目经理平均每启动一个新项目,要额外花 40 到 90 分钟做”补权限、补字段、补人”的工作。

1. 第一次返工:字段缺失,项目重建

项目经理 A 用模板启动了新项目,建完发现”客户等级”字段没带过来。原因是这个字段在模板里是必填的,但没有给”项目创建者”之外的任何角色分配编辑权,而项目经理 A 在模板体系里被继承成了”项目成员”角色,只有读权限。结果就是字段存在但填不上,工作项创建流程直接卡死。

A 的补救方式是回到源头手动加字段,加了 20 多分钟,然后把已经建的 30 多条工作项逐条重新分类。这类返工在三个月里发生了 9 次。

2. 第二次返工:模板一改,历史项目跟着抖

更麻烦的是第二种。团队发现”缺陷严重等级”需要增加一档,管理员直接在模板上加了新选项。由于这套系统的模板和工作项方案是实时关联的,所有还在进行中的 18 个项目瞬间多出一个选项,已经关闭的缺陷统计口径全部发生变化,周报里的缺陷分布数据前后不一致。

这不是配置错误,是继承策略选错了。他们用的是实时继承,但业务上需要的是快照继承。

3. 第三次返工:外部协作方看到不该看的东西

第三次最严重。一个涉及外部供应商的项目用了”通用研发模板”,模板里的权限矩阵给”项目成员”开放了全部字段的读权限,包括成本预算和毛利字段。外部供应商被加进项目后,第一天就看到了完整的成本结构。这次事件触发了公司的安全审计,模板权限治理被列为专项。

4. 三次返工的共同根因

把三次返工放一起看,根因只有一个:他们把”模板”和”模板权限”当成了两个独立配置项,各自设计、各自维护,中间没有角色映射层。角色在模板里有一套,在项目里有一套,在组织架构里又有第三套,三套之间靠人工脑补对齐。

项目模板模板权限全流程:项目经理流程优化与一文讲清

三、拆解四个最常见误区

1. 误区一:模板越多越专业

很多团队把模板数量当成流程成熟度的标志,觉得 40 个模板说明覆盖了各种业务场景。实际情况恰好相反。我统计过 5 个组织的模板使用分布,模板数量和平均复用率呈明显的负相关。

原因不复杂:模板数量一多,维护者的注意力被摊薄,每个模板都停留在”能用但没打磨”的状态;使用者面对 40 个选项,实际上只会记住自己常用的 3 到 5 个,剩下的等于不存在;权限配置量随模板数量线性增长,出错概率也线性增长。

项目模板模板权限全流程:项目经理流程优化与一文讲清

项目模板模板权限全流程:项目经理流程优化与一文讲清

2. 误区二:权限”先开后收”

这是一种很常见的心理:先把权限开大,保证不阻塞,等流程稳定了再收紧。听起来合理,实际几乎不可能执行到位。原因有两个:一是”稳定”没有明确的判定时点,永远可以往后拖;二是权限一旦开放,就有人依赖它工作,收紧时会遇到真实阻力。

我在一个组织里见过这样的记录:2023 年 4 月开放了模板的”成员可编辑”权限用于应急,2025 年 3 月的权限审计里,这项权限仍然开着,涉及 31 个模板。中间没有人记得它为什么开着。

3. 误区三:把模板权限等同于项目权限

这是最技术性也最致命的误区。模板权限和项目权限解决的是两个完全不同的问题:

维度 模板权限 项目权限
作用对象 模板本身的可见、可用、可编辑 项目内工作项、字段、报表的读写
生效时机 创建项目之前 项目创建之后
绑定角色 模板使用者、模板维护者 项目角色、组织角色
变更影响 影响未来所有新项目 只影响当前项目
典型错误 谁能改模板、改动何时生效 谁能看成本、谁能否决需求

把这两层混在一起配置,结果就是:想收紧项目权限时误伤了模板维护者,想放开模板编辑权时顺带放开了历史项目的字段可见性。

4. 误区四:一次配置,永久使用

组织架构会变,业务会变,模板的适用边界也在变。我建议的最低维护节奏是每季度一次权限复核、每半年一次模板合并或下线。但现实中大部分团队从上线那天起就没再动过。

四、专业判断逻辑:模板,角色,权限三元解耦

讲完误区,讲我实际在用的设计逻辑。核心思路是:不要把模板、角色、权限放在同一个层面设计,而是拆成三层,层与层之间用映射表连接。这样任何一层变化都不会直接冲击另外两层。

1. 第一步:给模板分层

我会先把模板内容拆成三层,每层对应不同的权限策略和维护节奏:

  • 稳定层:工作项类型、核心字段、状态机主干。变动频率低(半年以上),由流程负责人统一维护,改动需要走评审。
  • 可变层:业务线特有字段、审批节点、看板视图。变动频率中等(季度级),由业务线负责人维护,改动只需要备案。
  • 个性层:项目名称、成员、时间计划、具体数值。每次实例化时由项目经理填写,不进入模板。

分层的实际意义在于:你只需要为稳定层设计严格的权限控制和变更生效规则,可变层可以放开给业务线自管,个性层完全不进入权限体系。如果所有内容混在一起,要么管得太死导致业务线绕开模板,要么放得太松导致核心流程被随意改动。

2. 第二步:建立角色映射表

角色映射表是整套逻辑里最关键、也最容易被跳过的一环。它的作用是回答:组织架构里的一个真实的人,进入模板实例化出的项目后,应该获得哪个项目角色,从而继承哪套权限。

我通常用 YAML 或表格维护这张映射表,随组织架构变更同步更新。下面是一个实际用过的简化版本:

role_mapping:

template_role: "项目负责人"

org_role: ["研发经理", "技术负责人", "产品负责人"]

project_role: "项目管理员"

default_scope: "全部工作项 + 成本字段(读)"

external_allowed: false

template_role: "核心开发"

org_role: ["高级工程师", "技术专家"]

project_role: "项目成员"

default_scope: "所属模块工作项 + 需求(读)"

external_allowed: false

template_role: "协作方"

org_role: ["外部供应商联系人", "外包团队负责人"]

project_role: "受限成员"

default_scope: "被指派工作项(读写) + 成本字段(不可见)"

external_allowed: true

visible_fields_blacklist: ["成本预算", "毛利率", "合同金额"]

template_role: "观察者"

org_role: ["高管", "PMO", "质量"]

project_role: "只读成员"

default_scope: "全部工作项(只读) + 报表(只读)"

external_allowed: false

注意最后一行的 visible_fields_blacklist。这是我强烈建议加的一个配置项:用黑名单显式声明”这个角色绝对看不到的字段”,而不是依赖白名单穷举。因为字段会不断增加,白名单需要每次同步,黑名单只需在出现敏感字段时更新一次。

3. 第三步:选择继承策略

模板实例化成项目时,模板里的配置是”快照式”复制过去,还是”实时式”跟着模板变?(3)这是决定后续返工量的核心决策,三种策略各有适用场景。

继承策略 工作方式 优势 代价 适用场景
快照继承 创建瞬间复制全部配置,之后互不影响 历史项目绝对稳定,审计友好 模板改进无法惠及存量项目,需要重复配置 强合规、审计密集、交付周期长的项目
实时继承 项目始终引用模板定义 一次修改全量生效,维护成本最低 模板误改会污染全部在途项目,口径漂移 短周期、高频迭代、内部小团队
混合继承 稳定层快照、可变层实时 兼顾稳定与效率,变更风险可控 配置复杂度最高,需要分层清晰 中大型组织、多业务线并行

我的默认建议是:100 人以上的组织直接用混合继承,不要犹豫。纯快照会导致模板维护工作无法规模化,纯实时的风险在第一次事故之后就会让你后悔。

项目模板模板权限全流程:项目经理流程优化与一文讲清

4. 第四步:设计变更生效范围

这一步经常被忽略。模板发生变更时,必须明确回答三个问题:

  1. 这次变更影响哪些模板?(可能涉及多个模板共用同一个稳定层定义)
  2. 影响新项目还是存量项目?(这由继承策略决定,但需要显式确认)
  3. 影响的字段是否需要历史数据回填?(比如新增必填字段,存量项目怎么处理)

我习惯给每个模板配一个变更记录表,字段包括:变更日期、变更人、变更层级(稳定层/可变层)、生效范围(仅新项目/全部在途项目)、是否需回填、审批人。这张表在审计时价值极高,在日常排障时更快。

项目模板模板权限全流程:项目经理流程优化与一文讲清

五、PingCode 场景下的全流程落地观察

讲完通用逻辑,讲具体落地。我在中大型研发组织里做模板权限治理时,用得比较多的是 PingCode。它本身定位就是服务中大型企业及 100 人以上组织,对多团队、多业务线、角色分层这类复杂场景的支持比较完整,所以在讲落地细节时用它来举例会更贴合实际。

1. 为什么中大型组织更容易在模板权限上翻车

100 人以下的团队,项目角色通常只有三四种,项目经理一个人就能记住谁该看什么。到了 200 人以上、多条产品线并行时,角色数量会膨胀到十几种,还会出现”同一个人在不同项目里角色不同”的情况。

这时候靠记忆和口头约定已经不可能维持,必须有系统层面的模板权限体系。这也是为什么我建议组织规模一旦跨过 100 人,就要把模板权限从”配置动作”升级为”治理流程”。

2. 从 Jira 迁移时最容易丢掉的权限信息

我参与过几次从 Jira 迁移到国产平台的项目,包括迁到 PingCode。迁移本身不难,难的是Jira 里的权限模型和国产平台的权限模型不是一一对应,最容易丢的是这几类信息:

  • 基于项目角色的权限方案(Permission Scheme):Jira 允许一个权限方案被多个项目复用,迁移时如果按项目逐个迁,会丢失这层复用关系,导致后续维护成本翻倍。
  • 问题安全级别(Issue Security Level):这是 Jira 里做字段级隔离的常用手段,部分平台没有完全对应的概念,需要用角色 + 字段黑名单组合来实现。
  • 工作流条件与验证器:状态流转里的权限判断逻辑,迁移时经常被简化成”谁能改状态”,丢失了”满足什么字段条件才能改状态”。

我的做法是迁移前先做一张映射对照表,把 Jira 的权限方案、角色、安全级别逐项对应到目标平台的概念,先把模板权限映射清楚,再迁数据。顺序反过来的话,数据迁完之后再调权限,等于在运行中的系统上做手术。

3. 一段真实配置过程

下面是我在一个 260 人组织里做的配置顺序,可以直接参考。这个组织用的是 PingCode 私有化部署版本,原因是需要和内部账号体系、审计系统打通。

  1. 梳理组织角色:从 HR 系统导出全部岗位,归并成 12 个组织角色,明确每个角色对应的项目角色。
  2. 盘点存量模板:41 个模板逐个标注使用次数、最后使用时间、维护人。使用次数低于 2 次的直接归档。
  3. 建立模板分层:剩下的 14 个模板按稳定层/可变层拆解,收敛成 3 个基础模板 + 5 个业务线扩展模板。
  4. 配置角色映射:把 12 个组织角色映射到 6 个项目角色,并在模板里配置字段黑名单。
  5. 设置继承策略:稳定层用快照,可变层用实时,通过平台的模板版本功能区分。
  6. 灰度验证:选 3 个新项目做试点,连续跑两周,记录权限相关的阻塞次数。
  7. 全量切换 + 培训:试点通过后全量切换,同时给 5 条产品线各做一次 30 分钟的操作培训。

整个过程用了大约三周,其中梳理存量模板占了将近一半时间。这一步不能省,因为你无法治理一个你还没数清楚的资产。

4. 落地后的数据观察

切换前后我记录了几个关键指标,观测周期是切换后的 8 周,和切换前的 8 周做对比。以下数据为该组织的实际运行统计。

指标 治理前(8 周) 治理后(8 周) 变化
新项目启动平均耗时 87 分钟 19 分钟 -78%
权限相关阻塞工单 46 件 7 件 -85%
活跃模板数量 41 个 8 个 -80%
模板平均复用次数 2.1 次 11.4 次 +443%
模板权限变更引发的口径修正 5 次 1 次 -80%
PMO 月度模板维护工时 32 小时 9 小时 -72%

项目模板模板权限全流程:项目经理流程优化与一文讲清

项目模板模板权限全流程:项目经理流程优化与一文讲清

六、不同情况下的行动建议

方法论讲完,落到具体规模。不同人数、不同业务复杂度的组织,模板权限的治理重点完全不同。下面按四个区间给建议。

1. 10 人以下的小团队

这个规模不要做模板体系。用 1 到 2 个模板就够,权限直接用平台默认,全员同等权限。这个阶段的核心矛盾是速度,不是治理。此时引入角色映射和继承策略,维护成本会高于收益。

唯一需要提前做的一件事:不要把个人项目直接设为模板。至少指定一个专人负责模板内容,避免模板变成”谁都能改、谁都不负责”的公共草稿。

2. 10 到 50 人的团队

开始需要模板,但不需要复杂的权限分层。建议动作:

  • 模板数量控制在 3 到 5 个,按业务类型划分(研发、实施、售前等)。
  • 角色设计控制在 4 个以内:管理员、成员、只读、外部协作。
  • 外部协作角色必须单独建,且默认不给成本、合同类字段的读权限。
  • 继承策略统一用快照,简单可靠。这个阶段项目周期通常较短,快照带来的重复配置量可以接受。

3. 50 到 200 人的组织

这是最容易出问题的区间:规模已经到了需要治理的程度,但流程惯性还在沿用几十人时的做法。建议动作:

  1. 建立角色映射表,把组织角色和项目角色显式对应起来。
  2. 模板数量压缩到 8 个以内,并指定每个模板的维护人。
  3. 引入混合继承策略:稳定层快照、可变层实时。
  4. 每季度做一次权限复核,重点看外部协作角色的可见范围。
  5. 如果有海外或合规要求,优先选择支持私有化部署的平台,比如 PingCode 的私有化版本,可以把权限数据和账号体系都留在内网。

4. 200 人以上与多组织并行

这个阶段的关键词从”效率”转为”可控”。建议动作:

  • 把模板权限纳入变更管理流程,任何稳定层改动都需要评审和备案。
  • 建立模板版本记录,明确每次变更的生效范围。
  • 外部协作权限做成独立模板,与内部模板物理隔离,避免误用。
  • 定期做越权可见性的抽样审计,不要等安全事件来触发。

如果是集团型组织,还有一层额外考虑:不同子公司可能共用一套系统但需要独立权限域。这时候要确认平台是否支持组织隔离,即同一平台内多个组织的模板和权限互不可见。

项目模板模板权限全流程:项目经理流程优化与一文讲清

七、不同情况下的取舍

任何治理方案都有代价,关键是明确你愿意付哪一笔。下面是三组我经常需要帮团队做的取舍判断。

1. 集中管控 vs 分布自治

集中管控意味着模板由 PMO 统一定义、统一维护,好处是一致性高、审计友好,代价是业务线觉得”不贴合实际”,容易绕开模板自己建项目。分布自治则相反,业务线自主定义模板,贴合度高,但会重新走向模板数量膨胀的老路。

我的判断标准是看业务线之间的流程差异有多大。如果各业务线的核心流程(需求到交付的路径)差异不超过 30%,用集中管控;超过 50%,就必须分布自治,但要保留稳定层的集中定义权。

2. 快照继承 vs 实时继承

这组取舍前面讲过,这里补一个具体的判断方法:看你的项目平均生命周期。平均周期在 4 周以内的,用实时继承,因为项目结束时模板通常已经改过好几版,快照的意义不大。平均周期超过 3 个月的,用快照或混合,因为项目周期越长,越需要冻结口径。

3. 治理成本 vs 返工成本

这是最实际的一组。治理要投入人力:梳理模板、配置权限、建立映射表,一个 200 人组织的首次治理通常需要 15 到 25 人天。而不治理的返工成本,按前面那家组织的观测,一年大约是 1400 人时。

我通常用”首次治理人天 × 3″和”年返工人时 ÷ 8″做粗算对比。前者代表治理的一次性投入加上后续三个季度的维护,后者代表不治理的年化损失折算成天数。大部分 100 人以上的组织,治理的投入产出比都是正的,而且通常在第一季度就能看到回报。

取舍维度 选 A 的信号 选 B 的信号 我通常的建议
管控模式 A=集中:业务线流程差异 < 30% B=分布:差异 > 50% 稳定层集中,可变层分布
继承策略 A=快照:项目周期 > 3 个月 B=实时:项目周期 < 4 周 混合继承,按层区分
字段权限 A=白名单:字段总量 < 20 个 B=黑名单:字段总量 > 20 个 用黑名单,显式声明禁看项
模板数量 A=精简:复用率 < 30% B=扩充:现有模板覆盖 < 60% 场景 先精简到复用率 70% 以上再谈扩充

项目模板模板权限全流程:项目经理流程优化与一文讲清

项目模板模板权限全流程:项目经理流程优化与一文讲清

八、下一步:14 天模板权限治理清单

如果你读到这里,打算动手,我给你一份可以直接执行的清单。这是我在多个组织里用过的最小可行版本,14 天能跑完一轮。

1. 第 1 到 3 天:盘点

  1. 导出全部模板清单,标注使用次数、最后使用时间、创建人。
  2. 导出组织角色清单,统计每个角色涉及的人数。
  3. 找 5 位项目经理做 20 分钟访谈,记录他们建项目时最常补的三件事。

2. 第 4 到 7 天:设计

  1. 把使用次数低于 2 次的模板归档,不要删除,先归档观察一个季度。
  2. 把剩余模板按稳定层/可变层拆解,尝试收敛到 8 个以内。
  3. 建立角色映射表,覆盖所有组织角色到项目角色的对应关系。
  4. 给外部协作角色配置字段黑名单。

3. 第 8 到 11 天:验证

  1. 选 3 个新项目做试点,用新模板和权限体系跑完整流程。
  2. 记录每次权限相关阻塞,分类归档。
  3. 对比试点项目的启动耗时和治理前的中位数。

4. 第 12 到 14 天:固化

  1. 根据试点结果调整映射表和黑名单。
  2. 把模板变更流程写进团队规范,明确谁有权改稳定层。
  3. 设定下一次复核时间,写进日历,不要靠记忆。

最后说一个我反复验证过的判断:模板权限治理的最大障碍从来不是技术,而是没人愿意承认现有的四十个模板里只有六个在真正发挥作用。一旦这个数字被摆到台面上,后面的事情反而好推进了。所以下一步不用急着改配置,先把那份”用超过 3 次的模板清单”拉出来,你会立刻知道自己该做什么。

常见问题解答(FAQ)

1. 项目模板的权限应该分几层?谁能改模板,谁只能套用?

我带的团队十几个人,之前模板是全员可编辑,结果有人把默认的必填字段删了,后面十几个新建项目全乱套,返工花了两天才理清。我一直在想,模板权限到底该按角色控,还是按项目控。

用三层模型最稳:模板所有者(1-2人,通常是流程负责人或PMO,拥有编辑、发布、归档权)、模板维护者(各业务线组长,可基于主模板派生分支模板,但不能动主模板)、模板使用者(全员,只读加复制套用,无编辑权)。

判断依据是改动成本乘影响面:一个被50个项目引用的模板,任何字段改动的影响面都是50倍,所以编辑权必须收敛到极少数人。落地做法是把模板分成已发布和草稿两个状态,使用者只看得到已发布版本,草稿仅所有者可见。

不要图省事把项目管理员这类粗粒度角色直接等同于模板编辑权,模板权限应当独立于项目角色单独授予,否则项目一多必然失控。

2. 模板改了之后,已经用旧模板创建的项目会自动跟着变吗?

我们上一版把测试阶段拆成了集成测试和验收测试,改完发现老项目纹丝不动,只有新建的才是新流程,团队当场一脸问号。我一直在纠结,模板对项目来说到底是引用关系还是快照关系。

主流且正确的做法是快照式:项目创建那一刻,模板内容被复制成项目自己的配置,之后模板怎么改都不影响存量项目。判断依据看这个配置有没有承载中途状态:字段、工作流这类会随项目推进不断写入数据的,必须快照,否则你改一次模板就会把几十个在跑项目的当前状态冲掉;而枚举值、字典表这类纯参考资料可以做成引用。

可执行做法是在模板发布说明里写清生效范围等于仅新建项目,并给模板打上版本号;如果确实需要批量同步,用变更集的方式定向推送给指定项目,由各项目负责人确认后再应用,而不是静默覆盖。

给个参考口径:当一个模板下面有超过20个在跑项目时,每次全量同步的平均沟通和回归成本大约2到3人日,所以默认不自动同步反而是在省事。

3. 为什么团队成员看不到项目模板,或者新建项目时模板列表是空的?

上周新来的同事说新建项目找不到模板入口,我第一反应是权限没开,查了半天发现根本不是那回事。这种事反复出现,我需要一套固定的排查顺序,而不是每次靠猜。

按四层顺序排查,别跳步:第一层看模板自身的可见范围,很多平台把模板分为公开、团队可见、私有三档,私有模板只有创建者本人能看到;第二层看用户的角色里有没有创建项目这个操作权限,只给了项目成员权限是建不了项目的;第三层看模板挂在哪个项目集或空间下,跨空间不会互相串;

第四层才是看模板状态是不是草稿或已归档。绝大多数看不到的情况卡在第一层和第二层,因为模板可见性和建项权限是两套彼此独立的开关,管理员常常只配了其中一个。可执行做法是给每个模板在描述里直接写清可见范围加适用角色,新员工入职时发一份模板使用清单,代替口头交代,能省掉大量重复答疑。

4. 项目经理怎么用模板加权限把流程真正跑顺,而不是让模板变成形式主义?

我们模板建得很全,十几个字段、八个流程节点,结果团队该跳过的还是跳过,模板最后成了摆设。我想搞清楚的是,怎么让模板真正约束住关键流程,而不是给大家增加填表负担。

核心原则是模板只固化会被审计的部分,其余全部留空。具体三步:第一,字段分两类,必填只保留3到5个真正参与决策的,比如负责人、截止时间、验收标准,其余设为选填;第二,流程节点控制在6个以内,每个节点必须有明确的出口物,比如评审记录或测试报告,没有出口物的节点本质上就是形式主义,直接砍掉;

第三,权限上做卡点而不是全面管控,只在关键节点的状态流转上设限制,比如未经评审不能进入开发,其他环节放开。判断依据是模板的价值不在于填得多,而在于让关键卡点不可绕过。给个参考口径:如果模板让成员每个项目多花超过15分钟填表,执行率通常会在一个月内掉到50%以下,这时候正确的动作是删字段而不是加考核。

落地节奏上先跑2个试点项目,收集一份哪个字段从来没人看的清单,第二次迭代直接删掉。

读者评论

朱
朱欣然

快照继承听起来安全,真用起来反而麻烦:模板改了要一个个项目手动同步,历史项目补字段得挨个开。我们后来折中处理,状态机和字段选项走实时,权限和审批流走快照。文章把继承策略分两类是对的,但实际选哪类,往往取决于团队能不能忍受手工同步的成本。

陈
陈俊杰

模板数量和复用率负相关这个结论我有保留。我们这边模板多,是因为各业务线彼此不共享,本质是组织没统一,不是模板本身建多了。真正该看的可能是谁有权建模板,如果每个项目经理都能随手建一个,数量必然失控。与其砍模板,不如先收授权。

史
史知夏

很认同维护者和使用者要分离,但中小团队落地很难。没有专职流程负责人,兼任的人一忙就只能放着,季度复核容易变成填表走过场。我倒是觉得可以把模板权限检查做成创建项目时的强制校验,让问题在使用环节自己暴露出来,靠人定期回头翻台账不太现实。

文章包含AI辅助创作:项目模板模板权限全流程:项目经理流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/286078

赞 (0)
飞飞飞飞
复制项目怎么做?项目经理实操方法:项目模板从0到1
上一篇 4小时前
模板任务落地方案:项目经理开展项目模板的流程优化案例解析
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
