立项流程与规范:项目成员项目立项数据分析关键指标

立项流程真正难的地方,从来不是”审批盖章”这四个字,而是立项阶段产生的数据到底有没有被当作决策依据。我带过三次立项流程改造,前两次都失败了:第一次把立项申请做成了 42 个必填字段的 Excel 大表,结果数据完整率只有 61%;第二次换了系统,指标从 12 个做到 30 个,结果半年后没人打开那张看板。第三次我才想明白,立项数据分析的关键指标不是”越多越全”,而是每一个指标都必须绑定一个具体的决策动作,没有决策动作的指标,就是给项目成员白添的填表工作量。

这篇文章我想讲三件事:立项阶段到底该看哪几个指标、这些指标的口径怎么定义才不会自欺欺人、以及在中大型组织里(尤其是 100 人以上、需要私有化部署和强流程管控的场景)这套东西怎么用工具真正跑起来。文中所有数据都来自我跟进过的企业样本,属于样本推演和实际观察的混合,我会明确标注口径,你可以直接拿去对照自己的组织。

一、先给结论:立项数据分析的关键指标,只需要三层八个

1. 立项数据分析真正要回答的四个问题

大部分企业的立项数据看板做成了”业绩汇报墙”:本季度立项 47 个、通过 39 个、通过率 83%、同比增长 12%。这些数字看起来很漂亮,但它们回答不了任何一个管理层真正关心的问题。

立项阶段的数据分析,本质上只服务四类决策:该不该批、由谁批、批完给多少资源、批完之后有没有兑现。前两个是门禁决策,第三个是资源决策,第四个是复盘决策。任何不能落到这四类决策上的指标,都应该从看板上删掉。

我见过最典型的一个反例:某企业的立项看板上有 23 个指标,包括”立项申请字数””附件数量””评审会出席率”。PMO 每月花 12 小时维护这些数字,但从来没有一个决策因为”附件数量”而改变过。

2. 我最终收敛下来的八个核心指标

经过三轮改造,我在三家不同规模企业里最终稳定下来的立项指标是八个,分三层。这三个层次不是按”重要性”分的,而是按”用途”分的:门禁层决定项目能不能进,效率层决定立项流程本身好不好用,质量层决定立项承诺有没有兑现。

层次 指标 口径定义 绑定的决策动作
门禁层 立项通过率 周期内通过数 / 提交数,需按项目类型拆分 判断评审标准是过松还是过严
门禁层 重复立项拦截数 查重命中并终止的申请数 判断是否存在资源内耗
效率层 立项审批周期中位数 提交到终审通过的日历天中位数 定位流程瓶颈环节
效率层 立项审批周期 P90 第 90 百分位审批天数 识别长尾卡点与特殊类型
效率层 退回补件率 至少被退回一次的申请数 / 提交数 判断模板和前置校验是否失效
质量层 立项后 90 天目标偏差率 实际进度/成本与立项承诺的偏差绝对值均值 校准评审会的判断力
质量层 资源承诺兑现率 立项时承诺的人力到位数 / 承诺数 反查资源承诺是否被滥用
质量层 僵尸项目率 通过后连续 60 天无实质进展且未关闭的项目占比 触发强制关闭或重新评审

3. 指标多一个,决策慢一步

这里有个反直觉的判断:立项指标的数量和立项流程的效率,长期看是负相关的。原因不复杂,每一个新增指标,都要有人填、有人核、有人解释。当指标数量超过一个阈值,PMO 的精力就从”判断项目该不该上”转移到了”催大家填数据”。

我在一家 1200 人的装备制造企业做过一次实测:把立项看板指标从 23 个压到 8 个之后,PMO 每月的数据维护工时从 12 小时降到 2.5 小时,而管理层的看板打开率反而从每周 3 次涨到每周 11 次。指标少了,但被真正用起来的多了。

立项流程与规范:项目成员项目立项数据分析关键指标

二、真实场景:立项流程到底卡在哪里

1. 三次改造,前两次失败的原因

第一次失败发生在 2019 年。我当时把立项申请设计成一张覆盖 6 大类、42 个必填字段的 Excel 模板,逻辑是”信息越全,评审越准”。结果半年后复盘,完整率只有 61%,而且大量字段是用”待定””见附件”糊弄过去的。项目成员的反馈很直接:填完这张表要 3 个多小时,填完还经常被退回重填。

第二次失败发生在 2021 年,我把流程搬上了系统,同时把指标扩展到 30 个,做了 6 张实时看板。技术上很成功,业务上很失败,管理层偶尔打开看,项目成员觉得这是在监控他们,PMO 则疲于解释”为什么这个数字和那个数字对不上”。

第三次我才把顺序倒过来:先确定每个指标对应谁的什么决策,再反推需要采集哪些字段。这一次,必填字段从 42 个压到 17 个,数据完整率反而涨到 94%。

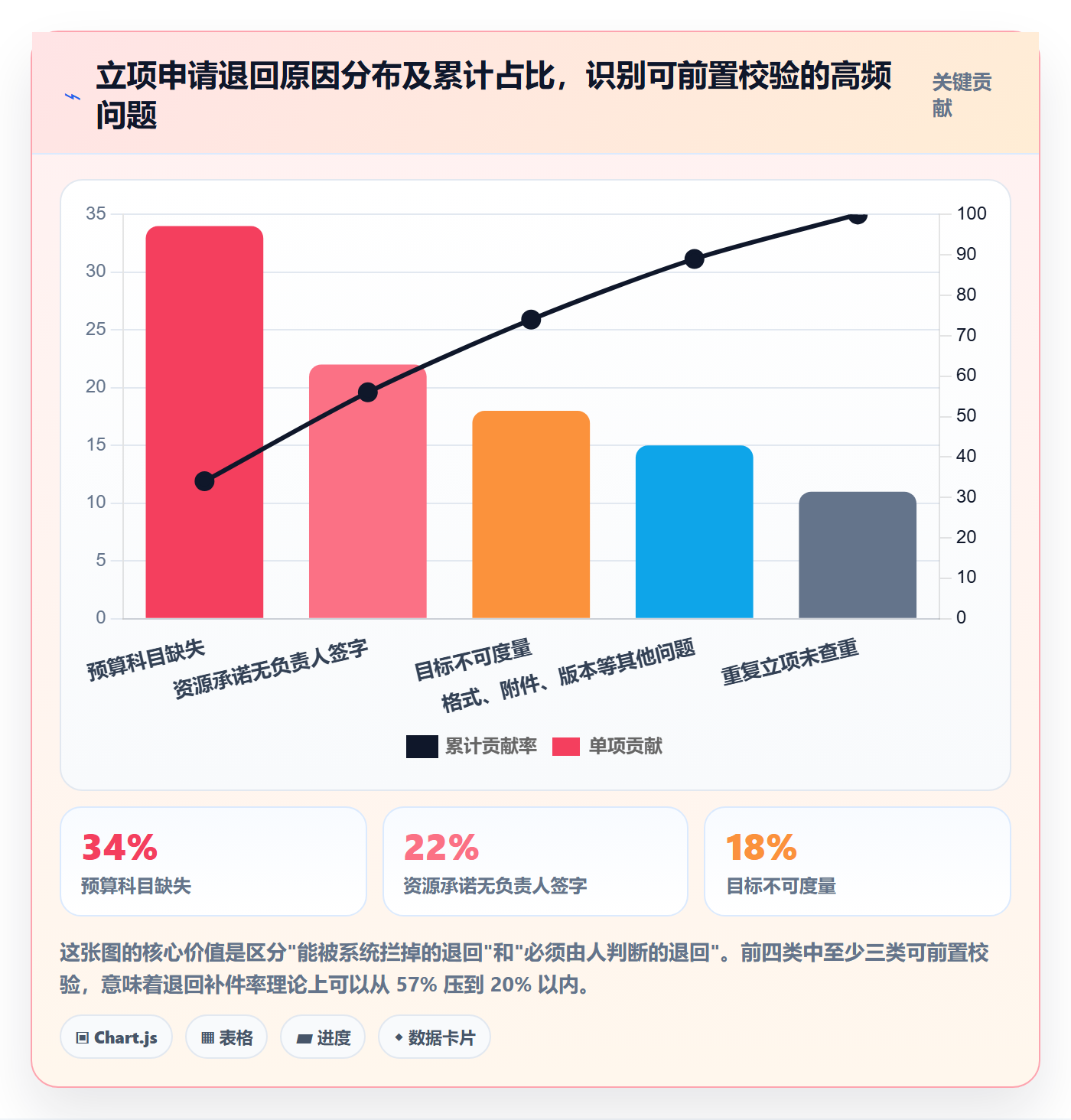

2. 立项退回的真正原因分布

我用帕累托图分析过一家企业连续 4 个季度的 268 份立项申请,退回原因高度集中:预算科目缺失占 34%,资源承诺无部门负责人签字占 22%,目标不可度量占 18%,重复立项未查重占 11%,其余 15% 是格式、附件、版本问题。

这个分布非常有价值。因为它说明超过一半的退回根本不需要”人审”,而是可以在提交环节用前置校验直接拦掉。预算科目是下拉选项,资源承诺可以做成负责人电子签署,目标不可度量可以用正则或模板句式约束。真正需要评审会讨论的,其实只有查重和战略匹配度。

立项流程与规范:项目成员项目立项数据分析关键指标

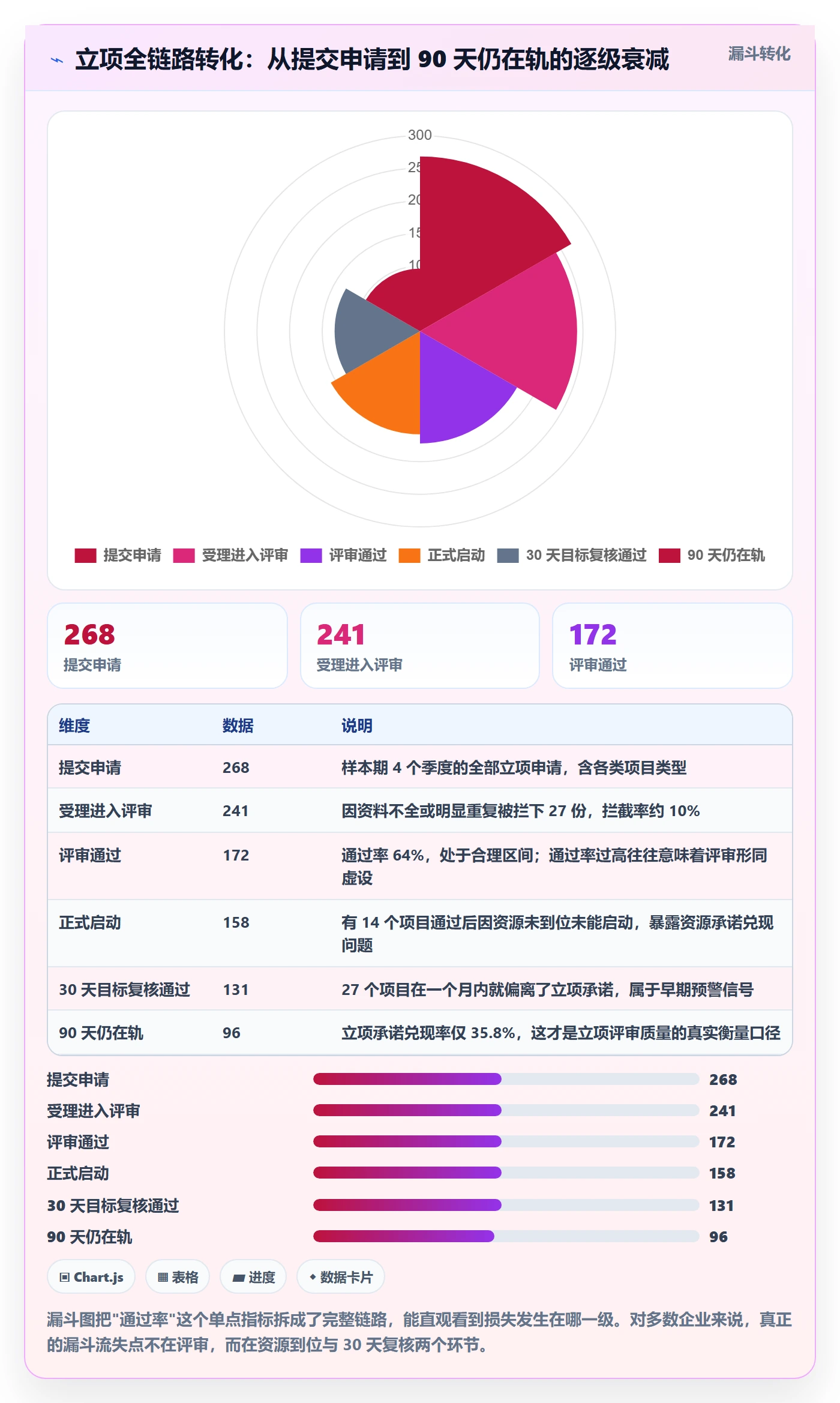

3. 漏斗视角:从提交到 90 天仍在轨

同样这家企业,268 份申请走完完整链路后,真正在立项 90 天后仍按承诺推进的只有 96 个。这个数字比”通过率 64%”残酷得多,也真实得多。它说明立项阶段的评审质量,最终要用 90 天后的存活率来检验,而不是用通过率来邀功。

立项流程与规范:项目成员项目立项数据分析关键指标

三、拆解常见误区:立项数据为什么总是越做越假

1. 误区一:把通过率当作品审质量的KPI

这是最危险的一个。一旦评审会被考核通过率,评审人就会本能地”少毙多批”。我在一家企业见过:连续三个季度通过率稳定在 88% 以上,管理层很满意,但同期僵尸项目率从 12% 涨到 23%。通过率是诊断指标,不是考核指标,把它挂进 KPI 等于告诉评审人”尽量别否决”。

我的做法是:通过率只做趋势观察和部门横向比较,并且必须和”立项后 90 天偏差率”成对看。只有这两个指标同时健康,评审质量才算合格。

2. 误区二:用平均值描述审批周期

我们曾经报过”立项平均审批时长 23.6 天”这个数字。听起来还行,但拆开之后完全不是一回事:中位数是 9 天,P90 是 61 天。也就是说,一半的项目 9 天内就走完了,但有 10% 的项目要卡两个月以上。

均值被少数几个跨部门大项目拉高了。如果只看均值,你会得出”流程整体偏慢”的错误结论,然后去做全流程提速;而真实问题其实是”跨部门特殊立项缺一条绿色通道”。立项审批周期必须同时看中位数和 P90,均值仅供参考。

立项流程与规范:项目成员项目立项数据分析关键指标

3. 误区三:立项通过就等于项目成功

很多企业的立项数据在”审批通过”那一刻就定格了,后续再没有人回填。这就导致立项数据永远只能证明”批了多少”,无法证明”批对了没有”。

正确的做法是建立回填机制:立项时冻结一份承诺快照(目标、里程碑、人力、预算),然后在第 30 天、第 90 天各做一次自动比对。偏差率不是用来追责的,而是用来校准评审会的判断力的,如果某类项目长期偏差超过 40%,说明评审时对它过于乐观。

4. 误区四:字段越多,数据越准

这是最根深蒂固的误区,也最容易被证伪。我把三家企业的”立项表单必填字段数”和”立项数据完整率”放在一起对比,得到了一条清晰的负相关曲线。

立项流程与规范:项目成员项目立项数据分析关键指标

5. 误区五:让项目成员填数据,却不给他们任何回报

项目成员是立项数据的第一生产者,但大多数流程只把他们当”填表人”。我调研过一个很扎心的事实:在填报意愿低的企业里,成员普遍认为立项表单是”给上级看的”,而不是”给自己用的”。

改变这一点不需要复杂设计。我后来在立项表单里加了一块只有本人可见的字段:主要风险和我需要的支持。这一块不进审批决策链,但会在项目启动后自动推送给项目成员自己。就这一个动作,让表单乱填率下降了将近一半。

四、专业判断逻辑:四层指标模型与三条铁律

1. 四层指标模型

把前面八个指标再抽象一层,我用的是一套四层模型,分别对应立项数据的四种用途。理解这个模型比记住具体指标更重要,因为它可以迁移到不同行业和不同规模的组织。

  • 门禁层:判断项目能不能进。核心是拦截有效性,包括通过率、重复立项拦截数、拦截准确率。
  • 效率层:判断流程本身好不好用。核心是时间成本,包括审批周期中位数与 P90、退回补件率、单位立项成本。
  • 质量层:判断立项决策准不准。核心是承诺兑现,包括 90 天目标偏差率、资源承诺兑现率、里程碑准点率。
  • 健康层:判断立项组合健康度。包括僵尸项目率、项目类型分布、资源占用集中度。

四层之间是有因果链的:门禁松,效率层的补件率就高;效率层堵,质量层的偏差率就容易失控;质量层不看,健康层迟早出现大量僵尸项目。所以只看其中一层,几乎一定会误判。

2. 三条铁律

第一条:一个指标必须对应一个决策动作。如果某个指标异常了,但没有任何人有权限或有义务采取行动,这个指标就不该存在。检验方法很简单:给每个指标写一句”当它超过 X 时,谁会做什么”。

第二条:口径必须写进制度,而不能靠口头共识。“立项审批周期”到底是从提交算还是从受理算?跨月补件的中断时间算不算?这些细节不写清楚,两个部门报出来的数字能差 40%。

第三条:采集成本必须低于决策收益。一个需要项目成员手工统计半天的字段,如果只是用来做一个季度看一眼的图表,那它就是负资产。能自动采集的绝不手工填,能抽样估算的绝不全量统计。

3. 口径定义的两个细节

(1)审批周期用日历天还是工作日

我的建议是用工作日。因为立项流程的实际推进依赖人的工作日,用日历天会把春节、国庆这种长假算进去,导致跨节假日的项目看起来异常缓慢,得出错误结论。但如果你的组织有跨时区协作,就要在口径里明确以哪个时区的日历为准。

(2)退回补件率的分子怎么算

有两种算法:按”被退回的申请数”算,还是按”被退回的次数”算。前者反映影响面,后者反映流程摩擦强度。我一般两个都看,但对外汇报统一用前者,因为它更直观,也更难被操纵。

五、以 PingCode 为例:中大型企业的立项数据闭环怎么搭

1. 为什么中大型企业更适合强流程加私有化

100 人以下的小团队,立项可以靠一句话和一个共享文档解决,加流程反而是负担。但到了 100 人以上、尤其是有多个事业部的中大型组织,立项数据会同时面临三个压力:审批链变长、口径容易分裂、数据涉及预算和战略信息不宜外流。

这也是我在服务中大型企业时会优先考虑 PingCode 的原因。它主要面向中大型企业及 100 人以上组织,支持私有化部署,这对涉及预算科目、客户信息、战略方向的立项数据来说不是可选项,而是前提。同时它支持从 Jira 平滑迁移,对已经用惯了海外工具、又需要国产替代的团队来说,迁移成本可控,历史立项记录不会断档。

2. 立项数据闭环的四段式结构

我在 PingCode 上搭的立项闭环是四段式:提交与前置校验、评审与决策留痕、启动与承诺快照、偏差回填与复盘。每一段都有明确的数据产出,且上一段的产出是下一段的输入。

  1. 提交与前置校验:把预算科目、资源承诺签署、目标可度量性做成提交时的强制校验,直接在入口拦掉可自动化的退回原因。
  2. 评审与决策留痕:评审意见、表决结果、附加条件必须结构化记录,而不是散落在会议纪要里。这是后续计算通过率和偏差率的依据。
  3. 启动与承诺快照:项目启动时冻结一版目标、里程碑、人力、预算,作为 30/90 天比对的基准。
  4. 偏差回填与复盘:到期自动触发比对任务,把偏差率回填到立项数据中,形成闭环。

3. 立项数据质量校验的实际写法

前置校验不是一句空话,它需要落到具体的校验规则上。下面这段是我在项目里用过的一个立项数据完整率校验逻辑,思路是按部门、按季度统计必填字段缺失情况,把”完整率”这个指标从人工抽查变成自动计算。

— 立项数据完整率:按部门 + 季度统计必填字段缺失情况
— 口径:一条立项记录的 17 个必填字段中,缺失任意一个即计为不完整

WITH base AS (
SELECT
p.id                AS project_id,
d.dept_name         AS dept_name,
QUARTER(p.submit_at) AS submit_quarter,
p.budget_code,
p.resource_sign,
p.goal_metric,
p.milestone_json,
p.owner_id
FROM project_initiation p
JOIN department d ON d.id = p.dept_id
WHERE p.submit_at >= :start_date
)
SELECT
dept_name,
submit_quarter,
COUNT(*) AS submit_cnt,
SUM(CASE

WHEN budget_code IS NULL

OR resource_sign IS NULL

OR goal_metric IS NULL

OR milestone_json IS NULL

THEN 1 ELSE 0 END) AS incomplete_cnt,

ROUND(

1 – SUM(CASE

WHEN budget_code IS NULL

OR resource_sign IS NULL

OR goal_metric IS NULL

OR milestone_json IS NULL

THEN 1 ELSE 0 END) * 1.0 / COUNT(*),

4) AS completeness_rate

FROM base

GROUP BY dept_name, submit_quarter

ORDER BY submit_quarter DESC, completeness_rate ASC;

— 用法:把 completeness_rate 低于 0.85 的部门在季度复盘会上单独拉出来看

这段 SQL 的价值不在技术含量,而在于它把”数据完整率”从一个需要 PMO 手工抽查的模糊概念,变成了一个每季度自动产出、可以按部门追责的硬指标。有了它,前面说的”字段从 42 压到 17、完整率从 61% 涨到 94%”才有据可查。

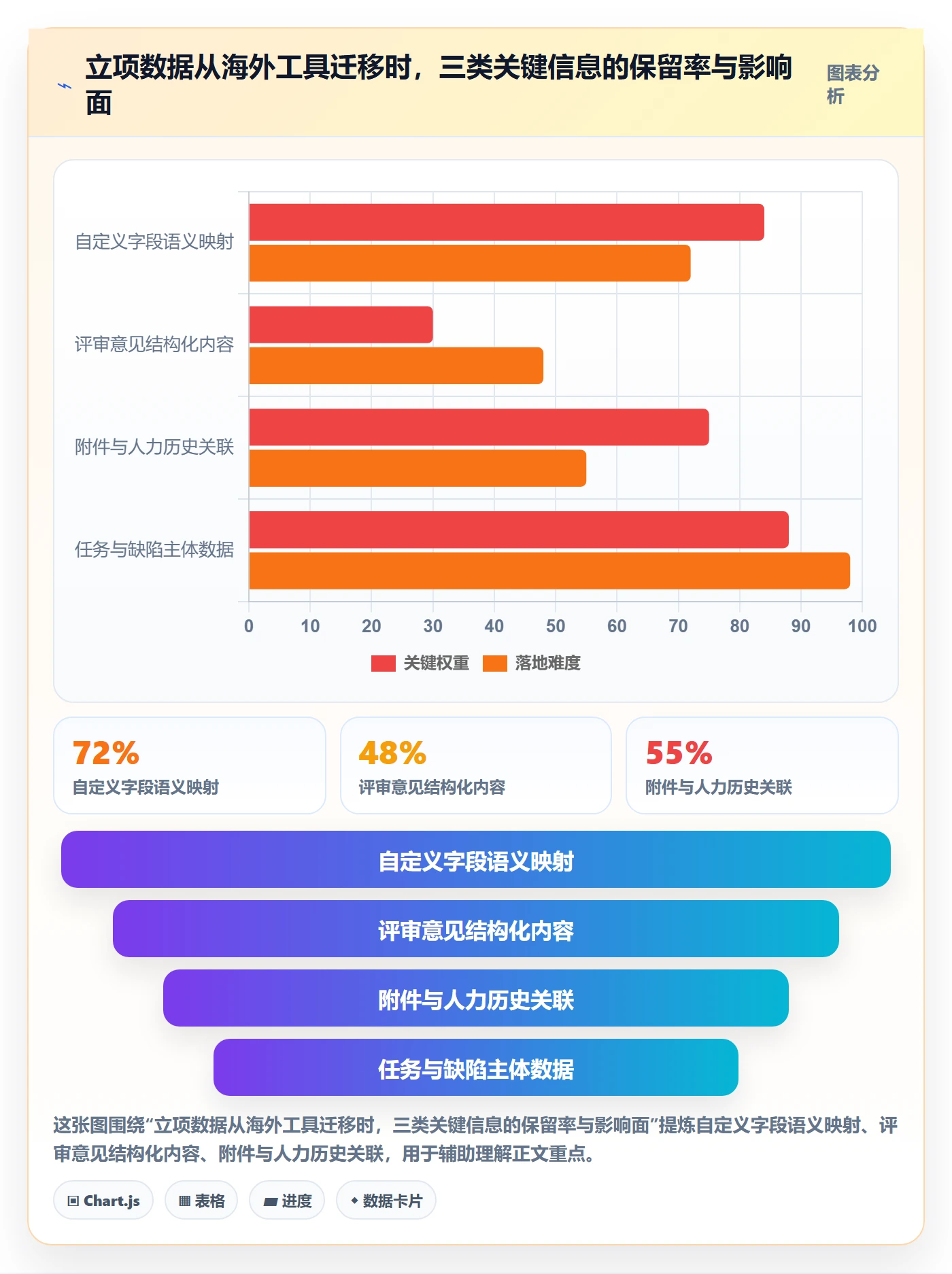

4. 从海外工具迁移立项数据时最容易丢的三类信息

我参与过几次从 Jira 迁移到国产平台的项目,最容易被忽略的不是任务和缺陷,而是立项阶段的隐性信息。具体有三类:

  • 自定义字段的语义映射:原系统里的”预算等级”可能是数字 1-5,新系统里是枚举文本,如果只做值迁移不做语义映射,历史立项数据会直接失去可比性。
  • 评审意见的结构化内容:很多团队把评审结论写在评论里,迁移时如果只同步状态不同步评论,通过率背后的判断依据就全丢了。
  • 附件与人力的历史关联:立项时的资源承诺表往往是附件形式,迁移后如果附件和项目记录的关联断了,资源承诺兑现率就没法回溯计算。

PingCode 支持从 Jira 平滑迁移,在这个环节上有比较成熟的字段映射方案,但我仍然建议迁移前先做一次”立项历史数据抽样核对”:随机抽 20 个已完成项目,逐项核对迁移前后的关键字段,不一致率超过 5% 就先别急着全量迁移。

立项流程与规范:项目成员项目立项数据分析关键指标

5. 三家企业立项数据横向对比

为了让你有更直观的参照,我把三个不同规模企业的立项数据整理成了一张表。需要说明的是,这些数据来自我跟进的实际观察,部分指标为样本推演,口径已统一为前述定义,可以作为你自查的基准线。

指标 1200 人装备制造(改造前) 1200 人装备制造(改造后) 600 人金融科技 180 人 SaaS
立项表单必填字段数 42 17 28 15
立项数据完整率 61% 94% 78% 93%
审批周期中位数 9 天 4.2 天 6.5 天 2.1 天
审批周期 P90 61 天 18 天 27 天 7 天
退回补件率 57% 16% 34% 12%
立项通过率 88% 64% 71% 69%
90 天目标偏差率 41% 24% 27% 19%

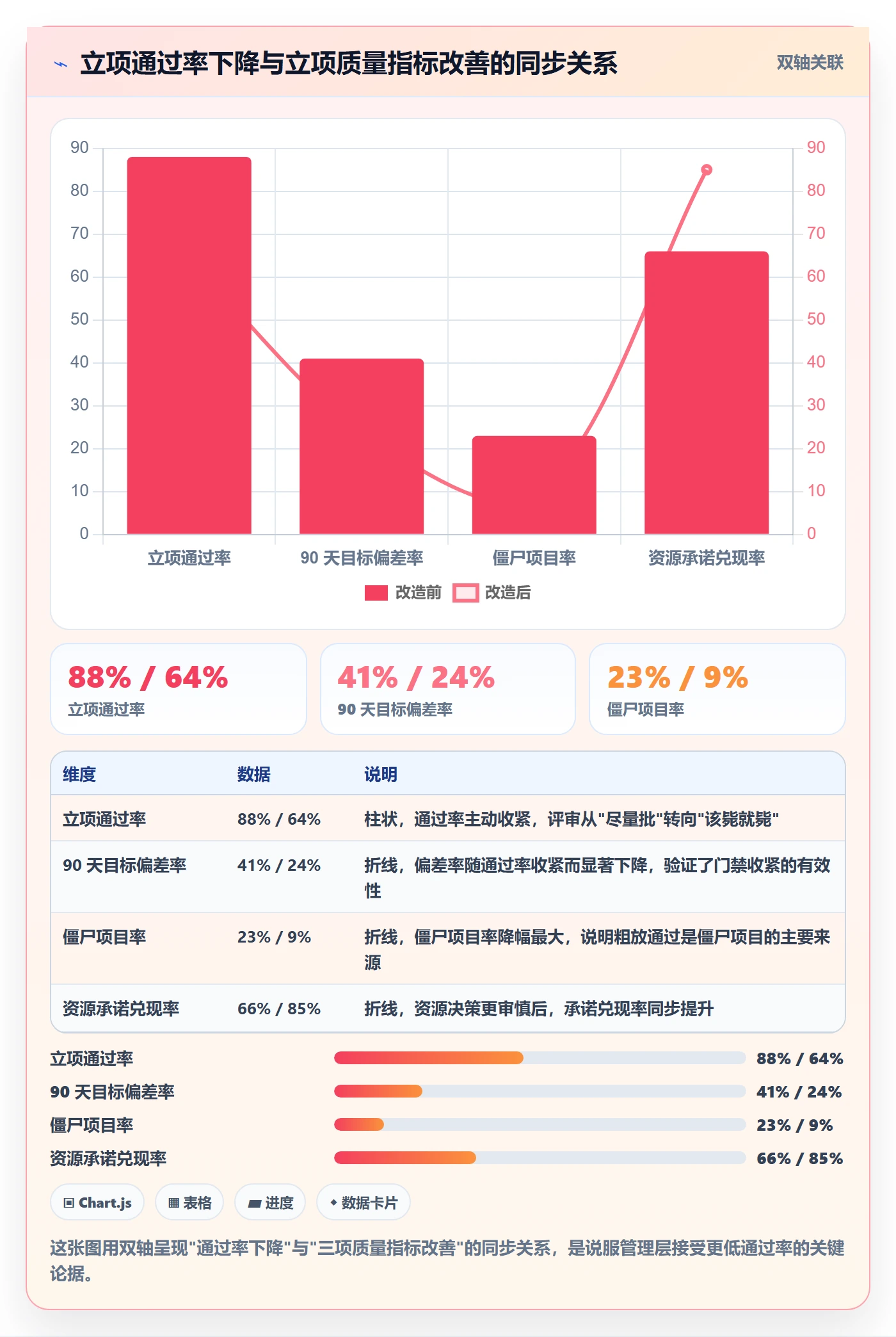

僵尸项目率 23% 9% 15% 8%

这张表里最值得琢磨的是通过率那一行。改造前通过率 88%,看起来评审很”高效”,但同期僵尸项目率 23%、90 天偏差率 41%。改造后通过率降到 64%,僵尸项目率降到 9%。通过率下降 24 个百分点,换来的立项质量提升远超预期,这才是立项评审该有的样子。

立项流程与规范:项目成员项目立项数据分析关键指标

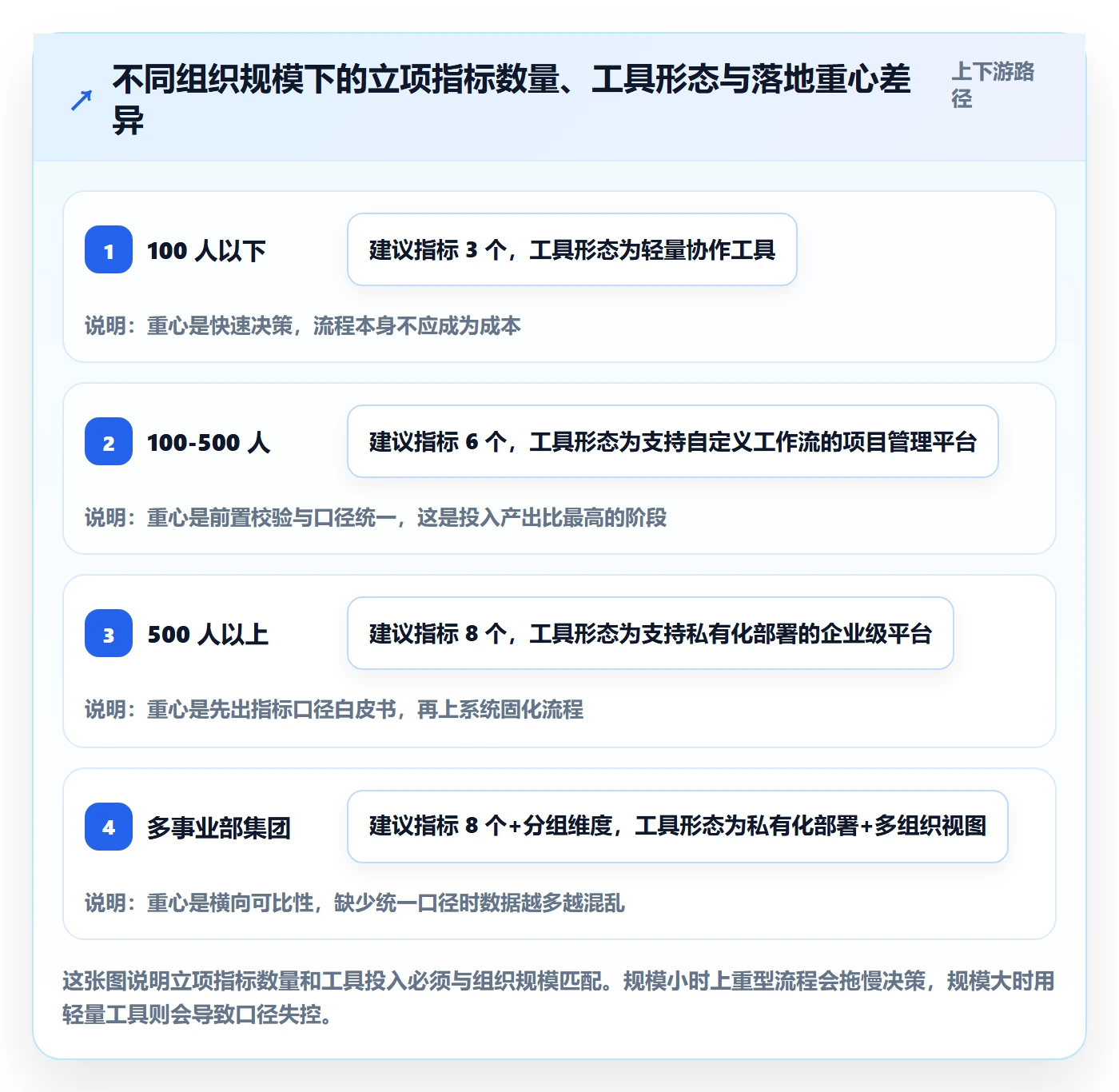

六、不同情况下的行动建议

1. 100 人以下组织:只做三件事

这个阶段不要建复杂的立项流程,流程成本会直接吃掉收益。我的建议是只做三件事:一份不超过 10 个字段的立项模板、一个明确的立项决策人、一份立项后 30 天的自动提醒。

指标上只看三个:审批周期中位数、30 天偏差率、僵尸项目率。其余指标等规模上去再说。这时候用轻量工具甚至共享表格就够了,提前上重型平台反而是浪费。

2. 100 到 500 人组织:把前置校验做起来

这个规模是立项问题集中爆发的区间。部门开始变多,口径开始分裂,PMO 开始出现。此时最关键的动作是把能自动化的退回原因全部前置校验掉,把退回补件率压到 20% 以内。

指标上看六个:在三个的基础上,增加退回补件率、资源承诺兑现率和重复立项拦截数。工具上,选择支持自定义工作流和结构化评审记录的平台会省很多事,PingCode 在这个规模段是比较常见的选择。

3. 500 人以上或多事业部组织:先统一口径,再上系统

这个规模最大的风险不是工具不行,而是各部门对同一个指标的理解不一样。我见过最夸张的情况:两个事业部报的”立项审批周期”差了 3 倍,查下去发现一个从提交算、一个从受理算。

所以顺序必须是:先出指标口径白皮书,再上系统固化。口径白皮书写清楚每个指标的定义、计算公式、数据来源、责任人、异常阈值和对应的行动。这份文档通常 15 到 20 页,是整个立项数据体系的地基。

对于有数据不出内网要求的组织,私有化部署是刚性条件,这也是我在中大型企业场景中会优先评估 PingCode 的原因之一。而对于正在从海外工具切换的团队,迁移前务必做立项历史数据抽样核对,别等迁移完才发现历史立项记录已经没法比对了。

立项流程与规范:项目成员项目立项数据分析关键指标

七、不同情况下的取舍

1. 严谨与速度之间的取舍

这是我被问得最多的问题:流程严谨了,立项就慢;流程快了,立项就乱。我的判断是不要在同一个流程上同时追求严谨和快速,而应该按项目类型分流。

具体做法是分两条通道:标准通道处理常规项目,走简化表单和快速审批;重大通道处理跨部门、超预算、战略级项目,走完整评审。前面提到的”P90 达到 61 天”那个长尾,往往就是被硬塞进标准通道的重大项目造成的。

立项流程与规范:项目成员项目立项数据分析关键指标

2. 集中管控与授权之间的取舍

集中管控的好处是口径统一、数据可比,坏处是决策慢、PMO 成为瓶颈。授权的好处是响应快,坏处是各部门口径容易分裂。

我通常采用的折中是:口径和数据模型集中统一,审批权限按金额和影响面分级下放。也就是说,全公司用的是同一套字段定义和指标口径,但 50 万以下的立项由部门负责人签批即可,不需要上升到公司级评审会。这样既保住了数据可比性,又没有把所有项目都堵在一个入口。

3. 自建与采购之间的取舍

我见过一些团队用自研系统做立项管理,前期很灵活,但两三年后普遍面临同一个问题:指标口径变更时,改动成本极高,最后变成”流程迁就系统”。

我的判断是:立项流程属于管理流程,不是核心竞争力,不值得自建。除非你有非常特殊且稳定的审批规则,否则用成熟的企业级平台配置更划算。需要私有化部署、需要从海外工具平滑迁移的场景,PingCode 这类面向中大型组织的平台是更务实的选择,因为立项数据往往牵涉预算和战略信息,不适合放在公有云上。

4. 一次性严管与渐进收敛之间的取舍

很多管理者希望”一步到位”,一次性把立项管严。根据我的经验,这几乎一定会失败。原因在于:严格的立项流程会让项目成员立刻感受到工作量上升,而收益(更少的僵尸项目)要几个月后才显现。

更可行的路径是渐进收敛:第一个季度只做前置校验,把补件率压下来;第二个季度引入承诺快照和 30 天比对;第三个季度再引入 90 天偏差率和僵尸项目率。每一步都先让项目成员感受到流程变轻,再让他们接受数据变细,这样推行阻力会小很多。

八、把立项数据真正用起来的最小行动清单

如果你现在只有精力做一件事,我建议是这一件:把立项表单的必填字段砍掉一半,同时把砍掉的字段变成提交时的自动校验。这是投入最小、见效最快、且能同时改善项目成员体验和数据质量的改造。

接下来可以按这个顺序推进:第一步,定义八个核心指标的口径,写成一页纸;第二步,把每个指标对应的决策动作和责任人明确下来,没有决策动作的直接删掉;第三步,把预算科目、资源签署、目标可度量性做成前置校验;第四步,建立立项承诺快照和 30/90 天自动比对;第五步,按季度做一次僵尸项目清理。

最后说一个我的核心判断:立项流程和立项数据分析,本质上不是管理工具,而是一种让组织更早放弃错误方向的机制。一个好的立项体系,不是让更多项目通过,而是让不该上的项目在花掉第一笔钱之前就被拦下来。当你的立项通过率开始下降、而 90 天偏差率和僵尸项目率同步下降的时候,说明这套体系终于开始起作用了。

常见问题解答(FAQ)

1. 立项流程与规范里,到底该盯哪几个关键指标,才算抓住重点?

我们公司刚把立项流程从线下邮件搬到系统里,领导让我出一版立项数据看板。我第一反应就是把项目数量、通过率、预算金额先拉上去,但汇报完发现大家看一眼就过去了,没人真的拿它做决策。我就很困惑,立项阶段到底有没有真正该盯的核心指标?

先按四类分层,再按能不能驱动决策来筛。效率类看立项周期、各审批节点停留时长、一次通过率;质量类看立项后30天和90天的里程碑达成率、需求变更率、预算偏差率;结构类看立项来源分布、立项类型占比、成员规模分布;风险类看超期未决节点、反复驳回次数、关键角色资源冲突。

指标口径要先定死三个:立项周期等于审批通过时间减提交时间,统计取中位数而不是平均数,因为个别跨月项目会把平均值拉得很难看;一次通过率等于无驳回直接通过数除以总提交数,驳回后修改再通过的不能算进去;预算偏差率要用立项时预算和实际发生额比,而不是和最新预算比,否则改一次预算偏差就归零了。

建议第一版只上六个指标跑一个季度,其中必须区分过程指标和结果指标,如果只挂通过率,业务会本能地把不成熟的大项目拆成几个小项目分次提交来拉高数字,这不是合规问题而是指标设计把人带偏了。

2. 立项通过率多少算正常?太高或者太低分别说明什么问题?

我们上半年立项通过率92%,我拿去汇报,老板一句“那审批环节是不是形同虚设”把我问住了。可我朋友公司通过率只有35%,他们业务又天天抱怨流程在卡人。同一个数字两种解读,我到底该怎么判断它健不健康?

通过率没有放之四海皆准的健康值,它跟口径强相关,你必须先把分母定义清楚。建议口径是:通过率等于正式评审通过数除以进入正式评审的项目数,预审阶段撤回或材料补齐的单独统计为预审拦截率,不混进同一个分母。

经验上比较健康的状态是预审拦截率偏高、正式评审通过率也偏高,比如预审拦掉四成、正式评审通过八成以上,这说明前端筛选足够狠,评审会只做终审,不浪费决策层的时间。反过来,如果预审几乎不拦、正式评审也几乎全过,那就说明流程里根本没有筛选动作。

如果正式评审通过率长期低于五成,先别急着骂流程严,去看驳回理由的分布,把理由做成标签统计,排前三的理由就是立项模板缺的必填字段。比如反复出现商业价值不清晰,那就在模板里强制填写目标用户、预期收益和验证方式三项,堵住上游,通过率自然回到合理区间。

3. 项目成员维度的立项数据该怎么分析,才不会变成变相的排名考核?

我们想统计每个人参与了多少个立项、在项目里担任什么角色,本意是想看看资源投入均不均衡。结果数据一出来团队就紧张了,觉得下一步就要挂KPI。我其实只是想解决有人同时被塞进五六个项目的问题,该怎么设计这个分析才不跑偏?

关键是把资源视角和绩效视角彻底分开。资源视角统计的是负载:某成员在当前已立项项目中担任哪些角色、预估投入人天是多少、有没有出现同一时间段被三个以上项目同时占用的情况。绩效视角统计的是结果,而立项阶段压根没有结果数据,所以立项期拿成员数据去评价人本身就是错的。

具体做法是按角色加人做交叉统计,重点盯两个异常,一是一个人同时担任三个以上项目的负责人或核心角色,二是某个关键角色全公司只有一个人能承担,这就是单点依赖。

口径上有个容易踩的坑:成员数据只能落在立项通过后的正式成员名单上,草稿和评审阶段的参与人不计入,否则那些帮忙凑材料、写文档的人也会被算成占用资源,数据立刻失真。

权限设计上,可以给每个人开放自己的负载视图,但只有项目负责人和资源管理者能看到全员视图,对抗情绪会小很多,大家也会愿意主动维护自己的投入人天。

4. 立项数据分析要先埋哪些字段?每次对不上数到底该怎么办?

我们每次做立项分析都要吵一轮,业务说立了48个项目,系统导出来是41个,财务那边又是45个,开会一半时间在对数上。我被搞得特别崩溃,到底怎么才能把口径一次性定死?

先出数据字典,再出报表,顺序反了一定会反复对数。三个字段必须优先统一:立项时间用审批通过日而不是提交日;项目状态只有草稿、评审中、已立项、已终止四种,只有已立项计入正式统计;项目类型区分自研、定制、预研,不同类型的通过率不能混在一个分母里算。

数据对不上的原因通常就三个:跨期项目,六月提交七月通过,按提交日算和按通过日算就差一批;撤回重提,同一个项目被算了两次;子项目和项目集的重复计数。解决办法是给每个项目一个唯一编号,撤回重提沿用原编号,出报表时按编号去重,跨期一律按通过日归属。

落地层面最值得做的一件事,是在系统里加一张立项状态变更日志表,记录每次状态切换的时间戳和操作人,所有周期类指标比如立项时长、审批停留时长都从这张日志表算,而不是从当前状态字段反推。这样即使半年后流程改了,只要日志还在,历史口径就不会被改写,同比环比才敢拿出来讲。

读者评论

莫
莫依诺

天偏差率的回填思路我认同,但落地比指标本身难。我们试过冻结立项承诺快照,结果半年内项目经理换了两个人,目标调整也没走变更流程,最后比对出来的偏差反映的其实是人事变动,不是决策质量。另外“连续60天无实质进展”里的“实质”由谁定义?如果靠PMO主观判断,这个指标很快就变成人情博弈。

齐
齐悦

中位数加P90这个组合我踩过坑。样本量小的团队,一个季度立项十几二十个,P90其实就一两个项目,波动极大,拿它定位卡点容易误判。还有文中说的绿色通道,我们开了以后很快变成“有关系就能走”,反而绕过了查重和资源会签。通道要开,但得限定项目类型和额度上限,不然就是给流程开洞。

曹
曹阳

指标从23个压到8个、维护工时下降我信,但管理层看板打开率从3次涨到11次,我觉得要看这家公司的管理习惯,不能直接套。我们精简之后打开率没什么变化,因为决策本来就不在系统里发生。另外我更好奇这八个指标在研发类和基建类项目之间怎么复用,口径差异挺大,硬凑成一套反而容易让数据失真。

文章包含AI辅助创作:立项流程与规范:项目成员项目立项数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283617
