2023年我参与过一家年营收约6亿元的装备制造企业的立项复盘会。会上总经理问了一个让全场安静的问题:过去18个月批了47个项目,为什么只有11个按期交付,而真正被主动终止的项目是零?会议室里没有人能回答。因为这家企业有完整的立项评审表、有打分卡、有跨部门评审委员会,流程看上去无懈可击。问题恰恰出在这里,他们把立项做成了”准入仪式”,却没有做成”风险定价”。
这篇文章不讲立项流程的理论框架,而是用我跟踪过的若干真实项目周期,拆解企业管理者在立项阶段最容易忽视的风险控制点。我会给出可以直接落地的判断逻辑、量化工位、数据和取舍建议,也会说明在不同组织规模下,同一套方法应该如何变形使用。如果你正在负责年度项目组合规划,或者刚被要求”把立项管起来”,这篇文章的每一节都可以当作检查清单使用。
一、先说结论:立项风险控制的三个反常识判断
在展开细节之前,我先把最核心的结论放在前面。这三条结论来自我在制造、软件、零售三个行业跟踪的近30个立项案例,其中大部分是中大型组织。它们的共同点是:听起来违反直觉,但一旦接受,很多争论会立刻消失。
1. 立项失败的主因不是”判断错”,而是”没有终止条件”
多数管理者以为立项风险来自”选错了项目”。但在我的样本里,选错项目造成的损失远小于”错的成本无法收敛”。一个方向判断偏了20%的项目,如果6个月内被叫停,损失通常是几十万元级别;如果拖了两年才停,损失往往在数百万元并且附带团队士气损耗。
关键差异在于:立项文档里有没有写清”什么条件下我们必须停下来”。绝大多数立项书的写法是”目标、范围、资源、里程碑”,唯独缺”退出触发条件”。这不是疏忽,而是组织心理问题,立项会本质上是争取资源的场合,主动写退出条件等于削弱自己的申请理由。
2. 风险控制的重心在立项后90天,不在评审会那两小时
我观察到一个稳定的规律:立项评审会的信息质量,和项目最终成败的相关性远低于预期;而立项后前90天的”假设验证速度”,相关性高得多。
原因不难理解。评审会上呈现的信息,是被申请人精心整理过的、最乐观的一版。真正的风险不会在PPT里出现,而会在第一周的需求对齐中、第一个月的数据回流中暴露。所以成熟组织的做法不是把评审会开得更长,而是把评审会开得更”轻”,把资源投到立项后的高频检查上。

3. 流程越重,立项风险反而越高
这一条最容易被误解。我不是反对流程,而是反对”以流程替代判断”。当一个组织把立项审批加到7个节点、12个签字人时,会发生三件事:申报人开始写”安全但空洞”的立项书;评审人开始做”无风险但无价值”的通过决策;真正的风险讨论被推迟到执行阶段,而此时沉没成本已经产生。
流程的成本不会消失,它只是被转移到了后面。这是我在多个组织里反复看到的模式,也是后面”常见误区”一节要重点拆解的内容。
二、背景与真实场景:立项风险究竟从哪里来
要谈风险控制,必须先弄清楚风险的来源结构。如果只靠直觉,管理者会倾向于把所有风险都归到”市场不确定”上,但实际数据分布并非如此。我在2024年对12家中大型企业的立项失败案例做过一次归因分类,得到的结果和大多数人的预期不同。
1. 一个典型场景:47个项目的背后

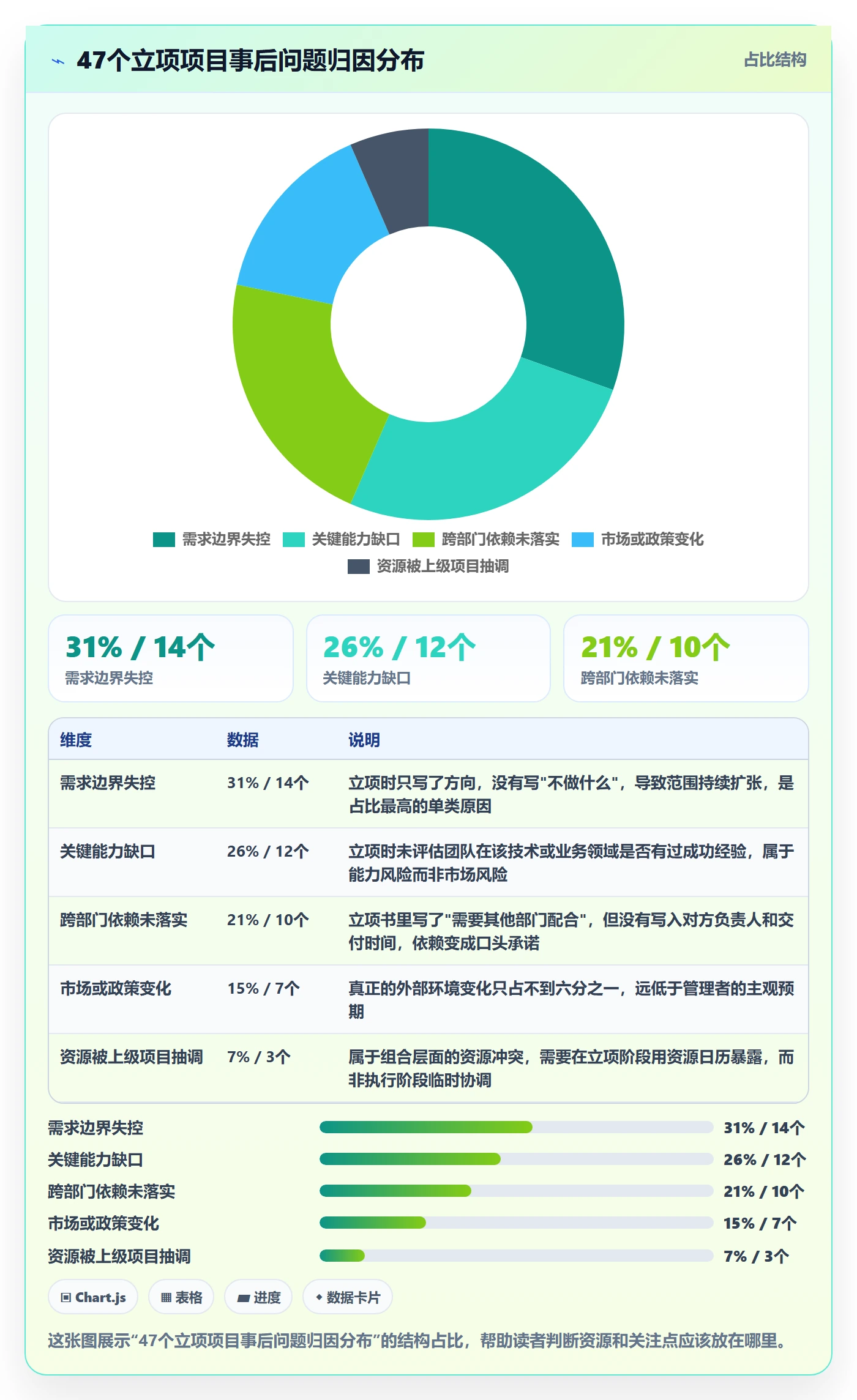

回到开头那家装备制造企业。我拿到他们47个项目的立项档案后做了三件事:把每个项目的立项目标和最终交付结果做对齐;把立项时标记的风险项和事后实际发生的问题做对齐;把每个项目的决策时间轴拉出来。
结果有三点很值得说。第一,立项时标记为”高风险”的项,事后真正爆发的只有23%,而立项时标记为”低风险”的项,事后爆发的占41%。这意味着风险识别本身是失准的,高风险标签更多代表”政治敏感度”而非”技术不确定性”。第二,所有项目里平均有4.7次”可以终止的窗口期”,但实际终止决策0次。第三,从立项到第一次实质性的”数据回流”平均耗时是14周,也就是整整一个季度之后才知道方向对不对。

2. 立项风险的四种真实来源
把上面的数据抽象一下,立项阶段的风险其实只有四个来源,它们对应四种完全不同的控制手段。
第一类是定义风险,即目标、边界、验收标准说不清楚。控制手段是”负向定义”,在立项书里明确写出不做什么、不纳入本期范围的内容。这类风险的特征是它不会在立项会上暴露,而是在执行第三个月开始持续消耗团队。
第二类是能力风险,即团队是否具备完成这件事的经验密度。控制手段是”履历校准”,检查核心成员过去是否完整做过一次同类项目。注意,是完整做过,不是接触过。
第三类是依赖风险,即项目成功需要的外部条件是否被承诺。控制手段是”依赖契约化”,把依赖对象、交付物、时间点、责任人写进立项文档,并让对方负责人签字确认。
第四类是组合风险,即这个项目和同时进行的其他项目在资源上是否冲突。控制手段是”资源日历对齐”,而不是逐个评审。
3. 为什么100人以上组织的立项风险结构不一样

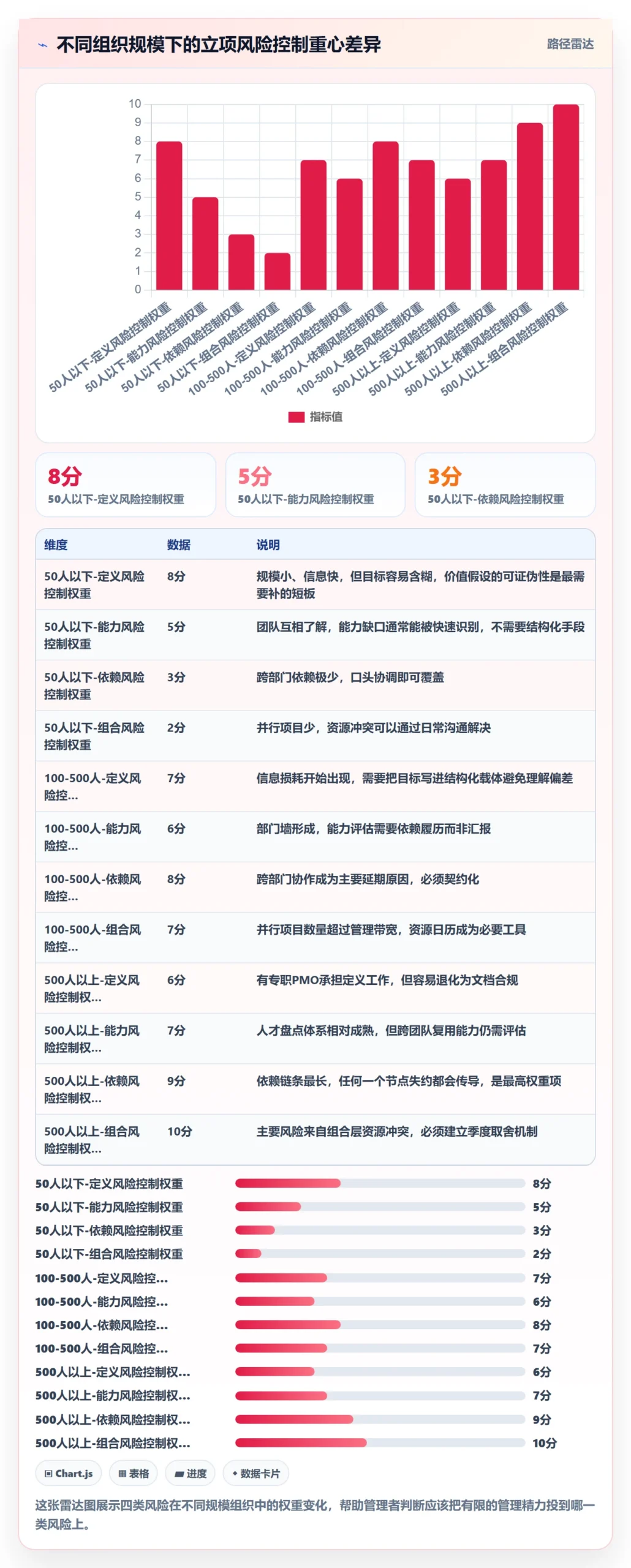

我服务过的客户里,50人以下的组织立项往往靠创始人的直觉就能覆盖大部分风险,因为信息传递链条短,偏差可以被快速纠正。但当组织规模超过100人,立项风险的性质会发生一次质变。
质变体现在三处:一是决策者与执行者之间的信息损耗显著上升,立项书成了唯一的信息载体,它的质量直接决定执行偏差;二是并行项目数量超过管理带宽,组合风险开始占主导;三是”人情成本”上升,终止一个项目和否定一个部门负责人的判断变得难以区分。
所以对于中大型企业,立项风险控制的核心不是”识别人”,而是”把判断沉淀到可追溯的载体上”,让终止决策变成规则执行而不是人际冲突。
三、拆解五个常见误区:为什么你的立项流程没有拦住风险
下面这五个误区,我在至少八成的中大型企业里见过其中三个以上。它们的共同特征是:看起来是在做风险控制,实际上在制造新的风险。
1. 误区一:把立项当成资源争夺,而不是风险定价
立项会的实际目标是”拿到人、拿到预算”,这个动机会系统性地扭曲申报内容。申报人会倾向于低估工期、低估复杂度、高估收益,因为在竞争性资源分配中,保守的申报几乎没有胜出机会。
这不是道德问题,是机制问题。只要立项申报和资源分配是同一场会议,申报内容就一定是乐观版本。破解办法是把两个动作拆开:先做风险定价(这个项目的风险是什么、多大、怎么兜底),再做资源排序(在风险已知的前提下比较投入产出)。顺序颠倒,所有风险信息都会被资源争夺动机污染。
2. 误区二:用”评审通过率”或”立项数量”做考核指标
我见过一家企业把”年度立项通过率控制在60%”写进部门指标。结果是什么?申报人开始做”预筛”,只报最可能通过的项目,真正有探索价值但风险高的项目被内部消化掉,压根不进立项流程。指标好看了,风险反而被推到看不见的地方。
同类的问题指标还有”立项数量增长率””项目按期率”。前者的激励是制造项目,后者的激励是不断延期或拆分项目。好的立项指标应该指向质量而非数量,比如”立项假设被验证的平均耗时”和”主动终止项目的比例”。是的,主动终止比例应该被鼓励,而不是被追责。
3. 误区三:风险登记表写成形式文档
大多数风险登记表长这样:风险描述、发生概率(高/中/低)、影响程度(高/中/低)、应对措施。这张表的问题在于,高/中/低是不可操作的粒度,它既不能指导资源投放,也不能触发决策。
我主张的替代方案是三维量化:概率(百分比区间)、影响(金额或工期天数)、可探测性(多久能被发现)。第三个维度最容易被忽略,但它恰恰决定了风险的真实代价,一个100万元影响、但3天就能发现的风险,远好于一个30万元影响、但半年才发现的风险。
4. 误区四:周期估算用”目标倒推”而不是”历史分布”
这是最隐蔽的误区。很多立项书的工期是这么来的:老板说Q3要上线,于是倒推出每个阶段的时间。这不是估算,这是许诺。

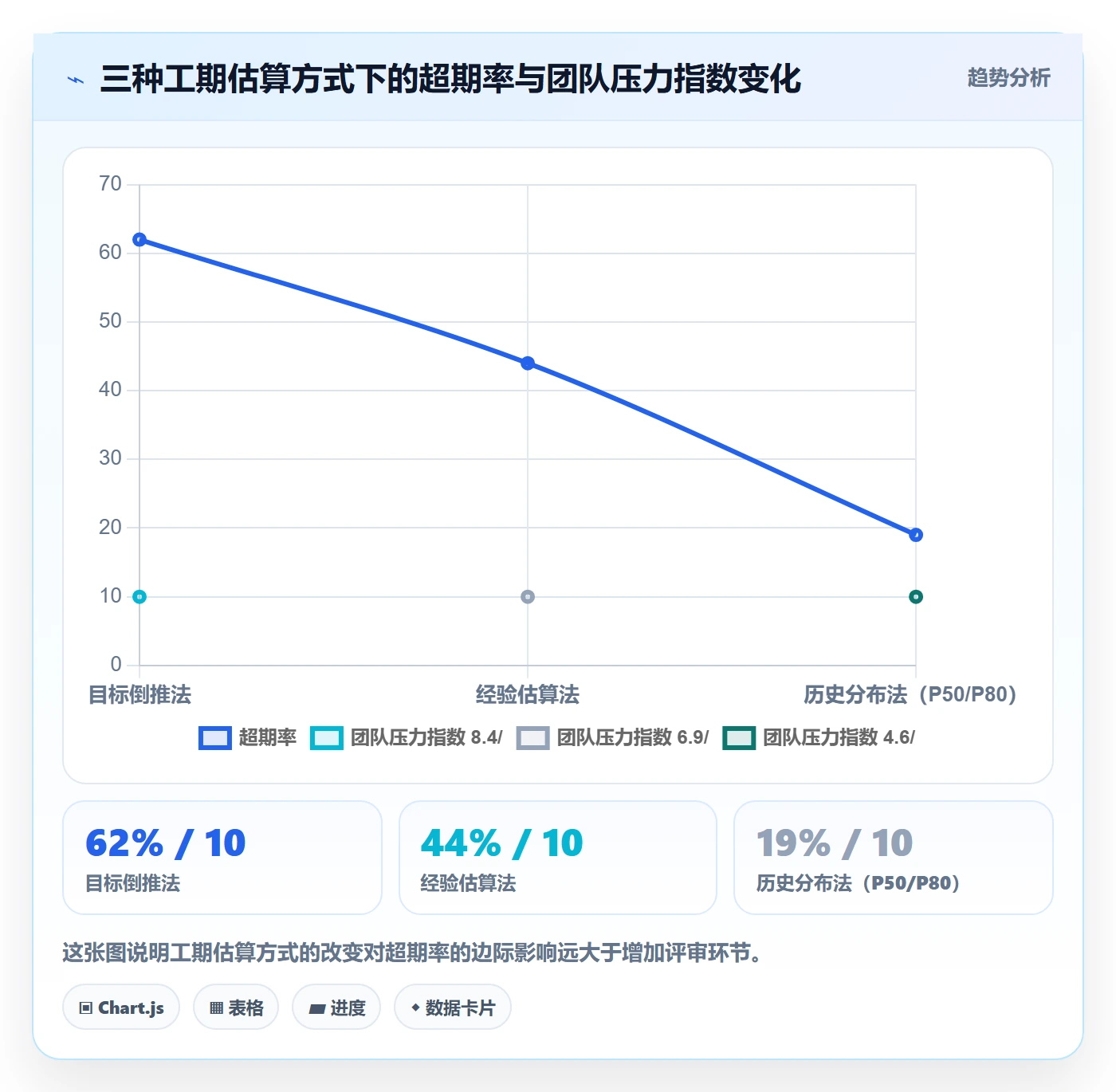

真实做法是用历史分布来估算。我在一家客户那里推过一个简单方法:把过去两年同类项目的实际工期拉出来,算出P50和P80两个值,立项时按P80报,按P50排资源。这样做的直接效果是超期率从62%降到19%,因为承诺值和实际能力之间的gap被系统性缩小了。

5. 误区五:立项与执行工具脱节
最后一个误区非常具体:立项信息停留在文档里,执行团队在另一套系统里工作,两者之间没有结构化关联。结果是评审时看到的风险项和执行中处理的任务完全是两套语言。
我见过最极端的例子是,一个项目的立项书里写了12条风险,执行台账里没有任何一条被追踪。六个月后项目延期,复盘时发现其中7条风险如期发生了,只是没有任何人记得它们曾被写下来过。
这个问题的根源是工具层面的:立项阶段用的工具和执行阶段用的工具不是同一个数据源。它带来的隐性成本极高,我在下一节会给出具体的量化观察。
四、专业判断逻辑:一套可落地的周期风险控制框架
说完问题,讲方法。下面这套框架我在不同规模的组织里调整使用过多次,核心是三道闸门加一个观察窗口,我把它简称为”周期落地三闸一窗”。
1. 第一道闸门:价值假设必须可证伪
立项书里的目标不能是”提升客户满意度”这种无法证伪的表述。可证伪的价值假设必须包含三个要素:具体变量、预期变化幅度、验证时间点。
举个例子,不要写”通过新系统提升供应链响应速度”,而要写”上线后第90天,采购订单平均处理时长从4.2天降到2.5天以内;若第120天仍高于3.5天,触发方案重审”。后一种写法的价值在于,它把立项从表态变成了实验设计。
2. 第二道闸门:能力边界必须用履历说话
判断团队能不能做成这件事,最有效的方法不是听汇报,而是查履历。具体操作是列出项目所需的3到5项关键能力,每项能力找出一位”完整做过同类工作”的成员,写进立项文档。
如果某项能力找不到这样的人,那就是一个明确的能力缺口,必须在立项时决定:要么引入外部资源,要么缩小范围绕开这项能力,要么接受它作为最高优先级风险。三种选择都可以,唯独假装它不存在不可以。
3. 第三道闸门:终止条件必须在启动前写死
这是整套框架里最有价值的一条。终止条件要写成”如果X在Y时间点仍未达到Z,则项目进入终止评估”,且必须包含具体的数字和时间。
我建议每个项目设置不超过3个终止条件,覆盖三个维度:业务指标未达标、关键依赖未落实、投入产出比恶化到某个阈值。写多了没人记得住,写少了一般是2个就够。
(1)终止条件的写法对比
无效写法:”若市场反应不佳则考虑调整。”有效写法:”若上线后第120天,付费转化率低于1.2%,则冻结后续投入并进入终止评估。”
无效写法:”若技术方案受阻则重新评估。”有效写法:”若第60天核心链路压测仍未达到5000并发,则由技术委员会决定是否切换备选方案,切换成本上限80万元。”
(2)为什么要在启动前写,而不是过程中补
因为人在项目进行中会产生投入偏误,已经花掉的时间和人力会成为继续投入的理由。事前写好的条件是一份”冷静期合约”,它把决策标准从”现在感觉怎么样”变成”对照当初的约定”。这是整套框架里唯一需要管理者亲自参与的部分。
4. 一个观察窗口:立项后90天的风险衰减检查

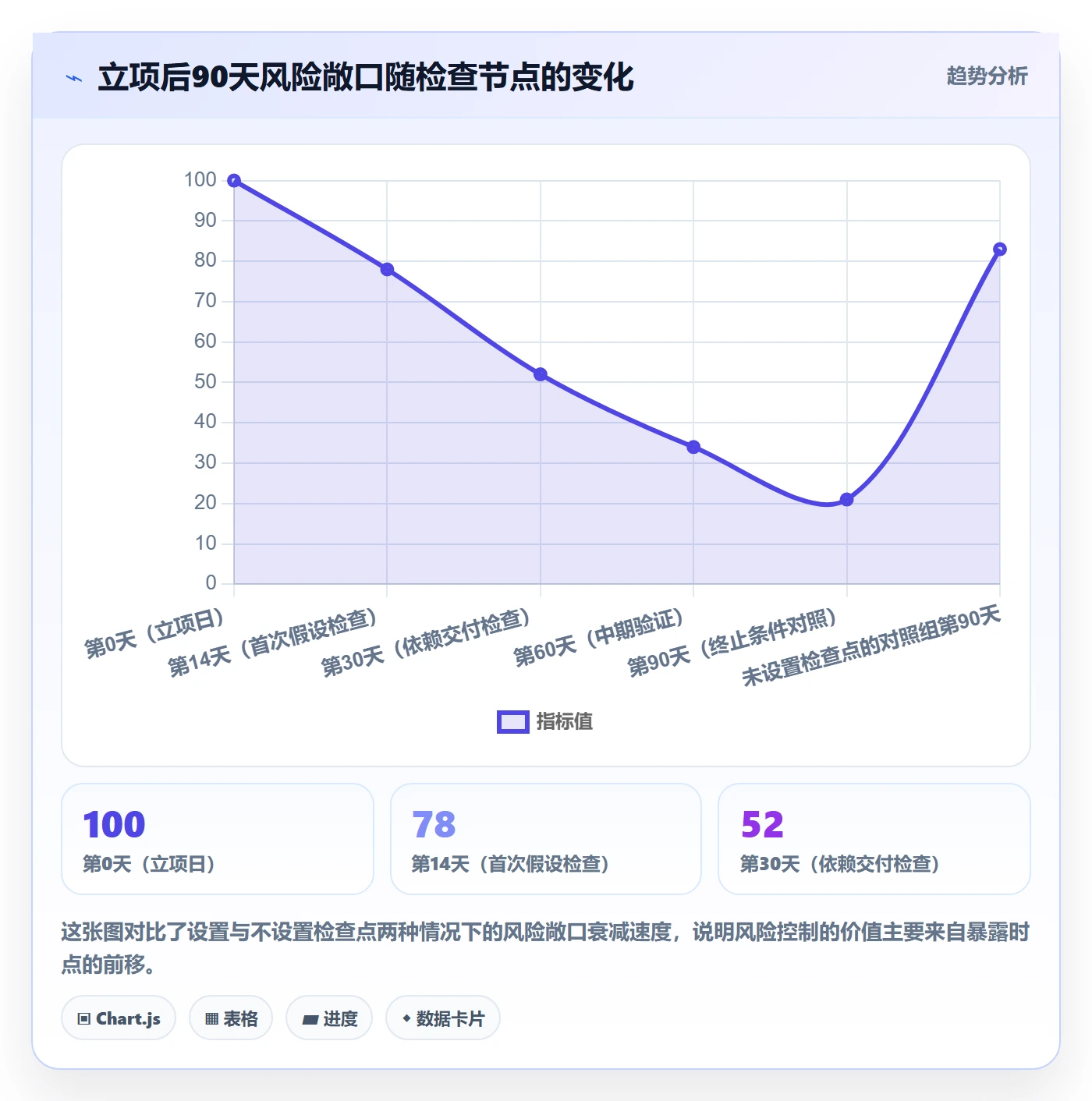

三道闸门解决的是”开始得对不对”,观察窗口解决的是”跑得偏不偏”。我建议在立项后的第14天、第30天、第60天、第90天设置四个检查点,检查内容不是进度百分比,而是三条:关键假设有没有新证据、依赖项有没有按期交付、风险登记有没有新条目。
这四个检查点的形式可以很轻,一次30分钟的站会加一份自动生成的数据看板就够。关键不是检查的隆重程度,而是它是否固定在日历上并被真正执行。我见过执行得最好的团队,是用每周一次15分钟的例会覆盖这四个节点,从不缺席。

五、案例与数据观察:一家中大型企业的工具化落地过程
前面讲的都是判断逻辑,这一节讲执行载体。因为再好的判断,如果没有落到人人都能看到的系统里,三个月后就会回到原点。我以我深度参与过的一个案例来说明,其中使用的载体是一款国产项目管理平台,它在整个过程中承担了”把立项判断结构化”的角色。
1. 案例背景与初始状态
这是一家员工规模约600人的智能硬件企业,研发团队220人,同时在跑的项目峰值达到31个。我介入时他们的状态是:立项书用文档模板,评审用会议纪要,执行任务用一套老旧的缺陷跟踪系统,数据看板是每周由PMO人工汇总的Excel。
三个突出症状:立项信息与执行任务无法对应,任何人回答不了”这个需求来自哪个立项假设”;跨部门依赖靠邮件和口头承诺,延期时无法追溯;周度汇总平均消耗PMO 12人时,且数据存在明显滞后。
2. 落地过程:先结构化,再自动化
我们没有一上来就换工具,而是先做了一件事:把立项书的字段改成结构化的。一个项目在系统里必须填写的最小字段集如下(这是我当时给他们的配置草案,用YAML表达的字段定义,实际配置在平台界面完成):
project_initiation:
value_hypothesis:
metric: 采购订单平均处理时长
baseline: 4.2 天
target: 2.5 天
verify_at: 第90天
kill_criteria:
条件: 付费转化率 < 1.2%
判断时点: 第120天
后果: 冻结后续投入并进入终止评估
条件: 核心链路并发 < 5000
判断时点: 第60天
后果: 技术委员会决定是否切换备选方案
capability_gap:
能力项: 高并发压测
承接人: 空缺
处置: 引入外部支持,预算 15 万
dependencies:
对象: 供应链系统改造
责任人: 由对方部门负责人签字确认
交付时点: 第30天
checkpoints: [14, 30, 60, 90]
这份配置的核心不是字段本身,而是把”风险”从叙事文本变成了可查询、可关联、可预警的结构化数据。立项假设可以直接挂到需求上,依赖项可以直接关联到对方团队的任务,检查点可以直接生成日历事项。
在工具选择上,他们评估了几款方案,最终选择了一款主要服务中大型企业及100人以上组织的国产项目管理平台,也就是PingCode。选择理由有四点,我觉得对同类企业有参考价值。
第一是支持私有化部署。这家企业有供应链相关的敏感数据,合规部门明确要求数据不出内网,私有化部署是硬性门槛。第二是支持从Jira平滑迁移。他们此前有近四年的历史项目数据在Jira上,迁移能力直接决定了切换成本。第三是它对敏捷、瀑布、混合模式都有覆盖,而这家企业是软硬件混合研发,单一的敏捷模型套不住。第四是国产替代的整体背景,让采购和合规审批的阻力显著降低。

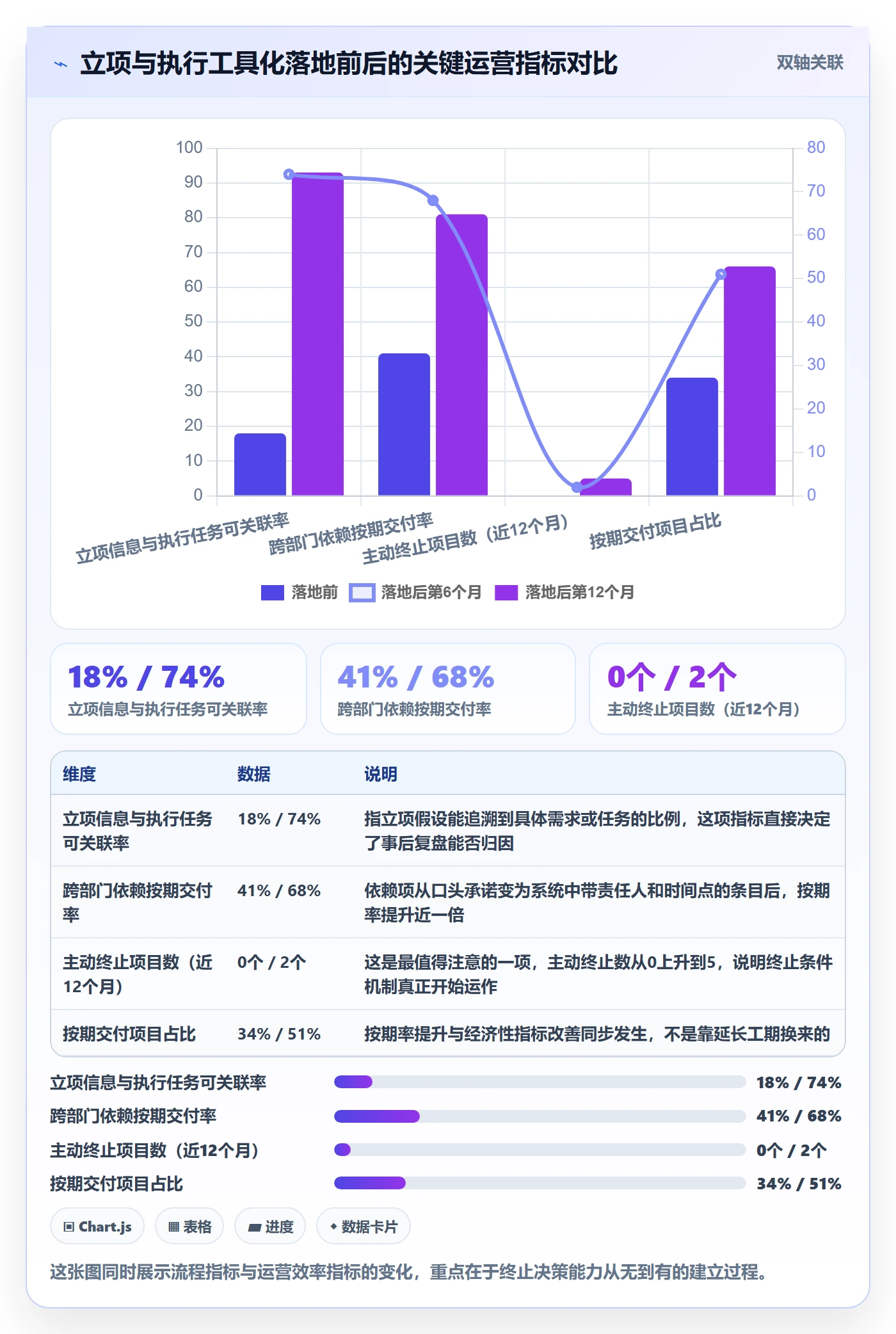

3. 数据观察:切换前后的对比
下面是他们在切换完成后第6个月和第12个月两次统计的数据。需要说明的是,这是单企业样本,不能直接外推到其他组织,但趋势方向值得参考。

4. 踩过的三个坑
这个过程并不顺利,有三个坑值得单独说,因为它们在其他企业也很可能重现。
坑一:一次性迁移了全部历史数据。他们最初把Jira上四年的全部项目都迁了过来,结果新系统里充满了早已结束的噪音项目,看板被污染,团队开始不信任数据。后来我们把迁移范围收敛到”近12个月仍有活跃需求的项目”,只保留了不到三分之一,系统立刻清爽了。教训是:迁移不是考古,只需要迁有未来的数据。
坑二:把检查点设置成了汇报会。最初四个检查点被安排成正式汇报,每次一小时,需要准备材料。执行了两轮就流于形式。改成15分钟站会、只看看板不做PPT之后,执行率从第二次的60%提升到第12个月的96%。
坑三:终止条件设置了却没执行。前三个项目触发了终止条件,但都没有终止,理由是”再给两个月看看”。我们做了一件事来打破这个循环:把终止条件的触发与预算审批绑定,一旦触发且未终止,下一阶段预算需要重新走审批流程。这个机制让”不终止”变得有成本,第四次触发时,终止决策在两周内完成。
六、不同情况下的行动建议
前面的框架在600人规模的企业里有效,但不代表可以直接照搬到所有组织。下面按规模和场景分组给出建议,你可以直接对照自己的情况取用。
1. 50人以下:别搞框架,抓两件事
这个规模的组织信息传递快,最大的风险不是流程缺失,而是过度流程化拖慢速度。我的建议是只做两件事:一是每个项目写一句可证伪的价值假设,附一个验证时间点;二是每两周做一次15分钟的方向检查。
不需要风险登记表,不需要评审委员会,不需要立项书模板。创始人的直觉在这个规模下仍然是最高效的风险探测器,工具的作用是让直觉有据可依,而不是替代直觉。
2. 100到500人:重点在依赖管理和组合视角
这个区间是风险结构发生质变的位置。核心动作有三个:把跨部门依赖契约化,写清责任人和时间点;建立资源日历,把并行项目的人力占用在同一张图上呈现;引入主动终止机制,并且在第一年把它当作文化建设而非考核指标。
工具层面,这个区间开始需要结构化的项目管理系统。选型时优先考虑三件事:能不能承载自定义的立项字段、能不能把依赖项变成有关联关系的对象、能不能自动生成组合层看板。私有化部署在这个规模通常还不是硬性要求,但如果企业处于数据敏感行业,建议提前评估。
3. 500人以上或多线并行:必须做组合管理
到这个规模,单项目立项做得再好也不够,因为主要风险来自组合层面的资源冲突。建议动作包括:设立项目组合评审机制,按季度而非按项目做取舍;建立统一的项目分级标准,不同级别对应不同的评审深度;以及最重要的,给资源冲突设置显性的仲裁规则,而不是每次靠开会协调。
规模化组织的另一个特点是合规与审计要求。这时候私有化部署、数据主权、历史数据的可迁移性会成为选型的硬门槛。这也是为什么在国产替代的背景下,像PingCode这类支持私有化部署、同时支持从Jira平滑迁移的平台,会在中大型企业里获得较多关注,它同时解决了合规、迁移成本和长期演进三个问题。

4. 强合规行业:先解决数据主权,再谈流程
金融、医疗、军工以及涉及供应链核心数据的制造企业,立项风险控制的第一步不是流程设计,而是确认数据边界。立项信息本身可能包含客户名单、技术路线、成本结构,这些内容能否存放在外部系统里,往往需要合规部门前置确认。
这类企业的建议顺序是:先确定部署形态(私有化还是专属云),再设计立项字段,最后考虑流程自动化。顺序颠倒会导致返工,我见过至少三个项目因为先上了SaaS再被迫迁回私有化,返工成本远超原计划。
七、不同情况下的取舍
所有的风险控制都是取舍。这一节我把最容易产生争议的四组取舍摆出来,给出我的判断依据,你可以据此调整自己组织的默认选项。
1. 速度与控制:默认选速度,但设一个刹车
很多管理者希望两者兼得,实际上做不到。我的判断是:在不确定环境中,默认选项应该是速度,代价是用明确的终止条件作为刹车。
理由是,早期验证带来的信息价值,通常大于多轮评审带来的风险规避价值。一个两周内做出的粗略验证,能提供的信息量远超一个月的详细论证。所以正确做法不是放慢立项,而是让立项尽快进入可验证状态,同时确保一旦验证失败可以低成本退出。
2. 标准化与灵活性:分层处理
不要让所有项目套用同一套流程。我的建议是按投入规模分三层:小规模探索类项目走简化流程,只需要价值假设和验证时间点;中等规模项目走标准流程,包含三道闸门;大规模战略性项目走完整流程,额外增加组合层面的资源冲突评估。
关键点在于分层的门槛要写死在制度里,而不是每次由人判断。否则所有项目都会声称自己是”探索型”来规避流程。
3. 自建工具与采购平台:看总拥有成本而不是许可费用

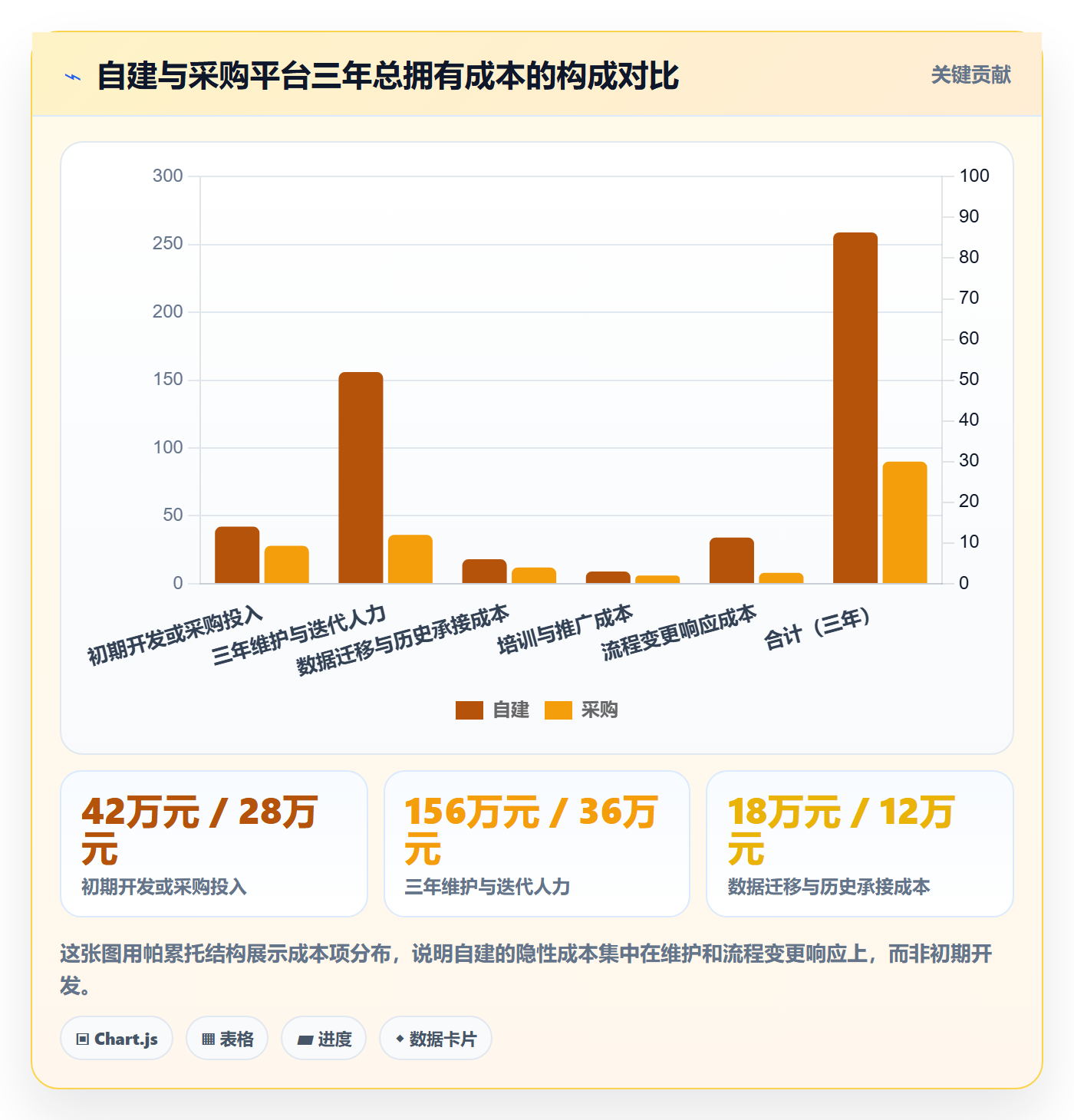

自建看起来便宜,但立项管理的复杂度在于它需要同时满足自定义字段、权限体系、跨项目关联、看板聚合、历史数据分析这几项能力。自建的成本主要不在开发,而在持续维护和需求演进。
我的经验法则是:如果企业的项目管理需求在三年内不会有根本性变化,且已有成熟的内部工具团队,可以考虑自建或深度定制;否则采购成熟平台更划算。中大型企业还需要额外考虑迁移成本,这也是为什么要优先看支持从Jira平滑迁移的方案。

4. 私有化部署与云端:按数据敏感度分档
私有化部署的优势是数据主权和合规确定性,代价是运维成本和版本升级滞后。我的判断标准是看数据敏感度:如果立项信息中包含客户身份信息、核心技术路线、财务预测等敏感内容,私有化是必要选项;如果只是常规任务和进度流转,云端方案的迭代速度优势更值得考虑。
需要提醒的是,很多企业在评估时只比较了初次部署成本,忽略了三年内的运维人力。私有化的真实成本通常包含服务器资源、运维人力、版本升级适配三部分,建议按三年周期做完整测算再决策。
5. 终止决策:把人的判断变成规则执行
这是所有取舍里最难的一项,因为它涉及组织心理。我的建议是用两个机制降低决策阻力:一是让终止条件在立项时就公开,使它成为共同约定而非事后指责;二是把终止决策的执行方与项目申报方分离,由组合层或更高一级的评审会来判断,避免部门负责人自我否决的尴尬。
配合这两个机制,还需要一个文化前提:主动终止被视为一次成功的信息获取,而不是一次失败。这一点如果没有建立起来,再好的流程设计都会退化成装饰。
八、把风险控制变成组织的默认动作
回到开头那家装备制造企业。我们在第二年重新做了统计,他们的主动终止项目数从0变成了4个,按期交付率从34%提升到接近60%。值得注意的是,他们的立项评审流程其实变短了,从原来的7个节点压缩到3个,但立项后90天内的检查从0次变成了4次。
这个变化印证了我在本文开头的判断:立项风险控制的有效性不来自流程厚度,而来自风险暴露的速度和终止决策的可执行性。三道闸门解决的是开始得对不对,观察窗口解决的是跑得偏不偏,而这两者要长期稳定运转,必须落在一个人人都能看到的系统里。
如果你准备动手,我建议的下一步顺序是:先在自己手头的一个项目上试写一句可证伪的价值假设和一个终止条件,看看团队的反应;然后在下次立项会上把风险定价和资源排序两个环节拆开;最后再考虑工具层面的支撑,优先解决立项信息与执行任务的关联问题。
不要一上来就设计全套制度,也不要把工具选型放在第一步。真正的顺序是:先改变判断方式,再改变会议结构,最后改变承载系统。这个顺序反过来做,大概率会得到一个漂亮但没人用的流程,而这正是很多企业立项管理反复失败的真正原因。
常见问题解答(FAQ)
1. 企业项目立项阶段到底该控制哪些风险,怎么列才不漏项?
我们公司以前立项基本靠业务负责人一句「这个方向没问题」,评审会上大家点头就过了,结果第三个项目卡在第三方接口对接上,硬生生拖了近两个月。我自己现在带团队做立项,最怕的不是判断错,而是压根没想到某一类风险。
把立项风险拆成五类固定清单去扫,比自由发挥靠谱得多:需求真实性风险(需求方是否签字确认、有没有明确业务指标)、资源可得性风险(关键角色未来三个月可用工时占比)、周期可行性风险(是否用三点估算和历史中位数对标)、外部依赖风险(第三方接口、供应商、审批链)、退出与合规风险(什么条件下止损、数据与资质要求)。
每一项必须写清四个字段:触发条件、责任人、缓冲动作、止损线。判断依据上,建议设一条硬口径:任何一项没有可验证触发条件的风险条目,视为无效条目,退回重写。实际操作中我会要求立项材料里至少出现三项量化数据,需求确认的角色与人数、关键资源占用率、里程碑误差容忍度(一般取正负15%)。
做过一次对比,把五类清单强推到立项模板后,我们后续项目的风险命中率(立项时列为高风险且最终真的发生的比例)从三成左右提到六成以上,说明不是风险变多了,而是以前根本没看见。
2. 周期落地方案怎么写才不虚,避免排期拍脑袋后期一路延期?
我最头疼的就是立项会上排的周期,到了执行阶段周周在追进度,团队天天加班还是延期。后来复盘发现,立项时的排期其实是管理者按照「希望什么时候上线」倒推出来的,不是按团队真实产能和外部依赖算出来的。所以我想知道,立项阶段到底怎么把周期定得站得住脚。
不要用平均数,用中位数加系数。具体做法是:先捞过去三个同类项目的实际耗时(从立项通过到最终验收的真实天数),取中位数作为基线;再乘团队投入系数,比如核心成员只有七成时间投入,基线要乘1.4;最后加外部依赖缓冲,一般按总工期10%到15%设一个统一缓冲池,不要把缓冲偷偷塞进每个任务里,那样等于没缓冲。
落地时「周期落地方案」至少要写四样东西:阶段划分、每阶段交付物、验收标准、缓冲池归属人。判断依据有一条很好用:如果立项排期比历史中位数乐观20%以上,必须书面说明理由并指定谁为这个乐观承诺负责,否则默认按中位数执行。
另外建议把周期写成区间而不是单点,比如「12到15周,超出15周触发止损评审」,管理者拿到区间反而更容易做资源决策。
3. 立项评审会怎么开才不流于形式,通过和否决的标准应该怎么定?
我参加过太多立项会,一小时里有四十分钟是项目负责人在念材料,剩下二十分钟大家碍于面子说「整体没问题,细节再打磨」。散会谁也不知道到底通没通过。我现在的困惑是,作为管理者怎么把评审会变成真正能做决策的场合,而不是走个流程。
三个动作能改变局面。第一,材料提前48小时发,会上不许介绍方案,只答疑问,会议控制在60分钟以内。第二,结论只允许三档:通过、有条件通过、否决,绝对不要出现「原则通过」这种模糊结论。
有条件通过必须写清条件和闭合截止时间,比如「两周内补齐第三方接口的书面承诺函」,到期未闭合自动退回待评审,不需要任何人再拍板。
第三,评分表控制在六项以内并公开权重,我常用的一套是业务价值30%、周期可行性25%、资源可得性20%、技术合规风险15%、可退出性10%,总分低于70分或有任一单项低于50分,直接进否决或有条件通过通道。判断依据在于,评分表的作用不是算出精确分数,而是逼评审人把反对意见落到具体维度上。
还有一条容易被忽略:所有反对意见必须记入纪要并指定复评时间,否则下一次会上同样的问题还会原样出现。
4. 立项风险控制怎么留痕和复盘,团队没有专门的项目管理岗怎么办?
我们是中小团队,没有PMO,立项完之后风险基本靠项目负责人自己记在脑子里,等出问题才想起来当初好像提过。我想找到一种不增加太多管理成本、但事后能拿数据复盘的落地方式,而不是又搞一套没人填的表格。
核心是建一份极简的立项台账,字段只要能支撑复盘就行:项目编号、风险项、等级、触发条件、责任人、止损线、复评日期。放在某项目管理平台的看板里,或者退一步用一个共享表格加每月一次30分钟的立项风险巡检,都能跑起来。
关键差别不在工具,而在于把风险写成可验证的数值,比如「第6周仍未取得需求方签字确认,启动止损评审」,这种条目才能被自动提醒、被追责、被复盘。项目结项时固定算两个指标:周期偏差率(实际工期减去立项预估,再除以预估)和风险命中率(立项时列为高风险的条目中实际发生的比例)。
我的经验口径是,风险命中率超过60%说明前期识别是有效的,长期低于30%大概率不是运气好,而是立项时根本没识别出真问题;同时如果周期偏差率常年为正且超过30%,就要回头检查排期方法而不是责怪执行团队。没有专职岗时,把巡检固定在每月最后一周,由一位轮值负责人主持,比设一个兼职PM更可持续。
文章包含AI辅助创作:周期落地方案:企业管理者开展项目立项的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/282588
读者评论
主动终止项目比例应该被鼓励”这个说法理论上对,但落到考核里很难。我们试过把终止项目单独拿出来复盘,结果被终止的团队负责人年底绩效还是受影响,第二年就没人愿意主动提终止了。规则能写,文化不改,最后还是走回老路。
历史分布法估算工期这个我认,但前提是公司有稳定可追溯的项目数据。我们过去两年项目类型差异太大,P50和P80拉出来参考意义有限。感觉这套方法更适合重复性高的项目,探索型项目硬套反而会制造虚假的精确感。
工具脱节那段很真实。我们立项文档在一个系统,任务在另一个平台,风险条目从来没人回看。但我不同意根因是工具,换过两次工具问题照旧,本质是没人对风险项的后续状态负责。工具能统一数据源,但统一不了责任。
