我参与设计和跑过大约 40 多次跨部门立项评审。真正让我记住的不是那些顺利通过的项目,而是三个失败样本:一个被全票通过的项目,三个月后因为两个部门对”谁出人”理解不同而停摆;一份 46 页的立项报告,评审会上被问了 3 个问题就否决;还有一个项目,审批链上排了 11 个签字人,最快的 5 分钟签完,最慢的拖了 26 天。
这三件事指向同一个结论:立项审批管理的核心不是”流程走没走完”,而是”决策信息够不够、承诺是否可验证、责任是否落到人”。跨部门团队的立项之所以比单部门难十倍,是因为它天然横跨资源、目标、优先级三条线,而这三条线在绝大多数公司里并不归同一个人管。
下面这份内容是我把这些年踩过的坑、验证过的方法和可照搬的清单整理出来的一套完整体系。它不谈抽象的流程理论,只回答四个具体问题:怎么分级、谁来拍板、材料怎么准备、批完之后怎么保证不烂尾。
一、先说结论:立项审批管的是决策质量,不是签字数量
1. 立项审批的本质是一道”有成本的决策门”
很多团队把立项审批理解成风控动作:多一个人签字,多一层保险。但签字本身不产生任何决策信息,它只是把责任分摊出去。立项审批的真正价值,是在资源已经投入之前,用最低的成本买到一个”要不要做、怎么做、谁来做”的明确答案。
这意味着审批流程的成本必须被当成项目成本的一部分来算。如果一次立项要花掉 3 个部门负责人各 4 小时,外加产品、研发、测试各 2 小时准备材料,那这次立项的隐性成本大约是 20-30 个人时。项目越小,这个占比越夸张。
2. 三个决定性变量:立项分级、否决权归属、交付物定义
我复盘过几十次失败的立项,发现绝大多数问题都可以归结到这三个变量上。立项分级决定了流程走多长;否决权归属决定了到底谁说了算;交付物定义决定了批完之后会不会扯皮。
- 立项分级:不是所有项目都值得走完整评审。把 5 人天的优化和 500 人天的新系统放在同一条审批链上,结果是小的被拖死、大的被草率放行。
- 否决权归属:如果 11 个人都能否决但没人能拍板,这个流程就不是审批,是集体回避责任。
- 交付物定义:立项书上写”提升用户体验”和写”交付 3 个核心页面改版并上线灰度”,是两种完全不同的项目管理难度。
3. 审批流程越”完整”,立项后返工反而越多

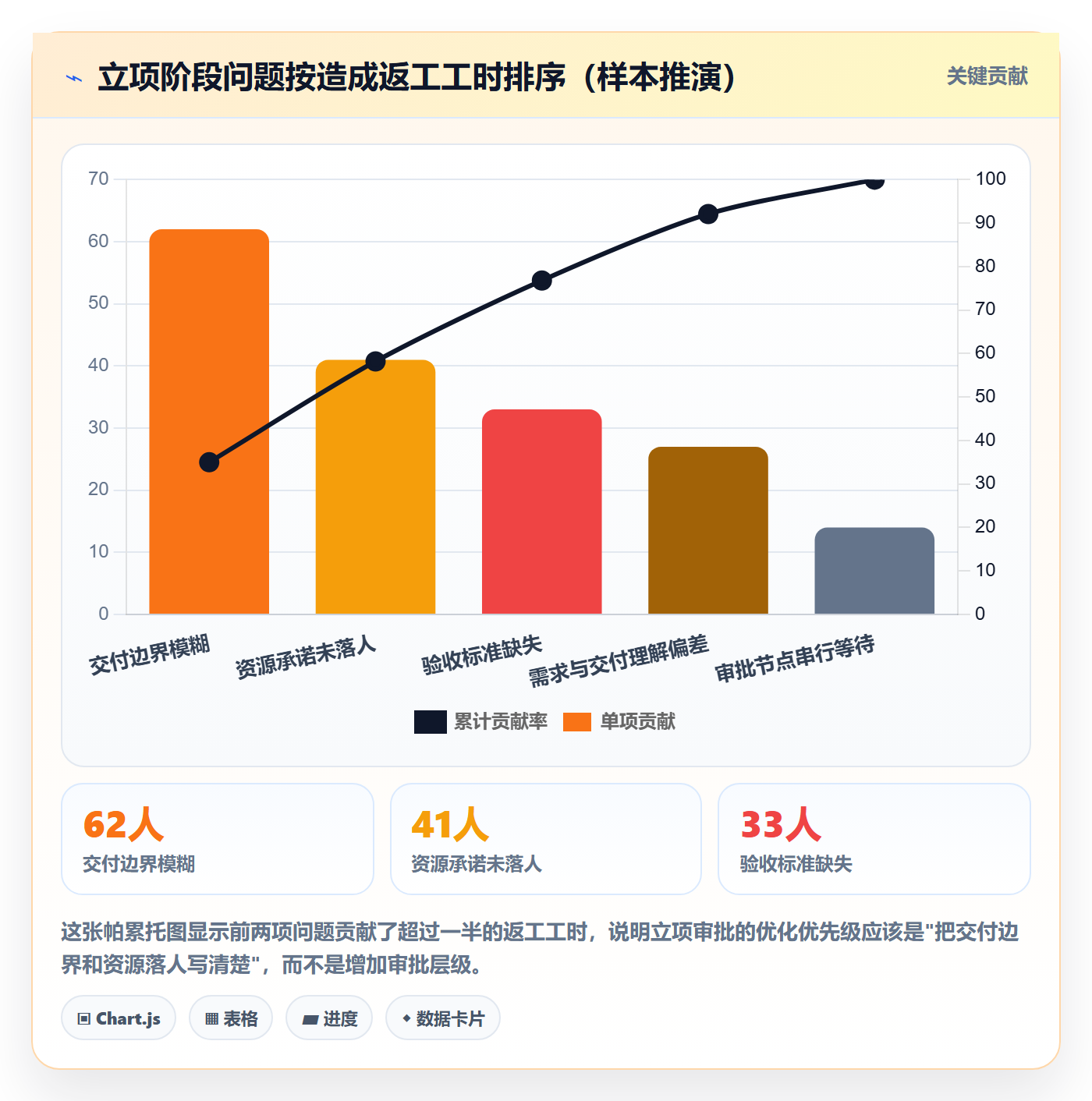

这是个反常识但反复被验证的现象。我观察过一个 200 人规模的研发组织,他们有一份 7 页的立项模板,涵盖 26 个填写项。结果是:填表的人花两天凑内容,评审的人花 40 分钟扫一遍,真正的关键分歧,比如”这个需求到底归哪个产品线””上线时间是否和另一个项目冲突”,从来不在模板里,也没人在会上问。
流程完整度不等于决策完整度。过度设计的模板会让填表人把精力放在”格式合规”上,而不是”想清楚”。我后来推动的一个改动是把 26 项砍到 9 项,同时强制要求立项人用一句话写清楚”如果不做这个项目,会发生什么”,评审质量立刻上来了。
二、跨部门立项为什么总是卡在”看起来都同意”上
1. 卡点一:需求方和交付方说的不是同一件事
跨部门立项最典型的失败模式,是需求方描述业务目标,交付方理解成功能清单,双方在会上都点头,散会后各写各的理解。等到排期阶段,交付方说”你没说要支持多语言”,需求方说”这不是基本要求吗”。
我见过最夸张的一次,是市场部门要”一个能看数据的后台”,研发团队做出来后,市场部说”我要的是能直接投放到广告平台的素材库”。这两件事的工作量差了大概 8 倍,但立项书上写的是同一句话。
2. 卡点二:资源承诺没有落到具体的人
“研发支持 2 人”是立项会上最常见的承诺,也是最没用的承诺。因为它没有回答:哪两个人、什么时间投入、投入比例是多少、和现有项目怎么排优先级。
我的经验是,凡是没有在立项阶段落到姓名和排期的资源承诺,兑现率不到一半。而一旦落到具体的人,问题会立刻暴露,你经常会发现,那个”支持 2 人”其实是从一个已经在满负荷运转的小组里”抠”出来的。
3. 卡点三:审批人有权无责
这是跨部门立项最隐蔽的结构性问题。审批人签了字,但项目延期了他不承担任何后果;项目做成了,他也不获得任何收益。这种权责分离会带来两个结果:要么无脑通过,要么无脑否决。
我推动过的一个改进是给每个审批角色标注”你这次签字代表什么”,是代表资源可用性、代表技术可行性、还是代表预算合规。角色清晰之后,无意义的签字人减少了近一半。
4. 一个真实的 26 天审批记录
这是我从一份审批日志里整理出来的真实过程(已脱敏):第 1 天提交,第 3 天直属主管通过,第 5 天转产品负责人,第 12 天产品负责人提出补充材料,第 15 天重新提交,第 18 天财务审批通过,第 21 天技术负责人出差未处理,第 25 天技术负责人通过,第 26 天最终归档。
整条链上真正产生决策信息的是第 12 天那次”补充材料”,其余环节基本只是等待。这说明问题不在审批人多,而在审批节点没有并行、没有时限、没有默认规则。

三、七种把立项审批做成流程表演的典型误区
1. 材料越厚越安全
我统计过自己经手的立项材料,页数和评审通过后的返工率几乎没有正相关。反倒是超过 25 页的材料,评审人的实际阅读深度明显下降,很多人的做法是翻到结论页和预算页,中间跳过。
更麻烦的是,厚材料往往掩盖了关键缺失。一份 40 页的报告可能详细描述了技术架构,却没有一行写清楚”验收标准是什么”。
2. 签字人越多越严谨
签字人的作用分三种:提供专业判断、承担资源承诺、进行合规审查。如果一个签字人三种都不占,他就是纯粹的流程噪音。我在一次流程瘦身中拿掉了 4 个”知情类”签字节点,审批周期从 18 天降到 9 天,而项目质量指标没有任何下降。
3. 把立项会和需求评审会合并
合并看起来省时间,实际上会把两种不同性质的决策搅在一起。立项会回答”要不要做、值不值得投入”,需求评审回答”具体做成什么样”。混在一起的后果是:业务负责人被技术细节淹没,技术负责人被迫在信息不全时对交付范围表态。
4. 用统一模板管所有项目
5 人天的报表调整和 800 人天的系统重构,用同一套模板、同一条审批链,这是很多公司立项效率低的根本原因。分级不是降低标准,而是把审批资源用在真正需要它的项目上。
5. 只审预算不审交付边界
预算审得再细,如果交付边界模糊,项目照样失控。我在一次复盘里发现,超支最多的三个项目,预算审批环节都是满分通过,问题出在范围蔓延,而不是预算估算错误。
6. 立项通过即资源到位
这是最容易被忽视的断层。审批通过意味着”允许做”,不等于”有人做”。我见过项目立项后 45 天还没招到人,也有项目因为原定人员被抽调去做更高优先级的事,实际启动时间推迟了两个月。
7. 没有立项后的复盘闭环
如果没有人回头验证”当初立项时承诺的东西兑现了多少”,立项审批就会逐渐退化成一次性的行政动作,所有人都会学会写漂亮的立项书,而不是做扎实的前期判断。

四、我的判断逻辑:立项审批该怎么分级、怎么设卡
1. 先分级:A/B/C 三类项目走三条路
分级标准不用太复杂,我用的是三个维度:投入规模(人天)、跨部门数量、不可逆程度。三者中占两个高的进 A 类,占一个的进 B 类,都不占的进 C 类。

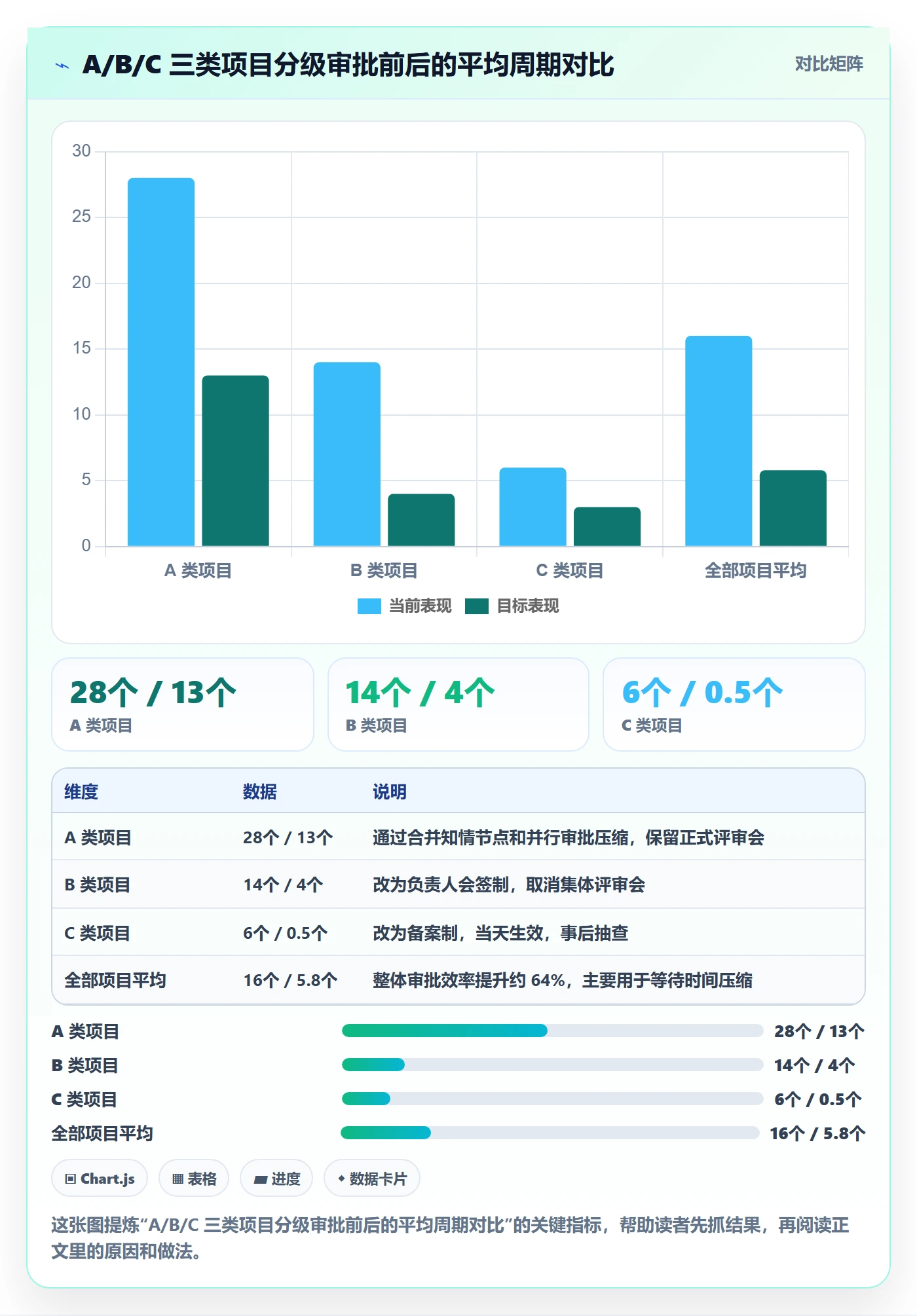

| 类别 | 典型特征 | 审批路径 | 目标周期 |
|---|---|---|---|
| A 类 | 投入 ≥200 人天,跨 3 个以上部门,或涉及不可逆的技术/业务决策 | 书面材料 + 正式评审会 + 决策委员会拍板 | 10-15 个工作日 |
| B 类 | 投入 30-200 人天,跨 2 个部门 | 轻量立项书 + 负责人会签 | 3-5 个工作日 |
| C 类 | 投入 <30 人天,单部门内可闭环 | 主管备案制,无需评审会 | 1 个工作日内 |
这张表的价值不在于分类本身,而在于它把审批资源做了显性分配。我实际推行后最大的变化是:C 类项目从原来平均 6 天审批降到当天备案,团队对这种”小事还要走流程”的抱怨直接消失了。
2. 再定否决权:谁是真正的决策人
我的做法是每个立项只设一个”决策人”和不超过两个”否决权人”。决策人负责在信息充分时拍板,否决权人只能基于明确条款行使否决,比如预算超标、与现有战略冲突、技术不可行。其他人一律是”知情反馈”,不签字,只提供意见。
这个规则看起来强硬化,但它解决了一个长期问题:当所有人都能否决时,实际上没有人对结果负责。
3. 决策门的四个必答问题
无论项目大小,评审时必须回答这四个问题。答不上来的,直接退回补材料,而不是会上讨论:
- 如果不做这个项目,业务上会发生什么具体的损失或停滞?
- 这个项目交付的”可验证结果”是什么?用什么标准判断完成?
- 需要哪些人、多少时间、来自哪个部门?这些人的现有工作在项目期间由谁承接?
- 如果项目中途需要停止,止损点和判断依据是什么?
4. 最小充分材料集
我把立项材料压到 9 项,覆盖不了的项目直接归到 C 类先做小规模验证。这 9 项是:业务问题、预期结果与验收标准、范围边界(含明确不做什么)、里程碑与关键时间点、资源需求(人/钱/系统)、跨部门依赖、主要风险与应对、止损条件、决策人建议。
关键在”明确不做什么”这一项。我发现只要强制写出这一栏,范围蔓延问题能减少很大一部分,因为写的时候立项人自己就意识到有些东西是夹带的。

五、可直接照搬的立项审批落地清单
1. 立项前:材料准备清单
立项前最耗时的往往不是写材料,而是收集信息。我建议把准备工作拆成四步,并且明确每步的输出物:
- 业务价值澄清:需求方写一页纸,说明问题、影响范围和预期收益,用业务语言,不许出现技术方案。
- 可行性初筛:交付方给出三种可能的实现路径和各自的粗略成本区间,不需要精确估算。
- 资源预沟通:在正式立项前,需求方和交付方必须就人力来源达成初步一致,避免”会上突然发现没人”。
- 风险扫描:列出跨部门依赖和外部约束(合规、供应商、系统切换窗口)。
2. 立项中:评审会怎么开
我把评审会控制在 60 分钟以内,结构固定为:15 分钟陈述、25 分钟提问、15 分钟内部讨论、5 分钟宣布结论。陈述超时的直接掐掉,因为陈述时间超标通常意味着立项人没有想清楚重点。
提问环节有个硬规则:只允许问”如果……会怎样”和”凭什么这样判断”两类问题。这能有效阻止评审会变成技术方案辩论。
3. 立项后:承诺兑现追踪
立项通过后的第 7 天和第 30 天各做一次轻量检查。第 7 天检查资源是否实际到位,第 30 天检查里程碑是否按计划推进。这两次检查不需要开会,只需要在系统里更新状态,异常项自动升级给决策人。
我发现只要坚持第 7 天检查,资源承诺未兑现的问题能提前三到四周暴露出来,留给调整的时间完全不同。
4. 用系统承载:以 PingCode 为例的流程固化
上面这套方法如果只靠邮件和表格跑,三个月内一定会退化。原因是审批状态、资源承诺、里程碑这些信息分散在多个工具里,没人能一眼看出”这个项目卡在哪”。
我实际落地时选择的承载方式,是把立项审批做成一条可配置的工作流。以 PingCode 为例,它比较适合中大型企业及 100 人以上组织使用场景,这类组织的立项复杂度、跨部门数量和合规要求,恰恰是最需要流程固化的。具体做法是把立项拆成”申请,评审,决策,立项转项目”四个状态,每个状态绑定对应的负责人和时限规则。
它的几个能力在这个场景里比较关键:一是支持私有化部署,对有数据隔离要求的企业、金融或制造业客户比较友好;二是支持 Jira 平滑迁移,很多团队原来在 Jira 上跑的流程可以低成本过渡;三是立项通过后能直接生成项目空间,把审批结果变成可执行的计划和任务,避免”批完了再手工建项目”的断层。对于在做国产化替代选型的团队来说,这是一个可以纳入评估的选项。
需要说明的是,工具解决的是状态可见和流转效率,解决不了”交付边界有没有写清楚”这类判断问题。我见过上了系统但立项书依然含糊的团队,审批流转很快,返工一点没少。
5. 一个可复制的审批流配置示例
下面是我实际用过的一版流程配置,用 YAML 表示,便于直接搬到工作流系统里:
project_approval:
levels:
A:
reviewers: [business_owner, tech_lead, finance]
decision_maker: program_committee
veto_rights: [finance] # 仅限预算超标
sla_hours: 120
parallel: true # 三个角色并行评审
B:
reviewers: [business_owner, tech_lead]
decision_maker: business_owner
sla_hours: 24
parallel: true
C:
reviewers: []
decision_maker: line_manager
sla_hours: 4
auto_approve: true # 超时自动备案通过
required_fields:
business_problem # 业务问题
acceptance_criteria # 验收标准
out_of_scope # 明确不做什么
resource_commitment: # 资源承诺必须落到人
name
department
allocation_percent
backfill_plan # 原工作由谁承接
stop_condition # 止损条件
post_approval_checks:
day: 7
check: resource_actually_onboard
escalate_to: decision_maker
day: 30
check: milestone_health
escalate_to: decision_maker
这套配置里我认为最重要的是两个字段:backfill_plan(原工作由谁承接) 和 stop_condition(止损条件)。前者逼着立项人面对”人从哪来”的真实约束,后者让”要不要继续”变成一个有依据的判断,而不是靠情绪和沉没成本。

六、数据观察:审批周期、返工率与项目成功率的关系
1. 审批周期与返工率的反向关系
这里有个容易误读的现象:审批周期越短,返工率不一定越高。我观察到的真实关系是,返工率取决于材料质量,而不取决于审批时长。一个材料扎实的 B 类项目,24 小时内批完,返工率同样很低;一个材料含糊的 A 类项目,评审拖了三周,返工率依然很高。
这意味着单纯压缩审批时间不会损害质量,前提是材料标准没有跟着放松。
2. 立项后 90 天取消率
我追踪过一批跨部门项目,立项后 90 天内被取消或无限期搁置的比例大约在 12%-18% 之间。这些被取消的项目有个共同特征:立项时没有写止损条件,而是等到问题积累到无法忽视才被动终止。
写了止损条件的项目,取消得更早,但平均损失更小,因为它们通常在投入达到 30% 之前就被叫停。
3. 评审材料页数与评审质量
我做过一次内部对比:把同一批项目分成”≤10 页”和”>25 页”两组,统计评审会上提出的有效问题数量。结果 ≤10 页组的平均有效问题是 6.3 个,>25 页组是 3.1 个。材料越厚,评审人提出的有效问题反而越少。
原因不难理解:厚材料消耗了评审人的注意力预算,等翻到关键页时精力已经耗尽。所以立项材料的优化方向是”删”,不是”加”。

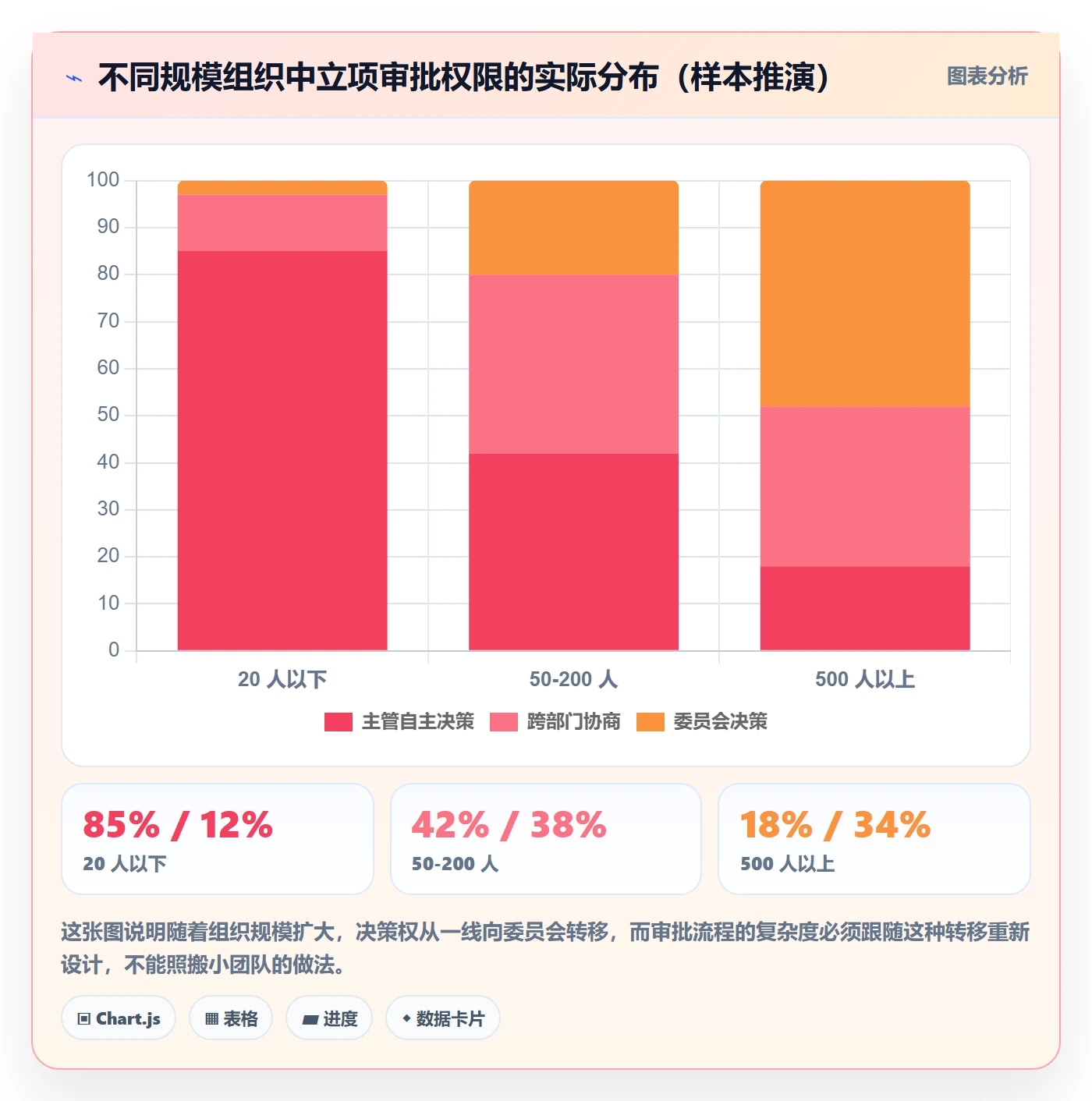

七、不同规模、不同场景下的行动建议
1. 20 人以下团队:能不设流程就不设
这个阶段最重要的是速度。我的建议是只保留一条规则:任何超过 10 人天的跨人协作,发起人必须在群里用三句话说清楚”做什么、为什么、什么时候要”。不需要审批,但需要留痕。
等到团队开始出现”两个人同时在改同一个东西”或者”做了两周发现方向错了”这类问题时,再考虑引入轻量立项。
2. 50-200 人的跨部门组织:分级是唯一出路
这个规模最痛苦,因为项目已经多到需要协调,但还没多到值得养一个 PMO。我的建议是立刻做三件事:定义 A/B/C 分级标准、明确每级的决策人、把 C 类项目改成备案制。这三件事做完,审批效率通常能提升 40% 以上。
同时要开始用系统承载流程。散落在邮件和聊天记录里的立项信息,在这个规模会迅速失控。
3. 500 人以上多事业部组织:先解决权责,再谈流程
这个规模的问题通常不在流程设计,而在权力结构。项目立项往往涉及多个事业部的资源,谁有权调动谁的人,这个问题不解决,再好的流程也会卡住。
我的经验是先明确”项目资源池”的归属:是各事业部独立预算,还是有一个跨部门的公共池。如果是前者,立项时必须由各事业部负责人分别承诺;如果是后者,需要一个明确的仲裁机制解决优先级冲突。
4. 强监管行业:把合规项前置成模板字段
金融、医疗、车企等行业的立项往往涉及合规审查。我的建议是把合规项做成模板里的必填字段,而不是独立的审批环节。这样合规信息在立项人写材料时就完成了,不需要在流程末尾再插入一个审批节点。

八、绕不开的四个取舍

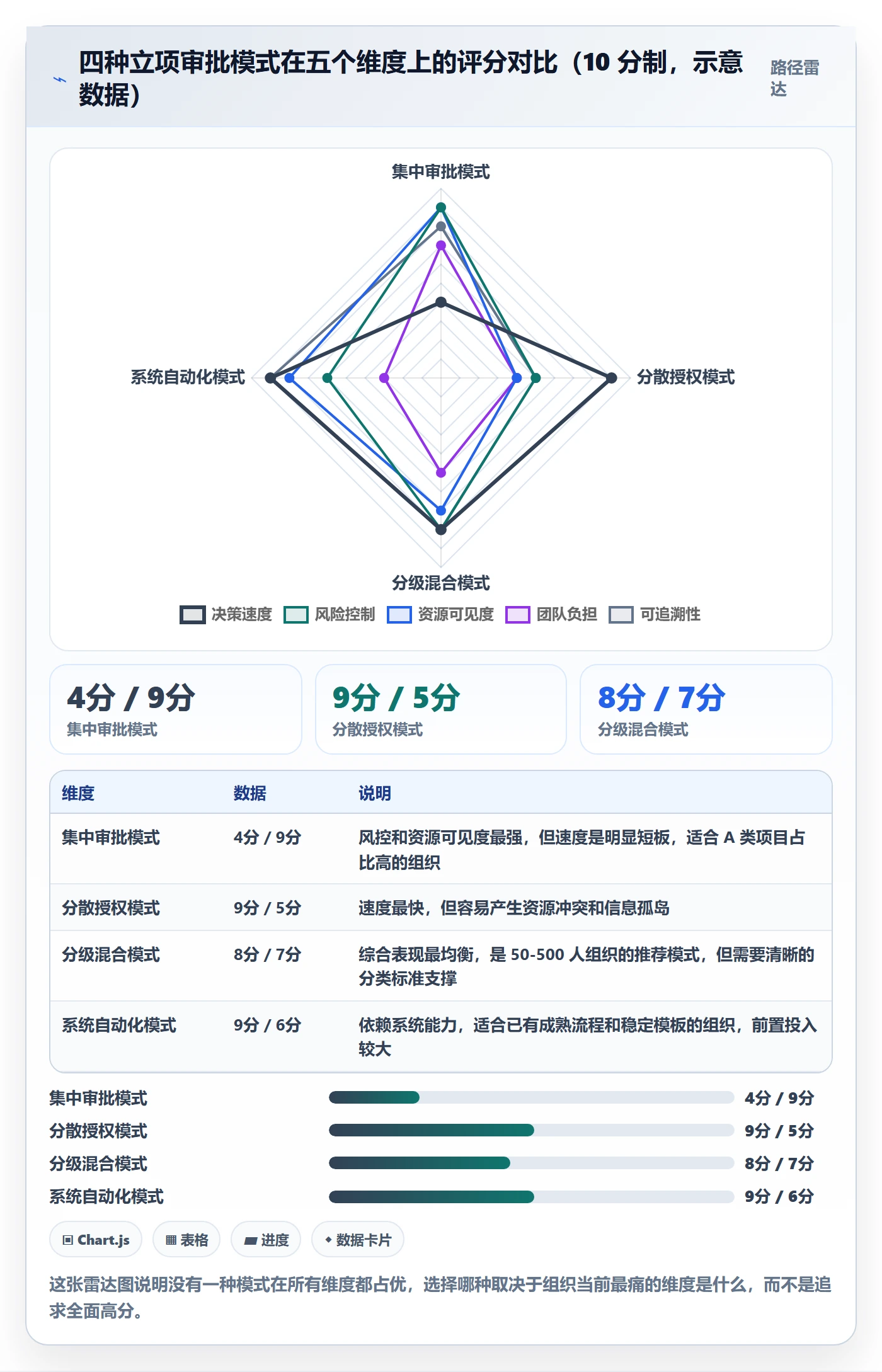

1. 速度 vs 风控
这是最常被讨论也最容易做错的取舍。我的判断是:不要试图在同一个流程里同时最大化速度和风控,而应该按项目分级分配不同的侧重。A 类项目偏风控,C 类项目偏速度,B 类项目在中间找平衡。
如果所有项目都要求”既快又稳”,结果通常是两头都做不到,而且团队会开始绕过流程。
2. 集中审批 vs 分散授权
集中审批的好处是标准统一、资源可见;坏处是容易成为瓶颈。分散授权的好处是响应快;坏处是容易出现资源冲突和重复投入。
我倾向于”决策权分散、信息集中”:谁批项目由业务线自己定,但所有立项信息必须汇入同一套系统,让资源占用和优先级冲突在任何时候都可见。这样既能保持效率,又不会失去全局视角。
3. 标准模板 vs 场景定制
标准模板降低培训成本,但容易僵化;场景定制贴合实际,但维护成本高。我的建议是模板保持”最小充分集”的统一,但允许每个业务线在统一模板之后追加不超过 3 个自定义字段。超出部分需要说明理由,避免字段无限膨胀。
4. 人工评审 vs 系统自动化
自动化适合处理规则明确的环节:状态流转、时限提醒、超时升级、材料完整性检查。人工评审适合处理需要判断的环节:业务价值、技术方案风险、资源冲突优先级。
把需要判断的事情自动化,或者把规则明确的事情交给会议,都是低效的做法。我见过最典型的低效是:系统里有完整的立项状态,但决策仍然靠临时拉群讨论。

九、最后的判断:立项审批做得好不好,看三个信号
我判断一个组织的立项审批是否有效,不看流程文件写得多完整,只看三个信号。
第一个信号是立项会上有没有出现真正的分歧。如果一个季度内所有立项都是全票通过,说明审批环节没有在提供决策信息,它只是盖章。真正有效的评审一定会出现至少一次实质性争论,关于范围、关于资源、关于优先级。
第二个信号是有没有项目在立项后被叫停。如果所有通过的项目都一路走到底,说明止损条件形同虚设,或者立项时根本没有设置可执行的止损标准。健康的立项体系里,应该有一定比例的项目在早期被主动终止。
第三个信号是审批人能不能说出自己签字代表什么。如果问一个审批人”你这次签字是在确认什么”,他答不上来,那这个节点就该被删掉。
这三条不需要额外的系统支持,任何一个团队都可以在下一次立项评审后自查。我的建议是下一步先做一件最小的事:把你们最近三次立项的记录调出来,看看交付物定义、资源承诺落到人、止损条件这三项分别有没有写清楚。如果三项都缺,不用急着改流程,先把立项模板砍到 9 项,把这三项加进去,再观察一个季度的变化。
常见问题解答(FAQ)
1. 跨部门项目立项审批到底分几步走才合理?
我们公司最近要做一个跨部门项目,业务、产品、研发、财务都牵扯进来,我作为牵头人第一次走立项审批,发现有人说得先过部门负责人,有人说要上立项评审会,还有人说直接找老板拍板。我很怕流程走错导致反复返工,也怕流程太重把项目拖死。
我一般把跨部门立项审批拆成“预立项,立项评审,审批授权,启动确认”四段,而不是一上来就全量审批。预立项只回答三个问题:业务目标是否可量化、跨部门依赖是否明确、投入量级是否在可承受范围;产出是一页纸立项意向,由发起人写、直属负责人确认。
立项评审要提交项目章程草案、里程碑、资源需求、预算、风险清单,评审组至少包含业务、技术、财务、交付四类角色,没有财务或交付角色时用书面意见补齐。
审批授权要明确决策人、预算上限、资源承诺和升级路径,建议设置金额或人力阈值:例如 20 人日以下且不新增预算由部门负责人批,20 到 100 人日或跨 3 个以上部门由跨部门评审会批,超过 100 人日或涉及外部合同再上升到管理层。
启动确认不是走过场,要回写最终版章程和 RACI,并同步到某项目管理工具的任务和审批记录里。流程长度用“决策周期”控制:常规立项从提交到批复不超过 5 个工作日,紧急立项不超过 48 小时,超过就要检查是不是评审角色缺失或材料口径不清。
2. 立项申请材料有没有一份跨部门团队可直接套用的落地清单?
我每次写立项材料都像在猜评审人想看什么,上次写了十几页 PPT,结果被问“收益怎么算、谁出人、延迟怎么办”,这次我想提前准备一份清单,但又不想写得过于复杂。到底哪些字段是必须的,哪些可以后补?
我会把立项材料控制在一页纸加三张附表,字段按“决策必需”而不是“信息完整”来排。一页纸写六项:项目名称与一句话目标、要解决的业务问题、可量化收益或验收口径、范围边界、关键里程碑、所需资源和预算。三张附表分别是跨部门 RACI 表、风险与依赖清单、投入产出测算表。
RACI 表要写到任务级,至少明确每个部门的负责人、审批人、被咨询人和知会人,避免出现两个负责人。风险与依赖清单要标注发生概率、影响程度、触发信号和应对责任人,概率和影响可以用高、中、低,但触发信号必须写成可观察事件,例如“第三方接口联调延期超过 3 天”。
投入产出测算表要给出计算口径:人力按人日单价折算,收益分直接收入、成本节省、风险规避三类,无法量化的收益写清假设和验证方式。材料准备顺序建议先写目标与验收口径,再倒推资源和里程碑,最后补风险和预算;如果评审前 48 小时还不能确定验收口径,说明项目本身还没想清楚,应该退回预立项而不是硬上会。
3. 跨部门立项评审会怎么开才不扯皮、不走过场?
我们每次立项评审会都像辩论赛,业务说很重要,研发说没人力,财务说预算不清楚,最后要么老板拍板,要么拖到下次再议。我作为组织者很头疼,想知道有没有一套评审规则,能让会议有结论、有记录,还能让不同部门服气。
关键不是把会开长,而是会前把决策规则和材料口径定死。我的做法是评审会前 2 个工作日发材料,要求评审人只提三类意见:目标是否成立、资源是否可行、风险是否可控;会中不重新讨论材料格式,只处理分歧。决策机制建议用“门槛加分级”:先设硬门槛,比如合规、安全、现金流三条一票否决;
再按战略匹配度、投入产出、交付可行性、跨部门协同度四个维度打分,每项 1 到 5 分,总分低于 14 分不进下一轮,14 到 18 分条件通过并限期补件,18 分以上直接通过。条件通过必须写清补件责任人和截止日期,否则自动转为不通过。
会议结束前要当场确认三件事:结论、资源承诺、下一步动作,并形成一页会议纪要同步到某项目管理平台。如果有人对结论有异议,不要现场无限争论,走升级路径:先由发起人 24 小时内补充数据,再提交上一级决策人裁决,裁决结果回写审批记录。
这样做的判断依据是,跨部门评审最大的成本不是投票本身,而是信息不对称和会后无追踪;把规则前置、把补件闭环,会议才能从吵架场变成决策场。
4. 立项通过后怎么防止项目烂尾,跨部门团队该盯哪些检查点?
我们之前立项时热热闹闹,批完预算和人力就没人提了,三个月后才发现关键依赖没推进,业务方说需求变了,研发说排期被插单。我现在负责一个跨部门项目,想立项后就建立跟踪机制,但不知道盯什么指标、多久复盘一次才合理。
立项通过只是授权开始,真正决定成败的是“承诺,交付,复盘”三段跟踪。我会在启动后 1 周内把立项章程转成可执行基线:范围基线、里程碑基线、资源基线、预算基线,任何变更都要走变更单,不允许口头调整。检查点按风险设,不用平均用力:常规项目每两周一次站会看里程碑偏差、依赖状态、预算消耗;
跨 3 个以上部门或周期超过 3 个月的项目,增加月度指导委员会,重点看资源到位率、关键路径延迟天数、风险触发数量。判断是否烂尾有三个预警信号:里程碑连续两次延期超过 20%、关键依赖责任人超过 5 个工作日未更新状态、预算消耗超过 30% 但可交付物完成度低于 15%。
出现任一信号就触发升级,而不是等结项。复盘口径也要在立项时约定:交付类项目看验收通过率和上线后 30 天缺陷密度,业务类项目看目标指标达成率和投入产出偏差,流程类项目看周期缩短比例和跨部门满意度。
把这些检查点写进某项目管理工具的里程碑和审批流里,让每次状态更新都留有记录,才能把立项审批和后续落地真正连起来。
文章包含AI辅助创作:立项审批管理方法大全:跨部门团队项目立项入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/283984
读者评论
把26项模板砍到9项这个动作我们去年也做过,审批周期确实短了,但新问题冒出来了:立项人开始把该写进材料的细节口头带过,评审会上靠追问补齐,等于把负担从填表转移到了评审人身上。所以我现在的看法是精简模板的前提是评审人得有能力追问,不然只是换了个地方失真。
审批日志那段挺触动我的,但作者归因我有一点不同看法。26天里真正的浪费未必只是串行,而是第12天以后整个流程从头重跑了一遍。如果系统能支持局部补充、只回退有争议的节点,返工成本能砍掉大半。这更偏工具设计问题,不只是流程规则问题。
分级授权的账我认,但有个执行前提容易被忽略:B类集中会签权限下放之后,一旦负责人拍板了,出问题时谁来兜。我们试过下放,结果半年后开了三次复盘,都在解释当时为什么没拉集体评审。所以我觉得降周期之前先得把事后责任说清楚,否则大家会本能地绕回老路。
