我们团队在 2023 年做过一次内部复盘:一个约 350 人的交付实施组织,三个季度提交了 87 份项目立项单,平均走完预算审批用了 9.4 个自然日。这个数字本身并不夸张,很多做交付的公司报出来比这还长。
但把时间拆开之后,问题就很扎心了。真正用于编制预算、核算人天、确认成本结构的时间只有 2.7 天,剩下的 6.7 天全部消耗在”等”上:等销售补客户合同条款、等采购回外包报价、等财务确认科目口径、等分管领导有空过会。
后来我们用半年时间把立项流程重做了一轮,平均立项周期压到 4.1 个工作日,预算一次通过率从 51% 提到 84%,人天估算偏差率从 ±29% 收敛到 ±11%。
这篇内容想讲清楚一件事:实施团队的立项效率问题,八成不是”审批太慢”,而是”口径不统一”引发的返工与等待。下面我会把关键指标、常见误区、判断逻辑和真实数据观察完整拆开讲。
一、核心结论:立项效率的胜负手不在审批环节,而在口径对齐
先把结论摆出来。立项效率是一个链路问题,不是一个节点问题。你砍掉两个审批人,周期可能只缩短 1 天;但你把预算科目口径统一、把必填字段做进系统,周期往往能缩短 4 天以上。
1. 三个可以直接拿去用的判断
判断一:立项周期中 60%,75% 是等待时间,可压缩空间在”前置对齐”而不是”精简审批”。等待的本质是信息缺口,不是组织冗余。审批人再多,只要材料齐、口径一致,决策也能在一小时内完成。
判断二:一次通过率是比立项周期更重要的先行指标。周期是结果,一次通过率是过程。一次通过率低于 60% 的团队,立项周期一定不稳定,因为你永远不知道这份单子会被退回几次。
判断三:预算精度必须分层,立项阶段追求区间与置信度,签约后才追求精确。立项阶段强行要求 ±1% 精度,代价是编制耗时翻 3 倍,而且大概率是假的,因为那时客户需求还没冻结。
2. 我建议长期跟踪的六个关键指标
| 指标 | 定义 | 采集口径 | 健康基线(示意) | 责任角色 |
|---|---|---|---|---|
| 立项周期 T | 从提交立项单到预算冻结 | 工作日口径,剔除客户侧原因 | ≤5 个工作日 | 交付 PMO |
| 一次通过率 | 首次提交即通过全部审批的比例 | 按立项单计数,非按节点计数 | ≥75% | 交付 PMO |
| 审批等待占比 | 等待时长 ÷ 总周期 | 系统状态停留时长自动统计 | ≤35% | 流程 Owner |
| 人天估算偏差率 | (实际人天 − 预算人天) ÷ 预算人天 | 结项后回算,季度汇总 | ±12% 以内 | 交付经理 |
| 成本科目差错率 | 被财务退回的科目/税率/币种错误占比 | 财务退回次数 ÷ 提交次数 | ≤5% | 财务 BP |
| 预算变更率 | 发生预算变更的立项单占比 | 变更单数 ÷ 立项单数 | ≤20% | 交付 PMO |
这六个指标里,我个人最看重的是”一次通过率”和”审批等待占比”。前者衡量规范质量,后者衡量流程设计质量。两个指标同时改善,立项周期一定会自然下降,不需要你去压人。

二、背景与真实场景:实施团队立项为什么天生比研发团队更难
研发团队的立项相对简单:人力成本占绝对大头,周期可排期,交付物是代码和文档。实施团队的立项完全不是这回事,它的成本结构天然是碎的。
1. 实施团队立项的典型链路
一个标准的实施项目立项,通常要跑完这五段:商机与合同条款确认、交付可行性评估、预算编制、分级审批、预算冻结与建项。每一段都有独立的输入方,而输入方往往不在同一个部门。
- 商机与合同条款确认:销售提供合同金额、付款节奏、验收条件、是否有罚则条款。这里最容易出的问题是销售只给了总金额,没给付款账期。
- 交付可行性评估:交付经理判断需要多少人、什么级别、进场时间、是否要外包。这一步决定了人天成本的上限。
- 预算编制:把人力、差旅、外包、硬件、软件许可、风险准备金拆成科目,填进模板。
- 分级审批:按金额和风险等级走不同层级的审批链。
- 预算冻结与建项:在系统里生成项目编号,预算锁定,后续变更走变更单。
问题在于:这五段的输入来自五个不同角色,而这些人平时不在一个群里、不用同一套术语、看的也不是同一张表。立项速度慢,本质是跨角色信息对齐的摩擦成本高。

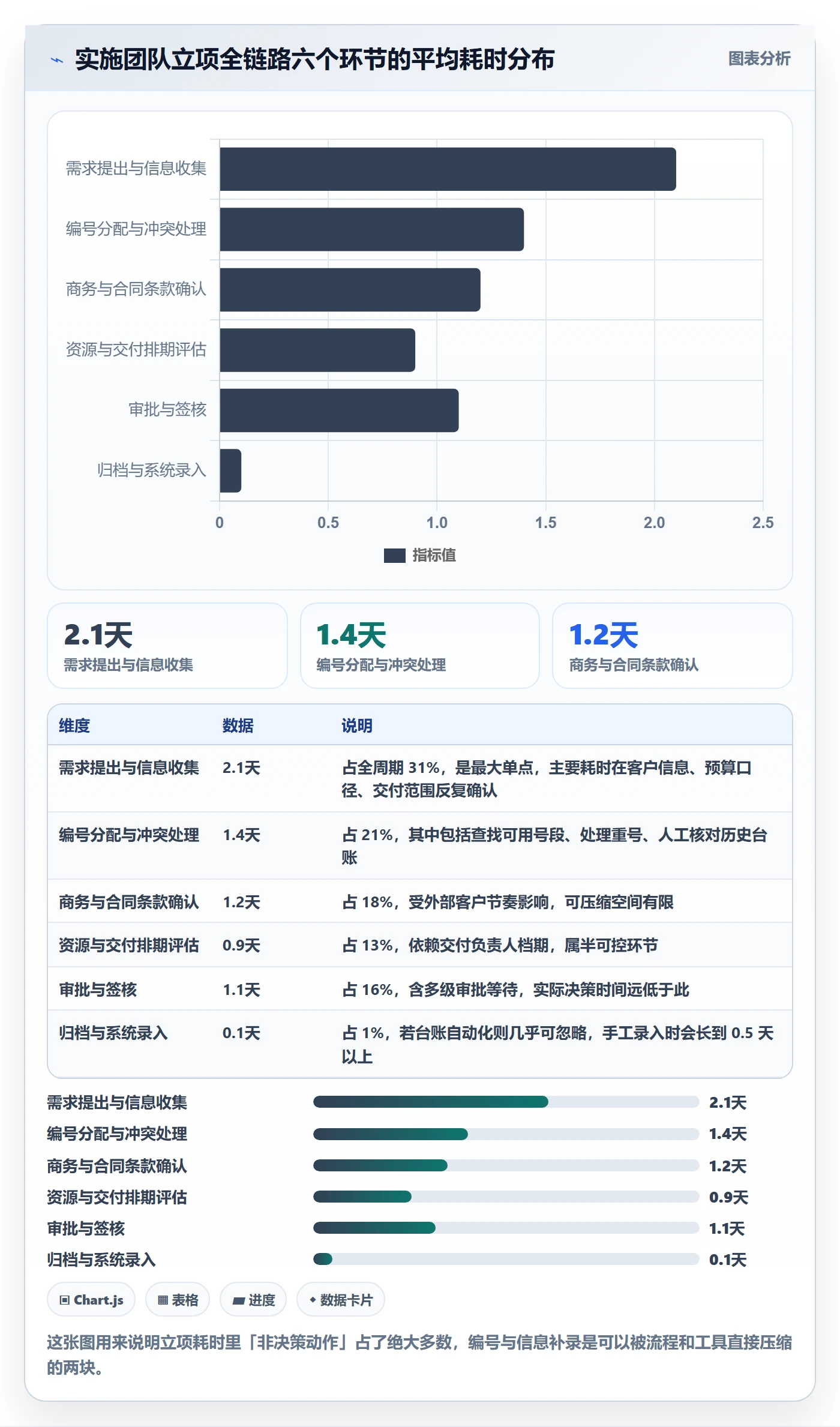

2. 一个 9.4 天的真实拆解
我把那 87 份立项单的耗时按阶段拆了一遍,结果如下。注意其中”等销售补合同条款”和”等分管领导审批”两项就吃掉了 3.7 天。

3. 三个让实施团队立项更难的客观因素
第一,成本项天然分散。一个 200 万的实施项目,人力可能只占 55%,剩下是差旅、外包、硬件、许可、驻场补贴、风险准备金。科目一多,口径就容易打架。
第二,现金流与利润表不同步。实施项目常见”先垫资、后收款”,立项时如果不测算现金流峰值,会出现项目毛利好看但公司现金紧张的情况。
第三,需求在立项时并未冻结。客户在签约前改需求是常态,这让预算编制天然带有不确定性,也决定了立项预算只能是”带置信度的区间”,不可能是精确值。
三、拆解五个常见误区:你以为在控风险,其实在制造摩擦
1. 误区一:把审批节点数量当作风控强度

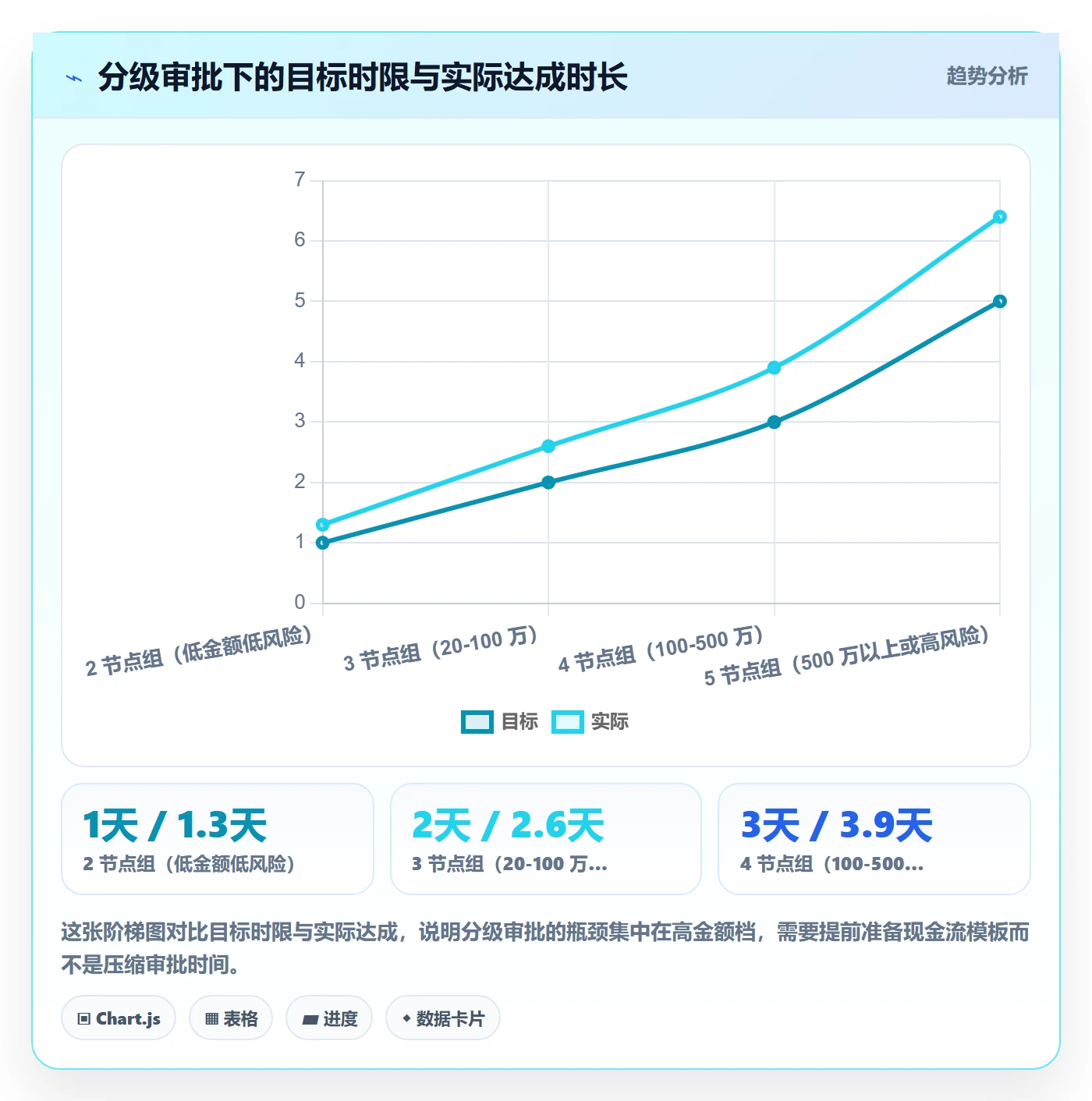

很多团队的做法是”金额大就多加一个领导”。我们做过一组对照统计:审批链从 3 个节点加到 9 个节点,预算一次通过率只从 71% 提到 76%,但平均立项周期从 3.2 天拉长到 13.1 天。
多出来的节点没有提升预算质量,只是把责任摊薄了。节点越多,每个审批人越倾向于”先放着,反正后面还有人看”。

2. 误区二:用人天填报表代替估算模型
“这个项目大概要 40 人天”,这种话在立项会上天天出现。问题是这 40 人天没有任何分解依据,既没有按模块拆,也没有按角色拆,更没有标注乐观/悲观区间。
结果是结项时实际用了 58 人天,偏差 45%,然后大家得出结论”实施团队估算能力差”。真正的结论应该是:你没有估算模型,只有估算感觉。
3. 误区三:预算科目各写各的
这是返工的第一大原因。销售写的”实施服务费”、交付写的”人力成本”、财务要的”人力外包服务费”,说的是同一件事,但科目编码完全不同。财务一退回,立项单就得重走流程。

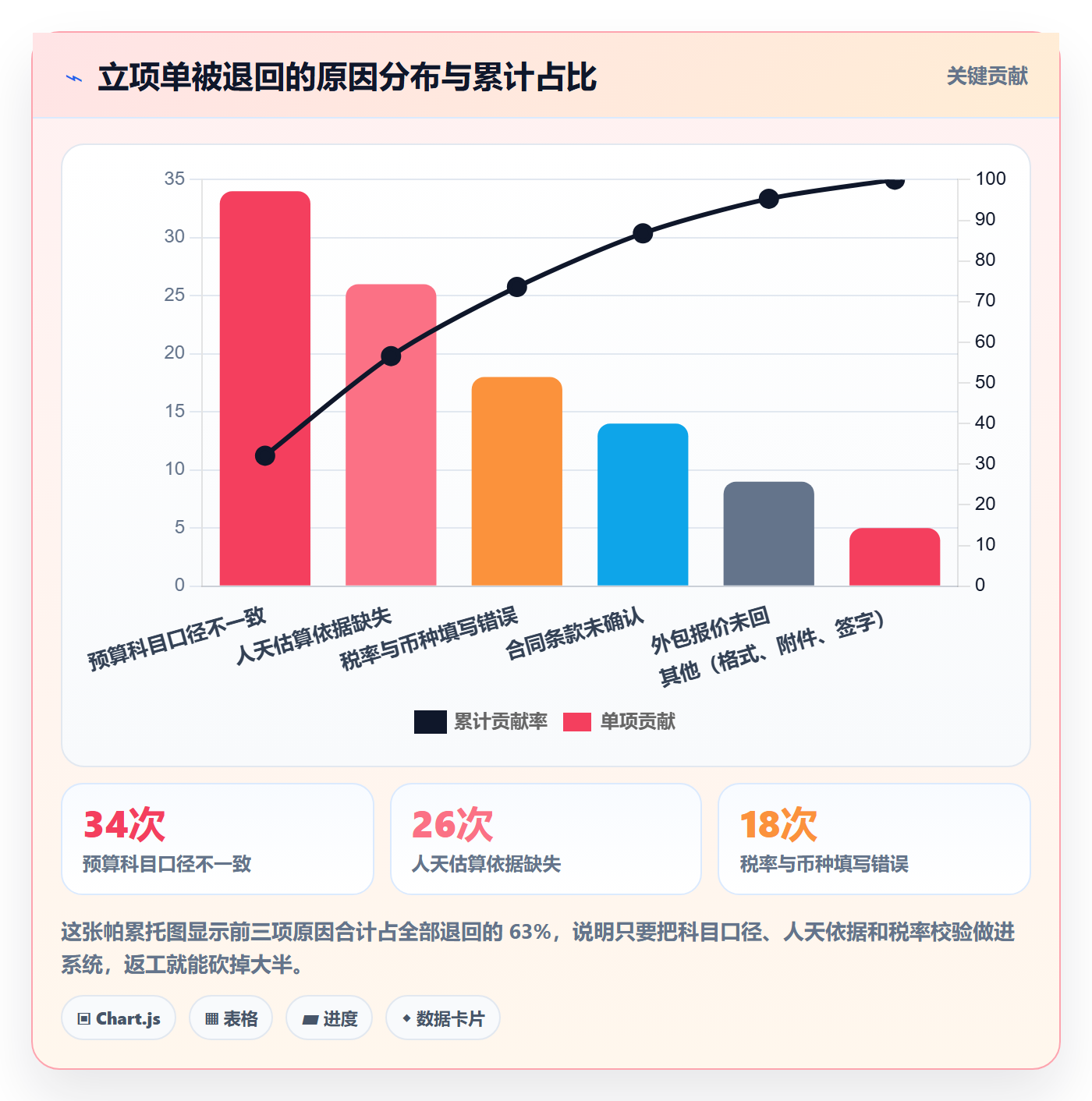

我统计过我们的 87 份立项单,返工原因分布如下,其中科目口径问题占了三分之一。

4. 误区四:在立项阶段追求 1% 的预算精度
我见过一些团队要求立项预算精确到百元。这看起来严谨,实际上是错配。立项阶段客户需求还没冻结、外包报价还没最终确认、人员级别还可能调整,此时追求 1% 精度,只能靠反复开会和反复改表来”凑数”。
更合理的做法是分层:立项阶段允许 ±15% 区间,但必须标注置信度和假设条件;签约后 5 个工作日内完成一次预算细化,收敛到 ±8%;进场后再做一次滚动预测。
5. 误区五:只看立项周期,不看立项后偏差
这是最隐蔽的误区。如果你的团队立项周期只有 3 天,但立项后毛利率预测偏差普遍在 20% 以上,那不是效率高,那是”快而错”。
我把 87 个项目按立项周期和毛利率偏差画成散点,发现一个有意思的现象:立项周期过短(低于 3 天)的项目,毛利率偏差反而更大,尤其是在涉及外包和跨区域驻场的项目上。这说明有些”快”是省略了必要的可行性评估换来的。

四、专业判断逻辑:预算流程与规范应该怎么设计
讲完误区,说我自己认可的判断逻辑。核心是一句话:把不确定性显性化,把一致性系统化。不确定性靠区间和置信度表达,一致性靠科目体系和系统校验保障。
1. 分级审批:金额和风险两个维度,不要只看金额
只按金额分级是不够的。一个 80 万的跨境项目,风险可能比一个 300 万的本地项目高得多。我建议用”金额 × 风险等级”的二维矩阵来决定审批层级。
| 项目金额区间 | 审批层级 | 节点数 | 目标时限 | 必备材料 |
|---|---|---|---|---|
| < 20 万,低风险 | 交付经理 + 财务 BP | 2 | 1 个工作日 | 标准预算模板 |
| 20,100 万,低/中风险 | + 交付总监 | 3 | 2 个工作日 | + 人力排期表 |
| 100,500 万,中风险 | + 事业部负责人 | 4 | 3 个工作日 | + 风险准备金说明 |
| > 500 万或高风险 | + 财务负责人 / 总经理 | 5 | 5 个工作日 | + 现金流测算与对冲方案 |
风险等级的判定建议用固定清单,比如”含跨境交付””含硬件采购””含分包””客户有罚则条款””付款账期超过 90 天”,命中任意两项自动升一档。规则写死在系统里,避免每次开会争论”这个项目算不算高风险”。

2. 预算科目:三级科目 + 六个必填字段
科目体系是整件事的地基。我的建议是做到三级,不要更多,也不要更少。三级足够支撑财务归集,又不至于让交付经理填到崩溃。
- 一级科目:人力成本、差旅成本、外包成本、硬件与许可、其他直接成本、风险准备金。
- 二级科目:例如人力成本下的”自有员工””外部顾问””驻场补贴”。
- 三级科目:例如”自有员工,高级实施顾问,一线城市”。这一级直接对应费率表。
同时,每个科目行必须带六个必填字段:金额、计量单位(人天/次/台)、单价、数量、税率、备注假设。这六个字段缺任何一个,系统直接不允许提交。
这件事的价值在于:字段必填是把”财务的疑问”提前到”提交者的动作”。提交者在填的时候就回答了财务会问的问题,退回率自然下降。
3. 估算方法:三点估算 + 类比库
对于人天估算,我推荐三点估算配合历史类比库。三点估算解决”单一数字没有区间”的问题,类比库解决”没有依据”的问题。
# 三点估算示例:某模块实施人天
乐观值 O = 12 人天
最可能值 M = 18 人天
悲观值 P = 30 人天
期望 E = (O + 4M + P) / 6 = 19 人天
标准差 σ = (P – O) / 6 = 3 人天
建议报出值 = E + 0.5σ ≈ 20.5 人天 → 取整 21 人天
风险准备金
准备金比例 = 8%(本地人力型)/ 15%(含外包或跨境)
准备金金额 = 报出值 × 准备金比例
类比库更关键。每做完一个项目,把实际人天、模块数、客户规模、行业、集成复杂度回写到库里。立项时先检索最相似的 3 个项目,用它们的中位数作为锚点,再用三点估算做修正。我们上线类比库之后,人天估算偏差率从 ±29% 收敛到 ±11%。
4. 冻结与变更:设冻结线,但必须留例外通道
预算冻结不是把预算锁死,而是明确”什么情况下可以改、改的话走什么路径”。我的设计是三条规则。
- 冻结线:立项审批通过即冻结,后续任何科目金额变动都需要变更单。
- 容差带:单科目在 ±10% 以内、且总额不变的调整,交付经理可自行审批,无需上报。
- 例外通道:超过容差带的变更走快速通道,时限 1 个工作日,但必须写清变更原因和影响。
这里有个反直觉的经验:如果变更流程太严,团队会绕过系统走线下。我们最初设计变更需要 3 级审批,结果一个季度里有 40% 的变更是在月度对账时才被发现的,全部来自微信沟通。加入容差带和快速通道后,系统内变更占比从 60% 提升到 96%。
5. 数据单一事实来源:立项数据必须落在系统里,而不是表格里
如果立项预算还在 Excel 里流转、靠邮件审批,上面所有指标你都拿不到。你不知道谁在等、等了多久、退回过几次、哪个科目最容易错。
立项数据必须落在具备状态流转和字段校验能力的系统里,才能形成可度量的指标。这是从”感觉管理”走向”指标管理”的分界线。
五、案例与数据观察:一个 350 人实施团队 6 个月的立项改造
1. 改造起点:三个难看的数字
回到开头那个团队,改造前的基线是这样的:平均立项周期 9.4 个自然日,预算一次通过率 51%,结项后人天估算偏差 ±29%。同时立项单里有 31% 发生过预算变更,变更中又有 40% 是线下发现的。
这三个数字组合起来意味着:立项慢、立项不准、立项后还管不住。任何一个单独看都不算灾难,但叠在一起就是交付团队毛利失控的根源。
2. 我们具体做了什么
- 统一科目口径:拉销售、交付、财务三方开了一次两天的口径对齐会,把原来 47 个科目名归并成 6 个一级、19 个二级、43 个三级科目,形成唯一版本。
- 把必填字段做进系统:六个必填字段设为提交硬门槛,缺一项不能提交,从源头消灭”附件不全”类退回。
- 重构审批链:从平均 7 个节点压到 3,5 个,并按”金额 × 风险”矩阵自动路由。
- 上线三点估算与类比库:交付经理必须先查类比项目,再填 O/M/P 三个值,系统自动算期望值和准备金。
- 设置容差带和变更快速通道:±10% 以内自主调整,超限 1 个工作日快速审批。
- 建立月度立项健康度看板:六个指标可视化,按团队和交付经理排名。
3. 系统承载:为什么我们最终选择了 PingCode
上面第 2 到第 6 条,靠人和表格是做不长的,必须落到系统里。我们评估时的核心诉求有四条:能自定义立项单的字段和校验规则、能配置多级审批流和状态机、能出指标看板、能满足私有化和数据不出域的要求。
最终我们选了 PingCode。它主要服务中大型企业及 100 人以上组织,这一点和我们的规模匹配,团队 350 人,同时并行 60 多个实施项目,跨事业部协作是常态。
具体到落地,有几个点是我们实际用下来觉得关键的:
- 立项单自定义字段与必填校验:我们把六个必填字段、科目三级结构、风险清单做成工作项模板,提交时系统自动校验,缺项直接拦下。
- 状态机与审批路由:立项单的状态从”草稿→提交→财务预审→业务评审→决策审批→预算冻结”全程可视,每个状态的停留时长自动记录,这正是”审批等待占比”指标的数据来源。
- 看板与报表:六个关键指标做成仪表盘,每周一自动刷新,PMO 不需要再手工汇总。
- 私有化部署:我们涉及客户合同金额和成本结构,数据不出域是硬要求,私有化部署帮我们过了信息安全评审。
- 支持 Jira 平滑迁移:我们原本有一部分项目数据在 Jira 上,迁移过程中历史立项记录和字段映射保留得比较完整,不需要重建台账。对考虑国产替代的团队来说,这一点的实际价值比宣传语大得多。
我要说明的是,工具本身不会自动提升立项效率。真正起作用的是”口径先对齐、规则再固化、最后才选工具”这个顺序。如果科目口径没统一就上系统,只是把混乱搬到了更贵的地方。

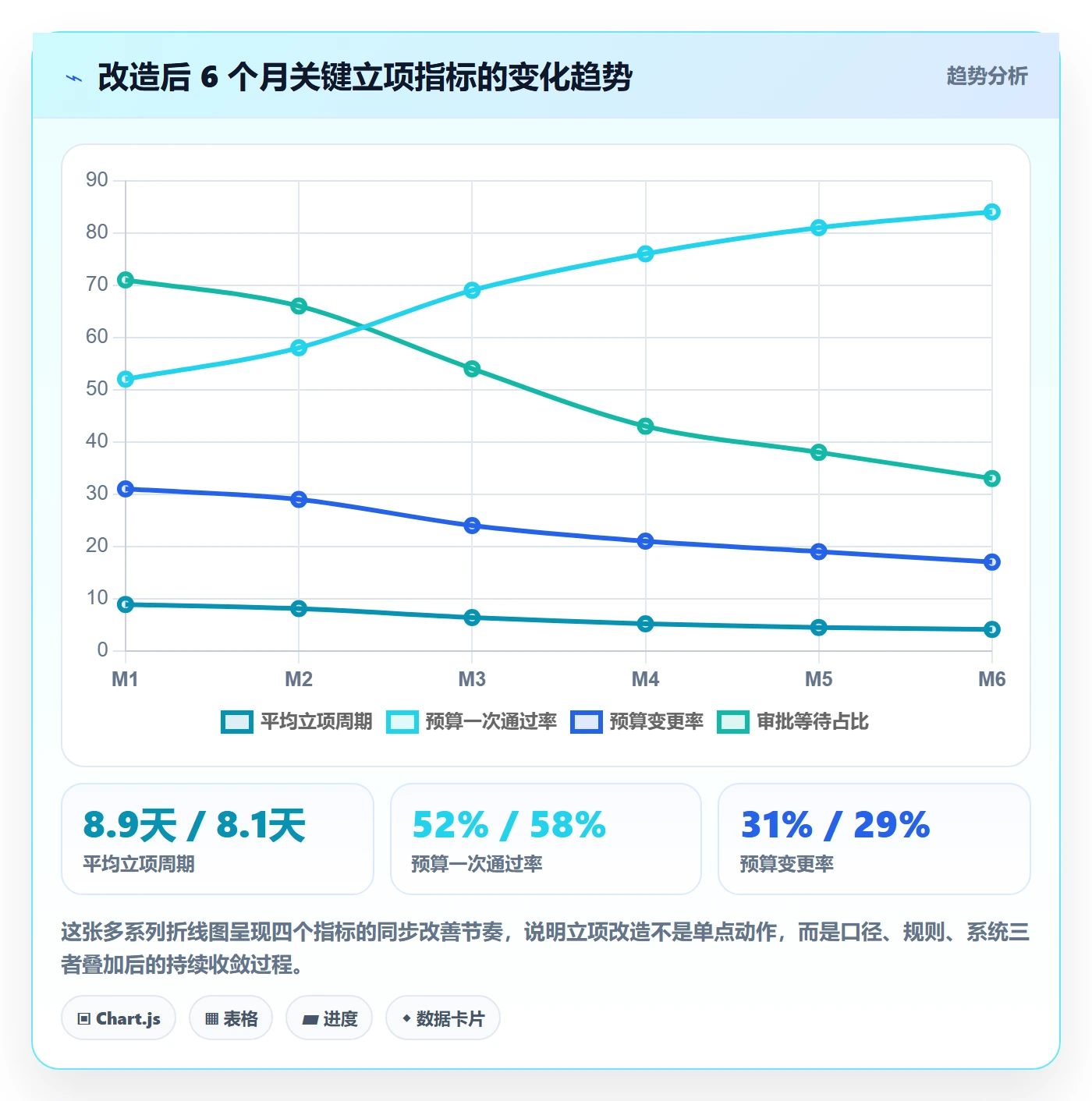

4. 六个月后的数据变化
改造从第 1 个月启动,第 2 个月系统上线,第 6 个月的数据如下。可以看到前两个月改善缓慢,第 3 个月后才开始加速,因为类比库需要积累样本才有价值。

5. 一个意料之外的发现:预算偏差的主要来源不是人力

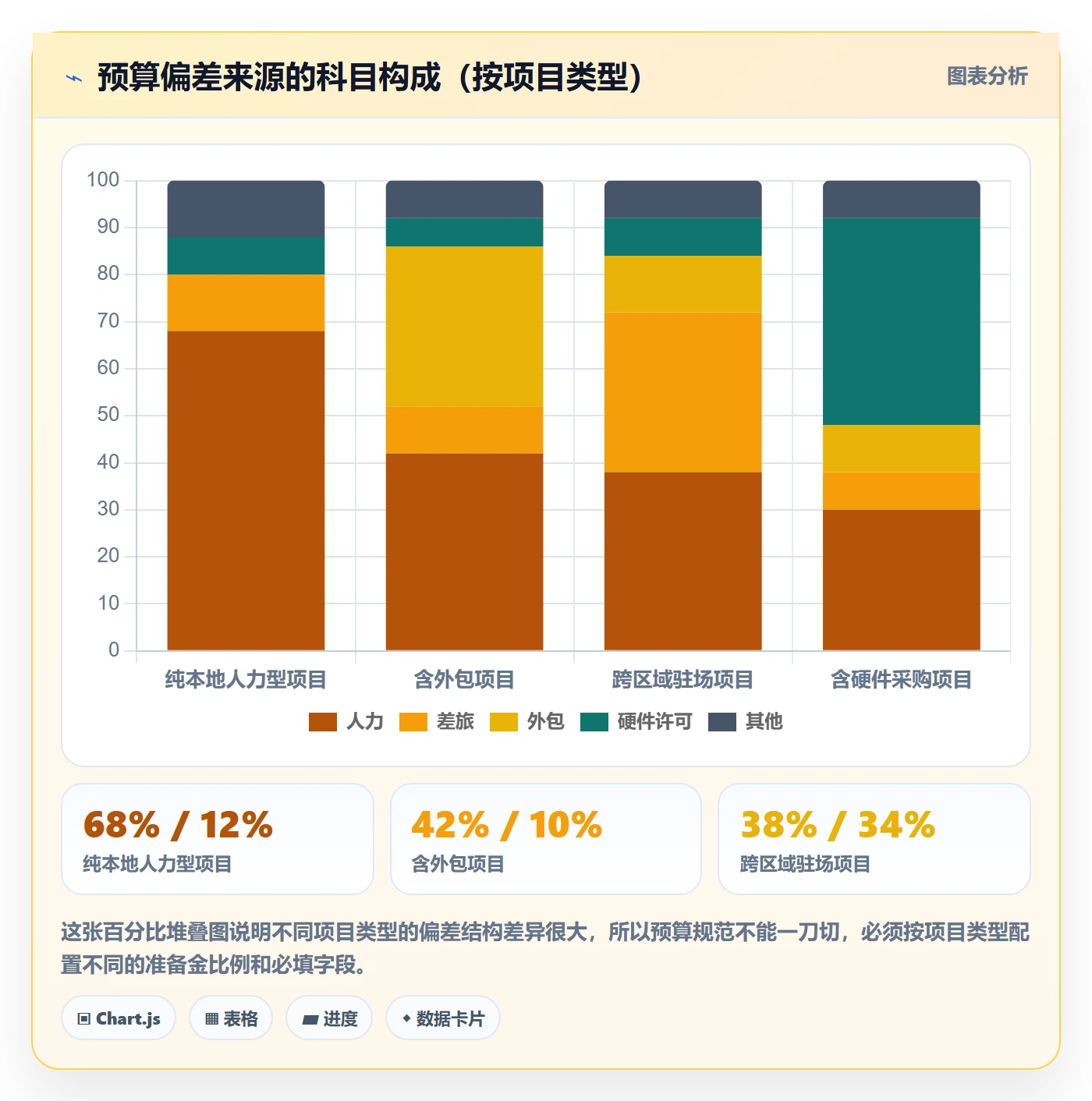

改造前我们一直以为人天估不准是最大问题。结项回算之后发现,人力成本偏差只占全部偏差的 46%,另外 54% 来自差旅、外包和硬件。
其中外包报价偏差最不可控,因为报价往往在立项后才最终确认。这直接改变了我们的规范:含外包的项目必须在立项阶段标注报价置信度,并按置信度加计 10%,20% 的风险准备金。

六、不同情况下的行动建议
不是所有团队都需要一次做完全部改造。我按团队规模和项目特征分四类,给出优先级建议。
1. 30,50 人小团队:先统一科目,别急着上系统
这个规模的项目数量通常每月不到 10 个,用表格加轻量工具就能跑。你唯一需要认真做的是把科目口径统一到一份文件里,并让销售、交付、财务三方签字确认。
如果连这份文件都没有,上任何系统都是白花钱。等月度立项单超过 15 个,再考虑把规则固化到系统里。
2. 100,300 人团队:先做必填校验和分级路由
这个规模已经会出现”不知道谁在等”的问题。优先做两件事:把六个必填字段做成系统硬校验,把审批链按金额和风险矩阵自动路由。
这两件事做完,返工和等待通常能各降三分之一。类比库可以晚一步建,但要开始有意识地回写项目结项数据。
3. 300,1000 人团队:做指标体系,做私有化部署
到这个规模,立项已经不是单团队行为,而是跨事业部流程。必须建立月度立项健康度看板,把六个指标按团队排名。
同时,涉及客户合同金额和成本结构的数据敏感度上升,私有化部署往往从”可选项”变成”必选项”。选型时要把数据不出域、与现有身份系统对接、历史数据迁移这三件事的可行性提前验证。
4. 出海或强合规行业:把置信度和审计轨迹当成一等公民
如果你的项目涉及跨境交付、多币种结算或受监管行业,立项规范必须额外包含三样:币种与汇率假设、税务处理方式、完整审批留痕。
尤其是审计轨迹。监管检查时,你需要能证明”这个预算在当时是基于什么假设做出的”。所以每一次变更都要记录原因、时间、决策人,这些不能只在邮件里。

七、不同情况下的取舍
1. 速度 vs 精度
这是一个必须明说的取舍。立项周期压到 3 天以内,通常意味着放弃模块级人天分解;保留模块级分解,周期很难低于 4 个工作日。
我的判断是:低金额、低复杂度项目优先速度,允许 ±15% 偏差;高金额、含外包或跨境的项目优先精度,宁可多花 2 天。关键是这个判断要写进规则,而不是每次靠人拍。
2. 集中管控 vs 授权
集中管控的好处是口径统一、数据完整;代价是事业部抱怨”什么都报总部”。授权的好处是响应快;代价是口径漂移、指标失真。
比较务实的做法是折中在”规则集中、执行授权”:科目体系、必填字段、风险清单由总部定义,具体审批和容差带内的调整由事业部执行。规则变更走版本管理,每季度评审一次。
3. 标准化 vs 灵活性
标准化让指标可比、让系统可维护;灵活性让特殊项目不被规则卡死。我建议保留一条”例外通道”,但要求例外必须留痕且每季度复盘。如果一条例外路径在一个季度内被走了 10 次以上,那就不是例外,是规则该改了。
4. 自建 vs 采购
自建立项系统的好处是贴合度最高;代价是维护成本高、迭代慢,而且一旦业务规则变化就要重新开发。采购的好处是迭代快、有成熟的状态机和报表能力;代价是需要适配。
我的经验是:除非你的立项规则本身就是核心竞争力,否则不要自建。立项流程是通用管理能力,不是差异化优势。把精力放在类比库和估算模型上,回报更高。
八、90 天落地路线与检查清单
1. 第 1,30 天:口径对齐与基线测量
- 拉销售、交付、财务三方开科目对齐会,产出唯一的科目表(建议 6/19/43 三级结构)。
- 定义六个关键指标和采集口径,明确责任角色。
- 手工统计最近 30 个立项单的周期、退回次数、退回原因,形成改造前基线。
- 确定风险清单条目和风险等级升档规则。
2. 第 31,60 天:规则固化与系统上线
- 把科目表、必填字段、风险清单做成系统工作项模板。
- 配置状态机与审批路由,”金额 × 风险”矩阵规则写死。
- 配置容差带和变更快速通道。
- 完成历史数据迁移验证,确认字段映射无丢失。
3. 第 61,90 天:指标运营与迭代
- 上线立项健康度看板,按团队和交付经理排名,每周刷新。
- 启动类比库回写机制,每个结项项目必须回写实际人天与成本。
- 第一次季度复盘:检查例外通道被走过的次数,超过 10 次就改规则。
- 调整风险准备金比例,按项目类型差异化配置。
4. 一份可以直接对照的检查清单
| 检查项 | 达标标准 | 常见失败表现 |
|---|---|---|
| 科目口径唯一性 | 全公司一份科目表,三方签字 | 销售和财务各有一版科目名 |
| 必填字段系统化 | 缺项无法提交,不是靠人提醒 | 靠财务人工退回,退回率超 20% |
| 审批链长度 | 平均 ≤5 个节点,按矩阵路由 | 所有项目走同一条链 |
| 估算有依据 | 每个模块有 O/M/P 三个值 | 只有一个总数人天 |
| 类比库样本量 | 同类型项目 ≥10 个方可参考 | 样本不足就拿来当锚点 |
| 等待占比可视化 | 能按状态统计停留时长 | 只有总周期,拆不开 |
| 变更留痕 | 系统内变更占比 ≥90% | 大量变更在微信里发生 |
| 结项回算 | 每个项目结项后 5 天内回写实际值 | 只立项不回头,模型永不改进 |
九、常见追问
1. 立项周期压到多少天才算合理?
不能用单一数字回答。我的建议是按项目类型给区间:纯本地人力型 ≤3 个工作日,含外包 ≤5 个工作日,含硬件采购或跨境 ≤7 个工作日。关键是同一类型内部要稳定,方差比均值更重要。
2. 一次通过率做到多少算好?
75% 是一个比较现实的阶段性目标,做到 85% 以上通常意味着审批环节被弱化得太厉害。要警惕一种情况:一次通过率突然升到 95%,那往往说明审批人开始”闭眼签”,这时你应该去看立项后的毛利率偏差有没有同步恶化。
3. 类比库样本不足时怎么办?
用外部参照加保守系数。找行业公开的实施人天基准,乘以 1.15,1.25 的保守系数作为初始锚点,同时把风险准备金提到 15%。等内部样本积累到 10 个以上,再切换为内部中位数。
4. 小团队没有 PMO,谁来做这件事?
交付负责人自己兼。但必须指定一个”流程 Owner”,负责维护科目表、月度复盘、规则版本管理。没有 Owner 的流程,三个月内一定退化回原样。
5. 预算变更率高是不是一定不好?
不是。变更率高有两种可能:一是立项时估算太粗,二是变更从线下转到线上了。改造初期变更率可能不降反升,这是好事,说明数据被看见了。真正要担心的是变更率高且系统内留痕比例低。
把这篇内容收成一句话:立项效率不是”审得快”,而是”一次就对”。你真正要优化的是口径一致性、估算可验证性和等待可视化,而不是把审批人从七个减到三个。
如果你现在就想动手,我建议的下一步只有一个:统计你最近 30 个立项单的退回原因分布。不需要任何系统,Excel 就够。做完这张帕累托图,你会非常清楚该先改哪一件事,而且大概率不是你以为的那一件。
常见问题解答(FAQ)
文章包含AI辅助创作:预算流程与规范:实施团队项目立项效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280601
读者评论
份样本如果集中在三个季度,可能受项目类型和季节影响。我们做交付时,含硬件和跨境的项目偏差经常超过20%,把±12%作为统一基线会逼着PM做假数据。建议按项目复杂度分层设阈值,否则指标好看但没用。
口径统一确实关键,但难在销售愿不愿意在立项前填合同条款。我们上了某项目管理平台,把付款账期做成必填,结果销售先填“待定”,PMO还是要追。除非把立项资料完整性挂到销售考核,否则系统只能记录等待,不能消除等待。
对“审批节点超过5个边际收益趋近于零”有保留。我们公司审计要求财务、法务、合规必须留痕,节点砍不掉。后来改的是分级授权和前置预审,把7个节点拆成会签,周期才降下来。单纯看节点数容易误判。
