我复盘过一个合同额 180 万的中型 ERP 实施项目:原计划 5 个月上线,实际做了 11 个月,人力成本超支约 62%。项目经理解释说是”客户需求一直在变”,但当我们把立项文档和最终的变更清单并排放在一起对比,发现 73% 的变更请求,本质上在立项阶段就已经有线索了,只是当时没有一条被写进范围说明。
这类事情在实施行业里几乎每周都在发生。市面上的”项目立项指南”大多写给项目经理,教他们怎么排计划、怎么控进度、怎么开好启动会。但真正把项目拖垮的,往往是坐在会议室第二排、全程没怎么说话的项目成员:实施顾问、开发、测试、数据工程师。
这篇文章不做通用方法论复述,只回答一个问题:作为一个项目成员,在立项从 0 到 1 的阶段,你到底应该做什么、说什么、产出什么,才能让后面的五个月不用天天救火。下面所有判断,来自我自己带过和实施过的 20 多个项目,以及团队复盘沉淀下来的观察数据。
一、核心结论:项目成员的立项产出是”约束条件”,不是”任务清单”
1. 一个反常识的判断
我带实施团队时发现一个规律:立项阶段成员说得越少,交付阶段成员加得越狠。立项会上项目经理讲完范围和时间,问大家”有没有问题”,通常是一片沉默;三个月后同样这批人,在项目群里的发言量是当初的十几倍,内容大多是”这个当时没说清楚””这个按现在的方案做不了””这个工作量根本不是三天”。
这不是态度问题,是信息结构问题。项目经理掌握的是合同口径、商务承诺和总体节奏;成员掌握的是技术可行性、客户数据现状和工作量颗粒度。前者决定”做什么”,后者决定”能不能做”和”要花多大代价做”。少了成员这一侧的信息,立项文档就是一份看起来完整、实际满是盲区的说明书。
2. 成员必须显性化的三类信息
(1)硬约束
硬约束指的是那些”绕不过去”的客观条件:客户源系统的数据字典缺失、某个第三方接口对方今年不排期、客户 IT 明确要求不能用公有云、关键用户只有每周五下午能配合。这些东西不写进立项文档,后期就一定会以”意外”的形式回来找你,而且回来的时候通常已经来不及改方案了。
(2)隐性工作量
隐性工作量是成员最容易被忽略的贡献点。客户说”就是把 A 表的数据同步到 B 表”,听起来半天的事,实际要做字段映射、历史数据清洗、异常单据处理、对账规则确认、增量同步机制设计。这些工作在立项阶段如果不拆开说清楚,排期表上永远只有一条”数据同步:2 人天”。
(3)验收歧义
客户在立项会上说”我们要的是一个好用、稳定的系统”,这句话在验收阶段会变成无穷无尽的拉扯。成员在立项阶段必须要做的事,是把这类形容词翻译成可判定条目:响应时间不超过 3 秒、并发用户不低于 200、单据保存成功率 100%、异常场景有明确提示文案。
3. 立项质量的一句话公式
如果一定要把立项质量压缩成一个可感知的判断标准,我习惯用这个式子:
立项质量 =(硬约束明确度 × 隐性工作量识别率 × 验收标准可测度)÷ 未经验证的假设数量
分子三项任何一项接近零,立项质量就接近零;而分母,那些”应该没问题””客户应该会配合””接口应该能通”的假设,是实施项目里最贵的四个字。项目成员在立项阶段最核心的贡献,就是把这些”应该”逐个变成”已确认”或”已标记为风险”。

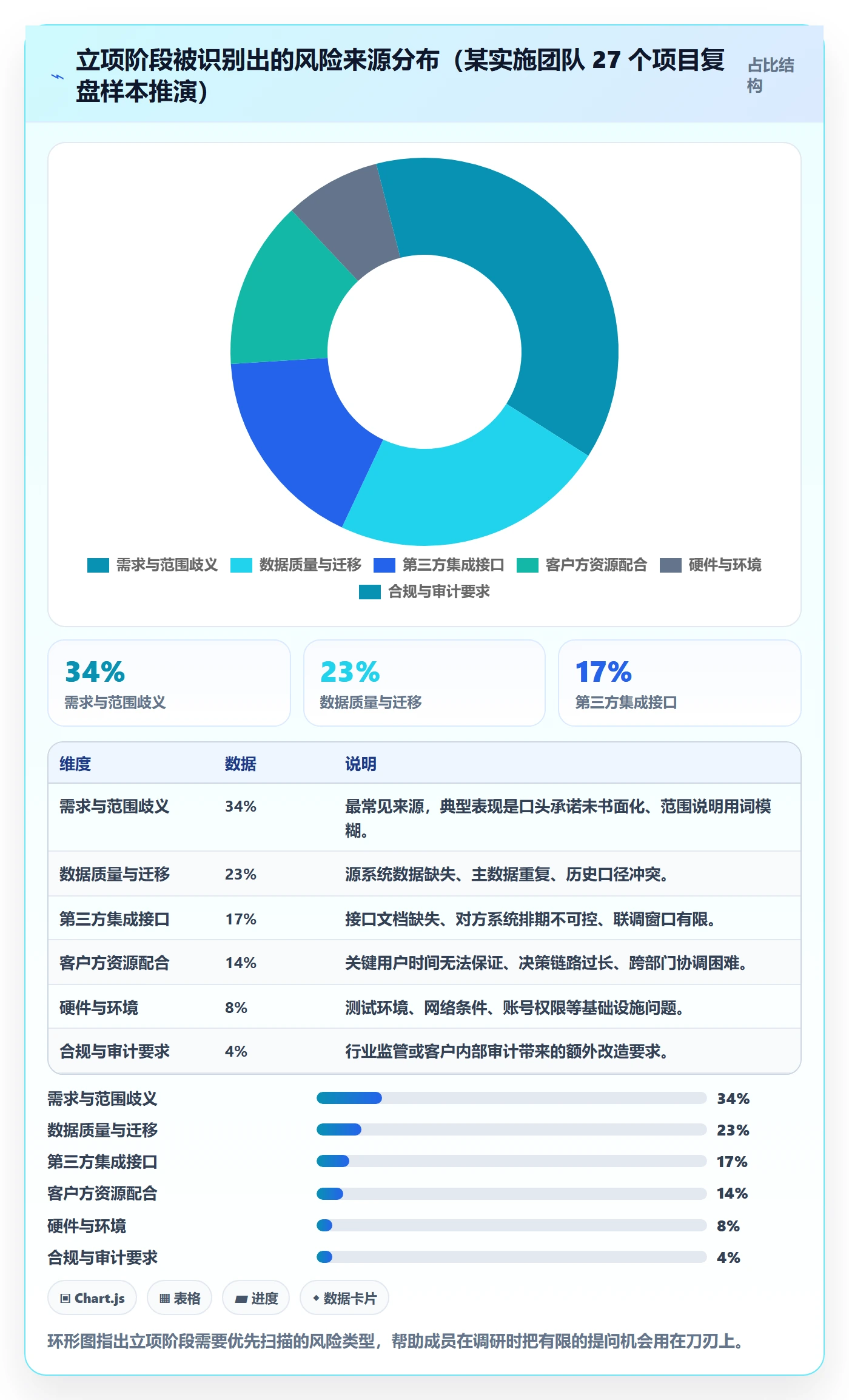

二、背景与真实场景:三个我亲历的立项翻车现场
1. 场景一:需求会上没人问”这个字段从哪来”
一个制造业客户的 MES 项目,客户提出要在工单界面显示”设备实时健康度”。立项会上一分钟就通过了,开发估了 3 人天。真正开工才发现:这个健康度需要采集设备 PLC 的运行参数,而现场 40% 的老设备根本没有数据接口,剩下 60% 的数据落在三个不同的组态软件里,没有统一时钟。
最后这个”3 人天”的功能,实际花了 47 人天,还额外采购了一批网关硬件。立项阶段只要有人问一句”这个字段的数据从哪来、以什么频率更新、历史数据有没有”,这个坑就能提前暴露。而当时会议室里坐着三个人具备问这个问题的能力,没有一个人开口。
2. 场景二:没人算过数据迁移的工作量
另一个零售客户的财务系统替换项目,范围说明里写着”将历史数据迁移至新系统”。这句话看起来天经地义,但没有量化的边界。开工后我们发现:客户历史数据跨 9 个年度,主数据重复率约 28%,有 4 万条凭证的辅助核算项为空,还有两套旧系统之间的口径冲突需要客户财务部逐条确认。
数据迁移最终占用了整个项目 41% 的工时。如果立项阶段花两天做一次数据抽样摸底,抽 500 条记录看脏数据比例、看字段完整度、看口径一致性,这个占比完全可以压到 20% 以内。
3. 场景三:验收标准写成”系统稳定好用”
这是我见过最多的一句话验收标准。它的直接后果是:项目做完之后,客户每一个部门都能提出”这不好用”的具体意见,而且每一条都看起来合理。实施团队陷入一种被动的状态,不断修改,不断被否定,始终拿不到验收签字。
验收标准的可测度,是项目成员能在立项阶段送给自己的最大礼物。把”好用”拆成”订单录入三步内完成””常用查询响应不超过 2 秒””月结报表一键生成且与手工结果一致”,验收从主观判断变成了客观核对。
4. 这些场景的共同点
三个场景看起来不同,底层结构是一样的:有人知道风险,但没有人把风险写进立项文档。知道风险的人往往是成员,而立项文档的撰写责任被默认为项目经理。这个责任错配,是实施项目超支最稳定的来源之一。

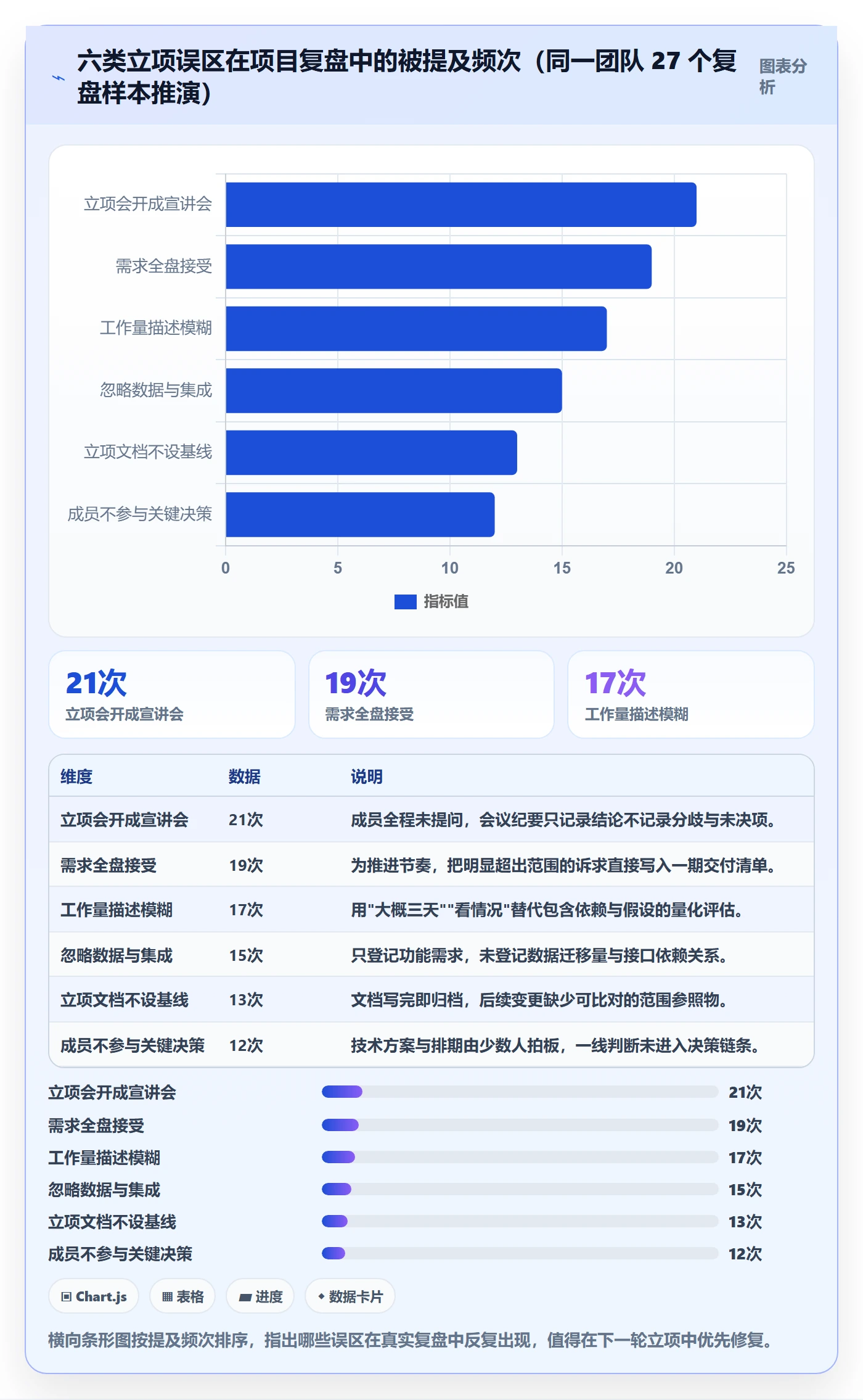

三、立项阶段最常见的六个误区
1. 误区一:立项是项目经理的事,成员只负责执行
这是最根本也最贵的一个误区。它的隐含假设是”范围已经定好了,我照着做就行”。但事实上,立项阶段是唯一一个可以低成本修改范围的窗口。一旦进入开发,同样的修改要付出十倍以上的代价。
我常跟新入行的实施顾问说一句话:你在立项会上纠正一个范围理解偏差,价值等于在交付阶段加班两个星期。这不是夸张,是我们复盘十余个项目之后得到的稳定结论。
2. 误区二:把立项会开成宣讲会
典型的立项会议流程是:项目经理讲合同背景,讲范围,讲时间,讲分工,然后问”大家还有什么问题吗”。这种会议结构天然压制提问,信息刚接收完,还没有时间思考,而且当众提问容易被理解成”你没听懂”或”你在质疑决策”。
更好的做法是把立项拆成两段:第一段宣讲、只同步不决策;中间留出至少一个工作日让成员自查疑点;第二段专门做质疑与澄清,明确规则是”每一个假设都必须被挑战一次”。
3. 误区三:需求全盘接受,先接下来再说
销售阶段遗留的乐观情绪,会让团队倾向于把所有诉求先装进一期范围。心理逻辑是”先把项目拿下来,困难后面再说”。但实施项目的困难不会自己消失,它只会以变更、延期、追加人力的形式,在最不合适的时间点出现。
我的判断是:立项阶段拒绝一条超出范围的需求,成本几乎为零;交付阶段拒绝同一条需求,成本是一次客户关系危机。把”不做”写进立项文档,比把”要做”写进去更重要。
4. 误区四:用”大概””差不多”描述工作量
“这个大概三天吧”是实施项目里最危险的一句话。它没有前提、没有粒度、没有假设条件,却会被项目经理当成排期依据写进计划。等到实际做了十天,没有人能说清是估算错了还是范围变了。
可用的工作量描述至少要包含四要素:做什么、不做什么、依赖什么、假设什么。比如”基础档案导入,含 5 张主表、约 3 万条记录,不含历史附件迁移;依赖客户在 T 日前提供完整数据模板”。

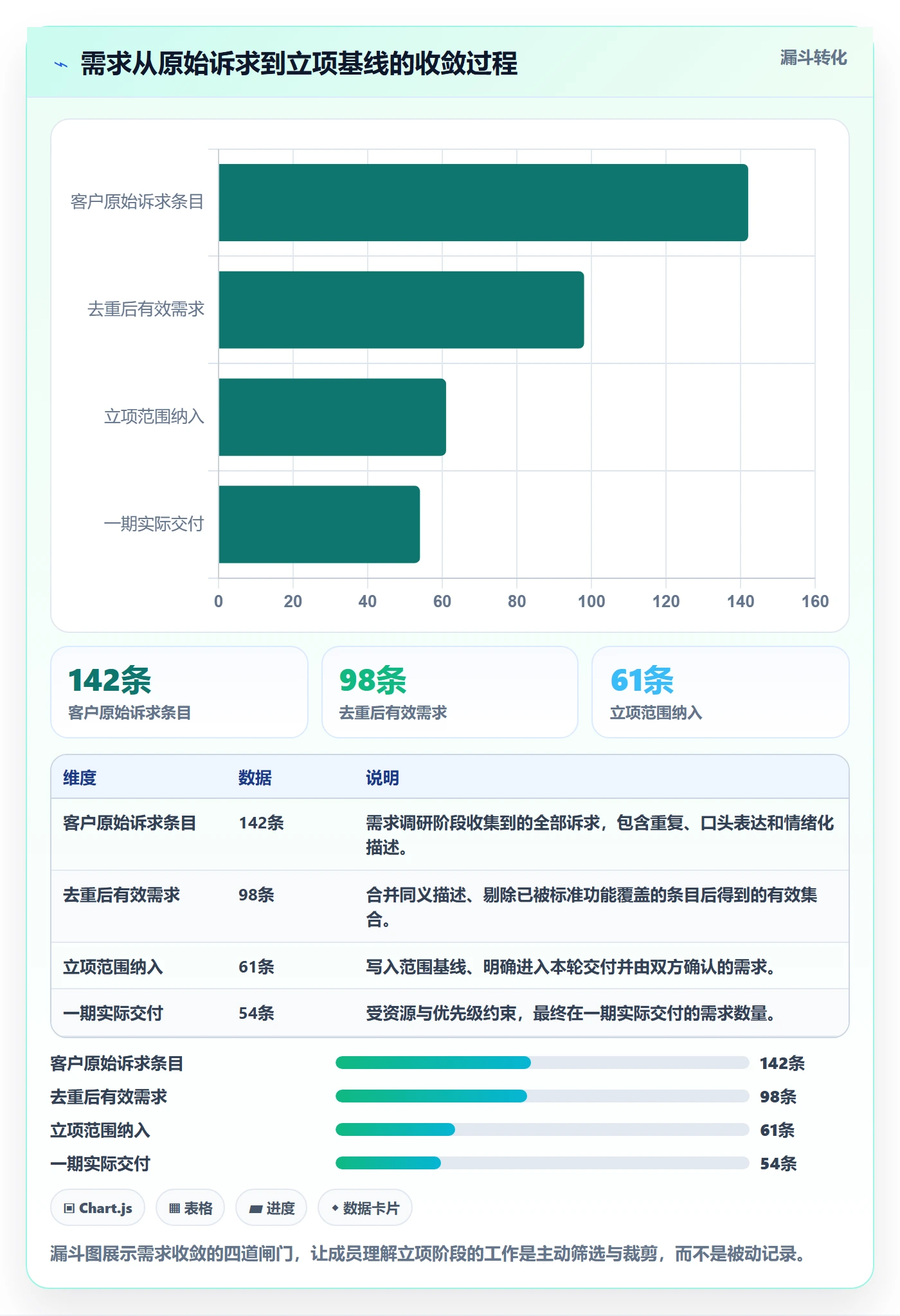

5. 误区五:只记录功能需求,忽略数据和集成
功能需求看得见、好讨论,所以立项文档里通常写得很细。而数据迁移、接口集成、权限模型、报表口径这些”非功能但必需”的内容,常常只用一句”数据同步””与 XX 系统对接”带过。
从我们团队的复盘数据看,数据与集成环节的工作量占实际总工时的 35% 到 45%,但在立项文档的篇幅占比通常不到 10%。这个比例失衡,就是后期频繁加班的直接原因。
6. 误区六:立项文档写完就归档,不设基线
立项文档如果不设基线,它就只是一份历史文件。客户提出变更时,团队无法快速回答”这条是不是在原始范围内”,只能凭记忆争论。争论的结果通常是谁嗓门大谁赢,而不是谁有理谁赢。
正确做法是:范围说明、验收标准、交付节点三类内容在立项结束时冻结为基线版本,任何后续变动都必须走变更流程并记录影响评估。基线不是为了限制变更,而是为了让每一次变更的代价可见。

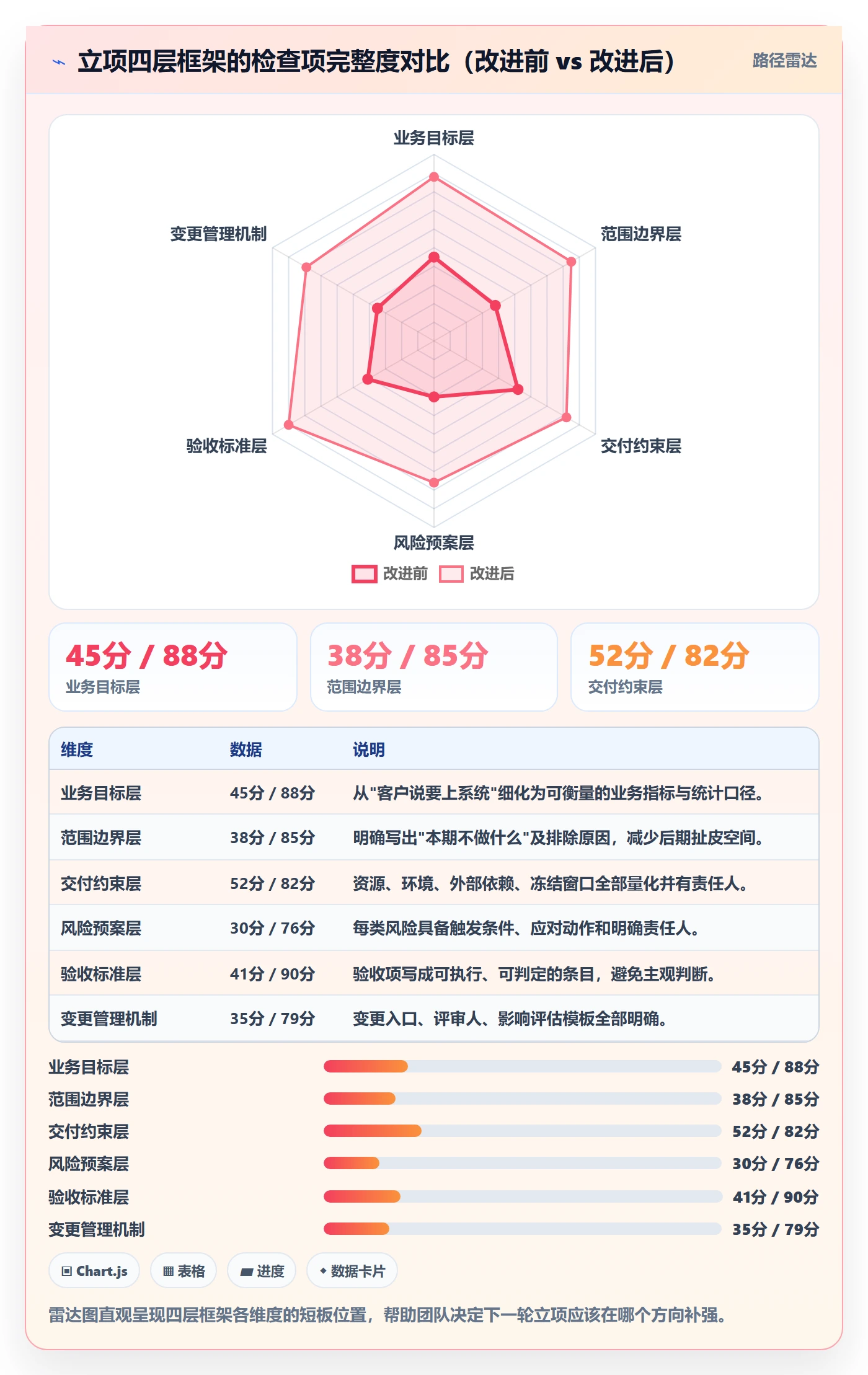

四、专业判断逻辑:立项从 0 到 1 的四层拆解框架
1. 第一层:业务目标层,判断”这件事值不值得做”
这一层解决的问题是:客户为什么要上这个系统,衡量成功的标准是什么。很多立项文档直接跳过这一层,从功能清单开始写,结果整个项目缺少方向锚点,任何需求看起来都同等重要。
成员在这一层要追问的是可衡量的业务结果,而不是功能描述。客户说”要提高仓库作业效率”,你要追问”现在每天出库多少单、人均每小时处理多少单、希望做到多少”。有了数字,后面所有范围取舍才有依据。
(1)判断标准
如果客户说不出任何可量化的目标,说明这个项目的真实驱动因素可能是合规要求、上级指令或者竞争对手压力。这类项目依然能做,但要在立项文档里明确标注”业务目标未量化,验收以功能清单为准”,避免后期被要求承担业务结果。
(2)产出物
一页纸的业务目标说明,包含现状基线数据、目标值、衡量方式和数据来源。这份材料在项目结束时是验收谈判的重要依据。
2. 第二层:范围边界层,判断”做什么、不做什么”
范围边界层的核心不是列举功能,而是明确写出”本期不做什么”。我在实践中发现,一份只有”做什么”的范围说明,在变更管理中的实际约束力接近于零。
写”不做什么”有一个实用技巧:把所有在需求调研中被提出、但本轮不做的诉求,逐条列为”明确排除项”,并注明排除原因和可能纳入的期次。这样客户看到的是被认真考虑过后的取舍,而不是被无视。
(1)判断标准
范围说明是否合格,可以用一个简单测试:把文档交给一个没参加过调研的同事,问他”哪些需求不属于本期范围”,如果他答不出来,说明排除项写得不够具体。
(2)产出物
范围基线表,包含需求编号、需求描述、优先级、来源、是否纳入本期、排除原因。这张表是后续所有变更讨论的唯一参照。
3. 第三层:交付约束层,判断”能不能按这个时间交付”
这一层是成员的主场,也是最容易在立项阶段被跳过的一层。约束包括四类:人力资源、环境与基础设施、外部依赖、时间窗口。
外部依赖尤其需要警惕。第三方接口的联调窗口、客户关键用户的可用时间、硬件采购到货周期、财务月结期间的停用窗口,这些东西在立项时看起来是”到时候协调一下就行”,实际上往往是项目延期的真实原因。
(1)判断标准
每一条外部依赖都必须有明确的责任人、承诺时间和备选方案。缺少任何一项,都应登记为风险而不是假设。
(2)产出物
依赖清单与约束登记表,每项标注影响范围、缓冲时间和触发条件。
4. 第四层:风险预案层,判断”出了事怎么办”
风险预案层不是列一堆”可能延期””可能需求变更”这种正确的废话,而是针对每一个已识别风险,写清触发条件、应对动作和责任人。
比如”数据质量风险”可以写成:触发条件为源数据抽样脏数据率超过 15%;应对动作是暂停迁移开发,先做数据清洗方案并重新评估工时;责任人是数据负责人与实施顾问共同确认。这样一条预案,在风险真的发生时能省下几天甚至几周的决策时间。

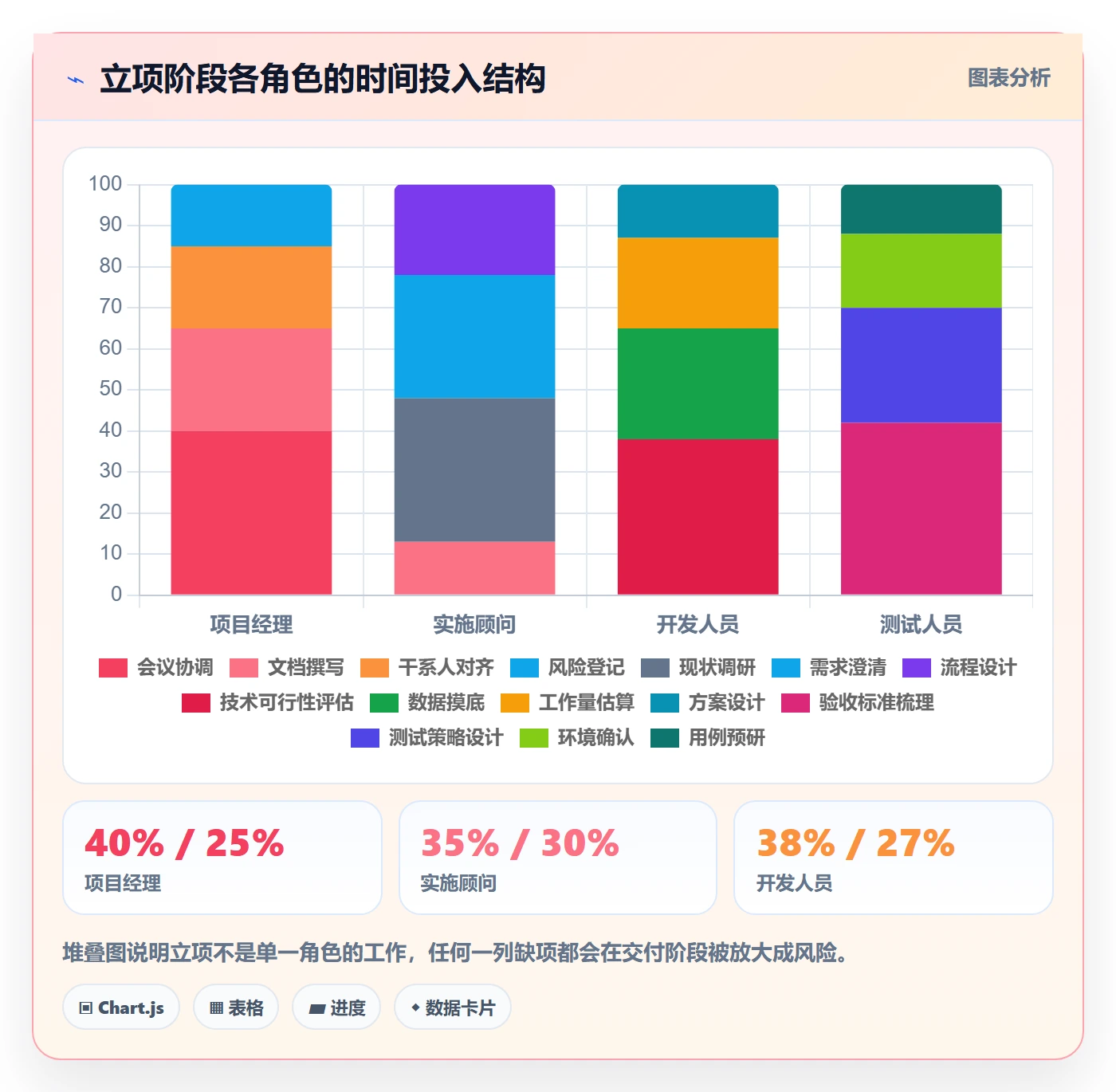

5. 四层框架的使用顺序与产出物
四层的使用顺序不能颠倒。先确认业务目标,再划范围边界,然后评估约束,最后做风险预案。如果反过来先做风险预案,你会发现风险清单无穷无尽,因为缺少目标和范围的约束。
在实际操作中,我会把这四层压缩成一份可执行的立项检查清单,用 YAML 格式维护在项目仓库里,方便版本对比:
project_initiation:
business_goal:
current_baseline: "日均出库 1200 单,人均 45 单/小时"
target: "日均出库 1800 单,人均 70 单/小时"
measurement: "WMS 系统报表,上线后第 3 个月起统计"
scope_boundary:
in_scope_count: 61
out_of_scope:
id: REQ-088
desc: "与第三方物流平台实时对接"
reason: "对方接口本年不排期,费用另行立项"
id: REQ-103
desc: "移动端 PDA 拣货"
reason: "硬件采购未列入本期预算"
delivery_constraints:
resources: "实施顾问 2 人,开发 3 人,测试 1 人"
external_dependencies:
name: "ERP 主数据接口"
owner: "客户 IT 张工"
committed_date: "T+30"
fallback: "先用手工导入过渡"
freeze_window: "每月 1-5 日财务月结,禁止上线变更"
risk_plan:
risk: "源数据脏数据率过高"
trigger: "抽样 500 条,异常率 > 15%"
action: "暂停迁移开发,输出清洗方案并重估工时"
owner: "数据负责人"
acceptance_criteria:
"订单录入三步内完成"
"常用查询响应时间 "月结报表与手工结果差异为 0"
这份清单的价值不在于格式,而在于它强迫团队把口头共识变成书面条目。凡是没写下来的共识,在项目压力下都会退化成各自的记忆版本。

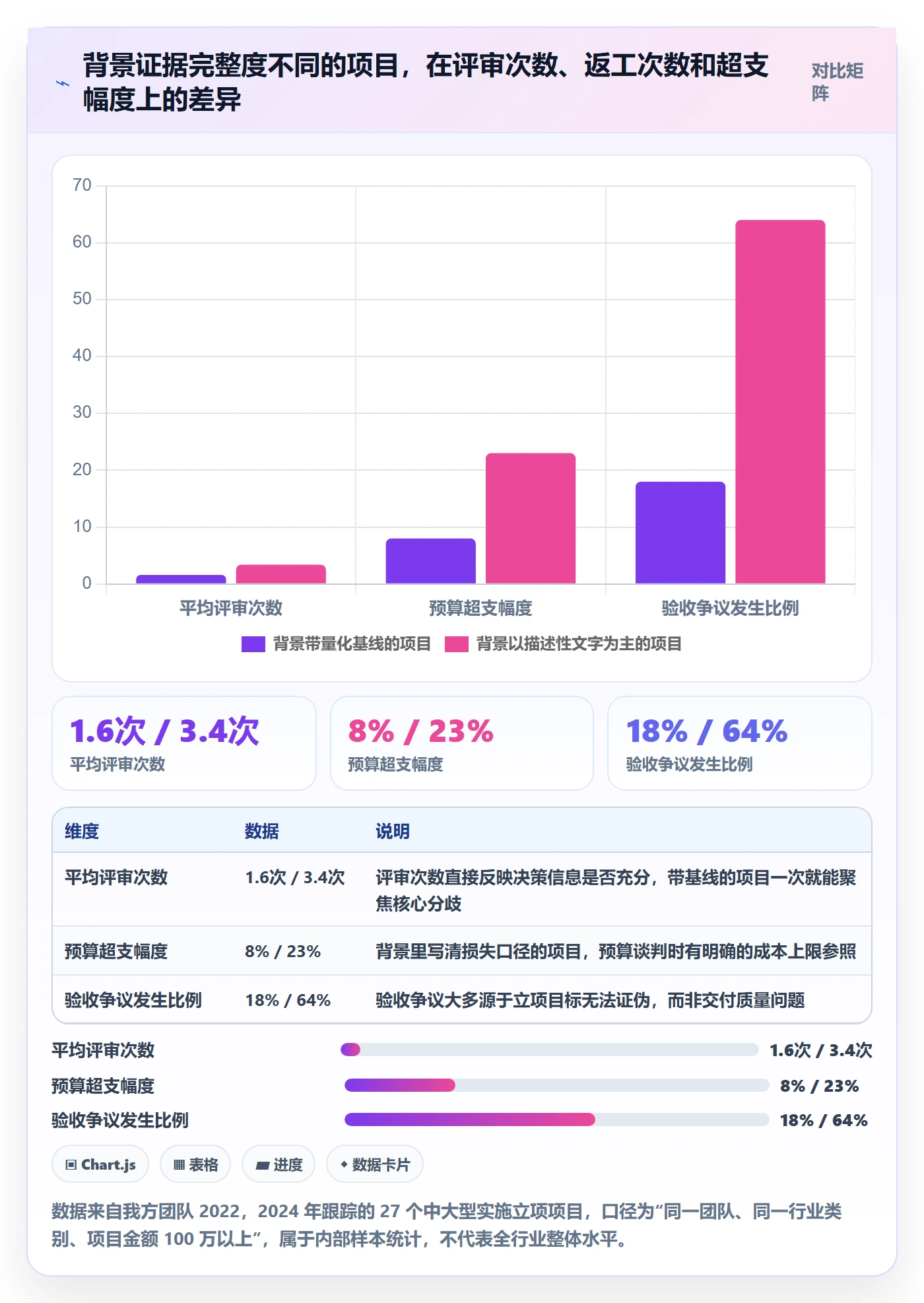

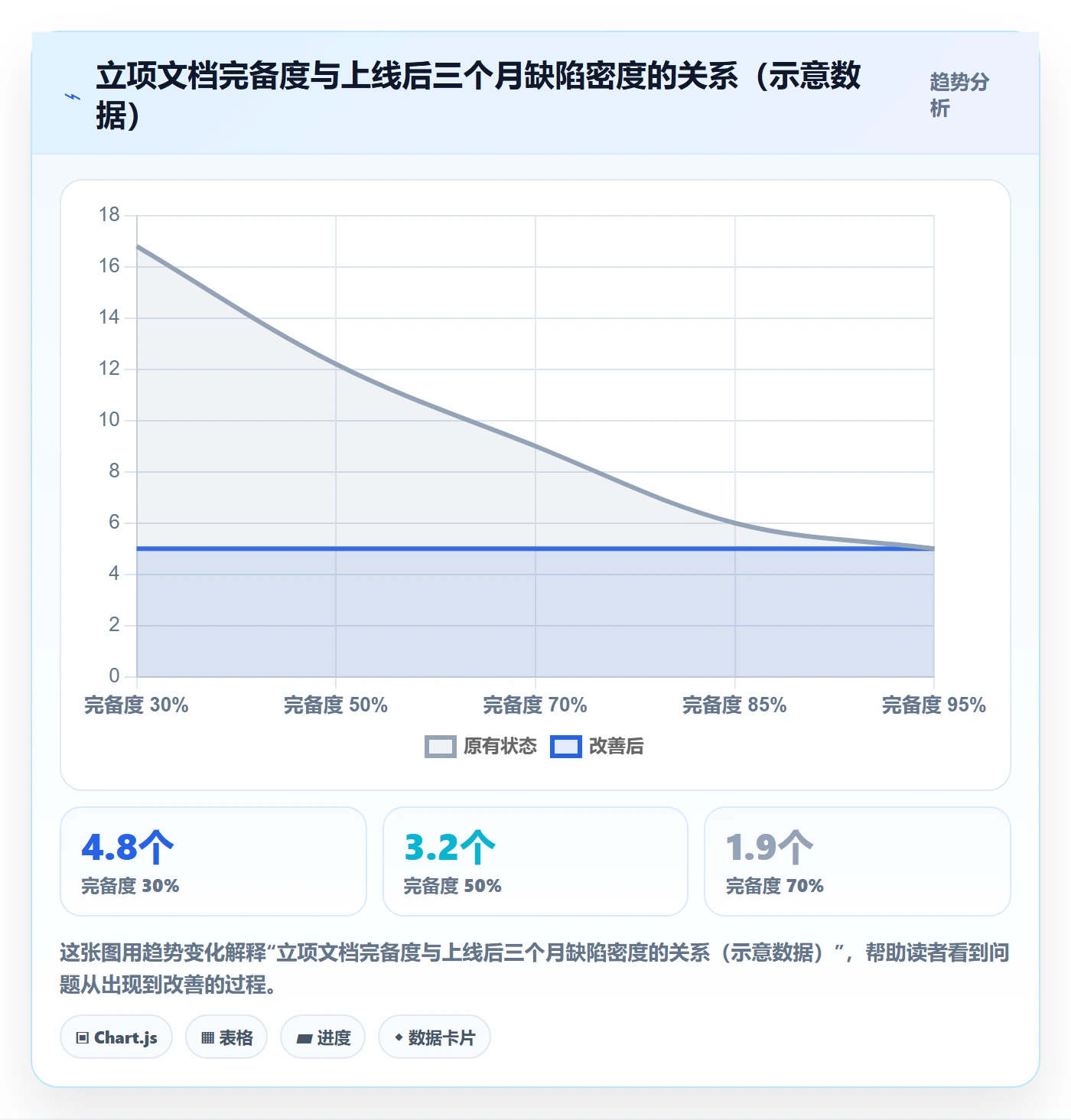

五、案例与数据观察:立项质量如何影响后期成本
1. 案例背景
去年我参与了一个中大型制造企业的供应链系统替换项目,客户方 IT 与业务人员合计超过 300 人,涉及采购、仓储、生产、财务四个域。项目分两期,一期预算约 420 万,计划工期 6 个月。
这个项目比较特殊的地方在于,团队在立项阶段投入了明显超出常规的精力:需求调研用了 3 周,数据摸底单独抽了 2 天做抽样分析,验收标准逐条与客户业务负责人确认并签字。整个立项阶段耗时 4 周,占计划工期的 15% 左右,比团队以往项目的平均立项周期长了将近一倍。
2. 我们做的一组内部对比观察

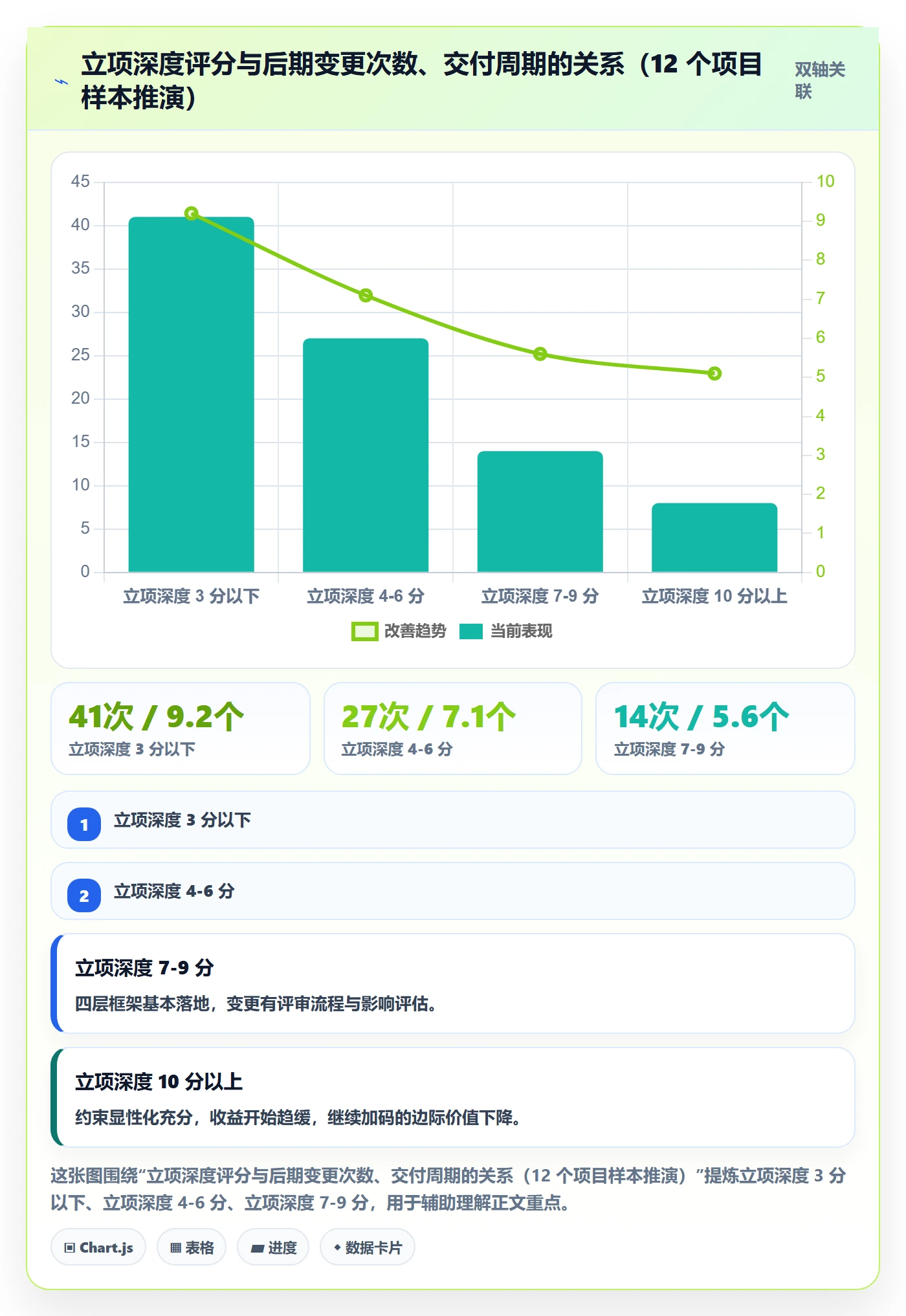

为了回答”立项多花的时间到底值不值”,我把团队近两年完成的 12 个项目按立项深度做了一个分组对比。立项深度用四个维度打分:范围基线完备度、验收标准可测度、外部依赖确认率、风险预案覆盖率,每项 0 到 3 分,满分 12 分。
| 立项深度分组 | 项目数 | 平均变更次数 | 平均交付周期 | 平均人力超支 |
|---|---|---|---|---|
| 3 分以下(薄立项) | 3 个 | 41 次 | 9.2 个月 | 48% |
| 4-6 分(基础立项) | 4 个 | 27 次 | 7.1 个月 | 26% |
| 7-9 分(规范立项) | 3 个 | 14 次 | 5.6 个月 | 11% |
| 10 分以上(深度立项) | 2 个 | 8 次 | 5.1 个月 | 6% |
这组数据是团队内部样本推演,样本量只有 12 个,不足以当作行业基准,但趋势非常清晰:立项深度从 3 分提升到 9 分,变更次数下降约 66%,交付周期缩短约 39%,人力超支从 48% 降到 11%。
更值得注意的是最后一组:从 7-9 分提升到 10 分以上,收益明显收窄。变更次数只从 14 次降到 8 次,交付周期只缩短 0.5 个月。这说明立项深度存在边际收益递减的拐点,超过某个临界点后,继续加码立项投入的性价比会快速下降。

3. 工具层面怎么把立项成果”固化”下来
立项文档写完,如果只是躺在共享盘里,三个月后基本没人会翻。要让立项成果真正发挥约束作用,需要把它变成项目管理系统里的结构化对象,让每一次任务、每一个需求都能追溯到立项基线。
我们团队在这个项目上使用的是 PingCode。它主要面向中大型企业及 100 人以上的组织,恰好匹配这类跨部门、多角色的实施场景。我们用它做了三件事。
(1)需求池与范围基线
把立项阶段确认的 61 条需求全部录入需求池,打上”一期基线”标签,并设置优先级与来源字段。客户在后续提出新需求时,先进入”待评估”状态,不直接进入迭代。这个动作的效果非常直接:新需求不再”混”进已有计划,而是先被显性地区分为”基线内”和”基线外”。
(2)里程碑与依赖关系
把外部依赖单独建成任务类型,指派给客户方责任人,并设置截止时间。第三方接口的联调窗口、客户关键用户的确认节点,都变成了系统里可以看到日期的条目。这比在 Excel 里列一行”待客户确认”要有效得多,因为它会自动出现在延期预警里。
(3)变更留痕
所有范围变更都通过系统发起,要求填写变更原因、影响工时、影响节点,并经过指定角色评审。三个月后回看,我们能清楚知道哪些变更来自客户组织调整,哪些来自我们自己的需求理解偏差。这种归因能力,是下一轮立项改进的直接输入。
补充一点部署层面的经验:这个客户属于制造业,对数据出域有明确限制,最终选择了私有化部署方案。如果团队后续要从既有工具迁移过来,平滑迁移能力也值得在选型时提前确认,否则迁移本身会变成一个新项目。
4. 数据观察的边界说明
需要诚实说明的是,上面这组对比数据来自单一团队的内部记录,样本量小且未做严格的变量控制。项目之间的行业、客户配合度、团队熟悉度都有差异,所以它更适合作为方向性参考,而不是精确的量化结论。
但有一点我有较强信心:立项阶段把”未验证的假设”变成”已登记的约束或风险”,这个动作的收益方向是稳定为正的。唯一需要拿捏的是投入程度,而不是做不做。

六、不同情况下的行动建议
1. 实施顾问:把”客户口头承诺”变成”书面确认”
实施顾问在立项阶段最核心的动作是访谈与记录。每一次访谈结束后,当天整理出结论清单,标注哪些是客户明确确认的、哪些是待确认的、哪些是客户内部还有分歧的,并回发给参会人确认。
这一步看起来繁琐,但它是整个立项阶段性价比最高的动作。我见过太多项目在验收阶段因为一句”我当时不是这个意思”陷入僵局,而这些僵局几乎都可以靠一份当天回发的访谈纪要避免。
2. 开发人员:把”技术风险”翻译成”业务影响”
开发在立项会上最容易犯的错误,是用技术语言表达风险。你说”这个接口没有幂等设计,重复调用会产生脏数据”,业务方听不懂;换成”如果网络抖动导致重试,客户会看到两笔重复订单,需要人工核销”,所有人立刻意识到问题的严重性。
这个翻译能力,是开发能否在立项阶段发挥影响力的关键。业务方不关心技术难度,他们关心的是这件事会带来什么后果、要花多少钱、耽误多少时间。
3. 测试人员:把”验收标准”写成可执行用例
测试人员在立项阶段最有价值的产出,是把验收标准提前写成可执行的测试用例草稿。不需要写完整,但至少要有主流程、关键异常分支和数据校验规则。
这个动作有一个额外好处:它能在立项阶段就暴露验收标准的模糊之处。当你试图为”系统稳定好用”写一条测试用例时,你会立刻发现这句话无法落地,进而推动团队把它拆解成可测的条目。
4. 数据与集成角色:把”数据现状”量化
负责数据和集成的成员,在立项阶段必须完成一次抽样摸底。具体做法是从源系统中随机抽取 300 到 500 条记录,检查字段完整率、主数据重复率、历史口径一致性和异常值比例。
这个动作通常只需要一到两天,但得出的数据能直接支撑工作量估算。“源数据脏数据率约 18%”比”数据质量比较差”有用一百倍,因为它可以被换算成清洗工时和返工概率。

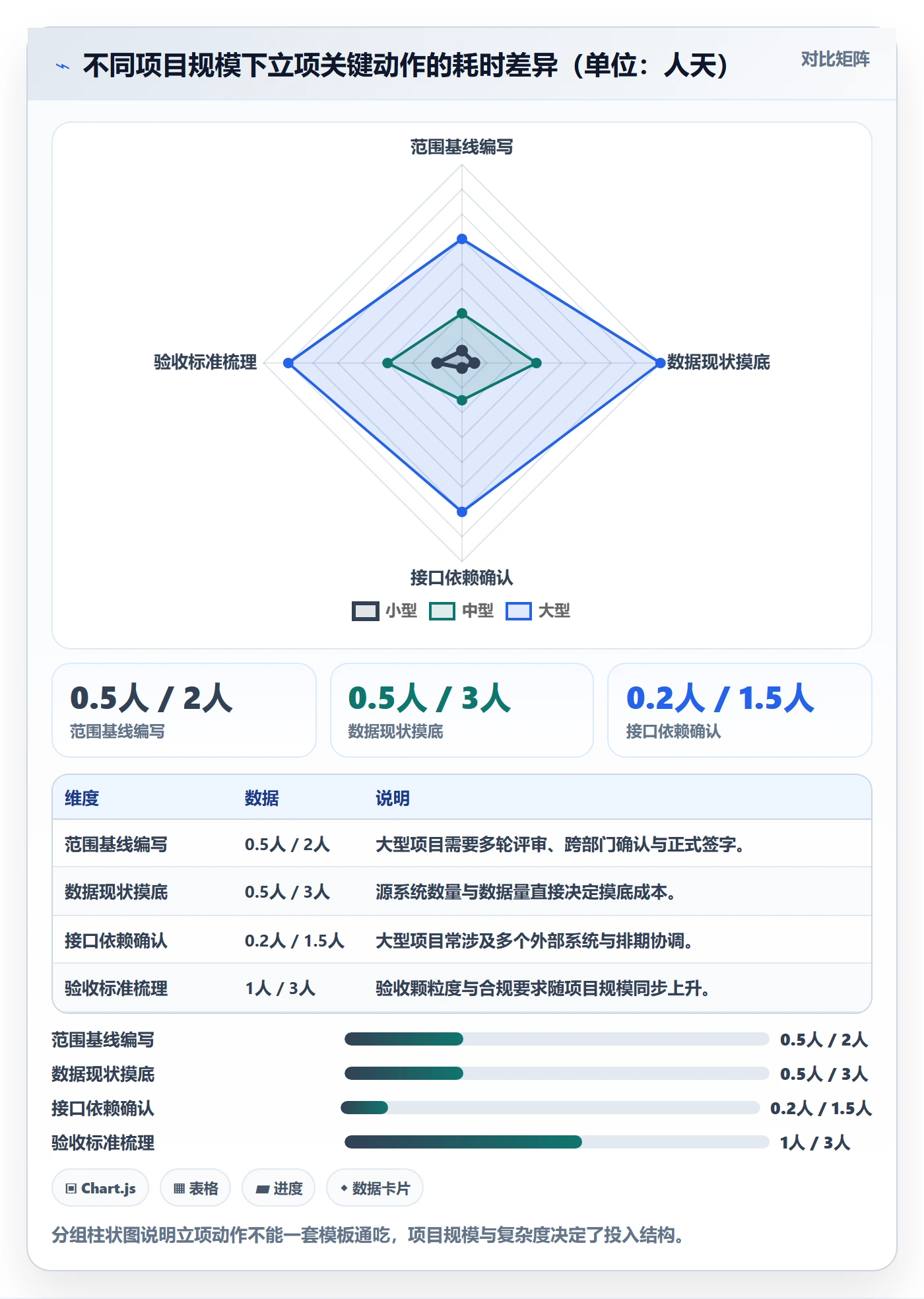

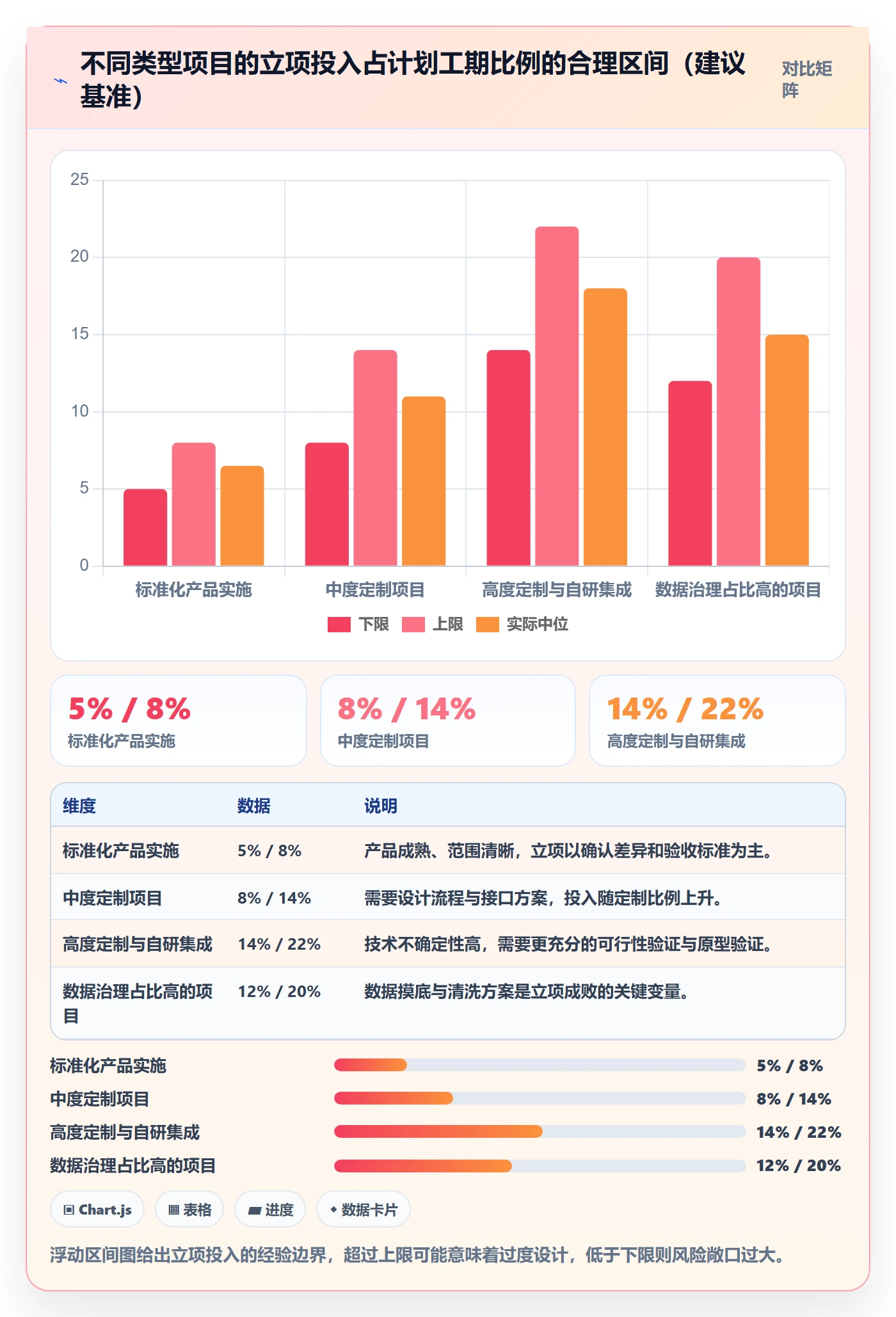

5. 按项目规模调整立项动作
| 项目规模 | 立项周期建议 | 必须完成的核心动作 | 可以简化的部分 |
|---|---|---|---|
| 小型(< 50 万,1-2 个月) | 3-5 个工作日 | 功能清单确认、验收标准确认、上线时间窗确认 | 完整风险预案、正式的范围基线评审 |
| 中型(50-200 万,3-6 个月) | 2-3 周 | 四层框架完整落地、数据抽样摸底、依赖登记 | 逐条需求的双向签字确认 |
| 大型(> 200 万,6 个月以上) | 4-6 周 | 四层框架 + 分域范围基线 + 变更管理机制 + 数据治理方案 | 无,所有环节都不可跳过 |
6. 按交付模式调整重点
标准产品实施类项目,立项重点在差异分析,把客户需求与产品标准功能的差异逐条列出,明确哪些靠配置解决、哪些需要二次开发。这类项目的风险主要来自”以为能配置、实际要开发”的误判。
定制开发类项目,立项重点在技术可行性与架构约束。需要在立项阶段完成关键技术验证,哪怕只是一个最小可运行的原型,也比纸面论证可靠得多。我见过太多定制项目在开发到一半才发现某个核心场景技术上走不通。
数据治理占比高的项目,立项重点在数据摸底与清洗方案。这类项目的成败往往不取决于功能做得多好,而取决于数据质量能不能达到可用标准。

七、不同情况下的取舍
1. 立项深度 vs 启动速度
这是最常被拿出来争论的一对矛盾。销售和客户都希望尽快启动,团队则倾向于多花时间做扎实。我的判断依据是项目的不可逆程度:如果核心方案一旦确定就很难更改,那就值得多花时间;如果是可以先做原型再迭代的场景,快速启动反而更优。
一个实用的判断标准:如果项目里有超过三个”一旦做错就要推倒重来”的决策点,立项深度应该优先。典型的高不可逆决策包括架构选型、数据模型设计、主数据编码规则、核心流程重构。
2. 文档完备 vs 迭代灵活
文档写得太重,会导致立项周期冗长、团队疲惫、文档写完就没人看。写得太轻,又会在交付阶段失去参照物。我倾向于把文档分成两类区别对待。
约束类文档,范围边界、验收标准、外部依赖、冻结窗口,必须完整且冻结。过程类文档,调研记录、访谈纪要、方案草稿,可以轻量化,甚至允许在迭代中持续更新。
3. 全员参与 vs 决策效率
让所有成员深度参与立项,能最大程度收集约束信息,但会拖慢决策。我的经验做法是分层参与:范围边界和验收标准需要全员参与,技术方案和内部排期可以由核心小组决策后再同步。
关键在于区分”需要被倾听”和”需要被决策”。成员对范围的判断必须被倾听,因为这直接影响他们的后续工作;但具体的技术选型不必全员投票,那样只会让决策变成妥协产物。
4. 一个可参考的取舍决策表
| 取舍维度 | 倾向前者的信号 | 倾向后者的信号 | 我的默认选择 |
|---|---|---|---|
| 立项深度 vs 启动速度 | 存在多个高不可逆决策点 | 可用原型快速验证、方案可迭代 | 先做关键点验证,再全量启动 |
| 文档完备 vs 迭代灵活 | 涉及多方签字与合规审计 | 客户内部决策链短、信任度高 | 约束类完整,过程类轻量 |
| 全员参与 vs 决策效率 | 跨部门协作复杂、角色多 | 团队规模小、职责清晰 | 范围全员参与,方案小组决策 |
| 拒绝超范围需求 vs 维护客户关系 | 需求会显著影响核心节点 | 需求小且可在缓冲期内消化 | 先记录、评估影响、再决定 |
5. 我的默认取舍原则
如果只能给一条原则,我会说:在不可逆的地方慢下来,在可逆的地方快起来。实施项目的痛苦大多来自在可逆的地方反复纠结(比如界面文案、报表样式),而在不可逆的地方草率决定(比如数据模型、集成架构、范围基线)。
成员在立项阶段最重要的判断力,就是识别出哪些决策属于不可逆类别,然后在那些点上坚持把话说清楚。

八、总结:把立项当成一次”约束生产”,而不是一次”信息接收”
回到最开始的问题:项目成员在立项从 0 到 1 的阶段到底该怎么做。我的答案可以浓缩成一句话,你不是来接收任务的,你是来生产约束的。
任务清单告诉你做什么,约束条件告诉你这件事能不能做、要付出什么代价、做到什么程度算完成。前者由项目经理给,后者只能由成员自己挖出来。实施项目里 60% 以上的后期返工,根源都在于立项阶段少挖了那几铲子。
这篇文章有三个可能和主流说法不太一样的观点,值得再强调一次。
第一,立项阶段成员的价值高于执行阶段。因为这是唯一一个修改范围成本接近于零的窗口,错过了就要付出十倍代价。
第二,立项文档里”不做什么”比”做什么”更重要。没有排除项的范围说明,在变更管理中几乎没有约束力。
第三,立项深度存在边际收益递减的拐点。大约在四层框架完整落地之后,继续加码的性价比会快速下降,此时应该把精力转向交付执行,而不是继续完善文档。
如果你现在正好在一个项目的立项阶段,下面这五件事可以在本周内做完,它们不需要任何额外授权,也不需要等谁批准:
- 列出你手上所有”应该没问题”的假设,逐条标记为”已确认”或”待确认”。
- 从源系统随机抽 300 条数据,统计字段完整率与主数据重复率,形成一页纸的摸底结论。
- 找出三条你判断”按现在的方案做不了”或”工期明显不够”的内容,写成书面说明发到项目群。
- 把验收标准里所有形容词(好用、稳定、快、方便)圈出来,每条后面写一个可测量的定义。
- 确认一条你认为最关键的外部依赖,直接联系责任人拿到明确时间承诺。
这五件事加起来大约需要两到三天,但它们能帮你避开的大部分麻烦,可能需要用两个月来收拾。
最后一句:立项阶段最难的不是写出漂亮文档,而是在会议室里开口说出那句”这里可能有问题”。勇气加上清单,比任何方法论都管用。
常见问题解答(FAQ)
1. 项目立项第一周,实施团队的成员具体要做什么?
我刚被拉进一个实施项目,领导只说“先熟悉一下”,但没人告诉我该交什么、什么时候交。看着项目经理一直在忙,我又怕自己插不上手,到底第一周该优先干哪几件事?
我给自己的团队定过一个“第一周三件套”。一是把项目边界读一遍,并写下三句话:客户要解决的业务问题、本期必须上线的范围、明确不做的事,写不出来就说明立项材料没读透,直接去问项目经理。
二是列干系人清单,至少标注角色、决策权(拍板/影响/执行)、沟通频次三列,通常 8 到 15 人,超过 20 人说明你还没聚焦。三是产出自己岗位的开工清单,比如实施顾问是“环境地址+账号+基础数据模板+调研提纲”,开发是“接口清单+联调环境+代码库权限”。
判断标准很朴素:第一周末你能用 10 分钟跟客户方接口人讲清我们要做什么、下周需要他配合什么,就算过关。别急着做计划,先做信息闭环。
2. 立项文档要写到什么颗粒度才算合格?写太细浪费时间,写太粗后面全是坑。
我们上次立项就写了两页 PPT,结果做到一半客户说“这不是我要的”。这次领导又要求文档必须写全,我担心写完两周过去需求又变了。到底哪些必须写死、哪些可以先粗后细?
我的口径是“三个写死、三个可以粗”。写死的是:验收标准,具体到哪张单据、哪个报表、哪类角色能用;范围边界,明确列出本期不做的功能和二期候选,我一般要求“不做清单”不少于 5 条;里程碑与验收/付款节点的对应关系,这直接关系到回款。
可以粗的是:字段级界面原型、接口报文格式、非核心报表样式,这些放到需求确认阶段再细化。文档形态我倾向一份主线文档加一张范围矩阵表,主线不超过 15 页,范围矩阵按模块列“必须/应该/可选/不做”四档。
判断是否合格有个土办法:把文档给一个没参加启动会的同事看,他能不能说出本期上线后客户能用它干什么,说不出来就是没写清。
3. 实施过程中客户需求不断加,作为项目成员我该怎么处理?
我遇到过客户方业务老师在调研会上说“顺便再加个导出”,我当场答应了,结果开发说做不了、工期要多两周。后来我才知道这种事不该我一个人扛。有没有一套不撕破脸又能守住范围的做法?
原则是“不拒绝、不承诺、走流程”。现场只回应“我记下来,回去评估影响再答复”,会后当天写进需求登记表,至少包含提出人、提出日期、业务场景、预估工作量、影响范围(工期/成本/其他模块)、结论(本期做/挪到二期/不做)。然后按阈值分流:影响工期 3 人日以内的,项目经理可以决定;
超过 3 人日或触及已确认范围的,必须走变更,由客户方项目负责人书面确认,我一般要求邮件或平台上的变更单二选一,口头确认一律不算。跟客户沟通时给选择题而不是判断题:“这个可以做,方案A是本期砍掉X功能换它,方案B是延期一周,你选哪个”,通常对方自己就会降温。核心是让范围的每一次扩大都有代价可见。
4. 项目排期怎么做?工期估算总是拍脑袋,最后延期谁背锅?
我第一次排期是按“每个功能 2 天”硬乘出来的,结果第三周就崩了。现在领导让我重新排,我怕又估不准。有没有一套能让人信服的估算和跟踪办法?
我现在的做法是三步。第一步先拆到 3 人日以内的工作包,拆不下来就是没想清楚。第二步用三点估算,乐观、最可能、悲观分别取值,按(乐观+4×最可能+悲观)÷6 算期望值,比如一个功能是 2/4/9,期望约 4.5 人日;同时把悲观值当承诺值上报,管理层的预期就不会被乐观值锚定。
第三步留缓冲,整体预留 15% 到 20%,并且缓冲放在项目级而不是每个任务里,由项目经理统一调度,任务级留缓冲的结果一定是每人都用完。跟踪上别只看百分比,看两个指标:里程碑是否按期通过,以及“已完成但未验收”的堆积量,堆积量持续上涨通常意味着质量问题会在后期集中爆发。
工具层面用什么不重要,重要的是任务、工时、变更、风险四类数据在一个地方留痕,我们用某项目管理平台把需求、任务、缺陷串起来,好处是变更影响面一眼能查。
文章包含AI辅助创作:项目成员怎么做?实施团队入门指南:项目立项从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280252
读者评论
做实施五年,硬约束这块太有共鸣了。但想补一点:写进立项文档只是第一步,我们团队之前也把接口排期、关键用户时间写进去了,结果没人跟进,到开发阶段还是同一个坑。后来改成把硬约束单独拉一张表,标注责任人和确认时间,每周过一遍,才真正有用。文档本身不解决问题,跟踪机制才解决。
从开发角度看,文章里"每投入1人天澄清可抵消33人天返工"这类数字我持保留态度,测算口径没交代清楚,不同项目差异很大。实际更常见的是,立项阶段问清楚了,中途客户换了对接人或换了分管领导,前面的确认全部作废。这种情况下前置投入的收益会被大幅稀释,指望靠立项一次说清不太现实。
关于"立项阶段拒绝一条需求成本几乎为零",我不同意。我们有个项目就是销售为了签单口头答应了一个报表定制,立项时如果硬要写"不做",客户直接投诉到对方副总,最后还是得做。成员能不能把风险显性化,很多时候不取决于流程,取决于这个项目在客户那边的政治权重,这个变量文章里基本没提。
