去年年底我旁听一场研发立项评审,材料第一页用 900 字讲了行业数字化转型趋势,第二页才开始讲项目本身。评审组的第一句话是:“你们说的响应慢,慢到什么程度?谁受影响?一个月损失多少?”项目经理答不上来,会议延后两周。
这不是个案。我手上整理过 47 份研发类立项材料,其中 31 份的背景段写的是趋势与愿景,只有 9 份给出了可核验的基线数据,能同时给出基线、差距和不立项代价的只有 4 份。
这篇文章要讲的事情很具体:把“项目背景”从一段文字,变成一条由研发数据支撑的证据链,取哪些数、用什么口径、怎么算差距、怎么落到纸上,以及在不同团队规模下该怎么取舍。
一、先给结论:项目背景是证据链,不是背景介绍
大部分人对项目背景的理解是“交代一下来龙去脉”,所以写成了行业分析加公司战略。但立项评审不是阅读理解的考场,它是一场资源分配的决策会,背景段的唯一职责是提供决策依据。
1. 项目背景真正要回答的是四个决策问题
我在内部复盘过几十场评审会,评审组的问题几乎都能归到这四类上。它们不是并列关系,而是层层递进,前一问没答好,后一问根本不会被问出来。
- 为什么做:存在什么可量化的问题或机会,它的规模有多大。
- 为什么现在:为什么不是去年做,也不是明年做,时间窗口由什么触发。
- 为什么是我们:现有团队、架构、数据基础为什么足以承接,缺什么、补多久。
- 不做会怎样:不立项的代价是什么,一年后回头看会损失什么。
第三问和第四问最容易被跳过,但它们恰恰是决定项目能否过会的关键。第一、二问决定“值不值得”,第三、四问决定“给不给你做”和“排到第几位”。
2. 研发团队手里的数据,在背景段有三种完全不同的用途
很多研发同学觉得“数据是给管理层看的报表”,跟自己写背景没关系。实际上研发团队掌握的数据最容易量化,也最难被质疑,因为它们来自系统而非人工填报。
我在实际写作中会把数据按用途分成三类,这个分类法比按数据来源分类有用得多:
- 基线类:证明现状是多少。例如需求交付周期 P90 为 34 天、变更失败率 14.2%、月均线上故障 6 次。
- 差距类:证明现状与目标之间的距离。例如目标 P90 为 15 天,差距 19 天,折算为每月约 140 个需求被延迟。
- 可行性类:证明我们做得成。例如已有 82% 的仓库接入流水线、团队有 3 人具备相关经验、历史类似项目 2 个均按期交付。
第四类“约束类”也常被需要:预算上限、人力上限、合规期限,这些不是用来证明项目好,而是用来限定方案边界,避免评审时被追问“能不能砍一半做”。
3. 一个可执行的检验标准:形容词替换测试
我给自己定了一条很笨但有效的规则:把背景段里所有的形容词和副词圈出来,逐个替换成数字,如果换不掉,说明这句话在替情绪找理由,而不是替决策找依据。
举两个我实际改过的例子。“系统性能较差”改成“订单查询接口 P95 从 1.2 秒劣化到 4.8 秒,日均触发超时告警 37 次”。“研发效率不高”改成“人均月交付需求 2.1 个,其中等待测试的时间占交付周期 46%”。
第二句之所以比第一句强,是因为它把矛头指向了一个具体环节,而具体环节意味着可以被改进方案直接命中。评审组看到这种句子,追问会从“你凭什么这么说”变成“你打算怎么改”,讨论质量立刻不一样。

二、真实场景:三类项目背景,和它们在评审现场的翻车方式
抽象地讲原则意义不大,我把三类最常见的研发立项场景摊开讲,它们的驱动力不同,缺证据的位置也完全不同。
1. 场景 A:业务方一句“竞品上线了”,撑不起一个立项
这类背景最常见的写法是:行业趋势、竞品动作、我方差距、建议立项。结构没问题,问题在于“我方差距”那一段通常是形容词。
我亲历的一次翻车是这样的:材料写“我们的下单流程比竞品多 3 步,用户体验明显落后”。评审追问“3 步带来多少转化损失”,材料答“预计影响较大”。评审当场调出数据看板,发现近 90 天下单转化率只波动了 0.4 个百分点,且与流程步骤数没有明显相关。
项目被要求重新论证,最终改成“结算页在弱网环境下失败率 3.7%,高于其他页面 2.9 个百分点”,一个更小、更准、也更容易过会的立项。差异就来自把“体验落后”换成了“失败率高”。
2. 场景 B:研发自驱的技改立项,最容易写不出业务价值
技术债治理、架构升级、测试体系重构这类项目,问题从来不是“该不该做”,而是“怎么证明值得现在做”。我见过最多的情况是背景段写满“耦合严重、维护成本高、扩展性差”,评审看完只回一句“先放着”。
可行的方法是做一次翻译:把技术指标换成人力和时间。比如“订单模块耦合严重”这句话,翻译成“近 6 个月该模块相关需求平均返工 1.8 次,占团队 22% 的开发工时,累计 410 人时”。
410 人时这个数字一出来,讨论性质就变了。评审组会开始计算“投入 300 人时重构,多久回本”,而不是讨论“架构美不美”。技术项目要过会,必须自己先把技术语言翻译成资源语言。
3. 场景 C:合规与安全类立项,背景最好写也最容易写偏
这类项目有外部依据,比如等保要求、数据出境规定、客户审计条款,写起来最轻松。但也最容易写偏,因为很多材料把“法规要求”直接当成“项目背景”,剩下的全是改造清单。
我见过一份材料通篇在列要改哪些系统,唯独没说清楚改造影响面有多大、停机窗口怎么安排、有多少业务会受影响。结果评审组反而担心风险,要求先做小范围试点。
合规类项目真正需要在背景里补的是改造影响面数据:涉及多少个系统、多少张表、多少条对外接口、预计停机时长、受影响业务峰值时段。这些数据决定了项目是“按计划推进”还是“边改边爆雷”。
4. 三类场景的共性:缺的从来不是理由,是基线
把这三类场景放一起看,会发现一个共同点:写材料的人从来不缺“为什么要做”的理由,缺的是“现状到底是什么样”的基线。
理由可以靠逻辑推演,基线只能靠数据采集。而采集恰恰是写背景段里最花时间、也最容易被省略的一步。省略它,代价会在评审会上以追问和返工的形式还回来。

三、拆解误区:研发团队做背景分析时最容易掉的六个坑

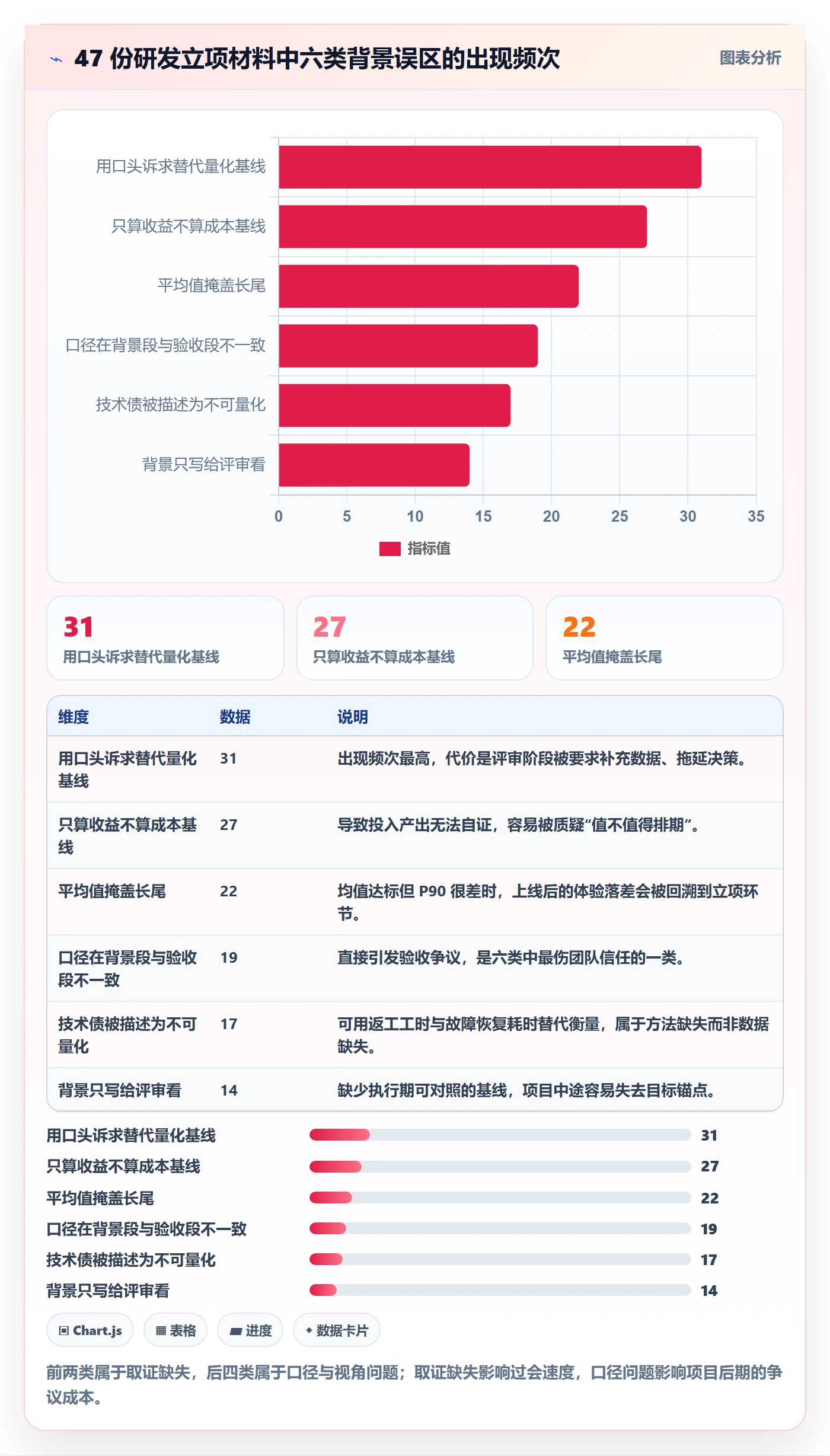

我在整理那 47 份材料时做过一次误区标注,发现高频问题高度集中,而且几乎都不是“写得好不好”的问题,而是“取证做得对不对”的问题。
1. 把业务方的口头诉求当成数据
“业务方说这个功能很急”“用户反馈很强烈”,这类表述在背景段里出现频率极高。口头诉求的问题是既无法证伪,也无法排序。
正确的做法是把诉求转成可核验的形态:谁提的、涉及多少用户或订单、发生在什么场景、如果不做会有什么可观测的后果。转不动,说明这个诉求可能只是个别人的偏好。
2. 只算收益,不算成本基线与机会成本
很多背景段会写“上线后预计提升转化率 3 个百分点”,但不写当前转化率是多少、提升到 3 个百分点需要投入多少人月、这些人力原本在做什么。
没有成本基线,任何收益数字都是无根的。我见过最典型的一份材料,写“预计节省 5000 人时/年”,评审追问“现在这些工时花在哪”,答不上来。节省的前提是先存在,说不清现状就不可能说清节省。
3. 用平均值抹平长尾
平均交付周期 12 天,听起来不错。但如果是 P50 是 5 天、P90 是 34 天,说明团队在长尾上消耗了大量精力,而这恰恰是立项最该解决的痛点。
我在研发数据里几乎不看平均值,只看 P50、P90 和分布形状。平均值会让两类完全不同的问题看起来一样:一类是整体慢,一类是少数极端任务拖累全局。这两类的解法完全不同。
4. 数据口径在背景段与验收段之间漂移
背景段写“交付周期”,验收时改叫“开发周期”;背景段统计的是需求类型,验收时算的是任务数量。这种漂移会直接导致验收争议,也最伤团队信誉。

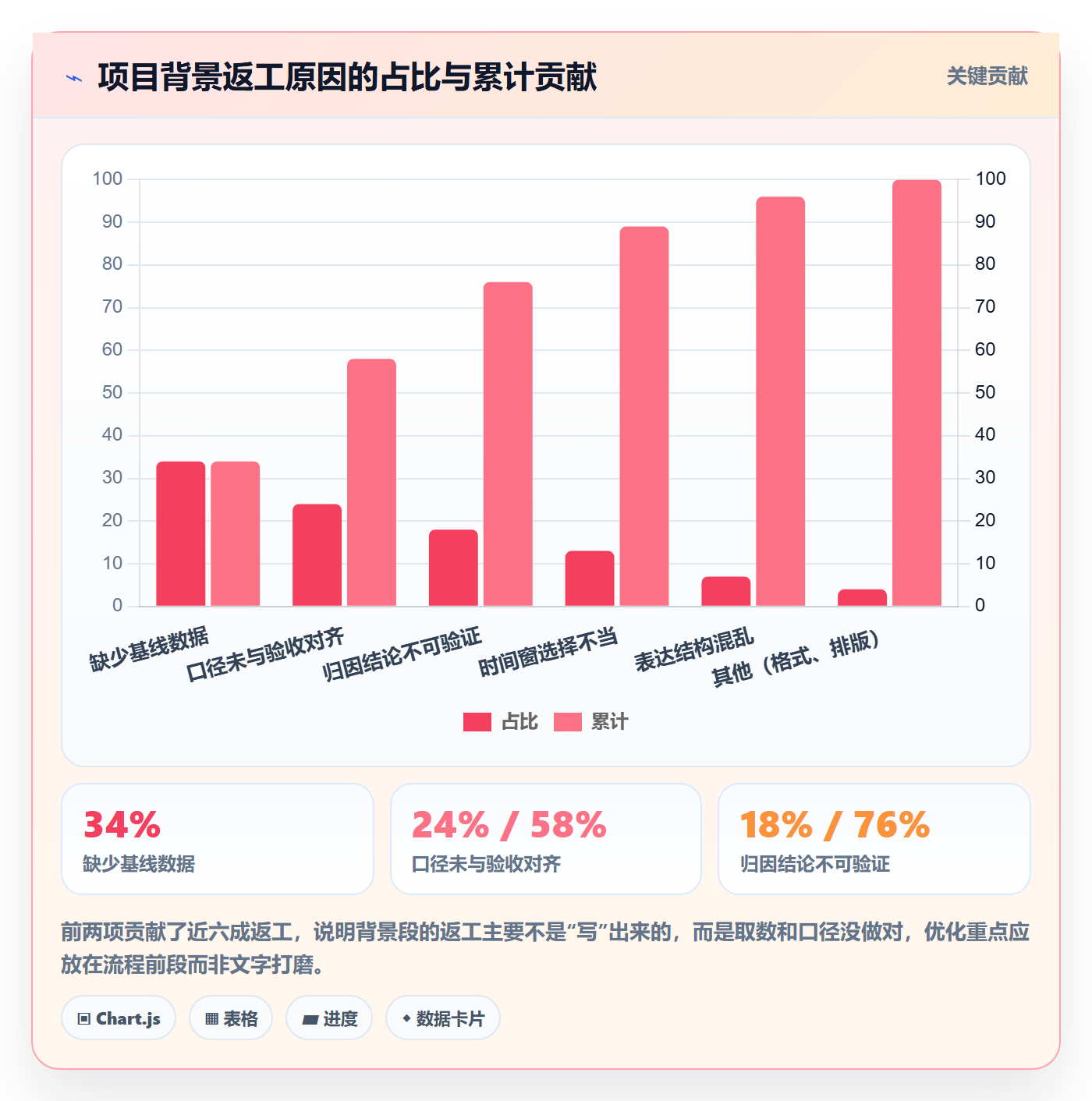

我的做法是在背景段里就把每个指标的定义、时间窗、排除项、数据来源一并写清楚,形成一份口径清单,作为立项材料的附件。这份清单后来往往比背景段本身更常被引用。
5. 把技术债当成“不可量化”的挡箭牌
“技术债没法量化”是我听到最多的一句话。其实可以用替代指标:返工工时、故障恢复耗时、发布前置时间、新人上手周期、临时方案数量。
这些指标都不完美,但足以支撑一次立项决策。追求完美的量化指标而放弃可用的替代指标,本质上是把不确定性留给了评审会,而不是留在团队内部消化。
6. 背景写给评审看,而不是写给执行看
这是最隐蔽的一个坑。材料过会了,半年后团队回头看背景段,发现里面没有任何可以在执行期对照的基线,于是项目目标只能靠记忆和口头传达。
背景段应该同时服务两个读者:立项时的评审组,和执行时的团队。前者需要说服力,后者需要锚点。判断标准很简单,如果把背景段单独发给执行团队,他们能不能看出“我们现在在哪,要去哪”。

四、专业判断逻辑:从研发数据到立项背景的五层推导

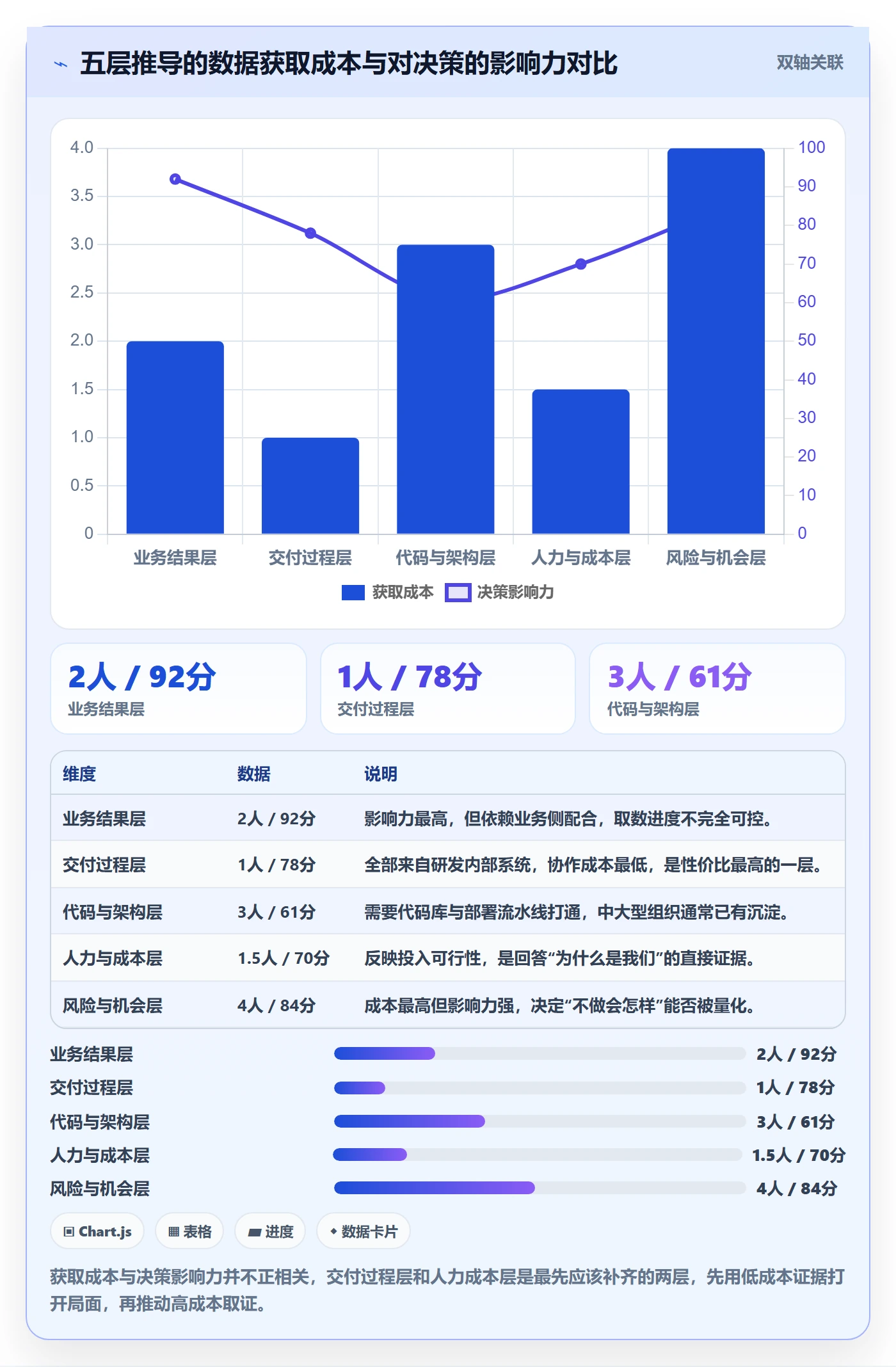

说完误区,讲我自己的推导方法。它不是从“写”开始的,而是从“从哪一层取数”开始的。我把它拆成五层,每层的证据强度、获取成本和适用场景都不一样。
1. 第一层:业务结果层,决定这件事值不值得做
业务结果层回答的是“损失了多少钱或多少用户”。常见指标包括转化率、订单成功率、客单价、留存、客诉量、退款率。这一层证据影响力最大,但研发团队通常不直接掌握,需要业务侧配合。
我在这一层有个经验:不要向业务方要“全部数据”,而是给一个具体场景和一个时间窗。比如“过去 90 天,iOS 端结算页在支付失败后的重试转化率”,比“给我结算相关数据”拿到结果的概率高得多。
2. 第二层:交付过程层,性价比最高的一层
交付过程层的数据全部在研发内部:需求吞吐量、交付周期、评审等待时间、测试返工轮次、发布频率。这一层获取成本最低,而且是评审最认可的证据类型,因为它来自系统流水。
我通常从这里开始取数,因为它几乎没有协作成本。很多时候第一层数据要等两周,第二层当天就能拿到,先用第二层的发现去说服业务方配合,效率更高。
3. 第三层:代码与架构层,证明可行性
代码与架构层包括变更失败率、代码重复度、模块依赖数、单次构建时长、测试覆盖率、缺陷密度。这一层的作用不是证明问题严重,而是证明改造是否可行、代价多大。
在中大型组织里,这一层通常已有平台沉淀,取数并不难。它的价值在于把“要不要重构”的讨论从主观判断变成范围评估。
4. 第四层:人力与成本层,回答“为什么是我们”
这一层包括当前投入结构、人均产出、外包与自有比例、关键角色缺口、机会成本。它直接回答第三问:为什么是这个团队、这个时间点、这个规模。
我在写背景段时,会用这一层数据说明“如果不立项,这些人力会继续消耗在哪里”,这比单纯说“我们缺人”有说服力得多。
5. 第五层:风险与机会层,回答“不做会怎样”
这一层最难取数,但影响力很强。包括故障风险敞口、合规期限、客户合同条款、竞品时间窗、技术栈生命周期。它的取数成本高,因为往往需要跨部门确认。
我的建议是至少给出一个可量化的风险敞口。哪怕是一个区间估计,比如“按近 12 个月平均故障时长推算,不做改造的年化损失在 180 至 260 人时之间”,也比“存在较大风险”有用得多。

五、操作步骤:从取数到成文的七步法
下面是我实际在用的流程,按顺序走完大约需要 3 到 8 人天,取决于组织的数据基础。步骤顺序不能乱,因为每一步的输入都来自上一步的输出。
1. 第一步:先写决策问题清单,再去找数
绝大多数人的做法是先拉一堆数据,再想怎么组织成背景段,结果数据很多但论证无力。正确顺序是先列出评审组可能问的 8 到 12 个问题,再倒推需要哪些数据。
我会把问题写成一句话形式,例如“这个项目如果只做一半,先做哪一半”“如果预算砍 40%,砍掉什么”。能回答这类问题,说明背景段的证据是有层次的,而不是一堆并列的数字。
2. 第二步:锁定口径与时间窗
同一个指标在不同口径下可以差出几倍。时间窗至少要覆盖一个完整业务周期,我通常用滚动 90 天,季节性明显的业务用同比 12 个月。
这一步的产出是一份指标定义清单,写清楚定义、时间窗、排除项、数据来源、负责人。这份清单会在验收阶段被反复使用。
3. 第三步:采集四类数据
采集时按业务、交付、工程、成本四类并行推进,不要串行等待。业务数据需要业务方配合,通常最慢,所以先发起请求;其余三类在研发内部,可以边等边做。
采集阶段的常见问题是数据源不统一。我一般会先跑一个分位数查询,确认数据质量,再决定是否纳入背景段。
-- 需求交付周期分位数:按团队、按季度,用于判断是否存在长尾问题
WITH cycle AS (
SELECT
team_id,
DATE_TRUNC('quarter', finished_at) AS quarter,
PERCENTILE_CONT(0.5) WITHIN GROUP (ORDER BY finished_at - started_at) AS p50,
PERCENTILE_CONT(0.9) WITHIN GROUP (ORDER BY finished_at - started_at) AS p90,
COUNT(*) AS item_count
FROM work_items
WHERE type = 'story'
AND status = 'done'
AND finished_at >= '2024-01-01'
GROUP BY 1, 2
)
SELECT *
FROM cycle
ORDER BY team_id, quarter;
这段查询的价值在于同时给出 P50 和 P90。如果两者差距在 3 倍以上,背景段就应该重点讲长尾,而不是讲平均效率。
4. 第四步:做差距分析
差距分析是背景段的核心。做法是把“现状值”和“目标值”并排放,中间用一句话说明差距带来的后果。注意目标值要有来源,不能自己拍。
目标值一般来自三个地方:行业基线、内部历史最好水平、业务方承诺的目标。三者优先级依次是内部历史最好水平、业务方承诺、行业基线,因为前两个更容易被组织内部接受。
5. 第五步:归因,区分结构性与波动性
这一步最容易偷懒。看到交付周期变长,就写“团队效率下降”,这是归因缺失。正确做法是把变化拆成结构性因素和波动性因素。
结构性因素包括需求复杂度上升、人员结构变动、架构瓶颈。波动性因素包括大促、临时插单、节假日。区分方法很简单:看趋势线是否持续单调,以及是否在特定时间点阶跃。
我通常会把归因写成一句话结论加两个支撑数据,例如“周期变长主要由测试环节等待造成,测试阶段占交付周期比例从 32% 升到 46%,同期测试人力未变”。
6. 第六步:写背景段,结论前置、证据分层
结构上我坚持“一段结论 + 三层证据”。结论放在最前面,用一句话说清问题规模和差距;三层证据依次是基线、成本、可行性,每层不超过三行。
下面是我常用的背景段骨架,写成结构化形式是为了便于检查缺项:
[结论] 当前 {业务指标} 为 {数值},距 {目标值} 差 {差距},主因是 {结构性归因}。
[基线] 过去 {时间窗} 的 {指标} 趋势:{数值序列},P90 为 {数值}。
[成本] 该差距每月消耗 {人力/工时/资金},折算年化 {数值}。
[可行性] 已有 {平台/数据/人员} 基础,预计 {周期} 内可达成 {目标值}。
[不做的代价] {可量化的风险敞口或机会损失}。
这个骨架的好处是缺哪一项一眼可见。我见过太多材料,读了半天其实只有第一行和最后一行,中间三层全是形容词。
7. 第七步:预埋验收指标,让背景可回溯
最后一步是把背景段里的关键指标,直接写进项目的验收标准。背景段说“P90 从 34 天降到 19 天”,验收标准里就应该有这一条,口径完全一致。
这一步能让背景段从一次性文档变成可追溯的资产。项目结束时对照检查,团队也会更认真地对待背景里的每一个数字。
为了让口径在半年后仍然可查,我会把每个关键指标写成结构化定义,和立项材料一起归档:
{
"metric": "change_failure_rate",
"definition": "统计周期内导致线上回滚或紧急热修的生产变更数 / 同期生产变更总数",
"window": "滚动 90 天",
"excludes": ["配置项微调", "纯文案变更"],
"source": "发布系统 + 告警系统",
"owner": "研发效能组"
}

六、案例与数据观察:一次 400 人研发组织的背景重构

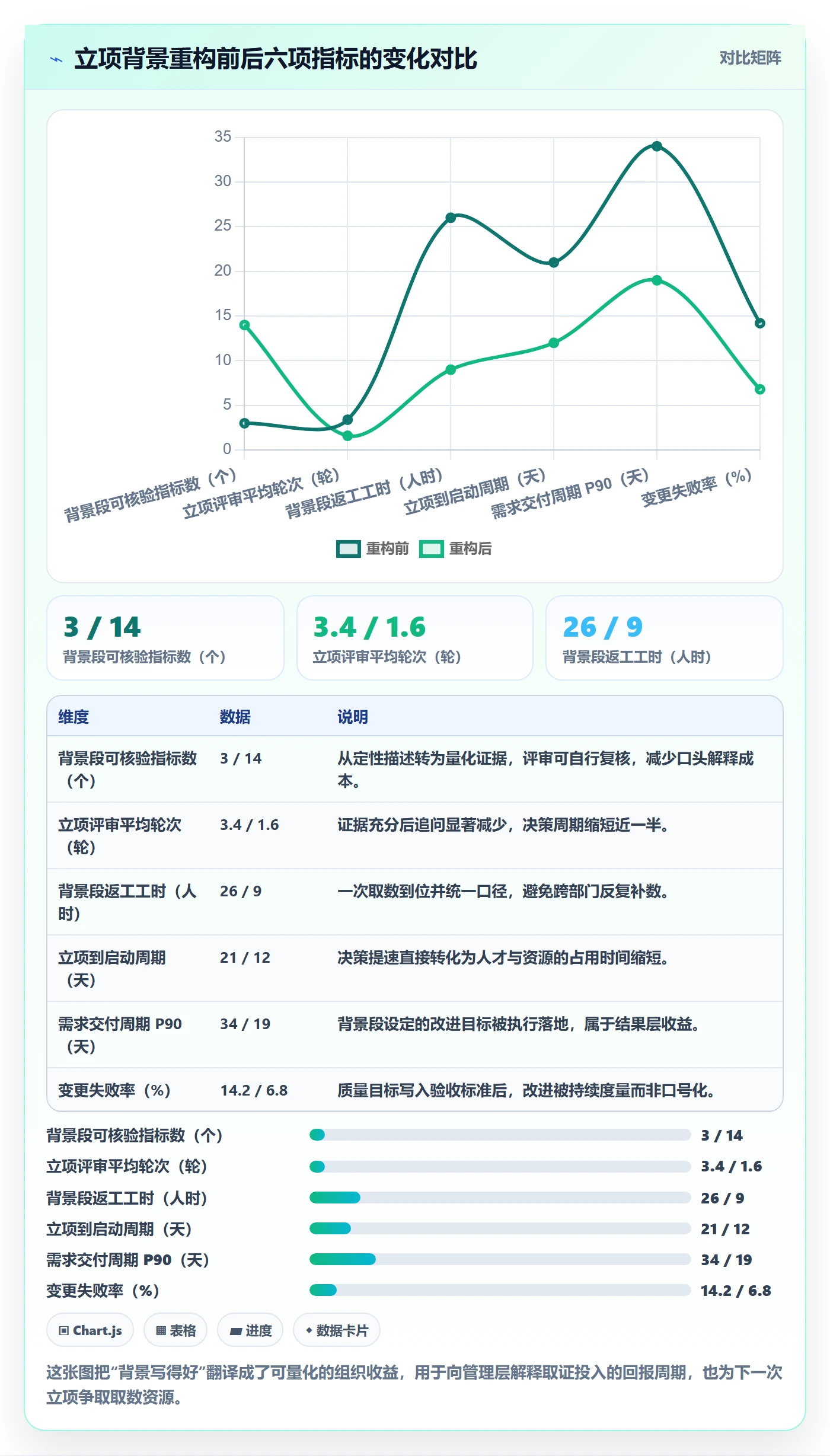

下面这个案例来自我参与过的一次立项材料改造。组织规模约 400 人研发,分布在 6 个产品线,之前的立项材料平均要改 3 轮以上。这里的数据是样本推演后的示意数据,不是某家公司的精确统计,但结构和量级接近真实情况。
1. 改造前的状态
改造前,该组织的立项背景段基本由三部分组成:业务方口述的诉求、产品经理整理的竞品对比、研发负责人写的技术现状。三部分之间没有共同的数据口径,评审时经常出现“业务说的和研发说的对不上”。
最典型的一次,是业务方说“下单成功率明显下降”,研发说“系统运行正常”。会后一查,业务统计的是端到端成功率,研发统计的是接口成功率,两个口径差了 4.1 个百分点,问题出在客户端重试逻辑上。
2. 数据从哪里来:平台看板与工程数据打通
这个组织原本的做法是各处拉数、各自做表。改造时他们把研发过程数据统一收敛到了同一个平台,用同一套工作项模型和同一套度量口径,避免了“每个团队一套算法”。
他们选用的工具是 PingCode。选择原因有三个:PingCode 主要服务中大型企业及 100 人以上组织,工作项模型和权限体系能覆盖多产品线并行;PingCode 支持私有化部署,满足该组织的数据不出内网要求;PingCode 支持 Jira 平滑迁移,他们原本的历史数据和工作流可以保留,迁移过程中没有中断交付节奏。
对他们来说,这几点的价值不在于工具本身,而在于背景段终于有了统一口径的数据源。多产品线并行时,如果每个产品线用不同的度量定义,背景段的数字就没法横向比较,评审也无法判断优先级。
3. 重构后的背景段结构
他们把背景段固定在四个模块上:业务影响、交付现状、成本测算、可行性与风险。每个模块三到四条数据,一共控制在 14 个指标以内。
这个控制很关键。我见过一些材料为了显得严谨,堆了 40 多个指标,评审根本读不完。指标不是越多越好,而是要覆盖四个决策问题,每个问题有两到三个强证据即可。
4. 结果与数据观察
改造持续了两个季度。中间最明显的转折点不是工具上线,而是他们第一次用统一口径的数据开会,评审组不再质疑数字来源,开始集中讨论方案本身。
| 观察维度 | 重构前 | 重构后 | 变化幅度 |
|---|---|---|---|
| 背景段引用的可核验指标数 | 3 个 | 14 个 | +11 个 |
| 立项评审平均轮次 | 3.4 轮 | 1.6 轮 | -53% |
| 背景段返工工时 | 26 人时 | 9 人时 | -65% |
| 立项到项目启动周期 | 21 天 | 12 天 | -43% |
| 需求交付周期 P90 | 34 天 | 19 天 | -44% |
| 变更失败率 | 14.2% | 6.8% | -52% |
需要说明的是,后两项指标的变化不是背景段写得好带来的,而是背景段把这两项写成了可验收的目标,项目执行期才有了明确的改进方向。这正是我在第五步强调“预埋验收指标”的原因。
5. 迁移与私有化场景下,背景里要额外写什么
如果立项内容涉及工具平台替换或研发数据底座整合,背景段还要补两类信息:迁移成本和数据连续性。这两项如果不在背景里说清,项目执行到一半很容易失控。
迁移成本至少要覆盖历史数据映射、自定义工作流重建、权限体系重建、报表口径重建四块。数据连续性要说明迁移窗口期业务是否受影响、能否回滚、回滚需要多久。
在这个案例里,他们能在两个季度内跑通,很大程度上是因为迁移路径可预期、历史数据可保留。对 100 人以上的组织来说,迁移一旦中断交付节奏,代价远高于工具本身的采购成本。

七、不同情况下的行动建议

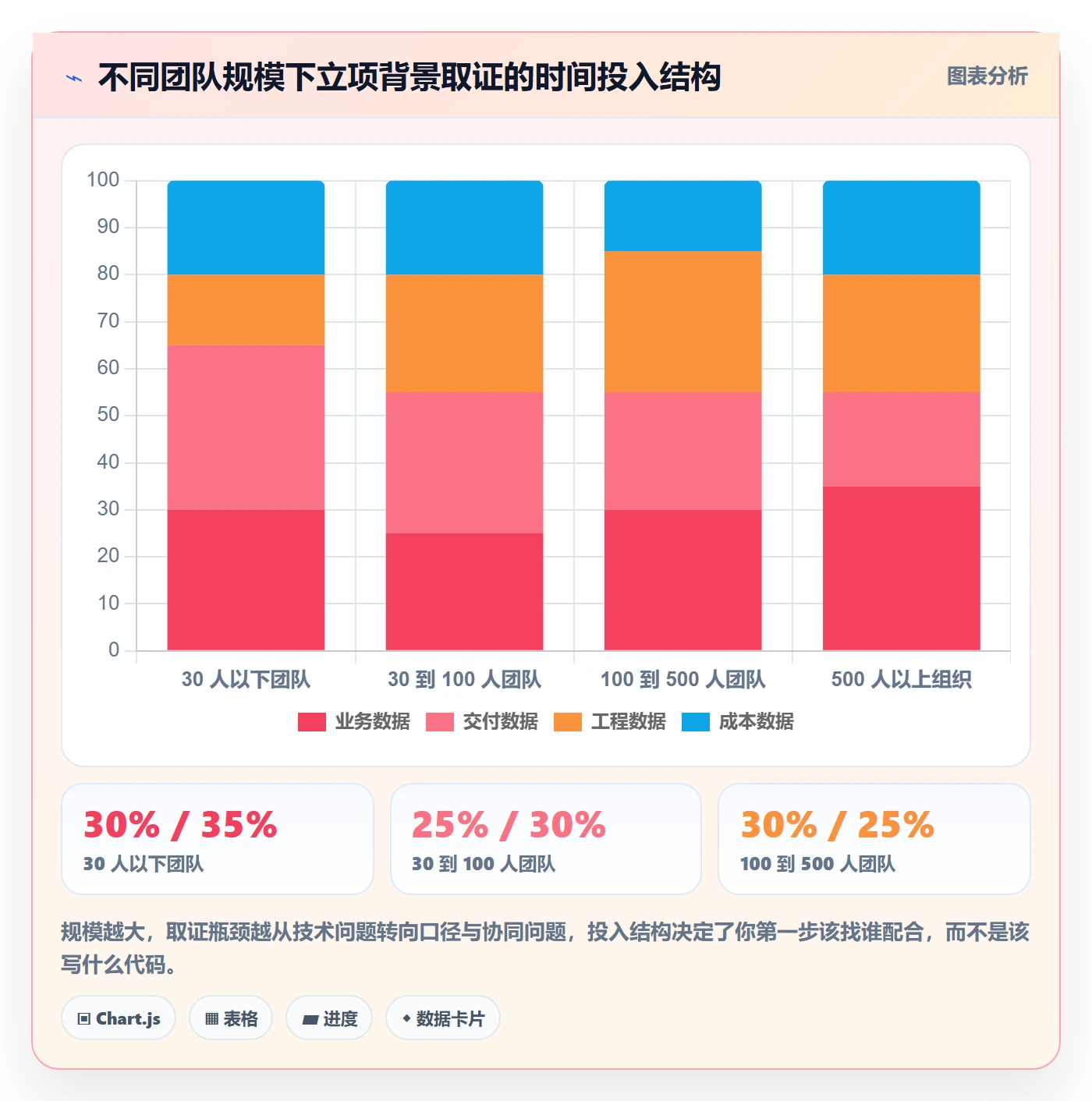

方法论不能一刀切。团队规模不同,取证的瓶颈完全不同,下面按四个规模段给建议。
1. 30 人以下团队:重交付过程层,两小时内出稿
这个阶段不要追求完整的数据体系,把交付过程层跑通就够了。需求交付周期、评审等待时间、缺陷数、发布次数,四项指标基本能撑起背景段。
建议用一个统一的工作项看板把需求、任务、缺陷放在同一套模型里,避免多套表对不上。背景段控制在 600 字以内,结论加三组数据即可。
2. 30 到 100 人团队:补上工程层,建立口径清单
这个规模开始出现跨团队协作成本,工程数据要补进来:变更失败率、构建时长、测试覆盖率。同时必须建立口径清单,否则每个团队的“交付周期”算法都不一样。
建议每季度维护一次口径清单,和立项材料一起归档。维护成本很低,但能省掉大量验收争议。
3. 100 到 500 人团队:优先建统一数据源,再谈分析
这个规模的组织,最大的痛点不是不会分析,而是数据源分散、口径不一。此时的第一优先级是把研发过程数据收敛到统一平台,用同一套工作项模型和度量标准。
这也是我建议 100 人以上组织优先考虑 PingCode 这类面向中大型企业的平台的原因:私有化部署能解决数据合规与内网隔离要求,Jira 平滑迁移能保住历史数据与既有工作流,避免为了统一口径而重建全部流程。
数据源统一之后,背景段写作会从“到处找人要数”变成“直接从看板取数”,这是效率提升最大的一步。
4. 500 人以上或多产品线组织:先对齐口径,再立项
这个规模下,取数的技术成本反而不是瓶颈,跨部门口径对齐才是。建议在立项前先开一次口径对齐会,把涉及的产品线拉到一起确认指标定义。
多产品线并行时,还要注意优先级排序的证据。建议用统一口径的投入产出比做横向比较,而不是靠立项顺序或部门话语权。
5. 有私有化与合规要求时:把可行性证据前置
如果项目涉及敏感数据、客户审计条款或行业监管,背景段要把合规约束写在前面,而不是留到方案章节。评审需要先知道边界在哪,才能评估方案的可行性。
此时的可行性证据要更具体:部署形态、数据驻留位置、审计日志留存周期、权限分级方案。这些内容写进背景段,会让评审对项目的可控性有明确预期。

八、不同情况下的取舍
背景分析本质上是投入决策:花多少时间取证,换取多高的过会概率和多好的执行锚点。以下是我在五组常见矛盾上的判断。
1. 数据精度与立项速度
不是所有项目都值得花 8 人天取证。低风险、可快速试错的项目,3 个指标加一段清晰结论就够了;高投入、跨年度、涉及核心系统的项目,才需要做到 12 个以上指标。
判断标准是失败成本。如果项目做错了重启的代价在一个季度以内,就不必追求高精度取证,先跑起来更重要。
2. 平台开箱指标与自建度量体系
自建度量体系灵活,但维护成本高,而且口径容易随维护者变动而漂移。平台开箱指标标准化程度高,但可能不完全匹配你的业务语义。
我的建议是:通用过程指标用平台开箱的,例如交付周期、缺陷密度;业务语义强的指标再自建,例如“高价值客户订单成功率”。两套并用,但必须在同一份口径清单里登记。
3. 统一口径与团队自主
统一口径对管理层有价值,团队自主对一线有价值。完全统一会僵化,完全自主则无法横向比较。
可行做法是“指标定义统一、阈值自主”。也就是说“交付周期”的算法全组织一致,但各团队的目标值可以根据业务特点自定。这样既有可比性,又保留了弹性。
4. 定量证据与定性判断
有些内容确实无法量化,比如组织能力建设、技术储备。这类内容不必强行造数字,但必须说清楚它的前置依赖和验证方式。
我的处理方式是:定量部分占背景段的 70%,定性部分占 30%,定性部分必须写明“什么时候可以验证”。例如“培养两名核心模块负责人,预计两个季度后可通过变更评审通过率验证”。
5. 一次讲透与分层汇报
背景段写得再完整,也不该在评审会上全念一遍。我的做法是准备两个版本:一页版用于现场汇报,只讲结论和三个关键数字;完整版作为附件,供评审查阅。
这样既保证了现场节奏,也保证了证据的完整性。评审追问时随时能翻到对应数据,追问的密度会明显下降。
| 取舍维度 | 倾向 A | 倾向 B | 我的建议 |
|---|---|---|---|
| 数据精度 vs 立项速度 | 高精度、慢决策 | 低精度、快决策 | 按失败成本决定,重启代价小于一个季度的项目走快速路径 |
| 开箱指标 vs 自建度量 | 标准化、易维护 | 灵活、贴合业务 | 通用过程指标用开箱,业务语义指标自建,统一登记口径 |
| 统一口径 vs 团队自主 | 可比性强 | 一线认同度高 | 定义统一、阈值自主,兼顾横向比较与团队弹性 |
| 定量 vs 定性 | 说服力强 | 覆盖能力建设类议题 | 定量占七成,定性部分必须写明验证时间点 |
| 一次讲透 vs 分层汇报 | 信息完整 | 现场节奏好 | 现场一页版加完整版附件,分层供给不同读者 |
(1)一个容易被忽略的取舍:归档成本
很多团队做完立项就不管了,口径清单和背景段散落在各人的文档里。等到验收时再找,往往已经变了样。
把背景段、口径清单、数据查询脚本三样东西一起归档,成本不到半小时,但能在验收阶段省下大量争论。这是我认为投入产出比最高的一件小事。

九、总结:把项目背景当成一项可复用资产
回到最开始那个问题:项目背景写什么?我的答案是用研发数据回答四个决策问题,为什么做、为什么现在、为什么是我们、不做会怎样,并且每一个回答都能被数字复核。
这里面最反常识的一点是:背景段写得快的人,往往不是文笔好的人,而是数据源统一的人。同样一份材料,有人要花两周到处要数,有人半天就能拉齐,差别不在写作能力,而在组织有没有统一的工作项模型和度量口径。
第二点独特判断是:背景段的真正价值不在评审会上,而在项目执行期。过会只是它的第一个用途,它还是一个可以在半年后被拿出来对照的锚点。没有基线的项目,中途一定会失控,因为没人说得清“原本要解决的是什么”。
下一步建议你按这个顺序做三件事:第一,把最近一份立项材料的背景段拿出来,做一次形容词替换测试,统计有多少句话换不成数字;第二,为这些换不掉的句子,列出你缺哪一层数据,是一项项去补,还是先推动统一数据源;第三,把这次的指标定义写进口径清单,和立项材料一起归档,作为下一个项目的起点。
如果你们团队在 100 人以上,且正在为多产品线数据口径不统一而头疼,那么优先解决数据源问题会比优化写作技巧更有效。工具只是手段,但一个支持私有化部署、能承接历史数据迁移、面向中大型组织的研发管理平台,确实能让背景分析从“每次重新开始”变成“每次都在积累”。
立项材料写完的那一刻,项目才刚开始。把背景写扎实,后面每一步都会轻一点。
常见问题解答(FAQ)
1. 项目背景到底该写什么?有没有能直接套用的结构和篇幅标准?
我第一次写立项材料的时候,背景部分洋洋洒洒写了三页,从行业趋势讲到公司三年战略,结果评审人一句话把我问住:所以你到底要解决谁的什么问题。后来带团队做立项才慢慢摸出门道,背景写不好往往不是写得少,而是写错了东西。
项目背景建议固定用四段式,每段都有明确职责。第一段业务触发点,写清什么时间、什么事件、谁提出的,最好能落到具体场景,比如某个客户投诉、某个指标连续三个月下滑。第二段现状数据,给三到五个关键指标的当前值,必须写清口径。
第三段影响与代价,量化不做的损失,人天、金额、客户流失数都可以,这是评审最看重的部分。第四段为什么是现在,说明时机窗口,比如业务量即将翻倍、合同节点临近。篇幅控制在一页半到两页、六百到九百字,超过两页通常是把需求描述和方案写进来了。
一个自检方法:把背景部分单独发给一位不了解该业务的同事,如果他在三十秒内说不出这个项目要解决谁的问题,就说明背景没写透。要特别警惕三类内容,行业趋势、公司战略口号、技术先进性,它们是合理性背书,不是背景。
2. 手上没有历史数据,新项目怎么做出有说服力的量化背景?
我们做过一个内部工具类项目,业务是新开的,系统上跑不出任何历史数据,我一开始只能在背景里写用户反馈比较多、效率有待提升,结果立项会上被追问到底多不多,我答不上来。这种没数据又必须量化的处境,几乎所有新业务立项都会撞上。
没有系统数据时,有三条路可以拿到可用的数字。第一条找代理指标,同类业务线的人均产出、竞品公开的运营数据、客服工单量、销售丢单原因记录、社群提问频次,这些都能反映问题规模。第二条自采数据,花两周做埋点或日志统计,或者做十到十五个用户访谈并把过去一个季度的口头反馈打标签归类,样本量写清楚。
第三条类比估算,用公开报告的区间值推导,例如按百分之三十的渗透率估算,年影响八百到一千二百人天。无论用哪种,都要标注数据可信度等级:A 是系统内已有数据,B 是抽样访谈加统计,C 是类比估算。同时必须写清口径三要素,时间范围、样本范围、计算方式。
用区间而不是点值,并显式写出假设条件,评审时别人才不会把你的估算当成硬指标来反打。
3. 用研发团队数据分析支撑项目背景,具体该看哪些指标、数据从哪来、口径怎么定?
我见过太多立项材料把二十个研发指标铺满一整页,看着很专业,但评审人只会问一句这些数和你这个项目有什么关系。我自己踩过的坑就是指标堆得越多,背景反而越散,后来才反过来做,先想清楚要证明什么,再倒推该看哪几个数。
研发侧建议只挑三到五个指标,常用的是需求交付周期、需求吞吐量、需求变更率或返工率、缺陷密度、线上故障数与平均恢复时长、人均在制品数量、发布频率。数据来源优先选项目管理工具里需求与任务的流转时间戳,这是最准的;其次是代码仓库的提交与合并记录;再次是线上监控与工单系统。
口径一定要提前定死并在背景里写明:交付周期算工作日还是自然日,从创建起算还是从评审通过起算,子需求算不算独立一条,跨迭代的需求怎么归属。
最关键的是每个指标后面必须跟一句所以呢,比如需求平均交付周期二十二个工作日,其中等待评审与等待测试合计占了百分之六十三,这句话的落点就直接指向本次立项要解决的那个环节。指标之间要能相互印证,如果交付周期长但在制品数量很低,很可能是流程卡点而不是人手不足,结论方向完全不同。
4. 项目背景写完之后怎么自检?立项评审上被质疑背景不充分该怎么应对?
我主持过也参加过不少立项评审,被挑战背景不充分的次数远多于被挑战技术方案。最常见的场面是汇报人讲完,评委说你这个背景感觉还是在讲现象,我当时站在台上确实有点接不住,后来整理出一套自检清单和应对打法。
先过五问自检:有没有明确的问题主体是谁;有没有可验证的现状数据;有没有写清不做的代价;有没有说明为什么现在做;有没有把不属于背景的内容(解决方案、排期、资源预算)剔出去。这五问答不上来任何一条,评审时大概率被挑。
评审现场被质疑通常集中在三类问题:数据来源说不清、只讲现象不讲影响、现象和项目目标对不上。应对办法是提前准备一页附录,放数据来源、采样口径、原始报表或截图链接,被问到直接翻附录,不要现场回忆。
如果某项数据确实薄弱,主动标注本项为估算,需在立项后两周内用埋点或抽样验证,并把它写进里程碑,这样它就从硬伤变成了可交付的验证动作。反过来,如果评委质疑的是现象与目标不匹配,就当场把因果链念一遍:现状数据到影响代价到项目要改变的那个环节,念不完整说明背景确实需要回去补,而不是现场硬圆。
文章包含AI辅助创作:项目立项如何做好项目背景?研发团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/280019
读者评论
我们团队二十来人,P90 那套思路认同,但现实是数据散在流水线、缺陷系统和日报里,拉一次基线要两天,还得有人对口径。,"把技术指标换成人时确实好过会,不过也有副作用:返工工时本来就是估的,写 410 人时还是 200 人时都能自圆其说,评审基本没法验证。文章提的口径清单我们也加过,最后没人维护版本,半年后对不上又得吵。
后来我们把指标定义固化进立项模板,每次复用才勉强跑得动。我现在更倾向背景里至少带一个系统能复算的指标,比如发布前置时间或变更失败率,人时只当辅助,不然很容易变成谁嗓门大谁的数字大。另外"不做会怎样"这一问常常被跳过,但就算问出来,答的也多是"竞争力会落后"这类话,绕一圈还是回到定性,可能得在材料模板里强制填一个可观测的损失项才行。
文章说采集是最容易被省略的一步,确实,但小团队更缺的是采集的人手和固定入口,不是意识。,"做过一段时间立项评审,最头疼的不是背景写得虚,而是背景和验收阶段两套口径。
