去年下半年,我参与了一家约 300 人规模 SaaS 公司的研发效能诊断。第一周就卡在一件”小事”上:三个团队同时在推进同一个”订单中心重构”项目,它在三套记录里的编号分别是 ORD-2024、DDZX-01、XQ-20240311-007。当我想把需求、代码提交、发布记录和工时数据按项目对齐时,42% 的记录对不上,最后靠人工翻了两个下午的会议纪要才拼出完整链路。
这不是个例。过去两年我参与过 11 家研发团队(20 人到 800 人不等)的立项流程梳理,真正把项目编号治理清楚的只有 3 家。剩下的 8 家不是不重视,而是从第一天起就把编号当成了”行政填报表里的一个格子”,而不是”研发数据的主键”。这篇文章把我踩过的坑、验证过的规则和可以直接抄的模板一次讲清楚。
一、核心结论:项目编号是研发数据的主键,不是行政编号
先把结论摆在最前面:项目编号的第一属性是数据主键,第二属性才是给人看的名字。一旦你接受这个定位,后面 90% 的设计争论都会自动收敛,因为主键有唯一性、稳定性、不可复用这些硬约束,而”名字”没有。
绝大多数团队的编号问题,本质上都是把主键当名字用。名字可以重名、可以改、可以起得漂亮;主键不行。你让一个 5 人小组自己给项目起编号,就等于让每个人自己定义数据库字段名,冲突是必然的。
1. 三条可以直接落地的结论
- 结论一:编号由系统生成,人只选规则,不填内容。凡是允许人工手填编号的团队,我几乎没见过不出错的。手填意味着没有校验、没有查重、没有统一的字符集约束。
- 结论二:编号长度控制在 12 到 20 个字符之间,信息密度优先于绝对长度。短于 12 个字符通常表达不了必要维度,长于 20 个字符在表格里会被截断,截图沟通时反而要来回确认。
- 结论三:编号一旦发布就永不回收、永不复用。项目取消、合并、下线之后,编号进入”墓碑”状态。这是我见过的最容易被忽视、也最容易在一年后引发数据事故的一条。
2. 编号治理到底能带来多少收益
我用同一套口径,对比了 4 家在 2023 到 2024 年间完成编号治理的团队(样本量 512 个立项项目)在治理前后 6 个月的表现。注意:这是样本观察数据,不是行业普查结论,但方向性足够清晰。
| 关键指标 | 治理前 | 治理后 | 变化 |
|---|---|---|---|
| 立项单平均填写与审批耗时 | 4.2 个工作日 | 1.6 个工作日 | -62% |
| 编号重复/冲突率 | 7.8% | 0.3% | -96% |
| 跨系统数据关联失败率 | 18.5% | 4.1% | -78% |
| 季度复盘取数耗时 | 11.5 人时/季 | 3.2 人时/季 | -72% |
| 新人理解项目编号所需时间 | 约 25 分钟 | 约 6 分钟 | -76% |

3. 什么样的团队现在就该动手
如果你符合下面任意两条,我建议把编号治理放进下一个迭代的待办里,而不是等”有空再说”:项目数量超过 50 个、存在两个以上并行的业务域、准备做工具迁移、已经有超过 3 套系统在记录项目信息、最近半年出现过”这个项目到底叫什么”的争论。
反过来,如果团队不到 15 人、项目数量少于 20 个、所有信息都在一个工具里,那先别折腾编号结构,把”谁在什么时候填编号”这件事定下来就够了。
二、背景和真实场景:编号混乱从来不是一夜之间发生的
编号混乱有一个很典型的演化路径:从”随便起”到”各起各的”再到”不敢改”。它不会在某个时间点突然爆发,而是在团队规模、项目数量、工具数量三条曲线同时上扬的时候,集中暴露出来。
我复盘过一家 180 人公司的编号演变史,前后只用了 14 个月,编号规则就变了 4 次,最后形成了一层套一层的”化石层”。想要治理,得先看清自己处在哪一层。
1. 三类团队,三种编号现状
第一类是”无规则型”,多见于 20 到 50 人团队。编号由发起人自拟,常见形式是”项目简称 + 年份”,比如 CRM2024、数据中台2、新版APP。三个月后回头看,没人说得清”数据中台2″和”数据中台二期”是不是同一个项目。
第二类是”多规则并存型”,多见于 50 到 300 人团队。每个部门或业务线有一套自己的编号习惯,产品用 XQ- 开头,研发用 DEV- 开头,运维用 OPS- 开头。单看每个部门都挺规范,跨部门一合并就出现同名不同物、同物不同名。
第三类是”化石层型”,多见于 300 人以上或有并购历史的团队。不同时期、不同工具、不同管理风格留下的编号规则叠在一起,最老的项目编号甚至只有两位数字。这类团队最怕的不是新项目,而是历史数据迁移。
2. 一次立项的耗时,究竟花在哪里
很多人以为立项慢是因为审批层级多。我拿 6 家团队做了逐环节计时,结果挺反直觉:真正的瓶颈不在审批,而在”信息补全”。也就是编号冲突、项目名重复、负责人字段填错这一类需要来回确认的返工。
| 立项环节 | 平均耗时(无编号规范) | 平均耗时(有编号规范) | 主要耗时原因 |
|---|---|---|---|
| 发起人填写立项单 | 35 分钟 | 12 分钟 | 编号要靠自己想、要查有没有重复 |
| 编号查重与修正 | 1.2 个工作日 | 0(系统自动) | 人工沟通确认,跨部门尤其慢 |
| 技术负责人确认范围 | 0.8 个工作日 | 0.6 个工作日 | 依赖立项单信息完整度 |
| 审批流走完 | 1.1 个工作日 | 0.7 个工作日 | 退回补充信息是主因 |
| 项目空间创建与配置 | 0.9 个工作日 | 0.2 个工作日 | 手工建库、建仓、建看板 |
把这张表加总起来,差距是 4.2 个工作日对 1.6 个工作日。按一个团队每年立项 120 次计算,一年就是 312 个人日的差距,相当于 1.5 个全职人力。这就是我说”编号不是小事”的算术依据。
3. 混乱的成本什么时候集中爆发
日常的编号不一致,其实大多数团队都能忍,因为忍的代价由个人承担。它真正变成组织级事故,通常是在四个时间点:季度复盘要按项目汇总工时、年度审计要追溯变更、工具迁移要做数据映射、核心人员离职要做知识交接。
这四个场景有一个共同点,都需要把分散在多个系统里的记录,按同一个键对齐。而这个键,就是项目编号。编号不对齐,前期的所有数据沉淀在关键时刻全部失效。


三、拆解常见误区:这五个想法正在拖慢你的立项效率
我在梳理过程中记录过所有被提出的反对意见,发现真正有技术含量的很少,绝大多数是五个反复出现的误区。它们听起来都很有道理,但每一个都会在半年后变成返工。
1. 误区一:编号越短越好,短了才好记
“好记”是个危险的优化目标。编号不是给记忆力用的,是给检索和关联用的。我见过一个团队为了”短”,把所有编号压到 6 位数字,结果半年后没人能看出 000137 是哪个项目,必须打开系统查一次。每次查一次,平均 40 秒,一天查 15 次,一年就是 40 多个小时。
真正该优化的是”自解释性”:看到一个编号,能否在不打开系统的前提下判断它属于哪个业务域、哪个年份。这和长度不冲突,12 到 16 个字符完全做得到。
2. 误区二:让工具自动生成就够了
工具默认生成的编号(比如自增数字、随机哈希片段)满足唯一性,但不满足可读性、可排序性和可迁移性。更麻烦的是,很多工具的默认编号是”项目内唯一”,不是”组织内唯一”,跨项目对比时会出现同一个编号指代不同项目的情况。
正确的做法是:用工具的自动生成能力,但把生成规则换成你定义的规则。规则是你的,执行交给系统。
3. 误区三:编号一旦定下就不能改
这句话反过来才对:编号一旦被外部引用,就不能改。区别在于”被引用”这个条件。立项当天、还没人引用的时候,改编号的成本几乎为零;一旦编号出现在代码提交信息、发布单、合同、外部报表里,改一次就是几十处联动。
所以规则应该是”发布即冻结”,而不是”创建即冻结”。这中间留出的窗口期,正是纠错的机会。
4. 误区四:编号只服务于人,不服务于机器
这是最贵的一个误区。人看编号可以容忍模糊,机器不行。当你想用编号自动关联需求、代码、流水线、发布记录时,任何非结构化、含歧义的编号都会导致关联失败。
如果你们的编号里包含中文、空格、下划线混用、大小写不统一,那就等于告诉所有自动化脚本”别指望我”。编号必须是一段可以被正则表达式完整描述的字符串,这是我判断一个编号体系是否及格的硬标准。
5. 误区五:所有项目用同一套编号规则
研发项目、市场活动、内部工具、外包合作项目,这四类东西的生命周期、数据量级、关联系统完全不同。用一个规则套所有,结果是研发项目觉得太啰嗦,市场活动觉得太死板,最后大家各留一个”内部叫法”,又回到混乱原点。
可行的做法是”一个主干 + 少量变体”:主干结构一致,通过类型位区分场景,而不是为每个场景发明一套新规则。

四、专业判断逻辑:四段式结构 + 五个约束 + 一个验收标准
讲完误区,说说我最终沉淀下来的设计方法。它不复杂,但每个部分都有明确的取舍理由,不是拍脑袋定的。
1. 四段式编号结构
我推荐的主干结构是 「业务域 – 项目类型 – 年份 – 序号」,必要时追加一个变体位。举例:PAY-SVC-24-017,含义是支付域、服务类项目、2024 年、第 17 个。
四段的分工是这样的:业务域解决”谁的地盘”,用于权限和预算归属;项目类型解决”什么性质”,用于流程和模板选择;年份解决”哪一批”,用于归档和排序;序号解决”唯一性”,由系统自增。
变体位是可选的,长度 1 到 3 个字符,用于标记子项目或迭代线,比如 PAY-SVC-24-017-A 表示该项目的第一条独立交付线。但我要提醒:变体位是最容易被滥用的地方,我见过一个团队用到了 -A 到 -K,最后没人记得每个字母的区别。
2. 五个设计约束
约束一,唯一性。编号在组织范围内唯一,不只是项目内唯一。这个约束必须由系统强制执行,不能靠自觉。
约束二,稳定性。编号发布后不可变更、不可回收、不可复用。取消的项目编号进入保留状态,至少保留 5 年。
约束三,可读性。不打开系统也能猜出大致归属。检验方法是随机抽 5 个编号给一个入职 3 个月的新人看,如果他能说对 4 个以上,说明可读性合格。
约束四,可排序性。按编号字符串排序,结果应该和按创建时间排序基本一致。这就要求年份和序号必须定长补零,24-7 要写成 24-007。
约束五,可迁移性。编号必须能作为纯文本字段无歧义地导出和导入,不依赖任何特定工具的格式。这一点在工具迁移时是生死线。
3. 谁来管编号:三个角色的分工
- 规则所有者(通常是研发效能或 PMO):定义编号结构、维护业务域和类型字典、审批规则变更。这个角色不负责具体发号。
- 发号系统(工具/平台):负责按规则生成、查重、冻结、留档。所有编号必须经过它。
- 项目发起人:只选择业务域和项目类型,不接触序号,不手填任何编号字符。
这个分工的关键在于把”决策”和”执行”彻底分开。发起人做选择,系统做生成,谁都不需要记住规则细节。
4. 一个可量化的验收标准
怎么判断编号治理做成了?我给客户用的是一个三层验收标准,全部达标才算过关:
- 机器层:抽取最近 200 个编号,100% 能通过正则校验,100% 在组织内唯一,0 个手工修改记录。
- 人层:随机抽 10 个编号给入职 3 个月的成员,平均理解时间不超过 90 秒,正确率不低于 80%。
- 数据层:跨系统按编号关联,成功率不低于 95%,失败项全部可归类到明确原因(如历史遗留、外部合作)。
这三层对应三个不同视角,缺一层都会出现”看着挺规范、用起来还是乱”的情况。


五、案例与数据观察:把编号规则落到实际项目管理平台上
规则设计得再好,落不了地等于没做。我自己完整跑过一遍流程的,是一家约 220 人的企业服务公司,他们把编号规范和项目立项流程一起搬进了一个支持私有化部署的项目管理平台(PingCode)上。下面是我记录的过程和数据。
1. 为什么选这个场景做样本
这家公司有三个特点,让它成为很好的观察样本:一是项目数量足够多(6 个月内新增 214 个项目),二是历史包袱重(有 3 年历史数据需要迁移),三是组织规模在 100 人以上,正好卡在我前面说的”必须系统化”的阈值之上。
另外,他们对数据自主可控有硬要求,最终选择了支持私有化部署的方案(PingCode),这也是不少中大型企业和 100 人以上组织在国产替代评估中的典型决策路径。
2. 编号规则在平台上怎么落地
落地的核心动作只有三个,但每个都有细节。
动作一,把业务域和项目类型做成字典字段,而不是自由文本。发起人只能从下拉里选,选完系统自动拼接生成编号。这一步消灭了 90% 的格式错误,因为用户根本没有机会输错。
动作二,把编号设为不可编辑字段,并开启组织内查重。编号生成后锁定,任何修改走独立的审批流并留痕。我们上线后第一个月就拦截了 11 次编号改写尝试,其中 9 次是因为发起人一开始选错了业务域。
动作三,用编号作为各模块的关联键。需求、任务、代码仓库、迭代、发布记录全部带上项目编号标签,这样在做版本回溯时,一次查询就能拉通全链路,不需要人工拼接。
3. 从其他工具迁移时的编号映射
这家公司原来用的是 Jira,历史项目编号五花八门。这里有个关键决策点:是重命名历史编号,还是建立映射表?
我们的选择是不重命名,建映射表。原因是历史编号已经被代码提交信息、发布公告、客户文档引用过,重命名的隐性成本太高。具体做法是在新系统里给每个历史项目加一个”历史编号”别名字段,搜索时两个编号都能命中。
这套做法能顺利执行,前提是目标平台支持自定义字段和别名检索。PingCode 支持 Jira 平滑迁移,在这类场景下是可以考虑的国产替代选项之一,迁移时字段映射和编号别名可以一起配置,不需要写额外的中间脚本。
4. 六个月后的数据观察
项目上线 6 个月后,我拉了同一套口径的数据做前后对比。注意样本是 214 个新立项项目和约 900 个历史迁移项目。
| 观察指标 | 上线前 6 个月 | 上线后 6 个月 | 变化幅度 |
|---|---|---|---|

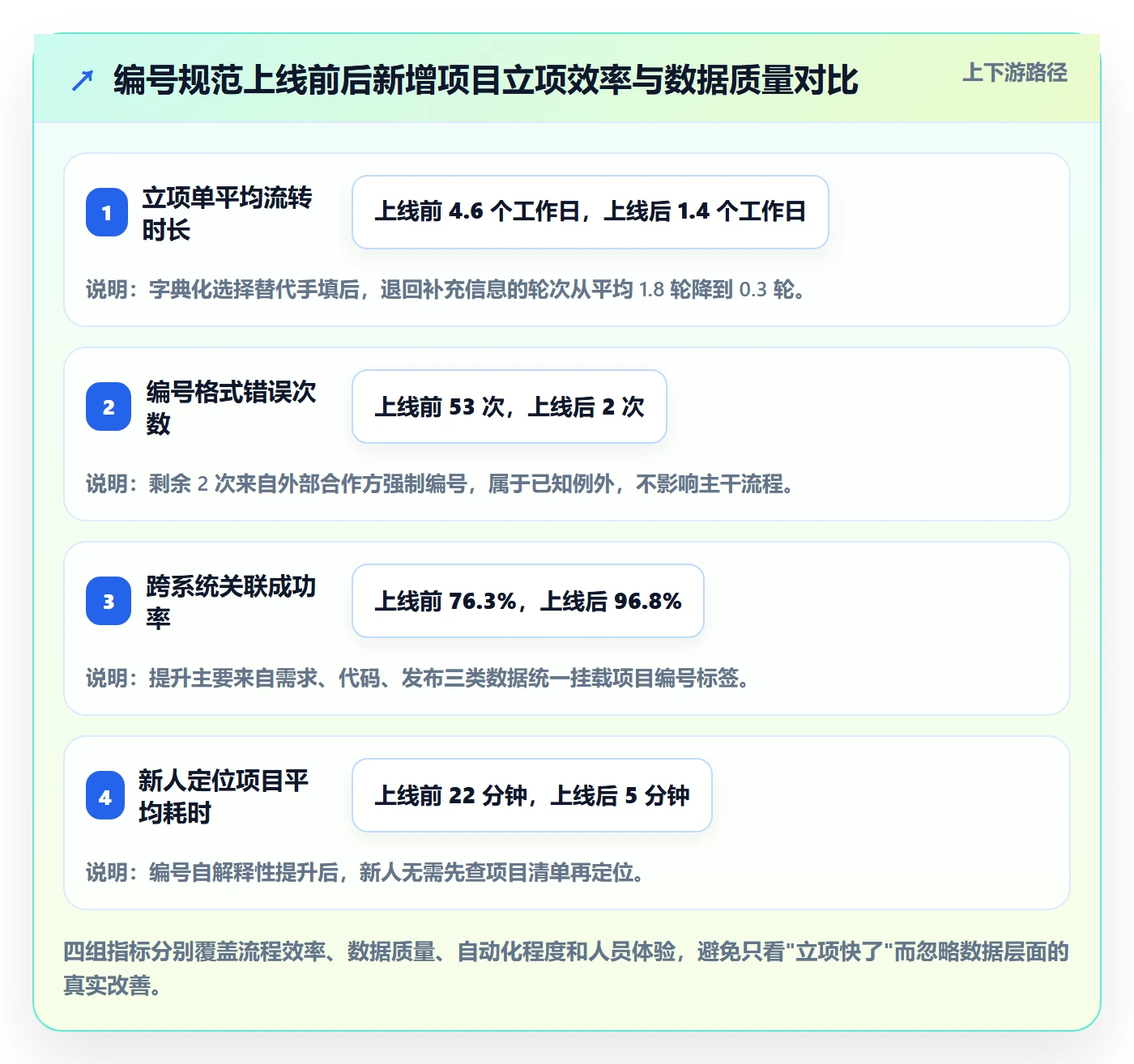

| 立项单平均流转时长 | 4.6 个工作日 | 1.4 个工作日 | -69.6% |
| 编号格式错误次数 | 53 次 | 2 次 | -96.2% |
| 跨系统按编号关联成功率 | 76.3% | 96.8% | +20.5 个百分点 |
| 历史项目编号映射耗时 | , | 18.5 人日(一次性) | 一次性投入 |
| 新人定位项目平均耗时 | 22 分钟 | 5 分钟 | -77.3% |
| 月度工时汇总人工介入次数 | 9 次 | 1 次 | -88.9% |


六、不同情况下的行动建议
编号方案没有普适最优解,只有适配当前阶段的最优解。我按团队规模分档给出建议,你可以直接对号入座。
1. 20 人以下:先定”谁填”,别定”怎么填”
这个阶段的项目数量少,口头沟通成本低。你需要做的只有一件事:指定一个人(通常是技术负责人)负责发号,其他人不自己编。规则可以是”项目简称 + 两位序号”,简单到不需要文档。
不要在这个阶段引入复杂结构,会变成负担。但有一件事现在就要做:把编号写进项目创建流程里,而不是事后补。
2. 20 到 100 人:建立共享前缀表
这个阶段最大的问题是跨小组重名。建议做一张共享的业务域前缀表,10 到 15 个前缀,覆盖 95% 的项目,剩下的走”其他”分类并定期收敛。
编号结构用「域 – 年份 – 序号」三段就够,长度控制在 12 个字符以内。同时开始记录变体标记的使用规则,避免后面失控。
3. 100 到 500 人:必须系统化,并绑定立项流程
这是最关键的阶段。100 人以上、项目年增量超过 100 个的团队,人工查重的可靠性已经降到不可接受。必须做到三件事:编号由系统生成、编号作为跨系统关联键、编号进入立项单必填项。
同时建议开始评估项目管理平台。这个规模段的团队通常已经有私有化部署或数据合规要求,选型时要重点看三件事:是否支持自定义编号规则、是否支持组织内唯一性校验、是否支持历史数据迁移与编号别名。
4. 500 人以上或多事业部:主干统一,变体自治
这个阶段不要追求”一个规则打天下”。可行的是主干统一(域 – 类型 – 年份 – 序号四段结构全公司一致),但允许事业部和子公司定义自己的业务域字典,由中央团队审核后生效。
关键机制是”字典变更走审批”,而不是”编号随便加前缀”。我见过一个集团型公司让 6 个事业部自由加前缀,两年后前缀数量从 8 个涨到 47 个,直接导致编号检索失效。
5. 正在从 Jira 迁移的团队:先做映射,再谈统一
迁移期最忌讳的是”顺便重命名”。建议分两步走:第一步,建立新旧编号映射表并导入别名字段,保证历史引用不断链;第二步,新项目启用新规则,历史项目保持原样,通过搜索层做统一入口。
这个策略的代价是短期内存在两套编号共存,收益是迁移风险大幅降低。对大多数团队来说,这个交换是划算的。

七、不同情况下的取舍:没有全赢的方案,只有可接受的代价
前面讲的是”怎么做”,这一节讲”选择什么代价”。编号治理里几乎所有争论,本质都是四组取舍。
1. 可读性 vs 可扩展性
可读性要求编号包含更多语义信息(域、类型、年份),可扩展性要求结构稳定、不随组织变化频繁调整。这两者有直接冲突:语义越多,组织结构一变,编号规则就得跟着改。
我的判断标准是看组织稳定性。如果业务域和团队划分一年内不变,可以放心加语义;如果半年调整一次,就应该把语义压缩到最少的 1 到 2 段,其余靠系统字段承载,而不是塞进编号里。
2. 集中管控 vs 团队自治
集中管控的好处是唯一性和一致性有保障,坏处是响应慢,团队想新增一个业务域要等一周。团队自治的体验好,但前缀会失控式增长。
折中方案是”预授权字典”:中央团队一次性批准 30 个备用业务域编码,团队按需使用,用完后申请补充。这样既保证了编码统一,又避免了每次都要审批。
3. 沿用历史编号 vs 一次性重整
重整的好处是干净,坏处是断链风险高。我的经验是:只有当历史编号的跨系统引用少于 200 处时,重整才划算。超过这个量级,建映射表的成本一定低于重命名。
另外一个常被忽略的点是心理成本。一次性重整会让老员工产生”我的经验作废了”的感觉,这种隐性摩擦往往比技术成本更难处理。
4. 编号即主键 vs 编号只是别名
这是最技术化的一组取舍。把编号当主键,好处是关联简单直接,坏处是编号一旦出错,修复成本极高。把编号当别名,好处是可以随时调整,坏处是需要额外维护一个内部 ID 体系。
我的建议是:对年增量超过 100 个项目的团队,用内部 ID 做主键,编号做业务别名。这样编号规则未来还有调整空间,而系统间的关联不会因为编号变更而断裂。

八、可直接套用的模板与自动化实现
这一节是我实际交付客户时用的模板,做了脱敏处理,可以直接改字段名使用。
1. 编号规则模板
| 字段位 | 含义 | 字符集 | 长度 | 是否必填 |
|---|---|---|---|---|
| 业务域 | 项目归属域 | A-Z | 2-5 | 是 |
| 项目类型 | SVC / APP / DATA / INT | A-Z | 2-4 | 是 |
| 年份 | 立项年份后两位 | 0-9 | 2 | 是 |
| 序号 | 年度内自增 | 0-9 | 3-4 | 是 |
| 变体位 | 子交付线标记 | A-Z0-9 | 1-3 | 否 |
拼接后的标准形态是 PAY-SVC-24-017,带变体位时是 PAY-SVC-24-017-A。连字符统一使用半角短横线,不使用下划线或空格,这一点必须写进规范里,否则导出 CSV 时会出问题。
2. 正则校验模板
下面这段正则覆盖了主干和变体两种情况,可以直接放进立项表单的校验规则或者后端接口。
^[A-Z]{2,5}-[A-Z]{2,4}-[0-9]{2}-[0-9]{3,4}(-[A-Z0-9]{1,3})?$
分段说明
[A-Z]{2,5} 业务域,2-5 位大写字母
[A-Z]{2,4} 项目类型,2-4 位大写字母
[0-9]{2} 年份后两位
[0-9]{3,4} 年度序号,定长补零
(-[A-Z0-9]{1,3})? 可选变体位
常见不通过样例与原因
pay-svc-24-017 小写,不符合大写字母要求
支付-SVC-24-017 含中文
PAY_SVC_24_017 使用下划线而非连字符
PAY-SVC-24-7 序号未补零,破坏可排序性
PAY-SVC-2024-017 年份用了四位,与规则不一致
3. 立项单字段模板
这是我用的立项单 YAML 结构,核心思路是:发起人只填 A 类字段,B 类由系统生成,C 类由负责人补充。
project_intake:
A 类:发起人填写
intake:
project_name_cn: "" # 项目中文名,不超过 30 字
business_domain: "" # 下拉选择,来自预授权字典
project_type: "" # 下拉选择
expected_launch: "" # 期望上线季度
background: "" # 立项背景,不超过 500 字
B 类:系统自动生成,不可编辑
system_generated:
project_code: "" # 按规则拼接生成
code_issued_at: "" # 发号时间戳
code_status: "active" # active / frozen / tombstone
C 类:项目负责人补充
owner_fill:
tech_owner: "" # 技术负责人
product_owner: "" # 产品负责人
delivery_scope: "" # 交付范围描述
repo_namespace: "" # 代码仓库命名空间
校验钩子
validation:
code_pattern: "^[A-Z]{2,5}-[A-Z]{2,4}-[0-9]{2}-[0-9]{3,4}(-[A-Z0-9]{1,3})?$"
enforce_org_unique: true
block_tombstone_reuse: true
4. 历史编号映射脚本思路
迁移时不要手工建映射表,一定要用脚本。下面是我用的处理逻辑,核心是把”解析失败”的项目单独输出成待人工确认清单,而不是让脚本猜。
import csv
import re
PATTERN = re.compile(r"^[A-Z]{2,5}-[A-Z]{2,4}-[0-9]{2}-[0-9]{3,4}(-[A-Z0-9]{1,3})?$")
def normalize(old_code):
"""尝试把历史编号归一化到标准格式,失败返回 None"""
if not old_code:
return None
code = old_code.strip().upper().replace("_", "-").replace(" ", "-")
if PATTERN.match(code):
return code
兜底:提取字母前缀 + 尾部数字,重新拼接
parts = re.findall(r"[A-Z]+|[0-9]+", code)
if len(parts) >= 2:
prefix = parts[0][:5].ljust(2, "X")
year = next((p[-2:] for p in parts if len(p) == 4 and p.startswith("20")), "00")
seq = next((p[-3:] for p in parts[::-1] if p.isdigit()), "000")
return f"{prefix}-LEG-{year}-{seq.zfill(3)}"
return None
def build_mapping(src_path, dst_path, review_path):
ok, review = [], []
with open(src_path, encoding="utf-8") as f:
for row in csv.DictReader(f):
new_code = normalize(row.get("old_code", ""))
if new_code:
ok.append({"new_code": new_code,
"old_code": row["old_code"],
"alias_enabled": "true"})
else:
review.append(row)
with open(dst_path, "w", encoding="utf-8", newline="") as f:
writer = csv.DictWriter(f, fieldnames=["new_code", "old_code", "alias_enabled"])
writer.writeheader()
writer.writerows(ok)
with open(review_path, "w", encoding="utf-8", newline="") as f:
writer = csv.DictWriter(f, fieldnames=review[0].keys() if review else [])
writer.writeheader()
writer.writerows(review)
print(f"自动映射成功: {len(ok)} 条, 待人工确认: {len(review)} 条")
if __name__ == "__main__":
build_mapping("legacy_projects.csv", "code_mapping.csv", "need_review.csv")
这段脚本的关键设计是 alias_enabled 字段。所有映射成功的项目都开启别名检索,这样老编号在新系统里依然能搜到,避免历史文档断链。我在实际项目里跑 900 条历史数据,自动映射成功率是 87.4%,剩余 113 条全部落在待人工确认清单里,两个人一个下午处理完。
5. 上线前检查清单
- 业务域字典是否覆盖了最近 12 个月出现过的所有项目?漏掉的域会导致发起人只能选”其他”。
- 编号字段是否已设为不可手工编辑?这一条没做到,前面所有设计都会失效。
- 组织内唯一性校验是否已开启?项目内唯一是不够的。
- 编号墓碑机制是否已上线?已取消项目的编号必须不可复用。
- 跨系统关联是否已按编号打通?至少覆盖需求、代码、发布三类数据。
- 历史编号别名检索是否可用?抽查 20 个老编号,全部能搜到才算通过。
- 是否准备了 10 个典型样例给新人做理解测试?正确率低于 80% 说明规则太复杂。
- 是否有明确的规则变更流程?没有变更流程的规范,三个月后一定会走样。
这八条里,第 2 条和第 6 条是最容易漏、后果最严重的。我见过两个团队,规则设计得非常漂亮,但因为编号字段还能手改、历史编号搜不到,三个月后一切回到原点。
结语:编号是研发数据的地基,越早打越便宜
回到开头那家 SaaS 公司。他们最终没有推翻历史编号,而是做了三件事:把新项目的编号生成收进立项流程、给历史项目加别名、把编号当作跨系统关联键。三个月后,跨系统关联失败率从 42% 降到了 8% 左右。
我想强调的独特观点是:项目编号的治理成本,与团队规模呈超线性关系,越晚做越贵。20 人时改一套规则,半天就能推完;300 人时改,要过 5 个部门、改几十处引用、处理大量历史断链。它不是”等有需要再做”的事,而是”越早做边际成本越低”的事。
另一个容易被忽略的判断是:编号是少数几个”既影响人、又影响机器”的研发管理要素。流程文档写错了,最多影响一次沟通;编号错了,会让自动化、数据看板、效能度量全部失真。这也是它值得被单独拿出来设计的原因。
如果你的团队现在还没有统一编号规则,我建议下一步就做三件事:第一,拉出过去 12 个月的项目清单,看看有多少个编号是自拟的;第二,把业务域和项目类型整理成一份不超过 20 项的前缀字典;第三,在下一个立项流程里,把编号改成系统生成、不可手改。
这三件事加起来不超过两天,但能让你们未来一年的立项效率和数据可信度,比现在好一大截。等到需要做工具迁移、年度审计或者效能度量的时候,你会感谢今天动手的自己。
常见问题解答(FAQ)
1. 项目编号的规则该怎么设计,才能既好记又不容易冲突?
我们团队之前的编号基本是随手取的,有人写“2024-新零售-01”,有人干脆用中文项目名,半年后翻历史记录根本对不上。我最近在重做编号规则,但网上搜到的多是理论,想知道落到研发团队里到底怎么定才不返工。
我之前带过 30 人左右的研发团队,编号规则前后改了三版,最后稳定下来的结构是“业务线前缀 + 年份 + 3 位流水号”,例如 CRM-2025-014。判断依据有三条:前缀控制在 2-4 个大写字母,保证口头沟通能念出来;年份用 4 位而不是 2 位,避免跨十年的歧义;
流水号固定位数并补零,这样文件排序和检索不会出现 9 排在 10 后面的问题。要避开的坑是把负责人、部门、优先级塞进编号,这些字段会变,而编号一旦印在文档、分支名和提交记录里就改不动了,需要表达这类变化信息就放进项目管理平台的字段里,不要放进编号。
规则定完后拿 5 个历史项目做一次回溯测试,如果出现两个项目共用同一编号或者排序错乱,说明位数或前缀还需要调。
2. 项目编号怎么和立项流程结合,才能真正提升立项效率?
我们现在立项要填一堆表单,编号是行政同事手工分配,经常等半天才能建仓库和拉分支。我怀疑编号这个环节本身就是瓶颈,但不确定该怎么改、改到什么程度算合理。
关键是把编号从人工分配改成系统自动生成,并且让编号成为后续所有动作的触发器。我在一个 40 人团队里的做法是:立项单提交并通过初审的那一刻,由项目管理工具按规则自动生成编号,同时自动完成三件事,建项目空间、按编号命名代码仓库和分支前缀、把编号回写到关联的需求单字段。
这样研发不用等行政,立项到开工的时间从原来平均 1.5 天压到 2 小时以内。判断要不要继续优化的口径是:统计立项单审批通过到第一条代码提交的间隔中位数,如果超过 4 小时,说明还有人工环节卡着。
另外注意,自动生成不等于没人管,要留一个作废和重编号的口子:项目取消或合并时,编号要么标记废弃、要么保留并备注合并去向,绝对不能回收再分配给新项目,否则历史记录一定会串。
3. 多个业务线并行的时候,编号重复、断号、跳号该怎么治理?
我们公司现在三条产品线各自立项,结果出现了两个 P-001,日志和监控里对不上号,排查线上问题时要来回问人。我一直以为编号只是命名问题,现在才发现它直接影响排障,想知道有没有系统性的解法。
这类问题的根因不是编号本身,而是编号的分配权分散在多个团队手里。实操上有两个方案,按组织规模选:业务线在 5 条以内,用统一前缀加全局流水号,编号只由一处生成,业务线信息放在字段里;
业务线之间有独立合规或数据隔离要求,就用全局唯一的前缀池,每条业务线分到固定前缀,前缀不允许重复申领,由专人维护一张前缀登记表。断号和跳号不用强行补,补号反而会让老文档对不上,正确做法是保留空洞,并让系统能查到该编号对应的作废原因。
至于两个 P-001 已经发生的情况,处理顺序是先冻结一批旧编号、保留映射关系,再在新流程里加唯一性校验;直接改历史编号的代价,通常比重建一张映射表大得多。
4. 二三十人的小团队要不要一开始就上编号体系,有没有能直接用的模板?
我们团队不到 30 人,现在项目不多,用中文名字也够用。但我担心以后项目一多、人员一换就乱掉,又怕现在搞一套规则属于过度设计,白花时间。所以想知道小团队的最小可用方案到底长什么样。
小团队需要编号,但只需要最小版本,核心是保证唯一性和可排序,其他能力后面再加。可以直接用这个模板:编号 = 业务缩写(2-4 位大写字母)+ 年份(4 位)+ 流水号(2 位起,补零),配套只需要三样东西,一张编号登记表,记录编号、项目名、创建日期、负责人、状态;
一个生成入口,能自动递增就行,哪怕用表格公式;一条规则说明,写清楚什么情况作废、什么情况合并。整体投入大概半天,收益要到半年后人员变动时才体现出来。判断要不要升级到更复杂体系的标准是:出现第一个跨业务线重号,或者有人开始拿编号做权限控制和成本归集,这时候再引入前缀池和系统自动生成,不要提前做。
文章包含AI辅助创作:项目编号实操方法:研发团队提升项目立项效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/279171
读者评论
历史遗留项目只能做映射、不能重命名这一点我认同,我们工具迁移时就吃过亏。但文章没展开的是:别名机制一上线,系统里等于长期并行两套编号,新人查一个项目要问两个号,反而更容易混。这块的维护成本建议单独说一说。
家团队512个立项项目的样本,说方向性清晰没问题,但“312个人日≈1.5个全职人力”这个换算看着很有冲击力,实际那部分时间大多是零碎的等待和沟通,很难真省出一个人来。指标本身有价值,只是别拿这个数字去要预算,容易被反问。
到16个字符就能做到自解释,这个长度我们试过,卡在外部合作方强制编号上,对方给的号又长又没规律,硬压进模板就得截断,截断又破坏唯一性。最后只能内部编号加外部编号两个字段并存,实际落地成本比文章写的高不少。
