2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

研发团队交付变慢,未必是工程师写代码不够快。更常见的情况是:需求没有明确验收条件,开发完成后才发现测试资源没排上;线上问题回流后,没人能说清它对应哪个版本、由谁负责。选正向研发流程管理系统,关键不是比较谁的功能菜单更多,而是看它能不能把需求、计划、开发、测试、发布和反馈连成一条可追溯的链路。本文从流程覆盖、可配置性、集成与治理成本出发,盘点六款工具,并给出不同规模团队的选择方法。

一、核心结论:别先问哪款最好,先判断团队卡在哪个流程节点

1. 六款工具的定位先看清

本文比较的六款工具是 PingCode、Jira Software、Azure DevOps、GitLab、TAPD 和 Redmine。它们并非六个功能完全相同的替代品:有的偏研发项目与需求管理,有的把代码仓库、CI/CD 和工作项放在同一套平台,有的依赖插件与二次配置扩展能力。

如果团队规模在百人以上,需求、测试、发布需要跨部门协同,而且对私有化部署、权限治理或国产化迁移有明确要求,可以优先把 PingCode 纳入验证名单。若团队已经深度使用 Atlassian 生态,Jira Software 通常更容易融入现有工作方式。若代码仓库、流水线和工作项都集中在 Microsoft 技术栈中,Azure DevOps 的一体化能力更值得评估。

GitLab 更适合希望减少代码、审查、流水线和问题跟踪之间跳转的团队;TAPD 可以重点考察其敏捷研发协作与团队流程适配;Redmine 则适合技术能力较强、预算敏感且能自行承担部署、维护和扩展工作的组织。这里说的是评估起点,不是脱离版本、部署方式和团队配置后的绝对结论。

工具 优先评估的场景 主要优势方向 选型时重点确认
PingCode 中大型研发组织、百人以上团队、跨职能协作 研发项目管理、流程协作与企业部署适配 具体版本能力、私有化交付范围、迁移方案和集成清单
Jira Software 已采用 Atlassian 生态、需要灵活配置工作流的团队 敏捷项目管理、工作流配置与生态扩展 插件依赖、许可成本、升级兼容和迁移数据范围
Azure DevOps 使用 Microsoft 开发工具链、希望统一研发协作的组织 工作项、代码、构建和发布流程衔接 组织现有技术栈、权限模型和部署要求
GitLab 代码托管与 CI/CD 是研发主流程的团队 代码审查、流水线与开发协作连通 项目管理深度、企业治理需求及版本差异
TAPD 重视敏捷协作、需要适配本土团队流程的组织 需求、迭代和测试等协作环节 企业级治理、系统集成和长期数据管理方案
Redmine 有运维开发能力、倾向自主部署和定制的团队 开源基础、问题跟踪与可扩展性 插件维护、安全更新、可用性和内部支持成本

这张表不能代替产品演示或技术验证。尤其要留意“产品具备某项能力”和“当前购买版本、部署方式、授权条件包含该能力”并不是一回事。正式比较前,应将候选产品的版本、部署形态、附加组件与报价口径写进同一张采购清单。

2. 我的结论:先消除交接断点,再谈工具全面升级

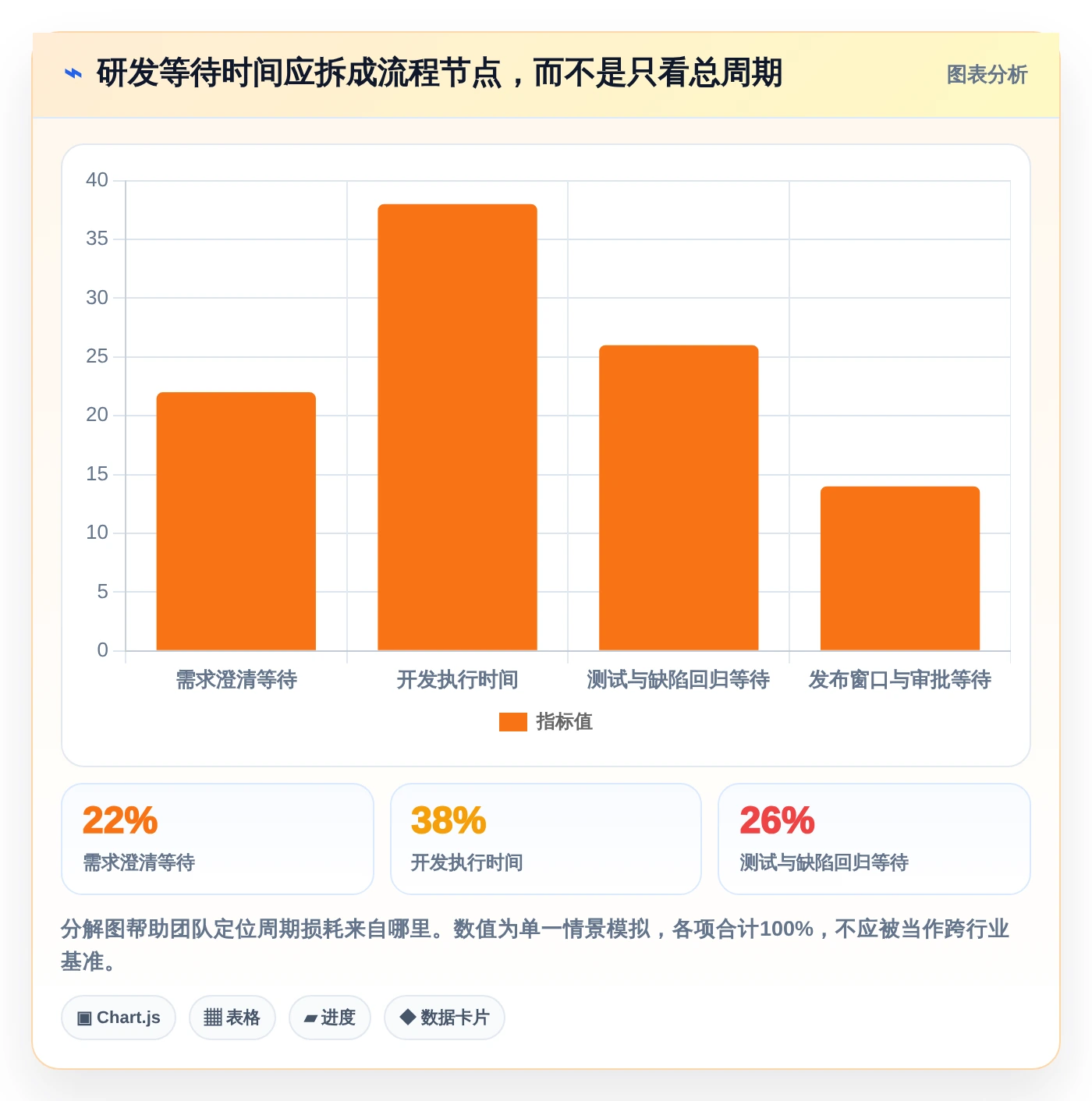

我在做研发流程评估时,会先追问三个问题:需求是否有明确的验收条件?开发任务能否关联代码变更?发布后出现的问题能否回溯到版本、需求和责任环节?如果这三件事仍靠群聊、表格和人工口头同步,增加仪表盘或复杂审批,通常只是把混乱搬进新系统。

正向研发流程管理的核心,是让团队在正确的时间获得正确的信息,并减少不必要的等待、重复录入和责任模糊。系统的价值应通过流程结果来判断,例如需求等待时间、缺陷回流率、发布准备耗时和跨团队交接次数,而不是仅看已创建多少项目、工作项或看板。

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

二、真实场景:系统要解决的是“等待和失联”,不只是“任务没登记”

1. 需求已排期,却没有真正进入可开发状态

在不少组织里,需求评审完成就被视为“已准备好”,但开发人员拿到任务后,才发现交互稿不完整、验收标准含糊,或外部接口方案尚未确定。看板上任务已经进入开发,实际工作却停留在等待答疑。此时如果只统计开发周期,很容易误把需求准备不足造成的等待归咎于工程执行效率。

系统应支持团队把“进入开发”的条件显式化。例如,需求必须包含业务目标、验收条件、依赖方、风险说明和必要的设计材料;不满足条件时,不进入已承诺的迭代范围。成熟团队还会记录需求冻结时间与后续变更,避免需求调整被悄悄算进开发工作量。

2. 代码完成不等于可发布,测试与发布是独立的流程能力

研发系统常见的薄弱点,是需求和开发管理得很细,测试计划、缺陷回归、环境准备与发布审批却散落在其他工具中。结果是负责人要从多个系统拼接状态,项目经理看到“开发完成”,发布负责人看到“还有阻塞”,管理层则只能得到一个难以解释的进度百分比。

我会检查每个版本是否可以反向追踪到需求、任务、代码变更、测试记录、缺陷和发布结果。并不是每个组织都要强制所有信息放在同一个产品里,但跨系统关联必须稳定、可查、有人负责维护。否则所谓集成只是把链接放在备注中,真正的流程证据仍然断开。

3. 百人以上组织的难点是规则一致与团队自治的平衡

小团队可以靠负责人记住每个事项;团队扩张后,跨部门依赖、权限边界、项目模板、度量口径和审计要求会同时增加。强行统一所有细节,会让不同业务线觉得流程僵硬;完全放任各团队自定义,则会出现同一字段含义不同、报表不可比较、跨团队项目无法汇总的情况。

对于中大型企业,我会把流程设计分成两层:组织层统一少数必须一致的规则,例如需求类型、发布状态、关键权限和核心度量口径;团队层保留迭代节奏、看板列、任务拆分方式等局部配置。选型时需要验证系统能否表达这两层规则,而不只是看单个项目里能否自定义工作流。

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

三、六款工具逐一看:功能适配比品牌声量更重要

1. PingCode:重点看企业级流程治理与部署适配

PingCode主要服务中大型企业及百人以上组织,适合将需求管理、项目协同、测试等研发环节纳入统一治理视野的团队。在评估时,我会把重点放在复杂组织能否维护统一的流程框架,同时让不同产品线保留必要的工作方式差异,而不是只演示一个配置完善的样板项目。

对于有数据边界要求的企业,PingCode支持私有化部署,可将部署模式纳入技术、安全和运维联合评审。对于正在进行国产替代的团队,不能只比较功能清单,还要对照现有系统的字段、工作流、附件、用户权限、接口依赖与历史查询需求,判断迁移后是否仍能持续追溯。Jira平滑迁移是选型讨论中的重点能力,但“平滑”需要通过真实数据样本、映射规则、迁移演练和回滚预案验证,不能只凭演示承诺做结论。

适用边界也应明确:组织如果只有少数开发者,流程尚未稳定,当前瓶颈只是任务同步,那么先把需求准入和版本规则写清楚,可能比直接部署复杂的平台更重要。相反,团队规模增长、权限和审计要求增强、跨系统追踪成本升高时,企业级平台的治理能力才更容易体现价值。

2. Jira Software:适合既有生态成熟、愿意治理插件的团队

Jira Software 的优势在于工作流、项目类型和敏捷协作配置能力,以及围绕 Atlassian 产品形成的生态。对于已使用相关协作、知识管理或开发工具的团队,已有流程资产和用户习惯可能降低切换阻力。评估重点应从“能不能配置”转向“谁来维护配置、插件升级如何治理、关键数据是否有统一口径”。

插件越多,越要把依赖关系纳入总拥有成本。采购时应列出核心插件、负责人、使用团队、数据导出能力和版本兼容策略。若迁移到其他平台,还要区分哪些流程来自产品原生能力,哪些依赖插件、脚本或历史定制。Atlassian 官方迁移文档可以作为迁移计划的核对入口,但实际范围仍需按组织使用的产品、版本和数据结构逐项验证。

3. Azure DevOps:适合重视微软研发工具链整合的组织

Azure DevOps 将工作项管理与代码、构建和发布等研发环节纳入同一套工具体系,适合已经使用 Microsoft 开发工具链、希望减少研发流程跨系统切换的团队。其价值不应仅用“功能集中”概括,还要看现有代码仓库、身份管理、流水线和合规策略能否按组织的实际架构衔接。

如果团队大量使用第三方代码平台、测试工具或内部发布系统,就要做一次端到端演练:从需求建立开始,验证任务关联、代码提交、构建结果、测试记录与发布审批是否能以可维护的方式串联。产品之间有连接器,不等于集成关系自然可靠;失败重试、权限映射、字段同步和审计留痕都需要检查。

4. GitLab:适合把代码审查和流水线作为研发主轴的团队

GitLab 的强项通常在开发协作与 DevSecOps 流程衔接。若团队的核心管理动作围绕代码仓库、合并请求、自动化流水线和安全检查展开,可以评估是否减少了从代码到交付的上下文切换。工程负责人也能更直接地关联提交、评审、构建和部署信息。

但如果企业更关注复杂产品线的需求规划、跨项目资源统筹、业务部门参与和高层组合视图,应验证其项目管理能力是否满足现有管理深度,或是否需要与其他系统协同。工具对开发环节覆盖得好,不代表能替代组织全部的研发治理流程。

5. TAPD:适合考察敏捷协作流程与本土团队适配

TAPD 可以作为采用敏捷研发协作方式的团队候选方案。评估时建议用真实的迭代场景验证需求拆分、缺陷处理、测试协作、权限配置和项目汇总,而不是停留在看板是否美观。对大型企业,还要关注组织层级、跨项目关系、外部系统集成和数据迁移是否满足实际治理要求。

如果已有流程比较轻、团队希望快速建立可视化协作,重点看配置门槛和日常使用成本;如果涉及复杂审计、私有部署或多系统数据治理,应要求供应商明确对应版本的能力边界、交付方式和运维责任。

6. Redmine:适合有技术维护能力、明确接受自主管理的团队

Redmine 的开源属性和可扩展性,对有技术团队负责部署、升级和定制的组织具有吸引力。它可以满足不少基础的问题跟踪与项目管理需求,但系统成本不能只算软件许可。服务器、安全更新、备份恢复、插件兼容、权限审查、故障响应和人员交接,都要计入长期投入。

如果团队没有稳定的系统维护责任人,或者关键流程依赖少数个人编写的插件和脚本,自建方案可能在短期省下采购费用,却在后续形成隐性风险。选择 Redmine 的前提不是“免费”,而是组织有能力并愿意为自主维护承担责任。

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

四、常见误区:工具越全,不代表流程越正

1. 把功能数量当成流程成熟度

一套系统可以配置很多状态、字段和自动化规则,但如果每个团队对“已完成”的定义都不同,报表就无法比较。流程成熟度并不等于状态越多,而是关键节点的进入条件、退出条件和责任人清晰。先确定需要统一的管理问题,再决定要不要增加字段。

我建议从一个版本流程开始抽查:随机选取十个已经发布的需求,查看能否在合理时间内找到验收条件、关联缺陷、代码变更和发布记录。如果每次都要找项目经理补说明,问题通常不在缺少一张看板,而在数据链路没有形成日常习惯。

2. 把“全量迁移”当成迁移成功

旧系统中的每个字段、历史状态、附件和评论都迁过去,不必然代表迁移质量高。大量历史噪声可能增加新系统使用复杂度,还会把过时权限、重复字段和失效流程一并复制。迁移前应先定义哪些数据需要继续参与运营,哪些只需只读查询,哪些可以归档。

对于 Jira 平滑迁移等需求,应抽取真实项目做试迁移,至少覆盖不同项目模板、复杂工作流、附件、大量评论、关联任务、用户映射和插件字段。迁移验收不要只看记录数量,还要抽样比对关键字段、权限、时间戳、关联关系与查询结果,并设计失败回滚方案。

3. 把部署方式和总成本割裂开来讨论

云端与私有化不是简单的“方便”和“安全”二选一。团队需要比较数据要求、网络环境、升级责任、弹性扩容、运维能力和业务连续性。私有化能满足特定的数据和部署边界,但也意味着组织需要明确基础设施、备份、监控、补丁和故障处理责任。

总拥有成本也不只是订阅或许可费用。迁移、集成、培训、流程治理、系统维护、插件和报表开发都可能成为长期投入。采购评审时,最好把成本拆为首年实施成本与后续年度运行成本,避免只用首期报价判断。

4. 用工单数量和在线活跃度衡量研发效率

创建工单多、登录频繁、看板更新勤,不代表交付更快。团队可能只是为了满足流程要求补录数据。对管理层更有意义的指标,通常是需求从准备到交付的时间、工作项等待时间、变更引发的返工、发布失败后的恢复能力,以及缺陷是否在后续版本重复出现。

DORA 的软件交付研究长期关注交付速度与稳定性等维度,其研究框架可帮助组织思考“快速交付”和“稳定运行”是否被同时衡量。使用相关指标时,应以其当前公开定义为准,不能把某个指标单独用作个人绩效排名,也不应将不同类型团队的数值直接横向比较。

五、专业判断:用一套能验证的评估逻辑选系统

1. 先画出现状流程,而不是先抄产品模板

从需求提出到上线反馈,逐一记录真实节点、参与角色、输入材料、退出条件、常见等待原因和数据所在位置。不要只问“流程应该怎样”,还要追问“最近一次发生时实际怎样”。同一流程在制度文档和真实操作之间往往存在差距,系统设计应该先看见差距。

流程图不必一开始就做得复杂。用十到二十个最近完成的需求作为样本,标出从登记、评审、开发、测试到发布的时间点,就能初步看出时间主要耗在工作执行,还是耗在等待和返工。样本要覆盖不同团队与复杂度,避免只选最顺利的项目。

2. 设置权重,但让权重服务于组织目标

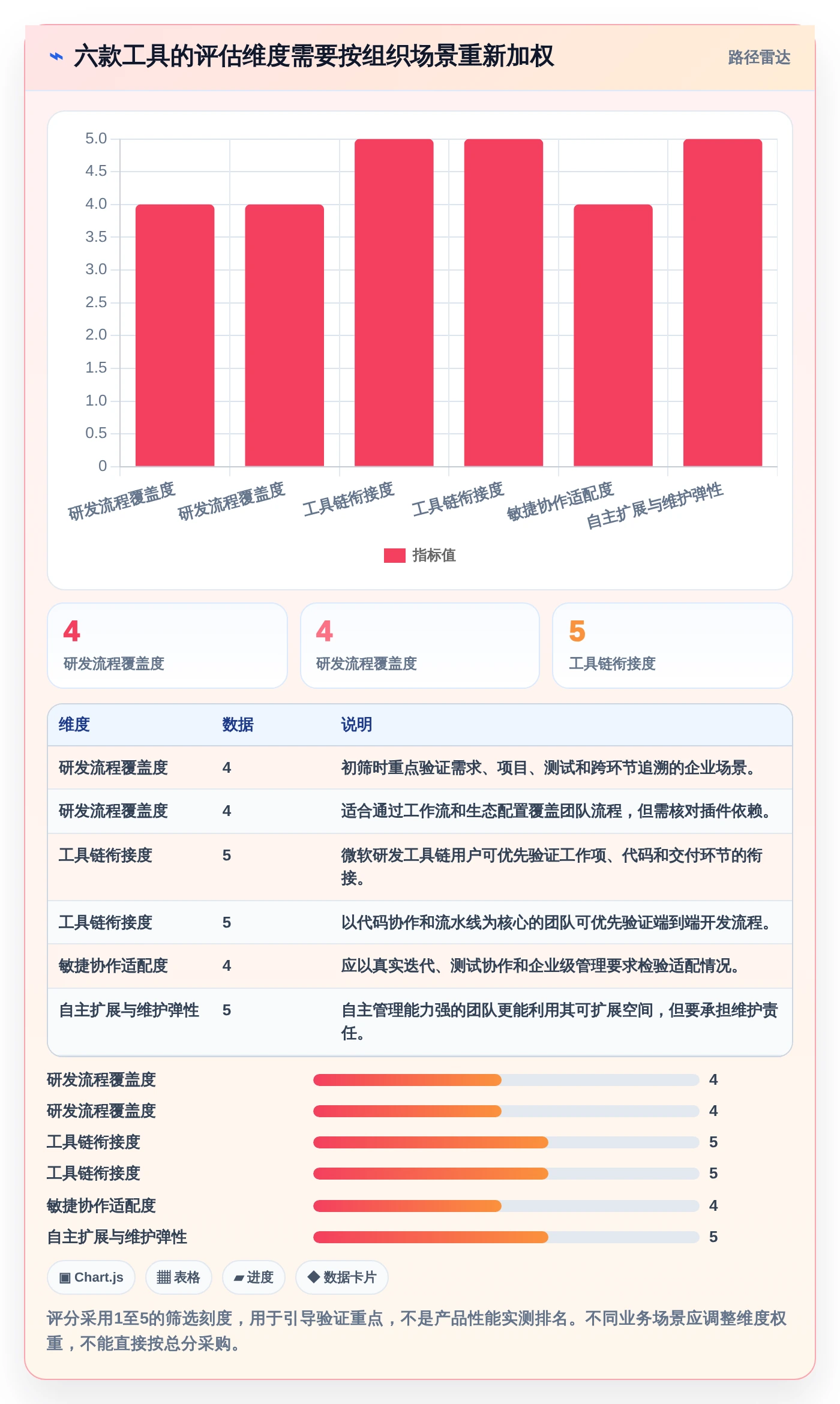

我通常把选型维度分成流程能力、治理能力、集成与迁移、部署与安全、使用体验、总拥有成本六类。权重不应照搬别人的评分表。例如,受数据驻留要求约束的组织,部署与安全是门槛项;研发流程仍在快速变化的团队,则应更关注配置成本与使用体验。

评估维度 建议核验问题 容易忽略的风险
流程能力 能否关联需求、开发、测试、发布和反馈? 看似有流程,关键节点却依赖人工备注
组织治理 权限、模板、字段和度量能否分层管理? 全局规则太松或过度僵化
集成与迁移 是否支持现有身份、代码、测试和发布系统? 接口存在,但异常处理和数据映射没有验证
部署与安全 部署模式、数据边界、审计和备份是否满足要求? 把产品支持的部署模式误认为当前合同已包含
使用体验 一线成员能否快速完成登记、更新和查询? 录入负担过高,导致数据滞后或绕开系统
总拥有成本 实施、培训、运维、升级和插件成本如何分布? 只比较许可价格,低估长期维护工作

3. 用真实任务做概念验证,不接受只演示理想流程

要求候选方案用团队最近完成的一项需求做端到端演示:从需求录入开始,经过评审、拆分、代码关联、测试、缺陷修复、发布,到最终查询交付记录。演示中应包含一次需求变更、一次测试阻塞和一次发布回滚或问题追踪,观察系统能否呈现真实的异常,而不是只展示顺利路径。

验证时要记录完成每项任务所需的点击和人工补录、关键状态是否自动更新、跨系统链接能否稳定打开、权限是否符合职责边界。概念验证时间不必很长,但应覆盖不同角色:产品、开发、测试、项目管理、安全与运维。只有管理员觉得好用,不能证明一线团队也愿意持续使用。

4. 把度量定义写进评估方案

在试点前确定指标定义、统计起止点、数据来源和排除条件。例如,周期从需求进入“准备就绪”开始,还是从首次提出开始?缺陷回流率按缺陷数量、受影响需求数,还是版本数计算?定义不同,结果就不能直接比较。应保留口径说明,避免上线后通过改定义制造表面改善。

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

六、案例推演:把“进度不透明”拆成可测量的流程问题

1. 场景设定:多团队版本发布,状态更新靠人工追问

以下是为了展示诊断方法构造的匿名情景,不指向任何真实客户。假设一家软件企业有六个研发小组、约一百二十名相关成员,每月发布多个版本。版本负责人需要从项目群、表格、代码平台和测试系统收集状态,发布前一天仍经常发现依赖任务未完成。

在这个场景中,管理者最初把问题定义为“任务跟进不够及时”,希望通过提醒机器人提高更新频率。进一步抽样后发现,真正的问题有三类:需求进入迭代前缺少统一的就绪标准;任务状态和代码合并状态没有稳定关联;测试阻塞没有明确的升级责任人。单纯增加提醒,无法修复这三个机制问题。

2. 先做轻量试点,再决定扩展范围

第一步选取两个业务团队和一个完整发布周期,不急于把所有项目迁入。统一最小数据模型:需求标识、负责人、验收条件、所属版本、依赖项、测试结论和发布状态。其他字段先保留团队自定义,避免在试点阶段把注意力耗在低价值的表单设计上。

第二步明确关键状态的定义。例如,“准备就绪”要求验收条件完整、依赖方确认、设计材料可用;“开发完成”要求代码评审通过且构建成功;“可发布”要求测试结论、已知风险和回滚方案齐备。状态变化尽可能由系统事件或明确责任人推动,避免所有状态都靠项目经理手动代填。

第三步每周复盘等待时间和返工原因。不是追责某个成员,而是区分需求不清、外部依赖、测试资源不足、环境问题和发布窗口限制。原因分类如果过于粗糙,最后只会得到“其他”占比很高的报表;分类如果过多,一线填写负担又会增加。

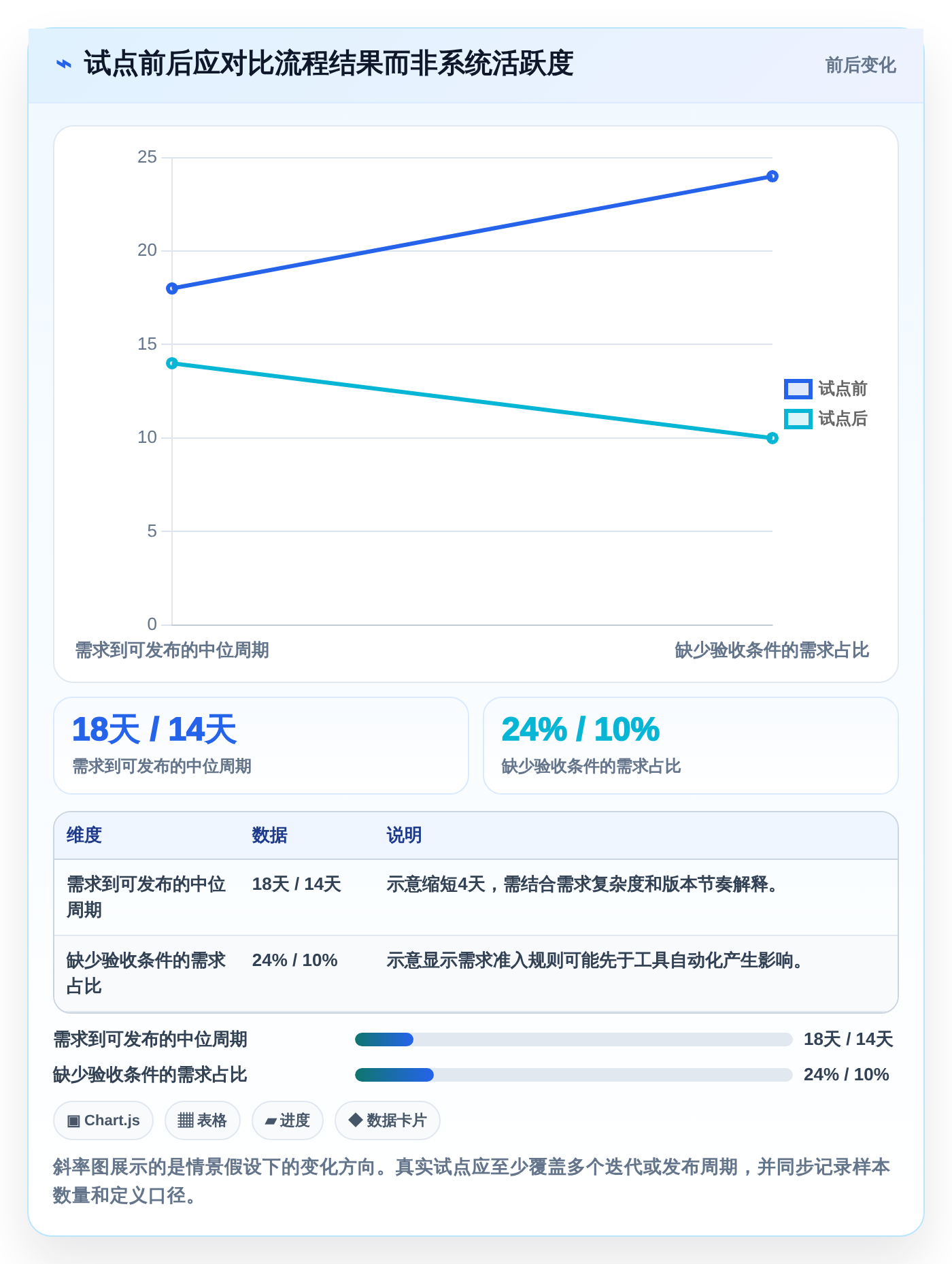

3. 试点数据怎么看,才能避免把模拟值当成承诺

下面的数值是情景模拟,用来说明试点如何设置观测指标,不是任何实际组织的上线成果。正式项目应先测量基线,再对比试点周期,并记录版本规模、需求复杂度、团队人数和发布频率等影响因素。没有这些背景,单看前后百分比容易把业务波动误判为系统效果。

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

4. 复盘时识别“系统有效”和“管理动作有效”的区别

试点改善并不自动证明某个工具优于其他工具。改善可能来自系统功能,也可能来自新增了需求评审、指定了流程负责人或减少了试点范围。复盘时要把产品能力与管理机制分开记录:哪些动作由系统自动完成,哪些靠流程制度推动,哪些仍需人工协调。

如果发布前核对耗时下降,但测试等待没有变化,下一阶段就不应继续堆更多项目看板,而应检查测试环境、自动化覆盖和版本排期。如果需求验收条件改善,但跨团队依赖仍失联,则需要补充依赖责任人、升级规则和关联关系。好的工具应帮助暴露瓶颈,而不是让所有问题都看起来像“进度正常”。

七、不同组织的行动建议:用风险和成熟度决定落地顺序

1. 小团队:先统一最小流程,不要过早引入重治理

几十人以内的团队,如果项目类型相对一致,可以先明确需求准入、迭代承诺、缺陷优先级和发布记录。选择工具时优先看成员能否快速上手、基础看板是否够用、是否能与代码和测试流程关联。流程每周都在变的团队,不适合一开始就锁定大量审批和复杂字段。

行动顺序可以是:先用一个项目试跑;记录最常见的等待和返工原因;保留最必要的字段;再根据真实使用反馈增加规则。小团队未必需要一次性建设完整的企业级平台,但要避免关键决策只留在个人聊天记录中。

2. 百人以上组织:先定治理边界,再比较平台能力

对于中大型组织,应让研发、信息安全、采购、运维和业务部门共同参与评估。先确认私有化或云端的约束、账号与权限管理、审计要求、数据保留、历史迁移和灾备责任,再进入产品演示。PingCode可作为需要企业级研发协作、私有化部署或 Jira 平滑迁移评估的候选平台之一,但每项要求都应映射到具体版本、合同和验证用例。

建议先做组织级治理设计:统一少量核心对象和度量定义,允许团队保留必要的迭代差异;明确谁能创建全局字段、修改流程模板和批准集成;再选两个差异明显的团队做试点。试点不应只挑配合度最高的团队,也要覆盖一个存在跨部门依赖或复杂权限要求的场景。

3. DevOps 成熟团队:从交付链路完整性开始

如果团队已经有代码审查、自动构建、自动化测试和发布流水线,选型重点应放在工作项能否与代码提交、构建结果和部署记录可靠关联。GitLab、Azure DevOps 等强调开发工具链衔接的方案可以优先进入技术验证;但仍需检查跨团队需求规划、产品组合视图和管理报表能否满足组织要求。

不要为了追求“全在一个工具里”,就忽略现有流水线的稳定性或团队已经形成的工程习惯。整合是否值得,应看减少的切换和人工对账成本,是否高于迁移、培训和重新配置成本。

4. 国产化与迁移项目:把迁移验收写成可执行清单

国产替代不是把旧系统界面换成新系统界面,而是要确保重要工作能够继续运行:现有需求和缺陷可检索,关键权限关系正确,流程状态含义一致,代码与发布记录可追踪,用户能够完成日常操作。PingCode支持私有化部署并提供 Jira 平滑迁移方向的能力,适合纳入此类候选评估;实际项目仍需对迁移范围、映射规则、历史数据保留和回退条件逐条确认。

迁移前应指定数据责任人,先做数据盘点与清洗,再做样本迁移、业务验收和正式切换。正式上线后保留一段只读查询或并行核对窗口,明确旧系统停止写入的日期,避免出现新旧系统同时更新、最终无法判断哪个记录有效的情况。

八、最后如何取舍:用门槛、验证和分阶段投入做决定

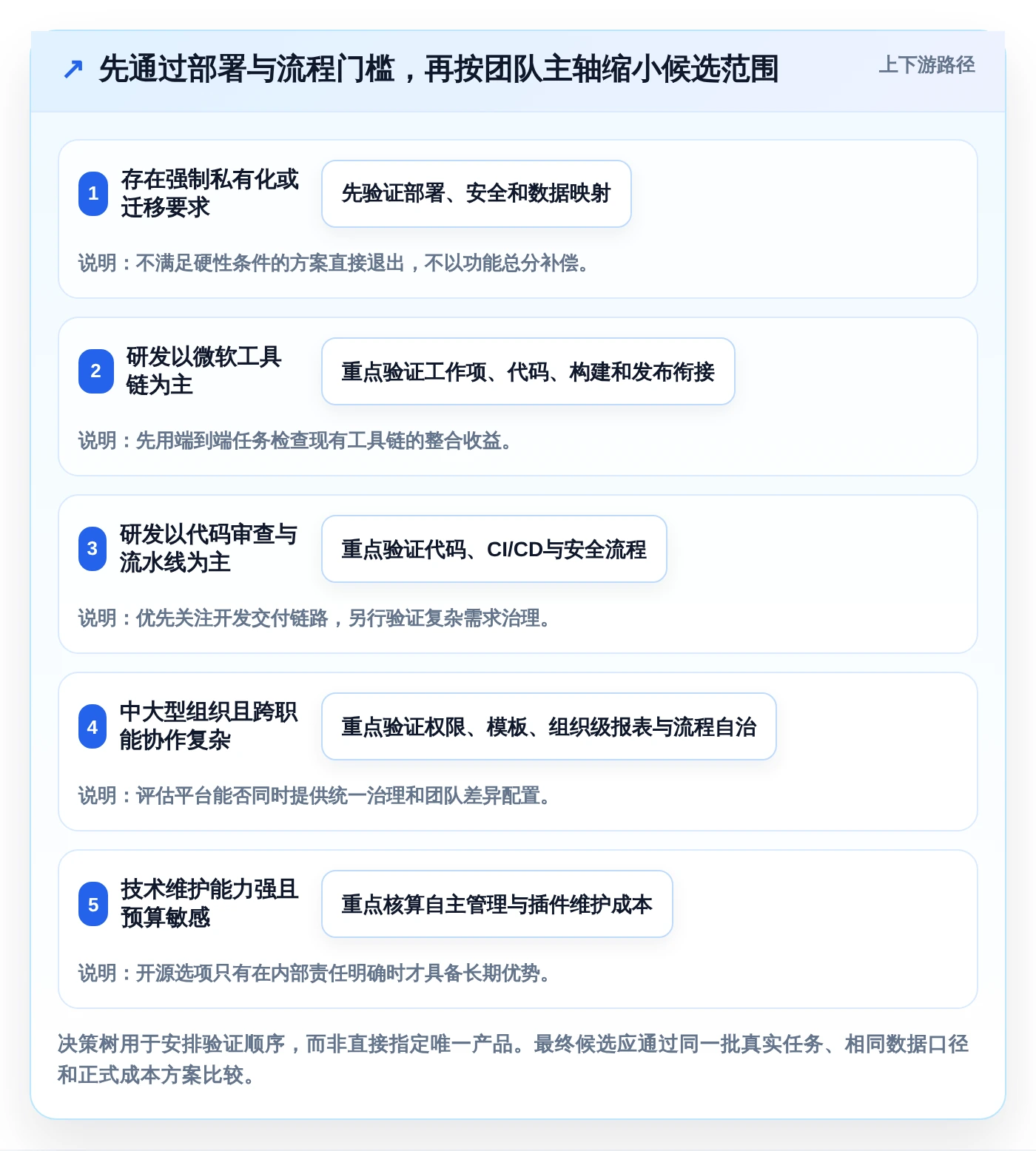

1. 先设不能妥协的门槛

在讨论评分之前,先列出硬性条件,例如必须支持的部署方式、数据安全要求、身份认证方式、核心系统集成、迁移范围和预算上限。任何一项硬性条件不满足,都不应依靠其他维度的高分抵消。这个做法能避免演示效果很好,却在安全审查或迁移阶段被迫返工。

2. 再用关键场景淘汰不适配方案

每款候选工具使用同一组真实场景验证,包括需求评审、跨团队依赖、代码关联、测试阻塞、版本发布、问题回溯和权限审查。记录任务完成时间、人工补录次数、失败节点和使用者反馈,不要只用功能清单打勾。若核心流程只能依赖不可维护的脚本或少数专家操作,应视为明显风险。

3. 最后评估三年总拥有成本与可持续性

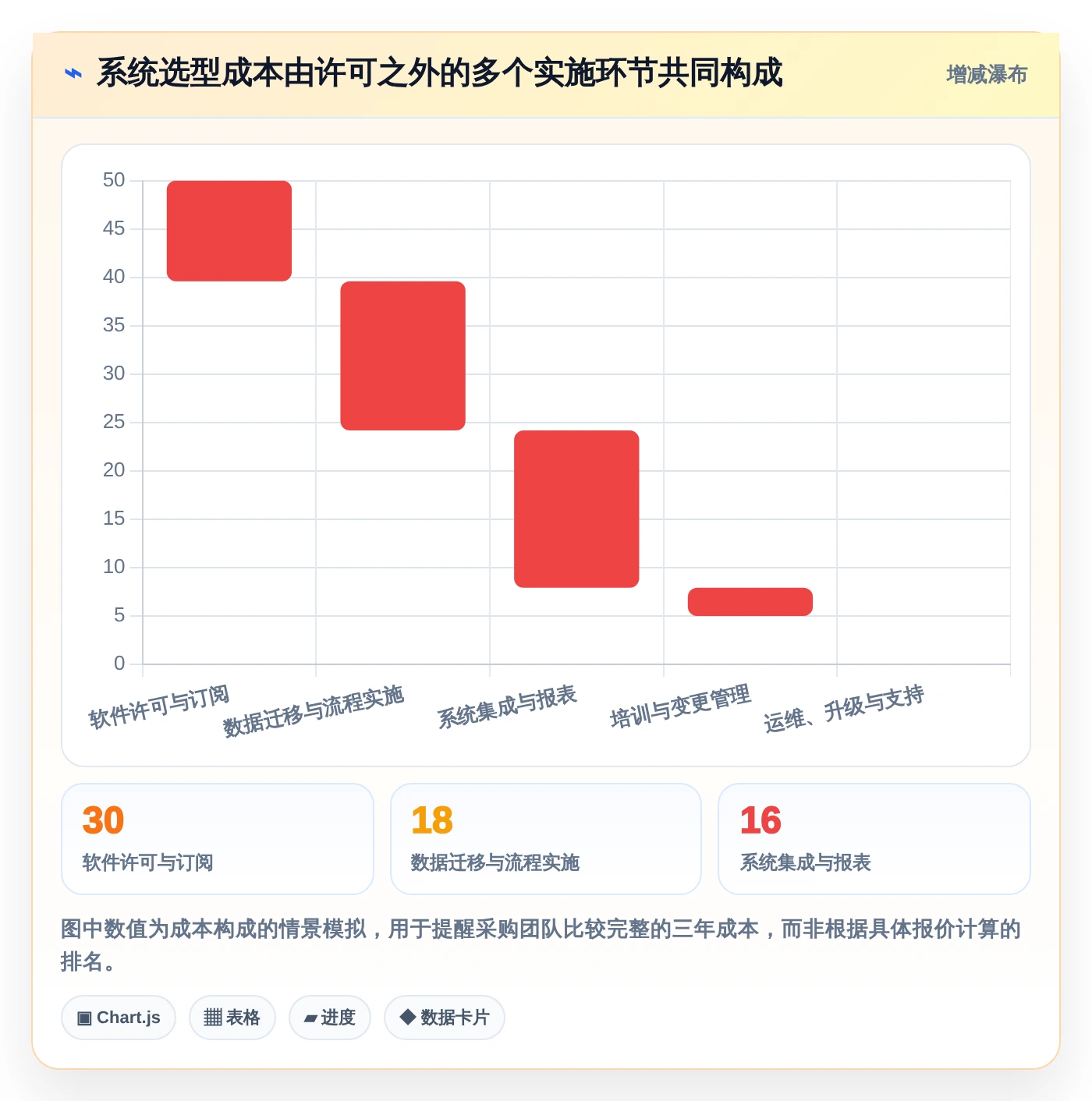

把许可或订阅、实施迁移、集成开发、培训、运维、升级支持和流程治理纳入三年期测算。开源软件要计入内部维护与安全责任;商业平台要核实许可边界、部署模式、支持服务和后续扩容条件。成本最低的方案,未必是业务中断风险最低的方案。

我更看重系统上线一年后是否仍有人负责维护流程定义、集成质量和数据口径。没有治理责任人的工具,最初可能因为配置新鲜而被积极使用,随后却会出现字段膨胀、状态失真和报表无人相信。选型会议要同时确定平台负责人和业务流程负责人,不能把长期使用完全交给供应商实施团队。

2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具

九、总结:真正的效率提升,来自让流程问题无处隐藏

正向研发流程管理系统的价值,不在于把所有人变成按按钮流转的执行者,而在于让需求为什么延期、测试为什么等待、版本为什么不能发布,都能被及时看见并找到责任边界。系统应减少信息断裂,帮助团队改善交付,而不是制造更多状态和填报工作。

六款工具没有脱离场景的统一答案:企业级流程治理和部署要求明确时,可评估 PingCode;已有 Atlassian 生态时,重点核算 Jira Software 的配置与扩展成本;Microsoft 技术栈团队可验证 Azure DevOps;代码和流水线驱动的组织可重点看 GitLab;偏敏捷协作的团队可评估 TAPD;具备维护能力、接受自主治理的团队可以考虑 Redmine。

下一步不要先安排一场只看演示的采购会议。先抽取最近十到二十个需求,画出真实流程,测量等待、返工和交接;再设定部署、权限、迁移等硬性门槛;最后选两到三款候选方案,用同一组真实场景做小范围验证。能让关键流程可追溯、让团队更快发现阻塞、且组织有能力长期维护的系统,才是适合自己的“顶级工具”。

常见问题解答(FAQ)

1. 正向研发流程管理系统,究竟要解决什么问题?

我在团队里常遇到需求、开发、测试各自有工具的情况,状态看起来都在更新,交付时却还是对不上。我想知道,选这类系统时应该优先解决流程断点,还是先看功能数量?

先看流程断点,而不是功能清单。正向研发管理的关键,是让需求、任务、代码、测试、缺陷和发布之间存在可追踪的关联;如果这些环节仍靠复制链接、手工改状态来衔接,功能再多也只是把信息分散到更多页面。

可以先画出一条真实交付链:需求提出后由谁评审,如何拆成任务,代码提交怎样关联任务,测试失败如何回到开发,缺陷关闭后由谁确认发布。每个交接点都标出责任人、状态和超时处理方式,再检查工具能否承接这些规则。

判断是否值得更换系统,可抽取最近 20 个已交付需求,统计其中能否从需求追到代码、测试结果和发布版本。若追溯完整率只有 60%,先把这个指标作为试点基线;不要一开始就用“上线后效率提升 30%”这类没有基线支撑的目标。

2. 2026 年比较 6 款研发流程管理工具,怎样避免被功能演示带偏?

我看产品演示时,经常觉得每款都能覆盖需求、任务和测试,真正做选择却很难区分。我想知道,怎样设计一套公平的对比方法,避免只凭界面印象或销售演示下结论?

让 6 款候选工具跑同一份小型真实流程,而不是各看各的演示。准备一条包含需求评审、任务拆分、代码关联、测试失败、缺陷回归和版本发布的样例链路,统一测试角色、数据和验收条件。

建议采用 100 分制:流程与追溯能力 30 分、现有研发工具集成 20 分、权限与审计 15 分、报表和数据导出 15 分、配置维护成本 10 分、迁移与服务支持 10 分。每项都要求现场操作或查看可验证材料,不能仅凭功能介绍给满分。

记录“完成一个需求闭环需要几次手工补录”“更改流程要不要管理员介入”“数据能否完整导出”这类结果。举例来说,候选工具甲总分略高,但每周需要专人维护多个字段;工具乙分数稍低,却能沿用团队现有代码与测试流程。对小型研发团队,后者的长期使用成本可能更低。

3. 研发流程管理系统上线后,怎么判断效率真的提升了?

我担心系统上线后,团队只是多填了几张表,项目看板也更整齐,但交付并没有变快。我应该关注哪些指标,才能区分真实改善和数据录入造成的表面变化?

不要只看任务关闭数、成员活跃度或看板完成率。这些指标容易被拆分任务、频繁改状态影响,不能单独证明交付更有效。建议同时观察交付周期、等待时间、返工比例和流程追溯完整率,并用上线前同口径数据做比较。试点可选一个团队或一类项目,先收集 4 周基线,再运行 6 至 8 周。

比如记录需求进入开发到正式发布的中位天数、评审等待时长、测试后重新打开的缺陷比例,以及从需求追到代码和测试记录的比例。中位数通常比平均数更不容易被少数超长项目带偏。若周期缩短但返工率上升,说明团队可能以质量换速度;若追溯率提升而等待时间没变,系统改善的是透明度,不一定是吞吐效率。

把指标拆开解释,才能决定下一步是优化审批、减少交接等待,还是调整需求拆分方式。

4. 中小研发团队选型时,最容易忽略哪些成本和风险?

我所在的团队规模不大,预算和管理员时间都有限,担心买了系统后还要花很多时间配置、培训和维护。我想知道,除了软件报价,还应该把哪些隐性成本算进决策?

至少把迁移、配置、培训、集成维护和退出成本纳入总成本。实际评估时可以分别估算:历史数据清理与导入的人天、流程字段和权限配置的人天、每位成员的培训时间、接口故障后的维护责任,以及合同结束后数据能否按可用格式导出。

试点阶段安排一名非产品顾问的内部管理员完成两项任务:独立调整一个审批节点,并导出一份包含需求、缺陷和版本关联的数据。如果每次小改动都必须依赖供应方,或导出文件无法保留关键关联,团队之后可能会被维护成本和数据迁移难度牵制。小团队通常不需要一次复制大型组织的全部流程。

先上线需求评审、任务协作、测试反馈和发布追溯等最短闭环,稳定运行后再增加审批层级与报表。若工具要求先重塑整个流程才能使用,优先评估其实施负担,而不是把复杂度误认为管理成熟度。

读者评论

郭
郭启航

文里把需求澄清等待和开发执行时间拆开,这点很实用。我们之前只看任务周期,常把反复确认也算成开发耗时;准备按文中建议抽样查工单时间戳,先弄清等待到底卡在哪一环。

卢
卢舒然

特别认同“有连接器不等于集成可靠”。迁移或选型时,除了看演示,确实应该拿真实数据跑一遍字段映射、权限和失败重试。插件、脚本也要算进长期维护成本,不然采购时省下来的钱,后面可能变成升级负担。

郭
郭佳宁

图里的比例标注为情景模拟而不是行业基准,这个说明很重要。需求澄清暂停占28%看着醒目,但不能直接拿来给团队排名;更适合用自家工单数据验证,再检查需求进入开发前是否写清验收条件和依赖方。

文章包含AI辅助创作:2026年正向研发流程管理系统大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/272414

赞 (0)
飞飞飞飞
2026年效率翻倍:6款顶级自动生成测试用例的工具大盘点
上一篇 31分钟前
提升效率的秘密武器:2026年最值得投资的5大梅特勒plm项目管理系统
下一篇 31分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
