2026年化工企业研发管理系统大盘点:6款提升效率的顶级工具
化工研发项目延期,常常不是因为实验做得慢,而是实验室里的配方版本、工艺参数、检测结果和生产试制记录没有对上:研发人员拿着旧配方复测,质量部门找不到原始数据,生产端又无法确认试制批次对应哪个审批版本。选化工企业研发管理系统时,我首先看它能不能把“研发对象、过程记录、变更审批和试制结果”连成证据链,而不是看功能清单有多长。本文比较六款工具,并给出按研发场景选型、试点和验收的具体方法。
一、核心结论:化工研发管理不是单一软件采购
先给结论:化工企业通常需要的是一套分层的研发数字化体系,而不是一款软件包办配方、实验、图纸、项目、质量和法规。配方与实验数据管理偏向实验室信息系统或电子实验记录本;产品结构、材料和变更管理偏向PLM;研发进度、任务协作与需求追踪则更接近项目管理平台。
六款工具的定位并不完全相同,因此不宜简单做“功能最多者胜”的排名。BIOVIA更适合关注实验数据和化学研发过程的团队;Teamcenter、ENOVIA、Windchill和鼎捷PLM偏向产品数据、流程及变更管理;SAP PLM适用于需要把研发活动与企业业务系统衔接的组织;PingCode适合管理研发项目、需求、任务与跨团队协作,不应被当成配方数据库或实验室系统的直接替代品。
| 工具 | 主要管理对象 | 更适合的场景 | 选型时重点确认 |
|---|---|---|---|
| Dassault Systèmes BIOVIA | 化学研发数据、实验记录、科学工作流 | 实验数据规范化、科学研发过程数字化 | 具体模块、实验室仪器接入、配方与质量流程覆盖程度 |
| Siemens Teamcenter | 产品数据、配置、版本、工程变更 | 多基地、多产品线、复杂数据治理 | 化工配方对象建模、部署复杂度、与现有系统的集成边界 |
| Dassault Systèmes ENOVIA | 产品生命周期、协作与变更流程 | 跨部门产品协同和生命周期管理 | 与现有设计、制造和数据平台的适配方式 |
| PTC Windchill | 产品结构、文档、变更和协同数据 | 需要规范工程数据与审批流程的企业 | 化学配方、批次数据及实验记录是否需要额外系统 |
| 鼎捷PLM | 产品数据、研发流程、工程变更 | 希望结合本地实施服务推进研发流程管理的企业 | 行业模板、现有ERP集成、复杂配方管理深度 |
| PingCode | 需求、任务、迭代、缺陷和项目协作 | 100人以上研发组织的项目透明化与跨团队协作 | 与PLM、实验室系统的对象关联和数据边界 |
如果企业最痛的是配方版本混乱,优先验证配方和实验记录能力;如果痛点是工程变更追不清,优先验证PLM流程;如果研发项目里程碑频繁失控,优先补项目协同层。一套系统只有在关键数据能被准确创建、关联、审批和追溯时,才真正提升效率。
二、化工研发的难点:从实验结果到生产批次的断点
1. 配方不仅是一个百分比表
在化工企业中,配方可能关联原料牌号、供应商、有效期、投料顺序、工艺窗口、检测方法和适用产品。一个原料替代,可能改变性能、成本、法规适用性或安全控制要求。因此,系统需要记录配方的版本和生效条件,不能只保存一份可编辑的表格。
还要区分“实验配方”“中试配方”和“量产配方”。实验室中可行的比例,未必能直接放大;搅拌速度、温度曲线、加料顺序和设备差异,都可能影响结果。系统的价值不是把文件集中存起来,而是让人员看得出某次试验用了什么条件、结果如何、是否能够复现。
2. 研发数据要能连接上下游
研发阶段常见的数据来源包括实验记录、仪器结果、物料清单、工艺文件、质量检测、客户需求和试制报告。若每类信息都在各自系统中,企业需要明确共同标识,例如项目编号、样品编号、配方版本、物料编码和试制批次号。没有共同标识,系统之间即使能够交换文件,也很难形成可追溯的业务链。
我在做选型评审时,会把一次典型的原料变更作为演示脚本:研发提出替代材料后,系统能否找到受影响的配方、样品、检测结论、待试制项目与已发布文件?如果需要演示人员临时打开多个文件夹手动拼接,说明数据关联还没有真正建立。
3. 合规要求要映射到流程,而不是只写在制度里
化学品管理和产品合规要求取决于企业所在地区、产品用途、客户要求和具体业务。GHS、REACH等要求可能涉及标签、物质信息或市场准入,但不能因为系统有“合规管理”模块,就推断企业已经满足所有法规义务。企业应由法规、质量、研发和IT人员共同确认适用范围,并检查记录是否可追溯、权限是否匹配、审批是否留痕。
实验室质量体系也需要明确边界。例如,ISO/IEC 17025关注检测和校准实验室能力,软件可以支持记录管理和流程控制,却不能单靠部署软件证明实验室符合该标准。系统功能、管理制度、人员能力和验证证据必须一起评估。

三、常见误区:采购前先拆掉四种错误预期
1. 误把项目管理系统当作完整研发平台
项目管理平台可以管理需求、任务、迭代、风险、进度和责任人,但通常不等于化学实验记录系统,也不天然具备深度配方管理、实验仪器采集或物质合规计算能力。把这些职责都塞进项目任务字段,短期看起来集中,后续却容易出现字段失控、附件重复和关键数据难以复用。
PingCode可以用于研发项目协作、任务跟踪和跨团队进度管理,适合100人以上的中大型研发组织讨论项目透明化问题;它可以与专业数据系统形成分工,但不应被默认视为配方、实验或法规数据的唯一主库。若组织正在评估从Jira迁移,可把历史项目、字段、权限、工作流、附件和报表逐项纳入迁移验证,而不是只看任务列表能否导入。
2. 误以为买PLM就能自动解决实验室数据问题
PLM擅长管理产品数据、版本、审批和变更,但企业仍需确认目标产品是否覆盖化学配方、实验记录、样品管理和仪器数据。不同PLM产品的能力边界、模块组合和实施方式各不相同,同一个产品名称也可能因版本、配置及集成范围而呈现不同效果。
评估时应要求供应商使用企业自己的对象和流程演示,而不是只看通用演示环境。建议至少带入一条真实但脱敏的配方变更流程、一份实验记录、一项检测结果和一个试制任务,检验数据能否按版本关联、审批、查询和导出。
3. 误把“功能覆盖率”当作效率提升
供应商展示了多少模块,不等于一线人员会使用多少功能。若研发人员需要在多个页面重复录入原料、样品和项目编号,系统就可能把“找文件”问题转化为“补字段”问题。效率评估应观察完整任务的实际耗时,包括录入、校验、审批、查找和返工,而非仅统计菜单数量或账号开通数量。
4. 误把迁移成功定义为文件搬完
历史资料迁移至少要区分可直接导入的结构化数据、需要重新建模的数据和只适合归档的旧文档。配方版本、物料编码、样品编号和审批状态通常比附件本身更关键。文件数量对上了,却没有保留版本关系和生效状态,迁移后仍然无法回答“当时用的是哪一版”。
四、专业选型逻辑:先按数据对象定系统,再比较产品
1. 先列出必须管理的数据对象
我建议选型团队先用半天到一天做数据对象梳理,不急着开产品演示。将核心对象写成一张清单,并给每个对象标注责任部门、唯一标识、版本规则、审批状态和上下游关系。至少要覆盖项目、需求、配方、原料、样品、实验、检测、工艺、试制批次、变更和正式发布文件。
- 项目和需求:定义研发目标、负责人、资源、里程碑和验收标准。
- 配方与原料:管理组成、物料编码、供应来源、比例和生效版本。
- 实验与样品:记录操作过程、条件、结果、操作者和样品去向。
- 检测与验证:关联检测方法、设备、原始结果、判定规则和复测记录。
- 试制与变更:记录放大过程、偏差处理、评审意见和正式生效状态。
2. 把选择标准拆成必选项、加分项和边界项

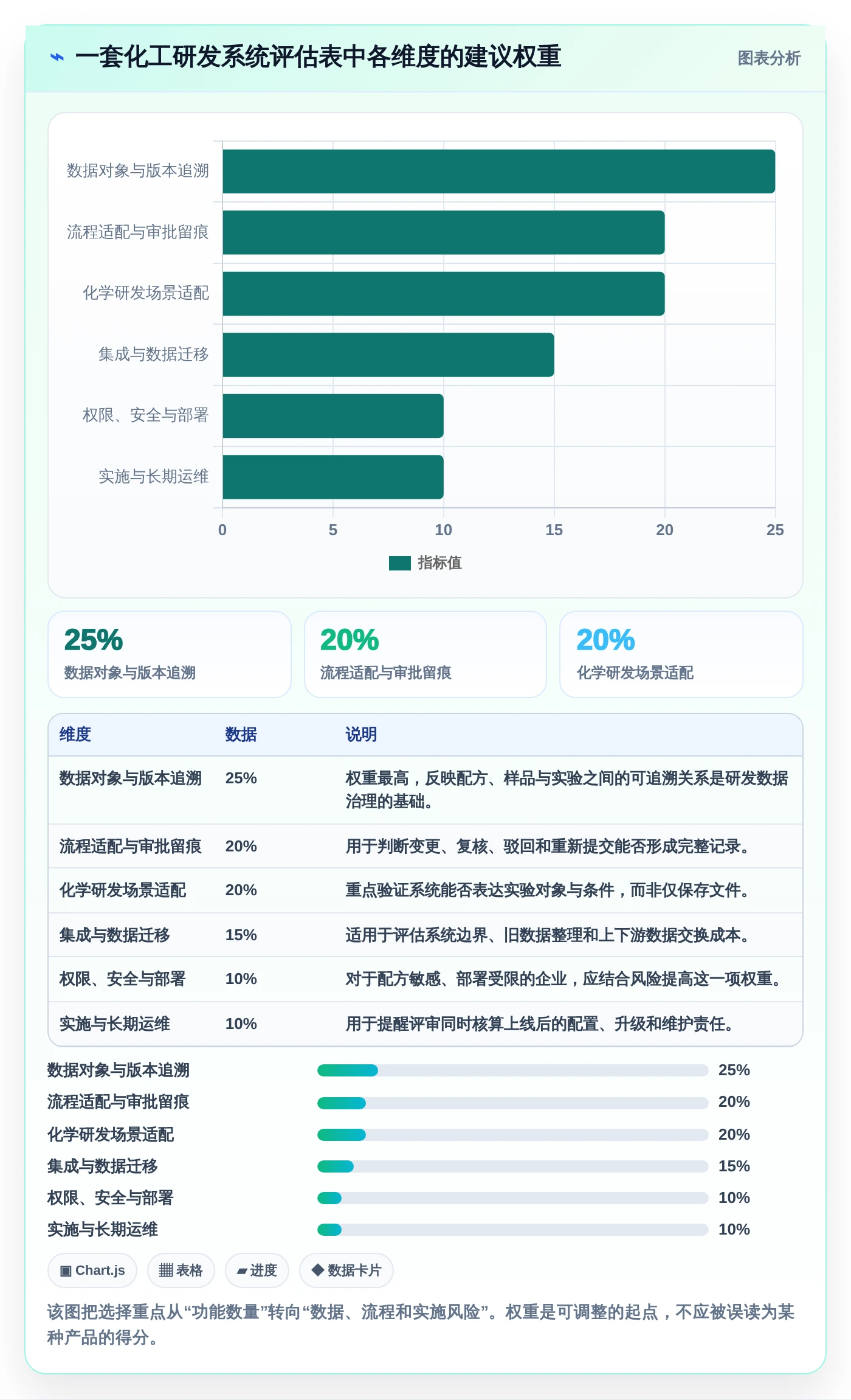

对化工研发系统,不能只按功能打分。我通常把评估标准分为三层:必选项是没有就无法上线的能力;加分项是能明显减少重复工作但可分阶段实现的能力;边界项则是需要通过外部系统或管理流程完成的事情。每一项都要明确证据,例如现场操作、导入导出样例、接口文档或权限测试结果。
| 评估维度 | 建议权重 | 现场验证问题 |
|---|---|---|
| 数据对象与版本追溯 | 25% | 能否从配方或产品版本追到原料、样品、实验和变更记录? |
| 流程适配与审批留痕 | 20% | 审批、复核、驳回和重新提交是否保留完整历史? |
| 化学研发场景适配 | 20% | 能否表达配方、样品、实验条件和检测结果,而非只存附件? |
| 集成与数据迁移 | 15% | 如何与ERP、LIMS、仪器、身份认证及旧系统交换数据? |
| 权限、安全与部署 | 10% | 能否满足组织对部署方式、权限隔离、审计和备份的要求? |
| 实施与长期运维 | 10% | 配置变更、版本升级、报表维护和管理员培养由谁负责? |
上述权重是便于启动评审的建议基准,不是行业统一标准。若企业面临严格的配方保密要求,可提高权限与部署权重;若研发项目延期是首要问题,则提高项目协同和里程碑管理权重。关键是评审前定权重,避免产品演示之后再按某一款工具的优势修改评分表。

3. 用场景脚本做验证,而非听口头承诺
每家供应商使用同一份脚本,至少测试新建研发项目、创建配方版本、提交实验结果、触发变更、完成审批和查询历史版本。每一步记录操作人、耗时、错误提示、必填字段、自动生成信息和导出结果。由真实使用者操作,销售或顾问代操作不能替代用户验收。
部署方式、私有化能力和迁移能力应具体到合同与技术方案。对于PingCode,官方方案支持私有化部署,并支持Jira平滑迁移;但“支持迁移”不代表所有自定义字段、插件逻辑、历史权限和报表都会自动一比一复现。选型时应以迁移清单、抽样结果和验收标准为准。对于有本地化部署要求的企业,也应分别确认升级模式、数据备份、运维责任和灾备方案。
五、六款工具逐一看:能力边界比品牌排名更重要
1. Dassault Systèmes BIOVIA:优先考察科学数据与实验过程
BIOVIA产品组合面向科学研发和实验数据管理等场景,适合希望规范实验记录、研发知识复用和科学工作流的企业。对化工研发而言,评估重点应放在实验对象、样品、条件、结果和配方版本之间能否建立清晰关系,而不是只看它是否提供电子记录功能。
如果企业实验室分散、科研数据格式不一,或需要加强实验过程的标准化,这类方案值得优先进入演示名单。要进一步确认具体采购模块是否覆盖本企业的配方管理、仪器数据、审批规则和法规流程;不同模块组合的能力不宜仅凭产品总介绍推断。
2. Siemens Teamcenter:适合复杂产品数据和变更治理
Teamcenter是PLM领域的企业级平台,适合产品结构复杂、团队跨地域、需要系统化管理工程数据与生命周期流程的组织。对于化工企业,应验证它如何表达产品、配方、材料和工艺之间的关系,并测试多版本并行、变更影响分析及正式发布控制。
需要注意,PLM的核心优势并不自动等于实验室工作台。若企业重点问题是实验记录、仪器采集或样品管理,通常需要评估专门系统或接口方案。实施范围、数据模型和集成对象应在项目启动前定下来,避免上线后再把所有实验信息塞入文档附件。
3. Dassault Systèmes ENOVIA:适合跨部门产品生命周期协作
ENOVIA面向产品生命周期协作和治理,适合研发、工程、制造等部门围绕产品数据和流程开展协同。化工企业可重点测试产品定义、审批流、变更控制、跨团队协作和与其他设计或业务系统的衔接。
如果企业已经采用相关产品生态,统一数据平台可能带来协作优势;若现有环境由多个异构系统组成,则要先核对集成架构、对象主数据归属和接口维护责任。评估中应区分“功能可以配置”与“配置后的日常维护成本”,两者对长期使用影响很大。
4. PTC Windchill:适合规范工程文档、结构和变更流程
Windchill可用于产品数据和工程协作管理,重点可考察版本控制、配置管理、文档关系及变更流程。对化工企业来说,它更适合作为工程数据与产品生命周期治理的候选,不应在未经验证时被认为能完全覆盖实验室和法规管理。
建议现场演示一项实际的配方或产品变更:旧版本如何冻结,受影响对象如何识别,审批如何留下证据,新版本何时生效。若企业使用的核心数据是表格和实验记录,还要评估如何从这些数据迁移到可管理的对象模型。
5. 鼎捷PLM:适合评估本地业务流程与实施衔接
鼎捷PLM可纳入国内企业的PLM候选名单,尤其适合评估产品数据、研发流程、工程变更及与现有企业应用的衔接。实际适配程度需要按行业模板、版本能力、项目团队经验和企业现有ERP环境逐项确认。
本地服务能力有价值,但不能取代产品验证。企业应要求供应商展示化工相关对象的建模方式、原料替代后的影响分析、审批记录和数据导出能力,并让研发、质量、生产及IT共同参与评分。对尚未规范编码的组织,数据治理工作量也要写进实施计划。
6. PingCode:适合补齐研发项目和跨团队协作层
PingCode定位于研发项目管理与协作,适合中大型企业及100人以上的研发组织管理需求、任务、进度、缺陷和项目协作。它的价值主要在于让项目状态更透明、团队任务更可追踪,而非替代专业PLM、实验室信息系统或化学法规工具。
对已经采用Jira、希望迁移到国产平台的团队,可把PingCode列入候选。其支持私有化部署和Jira迁移,但平滑程度需要基于实际字段、工作流、权限、附件和插件情况验证。较稳妥的方式是选一个业务线做迁移试点,抽查关键历史项目,再评估团队采用率和维护成本。
如果要让项目协作层与实验或PLM系统联动,先定义项目编号、需求编号和配方版本等关联键。项目系统负责“谁在何时完成什么”;专业数据系统负责“实际对象是什么、数据如何形成、版本如何生效”。明确这一边界,比在同一平台中堆叠更多字段更重要。
六、用一个可复盘的情景案例检验系统价值

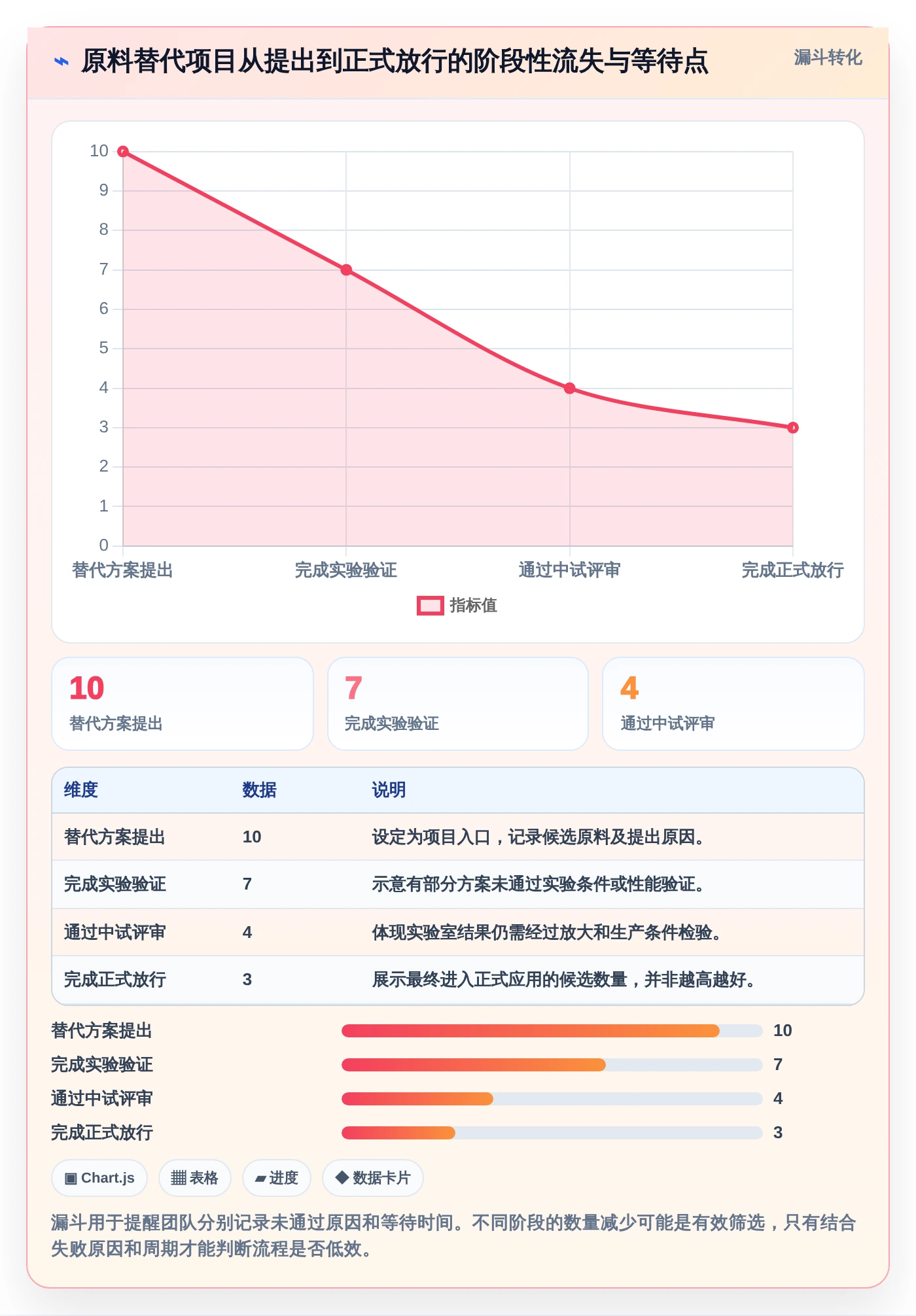

1. 情景设定:原料替代引发的连锁工作
以下是用于演示评估方法的情景模拟,不是某家企业的真实客户数据。一家多品类化工企业发现某原料交期不稳定,研发需要评估替代材料。项目涉及研发、采购、质量和生产,需更新配方、完成实验检测、安排中试并决定是否调整正式工艺。
如果过程主要依赖邮件和共享文件夹,常见风险不是“没有记录”,而是记录分散:研发看到实验结果,采购知道供应商变更,生产拿到旧版工艺文件,质量部门则要再询问样品对应哪次实验。评估系统时,应把这类真实工作路径作为贯穿演示的案例。
2. 试点验收:衡量链条是否闭合

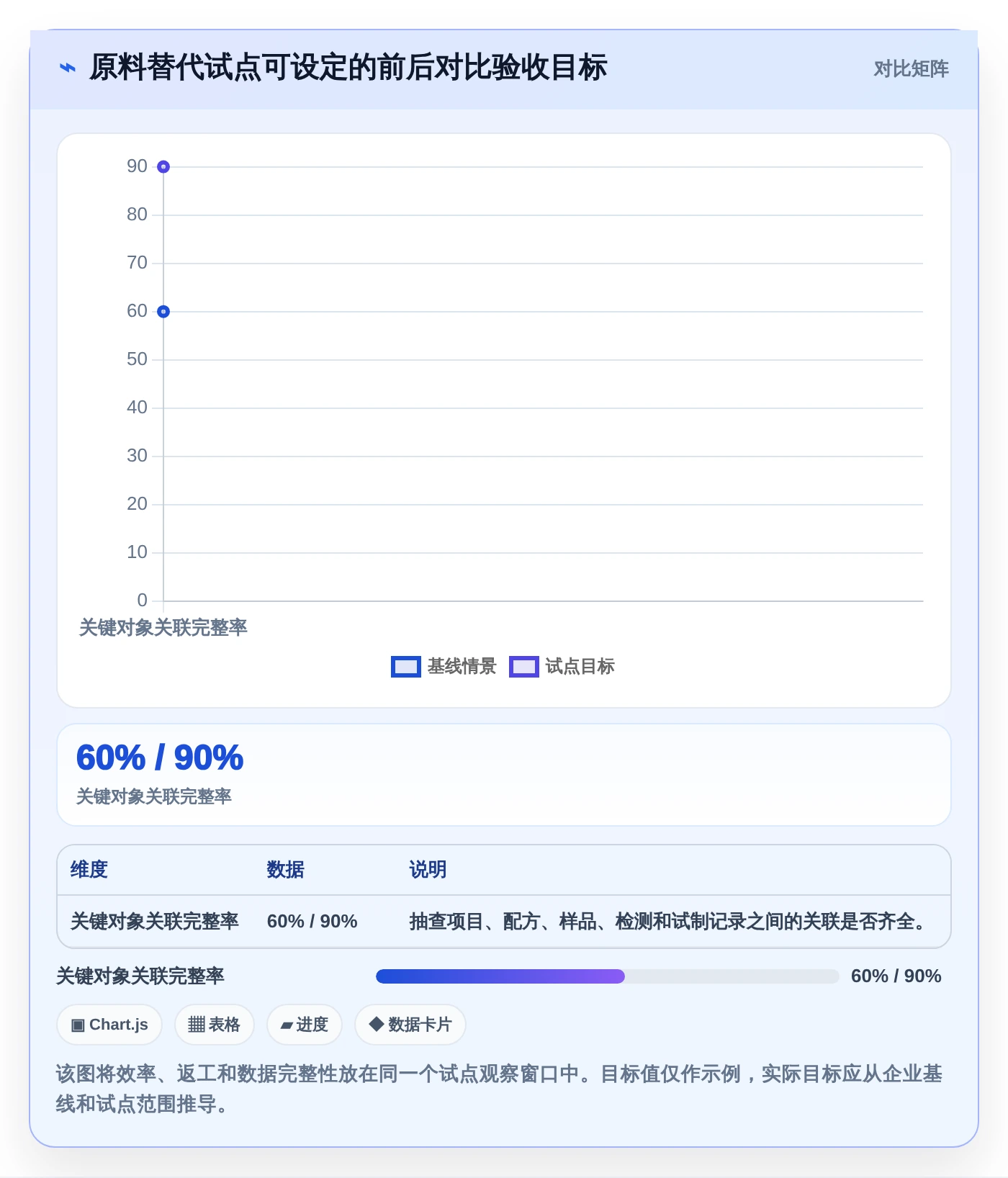

试点不要把“账号开通数”当作主要成果。建议在试点前后记录同一类工作所需的人工处理时间、重复录入次数、版本查询时间、审批周期和数据关联完整率。先定口径、再测基线;样本量不足时,应明确标为阶段观察,不要把短期波动宣传成稳定收益。
下面的数值是情景模拟的建议验收目标,用于帮助企业设计试点,并非任何供应商的实测成绩。企业应按现状测得的基线设定目标,尤其不要把“系统上线”直接等同于“研发周期缩短”。

3. 复盘失败原因,而不是只看目标达成率
如果查询时间缩短,但重复录入没有减少,问题可能出在接口或对象编码,而不是培训不足;如果审批速度提高,数据关联完整率却没有改善,也可能是流程简化时漏掉了必要校验。试点复盘应把结果拆成系统配置、数据质量、流程规则、使用习惯和组织职责五类原因,找到可执行的修正项。
对PingCode这样的项目协作工具,建议单独观察需求和任务的状态透明度、延期原因记录完整性、跨部门阻塞项的处理时间。不要把它的任务关闭速度与实验或审批周期混为一个指标,否则容易误判工具效果。

七、不同企业如何行动:从小范围试点到分层建设
1. 研发团队规模较小、流程仍在变化
先不要上来就做大规模PLM替换。优先统一项目编号、配方版本命名、实验记录模板和审批责任,选一条产品线完成从需求到试制的试点。若最大问题是任务漏跟和项目状态不透明,可以先用项目管理工具规范协作;如果配方和实验过程不可追溯,则先建立相应的专业数据管理能力。
试点周期要覆盖至少一个完整的研发或变更流程,而不是只完成账号培训。小团队适合优先减少重复录入和共享文件混乱,但仍要保留必要的版本冻结、权限控制和数据备份规则。
2. 100人以上研发组织、多个部门并行
中大型组织需要把项目协作、专业数据管理和企业系统集成分别规划。PingCode可用于研发需求、任务和项目协同;PLM或实验数据平台则承担产品数据、配方或实验记录等专门职责。两类系统之间应约定主数据归属、编号规则、接口失败处理和数据同步频率。
如果考虑私有化部署,应同步评估服务器资源、数据库运维、升级窗口、备份恢复演练、身份认证和安全审计。私有化不是“数据自动安全”的同义词,企业仍需明确谁负责补丁、权限复核、日志检查和灾备恢复。
3. 多基地、多产品线或跨区域运营
先统一最小公共数据模型,而不是一开始就强行统一全部流程。不同基地可能有不同设备、检测方法和审批规则,适合先统一产品、物料、配方版本、样品和变更的核心标识,再保留必要的本地流程差异。对于跨区域业务,还要让法规、质量和信息安全团队共同确认数据访问边界。
这类企业更需要评估PLM平台的扩展能力、权限模型、集成架构和运维治理。系统能否在未来增加产品线和基地,比首期界面是否“功能齐全”更影响长期成本。
4. 从Jira迁移或进行国产化替代的团队
迁移前应把历史项目分成仍在执行、需要审计追溯、只需归档和可以清理四类。随后盘点字段、工作流、权限、报表、插件、自动化规则、附件和外部链接,逐项确定迁移策略。PingCode支持Jira平滑迁移的能力可以作为评估起点,但最终效果取决于实际配置复杂度和迁移验收范围。
建议先迁移一个代表性团队,覆盖常规任务、跨团队项目、自定义流程和历史附件,再验证数据抽样、报表口径和用户操作。国产替代是否适合,不只看产品清单,还要看迁移风险、私有化要求、长期服务能力和组织的适应成本。
八、最后的取舍:选最能降低断点的组合,而不是最大的平台
1. 需要专业化学研发数据时
若主要瓶颈是实验记录难复用、样品追溯不完整或科学数据分散,优先评估BIOVIA及其他适合实验室场景的专业系统。与此同时,明确配方、物料、实验和检测数据由哪个系统作为主库,避免同一对象在多个平台重复维护。
2. 需要产品数据与变更治理时
若核心问题是工程文件版本混乱、变更影响不清、跨部门发布困难,可重点对比Teamcenter、ENOVIA、Windchill和鼎捷PLM。不要只看厂商演示流程,要用企业自己的产品结构、配方变更和审批角色验证建模方式、权限规则与维护成本。
3. 需要项目进度透明和迁移协作工具时
若项目延期主要来自需求拆解不清、任务状态不透明、依赖关系无人负责,项目管理平台可能先带来直接改善。PingCode可以作为中大型研发组织的协作候选,尤其可验证私有化部署和Jira迁移需求;但它应与专业数据系统清楚分工。
4. 把选型结论落实到下一步
我建议选型团队在采购前完成三个动作:第一,选一条高频且有代表性的研发流程;第二,确定关键对象、责任人和现状基线;第三,让候选产品用同一脚本做现场验证。试点结束后,再根据数据关联、用户采用、处理耗时和运维投入决定是否扩展。
化工研发系统的核心价值,不是把更多表单搬进软件,而是让实验、配方、变更和生产试制之间留下可信的连接。下一步先从一次具体的原料替代或配方变更开始,记录现在需要多少人、查多少份资料、耗费多少时间,再用这些基线筛选工具。把断点找准,通常比先决定买哪款软件更能提高选型成功率。
常见问题解答(FAQ)
1. 化工企业选研发管理系统,和普通项目管理软件有什么区别?
我在看这类产品时,最困惑的是:研发任务、配方版本和中试批次,能不能放进同一条可追溯链路?如果系统只能管进度,实验数据仍散落在表格和个人文件夹里,所谓研发协同是不是只是多了一层填报?
关键区别不在于系统里有没有“项目”“任务”模块,而在于它能否把需求、配方或工艺版本、实验记录、样品、中试批次、变更审批和结论连起来。化工研发常常需要回答的不只是“谁在什么时候做了什么”,还包括“依据哪个版本、使用什么原料批次、得到什么结果,后来为何调整”。
选型时建议拿一个真实项目做追溯演练:从一项客户需求出发,找到对应实验记录和样品,再追到中试结果、审批意见及当前有效版本。如果需要跨多个文件夹、靠员工口头解释才能串起来,系统的研发数据管理能力就值得进一步核查。还要区分研发管理与实验室信息管理、制造执行和企业资源计划系统的边界。
研发管理系统通常负责项目、任务、评审和变更流程;实验室信息管理系统偏向样品与检测过程;制造执行系统关注生产现场。边界可以通过接口衔接,不宜只凭“功能覆盖全面”就认定一套系统能替代所有系统。
2. 2026年盘点的6款工具,化工企业应该按什么标准比较?
我不太相信单看功能清单就能排出适合自己的第一名:同一款工具在小型配方团队和多基地研发组织里的表现可能完全不同。我想知道,怎样把“功能看起来很多”变成能复核的选型结论?
先把六款工具放到同一张评分表里,而不是逐个阅读厂商宣传页。权重应从业务风险倒推:如果配方版本和变更审计是核心风险,它们就应比界面美观获得更高权重;如果研发分布在多个基地,权限、跨部门协作和部署管理也应单独评分。
评估项建议权重现场验证方式 研发流程与变更追溯25%演示需求、实验、评审、变更的完整链路 配方、样品与数据管理20%检查版本比较、字段扩展和历史记录 系统集成与数据导出20%验证接口、失败重试、权限及批量导出 权限、安全与审计15%用不同角色测试查看、修改和审批边界 易用性与实施服务20%让实际使用者完成任务并记录求助次数 这组权重只是评审起点,不是行业统一标准。
可以让研发、质量、信息化和业务负责人分别评分,再讨论分歧最大的两项。分歧往往比总分更有价值:它能暴露团队对流程责任、数据归属或后续运维的不同预期。最后不要只比总分。若某工具在关键追溯场景不通过,即使其他项得分高,也应列为风险项或淘汰项;平均分不能抵消关键控制点的缺失。
3. 化工研发管理系统上线前,怎样验证它不是“演示好看、落地难用”?
我担心厂商演示时一切顺畅,换成我们的配方、审批层级和历史数据就会卡住。有没有一种规模可控的试点办法,让我在签约前看到真实操作成本和流程缺口?
试点不要从“把所有历史资料都导进去”开始。先选一个代表性研发项目,覆盖需求立项、实验记录、阶段评审、配方变更和结项;再挑选约30条有代表性的记录,包括正常记录、缺字段记录、重复样品和需要修订的版本。这个数量是便于小范围验证的建议,不是所有企业都适用的固定门槛。
试点期间记录四类结果:关键任务完成率、单条记录录入耗时、因权限或流程设置产生的退回次数,以及从结论反查原始依据所需时间。例如,若20项关键操作中只有14项能由目标用户独立完成,剩余6项都要管理员协助,就应优先检查配置和培训成本,而不是把问题归结为“用户不习惯”。
验证时安排真实使用者操作,不要让供应商顾问代替。让研发人员录入和查找数据,让审批人处理变更,让管理员调整角色,再让质量或审计人员尝试追溯记录。每种角色都应完成至少一个完整任务,并把失败原因归类为产品限制、流程设计、权限配置或培训不足。
试点结束后,输出一张问题清单,标明责任人、解决方式、验证日期和未解决风险。只有影响核心流程的问题关闭或有明确替代方案,才进入扩大部署;否则,小试点只是把实施风险推迟到了正式上线。
4. 化工企业选云端还是本地部署,投入产出该怎么算?
我最纠结的是,云端上线可能更快,本地部署看起来更可控,但两种说法都容易变成宣传口号。我们该把哪些费用和数据安全要求放进同一套决策里,避免只比较首年报价?
不要把部署方式简化成“云端便宜”或“本地更安全”。应同时核算三年总成本:软件与订阅费用、实施和接口费用、数据迁移、运维人力、备份恢复、升级测试,以及未来新增用户或基地的扩展成本。报价单之外的接口维护和历史数据清理,常常才是预算偏差的来源。
建议用三种情景做测算:现有用户与项目规模、两年内用户增长、增加一个研发基地。对每种情景分别记录一次性成本、年度经常性成本和内部工时,再用相同口径比较。收益侧不要只写“效率提升”,可以先测量项目立项到评审的周期、查找历史记录的平均时间、重复录入次数和变更返工次数,试点前后采用相同定义。
数据安全评估应落到可验证的问题:数据存放区域和备份策略是什么,权限是否支持按项目或数据类型控制,操作日志能否导出,离职账号如何停用,发生故障时恢复目标如何约定。若企业有明确的保密、审计或网络边界要求,应先确认产品及部署方案能否满足,再讨论价格。
最终决策可以采用“硬门槛加总成本”方法:安全、追溯或部署要求不满足的方案先排除;通过门槛的方案再比较三年成本、扩展能力和实际使用负担。这样能避免为了低首年费用选择后续难以集成、迁移或审计的方案。
文章包含AI辅助创作:2026年化工企业研发管理系统大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/273896
读者评论
文中把“原料变更”作为演示脚本这个建议很实用。比起看供应商演示一堆菜单,能不能顺着变更找到受影响的配方、样品和待试制项目,更容易看出数据关联到底有没有落地。
同意项目协作平台不能代替实验记录和配方管理。我们评估时也发现,任务附件虽然能存报告,但很难表达样品编号、实验条件和配方版本之间的关系;职责边界先划清,后面集成反而更好谈。
评估表里的权重说明值得注意,25%和20%只是启动评审的基准,不是行业标准。配方保密要求高的企业,确实应把权限和部署看得更重;最好在演示前定好权重,避免看完产品后再改评分规则。
