项目经理选项目文档管理工具,最容易犯的错不是选错软件,而是把“文档能存进去”误认为“项目知识已经可管理”。在一个模拟的 120 人产品研发组织里,需求说明、评审纪要、测试报告和上线方案分散在网盘、聊天记录与个人笔记中;每月仅版本确认、权限追问和重复整理就可能消耗数十人时。本文以 2026 年常见产品能力和项目治理场景为基础,对比 PingCode、Confluence、Microsoft SharePoint、Google Drive、Notion 与飞书云文档,重点说明它们各自解决什么问题、在哪些条件下不该选,以及如何用可复核的试点数据做决策。
文中涉及的工时和评分均为情景模拟或建议基准,不代表厂商实测结果。
一、先讲核心结论:先选管理模式,再选工具
1. 六款工具不是同一类产品的六个替代品
我做项目文档选型时,第一步不会问“哪款功能最多”,而会先问组织到底要管理什么:是项目知识的结构和版本,是跨团队协作与权限,是需求到交付的追踪,还是文档协同编辑。六款工具看起来都能放文件、写页面、分享链接,但底层重心并不相同。
如果文档必须和需求、缺陷、测试、发布等项目工作对象保持关联,PingCode 更值得纳入候选;如果主要任务是建设团队知识库、维护产品规范和操作手册,Confluence 与 Notion 更容易进入短名单;如果企业已经深度使用 Microsoft 365,SharePoint 往往能利用现有身份、权限和办公生态;如果团队以在线文档协作为主,Google Drive 与飞书云文档通常更容易起步。
| 工具 | 更适合解决的问题 | 需要重点验证的边界 | 我会优先纳入的组织场景 |
|---|---|---|---|
| PingCode | 让项目文档与需求、研发、测试、交付过程发生关联 | 文档结构、迁移方案、权限模型及现有系统集成是否匹配 | 中大型企业、100 人以上研发或产品组织 |
| Confluence | 持续维护团队知识、项目空间和规范页面 | 空间治理、页面生命周期、内容重复与权限复杂度 | 已有相关协作生态,重视团队知识沉淀的组织 |
| Microsoft SharePoint | 企业级内容管理、站点协作、权限和办公文件治理 | 配置与管理成本、信息架构设计、用户使用门槛 | 已有 Microsoft 365 身份和办公体系的企业 |
| Google Drive | 在线文件协作、共享、版本留存和跨地域访问 | 项目知识导航、结构化关联、外部共享治理 | 团队已使用 Google Workspace,文件协作频繁 |
| Notion | 灵活搭建知识库、项目说明和轻量数据库页面 | 结构自由度带来的规范漂移、规模化权限与治理要求 | 希望快速搭建工作空间、且能够自我约束的团队 |
| 飞书云文档 | 文档协作、评论反馈和即时协同办公 | 跨系统资料统一、长期归档规则和复杂项目追踪能力 | 已使用飞书协作,文档沟通与会议联动频繁的团队 |
我的初步判断是:项目文档工具不应按“功能清单最长”排序,而应按“文档能否回到项目决策和交付现场”排序。一个评审结论如果找得到、看得懂,却无法追溯对应需求、责任人、审批版本和后续变更,它仍然只是被保存的内容,不是被管理的项目资产。
2. 先用四个问题缩小范围
正式看产品演示前,我会要求项目负责人回答四个问题。答案通常比厂商功能演示更能决定选型方向。
- 资料的主要形态是什么:可编辑页面、Office 文件、PDF、设计稿附件,还是混合型资料?
- 文档与业务对象的关系有多强:只需要互相链接,还是必须关联需求、任务、缺陷、测试和发布记录?
- 谁对内容负责:单个团队自治,还是需要跨部门统一权限、保留期限、审批与审计?
- 失败代价是什么:找不到最新版会拖慢协作,还是可能造成合规、客户交付或生产事故?
如果问题集中在“大家能不能一起写、一起评论”,协作文档体验应排在前面;如果问题集中在“哪个版本是批准版、谁能看到、离职后如何交接”,治理和权限能力应先于编辑体验;如果核心痛点是“需求和交付文档断开”,则需要优先验证项目对象关联,而不是只比较知识库页面功能。
3. 一个务实的候选组合
不想一开始就评估六款产品,可以按现状组建三类候选组合。研发项目密集、需要端到端追踪的团队,把 PingCode 与 Confluence 放进同一轮;已标准化使用 Microsoft 365 的企业,优先对比 SharePoint 与当前文件协作流程;日常协作主要发生在在线文档中的团队,则从 Google Drive、飞书云文档和 Notion 中挑两款验证。
这不是功能排名。它是一种减少无效演示的筛选方法:先保留与组织现有身份体系、项目流程和办公习惯相容的产品,再用真实项目材料做试点。不要因为某款产品在一个部门很受欢迎,就默认它适合全公司。一个团队觉得自由灵活,另一个团队可能会把同样的自由度视为难以审计的治理风险。

二、为什么项目文档会失控:文件问题背后是责任和流程问题
1. 项目资料通常不是一次性写完的
项目文档的麻烦,往往发生在内容写好之后。需求说明经过评审修改,测试方案按版本变化,风险清单由项目经理每周维护,客户交付文档还要经过审核。文档因此有创建、评审、批准、变更、归档等多个阶段。工具若只擅长写和存,却没有办法让团队识别阶段、责任人和最新状态,项目仍会依赖口头确认。
我会把一份关键文档的生命周期拆成五个可检查的问题:谁创建、谁批准、谁维护、变更如何通知、项目结束后如何处置。若团队连这些问题都没有共识,迁移到新工具只会把旧的混乱搬到新的页面结构里。
2. 搜索命中不等于找到可执行信息
搜索可以根据标题、正文或附件找到候选资料,却未必能回答“这是不是当前有效版本”。项目经理需要的不只是关键词命中,还需要知道这份资料属于哪个项目阶段、由谁批准、关联哪个交付物、是否已被后续决策取代。搜索结果如果缺少上下文,用户往往会再去问同事确认,工具节省的时间就被二次确认抵消。
所以试点时不要只测“搜索是否快”。我会准备一组真实问题,例如“当前发布版本的回滚方案在哪里”“某条需求最终由谁确认”“最新的客户验收标准对应哪个版本”,再观察系统能否让新加入项目的人找到可执行答案。
3. 共享边界与版本管理是隐形成本来源
项目跨部门、跨公司协作时,权限不是简单的“能看”和“不能看”。有些人可以查看但不能下载,有些供应商只能访问特定资料,有些项目文档在结项后需要保留但停止编辑。不同工具支持这些需求的方式和管理复杂度不同,不能只凭产品宣传页上的“权限管理”四个字判断。
版本也不只是历史记录。有些工作文件的版本差异容易理解,有些审批文件必须明确标注“草稿”“待审”“批准”“作废”。如果用户无法区分状态,就可能把编辑历史误当成正式批准依据。关键文件应在试点中实际经历一次变更和一次撤回,观察权限、通知和历史记录是否满足组织要求。
4. 资料越多,结构治理越重要
项目启动时,建一个文件夹或页面很快;一年后,多个团队复制模板、随手起名、重复上传,导航就会变成成本。结构化管理不是追求层级越深越好,而是让用户能基于项目、阶段、文档类型和状态找到资料,同时避免每个团队发明一套互不兼容的分类方法。
这里存在一个常被忽视的取舍:分类太少,搜索和权限治理会吃力;分类太多,用户创建文档时会嫌流程繁琐,最后绕开规范。合适的结构通常是少量稳定的顶层分类,加上模板、标签或关联对象补充细节,而不是把所有业务规则都塞进文件夹路径。
5. 先记录基线,才能判断有没有改善
我建议试点前用一到两周记录基线,而不是等新工具上线后才凭印象比较。至少记录文档查找耗时、找错版本次数、跨团队权限申请时长、重复创建的同类文件数量,以及项目经理每周用于整理和催办文档的时间。
一个适合启动试点的基线不必追求统计学意义上的精确,但必须保持口径一致。例如,查找耗时从提出问题开始计时,到找到经责任人确认的有效文档为止;仅打开一个搜索结果不算完成。若前后测量定义不同,所谓效率提升就没有解释力。

三、六款工具逐一拆解:看优势,也看付出的代价
1. PingCode:适合把文档放回项目交付链路中管理
当文档与项目对象关联紧密时,我会把 PingCode 放到候选名单前列。这里说的关联,不是把项目管理系统的链接贴到文档里就算完成,而是要验证需求说明、评审结论、测试记录、缺陷处理和发布资料能否围绕同一个项目对象被追踪。对于中大型企业及 100 人以上组织,跨团队信息传递和责任交接通常比单个页面的编辑体验更值得优先考察。
它的价值取决于团队是否真正采用关联式工作方式。如果项目仍然靠聊天消息和个人表格推动,文档系统即使支持丰富的关联,也不一定自动改变行为。试点时应选一个正在进行的项目,至少覆盖需求变更、评审记录、测试结果和上线交接,检查用户是否能从工作对象找到对应文档,也能从文档追溯到决策和责任。
需要特别验证的是迁移与治理:现有文档是否能保留目录、权限和版本信息;新旧系统并行期间哪个是权威来源;项目结项后资料如何归档;外部协作方是否能按最小权限访问。不要把产品的整体能力直接等同于团队落地结果,流程配置、管理员投入和用户培训都可能成为实际成本。
2. Confluence:知识空间成熟,空间治理必须跟上
Confluence 常用于团队知识空间、规范页面、项目记录和跨部门文档沉淀。它适合重视页面之间关系、希望通过模板和空间组织知识的团队。对于长期维护的产品规则、技术方案和项目复盘,页面比散落的附件更容易形成持续更新的知识体系。
我会重点关注三个问题:空间是不是按稳定的责任边界划分,页面有没有明确维护人,过期内容是否能够识别和清理。若组织只会不断新建空间和页面,却没有维护、归档和合并规则,知识库很快会出现同一主题多份解释。此时问题不是页面功能不足,而是内容所有权缺失。
已有相关协作产品的企业,往往更容易发挥其生态价值;新团队则要把配置和空间治理成本纳入试点。选择前还应测试权限继承、外部协作和旧内容迁移,不要只看演示中制作一页漂亮文档的速度。
SharePoint 的吸引力通常来自企业级站点、内容组织、权限治理以及与办公文件体系的协同。若企业已经使用 Microsoft 365,身份和日常办公环境相对统一,已有管理规范也可能让它成为较自然的候选。对制度文件、项目站点和跨部门资料,治理能力往往比个人笔记式灵活性更重要。
它的主要风险是把“可配置”误认为“配置简单”。站点、库、权限组、保留策略和信息架构需要有人持续负责。若项目团队没有明确管理员或企业架构指导,过度复杂的层级与权限继承关系会抬高维护门槛。选型时应请实际站点所有者完成日常操作,而不是只听管理员展示功能。
我会拿三个场景做验收:新项目如何创建标准站点;外部合作方如何获得有限访问;项目结束后如何冻结、保留或转交内容。若每个场景都要临时找少数专家手工处理,企业能力再强也未必转化成团队效率。
4. Google Drive:在线文件协作顺手,项目知识结构要另行设计
Google Drive 的典型价值是在线文件协作和共享便利。团队已经使用 Google Workspace 时,文件创建、评论和协作可能自然融入日常工作。对远程团队、跨地域协作和以文档共同编辑为核心的项目,它能减少文件来回发送造成的版本分叉。
但项目经理仍要回答:某文件属于哪个项目阶段、由谁负责、是否批准、何时失效。网盘中的文件夹、名称和共享规则如果没有统一约定,用户会遇到“链接能打开,但不知道是不是最终版”的情况。项目资料多、跨部门权限复杂时,最好验证搜索结果与项目上下文的结合能力,而不是只测协作编辑是否流畅。
外部共享也必须纳入测试。需要确认链接访问方式、离职人员交接、共享范围审查和资料归档规则是否符合公司政策。Drive 适合成为协作文件入口,但若需要严格的项目流程追踪,可能还要配合项目管理或知识治理机制。
5. Notion:搭建灵活,规范也必须由团队自己建立
Notion 的优势是页面、数据库和知识内容可以灵活组合,团队能较快搭建项目主页、会议记录、任务视图或产品知识库。对于小团队或尚在探索流程的组织,这种自由度有利于快速试错,不需要先设计一套庞大的信息架构。
自由度同时带来长期治理责任。若不同团队各自定义状态、字段、模板和页面层级,跨项目汇总就会变得困难;同类内容可能被建成不同数据库,后续难以比较或归档。对规模扩大中的团队,选型不应只问“能不能搭出来”,还要问“半年后由谁维护、如何限制不一致、旧结构如何迁移”。
我通常建议把 Notion 试点限制在一个明确边界内,例如单一产品团队或一个阶段性项目,先定义必填字段、页面模板、维护人和归档时间。若团队无法接受轻量规范,工具灵活性很可能变成内容碎片化的放大器。
6. 飞书云文档:协同体验贴近日常沟通,长期归档需设规则
已经使用飞书进行沟通、会议和协作的团队,飞书云文档的优势常体现在日常使用路径短。会议纪要、项目说明、方案评论和协作沟通能形成相对连续的工作体验,用户不必频繁在多个工具间切换。
项目经理仍要检查资料能否脱离即时沟通而长期有效。聊天记录里的链接是否能被后续项目成员找到,关键决策有没有正式沉淀为批准文档,项目结束后谁负责归档,这些问题决定文档是否会随人员流动而丢失上下文。
对于已有成熟项目管理系统的组织,飞书云文档可以承担协同编辑和资料沉淀,但要测试它与项目对象、权限目录及企业归档策略的衔接。若团队把所有资料都放进单一协作空间,却没有维护职责,短期便利可能换来长期检索成本。
7. 不要用功能数量代替适配判断
下面的对比表是评估方向,不是产品能力的绝对评分。不同版本、套餐、管理员配置和组织政策会改变具体体验。选型时应以当前可购买版本和实际租户环境复核,并把无法满足的硬性要求列为淘汰条件。
| 评估维度 | 优先关注的候选 | 不应忽略的代价 | 试点验收方式 |
|---|---|---|---|
| 项目对象与交付追踪 | PingCode,以及现有项目系统的配套能力 | 流程配置、用户习惯改变和旧资料迁移 | 从需求跳转到批准文档、测试结果及发布记录 |
| 团队知识库建设 | Confluence、Notion | 空间或数据库治理、内容过期与重复 | 新成员能否在限定时间内找到有效规范 |
| 企业权限与内容治理 | SharePoint,或组织已部署的企业协作环境 | 管理员工作量、架构复杂度和培训投入 | 实际演练外部共享、转岗交接和项目归档 |
| 在线文件协作 | Google Drive、飞书云文档 | 项目知识导航和长期权威版本管理 | 多人修改、评论收敛和批准版识别 |
| 灵活搭建轻量工作空间 | Notion、飞书云文档等 | 结构约定与规模扩展能力 | 让第二个团队复用模板,检查字段是否仍一致 |

四、常见误区:看起来省事,最后往往把成本推给项目经理
1. 误区一:所有文档都放进同一个工具,才叫统一
统一入口有价值,但“统一入口”不等于“所有内容只能有一种存储形态”。工程图纸、正式合同、在线方案和会议纪要可能分别有不同的生命周期、审批机制和权限要求。强行迁到一个工具里,可能造成格式转换损失、审批链断开,或者重要附件无法按原有方式管理。
更稳妥的做法是先定义权威来源。每类文档只指定一个正式维护位置,其他系统保留清晰链接和状态说明。用户不必要求所有内容物理上放在一个库里,但必须能知道去哪里找、哪个版本有效、发生变更时谁负责同步。
2. 误区二:买了工具就会自然形成知识沉淀
工具不会自动让项目经理写复盘,也不会自动让评审结论完整。若团队没有规定哪些项目事件必须形成记录、谁负责补齐、何时完成,知识库中最先增长的可能是大量未完成草稿和重复会议纪要。
我更愿意把知识沉淀定义成一种交付动作:项目阶段结束前,负责人确认决策、风险、变更和遗留问题已记录,并明确后续责任人。把这一步放进现有的阶段验收,而不是额外增加一套没人检查的“文档文化”口号,执行率通常更可控。
3. 误区三:模板越完整,团队执行越标准
模板字段过多时,用户会复制模板后留空,或者把内容填进不合适的栏位。项目类型差异明显时,一张覆盖所有场景的超大模板很可能让简单项目负担过重,让复杂项目仍然缺少关键字段。
建议先做一个“最小必需模板”:目的、负责人、版本状态、关键结论、关联对象和更新时间。项目类型确实需要额外信息时再增加分支模板,并通过真实使用反馈淘汰无人维护的字段。模板的质量不以字段数量衡量,而以关键问题是否能被持续回答衡量。
4. 误区四:迁移完成就代表项目知识完整
把旧文件复制进新系统,只能证明文件搬过来了,不能证明链接、审批状态、版本历史、权限和责任信息都保留下来。尤其是从网盘、个人空间和聊天记录汇总资料时,旧链接可能失效,原有共享对象可能不适用,重复版本也容易一起被迁入。
迁移验收应抽查关键文档而不是只统计文件数量。至少选取方案、评审结论、客户交付物、测试报告和风险记录,逐一验证可读性、版本状态、权限、责任人和关联关系。对不能可靠迁移的历史资料,应明确只读归档、索引链接或重新确认,而不是默认复制后即为可信。
5. 误区五:只让项目经理参与评估
项目经理知道流程痛点,却未必能代表所有使用者。研发、测试、产品、客户成功、法务、信息安全和系统管理员看到的失败模式不同。只让管理者投票,容易选出汇报时整齐、日常使用时绕开的方案。
评估小组至少应包含一名高频编辑者、一名只读使用者、一名跨团队协作者、一名管理员和一名项目负责人。让他们用同一组任务完成测试,记录遇到的阻碍。不要把“喜欢哪个界面”当成最终结论,也不要忽视管理员每周需要投入多少时间维护权限与结构。
6. 误区六:把许可费当成总拥有成本
真正的成本还包括配置、迁移、培训、权限审查、内容治理、系统集成和并行期维护。即使某工具许可费较低,如果每周需要多人手动对账和整理,年度总成本也可能更高。反过来,功能更完整的方案若要求大规模改流程,实施和变更成本也可能超过预期。
因此比较方案时要用三年视角估算总成本,并把内部人力折算进去。对于企业采购,还应核实不同版本的功能边界、数据存储与导出方式、支持服务、身份集成和续约变化,不应依赖未经核实的旧价格截图或第三方套餐说明。
五、专业选型逻辑:用同一套任务和评分规则比较
1. 先设硬性门槛,再做加权评分
加权评分适合比较“都能满足基本条件”的候选,不能用来掩盖硬性要求不满足。若组织要求特定身份认证、数据驻留、审计留痕、外部访问限制或既有系统集成,应先列为通过或不通过的门槛。任一候选未通过,不要因为界面漂亮或综合得分高而保留。
门槛通过后,再按组织重点分配权重。例如研发交付型项目把追踪关联和版本治理权重提高;内容协作型团队把多人编辑和搜索体验提高;受管控企业把权限、审计与保留策略提高。评分表要让权重反映业务风险,而不是平均分配以求看起来公平。
2. 用真实任务做对照试点
我建议用同一套任务测试每个候选,尽量避免厂商演示脚本替代真实工作。试点任务可以选一个正在进行的中等复杂度项目,并使用去敏后的真实材料。每个候选至少完成下面这些操作:
- 创建项目空间或项目主页,套用团队约定的最小模板。
- 新增一份需求说明,并关联负责人、阶段和相关工作对象。
- 完成一次多人评审,记录意见、决策、责任人与截止时间。
- 修改一份已评审文档,确认用户能辨识旧版、草稿和当前有效版本。
- 邀请跨部门或外部协作者,验证最小权限和访问撤销。
- 模拟项目成员离职或调岗,检查文档责任是否可以平稳交接。
- 完成项目结项,验证归档、搜索和后续复用路径。
每个任务都要记录完成时间、失败次数、需要管理员介入的次数和用户绕行方式。比如用户为了省事把批准文档下载到个人电脑,再通过聊天发给同事,这就是重要的负面证据,不能因为最后“任务完成了”而忽略。
3. 建议采用的评分维度
以下权重可以作为起点,但不应照抄。权重总和为 100%,每个维度按 1 到 5 分评价,并要求评分人写一条具体依据。没有证据的高分只是偏好,不是结论。
| 评分维度 | 建议权重 | 如何观察 | 容易漏掉的反例 |
|---|---|---|---|
| 有效版本识别 | 20% | 用户能否在短时间内确认批准版和责任人 | 页面搜索命中很多,但状态不明确 |
| 项目对象关联 | 20% | 文档能否连到需求、任务、测试或交付节点 | 只能粘贴外部链接,关联不可维护 |
| 权限与审计 | 18% | 外部访问、变更追踪、转岗和离职是否可处理 | 规则存在,但只有少数管理员会操作 |
| 协作效率 | 15% | 评审、评论收敛和多人编辑是否减少往返 | 评论很多,决策和责任未落到记录上 |
| 搜索与导航 | 12% | 新成员能否凭业务问题找到可执行资料 | 搜索快,但结果缺乏项目和版本上下文 |
| 迁移与可持续维护 | 10% | 历史资料能否导入、导出、归档并持续治理 | 初次迁移成功,却没有后续维护责任 |
| 总拥有成本 | 5% | 许可、实施、培训和内部管理人力 | 只比较单用户许可价格 |
若组织属于强合规或高敏感行业,权限与审计权重应明显提高,不能固定使用上表。若团队是小型探索项目,设置和维护成本可能比复杂审批更重要。权重的用途是让不同部门把分歧说清楚,不是制造一个看似精确的总分。
4. 把评分结果转换成决策,不要迷信小数点
假设两个方案总分相差很小,我不会据此声称某一个“客观胜出”。我会先查看差异来自哪两个关键维度,再计算这些差异是否影响核心工作。如果一款方案在协作上略快,但无法满足强制审计要求,它仍应淘汰;如果两款都满足门槛,就优先考虑迁移成本、现有生态和未来扩展性。
还可以做一次敏感性分析:把最重要的权重上下调整 20%,观察排名是否变化。若轻微调整就改变结论,说明选型对某一类主观判断高度敏感,团队需要补证据或延长试点;若结论稳定,则决策更有韧性。

5. 记录数据时要避免把相关性当成因果
如果上线后查找时间下降,不一定全是工具带来的。团队可能同时更换了命名规则、项目经理也增加了提醒,或者试点期间恰好没有复杂变更。为了提高判断质量,应记录同期发生的流程变化,并尽可能比较相似项目或同一项目上线前后的同类任务。
最有价值的试点结论不一定是“效率提高了 30%”,也可能是“查找时间没有明显下降,但批准版本误用从每月多次降到零;原因是状态标记和责任人变清楚”。项目经理应把重要风险指标和效率指标同时纳入评估,避免只追求容易展示的速度指标。
六、情景案例:120人研发组织如何避免“系统上云、问题留在原地”
1. 案例背景与试点边界
下面是一个情景模拟,不对应任何具体客户。某 120 人研发组织有三个产品小组,项目资料分散在共享盘、在线文档和个人目录。常见问题包括:评审后无法快速识别最终版本;测试人员需要追问需求变更背景;项目经理在结项时手工整理交付目录;供应商访问权限没有统一回收节点。
团队没有一口气迁移所有历史资料,而是选一个持续 8 周的中等规模项目试点。试点对象包括 18 名高频使用者和 6 名只读协作者,准备需求说明、评审记录、测试报告、上线计划和复盘五类内容。主要候选根据组织现状选择 PingCode 与 Confluence,并把现有云盘流程作为基线参照。这里的选择是为说明测试方法,不是宣称两款工具适用于所有组织。
2. 试点开始前先定义成功条件
项目组把目标分为结果指标和过程指标。结果指标包括有效版本误用次数、查找完成时间和项目结项整理耗时;过程指标包括必填字段完整率、文档责任人覆盖率、评审结论关联率和外部权限按期回收率。团队先测两周基线,再在试点期间每周抽样,避免只在上线前后各测一次而遗漏波动。
团队还明确了三条规则:批准版必须标识状态与责任人;重要决策要关联到对应需求或交付事项;项目结束时必须执行归档检查。试点期间不追求一次性规范所有资料,只要求五类关键文档按照新规则执行,避免因范围过大导致参与者放弃。

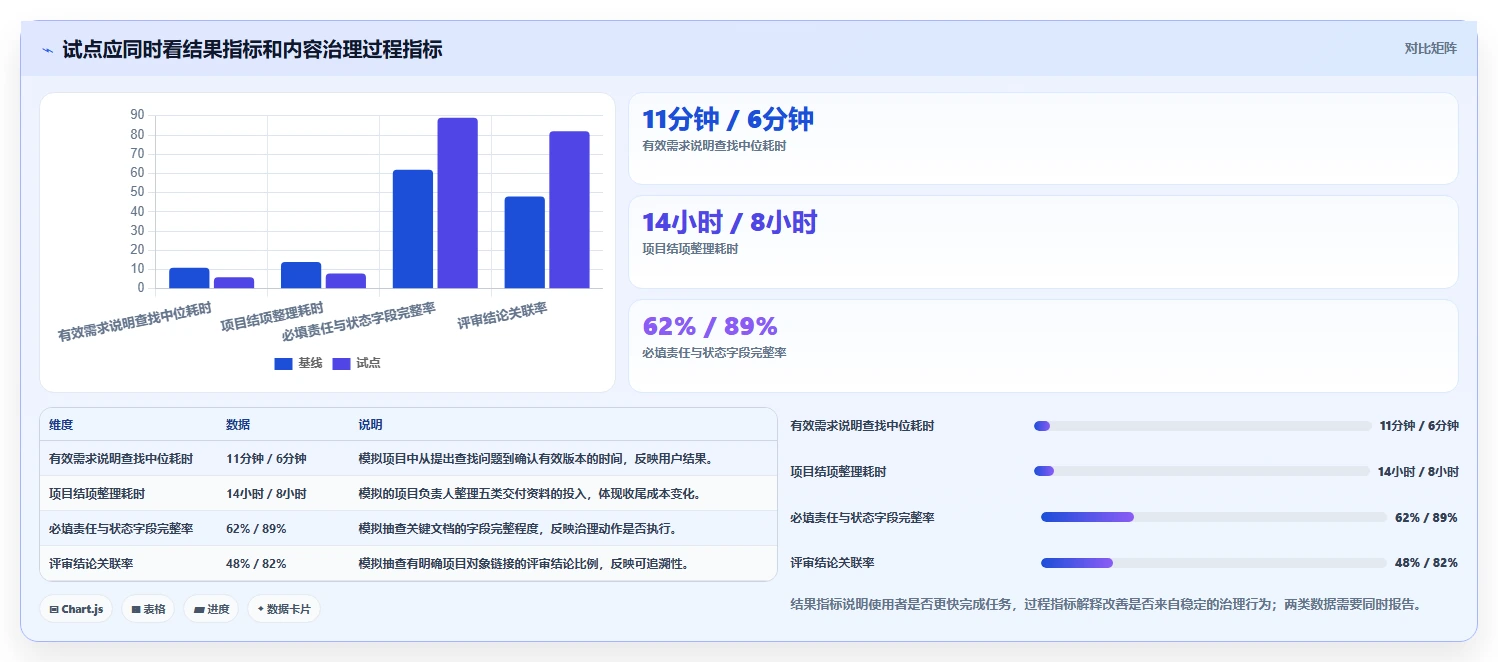

3. 情景数据应如何解读
在一组示意数据中,查找一份有效需求说明的中位耗时从 11 分钟下降到 6 分钟;结项整理耗时从 14 小时下降到 8 小时;必填责任人与状态字段完整率从 62% 提高到 89%。这组数字用于演示如何报告试点结果,并非实际产品测试或公开客户案例。
团队没有把每个改善都归因于工具。查找耗时下降同时受到命名规则统一和项目首页建立的影响;结项耗时下降则与责任清单提前维护有关。因此最终结论写成“工具与新治理动作组合后,试点指标改善”,而不是“单靠软件自动节省了固定比例工时”。

4. 不要忽视试点中的失败记录
试点并非一路顺利。情景中的两名外部协作者无法按预期访问资料;一个团队把“待评审”页面复制成独立文件继续修改,造成状态分叉;另有用户将会议纪要放在项目首页之外,后来搜索时没有找到。这些失败帮助团队识别真正需要调整的流程,而不是只收集好评。
处理方式也应分层:访问失败要区分产品配置、组织政策和用户操作;版本分叉要决定是否限制复制或要求注明权威来源;资料遗漏则要检查模板和入口是否足够明显。并非所有问题都需要产品解决,有些问题需要调整默认模板,有些需要管理员培训,还有些应通过项目负责人检查来兜底。
5. 用试点结论决定扩展速度
若试点只在一个团队成功,不建议立即全公司推广。先挑一个流程相似但管理者不同的团队复测,观察模板是否可复用、权限规则是否需要改写、培训成本是否仍可接受。只有当第二个团队也能完成关键任务,才说明方案可能具备跨团队复制性。
扩展决策至少要回答:关键指标是否改善;改善是否有稳定原因;管理员工作量是否可持续;旧系统何时停止作为权威来源;哪些资料不迁移;发生内容错误时如何纠正。没有这些答案,所谓全面上线可能只是范围扩大,不是能力成熟。
七、按不同组织情况给行动建议和取舍
1. 100人以上研发组织:优先验证项目追踪和治理成本
对于 100 人以上、跨产品或跨研发团队协作的组织,我会优先检查需求、评审、测试、发布和项目文档之间的追踪链条。PingCode 可以作为重点候选,尤其在项目文档必须贴近研发交付的场景;Confluence 等知识库方案也可并行比较,重点看它们与既有项目系统的连接是否足够稳定。
取舍上,这类组织不应只追求最短上线时间。结构、权限、历史资料迁移和管理员职责都需要预先设计。若项目流程差异很大,建议先统一少数关键字段和阶段,不要在第一阶段强制所有团队采用完全一致的页面结构。
2. 已经深度使用 Microsoft 365:先核算既有生态的边际成本
若身份、邮件和 Office 文件工作流已经建立,SharePoint 值得优先验证。试点应由实际站点管理员和项目成员共同完成,重点测试外部共享、版本审批、项目结项和站点复用。应核实企业现有授权实际包含哪些能力,不要把宣传材料中的完整功能默认视为当前租户可用。
取舍是企业治理能力可能伴随更高的配置与维护责任。若企业没有明确的信息架构负责人,应先从有限项目空间试点,避免快速创建大量结构相似但权限不一致的站点。
3. 以在线协作为主的分布式团队:先减少重复文件往返
如果团队每天都在共同编辑方案、记录会议结论和处理评论,Google Drive 或飞书云文档可优先进入试点。测试重点不是单纯比较编辑器,而是检查评论如何转化为决策、最终版如何标记、跨时区成员是否能从项目导航找到上下文。
取舍是协同便利不自动等于知识治理。若组织还需要强项目追踪或严格审批,应明确协作文档工具与项目系统之间的分工,避免把所有流程硬塞进文档评论中。
4. 小团队或新项目:先用轻量方案验证工作方式
小团队、创新项目或流程尚未稳定的团队,可以考虑 Notion 或现有协同平台中的轻量文档能力。先建立最少量的项目主页、会议记录、决策日志和交付清单,观察成员是否愿意持续使用。此阶段不需要把每个页面都设计成标准化表单。
取舍是轻量方案必须设定规模化触发条件。例如团队扩展到多个产品线、外部协作显著增加,或者审计要求变严格时,应重新评估权限、归档和关联能力。不能因为最初搭建快,就默认它在组织成长后仍是最合适方案。
5. 强监管或客户交付敏感的团队:合规门槛优先于体验偏好
如果文档包含敏感数据、合同交付、客户信息或受监管内容,先由信息安全、法务和系统管理员提出不可妥协的条件。验证身份认证、权限审查、变更留痕、数据保留、外部访问和导出机制,并以公司政策和供应商正式材料为准。
取舍上,操作步骤多一点不一定是坏事。如果限制能显著降低误分享或错误版本交付风险,组织可以接受一定的协作摩擦。但限制必须让用户理解,并提供合规的快速路径,否则团队会转向个人网盘和聊天工具绕开系统。
6. 有大量历史资料的团队:先做分类和清理,再谈全量迁移
迁移前把资料分为必须迁移、只读归档、可重建、重复或失效四类。历史资料的迁移成本往往与数量、权限结构和版本复杂度有关,不应该按照文件总数简单估算。优先迁移正在使用的项目、有效规范和仍需追溯的决策记录,减少把过期内容变成新系统负担的风险。
取舍是短期内可能保留新旧两套入口,但必须写清切换日期、权威来源和例外流程。最危险的状态不是并行,而是没有期限、没有责任人、也没有人知道哪边才是最新版。

八、落地路线:从小范围试点到可持续治理
1. 第一步:明确文档分类和权威来源
先列出项目中最重要的文档类型,区分正式交付物、工作草稿、操作知识、会议记录和外部资料。为每类内容指定权威位置、负责人、生命周期和权限规则。分类不必面面俱到,但必须让用户知道发生冲突时应以哪份资料为准。
同时建立简单的命名约定。命名应优先表达业务对象、项目阶段、状态或日期中的必要信息,而不是把所有信息塞进极长文件名。系统能够提供页面属性或关联字段时,优先把可检索信息放在结构化字段里,避免依赖用户记忆复杂命名规则。
2. 第二步:选一项真实工作流进行试点
选择一个有明确开始和结束、但不涉及最高风险的项目。范围太小看不出跨角色协作问题,范围太大又容易让团队把试点当成全面上线。优先覆盖需求变更、评审、测试或客户交付中的至少两个关键环节,以便检验文档是否能够跨阶段追踪。
试点开始前冻结指标口径,记录基线、项目成员和同期流程变更。若试点期间更换了审批规则、模板和职责,也要一并记录。这样即使结果没有达到预期,团队也能判断是产品不适配、流程设计不合理,还是执行培训不足。
3. 第三步:用例会和阶段门禁推动使用
不要额外设置一场只为“检查工具是否使用”的会议。把文档状态纳入已有项目例会和阶段验收:本周哪些决定已经记录,哪些批准版本待确认,谁负责补齐,哪些外部权限需要撤销。让工具成为现有管理动作的工作台,而不是增加一套平行汇报。
项目经理应关注例外而不是逐篇审阅所有内容。例如仅对高风险文档检查状态、责任人和权限,对低风险草稿允许团队自主维护。分层检查能控制管理成本,也能避免用户认为文档工具只是额外的监督负担。
4. 第四步:制定迁移、归档和退出规则
选型方案应写明新旧系统切换时间、历史资料处理方式、链接失效应对、归档访问权限和数据导出责任。若未来更换工具,组织应能导出核心内容并保留必要的结构信息。供应商能力、合同条款和企业内部政策都要核查,不能把“支持导出”理解为所有数据、评论和关联结构都能完整迁移。
还要明确谁负责日常治理:模板审批、空间创建、权限复核、过期资料清理、用户培训和问题反馈。若这些职责没有进入岗位或工作安排,项目经理往往会成为默认管理员,短期看似省事,长期会挤占项目管理时间。
5. 第五步:每季度复盘一次使用质量
工具上线不是治理结束。建议每季度抽查一批关键项目资料,检查批准版本识别、责任人覆盖、权限准确、重复内容和归档质量。除了数量指标,还要访谈高频用户,了解哪些操作最容易绕行、哪些模板字段无人维护、哪些搜索问题仍靠熟人回答。
若使用数据不理想,先找流程和结构原因,不要立刻追加培训或强制考核。用户反复把文件放错位置,可能是入口设计不清;评审记录没人维护,可能是责任定义不明确;资料搜索失败,也可能是内容标题没有业务语境。治理调整应对应具体阻塞点。
九、最后的选型建议:不要购买“文档库”,要购买可验证的工作方式
1. 用一句话概括六款工具的取舍
PingCode 更适合优先验证项目工作对象与交付资料的追踪关系;Confluence 更适合持续建设有空间治理的团队知识库;SharePoint 更适合已经具备企业办公与管理基础、且需要强化内容治理的组织;Google Drive 更适合在线文件协作密集的团队;Notion 更适合希望快速搭建轻量知识与工作空间、并愿意自建规范的团队;飞书云文档更适合日常协作已经高度融入飞书工作流的组织。
这不是永久结论,也不是产品排名。版本能力、组织配置、合规要求和团队习惯都会改变最终结果。真正有价值的判断必须来自当前产品版本、真实租户、真实任务和可复核数据。
2. 选型会上只讨论“功能”,往往会错过关键问题
我认为项目文档管理的核心不是把资料放得更整齐,而是让项目在发生变化时仍能回答四个问题:现在有效的是什么,为什么做这个决定,谁负责下一步,资料在项目结束后如何继续发挥作用。工具只有在这些问题上降低了不确定性,才值得承担迁移与治理成本。
下一步可以从一个正在进行的项目开始:挑五类关键文档,记录两周基线;选两到三款符合硬性要求的候选;用统一任务跑完评审、变更、权限和归档;最后把节省的时间、失败的操作、管理员投入和风险变化一起复盘。若没有真实证据,就先不要做全组织采购结论。
3. 最终取舍标准
如果团队的问题是资料找不到,先治理分类与入口;如果问题是找到了却不敢用,先治理状态、责任和版本;如果问题是文档与交付脱节,先验证项目对象关联;如果问题是权限和审计风险,先过企业治理门槛。把痛点定义准确,比从六款工具中直接挑一款更重要。
我更愿意把一次成功选型定义为:项目成员能在日常工作中找到并信任关键资料,项目经理不必靠人工追问维护全部上下文,管理员也能在合理投入下持续治理。达到这三点,工具才不只是存文档的地方,而是项目能够交接、复盘和持续改进的工作基础。
4. 采购前的最后核对清单
- 关键安全、身份、审计和数据要求已经作为硬性门槛验证。
- 项目成员用真实任务完成了创建、评审、变更、共享和归档。
- 批准版本、文档责任人与项目关联方式已经明确。
- 旧资料迁移范围、未迁移资料的查找方式和新旧系统切换日期已经确定。
- 许可费、迁移投入、培训成本和长期治理人力已经纳入总成本估算。
- 试点结果包含基线、过程指标、失败记录和同期流程变化说明。
- 系统管理员、项目负责人和内容维护人的职责已落实到人。
完成这些核对后,团队再决定全量推广、扩大试点或暂缓采购。对项目经理而言,最稳妥的选型不是“所有人都觉得界面不错”,而是关键文档在变化、协作、交付和交接时都有明确的责任链,并且这个责任链可以被团队持续执行。
常见问题解答(FAQ)
1. 2026年选项目文档管理工具,最应该先比较什么?
我在给团队筛选工具时,最容易被功能清单带偏:每家都说支持协作、权限和搜索,但真正影响日常工作的差别在哪里?如果团队规模、文档类型和协作方式都不一样,我该用什么顺序比较,才不至于选完才发现迁移成本很高?
先比较文档如何进入项目流程,而不是先数功能。选型时建议把需求拆成三层:文档能否关联任务和版本、权限能否按项目与角色设置、历史版本和审批记录能否追溯。搜索、模板和界面体验再作为第二层比较。可以用一张统一评分表减少“演示时看起来都不错”的误判。
以下权重适合需要跨团队协作的中型项目,可按实际情况调整: 评估项建议权重现场验证问题 权限与审计25%离职成员、外部协作者和敏感附件如何处理?版本与审批20%能否看出谁在何时修改、审批了什么?项目关联20%文档能否从任务、里程碑或发布记录直接找到?
搜索与迁移20%能否搜到附件内容,导出后结构是否完整?易用性与成本15%新成员能否独立完成一次查找、编辑和分享?我的判断是,权限和迁移能力应设为“硬门槛”,而不是让高分的界面体验把它们抵消。若团队涉及客户资料、合规材料或长期项目档案,先确认数据导出、备份和访问日志,再谈页面是否足够顺手。
2. 项目文档管理工具要怎么做试用,才能看出真实差别?
我担心试用时只让供应商演示预设流程,结果上线后才发现常用的审批、权限或搜索不好用。有没有一种短时间内就能复现真实工作、并且能公平比较候选工具的测试方法?
不要用空白空间做试用,拿一个正在进行、但风险可控的真实项目做样本。准备约20份材料,覆盖需求说明、会议纪要、计划表、交付文档和附件;再安排项目经理、执行成员和只读协作者三种角色。
测试用例应固定,确保每个候选工具面对相同任务:创建模板、关联一项任务、邀请协作者、修改并查看版本、撤销访问权限、搜索一份旧附件,最后导出项目资料。记录每项完成时间、失败点和需要管理员介入的次数,而不是只记主观满意度。
一个实用的内部判断线是:普通成员完成常见操作时,若超过三分之一的测试步骤需要口头指导,说明产品的默认路径可能不够清晰;若导出后文件名、目录或版本信息大量丢失,则要把迁移风险列为高优先级问题。这是用于团队比较的经验阈值,不是行业统一标准。
试用结束后,让未参加演示的人独立完成“找到最新版并确认审批状态”这项任务。这个测试往往比功能演示更能暴露导航、搜索和文档治理上的真实摩擦。
3. 项目文档应该放在项目管理平台、知识库,还是云盘里?
我现在的文档散落在任务附件、知识库和共享文件夹里,团队经常找不到最新版。我不确定是不是应该全部集中到一个地方,还是按文档类型分开管理;如果分开,怎样避免重复维护和版本冲突?
不要把“集中”理解成所有文件只能放进一个产品。更稳妥的做法是先确定唯一权威来源:需要随任务状态变化的材料,放在能关联任务和负责人之处;需要长期复用的规范、流程和操作说明,放在具备分类与搜索能力的知识库;大型原始文件则可保留在文件存储中,但要在项目入口留下稳定链接。
真正要避免的是同一份文件出现多个可编辑副本。比如需求文档同时上传到任务附件、群聊和共享目录,几周后就很难判断哪份生效。建议规定“主文档位置、命名规则、负责人、更新触发条件”四项,并让其他位置只保存链接或只读快照。可按生命周期分流:草稿在项目协作区快速讨论;评审通过后标记版本和责任人;
正式交付材料进入受控归档区;可复用经验经过整理后再进入知识库。这样既保留项目过程,也不把知识库变成未经筛选的文件堆。如果团队已经有多个存储位置,不建议一次性搬迁全部历史资料。先选一个近期项目试行两周,统计找错版本、重复上传和权限申请的次数,再决定哪些类型值得迁移。
迁移范围应由实际使用频率和风险决定,而不是由“统一平台”的口号决定。
4. 选项目文档管理工具时,云端部署和私有部署怎么取舍?
我在比较工具时发现,云端通常开通快,私有部署看起来更可控,但两者的长期成本和维护责任不太容易比较。我们既担心敏感文档外流,也不想低估服务器、升级和备份带来的工作量,应该怎样判断?
先区分“数据放在哪里”和“数据是否可控”。云端不等于没有安全控制,私有部署也不自动等于安全;关键要核实访问控制、加密方式、审计日志、备份策略、恢复流程、数据导出能力,以及服务中断时谁负责处理。
云端更适合希望快速启用、内部运维资源有限、协作对象分散的团队,但要核查数据存储区域、合同中的数据处理条款、备份保留周期和终止服务后的导出流程。私有部署更适合有明确数据边界、网络隔离或内部系统集成要求的组织,前提是有人负责升级、漏洞修复、容量规划和故障恢复。比较成本时,不要只看许可报价。
把三年费用拆成软件许可、基础设施、运维工时、备份与灾备、升级测试、迁移和培训。私有部署的隐藏成本常出现在维护人力;云端的隐藏成本则可能来自存储增长、额外安全要求或退出迁移。如果无法明确说出谁负责每月检查备份、谁执行恢复演练、谁审批权限变更,就先不要仅凭“数据在内部”选择私有部署。
建议要求候选供应方演示一次权限撤销和数据导出,并由团队实际验证备份恢复方案,再做最终决策。
文章包含AI辅助创作:项目经理必读:2026年度6大项目文档管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/260024
