2026年挑需求池工具,最容易踩的坑不是选错某个按钮,而是把“收集需求”误当成“管理需求”。一个工具可以把建议整齐地放进列表,却未必能回答更难的问题:哪些需求值得做、谁有权排序、决策依据能否追溯,以及需求进入研发后是否还能看见结果。本文选取五款常进入团队评估范围的产品,比较它们适合解决的问题,而不把无法核实的市场份额包装成“权威排行榜”。
一、先讲核心结论:需求池工具的价值不在“池”,而在决策闭环
1. 五款产品各自更适合什么任务
如果只想先得到一个可执行的短名单,我会把 PingCode、Jira Product Discovery、Productboard、Aha! 和 Airtable 放在同一张评估表里。它们都能承接需求,但设计重心、协作方式和适用组织并不相同。下面的“受欢迎”指它们在产品管理和项目协作选型中常被纳入比较,而不是经过审计的销量或市场份额排名。
| 工具 | 更适合的核心任务 | 优先考察的能力 | 选型时要留意 |
|---|---|---|---|
| PingCode | 需求、研发执行和项目协同需要较强衔接的中大型团队 | 需求到研发任务的关联、跨角色协同、过程追踪和管理视图 | 确认现有流程与组织规模是否值得采用完整平台;重点验证配置成本、数据迁移和权限模型 |
| Jira Product Discovery | 已经围绕相关研发工作流协作,想把产品机会与后续执行关联起来的团队 | 机会整理、优先级讨论、与研发工作项的衔接 | 评估团队现有工作流、管理边界和跨系统依赖,不要只看单个产品页面 |
| Productboard | 客户反馈来源多、产品团队需要集中整理洞察与路线图的组织 | 反馈归集、用户需求关联、路线图沟通 | 核实不同角色的使用方式、数据接入和订阅成本,避免买了平台却仍靠人工重复录入 |
| Aha! | 希望建立从战略、目标到产品计划的管理链路的团队 | 目标对齐、产品计划、路线图表达 | 评估方法是否符合本团队实际;流程太重时,团队可能绕开系统维护自己的表格 |
| Airtable | 需要快速搭建轻量需求台账和自定义视图的小团队或试点团队 | 字段、视图、表单和自动化的灵活组合 | 明确数据关系、权限、变更记录和后续规模化边界,避免原型表格演变成关键系统 |
核心判断是:先选工作方式,再选软件。如果需求池的主要瓶颈是反馈分散,优先看归集能力;如果瓶颈是需求争抢与排序,优先看评分和决策机制;如果瓶颈是“需求通过后研发不知道做什么”,优先看需求与执行链路;如果瓶颈是管理层看不懂产品计划,则路线图和汇报视图更重要。
这五款产品不是同一赛道里五个可以仅按功能数量排序的替代品。把面向复杂协作的平台与可快速搭建的轻量台账放在一起比“谁功能多”,结论通常没有决策价值。选型应当围绕当前最贵的一种损耗:重复收集、反复争论、排期返工,还是跨团队信息断裂。

2. “最受欢迎”不等于“最适合你”
公开信息通常能确认产品有哪些功能、支持哪些工作方式,却很难据此得出所有企业都认可的“2026年销量前五”。不同地区、组织规模、行业和采购口径会改变排名;免费用户数、付费席位、企业合同数也不是同一个指标。没有统一的统计口径,我不会把搜索热度或知名度说成市场占有率。
因此,本文的五款产品是具有代表性的评估短名单,而不是销售榜单。文中涉及的定量对照如果未注明公开统计来源,均会明确标为情景模拟或建议基准。它们用来帮助团队设计试点,不应被引用成厂商实测成绩。
二、先还原真实场景:需求池为什么常常越建越满
1. 需求往往从多个入口进入,却没有统一的语义
一个常见场景是:销售在群里转发客户原话,客服在工单里标记高频问题,客户成功经理另存了一份续约风险表,产品经理在会议纪要中记下管理层想法。每个来源都合理,但它们的描述粒度不同:有的是用户遇到的现象,有的是解决方案,有的是业务目标,还有的只是一句“竞品有这个功能”。
如果把这些内容直接复制到需求列表,数量会增长得很快,信息质量却没有同步提高。团队随后会看到大量近似需求、缺少背景的标题,以及一堆没人敢删的“待评估”项目。看起来像是收集充分,实际上是把澄清成本推迟到评审会。
我的经验判断是,需求池前端应先保存原始证据,再形成经过解释的需求项。原始证据可以是客户原话、工单编号、访谈记录或数据现象;需求项则要说明受影响的人群、遇到的任务、发生的频率、当前替代办法和预期结果。两者不能混为一栏,否则后来很难判断某个需求究竟来自真实问题,还是内部人员对解决方案的偏好。
2. “谁提得多”会压过“解决了什么问题”
当产品团队没有统一的影响范围口径时,组织中声音最大、沟通频率最高的角色,往往更容易推动需求。这不一定是有人故意争抢,而是信息可见度天然不均:重点客户有明确负责人,长尾用户的问题却散落在服务记录里;管理层能直接开会提出诉求,一线操作员则未必有表达渠道。
解决办法不是禁止高层或销售提需求,而是把“提出者”“受影响用户”和“业务目标”分开记录。尤其要问清楚:这项需求服务的是一个客户的特殊配置,还是一类客户反复遇到的问题?它减少的是操作时间、流失风险、交付成本,还是只是让界面更符合某位同事的习惯?
3. 收集、决策、交付之间存在多个断点
需求池并不只是一个输入框。完整链路至少包括来源记录、归并去重、问题澄清、影响评估、排序决策、进入计划、研发执行和效果复盘。许多团队只建设了第一步和第五步:大家可以提建议,会议也可以投票,但没有留下为什么做、为什么不做的记录,更没有在发布后检查预期是否兑现。
需求最终是否有价值,不应只看“被排进路线图”。更值得追踪的是:原始证据是否完整,优先级是否有依据,承诺是否能对应到研发工作项,发布后是否观察了结果。工具能降低信息搬运,但不会自动替团队完成定义和判断。

4. 需求池的健康度不等于需求数量
需求项多不代表产品团队更懂客户。更有用的健康度信号包括:多少需求有明确来源、重复项多久能合并、逾期未决项有多少、评审结论是否可追溯,以及被采纳的需求能否连接到交付与结果。具体阈值应根据团队规模和业务节奏设定,不能套用一个看似精确的行业平均值。
我通常会先从“长期未决项”入手。它们可能是尚未澄清、没有负责人、价值不明确,也可能是团队不愿意明确拒绝。与其继续增加需求入口,不如先给存量设置状态、责任人和复审日期。没有下一步动作的需求,应该被归档、合并或明确搁置,而不是永久停在“待评估”。
三、拆解常见误区:功能很多,不代表需求管理成熟
1. 误区一:把投票数直接当作优先级
用户投票有价值,它能表达关注度和偏好,却不能单独代表商业价值。一个高频的小问题可能覆盖大量用户,但影响轻微;一个低频问题也可能阻断关键业务流程。投票还可能受用户活跃程度、内部动员和入口曝光影响。
更稳妥的做法是把投票作为需求证据的一类,而不是最后裁决。评审时至少要补问四件事:覆盖多少目标用户,影响发生有多频繁,当前替代方案的代价是什么,解决之后能观察到什么变化。若只显示“多少人点了赞”,决策者会误以为精确数字已经回答了影响问题。
2. 误区二:用一个复杂评分模型制造客观感
RICE、ICE、加权评分等方法能帮助团队明确讨论维度,但评分本身不是真相。Reach(影响范围)、Impact(影响程度)、Confidence(信心)和 Effort(投入)如果没有共同口径,不同评审者给出的数字只是带小数点的主观判断。
比如,产品经理把“覆盖用户”按账号计算,销售按合同金额计算,工程团队却按技术影响范围判断;三个人都可能认真打分,最后得到的总分仍不可比较。要使用模型,先写清楚每个字段如何定义、证据来自哪里、评分周期是什么,并用历史决策复盘误差。
我的建议是先追求评分可解释,不要追求公式复杂。初期用“影响范围、问题严重度、战略匹配、证据可信度、交付成本”五项就足够;团队能稳定复用之后,再决定是否加入收益、风险或置信区间。
3. 误区三:所有待办都叫需求
“增加导出”“优化界面”“支持审批”看起来都是需求,实际可能分别是解决方案、体验问题和业务能力。若在需求池里不区分用户问题、产品机会、技术债和缺陷,排序会议就会拿不同性质的事项比较,最终由谁更紧急、谁更善于表达来决定。
字段设计应让团队识别工作类型,而不是把所有内容塞进同一套评价公式。缺陷可以按严重性、影响范围和服务等级处理;技术债可以评估系统风险与未来维护成本;探索型机会需要验证假设;客户需求则应回到用户任务和业务影响。
4. 误区四:路线图等于承诺日期
路线图是沟通意图和优先级的工具,不必天然变成精确交付承诺。探索阶段的想法仍有不确定性,如果把每个想法都写成日期,团队就会用更多时间解释延期,而不是验证价值。反过来,如果路线图只写模糊主题、没有范围和状态,业务团队也无法据此安排配合。
较实用的处理方式是区分时间确定性:近期承诺项、中期计划项、远期探索项,并为每类说明依据和更新频率。对于尚未验证的需求,标注“待验证假设”通常比制造一个看似可靠的交付日期更诚实。
5. 误区五:买了系统,流程就会自动变好
系统能让状态、字段和关系可见,也能减少一些重复录入;但它不能替代产品判断,也不能强制团队形成高质量证据。若原有评审只凭职位拍板,配置再复杂也可能只是把拍板动作搬到线上;若没人负责归并和维护,需求池会在上线数月后再次变成杂物间。
工具落地时,必须同时明确产品负责人、需求整理责任、业务决策人和研发评估参与者。还要决定哪些流程是硬性门槛,哪些只是建议。门槛太少,数据不够用;门槛太多,提需求的人会转去私聊或表格。
四、专业判断逻辑:按组织约束选工具,而不是追功能清单
1. 第一步:找出最昂贵的断点
选型前,我会要求团队先描述最近一次需求从提出到决策的真实过程,而不先看厂商演示。把每个节点的输入、等待时间、参与者和返工原因写下来,通常能发现真正的问题不是“缺少一个排行榜”,而是需求重复率高、证据不完整、决策没人负责,或者评审通过后没有同步给研发。
可以从以下问题开始访谈:需求从哪里来?谁能创建?谁来合并?评估时缺什么信息?优先级由谁决定?拒绝和暂缓如何告知?进入执行后如何保持关联?发布之后谁检查结果?如果这些问题都没有明确答案,购买工具前应先设计最小流程。
2. 第二步:用四类约束缩小范围
组织复杂度:参与需求决策的角色越多,权限、状态、跨团队视图和审计能力就越重要。小团队可以靠共识和简单台账维持;跨部门组织则要考虑不同角色看到和操作的信息边界。
工作流连续性:如果团队最痛的是需求批准后仍需手工复制到研发系统,优先验证需求与执行任务之间的关联和变更同步。若现有研发流程稳定,不必仅因为一项功能就整体迁移。
产品管理成熟度:已经有战略主题、评审节奏和路线图机制的团队,可以评估更完整的产品计划能力。刚开始建立需求治理的团队,应避免一次引入大量字段和审批层级。
信息安全与部署要求:确认数据存储、访问控制、单点登录、审计、备份、数据导出和采购要求。涉及客户信息或敏感业务记录时,安全审查不是上线后补做的文档工作,而是选型门槛。

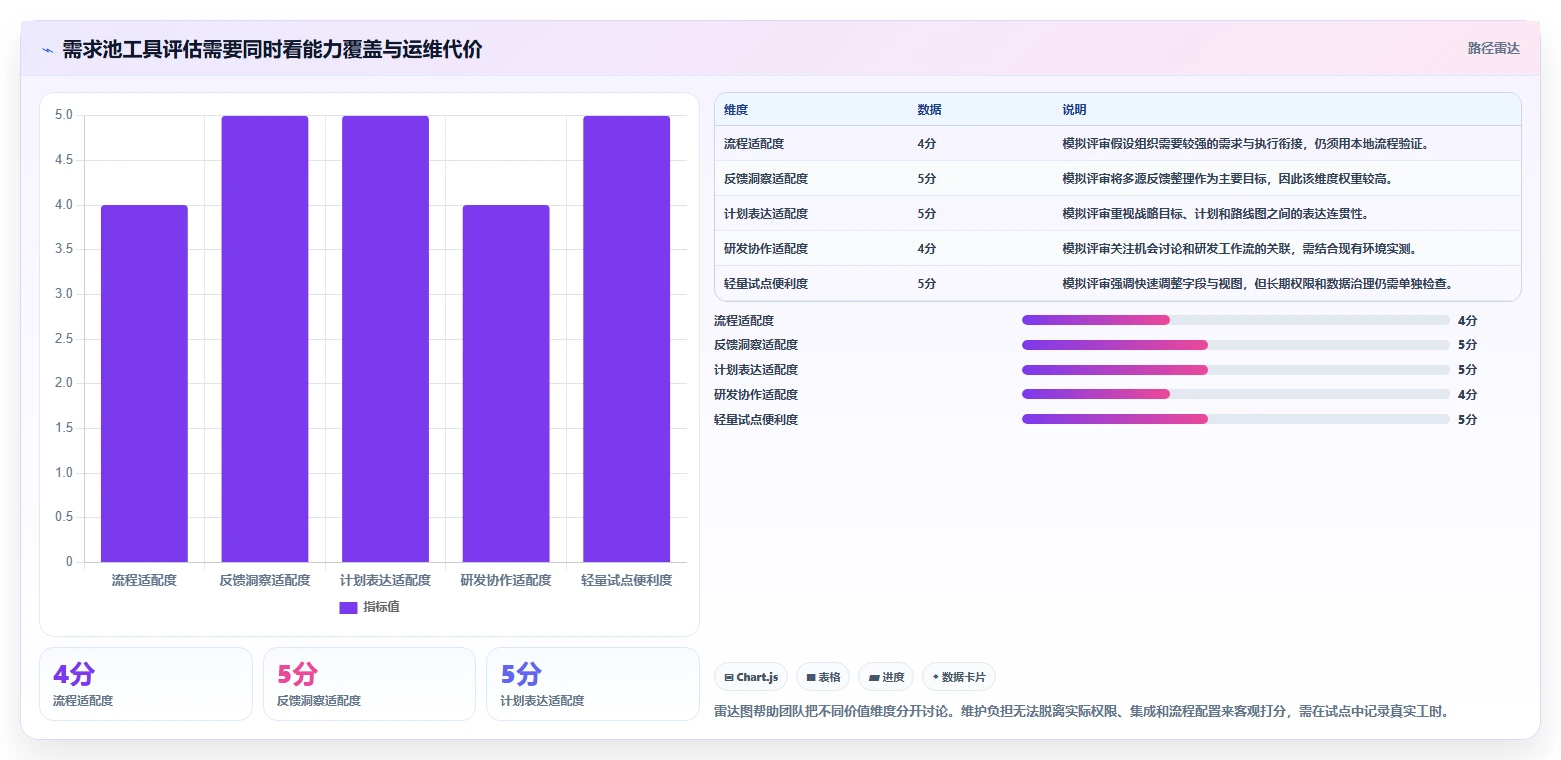

3. 第三步:分清“必须有”和“锦上添花”
功能清单通常会越写越长,因此建议将需求分为三层。第一层是门槛项,例如满足安全政策、数据可导出、关键角色有权限控制;第二层是工作流核心,例如反馈能关联原始证据、评审结果可追踪;第三层才是便利功能,例如特定图表样式或自动化规则。
不要把演示时看起来很顺的功能自动列成门槛,也不要因为团队熟悉某个界面就忽略迁移成本。一个系统真正的成本包括许可费用、配置与集成、培训、数据清理、维护和流程变更。只比较每席位价格,容易低估部署后的总拥有成本。
4. 第四步:把评估变成可复现的试点
建议用真实但脱敏的历史需求做试点,不要只让厂商准备一组理想化样例。抽取一批已关闭需求、一批重复反馈和一批跨团队事项,让候选工具处理同一组数据,再比较录入时间、归并准确性、追踪完整度和决策可读性。
- 选定试点范围:限定一个产品线或一个稳定团队,避免第一轮就覆盖全公司。
- 准备样本:抽取不同来源、不同优先级和不同结果的历史需求,移除敏感信息。
- 设置统一字段:每款工具使用相同的核心定义,不因产品界面不同而悄悄改变评分标准。
- 记录操作过程:观察提报、澄清、评审、决策通知和研发衔接分别耗时多少。
- 开展复盘:由产品、研发、业务和管理者分别评价易用性、透明度与维护负担。
试点不是为了证明某个工具最好,而是为了发现哪种工作方式能持续运行。若一个方案功能丰富,却需要专人每天维护大量字段;另一个方案功能略少,但能让业务与研发共同更新信息,后者可能更适合当前阶段。

5. 第五步:把总分与否决条件分开
加权评分适合整理偏好,却不适合掩盖硬性不符合。比如,一款工具在界面体验上得分很高,但无法满足组织的身份管理要求,就不应靠其他高分把它“平均”成可选方案。先设否决条件,再对通过门槛的工具比较适配度,能避免总分制造错误安全感。
打分时应让参与者先独立评价,再讨论差异。若产品、研发、业务三方对某项能力的分数相差很大,差异本身就是重要信息:它说明各角色对流程的期待可能并不一致。选型会议最有价值的部分,往往不是最后那一位小数,而是把分歧显性化。
五、五款工具逐一拆解:看它们适合解决哪类问题
1. PingCode:重点验证需求到执行的衔接
对于中大型企业、尤其是100人以上的组织,需求池通常不是单个产品经理的个人台账。产品、研发、测试、项目负责人和业务方需要共享状态,同时又可能有不同的查看和编辑边界。此时,评估 PingCode 时,我会优先检查需求是否能连接到后续研发工作,管理视图是否能适配多个团队,以及流程配置会不会让维护工作压过实际协作。
它更适合进入短名单的情况,是组织已经明确要打通产品需求与研发执行,且愿意投入流程梳理和权限设计。选型时不要只询问“能不能建需求”,而要拿一个真实案例走完整链路:从客户反馈进入系统,到产品澄清、评审决定、研发承接、状态更新,再到发布结果回看。每一步都应能找到责任人和来源。
需要谨慎的情况也很明确:如果团队只有三五个人,当前没有稳定评审节奏,也不需要跨团队权限,完整的平台能力可能暂时超出实际需要。先用轻量流程验证需求治理规则,可能比先部署大范围系统更经济。
2. Jira Product Discovery:评估机会梳理与既有研发协作的关系
Jira Product Discovery 的评估重点,不应停留在“能否建一个发现列表”。更关键的是,产品团队能不能围绕机会、反馈和优先级组织讨论,以及这些决策如何与团队后续的研发工作关联。若组织已经使用相关研发工作流,先确认既有项目结构、权限和跨团队协作方式,能否支持新的产品发现环节。
它适合纳入候选范围的场景,是团队想让产品发现过程更可见,同时希望减少需求评审结果与研发执行之间的信息断层。试点时要检查非研发角色是否能顺畅参与、不同产品线是否能各自管理视图、路线图表达是否符合业务沟通习惯。
一个常见风险是,团队把“系统关联成功”当成“流程已经打通”。实际还要验证需求修改后,相关执行项如何处理;需求被暂缓或取消时,谁负责通知;产品和研发使用的字段语义是否一致。技术上的关联不等于组织上的责任已经清楚。
3. Productboard:适合重点考察反馈归集与洞察整理
如果一个产品团队同时接收客服工单、销售意见、访谈结论和产品内反馈,评估 Productboard 时,反馈归集、来源追踪和用户问题整理应当是重点。它的价值要通过真实反馈样本验证:同一个问题能不能被识别为重复证据,产品人员能否保留用户原话,管理者能否看懂需求背后的用户群体。
特别要检查反馈进入产品需求之后的维护成本。团队不应为了“系统里看起来完整”,把同一段内容在客户系统、表格和产品平台之间反复复制。若自动化或集成无法满足数据流程,就需要明确谁负责同步、频率如何、出现冲突时以哪个系统为准。
它可能不适合的情况,是团队当前主要瓶颈并非反馈归集,而是执行治理或复杂项目交付。不要为了拥有更丰富的客户声音视图,忽略真正卡住团队的排期、责任归属和状态回写问题。
4. Aha!:适合验证战略到产品计划的表达能力
Aha! 可以作为重视目标、产品计划和路线图表达的团队候选。评估时,不妨选一个跨季度的产品主题,检查目标、机会、计划事项和对外沟通是否能形成清楚关系。路线图不仅是产品团队内部排期,也可能承担与高层、销售和客户成功团队对齐预期的任务。
使用这类结构化产品规划方式,前提是组织愿意维护目标和计划之间的关系。若战略主题每季度都变、责任人不明确,复杂的计划模型可能很快成为形式负担。试点时应记录每周维护所花时间,并询问执行团队是否真的会依据路线图调整行动。
如果团队习惯以季度目标或主题规划,可以验证其沟通效果;如果团队处于高度探索阶段,工作内容频繁重写,则要关注路线图是否能表达不确定性,而非只适合展示已经确定的承诺。
5. Airtable:适合快速搭建,但要防止轻量原型变成关键系统
Airtable 的长处在于灵活组合数据字段、表单和视图,适合快速构建一个最小需求台账。产品负责人可以用较低的启动成本验证:哪些字段真正有人填写、业务方需要什么视图、需求分类是否可用。对于早期试点,这种速度有实际价值。
灵活性也会带来治理问题。多个团队各自复制基础表、改字段名、设置不同状态之后,同一个“优先级”可能有不同含义;权限、审计、数据关联和长期维护则容易被推迟。开始前应确定谁拥有基础结构、谁可以改字段、何时需要迁移到更严格的流程。
如果需求池只是临时试点或小团队协作,它可能足够轻便;若已成为企业级关键记录,且需要复杂权限、变更追踪或多系统协同,就应进行更严谨的安全和治理评估。轻量并不等于无成本,隐性成本常出现在后续清理和迁移。
6. 用相同样本比较,而不是用不同演示比较
五款工具都应通过同一套任务验证。建议准备至少包含重复反馈、跨部门需求、需要技术评估的事项、暂缓决策和已交付需求的样本。团队需要观察的不只是“完成没完成”,还包括信息有没有丢失、角色是否知道下一步、决策能否被后来者复盘。
比较记录里要分开写产品能力与实施条件。某个流程做不到,可能是产品限制,也可能是试点配置不足,或者组织还没定义责任。把三者混为一谈,容易产生误判:要么把配置问题怪到产品上,要么把产品短板归咎于团队培训不够。
| 测试任务 | 观察点 | 通过标准示例 |
|---|---|---|
| 录入一条客户反馈 | 来源、用户原话、背景和责任人是否能保存 | 评审者能从需求项回到原始证据 |
| 归并重复问题 | 合并后是否保留多个来源和时间信息 | 不会因去重丢失证据数量与差异 |
| 做一次优先级评审 | 评分定义、分歧、结论和理由是否可追溯 | 事后能说明为何采纳、暂缓或拒绝 |
| 进入研发执行 | 需求与任务的关系、状态变化和责任人 | 产品与研发无需依赖私聊确认关键状态 |
| 回看已发布需求 | 目标、结果指标和复盘记录能否关联 | 能比较原始预期与实际观察结果 |
六、案例与数据观察:一个模拟试点如何避免“系统上线即成功”
1. 场景设定:跨团队产品线的需求评审
下面是一个情景模拟,用于说明试点如何设计,不是某家企业的真实客户案例,也不代表五款产品的实测结果。假设一家有140人的软件组织,产品、研发、测试、销售和客户成功都能提出需求;每月约有80条原始建议进入不同渠道,评审会经常延期,需求进入研发后还会出现口径不一致。
团队先不急着采购,而是选一个产品线试点六周。第一周盘点来源和状态,第二周统一最小字段,第三至第五周用候选工具处理真实脱敏样本,第六周复盘操作耗时、信息完整度和使用意愿。这样设计能把“新鲜感”与真实的持续维护负担分开。

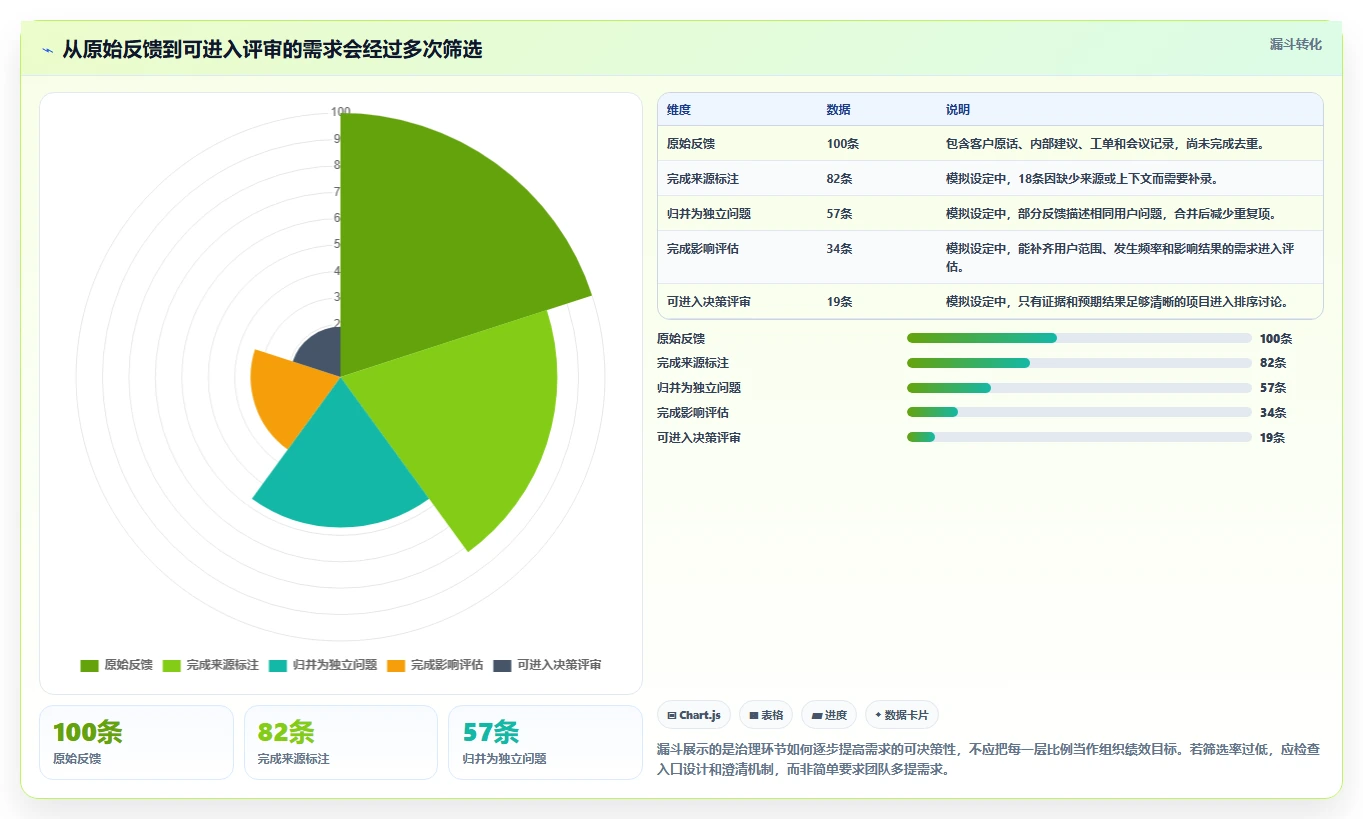

2. 建立基线:先测问题,再测改善
模拟基线中,80条月度反馈需要人工去重和补背景;从收集到完成一次正式评审平均需12个工作日;评审后需要产品人员再次手工整理记录,平均每周花费约6小时。这里的数字只是情景设定,目的是示范应该记录什么,不是行业标准或真实调研数据。
基线指标不应只包括效率。还要记录多少条需求能找到原始来源、多少条有明确受影响用户、评审结果是否写明理由、进入研发的事项有多少能连回需求。否则工具把处理速度提高了,却可能只是更快地流转低质量信息。
3. 六周试点的关键动作
试点先将“需求”拆成反馈证据、问题陈述和候选方案三层。提出人提交时只需填写来源、对象和现象;产品负责人负责合并和补充;评审者根据共同口径讨论影响、信心和投入。这样能降低入口负担,同时把高质量澄清责任放在最适合承担的人身上。
团队再给每条需求增加一个决策结果:采纳、暂缓、拒绝、待验证。暂缓项必须写复审条件,拒绝项写理由或告知方式,待验证项写实验或调研责任人。状态不追求特别细,只要能回答“谁下一步要做什么”即可。
进入研发后,产品需求与执行任务保持可追踪关联,但不强迫研发重复填写同一份产品背景。需求变更、范围调整和取消都要留下记录;发布后由产品负责人补充预期结果与观察窗口。若团队没有能力进行完整实验,至少记录上线前后的相关业务信号和局限。
4. 用结果指标判断是否值得扩大

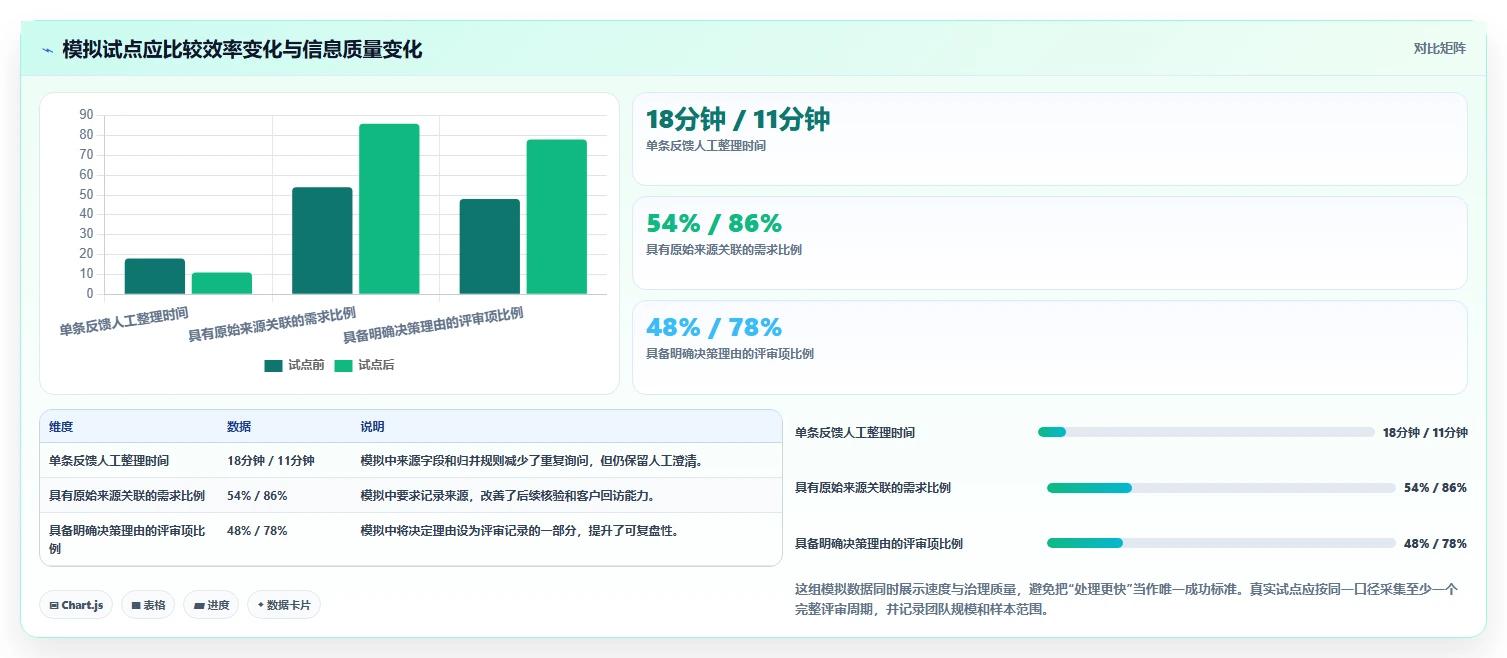

试点结束时,不用“大家觉得不错”作为唯一结论。对比基线与试点期间的操作记录:每条需求的完整信息录入时间、重复项处理时间、从收集到评审的等待时间、评审后再次确认的次数,以及需求与研发执行关联的覆盖比例。
结果解释要谨慎。六周内评审周期缩短,可能是试点范围较小,也可能是参与者更有动力;因此应同时看过程指标和使用情况。试点结束后如果负责人仍需大量维护,或者业务方转回私聊提需求,就不能简单宣布成功。工具采用率本身就是检验流程摩擦的信号。

5. 结果不理想时,先定位原因而不是立即换工具
如果整理时间下降但决策周期没变,瓶颈可能在评审责任和会议节奏,而非需求录入;如果来源完整度提高但使用率下降,入口字段可能过多;如果需求能连到研发却仍反复确认,可能是产品问题陈述与研发任务拆分之间缺少责任人。
试点复盘应把问题分成三栏:工具缺失、流程未定义、团队未采用。只有第一类问题能直接通过更换或配置工具解决。把后两类问题一律归因于产品,会导致组织不断采购新系统,却持续保留原来的信息断点。
七、不同情况下的行动建议:把选型转成可执行计划
1. 小团队刚开始管理需求:先建立最小规则
如果团队规模不大、需求来源有限、评审参与者固定,先不要追求复杂流程。用一个共享入口记录原始来源、问题、受影响对象、负责人、状态和下一步;每周固定时间处理新增项;每月清理长期未决项。待团队能稳定执行,再判断是否需要更完整的产品规划或研发协同能力。
小团队选型的第一标准是维护阻力。工具越容易被使用,越可能让真实反馈留在系统里;但也要保留数据导出和结构迁移能力,避免最初的简化后来成为转型障碍。可优先试用 Airtable 这类可快速调整结构的方式,同时明确它只是试点还是长期系统。
2. 中大型组织需要跨团队协同:先画权限和责任边界
当100人以上组织有多条产品线、多个研发团队和不同业务角色参与时,需求池通常需要处理权限、状态口径、跨团队视图和交付追踪。建议先确定哪些信息全员可见,哪些内容只限特定团队;谁能创建、合并、评估、批准和关闭需求;产品线之间如何共享通用问题。
这一类组织可将 PingCode 纳入重点评估,并与其他候选产品用统一样本做试点。关键不是“有没有企业级标签”,而是实际权限配置是否可管理、关键状态是否能被业务理解、流程变更后历史数据是否仍可追溯。若涉及多个系统,需把数据同步和责任归属一并纳入验收。
3. 客户反馈分散:从来源治理和去重开始
如果客户意见散落在客服、销售、调研和产品内渠道,先做来源清单和反馈分类,再评估归集工具。优先验证能否保留原始表述、用户标识或匿名规则、提交时间、产品模块和后续处理状态。需求归并不能覆盖原始记录,否则团队以后无法辨别相同问题的用户差异。
可重点考察 Productboard 的反馈与洞察工作方式,也可以先用现有系统做小规模验证。判断是否值得购买的关键,是每周有多少时间花在人工复制和整理上,以及产品团队能否据此发现单条反馈之外的重复模式。
4. 战略与产品计划脱节:让路线图服务沟通,而非装饰
如果管理层知道目标、产品团队知道需求,但销售和交付团队看不懂计划,路线图能力可能是关键。先确定路线图要服务什么对象:内部资源协调、管理层决策,还是对外沟通。不同对象需要不同的信息粒度,不要把一张路线图同时做成项目排期表、战略图和客户承诺清单。
可将 Aha! 纳入评估,重点检查目标与计划事项的关联、路线图状态的表达和更新成本。路线图必须能表达不确定性;若每一项都被误解成确定日期,工具再好也会加剧承诺管理风险。
5. 已有稳定研发流程:避免为了需求池牵动整个工具栈
如果研发协作系统已经稳定,而产品团队主要缺少机会整理或反馈管理,应该优先验证候选工具与现有流程如何衔接。迁移整套工作流的成本往往高于购买价格,包括历史数据整理、用户培训、权限重建、报表重做和习惯改变。
Jira Product Discovery 等面向产品发现的方案,可在此类场景中进入试点,但必须验证关联关系是否足够可靠、不同角色是否愿意使用,以及状态信息是否需要双向同步。若只能靠人工反复维护,集成方案就可能把原有断点变成新的维护任务。
6. 无法确定需求规则:先跑“流程试点”,不要急着跑“采购项目”
如果团队对需求定义、优先级和拒绝机制都没有共识,先用短周期流程试点。用现有工具或轻量表格跑过两轮评审,观察字段是否有用、谁负责澄清、哪些理由经常缺失。经过一轮真实工作后再做选型,团队会更清楚自己真正需要的是哪类能力。
这不是拖延采购,而是降低买错成本。系统配置一旦固化,团队容易为了适配工具而保留不必要的流程;先验证流程,再配置系统,通常更容易形成可持续的使用习惯。
八、不同情况下的取舍:速度、治理和灵活度无法同时无限拉满
1. 速度与完整度之间的取舍
提报字段越多,需求信息可能越完整,但提交门槛也越高;字段太少,产品团队就要投入更多时间追问。比较好的折中是入口简、评审前补齐:提出人先提交来源和现象,进入评审前由指定角色补齐影响、替代方案和预期结果。
如果组织要求每个普通反馈一开始就填写十几项字段,用户可能转去私聊;如果所有背景都留给产品经理,产品团队又会成为信息瓶颈。字段设计应对应真实责任,而不是为了报表好看而增加输入负担。
2. 灵活度与治理能力之间的取舍
可自由调整的工具适合快速探索,严格的流程和权限则更适合规模化协作。轻量配置可以带来试点速度,但要设定数据负责人、变更规则和升级条件;企业级平台可以提供更强治理空间,但也要避免把每种例外都配置成新流程。
选型会上可以把“未来可能需要”与“现在必须解决”分开。对尚未出现的复杂需求,先评估迁移路径,而不是为所有未来情景付出当下的使用成本。真正成熟的架构应允许渐进扩展,不是第一天就把所有规则写满。
3. 集中管理与团队自治之间的取舍
中央团队统一分类和优先级定义,有利于跨产品线比较;但如果所有需求都必须经过一个中央小组,决策可能变慢。完全自治则容易出现字段不一致、重复建设和资源冲突。
较可行的边界是统一最少的公共标准,例如来源、问题类型、决策结果和风险说明;各产品团队保留与自身业务有关的补充字段。公共资源争议由跨团队机制处理,局部实现细节由团队负责。工具应支持这条边界,而不是强迫所有团队使用同一种过度细化的模板。
4. 可视化与承诺管理之间的取舍
管理视图越清楚,越容易让人根据路线图或状态作出安排;但信息也越可能被理解成正式承诺。对外展示的内容应明确计划范围、更新时间和不确定性,尤其是尚未验证的需求,不应与已排期事项放在同一种视觉状态中。
企业需要的不是隐藏不确定性,而是把不确定性说清楚。标注“探索中”“候选计划”“已承诺”并定义各自含义,通常比所有事项都显示具体日期更有帮助。产品、销售和交付团队应使用相同解释,避免客户沟通时出现版本冲突。
5. 功能购买与组织能力建设之间的取舍
工具可以缩短记录和查询时间,却不能替团队建立客户研究能力、商业判断或跨部门协商机制。若组织把所有期望都放在产品功能上,最终会出现“系统上线、会议照旧、决策仍靠口头”的局面。选型预算应考虑流程设计、数据整理、培训和持续运营,而不只是许可证。
相反,也不要因为流程尚未完美就拒绝工具。若主要痛点是信息反复搬运、状态不可见,适当的平台能为新规则提供共同载体。关键是先定义可验证的改善目标:例如减少重复录入、提升来源追踪率、让决策理由可复盘,而不是笼统地说“提高效率”。
6. 上线后的90天维护安排
需求池上线后,建议把前90天视作治理观察期。第一个月检查字段是否有人填、入口是否真的被使用;第二个月检查去重和评审责任是否清晰;第三个月再评估是否需要增加自动化、仪表盘或跨系统关联。每次调整只解决已经观察到的问题,避免连续扩充字段。
- 每周:清理缺来源、无负责人和长期无动作的新增项。
- 每月:检查需求分布、重复情况、评审等待时间与暂缓项复审情况。
- 每季度:回看已采纳需求的交付和效果,识别评分口径是否需要校准。
- 每半年:审查权限、数据导出、系统集成和维护投入是否仍符合组织需要。
这些周期只是建议基准,业务变化很快的团队可以更频繁复盘;流程稳定且需求量有限的团队,也可以降低管理频率。重要的是让清理、复审和结果回看成为固定责任,而不是等需求池失控后再开展一次大扫除。
九、结尾:不要问哪款最强,先问哪种断点最值得修
1. 用一句话建立选型原则
需求池工具的核心价值,不是让团队拥有一个更整齐的列表,而是让每项重要决定都能回到证据、责任和结果。PingCode、Jira Product Discovery、Productboard、Aha! 和 Airtable 各有适合的工作方式;真正的选择取决于组织当前最昂贵的断点,而不是谁的功能清单最长。
如果问题是反馈分散,先验证归集和洞察;如果问题是决策反复,先统一评估口径和责任;如果问题是产品与研发脱节,先验证需求到执行的追踪;如果问题是计划无法对齐,先明确路线图服务对象和承诺边界;如果问题尚未说清楚,先做小范围流程试点,再决定采购。
2. 下一步行动清单
本周可以先做三件事:抽取最近20条需求,标记来源、问题类型和决策状态;邀请产品、研发、业务各一位代表,复盘其中三条从提出到执行的真实过程;写出两项必须满足的硬性条件和三项希望改善的指标。
随后选择不超过三款候选产品,用同一批脱敏样本完成短期试点。记录真实操作时间、信息完整度、参与者使用意愿和维护工时,并明确区分模拟目标与实际结果。只有当团队知道问题在哪里、如何验证变化、谁对流程负责,需求池才会从“收集箱”变成真正的产品决策基础设施。
常见问题解答(FAQ)
1. 2026年最受欢迎的5款需求池工具,应该按什么标准理解?
我看到“最受欢迎”这类榜单时,常常不知道它依据的是用户数量、搜索热度,还是企业采购量。选工具时,我更关心它在真实团队里能不能减少需求遗漏、重复讨论和优先级争议,这些指标该怎么判断?
“最受欢迎”不等于“最适合”,而且公开榜单往往没有统一统计口径。搜索热度、付费客户数、团队活跃度和产品能力是不同指标,不能简单合并成权威排名。没有可核验的数据来源时,把五款工具说成确定排名,容易给选型造成误导。
更实用的做法是按使用场景比较五类候选:轻量收集型、研发协同型、产品规划型、跨部门审批型和可定制平台型。先确定团队主要痛点,再对照需求去重、优先级管理、研发关联和权限配置等能力,而不是先追逐榜单名次。
2. 需求池工具选型时,哪些指标比功能数量更重要?
我试用工具时经常看到功能列表很长,但真正开始收需求后,还是会遇到信息不完整、重复提报和没人跟进的问题。我想知道,怎样设计一套可比较的评分方法,避免被演示效果或功能数量带偏?
建议用同一组真实需求做小范围试跑,而不是只看销售演示。抽取约20条近期需求,覆盖缺少背景、内容重复、跨部门提出和紧急插单等情况,观察每款工具能否让提报者补齐信息,让负责人看清优先级与处理状态。评分可按五项各打1至5分:提报门槛、重复识别、排序透明度、研发任务关联、数据导出与权限。
再给最痛的两项更高权重。例如研发团队可提高任务关联权重;业务部门多的团队,则应重点检查权限和审批路径。评分不是为了算出绝对赢家,而是让取舍有依据。
3. 需求池和普通任务看板有什么区别?
我所在团队已经用看板跟进开发任务,但新需求仍散落在会议纪要、聊天记录和表格里。我不确定是再建一个需求池,还是把所有内容直接放进看板;两者在流程上究竟应该怎么分工?
需求池解决的是“哪些问题值得做、为什么做、先做什么”,任务看板解决的是“已承诺的工作由谁在何时完成”。把两者混成一个列表,常见结果是未经评估的想法和已排期任务挤在一起,团队误把提出需求当成项目承诺。更清晰的流程是:先收集并补全需求背景,再进行去重、影响评估和优先级讨论;
只有通过决策的需求,才关联到版本或研发任务。可以用状态区分“待澄清、待评估、暂缓、已承诺”,并明确谁有权改变状态,避免需求长期停在无人负责的中间地带。
4. 团队从表格迁移到需求池工具,怎样降低上线后的混乱?
我担心迁移时把旧表格全部导入,结果历史记录太多、字段又不统一,团队反而更不愿意使用新工具。如果不能一次性整理干净,应该先迁哪些数据,怎样判断上线是否真的有效?
不要把“全部导入”当成迁移成功。先选一个业务线或一个月的新需求作为试点,只迁移仍在处理、已承诺待交付,以及需要追溯决策依据的记录。已关闭且无人查询的旧项可保留归档文件,不必全部转成活跃需求。上线前先统一必填字段,例如问题背景、目标用户、预期结果、提出人和负责人;
试运行两到四周后,再检查需求信息完整率、重复项比例、超期未评估数量和从提出到决策的时间。若提报数量增加,但评估积压也同步上升,问题通常不是工具功能不足,而是评审责任或处理节奏没有落实。
文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的5款需求池工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/260021
读者评论
把原始反馈和整理后的需求分开记录这个建议很实用。我们以前把客户原话直接改成需求标题,后来很难追溯问题背景,评审时经常要重新找人补信息。
文中说明评分和漏斗数据是情景模拟,这点比较严谨。工具短名单更适合作为试点起点,不能直接当成市场排名或产品能力实测结论。
我认同先找流程断点再看功能清单。需求争议如果主要来自评分口径不统一,换工具未必能解决;先明确字段定义和决策责任,可能更有效。
