项目经理必看:2026年轻量级任务管理工具选型指南

《项目经理必看:2026年轻量级任务管理工具选型指南》真正要回答的,不是“哪款工具功能最多”,而是:团队能不能用它把一项工作从提出、认领、协作、验收到复盘完整跑通。我的判断是,轻量级不等于功能少,而是团队为推进任务付出的沟通、录入和维护成本足够低。选型时,与其先看功能清单,不如拿真实任务做两周试跑,观察任务是否更清楚、阻塞是否更早暴露、管理者是否少追问。本文给出一套可验证的选型方法,并用明确标注的情景模拟数据说明如何比较。

一、先讲核心结论:选工具,先看任务闭环成本

1. 轻量级的判断标准不是界面简洁

一个工具看起来清爽,不代表团队用起来轻。若每次新增任务都要填十几个字段、每周还要人工复制进度到汇报表,界面再简洁也只是把复杂度藏起来了。反过来,一个有权限、流程和报表功能的平台,只要普通成员只需关注少数几个动作,对团队而言也可以是轻量的。

我会把“轻量”拆成四种成本:录入成本、协作成本、维护成本和迁移成本。录入成本是新增或更新任务所花的时间;协作成本是成员为了弄清责任和下一步而发生的沟通;维护成本是管理员配置字段、流程和权限的投入;迁移成本则包括旧数据整理、历史信息查找和团队习惯变化。

核心结论:选型不是找功能最少的工具,而是找能以最少的额外动作,让关键任务信息持续可信的工具。“持续可信”很重要:任务负责人、到期时间、当前状态和阻塞原因,不能只在项目经理的脑子里,也不能只存在于过期的周报中。

2. 先判断团队处于哪一种复杂度

两三个人临时协作,与多个部门共同交付一项产品,所需要的管理能力并不相同。前者更重视快速创建、共享和提醒;后者则需要稳定的权限、依赖关系、变更记录和跨项目视图。工具不能只按人数选,但人数通常是一个有用的预警信号。

  • 低协作复杂度:成员少、工作周期短、任务依赖少,优先降低创建和更新任务的步骤。
  • 中协作复杂度:有固定项目节奏、多角色交接或周期性汇报,需要统一状态口径和可追踪的责任边界。
  • 高协作复杂度:跨部门、多项目并行,或涉及研发、测试、业务、运营共同交付,需要关注权限、流程治理和跨团队依赖。

如果一个团队需要靠私聊确认“这件事谁负责”,问题可能不是少一张看板,而是责任字段和更新规则没有建立。如果负责人已明确,问题却在于上下游看不到阻塞,那么依赖关系和跨团队视图可能比更多提醒更重要。

3. 先设淘汰条件,再谈加分项

很多选型评审把二十多项功能平均打分,结果是功能齐全的工具得分高,却没有验证团队能不能坚持使用。我更建议先设三到五条硬性淘汰条件,再把剩余方案放进真实场景试跑。硬性条件必须源于业务风险,而不是个人偏好。

  • 任务能否清楚记录负责人、截止时间和验收标准?
  • 团队是否可以按项目、成员或状态快速找到工作?
  • 关键流程是否能留下变更和决策记录?
  • 数据权限、部署方式和账号管理是否符合组织要求?
  • 费用是否能随成员规模和实际使用量被解释清楚?

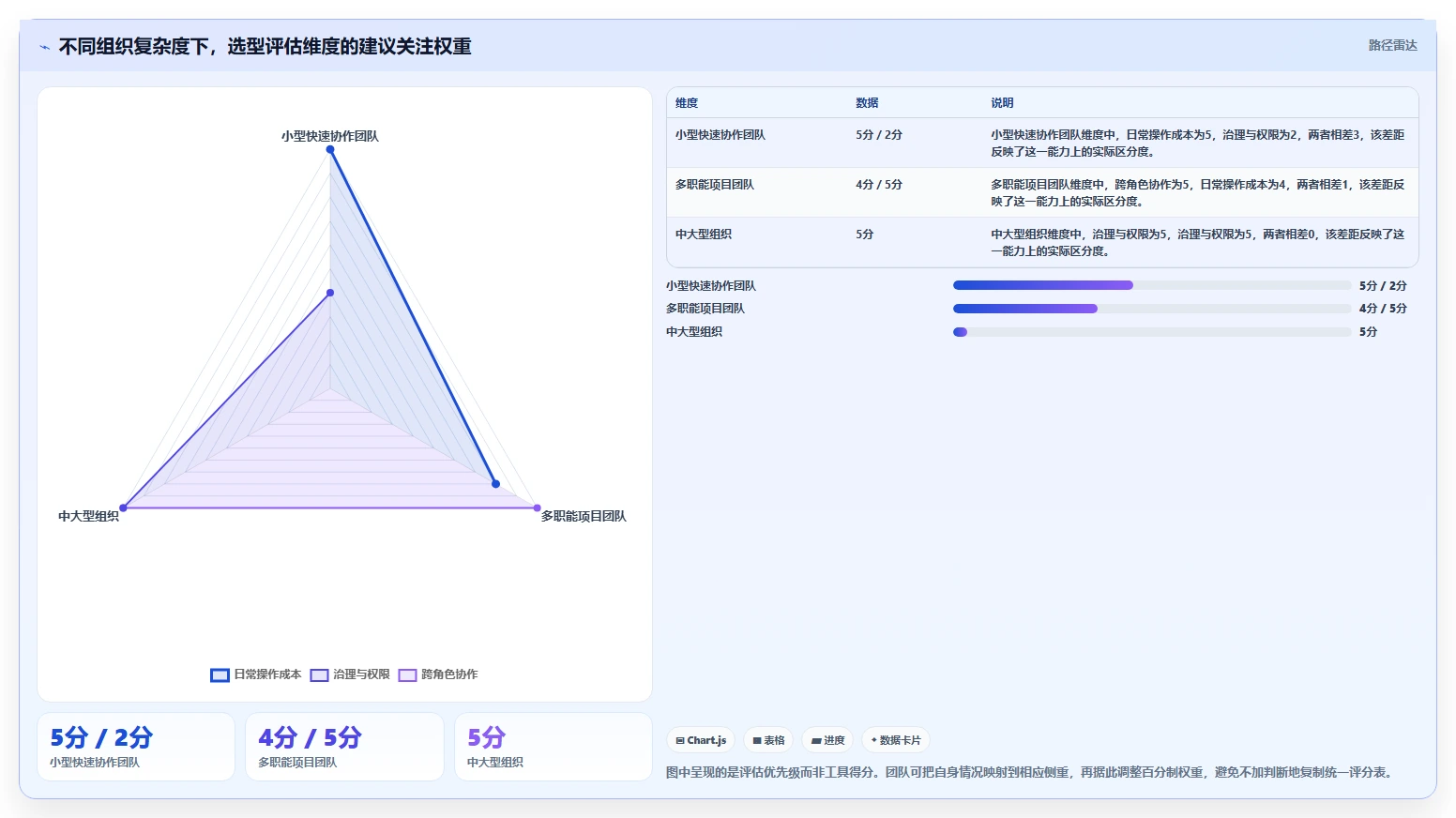

对于人数较多、流程较复杂的组织,我会把权限、审计和跨项目治理作为先决条件;对于小团队,则会更早检验任务创建与更新是否足够顺手。同一项能力,在不同组织里可能是“必须有”,也可能是“暂时不值得付费”。

团队状态 选型优先项 需要警惕 建议验证方式
小团队、短周期 创建快、提醒清楚、视图易懂 为了“将来可能用”买入复杂配置 观察新成员能否独立创建并更新任务
多个职能协作 责任、状态口径、交接信息 各团队用不同字段表达同一状态 选一项跨角色任务走完整闭环
中大型组织 权限、治理、审计、汇总能力 把全公司制度一次性搬进系统 选两个代表性团队做分阶段试点

二、背景与真实场景:任务管理的麻烦通常藏在交接处

1. 任务多不等于管理成熟

很多团队已经有任务清单,却依然频繁追进度。原因通常不是清单数量不够,而是清单没有回答几个实际问题:谁对结果负责、当前卡在哪里、下一步由谁在什么时候完成、完成的判断依据是什么。只有名称和状态的任务列表,更多像一份目录,而不是协作系统。

例如,“完成新版登录页”这条任务,可能牵涉产品确认文案、设计交付稿件、研发实现、测试验收和运营上线。若所有环节都被压成一个任务,状态显示“进行中”时,其他人仍不知道具体由谁等待谁。若每个动作都拆成独立任务,却没有明确的前后依赖,团队又会陷入任务数量暴涨、成员不断切换上下文的困境。

所以我会先要求团队描述“从需求提出到验收完成”的最短路径,再决定任务拆分粒度。合适的拆分单位不是一句话能不能切成两条,而是责任是否转移、成果是否可验收、等待是否需要被看见。

2. 轻量工具最容易在跨角色协作中露出短板

单人任务往往只需要一个负责人和一个截止时间;多人协作则需要共享上下文。比如设计完成后,研发可能需要知道稿件版本和待确认问题;测试需要知道验收范围;项目经理还需要知道某项变更会不会影响发布时间。如果这些信息散落在聊天记录、附件和会议纪要里,工具里的“已完成”就很难代表真实交付状态。

这也是为什么我不建议只让项目经理试用。项目经理通常更能忍受多一步录入,因为他们需要汇总;普通成员却会从“我每次更新到底换来了什么”来判断工具值不值得用。试点至少要包括提出需求的人、执行任务的人、验收的人,以及查看整体进展的人。

3. 组织规模影响治理需求,但不能代替场景判断

小团队可能没有专职管理员,却有很高的工作变化频率;大组织即使有标准流程,也可能只有几个团队需要复杂能力。单看员工人数,很容易出现两种错误:小团队过度采购,或大组织把工具选得太简单,最后又用表格、聊天群和自建报表补齐缺失能力。

在中大型企业及100人以上组织的选型中,我会特别关注“本地团队灵活性”和“组织级可控性”能否同时成立。比如,团队能否按项目需要配置工作方式,同时管理员仍可以掌握账号、权限、数据边界和汇总口径。针对这类场景,可以把PingCode列入候选评估,但仍应使用同一套任务样本、权限要求和试点指标进行验证,而不是因为产品定位或功能列表就直接下结论。

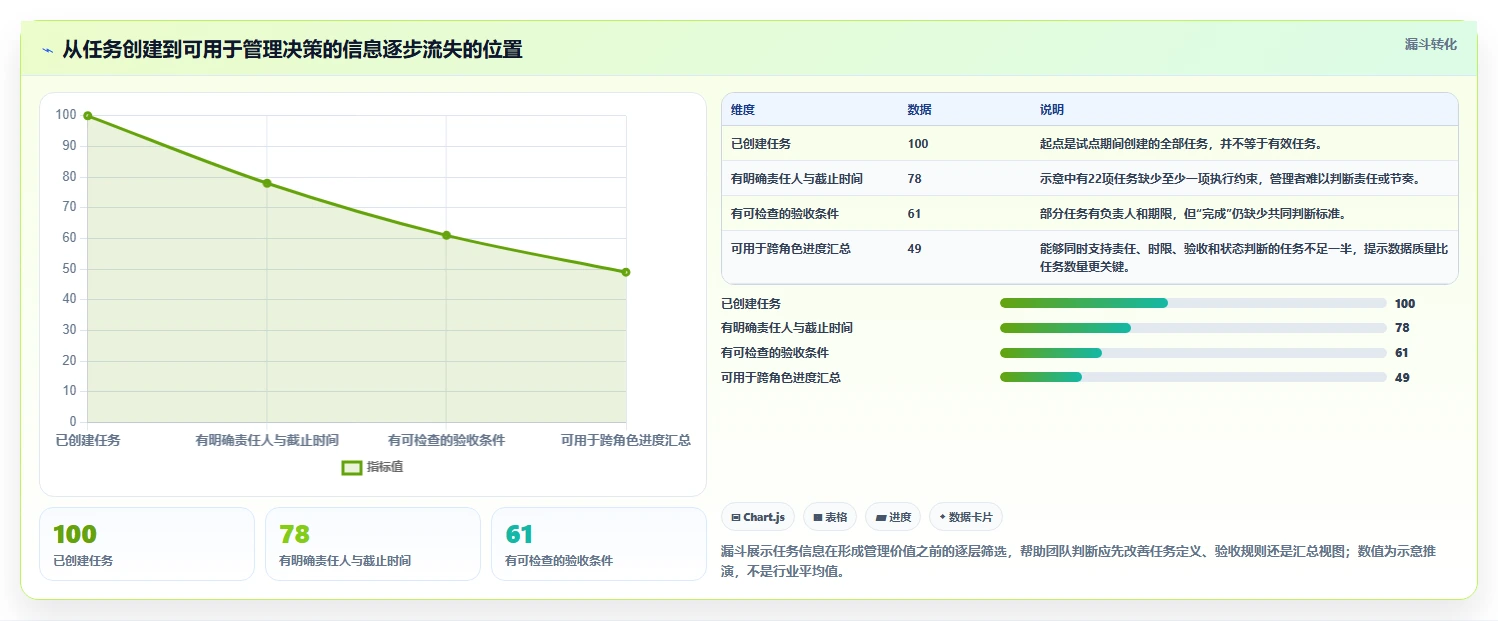

4. 任务系统的价值要从工作流里找

如果工具只是把纸面清单搬到线上,价值通常有限。它真正能改变的是信息到达的时间:阻塞是否比周会更早被发现,依赖方是否能及时看到交付条件,管理者是否能在需要介入时找到证据。工具不会自动创造协作习惯,却能让习惯的成本和执行结果变得可观察。

我会把每个候选工具放进一个具体工作流:需求进入、任务拆分、认领、处理中、等待协作、验收、关闭。只要其中一个阶段只能靠聊天补充,试点就应该记录这个缺口,而不是直接把它算作“成员不会用”。

项目经理必看:2026年轻量级任务管理工具选型指南

三、常见误区:看起来省事,可能只是把成本推迟了

1. 误区一:功能越少,团队越容易用

功能少确实可能降低初次学习负担,但如果缺少团队真实需要的能力,成员会转而在表格、邮件和聊天工具之间补洞。表面上工具轻了,整个协作系统反而更复杂。判断简洁与否,应该看完成一个真实任务要跨多少处找信息,而不是菜单栏有多少项。

例如,团队每周必须手动导出任务、整理成管理层格式,简单工具可能省下了初始配置时间,却增加了持续维护成本。相反,如果某个团队只需要共享待办和提醒,那么复杂的平台带来的权限配置、字段设计和培训成本,可能长期无法回收。

2. 误区二:功能清单打勾就代表适配

“支持甘特图”“支持自动化”“支持报表”只能说明某种能力存在,不能证明它在团队的真实规则下可用。甘特图是否能表达跨项目依赖?自动化规则是否容易维护?报表口径是否与管理层定义一致?这些问题必须通过实际样本验证。

我会把供应商演示中的“能做到”拆成三问:谁来配置、配置需要多久、规则变化后谁来维护。功能如果只有实施顾问在演示环境里才能调通,对缺少管理员的小团队而言,可能不是实用能力,而是新的依赖。

3. 误区三:用周活跃人数代表项目价值

活跃度是使用信号,不是业务结果。一个团队每天都打开工具,可能是因为任务更新太频繁,也可能是因为重要信息找不到;另一个团队打开次数不高,却能在关键节点准确交付。只盯登录、评论或任务数量,容易鼓励无意义的操作。

更接近价值的观察方式,是看信息是否在需要的时点被正确更新。例如,阻塞从出现到被相关人看见用了多久;负责人变更后,相关任务和上下游是否仍然可追踪;项目经理从系统整理周报需要多少人工时间。指标应服务于决策,不能变成成员刷数字的目标。

4. 误区四:一次性把所有流程都搬进工具

组织流程里常有历史遗留字段、例外审批和重复记录。把它们一次性搬进新系统,容易让试点项目变成制度重建工程。最初应该只保留确实影响交付、责任、风险或合规的字段;其余信息可以先观察是否有真实使用者和明确用途。

如果一个字段没人用来做决策,没人依赖它完成交接,也没有合规要求,就应追问它是否需要成为必填项。必填字段越多,不一定意味着治理越好;可能只是让成员为了通过校验而填入无意义内容。

5. 误区五:把低价等同于低总成本

订阅价格只是总成本的一部分。还要计算部署、配置、培训、数据迁移、管理员维护、系统集成和退出迁移的成本。免费工具可能需要更多人工汇总;付费平台可能省下重复整理,也可能因为超出实际需求而闲置。

报价比较时,至少明确席位计费规则、访客或外部协作者的处理方式、存储与自动化限制、付费功能边界、续费调整机制和数据导出方式。若供应商报价无法拆解到真实使用人数和功能范围,预算测算就不完整。

容易误判的表象 背后的实际问题 建议核验
页面看起来很简单 关键协作信息可能散落在别处 让成员独立完成一项跨角色任务
功能列表很丰富 配置与维护门槛可能被忽略 让内部管理员按文档完成配置
登录人数很高 使用动作不一定改善交付 跟踪阻塞发现时间与人工汇总耗时
首年价格很低 培训、集成、迁移等成本未计入 计算至少一个完整年度的总拥有成本

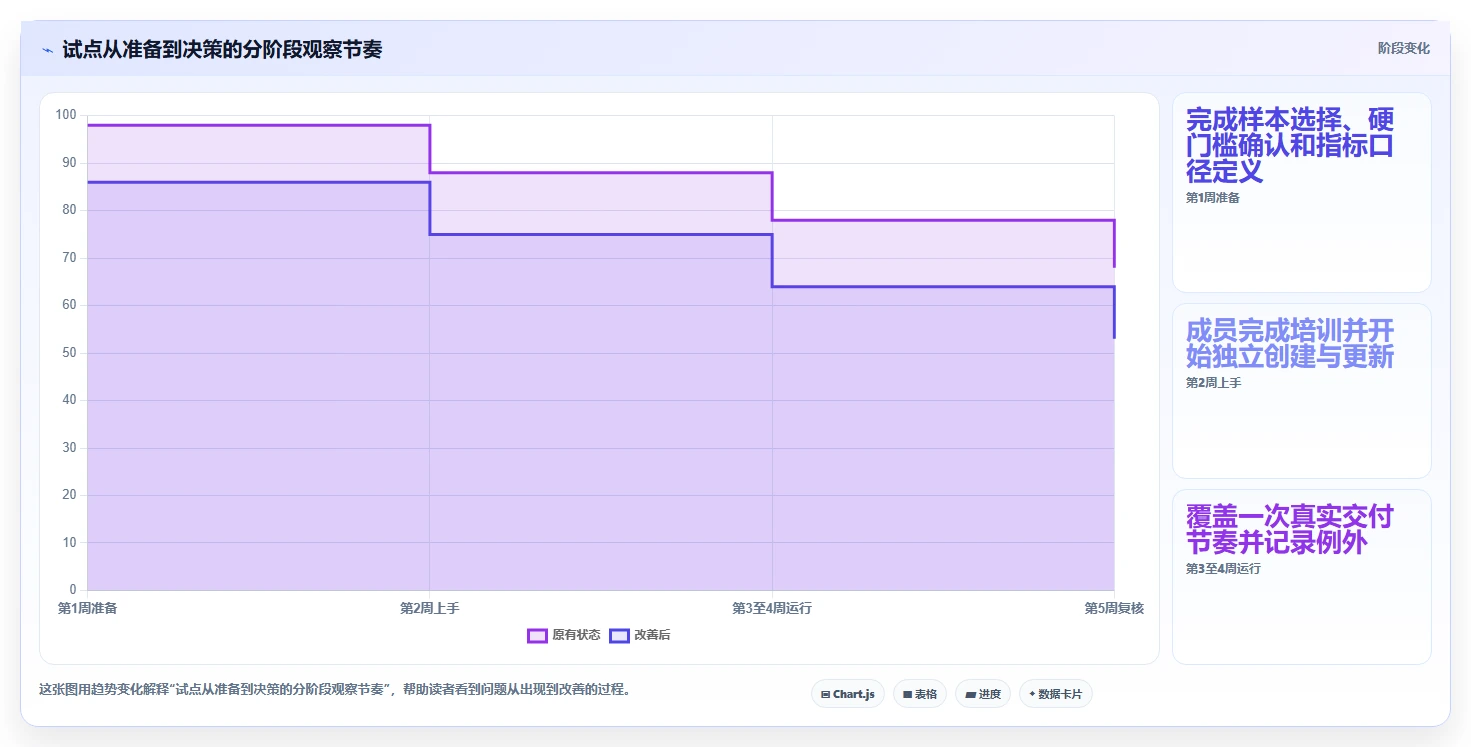

四、专业判断逻辑:把选型从印象打分变成可验证的决策

1. 先定义任务样本,而不是先写采购需求

我建议从最近一个月真实发生的工作里选三类任务:常规任务、跨角色任务、容易延期或返工的任务。不要选最漂亮的项目,也不要挑只有负责人熟悉的案例。样本越贴近日常,越能暴露团队需要的功能和不必要的复杂度。

每个样本要带着原始信息进入试点:需求描述、责任人、截止时间、附件、依赖方、验收标准和变更记录。这样才能判断工具是否改善信息组织,而不是因为演示数据天然整齐才显得好用。

2. 按“任务闭环”设权重

可以用百分制做比较,但分数只是讨论工具的共同语言,不是精确到小数点的科学结论。以下权重适合作为初始模板,团队应根据风险和规模调整。若组织有严格审计或权限要求,应提高治理和安全项的比重;若团队很小、项目变化快,则应提高日常易用性和调整成本的比重。

评估维度 建议权重 核心问题 现场验证方式
任务闭环完整度 25% 责任、状态、验收和变更是否连得起来 拿真实任务从提出走到关闭
日常操作成本 20% 成员更新任务是否足够直接 记录新增、更新和查找所需步骤与时间
跨角色协作 15% 交接、依赖和阻塞是否可见 由不同角色独立完成同一条工作流
视图与汇总 15% 项目经理能否减少人工汇报整理 用试点数据生成一次真实周报
治理与权限 15% 权限、变更记录和组织管理是否满足要求 测试成员加入、离开、跨团队查看等场景
成本与可退出性 10% 总成本是否可解释,数据是否能导出 核算首年成本并实际检查导出字段

打分时最好要求每个分数都附带证据。例如“4分,因为普通成员能独立完成更新,且试跑记录显示中位操作时间低于预设目标”,而不是“界面看着很顺手”。如果团队成员意见不一致,先保留差异,再追问是角色需求不同,还是试点说明不充分。

3. 同时记录“效果”和“代价”

一个工具可能让进度可见性提高,却要求成员额外维护很多字段;也可能让录入更快,但汇总仍然依赖人工。只记录效果而不记录代价,最后容易把负担转移给一线成员,再把管理者的便利误认为全团队效率提升。

我通常建议用至少五项观察值:任务信息完整率、阻塞被看见的时间、成员每周用于更新任务的时间、项目经理人工汇总时间、任务延期原因可追溯比例。没有必要一开始就建设复杂数据仓库,统一定义分子、分母和记录周期,往往比追求更多指标有用。

4. 区分“硬门槛”和“可优化项”

硬门槛是未满足就不能继续的条件,例如合规、权限、数据导出或组织必须支持的工作流。可优化项则是可以通过培训、模板或后续配置改善的体验问题。若把两者混为一谈,团队会因为小的体验问题淘汰合格候选,也可能为了漂亮界面忽略关键治理缺口。

我会在试点开始前写清楚三类结果:必须满足、达到即可、暂时不做。试点结束后只针对前两类作决策;“暂时不做”不应因为供应商演示精彩就临时加入采购理由。

项目经理必看:2026年轻量级任务管理工具选型指南

5. 把退出能力纳入采购判断

工具上线后,数据会逐步成为组织资产。选型时就应确认任务、评论、附件、关系、成员和历史记录分别能否导出,导出格式是否可用,停用后的保留周期如何约定。只问“能不能导出”不够,最好实际导出一小批数据,并验证字段是否能被内部系统或表格读取。

也要确认团队能否在不依赖供应商的情况下调整基础配置、管理账号和维护模板。轻量系统通常更容易启动,但如果关键规则只有外部人员能改,后续每次调整都可能形成等待和额外费用。

五、具体案例与数据观察:用同一组任务比较,而非凭演示判断

1. 情景说明:用跨部门交付任务做模拟试点

下面是一组情景模拟数据,用于说明怎样设计选型试点,不代表行业调查、真实客户案例或任何具体产品的实测结果。设想一个约120人的业务与产品组织,由产品、设计、研发、测试、运营共同参与一个版本交付;试点选择24项真实工作任务,运行两周。

比较对象不是具体品牌,而是三种典型方案:共享清单型工具、带项目视图的任务工具、具备组织治理能力的项目管理平台。它们仅代表不同能力组合,不意味着某一种天然优于其他方案。模拟前先统一字段、样本任务和角色培训,再记录成员操作、信息完整程度及管理汇总成本。

试点前设定一个重要边界:不因某个工具提供更多功能,就额外要求团队录入更多数据。只有对交付、责任、验收或风险判断有作用的信息,才进入试点字段。否则,比较结果会受到配置复杂度干扰。

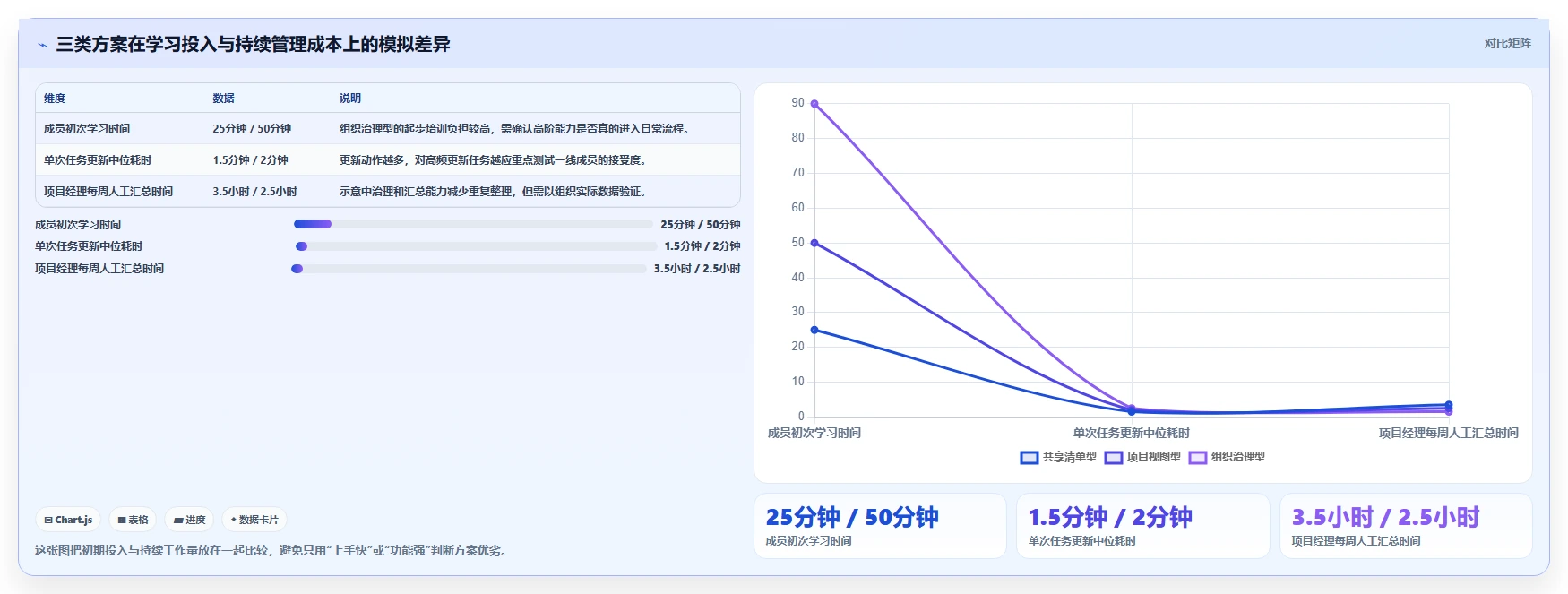

2. 模拟结果:短期录入快,不等于整体成本最低

在这组示意比较中,共享清单型方案的上手较快、录入耗时较短;但跨角色任务的责任交接和阻塞可见性较弱,项目经理仍需要额外整理周报。组织型平台的初始配置和培训投入更高,但若权限、流程和汇总确实被使用,人工汇总时间可能下降。

这些数值不是市场基准,团队不应拿它们直接推算自己的收益。它们展示的是一种常见取舍:初期学习投入与后续治理成本可能方向相反。真实决策应以自家团队的试点记录替换示意值,并记录样本规模、任务类型和统计口径。

观察项 共享清单型 项目视图型 组织治理型 解释口径
成员初次学习时间 约25分钟 约50分钟 约90分钟 示意值:从培训开始到能独立更新试点任务
单次任务更新中位耗时 约1.5分钟 约2分钟 约2.5分钟 示意值:完成状态、负责人或进展更新所需时间
任务关键字段完整率 约68% 约82% 约91% 示意值:负责人、截止时间、状态和验收条件均可识别的任务占比
项目经理每周人工汇总时间 约3.5小时 约2.5小时 约1.5小时 示意值:整理进度、查找阻塞和制作汇报的累计时间
跨角色阻塞在一天内被记录的比例 约45% 约70% 约85% 示意值:阻塞出现后24小时内记录在任务上下文中的比例

这里最值得关注的不是哪个方案的数字最高,而是指标之间的关系。组织治理型方案在模拟中学习时间最长,但关键字段完整率和汇总效率较好;若团队没有管理员、没有稳定流程,也不需要组织级汇总,这部分能力可能无法转化为收益。共享清单型方案虽上手较快,但若跨部门交接频繁,长期的手工汇总可能抵消早期省下的时间。

项目经理必看:2026年轻量级任务管理工具选型指南

3. 过程数据比最终打分更能解释原因

如果试点结束只保留一个总分,团队可能不知道为什么某个方案得分低。建议按任务记录具体卡点:字段难找、权限看不到、状态定义不一致、附件无法关联、提醒太多,还是成员不知道何时更新。每个卡点都对应不同的改进方式,不能一律归结为“工具不好用”。

例如,任务字段缺失若主要发生在需求提出阶段,可能需要调整模板或定义责任人;若阻塞记录总是滞后,可能需要设置更新触发点;若项目经理仍在手动整理报表,问题可能是视图配置不适合管理者,而不是成员没有认真使用。

4. 如何把试点模拟替换为自家数据

  1. 定样本:选择至少三种任务类型,并覆盖提出者、执行者、验收者和管理者。
  2. 定口径:明确“关键字段完整”“阻塞被发现”“人工汇总时间”的起止定义。
  3. 定周期:覆盖至少一个完整的工作节奏;若项目按双周或月度推进,应避免只测启动阶段。
  4. 记例外:记录成员缺席、紧急需求、培训时间和临时流程变化,避免把干扰因素算成工具效果。
  5. 做复核:试点结束后抽查原任务、工具记录和周报,确认指标不是因为口径改变而“变好”。

如果样本只有几项任务,不要把百分比包装成确定结论。可以报告“24项中有18项关键字段完整”,并说明哪些任务类型最容易遗漏。对小样本而言,解释过程和例外往往比追求统计显著性更有决策价值。

项目经理必看:2026年轻量级任务管理工具选型指南

5. 不要把模拟收益直接换算成采购回报

常见做法是把每周节省的汇总时间乘以人力成本,得出投资回报。这个估算可以作为预算讨论的起点,但不能直接当成已实现收益。节省出来的时间是否被用于更重要的工作、是否只是转移给管理员、是否会被更多会议抵消,都需要继续观察。

若要核算回报,建议分开报告“可量化节省”和“风险改善”。前者可包括减少的手工汇总小时数、重复录入次数;后者可包括关键任务责任不清、未经确认的变更或阻塞延迟发现。风险收益可用情景分析表达,但不应把尚未发生的延期金额当成确定节省。

六、分情况行动:把工具试点设计成一次小规模交付

1. 小团队:先把单个工作流跑顺

如果团队人数不多、工作变化频繁,我会从一个项目或一类重复任务开始,不先搭建公司级模板。重点验证:成员能否在很短时间内创建任务、负责人能否看懂下一步、任务完成后是否留下可复用的结果记录。

  • 只保留负责人、状态、截止时间、验收说明等必要信息。
  • 选择团队每周都会发生的任务,而不是只做一次的特殊项目。
  • 要求每位成员自行完成新增和更新,不由项目经理代录。
  • 两周后检查遗漏字段和任务查找时间,再决定是否添加自动化。

小团队最该避免的是提前为未来设想太多流程。先用真实使用结果证明一个字段、一种提醒或一个视图确实解决问题,再扩大配置范围。否则,团队还没养成更新习惯,工具已经变成维护项目。

2. 多职能项目团队:优先验证交接和依赖

产品、设计、研发、测试、运营共同协作时,试点重点应放在责任交接、前后依赖和验收信息上。不要只看每个人自己的任务页;让上一环节的输出者和下一环节的接收者共同使用,确认他们能否找到版本、待确认事项和完成条件。

  • 挑选一个真实的跨职能交付,明确每个阶段的交接条件。
  • 记录任务从“等待”变为“可执行”时需要哪些信息。
  • 检查延期时能否识别是估算偏差、资源冲突、依赖未完成还是需求变化。
  • 由项目经理尝试直接从系统汇总风险,不额外制作平行台账。

如果项目运行仍靠一份独立表格兜底,先找出表格承担的具体功能。可能是工具缺少适合的汇总视图,也可能是团队还没有统一状态定义。不要为了消灭表格而消灭表格,要先确保替代方案可用。

3. 中大型组织:把治理需求分阶段落地

对于中大型组织,特别是100人以上、多个团队同时推进项目的环境,试点除了成员体验,还要验证账号、角色、数据可见性、项目空间管理、变更追踪和汇总口径。可以将PingCode纳入候选,但应避免用单个团队的体验代表整家组织的适配程度。

我建议选择两个差异明显的试点团队:一个流程相对稳定,一个协作关系复杂。两者共用少数组织级规则,同时允许保留必要差异。试点要有业务负责人、平台管理员、信息安全或IT代表参与,但配置讨论不应取代真实任务试跑。

  • 先确定组织必须统一的字段和权限边界。
  • 将团队自定义能力限定在确有使用场景的范围内。
  • 测试成员入职、离职、转组和外部协作等生命周期事件。
  • 用实际汇报周期验证跨项目视图和管理口径。
  • 将管理员工作量纳入运行成本,而不是只计算普通成员席位。

组织规模越大,治理能力越重要,但“大而全”的统一配置也越容易压低团队适配度。正确的方向不是让所有团队做完全相同的事,而是确保权限、数据定义和组织风险可控,同时保留团队完成工作所需的空间。

4. 远程或混合团队:关注信息异步可读性

成员分布在不同地点或时区时,任务更新应能替代一部分“必须在线才能知道”的口头同步。检查任务记录是否包含背景、决策、下一步和待回复对象;如果每条任务都需要即时拉会才能理解,系统仍没有承担异步协作的作用。

提醒策略也需要克制。提醒太少,责任人可能错过变化;提醒太多,成员会关闭通知。试点期间记录提醒触发、实际响应和无效打扰的情况,优先按责任、依赖和截止风险配置通知,不要把每次评论都设置为全员提醒。

5. 变化频繁的团队:先看调整规则是否容易

需求经常变化的团队,不一定需要更重的审批流程,却需要看得见变更影响。任务修改后,是否能知道是谁、何时、因何调整;负责人能否识别原定范围和新范围;项目经理能否判断变更是否影响里程碑,这些能力通常比锁定一套复杂流程更实用。

当流程变化时,检查由谁修改模板、旧任务是否受影响、成员是否需要重新培训。若一个小调整都要经历漫长配置和审批,团队可能会回到私聊和表格;若任何人都能随意改规则,组织又会失去口径一致性。应把规则变更权限和业务变化速度一起评估。

项目经理必看:2026年轻量级任务管理工具选型指南

七、取舍与结尾:最好的工具,是团队愿意持续维护的工作系统

1. 选择轻量操作,接受一部分治理边界

轻量清单通常更容易启动,团队培训和配置成本较低,适合任务依赖少、管理要求简单、交付节奏快的场景。代价可能是跨项目汇总、细粒度权限、变更追踪和组织级治理能力有限。若这些能力并非当前痛点,不必为了未来可能发生的需求提前承担成本。

做出这种选择时,至少保留清楚的任务责任、完成标准和数据导出机制。轻量不是放弃基本管理,而是主动限制不必要的配置和流程。

2. 选择组织级治理,接受更高的启动投入

功能较完整的平台适合多团队协作、权限要求明确、审计和汇总需求较强的环境。它可能带来更长的学习周期、更多配置工作和更高的管理员责任。如果团队没有明确的维护人,或者流程尚未稳定,强行上线复杂能力会让系统变成另一个需要项目经理追着维护的工作面板。

若决定采用这类方案,应把上线分成基础任务闭环、跨团队协作、组织级汇总几个阶段。每阶段都设停止条件:如果成员更新率低、字段含义不一致或管理员维护时间超出预期,就先修正设计,不要靠继续堆功能解决。

3. 选择熟悉的工具,接受隐性工作流成本

团队已经熟悉的表格、文档或聊天工具并非天然错误。若工作短、协作简单、负责人稳定,现有方式可能比迁移更划算。但要明确它的适用边界:当任务量增加、依赖变多或汇总频繁时,谁负责把分散信息整理成可追踪记录?这项成本不能因为没有软件账单就被忽略。

也不要把“大家都在用”作为唯一理由。习惯带来迁移阻力,也可能长期掩盖重复录入、信息遗漏和进展不可见。可以先把现有流程中最浪费时间的节点量出来,再决定是否值得改变。

4. 用三类信号决定扩大、调整或停止

试点结束后,不必在“全员上线”和“彻底放弃”之间二选一。可以按证据做三类决策:如果闭环更清楚且额外负担可接受,扩大范围;如果结果有价值但部分流程不顺,调整字段和培训后再测;如果关键需求无法满足或成本无法解释,就停止采购,避免沉没成本推动错误决定。

  • 扩大信号:成员可以独立使用,关键字段完整性提升,管理汇总或阻塞识别有明确改善,维护负担可承受。
  • 调整信号:价值集中在少数团队或任务类型,问题可以通过模板、权限或培训修复,且修复成本可控。
  • 停止信号:关键合规或权限要求不满足,数据无法可靠导出,或工具使用增加录入却没有改善协作和决策。

5. 下一步:用一页纸启动选型,而不是先开采购会

项目经理可以先准备一页纸,写明团队要解决的三个具体问题、当前信息流转方式、不能妥协的硬门槛、两周试点样本、五项观察指标和决策日期。随后邀请不同角色用同一组任务测试候选工具,再将证据与总成本一起评审。

我认为轻量级任务管理的分水岭,不在于任务卡片做得多漂亮,而在于团队能否把“谁在什么条件下交付什么”持续说清楚。工具选型不是采购一个页面,而是在选择一种信息如何被记录、交接和验证的方式。先用真实任务验证最小闭环,再决定要不要增加治理能力;先证明成本被省下来,再谈规模化收益。这是比追逐功能清单更稳妥、也更容易复盘的2026年选型路径。

常见问题解答(FAQ)

1. 轻量级任务管理工具应该具备哪些功能,才算真正够用?

我在给团队挑任务工具时,最容易被功能列表带偏:看起来功能越多越安心,实际使用却可能要填很多字段、点很多层菜单。我想知道,怎么判断工具是“轻量但够用”,而不是简单地功能少?

我会先看任务能不能在几十秒内完成创建、指派、设截止日期和更新状态,而不是数功能数量。对多数小团队,任务、负责人、截止时间、优先级、评论、基础视图和提醒通常已经覆盖日常协作;如果每项任务都要填十几个字段,轻量工具也会变成新的流程负担。

可以用一周试用做检查:随机抽取20项真实任务,记录从提出到被负责人确认所需时间,以及逾期任务是否容易被发现。比如团队每周新增约50项任务,若有近一半需要跨人协作,就应重点验证负责人变更、依赖关系和通知;若任务大多独立完成,复杂的项目层级可能只是额外维护成本。

我的判断标准是“关键工作可追踪,额外操作少”。不要因为缺少甘特图或自动化就直接淘汰候选工具,先确认这些功能是否对应真实、频繁且有代价的工作问题。

2. 选型时怎么比较不同轻量级任务管理工具,避免只凭界面和价格做决定?

我试过先看产品介绍和价格页,结果每款都像是“刚好适合我们”,很难真正比较。我现在更想知道,能不能用一套可复现的测试方法,把上手难度、协作能力和后续成本放在一起评估?

可以给候选工具设统一的试题,而不是让每个团队成员随意体验。准备一组真实但不敏感的工作样例:新建任务、变更负责人、插入评论、筛选逾期项、查看本周负载,再观察完成步骤和是否需要管理员协助。这样测出的差异比“看起来顺不顺手”更容易复核。

我建议按团队痛点分配权重,总分100分:日常操作效率30分、协作与提醒25分、视图和筛选20分、权限与数据管理15分、价格及扩展成本10分。每项按1至5分打分,再乘以权重;假设某候选在效率得4分、协作得3分,那么这两项分别贡献24分和15分。

权重应在试用前确定,避免试完后为了偏爱某个产品而改评分规则。价格不要只比较标价。把需要付费的席位、访客权限、存储限制、自动化额度和管理员时间一并算进年度成本;低价但要靠大量人工提醒的方案,未必更省钱。

3. 团队从表格或旧系统迁移到新任务工具,怎样试用才能减少返工?

我担心迁移时把任务、负责人和历史信息导进去,看似完成了切换,几周后才发现重复任务、字段丢失或没人维护。我想知道,怎么设计一个小范围试点,才能提前发现这些问题,而不是全员上线后再补救?

不要一开始就搬全部历史数据。先挑一个边界清楚、周期较短的项目做试点,保留原表格只读作为对照,并约定试点结束日期。迁移前先统一任务名称、负责人、状态和截止时间的含义,否则只是把旧数据的混乱换了一个界面。例如,一个12人团队可以选取30至50项当前任务,覆盖未开始、进行中、阻塞和已完成等状态。

这个规模是便于检查的试点设计,并非行业基准。迁移后逐项核对任务总数、负责人、日期和附件,再让实际使用者完成一次状态更新与交接;发现关键字段缺失,就先修正映射规则,不急着扩大范围。试点结束时看三件事:任务是否找得到、负责人是否明确、信息更新是否比旧流程更及时。

若试点期间同一事项同时在两个地方维护,必须指定唯一的正式记录位置和切换时间,否则数据冲突会抵消工具带来的好处。

4. 2026年选轻量级任务管理工具,是否应该优先考虑AI功能?

我看到不少工具把智能总结、自动拆解和问答放在醒目位置,但不确定这些功能到底能不能减少协作成本。我担心为了追新功能忽略了权限、数据处理和任务准确性,应该怎样判断AI功能值不值得纳入选型?

我会把AI功能看作加分项,而不是基础门槛。先明确它要替代哪种重复工作,例如从会议记录提取待办、汇总逾期任务,或生成项目进展草稿;如果团队连负责人和截止时间都没有稳定维护,AI通常只能把不完整信息整理得更像样,并不能自动修复流程。

试用时准备10条已知答案的真实工作样例,检查生成结果是否漏掉负责人、日期或依赖事项,并统计需要人工修改的比例。比如10条中有3条需要大幅返工,就要进一步判断节省的整理时间是否大于核对时间。样例数量不大,只适合做初筛,不应当成长期准确率结论。

涉及客户资料、员工信息或未公开项目时,先确认数据是否会被用于模型训练、管理员能否设置访问范围、操作记录能否追溯。若这些问题没有清楚答案,即使演示效果不错,也不适合直接处理敏感任务内容。

读者评论

孟
孟明远

用真实任务试跑两周这个建议比较实用。最好让执行人和验收人都参与,不然项目经理觉得顺手,不代表交接信息真的够用。

冯
冯雅楠

文中把“进行中”拆到阻塞和责任交接,确实抓到了常见问题。我们团队也常因验收标准没写清,任务显示完成后又返工。

黄
黄星宇

成本核算不应只看订阅费,数据迁移和日常维护也要算进去。建议试点时顺便实际测试导出,避免后续更换工具时才发现字段不完整。

文章包含AI辅助创作:项目经理必看:2026年轻量级任务管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/235791

赞 (0)
飞飞飞飞
如何选择最佳配置测试工具?2026年研发团队必读指南
上一篇 13小时前
2026年效率之选:6款顶级输入框的测试工具全面对比
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
