测试用例工具选型,最容易犯的错不是少看了一个功能,而是把“能录入用例”误当成“能管好测试”。在一个模拟的 180 人研发组织中,团队每月执行约 1,200 条用例,真正拖慢发布的却不是用例录入,而是需求变更后哪些用例需要重跑、缺陷是否能追溯到版本、多人协作时执行结果是否可信。选型时,我会先核对这些工作流,再看工具名称和功能清单。本文比较 7 种常见方案,并给出一套可复算的评估方法;案例中的组织数据均为情景模拟,不代表任何产品客户实绩。
一、核心结论:先选工作流,再选工具
1. 选型结论不是“谁功能最多”,而是谁减少最多关键摩擦
测试用例工具至少要接住四段工作:需求进入测试范围、用例设计与维护、执行和缺陷协同、版本质量复盘。如果一套工具只把用例存起来,却不能把需求、执行记录、缺陷和发布版本串起来,团队仍会在表格、聊天记录和缺陷系统之间手工搬运信息。
因此,我的选型顺序是:先画出当前测试链路,找出信息断点;再确定团队需要独立测试管理,还是需要测试能力嵌入项目管理;随后做真实工作流试用;最后比较部署、权限、迁移和总拥有成本。工具是否适合,取决于它能否让团队更准确地作出发布判断,而不是它能展示多少菜单。
快速判断可以从三个问题开始:谁维护需求与用例的关联?谁负责确认执行结果和缺陷状态?版本发布时,谁能在一个可追溯的视图里判断风险?如果三个问题都没有明确答案,先修流程,通常比先采购工具更有效。
| 团队主要痛点 | 优先评估的方案 | 选型时首先验证 |
|---|---|---|
| 测试用例分散在多个表格 | 测试管理平台或项目管理平台内置测试模块 | 批量导入、字段映射、版本与历史记录 |
| 需求、执行、缺陷之间断链 | 与现有研发管理系统集成紧密的方案 | 关联是否双向、变更后是否能定位受影响用例 |
| 测试流程成熟,审计要求高 | 具备追溯、权限和审计能力的专业测试管理方案 | 审批记录、权限颗粒度、报告导出与留存 |
| 团队规模小,预算和维护能力有限 | 轻量方案或开源方案 | 升级维护成本、备份恢复、权限与插件依赖 |
下面的能力矩阵是选型初筛,不是实时产品认证。各产品的版本、授权方式、集成能力和部署选项可能变化,采购前应以供应商当前文档及试用环境核实;表内“强、较强、需核验”表示常见定位,不等于对所有版本的承诺。
| 方案 | 更适合的场景 | 常见优势 | 需要重点核验 |
|---|---|---|---|
| PingCode | 希望在项目管理平台中协同需求、测试、缺陷和迭代的中大型组织 | 适合评估一体化研发协作与测试流程的衔接 | 现有系统迁移、测试字段配置、权限边界、集成覆盖和具体版本能力 |
| TestRail | 已有研发或缺陷系统,希望引入专门测试管理流程的团队 | 适合围绕测试计划、用例、执行记录建立较清晰的测试管理 | 当前版本的集成、授权、部署方式和数据导出要求 |
| Xray | 已在相关研发协作生态中工作,希望把测试实体纳入现有工作流的团队 | 可重点评估测试与需求、缺陷工作项的关联方式 | 生态依赖、配置复杂度、规模增长后的权限与报表表现 |
| Zephyr Scale | 已采用相关研发管理环境、希望在原有协作界面中管理测试的团队 | 可评估用例组织、测试周期和现有工作项的结合程度 | 具体版本差异、迁移边界、外部系统集成与许可成本 |
| PractiTest | 重视测试活动组织、追踪和报告的专业测试团队 | 可重点评估跨测试活动的信息组织与可追溯性 | 本地工作流适配、集成可用性、数据治理及预算匹配 |
| Tricentis qTest | 测试体系较复杂、需要评估企业级测试管理能力的组织 | 适合纳入较大规模测试流程的对比评估 | 实施服务、整体授权成本、与现有工具链的适配深度 |
| TestLink | 具备自建维护能力、希望评估开源测试管理方案的团队 | 可用于验证基础用例管理和执行流程是否满足需求 | 维护责任、升级兼容、安全加固、备份和集成开发成本 |
2. “七大”不等于统一排名,适配度才是结果
这七种方案覆盖了项目管理平台内的测试协作、专门测试管理、生态扩展和开源自建等不同路径。它们并不处在完全相同的产品类别里,直接用“功能数量”排名会误导团队:一个对现有研发流程嵌入度高的方案,可能比一套功能更广、但需要大量同步配置的方案更合适。
我建议把名单当作候选池,而不是采购清单。若组织已经有稳定的项目管理和缺陷流程,优先验证专门测试管理工具的集成;若需求、迭代、测试和缺陷都散落在不同系统,先评估一体化平台能否减少断链;若预算极紧且能承担运维,才把开源自建作为严肃选项。

二、背景与真实工作场景:用例管理的麻烦通常从变更开始
1. 从“用例库”到“可发布证据”的距离
不少团队起初把用例工具当作电子档案柜:按模块建文件夹,录入前置条件、步骤和预期结果。项目规模小时,这种方式看上去足够;但一旦需求频繁变更,问题便出现了:用例仍在,却没人能确定它对应哪个需求版本、上一次通过是在什么环境、失败是否已转成缺陷。
这也是为什么“用例数量”很少能代表测试成熟度。一个团队有 5,000 条长期不清理、重复且无人维护的用例,未必比一个有 800 条、覆盖关键业务路径并能关联发布变更的团队更有把握。关键不是仓库容量,而是测试证据能否支持决策。
我在选型时会把一条业务需求从创建追到发布,至少检查以下节点:
- 需求变更后,测试负责人能否看到受影响的用例或测试范围。
- 执行记录能否保留执行人、时间、环境、结果和必要附件。
- 失败结果能否快速关联缺陷,并在缺陷修复后安排复测。
- 发布复盘时,能否区分未执行、阻塞、失败和通过,而不是只看一个总通过率。
如果其中任一节点依赖人工复制编号或手工更新多个系统,选型就要把该步骤的真实成本纳入评估。集成不是“有接口”就够了,真正重要的是事件是否触发得及时、字段是否匹配、错误是否可追踪,以及断连时谁负责恢复。
2. 三类团队,三种完全不同的采购动机
第一类是刚从表格迁移的团队。它们最大的收益往往来自统一字段、减少重复维护、保留执行历史。此时复杂的自动化和多层级追溯未必是第一优先级,数据迁移和团队采用率更重要。
第二类是已有专职测试团队的组织。它们更关心测试计划、跨版本复用、执行分配、缺陷关联、权限和报告。对这类团队,工具是否能支持分层用例、测试周期和可审计记录,通常比界面是否“轻”更重要。
第三类是多产品线或受监管环境中的组织。它们需要统一追溯口径、权限策略、数据留存及跨团队报告。工具实施也可能涉及安全评审、身份认证、审计、备份和数据驻留。这类组织不能仅凭短期演示作决定,应让安全、研发、测试和运维共同参加验证。
| 团队阶段 | 主要问题 | 优先能力 | 容易忽略的成本 |
|---|---|---|---|
| 表格迁移期 | 重复录入、版本混乱、结果难查 | 批量导入、字段模板、历史记录、权限 | 清洗旧数据和培训时间 |
| 流程成长期 | 需求、测试、缺陷和发布断链 | 关联关系、执行分配、缺陷联动、报告 | 流程配置与集成维护 |
| 规模治理期 | 跨团队口径不一致、审计难、权限复杂 | 角色权限、审计、接口治理、数据留存 | 实施服务、身份集成和长期运营 |
3. 自动化测试不会自动替代测试管理
自动化执行系统主要回答“脚本是否运行、结果是什么”;测试管理系统还要回答“为什么测、测了什么、谁确认结果、失败对应哪个缺陷、是否影响发布”。两者可以集成,但不是同一类工具。若团队把自动化报告链接贴进用例备注,却没有版本、环境和运行批次信息,后续仍难以复核。
评估时,我会要求候选方案演示一次完整的失败路径:自动化任务失败后,结果如何进入测试记录;重复运行如何保留历史;失败是否可关联缺陷;缺陷修复后如何定位待复测范围。只展示成功路径的演示,无法说明工具是否适合真实发布。

三、常见误区:看起来功能齐全,落地后仍然失效
1. 误区一:功能清单越长,工具就越好
功能清单很容易给人安全感,但功能存在不等于团队会使用,也不等于它能和现有流程配合。一个团队可能买到强大的测试计划和分析模块,却没有定义用例命名、变更责任和缺陷关闭规则。结果是配置越来越多,核心数据仍然不可信。
我更愿意把功能分为三层:必须具备的底座能力、能显著减少当前痛点的增益能力、暂时不会使用的储备能力。只有前两层进入采购决策,第三层只做兼容性检查。否则,团队容易为未来不确定的需求支付现在确定的复杂度。
2. 误区二:把“集成可用”当成“集成好用”
供应商说支持某个接口,并不能证明需求更新后会自动同步到测试范围,也不能证明缺陷状态能回写执行记录。集成应具体到对象、字段、触发时机、失败处理和权限校验。只问“能不能集成”,得到的答案通常过于宽泛。
在试用中,我会设置三种情况:正常更新、删除或撤销、接口暂时失败。观察系统是否产生重复记录、是否保留原有历史、是否能提示责任人补偿处理。没有失败恢复设计的集成,不是可靠集成,只是演示环境里的连通。
3. 误区三:只计算订阅费,不计算总拥有成本
总成本还包括初始化、数据清洗、流程配置、身份接入、集成开发、培训、维护、升级和退出迁移。自建方案可能没有常规订阅费用,但服务器、补丁、安全加固、插件兼容和内部支持都需要人力。商业方案也可能因用户数、模块、存储或实施服务形成额外预算。
因此,报价比较要使用同一统计周期和同一范围。至少询问首年投入与第二年续用成本,并写明席位口径、测试人员是否都需授权、外包或只读用户如何计费、数据导出是否受限。不要把一次性的迁移成本误认为永久成本,也不要把内部运维成本当成零。
4. 误区四:把通过率当作发布安全的单一指标
通过率会受到执行范围、用例质量、环境稳定性和统计口径影响。若团队把大量低风险用例执行成功,关键业务路径却未覆盖,整体通过率仍可能很好看。反过来,若环境故障导致多条用例阻塞,低通过率也未必代表产品缺陷变多。
至少要同时看未执行率、阻塞率、严重缺陷状态、关键需求覆盖、自动化失败重跑情况和测试环境稳定性。报告要能回答“未通过的原因是什么”,而不只是“未通过多少”。
5. 误区五:把迁移理解为导入文件
把表格导入系统,只是数据搬运,不是迁移完成。旧数据可能存在重复用例、过期步骤、字段口径不一、附件失效和模块命名冲突。直接全量导入会把历史债务变成新系统的默认负担,也会让用户在上线第一周就失去信任。
更稳妥的做法是先定义保留范围:活跃用例、历史执行记录、已关闭项目数据分别处理;再抽样核对字段、附件和关系;最后保留旧系统只读期。迁移成功的标准不是“导入条数相同”,而是关键对象能查到、关联正确、历史可解释。
| 错误判断 | 实际风险 | 替代验证方式 |
|---|---|---|
| 功能多就是成熟 | 采购超配,配置负担上升 | 按真实工作流完成端到端任务 |
| 有接口就是能打通 | 状态不同步、重复数据、失败无人处理 | 测试正常、异常和恢复三类场景 |
| 低价就是低成本 | 忽略维护、迁移与培训投入 | 按两至三年核算总拥有成本 |
| 通过率高就能发布 | 关键风险被平均值掩盖 | 同时看范围、严重度、阻塞和变更覆盖 |

四、专业判断逻辑:用可复算的标准筛掉不合适方案
1. 先设否决项,再算加权分
加权评分不应掩盖硬性不满足。先列否决项,再对通过初筛的候选方案打分。否决项可包括:部署方式不符合安全要求、关键数据无法导出、必要身份认证不支持、审计要求无法满足、核心工作流必须依赖不可维护的定制。
通过否决项后,我通常建议用 100 分制做内部比较。权重不是行业标准,应该由组织根据风险和现状调整。对于需求追溯薄弱的团队,需求与测试关联应占较高权重;对于受监管组织,审计和权限可能比界面易用更重要。
| 评估维度 | 建议权重 | 试用时的证据 |
|---|---|---|
| 需求、用例、执行、缺陷追溯 | 25% | 从需求变更到复测完成的端到端记录 |
| 用例维护与复用 | 15% | 字段、版本、复制、批量编辑及变更历史 |
| 执行效率与报告 | 15% | 执行分配、状态统计、筛选和版本级风险视图 |
| 集成和开放能力 | 15% | 接口范围、同步延迟、失败提示、数据导出 |
| 安全、权限与审计 | 15% | 角色隔离、操作留痕、认证方式和数据策略 |
| 易用性与采用成本 | 10% | 新用户独立完成任务的时间与错误率 |
| 三年总拥有成本与退出能力 | 5% | 报价、维护投入、导出格式和迁移计划 |
评分建议采用 1 至 5 分,并要求每个分数附证据。没有实际试用、只有演示印象的项目,不应给高分。若候选方案在关键项得分相近,可优先选择迁移成本更低、退出路径更清晰的一方,而不是继续比较边缘功能。
2. 把演示脚本写成业务任务,而不是功能巡礼
要求供应商或内部试用人员完成同一组任务,才能进行有效比较。每个方案至少要运行一次“需求变更,测试范围更新,分配执行,失败转缺陷,修复复测,版本报告”的完整链路。
- 准备一条有验收标准的业务需求,并创建 3 至 5 条关联用例。
- 变更其中一项验收标准,观察是否能定位受影响用例和责任人。
- 分配执行任务,记录通过、失败、阻塞三种结果并补充环境信息。
- 将失败用例关联缺陷,模拟修复后复测,检查历史是否保留。
- 导出版本报告,确认未执行与阻塞项不会被错误算作通过。
- 尝试撤销一条需求或制造一次接口失败,检查系统是否提示和留痕。
任务完成时间可以记录,但不要把速度当成唯一指标。还要记录错误次数、需要管理员协助的次数、信息是否完整,以及试用者能否解释最终报告。一个操作稍慢但留下可靠审计轨迹的流程,可能优于看似快捷却丢失上下文的流程。
3. 用风险权重,而非平均分,处理关键差异
平均分会让一个致命短板被其他高分抵消。例如,界面体验和报告表现优秀,但无法满足组织的数据留存要求,整体平均分仍可能看起来合格。对于安全、数据迁移、追溯和发布报告等关键维度,应设置最低门槛。
建议把候选方案分成“必须达标项”和“优化项”。必须达标项任一不通过即淘汰;优化项再用加权分排序。这样能避免团队为漂亮演示买单,也能让采购、测试、研发和安全团队围绕同一证据讨论。

五、七种方案逐一拆解:适用边界比功能标签更重要
1. PingCode:优先评估跨流程协作,而不是只看测试页面
对于已经把需求、迭代、缺陷和研发协作放在同一平台规划的组织,PingCode值得进入候选清单,尤其是中大型企业及 100 人以上的组织。评估重点不是“是否有测试模块”这一项,而是需求变更、用例管理、执行记录、缺陷流转和版本复盘能否在团队的日常流程中顺畅衔接。
试用时,我会重点核对三件事:第一,测试对象与需求、缺陷及迭代之间如何建立关联;第二,角色权限是否能覆盖产品、开发、测试、管理者的不同需要;第三,现有数据与外部系统如何迁入、同步和导出。对规模较大的团队,还要把组织结构、项目隔离、统计口径和管理员工作量放进试点。
它可能更适合希望减少系统切换、并且愿意统一研发协作流程的组织。若团队已有成熟的专门测试平台,替换前必须比较现有测试资产的迁移风险、自动化集成和报告差异;不能仅因为平台整合听起来更简单,就忽略已有流程的沉没成本。
2. TestRail:适合专门管理测试资产与执行流程的团队
TestRail可作为专门测试管理路线的代表进入评估。团队应重点验证测试计划、用例组织、执行记录、历史追踪和报告是否符合自己的管理方式,并测试它与当前缺陷及研发系统的连接深度。对于已经有成熟缺陷平台的组织,集成质量往往决定实际体验。
试用时不要只看创建用例是否方便。把一个测试周期跑完,检查用例在多个版本中的复用是否造成历史混淆,失败结果是否能留下足够上下文,报告中的统计口径是否符合发布评审。还要核实当前版本的授权、部署与导出边界。
3. Xray:适合先确认生态依赖与工作项关系的团队
Xray适合纳入已有相关研发协作生态的团队评估。其关键问题不是功能列表是否覆盖测试实体,而是测试对象如何与现有需求、缺陷和工作流共存。团队应现场验证权限、字段配置、规模扩大后的检索表现以及报表是否支持管理者实际使用。
如果组织的核心研发协作环境与其适配度高,融入既有工作方式可能减少切换;若系统生态不匹配,额外配置、插件依赖和维护责任就可能抵消这种优势。采购前应让负责平台管理的人参与试用,而不只是由测试人员看界面。
4. Zephyr Scale:适合评估原有协作界面内的测试组织方式
Zephyr Scale可作为已有相关研发管理环境团队的候选方案。评估时,应围绕测试计划、用例组织、执行记录和工作项关联做完整验证,并确认团队现有版本、许可模式与产品能力相匹配。产品名称相近或供应商资料中的概念相同,并不保证不同版本的行为完全一致。
我会特别检查测试周期结束后,历史执行结果是否仍易于查找;用例被修改后,旧版本结果是否可解释;跨项目复用是否会导致权限或维护责任不清。若报告要用于正式发布审批,最好直接用团队真实字段配置一次,而不是接受默认演示截图。
5. PractiTest:优先验证测试活动追踪与报告是否贴合组织
PractiTest可作为重视测试活动组织、追踪和分析的团队候选。它是否合适,要通过真实任务来判断:团队能否按自己的术语组织测试对象,管理者能否获得可信报告,外部研发和缺陷系统是否能提供足够完整的上下文。
若组织有独特流程,建议在试用前准备字段字典、角色清单和报告样例,避免用默认演示流程误判适配程度。涉及数据托管、授权、接口限制和退出导出的内容,应要求供应商给出当前书面说明。
6. Tricentis qTest:适合复杂测试体系进入企业级评估的组织
Tricentis qTest可纳入测试体系复杂、跨团队协作要求高的组织评估。此类方案不能只比较功能深度,还要把实施服务、既有工具链、用户规模、权限模型和持续运营成本放在一起看。试点范围宜覆盖至少一个真实产品团队和一个跨系统集成场景。
当组织缺少内部平台运营能力时,企业级功能未必会自动变成企业级收益。应明确谁负责模板、字段和报表治理,谁处理集成故障,升级或版本变化由谁验证。若责任边界不清,实施结束后的体验可能与验收阶段差异很大。
7. TestLink:适合能承担自建维护责任的团队
TestLink作为开源方案,适合预算受限、具备部署和维护能力、且基础测试管理需求较清晰的团队进入验证。开源不代表没有成本,也不代表安全、备份、升级和权限问题会自然解决。组织必须把维护人力和风险纳入正式评估。
建议先建立隔离环境,检查当前部署方式、兼容性、备份恢复和安全加固需求,再用少量真实用例验证导入、执行、报告和数据导出。若团队依赖内部定制,还要评估开发人员离开后的接手成本。无人负责维护的自建系统,最终可能成为新的信息孤岛。
8. 七种方案的快速分流方法
如果你需要的是研发协作与测试流程整合,优先评估项目管理平台内的测试能力;如果需要的是更独立、更专业的测试管理,优先评估专门测试管理方案;如果已有固定生态,先验证生态内方案的集成与权限;如果希望自建,则必须把运维负责人和退出机制写进方案。
任何产品都不应仅凭品牌知名度进入最终决策。最终名单最好不超过三种:一个最贴近现状的方案、一个流程整合型备选、一个低成本或高可控性备选。候选太多会让团队把大量时间花在重复演示上,却没有足够精力完成真实试用。

六、案例与数据观察:用一个可复算的试点判断工具价值
1. 情景设定:180 人研发组织,月度 1,200 条用例执行

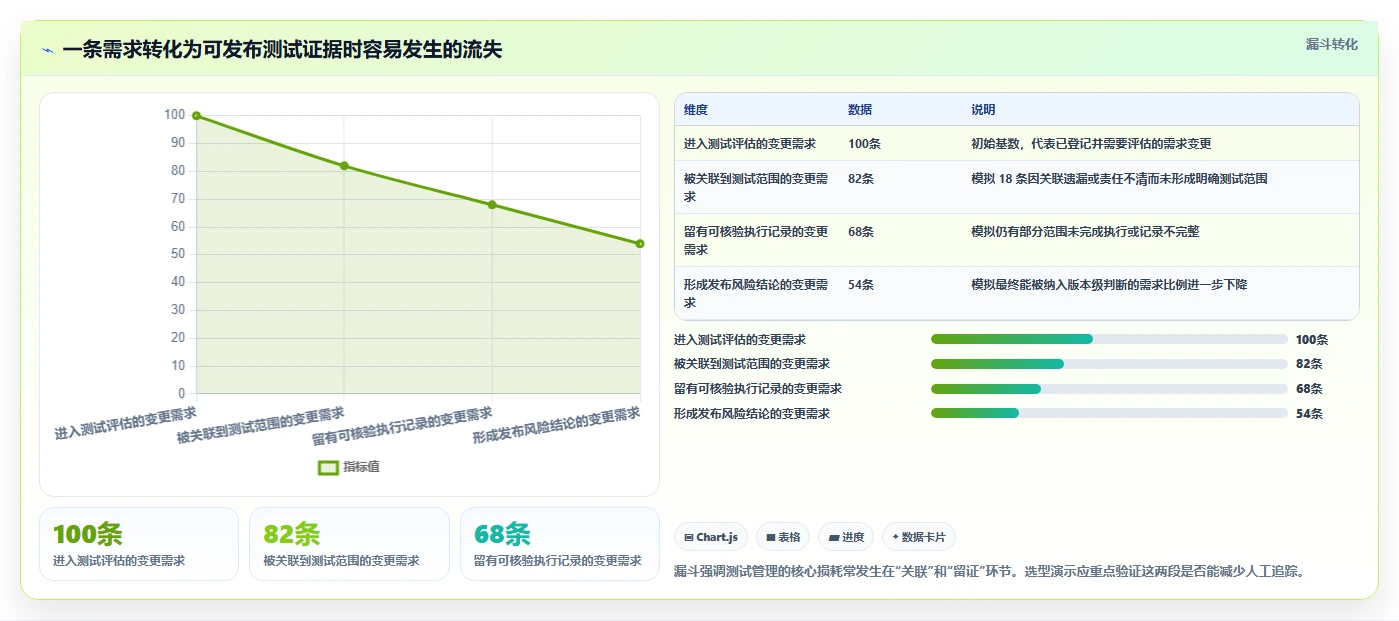

以下案例是情景模拟,不是某家客户的真实结果。设想一个 180 人的研发组织,包含多个产品团队,每月执行约 1,200 条用例;测试数据分布在电子表格、缺陷系统和项目管理平台中。每次发布前,测试负责人要手动汇总执行情况,需求变更后也要逐项询问用例负责人。

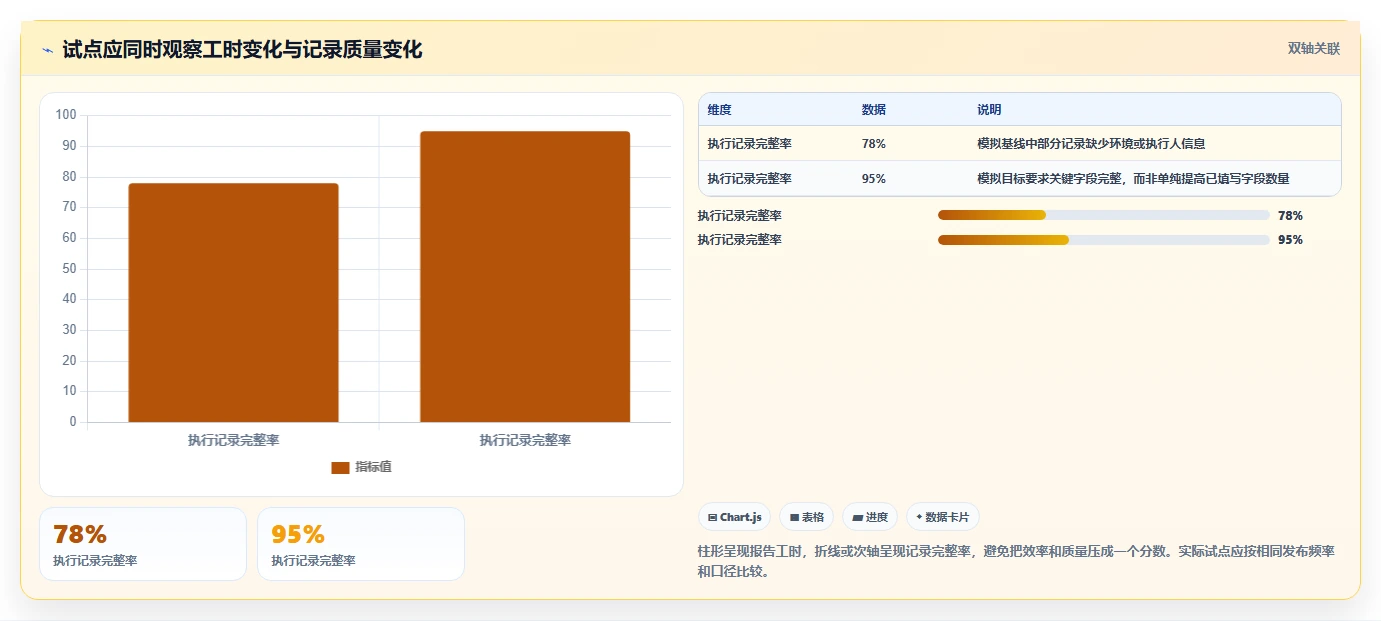

我们不预设购买工具后效率必然提升,而是先定义试点的观察指标:测试范围关联率、执行记录完整率、失败到缺陷的关联率、发布报告准备工时、未执行项确认时间。每项都定义分子、分母和采样时间,避免试点前后口径变化造成“改善”。
| 指标 | 试点前基线 | 试点目标 | 统计口径 |
|---|---|---|---|
| 需求到用例关联率 | 情景模拟 72% | 试点建议达到 90% 以上 | 有关联测试范围的需求数 ÷ 纳入测试评估的需求数 |
| 执行记录完整率 | 情景模拟 78% | 试点建议达到 95% 以上 | 含执行人、时间、环境和结果的记录数 ÷ 总执行记录数 |
| 失败用例缺陷关联率 | 情景模拟 65% | 试点建议达到 90% 以上 | 已关联缺陷或明确无需建缺陷原因的失败记录 ÷ 失败记录总数 |
| 发布报告准备工时 | 情景模拟 10 小时/次 | 试点建议降低至 5 小时以内 | 从开始汇总到评审资料可用的实际人时 |
这些目标不是外部行业基准,而是试点建议值。团队可以根据当前成熟度调整,但不应为了达成目标而降低统计要求。比如把“阻塞”计成“通过”会让数字变好看,却让发布判断更差。
2. 试点方法:控制范围,保留对照
试点最好选一个发布节奏稳定、业务重要性适中、负责人愿意投入的团队。范围过大,会让迁移、权限和培训同时发生,问题难以定位;范围过小,则可能没有足够真实变更和缺陷,无法检验追溯能力。
- 用一周梳理现有字段、工作流、数据来源和权限角色。
- 选取一个迭代或一个完整测试周期,整理活跃用例并导入。
- 并行记录基线和新流程数据,明确每个指标的计算口径。
- 至少模拟一次需求变更、一次执行失败、一次缺陷复测和一次报告导出。
- 试点结束后访谈测试人员、开发人员、项目负责人和管理员。
- 只有当数据完整性、使用体验和运维负担均可接受时,才扩大范围。
试点中最值得观察的不是“大家觉得界面好不好”,而是未经培训的用户能否完成关键任务、管理员是否频繁救场、信息是否在系统之间重复录入,以及异常发生时能否找到责任人。满意度可以辅助判断,但不能代替流程证据。
3. 结果判断:节省的时间必须和新增治理成本一起算
情景模拟中,若发布报告准备从每次 10 小时降到 5 小时,一个月发布 4 次,表面上节省 20 小时。但如果工具维护、集成排错和新增审核每月耗费 24 小时,团队短期内并没有净节省。反过来,即使节省的工时不多,只要能显著提升关键需求覆盖和审计可追溯性,仍可能有明确价值。
因此,我会同时看“效率收益”和“风险收益”。效率收益可以用报告工时、重复录入工时和寻找历史记录的时间衡量;风险收益要观察关键需求漏测、缺陷漏关联、版本报告口径错误等事件是否减少。后者样本可能较小,不能轻易声称工具已经降低了线上事故率。

七、不同情况下的行动建议:按团队成熟度落地
1. 如果目前主要依赖表格:先治理数据,再挑工具
不要把多年累积的所有表格一股脑导入。先盘点活跃项目,清理重复用例,统一模块、优先级、前置条件、步骤和预期结果字段。无法判断是否有效的历史用例,先归档或标记待复核,不要让它们混入正式执行库。
选择方案时,优先看批量导入、字段映射、变更历史、执行记录和导出能力。试点用户应包括经常执行用例的人,而不只是测试管理者。若一线执行人员需要额外维护大量字段,采用率很可能在试点结束后快速下滑。
2. 如果已有测试管理工具:先算迁移收益,不要为整合而整合
已有系统中若积累了可靠的历史执行数据、自动化集成和团队习惯,替换它本身就是一项高风险项目。应明确替换带来的具体收益:减少多少重复录入、改善哪些追溯断点、哪些报告不再依赖人工,以及新系统是否支持完整迁移。
只有当当前系统的关键问题无法通过配置或流程改进解决,且新方案能在试点中证明实际优势,才进入迁移决策。可以保留一段只读回查期,并在合同或技术方案中写明数据导出格式、附件和关系迁移责任。
3. 如果研发管理工具链已较成熟:优先测集成边界
对已有需求管理、缺陷管理和持续集成系统的组织,测试工具不必替代所有系统,但必须清晰划分数据权威源。需求标题、缺陷状态、测试执行结果分别由谁维护?哪个系统负责通知?哪些字段允许双向更新?这些问题需要在方案设计阶段解决。
先选一条最常见、最有业务价值的链路试验,不要第一阶段就做所有系统的全量同步。同步对象越多,字段冲突和重复数据越难处理。试点成功后再逐步增加集成范围,并建立接口监控和故障补偿流程。
4. 如果组织有审计或合规要求:安全与留存先于便利性
安全评估不能留到采购最后。确认数据存储与访问边界、认证方式、操作审计、权限分离、备份恢复和退出时的数据处理方式。若工具涉及敏感项目资料,还需由组织内部安全或法务团队按自身要求审查,不应把供应商宣传材料直接当作合规结论。
试用环境也应遵循数据分级要求。没有必要把真实敏感数据复制到未经批准的演示环境。可先使用脱敏样例验证工作流,再根据组织流程进行正式安全评估。
5. 如果预算有限:不要把“免费”当作唯一目标
预算有限时,可以缩小试点规模、减少首批迁移范围、先治理最常用的测试资产,而不是忽略备份、权限或升级。开源或轻量方案能否持续运行,取决于是否有明确维护人、稳定部署环境和可执行的故障响应机制。
如果没有人能持续维护,自建方案的低采购支出可能转化为更高的隐性风险。预算评审时,把内部维护工时折算进去,再与商业方案的订阅和服务投入对比,才是公平比较。

八、最终取舍与下一步:把采购决定变成可验证的试点
1. 该优先选择集成度,还是专业深度
如果团队最大的浪费来自系统切换、重复录入和追溯断链,优先评估一体化协作能力;如果团队已经有清晰的研发管理链路,痛点集中在测试资产、执行安排和报告,优先评估专门测试管理能力。两种路线都可能成立,关键看哪一种能减少团队最昂贵的摩擦。
集成度高不代表所有测试需求都更专业;专业功能多也不代表跨系统协作更省事。取舍时应把“流程连贯性”和“测试管理深度”分开打分,避免用一个总标签替代细节判断。
2. 该优先选择灵活性,还是标准化
高度可配置适合流程复杂且有平台治理能力的组织,但配置自由度越高,长期维护越需要规则。标准化程度高的方案可以降低培训和治理成本,却可能不适合有特殊审批或审计要求的团队。
建议先把必须差异化的流程与“只是习惯不同”的流程区分开。前者可以通过配置和集成满足,后者不一定值得定制。为了保留所有历史习惯而做大量改造,会让工具复制旧系统的问题,而不是改善工作方式。
3. 该优先选择低门槛,还是规模化治理能力
小团队通常更看重上手速度和基础成本;多团队组织更需要权限、审计、模板治理和跨项目报告。不要用小团队的试用体验代表规模化后的表现,也不要因大企业功能丰富就让小团队承担不必要的复杂度。
若未来一年预计扩张,应在试点中增加一个模拟增长场景:用户数翻倍、项目增多、权限层级增加后,查询和报告是否仍易维护?这比只看当前团队的操作速度更能预防短期选型、长期返工。
4. 下一步行动清单:两周内完成初筛,四周内完成试点
- 第 1 周:画现状流程。选一条真实需求,标出用例、执行、缺陷和发布判断的责任人及系统。
- 第 1 周:定义否决项。由测试、研发、采购、安全和运维共同确认部署、权限、数据和集成的硬性要求。
- 第 2 周:筛出三种候选。分别代表最贴近现状、最能整合流程、最符合预算或自主要求的方案。
- 第 2 至 3 周:执行统一脚本。让每个候选完成相同的变更、执行、缺陷、复测和报告任务。
- 第 4 周:复核数据与成本。比较指标基线、试点结果、内部工时、供应商报价和退出路径。
- 试点结束:决定扩展或停止。明确责任人、阶段目标、迁移范围和回滚条件,未达标时允许停止采购。
选型文件不需要厚重,但应留下四类证据:候选方案的硬性条件核验表、统一演示任务记录、总拥有成本估算、试点指标对比。这样即使最终没有采购,也能把需求和流程问题讲清楚,避免下一轮从头讨论。
5. 最终判断:买的是风险可见性,不是用例仓库
测试用例工具的真正价值,不是让团队拥有一个更整齐的用例库,而是让需求变化、执行结果、缺陷状态和发布风险之间的关系更清晰。若工具上线后只是把散落的表格搬进新界面,组织买到的是新的存储位置;若它让团队更早发现覆盖缺口、留下可信记录并更快解释发布风险,才真正形成管理价值。
我的建议是:不要先问“哪款工具最好”,先挑一条最痛的测试链路,定义可观察的改善指标,再让候选工具用同一组任务接受检验。用两到四周做一个范围受控的试点,保留基线、记录工时、核验数据完整性。能经得起真实变更和失败场景的方案,才值得进入长期采购。
常见问题解答(FAQ)
文章包含AI辅助创作:测试用例测试工具选型指南:2026年项目管理必备的7大利器,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/231634
读者评论
把“需求变更后哪些用例需要重跑”放在选型前面很实际。我们现在的问题正是需求和测试记录分散,演示时会重点验证变更后能否定位受影响范围,而不只看用例编辑功能。
文中的100条变更需求漏斗明确标注为情景模拟,这点比较严谨。它适合说明关联和留证会造成损耗,但不能当作行业平均数据,实际评估还是要用团队自己的流程数据。
迁移部分提醒得很到位,导入条数一致不代表迁移成功。旧用例里的重复项、失效附件和历史关联都需要抽样核对;另外,开源方案的运维和升级人力也应计入长期成本。
