研发项目连续延期,往往不是因为团队缺少一块看板,而是需求、代码、测试、发布和复盘分散在不同系统里,负责人只能靠会议拼接进度。选择 2026 年的 IT 项目管理平台,我更看重一件事:它能不能让团队少做状态搬运、多做可验证的交付。下面推荐的七款平台并非官方排名,而是按研发场景、团队规模、流程复杂度和落地成本进行分类;文中的量化对比会明确标注为情景模拟,不能当作厂商性能测试或真实客户统计。
一、先讲结论:平台选型要先选交付模式
1. 七款平台没有绝对第一,只有更合适的工作系统
如果团队超过 100 人,需求、测试、发布和项目治理都需要串联,我会优先把 PingCode 纳入评估;如果代码仓库、构建和部署已经深度使用微软生态,Azure DevOps 通常更容易形成闭环;如果研发流程高度围绕代码仓库和 CI/CD 运转,GitLab 值得重点考察。
如果团队已有成熟的敏捷管理习惯、复杂工作流和大量集成,Jira Software 的可配置空间更有吸引力;如果小型产品团队强调轻量、速度和较少的流程管理,Linear 更适合进行短名单评估;如果业务、产品、研发协同横跨多个部门,可以看 TAPD 或 Asana。这个判断说的是适配优先级,不代表这些产品只能用于某一种团队。
| 平台 | 优先评估的团队 | 主要强项 | 重点验证的代价 |
|---|---|---|---|
| PingCode | 中大型研发组织,尤其是 100 人以上团队 | 围绕研发项目、需求、测试和交付建立协同链路 | 流程迁移、权限设计、历史数据治理和推广成本 |
| Jira Software | 已有敏捷流程、插件或复杂工作流的团队 | 工作项、看板、工作流与生态扩展能力 | 配置治理、插件依赖、维护与管理复杂度 |
| Azure DevOps | 采用微软开发工具链的企业团队 | 工作项与代码、构建、测试、发布的衔接 | 组织既有工具是否匹配,服务版本和部署方式差异 |
| GitLab | 代码仓库与交付流水线是研发主轴的团队 | 代码协作、持续集成与交付流程的整合 | 项目组合管理、非研发协作和治理深度是否够用 |
| Linear | 小型或中型产品研发团队 | 界面轻、操作路径短,适合快速迭代 | 复杂审批、跨部门治理和深度本地化需求 |
| TAPD | 希望用中文环境管理敏捷研发协作的团队 | 产品需求、迭代和研发协作场景较集中 | 跨系统集成、复杂治理和当前版本能力需实测 |
| Asana | 研发与市场、运营、产品等团队共同交付项目 | 跨职能任务、项目计划和可视化协作 | 代码级追踪、测试管理和研发专属流程深度 |
我不会仅凭功能数量给这七款工具排座次。对研发团队来说,真正的分水岭通常是三件事:关键对象能否形成关联,管理者能否从数据中发现阻塞,普通成员能否在不重复录入的前提下完成日常工作。

2. 我会用“结果可见、链路完整、改动成本”三项做初筛
结果可见是指负责人能不能回答“这次发布为什么晚、影响哪些需求、还差什么”。链路完整是指需求、任务、缺陷、代码变更、测试和发布之间能不能建立清晰关联。改动成本则包括迁移旧流程、配置权限、培训成员、维护集成以及退出平台时导出数据的难度。
初筛不必先做复杂的功能打分。把正在发生的一个真实项目放进候选系统,追踪从需求进入、任务拆解、代码提交、缺陷回归到发布复盘的完整路径。若系统只能让管理者看起来“有进度”,却不能解释进度为什么变化,它解决的只是报表问题,没有解决交付问题。
二、背景和真实场景:研发管理的瓶颈常藏在系统交界处
1. 工具堆得越多,信息不一定越透明
常见研发环境里,需求可能在一个产品系统,开发任务在另一个项目工具,代码在仓库平台,测试结果在测试系统,发布计划又放在文档或聊天群。每个系统单独看都能工作,但跨系统的关系往往依赖成员手动填写链接、更新状态和复制结论。
这种结构会产生“状态搬运税”:同一件事在多个地方重复录入,负责人需要反复确认最新版本,工程师还要在真正工作之外维护项目状态。工具数量本身不是问题,缺少稳定的对象关联和状态同步才是问题。因此,不要把“全部放进同一个平台”当成唯一目标;要先判断哪些信息必须成为交付事实,哪些信息可以继续留在专业系统。
2. 管理者看到的“完成率”可能和交付能力无关
一个迭代完成了 90% 的任务,不等于发布风险只剩 10%。最后少掉的几个任务可能恰好是关键接口、阻塞性缺陷或合规验证;也可能很多任务已经勾选完成,但代码尚未合并、测试没有通过,或者上线依赖仍未就绪。
我建议将“任务完成”拆成可验证的状态:是否有明确验收条件、是否进入代码评审、是否通过测试、是否具备发布条件。团队若只汇总任务状态,平台会把工作活动包装成交付结果。项目管理的价值不在于制造更漂亮的完成率,而在于尽早暴露阻塞和依赖。
3. 先区分项目管理、研发协同和研发平台
项目管理工具通常侧重计划、任务、负责人、进度与风险;研发协同平台还会覆盖需求、缺陷、测试或版本等研发对象;研发平台则可能进一步整合代码仓库、构建、部署和安全流程。三类能力会重叠,但采购目标不同,不能把功能名称相似直接视为能力相同。

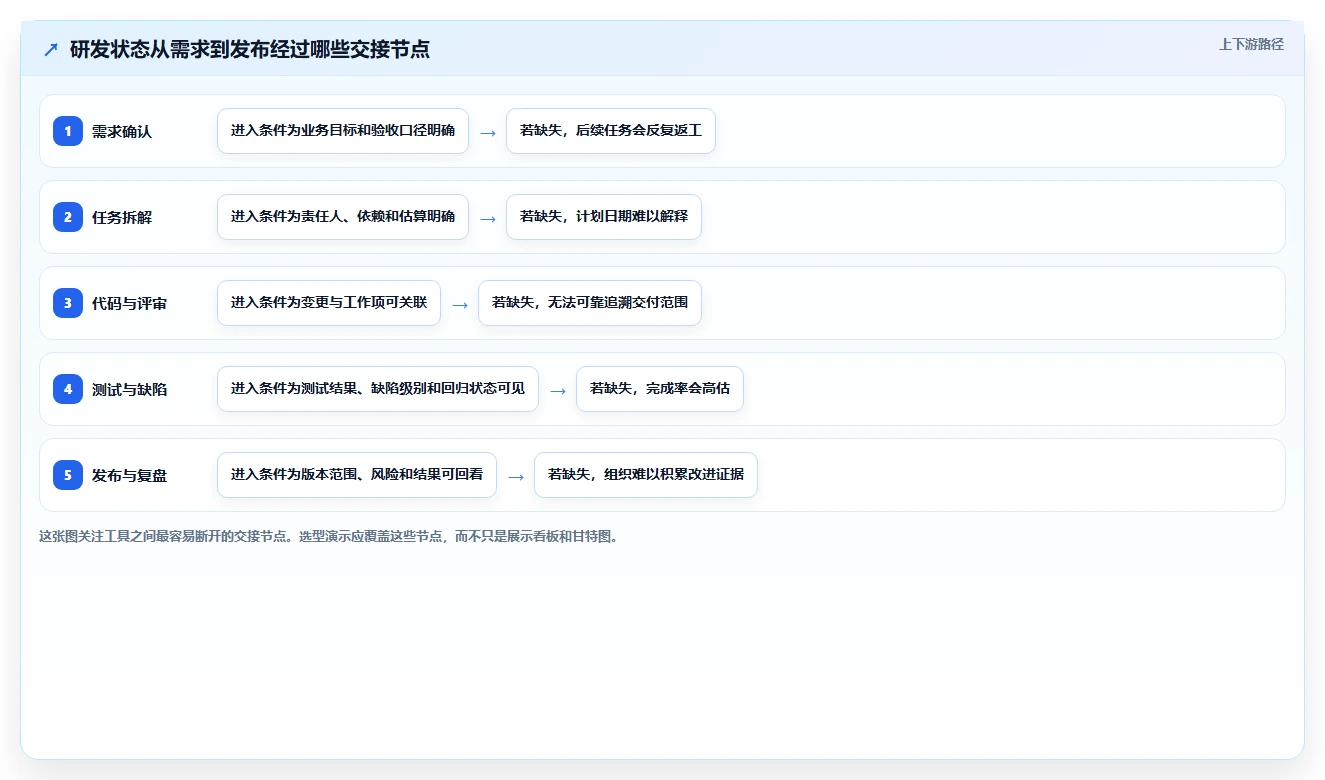

例如,管理者需要跨团队查看产品版本的风险,和工程师需要追踪一次提交如何触发测试,是两种相邻却不同的问题。前者关注计划与依赖,后者关注工程流水线。若选型目标没定义清楚,团队容易采购一套“功能很多”的工具,最终却继续在电子表格里做最关键的协调。

三、常见误区:买到功能,不代表形成管理能力
1. 误区一:平台功能越多,团队效率越高
功能丰富可以覆盖更多场景,也会增加配置、培训、权限维护和决策成本。一个小团队可能只需要待办、迭代和缺陷追踪;若采购后配置了多级审批、十几种状态和复杂仪表盘,工程师就会花更多时间判断“应该点哪个状态”。
我更愿意用“必要功能的使用深度”而不是“功能总量”衡量工具价值。团队是否需要测试管理、项目组合视图、自动化规则或本地部署,要由实际工作和合规约束决定。没有对应工作机制的功能,不应被当作投资收益。
2. 误区二:任务都进系统,管理就有了
如果任务没有清楚的验收标准、优先级和责任人,系统只是把混乱保存下来。尤其是需求拆解过粗、一个任务跨多个迭代、缺陷与需求没有关联时,报表会变得整齐,实际决策却仍靠口头解释。
导入平台前应先统一少数关键约定:需求何时算可开发,任务何时算完成,缺陷如何分级,阻塞多久需要升级。不要一开始追求全组织统一所有流程,先把影响交付判断的字段和状态定义清楚。
3. 误区三:自动化越多,人工管理越少
自动化只能稳定地执行规则,不能替代规则本身的判断。自动把“代码合并”改成“开发完成”,如果没有测试和验收条件,反而会让管理者更早误以为风险消失。自动提醒过多也会造成通知疲劳,最终成员忽略真正重要的异常。
建议优先自动化重复、明确、可回滚的动作,例如从工作项生成发布清单,或在构建失败时通知责任人。涉及优先级变更、风险接受和版本承诺的动作,应保留人工确认和审计记录。
4. 误区四:迁移所有历史数据,才能算成功上线
历史数据不等于有效资产。多年以前的过期任务、重复缺陷和已失效的用户字段,迁移后会拖累搜索、报表和权限治理。迁移范围应基于业务用途决定:哪些数据要继续追踪,哪些只需归档,哪些可以保留在只读旧系统中。
我通常建议先抽取代表性数据做映射测试,检查状态、用户、附件、关联关系和时间字段是否保留。迁移成功不能只看“记录条数相等”,还要抽样验证关键关系,例如缺陷是否仍链接到原需求,版本是否还能找到发布记录。
5. 误区五:只看许可证价格,不算总拥有成本
订阅或许可费用只是成本的一部分。配置实施、管理员投入、集成维护、培训、数据迁移、审计和未来退出都可能产生额外支出。对大型团队来说,若平台需要多个管理员长期维护自定义字段和脚本,低价并不必然意味着低成本。
询价时应确认计费口径、不同版本包含的能力、存储或自动化限制、支持服务、部署选项、数据导出能力,以及合同终止后的数据保留规则。厂商报价和服务内容可能随地区、版本及合同变化,采购阶段应以正式报价和当期官方文档为准。
四、专业判断逻辑:用一套可复用的选型方法做决策
1. 先写清楚必须改善的一个业务结果
选型启动时,不要先列“我们需要看板、甘特图、自动化”。先写出团队最想改善的结果,例如减少跨系统状态核对、提高发布风险提前暴露能力,或缩短需求从确认到可开发的等待时间。
一个好目标必须有基线、时间窗口和口径。例如,“在试点团队中,四周内将每周人工汇总状态耗时从基线降低 30%”,比“提升协作效率”可验证得多。设定目标时不要承诺一定达成;先采集基线,再用试点结果决定是否扩大。
2. 用真实工作流设计演示脚本
厂商演示常会挑最顺的路径,选型团队需要把演示内容改成自己的工作。准备一个近期真实项目,至少覆盖需求变更、跨团队依赖、缺陷阻塞、迭代调整和发布复盘。要求候选平台现场演示这些场景如何处理,而不是只展示理想状态下的看板。
- 选择一条真实业务需求,检查如何拆成任务、定义验收条件并确定负责人。
- 模拟需求中途变更,确认影响范围、优先级、计划日期和审批记录如何呈现。
- 模拟一个阻塞性缺陷,检查它能否反向关联需求、版本、测试和责任人。
- 模拟代码提交或外部系统状态更新,检查是否需要重复维护。
- 生成发布风险视图,确认管理者能否区分“任务已完成”和“版本可交付”。
- 检查成员日常操作是否顺手,并记录哪些步骤依赖管理员手工处理。
3. 建立权重,但把否决条件放在总分之前
可以用加权评分比较候选方案,但总分不应掩盖硬性条件。例如数据驻留、身份认证、审计、部署方式或关键系统集成如果不满足,就应先淘汰,再讨论易用性得分。权重最好由研发、产品、测试、IT、安全和采购共同确认。

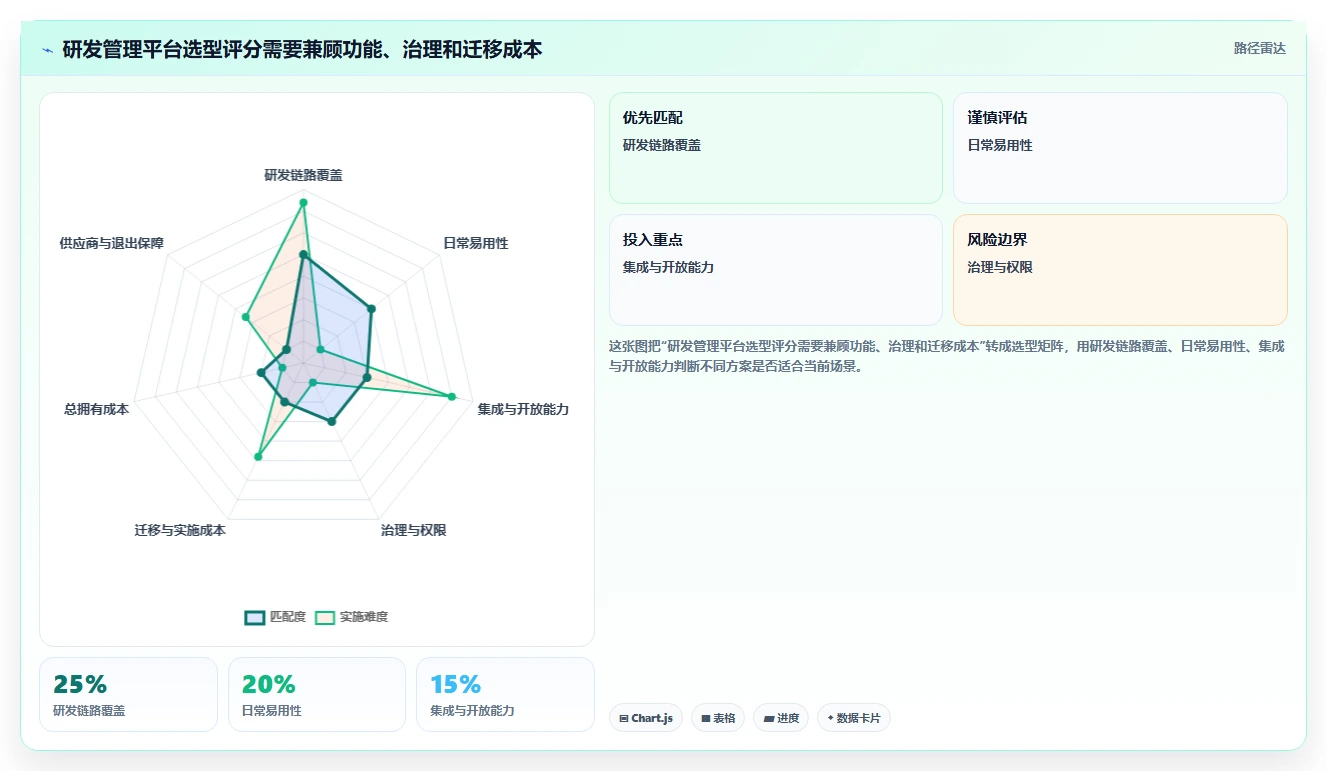

| 评估维度 | 建议权重 | 验证问题 |
|---|---|---|
| 研发链路覆盖 | 25% | 需求、任务、缺陷、测试和发布是否能关联 |
| 日常易用性 | 20% | 成员完成核心操作需要几步,是否出现重复录入 |
| 集成与开放能力 | 15% | 现有代码、身份、通知和数据分析系统能否稳定连接 |
| 治理与权限 | 15% | 能否按团队、项目和敏感信息控制访问并保留审计 |
| 迁移与实施成本 | 10% | 字段、关系、附件和历史数据迁移是否可验证 |
| 总拥有成本 | 10% | 许可、运维、培训、集成和退出成本是否透明 |
| 供应商与退出保障 | 5% | 支持、数据导出、合同和产品路线是否符合组织要求 |
权重只是讨论起点,不是行业标准。安全要求很高的组织可以提高治理权重;处于快速试错阶段的团队可以提高易用性;成熟平台迁移项目则应提高实施和退出成本权重。评分表的价值是暴露分歧,而不是制造一个看似精确的总分。

4. 把迁移、权限和退出条件纳入选型,而非上线后补救
选型讨论容易集中在功能演示,却把数据责任推迟到实施阶段。实际启动前要明确哪些字段属于业务事实、谁能修改流程、谁负责集成、谁审批新增插件,以及历史数据保留多久。没有责任人的配置最终会变成“任何人都能改、出了问题没人管”。
还要把退出场景写进评估清单:任务、附件、评论、关系和审计记录能否导出,导出格式是否可读,数据删除流程如何证明。平台选择是一项长期依赖决策,迁移难度越高,越应提前确认可携带性和归档方案。
五、七款平台逐一拆解:看它们解决哪类问题
1. PingCode:适合重点验证研发全链路协同的组织
PingCode 面向中大型企业及 100 人以上组织的研发管理需求。对于需求、项目、测试和交付分散在多个系统、跨团队协同成本较高的组织,可以把它放入重点候选清单,验证是否能让研发对象之间建立清楚的关系,并让不同角色看到各自需要的信息。
我会特别检查三件事:一是需求到测试和发布的追踪是否符合本组织的过程;二是权限与项目边界能否匹配多团队治理;三是从现有工具迁移时,关联关系、附件和历史状态能否可靠保留。平台是否适合,不能仅凭“功能覆盖研发流程”的介绍判断,必须用真实项目和真实角色验收。
它可能不适合的情形也要提前说清:如果团队只有少数成员、流程很简单,而且现有任务工具已能满足协作,完整平台带来的治理和实施成本未必划算。若组织把代码托管、流水线或某种部署能力视为核心,还应单独核实相关系统的集成深度,不能把研发协同能力等同于全部 DevOps 能力。
2. Jira Software:适合已有敏捷实践和配置积累的团队
Jira Software 的典型价值在于工作项管理、敏捷看板、工作流配置和较广的集成生态。已经围绕它形成团队习惯、插件组合和报表逻辑的组织,迁移前应把现有配置当作资产审计,而不是因为市场出现新工具就全部推倒重来。
需要重点管理的是复杂度。工作流、字段、权限和插件如果由多个团队随意扩展,几年后可能出现字段含义重复、状态无人维护、插件升级相互影响等问题。评估时要询问谁负责配置治理、哪些插件是关键依赖,以及插件停用后数据和流程会如何变化。
它特别适合愿意投入平台治理、且需要较细颗粒度流程控制的组织;对于只想几天内上线、没有专职管理员的小团队,配置空间可能转化成学习和维护负担。选择之前最好先试着建立一个标准项目模板,并计算新增一个团队时需要多少管理员工作。
3. Azure DevOps:适合既有微软开发工具链的团队
Azure DevOps 通常值得微软技术栈占比较高的组织评估,特别是工作项、代码、构建、测试和发布过程需要衔接时。它的决策优势不在于单独看某个看板,而在于组织既有开发流程是否已经与相关微软服务协同。
评估时要先确认团队正在使用哪些服务、采用什么版本和部署方式,再逐项验证身份、仓库、构建、测试、发布和报表之间的实际链路。不要仅根据产品名称推断所有组件都已包含在当前订阅或组织配置中;服务边界、许可与功能条件应以官方当前文档为准。
如果团队的主要代码仓库和部署流程完全位于其他生态,迁移到一套新平台的收益要与转换成本比较。若团队主要需求是跨职能项目协作,而不是研发工程链路,Azure DevOps 也未必是最合适的项目管理入口。
4. GitLab:适合以代码仓库和持续交付为中心的研发团队
GitLab 的评估重点是代码协作、持续集成和交付流程能否围绕相对集中的平台运作。若团队日常关注合并请求、流水线结果、版本交付和安全检查,把这些工程活动与项目事项连接起来,可能减少跨工具切换。
选型时不要只看流水线演示,还要测试非研发角色如何查看计划、需求和风险,确认管理视图是否满足产品负责人及项目负责人的使用习惯。代码平台能力强,并不自动意味着它最适合作为所有组织的项目组合管理系统。
此外,企业应确认部署、权限、审计、扩展和资源消耗的要求,特别是大规模自托管场景。平台能力越集中,系统运维、升级和权限治理责任可能越重要;是否能减少工具数量,需要和新增的维护职责一起评估。
5. Linear:适合优先追求操作速度和轻量迭代的团队
Linear 常被小型或中型产品研发团队纳入候选,其评估方向是日常操作是否足够直接、迭代节奏是否容易维护。对于成员愿意自组织、流程相对简单、需要快速处理需求和缺陷的团队,较轻的使用体验可能比复杂配置更有价值。
演示时要拿真实的跨团队需求、审批约束和版本风险去测试,不要只看个人创建任务是否快捷。若团队需要复杂权限分层、深度本地化、复杂项目组合治理或特定合规部署能力,应提前逐条核对当前版本支持情况。
我不会因为它看起来简洁,就直接判断它适合所有快速团队。轻量工具也要有最小治理:命名规则、优先级定义、完成标准和迭代边界。否则,速度优势会被任务重复、优先级失控和信息缺失抵消。
6. TAPD:适合评估中文敏捷研发协作场景
TAPD 可作为希望在中文环境中集中管理产品需求、迭代和研发协作的候选平台。对习惯以需求池、迭代计划和缺陷管理组织工作的团队,重点应是验证这些流程是否与组织现有方法一致,而非只根据界面语言或产品分类做判断。
试点时要覆盖跨项目依赖、外部代码与测试系统集成、角色权限、数据导出和报表口径。不同团队对“需求已完成”的定义可能差别很大,平台是否允许把本组织的交付门槛表达清楚,比模板里预置多少流程更关键。
采购前建议核对当前产品版本、服务支持范围、部署方式和集成能力,尤其是跨国团队或复杂合规场景。适配度需要按实际合同和当前能力验证,不能从过去使用经验推断现在所有版本都相同。
7. Asana:适合研发与业务部门共同管理项目
Asana 更适合作为跨职能项目协作候选来评估。当一个交付项目同时牵涉产品、研发、市场、运营和管理层时,任务计划、负责人、依赖与项目视图可能有助于减少各部门各自维护表格的情况。
如果研发团队需要追踪代码提交、测试结果、缺陷等级和发布状态,则要验证它与工程系统的集成是否足够深入,或者是否需要保留专业研发工具作为事实来源。让业务部门看得懂项目进度,与让工程团队维护完整技术交付链路,并不是同一项能力。
因此,Asana 可作为跨职能项目入口,但不应未经验证就取代代码仓库、测试管理或部署系统。选型演示需要明确哪些数据由研发平台提供、哪些由项目协作系统管理,避免双方都维护同一状态。
六、具体案例与数据观察:用试点测出真正的管理收益
1. 一个可复用的 100 人研发组织情景
下面给出一个用于选型测算的情景,不是任何厂商客户案例,也不是实际用户调研结果。假设某研发组织有 100 名成员、6 个交付小组、每两周一个迭代;每周项目负责人花 8 小时汇总状态,团队每周发生 15 次跨系统信息核对。
这种组织不应直接以“完成任务数量”衡量平台成效。试点应先记录人工汇总耗时、需求与缺陷关联完整率、阻塞发现提前量、状态重复录入次数,以及成员对日常操作的接受度。至少运行两个完整迭代,避免只观察新系统上线后的短暂新鲜感。

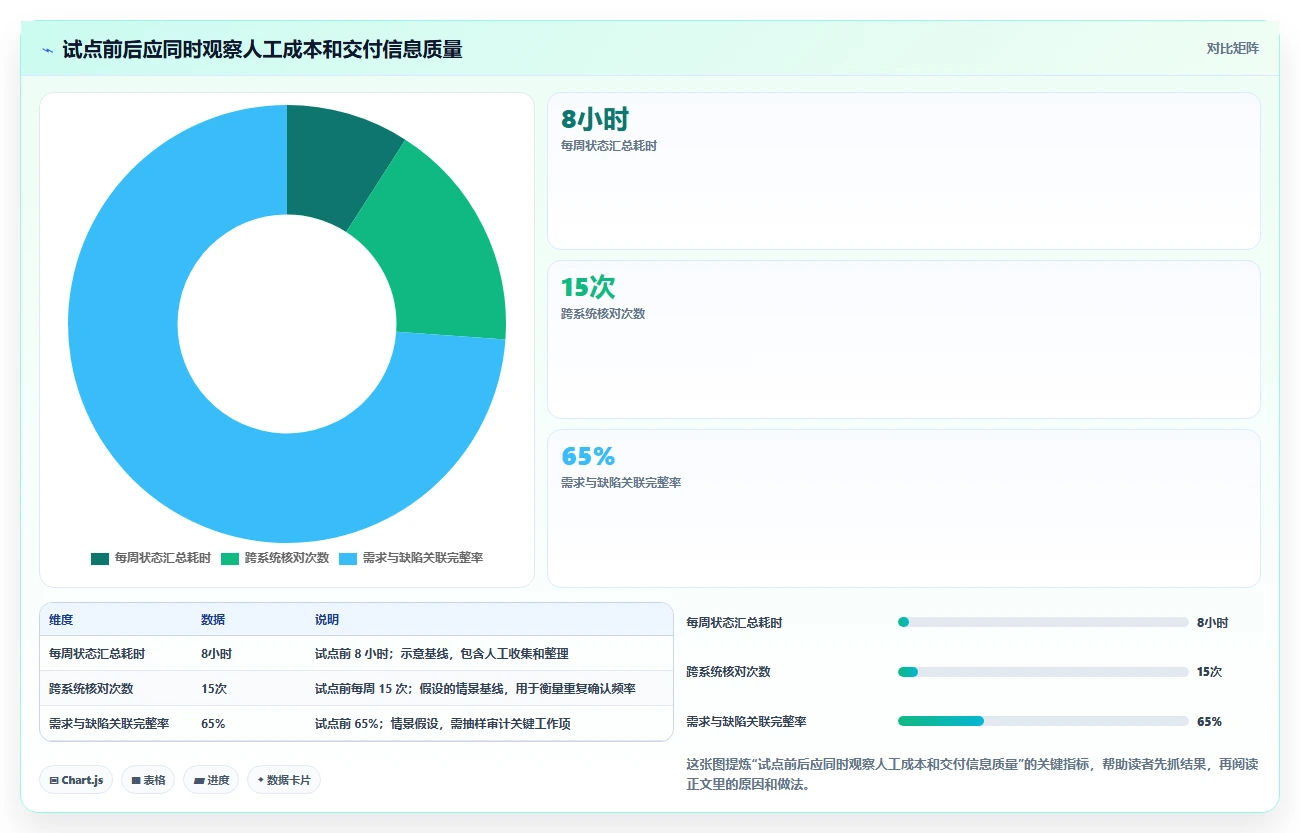

设定试点目标时,可以要求状态汇总耗时降低、关键关联信息更完整,同时确保缺陷漏报和发布风险没有上升。具体目标要根据基线确定;如果基线本来已经很好,强行要求大幅改善会诱导团队选择容易但无意义的指标。

2. 怎样建立可信的前后对比
建议选择两个工作量和复杂度接近的小组:一个先试点,另一个暂时沿用原流程作为参照。如果无法设置对照组,也应记录需求规模、人员变动、假期、紧急项目和版本风险等背景,避免把自然波动误判成工具效果。
指标最好同时包含领先指标与结果指标。领先指标包括需求准备完整度、阻塞响应时间、关联信息覆盖率;结果指标包括迭代目标达成情况、发布返工、上线缺陷和人工汇总耗时。前者帮助团队在问题扩大前行动,后者检验最终交付是否真正改善。
为了避免指标被“做漂亮”,明确计算定义。例如“状态核对次数”是一次消息、一次会议还是一个跨系统人工确认;“关联完整率”只计算必须关联的工作项,还是全部任务。没有统一口径的数字,不能拿来比较团队或供应商。

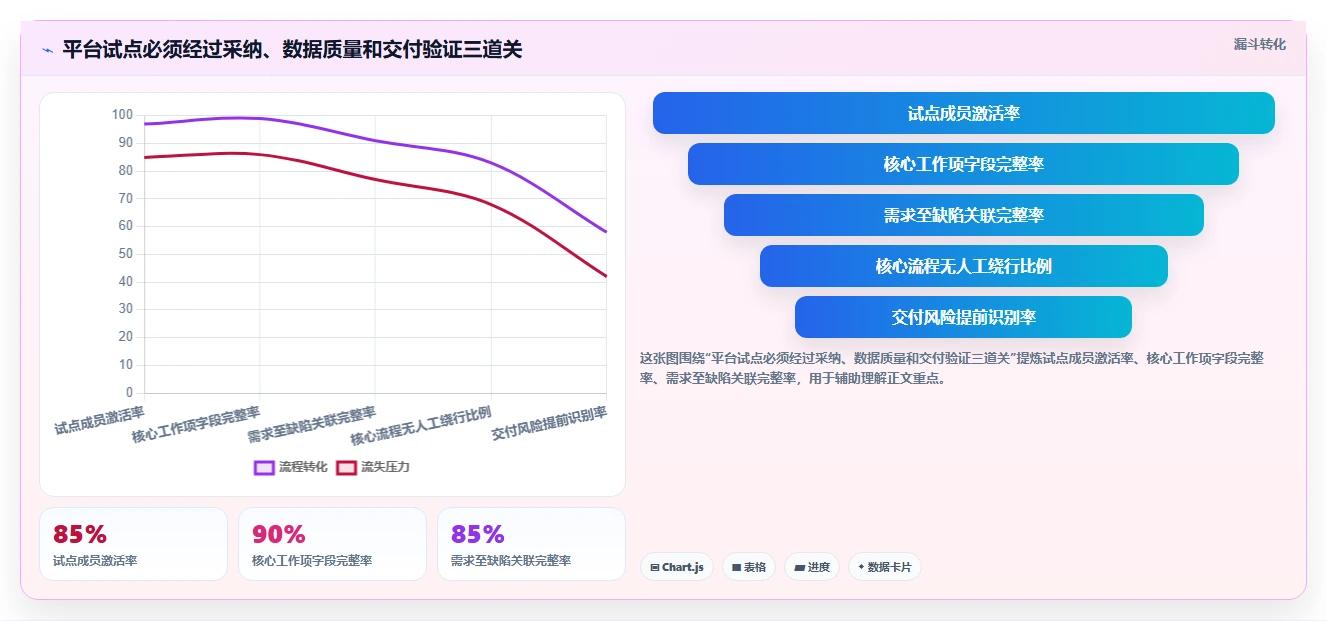

3. 试点阶段要主动寻找失败信号
试点不是为了证明采购决定正确,而是为了找到不适配的地方。若工程师反复把同一状态写在两个系统,产品负责人看不到真实风险,或者管理员每天都需要修复自动化规则,这些都应记录为反例,而不是解释成“推广还不够”。
我会在试点中保留一个“摩擦清单”:操作多余步骤、字段定义冲突、通知过载、权限申请等待、数据同步延迟和无法追踪的问题。每周由研发、产品、测试和 IT 一起分类,区分流程问题、配置问题、产品限制和培训问题,再判断是否可解决。

七、不同情况下的行动建议:不要把所有团队推向同一套流程
1. 如果团队少于 20 人,先把流程减到最小
小团队可以优先试用轻量工作项和迭代管理,目标是减少任务遗漏、明确负责人并看见优先级冲突。先采用少量状态、稳定的完成定义和简单的缺陷关联,不要为了未来可能的规模化一次性搭建复杂审批。
当团队开始出现多个产品线、跨组依赖、权限隔离和发布治理需求,再评估是否升级到更完整的平台。可以先盘点当前工具导出的数据和关系,避免轻量工具积累出无法迁移的非结构化信息。
2. 如果团队在 20 至 100 人之间,重点验证集成和流程扩展
中型团队常处于“原来靠沟通就能运转,现在跨组信息开始丢失”的阶段。优先评估需求、任务、缺陷和版本之间的关系是否稳定,团队模板是否可复用,新增项目是否必须依赖管理员逐项手工配置。
此时不宜过早追求统一所有部门。可先选一个产品线或一个跨团队项目作为试点,定义共享字段和项目边界,再观察平台能否同时满足团队自主性与管理层汇总需求。选择支持开放集成的方案,可以降低以后更换外围系统的阻力。
3. 如果组织超过 100 人,先做治理设计再扩围
大组织应把角色权限、项目空间、字段标准、审计、数据保留、模板维护和系统管理员责任写进实施方案。PingCode 可作为这类组织评估研发全链路协同的平台候选之一,但是否适配仍取决于具体流程、集成和治理要求。
不要一次性把所有团队迁入。先建立平台治理小组,确定哪些配置是全局标准,哪些允许团队自定义;再挑选业务相对稳定、负责人愿意投入的项目试点。扩围标准应包括数据质量、成员采纳、集成稳定和支持成本,而不只是上线日期。
4. 如果工具链已经成熟,优先考虑连接而非替换
当仓库、测试、发布和身份系统都稳定运行时,替换整条工具链的风险通常高于增加一个项目管理入口。候选平台要证明它能让交付信息更连贯,同时不迫使团队重复录入或破坏已有自动化。
必要时采用“系统各有事实来源”的设计:代码状态以仓库为准,构建结果以 CI 系统为准,项目承诺和风险以项目平台为准。集成要定义谁写入、谁读取、冲突如何解决、失败如何告警,不能仅凭连接器列表判断集成已经完成。
5. 如果合规或数据驻留要求严格,先排除不满足条件的候选
对受监管、涉及敏感数据或有明确数据驻留要求的组织,安全与法律约束是硬门槛,不应放进普通加权评分里被其他优点抵消。先向厂商确认部署模式、数据存储地点、访问控制、审计记录、备份、删除和事件响应机制。
再由安全和法务团队核验合同条款与技术文档,必要时进行安全评估和架构审查。产品宣传页上的“企业级安全”不等于符合组织具体要求,具体控制项必须逐条验证并留档。
八、不同情况下的取舍:把得失说清楚再签约
1. 一体化与专业系统并存,取舍在于维护边界
一体化平台可以减少跨系统切换,让管理视图更连贯,但可能要求团队改变既有习惯,也可能带来更强的供应商依赖。专业系统并存能保留各领域的深度能力,却需要设计集成、故障处理和数据责任边界。
我的判断是:若团队当前最大的成本来自状态同步,一体化值得重点试验;若代码、测试或部署系统已有成熟自动化,优先评估连接能力,避免为追求界面统一牺牲工程效率。采用哪种结构都可以,前提是只保留一个权威状态源。
2. 高度定制与流程标准化,取舍在于长期可维护性
高度定制能贴合部门差异,但每个团队一套字段、状态和报表会削弱跨项目比较能力,升级和人员调动时也更难维护。流程标准化降低治理成本,却可能把复杂工作压缩成不适合的模板。
比较稳妥的做法是标准化少数核心定义,如工作项类型、阻塞含义、交付完成条件和风险口径;把非关键步骤留给团队调整。每次新增字段都要回答谁消费这个字段、用它做什么决策、多久清理一次。
3. 云端与自托管,取舍不只是安全和便利
云端服务通常能减少基础设施维护负担,但组织仍要核查数据驻留、身份接入、更新节奏和供应商支持。自托管可以增加某些环境控制能力,也意味着团队要承担容量规划、升级、备份、监控和故障响应。
不能把“部署在内部”直接等同于安全,也不能把“云端”直接等同于省心。应由 IT、安全和研发共同估算三年期总成本,再比较组织现有运维能力是否足以承担自托管责任。
4. 立即替换与分阶段迁移,取舍在于转换风险
一次性替换能更快结束双系统并行,但对数据、培训和关键项目的风险更集中。分阶段迁移更容易发现流程问题,却会经历一段时间的双系统维护,必须严格定义过渡期和系统下线条件。
如果旧系统仍承载在途项目,通常应避免在关键发布窗口迁移。先处理新项目和低风险团队,确认数据映射、集成和权限之后再扩大范围;对旧数据采用迁移、归档或只读保留三种策略,不要默认全部搬迁。

九、下一步怎么做:用四周试点替代无边界的采购讨论
1. 第一周:建立基线与候选短名单
记录当前每周状态汇总耗时、跨系统确认频率、关键工作项关联质量和主要阻塞类型。访谈研发、产品、测试和管理者,找出最影响交付的一个痛点,再按团队规模、工具链、合规要求和治理复杂度筛出两到三款候选。
短名单不应由一位负责人凭个人偏好决定。让实际使用者参与评分,特别是要有工程师、测试人员和平台管理员,因为他们能发现演示环境里看不见的日常摩擦。
2. 第二周:用真实项目做场景演示
给每家候选平台同一套演示脚本和测试数据,要求覆盖需求变更、阻塞缺陷、跨团队依赖、状态同步、发布风险和数据导出。记录每个场景的操作步骤、手工绕行、配置依赖和信息丢失,不以演示人员的讲解流畅度作为产品得分。
对关键功能保留证据,例如录屏、配置说明、接口文档和限制条件。若某个能力需额外授权、插件或定制开发,应把前置条件写入评估结果,避免把“理论上可实现”误记为“当前已具备”。
3. 第三周:在小范围试用并记录摩擦
选择一个有代表性但风险可控的项目,安排真实角色实际使用,不要由管理员代替所有人操作。每日记录系统切换、重复录入、提醒噪音、权限等待和报表偏差,同时收集成员反馈。
试点中不要一遇到问题就不断添加新字段或自动化。先判断问题来自流程不清、培训不足、配置失当还是产品边界,再决定修正方式。过度配置会让试点看起来“什么都能做”,却无法复制到其他团队。
4. 第四周:复盘数据、成本和退出条件
用与基线相同的统计口径复核试点结果,分别报告效率变化、数据质量、用户接受度、风险识别和实际维护投入。没有改善的指标也要保留,解释可能原因,并判断是样本不足还是方案不适配。
最终决策不只回答“选哪款”,还要回答谁负责平台治理、哪些系统继续保留、何时扩大试点、迁移多少历史数据、合同终止时如何导出,以及哪些条件触发重新评估。这样的决策才可执行,也更容易在未来审计和复盘。
5. 选型后持续检查三项信号
上线后每月检查工作项关联是否完整、状态维护是否增加成员负担、跨系统重复录入是否下降。每季度复核字段、权限、插件和自动化规则,清理已经失去用途的配置。
如果平台长期依赖少数管理员救火,成员绕开系统继续用表格做关键判断,或者管理报表与实际发布结果持续不一致,就应暂停扩围并重新诊断。平台不是上线即完成的采购项目,而是需要治理、反馈和持续校准的工作系统。
十、总结:选平台不是追求更多功能,而是减少交付中的猜测
七款平台各有清晰的优先适配方向:PingCode 可供中大型研发组织评估全链路协同,Jira Software 适合治理成熟且依赖工作流生态的团队,Azure DevOps 适合微软研发工具链用户,GitLab 适合以代码和流水线为中心的团队,Linear 适合追求轻量迭代的团队,TAPD 可评估中文敏捷研发协作场景,Asana 则适合研发与业务共同推进项目。
我最看重的判断原则是:先确认平台能否让关键交付事实更可信,再讨论它能提供多少功能。当负责人能看出风险从哪里产生,工程师不再重复搬运状态,团队还能追溯需求、测试和发布之间的关系,工具才真正进入了交付系统。
下一步不要先签长期合同。选一个真实项目,建立当前基线,拿同一套场景测试两到三款候选平台,再用小范围试点验证数据质量、操作摩擦、治理成本和退出能力。选型结果未必是功能最多的那款,但应该是团队愿意持续使用、组织能够长期治理、并且能用事实证明改善了交付的那款。
常见问题解答(FAQ)
1. 2026年选择IT项目管理平台,团队规模越大越应该买功能更全的吗?
我们团队大约30人,开发、测试和产品都要在同一套平台协作。我担心选轻量工具后流程不够用,也怕选功能很多的平台,最后大家只用看板和任务列表,投入反而更大。
别先按团队人数挑功能,先看协作复杂度:是否有多个项目并行、跨团队依赖、权限隔离和审计要求。一个30人团队如果工作流简单,轻量平台也可能够用;十几人的团队若涉及多部门审批与合规,反而需要更强的权限和流程配置。建议用真实项目做两周试点,选一个迭代、一个缺陷流转场景和一个跨团队依赖场景。
记录每周活跃使用率、任务状态更新及时率、重复录入次数,以及负责人查进度所需时间。试点结果比功能清单更能说明平台是否合适。
2. 怎么判断项目管理平台真的提升了研发效率,而不是只让看板变得更漂亮?
我之前用过任务看板,卡片看起来井井有条,但需求还是经常延期,周会上也要重新问一遍进度。我想知道应该看哪些数字,才能分清平台带来的改善和团队工作量变化。
看板整洁度不是效率指标。更值得追踪的是交付周期、在制任务数量、阻塞时长和计划完成率,并按相近类型的工作比较前后变化。比如连续记录4个迭代的周期中位数,而不是只拿某个特别顺利的迭代做结论。试点时先固定口径:从任务进入开发到验收完成算交付周期,阻塞超过一个工作日才计入阻塞时长。
若更新及时率上升,但交付周期和阻塞时间没有改善,说明平台可能提升了可见性,却还没有解决流程瓶颈。
3. 把旧任务迁移到新平台时,应该一次性全部导入吗?
我担心历史任务不迁移会丢失上下文,但全部导入又会让新系统充满过期卡片和重复信息。有没有办法在不影响当前迭代的前提下迁移,并验证导入结果是否可靠?
通常不建议把所有历史任务原样搬过去。先区分三类数据:仍在进行的工作、需要追溯的已完成项目、长期不再使用的旧记录。进行中任务迁移到新平台;历史资料优先保留可搜索的只读归档;无价值的过期任务则不必制造新的维护负担。迁移前抽取约5%至10%的记录做样本验证,核对负责人、状态、截止日期、附件和关联关系。
选一个小团队先跑完整个迭代,确认通知、权限和报表没有异常,再分批迁移。切换期间明确唯一的任务记录入口,避免新旧平台同时更新。
4. SaaS项目管理平台和私有化部署,研发团队应该怎么选?
我在比较云端服务和私有化部署,表面上看私有化更可控,但我不确定运维、升级和备份成本会不会被低估。除了数据安全,还应该把哪些长期成本算进决策?
先把“数据必须留在自有环境”与“担心云端不安全”分开。前者可能是明确的合规或合同要求;后者则应核对服务商的数据加密、权限控制、审计日志、备份恢复和退出机制。没有强制部署要求时,不应只凭“自建更安全”的直觉定方案。总成本应包含许可费用、部署迁移、版本升级、备份演练、故障响应和内部运维人力。
可用三年周期比较:若私有化需要长期专人维护,而团队没有稳定运维资源,实际成本可能高于订阅费用;若有隔离网络、定制集成或严格的数据控制要求,私有化才更值得评估。
文章包含AI辅助创作:打造高效研发团队:2026年7款顶级it项目管理平台推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/234698
读者评论
把“任务完成”和“版本可交付”分开看很重要,单看迭代完成率确实容易漏掉测试、依赖和发布风险。演示时用真实缺陷走一遍,比看功能清单更有参考价值。
迁移部分写得比较实用,记录条数对上不代表数据迁移成功,关联关系和附件也需要抽样核验。旧任务是否全部导入,最好先按后续查询和审计需求决定。
对小团队来说,功能多未必划算。文中把配置、培训和维护成本也纳入选型,比较符合实际;先试点一个项目、测量重复录入和状态汇总耗时,再决定是否扩大更稳妥。
