《项目经理必看:2026年网络进度计划图制作工具选型指南Top6》先给一个容易被忽略的结论:画出箭头和节点,不等于做出了可执行的网络进度计划。真正有用的工具,至少要能让团队明确活动逻辑、工期假设、关键路径和变更影响;如果软件只负责画图,却不能计算日期和时差,它适合表达方案,不适合独立承担进度控制。本文按“计算型排程、工程专业排程、轻量制图、团队执行”四种能力拆解六类工具,并说明它们各自的边界。
一、先讲核心结论:先选计算能力,再选画图体验
1. 六类工具不是同一种产品的名次比较
网络进度计划图通常以活动为节点、以逻辑关系为箭线,也常被称为活动节点图或前导图。它表达的重点不是“任务排成什么样”,而是“哪些活动必须先完成、哪些可以并行、延误会传导到哪里”。因此,下面的 Top6 是按典型使用场景整理的选型清单,不是未经同口径测试的性能排行榜。
| 序号 | 工具 | 主要角色 | 优先考虑的项目 | 主要边界 |
|---|---|---|---|---|
| 1 | Oracle Primavera P6 | 工程级进度管理与多项目排程 | 大型工程、多承包方、复杂基线和资源管理 | 学习、配置和治理成本较高 |
| 2 | Microsoft Project | 通用项目排程与依赖关系管理 | 中型项目、熟悉桌面办公生态的团队 | 具体能力取决于版本、部署方式和许可 |
| 3 | Asta Powerproject | 建筑施工进度计划 | 施工阶段、工序逻辑和现场计划协同 | 更适合工程领域,跨行业使用需评估 |
| 4 | ProjectLibre | 轻量级排程与计划演练 | 预算有限、需要本地计划文件的团队 | 企业级协同、治理和扩展要单独核实 |
| 5 | GanttProject | 简单任务计划与依赖可视化 | 小团队、培训、初期排期 | 不应默认等同于工程级控制系统 |
| 6 | diagrams.net | 流程和网络关系图绘制 | 汇报、讨论、方案表达和流程梳理 | 图形表达本身不等于自动排程计算 |
如果项目需要严格计算关键路径、自由时差、总时差、基线偏差和资源负荷,我会先在前三类专业排程工具里做验证;如果目标只是把逻辑讲清楚,后面三类轻量工具可能更省钱省事。团队任务执行平台也可以承接责任人、状态和协作,但要先确认它是否具备所需的排程计算能力,不能因为界面上有甘特视图,就默认它是 CPM 排程工具。
2. 选型的第一道门槛是“改动以后会发生什么”
我建议用一个很具体的问题筛选:把中间一项活动延长两天,软件能否重新计算后续日期、显示关键路径是否变化,并保留修改前后的基线差异?如果做不到,工具提供的主要是绘图或任务协作能力,而不是完整的进度控制能力。
第二道门槛是逻辑关系是否可审计。计划中至少要能识别完成,开始、开始,开始、完成,完成等关系,并对提前量、滞后量、日历和约束日期有明确表达。第三道门槛是输出能否被项目团队复核:活动编码、责任人、计划日期、实际日期、剩余工期和版本是否可以清晰交付。

二、背景和真实场景:网络图解决的是依赖问题,不是排版问题
1. 为什么甘特图看起来完整,进度逻辑仍可能有漏洞
甘特图擅长回答“每项工作计划在什么时候开始和结束”,网络图更擅长回答“这些工作为什么按这个顺序发生”。前者便于看时间跨度和并行安排;后者能暴露前置条件、逻辑断点和关键链路。实际管理中,两者通常互补,不必把它们当成二选一。
比如一项设备安装工作,可能要等基础验收和设备到场两项条件都满足后才能开始。把它画成一条横向任务条,日期看起来合理,不代表这两个前置条件都已经被纳入排程。若验收延期,计划是否调整,取决于工具里有没有真实的依赖关系,而不是图形上有没有一根箭头。
网络图还可以帮助审查“逻辑是否过度串行”。团队常为了方便把所有工作连成一条线,这样容易把本可并行的工作排成接力赛;反过来,所有任务都设为并行,也会掩盖材料、审批、接口或验收的真实约束。选工具之前,先把业务逻辑说清楚,软件才有计算基础。
2. 四种场景,对工具的要求完全不同
对大型工程来说,计划往往分层管理,存在多级 WBS、承包商计划、资源约束、基线和定期更新。难点不仅是生成一张网络图,而是让不同层级的数据口径一致,并能追踪每次更新的理由。此时,工程排程系统的治理能力通常比“拖动节点是否顺手”更重要。
对研发或产品项目来说,任务之间会有技术依赖、评审等待、联调和发布窗口。变化频率可能比传统工程高,团队更关心计划更新是否容易、责任是否清晰,以及进度视图能否和日常协作衔接。若依赖关系很简单,强行引入重型排程系统可能造成维护成本超过收益。
对培训、投标方案或跨部门讨论来说,图可能首先承担沟通功能。此时用图形工具快速表达活动和关系可以很有效,但应明确标注“示意计划”或“待验证逻辑”,不要把一张视觉上工整的图误当成已验证的工期预测。

3. 工具选型前先定义计划的“用途等级”
我会把计划用途分为三档。第一档是沟通图:帮助讨论顺序和方案,不承担正式预测。第二档是团队执行计划:需要责任人、状态、日期、依赖和定期更新。第三档是控制基线:需要严格的变更记录、版本管理、关键路径分析、资源或成本维度,以及可供审计的更新过程。
如果团队把第一档工具拿去承担第三档责任,问题通常不会立刻出现。项目早期看起来一切正常,直到某个关键活动延期、多个团队争论责任边界,才发现没人知道关系是谁设定的、计划何时改过、预测日期为何变化。选型时把用途等级说清,比先比较界面截图更有价值。
三、常见误区:漂亮、便宜或功能多,都不能单独证明合适
1. 误区一:能画箭头,就能计算关键路径
很多绘图应用都能连节点、调整形状和导出图片,但箭头可能只是图形对象。若修改一个活动的持续时间后,其后继活动日期不会自动重算,图就没有完成 CPM 意义上的排程计算。
采购演示时,不要只看厂商准备好的样例。现场新建三个活动:A 为 3 天,B 依赖 A、持续 4 天,C 与 B 并行但也依赖 A、持续 6 天,D 同时依赖 B 和 C、持续 2 天。要求演示者说明关键路径、总工期和活动时差,再把 C 延长 2 天观察结果。这个小测试比看十分钟功能介绍更能分清制图与计算。
2. 误区二:有甘特视图,就一定支持网络计划控制
甘特视图可以显示依赖箭头,但关键问题仍是依赖是否驱动日期。手工拖动任务条后,如果系统只改变显示位置而不校验前置关系,图看起来会更新,计划逻辑却可能已经断裂。
还要确认依赖关系是否支持项目所需的类型、日历和提前滞后设置。某些团队只需要简单的完成,开始关系;工程项目则可能需要更复杂的逻辑。不能只问“有没有依赖”,还要拿实际业务关系验证“依赖计算是否符合约定”。
3. 误区三:功能越多,进度计划越可靠
功能丰富会增加配置空间,也会增加治理要求。如果组织没有统一日历、活动编码、更新频率和基线审批规则,复杂工具只是把不一致的数据计算得更快。工具不能替团队决定工期估算是否可信,也不能替负责人确认资源承诺是否真实。
我的判断是:当团队每周维护计划所需的人工成本,已经超过计划带来的决策价值时,先精简活动层级和更新流程,再讨论升级系统。并非每个十人项目都需要企业级工程平台;但如果涉及多组织、多合同和正式工期索赔,过于轻量的工具也可能把治理缺口留给人工。
4. 误区四:只比授权价格,不算迁移和维护成本
软件成本至少包括许可、部署、模板与字段配置、数据迁移、培训、管理员投入、系统集成和持续维护。工具的购买价格容易询价,计划数据的治理成本则常被低估。特别是从表格迁移到系统时,原有任务名称、日期、责任人和依赖关系不一定能直接映射。
建议把成本拆成“上线一次性成本”和“每月持续成本”。例如,若一个团队有 40 名计划参与者,每人每周多花 15 分钟适应重复录入,一年按 48 个工作周粗算,就会产生 480 小时的额外投入。这个示意计算提醒选型者:使用摩擦也是成本,不能只看软件报价。
5. 误区五:把工具的默认日期当成工期事实
软件按日历规则计算日期,但日期准确不代表估算真实。活动持续时间可能基于经验、供应商承诺、历史数据或拍脑袋;如果输入假设没有记录,输出再精确也只是“精确地计算了未经验证的输入”。
因此,每个关键活动最好记录工期依据、责任人和估算日期。对高风险任务,可以用乐观、最可能和悲观三点估算讨论不确定性,而不是把单一工期写成确定承诺。工具用于组织证据,不是制造确定感。

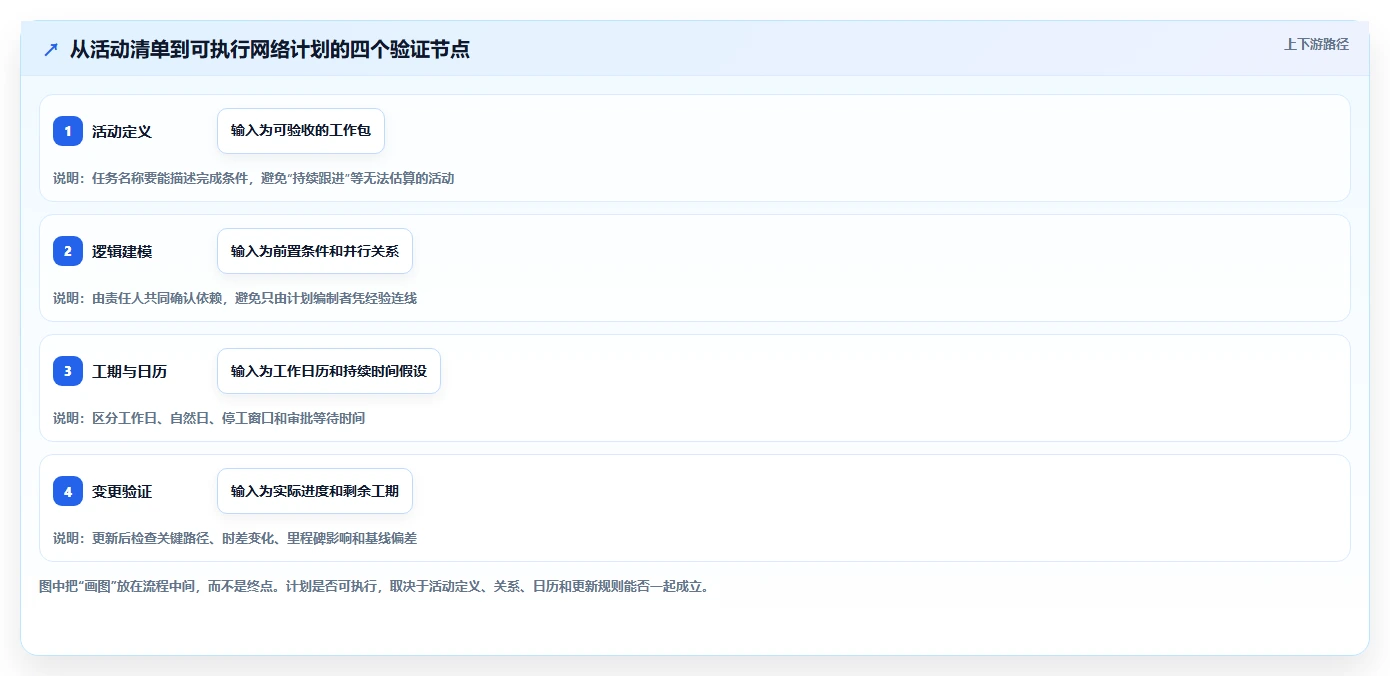

四、专业判断逻辑:用一套可复现的评分方法做筛选
1. 先设否决项,再做加权评分
我不建议一上来就把所有功能都打分。先列出不能妥协的条件,例如:能否离线或在指定环境部署、是否满足数据安全要求、能否导出项目数据、关键依赖是否支持、是否能保留基线和变更记录。只要触碰组织的硬约束,就应先淘汰,不要让高分界面体验掩盖合规或控制风险。
通过否决项后,再按业务目标加权。一个面向施工总控的团队,进度计算、基线治理和多层级计划权重应高;一个跨职能小团队,易用性、协作成本和导出能力可能更重要。分值不是“科学真理”,它的作用是让争议变得可见:大家究竟在为哪些价值买单。
| 评估维度 | 建议权重示例 | 现场验证问题 |
|---|---|---|
| 逻辑与排程计算 | 25% | 改变工期后日期、关键路径和时差是否按规则重算? |
| 基线与变更追溯 | 20% | 能否保留批准版本、更新时间、修改人和变更原因? |
| 团队协作与权限 | 15% | 多人更新时如何处理权限、冲突和责任边界? |
| 视图与交付 | 15% | 能否输出网络图、甘特视图、表格和可读的汇报文件? |
| 数据接入与导出 | 10% | 数据能否完整迁移,字段和依赖关系是否保留? |
| 实施与维护成本 | 10% | 需要多少管理员、培训时间和模板治理投入? |
| 安全与部署适配 | 5% | 是否符合组织对访问、存储、备份和审计的要求? |
上表权重只是示例,不适合直接照抄。若是受合同工期约束的工程项目,应提高排程逻辑、基线和审计的权重;如果只是方案讨论,图形表达和协作体验可以占更大比例。关键是让使用方、计划负责人和 IT 或安全团队共同确认权重。
2. 用相同样例做“破坏性测试”
工具演示通常展示成功路径,选型测试要特意引入变化。建议用一份包含 20 至 50 个活动的真实脱敏计划,涵盖并行任务、多个工作日历、外部等待、固定里程碑和至少一次变更。然后要求每家候选工具完成同一组动作,记录耗时、错误和人工补救步骤。
- 测试日期推演:延长关键活动工期,观察后续任务、里程碑和总工期如何变化。
- 测试逻辑修改:解除一条依赖并增加另一条依赖,确认系统有没有识别循环或逻辑断点。
- 测试基线:保存初始批准版本,再更新实际进度,核对计划日期和实际日期是否同时保留。
- 测试多人协作:让两位用户同时修改不同活动,检查版本冲突、权限提示和记录完整性。
- 测试数据导出:导出后核对活动编码、日期、依赖、责任人和日历信息,避免只导出一张图片。
如果厂商无法在演示环境里完成全部动作,不等于产品一定不合适;但必须把未验证项转成书面问题和试点验收条件。对关键路径计算有要求的项目,不应接受“通常可以”“我们的顾问可以处理”这类无法复测的回答。
3. 评分要同时记录证据和不确定性
每项评分旁边最好写证据来源,例如“现场测试通过”“官方文档确认”“销售演示但未验证”“需要管理员配置”。这样可以避免团队把未知误写成已具备。评分表中最危险的不是低分,而是没有依据的满分。
还可以为高风险能力加一列“失败后果”。例如,导出格式不完整可能导致迁移返工;关键路径计算不符合组织规则,可能影响汇报和合同节点判断。高影响且尚未验证的项目,应在采购前做技术验证或设置验收条款。

五、Top6逐项拆解:优势、边界与验证重点
1. Oracle Primavera P6:适合复杂工程计划治理
当项目包含大量活动、多级计划、多个承包方和正式进度基线时,P6 常进入候选范围。它的价值通常不只是画网络图,而是把计划编制、更新、资源或成本维度以及项目组合管理纳入更完整的控制体系。对需要跨项目汇总的组织,统一编码和计划结构尤其重要。
它的成本也不只体现在许可和部署。组织需要计划管理人员掌握日历、编码、基线、更新周期和审批规则,否则项目组可能出现“系统里有很多字段,但没人按同一口径填”的情况。选型时要验证目标版本的部署形态、协作模式、报表能力和数据接入,不能把产品系列名称当成具体配置承诺。
适合:大型工程、复杂多项目环境、需要正式基线和统一计划治理的组织。谨慎选择:活动数量少、关系简单、没有专职计划管理能力的小团队。试点重点应放在计划编码规则、更新机制、承包方数据接口和基线审批流程。
2. Microsoft Project:通用排程的常见候选
Microsoft Project 适合需要活动依赖、日期安排、项目视图和团队计划管理的组织,尤其是已经使用相关办公工具并希望降低学习门槛的团队。它在许多项目环境中容易找到用户,也便于通过表格、视图和文件协作完成初期计划工作。
需要注意的是,产品名称相近的不同版本和服务形态,功能、部署、协作以及许可方式可能不同。采购时应以目标版本的官方文档和实机演示为准,明确网络图视图、资源能力、基线数量、多人协作和数据导出等具体边界。不要仅凭同事过去使用某一版本的体验,推断当前方案完全相同。
适合:中型项目、需要较完整排程能力但治理复杂度尚可控的团队。关键验证:本地文件与云端协作是否符合团队工作方式,关键路径和日历计算是否符合项目规则,以及输出文件能否被项目参与方打开和复核。
3. Asta Powerproject:优先评估施工计划场景
Asta Powerproject 的产品定位与建筑及施工进度计划联系较紧密。对施工项目而言,进度计划不仅是办公室里的日期表,还需要表达工序、施工区域、阶段安排和现场更新。专业场景工具的价值在于,它更可能贴近工程人员的计划工作流,而不是要求现场团队把原有习惯全部改成通用办公计划的形式。
选择前要验证本地项目所需的计划结构、报表、资源信息、数据交换和与其他系统的协同方式。专业软件也不代表所有承包方都会使用相同工具;如果上下游无法共同维护,计划负责人仍要承担数据汇总和版本核对工作。
适合:建筑施工、施工阶段控制和需要工程计划表达的团队。不宜只看:产品演示里是否有漂亮的施工视图。更应测试同一份施工样例能否完成逻辑更新、现场进度录入、阶段汇总和对外交付。
4. ProjectLibre:预算受限时的排程验证候选
ProjectLibre 可用于基础项目排程、依赖演练和本地计划文件工作。对预算有限、正在建立计划方法的小团队,它可以降低开始做结构化计划的门槛,也适合用于培训和方法试跑。
但“能打开计划文件”不等于满足企业治理要求。多用户协作、权限、版本留痕、部署支持、数据接口和长期维护,应该逐项按组织需要核实。对外部交付或正式控制项目,还要测试导出文件在不同环境下是否一致,避免因为软件版本或格式兼容问题造成信息丢失。
适合:小型团队、计划方法验证、预算较紧的基础排程。谨慎用于:高合规、多组织共同更新、需要严格审计记录或复杂资源管理的项目。若这些能力必须依靠额外表格和人工流程补足,需把维护工时算进总成本。
5. GanttProject:轻量计划和初期可视化
GanttProject 更适合帮助小团队快速组织任务、时间和基础依赖关系。它可以作为计划入门或简单项目协作的候选,尤其适用于任务量不大、计划更新频率适中、参与者能够接受相对轻量工作流的场景。
它是否能满足具体的关键路径、时差、资源、基线或多人协作要求,必须通过当前版本测试确认。轻量工具最常见的误用,是把“能展示任务关系”直接等同于“可以支撑完整进度控制”。如果计划仅用于内部对齐,风险可能可控;若计划关联合同节点或正式工期承诺,就应采用更严格的验证标准。
适合:个人或小团队排期、入门练习、低复杂度项目。建议:先用一份小型样例测试导入导出、依赖重算和团队共享,不要等项目扩大后才发现关键数据只能靠人工维护。
6. diagrams.net:表达关系很灵活,但不替你算工期
diagrams.net 的优势是绘图灵活、适合快速组织节点和关系,适用于研讨会、方案汇报、流程说明及初期逻辑梳理。团队可以先用它讨论“活动之间是什么关系”,再把经确认的活动和依赖录入排程工具。
它的边界也很明确:图形连接主要承担视觉表达,不能默认具备专业排程软件的日期推算、关键路径计算、时差分析和基线管理能力。若用图形工具交付正式计划,应标注图的版本、假设、活动工期依据和校验责任人,并避免让读者误以为图形布局代表时间比例。
适合:讨论、汇报、流程梳理、训练团队理解依赖关系。不适合单独承担:需要持续滚动更新、自动重算、基线对比和正式审计的进度控制任务。
7. 团队执行平台放在哪里:与排程工具协同,而非硬凑替代
对于中大型企业和 100 人以上的组织,项目执行平台的价值往往在于承接需求、任务、责任人、状态、协作记录和工作流。以 PingCode 为例,可以把它放在“日常执行与协作层”评估:团队是否能让工作项有人负责、状态可见、信息有记录,以及计划更新能否进入稳定的执行流程。
但评估时必须把产品定位和专业排程能力分开核验。若项目要求 CPM 计算、复杂日历、关键路径、时差和正式基线,应直接用真实样例确认平台当前版本是否满足这些要求;若不满足,可让专业排程工具负责计划计算,让执行平台承接日常任务协作,再通过接口、导入导出或定期同步明确数据责任。不要因为平台有项目管理功能,就未经验证地把它当作专业网络排程系统。
这一分层对于大型组织尤其重要:计划系统负责“预测和控制”,执行平台负责“协作和落实”,两者的任务编码、状态定义、更新时间和权威数据源要事先约定。如果同一项任务在两个系统各自维护日期,却没有同步责任人,组织只会得到两份互相矛盾的计划。
六、具体案例与数据观察:用小样例看出工具差异
1. 一个四活动样例,足以暴露依赖建模问题
假设一个设备交付项目只有四项活动:A“完成场地验收”持续 3 个工作日;B“设备运输到场”持续 4 个工作日;C“安装基础件”持续 2 个工作日,并依赖 A;D“设备安装调试”持续 3 个工作日,同时依赖 B 和 C。先假设所有活动从第 1 个工作日开始,采用同一工作日历,不考虑节假日。
B 和 C 可以并行。A 完成后才能开始 C;D 必须等 B、C 都完成后才能开始。按这组假设,项目的预计工期是 8 个工作日左右:A、C、D 链路为 3+2+3;B、D 链路为 4+3。此处只是为了演示逻辑的简化推演,不是任何真实项目的工期承诺。
现在把 B 延长 2 天,预计项目总工期变为 9 天;原先较长的 A,C,D 链路,可能被 B,D 链路追上或超过。一个合格的验证过程不应只检查 D 的显示日期,还要看关键路径是否切换、C 是否仍存在时差,以及计划版本和变更原因是否留存。
| 活动 | 持续时间 | 前置活动 | 验证重点 |
|---|---|---|---|
| A 场地验收 | 3 个工作日 | 无 | 日历起点和验收完成条件 |
| B 设备运输到场 | 4 个工作日 | 无 | 是否可与场地验收并行,运输时间依据是什么 |
| C 安装基础件 | 2 个工作日 | A | A 延误时,后续日期是否随依赖重算 |
| D 安装调试 | 3 个工作日 | B、C | 是否等待两项前置工作都完成 |
这个案例的关键不是算出一个看似精确的日期,而是发现工具和计划编制者是否共同理解“同时依赖”意味着什么。如果 D 只关联 B、没有关联 C,或者箭头只是图形装饰,系统仍可能给出漂亮却错误的结果。
2. 记录测试过程,而不是只留一张最终截图
选型团队可以为每款候选工具记录四类结果:完成建模花了多久、修改后哪些日期自动更新、哪些异常需要人工判断、导出后关系是否完整。测试时至少保存修改前后两个版本,并保留参与者、软件版本、日历假设和测试步骤。
在真实项目中,工具测试数据会因活动类型、日历设置、版本和配置而变化。因此,本文不把虚构的速度或准确率当成真实产品排名。项目经理可以用自有样例实测,再把“操作时间、重算结果、遗漏数量、导出质量”作为组织内部证据。

3. 项目数据的可用性,决定计划能否持续更新
工具上线后,最容易被忽略的是更新纪律。若实际开始和完成日期没有稳定来源,责任人迟迟不更新,或者各部门对“完成”的定义不同,再强的排程工具也会输出过时结果。建议在试点阶段明确每个活动的状态口径、更新频率和数据责任人。
例如,月度管理项目可以在每个报告周期锁定数据日期,先核实已完成活动,再估算未完成工作剩余工期,最后运行排程并记录预测变化。周度执行项目则可以把更新动作放入例会流程:负责人报告证据,计划负责人更新系统,项目经理确认对里程碑的影响。没有可信状态输入,就没有可信的关键路径输出。
七、不同情况下的行动建议:从小范围试点开始
1. 如果你负责大型工程或多承包方项目
先建立统一的活动编码、WBS 层级、日历、状态口径、基线和更新周期,再选择专业排程工具。组织应安排计划负责人参与试点,而不是只让 IT 或采购团队评估界面和合同。试点要覆盖承包方计划汇总、阶段计划下钻、进度更新和对外报告。
- 选取一个正在执行且逻辑复杂度适中的子项目,不要只用演示数据。
- 整理一份经过脱敏的活动清单,标出前置关系、责任方、日历和工期依据。
- 用同一份输入在候选工具中完成计划编制、基线保存和一次变更更新。
- 让计划工程师、现场负责人和管理层分别复核:逻辑是否真实、数据是否能维护、输出是否能决策。
- 明确正式数据源和接口责任,避免在多套系统重复维护日期。
2. 如果你负责研发、产品或跨职能项目
先确认核心问题是复杂排程还是协作断点。如果活动依赖较简单,但任务责任、状态透明和团队执行更混乱,应优先改善协作流程,并选择能让成员持续更新的平台或轻量排程工具。只有当关键路径、里程碑预测和基线管理是明确需求时,再投入专业排程系统。
可从一个版本迭代、一次产品发布或一项跨团队交付试点开始。把评审等待、外部接口、测试窗口和发布审批显式建模,再观察计划更新是否能帮助团队提前发现阻塞。如果工具要求每个成员维护多份相同信息,先解决数据归属问题,避免把协作成本包装成“使用习惯需要培养”。
3. 如果你只需要汇报或讨论用的网络图
采用绘图工具完全可能是更好的选择,但要在图上或配套说明中注明用途、版本日期、工期假设、是否按工作日计和谁负责校验。图中最好区分真实依赖、建议依赖和待确认依赖,避免会议讨论稿被转发后变成看似正式的承诺。
如果讨论过程中活动顺序频繁变化,先画图帮助团队形成共同理解;逻辑冻结后,再把正式任务录入排程工具。这样的两阶段做法比一开始就强迫所有参会者学习复杂系统更有效,但要确保最终版本有唯一维护位置。
4. 如果组织正从表格迁移到系统
不要把历史表格全部原样导入。先识别哪些字段是真正需要的,哪些是临时备注,哪些日期是承诺日期、预测日期或实际日期。依赖关系尤其需要人工复核:表格中的行顺序并不必然代表前置关系,缩进也不一定是合法的逻辑模型。
迁移验收至少要核对活动总数、未映射字段、依赖数量、里程碑日期、责任人和关键计划输出。对迁移后需要人工修复的部分建立清单,明确优先级和关闭标准。先迁移一个项目试点,确认数据规则后再扩展到其他团队。

八、不同情况下的取舍:不要试图用一款工具解决所有层次的问题
1. 追求计算严谨,接受更高的实施与治理成本
如果项目计划直接关系合同节点、关键资源和正式报告,专业排程能力优先于学习门槛。组织需要接受模板建设、编码统一、管理员培训和审批流程等投入。否则采购了专业工具,却只用它绘制简单甘特条,既没有获得控制能力,也保留了较高的维护成本。
专业方案的反面取舍是:不要把所有参与者都变成计划工程师。可以由计划团队维护复杂逻辑,由业务负责人确认活动和状态,管理层查看经过治理的汇总视图。角色分层能降低系统操作负担,同时保留排程质量。
2. 追求易用和快速上线,接受部分控制能力有限
轻量工具的优势是容易开始、培训负担小、图形输出快,适合小型项目和方法探索。它的代价可能是复杂逻辑、版本治理、审计和系统集成不足。只要组织明确这种边界,并把计划用途限制在合适范围,轻量并不是低质量的同义词。
但如果项目规模增长,活动增多、依赖变复杂、变更频率上升,原本靠人工维护的环节会迅速变贵。提前设定升级触发条件,例如活动数量达到某一范围、跨部门更新超过某频率,或基线变更需要正式审计,可以避免工具扩展变成临时救火。
3. 追求统一平台,接受“专业排程与日常执行”分层
很多组织希望所有项目数据都集中在一个平台里,这有助于统一入口和管理视图,但并不必然意味着所有计算都由同一套工具完成。对排程复杂的项目,可以由专业系统保存正式计划,再让团队执行平台承接任务沟通与状态更新。前提是两者之间有明确的数据主责、更新频率和字段映射。
如果组织选择单平台方案,应对它进行与专业工具同样严格的排程样例测试,而不是因为系统已经是企业标准就跳过验证。如果选择双平台方案,需先决定哪些字段只允许在一个系统修改,如何同步异常,以及版本冲突由谁处理。集成的目标是减少重复工作,不是增加一层重复录入。
4. 追求低成本,接受人员时间成为主要投入
免费的或低价工具可以显著降低直接采购成本,但支持、培训、兼容、备份和数据治理可能转移到内部团队。团队规模小、计划稳定时,这种取舍合理;组织范围扩大后,内部维护工时和人员依赖可能成为更大的风险。
做比较时,不妨同时记录每月采购成本、计划维护工时、错误返工工时和管理汇总时间。无需把每一小时都精确折算成货币,先把隐藏投入放到台面上,决策就会更接近真实业务成本。
九、实施落地与风险控制:把计划变成可维护的管理机制
1. 先统一活动定义和完成标准
活动名称应表达可交付的工作结果,而不是笼统动作。比如“完成接口联调并通过测试”比“推进接口”更便于估算、确认完成和判断阻塞。活动粒度也要适中:拆得太粗,看不到风险;拆得太细,更新成本会吞噬管理价值。
每项关键活动最好明确负责人、完成条件、预计持续时间和工期依据。对于外部审批、供应商交付、资源等待等不完全受团队控制的环节,应作为可识别的活动或约束管理,而不是藏在某个任务的备注里。
2. 把日历、数据日期和更新节奏固定下来
工作日历是日期计算的基础。项目参与方如果采用不同工作周、节假日或停工安排,同一持续时间可能得到不同日期。选型和实施阶段必须明确主日历、例外日历以及不同团队是否允许使用独立日历。
每次计划更新也要有数据日期,即团队在哪个时间点冻结已发生事实,再从剩余工作推算未来。若有人用实际日期更新,有人把原计划日期覆盖掉,团队就失去了比较计划、实际和预测的基础。系统选型时要确认数据字段能否表达这些差别。
3. 用例会机制保证状态输入可信
计划更新不应只是计划员月底追着各部门收表。更有效的方式,是让项目例会围绕偏差和未来决策展开:哪些活动已经完成、哪些活动预计延期、延期依据是什么、需要谁作出决策、对里程碑有何影响。工具记录结果,会议流程提供可靠输入。
对关键活动,建议要求负责人提供可核验依据,例如验收记录、供应商确认、测试结果或现场状态。管理者应区分“百分比完成”与“剩余工期”:一项活动完成了 80%,不代表剩余工作只占原工期的 20%。进度判断必须结合剩余工作量和完成条件。
4. 把风险和假设一并交付
一张网络图很难呈现所有不确定性。关键路径之外的活动可能有时差,但这些时差会被后续变更消耗;工期估算也可能依赖供应商交期、审批窗口或特定资源。正式汇报时,除了展示计划日期,还要列出主要假设、风险和待决事项。
对于工期不确定性很高的项目,可以对关键活动设定区间,而不是只报单一日期。团队如果使用概率分析,应明确输入分布、相关性假设和置信水平;若没有足够历史数据,则把分析标成情景推演,避免制造虚假的统计精确度。
5. 保留版本和决策记录,避免只剩最终图
当计划日期发生变化,记录修改时间、修改人、原因、受影响活动和批准人。尤其是基线变更,应区分“原批准计划”“当前预测”和“实际完成情况”。如果这些数据被覆盖,事后很难判断偏差来自估算错误、资源变化、范围变更还是外部事件。
图形导出也应带上计划版本日期和用途标识。图片适合阅读,不适合当成完整数据备份。正式档案应保留可复核的数据文件、数据字典、日历设置和变更记录,并按组织安全要求设定权限和备份。
十、常见问题:选型前最值得问清楚的五件事
1. 网络图和甘特图必须同时使用吗
不一定,但很多项目同时使用更合适。网络图用于审查依赖、并行关系和关键路径;甘特图用于查看日期跨度、阶段和里程碑。若项目很小、逻辑极简单,单一视图也许够用;若跨团队依赖复杂,只有甘特视图可能不容易发现逻辑断点。
2. 只用表格能不能做网络进度计划
可以用表格记录活动、持续时间和前置关系,也可以通过人工或公式进行基础推算。问题在于计划一旦频繁变化,手工维护关键路径、时差和日期的错误风险会升高。选工具并非为了消灭表格,而是为了让适合自动化的计算和版本工作更可靠。
3. 关键路径会不会因为计划更新而变化
会。关键路径取决于活动工期、关系、日历、限制条件和已完成状态。并行活动中任意一条链路变长,都可能改变控制项目总工期的路径。因此,关键路径不是项目开始时算一次就永远不变的标签,而是应随实际进度和剩余工期更新。
4. 项目团队需要全部使用专业排程软件吗
通常不需要所有成员都掌握高级功能。可以由计划负责人维护逻辑和基线,任务负责人通过简化表单、执行平台或例会提供状态。真正要统一的是活动定义、状态口径和信息责任,不是让每个参与者都学会所有菜单。
5. 如何避免工具试点变成没有结论的演示
在试点前写清验收标准:样例活动、日历、依赖类型、变更动作、输出格式、更新时长和未验证问题。测试结束后按证据汇总结果,明确通过、需配置、需开发或不满足。没有统一样例和验收条件的演示,通常只能证明演示者熟悉自己的产品。
十一、总结:好的工具让逻辑可见、变化可追、责任可落实
1. 我的最终选型建议
大型工程或多承包方计划,优先评估 P6、Microsoft Project 和 Asta Powerproject 等专业排程候选;通用中型项目可从 Microsoft Project 或满足具体要求的轻量排程方案开始;预算有限且复杂度不高时,可验证 ProjectLibre 或 GanttProject;以讨论、流程表达和汇报为主时,diagrams.net 足够灵活,但不要把手工绘图包装成自动排程。
团队协作平台可以作为执行层参与评估。对于 100 人以上的组织,更应关注责任、状态、权限、流程和系统间数据主责;如果项目还要求专业 CPM 计算,就要独立验证对应能力,必要时采用排程工具与执行平台分层协同。
2. 下一步怎么做
不要先安排一场“看功能”的供应商演示。先找一份脱敏的真实项目计划,整理 20 至 50 个活动、依赖、日历、里程碑和一次可能变更,写出必需能力与否决条件。然后让两款候选工具完成相同测试,把重算结果、变更留痕、数据导出、维护时间和未验证项记录下来。
最后做一个小范围试点,至少覆盖一个完整更新周期。观察计划是否让项目经理更早看到风险,责任人是否愿意持续提供状态,团队是否能解释日期变化。选工具的终点不是“图画得出来”,而是下一次变化发生时,组织能说清楚它影响了什么、为什么影响、谁应该采取行动。
3. 最值得记住的判断
网络进度计划图不是项目管理的装饰图,而是把工作逻辑、日期假设和风险传导放在同一张桌面上讨论的方法。工具选择应服从计划用途,证据测试应优先于宣传材料,数据治理应先于功能堆叠。先把活动和逻辑说清楚,再用同一份样例验证软件,最后以真实团队的更新负担决定是否推广,这比追逐“功能最多的工具”更可靠。
采购前的实际行动:本周先做一页选型测试表,列出项目用途、关键路径要求、基线需求、数据约束和维护责任;再用一个小样例验证候选工具。只要测试能覆盖依赖、延期、关键路径变化和导出复核,团队就已经比单纯看产品排名更接近正确决策。
资料核验建议:具体功能、许可、部署及版本差异应以各厂商当前官方产品说明、帮助文档和现场测试为准。本文的工期演示和成本示例均为明确标注的情景推演,不代表真实项目统计或产品实测结果。
常见问题解答(FAQ)
1. 2026年选网络进度计划图工具,最该优先比较什么?
我在挑工具时最容易被模板数量和界面效果吸引,但真正决定项目能不能按计划推进的,似乎是依赖关系、关键路径和变更后的计算能力。我应该用哪些实际任务来筛选,而不是只看产品演示?
先别从模板和界面开始比,先验证工具能否正确表达项目逻辑。网络进度计划图的核心不是把任务画出来,而是把任务之间的先后关系、时长和约束变成可计算、可追踪的计划。建议准备一份包含约60项活动、12个里程碑、3个协作团队的测试数据,至少覆盖开始,完成、完成,开始等依赖关系,并人为设置一条关键路径。
逐项检查:修改一个任务工期后,后续日期是否自动重算;延迟关键任务后,关键路径是否变化;有时差的非关键任务延迟时,是否能显示缓冲被消耗。可用100分做初筛:计划计算与依赖管理占35分,基准计划和变更追踪占20分,协作与权限占15分,导入导出占15分,使用成本与上手难度占15分。
权重不是行业标准,而是适合多数多团队交付项目的起点;如果项目必须离线或受内网限制,应提高部署和数据控制的权重。
2. 甘特图工具能不能替代网络进度计划图工具?
我现在用甘特图排工期,任务也能连依赖线,看起来和网络进度计划图差不多。我担心继续用下去会漏掉关键路径或时差,但又不想为了换工具增加团队负担,该怎么判断?
能不能替代,取决于工具背后有没有进度计算能力,而不是图表长得像不像。甘特图适合按时间轴查看任务安排;网络进度计划图更强调依赖逻辑、关键路径和时差。部分工具两种视图都支持,但也有工具只是让用户手动拖动任务条。可以做一个简单的反向验证:选一条由5至8项任务组成的依赖链,再添加一条可并行的支线。
缩短链上某项任务的工期、延长支线任务的工期,观察软件是否自动更新项目结束日期、关键路径和时差。如果结果必须靠人工改日期或手工标记,就不宜把它当作严格的网络计划工具。若团队主要管理短周期、低依赖的日常工作,甘特视图通常够用;
若涉及跨团队交付、外部审批、设备到货或多级验收,应优先确认依赖关系能否计算、变更能否留痕。两种视图可以互补,不必把“换图表”误当成“解决计划问题”。
3. 怎么验证工具算出的关键路径和项目结束日期可信?
我曾遇到计划表看起来排得很完整,实际一改任务时长,项目结束日期却没有合理变化的情况。我不知道是自己设置依赖的方式不对,还是工具计算有限,试用时应该怎样设计测试?
不要只看软件是否显示一条红色关键路径,要用已知答案的小样例验证计算。先建两条从项目开始到结束的路径:A路径总时长为18天,B路径总时长为15天,并让两条路径在同一个里程碑汇合。按设定的工作日历排程时,A路径应更可能决定最早完工时间,B路径则应有约3天的时差;实际结果还会受日历、约束和依赖类型影响。
接着把A路径上的一项活动延长4天,检查项目结束日期是否相应后移、关键路径是否仍然正确;再把B路径的一项活动延长2天,观察时差是否减少,而不是立刻把项目完工日推迟。若工具结果不同,先检查节假日、任务约束、实际开始日期和依赖类型,再判断计算引擎是否可靠。
评估时也要问清楚“关键路径”的定义、是否支持基准计划、实际进度更新后如何重算,以及手工锁定日期是否会覆盖自动排程。能解释每次日期变化原因的工具,比只给出一个完工日期的工具更适合做项目控制。
4. 多团队项目选在线工具还是本地部署工具?
我负责的项目有内部团队、外包方和客户代表,大家都要看进度,但有些资料不能随意外发。我既担心在线协作效率,也担心本地部署增加维护工作,应该按哪些边界做决定?
先把“谁能看什么、谁能改什么、数据存在哪里”写成具体要求,再比较部署方式。在线工具通常更容易邀请异地成员、同步变更和减少客户端维护;本地部署或受控环境更容易满足特定的数据驻留、网络隔离和内部审计要求,但需要有人负责升级、备份、权限配置和故障处理。
试用时可设置三个角色:项目经理、外部协作者和只读管理者。检查外部成员是否只能访问指定项目,能否下载附件,修改依赖或基准计划时是否需要权限,离开项目后访问是否可及时撤销。再模拟一次任务日期变更,核对通知对象、操作记录和导出文件是否符合团队的审计要求。决策时不要只比较订阅费和服务器费用。
可把实施、账号管理、备份恢复、培训和年度维护都计入总成本;若团队没有稳定运维资源,复杂部署可能让计划数据长期不同步。反过来,如果数据不能离开受控网络,协作便利也不能凌驾于合规边界之上。
文章包含AI辅助创作:项目经理必看:2026年网络进度计划图制作工具选型指南Top6,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/230694
读者评论
把延长活动两天、观察关键路径变化作为选型演示,这个测试比看预置案例实在。我们之前只确认有依赖箭头,后来才发现日期并不会随依赖自动调整。
文中把沟通图、执行计划和控制基线分开很有用。小团队做方案讨论不一定要上重型排程系统,但若要追踪基线和变更,就得先确认工具能否留痕。
人每周多花15分钟的例子能提醒大家算维护成本,不过它是情景模拟,不是实际调查数据。落地选型时最好用团队真实的重复录入和核对工时替换。
