2026年项目管理必备:7款高效网络进度计划图工具深度对比

2026 年挑选网络进度计划图工具,最容易踩的坑不是选错软件,而是把“能画甘特图”误当成“能管住交付”。我做项目排期评估时,会先检查依赖关系能否维护、延期能否传导、关键路径能否解释,再看界面是否漂亮。本文对比 7 款工具,并用同一组项目场景拆解它们适合解决的问题、容易产生的误判,以及正式采购前应验证的边界。

一、核心结论:先选排程能力,再选图表界面

1. 七款工具各自适合什么情况

如果项目需要严格控制依赖、基线、资源与关键路径,可以优先评估 Microsoft Project。它的优势在于排程逻辑完整,代价是学习成本、配置成本和协作门槛都相对较高。

如果团队习惯以表格协作,又希望用时间线、自动化和仪表盘串起进度,Smartsheet 值得纳入短名单。它适合跨部门汇总,但复杂依赖管理是否满足要求,需要用真实项目验证,不能只看演示中的甘特视图。

如果核心需求是快速创建、共享和更新甘特图,TeamGantt、GanttPRO、Instagantt 可以进入轻量候选。三者的比较重点不应是哪个页面更直观,而是任务关系、多人更新、权限、基线和汇报功能是否匹配团队规模。

如果团队重视自托管、流程可控或希望减少对单一云服务的依赖,OpenProject 可以评估。它的价值不仅在于排期图,还包括在组织内部承载项目协作的可能性;但部署、升级与运维责任也要纳入总成本。

如果项目经理需要桌面端排程,预算敏感,或要处理与 Microsoft Project 文件的兼容问题,ProjectLibre 可作为候选。采购前应先确认当前版本、协作方式、文件交换和部署模式,不能把桌面软件的能力直接等同于团队在线协作能力。

我的初筛建议是:重排程选 Microsoft Project;表格化跨部门协同评估 Smartsheet;快速上手从 TeamGantt、GanttPRO、Instagantt 中按工作流试用;强调可控部署评估 OpenProject;预算和本地文件优先时检查 ProjectLibre。这不是绝对排名,而是按照任务复杂度和治理要求划分的起点。

工具 优先评估的场景 重点验证的风险
Microsoft Project 多层依赖、资源约束、基线与关键路径控制 实施复杂度、许可组合、团队学习成本
Smartsheet 表格驱动的跨部门计划汇总与状态协同 复杂排程、数据一致性、权限配置
TeamGantt 希望快速共享甘特图的项目团队 高复杂度计划的管理深度
GanttPRO 在线排期、依赖管理与项目视图协作 实际工作流、报表与套餐边界
Instagantt 直观地建立和共享时间线 与现有任务体系的衔接程度
OpenProject 需要更强部署与数据治理控制的组织 运维投入、升级责任、用户体验适配
ProjectLibre 桌面排程、成本敏感或文件兼容场景 在线协作能力、格式兼容和维护状况

表格只是初筛,不代表任何产品在所有版本、部署方式和套餐下都具备完全相同的能力。产品功能、定价、许可范围和集成方式会变化;我建议在采购阶段以官方最新说明和试用环境为准。

2. 先回答三个问题,再打开产品演示

第一,计划是否需要表达严格逻辑?如果任务之间存在“完成 A 才能开始 B”“A 与 B 必须同步结束”等约束,就不能只靠拖动条形图维护日期。

第二,进度数据由谁更新?如果每周要向几十位负责人收集状态,软件是否支持清晰的责任分配、提醒和权限,比图表是否美观更重要。

第三,延期发生后,团队要得到什么信息?如果只需要看单项任务晚了几天,轻量工具可能足够;如果要解释延期如何影响里程碑、交付窗口和资源安排,就需要更完整的依赖与变更记录能力。

2026年项目管理必备:7款高效网络进度计划图工具深度对比

二、背景与真实场景:为什么一张甘特图会让项目更难管理

1. 计划图本身不是计划

一个常见项目启动流程是:项目经理把任务、开始时间和结束时间录入工具,拖出一张看上去完整的甘特图,然后将链接发给团队。前两周图表很整齐,第三周开始出现实际进度落后,第四周大家各自用表格、聊天记录和会议纪要更新状态。问题并非图表不够好看,而是计划没有成为共同认可的工作模型。

进度计划至少包含四类信息:工作范围、任务持续时间、前后依赖、责任与状态。只有时间条而没有依赖关系,计划就像一张日历;只有依赖关系而没有负责人和实际进度,计划则难以执行。真正有用的工具需要让这几类信息保持关联。

2. 典型场景:发布项目的依赖如何放大延期

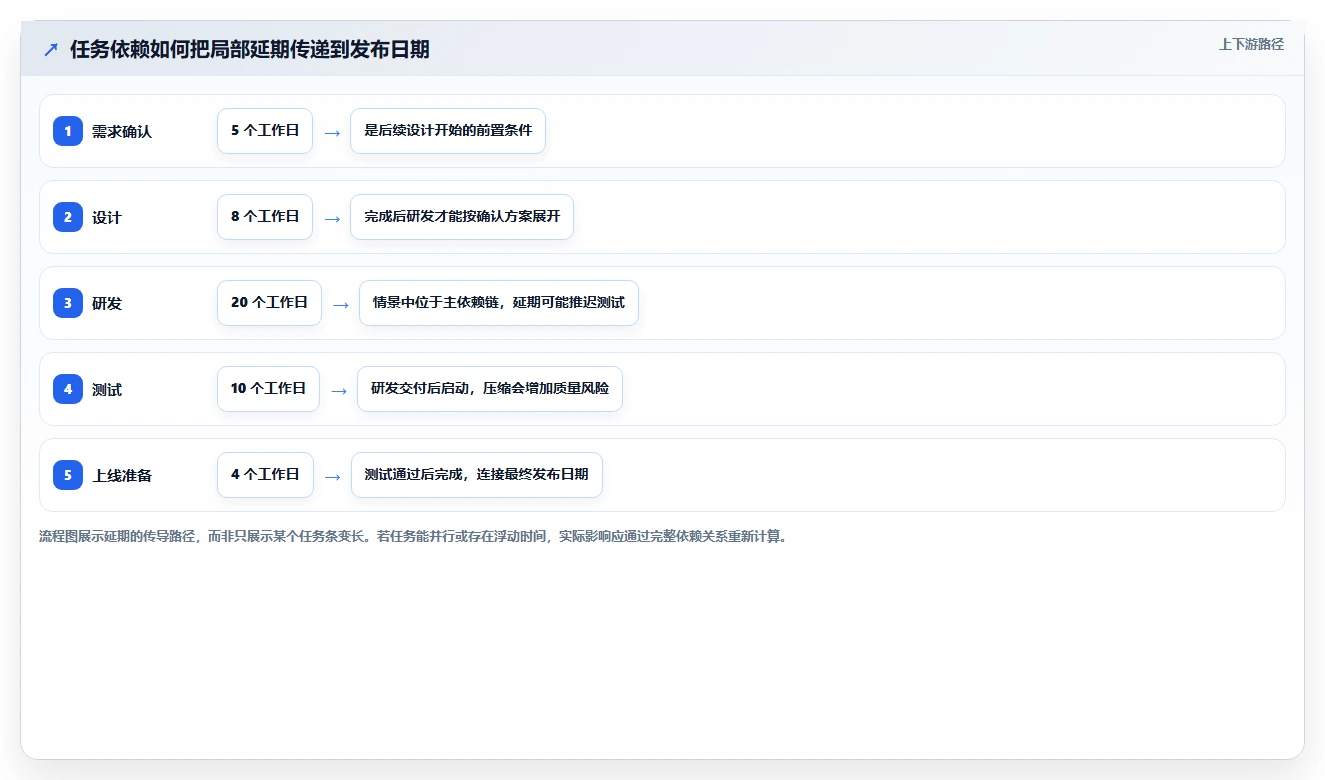

以一个虚构的企业软件版本发布为例:需求确认持续 5 个工作日,设计需要 8 天,研发需要 20 天,测试需要 10 天,上线准备需要 4 天。若工作严格顺序衔接,最短计划工期是 47 个工作日;但如果测试环境准备可以与研发并行,整体工期会缩短。

这时“研发晚 3 天”并不一定意味着发布日期必然晚 3 天。若测试环境准备有 4 天浮动时间,团队可能通过调整资源消化延误;若研发任务处于关键路径且没有缓冲,延期就会直接压缩测试窗口。工具是否能清楚表现这种差异,决定了计划图能否支持决策。

我会要求演示人员现场做一个动作:把关键任务延后两天,然后观察后续任务日期、里程碑日期、关键路径提示以及资源冲突是否同步变化。如果需要手工改动十几个日期,工具提供的只是图形化日历,不是可靠的排程协助。

3. 项目类型不同,图表价值也不同

软件发布、工程建设、市场活动和内部流程优化,看起来都能放进甘特图,但计划结构差异很大。工程项目往往有严格工序和资源约束;软件团队会经历范围变化与迭代;市场项目常受外部发布日期、审批和供应商交付影响;内部流程项目则容易被跨部门等待时间拖慢。

因此,工具不能只按“有多少功能”来选。更有意义的问题是:它能不能表达你所在行业的关键约束?它能不能让实际进展及时回流?出了变更之后,能不能追溯是谁、因为什么调整了日期?

2026年项目管理必备:7款高效网络进度计划图工具深度对比

三、常见误区:选型时最容易被忽略的成本

1. 把“能画甘特图”当成“能做进度控制”

许多协作工具可以把任务显示为时间条,但并不等于它能处理完整排程逻辑。关键差别包括依赖类型、滞后时间、约束日期、关键路径、基线和实际进度对比。项目只有十几项任务时,这些差异可能不明显;任务达到数百项、并行关系变多后,手工维护日期会迅速变成负担。

演示时不要只让销售人员展示一个预先搭好的模板。请现场添加任务、建立依赖、拖延前置任务,并观察后续任务如何变化。如果工具只是将一个日期字段改了,而没有对相关任务作出可解释的调整,就要把“人工维护成本”计入总成本。

2. 把任务完成率当作项目健康度

“完成了 80% 的任务”不等于“项目完成了 80%”。已经完成的可能是大量短小且不在关键路径上的任务,真正决定发布日期的工作却仍未完成。项目健康度至少要看关键路径进展、里程碑偏差、剩余工作量、阻塞任务数量和风险暴露。

我更愿意追问两个具体问题:本周有哪些任务改变了预测完成日期?这些变化对最终里程碑造成什么影响?如果工具只能回答“多少任务已完成”,它适合做状态展示,却未必适合作为交付决策依据。

3. 把功能数量当成购买理由

功能越多不一定越合适。一个 12 人团队如果只需要管理 30 个任务,复杂的资源池、成本基线和多项目组合配置,可能只会增加培训和维护负担。反过来,一个跨地区、并行项目众多的组织,如果只选最轻量的甘特图应用,可能很快又回到多份表格汇总。

可以把选型成本拆成五项:许可与订阅、初始配置、数据迁移、用户培训、长期治理。很多采购讨论只比较第一项,结果上线后发现每周需要专人手工核对数据,隐性成本远高于软件费用。

4. 忽略协作中的数据责任

计划更新不及时,通常不是团队不知道怎么操作,而是没有明确谁对哪类数据负责。任务负责人负责实际进度,项目经理负责逻辑与基线,职能负责人确认资源可用性,管理者则负责决策与优先级。若所有人都能改所有日期,计划很快会失去可信度。

因此,工具试用不应只检查权限设置页面,还要模拟真实更新:负责人能否快速报告进度?项目经理能否发现变更?管理者能否阅读不需要编辑的视图?不同角色的操作路径越清楚,计划越可能持续更新。

5. 将“网络图”和“甘特图”混为一谈

甘特图擅长回答“任务何时开始、持续多久、与其他任务如何重叠”;网络图更擅长展示“任务之间如何连接、哪条路径决定总工期”。有些团队口头说需要“网络进度计划图”,实际只需要在线甘特图;有些团队则需要关键路径分析,却买了只擅长时间线展示的工具。

采购前最好要求项目成员用一个实际流程画出任务关系。若最重要的问题是寻找依赖链与浮动时间,就应重点测试 CPM(关键路径法)相关能力;若主要工作是滚动汇报与责任跟踪,易读的甘特图和状态协作可能优先级更高。

2026年项目管理必备:7款高效网络进度计划图工具深度对比

四、专业判断逻辑:我会怎样评估七款工具

1. 第一关:任务关系能否准确表达

先检查工具支持哪些依赖关系,以及依赖变化后日期如何重算。最常见的是完成到开始(FS),即前项完成后后项才能开始;如果你的项目还需要开始到开始(SS)、完成到完成(FF)或带有滞后时间的关系,就要当场测试,而不是从功能介绍中推断。

接着检查关键路径能否显示、是否能解释其计算结果、日期约束是否会遮蔽真实逻辑。很多计划看似排得很满,实际关键路径被硬性日期锁住,前置任务延误后系统没有合理提示。工具应帮助团队看见约束冲突,而不是让冲突藏在颜色和日期字段里。

2. 第二关:计划变化后能否追溯

基线是判断计划偏差的重要参照。没有基线,项目经理只能看到当前计划,却无法准确回答最初承诺是什么、何时发生变化、变更是否经过确认。对交付日期敏感的项目,应检查工具能否保存基准计划、比较实际进度与基线,并记录调整原因。

还要测试版本记录和审计信息:谁修改了任务日期?改动影响了哪些后续节点?旧计划是否可以恢复或对照?若系统没有足够的历史记录,组织只能依赖会议纪要补齐变更链条,管理成本会随项目周期增加。

3. 第三关:工具是否适配真实角色

项目经理、任务负责人、部门经理和高层管理者需要不同的视图。项目经理要看依赖、冲突和关键路径;执行人员需要快速更新状态;部门负责人要看资源负荷;管理层关心里程碑、风险与需决策事项。若所有人都面对同一张密集计划,结果常常是没人愿意维护。

我会用“角色任务”而不是“功能清单”来验收:一名负责人能否在两分钟内更新状态?项目经理能否快速找到晚于基线的任务?负责人能否只看所属工作流?管理者能否在不改动底层计划的情况下读懂风险?这比勾选几十个功能更接近真实使用体验。

4. 第四关:数据能否与现有工作系统衔接

进度工具很少独立存在。团队可能已经有需求管理、缺陷跟踪、工时填报、文档和财务系统。如果状态需要在多个工具中重复输入,数据很快就会分叉。需要确认集成是原生连接、开放接口、第三方自动化,还是必须导入导出文件,并评估失败后的补救方式。

尤其要检查任务标识、负责人、状态和日期字段能否稳定映射。一次性导入容易演示,持续同步才是真问题。正式采用前,应模拟一个完整周期:新增任务、修改负责人、更新进度、关闭事项,再检查各系统的数据是否一致。

5. 第五关:部署、权限与运营成本是否可接受

云端服务通常减少基础设施维护工作,但需要评估数据驻留、身份认证、权限模型、可用性和供应商依赖。自托管方案给组织更多部署控制,同时也把升级、备份、安全补丁和故障响应责任交给内部团队。比较时应把责任边界写清楚,而不是笼统地把某一种模式称为更安全。

若项目计划承载敏感信息,还要检查导出与删除机制、管理员审计、单点登录支持、备份策略和合同中的数据处理条款。技术能力之外,组织是否有能力持续运营同样是选型条件。

2026年项目管理必备:7款高效网络进度计划图工具深度对比

五、七款工具深度对比:按工作流看,不按宣传语看

1. Microsoft Project:适合把排程逻辑作为控制中枢

这类工具的核心价值不是画出一条更漂亮的任务条,而是帮助项目经理管理任务结构、依赖、日期、资源和基线。对于大型交付、工程计划或项目组合管理,细致排程能力可能比一键协作更重要。

需要留意的是,Microsoft 的项目管理产品形态与许可组合可能随时间调整,桌面、云端和协作方案之间的能力也不应混为一谈。试用时应明确具体产品版本、用户许可和数据存放方式,检查团队计划采用的版本是否能覆盖关键场景。

适合:项目经理有成熟排程方法,任务层级多,关键路径和资源约束需要认真管理的团队。

谨慎:全员协作习惯较弱、项目规模小且变化快、没有人负责计划治理的团队。工具越专业,越需要明确排程规则和维护责任。

2. Smartsheet:适合表格协作,但要验证排程复杂度

Smartsheet 的思路更接近“表格作为工作入口,再叠加视图与自动化”。对于原本就用电子表格收集项目状态的组织,这种迁移路径容易理解,也方便把多个团队的计划汇总到更高层视图。

但表格熟悉并不等于排程逻辑天然可靠。试用时要用真实项目测试依赖重算、跨表关联、提醒触发和权限隔离。尤其要检验当多个表格共同组成总计划时,是否能避免负责人、状态和日期字段被重复维护。

适合:跨部门计划信息分散在表格中,团队希望逐步走向在线协作和汇总的组织。

谨慎:需要严密资源平衡、复杂约束或深度关键路径分析的项目。应让计划负责人用实际任务模型验证,而不是只看仪表盘效果。

3. TeamGantt:适合快速建立团队共享时间线

轻量甘特工具的优势通常在于上手快、任务关系可视化直观,能够帮助团队迅速形成共同的时间表。对于中小型项目,减少配置时间本身就是价值,因为项目经理不必先花数周设计复杂系统。

评估 TeamGantt 时,建议准备一份包含并行任务、里程碑、延期和多个责任人的计划,检查项目规模扩大后维护是否仍然顺手。还要确认视图分享、导出、角色权限和团队协作能力是否覆盖实际使用流程。

适合:项目数量有限、团队需要一眼看懂时间安排、希望快速开始试用的场景。

谨慎:多项目资源统筹、复杂成本控制和严格变更审计。若这些是硬性需求,轻量体验不能替代专业验证。

4. GanttPRO:适合在线排期与项目视图协作

GanttPRO 可作为希望在线创建和维护甘特计划的团队候选。评估时不要只看模板和拖拽操作,应检查依赖变化后的日期处理、项目视图共享、负责人更新路径,以及任务状态能否在项目汇报中直接复用。

我建议用一条真实工作流测试它:建立计划、分配任务、模拟延期、调整里程碑、输出面向管理层的视图。若项目经理需要在图表之外手动重做一份汇报,工具虽然能排时间,却没有真正减少沟通成本。

适合:需要在线管理时间线,且希望多人查看和更新进度的团队。

谨慎:在意特定集成、审计或企业级治理的组织。逐项核对当前版本和套餐,不要默认演示环境中的能力都包含在目标许可中。

5. Instagantt:适合快速呈现计划与时间关系

Instagantt 可以作为重视可视化呈现和快速共享的候选。对项目参与者来说,直观的时间线有助于理解任务先后与并行关系,尤其适合需要将排期结果快速展示给非项目管理人员的场景。

试用时应重点检查数据从哪里来、更新后是否能回到团队的主要工作系统、多人维护是否顺畅。若任务分散在多个系统里,手动复制会造成两份“最新计划”,共享图表反而增加核对负担。

适合:计划结构相对清晰,主要目标是建立和分享时间线的团队。

谨慎:依赖复杂、变更频繁、需要统一管理多个项目资源的情况。应先确认其与既有任务工作流的衔接方式。

6. OpenProject:适合把部署控制纳入选型的组织

OpenProject 的评估价值在于:除了排期图,组织还可以把它放进更大的项目协作与部署治理方案中考虑。对有内部运维团队、需要掌控部署方式或希望统一项目工作区的组织而言,这种整体性值得评估。

自托管不是“免费且省事”的同义词。服务器、备份、监控、升级、访问控制和故障排查都需要持续投入。试用时,除了让项目成员体验界面,也要让 IT 与安全团队确认部署、升级和数据恢复流程是否能长期执行。

适合:具有自主管理诉求、愿意承担平台运维责任,并希望把项目协作纳入统一治理的组织。

谨慎:没有明确系统负责人、不能保障升级与备份,或希望采购后几乎不需要运营的团队。

7. ProjectLibre:适合检查桌面排程与文件交换场景

ProjectLibre 可作为预算敏感或偏好桌面排程的备选。它的关键评价点不只是能否建立计划,而是目标团队能否围绕同一份数据协作、与其他软件交换文件,以及在长期维护中处理格式差异。

采购前建议做文件往返测试:从现有工具导出计划,用 ProjectLibre 打开并修改,再导出回原工具,对比任务关系、日期、资源和基线是否保留。文件可以打开,不代表所有字段都能无损交换。

适合:由少数计划人员维护、以本地排程或文件交换为主要工作方式的团队。

谨慎:需要大量用户实时协作、统一权限和完整在线审计的组织。先确定版本与协作模式,再判断它是否满足全团队使用,而非仅满足计划编制人员。

评估维度 优先验证的问题 可接受的证据
排程逻辑 前置任务延误后,后续日期是否合理更新 同一计划的修改前后对照
关键路径 能否识别决定里程碑的任务链 现场变更后路径提示及解释
基线管理 能否对比承诺计划与当前预测 基线保存、偏差视图和变更记录
多人协作 负责人更新是否简单,权限是否清晰 不同角色的试用任务完成情况
系统集成 任务数据能否持续同步而非只做一次导入 真实新增、更新、关闭流程的结果
总成本 上线后还需要多少人工治理和运维 许可、迁移、培训、配置和维护预算

2026年项目管理必备:7款高效网络进度计划图工具深度对比

六、具体案例与数据观察:用一个 60 项任务计划做筛选

1. 案例设定:不是找冠军,而是找出不合适的工具

以下是一个用于选型推演的虚构案例:某团队准备在 12 周内发布一项客户功能,计划包含 60 项任务、4 个部门、3 个外部供应商和 5 个关键里程碑。团队当前使用电子表格追踪状态,项目经理每周花约 3 小时合并更新。这里的 3 小时是案例设定,不是行业调查数据。

这个团队并没有一开始就要求所有人更换工作方式。先选两条关键链路进行试点:一条从需求确认到研发交付,另一条从供应商物料到验收。试点目标是观察任务依赖能否表达、延期是否可追溯、周报整理是否减少,以及非项目经理是否愿意更新状态。

2. 试点指标:优先记录行为,不先追求漂亮的百分比

我建议试点至少记录四类数据:每周计划更新耗时、任务状态逾期未更新比例、日期修改后的影响核查时间、里程碑预测变化次数。每个指标要定义口径,例如“更新耗时”是项目经理汇总时间,还是全体参与者投入时间;不先定义,试点数据就无法比较。

再记录原因,而不只记录结果。更新慢可能因为提醒不到位、任务责任不清或填写步骤太多;日期变化多可能来自范围变更,而非软件排程错误。没有原因分类,团队容易把所有问题都归咎于工具。

3. 如何避免试点中的自我欺骗

首先,两款候选工具要用同一组任务、同一套依赖关系和相同的角色参与者。其次,试点周期不能短到只有一次计划创建,应包含至少一次变更、一次状态汇报和一次里程碑复盘。最后,把管理员配置时间也记入投入,避免只比较一线用户的操作速度。

如果试点期间项目范围变化明显,应标记变更发生日期,并区分“业务变更导致的计划修改”和“工具造成的重复维护”。这一区分尤其重要,因为时间线改变本身并非失败;不能及时解释改变原因,才是治理问题。

2026年项目管理必备:7款高效网络进度计划图工具深度对比

4. 试点通过标准:指标和底线要同时成立

可将试点通过条件设为:关键任务依赖表达完整率达到团队约定标准,负责人按期更新率不低于目标值,延期影响能在规定时间内定位,管理层周报不再依赖大量手工重排。具体阈值应由项目风险和当前基线决定,不宜照抄其他组织的数据。

同时设定不可妥协的底线:任务关系不能无故丢失;重要变更必须有记录;权限不得让不相关人员随意改写计划;数据导出和备份要满足组织要求。若效率指标变好,但审计和数据完整性不达标,试点仍不能算通过。

2026年项目管理必备:7款高效网络进度计划图工具深度对比

七、不同情况下的行动建议:把选型变成可执行步骤

1. 小团队、任务少、项目周期短

先明确是否真的需要专业排程。若项目只有少量任务、依赖简单、参与者固定,优先选择团队容易使用、能够共享和更新状态的工具,避免为了少见的高级功能承担长期配置成本。

先挑一个正在执行的项目试用,建立里程碑、任务负责人和前置关系,要求所有成员至少完成一次状态更新。若简单计划仍需要项目经理逐人催问,真正要改善的可能是责任约定,而不是工具功能。

2. 中大型组织、并行项目多、需要统一治理

先做项目组合与权限需求梳理:不同部门是否共享资源?跨项目冲突由谁裁决?管理层需要看哪些层级?哪些数据不能跨项目开放?这些问题未明确前,直接配置全组织计划工具,容易做出既过于开放又难以维护的权限结构。

可让 2 至 3 个代表性项目参与试点,至少覆盖一个稳定项目、一个频繁变更项目和一个跨部门项目。再根据差异决定统一模板和例外规则,不要把最简单项目的配置强加给所有团队。

对于 100 人以上的组织,工具上线常常涉及流程、权限、培训和数据治理,不应只由单个项目经理决定。若团队还需要统一管理研发需求、缺陷、迭代和交付过程,可以把 PingCode 纳入更广义的项目管理平台评估;但仍应按本文的依赖、集成、权限、数据和成本测试方法逐项验证,不要因为产品覆盖范围广就默认它替代专门的排程能力。

3. 工程、供应链或有硬性交付日期的项目

先画出关键工序和外部约束,再找工具。必须确认依赖关系、滞后时间、浮动时间、基线和关键路径是否满足业务需要。对于供应商交付和审批等待,要将其作为明确任务或约束记录,而不是藏在备注里。

试点应模拟真实风险:供应商晚交、审批推迟、关键人员不可用、测试发现返工。观察工具能否说明变更影响了哪些里程碑,以及剩余缓冲在哪里。仅展示顺利路径,无法证明工具适合风险较高的项目。

4. 数据合规要求高、希望自主部署

先让安全、IT 和业务负责人共同写出部署约束,包括数据存放、身份认证、日志留存、备份、恢复目标和升级窗口。再比较云端与自托管方案的责任分界。自托管方案若没有备份演练和补丁流程,实际风险可能高于管理良好的云端服务。

部署测试不仅要验证“可以安装”,还要演练一次升级、一次数据恢复和一次用户离职后的权限回收。若内部团队无法承担持续维护,就应把外部服务支持或托管成本纳入预算。

5. 主要需求是对外汇报和快速分享

优先测试分享权限、只读链接、导出质量和受众视图。外部客户或管理层通常不需要看到全部任务细节,能否提供准确、简洁且不会暴露内部信息的视图,可能比内部排程功能更重要。

同时检查导出后日期、里程碑和状态是否保持一致。若每次汇报前都要手工调整图表,项目经理会重新走回“计划在工具里、汇报在表格里”的双轨模式。

  1. 写出 3 项不可妥协需求,例如关键路径、基线或特定部署方式。
  2. 选取一份真实但不含敏感信息的项目计划作为测试样本。
  3. 用同一份样本和同一组角色测试候选工具。
  4. 记录操作耗时、数据完整性、变更追踪和用户反馈。
  5. 在合同或采购决策前复核最新功能范围、许可和服务条款。

八、不同情况下的取舍:不存在对所有团队都最好的工具

1. 功能深度与使用门槛之间

排程能力越深,团队越需要统一任务定义、依赖规则和基线纪律。若组织暂时没有计划治理能力,先用易懂的工具建立持续更新习惯,可能比直接部署复杂系统更有效。反过来,若工期、资源和变更风险都很高,过度追求轻量会把复杂度转嫁给项目经理。

2. 灵活协作与数据一致性之间

允许所有人自由编辑,看似提升灵活度,却可能让关键日期失去统一口径。严格控制修改权能保护计划质量,却可能让一线反馈变慢。可行的折中做法是:负责人更新实际进度,项目经理维护依赖与基线,重大日期变更经过明确确认。

3. 云端便利与部署控制之间

云端服务降低了本地运维负担,但需要接受供应商的服务边界和数据处理机制;自托管增强部署控制,却要求组织有能力持续维护。判断依据不是抽象的“哪种更安全”,而是组织能否兑现该方案所要求的安全与运营责任。

4. 单一平台与最佳组合之间

单一平台可以减少系统切换和重复维护,但未必在每个专业能力上都最强;多工具组合可能更灵活,却增加集成、权限和数据治理难度。若选择组合方案,要指定唯一的主数据来源,说明哪些字段可以同步,失败时由谁处理,防止同一任务同时存在多个“最终版本”。

5. 低采购成本与低总拥有成本之间

软件订阅价格只是可见成本。若低价工具需要大量人工汇总、培训和维护,长期成本可能更高;功能丰富的方案若只被少数人使用,也可能形成浪费。不要根据单一报价作结论,应该把三年周期内的许可、实施、培训、迁移、运营和退出成本一起比较。

2026年项目管理必备:7款高效网络进度计划图工具深度对比

九、结尾:采购前先做一次延期演练

1. 我的最后判断

网络进度计划工具真正的价值,不是让计划图看起来更完整,而是让团队在变化发生时仍能回答三个问题:哪些任务受影响、关键日期会不会改变、下一步由谁采取行动。能回答这三个问题的工具,才值得进入正式采购讨论。

七款产品没有脱离场景的绝对冠军。Microsoft Project 更值得在专业排程需求下评估;Smartsheet 适合检查表格协作向在线计划管理迁移的可能;TeamGantt、GanttPRO 和 Instagantt 可作为快速共享时间线的候选;OpenProject 适合将部署控制纳入决策;ProjectLibre 可验证桌面排程和文件交换需求。每个判断都需要以实际版本、真实任务和团队试用结果为准。

2. 下一步怎么做

不要先开一场只看产品演示的选型会。先拿一份真实计划,选出 20 至 60 项有代表性的任务,包含并行工作、前置依赖、至少一个里程碑和一次可能延期的场景。让候选工具现场完成建计划、改日期、追踪影响、更新状态和输出汇报。

最后只记住一个原则:用同一场延期演练比较工具,而不是用不同的演示故事比较宣传材料。如果软件能把计划变化的原因、传播路径和责任人讲清楚,它才有机会从一张图,变成团队共同使用的交付系统。

常见问题解答(FAQ)

1. 2026年选网络进度计划图工具,比较7款时最应该看什么?

我在给一个跨部门项目挑进度计划软件时,发现演示页面都能画出甘特图,真正拉开差距的却是计划变更后能不能准确更新。我应该用什么统一的方法比较7款工具,避免只凭界面和功能清单做决定?

不要从功能数量开始比,先拿同一份真实项目样本做试用。建议准备约24项任务、3类角色、至少2条跨团队依赖,再安排一次延期和一次范围变更;观察工具能否更新日期、保留原计划并说明受影响的后续任务。

可用五项指标评分:依赖关系与关键路径30分,协作与权限25分,上手效率20分,导入导出15分,历史记录与基线管理10分。每项按1,5分打分,再乘权重。这里的权重是选型方法,不是行业测评结果;如果项目常因依赖变更延期,就应把依赖和基线的权重再提高。

试用时尤其要记录完成一项常见操作所需的步骤数,例如新增前置任务、调整工期、查看受影响任务。能画图但每次改计划都要手动挨个修日期的工具,初看简单,维护成本可能更高。

2. 网络进度计划图工具的关键路径和任务依赖,怎么判断是否可靠?

我以前以为甘特图上能连前后任务,就等于具备了可靠的进度管理能力。后来碰到一个前置任务延期,才发现有些工具不会清楚呈现连锁影响;我该怎么在试用阶段把这个问题测出来?

搭一个小型压力测试:设置18项任务、4条并行路径,并加入一项有等待时间的依赖;然后把其中一项前置任务延长3天。检查后续日期是否按依赖关系重算,关键路径是否随之变化,以及原先承诺的日期是否仍可追溯。可靠性不只是“线条连得上”。

还要确认工具能否区分完成,开始、开始,开始等依赖类型,是否支持提前量或滞后时间,以及手动锁定日期时会不会明确提示它与依赖关系冲突。若冲突被静默覆盖,团队看到的图表可能整齐,计划逻辑却已经失真。我的判断是:只管理个人待办的项目,简单依赖或许够用;

涉及多团队交接、外部审批或固定交付窗口时,应优先验证关键路径计算、基线对比和变更说明,而不是只看图表样式。

3. 多人同时使用在线进度计划工具,怎样测试协作和权限是否够用?

我担心在线工具看起来方便,实际多人编辑时却会出现改动互相覆盖、责任不清的问题。项目里既有负责人,也有只需要查看进度的客户和管理者,我该如何在正式上线前模拟这些场景?

用6个测试账号模拟项目组、管理者和只读访客,安排两人同时修改同一任务的负责人或日期,再检查系统是否提示冲突、保留修改记录并显示操作人。随后分别尝试编辑任务、改基线、导出文件和查看受限项目,确认权限不是只有“管理员”和“普通用户”两档。

可以把响应速度设为内部验收门槛,而非行业标准:例如常用页面在稳定网络下数秒内打开,关键修改刷新后能被其他成员看到,并且评论、附件和日期变更有可查询记录。测试时记录网络环境、账号数量和操作步骤,否则不同工具之间的时间对比没有意义。如果客户只需确认里程碑,优先测试只读视图和分享范围;

如果协作涉及多个供应商,则重点看项目隔离、权限继承和审计记录。权限设置越细不一定越好,关键是团队能否看懂并持续维护。

4. 免费版够不够用,选定网络进度计划工具前怎样避免迁移踩坑?

我想先用免费版试跑项目,但担心任务、依赖和历史计划以后导不出来,换工具时又得手工重建。我应该在采购或正式迁移前,具体检查哪些数据和功能?

别只测试能否导入任务名称。先准备50项任务、10个里程碑、3种依赖关系和一份基线,再检查负责人、起止日期、附件、评论及自定义字段能否正确映射。验收时逐项抽查关键路径上的任务,并把依赖关系完整保留作为硬性条件;字段缺失率也应提前约定可接受范围。

同时做一次反向导出:将数据导出后,用表格或另一套测试环境核对任务数量、日期、负责人和依赖。导出文件若只有任务名称和日期,图表虽然能看,后续复盘或迁移仍可能丢失计划逻辑。免费版是否够用,取决于限制落在哪个环节:若限制只是项目数量,且试点规模很小,可能可接受;

若限制版本历史、权限、基线或导出,风险会在计划变更和团队扩张时集中出现。签约前把迁移演练结果和续费后的功能边界写入决策记录。

读者评论

冯
冯若宁

现场把前置任务延后两天、看后续日期是否联动,这个测试比看产品演示里的功能清单实在。选工具时还得确认关键路径变化能不能解释清楚。

邵
邵晓彤

文中发布项目的工期示例把依赖关系讲得比较直观。不过实际项目常有并行任务和资源冲突,47个工作日更适合作为情景估算,不能直接当成排期结论。

沈
沈俊杰

总成本不只看订阅费这点很容易被忽略。我们之前迁移计划时,历史表格格式不统一,清洗和培训花的时间比预想多;试用阶段最好让实际负责人参与更新。

文章包含AI辅助创作:2026年项目管理必备:7款高效网络进度计划图工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/230676

赞 (0)
飞飞飞飞
2026年缺陷管理系统页面工具大比拼:5款高效工具助力研发管理
上一篇 41分钟前
项目经理必看:2026年网络进度计划图制作工具选型指南Top6
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
