团队的迭代延期,往往不是因为缺少一张看板,而是因为需求、代码、测试和发布分别留在不同系统里,没人能说清“这项工作现在卡在哪、谁需要采取下一步行动”。2026年选软件开发流程工具,我更建议先判断团队的交付瓶颈,再比较工具;否则,买到的可能只是更漂亮的任务列表。本文从真实选型中常见的流程断点出发,拆解七款值得纳入候选的工具,并给出适用边界、试点方法和一套可复用的决策框架。

一、先讲结论:工具要匹配交付链路,而不是追逐功能清单

1. 选型结论先看团队的主要约束

如果团队最在意轻量、速度和清晰的产品开发工作流,可以优先试用 Linear 或 Shortcut;如果希望控制部署环境、扩展流程,或需要更开放的项目管理方式,可以把 Plane、YouTrack、OpenProject、Taiga 和 Tuleap 放进候选池。这里的“优先”不是产品排名,而是初筛建议:具体结论仍取决于团队规模、权限要求、现有研发栈和迁移成本。

我做流程选型评审时,通常先问一个不太讨喜的问题:“如果明天工具停用,团队到底会失去什么?”如果答案只是看板和任务标题,说明流程价值还没有沉淀;如果答案包括需求决策记录、发布风险、缺陷关联、跨团队依赖和历史追溯,那么选型的核心就不再是界面,而是数据关系、权限模型和系统集成。

2. 把选型问题拆成三层

  • 工作流层:需求怎样进入、如何拆分、谁负责验收、何时算完成。
  • 信息层:任务与代码、测试、发布、文档、事故记录能否建立可靠关联。
  • 治理层:权限、审计、数据驻留、备份、集成维护和退出迁移是否可控。

不少团队只比较工作流层,等到试点结束才发现权限不能按预期细分,或关键信息无法导出。我的判断是,工具的可用性决定团队愿不愿意用,数据和治理能力决定组织能不能长期用。两者缺一,选型都不完整。

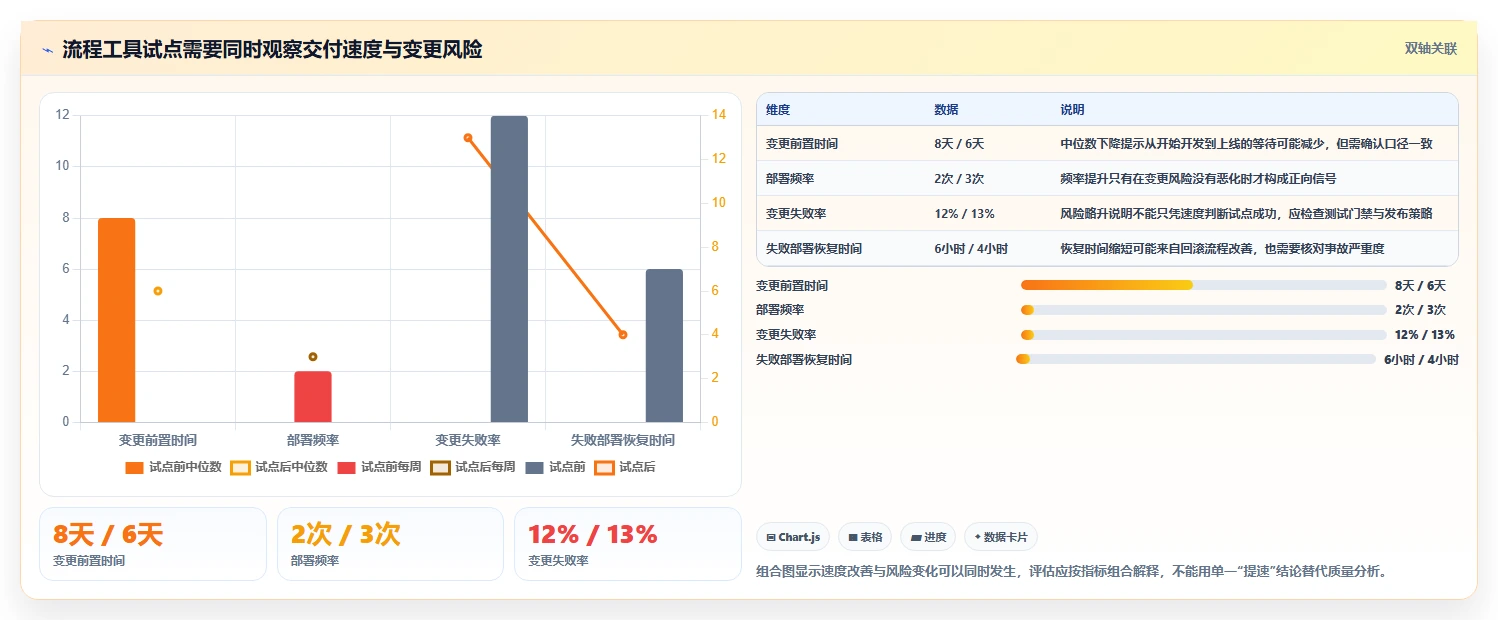

下图是一组用于试点评估的建议基准,不是行业统计。它强调的不是哪个维度更“高级”,而是三个层次都要有可验证的验收项。

2026软件开发流程工具选型指南:7款新兴工具助力敏捷开发

3. 七款工具不是七个同类答案

本文将“新兴”理解为在传统重型项目套件之外,值得重新评估的现代化或开源替代选项,并不表示这些产品都刚刚发布。工具的功能和授权条款会更新,尤其是云服务计划、AI功能、集成范围和自托管条件;下文按产品公开定位和常见使用方式讨论,采购前应对照各产品官方文档和合同核实。

工具 优先考察的团队 可能的优势 需要重点验证
Linear 产品与工程协作紧密、偏好轻量流程的团队 工作项、周期和团队视图的产品化体验 复杂审批、组织级权限及迁移映射
Plane 关注现代界面、可配置流程或部署选择的团队 可评估其工作项、项目和路线图协作方式 版本能力差异、升级维护和集成成熟度
Shortcut 采用敏捷交付、希望把故事与迭代管理结合的团队 围绕故事、迭代和团队协作组织工作 复杂项目组合和跨部门治理是否足够
YouTrack 需要灵活字段、查询、工作流和研发问题跟踪的团队 可配置性及问题跟踪能力 配置复杂度、维护责任和用户学习成本
OpenProject 重视自托管、传统项目计划或开源治理的组织 项目计划与团队协作能力,部署选择可纳入评估 敏捷看板体验、版本功能边界和运维投入
Taiga 偏好开源、需要敏捷看板或 Scrum 基础流程的团队 可以从较明确的敏捷工作对象开始试点 企业级权限、集成和长期支持需求
Tuleap 需要将需求、开发、测试等工程活动纳入统一治理的团队 面向工程生命周期的整合思路 实施复杂度、用户体验和本地支持能力

这张表刻意没有给出总分。不同团队的约束不是同一量纲:对一支十几人的产品小队而言,快速上手可能比高级审计重要;对受监管的大型组织而言,部署控制和留痕能力可能是硬门槛。把两者压成一个排行榜,反而会掩盖真正的决策条件。

二、为什么2026年的工具选型更像流程设计

1. 研发工作的边界正在变宽

过去,团队讨论项目工具时,常把问题限定为“任务怎么排”。现在,一个功能从提出到上线,往往经过产品判断、技术拆解、代码评审、自动化测试、安全检查、灰度发布和线上反馈。工具如果只记录“正在进行”,却无法帮助团队辨认依赖、风险和下一步动作,就只是把线下沟通搬到了线上。

AI辅助开发也让这个问题更明显。代码生成和自动化测试可能缩短局部执行时间,但更快地产生代码,不等于更快地安全交付。审查、验证、集成和回滚仍然需要责任人。流程工具的价值不是替代工程判断,而是让上下文、决策和交付状态更容易被看见。

2. 速度指标容易被误读

DORA的公开研究长期关注软件交付与运营表现,常见指标包括变更前置时间、部署频率、变更失败率和失败部署恢复时间。阅读这些研究时,我会特别提醒团队:这些指标用于理解系统表现,不适合简单拿来给个人排名,更不能把某个单一指标当作工具选型的证明。

例如,任务关闭得更快,可能是拆分更细,也可能是团队把验收标准放松了;部署次数增加,可能代表交付节奏改善,也可能只是把低价值变更拆得更碎。指标只有连同质量、风险和业务结果一起解释,才有决策意义。

下图是一个假设团队的评估视角示例,并非 DORA 行业基准,也不是任何单一产品的效果承诺。它展示了为什么工具上线前后要观察多项结果,而不是只盯着任务完成速度。

2026软件开发流程工具选型指南:7款新兴工具助力敏捷开发

3. 工具切换的隐性成本更值得关注

采购费用通常可见,迁移和维护成本则容易被低估。迁移至少包括旧字段映射、历史数据清理、权限重建、集成重接、团队培训和并行运行。自托管方案还需要评估升级、备份恢复、漏洞响应、监控和人员交接。一个看起来“免费”的工具,如果要由稀缺的研发平台工程师长期维护,未必便宜。

我建议把成本拆成首次迁移成本、每月运维成本和退出成本。退出成本尤其容易被忽略:任务评论、附件、关联关系和审计记录能否完整导出?如果未来换工具,关键历史证据是否还能保留?这些问题最好在试点阶段验证,而不是签约后再问。

三、七款工具逐一拆解:优势、边界与适配方式

1. Linear:适合追求流畅协作的产品工程团队

Linear值得放进候选的原因,是它把工作项、团队周期和产品开发节奏组织成较统一的工作体验。对于团队规模适中、产品经理与工程师共同维护优先级、希望减少繁琐字段的场景,重点可以验证其工作流是否让成员更快完成“找任务、更新状态、关联上下文”这几件高频动作。

但轻量不等于适合所有组织。选型时要具体验证多团队之间的权限隔离、复杂审批是否需要外部流程补足、历史数据迁移后关系是否完整,以及当前集成是否覆盖团队实际使用的代码托管、聊天和文档系统。不要只用演示环境里最顺滑的一条路径做判断。

我的建议是,让一支有真实待办和明确迭代节奏的团队试用,而不是让所有部门一起“感受一下”。观察一周内成员是否能在不依赖管理员的情况下完成工作项创建、优先级调整、迭代规划和验收记录。若流程需要大量人工解释,界面再快也无法抵消治理成本。

2. Plane:适合希望评估开放性与现代协作体验的团队

Plane可以作为希望比较现代项目协作体验、并且关注部署选择的团队候选。评估时应区分云端服务与不同自托管版本的能力边界,尤其查看工作项、项目视图、自动化、权限、集成和数据导出等功能是否与团队需要的版本一致。

自托管不是一个勾选框,而是一项持续责任。上线前应明确由谁负责升级、备份、恢复演练、监控、漏洞响应和故障值守。如果这些工作没有明确归属,部署控制带来的收益可能被运维风险抵消。对于缺乏平台维护人手的小团队,云服务的总成本可能更低;对于有明确数据控制要求的组织,自托管则可能更值得讨论。

建议从一个边界清晰的项目试点,先验证工作流和数据导出,再测试一次从备份恢复。只成功部署,不代表系统已经具备生产可用性;能按计划恢复,才说明运维链路经过了初步验证。

3. Shortcut:适合以故事和迭代组织工作的团队

Shortcut的评估重点,是团队能否自然地围绕故事、迭代和协作对象工作。对于已经采用 Scrum 或类似节奏、希望减少任务与迭代之间来回切换的团队,可以观察它是否帮助大家清晰回答:本迭代承诺了什么、哪些工作被阻塞、验收由谁确认。

使用时不要把故事卡片变成会议纪要仓库。较好的实践是让故事保留业务目标和验收条件,把技术实现细节拆到任务或关联记录中,并要求变更原因能够追溯。否则,界面上虽有大量信息,团队仍然无法判断一张卡片为何进入当前迭代。

Shortcut是否适合大型组织,不能只根据单支团队的体验判断。要另外测试跨团队依赖、项目组合视图、权限边界、报表口径以及外部部门如何参与。适合敏捷小队的对象模型,未必自动适合组织级治理。

4. YouTrack:适合愿意用配置换取流程贴合度的团队

YouTrack适合纳入需要灵活问题跟踪、字段和工作流配置的团队比较。对于已经有明确缺陷分类、状态转换、自动化规则和查询习惯的研发组织,配置能力可以帮助工具贴近真实过程,而不是强迫团队把所有工作塞进固定模板。

可配置性有明确代价:配置越多,越需要有人理解规则、记录变更、测试副作用。常见问题不是“功能不够”,而是字段含义重复、状态越来越多、自动化规则互相覆盖,最终只有管理员知道流程怎么走。我通常建议每增加一个字段,都要回答“谁会读取它、用它做什么决策、多久清理一次”。

试点时可以选一条真实但不复杂的缺陷闭环,验证从报告、复现、修复、验证到关闭的状态与责任是否合理。不要在第一周就把所有历史流程搬进来;先证明少量规则能带来清楚的责任与可追溯性,再逐步扩大。

5. OpenProject:适合重视项目计划和部署控制的组织

OpenProject值得关注的场景,通常不仅是敏捷看板,还包括项目计划、阶段管理和部署控制等要求。对于跨职能项目较多、需要将时间计划与工程任务联系起来的组织,可以评估它如何兼顾计划视角与团队日常执行。

需要留意的是,“能够管理项目”不等于“适合你的敏捷工作”。团队应实测看板操作是否足够高频顺手、计划依赖是否能反映真实工程关系、不同用户能否只看见应当访问的信息,以及所选版本的功能是否覆盖需求。自托管还需单独测算升级和支持能力。

如果组织中项目管理办公室需要统一计划视图,而工程小队更依赖轻量任务流,可以采用分阶段试点:先让一个跨职能项目验证计划与任务的关联,再决定是否扩展到所有日常研发工作。不要因为某个模块适合项目计划,就默认它能替代团队全部工作台。

6. Taiga:适合试行开源敏捷流程的团队

Taiga可以作为希望评估开源敏捷工具的候选,尤其适合先验证看板、待办管理和迭代协作是否满足基本需要。其价值不应只用“是否免费”衡量,而要看团队是否能以可接受的维护成本获得所需控制力和工作方式。

对有企业级要求的团队,需要更细致地核验用户与权限管理、审计留痕、外部集成、备份恢复、支持渠道以及当前版本的产品能力。开源也不等于没有许可义务或运营成本;使用前应查阅正式许可和官方文档,并评估内部是否有人能够长期维护。

适合的试点方式,是挑选一个流程简单、数据敏感度低、成员愿意反馈的团队,先验证真实任务流和导出能力。若团队之后需要更复杂的组合管理或审计能力,应在扩容之前重新评估,不要把首轮试点的适用性误当作全组织适用性。

7. Tuleap:适合关注工程生命周期整合的团队

Tuleap可放入需要从需求管理延伸到开发、测试等工程环节的组织评估。选型时应围绕实际追溯链路进行验证:一个需求是否能关联实现任务、代码变更、测试证据和交付结果;发生变更时,相关方能否看到影响范围。

这类整合平台的潜在价值,在于减少信息散落和追溯断点;风险则是概念和配置较多,实施可能需要更强的流程设计与管理支持。团队若还没有统一需求定义、验收标准和变更规则,上整合平台并不会自动替它解决流程混乱,只会把混乱转化为更多字段与配置项。

建议先选一个受控范围的产品或项目,定义一条必须可追溯的链路,再检查平台是否能以合理操作成本承载这条链路。若关键对象必须靠复制粘贴保持一致,集成价值就需要重新计算。

8. 按约束而不是名气建立候选短名单

工具初筛阶段,我会先设置“硬门槛”和“可比较项”。硬门槛包括数据驻留、身份认证、审计、语言与支持、导出能力、部署方式等,一项不满足就不进入评分;可比较项才包括易用性、报表、自动化、敏捷视图和集成效率。

  • 优先轻量团队:先比较 Linear、Shortcut 与 Plane,重点验证日常操作和跨团队协作边界。
  • 需要深度配置:重点比较 YouTrack、Tuleap 与现有系统,计算配置维护成本。
  • 强调自托管或开源:比较 Plane、OpenProject、Taiga、Tuleap 的实际版本能力与运维责任。
  • 计划与交付都重要:把 OpenProject 与团队现有计划体系放在同一场景中实测。

以上只是形成短名单的起点,不是功能断言。产品持续迭代,具体可用能力必须通过官方文档、试用环境和采购条款确认。选择的重点是让候选工具面对同一个真实工作场景,而不是让每个销售演示各自最强的一页。

四、常见选型误区:为什么功能越多,落地可能越慢

1. 误区一:功能清单越长,工具越适合

功能数量不能直接代表流程覆盖。一个团队可能只需要可靠的工作项、迭代、代码关联和发布标记,却被复杂配置拖慢;另一个组织可能确实需要多项目计划、审计和权限控制。把不同复杂度的需求放在同一张功能清单上打勾,容易让“看起来功能全面”胜出,却没有验证高频任务是否好用。

我更倾向于评估“关键动作完成成本”:创建一项有验收条件的工作、找出阻塞、关联代码、确认测试结果、查看发布风险,各需要多少步骤、多少次上下文切换、多少次管理员介入。工具应服务于团队最常发生的动作,而不是偶尔用到的演示功能。

2. 误区二:用敏捷模板代替敏捷习惯

设置迭代、站会和燃尽图,不会自动让团队敏捷。敏捷工作需要短反馈周期、清晰优先级、可验证交付和根据事实调整计划。若需求进入没有门槛、故事没有验收条件、任务长期不更新,再丰富的看板也只会更清楚地展示混乱。

在导入工具前,团队至少要说清楚几个定义:什么样的需求可以进入待办,什么情况算准备就绪,代码完成是否意味着验收完成,阻塞如何升级,取消的工作如何留痕。定义不用复杂,但必须在成员之间一致。

3. 误区三:把全部历史数据原样迁移

旧系统中的字段、状态和标签,往往积累了多个版本的流程遗产。若一比一搬迁,团队不仅迁移了数据,也迁移了过时规则。更稳妥的做法,是先盘点哪些信息仍然参与决策、哪些只是历史记录、哪些应归档而不是继续活跃。

迁移映射应明确对象之间的关系:旧任务对应新工作项,评论是否保留,附件是否可访问,用户离职后记录归属如何处理,重复记录如何合并。抽取一批代表性数据做演练,比直接迁移全部项目更容易发现缺陷。

4. 误区四:只看单用户订阅价格

订阅费用只是总拥有成本的一部分。培训、迁移、集成、管理、维护、支持、停机风险和退出成本都应纳入评估。尤其要注意免费层或低价层的限制是否会影响关键能力,例如权限、自动化、历史记录、审计、存储或支持方式;这些条件要按正式条款核实,不能只根据营销页面判断。

对自托管方案,也要把内部工时折算成成本。每月需要多少时间升级、排障、备份检查和处理用户问题?若只有一位成员掌握部署方式,人员离开后是否还能维护?忽视这些问题,可能把软件费用省下来,却在工程维护上付出更高代价。

5. 误区五:把 AI 功能当作选型主轴

AI功能可以帮助摘要、检索、生成草稿或辅助分析,但选型时必须验证它使用哪些数据、权限如何继承、结果如何核实、日志是否保留,以及组织是否允许敏感信息进入相关服务。AI回答方便,不等于回答可靠;工作流更短,也不等于决策更正确。

我会先判断团队是否存在明确的高频知识查找问题,再决定是否测试AI。若历史任务的标题和描述都不规范,AI可能只是更快地总结低质量信息。先改善数据结构与责任定义,往往比直接追求更复杂的自动化更有效。

五、专业判断逻辑:从硬门槛到加权试点

1. 第一步:写出不可妥协的硬门槛

硬门槛必须能通过证据验证,不要写“安全性好”“易扩展”这类无法验收的词。可以具体到:支持哪种身份认证方式、是否满足数据存储要求、能否导出哪些对象、审计记录保留多久、备份恢复目标是什么,以及是否允许管理员按团队隔离权限。

若某候选不满足关键要求,就应直接淘汰,不要寄希望于后续定制。评审记录中应附上证据来源,例如官方文档章节、试用截图、合同条款或内部测试结果,避免口头承诺在采购完成后无法追溯。

2. 第二步:按团队实际工作设置权重

通过硬门槛后,再给候选工具评分。权重应由业务约束决定,而不是每个组织都用同一套比例。对于研发小队,易用性和集成效率可能更重要;对于多部门组织,权限、审计、项目组合和治理能力的权重会更高。

评估维度 建议权重范围 可验证的问题
关键流程匹配 20%,30% 真实需求是否能按团队认可的规则进入、拆解、验收和关闭?
易用性与采用成本 15%,25% 高频操作是否顺畅?新成员需要多少培训才能独立使用?
集成与追溯 15%,25% 任务能否与代码、测试、发布及文档保持可靠关联?
权限与治理 15%,25% 权限、审计、身份管理和数据要求是否符合组织实际?
迁移与退出能力 10%,20% 历史数据能否迁入、完整导出,并在未来可迁移到其他系统?
总拥有成本 10%,20% 订阅、实施、维护、培训和支持的整体成本是否可接受?

权重范围是便于启动讨论的建议,不应机械相加后套用。团队需要将范围转换为自己的权重,并说明每个分数为何成立。若两个候选分差很小,我会优先看硬门槛余量、维护责任是否明确,以及未来迁移是否可控,而不是迷信小数点后的排名。

3. 第三步:用同一个真实场景做验证

一个有效的试点场景,应包含正常路径和异常路径。例如,一项跨前后端的功能需求,需要拆解子任务、关联代码评审、处理测试未通过、调整优先级并进入发布。所有候选都走同一场景,观察信息是否连贯、操作是否自然、责任是否清晰。

  1. 选取一项两周内真实开展、范围可控的工作。
  2. 准备不少于一条阻塞、一项需求变更和一次验收未通过情况。
  3. 让产品、研发、测试和项目负责人分别完成各自任务。
  4. 记录完成时间、人工解释次数、信息遗漏和管理员介入次数。
  5. 结束后导出数据,检查字段映射、关联关系和历史记录。

试点要测试实际工作,不要为了“让工具看起来成功”而临时改流程。否则评审得到的只是演示环境的顺滑程度,而不是团队日常使用中的可持续性。

4. 第四步:分别检查效率、质量与可治理性

效率观察可包括从任务准备到进入开发的等待时间、阻塞发现时间、成员更新状态所需操作和跨系统查询次数。质量观察可包括验收遗漏、需求返工、缺陷关闭质量和发布后问题。治理观察则包括权限配置、数据导出、备份恢复、审计和管理员工作量。

这些数据的目的不是证明工具一定成功,而是帮助团队知道变化发生在哪里。若某项指标改善,同时另一项恶化,应进一步找原因。例如,需求流转更快但返工增加,可能是准备度标准被削弱,而非工具造成;也可能是工具让问题更容易被记录。需要结合样本和上下文解释。

六、具体案例与数据观察:怎样避免把“感觉更快”当成证据

1. 一个跨职能团队的情景模拟

以下是用于说明选型方法的情景模拟,不代表真实客户案例,也不是产品测评结论。设想一支约百人的技术组织,包含多个产品小队,过去需求管理和缺陷跟踪分散在不同系统。管理者遇到的问题不是完全没有数据,而是同一项工作在不同系统中名称不一致,发布前需要人工逐项核对。

试点目标不是“让所有人迁移”,而是验证一条具体链路:产品需求进入待办后,能否关联工程任务、代码变更、测试证据和发布记录;发生阻塞时,是否能在团队周会前被发现;完成后,能否留下足以支持复盘的记录。

2. 先记录基线,再讨论改善

建议在试点前至少记录一个完整交付周期的基线。如果团队周期较长,可以观察若干高频工作项,记录等待时间、返工和人工追踪次数。数据不必一开始就复杂,但口径必须固定:例如,前置时间从“进入开发”还是“需求提出”开始计算,发布失败按部署次数还是事故次数统计。

示例中的数值是样本推演,用来说明如何设置观察字段。真实团队应使用自有记录计算,不应把表中数字拿来作为行业平均值或供应商承诺。

2026软件开发流程工具选型指南:7款新兴工具助力敏捷开发

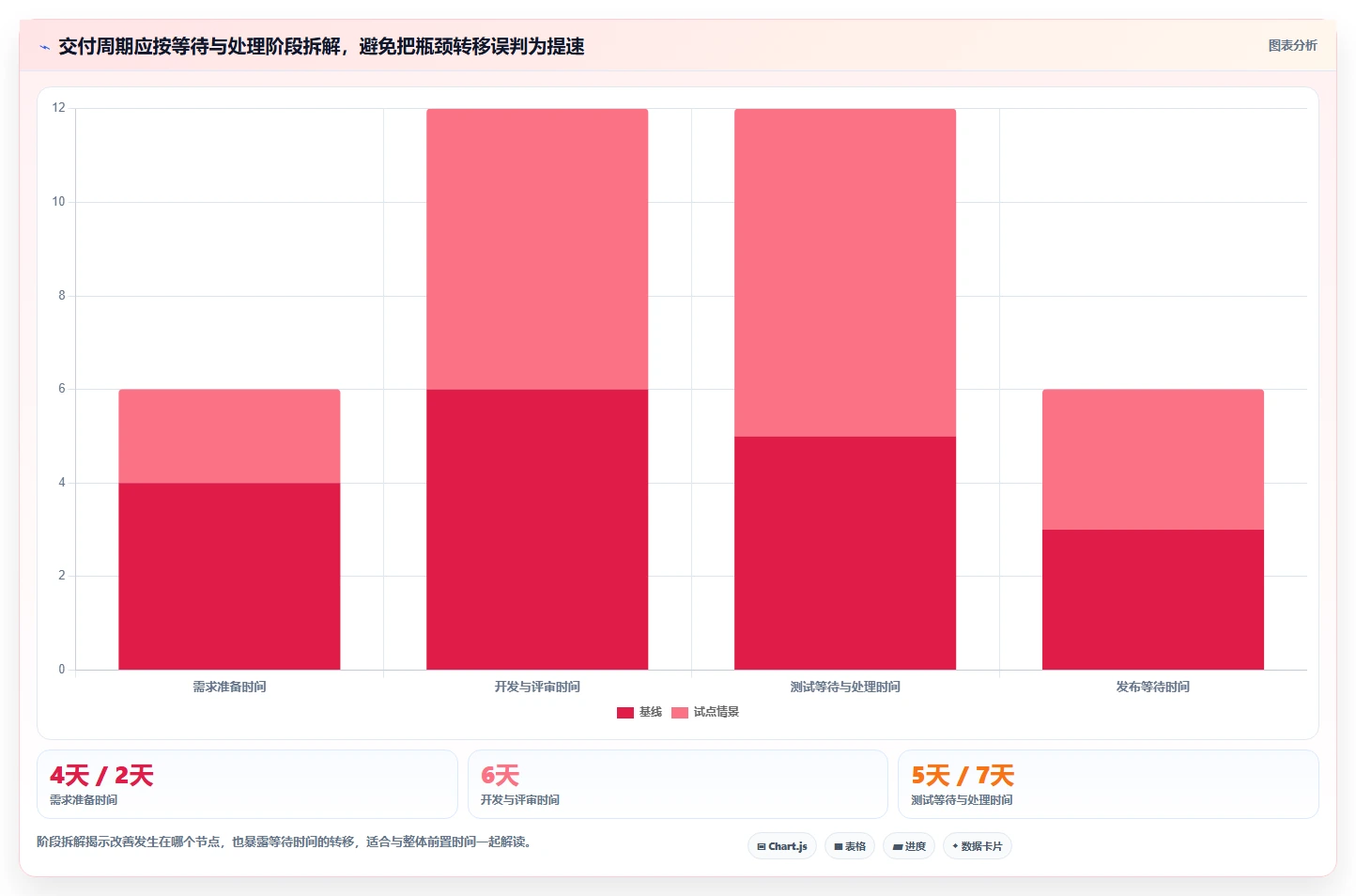

3. 区分局部提速与端到端改善

试点常见的假象是,成员更新任务状态变快了,但测试排队、审批等待或发布窗口没有变化,于是局部操作时间缩短,整体交付并未改善。要确认端到端效果,应把工作拆成几个阶段,记录每段的等待时间与实际处理时间。

例如,需求准备从四天降到两天,如果开发等待从三天升到五天,说明瓶颈只是转移了。瓶颈迁移并非失败,但需要明确下一步优化对象。工具是否帮助团队更快看到瓶颈,本身也是一项价值,不应只统计“整体周期缩短”这一种结果。

2026软件开发流程工具选型指南:7款新兴工具助力敏捷开发

4. 把人工追踪工作纳入收益估算

许多团队低估“找信息”的工时:项目负责人追问状态、测试人员寻找最新验收条件、工程师重复整理发布列表。这些时间分散在聊天与会议中,通常没有进入项目成本表。试点可以抽样记录每周人工追踪时长,但应说明抽样对象和口径,避免把偶然的高峰周当成长期平均。

下图同样是情景模拟,不是任何工具的实测效果。它展示一种较谨慎的收益算法:只计算能明确观察的人工追踪时间,不把更高质量、更少风险等难以直接货币化的收益提前算进节省金额。

2026软件开发流程工具选型指南:7款新兴工具助力敏捷开发

5. 用反例校验数据解释

如果试点期间上线频率上升,但故障恢复时间也变长,不能直接下结论说工具让交付变差。要检查变更风险是否提高、值班人员是否变化、重大事故是否集中发生,以及试点范围是否包含了此前未统计的服务。反过来,指标短期改善也可能受低工作量或团队人员变化影响。

我会要求评审记录至少包含三种解释:最乐观解释、最保守解释、以及能推翻当前结论的反例。比如,“状态更新更完整”可以是工具易用,也可能是管理者加强催办;若撤掉额外催办后数据立即回落,就不能把改善全归功于产品。

七、不同团队的行动建议:把试点做成可退出的实验

1. 小型团队:先解决一个最痛的断点

小型团队不必一开始追求企业级流程覆盖。选择一种最常见的工作类型,例如功能开发或线上缺陷,统一工作项模板、状态定义和完成标准,再比较候选工具能否减少重复沟通。试点成员应包括真正每天使用工具的人,而非只有负责人和管理员。

如果团队成员少、权限关系简单、部署维护能力有限,可以优先验证云端候选的使用体验和数据导出。若团队希望自托管,则要先确定维护责任与恢复演练安排。小团队最容易忽略的不是功能,而是“没人负责维护”的事实。

2. 中大型组织:先验证治理边界,再扩展团队

中大型组织应先选择一个有代表性的业务单元,验证身份接入、跨团队权限、审计、数据导出和集成责任,再决定扩大范围。对于百人以上组织,工具变更会影响多个团队的职责边界,最好指定产品负责人、平台或管理员角色,并设立流程治理机制。

如果组织已有成熟研发平台,不要把新工具当作另一个孤立系统。要明确它与代码托管、文档、缺陷追踪、测试和发布平台之间各自负责什么,避免同一字段在两个系统都成为“权威状态”。主数据归属不清,会让集成越多,冲突越多。

涉及中大型企业及百人以上团队的研发协作场景,可以把 PingCode 纳入同场景评估,重点验证需求管理、研发流程、测试协作与交付追踪是否能覆盖当前组织的实际链路。它不应因为适用规模较大就自动胜出,仍需与其他候选在相同的权限、集成、迁移和总拥有成本口径下比较。

3. 强监管或高数据敏感团队:把证据留存做成验收项

此类团队应在试用前确认数据存储和处理条款、访问控制、日志留存、导出能力、备份恢复和供应商支持边界。若需要自托管,应由安全、基础设施和研发共同评估,不要让研发团队单独承担组织级风险判断。

最好安排一次数据导出演练和一次恢复演练:导出指定项目,再检查工作项、评论、附件及关联字段是否完整;从备份恢复到隔离环境,确认文档是否可执行。只在供应商说明中看到“支持备份”,与团队亲自成功恢复,并不是同一等级的证据。

4. 流程尚未稳定的团队:先简化定义,再采购

如果团队对优先级、需求入口、验收责任和完成定义仍有明显分歧,建议先用轻量流程梳理,而不是期待新工具替团队做管理决定。把每个状态的进入条件写清楚,并找出重复审批、长期等待和无主任务,再决定哪些流程值得固化。

流程稳定并不表示永远不变,而是成员知道当前规则是什么、如何提出变更、如何评估影响。若一周内就要改动十几项字段和状态,说明当前还处于探索阶段。此时应选可试错、可退出的方案,避免在不成熟流程上投入大量定制。

5. 试点周期:用阶段闸门控制扩大范围

  1. 准备阶段:记录基线、确定硬门槛、选定试点流程和参与角色。
  2. 配置阶段:只配置必要字段和状态,建立少量关键集成。
  3. 并行阶段:保留旧系统只读或按明确规则并行,防止信息双写失控。
  4. 验证阶段:收集效率、质量、治理和用户反馈,核对数据完整性。
  5. 决策阶段:决定扩大、调整、延长验证或退出,并记录判断依据。

并行运行应有结束日期和权威数据源。若两个系统长期都允许编辑同一项工作,团队会很快陷入“到底哪个状态是真的”的困境。过渡期可以接受有限重复,但必须明确新建、更新和关闭分别在哪里发生。

八、怎么做取舍:七款工具背后的成本与收益

1. 选更轻的工具,接受治理能力需要补足

轻量工具通常更容易开始,适合流程简单、团队自主性高、希望减少日常操作负担的组织。代价是复杂权限、审计、组合管理和定制流程可能需要外部系统或组织规则补足。选轻量方案前,先列出未来一年内确定会出现的治理需求,而不是只看今天的团队规模。

轻量并不意味着随意。若系统记录了关键研发决策,仍需考虑账号生命周期、访问权限、离职交接和长期导出。对数据重要性较高的团队,至少确认管理员如何控制访问,数据如何备份,供应商变更后如何退出。

2. 选更灵活的工具,承担配置与维护复杂度

灵活配置适合业务流程确实特殊,且组织有人能够维护规则的场景。其成本常以不明显的方式出现:管理员成为瓶颈,团队依赖少数“懂配置的人”,规则改动可能影响多个项目。选择之前应将配置纳入版本管理或变更记录,并指定谁审核、谁测试、谁批准上线。

一个实用的限制是:先只配置能影响决策的字段。若字段没有明确的使用者和用途,就不要为了“以后可能有用”而新增。字段越多,填写负担和数据质量风险越高,报表看似丰富,实际可能建立在不完整输入上。

3. 选自托管,换取控制力并承接运维责任

自托管可能带来部署和数据控制方面的选择,但前提是组织具备持续运营能力。选型时不要只问“能否部署”,还要问谁负责补丁、升级、证书、监控、灾备和安全响应。若没有明确的责任人和服务目标,自托管会把供应商责任转成内部隐性风险。

对没有成熟平台团队的小组织,云服务可能更符合实际资源约束;对存在明确合规要求且有运维能力的组织,自托管可以进入候选。两种路径都没有天然优劣,关键是比较总成本与风险,而不是将部署形式当作价值标签。

4. 选一体化平台,避免“单一系统万能”的期待

一体化能减少跨工具跳转、提升追溯性,但也可能导致系统边界变得模糊。项目管理、代码托管、文档、测试和发布系统各自擅长的对象不同,强行让一个工具承载所有数据,可能增加重复维护和团队阻力。

更稳妥的原则是先定义系统职责:哪套系统是需求的权威来源,哪套系统管理代码,测试结果以哪里为准,发布状态由谁更新。集成负责关联证据,不应制造多个相互竞争的事实来源。

5. 选工具时保留退出权

工具选择本质上是长期依赖关系的建立。退出权包括数据能否完整导出、附件是否可读、标识符是否稳定、关联是否保留,以及导出后能否转换成可读格式。采购前把这些问题写进验证清单,必要时纳入合同审查。

也要避免把流程知识锁在个人配置经验里。字段定义、自动化规则、权限策略和操作指南应有文档,避免关键管理员离开后系统无法变更。长期来看,团队拥有流程解释权和数据迁移能力,比单纯拥有某个高级功能更重要。

九、选型落地清单:下一步怎么做

1. 一周内完成需求澄清

  • 列出当前交付链路,从需求提出一直画到上线与反馈。
  • 找出等待时间最长、重复沟通最多和最难追溯的三个断点。
  • 定义不可妥协的安全、权限、部署、导出和合规要求。
  • 明确候选工具需要覆盖的高频场景,不把所有历史功能都当成必需。

这一步的产出应是候选场景与验收标准,而不是一份很长的功能愿望清单。每个需求都写明提出者、业务原因和验证方法,避免采购过程中不断增加“顺便也要”的功能。

2. 两到四周完成小范围试点

选择一个真实团队和一个完整工作周期,测试正常工作与异常情况。记录操作成本、状态可见性、集成可靠性、数据质量和管理负担。周期长短可按团队交付节奏调整,关键是覆盖实际流程,而不是为了赶时间只走完一遍演示。

试点参与者应包含一线成员、负责人和管理员。若只让负责人评价,容易高估报表价值;若只让一线成员评价,又可能忽略权限、成本和运维问题。不同角色的评价要分开收集,再讨论冲突。

3. 结束时做“继续、调整、退出”决策

试点结束后,不要把“大家觉得不错”当作唯一依据。检查硬门槛是否通过,关键场景是否可完成,数据是否可导出,风险是否可控制,再结合指标和访谈决定下一步。若仍有重要未知项,可以有条件延长试点,但要明确新增问题、负责人和截止日期。

决策记录应说明为什么选择某个方案,也说明放弃其他方案的原因。这样在团队规模增长、合规要求变化或产品功能更新时,组织能够重新评估,而不必从零开始,也不会把过去的采购决定误当成永久答案。

4. 最后给出我的判断

软件开发流程工具不会自动创造敏捷。它能做的是降低信息断裂、缩短状态确认、强化责任和保留决策证据。若团队还没统一工作定义,先把定义说清楚;若数据散落,先验证关联链路;若治理不足,先补齐权限、导出和恢复证据。顺序对了,工具才可能成为交付系统的一部分。

我最看重的选型标准不是功能最多、界面最新或报价最低,而是团队能否用一条真实交付链路证明:该工具减少了哪种等待,改善了哪类追溯,同时没有制造更大的维护和退出成本。下一步,可以先挑一项真实需求,列出从提出到上线需要经过的角色与系统,再用同一场景评估两到三款候选。让证据决定工具,而不是让工具反过来决定流程。

常见问题解答(FAQ)

1. 2026年软件开发流程工具选型,怎样判断哪款真正适合团队?

我看测评时经常被功能清单吸引,但上线后才发现团队根本用不上。我更想知道,选型时应该把哪些真实工作场景放进试用,怎么避免被演示效果带偏?

不要先按功能数量打分,先挑一条真实业务链路做试用:需求进入、拆分任务、代码评审、测试缺陷、发布复盘。观察同一条任务能否跨环节追踪,以及成员是否需要重复录入状态。演示数据通常很整齐,真正暴露问题的是临时插单和跨角色协作。

可以用一周试点按五项评分:流程适配度占30%,操作负担占25%,集成能力占20%,权限与审计占15%,迁移和退出成本占10%。每项按1至5分打分,并让开发、测试、产品分别独立评分;如果管理者打分高、实际使用者打分低,通常说明工具更方便汇报,不一定更方便交付。

建议设置明确的通过线,例如关键任务状态可追溯率达到90%,重复录入比例低于10%,试点成员每周主动使用率达到80%。这些是团队可自行设定的试点门槛,不是行业平均值。达不到时先判断是配置问题、流程问题还是工具不匹配,不要用“大家还没习惯”无限延长试用。

2. 评估7款软件开发流程工具时,应该怎样设计公平的对比测试?

我准备让团队同时看几款工具,但担心供应商演示的场景不一样,最后只能凭界面和销售介绍做决定。我该怎么安排测试,才能比较出它们在日常协作中的真实差别?

先统一测试脚本,而不是要求每款工具自由演示。准备一条包含需求变更、任务拆分、缺陷回流、版本发布和权限调整的虚拟迭代,让每个候选工具完成相同操作。至少邀请产品、研发、测试各一人参与,记录完成时间、额外步骤和需要管理员介入的次数。记录时区分“功能存在”和“工作真的完成”。

例如,工具支持自动化不代表团队已经实现自动化;要实际配置一次从缺陷创建到负责人通知的规则,并记录设置耗时、误触发情况和后续维护难度。试用中出现的卡点也要留下复现步骤,避免凭印象说某款工具“难用”。如果团队要比较七个候选对象,不必让全员同时深度试用。

先用部署方式、权限模型、关键集成和预算筛掉明显不合适的选项,再让两三名代表用户对入围工具执行同一脚本。这样既降低测试成本,也能避免把“功能最多”误当成“最适合”。

3. 从旧工具迁移到新的敏捷开发平台,怎样避免任务和流程一起失控?

我最担心迁移时任务历史、附件和缺陷关联丢失,团队还要一边赶版本一边适应新流程。有没有一种分阶段做法,能先验证迁移质量,再决定是否全面切换?

迁移前先定义哪些数据必须保留:未完成任务、近几个版本的缺陷与决策记录、关键附件、人员权限,以及任务之间的关联。并非所有历史字段都值得原样搬运;低频、无人负责、没有后续价值的旧字段,迁移后可能只会增加搜索噪声。采用“抽样验证,小组试迁,并行核对,正式切换”的顺序。

先抽取不同类型的记录,检查数量、负责人、状态、附件和关联是否一致;再选一个小团队跑完一个迭代。试迁阶段可把记录逐项核对,发现字段映射错误时先修规则,不要靠成员手工补救。切换前设定可量化门槛,例如关键记录字段准确率至少达到98%,未完成任务负责人匹配率达到100%,并确认回滚方案和只读保留周期。

以上是可用于团队内部验收的示例标准,需按数据重要性调整。正式切换后指定流程负责人集中处理问题,避免每个小组各自改字段、造出多套口径。

4. 敏捷开发工具上线后,怎么判断它提升了交付,而不是只增加了管理工作?

我发现任务看板越来越完整,但团队感觉填状态和写报表的时间也变多了。除了看迭代完成率,我还能用什么指标判断工具是否真的改善了协作和交付?

把“交付结果”和“使用负担”一起看。结果侧关注从需求准备到上线的周期、缺陷回流率、承诺任务完成情况;负担侧关注重复录入、手工汇总耗时、状态更新延迟。单看看板填得完整,可能只是数据录入变勤快,并不能证明软件交付更顺畅。

建议先记录上线前两到四周的基线,再观察试点后的相同周期,并尽量选择工作类型相近的迭代比较。比如每周统计周期中位数、延期任务占比、每位成员用于手工整理进度的分钟数。中位数通常比平均数更不容易被极少数超长任务带偏。判断时要找因果线索,而不是把变化全部归功于工具。

如果周期缩短,同时手工汇总时间下降、阻塞任务更早被发现,改善才更可信;若完成率上升但未完成任务被拆成更小任务,可能只是统计口径改变。每两周复核一次指标定义,让团队知道数据用于改进流程,而非单纯排名。

读者评论

谢
谢若宁

把选型拆成工作流、信息关联和治理三层,比较实用。尤其是数据导出和备份恢复,确实应该在试点时验证,而不是上线后才发现迁不出来。

贺
贺晓彤

文中提醒不要只看任务关闭速度,这点很重要。试点前后还要统一统计口径,不然前置时间从8天降到6天,也可能只是任务拆分方式变了。

周
周俊杰

自托管方案的维护责任容易被低估。建议试点时安排一次恢复演练,并明确升级、备份和故障处理由谁负责,这样评估出的成本才更接近实际。

文章包含AI辅助创作:2026软件开发流程工具选型指南:7款新兴工具助力敏捷开发,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/230234

赞 (0)
飞飞飞飞
选对记录管理软件很重要!2026年6大热门工具对比分析
上一篇 40分钟前
2026年效率之选:6款顶级软件开发进度管理软件深度对比
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
