企业研发管理选需求系统,最容易踩的坑不是少了一个功能,而是把“需求收集、评审、拆解、研发、测试、发布、反馈”误当成同一件事。2026 年常见的七类候选工具,覆盖范围从需求追踪到研发协同平台不等;如果只按功能清单打分,最后很可能买到一套看似什么都有、实际没人愿意维护的流程。本文按业务闭环、变更追踪、跨团队协作、治理成本和落地边界拆解七款产品,并给出一套可复用的选型与验证方法。
一、先讲核心结论:先选管理闭环,再选系统
1. 需求系统的核心不是“把需求放进去”
我判断一套业务需求管理系统是否合格,首先看它能否回答五个问题:需求从哪里来、谁有权决定做不做、拆解后由谁交付、变更影响了什么、上线后结果如何验证。系统如果只解决第一问,本质上更像需求登记表;如果只解决研发任务,则是执行工具,不一定能承担业务需求治理。
因此,本文把“业务需求管理系统”定义为一套支持需求从提出、澄清、评审、规划、拆分、开发、测试、发布到反馈的协作机制。软件功能只是载体,流程、字段、权限、责任人和指标共同构成真正的管理系统。
2. 七款工具没有脱离场景的绝对排名
PingCode、Jira、Azure DevOps、TAPD、华为云 CodeArts Req、GitLab 和 Worktile 都可能出现在企业候选名单中,但它们的产品定位和强项并不相同。有的更适合研发团队的需求到交付追踪,有的依托云平台与工程链路,有的更偏向产品协作或跨部门项目管理。
我的选型结论是:先用场景缩小候选,再用真实需求走一遍闭环,最后比较部署、治理和迁移成本。如果企业已有稳定的研发工具链,优先评估集成与迁移;如果流程尚未统一,先验证谁负责需求决策、谁维护数据,而不是先讨论看板颜色和自定义字段数量。
3. 选型时优先看五个维度
- 生命周期覆盖:能否串起需求提出、评审、规划、拆解、开发、测试、发布与反馈。
- 追踪关系:能否从业务目标追到需求、任务、缺陷、测试与发布版本,并识别变更影响。
- 流程适配:能否支持不同团队的审批规则、状态流转、权限边界和字段口径。
- 协作成本:业务、产品、研发、测试、运维是否能在各自工作界面中完成协作,而非重复录入。
- 长期治理:管理员能否维护模板、权限、数据质量和集成,系统是否有清晰的升级与退出方案。
这五项不宜简单加总成一个“总分”。比如,强监管组织可能把审计、部署方式和权限控制设为准入项;小型团队则可能更关心上手速度和日常维护负担。准入项应该先筛掉不合适的产品,打分项才用于比较剩余候选。

二、背景和真实场景:为什么需求多了,研发反而更难管理
1. 需求增长会放大组织接口问题
在业务规模较小的时候,产品经理可能直接和研发负责人确认优先级,开发人员也能当面问清需求边界。团队扩张后,业务部门、产品线、研发小组和测试团队逐渐分开,同一个需求会经过更多交接点。每增加一个接口,需求口径、优先级和验收标准就多一次偏移的机会。
我在制定选型方案时,不把“需求数量多”直接等同于“必须上复杂系统”。真正需要系统化治理的信号通常是:同一需求在多个文档里重复维护;评审结论难以回溯;开发任务找不到对应业务目标;版本延期后无法快速定位影响范围;上线后没有人确认目标是否实现。
2. 常见的需求管理断点
- 入口分散:需求通过会议纪要、即时消息、邮件、表格和客户工单进入团队,之后缺少统一编号与责任人。
- 决策不可追溯:优先级被调整,但没有留下调整人、原因、时间和受影响范围。
- 拆解关系断裂:业务需求被拆成研发任务后,父子关系或目标关联没有维护,交付团队只看到局部工作。
- 变更没有传播:需求范围改动后,测试用例、开发任务、文档和发布计划仍沿用旧口径。
- 反馈回不到规划:上线后的使用数据、客户反馈或缺陷没有回流到下一轮产品决策。
系统要解决的不是“信息在哪里”,而是“信息如何改变下一步行动”。例如,某字段填写完毕却不触发任何评审、分派或报告,只会增加维护工作;相反,一个能明确下一责任人、超时提醒和变更影响范围的关系设计,才可能减少管理摩擦。
3. 业务需求和研发任务不是同一层级
业务需求描述的是要解决什么问题、服务谁、预期产生什么结果;研发任务描述的是谁要做什么技术工作。二者之间通常还需要产品需求、用户故事、技术方案、测试用例等中间对象。若把所有层级都塞进同一个任务类型,团队容易把“完成开发”误当成“需求成功”。
例如,“缩短新客户开户注册时间”是业务目标;“减少表单必填项”“增加证件识别”“改造账户校验接口”可能是不同层级的需求或任务。只有记录目标、方案与交付之间的关联,企业才有机会判断上线后是否真的缩短了开户注册时间。
4. 规模不同,管理难题也不同
十几人的团队通常面对的是信息分散和负责人缺位;一百人以上的研发组织更容易遇到跨项目依赖、角色权限、统一指标和流程差异问题;大型集团则需要面对多组织、多环境、审计和数据隔离。工具复杂度如果远超组织治理能力,维护本身会变成新负担。
这也是为什么我不建议企业照搬其他公司的字段模板。需求层级、审批角色、发布节奏和风险分类必须对应自己的决策结构。可以借鉴字段设计,却不应把别人的流程图直接当成自己的制度。
三、七款热门系统深度分析:看定位,也看边界
1. PingCode:适合关注研发全流程协作的团队
PingCode 面向研发管理与协作场景,可纳入需求管理、规划、研发执行和质量协同等方面的评估。对中大型企业以及一百人以上组织来说,评估重点不应只是能否建立需求条目,而要确认多团队协作、权限、流程配置、报表和现有工具集成是否能支撑真实工作方式。
它较值得验证的场景,是企业希望把产品需求与研发执行放在更连贯的协作链路中管理。选型时建议用一条真实业务需求,检查从提出、评审、拆分到开发、测试和发布的关联是否清晰,并确认业务人员能否在不理解研发术语的情况下提交和跟进需求。
需要注意的是,流程配置能力并不自动等于流程成熟。若企业尚未确定需求的决策者、优先级规则和验收责任,系统容易被配置成“字段很多、状态很多、实际没人维护”。对于人数较少、流程简单的团队,应把上手成本和管理员投入一起纳入评估。
2. Jira:适合重视灵活工作流和生态连接的团队
Jira 常用于软件开发项目和问题追踪。它的吸引力通常来自可配置的工作流、项目管理能力以及较丰富的扩展生态。对于已经形成敏捷研发实践、团队能自行维护流程和集成的组织,Jira 可以承担需求拆解与研发执行之间的连接工作。
评估时要特别确认所选版本、部署方式和配套产品的能力边界。不同版本、插件和管理模式可能影响权限、自动化、报告和集成;不要把某个插件演示出来的能力,误认为基础方案必然具备。插件越多,升级兼容、授权成本和责任归属也越需要盘点。
Jira 的主要风险不是功能不够,而是配置自由度过高导致项目间口径分裂。多个团队各自建立字段和状态后,组织层面的统计、迁移和培训都会更复杂。因此,采用前应确定哪些配置允许团队自治,哪些必须由平台管理员统一治理。
3. Azure DevOps:适合以微软工程链路为核心的组织
Azure DevOps 的价值通常体现在工作项管理与代码仓库、构建、测试和交付环节的组合评估上。若企业已有微软云服务或相关工程基础设施,评估需求管理时可以把代码提交、构建结果、测试和发布信息的关联作为重点,而不是只比较需求表单。
它是否适合业务部门直接使用,取决于工作项模型、权限和界面设计是否能满足非研发角色的需要。业务需求往往需要商业背景、用户影响和验收口径,研发工作项则更关注执行细节。若两类信息没有合理分层,业务人员会觉得系统过于工程化,研发人员则可能抱怨字段冗余。
在选型验证中,应确认组织已有工具与目标部署环境的兼容性、数据驻留要求、许可结构和运维责任。对不采用其工程链路的企业,单独引入后是否能减少交接,必须通过真实流程验证;不能仅因产品有完整研发能力就推断它一定更经济。
4. TAPD:适合评估敏捷协作与研发过程管理的团队
TAPD 可作为敏捷研发协作和项目过程管理方向的候选。对已经按迭代组织工作、希望管理需求与研发执行关系的团队,重点应放在需求池、迭代规划、缺陷处理、权限以及跨项目视图能否满足真实协作习惯。
企业评估时要分清“团队内敏捷流程可用”和“跨部门业务需求治理完善”是两件事。后者还涉及业务目标、需求来源、价值评估、依赖关系和上线效果等信息。若当前方案在这些方面需要大量额外表格或人工同步,整体成本就应计入,而不是只看研发团队是否能开迭代。
如果组织同时运行多种研发模式,试点时要选一个具有代表性的团队,检查不同项目模板是否能共存,以及管理层能否得到口径一致的汇总数据。不要为了看起来统一,强行要求差异很大的团队使用完全相同的状态流转。
5. 华为云 CodeArts Req:适合重视云端研发管理能力的组织
华为云 CodeArts Req 可作为云端需求管理与研发协作方向的候选。对于已经使用相关云服务、希望评估需求与研发过程协同的企业,重点在于核实需求管理能力与其他工程环节的衔接、部署与权限要求,以及实际使用团队是否能够接受相应的工作方式。
选型时不要仅凭云平台生态判断集成效果。建议逐项核对仓库、流水线、测试、发布、身份管理和组织权限的适配情况,并在试点环境实际演练一次需求变更。尤其要关注外部系统的数据同步方向、失败重试机制和字段映射规则。
若企业需要私有化部署、严格的数据边界或特定行业的审计要求,应在采购前获得明确的部署架构、服务范围和责任说明。相关能力会受到具体版本、合同和服务配置影响,最终以官方产品资料和正式方案为准。
6. GitLab:适合希望需求工作紧贴代码与交付的团队
GitLab 的主要评估价值在于把代码协作、问题追踪与持续交付链路放在相对统一的工作环境中考察。对开发团队而言,需求或问题与代码变更、合并请求、流水线和交付信息之间的关联,可能比复杂的业务需求评审界面更重要。
不过,GitLab 并不应被默认视为完整的企业级业务需求治理系统。企业若需要复杂的业务需求池、跨产品线组合规划、正式审批和面向业务角色的工作台,应确认现有版本或配套能力能否满足,还是需要额外工具和流程补充。
适合它的试点通常是研发执行链路较成熟、需求主要由产品团队整理并进入开发的组织。若需求主要来自销售、客服、运营和外部客户,必须验证非研发角色的提报体验、权限边界和反馈路径,否则容易形成“开发团队用得顺、业务部门绕开系统”的两套流程。
7. Worktile:适合评估跨部门项目协作的团队
Worktile 可纳入跨部门项目协作与任务管理方向的比较。对于需求管理尚未复杂到需要细粒度研发追踪,但业务、产品和执行团队需要共享任务、进度和责任人的组织,评估重点是协作入口、任务结构、项目视图和管理者汇总能力。
若团队需要严格追踪需求到代码、测试和版本的关系,应重点验证其研发链路深度以及与现有开发工具的集成,而不能只根据通用任务协作体验作结论。跨部门项目协作容易解决“谁在做什么”,但不一定自动解决“为什么做、是否值得做、上线是否达标”。
它可能适合先从项目协同切入、逐步规范需求流程的组织。需要提前约定需求治理边界:哪些内容在项目协作平台维护,哪些仍由专门的研发工具承载;否则重复录入会抵消协作工具带来的便利。
8. 七款工具的横向比较
下表是选型方向而非产品能力排名。具体功能、套餐、部署方式和集成能力可能随版本及合同变化,采购前应以厂商当前资料、演示环境和合同条款为准。
| 候选系统 | 优先评估的场景 | 重点验证项 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型研发组织的需求与研发协同 | 跨团队流程、权限、追踪关系、报表、工具集成 | 流程治理与管理员投入需要同步规划 |
| Jira | 重视工作流配置和扩展生态的研发团队 | 版本边界、插件依赖、统一配置和升级维护 | 灵活性高,但配置治理不能缺位 |
| Azure DevOps | 重视微软工程链路协同的组织 | 工作项与代码、测试、发布的关联及业务角色体验 | 应核对现有技术栈、部署和许可适配 |
| TAPD | 以敏捷迭代开展研发协作的团队 | 需求池、迭代、缺陷、多项目视图和流程兼容性 | 敏捷执行与跨部门需求治理需要分别验证 |
| 华为云 CodeArts Req | 评估云端研发管理及相关工程协同的组织 | 云端集成、部署、权限、数据边界和实际工作流 | 需确认具体服务配置与企业环境的匹配程度 |
| GitLab | 需求工作紧贴代码和交付流程的开发团队 | 业务需求治理深度、非研发角色体验、交付关联 | 工程链路优势不等同于完整业务需求管理 |
| Worktile | 需要跨部门项目与任务协作的组织 | 研发追踪深度、集成、重复录入和项目汇总 | 通用协作适用性与专业研发治理需分开评估 |
四、常见误区:买了系统,却没有获得管理能力
1. 把功能数量当成适配度
功能多不等于适合。企业如果没有明确的需求分类和责任机制,自定义字段越多,填写负担往往越重;自动化规则越多,出错后的排查成本也越高。功能只有进入稳定流程、被实际使用并形成可验证结果,才构成有效能力。
我建议把需求从提出到验收的完整路径作为试用脚本,逐项检查每个功能是否减少了重复沟通、等待或返工。某个功能如果只在演示中出现、日常工作仍靠线下表格补充,就应视为未被验证,而不是“已经具备”。
2. 把敏捷看板当成需求治理
看板能呈现工作状态,却不能自动解释需求价值、决策依据和变更影响。团队可以把卡片从“待办”拖到“完成”,但如果不知道这项工作对应哪个业务目标、验收标准是什么,完成状态并不能证明业务问题已解决。
因此,需求系统至少需要把目标、范围、决策、执行和结果关联起来。看板是执行视图,不是业务决策机制;需求评审、优先级规则和上线验收仍需要明确责任人。
3. 把统一流程理解为所有团队必须一样
统一的价值是统一关键口径,不是消灭差异。安全合规项目、客户定制项目和互联网产品迭代,可能需要不同的评审深度和交付节奏。强行要求它们走完全相同的状态流转,可能让团队绕开系统或制造无意义审批。
更可行的做法是建立“共同骨架加团队扩展”:统一需求编号、优先级定义、关键责任人、变更记录和验收原则;允许团队在不破坏核心统计口径的前提下配置局部状态与模板。
4. 忽略数据迁移和历史信息质量
迁移并不是把旧表格导入新系统这么简单。历史字段可能定义不一致,人员可能已经离职,需求状态可能无法映射,附件链接也可能失效。未经清洗的历史数据一旦全部导入,往往会把旧问题包装成新系统里的“正式记录”。
建议先确定历史数据的使用目的:需要继续追踪的在办需求、用于审计的已完成记录、用于趋势分析的历史数据,处理方式应不同。迁移前抽取一小批数据做映射演练,确认父子关系、附件、权限和时间字段是否保留。
5. 忽略总拥有成本
采购价格只是成本的一部分。还要估算配置、集成、数据迁移、管理员、用户培训、版本升级和流程变更所需的人力。对跨部门系统而言,重复录入和低采用率同样是成本,只是不会出现在报价单上。
我的建议是把费用拆成至少四类:软件与服务费用、实施和集成费用、日常治理人力、低采用造成的协作损耗。比较时采用企业自己的预算和人力成本口径,不要直接引用其他公司的回报数字。
五、专业判断逻辑:从准入条件到试点验证
1. 先区分硬性约束与优化目标
硬性约束是不能妥协的条件,例如部署环境、身份认证、数据驻留、审计要求、权限隔离和关键系统集成。任何候选只要不满足一项关键约束,就不应靠其他功能高分补回来。
优化目标则用于比较剩余候选,例如提报体验、需求追踪深度、报表灵活性、自动化便利程度和管理员易用性。把两类指标混在一起打总分,会让明显不满足安全或部署要求的产品仍然“综合排名第一”。
2. 建立一套场景化评分表
建议由业务、产品、研发、测试、信息安全和系统管理员共同确定评分项。每项都要写清楚测试动作和通过标准,避免评审成员凭印象打分。评分表的权重不是行业标准,应反映本企业的风险和管理目标。
| 评估维度 | 建议权重示例 | 验证问题 | 通过证据 |
|---|---|---|---|
| 需求全链路追踪 | 25% | 能否从业务目标追踪到任务、测试和发布? | 演示一条真实需求的完整关联链 |
| 流程与权限治理 | 20% | 不同角色能否看到并操作正确的信息? | 按业务、产品、研发、测试角色逐一验证 |
| 工具集成与数据交换 | 20% | 是否减少重复录入,失败后能否发现和恢复? | 现场演练同步、字段映射及异常处理 |
| 用户采用与维护体验 | 15% | 普通使用者是否能独立完成常用操作? | 未培训用户完成提报和跟进任务 |
| 报表与管理决策 | 10% | 能否按产品、团队和周期查看关键状态? | 生成符合管理会议口径的视图或报告 |
| 总拥有成本与退出安排 | 10% | 费用、人力投入、导出和迁移是否可控? | 书面成本清单及数据导出演练 |
权重只是一个讨论起点。若系统承载高敏感数据,安全与部署应作为前置门槛,而不是只占评分表中的一小部分。若企业当前最突出的问题是多系统重复录入,集成和数据治理的权重就应提高。
3. 用真实需求做“纵向穿透测试”
产品演示通常展示顺畅路径,真正暴露问题的往往是需求变更、跨团队依赖、权限冲突和验收争议。试点至少要选一条涉及多个角色、有明确变更可能、并能在观察周期内完成关键阶段的需求,不要只用一个简单任务卡做判断。
- 从真实入口开始:由业务或客户支持角色提交需求,观察必填信息是否合理、是否能补充证据。
- 走一次决策流程:记录评审结论、优先级依据、责任人和暂缓原因,检查后续能否追溯。
- 拆解到交付对象:将需求关联到产品工作、研发任务、测试与版本,确认关系不是靠备注手动描述。
- 制造一次变更:调整范围或验收标准,检查受影响的任务、测试和计划是否能被识别。
- 完成验收和复盘:核对目标、交付结果与上线反馈,确认管理者能否得到可信的状态视图。
4. 观察行为指标,而非只问满意度
试点结束时,用户说“界面不错”并不足以证明系统可用。更有效的观察包括需求信息完整率、从提交到评审的等待时间、重复录入次数、变更影响识别耗时、未关联任务比例以及上线后验收记录覆盖率。

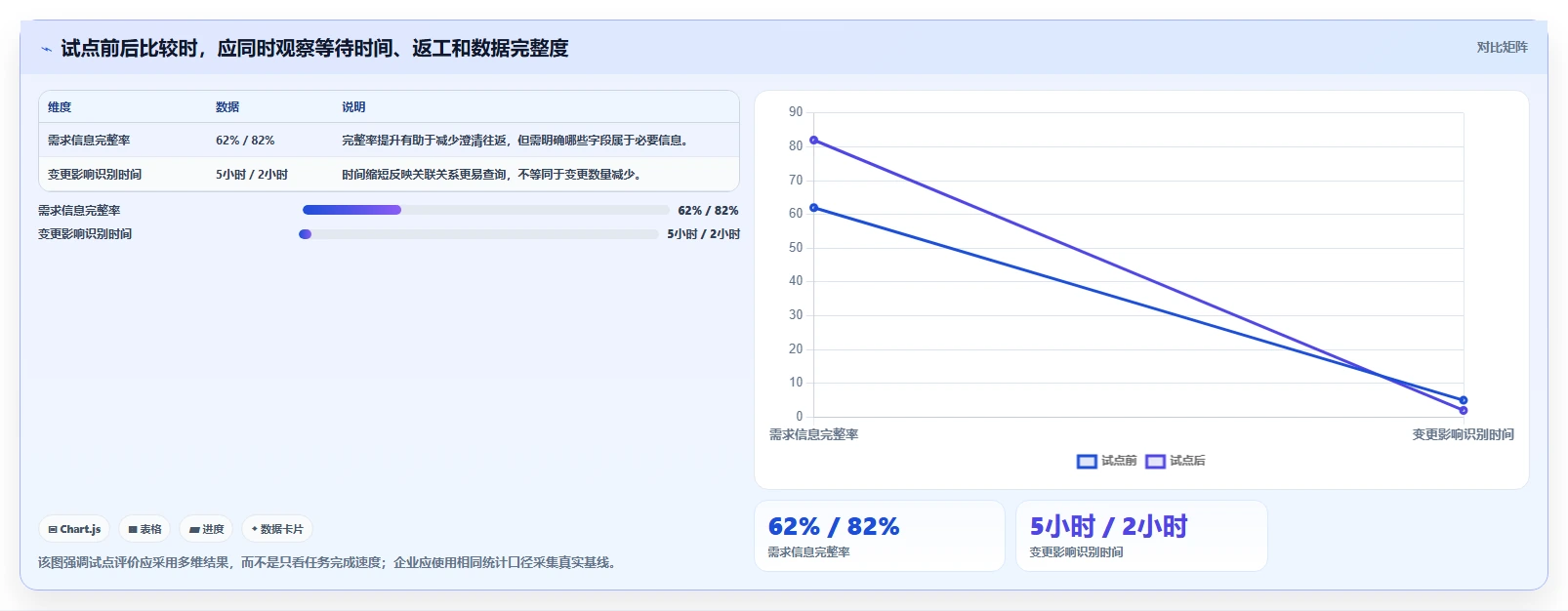

这些指标应该先建立基线,再比较试点前后变化。若团队没有历史数据,可先进行两到四周的现状记录,再开展试点;否则,很难区分系统效果、团队熟练度和业务波动造成的变化。

六、案例与数据观察:用一条需求验证闭环是否成立
1. 设定一个可观察的企业场景
以下是用于说明选型方法的模拟案例,不对应任何真实客户。某企业有约 180 名研发与产品相关人员,业务需求来自销售、运营和客服,研发团队按多个产品域协作。现状是需求散落在表格和消息中,产品经理每周汇总一次,研发负责人再手动拆分任务。
管理层最初提出“找一套能统一需求的系统”,但访谈后发现真正的问题有三个:需求评审平均等待时间无法计算;业务目标与研发任务之间缺少稳定关联;需求改动后测试团队经常通过会议才知道范围变化。项目目标因此从“统一录入”调整为“建立可追踪的决策与交付链”。
2. 用同一条需求测试不同层级
模拟需求是“减少客户开户注册过程中的资料补交”。业务侧提交目标、现状证据、影响人群和期望结果;产品侧记录问题范围、方案假设与验收指标;研发侧拆分接口、前端和数据校验工作;测试侧关联关键路径与异常场景;上线后由业务负责人检查资料补交率和完成时长。
测试过程中重点观察三件事:业务需求是否能保持独立于研发任务的表达;任务变更是否能回到需求上下文;验收结果是否能挂回原始目标。若工具只能做到“建卡,指派,关闭”,但无法回答这三件事,它仍可能适合任务协作,却不足以成为完整需求治理载体。
3. 把“上线”与“有效”分开衡量
在模拟案例中,团队假设将“资料补交率”作为结果指标,将“需求信息完整率”和“变更通知覆盖率”作为过程指标。三类指标用途不同:结果指标判断业务效果,过程指标定位执行问题,系统使用指标则判断工具是否被采用。不能只用登录人数或已关闭任务数代表管理效果。
企业若要测量业务结果,应先明确统计口径和观察窗口。例如“资料补交率”需约定分母是提交申请数还是进入审核数,补交事件按客户、申请单还是资料项统计。口径不一致时,系统报表再精确也无法支持可靠决策。
4. 用风险清单代替主观印象
该案例的选型风险可以归为四类:输入质量风险、流程采用风险、系统集成风险和指标解释风险。每类风险都应指定责任人、验证动作和停止条件。例如,如果业务角色无法在短时间内完成提报,优先优化入口与模板,而不是先要求更多培训。
| 风险类型 | 可观察信号 | 验证动作 | 应对方式 |
|---|---|---|---|
| 输入质量风险 | 大量需求缺少问题背景或验收标准 | 抽查连续数周的提报记录 | 精简必要字段并提供示例模板 |
| 流程采用风险 | 会议纪要仍是唯一有效决策记录 | 检查评审结论是否回写系统 | 明确决策责任人与系统记录责任 |
| 集成风险 | 任务、代码或测试信息需要人工重复同步 | 现场演练真实数据交换与异常恢复 | 先打通高频链路,避免一次接入所有系统 |
| 指标解释风险 | 不同团队对完成率或延期口径理解不同 | 对照原始记录复核报表 | 建立指标词典与数据责任人 |

七、不同情况下的行动建议:把选型变成可执行计划
1. 团队不到三十人,流程还没有稳定
先不要购买过度复杂的流程。用轻量工具或现有平台建立统一入口、需求负责人、优先级依据和验收标准,连续运行一个完整周期后再判断是否需要更深的研发追踪。小团队最重要的不是字段多,而是提出需求的人能收到明确答复。
行动顺序可以是:统一需求模板、设置每周或双周评审、记录暂缓和拒绝原因、让研发任务关联回需求。等团队能稳定维护这些基本信息,再评估是否需要更复杂的权限、自动化和组合规划能力。
2. 一百人以上,多团队并行交付
优先评估跨项目追踪、权限模型、组织级报表、工作流治理和集成能力。试点不要只选最配合的单一团队,至少纳入一个业务提报方、一个产品团队和两个存在依赖关系的研发团队,以暴露跨团队协作的真实问题。
同时指定平台负责人和流程负责人:前者维护系统配置、集成和权限,后者维护需求分类、评审规则和数据口径。二者可以由不同岗位承担,但不能默认由软件供应方长期代替企业做内部治理。
3. 处于强监管或高审计要求行业
先确认部署方式、数据分类、访问审计、权限隔离、备份恢复和供应商服务边界,再讨论工作流体验。要求厂商提供可核验的技术与合同材料,并由信息安全、法务和系统运维共同评审。演示视频和销售答复不能替代正式的合规判断。
试点数据应经过脱敏,权限测试要覆盖离职、转岗、外部协作者和跨组织访问等情形。还要验证数据导出与退出流程,确保未来更换平台时不至于失去核心需求记录和关系数据。
4. 已经有多个研发工具,不想推倒重来
先画出当前工具链:需求从何处进入,任务在哪里管理,代码与测试在哪处理,发布信息如何记录。然后找出重复录入最多、最容易丢失信息的两个接口,优先验证候选系统能否改善这两处,而不是一次替换所有工具。
集成评估要看双向同步、字段映射、权限传递、异常通知和冲突处理。只验证“数据能同步一次”是不够的;还要测试重复事件、删除记录、状态回退和接口失败后的恢复策略。
5. 管理层急于看到统一报表
先统一指标定义,再要求系统出报表。比如“需求完成”究竟表示开发完成、测试通过、上线发布还是业务验收;“延期”按原始计划、最近一次承诺还是当前迭代计算。没有统一定义,报表只是把分歧可视化。
建议先选三个直接服务决策的指标:需求从提出到决策的等待时间、计划与实际交付偏差、上线后验收覆盖率。每个指标指定数据负责人和更新规则,跑通后再扩大到更多管理视图。
6. 预算紧张,想先买最低价方案
可以从小范围试点,但不要只比较订阅价格。把实施、培训、管理员工时、集成和潜在迁移成本一起估算,并核对关键数据能否导出。如果低价方案要求团队长期手工补齐关系或维护多份台账,总成本可能并不低。
采购合同应明确用户数、功能边界、数据导出、服务响应、升级安排和退出条件。功能演示中出现但未写入合同或正式服务说明的能力,不要当作采购承诺。
八、不同情况下的取舍:哪些能力该优先,哪些可以暂缓
1. 追求流程统一,还是保留团队自治
当组织的目标是跨团队管理和组合决策,统一编号、需求分类、优先级口径、关键状态和指标定义值得优先推进;当业务模式差异较大,细节流程应允许局部自治。过度统一会让团队绕开系统,过度自治又会让管理层无法比较。
我的取舍建议是:统一数据语义,谨慎统一操作步骤。所有团队都应知道“高优先级”是什么意思,但不同团队不一定要使用完全相同的评审会议或开发状态。
2. 追求完整生命周期,还是先解决一个瓶颈
端到端闭环是长期方向,却不代表首期必须全部上线。若当前最大问题是需求入口混乱,先打通提报、评审和决策记录;若最大问题是变更影响不清,先建立需求与执行、测试和发布的关联。
首期范围应足够小,能够在有限周期内验证结果;但数据模型要为后续扩展保留空间。先解决瓶颈不等于把未来锁死,关键是明确哪些字段和关系属于核心资产。
3. 追求高度定制,还是接受标准流程
高度定制有助于贴近现状,但会增加升级、培训和交接成本。标准流程较容易维护,却可能无法表达复杂的组织决策。可以把定制分为三层:必须定制的合规与权限规则、可配置的团队流程、应通过管理改进而非软件实现的组织问题。
如果某个定制只为解决一次性例外,不宜立刻固化到系统;若同类例外反复出现且有明确责任边界,才值得考虑形成规则。定制申请还应说明受益角色、维护人和未来升级影响。
4. 追求更多自动化,还是保持关键节点人工判断
适合自动化的通常是重复、规则明确且低风险的动作,例如到期提醒、信息不完整提示或状态同步。需求优先级、资源取舍、风险接受和业务价值判断,通常仍需要人承担责任。
自动化规则应记录触发条件、执行结果和失败通知。若用户不知道系统为什么改变状态、分配负责人或发送提醒,自动化可能降低信任。先让流程稳定,再扩大自动化范围,通常比一开始铺满规则更安全。
九、结论:真正值得买的是可持续运行的决策链
1. 用三个问题完成最后一轮判断
在确定供应商之前,我会要求团队回答三个问题:候选系统能否让一条需求从业务目标追到交付与验收;关键变更发生时,相关角色能否及时知道影响;系统运行半年后,谁负责数据口径、权限和流程维护。任何一个问题没有明确答案,都应继续验证。
七款工具各自有适合的边界:研发链路、敏捷协作、云端工程、代码交付和跨部门项目管理并非同一赛道。把产品名称放进候选表只是开始,最终选择应由组织约束、真实流程和试点证据决定,而不是由功能总数或市场热度决定。
2. 下一步怎么做
- 找业务、产品、研发、测试、安全和系统管理代表,列出不可妥协的准入条件。
- 选一条真实且有变更可能的业务需求,作为七款候选的统一演示与试点脚本。
- 建立试点前基线,记录等待时间、重复录入、变更定位、需求完整率和验收覆盖率。
- 根据硬性约束筛选,再按企业权重比较剩余候选,不用单一总分掩盖关键短板。
- 在采购前核对版本、部署、许可、集成、服务、数据导出和退出条款,并保存验证记录。
我的核心判断是:需求管理系统的价值,不在于收纳了多少条需求,而在于组织能否用同一条可信的决策链说明“为什么做、谁来做、发生变化后影响什么、上线后是否有效”。先让这条链在一个真实场景中跑通,再扩展到更多团队,比一开始追求全功能覆盖更稳妥。
常见问题解答(FAQ)
1. 2026年挑选业务需求管理系统,最该比较的是哪些能力?
我在整理研发管理方案时,常遇到一个疑问:厂商的功能清单看起来都很完整,为什么上线后团队还是在表格、即时沟通和系统之间来回切换?如果只能重点核验几项能力,我应该先看什么?
先比较需求从提出到验收的闭环,而不是功能数量。建议现场演示一条真实业务链路:业务方提交需求、产品补充背景、评审排期、研发拆解任务、测试关联用例、上线后回看结果。演示过程中重点观察信息能否沿链路继承,以及变更后负责人、优先级和验收标准是否同步更新。
选型时可把能力拆成三层:需求结构化、跨角色协作、交付追踪。一个实用的评审办法是带入最近一个真实项目,逐项记录需要手工复制几次、需要跳转几个页面、哪些关键字段仍要靠口头确认。比如,需求和开发任务之间必须重复录入两遍,即使系统有丰富报表,也可能只是把维护成本从表格搬到了系统里。
若候选系统数量较多,可以让每家完成同一套脚本,并按“流程闭环、使用负担、集成与权限、分析能力”评分。评分权重应按企业痛点设置:跨部门协作混乱的团队优先看流程与权限;交付数据难复盘的团队优先看字段治理和报表口径。
2. 业务需求管理系统的需求优先级,怎样设才不会变成拍脑袋?
我最困惑的是,大家都说要按价值和成本排序,但“价值”经常被写成高、中、低,最后还是谁声音大谁先做。有没有一种既不复杂、又能让评审结论说得清楚的方法?
优先级模型的价值不在于算出一个看似精确的分数,而在于让争议显形。可以先用四项指标评估:预期业务影响、用户覆盖范围、时间敏感度、实施投入,每项按1至5分打分,并要求提交者给出证据,例如受影响客户数、合规期限或当前流程耗时。例如,一项需求覆盖少量客户,但关系到明确的合同节点,时间敏感度可能高;
另一项需求覆盖面广,却没有量化收益或截止日期,就不应仅凭“战略重要”自动排到最前。评分后还要由评审人检查依据是否可验证,并把“暂不做”的原因与重新评估条件记录下来。需要特别避免把分数直接当成承诺。建议每月回看一次:高分需求是否按期交付、预估影响是否兑现、紧急插单是否挤占了原计划。
若连续几个周期都靠临时插单改变排序,问题通常不是评分公式,而是决策权限、容量预留或业务目标没有对齐。
3. 2026年选择带AI能力的需求管理系统,怎么判断AI功能是否真正有用?
我看到不少系统都能生成需求摘要、拆任务或补充验收条件,但演示时效果很好,真实需求往往缺背景、术语还不统一。我该怎样验证它能帮团队省时间,而不是多制造一轮校对工作?
不要只看演示生成得是否流畅,要测它能否减少总处理时间,并且不降低需求质量。可以抽取20至30条已完成需求,隐去处理结果,让候选系统分别生成摘要、待澄清问题和验收条件,再由产品、研发、测试按同一标准盲评。记录四项结果:可直接采用的内容比例、关键事实遗漏数、虚构信息数、人工修改分钟数。
尤其要检查边界条件、权限规则、异常流程和数据口径;这些内容写得像样却不准确,比摘要不够漂亮更容易造成返工。样本量有限时,结论只能用于初筛,不能当作普遍性能承诺。上线前还要确认数据是否会被用于模型训练、不同项目之间是否隔离、生成内容能否追溯来源,以及人工审核是否可配置。
若AI只能在独立聊天窗口里工作,不能回写需求字段或保留审核记录,它可能适合个人提效,却未必适合成为团队流程的一部分。
4. 企业怎么做业务需求管理系统的试用,才能避免选完才发现不适配?
我担心试用变成听完演示、建几个示例项目、大家凭感觉投票,最后真正迁移时才发现权限、历史数据或研发协作接不上。试用阶段最少要验证哪些真实场景,结果又该怎么判定?
试用要模拟完整工作,而不是逐项点功能。挑一个周期较短、涉及业务、产品、研发和测试的真实需求,要求团队从提交、澄清、评审、拆解、变更一直走到验收,并用现有流程做对照。提前约定测试脚本和通过标准,避免试用结束后各方只记得演示印象。
可以设置一组可量化门槛作为示例:关键需求字段完整率达到95%,需求变更后相关任务能在一个工作日内完成同步,试用成员中至少80%能独立完成日常操作。具体阈值应根据团队规模与风险调整;这些数字是试点的验收示例,不是行业统一标准。
还应单独验证数据导入导出、角色权限、审计记录、单点登录、研发工具集成和报表口径。试用结束后,把问题分成“配置可解决”“需要开发”“产品本身不支持”三类,并估算后两类的长期成本。若某个关键流程只能靠定制脚本维持,应把维护责任和升级影响写进决策记录,而非只看首期上线速度。
文章包含AI辅助创作:企业研发管理必备:2026年7款热门业务需求管理系统深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/234133
读者评论
把100条到31条的漏斗标成情景模拟数据,这点比较重要,避免被误读成行业平均值。实际落地时还应区分需求取消、延期和验收失败,否则转化率不太好解释。
我们团队用过多个研发项目模板,后期最麻烦的确实是字段和状态口径不一致。文中提到先定哪些配置统一、哪些允许团队自主管理,比单纯比较功能更有参考价值。
需求和研发任务分层讲得很实用。选型时可以拿一条已上线的真实需求做演练,看看目标、变更、测试和验收记录能否串起来;只看演示环境里的功能清单,很难判断日常维护成本。
