数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南

《数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南》真正要回答的,不是“哪款工具功能最多”,而是一个更棘手的问题:需求、代码、测试、发布和线上质量的数据,能不能在不增加一线填表负担的前提下,连成一条可信的决策链。我的判断是,2026 年的平台选型应先看数据能否闭环,再看功能清单;下面这五类产品值得进入候选名单,但它们解决的问题并不完全相同,也不存在脱离组织场景的通用冠军。

一、先讲核心结论:先选数据闭环,再选平台

1. 五个平台代表五种不同的选型路径

我会把 PingCode、Jira Software、Azure DevOps、GitLab 和 YouTrack 放进 2026 年的候选池,但不把它们视为五个完全同类的产品。PingCode 更适合评估需求、项目、测试等研发管理环节的协同;Jira Software 常见于以问题跟踪和工作流为核心、周边工具较多的团队;Azure DevOps 适合已经深度使用微软开发生态的组织;

GitLab 的优势更集中在代码、CI/CD 与安全流程衔接;YouTrack 则适合希望灵活管理事项、又不想一开始承担大型套件复杂度的团队。

这不是市场份额排名,也不是产品能力的绝对排名,而是我建议的五条候选评估路径。同一家企业可能同时需要两类工具:例如用统一研发管理平台承接需求与测试,再让代码托管和流水线工具提供工程事实数据。把“一个平台包办一切”设为硬性前提,反而容易选错。

2. 选型先看三条底线

  • 数据可追溯:一个需求能否关联到任务、代码变更、测试结果、发布版本和线上缺陷,而不是靠会议纪要补链路。
  • 数据可信:关键状态是否来自流程事件或系统集成,而不是由团队成员在多个页面重复手工维护。
  • 数据可行动:报表能否回答“哪里卡住、谁需要采取什么动作”,而不是只展示完成率、工时总和或一张漂亮仪表盘。

如果某平台在这三条底线上不合格,增加更多图表、AI 摘要或自定义字段,通常只是把不可靠的数据包装得更精致。选型时我更愿意先抽查一条真实交付链路,再讨论产品路线图和功能清单。

3. 我的结论是:优先用小范围试点验证,而不是先做全公司大迁移

对于 100 人以上、跨团队协作明显的组织,可以优先评估能否统一研发流程和指标口径的平台;如果企业已经有成熟的代码托管、流水线与身份体系,则应优先验证平台与这些系统的集成深度。小团队则不必为了“数据平台化”提前搭建复杂治理架构,先让单个产品团队形成可重复的交付数据链更重要。

下面的比较聚焦在选型逻辑,而非未经验证的功能承诺。产品版本、部署方式、集成范围和许可条件都可能变化,正式采购前应以供应商当前文档、演示环境和合同条款为准。

候选平台 优先评估的组织 值得验证的关键点 常见取舍
PingCode 希望把需求、项目、测试等研发管理环节纳入同一协作视图的中大型组织 流程配置、跨项目汇总、权限治理、与代码和测试系统的数据关联 需要验证现有工程工具接入深度,以及配置复杂度是否可控
Jira Software 已有问题跟踪工作流和丰富周边集成的团队 字段与工作流治理、插件依赖、跨产品报表一致性 灵活度高,但插件、配置和数据口径可能变成长期维护成本
Azure DevOps 主要使用微软开发、身份与云服务体系的组织 Boards、Repos、Pipelines、测试能力之间的实际使用闭环 生态衔接可能顺畅,异构工具环境下仍需评估集成和迁移工作量
GitLab 希望强化代码、流水线、安全检查与交付可观测性的工程团队 代码到发布的关联、权限隔离、流水线数据治理和管理层视图 工程数据较强,但要确认需求组合管理和跨职能管理是否满足需要
YouTrack 偏好灵活事项管理、希望控制工具复杂度的团队 工作流适配、报表能力、与代码仓库和测试系统的衔接方式 入门负担可能较轻,但组织级指标与治理能力需结合规模验证

二、为什么研发数据管理在 2026 年变得更难

1. 工具不少,能用于决策的数据却未必更多

研发团队常见的问题不是没有数据,而是同一件事分散在多个系统里:需求写在项目工具,代码提交在仓库,流水线结果在 CI 系统,测试用例在测试管理工具,线上异常在监控或工单系统。管理者看见的是几组各自正确、彼此无法解释的数据。

例如,仪表盘显示某项目本月完成了 80% 的工作项,却不说明剩余事项是否都堵在评审、环境部署还是需求反复确认。单看“完成率”,无法判断项目风险,更无法判断应该增加测试资源、减少并行工作,还是冻结范围。

在我参与的选型评审方法中,我会先随机抽取最近完成的 10 个需求,沿着“需求,开发任务,代码变更,测试,发布,线上反馈”逐条追踪。这不是行业统计,而是一个低成本的诊断抽样。若 10 条里有 4 条以上需要人工问人才能补齐关键关联,我通常会把问题归入数据链路,而不是先归咎于报表设计。

2. 生成式 AI 提高了数据质量的门槛

AI 助手可以生成摘要、拆分任务、归纳缺陷,也能让错误字段和模糊状态更快扩散。若底层数据没有统一实体、来源和更新时间,AI 输出往往会把“看起来完整”误当成“事实可靠”。因此,研发数据平台的价值不只是汇总信息,还包括标明数据来自哪里、由谁维护、什么时候更新,以及哪些字段可以用于管理决策。

我会特别检查三类数据:人工录入的状态、系统自动产生的事件、以及跨系统推导出来的指标。它们的可信度不一样。比如“任务已完成”可能是手动状态,“构建成功”可能是流水线事件,“需求交付周期”则是由状态时间戳推导的指标。将三者混为一谈,容易让团队把推算值当成现场事实。

3. 生产力不能被单一活动指标代替

软件研发的产出具有协作性,单看提交次数、代码行数、关闭事项数或工时,很容易奖励可见活动,而不是可靠交付。SPACE 研究框架强调,开发者生产力需要从满意度与福祉、绩效、活动、沟通协作、效率与流动等多个维度理解;DORA 的软件交付研究则关注交付速度与稳定性相关指标。二者都不支持把一个简单数字当成完整生产力结论。

因此,我建议把平台数据用于发现系统问题,而不是给个人贴标签。若某团队交付周期变长,先看等待时间、返工、审批队列和依赖关系;不要直接推断“工程师效率下降”。数据工具应帮助组织找到流程约束,而不是替管理者制造一个看似客观的排名。

公开研究提供的是测量框架,不是你公司应该达到的统一目标。组织的产品风险、合规要求、架构复杂度和发布方式不同,指标基线也不同。选型阶段应先测当前基线,再讨论改进目标。

数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南

4. 数据治理要适度,不能把流程变成填表工程

常见反弹来自“为了报表而增加字段”。当工程师需要在任务页、测试页、发布页重复填写同一信息,数据完整率可能短期上升,但维护成本也会持续增加。更好的做法是让能够自动生成的数据通过集成采集,把人工输入限制在必须由人判断的内容上,例如风险等级、验收结论或原因分类。

一个可用的原则是:能由系统事件可靠推导的字段,不要要求人重复录入;必须人工判断的字段,则要说明它如何影响决策。若没人能解释某个字段被谁、在何时、用于什么判断,就应考虑删除或合并。

三、选型时最容易踩的四个误区

1. 把功能清单最长的产品当成最佳产品

功能覆盖面广,不代表团队能用起来。需求管理、测试管理、代码托管、发布自动化、安全扫描都能出现在产品介绍页,但实际项目里可能需要不同授权、独立配置或额外集成。我的做法是把“产品宣称具备”与“目标团队可以在试点里跑通”分开记录。

对每项核心能力,我会追问三个问题:是否属于标准能力,是否需要额外模块或第三方组件,是否能在目标部署与权限模型下使用。供应商演示时,最好要求现场操作一条真实流程,而非观看预制数据的仪表盘。

2. 把平台整合误解为必须一次替换所有工具

研发工具通常已有代码库、构建流水线、测试环境和身份系统。一次性替换会把迁移风险、培训成本和业务连续性风险叠加在一起。平台整合的目标应是建立可靠关联和统一视图,不一定是把每个环节都迁入同一产品。

如果现有代码平台稳定,选型时可以先要求候选系统读取仓库、分支、合并请求和构建结果;如果现有测试管理工具受监管要求约束,就应先验证数据映射和审计记录,而不是为了界面统一牺牲合规控制。

3. 把团队活动量当成团队效能

提交数上升可能源于拆分更细,也可能是重复修改增加;缺陷关闭数变多可能代表响应更及时,也可能说明缺陷涌入增加。任何单一指标都需要和上下游指标一起解释。若组织用个人提交量或关闭任务数做绩效排名,平台采集越细,指标被优化甚至被规避的动机就越强。

我倾向于用团队级、系统级指标识别瓶颈,再用定性复盘解释差异。指标的主要作用是提出问题,例如“等待时间为何上升”,而不是直接给出“谁表现不好”的结论。

4. 低估集成和治理的长期成本

采购报价只是总成本的一部分。字段映射、身份同步、权限设计、历史数据清洗、报表改造、插件升级和管理员维护,都会形成持续投入。尤其是工具数量较多的组织,最贵的部分往往不是连接器,而是不同团队对“完成”“发布”“缺陷”等概念定义不同。

签约前要确认数据导出格式、接口限制、审计能力、版本升级影响和退出方案。一个平台如果只能方便地导入、不能可靠地导出,长期看会增加迁移锁定风险。

5. 把仪表盘数量当成数据成熟度

仪表盘越多,未必代表管理更科学。如果不同报表对“交付周期”的起止点定义不同,组织看到的只是多套互相矛盾的数字。选型时应先建立指标字典,再决定哪些看板需要常驻,哪些只在复盘时临时生成。

指标字典至少应写明名称、公式、统计对象、时间范围、排除项、数据来源、刷新频率和责任人。没有这些定义,图表只能说明有人把数据画出来了,不能证明团队对现实达成了共识。

四、我的专业判断逻辑:用一条真实链路做筛选

1. 先定义“数据管理”到底要解决什么

“研发数据平台”不是一个边界稳定的产品类别。对某些团队,它意味着统一项目状态;对另一些团队,它意味着从代码到发布的工程度量;对于产品研发组织,还可能包括需求组合、测试覆盖和质量风险。选型前必须把目标写成可验证的业务问题。

  • 项目组合层:哪些产品或项目面临延期,风险来自依赖、范围还是资源冲突?
  • 交付层:需求从进入开发到可发布,时间主要消耗在编码、评审、测试还是等待?
  • 质量层:缺陷在哪个阶段被发现,是否有重复回归或发布后问题?
  • 工程层:构建失败、部署阻塞、安全检查或环境等待是否影响交付节奏?
  • 治理层:谁有权修改关键状态,敏感数据如何隔离,记录是否可审计?

如果业务问题无法落到至少一个具体流程节点和一项可观察指标上,采购项目大概率会被“功能演示”牵着走。最好把目标写成“识别某类等待时间并缩短诊断周期”,而不是“建设统一数据中台”。

2. 选一条最近完成的交付链做验收脚本

我建议从真实项目中选一条已完成需求,准备需求记录、关联任务、代码变更、测试执行、构建或部署事件,以及上线后的缺陷记录。然后在候选产品里逐项验证:哪些信息能自动关联,哪些需要配置,哪些只能通过人工补录。

测试样本不要只挑“最顺”的流程。至少再加一条跨团队依赖、一条范围变更和一条发布后缺陷。真实数据链路的价值就在于暴露例外情况:系统能否处理取消的需求、回滚发布、拆分任务、多个代码仓库或测试重跑。

3. 按权重评分,但保留一票否决项

评分表的作用是迫使评审团队说明取舍,不是制造精确到小数点的客观排名。下面是一组适用于中大型产品研发组织的示意权重,可按实际风险调整。安全、数据可迁移和关键链路可追溯应设为一票否决项,不应靠其他高分抵消。

评价维度 建议权重 现场验证问题 常见失败信号
端到端追溯 25% 能否关联需求、代码、测试和发布记录? 关键关联依赖复制链接或手工备注
数据与权限治理 20% 权限能否匹配团队边界,修改是否留痕? 项目隔离靠约定,审计记录不清晰
流程适配能力 15% 能否覆盖当前例外流程而不过度定制? 每个团队都需要复杂脚本或独立流程
集成与开放性 15% 接口、事件、批量导入和导出是否满足需要? 集成只在演示环境成立,生产限制未说明
指标口径与分析 10% 能否明确公式、时间戳和过滤规则? 报表数字无法追溯到原始记录
总拥有成本 10% 三年使用中包含哪些许可、运维和治理投入? 只比较首年价格,不计管理员和集成成本
用户采用门槛 5% 一线用户完成核心操作需要几步? 流程完整依赖大量重复录入

权重可以因组织变化而变化。例如受审计约束的行业,应提高权限、审计和数据驻留相关权重;工具生态高度异构的组织,则应提高集成和开放性权重。评分的真正价值是让评审人看见分歧,而不是把分歧藏进平均分。

4. 让不同角色分别试用同一条流程

选型演示常由管理员或项目经理主导,容易高估易用性。试点至少应安排产品负责人、开发者、测试人员、研发经理和平台管理员,各自完成与其岗位相关的操作。开发者需要验证创建分支或关联变更是否自然;测试人员需要验证测试执行与版本关系;管理者需要验证指标定义;管理员需要验证权限、导入和审计。

观察的重点不是“大家喜不喜欢界面”,而是关键动作是否能在正常工作流里完成。若每次都要切换多处页面、重复登记相同事实,短期培训可以改善熟练度,却解决不了工作设计本身的问题。

5. 用评分区间表达不确定性

候选平台的分数不应伪装成精确的市场事实。下面的对比仅是一个评分模板:假设组织重视需求到交付的追溯、权限治理和生态适配,评审团队在同一试点脚本下给出 1 至 5 分。没有实测前,不应把任何候选直接填成确定分数。

数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南

五、五类候选平台怎么判断:适配比名次重要

1. PingCode:重点验证研发管理环节能否形成一致视图

如果组织的主要痛点是需求、项目、测试和跨团队协作信息分散,PingCode 值得进入实测名单。对 100 人以上的中大型组织,我会重点看它能否支持多团队流程差异,同时仍保留可汇总的公共指标;不能只看单个项目的任务板是否好用。

试点时应准备真实的需求分级、迭代安排、测试记录和跨项目依赖,检查管理视图是否能从底层事项自动汇总。还要验证和现有代码仓库、构建系统、身份管理的连接方式,以及数据导出、权限边界和管理员工作量。产品能力要通过当前版本和合同范围确认,不应仅凭产品类别推断。

适合把它作为优先候选的情况,是组织想先统一研发管理过程、而不是先更换所有工程工具。若核心问题在于流水线故障、安全扫描或基础设施发布,仍需验证它和工程工具的分工,必要时保留专业系统作为事实来源。

2. Jira Software:适合已有工作流和集成资产的团队

Jira Software 的评估重点不应停留在“能否建看板”,而应看现有工作流、插件和报表如何共同维护。对已经长期使用该类工作流的团队,迁移成本可能高于继续治理;对新团队,则要把插件采购、配置管理和跨产品报表纳入三年成本。

我会抽查几个关键字段是否存在重复定义,检查同一状态在不同项目中的含义是否一致,再看插件升级或停用后数据是否仍可用。灵活性是一项优势,但如果每个团队都发展出一套互不兼容的流程,组织级比较就会变难。

3. Azure DevOps:适合微软生态衔接是关键约束的组织

若企业已经使用微软身份、云服务和开发工具,Azure DevOps 的候选价值在于减少生态之间的连接摩擦。评估时应把 Boards、Repos、Pipelines、测试相关能力放进同一交付样本,核对数据关联是否满足组织实际流程,而不是只验证某个单点功能。

对于异构工具较多的团队,需要进一步检查外部代码托管、第三方测试系统和既有发布体系的集成能力。还要确认团队实际使用的服务和功能范围,因为采购后的体验取决于具体产品组合、授权和组织配置。

4. GitLab:适合把代码到交付的工程事件作为重点

GitLab 更值得在工程效能、持续集成、安全检查和发布衔接问题突出的场景中评估。它的试点重点应是:一个工作项能否回链到代码变更、流水线结果、质量检查和发布记录;不同项目的权限、运行器、环境和审计需求能否得到支持。

若企业还需要复杂的需求组合、产品路线图或跨职能项目管理,应检查现有能力是否覆盖这些要求,还是需要与其他系统协作。把“工程流程集中”误当成“所有研发治理问题已经解决”,是这类平台选型中容易出现的范围错配。

5. YouTrack:适合先解决事项流转和团队协作摩擦

YouTrack 可以作为偏向事项管理、工作流和团队协同的候选。对规模较小或流程仍在演进的团队,评估重点是能否快速搭建符合实际工作的规则,并且不会让配置维护超出团队能力。

如果组织需要统一组合级指标、复杂权限隔离、跨部门审计或大范围系统集成,就应通过试点验证这些能力,不要仅凭小团队的上手体验推断组织级适用性。轻量并不等于能力不足,关键是轻量方案能否覆盖当前风险边界。

6. 不要把五个平台放进一张“功能数量表”里决胜

五类候选的差异,不只是页面布局或功能多少,而是它们在研发价值流中的着力点不同。一个以代码和流水线为中心的系统,可能无法替代产品需求组合工具;一个以项目协同为中心的平台,也不应被要求取代所有专业工程系统。

候选类型 优先验证的价值 不应默认具备的能力 更合理的组合思路
研发管理协同平台 需求、项目、测试与跨团队视图 替代全部代码、流水线和监控系统 连接工程系统,明确每类数据的权威来源
工作项与流程平台 事项流转、团队工作流和周边扩展 自动形成统一组织指标 先治理字段与流程,再扩展报表
DevOps 平台 代码、构建、测试、安全与发布事件 天然解决产品组合与跨职能治理 与需求管理和业务系统建立稳定关联

六、案例与数据观察:用交付周期拆出“等待”而不是催人

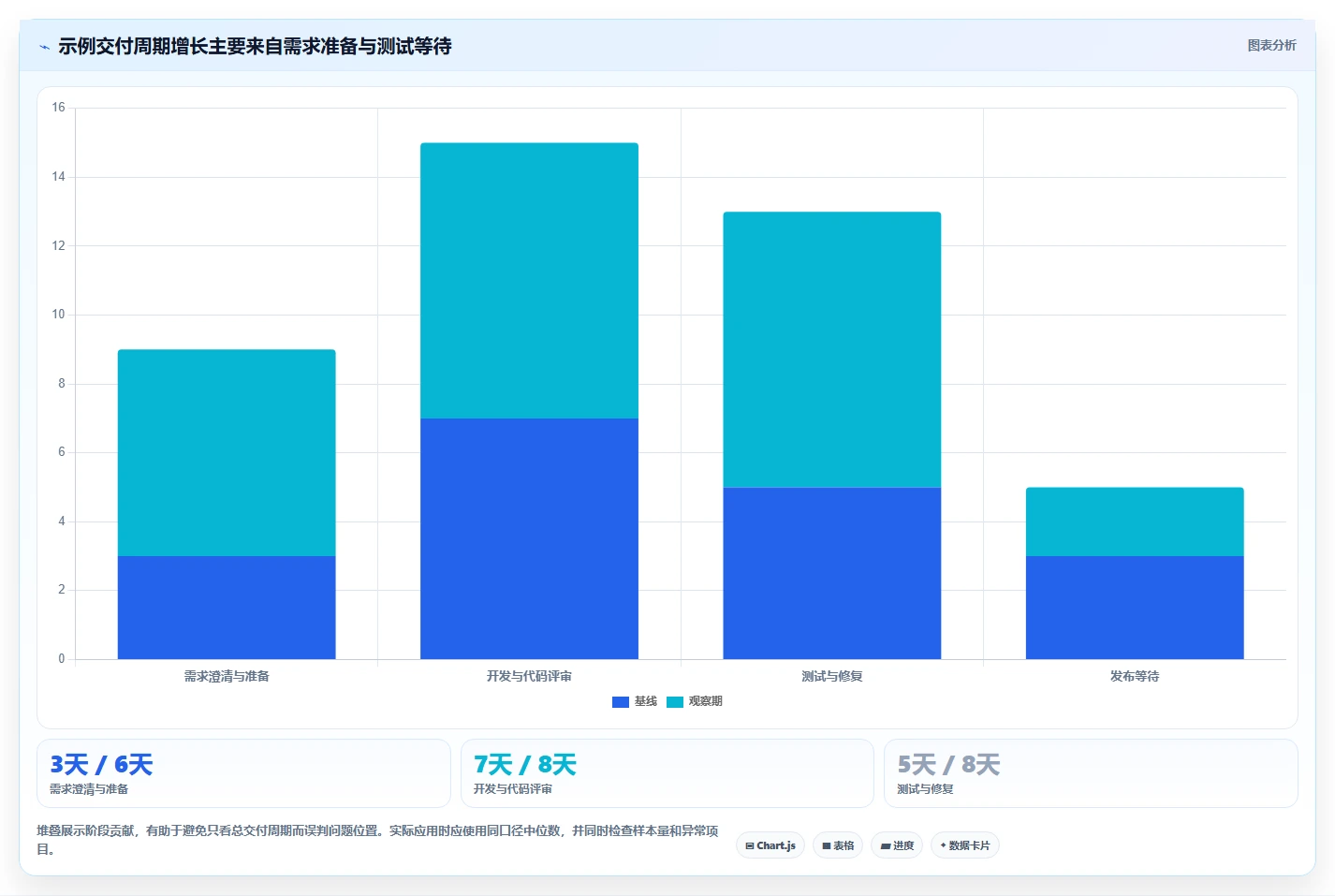

1. 一个示意案例:平均交付周期变长,原因未必在编码

下面是一个用于说明分析方法的情景模拟,不代表真实客户或行业平均值。假设一支 8 个产品研发小组、约 120 人的组织发现需求交付周期从 18 天升至 24 天。管理层最初的直觉是“开发效率下降”,但把事件按阶段拆开后,发现主要变化发生在需求澄清和测试等待,而编码时间变化很小。

这类判断必须基于一致的起止口径。例如,交付周期可以定义为“需求进入开发队列”到“变更进入生产”的日历时间,但组织需要明确是否排除暂停、紧急修复和跨团队等待。口径不同,数值不能直接比较。

阶段 基线中位数 观察期中位数 解释方向
需求澄清与准备 3 天 6 天 验收条件与依赖信息不足,进入开发后出现补充确认
开发与代码评审 7 天 8 天 变化较小,应继续查看评审等待与返工,而非先增加人力
测试与修复 5 天 8 天 测试环境排队、回归范围扩大可能是候选原因
发布等待 3 天 2 天 发布自动化有所改善,说明瓶颈并非整个流程一起恶化
总交付周期 18 天 24 天 增加的周期集中在需求准备和测试环节,需分别验证

这个示意案例说明,平台数据的价值不在于证明“谁拖慢了进度”,而是把总周期拆成可调查的阶段。下一步应检查需求返工率、测试队列长度、环境可用性和跨团队依赖,而不是直接要求所有人提高任务关闭速度。

数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南

2. 从平台指标到动作:每个数值都要有责任人和检查周期

在上述模拟中,如果测试等待增加,平台不应只发出红色预警。团队还需要约定谁检查队列、谁确认环境容量、什么情况下调整回归范围,以及多长时间后复盘。没有行动规则的指标,最终只会增加管理者查看报表的频率。

  • 需求准备时间上升:抽查验收标准缺失、依赖未确认和范围变更记录,区分需求质量与排期拥堵。
  • 评审等待上升:检查代码评审队列、评审人负载和变更批次大小,不将等待时间等同于编码效率。
  • 测试周期上升:拆分测试执行、环境等待、缺陷修复和回归验证时间,找到具体队列。
  • 发布后缺陷上升:结合变更类型、测试覆盖和回滚记录分析,避免只用缺陷总数评价质量。

3. 指标要有防误读的配套口径

至少要为交付周期、部署频率、变更失败率、故障恢复时间和可靠性相关指标写下定义与采集条件。DORA 的研究材料持续讨论软件交付能力与交付表现,但具体指标口径应以所采用的研究版本和组织内部定义为准;团队不应拿外部研究中的高低区间,直接当作本公司的绩效目标。

对每一项指标,我会保留三类信息:原始事件、计算规则和解释限制。例如部署频率需要说明统计的是生产部署还是所有环境部署;故障恢复时间需要说明起点是故障发现、告警还是用户影响开始。没有定义,就不适合跨团队比较。

公开参考资料包括 DORA 的软件交付研究与能力框架,以及 SPACE 框架关于开发者生产力多维度测量的研究。它们可用于设计测量问题,但不能替代本组织的基线抽样、业务语境和因果验证。

七、实施路线:先打通最小闭环,再扩大治理范围

1. 第一步:用两周完成数据盘点和口径确认

不要先导入全部历史数据。先盘点现有系统、数据负责人、关键字段和接口限制,选出一条高价值交付链路。两周是建议的工作节奏,不是固定行业标准;若组织系统复杂或合规要求高,应延长盘点阶段。

  • 列出需求、项目、代码、测试、构建、发布、缺陷和监控分别由哪个系统记录。
  • 标明每个数据对象的权威来源,避免多个系统都能修改同一事实。
  • 为关键指标写明公式、统计边界、刷新频率和责任人。
  • 抽取少量真实记录,记录无法关联、重复录入和过期数据的比例。

2. 第二步:用四到六周试点关键路径

建议选择一个有代表性、但风险可控的产品团队进行试点。团队规模并非越大越好,重要的是它包含真实跨职能协作和至少一种例外流程。试点需要同时验证一线操作、管理视图、权限配置和系统集成,不要只让平台管理员独自试用。

验收不应只看是否上线,而要看四个结果:关键链路关联率是否提高,人工重复录入是否减少,数据刷新是否及时,管理者是否能从指标找到可行动的问题。若前两项改善、后两项没有改善,平台可能只是把旧流程电子化。

3. 第三步:用一个季度逐步扩展,而非强制统一所有团队

试点达标后,可以按业务风险和流程相似度扩展。先扩展同类产品团队,再处理差异较大的研发单元。对于流程不同的团队,统一核心定义和审计规则即可,不必强行统一每个状态名称和看板列。

每轮扩展都应保留退出条件。如果集成维护成本高于可见收益、用户需要重复维护数据,或权限无法满足业务边界,就应暂停扩张并回到流程设计,而不是用更多培训掩盖方案问题。

4. 第四步:把数据产品化,而不是让每个部门各建一套报表

长期运行后,组织需要维护统一指标字典、数据所有权和报表版本。管理层报告、团队复盘和运营分析可以有不同视图,但应共享基础定义。每次修改指标公式,都要记录生效时间,避免历史趋势被悄悄重算。

还要定期检查哪些字段没人使用、哪些报表重复、哪些集成已经失效。数据治理不是一次性项目;工具接入越多,维护过期映射和失效规则的工作越重要。

数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南

八、不同组织的行动建议与取舍

1. 100 人以上的中大型研发组织

优先梳理跨团队协作、权限分层、组合视图和数据责任人。可将 PingCode 等研发管理协同平台列入候选,同时对照现有工具体系验证其连接能力。不要把“平台统一”当成“流程统一”,应先统一项目、需求、版本、缺陷等关键实体的定义。

如果组织处于受监管行业,还要把审计留痕、权限变更、数据驻留、备份恢复和历史记录导出纳入一票否决项。安全评审不能只由采购或研发平台团队代替,应让信息安全、法务或合规人员直接参与验收。

2. 已深度使用微软研发生态的组织

优先检查 Azure DevOps 与现有身份、仓库、流水线和云服务的衔接,评估是否能减少工具间的数据断裂。如果关键开发环节已经稳定运行,不要为了单一管理层看板迁移工程系统;先验证通过接口或事件同步形成视图是否足够。

取舍重点是“原生衔接的收益”与“对异构系统的约束”之间的平衡。若未来需要与多种外部工具协作,应把接口开放性和数据导出能力放进试点,而不是留到合同续约时再讨论。

3. 工程交付和 DevSecOps 是首要痛点的组织

优先评估 GitLab 等以代码、流水线、安全和发布事件为重点的方案。选型试点应覆盖真实流水线失败、重试、回滚和权限隔离等边缘场景。若目标是降低变更风险,就同时观察发布后质量与恢复能力,不能只追求部署次数增加。

如果产品规划和需求组合仍由其他系统管理,应尽早确定关联规则和事实来源。否则工程数据可能很完整,但管理者仍无法回答“这次发布对应哪个业务目标”。

4. 已有成熟工作流和大量插件的组织

对已经使用 Jira Software 等工作流平台的组织,先做配置盘点和治理成本核算,再决定继续优化还是迁移。已有项目历史、自动化规则和插件资产都属于迁移成本;但如果流程过度分叉、升级维护困难,也要把重构或替换列入评估。

关键取舍不是“继续使用还是全部推倒”,而是哪些规则值得保留、哪些数据可以清理、哪些功能应由更合适的系统承接。可先治理一个业务单元,再比较治理后的维护成本和替代方案成本。

5. 小团队或流程仍在快速变化的组织

优先选择能快速验证工作流、成本可控且不要求大量管理员投入的方案。YouTrack 等事项管理类候选可以进入试用,但要避免过早设计复杂的组织级指标体系。小团队先建立需求、代码、测试和发布的基本关联,通常比建设全面数据仓库更有价值。

取舍是短期灵活度与未来治理成本。可以允许团队保留一定流程差异,但应从第一天就记录核心字段含义和数据导出方式,避免未来扩张时只能依赖个人经验迁移。

6. 预算受限、暂时不宜整体换平台的组织

不一定要先采购一个新平台。可以从现有系统中选一个权威事项源,统一命名和关联规则,再用轻量集成把关键事件汇总出来。若关键问题是口径不一,先做字段治理可能比购买新报表功能见效更快。

但“暂时不换工具”不等于无限期手工拼接。要为人工汇总设定时间成本和失效条件:当每月整理数据的人天超过预设阈值、关键数据经常过期,或复盘无法追溯原始记录时,就应重新评估集成或平台化投入。

7. 需要在整合度与专业工具之间做取舍的组织

一体化平台的好处是减少系统切换和关联成本,风险是某些专业环节可能不够深入;多工具架构的好处是每个环节可以选择成熟工具,代价是身份、权限、数据同步和指标定义更复杂。取舍应按业务风险和变更频率做,而非按“一个供应商更省事”或“最佳单点更多”做。

我建议为每个数据对象指定唯一权威来源:需求状态由哪个系统负责,代码事实由哪个仓库负责,发布事件由哪个流水线记录,线上故障由哪个运营系统记录。汇总平台可以引用这些数据,但不应该悄悄成为多个系统之间互相覆盖的第二事实源。

决策情形 更适合的方向 需要接受的代价 下一步验证
跨团队研发管理割裂 评估统一研发管理协同平台 流程治理、权限设计和迁移培训 用跨团队需求样本验证汇总和追溯
代码到发布链路不透明 优先评估 DevOps 工具链集成 需求组合视图可能仍需外部系统支持 验证变更、流水线、测试和发布的事件关联
既有工作流大量定制 先治理现状,再比较延续或替换 短期盘点和配置清理工作 计算插件、维护和迁移的三年总成本
团队小且流程未稳定 选择轻量方案,先做最小闭环 未来扩张时可能需要补治理能力 验证数据导出、接口和升级路径
安全与审计要求高 先筛权限、留痕、部署和数据边界 候选范围和实施速度可能受限 让安全与合规团队参与真实场景验收

九、最终判断:平台的价值在于让组织更早发现约束

1. 选型的核心不是“数据更多”,而是“错误更早暴露”

一个值得长期投入的研发数据管理平台,应该让团队更早发现需求准备不足、评审排队、测试资源拥堵、发布风险和权限缺口。它不需要把所有信息都集中在一个页面,但必须让关键事实可追溯、口径可解释、问题可行动。

因此,我不会仅凭产品排名、功能数量或供应商演示决定采购。我会用真实交付样本、同一套评分规则和明确的退出条件,评估它是否改善数据链路,同时不把更多工作转嫁给一线团队。

2. 下一步行动:先完成一周内能启动的三件事

  1. 选一个真实项目:抽取最近完成的 10 条需求,检查需求、任务、代码、测试、发布和缺陷之间的关联缺口。
  2. 写一页指标口径:至少定义交付周期、发布事件、缺陷和质量风险的统计边界,标明数据来源与责任人。
  3. 设计候选试点:确定一个跨职能团队、两到三条真实流程和一票否决条件,再邀请候选产品按同一脚本演示。

如果只能记住一个判断标准,我建议记住这一句:不要问平台能生成多少报表,要问团队能否从一条可信的数据链,定位一个真实的交付约束,并采取可验证的改进行动。这比追逐某个“最强平台”更能决定选型是否成功。

常见问题解答(FAQ)

1. 2026年研发数据管理平台应该重点看哪些能力?

我在看研发数据平台时,最容易被功能清单带偏:看板多、图表多,不等于能支持决策。我想知道,面对需求、代码、测试和交付数据,究竟该先比较什么?

优先比较数据口径、跨工具关联、权限治理和行动闭环,而不是先数报表数量。研发负责人常见的误判,是把“能展示数据”当成“能解释问题”:如果需求、缺陷、代码提交和版本之间没有稳定关联,平台再漂亮,也回答不了延期究竟来自需求变更、评审等待还是返工。

选型时可按四项打分:口径与追溯能力占30%,集成与数据更新占25%,权限和审计占20%,分析及预警占25%。这不是行业统一标准,而是一套适合初筛的权重;若企业处于强合规环境,应提高权限审计权重。要求候选平台用一条真实交付链路演示,从需求变更追到缺陷、发布和责任团队。

2. 如何判断研发效能指标是否可信,而不是被数字误导?

我担心平台上线后,团队开始追求看起来漂亮的指标,比如提交次数变多了,交付却没有更快。我应该怎样检查数据口径,避免把相关性误当成团队绩效?

先把指标定义写成可复核的规则,再看趋势。以需求交付周期为例,必须约定起点是需求确认还是进入迭代,终点是上线还是验收;未完成需求、暂停状态和跨团队等待是否计入,也要明确。口径不统一时,同一张图可能让两个团队得出相反结论。

试点可抽取最近4周、至少30条已完成需求,人工核对平台记录与项目事实,分别检查起止时间、状态变更和关联缺陷。若抽样差异超过10%,先修数据链路和填写规则,不宜直接发布团队排名。代码提交量、工时等单项指标尤其不适合作为绩效结论,应与交付周期、质量和业务结果结合解释。

3. 研发数据管理平台上线前,怎样用小范围试点判断投入是否值得?

我不想先做全公司部署,再发现数据接不进来、团队不愿用,或者报表没有人看。有没有一种成本可控的试点方法,能在几周内判断平台是否真的解决问题?

建议选一个边界清楚、跨角色协作较多的产品团队,跑4至6周试点,覆盖需求、开发、测试和发布。开始前记录基线:需求交付周期、缺陷回流率、发布频次,以及每周人工汇总报表所花时间;同时指定指标负责人,避免试点结束后没人解释数据。验收不要只看登录人数。

可设三道门槛:核心数据按期更新率达到95%,抽样关联准确率达到90%,周报整理时间较基线下降30%。这些是建议的试点目标,不是普遍行业基准。若使用率低,先访谈使用者并排查重复录入、权限阻塞和指标无行动入口,再决定扩大、调整或停止。

4. 从现有项目系统迁移到新平台时,最容易忽略什么?

我担心迁移时只把项目名称和任务搬过去,历史状态、缺陷关联和权限却丢了,最后新旧数据都无法比较。迁移前应该先做哪些检查,才能降低切换风险?

最容易漏掉的不是任务标题,而是历史语义:状态流转、字段含义、人员离职后的责任记录,以及需求与缺陷之间的关联。不同系统里的“已完成”可能分别代表开发完成、测试通过或正式发布,直接映射会制造看似连续、实际不可比的历史数据。

迁移前先选一个小项目做演练,列出字段映射、状态映射、附件处理、权限继承和关联关系五张清单。抽查至少50条记录,核对负责人、日期、状态和关联对象;再让业务代表确认关键报表能否复现。切换初期保留只读旧数据,并安排回滚窗口。若供应方无法说明导出格式、接口限制和数据删除机制,应视为重要风险,而非实施细节。

读者评论

马
马骏

抽查最近10个需求”这个方法比较实用,能把讨论从功能演示拉回实际流程。建议抽样时把跨团队协作和发布后缺陷也纳入,不然容易只验证最顺畅的路径。

周
周佳宁

文章没有把平台整合等同于全部替换工具,这点很现实。已有代码仓库和流水线的团队,试点时最好把权限、历史数据映射和异常流程一起验证,不能只看能否连上。

杜
杜予安

关于活动指标的提醒很重要。提交数或关闭事项数单独看确实容易误读,先明确统计口径,再用团队级数据定位等待和返工,比直接做个人排名更有参考价值。

文章包含AI辅助创作:数据驱动研发:2026年最具潜力的5大研发数据管理平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225714
