项目工时记录软件最容易制造的一种错觉,是“记录得越细,团队就越高效”。我在拆解团队工时流程时反复看到相反的情况:成员每天填了十几条记录,月底依然说不清哪些项目赚钱、哪些任务总在超时;问题往往不在缺少计时按钮,而在记录口径、补录成本和数据使用方式没有设计好。下面这份 2026 年选型指南不按功能数量排座次,而是从“谁需要记录、为什么记录、记录结果拿来做什么”出发,比较 5 款偏纯粹的项目工时工具,并给出可以照着执行的试用方法。

提升团队生产力:2026年不可错过的5大纯粹的项目工时记录软件推荐

一、先讲结论:工时软件的价值不在计时,而在让时间数据可用

1. 五款工具分别适合什么团队

如果只想快速启动计时、查看个人和团队的时间去向,可以先试 Clockify;如果更看重轻量、低阻力的个人与小团队记录,Toggl Track 值得优先验证;如果工时最终要进入客户账单和费用核算,Harvest 更贴近这类流程;如果成员经常忘记启动计时器,Timely 的自动化记录思路更值得测试;如果团队已经在使用多种项目管理工具,希望在既有任务旁补充工时,Everhour 的集成取向更合适。

这不是绝对排名,而是按场景分流。五款产品的套餐、功能边界、集成列表和数据留存政策都可能调整,本文不把易变的价格或套餐细节写成长期事实。选型时应以供应商当前的功能说明、合同条款和试用环境为准,尤其要确认导出能力、权限控制、计费方式和团队规模限制。

工具 更适合的首要任务 最需要验证的地方 典型取舍
Clockify 快速建立团队计时与工时表习惯 权限、审批、报告是否覆盖实际管理要求 功能覆盖面较宽,团队仍需设计记录规则
Toggl Track 减少记录动作的摩擦,建立轻量习惯 跨项目报表和管理流程是否足够 易上手优先,但复杂管理需求要额外核实
Harvest 把工时用于项目成本与客户结算 账单流程、税务与本地财务流程的匹配度 商业闭环更明确,纯内部团队未必需要全部能力
Timely 补足忘记启动计时器造成的记录缺口 自动记录的隐私边界与人工确认流程 减少漏记,也要求更严谨的透明度与权限设计
Everhour 在已使用的协作系统中补充工时维度 现有系统集成、同步范围和变更后的稳定性 更贴近已有工作流,迁移和整合质量决定体验

我的选型原则是:先选能支持团队真实决策的记录方式,再看软件能不能让这种方式低成本地执行。如果团队只是想知道某个项目大概花了多少人时,简单计时和每周核对就够了;如果要按客户、项目、任务、人员和可计费状态多维分析,就必须提前确认字段、审批和导出结构,不要等上线后才发现数据无法对齐。

提升团队生产力:2026年不可错过的5大纯粹的项目工时记录软件推荐

2. “纯粹”不是功能少,而是记录路径短

我这里所说的“纯粹的项目工时记录软件”,不是只能按下开始和停止的秒表,而是以时间记录、项目归属、工时核对和报告为核心价值,不要求企业先把销售、研发、采购、财务等流程整体迁入同一套平台。一个产品即使能开账单、排班或管理任务,只要工时记录仍是主要入口,也可以纳入比较。

纯粹工具的好处是试点快、团队理解成本低。风险则是它可能不承担完整项目管理职责:任务从哪里来、预算由谁设定、变更如何审批、项目实际产出是否达标,仍要依赖其他系统和流程。选型时把“计时好用”误当成“项目管理已解决”,是最常见的范围错配。

二、背景和真实场景:为什么记录完整,管理者仍然看不见项目成本

1. 常见痛点不是没有数据,而是数据无法回答问题

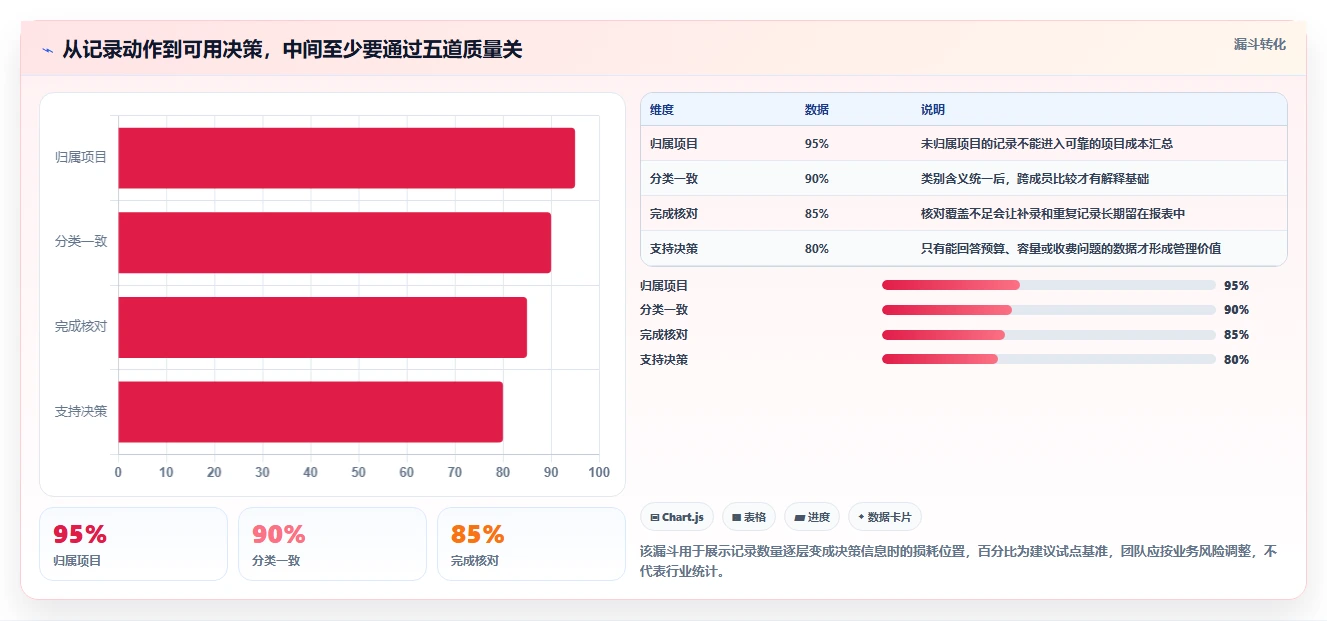

我通常先问团队四个问题:哪些项目投入超过预算?超出的时间落在哪类工作?哪些工时能够对客户收费?下周还需要为已承诺项目留出多少容量?如果团队现有记录只能回答“这个月总共工作了多少小时”,它更像考勤材料,而不是项目管理数据。

时间数据至少要和三个对象建立关系:项目、工作类型和记录人。需要客户结算的团队,还要区分可计费与不可计费;需要成本核算的团队,要有工种或成本费率;需要评估计划准确度的团队,则要能把计划工时与实际工时放在同一口径下比较。字段越多,分析越细,但成员填写负担也越大。

这就是为什么“多加几个下拉框”不能自动提高数据质量。字段如果没有对应的管理动作,成员会选择最省事的选项,报表表面上完整,实际却失去区分能力。我的建议是每新增一个字段,都先说清楚谁会看、多久看一次、看完准备做什么。

2. 计时工具面对的三种典型团队

第一种是客户服务、咨询和代理团队。他们关心合同预算、客户可计费时间、项目毛利以及超出预算后是否需要变更报价。工时记录不仅是内部管理信息,也会进入客户沟通与账单核对。

第二种是软件研发、产品和设计团队。他们更关心投入结构、需求变化带来的返工、维护工作占比和团队容量。小时数并不能直接代表产出,但在同一类工作内部,它能帮助复盘估算偏差和资源分配。

第三种是内部运营、市场或共享服务团队。他们未必向外部客户收费,却需要看清支持工作、日常运维、项目交付和临时请求分别消耗了多少时间。此时最重要的不是开账单,而是避免关键项目长期被零散需求挤占。

这三类团队即使使用同一款产品,模板也不应该一样。咨询团队按客户与可计费状态组织记录,研发团队按项目和工作类型归类,内部服务团队则可能需要记录服务请求类别和优先级。软件解决的是“记录和呈现”,分类口径仍然需要团队自己定义。

3. 100 人以上组织要把记录工具放进系统边界里看

规模扩大后,工时软件不只是个人效率工具。它会和项目管理、身份权限、客户资料、财务结算、数据留存要求发生关系。100 人以上的组织,尤其需要确认谁能查看个人明细、谁只能看项目汇总、离职账号如何处理、数据如何导出,以及跨团队分类是否一致。

如果组织已经用 PingCode 等项目管理平台承载需求、迭代或项目协作,那么要先弄清楚工时记录是应贴近任务执行,还是独立作为成本与客户结算台账。前者强调任务关联和上下文,后者强调计费、核算与审批。不要因为某个平台功能更多,就默认它会自动取代所有专用工具;应先验证实际字段、权限、报表和导出能否贯通。

对于中大型组织,我会将试点至少拆成两个层次:先选一个能代表日常复杂度的团队跑通记录流程,再由信息安全、财务和项目负责人共同检查数据边界。跨部门直接铺开,往往会把不同的成本口径和隐私要求一起放大。

三、常见误区:工时系统为什么会变成“月底补表工具”

1. 把在线时长等同于生产力

工时记录表示的是时间投入,不是价值产出。一个人记了九小时,不代表交付质量更高;某个项目投入增加,也可能是需求临时扩大、外部依赖延迟或技术债集中处理。把总工时直接用于判断个人绩效,会诱发“多记才显得忙”的行为,最终污染最初想要的管理数据。

更稳妥的使用方式,是把工时放在项目、任务类型和交付背景中解释。例如,某一阶段的测试时间增加,应同步检查缺陷数量、需求变更和发布风险,而不是立刻把它解释成团队效率下降。工时适合用于识别偏差和讨论资源,不适合脱离情境充当个人价值排名。

2. 一开始就追求分钟级准确

对于多数项目成本决策,成员每天多记几分钟,并不会改变管理结论;但每段工作都要求精确切分,会显著增加操作负担。一次临时沟通、快速排查、上下文切换,如果都要立即新建记录,团队很可能转而在周五集中补填,精度反而更差。

我更建议先确定足以支持决策的最小单位。咨询和客户结算团队可能需要按约定的计费粒度记录;内部运营团队可能只需以十五或三十分钟为分析粒度;研发团队则可以按任务或工作类型汇总,而不必追踪每次消息交流。具体单位应由合同、财务和分析用途决定,不宜为了看起来精细而统一规定。

3. 以为自动追踪可以替代分类设计

自动记录能捕捉应用使用、活动片段或时间线线索,但“发生了什么”不等于“属于哪个项目”。同一个文档编辑器可能同时用于客户提案、内部规划和技术文档;浏览器里的一段时间,也无法自动判断是研究、沟通还是等待。自动化减少的是漏记线索,不会消除确认和归类工作。

因此,试用自动追踪功能时,我会实际检查三项:系统记录了哪些信息、成员能否调整或删除、管理员能看到什么级别的明细。若产品的默认设置让团队感觉被监视,即使数据看起来更完整,采用率也可能快速下降。透明说明采集边界,比上线后再解释更重要。

4. 把“能导出”误认为“数据可迁移”

导出文件不等于迁移顺畅。一个可用的迁移包,至少要说明时间记录的日期、人员、项目、任务、备注、计费状态、审批状态和时区如何对应。若旧工具允许自由文本项目名,新工具要求固定项目编号,直接导入会造成重复项目、孤立记录或汇总口径变化。

在签约前,我会让供应商提供一份样例导出文件,并拿团队的一周记录走一次导入或离线映射。这个测试能提前暴露日期格式、字段缺失、项目层级不一致等问题,也能避免被“支持 CSV 导出”一句话安抚。

5. 只看单个功能,不看每周的总操作成本

工时软件的真实成本不只在订阅费用。它还包括成员每天切换任务的动作、负责人核对异常的时间、财务修正数据的时间、管理员维护项目结构的时间,以及员工对隐私规则的疑虑。一个更便宜的工具,如果每周多耗费几小时整理,未必更省钱。

我会把成本分成“记录成本”和“解释成本”。记录成本是填表、修正、提醒与审批;解释成本是月底回答数据为何异常、项目如何归属、是否能计费。很多团队只关注第一项,却忽略第二项。好的工具应同时降低两者,而不是把整理工作从成员转移给项目助理。

四、专业判断逻辑:如何判断五款工具是否适合你的流程

1. 先定义工时数据的用途,再确定所需字段

选型前先把用途写成具体决策,不要只写“提升效率”。例如:“每周识别预算消耗超过计划的项目”“月底核对客户可计费时间”“估计支持团队被临时请求占用的比例”。这些问题决定项目结构、标签、权限和报告需求,也决定哪些记录必须由成员填写,哪些可以从项目系统同步。

可以用以下顺序搭建最小字段集:

  1. 确定记录对象:项目、客户、内部工作,还是临时支持请求。
  2. 确定分析维度:任务类型、工作类别、可计费状态或成本中心,尽量只保留确实会用于决策的维度。
  3. 确定记录粒度:按任务、半天、小时段,还是按合同约定的计费单位。
  4. 确定核对责任:成员自查、项目负责人审批,还是财务抽查。
  5. 确定保存和访问边界:谁看明细、谁看汇总、保留多久、如何撤销权限。

如果第一步都说不清,先不要购买复杂套餐。小范围用表格或轻量工具跑一个周期,确认团队需要回答哪些问题,再决定软件是否能改善流程。

2. 按记录模式而不是品牌知名度来分流

Clockify 可以作为团队工时表和项目记录的候选,适合用来验证成员能否接受统一的计时入口,以及负责人是否能以团队视角核对记录。它的关键测试不是按钮是否齐全,而是项目层级、审批方式和报表字段是否支持你们的分类规则。

Toggl Track 值得关注的点是轻量记录体验。若团队最主要的阻力是“总忘记开计时器”或“切换记录太麻烦”,就应该让真实用户连续试用,而不是只由管理员演示。试用时观察成员在一天内需要几次切换页面、如何补填漏记,以及每周汇总是否足够清楚。

Harvest 更适合把工时和客户收费、项目预算或账单核对放在同一业务链路里的团队。试用时要把合同费率、不同服务类型、不可计费工作和客户账单格式一起放进去。对只需要内部资源统计的团队,额外的计费流程可能并不增加价值,反而让配置变复杂。

Timely 的差异点在于自动化时间线思路。对于工作切换频繁、遗漏严重的团队,它值得进行隐私优先的受控试点;但不要只看自动识别率,还要测量成员每天确认时间线所花的时间。如果自动生成的记录仍需大量手动整理,团队只是在把计时劳动改成审核劳动。

Everhour 的选择逻辑偏向已有工作流整合。如果团队已经在其他系统里维护任务,重点就不只是功能清单,而是记录能否准确关联到现有项目和任务,修改、归档、删除之后是否同步一致。集成接得上并不代表流程已经闭环,仍要检查汇总口径、权限继承和数据导出。

3. 用六项维度做同场试用

我建议把候选产品放进同一组任务中比较,而不是让每个供应商各自演示最漂亮的路径。选择相同的项目名称、任务类别、成员角色和补录情境,实际运行一周或一个完整的小项目。对比记录完成率、操作负担、核对时间和结果可解释性。

试用维度 具体检查问题 可接受的信号 需要警惕的信号
启动速度 成员能否快速开始、暂停和切换项目 动作自然,几乎不需培训 依赖复杂配置或频繁跳转
分类一致性 同类工作是否能稳定归入同一类别 项目和任务有清晰规范 大量自由文本导致重复标签
漏记恢复 忘记计时后能否低成本补录 成员可按规则修正,保留清晰记录 补录困难或审批状态不透明
管理核对 负责人能否快速发现异常记录 能区分缺失、重复和超预算 必须逐条手工筛选
数据解释 报表是否能回答业务问题 项目、人员和工作类型口径明确 图表很多但无法定位原因
治理与迁移 权限、导出、删除和保留策略是否清楚 可由管理员验证并形成流程 只有口头承诺,缺少实际测试

同场试用时不要只记录“喜欢程度”。成员体验是重要指标,但最终仍要看数据能不能用于决策。可以让每位试用者完成相同的三件事:记录真实任务、补录一次遗漏、找到自己本周的项目时间分布。管理者则完成一次团队核对与一次导出。

提升团队生产力:2026年不可错过的5大纯粹的项目工时记录软件推荐

4. 为每种用途确定“足够好”的指标

不需要追求每个项目都精确到分钟。客户账单场景可以关注可计费工时与审批通过率;项目治理场景可以关注预算偏差与变更前后的投入结构;内部服务场景可以关注计划工作与临时支持的比例;团队容量场景则要结合休假、会议和其他不可直接投入项目的时间理解。

正式试点前建议写下“停止条件”。例如,若成员每日记录和修正平均需要过长时间、负责人每周核对超过约定上限,或系统无法导出关键字段,就暂缓扩大。反过来,如果记录完成率提升但报表仍无法推动具体行动,也要重新检查分类设计,而不是立刻追加更多字段。

五、具体案例与数据观察:用一支 12 人团队演练一次试点

1. 案例设定与数据边界

为了避免把示意数值伪装成真实客户案例,下面用一支 12 人的虚拟产品设计与研发协作团队做情景模拟。团队同时服务两个客户项目,并承担内部支持任务;试点目标不是提高“人均工时”,而是减少月底补表、看清预算偏差,并判断临时支持是否挤占交付时间。

这个案例的数字是用于说明计算方法的样本推演,不是对五款产品的性能测试,也不是行业基准。实际结果会受到团队工作方式、合同计费口径、项目复杂度和管理员投入影响。把方法带回团队时,应以自己的试点数据替换所有示意值。

假设试点前,成员在月底回忆式补录,项目负责人再用表格核对。试点后,团队按任务或工作类型记录,每周自查,负责人只处理异常。试点中不以记录时长评价个人,而是使用项目预算和工作类别讨论流程问题。

2. 先计算整理成本,而不是只计算订阅费

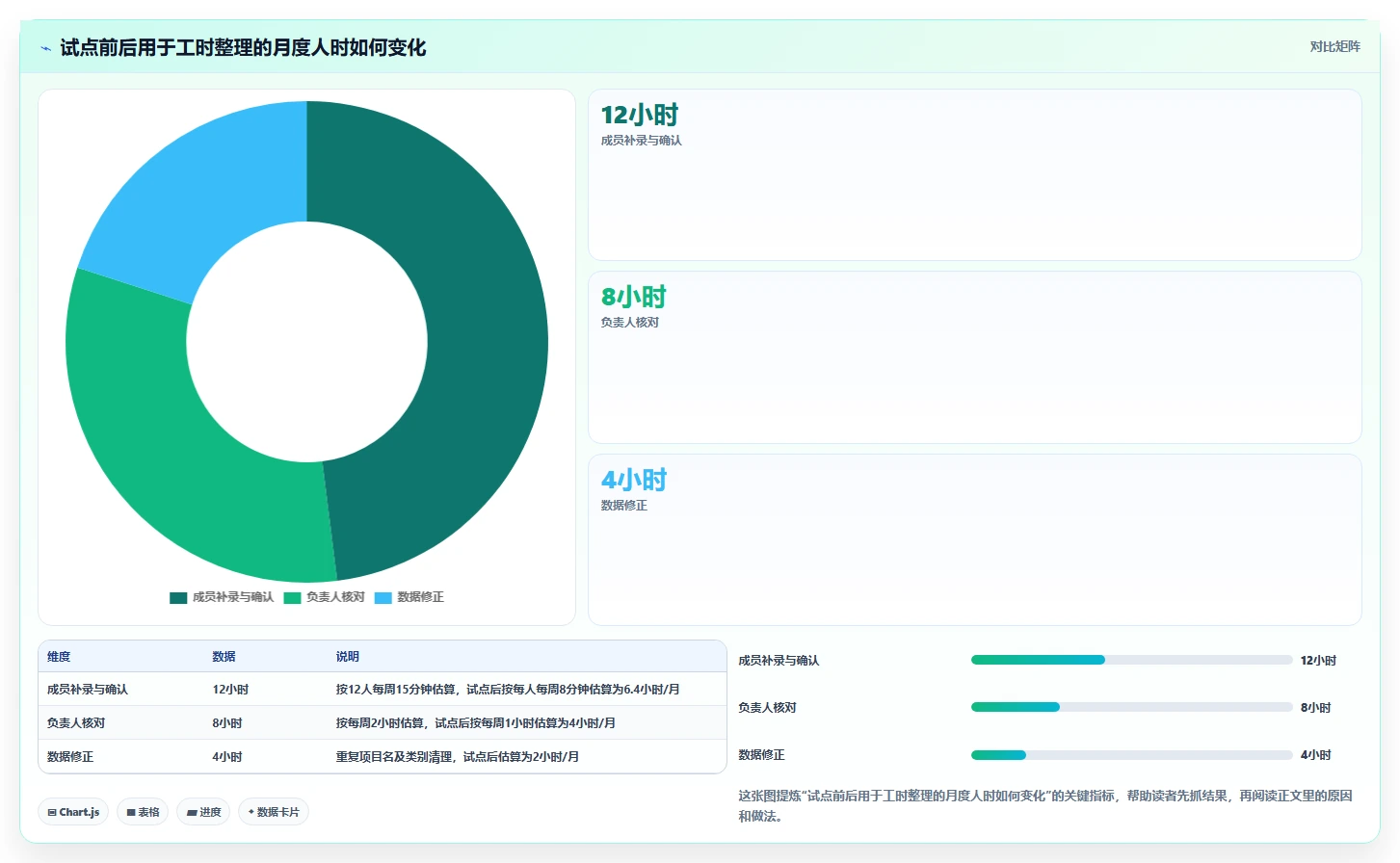

假设试点前,12 人每人每周花 15 分钟补记,一个月按 4 周计算,补录时间为 12 小时;负责人每周花 2 小时核对,月度核对时间为 8 小时;另有 4 小时用于修复项目名和分类不一致。合计约 24 小时/月,且尚未计入数据无法解释所造成的沟通成本。

如果试点后,成员每周花 8 分钟查看并确认记录,负责人每周核对降至 1 小时,数据修正降至每月 2 小时,那么月度总整理时间约为 15.4 小时。相对示意基线,节省约 8.6 小时/月。这个数字不能直接等同于“新增产能”,因为节省出来的时间可能用于交付、休息或其他协作;它只说明整理成本可能下降。

计算式应公开给团队,而不是只呈现一个效率提升百分比:成员确认时间加负责人核对时间,再加数据修正时间。工具选择的实际收益,至少要能在这几项上找到改善。

提升团队生产力:2026年不可错过的5大纯粹的项目工时记录软件推荐

3. 用预算偏差解释项目,而不是追责个人

再假设一个设计项目原计划 160 人时,实际记录为 192 人时,表面偏差为 20%。如果只看汇总,管理者可能认为执行效率下降;细分后发现其中 14 小时来自客户新增需求,10 小时来自交付前缺陷修复,8 小时来自内部沟通重复。此时真正可行动的信息不是“团队超时 32 小时”,而是新增需求是否应该走变更流程、缺陷是否有早期质量检查机会、沟通是否有重复环节。

这些拆分同样是情景示意。其用途是说明:只有当工时类别能连接到管理动作时,数据才值得细分。假如团队不会按新增需求处理流程,也不会调整质量检查,那么把类别拆到十几种只会增加填写负担。

4. 记录数据要与其他证据交叉验证

项目投入数据不能孤立解释。对于软件团队,可以同时查看交付范围变更、缺陷趋势和等待外部依赖的时间;对于咨询团队,可以同时核对合同范围、客户变更和可计费比例;对于内部服务团队,可以对照请求数量、处理时长和服务等级目标。交叉验证能避免把外部原因误判为执行问题。

公开的劳动统计资料通常衡量行业就业、工时或生产率等宏观指标,而不是某一款计时工具能带来多少效率提升。没有同口径的对照组,就不应把某个软件的宣传案例直接套成团队收益。本文的数字均按明确假设推演;实际团队应保留试点前后的原始口径和计算说明。

六、五款软件逐一拆解:适合什么人,试用时看什么

1. Clockify:适合先建立团队记录框架

如果团队目前靠零散表格收集工时,Clockify 可以进入第一轮测试。它的价值不应只通过“有没有计时器”判断,更要看管理者能否创建团队可理解的项目结构,成员能否快速记录,负责人能否查看待补录和异常数据。

试用时我会设置三类真实项目:一个可计费项目、一个内部项目、一个支持类工作;再安排成员做一次正常计时和一次事后补录。检查团队视图是否容易区分这三类记录,导出后是否保留所需字段。若报表要经过多次手工加工才能回答“项目用了多少时间”,就需要估算持续维护成本。

Clockify 的潜在取舍是,功能入口和配置选项较多时,管理员容易把“可以配置”误解为“应该全部启用”。起步阶段应只保留少量稳定字段,每两周复查一次字段的使用价值。团队人数多、角色复杂时,需进一步核对权限和审批能力是否符合现行计划。

2. Toggl Track:适合优先降低个人记录摩擦

当成员最大的抱怨是“我不想为了记时间频繁切换页面”,Toggl Track 值得优先进入真实体验测试。重点观察开始、暂停、切换项目和补录是否顺畅,以及成员能否在不经过管理员培训的情况下理解记录方式。

轻量体验不等于不需要管理约定。项目命名、任务类别、补录范围和周报时间都要先说清楚;否则每个人都可以用自己的方式记录,最后只得到一堆不一致的文字。建议由项目负责人维护一份简明分类说明,控制在团队能快速查阅的范围内。

它的取舍在于:如果团队需要复杂的成本分摊、跨部门审批或财务规则,不能只根据前端计时体验作决定。需要把真实报表、角色权限和导出能力放入试用清单,并确认相关功能是否在计划套餐内。

3. Harvest:适合把工时直接连接到客户核算

客户服务、设计代理、顾问和外包团队,通常不仅要知道投入多少时间,还要知道哪些时间能进入客户账单。Harvest 因为面向时间与费用管理的场景定位,适合用完整客户流程来验证:从项目、服务类别和计费规则开始,走到审核、账单准备与回款核对。

测试时不要只用一个费率、一种工作类型做演示。至少准备一个固定范围项目、一个按小时计费项目,以及一些不可计费的内部沟通,观察系统是否能准确区分。也要确认账单内容、币种、税务处理、折扣和本地财务流程能否衔接,不能默认海外产品的账单设置天然符合本地合规要求。

它的取舍是:如果团队只做内部资源规划,面向客户收费的能力可能会超出需要。应比较这些流程带来的实际收益与培训、配置和维护成本,而不是因为“功能多”就认为更合适。

4. Timely:适合漏记严重但能建立透明规则的团队

自动化记录思路适合经常跨应用工作、事后难以回忆细节的团队。它有机会帮助成员找回时间线索,特别是在多项目切换频繁的环境里。不过自动记录必须被理解为“待确认的线索”,而不是未经核对就进入正式工时台账的事实。

试点应明确告知成员收集什么、谁可见、如何修改、怎样删除和何时清理数据。建议先选自愿参与的小组,测量每人每天用于检查和归类记录的时间,观察自动建议的采纳率和错误类型。若成员需要花大量时间逐条确认,或对采集范围有明显顾虑,就不应扩大部署。

它的取舍集中在便利与隐私之间。企业应避免把应用活动痕迹直接解释为个人绩效,特别是远程办公场景。时间线的存在不是监控的正当理由,访问权限、使用目的和保留期限都要由组织制度约束。

5. Everhour:适合让工时贴近现有任务工作流

如果团队已经在项目或任务平台中工作,Everhour 的集成思路值得评估。对成员而言,理想状态是无需重复建立大量任务,就能在熟悉的工作上下文里记录时间;对管理者而言,关键是任务变更后工时归属是否仍然准确。

测试时应模拟日常变化:任务改名、任务关闭、项目归档、成员权限变化,以及同一任务被多人协作的情况。检查工时记录是否依然关联正确,汇总页面和导出文件是否一致。还要确认所依赖的集成能力是否覆盖团队当前使用的版本和套餐,而不是只看产品介绍里的集成数量。

它的取舍是对既有系统环境有一定依赖。若团队经常更换协作平台、任务结构高度不稳定,集成带来的便利可能被维护成本抵消。反之,若任务平台已经是成员每天工作的中心,减少重复录入可能比增加一个独立入口更有价值。

团队主要问题 优先试用 试用成功的关键证据
月底补表多、想先把记录制度建立起来 Clockify 成员能按统一口径记录,负责人能快速定位缺失与异常
记录动作本身阻力大 Toggl Track 真实成员愿意连续使用,补录和切换不增加明显负担
需要核算客户可计费工时 Harvest 工时、计费状态和账单核对能按真实合同跑通
频繁漏记,愿意试用自动化线索 Timely 漏记减少且确认时间、隐私风险保持可控
不希望成员离开现有任务系统 Everhour 任务关联稳定,权限和数据同步没有关键断点

七、不同情况下的行动建议:用四周完成低风险试点

1. 第一周:写清楚问题和数据规则

先找项目负责人、财务或运营代表,以及实际记录工时的成员一起确定试点目标。目标最好是一句话,并能在四周后核验,例如“让项目负责人每周看出预算偏差来源”,而不是泛泛地说“提升效率”。同时定义项目分类、时间粒度、补录规则、周核对时间和访问权限。

建议从一页规则开始,不要先写几十页制度。说明哪些工作需要记录、哪些不需要,临时支持如何归属,漏记怎样补、谁有权修改已核对记录。规则越容易执行,数据越可能稳定。

2. 第二周:用一组真实任务测试产品而非演示流程

让候选产品面对真实任务,包括正常工作、临时会议、跨项目切换、漏开计时器和成员请假等情况。试用者应覆盖熟练员工、新员工和项目负责人,避免只让最擅长软件的人参与,然后用他们的顺利体验推断全团队都能使用。

每个候选工具使用同样的数据结构。记录每天的操作步骤、遇到的阻碍和实际完成的记录量。对自动化功能,应额外记录人工确认时间;对集成功能,应检查任务变更后的同步结果;对计费功能,应把账单核对流程完整走一遍。

3. 第三周:核对报表能否触发行动

请管理者用工具回答三类问题:哪个项目需要预算复核?哪种工作占用比预期高?下一周应调整什么安排?如果回答不了,就追查是字段缺失、项目命名混乱、成员漏记,还是报表能力不足。不要立刻通过增加字段解决所有问题。

可以把异常分成三类:记录问题、分类问题、业务问题。记录问题需要提醒或简化动作;分类问题需要规范命名和责任人;业务问题则需要调整需求、预算、流程或资源。将三类问题分开,才能判断真正应该由软件、流程还是管理决策来解决。

4. 第四周:决定扩大、调整还是停止

试点结束时,用共同口径复盘记录完成率、补录时间、负责人核对时间、项目归属准确性、成员接受度和报表可解释性。不要把“参与者觉得不错”作为唯一判断,也不要只看一个月的订阅报价。把一次性配置、培训和长期维护纳入总成本。

  • 扩大试点:成员能持续记录,负责人核对时间下降,项目数据可以支撑明确决策。
  • 调整流程:数据大体完整,但分类不统一、审批不清或补录负担较高。
  • 更换工具:关键字段无法导出,权限不满足要求,或核心工作流必须靠大量手工修补。
  • 暂停购买:团队说不清需要用工时解决什么问题,或试点数据不会改变任何安排。

八、不同情况下的取舍:什么需求值得付出额外复杂度

1. 小团队与大型组织的取舍不同

小团队应该优先降低使用门槛。若团队人数有限、项目结构简单,每周抽十分钟核对记录,可能比配置复杂审批更有效。购买更高阶能力前,先验证轻量方案是否能回答实际问题。小团队最常见的浪费,不是功能不够,而是提前搭建无人维护的分类体系。

中大型组织则不能只看上手速度。跨部门访问、成本中心、身份管理、审批留痕和数据保留都可能成为硬性要求。此时即使轻量产品更容易用,也要检查组织治理能否覆盖;如果一个专用计时工具无法满足权限边界,可以考虑让项目管理平台承担任务与权限上下文,再把必要的工时数据与专用工具衔接。

2. 面向客户收费与内部效率分析的取舍不同

可计费团队需要准确区分合同范围、客户新增需求、内部沟通和项目管理时间。过于粗略的记录可能让账单争议增加;过于细碎则会让成员花时间维护流水。应以客户协议和可接受的计费粒度为上限,不要把所有内部活动都包装成可收费时间。

内部团队的重点是资源分配和流程改进,未必需要每项活动都关联费率。若组织用工时数据追踪团队容量,应同步考虑会议、支持轮值、休假和突发工作。只统计项目投入会低估真实工作负担,也会让“未归属项目的时间”被误解为闲置。

3. 自动化与员工信任之间的取舍

自动记录适合漏记成本高、工作上下文切换密集的团队,但必须接受它需要确认,并且有可能记录错误。若企业无法解释数据用途、访问范围和保存周期,自动化的效率收益可能抵不过信任损耗。先从自愿试点、低敏感场景和明确删除规则开始,往往比全员强制部署更稳妥。

手动计时则容易解释、容易控制信息边界,但依赖成员主动性。对专注任务、项目数量较少的团队,它可能已经足够。选哪一种,不应由“技术更先进”决定,而应看漏记风险、确认负担、隐私敏感度和管理能力的组合。

4. 更精细的数据与更大的维护负担之间的取舍

每多一个标签,就多一项分类工作;每多一层项目结构,就多一项维护责任。细分只有在能帮助决策时才有价值。例如,如果管理层会根据“维护工作占比”调整人员配置,这个分类值得保留;若没有任何人会阅读某个细分字段,就应该删除或合并。

上线一段时间后要定期清理分类。常见信号包括:大量记录使用“其他”、同一工作出现多个近义标签、已归档项目仍频繁被选中,或报表字段从未进入复盘会议。分类体系不是一次设计完成,而应根据实际决策逐步收敛。

九、上线后的治理:如何避免数据变成新的绩效压力

1. 明确工时数据的允许用途

在上线说明中写清工时数据用于项目成本、容量规划、客户核算还是流程复盘,并明确哪些用途不适用。尤其要说明它不能单独证明个人效率、工作态度或产出质量。若未来要改变数据用途,应重新沟通,而不是把原本为预算规划收集的信息悄悄用于个人排名。

这不仅是信任问题,也是数据质量问题。成员如果认为记录会被简单用于排名,就可能改变记录行为:高估忙碌时间、规避复杂任务,或把不确定工作归入看起来更有价值的项目。制度上的边界有助于让记录回到改善流程和资源决策的用途。

2. 设定角色和权限,而不是默认全员可见

记录人通常需要查看和修正自己的记录;项目负责人需要了解项目汇总和异常;财务可能需要审核计费信息;管理员负责系统配置和权限。并不是每个角色都需要查看每个人的活动细节。最小权限原则可以减少不必要的信息暴露,也能让成员更清楚数据被谁使用。

对于 100 人以上组织,还要建立人员入职、转岗、离职和项目归档时的处理步骤。谁关闭旧项目、谁导出历史数据、谁撤销访问权限,都应有明确责任人。工具上线以后,身份和权限的日常管理往往比第一次配置更容易被忽略。

3. 固定复盘节奏,防止只在月底发现问题

每周短核对比月底大清理更有效。核对重点不是检查每个人是否坐满时间,而是识别空项目、重复记录、异常补录、预算消耗过快和长期未分类的数据。问题在离发生时间较近时更容易确认,也不容易让成员陷入回忆式填表。

复盘会议应该以趋势和流程为主。例如,连续几周的临时支持占比增加,可能说明请求入口失控;多个项目在交付前集中出现修复工时,可能说明质量检查介入太晚;某一客户的可计费比例下滑,则要核对合同范围和内部沟通成本。工时数据的价值来自讨论后的改变,而不是报表本身。

十、最终建议:先买清楚问题,再买软件

1. 用一张决策表缩短最后的选择过程

你的首要目标 优先候选 不可妥协的验证项 扩大使用前的门槛
建立简单团队记录习惯 Clockify 或 Toggl Track 记录速度、补录方式、团队汇总 成员能连续使用且管理者不用逐条追问
减少漏记与事后回忆 Timely 或轻量计时方案 隐私透明度、确认时间、自动分类质量 漏记改善没有转化成新的审核负担
支持客户账单和预算核算 Harvest 可计费分类、账单流程、财务适配 真实合同和异常场景可以完整走通
贴近已有项目任务系统 Everhour 或现有平台配套方案 集成范围、同步一致性、任务变更处理 无需大量重复录入,导出结果可用于复盘
跨部门治理与系统集成 结合项目平台与专用工时工具评估 身份权限、数据边界、成本口径、迁移 业务、财务和信息安全共同认可数据规则

2. 我的最终判断

2026 年选工时软件,不应问“哪一款功能最多”,而应问“哪一款能以团队承受得起的成本,持续产生可解释的数据”。Clockify、Toggl Track、Harvest、Timely 和 Everhour 的优势并不相同;真正有效的比较,必须把记录动作、补录、核对、报表、隐私和迁移放进同一个试点。

如果只能带走一个判断,我建议记住:先确定工时数据要改变哪项决策,再决定记录什么;先试点一条真实流程,再扩展到整个组织。工时不是生产力本身,而是帮助团队发现预算、流程和容量问题的一种证据。用得好,它能减少月底猜测;用得不好,只会让团队更忙于证明自己很忙。

下一步可以先选一个有代表性的项目,列出本周需要回答的三个问题,再让 5 到 12 名成员用两款候选工具跑一个周期。记录成员确认时间、负责人核对时间、异常修正量和报表可解释性。用这组数据决定继续、调整或停止,比凭产品页面和口碑猜测更可靠。

常见问题解答(FAQ)

1. 2026年值得优先试用的5款纯工时记录软件有哪些?

我在给小团队选工时工具时,最怕推荐名单只看功能多少,却没说清每款适合什么工作方式。我想先缩小试用范围:不同角色和项目类型,分别应该从哪款开始?

先把“纯粹”理解为以记录、归类和汇总工时为核心,而不是要求软件只能有计时器。按这个标准,以下五款值得纳入试用名单;它们的套餐、功能和集成可能调整,正式采购前应核对当前版本。Toggl Track:适合希望快速开始计时、又需要查看个人或团队时间报表的团队。

若员工常在不同任务间切换,优先检查启动计时和补录时间是否顺手。Clockify:适合想先低成本试跑流程、再决定是否升级的团队。重点核实所需的审批、权限和报表功能是否包含在计划中,别只根据基础计时能力做采购判断。Harvest:适合需要把项目工时和客户结算、费用管理衔接起来的服务团队。

若财务仍要手工把工时抄到发票或表格里,集成与导出流程比计时器外观更值得考察。Timely:适合经常忘记切换任务、事后难以回忆时间去向的知识工作团队。应重点试用自动记录建议和人工确认流程,并明确哪些活动不应被采集。Everhour:适合已在项目管理平台里安排任务、希望减少跨工具切换的团队。

试用时要检查任务关联、报表口径和同步边界,确认项目或任务名称变动后数据仍能正确归属。我的判断原则是:先按工作流筛掉不匹配的工具,再比较价格。工时记录的价值不在于留下更多分钟数,而在于让团队能解释项目投入、发现估算偏差,并减少月底补账。

2. 选纯工时记录软件时,应该优先比较哪些指标?

我看产品介绍时,经常发现每款都说自己报表强、操作简单、适合团队,但这些描述很难直接比较。我应该用什么实际测试方法,避免被功能清单带着走?

把选型拆成一次可复现的小测试,比逐项勾选功能更有用。下面的权重是便于团队讨论的评估框架,不是行业统一标准;如果你们最看重客户结算,可以相应提高报表与导出项的比重。

可以先按五项打分:日常记录是否顺手占30%,项目与任务归类是否贴合现有流程占25%,报表和导出是否满足管理需求占20%,与当前工具的衔接占15%,权限、数据保留和隐私设置占10%。每项按1至5分评分,并给每个分数附上实际测试证据。

测试任务要覆盖真实场景:开始一个任务、暂停后切换任务、补录昨天的时间、把时间归到客户项目、导出一周记录。让实际填报者完成,而不是只让管理员演示;管理员觉得清晰的设置界面,不一定代表员工每天愿意使用。最后比较“完成一周记录所需的总操作”,不要只比点击计时按钮的速度。

若一个工具省下几秒启动时间,却让员工每周多花十分钟修正分类,长期成本可能更高。

3. 怎样判断团队会不会坚持记录工时,而不是试用几天就放弃?

我担心新工具上线后,大家前几天认真填,忙起来就忘记,最后还是靠月底回忆补时间。有没有办法在正式推广前发现流程太麻烦,而不是上线后才发现数据不可用?

建议先做两周小范围试点,而不是一开始就要求全员、所有项目同时记录。选一个任务切换频繁的小组和一个流程较稳定的小组,可以看出工具是否只适用于单一工作节奏。试点前先约定三个内部观察指标,例如记录覆盖率达到85%以上、日常填报中位耗时不超过2分钟、每人每周修正时间不超过10分钟。

这些是便于团队设定试点门槛的参考值,不是行业基准,也不应拿来直接评判员工效率。每周抽样核对“工时记录,项目任务,交付物”是否对得上。若覆盖率低,先检查是否缺少任务分类、提醒时机不合适,或手机端操作太绕;不要立刻把问题归结为员工不配合。

如果记录率不错但大家大量使用“其他”分类,说明分类体系可能太细或命名不贴近日常语言。与其继续加字段,不如删掉没人用的选项,并把补录时间的规则说清楚。

4. 工时记录软件的团队报表能直接用来考核员工吗?

我想通过工时数据了解项目成本和排期偏差,但也担心员工觉得每一分钟都被监控,进而只求把时间填满。我该怎么区分管理项目所需的数据和不适合用来评人的数字?

不建议把“记录时长”直接当成个人产出或绩效排名。工时可以说明时间被分配到哪里,却不能单独说明工作质量、任务难度、协作贡献或中断是否由组织安排造成。更可靠的用法是看项目层面的趋势:计划工时与实际工时偏差、反复超时的任务类型、客户项目的投入结构,以及估算是否需要调整。

比如某类任务连续几个周期都比预估多出约20%,更应先复盘需求变更和估算方法,而不是马上认定执行者效率低。上线前把规则讲明白:采集什么、不采集什么、谁能看到个人明细、报表用于哪些决策,以及记录错误如何更正。尤其要确认自动记录功能的采集范围和数据保留设置,并让员工知道是否可以关闭或删除不相关记录。

若目的是结算或项目复盘,应允许员工查看并更正归类错误,同时保留必要的修改记录。这样得到的数据更可解释,也比把未经核实的计时结果直接用于考核更有决策价值。

读者评论

廖
廖晓彤

把工时数据和具体决策挂钩这点很实用。我们之前也遇到过记录项越加越多、月底却没人看报表的情况,先明确谁看、看完做什么,确实比先挑功能重要。

罗
罗欣

自动记录不等于自动分类,这个提醒比较客观。团队试用这类功能时,除了看漏记有没有减少,也应该让成员确认采集范围和修改权限,否则数据再完整也可能影响使用意愿。

万
万承宇

迁移测试的建议值得采纳。只看能否导出 CSV 不够,项目层级、计费状态和时区都可能造成汇总差异;拿一周真实记录先跑一遍,比上线后再补救稳妥。

文章包含AI辅助创作:提升团队生产力:2026年不可错过的5大纯粹的项目工时记录软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225389
