提升团队效率必备:2026年最受欢迎的5款项目看板管理系统推荐

项目看板系统最容易制造的错觉,是卡片变多了,团队就更高效了。真正的效率提升,通常发生在另一处:成员是否能及时发现阻塞、负责人是否能判断工作优先级、管理者是否能从看板读出交付风险。本文比较 Jira、Asana、Trello、monday.com 和 PingCode 五款常见项目看板管理系统,但不把它们包装成不分场景的“年度排名”;我会从团队规模、工作流复杂度、维护成本和交付治理四个维度判断哪一款更值得选。

一、先讲结论:五款系统没有绝对冠军,只有适配边界

1. 先按工作方式选,不要先按名气选

如果团队已经采用敏捷研发流程,需要管理复杂工作项、迭代、缺陷和跨团队依赖,我会优先评估 Jira。它的优势是流程和配置能力强,代价是管理员需要持续治理字段、状态、权限和自动化规则。

如果项目涉及市场、运营、产品、设计等多种职能,成员更看重任务协同、时间线、提醒和跨部门可视化,Asana 通常更容易作为通用协作中枢。它适合让非技术团队尽快形成共享计划,但复杂研发流程是否够用,仍要通过真实工作流验证。

如果团队需要的是轻量任务卡片、简单状态流转和快速上手,Trello 的门槛低。它适合小型项目、个人工作流和短周期活动;当依赖关系、权限、跨项目汇总和审计要求增加时,团队可能需要补充其他工具或转向更完整的平台。

如果组织希望由业务部门自己搭建多视图工作空间,且愿意投入模板设计和治理,monday.com 值得进入候选名单。它的可视化和可配置思路适合多部门运营场景,但购买前应核实具体订阅计划、自动化额度、权限能力和数据迁移成本。

如果是中大型企业,尤其是 100 人以上组织,项目管理不仅要“看进度”,还要贯通需求、研发、测试、发布与管理视图,我会把 PingCode 纳入重点验证范围。其价值不应只按看板界面判断,而要看是否能承接企业实际的研发协作、流程治理和跨团队追踪。

一句话结论:小团队优先降低使用摩擦;研发团队优先验证流程深度和可追溯性;跨部门团队优先验证协作覆盖面;中大型组织还必须把权限、集成、迁移、审计与持续治理纳入总成本。

2. 本文的“受欢迎”不是未经核验的销量排名

项目管理软件厂商通常不会公开同口径的活跃团队数、续费率和中国区付费席位数据。不同网站的下载量、搜索热度、评论数也不能直接代表企业采用率。因此,本文把“受欢迎”理解为:在全球或国内团队中较常进入选型清单、拥有明确产品定位、且能覆盖一种或多种常见工作方式。

下面的顺序是产品介绍顺序,不是市场份额榜单。功能与价格会随套餐、区域和产品更新变化,尤其是自动化额度、权限、AI 功能、存储限制和企业级安全能力。正式采购前,应以厂商当前官方页面、合同条款和试用环境为准。

3. 先看适配速查表

系统 更适合的团队 看板管理的突出价值 主要代价或风险 建议优先验证的问题
Jira 敏捷研发、软件交付、多团队协作 工作流、问题类型、迭代与研发追踪能力较强 配置复杂,容易出现字段和流程膨胀 团队是否有流程管理员,配置是否能长期维护
Asana 跨职能项目、市场运营、项目办公室 任务计划、负责人、时间线与协作视图较直观 高度定制的研发或复杂治理场景需实测 现有任务、审批和项目汇总能否自然映射
Trello 小团队、轻项目、个人任务管理 卡片式流程容易理解,启动成本低 复杂依赖、跨项目治理和细粒度管理能力有限 项目增多后是否仍能清晰汇总与追责
monday.com 多部门运营、需要自定义工作空间的团队 视图与字段组合灵活,适合可视化流程 灵活性会带来模板治理和配置维护成本 关键功能是否包含在目标订阅计划内
PingCode 中大型组织、100 人以上团队、研发协作场景 适合评估从需求到研发交付的协同管理能力 实施和流程对齐需要业务负责人参与 能否覆盖组织现有流程、权限与集成要求

二、项目看板为什么常常“看起来更忙,交付却没变快”

1. 看板可视化的是工作状态,不会自动消除系统性等待

看板能把任务从“大家各自知道”变成“团队共同看见”,这是重要改进,但它不是瓶颈消除器。需求等待确认、测试环境排队、跨部门审批、关键人员被多项目占用,这些问题即使放进看板,也不会因为卡片换了颜色就自动消失。

我在评估团队流程时,会先问三个问题:一项工作从提出到完成要经过哪些状态;状态变化由谁触发;卡住超过多久需要升级处理。如果团队答不清这三件事,先采购功能更复杂的软件,往往只会把原有混乱数字化。

看板的核心价值不是“让每个人都看到所有任务”,而是让团队在有限注意力下识别最重要的异常:哪些工作长期停留、哪些环节堆积、哪些任务没有明确负责人、哪些承诺已经过期。

2. 任务完成速度和端到端交付时间不是一回事

一个开发者可能在一天内完成多张卡片,但产品需求等待评审两周、测试等待环境三天,用户最终拿到结果的时间仍然很长。只统计“已完成任务数”,容易鼓励团队拆碎工作、追求卡片数量,却看不到用户价值何时真正交付。

比较靠谱的观察至少要同时覆盖在制工作量、周期时间、阻塞时长和按期交付率。不同团队的工作大小不一致,不能直接把某团队“每周完成 40 张卡”与另一个团队的“每周完成 15 张卡”判成效率高低。

3. 选择系统前,先判断工作流属于哪一类

连续流型工作常见于支持、运营和内容生产,任务不断进入,团队更关心队列、优先级、处理时长与积压量。此类团队通常需要清晰的待办、处理中、等待外部、已完成等状态,而不是强行套用固定迭代。

迭代交付型工作常见于产品研发,团队按周期规划目标,交付一组相互关联的工作。系统应能支持需求拆分、版本或迭代计划、缺陷追踪以及工作项之间的关系。

项目制工作常见于活动上线、客户实施和组织变革,开始与结束时间较明确,需要管理里程碑、责任人、跨团队依赖和风险。项目时间线和汇总能力可能比研发专用字段更重要。

一个组织可能同时存在这三类工作方式。此时不要急着要求所有部门使用同一套流程,而要先找到能够统一治理、又允许合理差异的边界。

4. 看板设计的关键不是状态越细越专业

状态过少,团队看不出工作卡在哪里;状态过多,成员每次更新都要猜应该选哪个。我的建议是先围绕真实交接点命名状态:谁把工作交给谁、进入下一步需要满足什么条件、什么情况算阻塞。

例如,“开发中”“测试中”是工作阶段;“等待产品确认”可能是阻塞原因,不一定要成为永久状态。把阶段、风险和原因都塞进状态列,后续报表会难以解释。更稳妥的做法是让状态表达流程位置,让阻塞标记表达异常,让负责人或截止日期表达责任与时间。

下面的流程耗时为情景模拟,用来说明不同等待节点如何共同构成总周期,不代表行业平均值。团队应以自己的历史数据替换。

提升团队效率必备:2026年最受欢迎的5款项目看板管理系统推荐

三、五款项目看板管理系统逐一拆解

1. Jira:适合需要深度流程控制的研发团队

Jira 的典型价值在于把软件研发工作拆成可追踪的工作项,并允许团队围绕项目、工作流、迭代和问题类型建立管理方式。对于已经形成敏捷实践、需要跨团队追踪缺陷和需求的组织,它能提供较强的流程表达能力。

我会把 Jira 的优势理解为“可配置的研发协作底座”,而不只是一个任务列表。团队可以围绕不同工作类型设计状态和字段,并将工作项与研发流程中的其他环节关联。真正的收益取决于配置是否贴合业务,而不是配置数量有多少。

适合场景:研发团队有明确的产品和工程流程;项目数量较多;需要统一缺陷、需求与迭代管理;管理者需要从多个项目观察进度和风险。

需要谨慎的场景:团队规模很小、工作流简单,或没有人负责系统治理。字段、状态、权限与自动化一旦由各团队随意增加,系统会逐渐变成“每个项目都不一样”,新成员很难理解,报表也无法横向比较。

试点 Jira 时,我建议只先选一个有代表性的团队,控制字段数量,并为每个状态写清进入条件和离开条件。试点结束后再检查:成员是否愿意及时更新、负责人是否能识别阻塞、管理报表是否能回答真实问题。若只是把旧表格原样搬进去,通常无法证明系统带来了效率。

2. Asana:适合把跨部门任务放到同一张计划上

Asana 更容易被非技术团队理解,尤其是任务负责人、截止时间、项目计划和不同视图之间的切换。市场活动、产品上市、内容排期和内部改进项目,往往需要多人配合,但未必需要复杂的软件研发工作项模型。

它的选型重点不是“有没有看板”,而是团队能不能用一套清晰结构表达项目层级、任务依赖、责任归属和进度更新。跨部门团队常见问题是每个部门都有自己的表,项目负责人只能定期手工汇总;因此,项目总览、时间线、提醒和成员采用意愿应一起评估。

适合场景:协作对象来自多个职能部门;项目里程碑和任务责任需要共享;团队希望通过统一视图降低会议汇报和重复追问。

需要谨慎的场景:研发流程依赖大量专用字段、复杂缺陷流转或细粒度工程治理。即使通用任务平台可以通过字段和模板模拟部分流程,也要计算维护成本,不能只看演示效果。

试用时,可以用一项即将发生的真实跨部门项目,而不是让每个人随便建一个演示板。项目中至少要包含一个审批节点、一个跨团队依赖、一个延期风险和一个管理汇总需求。若系统能让执行者少填重复信息、又让项目负责人更快发现偏差,才算通过关键验证。

3. Trello:适合简单、直观、快速启动的任务流

Trello 的卡片和列表模式容易解释:任务在哪一列、由谁负责、还缺什么信息,成员通常不需要长时间培训即可开始使用。对小型活动、个人待办、简单内容排期或短期协作项目,这种低门槛本身就是价值。

小团队选工具时常常低估启动阻力。功能再多,如果成员每次更新都要打开多个页面、填写一堆字段,数据很快就会过期。轻量工具能让团队先建立更新习惯,再逐步判断是否需要更复杂的能力。

适合场景:项目少、任务关系简单、成员数量有限;主要需求是任务可见、责任清楚、状态可更新;希望用较低培训成本试运行协作规则。

需要谨慎的场景:项目之间存在大量依赖;管理者需要跨项目容量和风险视图;权限、审计或复杂审批有明确要求。此时要验证现有功能及扩展方式是否能满足要求,而不是假定“加几个标签”就足够。

我会把 Trello 当作“轻流程的优秀起点”,而非所有团队的长期终点。开始时可以观察任务数量、跨板汇总频率和手工统计耗时。当团队需要大量复制卡片、重复汇总,或同一任务必须在多个看板间同步时,迁移评估就应提上日程。

4. monday.com:适合希望配置多种业务工作空间的团队

monday.com 的选型吸引力通常来自可视化工作区和可配置思路。不同团队可以围绕自己的流程设计字段、视图和自动化,不必把所有工作压进同一种任务模板。对于运营、销售支持、活动管理和跨部门项目,这种灵活度可能带来较好的适配感。

灵活性也会产生隐性成本:谁负责模板标准?哪些字段允许自定义?部门之间如何汇总?自动化触发条件是否有人维护?如果答案不明确,工作空间可能很快出现多个相似但不一致的流程,管理者看得到数据,却无法用统一口径解释数据。

适合场景:组织存在多类业务流程;部门需要不同视图;愿意安排负责人治理模板、权限、字段和自动化。

需要谨慎的场景:采购预算严格、席位变化频繁,或关键功能依赖特定套餐。应逐项核实目标计划支持的权限、自动化次数、集成、数据导出和管理能力,不要只根据产品演示或基础套餐判断总成本。

试点时建议把“配置是否灵活”和“配置是否可复制”分开打分。一个流程即使能做出来,如果复制到第二个部门就必须重建、难以汇总,灵活性并没有转化为组织效率。

5. PingCode:适合重点评估研发协作与组织级治理的团队

对于 100 人以上的中大型组织,我不会只问 PingCode 的看板是否顺手,而会追问它能否在现有组织流程中承担稳定角色:需求从哪里进入、如何分配给团队、开发与测试如何衔接、管理层怎样看到进度、权限如何沿组织边界设置、数据怎样与现有工具协同。

中大型组织最常见的采购误区,是把“功能覆盖”当成“组织适配”。功能清单上存在某个模块,不等于业务流程已经打通。验证时必须使用组织自己的角色、审批边界、项目层级和命名习惯,检查成员是否需要重复录入,以及同一工作项是否能从需求端追踪到交付端。

适合场景:研发团队数量较多;组织希望改善需求、项目和交付过程的可追溯性;管理层需要形成跨团队观察;有业务负责人参与流程梳理和落地。

需要谨慎的场景:企业还没有统一工作定义,却希望通过上系统一次性解决职责不清、优先级冲突和资源不足。系统可以帮助暴露问题、支持规则执行,但不能替管理层做资源取舍,也不能替团队决定哪些工作应该停止。

正式决策前,我建议安排一个小范围验证周期,覆盖一个真实研发项目、一个跨团队依赖和一个管理视图。对接产品方时,重点核对当前版本的能力边界、部署和数据要求、服务响应、集成方式以及后续迁移选项。不要只依赖销售演示或功能介绍页。

6. 五款系统的关键差异,不应简化成“功能多少”

下面的对照不是产品能力的绝对高低,而是选型时可优先验证的方向。具体功能会受产品版本、订阅计划和配置方式影响,表格中的“更适合”表示典型评估重点,并不构成对所有团队的保证。

评估维度 Jira Asana Trello monday.com PingCode
研发流程深度 重点优势方向 适合一般协作,复杂研发需验证 适合轻量任务流 可配置,但需验证治理方式 重点验证研发协同覆盖
非技术成员上手 取决于配置和培训 通常较易理解 通常较易理解 依赖模板是否清楚 需结合组织角色和流程培训
多项目汇总 适合重点验证跨项目管理 适合跨职能项目计划 轻量汇总需要验证 可视化汇总需检查模板一致性 适合验证组织级项目视图
持续治理要求 较高 中等,视流程复杂度而定 较低到中等 中等到较高 中大型组织应设置治理责任人
核心取舍 深度与维护成本 协作易用性与研发专用度 易用性与复杂度上限 灵活度与标准化成本 组织适配深度与实施投入

四、常见误区:这些做法会让看板变成新的负担

1. 误区一:把卡片数量当作团队产能

卡片大小不一致,工作价值也不一致。把一个大型需求拆成几十张小卡,完成量看起来会上升,但用户价值可能没有提前交付。反过来,一张任务卡如果长期包含多个交付物,也会掩盖真实进度。

建议团队先统一“什么算一个可完成的工作项”,再观察完成趋势。研发团队可以按可验收结果拆分;运营团队可以按可复用交付物拆分;支持团队可以按问题关闭标准拆分。指标口径稳定,比追求某个漂亮数字更重要。

2. 误区二:所有团队共用同一套流程模板

统一管理不意味着每个部门状态完全相同。产品研发、客户支持、内容运营的工作性质不同,强行共用一套状态,往往会让成员在“其他”“处理中”等模糊栏目里堆任务。

更有效的统一方式,是统一必要的数据定义与治理原则,例如负责人、优先级、目标日期、阻塞标记和完成标准;具体流程则允许部门保留合理差异。管理层应能汇总关键结果,但不必要求每个团队用同样的列名走同样的路径。

3. 误区三:把看板变成每日汇报的屏幕

如果每天的会议只是让每个人逐张念卡片,成员会认为看板只是增加了汇报工作。看板会议应围绕流动和异常展开:有哪些任务卡住,哪些工作即将超期,当前在制工作是否过多,团队需要做什么取舍。

可以试试从“工作项”而不是“成员”开始讨论。先看最接近完成但被阻塞的事项,再看长期未移动的事项,最后确认是否需要重新排序。这样更容易把会议从状态复述转为共同解决问题。

4. 误区四:自动化越多,效率越高

自动化可以减少重复提醒、状态同步和例行分配,但错误规则也会放大错误。一个自动化流程如果无人知道触发条件,成员会在结果出现后才发现任务被重新分配、通知过载或字段被覆盖。

上线自动化前,应写清触发条件、执行结果、失败时的责任人和回滚方法。先从低风险、容易核验的场景开始,例如到期提醒或状态变化通知,再考虑跨项目写入和权限相关操作。每条规则都应有负责人和复查周期。

5. 误区五:只看订阅价格,不算迁移与运营成本

工具总成本至少包括订阅费用、管理员维护、培训、数据迁移、集成开发和成员切换时间。价格较低的平台,如果要靠大量表格补充、多次录入和手工汇总,长期成本未必更低。

反之,企业级平台也不一定值得所有组织购买。如果团队只有少量简单任务,却为暂时用不到的权限、分析和治理能力付费,投入产出比同样不理想。判断成本时要按一个完整使用周期计算,而不是只比较首页标价。

五、专业选型逻辑:用一套可复现的验证方法做决策

1. 先写出三个必须改善的业务问题

选型会很容易被功能演示带偏,所以我建议团队在看产品之前,先写下最想改善的三个问题。比如:项目延期到临近上线才暴露;跨部门依赖靠私聊追问;负责人无法判断团队是否过载。问题必须能被观察,而不是“希望协作更顺畅”这样的抽象目标。

每个问题都应补充当前基线和期望变化。例如,当前项目风险平均在计划结束前几天才升级;目标是提前一个固定周期发现。基线可以来自历史记录、项目复盘或短期人工采样,不需要一开始就拥有完美数据。

2. 建立权重,不要让演示体验替代业务判断

可以按 100 分建立加权评估,分数不是“产品总排名”,而是用来暴露团队取舍。研发流程复杂的团队可以把流程与追溯放得更重;初创小组可以把易用性和启动成本放得更重;中大型组织则应提高权限、治理、集成和迁移的权重。

评估维度 建议初始权重 验证方式
核心流程匹配 25 分 用真实任务跑完整流程,检查状态、责任和交付标准
成员上手与更新负担 20 分 观察非管理员成员独立完成录入、更新和检索所需时间
风险与跨项目可见性 15 分 让项目负责人查找延期、阻塞、依赖和资源冲突
权限、安全与合规 15 分 按实际组织结构验证访问范围、数据管理和审计要求
集成与迁移 10 分 验证关键系统连接、数据导出和迁移步骤
总拥有成本 10 分 估算订阅、实施、维护、培训和切换成本
供应商与支持风险 5 分 核实服务能力、产品路线、合同和退出方案

这些权重是建议起点,不是行业统一标准。如果企业把数据驻留、私有化部署或合规审计视为硬门槛,该维度就不应只占 15 分,而应改成“不满足即淘汰”。硬门槛和加权得分要分开,不要让某项高分掩盖关键风险。

3. 用同一组真实任务做并行试点

我更相信同一批任务在不同系统中的并行验证,而不是分别听供应商演示。挑选一个规模适中的项目,确保有需求澄清、负责人交接、依赖、阻塞、延期和最终验收。所有候选系统使用相同的任务样本和评估问题,才有横向可比性。

  1. 确定试点范围:选择 8 至 20 名实际使用者,避免只让管理员和项目经理试用。
  2. 准备任务样本:至少包含 20 项真实工作,覆盖普通任务、跨团队依赖、缺陷或变更、延期风险。
  3. 记录基线:统计当前的状态更新耗时、手工汇总耗时、未指派任务比例和风险发现时间。
  4. 运行 2 至 4 周:周期要足以经历计划、执行、阻塞处理和复盘,不宜只做一次功能演示。
  5. 检查采用质量:看成员是否主动更新、任务是否有明确负责人、过期信息是否下降。
  6. 复盘退出成本:确认数据能否导出、字段如何映射、停止试点后如何处理账号和资料。

试点的核心不是找出“谁功能最多”,而是找到在目标工作流下,成员负担可以接受、管理者能更早做决定、团队可以持续维护的方案。

4. 用结果指标验证,而不是凭“感觉顺手”拍板

下面的数值仅是建议观察口径,不是任何产品的实测结果。团队可以依据自己的基线设目标,例如手工汇总时间减少、阻塞发现提前、逾期任务比例下降。建议至少同时查看一个效率指标、一个质量指标和一个采用指标,避免单一指标引发行为扭曲。

  • 流动指标:周期时间、在制工作量、等待时间、阻塞时长。
  • 交付指标:按期完成率、延期任务比例、计划变更次数、返工率。
  • 管理成本:每周手工汇总耗时、状态追问次数、重复录入次数。
  • 使用质量:负责人填写完整率、过期状态比例、成员每周活跃更新率。
  • 业务结果:按团队工作性质衡量的用户问题关闭、活动按期上线或需求验收情况。

如果上线后卡片更新率提高,但手工汇总时间没有下降、阻塞也没有更早暴露,那么系统只是提升了记录密度,尚未证明它改善了管理。

5. 用情景模拟识别“功能分高但落地成本高”的候选方案

下表采用情景模拟,假设某 60 人研发组织把流程适配、上手、管理可见性、治理负担和成本分别打分,满分 5 分。它不是对五款产品的实测排名,而是演示如何根据业务权重改变最终选择。真实选型时应由团队试点后填分。

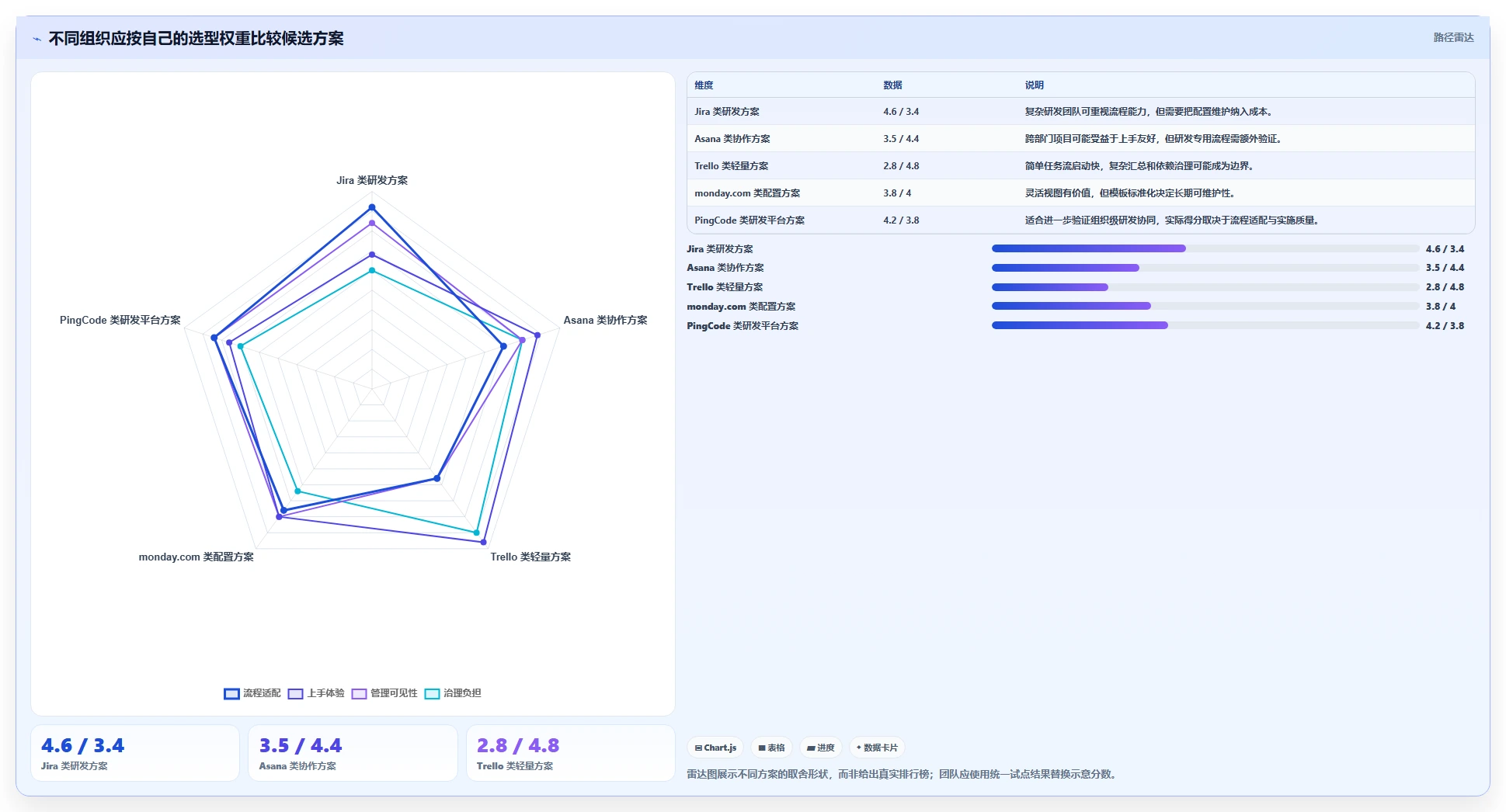

模拟方案 流程适配 上手体验 管理可见性 治理负担 适合的验证重点
Jira 类研发工作流方案 4.6 3.4 4.2 3.0 验证复杂流程能否由稳定管理员持续维护
Asana 类跨职能协作方案 3.5 4.4 4.0 4.0 验证研发深度和项目层级是否足以支撑实际交付
Trello 类轻量看板方案 2.8 4.8 2.8 4.5 验证跨项目汇总和依赖管理是否出现明显缺口
monday.com 类可配置工作空间方案 3.8 4.0 4.0 3.2 验证灵活配置是否能形成可复制的组织模板
PingCode 类研发协同平台方案 4.2 3.8 4.2 3.5 验证需求到交付的覆盖,以及组织实施投入

这些分数只是情景示意,不能被引用为产品真实评分。它的用途是提醒决策者:同一款工具在“上手快”和“流程深”之间可能呈现不同结果;真正的排序必须建立在团队自己的权重、工作样本和试点观察之上。

提升团队效率必备:2026年最受欢迎的5款项目看板管理系统推荐

六、案例与数据观察:看板上线后,先检查等待和信息重复

1. 一个 60 人产品研发团队的情景推演

假设某产品研发组织有 60 名成员,分属产品、研发、测试和项目管理角色,团队同时维护多个版本。当前问题是需求优先级在多个渠道变动,项目负责人每周花数小时收集状态,测试工作在版本末集中堆积。这个场景很适合比较 Jira 与 PingCode 等研发协作方案,也可以纳入其他候选系统做同条件验证。

推演时,我不会把“上线后按期率提高 20%”直接写成预期承诺,而是先拆开可控机制:需求入口是否统一;优先级变更是否留痕;跨团队依赖是否可见;测试容量是否能提前规划;项目状态是否由任务数据汇总,而非重复填报。

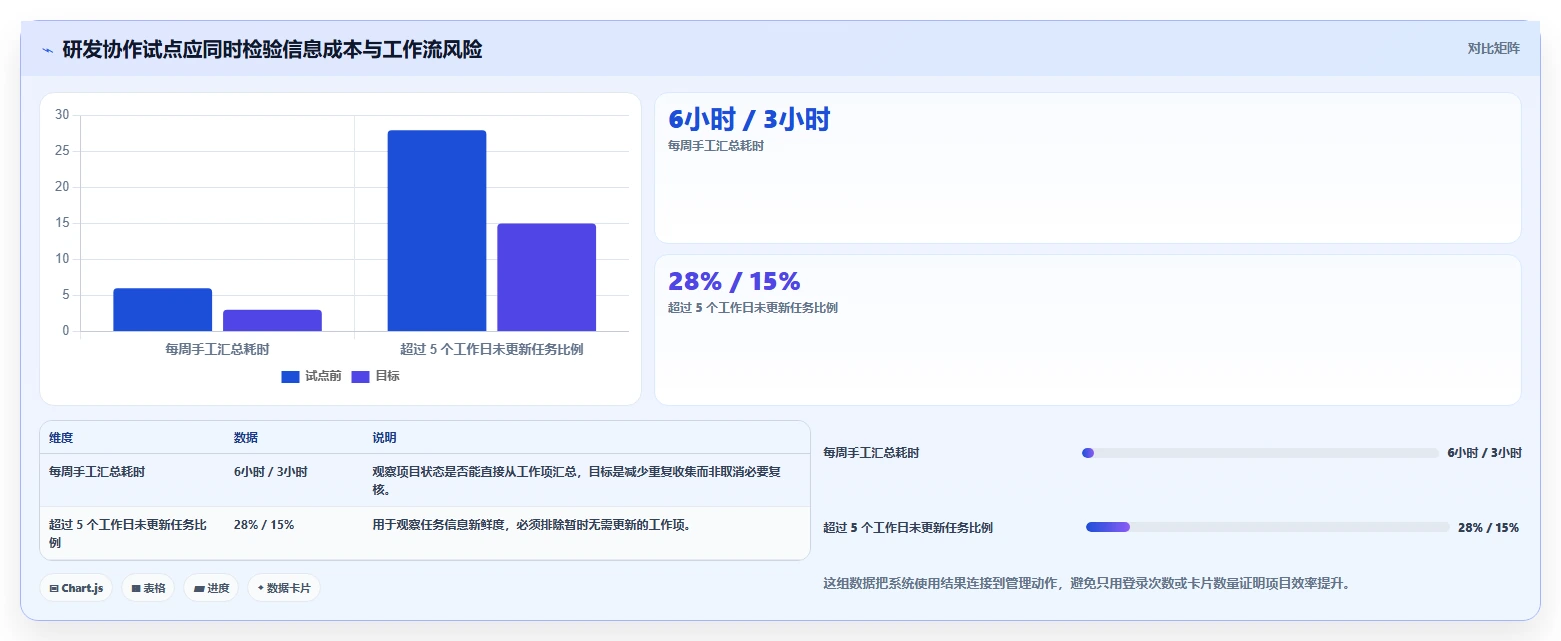

可设定的试点观察目标包括:手工汇总从每周约 6 小时降到 3 小时以内;超过 5 个工作日未更新的任务比例下降;阻塞从发现到升级的时间缩短。以上是该情景的目标示例,不是对特定软件效果的统计结论。

真正的判断要看变化如何发生。如果汇总时间下降,是因为数据同步更自动,还是项目经理不再做必要核验?如果过期任务减少,是因为成员更及时更新,还是团队把状态都改成“进行中”?数字必须结合过程解释。

提升团队效率必备:2026年最受欢迎的5款项目看板管理系统推荐

2. 一个跨部门活动团队为何可能更适合通用项目工具

再看一个 18 人的产品发布团队,成员来自市场、产品、设计、销售支持和法务。任务之间有交接和审批,但没有复杂的软件缺陷流程。此时 Asana 或 monday.com 可能比研发专用配置更容易适配;若项目很小,Trello 也可能足够。

选型重点应落在发布倒排计划、物料审批、责任人、依赖日期和延期升级上。比如法务审核延迟是否会自动影响发布节点?设计稿、文案和渠道计划能否有清楚的负责人?负责人能否在一页视图里发现所有红色风险?

如果每周项目会仍要从邮件、聊天和多个表格重新拼计划,说明工具没有成为真实工作入口。反过来,若成员愿意在任务中更新决定,项目负责人能直接查看依赖,日常追问减少,即使系统并不具备复杂研发报表,也可能是更合适的选择。

3. 从数据里识别“假改善”

看板试点最容易出现的假改善包括:卡片数增加但任务规模变小;逾期率降低但截止日期被频繁修改;阻塞任务减少但成员不再标记阻塞;更新率上升但信息只是复制粘贴。每项结果都要搭配一个反向检查指标。

例如,按期完成率提高时,同时看计划变更次数;任务关闭速度提高时,同时看返工率;状态更新完整率提高时,同时看成员实际录入耗时。没有反向指标,团队可能优化了报表,却没有改善交付。

七、不同情况下的行动建议与取舍

1. 10 人以下、工作简单:先选择低摩擦方案

如果团队只有少量项目,任务关系简单,主要问题是责任不清和事项遗漏,可以从 Trello 或轻量任务工具开始。先把“谁负责、何时完成、什么算完成”说清楚,再决定是否需要更复杂的平台。

此类团队不宜一开始就建立几十个字段、审批节点和自动化规则。简化到成员愿意持续更新,比提前建设企业级看板更重要。若项目量增加后出现跨项目冲突、依赖不可见或重复汇总,再重新评估系统上限。

2. 10 至 50 人、跨职能项目增多:优先验证计划与协作视图

当团队横跨多个职能部门,主要摩擦来自责任交接、截止时间冲突和信息分散,可重点试用 Asana 或 monday.com。评估时要让各部门代表共同设计一套最小数据标准,避免每个团队各自定义相同概念。

如果组织里同时有轻量活动和研发交付,不必强求所有成员都使用同一套工作流。可以统一项目目标、负责人、优先级和风险定义,允许研发项目保留更细的工程过程。

3. 软件研发团队:按工程流程深度和治理能力取舍

研发团队要比较 Jira、PingCode 等候选方案时,优先测试需求拆分、缺陷关联、迭代规划、版本追踪、跨团队依赖和管理汇总。不要只用待办、进行中、完成三列判断,因为几乎所有工具都能展示这类基础看板。

如果团队能投入专职或兼职管理员,且流程需要高度定制,可以接受较高的治理成本换取流程表达能力。如果团队不希望维护复杂配置,则应优先验证默认流程能否满足大部分工作,再计算少数例外如何处理。

4. 100 人以上组织:把系统治理和组织采用当成项目

对于中大型企业,尤其是 100 人以上组织,试点不能只有工具管理员和一线成员。还应纳入部门负责人、信息安全、采购、研发管理和系统集成负责人。PingCode 可以作为研发协同候选之一,但最终判断要基于流程样本和组织约束,而不是品牌知名度。

组织还应明确平台负责人、流程负责人和数据负责人分别是谁。平台负责人维护权限和配置;流程负责人决定工作定义与例外;数据负责人确定报表口径。三类责任混在一个人身上,容易让系统管理变成临时救火。

5. 高合规或强安全要求:先过硬门槛,再谈体验得分

当企业对部署方式、数据驻留、访问控制、审计记录、账号生命周期或合同条款有硬要求,应先列出不可妥协的安全与合规清单。未满足硬门槛的方案,不应因为界面更好看或功能更多而进入最终排序。

还要确认组织退出平台时能否导出关键数据、附件和关系信息,导出的格式是否可用,历史记录是否完整。迁移路径不是采购后的补充问题,而是采购前的风险控制。

6. 预算紧、团队变化快:优先保留可迁移性

预算有限时,比较免费或基础计划的同时,要关注席位限制、自动化额度、权限边界和扩展成本。团队快速扩张时,当前便宜的方案未必仍然经济;反之,提前购买高阶套餐,也可能形成闲置支出。

建议把关键数据字段设计得尽量清楚、保持文档化,并定期做数据导出测试。即使最终不迁移,知道自己能迁移,也会让组织在续约、扩容和流程调整时拥有更多主动权。

7. 如果试点没有改善指标,先诊断原因而不是立刻换工具

如果试点结果不理想,先区分三类原因:工具能力不匹配、流程定义不清、团队没有采用。工具不匹配通常表现为关键工作流无法表达或需要大量重复录入;流程不清表现为成员不知道状态含义和完成标准;采用不足则表现为数据长期过期、任务仍在多个渠道并行维护。

只有第一类问题通常能靠换工具直接解决。第二类需要业务负责人先澄清流程;第三类要降低更新成本、明确管理要求并调整会议机制。把所有问题都归因于软件,可能导致反复采购却重复踩坑。

八、落地路线:从试点到组织推广,避免一次性铺开

1. 第一步:定义试点范围和退出条件

启动前写明试点持续时间、参与角色、要解决的问题、成功指标和停止条件。成功不应只有“成员觉得不错”,还应包括可观察变化;停止条件也要明确,例如关键数据无法迁移、硬性权限要求不满足,或工作流需要大量重复录入。

试点还应明确哪些数据可以使用、哪些信息不应上传,以及试用结束后怎样清理账号和文件。小范围验证不意味着可以忽略数据治理。

2. 第二步:先建立最小可用流程

流程初版只保留团队真正需要的状态、字段和规则。每增加一个必填字段,都要回答:谁会使用它、用于什么决策、错误或缺失会造成什么影响。没有明确用途的字段,不应因为“以后可能有用”就强制填写。

建议为每个状态准备一行解释,并用真实任务做演练。新成员能否不问管理员就判断任务该放在哪一列,是流程是否清晰的实用测试。

3. 第三步:先治理任务入口,再扩展报表

任务从聊天、邮件、表格和会议纪要多个入口进入,是信息断裂的重要来源。团队应先确定正式工作入口、紧急事项怎么登记、口头承诺如何补录,再谈管理层要看哪些图表。

如果入口不统一,管理报表就会系统性漏项。看板显示“没有任务”,不一定代表团队没有工作,也可能代表大量工作没有进入系统。

4. 第四步:设置复盘节奏,不要让规则无人维护

上线后的前四周,建议每周检查一次状态定义、过期信息、自动化告警和成员反馈;稳定后可改为每月复盘。重点不是频繁改配置,而是及时删除无用字段、合并重复模板,并记录每次规则调整的原因。

每季度可以复核一次权限、数据导出和集成状态。项目系统一旦成为组织协作的重要基础设施,其治理就不能只在采购时出现。

5. 第五步:推广时采用分层模板,而不是全员复制一个看板

组织推广可以保留一套公共原则和几种经过验证的模板,例如研发迭代、跨部门项目、运营队列。模板应提供清晰的适用范围、负责人和修改规则,避免团队复制后各自改造,最终无法汇总。

如果某类团队的工作模式与现有模板差异明显,应允许其提出例外,并说明业务理由。统一的目标是提高可理解和可治理程度,不是追求每个看板长得完全一样。

九、最终建议:把选型变成一次管理问题诊断

1. 推荐清单不是决策终点

五款系统各自代表不同取舍:Jira 偏向研发流程深度,Asana 偏向跨职能任务协作,Trello 偏向轻量和易上手,monday.com 偏向可配置的可视化工作空间,PingCode 值得中大型组织评估其研发协同与组织级治理适配度。

这不是不分场景的名次。一个小团队选择轻量工具,可能比采用大型平台更有效;一个多团队研发组织采用过于简单的看板,也可能很快陷入手工汇总和流程断裂。最好的系统,是团队可以持续使用、管理者能据此做出更好决策、并且总成本可接受的系统。

2. 下一步可以按这四件事开始

  1. 写下当前最影响交付的三个问题,并找出对应的基线数据。
  2. 判断团队主要属于连续流、迭代交付还是项目制工作,避免先照搬别人的模板。
  3. 从五款候选中挑选两至三款,用同一批真实工作任务进行 2 至 4 周试点。
  4. 比较端到端周期、阻塞发现、手工汇总耗时、成员采用和总拥有成本,再作出采购决定。

我最坚持的判断是:看板的价值不在于把更多工作放进系统,而在于让团队更早看见需要取舍的工作。若看板没有改变谁能看见风险、何时升级风险以及团队如何停止低优先级工作,再丰富的图表也只是更漂亮的状态报告。

3. 资料核验与数据口径

本文对产品定位和常见功能方向的描述,适合用于初筛,不替代采购核验。正式评估时,可查阅各厂商的官方产品说明、帮助中心、价格与套餐页面、服务条款和安全资料;涉及具体功能、部署能力、数据处理和合同承诺时,应以当前版本与正式合同为准。

文中图表及案例中的数字均已注明为情景模拟或建议目标,不代表厂商实测、行业平均值或公开市场统计。团队采用时,应以自己的历史数据建立基线,保留统计口径、样本周期和排除条件,避免把示意数字误读为产品效果承诺。

常见问题解答(FAQ)

1. 2026年挑选项目看板管理系统,应该优先比较哪些指标?

我在看项目管理工具推荐时,经常发现不同文章的排序标准不一样,有的看功能数量,有的看用户规模,结果很难直接照着选。对一个十几人的团队来说,我更想知道怎么做一次公平的横向比较,避免买了功能很多、团队却用不起来的系统。

别先比功能清单,先用同一组真实任务做试点。选出一项正在进行的工作,让每个候选系统都配置相同的成员、流程、字段和通知,再计时完成建任务、改负责人、查看阻塞、生成周报等动作。这样测到的是团队实际操作成本,而不是产品演示效果。下面这组权重适合多数中小团队做初筛。

分数应由试点成员打出,属于团队自己的评估结果,不是市场排名或所有产品的固定成绩。

评估项建议权重试点观察点 核心流程匹配30%任务状态、负责人和交付物能否按团队习惯配置 上手与日常操作25%新人能否在短时间内独立完成常见操作 协作与可视化20%阻塞、逾期和跨人依赖是否容易发现 集成与数据管理15%能否连接现有沟通、代码或文档流程 总拥有成本10%订阅、实施、培训和维护成本是否都算在内 我会把“流程匹配”和“操作负担”放在价格之前:便宜但每天让成员多做几次重复录入,长期成本可能更高。

试点结束后,让实际使用者独立打分,再讨论分歧;管理者单独评分往往会高估报表和权限功能的价值。

2. 看板流程应该怎么设计,才能让任务状态真实反映进度?

我担心列设得太少,任务到了哪一步看不清;列设得太多,又会让同事每做一点事就要改一次状态。我们团队还常遇到任务一直显示“进行中”,但实际已经卡住好几天的情况,想知道怎样设计才方便协作而不是增加维护负担。

看板列不是部门名称,也不应是每个人的工作习惯标签;它应该代表任务可验证的流转状态。对多数交付团队,可以先从“待处理、进行中、待评审、待发布、已完成”起步,再根据真实阻塞点调整,而不是上线前一次性设计出十几列。重点是为“进行中”设置在制品上限(WIP)。

例如,团队有6名执行成员,可先试行每人最多同时处理2项,即团队上限为12项;连续观察两周,再根据等待时间和交付量调整。这个数字是试点起点,不是通用定律。如果一张卡片长期停在某列,优先检查入口条件、负责人和阻塞标记是否明确,而不是再增加一个状态列。比如“待评审”应定义为工作已提交、等待指定角色检查;

“已完成”则应对应验收条件通过,而非仅仅代表执行者觉得做完了。判断流程是否有效,可以每周记录逾期任务数、从开始到完成的中位天数,以及阻塞超过两天的任务数。若列变多后,这些指标没有改善,成员却更频繁地维护状态,说明流程设计在制造管理成本,应合并状态或自动化重复操作。

3. 团队已经有聊天、文档和表格,还需要单独使用项目看板管理系统吗?

我不确定增加一套系统会不会只是多一个地方更新信息,尤其是团队已经在聊天工具里分配工作,也用表格跟踪进度。想判断什么情况下看板值得引入,以及怎么避免成员在几个地方重复填任务和状态。

是否需要独立看板,取决于团队的协作信息有没有“失去唯一版本”。如果任务负责人、截止时间和最新状态散落在聊天记录、表格和个人笔记里,开会前还要逐条确认,那么问题通常不是缺少沟通,而是缺少一个所有人都认的任务事实来源。

可以用一周做轻量核查:随机抽取20项在办任务,检查负责人、期限、当前状态是否能在两分钟内从同一处找到。若有5项以上需要翻聊天或找人确认,就值得试点统一看板;这个阈值是便于团队启动讨论的经验规则,不是行业统计结论。引入时不要复制全部信息。看板负责任务状态、责任人、期限和阻塞;

文档继续承载方案细节,聊天继续处理即时沟通。先确定哪个系统是任务状态的唯一权威来源,再通过链接或集成关联其他内容,避免同一状态在多个地方人工维护。试点两周后检查三个结果:找任务信息所需时间是否下降、重复录入是否减少、逾期或阻塞是否更早暴露。

如果只有看板卡片数量增加,会议和追问却没有减少,就先调整规则和入口,不要急着推广到全公司。

4. 项目看板管理系统的试用和迁移,怎样避免上线后没人用或数据混乱?

我最怕试用时大家都觉得不错,正式上线后却继续用旧表格;也担心一次性导入历史任务,把过期数据和重复卡片一起带进新系统。有没有一种风险较低的试点和迁移顺序,能让我在签长期方案前看清真实成本?

先选一个边界清晰、周期约两到四周的小团队试点,不要一开始就迁移全公司的历史项目。试点项目最好同时包含日常任务、跨角色交接和至少一次验收,这样才能检验系统是否覆盖真实协作,而不只是适合演示。迁移前先把任务分成三类:仍在进行的任务、近期已完成且需要追溯的任务、长期归档数据。

优先迁移进行中任务,并核对负责人、截止日期、状态和关联文件;已完成数据可按检索需要选择导入或保留只读归档,避免为“数据齐全”支付过高的清理成本。试点开始前记录基线,例如每周追问进度次数、逾期任务数、状态更新耗时和活跃使用人数。两周后用同一口径复测。

若活跃率不错但进度追问没有减少,应检查任务更新是否及时、看板是否覆盖真正的交接点,而不是把登录次数当成成功。签约前还要把总成本摊到至少一年:订阅费用之外,计算配置、培训、数据清理、集成维护和管理员时间。建议先确认数据导出方式、权限模型、备份策略及取消服务后的数据处理规则;

这些事项试用时不显眼,却决定未来迁移是否被锁定。

读者评论

林
林景行

把“受欢迎”定义为常见候选而非销量排名,这点比较严谨。尤其是20个工作日的周期拆分明确标注为情景模拟,读者不容易误当成行业平均值。

夏
夏若溪

我们是跨部门项目,最头疼的不是任务没上板,而是审批和外部依赖没人持续跟进。文中建议用真实项目试用、加入延期风险和管理汇总需求,比单纯对比功能列表更有参考价值。

史
史可欣

轻量看板确实容易上手,但项目一多,跨板统计和重复维护就会变成负担。文中把手工汇总耗时作为迁移信号挺实用,选型时还应提前核对数据导出和权限要求。

文章包含AI辅助创作:提升团队效率必备:2026年最受欢迎的5款项目看板管理系统推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/229420

赞 (0)
飞飞飞飞
2026年项目管理新趋势:6大项目看板管理系统工具深度对比
上一篇 27分钟前
项目经理必看!2026年最佳项目管理信息平台TOP5详细对比
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
