事项进度表格工具真正拉开差距的地方,不是能不能填“未开始、进行中、已完成”,而是逾期后谁能及时发现、负责人变更后谁能接住、周会上谁还要花半小时把数据重新抄成汇报。选错工具,最常见的结果不是功能不够,而是表格越做越复杂,最后仍靠一个人手动催进度。

2026年效率之选:6款顶级事项进度表格工具大PK

一、先讲结论:先选工作方式,再选工具

1. 六款工具各自适合什么任务

如果你只想要一个能立即上手、公式和格式都熟悉的事项清单,优先看 Excel 或 WPS 表格;如果多人需要同时更新、且主要在浏览器里协作,Google Sheets 更顺手;如果一行事项需要关联负责人、附件、阶段和视图,Airtable 更适合;如果进度表要和文档、会议纪要、知识库放在一起,Notion 值得考虑;如果团队需要较完整的项目追踪、自动化提醒和管理层视图,可以评估 Smartsheet。

这不是一张“谁绝对第一”的排行榜。不同工具的强项建立在不同前提上:Excel 和 WPS 的优势在于表格习惯和计算能力;Google Sheets 的优势在于在线协作;Airtable 和 Notion 强调结构化信息及多视图;Smartsheet 更偏项目工作管理。把它们放在同一场景里比较,才能避免被功能清单带偏。

工具 更适合的起点 明显优势 主要取舍 优先试用场景
Excel 个人或小组已有表格模板 公式、数据处理和格式控制灵活 多人协作和流程提醒需要额外设计 财务计划、项目台账、复杂计算
WPS 表格 习惯桌面办公、需要中文办公套件 表格工作流熟悉,便于与文档演示配合 跨团队流程化管理仍需约定规则 部门周报、活动执行表、轻量台账
Google Sheets 多人在线共同维护一张表 共享和协同编辑直观 复杂权限、数据治理和深层项目管理需评估 跨地域团队、内容日历、共享清单
Airtable 事项需要多字段关联和多种视图 适合把表格升级为结构化工作库 初始建模比普通表格更费心 内容生产、运营活动、素材与任务管理
Notion 事项与文档、知识沉淀紧密相关 任务、说明文档和团队知识可放在同一空间 高频项目控制和复杂汇总应先做压力测试 编辑计划、产品需求记录、团队工作台
Smartsheet 需要项目视图、状态跟踪和管理层汇总 更偏向工作管理而非单纯单元格计算 功能与使用成本要结合团队规模验证 跨部门项目、里程碑追踪、组合计划

上表是按典型工作方式归纳,不代表所有版本、套餐和地区都提供完全相同的功能。2026 年的具体权限、自动化额度、存储限制、集成范围与价格可能调整,采购前应以对应产品的官方说明和实际试用结果为准。

2. 我的核心判断:先测“更新闭环”,再看功能数量

评估事项表时,我会先追问一个问题:负责人改了状态后,下一步会发生什么?如果回答是“大家下次开会再看”,工具只是电子清单;如果状态变化能触发提醒、暴露阻塞、更新汇总并进入复盘,它才开始承担工作流的作用。

因此,我建议把选型拆为四层:事项是否被清楚定义,负责人能否低成本更新,管理者能否及时看出偏差,历史变化能否用于复盘。功能越多不一定越有效;如果负责人每次更新要填十个字段,表格的理论能力越强,实际数据质量反而可能越差。

2026年效率之选:6款顶级事项进度表格工具大PK

3. 这场“大PK”采用什么比较口径

本文不把未经验证的产品评分包装成真实用户调研,也不声称对六款产品做过同规模企业的实测排名。为了让比较可落地,我用一套可复现的评估任务拆解选择:建立事项、分配负责人、设置期限、更新状态、筛出逾期任务、查看项目汇总、追溯变化,再检查团队能否持续使用。

文中提到的时间和比例,如果未标注为公开产品数据,均为情景模拟或建议基准。读者可以把相同测试任务放进自己的试用账号,记录操作时间与遗漏率。这个方法比照抄“五星评分”更可靠,因为每个团队的协作人数、权限要求和信息复杂度不同。

二、背景和真实场景:事项表格为什么常常越做越难用

1. 典型故障不是“少一个功能”,而是信息断裂

我在拆解项目进度表时,最常见的设计问题是:表头看起来齐全,工作过程却没有被表达出来。一个事项可能有负责人、开始日期、截止日期和状态,却没有验收标准、阻塞原因、依赖事项和最近更新时间。于是管理者看到“进行中”,并不知道它是正常推进、等待外部反馈,还是已经卡住三天。

另一类问题是状态字段没有定义。甲同事把“完成”理解为已经提交,乙同事理解为已验收,丙同事则把“已完成”当作不需要再跟进。数据看上去统一,含义却不统一。工具不能替团队解决这个定义问题,但它可以让字段说明、状态规则和更新记录更容易被看见。

第三类问题出现在表格被复制。项目开始时使用一份模板,几个月后出现“最终版”“最终版2”“运营确认版”等多个副本。团队讨论的不是进度,而是哪个版本才算数。此时,提高协作效率的关键不是增加颜色,而是明确唯一数据源、编辑权限和变更记录。

2. 同一张事项表,背后可能是三种截然不同的工作

第一种是个人任务清单。事项数量少、负责人只有自己、变化频率低。此时表格不必承担复杂流程,最重要的是建立一个可信的待办入口,避免重复记录和遗漏。轻量工具往往更合适,搭建管理系统反而增加维护负担。

第二种是多人共享台账。任务由多个成员共同更新,负责人和截止日期经常变动。关键问题是多人编辑、字段规则和提醒。表格需要让每个人知道自己该更新什么,也要尽量避免错误覆盖和重复录入。

第三种是跨部门项目管理。同一事项可能依赖多个团队,进度需要汇总到里程碑或项目组合层级。此时,普通表格很容易变成“每周收一次状态、再手工做一份汇报”。团队需要的不只是单表,而是视图、权限、变更追踪、风险标记和跨项目汇总。

工作场景 事项规模参考 变化频率 首要判断项 常见过度配置
个人清单 每周几十项以内 每天更新少量事项 记录是否足够轻 为了看板和自动化搭建复杂字段
小组台账 数十至数百项 多人每天更新 共享、权限、提醒是否顺畅 每个人都设计一套状态和颜色
跨部门项目 多个项目与依赖关系 持续调整里程碑和责任人 汇总、追踪、依赖与治理能力 用一张巨型表格承载所有层级

3. 为什么“表格效率”不等于“填表速度”

把单条事项从创建到填完压缩到一分钟,不一定意味着团队效率提升。如果后来还要花二十分钟解释字段、找旧版本、重新核对负责人,填表动作省下来的时间并没有变成有效产出。

更合理的观察方式是看完整周期:记录一项任务需要多久,负责人多久能完成更新,管理者多久能发现风险,周会多久能对齐事实,复盘需要多少人工补录。团队规模越大,后面几项的成本往往越容易被低估。

2026年效率之选:6款顶级事项进度表格工具大PK

三、六款工具逐一拆解:强项、短板与适用边界

1. Excel:复杂计算的可靠底座,不是天然的流程系统

Excel 的优势在于很多团队已经熟悉它,公式、筛选、排序、条件格式和数据透视等能力足以覆盖大量台账需求。若事项表同时承担预算估算、工时计算、成本汇总或批量清洗,电子表格的计算自由度很有价值。用户不需要先学习一套全新概念,就能开始记录工作。

它的风险也来自这种自由度。不同成员可能新增不同状态、插入列、改动公式,甚至把同一事项复制到多个工作表。表格越关键,越需要把输入区域和计算区域区分开,锁定公式,约束状态值,并约定谁有权修改模板。

我会把 Excel 优先推荐给“表格本身就是计算模型”的团队,而不是所有需要协作的团队。若最花时间的环节是催办、跟踪依赖、跨项目汇总,单纯强化公式通常解决不了根因。

2. WPS 表格:熟悉的办公路径,适合轻量推进

WPS 表格适合已经习惯桌面办公、主要用表格完成部门协作的团队。活动排期、内容审核清单、销售跟进记录等场景,往往可以先用现有模板跑起来,再逐步规范字段。对日常使用者而言,少一次工具迁移和培训,本身就是现实收益。

选型时要具体检查团队所用版本、账号体系、共享方式、权限粒度以及与文档协作的衔接,不要只凭“大家都会用表格”就默认协作机制已经完备。尤其在多人编辑和版本回溯方面,应让实际参与者一起试用,而不是由模板设计者单独判断。

WPS 的使用边界与 Excel 类似:当问题是字段不统一、重复追问、进度无法自动汇总时,换一款兼容表格软件不一定足够。先用试点验证它能否减少重复维护,再决定是否需要更专业的工作管理工具。

3. Google Sheets:协同优先,适合共享更新的工作表

Google Sheets 的典型优势是在线共同编辑。对跨地点、跨时区或需要多个角色同步更新的团队,共享文档比反复发送附件更容易维持单一版本。评论、筛选视图和基础公式,也能覆盖不少内容排期、活动跟踪和轻量运营任务。

试用时建议重点看四件事:新成员是否容易获得正确权限,误改后能否找到历史状态,手机端更新是否可用,团队账号与数据管理要求是否匹配。还要确认目标团队所在地区的网络访问、账号管理和组织政策,不要仅根据功能演示做决定。

它适合以共享表格为中心的协作,不等于自动具备完整项目管理能力。若负责人需要看到跨项目依赖、复杂里程碑或组合层级风险,单表的筛选和公式可能很快变得难维护。

4. Airtable:当一行事项不再只是一个单元格

Airtable 更适合字段结构较丰富、同一批事项需要多种视图的场景。例如内容团队可能同时管理选题、作者、渠道、审核阶段、发布时间和素材链接;运营团队则要关联活动、负责人、供应商、预算与复盘结果。普通表格也能做,但关联信息一多,就容易重复录入和字段膨胀。

它的价值在于把数据组织成更明确的结构,再根据角色切换视图。编辑者看待审内容,负责人看排期,管理者看总体状态,理论上可以围绕同一份信息进行协作。试用时应验证关联记录是否易懂,权限是否能满足要求,自动化在实际额度和触发条件下是否稳定。

它的代价是前期设计。字段类型、关联关系和视图规则若没有负责人维护,团队可能在“搭系统”上投入过多,最后仍把任务导出到普通表格里更新。建议从一个有明确重复流程的业务对象开始,不要第一天就试图搭建整个组织的工作平台。

5. Notion:适合把任务放回上下文里

如果一个事项必须连着背景材料、决策记录、会议纪要和交付文档一起理解,Notion 的组合式工作空间有吸引力。比如内容制作任务可以关联选题说明、参考资料、审核意见和发布复盘,团队无需在多个文档之间反复搜索。

要警惕的是“每个人都能搭页面”带来的结构分散。数据库属性如果没有统一规则,类似状态可能出现多个写法;页面层级如果过深,新成员很难找到入口。正式上线前,应明确核心数据库、字段负责人、状态定义和归档规则。

Notion 更适合文档与事项彼此依赖的团队。若项目要求大量依赖关系、严格审批、复杂权限或细粒度的执行追踪,应使用真实业务数据做压力测试,不要因为演示页面美观就把所有工作流程迁过去。

6. Smartsheet:从表格管理走向项目工作管理

Smartsheet 面向的不是单纯“把表格放到线上”,而是把项目计划、状态追踪、自动化和汇总视图结合起来。对需要管理多项计划、里程碑和跨团队进展的组织,它值得进入候选名单。管理者不仅想看一份列表,而是想知道哪些节点可能影响总体交付。

选型要关注可配置能力是否真的对应团队流程,用户是否愿意持续更新,以及计划视图与日常任务表能否保持一致。功能更完整也可能带来配置、治理和培训成本。若团队只有一个简单清单,额外能力可能用不上。

如果组织规模达到数百人,项目组合、权限治理、审计留痕和系统集成开始成为主要问题,建议把专业项目管理平台纳入同一轮评估,而不是只在电子表格工具之间反复选择。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,适合作为“工作流是否已超出普通表格边界”的参照对象;具体适用性仍要用本组织的流程、权限与集成需求验证。

7. 六款工具的差异,放进同一任务里看更清楚

比较工具时,我不建议问“谁的功能最多”,而是选一个本周就会发生的真实流程。例如一次内容上线:从提出需求、指定负责人、提交初稿、审核修改,到定时发布和复盘。把流程复制到候选工具里,观察信息是否需要重复录入,状态变化是否容易发现,交接时上下文是否丢失。

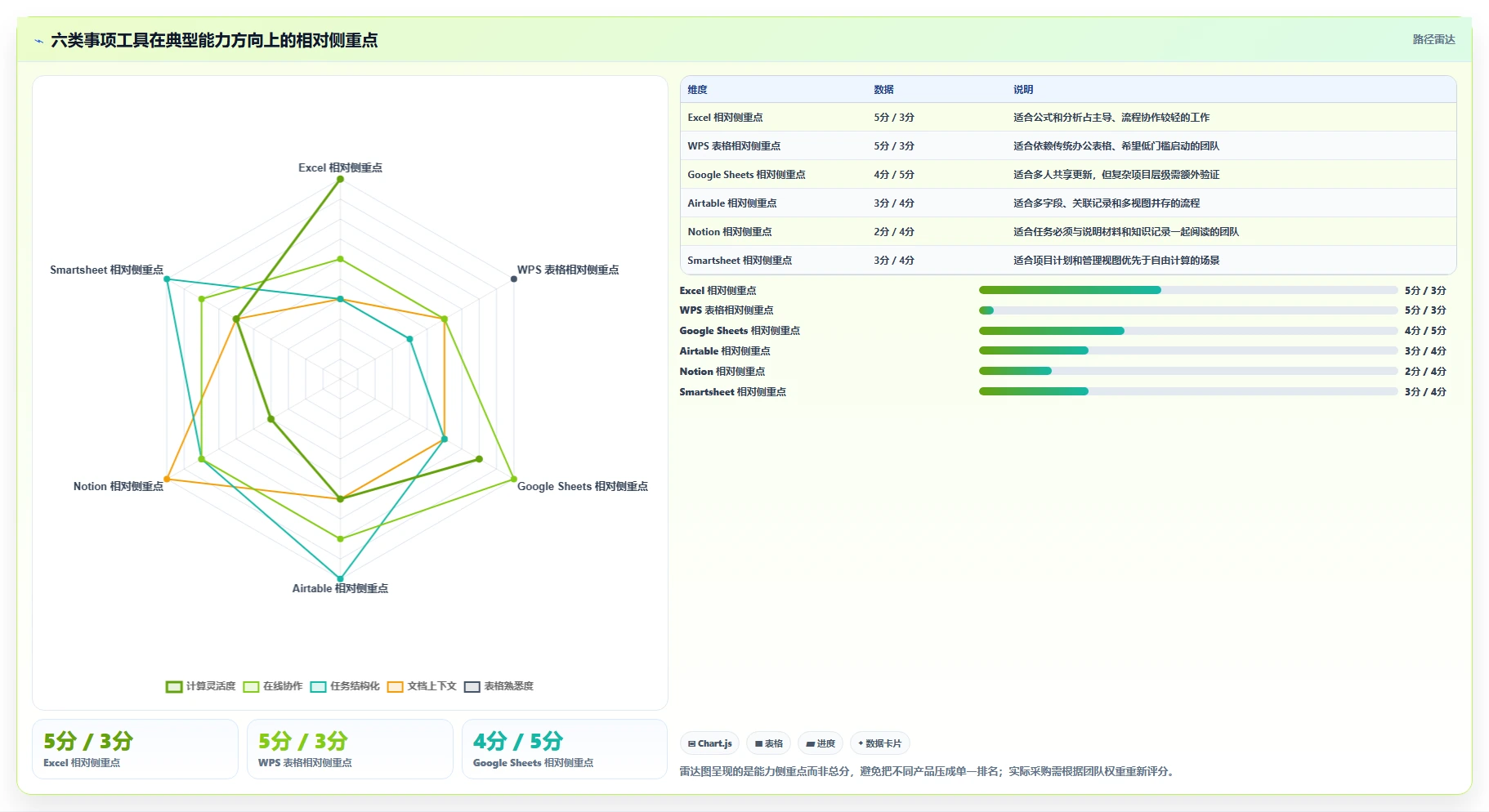

评估维度 Excel / WPS Google Sheets Airtable Notion Smartsheet
上手门槛 通常较低 低至中 中 中 中
表格计算自由度 高 中至高 中 基础至中 依配置与功能而定
多人在线更新 需核对具体协作方式 强项之一 支持结构化协作 适合文档与数据库协作 偏项目协作
关联事项与多视图 需要较多人工设计 可通过筛选等方式实现 强项之一 数据库视图可承载 侧重项目与汇总视图
文档上下文整合 通常需配合其他文档 可通过链接配合 可关联记录与附件 强项之一 依工作区及集成方式评估
适合的复杂度 计算复杂、流程轻到中 协同表格、流程轻到中 结构化运营数据 任务与知识混合 项目追踪和组织化管理

2026年效率之选:6款顶级事项进度表格工具大PK

四、常见误区:为什么买了工具,进度仍然不透明

1. 误区一:字段越多,管理越精细

字段数量增加会带来维护成本。一个事项表若要求填写优先级、难度、风险等级、项目阶段、影响范围、预估工时、实际工时、业务价值、依赖类型和复盘结论,负责人可能只填必填项,甚至一次性批量补齐。字段再多,数据没有持续更新,就只是更精致的空表。

我会先把字段分为三类:执行所需、管理判断所需、复盘可选。执行字段通常包括事项名称、负责人、状态、截止日期和完成标准;管理字段可按流程加入阻塞原因或依赖项;复盘字段则不必要求所有任务每天填写。字段越接近一线动作,越应该简单、定义清楚。

2. 误区二:颜色丰富就代表状态清楚

颜色能够帮助扫视,但不能代替状态定义。红色到底代表逾期、风险,还是高优先级?黄色代表等待还是即将到期?如果规则没有写清楚,颜色会制造另一层歧义。对色觉差异、打印和手机端显示也要考虑,重要信息应同时由文字或图标表达。

更可行的做法是把状态数量控制在团队真正会采取不同动作的程度。比如“未开始、进行中、阻塞、待验收、已完成”分别对应不同处理方式;如果“已提交”和“待验收”对执行动作没有差别,就不一定需要拆成两个状态。

3. 误区三:自动提醒能解决拖延

提醒只解决“看见信息”的问题,不能自动解决责任、优先级冲突和决策等待。一个人每天收到几十条同类通知,很快就会学会忽略。自动化设计要问:提醒发给谁?在什么条件下触发?超时后升级给谁?收到提醒后要完成什么动作?

建议先设计少量有意义的触发规则,例如截止日前一天提醒负责人、逾期两天提醒项目协调人、进入阻塞状态时要求补充原因。每条自动化都应有明确的接收人和下一步行动,不能只以“已经设置自动化”作为成功标准。

4. 误区四:模板复制过来就能直接落地

模板能减少空白起步的焦虑,却无法替团队决定什么算完成、谁能改截止日期、阻塞多久需要升级。照搬外部模板后,常见情况是表头齐全但流程不匹配:团队填写“风险等级”,却没人根据风险采取行动;表中有“完成百分比”,却没有统一估算方法。

好的模板应该从本团队的决策问题反推字段。每增加一个字段,都要能回答“谁会用它、何时使用、基于它做什么决定”。无法回答这三个问题的字段,先不要加。

5. 误区五:先迁移全部历史数据,再讨论规则

历史数据里通常混着重复事项、已失效任务、不同版本状态和不一致负责人。一次性全部迁移,容易把旧问题连同旧格式搬进新工具。数据迁移不是单纯复制粘贴,而是一次清理工作。

更稳妥的办法是选一个正在执行的项目试点,只迁移当前有效事项和必要的历史记录。验证字段、权限、视图、提醒和导出后,再决定哪些历史数据值得保留。能被搜索和解释的历史比“什么都留着”更有价值。

6. 误区六:工具上线等于管理机制上线

如果团队没有确定谁维护字段、谁处理逾期、谁做每周检查,任何工具都容易沦为新的填报入口。尤其是管理者仍通过私聊索要状态,成员自然会优先回复消息,而不是更新系统。数据源和管理行为必须一致,否则表格永远滞后于真实进展。

上线前至少要明确三件事:负责人何时更新,管理者何时查看,状态变化后由谁处理。它们比设置几十个视图更基础,也更决定团队能否持续使用。

2026年效率之选:6款顶级事项进度表格工具大PK

五、专业判断逻辑:用一套可复现的测试做决定

1. 第一步:先写出工具必须通过的任务

不要先打开产品官网翻功能清单。先把团队的真实流程写成测试脚本,例如“新增一项跨团队任务、指定负责人和期限、上传说明、标记阻塞、筛出所有逾期事项、在周会生成项目概况、查出状态是谁在何时改动”。这七步覆盖了从录入到治理的基本链条。

测试脚本最好包含一个异常场景。正常任务往往各款工具都能完成,真正暴露差异的是负责人离职、期限变更、任务依赖延误、误删记录、权限不足或状态长时间不更新时,系统是否能帮助团队找到问题。

2. 第二步:用权重区分“必需”和“好看”

我建议将评分分成硬性门槛和加权项。硬性门槛包括数据合规、必要账号管理、关键权限和团队可以接受的访问方式;这些不满足时,其他优点不能弥补。加权项再比较协作体验、结构灵活性、汇总能力、提醒机制、学习成本和长期维护成本。

权重不必追求数学上的精确。若团队每周花大量时间汇总,汇总与报表权重应高;若主要痛点是协作版本,在线更新和历史记录权重应高。评分表的作用是暴露取舍,而不是制造一个看似客观的“总分冠军”。

评估项 建议权重示例 现场测试问题 不通过时的风险
更新与协作 25% 多人能否顺畅更新且避免覆盖 进度依赖单人汇总
状态与视图 20% 负责人、逾期项和项目概况能否快速筛出 周会仍需手工整理
结构与关联 15% 是否能表达依赖、附件和多角色信息 数据重复,表格字段膨胀
提醒与自动化 15% 提醒是否可控,触发后是否有明确动作 通知噪声增加但问题未解决
权限与追溯 15% 能否限制修改并查找关键变化 误改难发现,责任边界不清
维护与培训 10% 新成员能否快速理解字段和规则 长期依赖一名表格专家

这组权重是选型起点,不是行业标准。对涉及敏感数据或审计要求的组织,权限与追溯可能应升级为硬性门槛;对个人使用者,协作和治理权重则可以下降。

3. 第三步:统一测试数据,避免演示偏差

每款工具都用同一批事项、相同角色和相同截止日期测试。建议准备 20 至 30 条任务:其中包括按期完成、逾期、阻塞、跨部门依赖、待验收和已取消等不同状态。规模不必巨大,但要能覆盖真实边界条件。

测试时记录三种成本:首次配置时间、每条事项的平均维护时间、每周汇总所需时间。再记录错误,例如状态漏更新、筛选结果不一致、公式被误改、负责人看不到自己的任务。这个小型试点不等于正式用户研究,但足以揭示很多演示环境不会展示的问题。

4. 第四步:把数据治理与迁移成本算进去

迁移前先定义数据字典:字段名称、允许值、填写责任、是否必填、数据来源和归档规则。状态字段尤其重要,应让每个选项对应明确动作。若“进行中”可能持续几个月,可以考虑增加最近更新时间或阻塞原因,而不是继续发明更多含义模糊的状态。

同时确认谁拥有模板、谁能修改字段、谁批准自动化规则、谁处理成员离职后的数据交接。小团队可以由项目协调人兼任;跨部门组织则需要有明确的系统负责人。没有治理责任人的表格,通常会随着人员变化逐渐失去可信度。

5. 第五步:试点应观察行为变化,而不只看满意度

试点结束后,不要只问“大家喜不喜欢”。成员可能喜欢熟悉的旧表格,但旧流程仍然耗时;也可能觉得新工具界面陌生,却确实减少了重复沟通。建议把试点前后同口径的指标放在一起,例如每周汇总工时、按期更新率、逾期发现时延、重复事项数量和会议中用于核对状态的时间。

最好保留一段基线期,避免把项目不同阶段的差异误当成工具效果。发布高峰期和淡季的工作量不同;试点开始后,管理者往往也会额外关注数据。解释结果时要注明观察范围和变化因素,不要把一次试点写成普遍规律。

2026年效率之选:6款顶级事项进度表格工具大PK

六、具体案例与数据观察:用内容上线流程推演一次选择

1. 场景设定:12人内容团队,每月发布约40项内容

下面是一个情景案例,不是某家公司的真实经营数据。假设团队有12人,包括选题、写作、编辑、设计和发布岗位,每月推进约40项内容。每条内容会经历选题、初稿、审核、修改、配图、排期和复盘;发布计划常有变动,周会需要快速回答“本周哪些内容会延期”。

如果仍用一张简单清单,团队可能先加上选题、作者、阶段、截止日期和链接字段。随着流程变复杂,成员又会新增审核人、渠道、素材状态、阻塞原因和发布时间。真正的麻烦不是字段增多,而是内容从一个阶段进入另一个阶段时,负责人是否知道该接手,管理者是否知道哪些事项正在等待。

2. 用六款工具推演同一条内容任务

Excel 或 WPS 表格:可快速搭建任务清单和公式汇总。适合团队已经熟悉表格、每周更新次数不高的情况。若审核意见散落在邮件或即时消息里,建议把关键决策链接和最近更新时间写回主表,避免只记录最终状态。

Google Sheets:适合多人同时更新选题和排期。应预先设定状态选项、保护公式列,并让筛选视图服务不同岗位。如果发布排期经常变更,试点时重点验证变更通知和历史信息能否帮助团队确认最新计划。

Airtable:适合把内容、人员、渠道和素材作为关联信息管理。例如一条内容可以关联多个发布渠道,每个渠道有自己的状态与日期。必须先控制模型范围;若仅仅把原表原样搬过去,却不利用结构化能力,复杂度可能只是增加了。

Notion:适合把选题说明、写作规范、参考资料与事项放在同一工作空间。团队需要统一页面模板和状态定义,避免每位编辑建立不同的数据库。若高频排期和状态汇总是痛点,应重点测试视图刷新和团队实际更新习惯。

Smartsheet:适合内容发布已成为多项目、多部门计划,管理者需要查看节点与整体进展的情况。若流程仍然简单,先衡量它是否能减少汇总工作,而不是被更多管理视图吸引。

3. 一个可用于试点的模拟指标表

下面的数值是供团队建立基准的示意数据。它不是对任何工具上线前后的实测结论,也不代表六款工具的性能。团队可以先按旧流程记录两周,再把相同口径用于新工具试点。

观察指标 旧流程示意基线 试点目标示例 怎样解释

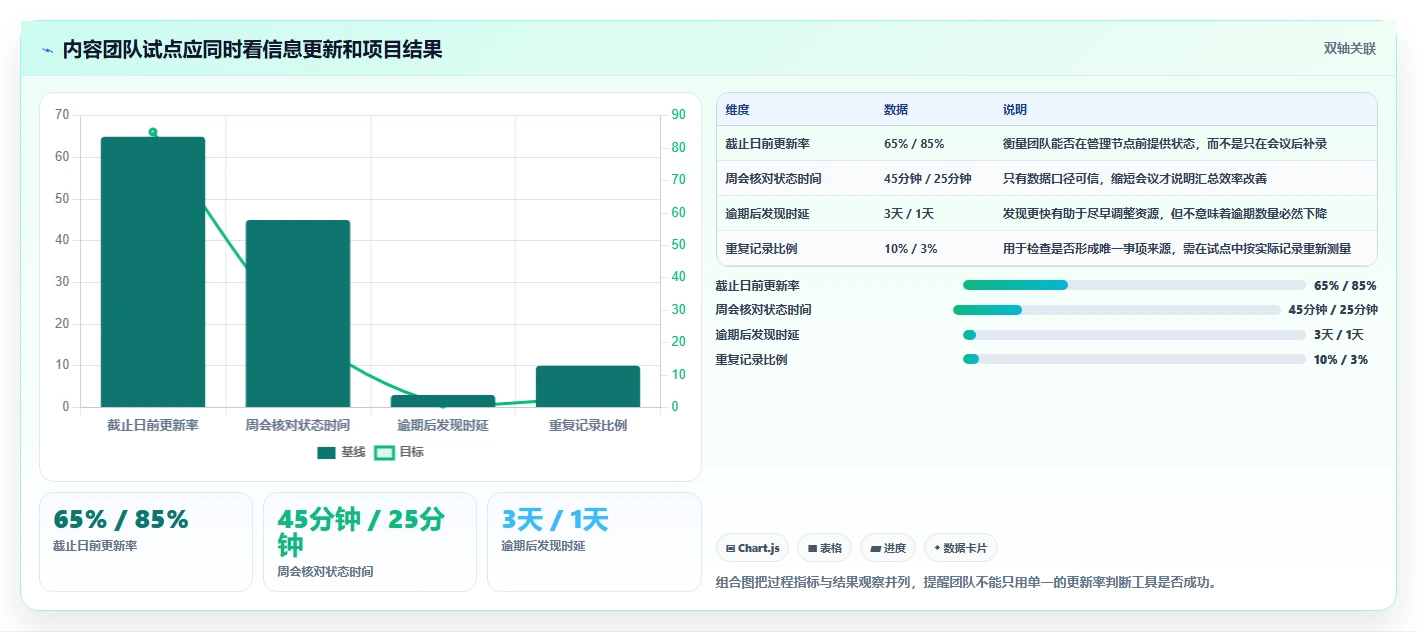

每周汇总耗时 4小时 不高于2小时 确认是否减少手工收集和重复整理
截止日前更新率 65% 达到85% 需要同时看提醒机制与负责人使用习惯
逾期后发现时延 平均3天 缩短至1天内 反映异常视图与升级规则是否有效
周会核对状态时间 45分钟 不高于25分钟 只有数据可信时,会议缩短才是正向结果
重复记录比例 约10% 低于3% 需统一事项编号或唯一数据源,不能只靠人工记忆

试点数据应避免“目标先行、结果美化”。如果更新率提升了,但成员多花了大量时间填写状态,不能只报更新率;如果周会缩短了,却把风险留到项目后期,会议时间也不是充分证据。至少同时观察效率、信息质量和执行结果三个方面。

2026年效率之选:6款顶级事项进度表格工具大PK

4. 这个案例怎样改变选型结论

如果团队最大的问题是“状态散落在多个文件里”,在线协作和单一数据源优先级更高;如果主要问题是“内容、审核材料和规范互相断开”,文档上下文整合更重要;如果问题是“每周花大量时间汇总跨项目风险”,就应该比较项目管理视图和自动汇总能力。

同一个内容团队,可能先用 Google Sheets 或 WPS 表格把共享流程跑顺,后来再迁移到 Airtable、Notion 或 Smartsheet。迁移不是失败,反而可能说明流程已经成熟到需要更结构化的工具。真正需要避免的是在没有明确问题时,为了追新工具而重新搭建一遍。

七、不同情况下的行动建议:从小试点到组织级选型

1. 个人使用:先把事项入口缩到一个

如果你是个人用户,不要同时用多个工具记录同一任务。选一个最顺手的入口,建立事项名称、下一步动作、期限和状态四项基础信息。每周固定一次清理过期事项,删除已取消任务,避免清单无限增长。

工具建议以低维护为先。Excel 或 WPS 适合需要计算或已有模板的人;Notion 适合任务与资料密切相关的人;Google Sheets 适合需要与他人共享的简单清单。不要因为团队工具功能多,就把个人待办也设计成项目组合管理系统。

2. 3至10人小组:先规范状态和更新节奏

小组最常见的问题是每个人用不同方式表达进度。选工具之前,先把状态压缩到能触发行动的几种,并约定负责人在何时更新。共享表格可以满足不少场景,但要明确唯一版本、编辑规则和逾期处理责任。

如果小组成员经常同时更新,优先试用在线协作型工具。若任务与文档关系紧密,再考察 Notion;若多字段和多视图是核心需求,再考察 Airtable。每次只解决一个高频痛点,避免把所有流程一次性迁移。

3. 10至50人部门:将汇总与权限纳入必测项

人数增长后,模板维护、权限边界和管理视图会比单纯的输入体验更重要。部门负责人要看总进度,执行者要看自己的任务,外部协作者可能只需要有限访问。不同角色不一定适合共用同一张视图,更不一定应该拥有相同编辑权限。

建议安排两组角色共同参加试点:一线负责人和管理者。若只有管理者试用,容易低估每日更新的操作成本;若只有执行者试用,又容易忽略汇总、追溯和权限需求。让双方各自完成同一套测试任务,再比较阻塞点。

4. 100人以上组织:把系统治理和集成纳入选型

组织扩大后,事项管理往往与账号、权限、研发流程、客户需求、审批或经营报表发生联系。此时只看单个表格界面,容易漏掉系统集成、审计要求、管理员职责和全生命周期成本。团队需要评估数据能否安全管理、规则能否统一、跨部门汇总是否可维护。

如果工作已涉及多项目组合、复杂依赖、持续治理和组织级权限,普通表格型工具未必是最终答案。可以把专业项目管理平台纳入候选,包括前文提到的 PingCode 这一类面向中大型团队的平台;同时对照实际组织流程做验证,不应因为适用人数或产品定位就直接认定适合。

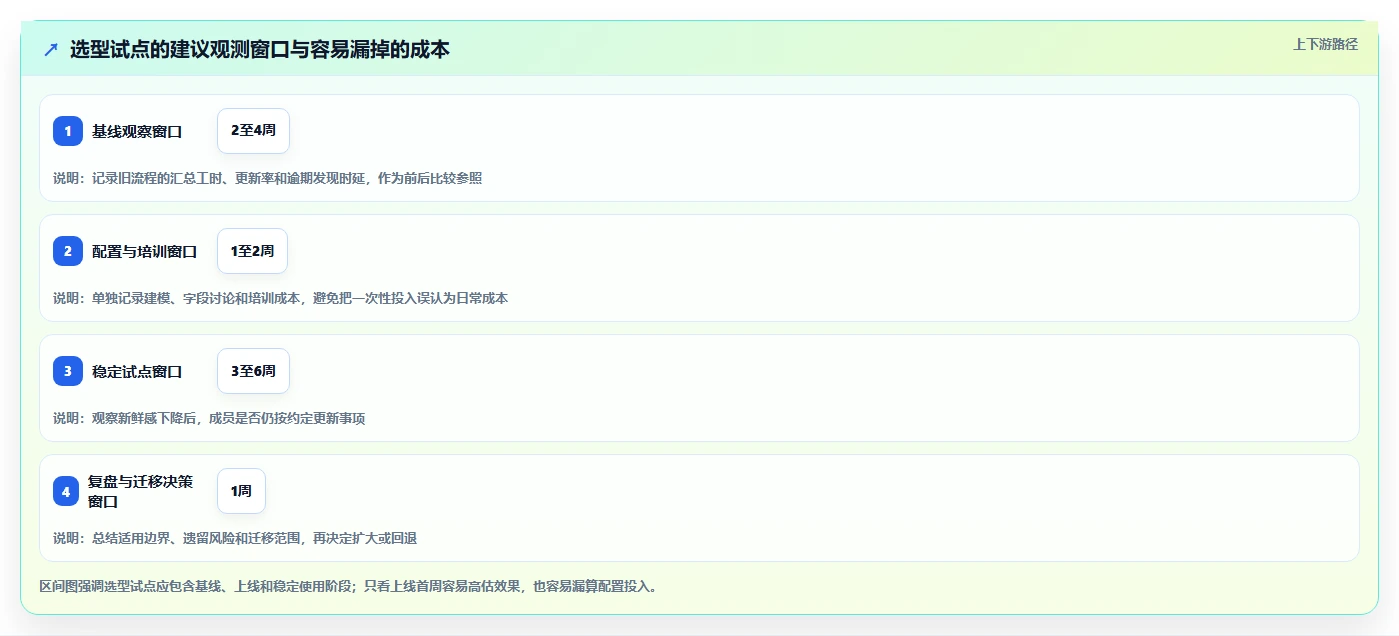

5. 选型执行清单:两周内拿到可用结论

  1. 第1至2天:列出当前最耗时的三个问题,并用具体例子描述,不写“提高效率”这类无法验证的目标。

  2. 第3至4天:定义事项字段、状态口径、负责人和验收标准,准备20至30条同样的测试任务。

  3. 第5至7天:邀请一线成员和管理者分别试用候选工具,完成正常流程与异常流程。

  4. 第8至10天:记录配置时间、更新用时、汇总工时、信息遗漏和权限问题,按事先设定的权重比较。

  5. 第11至14天:选一个真实项目小范围试点,明确回退方案、迁移范围和最终决策人。

如果两周内无法得出结论,通常不是因为测试工具不够,而是需求边界还不清楚。回到最初的问题:当前最贵的成本是什么?是录入、沟通、催办、核对、风险发现,还是审计留痕?先把成本说清楚,才能判断工具是否值得换。

2026年效率之选:6款顶级事项进度表格工具大PK

八、不同情况下的取舍:别追求没有代价的“全能工具”

1. 轻量与治理:少填一点,还是多管一点

个人或小组使用时,轻量往往胜过完备。字段少、入口清晰,成员更愿意更新;但在跨部门环境里,过度轻量可能导致状态解释不清、权限失控和汇总困难。取舍标准不是组织人数本身,而是错误信息会造成多大损失、需要多少角色共同维护。

如果漏掉一项任务只会影响个人安排,轻量工具足够;如果状态错误会影响发布承诺、预算审批或客户交付,就需要更强的约束、追溯和升级机制。工具复杂度应与风险匹配,而不是与企业规模简单挂钩。

2. 灵活与一致:允许每个团队自定义到什么程度

灵活结构能适应不同工作,却容易形成字段和状态碎片。完全统一则有利于汇总,却可能让团队把自己的流程硬塞进不合适的模板。比较可行的做法是规定核心字段和状态,允许团队在扩展字段上有限自定义,并设定变更审批责任。

当管理层需要跨团队统计时,核心口径必须一致;当某个团队有特殊业务需求时,可以通过扩展字段表达,而不是另造一套无法映射的主状态。最重要的是:定制要有维护者,也要有退出机制。

3. 自动化与人工判断:哪些决定不能交给提醒规则

自动化适合重复、条件明确的动作,比如截止日期提醒、状态更新通知和固定字段校验。对优先级冲突、资源重新分配、风险是否升级等需要情境判断的事项,应保留人工决策。把提醒做得太多,可能让团队把责任误认为系统通知已经代为承担。

每条规则上线前都应回答三个问题:触发条件是否稳定,通知对象是否正确,通知后是否有人负责行动。若三者中任何一项不明确,先不要自动化;先观察人工流程,再把重复且可验证的部分交给系统处理。

4. 单一工具与多工具组合:减少跳转还是减少妥协

单一工具减少了成员在多个入口之间切换的成本,但不一定能做好所有事情。多工具组合可以让文档、计划和数据各用所长,却可能产生重复录入、权限分散和数据不同步。选择组合方案时,应明确哪个系统是主数据源,其他工具只引用还是也能修改。

若团队决定保留多工具,至少为事项设置唯一标识,明确状态在哪个系统更新,并定期检查同步失败。若没有能力维护连接关系,宁可先用一个足够满足核心需求的工具,也不要建立看似先进、实际无人负责的工具链。

5. 表格继续用还是升级:看复杂度是否持续增长

可以继续使用表格的信号包括:事项数量稳定、依赖关系少、状态更新频率低、汇总规则简单、错误成本可控。应考虑升级的信号包括:同一事项在多张表重复出现,管理者每周反复人工汇总,依赖关系经常漏记,权限需要精细控制,或者团队开始要求审计和跨项目分析。

升级并不必然意味着立即替换所有表格。可以先将一个有明确痛点的流程迁出,保留历史数据的可读性,再观察新旧系统之间的维护成本。工具迁移的成功标准不是旧表格消失,而是重复劳动下降、信息可信度提高且责任边界更清楚。

九、最终建议:先解决一个具体损耗,再决定买哪款

1. 按优先级给出六款工具的选择建议

需要复杂公式、批量计算和分析能力,先试 Excel;希望沿用熟悉办公习惯并快速搭建部门台账,可比较 WPS 表格;协作核心是多人在线更新共享清单,可优先试 Google Sheets。

事项有多字段关联、需要针对不同角色切换视图,可试 Airtable;任务必须与团队知识、说明和文档紧密相连,可试 Notion;跨项目计划、里程碑和组织管理视图更重要,可评估 Smartsheet。

以上是进入试用名单的顺序,不是最终采购结论。产品套餐、地区支持和组织政策都可能改变适配性。任何功能判断都应在团队自己的账号、权限和数据条件下验证。

2. 我的独特判断:真正的效率来自“更新后发生了什么”

事项表格最容易被低估的价值,不是把信息放在同一个屏幕,而是让信息变化产生可执行的下一步。状态变成阻塞后,谁来协调资源;负责人变更后,谁接手未完成事项;截止日调整后,哪些依赖任务需要同步更新;这些问题决定表格是否进入真实工作流。

如果一款工具让更新更方便,却没有减少重复确认,它只是改善了输入体验;如果它让管理者看见问题,却没有明确的处理责任,它只是把问题展示得更清楚。选择工具时,应同时设计字段、责任和动作,这三者缺一不可。

3. 下一步行动

今天就可以从手头一张正在使用的进度表开始:标出最近一个月最常发生的三种错误,统计每周花在核对和汇总上的时间,再挑一项真实流程做两周试点。不要先迁移全部数据,也不要先写一份上百项功能需求。

当你能用数据回答“现在损耗在哪里、试点之后是否减少、代价转移到了哪里”,六款工具的差异会清晰得多。最佳工具不是功能最全的那款,而是在你的团队里能持续产生可信状态、及时暴露风险,并且维护成本可接受的那款。

常见问题解答(FAQ)

1. 事项进度表格工具应该怎么比较,才能避免只看功能数量?

我在挑选事项进度工具时,最困惑的是每款都能展示负责人、截止日期和状态,功能清单看起来差不多。到底该按什么标准横向比较,才能发现真正影响团队日常协作的差别?

先别数功能,拿同一组真实事项做对照:准备约30条任务,包含跨负责人依赖、延期、重复任务和临时插单,再让同一批使用者连续试用两周。重点记录三件事:更新一条进度需要几步、逾期事项能否自动暴露、负责人变更后历史记录是否还找得到。可用下面这张表先筛选工具类型;

它比较的是常见能力边界,不代表某个具体产品的实测排名。

工具类型适合场景常见短板 电子表格简单清单、快速汇总多人同时修改和提醒能力有限 看板工具状态流转直观、任务量适中复杂依赖和跨项目汇总较弱 甘特图工具里程碑、工期和前后置关系频繁变更时维护成本上升 协作文档会议结论与事项记录相邻任务视图和逾期追踪可能不够强 项目管理平台多团队、多流程和权限管理配置与培训需要投入 工作流或数据看板工具规则自动化、指标汇总初始搭建依赖清晰的数据口径 试用时可以设一道实用门槛:普通事项更新不超过三步,负责人能在一分钟内筛出自己的逾期任务,管理者能从同一视图看见阻塞项。

达不到门槛的工具,即使功能很多,也可能只是把记录工作做得更复杂。

2. 小团队和跨部门团队,选择事项进度表格工具的标准有什么不同?

我不确定团队人数是不是选工具时最重要的因素。我们现在人不多,但任务经常跨部门,担心先用轻量工具会很快不够用,直接上复杂平台又会增加负担。

人数只是粗略信号,协作关系和变更频率更关键。一个十人团队若由多个部门共同交付、任务经常转交,就可能比二十人但分工稳定的团队更需要权限、提醒和依赖关系。小团队可以先选录入成本低的方案:每项任务保留负责人、截止时间、状态和下一步行动四个必填字段,周会上只讨论延期与阻塞。

若每周都要手动合并多个表格,或同一事项出现多个“最新版”,说明协作成本已经超过轻量工具的优势。跨部门团队则应优先检查责任交接和信息可见性:能否按部门筛选、能否记录状态变更、能否让相关人订阅更新,以及是否支持里程碑依赖。我的判断是,只有当这些需求在试点中反复出现,再为自动化、复杂权限或组合报表付费;

不要因为未来可能用到,就提前承担配置和培训成本。

3. 怎么判断事项进度表格里的进度数据可信,而不是看起来很完整?

我见过表格里每个事项都有状态和百分比,但开会时仍要逐个追问,数字也常常和实际交付对不上。我想知道,进度字段该怎么设计,才能让团队真的用它做判断?

最容易造成误判的是把“完成百分比”当成统一事实:有人按耗时估算,有人按子任务数量计算,50%在不同人手里含义完全不同。对多数协作事项,建议优先用可验证的状态,如未开始、进行中、待确认、已完成,并为“进行中”增加下一步行动和阻塞原因。如果确实需要百分比,先写清计算口径。

例如按验收清单中的已通过项数计算,而不是凭感觉填数;一个有4项验收条件、仅1项通过的任务,就记录25%,而不是因为“做了一半时间”填50%。可以每周抽查10条事项:对照交付物、状态更新时间和实际负责人,统计状态不一致比例。若连续两周超过两成,先修字段定义或更新流程,不要急着换工具。

工具能提醒人更新,却不能替团队定义什么叫完成。

4. 事项进度表格工具试用多久、看哪些指标,才适合决定是否采购?

我担心几天的演示只能看到界面顺不顺手,真正的问题要到团队一起使用后才出现。试用阶段应该安排哪些任务、观察多长时间,才能避免买完才发现迁移和维护成本很高?

建议做两周试点,而不是只看演示。第一周选一个边界清晰的小项目,导入约20至30条真实事项,覆盖负责人变更、临近截止、延期和跨组依赖;第二周保持原有工作节奏,观察成员是否持续更新,而不是由管理员代填。记录四项指标:任务更新耗时、逾期事项发现时间、重复录入次数、每周维护表格所花的管理时间。

试点前先记下当前基线,例如每周整理进度需要90分钟;试点后若降到45分钟,同时没有显著增加成员填报时间,才说明效率有实质改善。采购前还要做一次退出演练:导出任务与历史记录,检查字段是否完整、附件是否可取回、权限能否按团队设置。

若数据迁移必须依赖大量手工清理,或关键提醒只能靠管理员反复维护,应把这部分长期成本算进总价。采购判断应基于团队愿不愿意持续使用,而不只是功能是否通过演示。

读者评论

魏
魏宇轩

把“负责人按期更新、逾期及时暴露、变更可追溯”拆开评估,比单看功能列表实用。文中的漏斗数据注明是情景模拟,这点也比较严谨。

董
董星宇

我们小组用共享表格时,最耗时的确不是录入,而是周会前核对状态和负责人。文章提醒先测完整更新闭环,选型思路很贴近实际。

熊
熊雨桐

Airtable、Notion这类工具前期建模也要算成本。文章提到从一个重复流程开始试点,我觉得比一上来搭全套系统稳妥。

文章包含AI辅助创作:2026年效率之选:6款顶级事项进度表格工具大PK,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223367

赞 (0)
飞飞飞飞
研发团队必备:2026年产品开发流程管理系统选型指南Top5
上一篇 41分钟前
2026年产品经理必看:6大产品开发流程管理系统工具全面对比

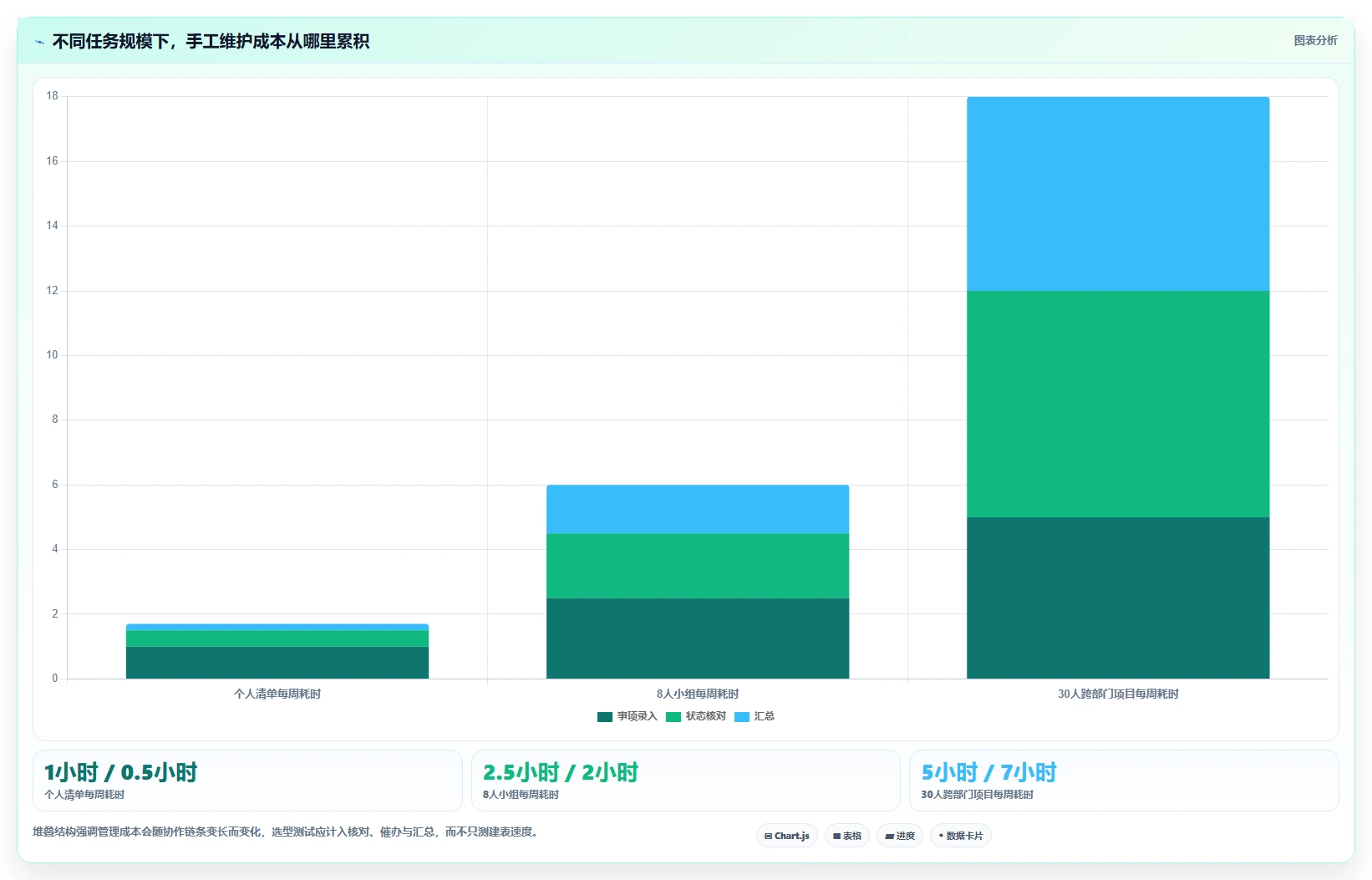

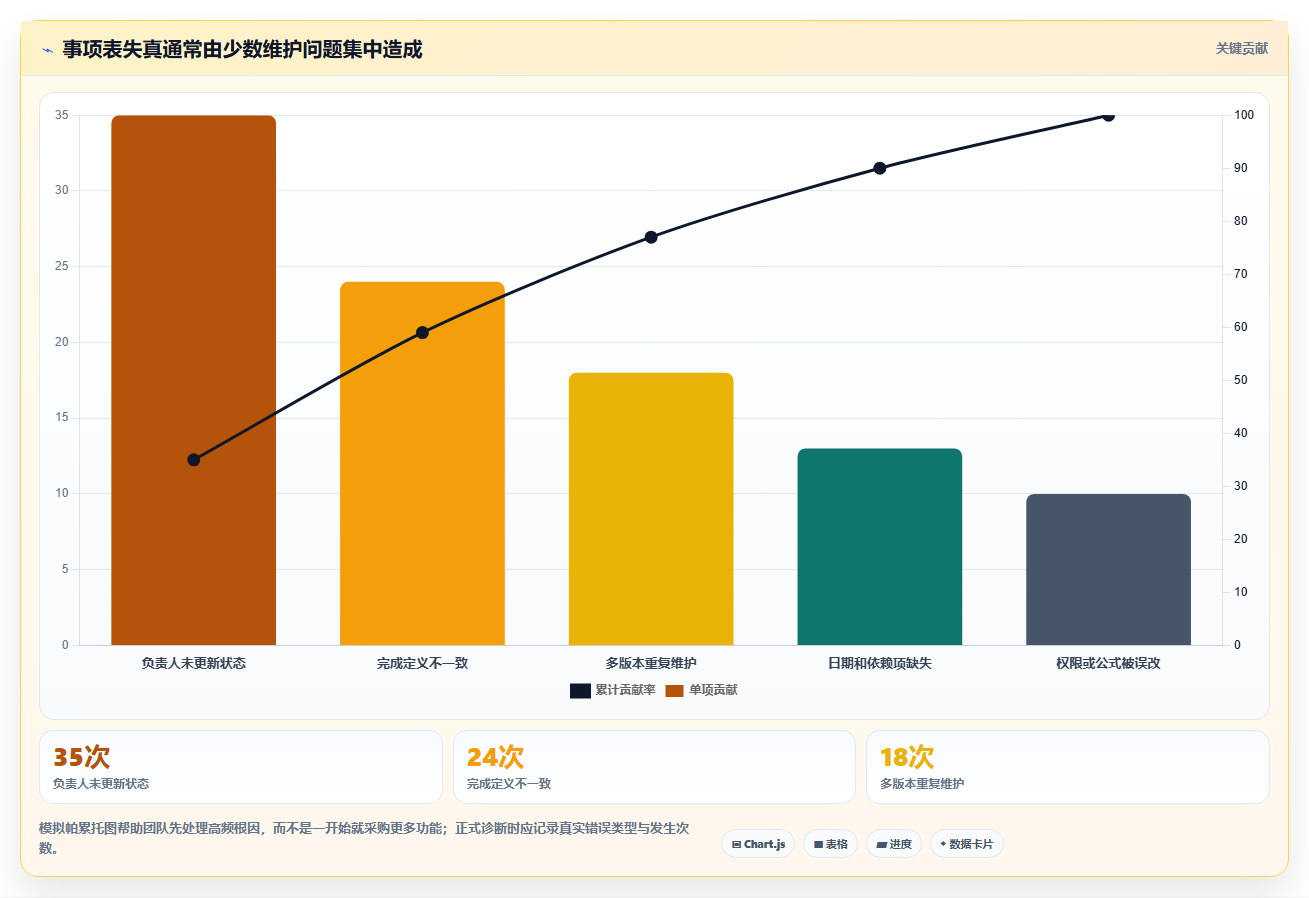

下一篇 41分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
