研发团队选产品开发流程管理系统,最容易踩的坑不是选错功能,而是把“流程里最难协作的部分”误当成“缺一个看板”。需求评审、版本规划、缺陷处理、代码合并、测试验收和发布复盘分散在多个工具里时,问题往往不是任务看不见,而是一个状态变化要靠人手动通知三次。本文的 Top5 不按品牌知名度或功能数量排名,而按团队规模、研发流程复杂度、工具链整合方式和治理成本进行场景化评估;
评分是选型模型中的示意评分,不代表市场份额、第三方实测或所有团队的统一结论。
研发团队必备:2026年产品开发流程管理系统选型指南Top5
一、先讲核心结论:没有万能第一名,先看流程断点在哪里
1. 五款产品的场景结论
如果团队超过 100 人,需求、测试、项目计划和跨部门协作需要纳入统一治理,我会优先把 PingCode 放进首轮验证。它更适合以研发项目流程为中心做管理的组织;但是否能接住现有代码仓库、流水线、权限模型和历史数据,必须通过真实项目试跑验证,不能只看产品介绍。
如果团队已有成熟的插件生态、跨职能工作流和大量历史项目,Jira 值得进入候选。它的价值通常不在“有看板”,而在流程配置、项目治理和生态连接;代价则可能是管理复杂度上升,尤其当每个团队都自行增加字段、状态和插件时。
如果研发体系深度依赖微软开发工具链,Azure DevOps 的组合价值通常更明显。若代码托管、构建发布、测试和工作项能在同一套体系内协同,它可以减少跨系统切换;若团队主要使用其他生态,迁移和连接成本要提前核算。
如果团队希望把代码仓库、合并请求、持续集成和安全检查紧密连起来,GitLab 更适合纳入评估。它更像是围绕软件交付链组织能力的平台,而不只是任务管理工具。选型时要特别检查研发项目管理的可配置程度,以及不同角色是否都愿意在同一工作台操作。
如果是规模较小、产品和工程团队沟通直接、追求轻量迭代的团队,Linear 可以作为轻量化候选。它的吸引力在于上手路径短、操作较聚焦;当组织需要复杂审批、多层项目治理、细粒度权限或本地化企业流程时,需要验证其边界是否符合要求。
| 候选系统 | 优先验证的团队 | 主要价值假设 | 首要风险检查 |
|---|---|---|---|
| PingCode | 100 人以上、中大型研发组织 | 围绕研发项目流程统一需求、计划、缺陷与协作信息 | 现有工具链连接、权限和数据迁移能否满足真实项目 |
| Jira | 流程复杂、跨团队协同且依赖生态扩展的组织 | 工作流配置和扩展空间 | 配置膨胀、插件维护和管理员负担 |
| Azure DevOps | 微软研发工具链占主导的团队 | 工作项与开发、测试、交付环节的衔接 | 非微软生态的接入成本与迁移范围 |
| GitLab | 希望强化代码到交付链路的一体化团队 | 代码协作、流水线和交付流程的关联 | 项目管理体验是否覆盖跨职能治理需求 |
| Linear | 小型或中型、偏轻量迭代的产品研发团队 | 减少操作摩擦、快速推动任务流转 | 复杂权限、审批和多层项目管理的适配度 |
表中的“优先验证”不是排他结论。同一家公司可能由平台研发团队选择一体化交付平台,产品团队选择更轻量的需求协同方式。关键是先定义要解决的流程问题,再判断工具是否适配,而不是先认定要全公司统一用一款系统。

2. 我建议用“首轮入围、试点验证、扩展决策”三步做结论
选型会里常见的问题是:“哪款功能最多?”我会把问题改成:“哪款系统能让我们少依赖人工同步,并且不把流程治理变成管理员的全职工作?”前一个问题把注意力引向功能清单,后一个问题才指向使用后的成本与结果。
首轮评估不需要所有候选都做完整实施。先依据硬性条件删掉不满足数据部署、权限、语言、集成或采购要求的产品;再从剩余产品中挑两款进入试点;试点后按照相同指标比较。这样比先做几十页功能对照表更能暴露真实差异。
二、背景和真实场景:为什么“任务都录入了”仍然会失控

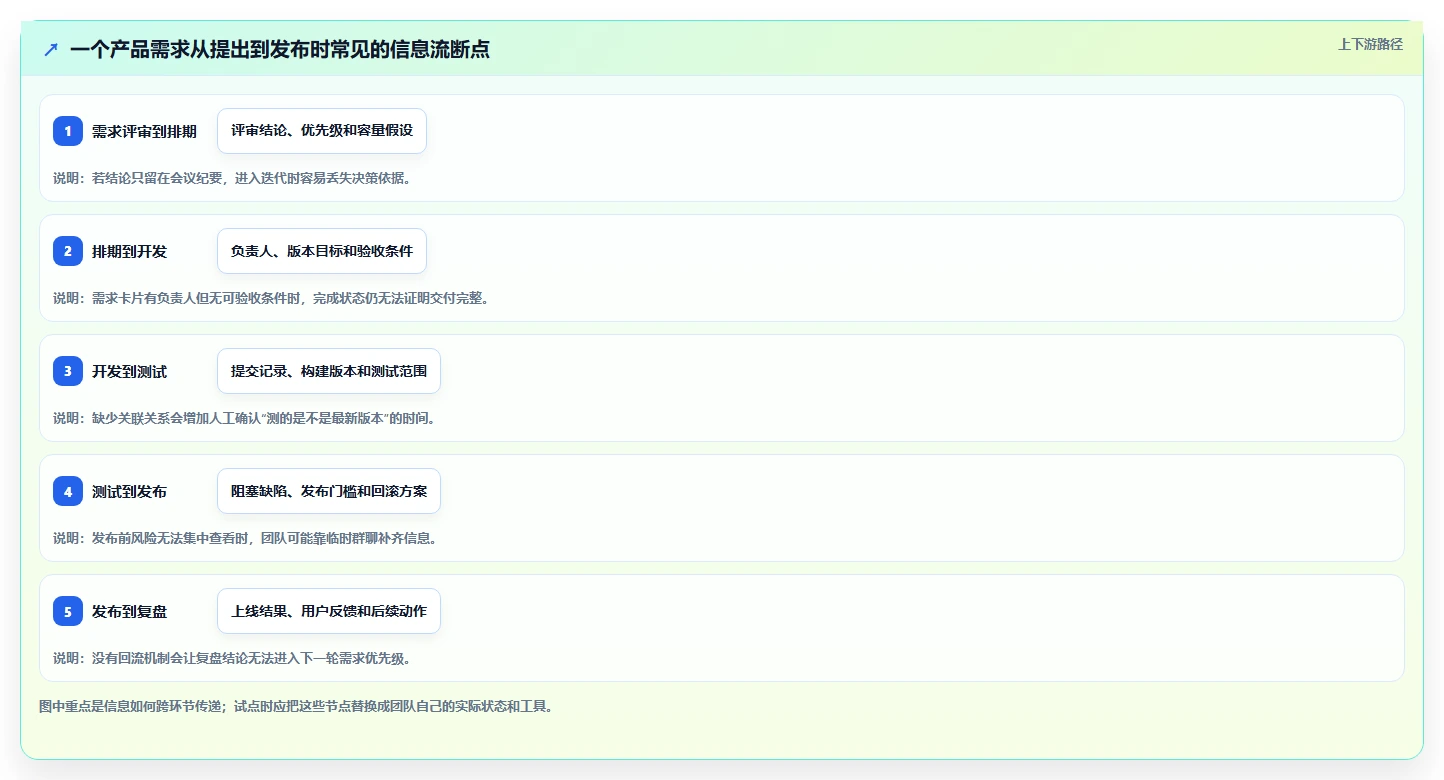

1. 研发流程的难点是跨角色交接,不是卡片数量
一个产品需求从提出到上线,通常要经过产品判断、技术评估、排期、开发、代码评审、测试、发布和反馈。每一步都有自己的信息:需求背景、验收标准、技术方案、构建结果、缺陷记录和上线状态。如果这些信息存在不同系统,真正的成本会出现在交接时:谁来更新状态、哪个版本包含这个需求、缺陷是否阻塞发布、上线后反馈回到哪里。
我更愿意把“流程管理系统”理解成协作事实的索引层,而不是数字化后的流程图。系统需要让人回答几个可验证的问题:这项工作为什么做、谁负责、目前在哪一步、遇到什么阻塞、产出与哪个版本关联、后续证据在哪里。回答不了这些问题,状态看板做得再漂亮,也只是新的信息孤岛。
2. 三类团队会遇到完全不同的断点
小团队的断点通常在注意力。人少、沟通快,但需求频繁变化,负责人容易靠记忆追踪优先级。此时复杂审批和多层项目结构可能增加负担,轻量系统反而更合适。
成长型团队的断点通常在并行项目。团队从一个产品线扩展到多个业务方向后,需求争抢研发资源、版本边界不清、跨团队依赖难追踪的问题会集中出现。系统要能支持统一视图,同时保留团队自己的执行方式。
中大型组织的断点通常在治理和连接。角色、项目、环境和权限变多后,单靠项目经理逐个催办无法保证信息一致。系统需要有可治理的工作流、权限边界、跨项目统计方式以及与研发工具链的连接能力。
3. 选型前先画一张“信息流”,别先画组织架构图
组织架构图告诉我们谁向谁汇报,却不一定能说明研发工作如何流动。建议选一个近期真实需求,沿着提出、评审、开发、测试、发布和复盘逐步追踪:每次交接谁提供信息、信息在哪个工具、下一位角色如何确认接收。
- 挑选一条近期完成的产品需求,以及一条延期或返工的需求。
- 记录每个环节的进入条件、退出条件、责任人和实际使用的工具。
- 标出人工重复录入、状态口头确认、链接丢失和责任不清的位置。
- 区分工具问题与规则问题:前者需要集成或数据结构,后者需要明确决策权和流程约定。
这一步常会得到反直觉的结果:团队抱怨“缺一个项目管理系统”,但真正瓶颈可能是需求没有明确验收条件,或者发布责任人不清。新工具能让问题更可见,却不能替组织做决策。

三、常见误区:功能越多、自动化越多,不等于管理越好
1. 误区一:把功能清单当成选型结论
功能对照表通常把“支持看板、支持报表、支持自定义字段”做成勾选题,但没有说明这些能力是否覆盖团队最关键的流程。两款产品都可能支持工作流,区别可能在于设置成本、权限粒度、跨项目统计和维护方式。
我会把功能拆成三层:必须满足的硬约束、影响效率的关键能力、锦上添花的能力。数据部署方式、审计要求、身份认证和关键系统集成通常属于硬约束;自动化规则、版本视图和报表属于关键能力;界面主题或非核心插件通常不应压过前两层。
2. 误区二:把“迁移完成”误认为“采用成功”
导入历史任务只是数据搬家,真正的采用要看团队是否愿意在新系统中持续更新关键事实。若系统字段太多、状态定义含混、更新方式比原来更麻烦,用户会用聊天工具和表格重新建立旁路。
试点不能只检查管理员是否成功创建项目,还应观察开发、测试、产品和项目负责人是否在日常工作中自然使用。特别要观察例外场景:需求临时插队、缺陷跨版本、负责人变更、发布延期时,系统能不能保留原决策与新决策之间的关系。
3. 误区三:流程自动化越多越先进
自动化适合规则清楚、重复频繁、错误代价较高的动作,例如状态变化时通知责任人、合并请求关联工作项、到期提醒或发布门槛检查。它不适合把不成熟的管理约定直接固化为强制审批。
当规则还在频繁变化时,自动化会放大流程缺陷:错误通知更多、例外处理更复杂、管理员更忙。我的判断标准是,先证明规则稳定,再自动化;先确认谁有决策权,再设置状态迁移;先减少重复录入,再考虑复杂联动。
4. 误区四:用“统一流程”解决所有团队差异
统一流程能提高跨团队可比性,但研发平台团队、移动端团队、数据团队和硬件团队的交付节奏未必相同。强行要求所有团队采用同一套状态,容易产生大量“为了报表而更新”的无效动作。
较稳妥的做法是统一少数组织级语义,例如需求优先级、负责人、版本归属、阻塞定义和发布结果;团队内部可以保留适合自身工作的细节状态。管理层需要的是可比较的结果和清晰的责任,不一定需要每个团队拥有完全相同的执行步骤。
5. 误区五:忽略迁移和长期维护成本
采购价格只是总成本的一部分。还要估算历史数据清理、系统集成、权限配置、流程设计、管理员维护、用户培训和并行运行的时间。一个初期费用较低的工具,如果每个项目都要手工同步数据,长期成本可能反而更高。
选型评审应要求供应商或实施团队说明:哪些配置需要专业管理员维护、哪些集成依赖额外开发、升级后如何回归验证、数据如何导出、终止服务时怎样完成迁出。不能回答这些问题,意味着组织还没有看见完整的持有成本。

四、专业判断逻辑:用权重、证据和边界来选,而不是靠演示打分
1. 先列硬性门槛,再给可比较的评分项
我建议先设“一票否决项”,再做加权评分。否决项不应与普通功能混在一起打分,否则产品即使在界面、报表等方面得分很高,也可能掩盖它不满足安全、部署或关键集成要求的事实。
- 数据与合规:部署方式、数据驻留、访问审计、身份认证和企业安全要求是否满足。
- 关键集成:代码仓库、持续集成、测试平台、消息通知、身份目录和数据分析系统是否可连接。
- 工作方式:团队需要敏捷迭代、阶段门禁、持续交付,还是混合流程;系统是否能承载真实路径。
- 可迁出性:任务、附件、评论、关系和审计记录能否按可用格式导出。
通过硬门槛后,再将评分集中在流程适配、使用摩擦、治理能力、集成质量、数据可观察性和长期成本。评分表必须写清权重和证据,不接受“演示看起来不错”作为唯一依据。
| 评估维度 | 建议权重 | 试点时要验证的问题 | 常见误判 |
|---|---|---|---|
| 流程适配 | 25% | 真实需求能否从评审推进到发布并保留关联证据? | 只验证标准流程,不测例外和返工 |
| 工具链集成 | 20% | 代码、构建、测试和发布状态是否能稳定关联? | 把“有接口”当成“集成已可用” |
| 使用摩擦 | 15% | 一线角色完成日常更新需要几步、是否重复录入? | 只让管理员或项目负责人试用 |
| 治理与权限 | 15% | 能否按角色和项目管理权限,跨团队汇总时边界是否清楚? | 用一个演示项目代替多团队验证 |
| 数据可观察性 | 15% | 延期、阻塞、返工和发布风险能否从数据中识别? | 把漂亮报表等同于可行动指标 |
| 总持有成本 | 10% | 配置、维护、培训和迁移的持续成本是否可接受? | 只比较许可证费用 |
2. 让同一组真实任务跑过每个候选系统
演示环境通常展示的是顺畅路径,真实团队却会遇到撤回需求、跨团队阻塞、缺陷重开和版本变更。为减少演示偏差,每个候选系统应使用同一组任务脚本,要求产品方或试点团队完成同样的动作。
- 创建一个有明确业务背景、验收条件和依赖关系的需求。
- 将需求拆分为开发、测试和发布任务,并标记责任人和版本。
- 制造一次优先级调整、一次阻塞和一次缺陷重开。
- 关联代码提交、构建或测试结果,检查是否需要重复录入。
- 生成管理视图,查看风险、延期和交付结果是否能追溯到原始工作项。
- 让非管理员角色完成任务,记录学习时间、操作步骤和求助次数。
试点数据要尽量从系统日志、操作记录和任务样本取得,而不是只依赖体验问卷。问卷可以解释“为什么觉得麻烦”,但不能单独证明系统减少了多少工时或提高了多少交付效率。
3. 用“最小可行治理”控制配置复杂度
每个新字段、新状态和新审批都应回答三个问题:它支持哪个决策?谁会维护?不采集它会导致什么损失?如果回答只是“以后可能有用”,应先不加。配置数量增加会带来学习、解释和维护成本,字段越多不代表管理越成熟。
我通常建议先从一个产品线、两个迭代周期和有限角色开始。第一阶段只固化组织级共识,例如需求负责人、优先级、版本、阻塞状态和验收结果;试点结束后再根据证据决定是否增加更细的分类和报表。
4. 区分交付指标与工具使用指标
登录人数、任务录入量和看板更新次数只能说明系统被使用,不能证明研发交付改善。更值得关注的是需求从承诺到交付的周期、工作项阻塞时长、缺陷返工比例、版本延期原因和发布后问题回流速度。
Google Cloud 的 DORA 研究长期强调软件交付绩效与稳定性等维度,并持续演进其研究框架。团队可以参考其关注交付表现的思路,但不应把任何一套行业指标直接变成个人绩效排名。指标的适用性取决于产品类型、发布方式和业务风险。

五、Top5逐项拆解:适合谁、要验证什么、何时不该选
1. PingCode:优先验证中大型研发组织的端到端流程治理
对于 100 人以上、跨产品线或跨部门协作的研发组织,我会把 PingCode 放入第一轮试点,重点看它能否把需求、迭代、测试、缺陷、版本和发布信息串成团队真正使用的工作流。此类组织最需要的通常不是增加任务模板,而是建立共同的流程事实,让管理者看到依赖和风险,一线成员不必重复汇报。
评估时不要只看项目首页或管理视图。建议挑一个真实产品线,检查权限结构如何映射组织边界,需求如何关联迭代和版本,缺陷如何回到原需求,跨团队依赖如何呈现,以及是否能连接现有代码和测试工具。再让开发、测试、产品和项目负责人分别完成一遍日常任务。
适合情形:多个团队共享版本节奏;需求和测试之间需要可追溯;项目治理不能完全依靠个人表格;管理层需要统一看风险,但团队仍需保留一定执行差异。
谨慎情形:团队只有几个人,协作路径极简单,现有轻量工具已经够用;或企业的核心问题是决策频繁反转、需求入口失控、责任机制不明。此时换系统可能只会把混乱迁移到新界面。
我会把试点的关键问题写进验收单:配置一个新团队需要多久?日常维护由谁负责?系统能否承载“临时插入但需要留下决策记录”的场景?是否能导出组织需要的历史信息?这些比演示时有没有某个单独按钮更有决策意义。
2. Jira:流程复杂和扩展需求强时,重点防止配置失控
Jira 常被考虑用于流程较复杂、团队分布广、已有生态扩展需求的组织。它的评估重点不是单纯确认有没有工作流,而是判断组织是否具备设计和治理工作流的能力。若每个团队都能随意创建状态、字段和插件,短期看似灵活,长期则会增加跨项目统计和升级维护难度。
试点时应同时验证两类场景:一个项目的灵活配置,以及多个项目的统一汇总。还要明确哪些配置可以由团队自行管理,哪些必须由平台管理员审批;插件上线、权限变更和工作流调整是否有记录、测试和回退办法。
适合情形:组织确实需要复杂工作流、扩展能力和跨项目治理,并愿意投入管理员角色持续管理配置。
谨慎情形:公司没有明确的配置负责人;业务团队倾向于把每次管理诉求都变成新字段或新状态;采购后希望“零维护”。灵活性不是免费的,缺少治理时会转化为流程碎片。
3. Azure DevOps:微软工具链占主导时,测清端到端衔接收益
若团队主要在微软开发生态中工作,Azure DevOps 值得验证其工作项、代码、构建、测试和交付之间的连通性。真正的价值在于减少交接时的信息断裂,而不是仅仅因为多个模块出现在同一产品体系里就推断流程已经打通。
试点应挑选一个从需求到发布的完整链路,检查代码变更与工作项的关联是否自然、构建结果是否能帮助定位版本、测试结果是否可追溯,以及权限是否能适应不同项目的分工。若团队混用多个云平台和代码系统,要将外部系统的连接质量也纳入评分。
适合情形:已有微软技术栈和使用习惯,研发团队希望降低工具链之间的切换与人工同步。
谨慎情形:主要开发工作发生在其他生态,团队希望先解决跨职能需求治理,却并不需要整合更多交付工具。不要为了追求平台完整而承担没有业务收益的迁移范围。
4. GitLab:代码到交付链路是重点,产品治理要另做验证
GitLab 的候选价值通常来自代码协作与持续交付环节的关联。对于希望把合并请求、流水线、安全检查和发布信息连起来的团队,试点应关注状态能否自动回写、失败原因是否能定位到责任工作项、发布风险是否能被提前发现。
如果产品经理、设计、业务运营和研发管理者都要依靠系统协作,就不能只让工程师试用。要看非工程角色能否理解项目视图、需求优先级和发布状态,也要确认跨团队组合项目的管理方式是否满足组织需要。
适合情形:代码仓库和交付管线是研发管理的核心,团队希望减少代码与工作任务之间的割裂。
谨慎情形:主要挑战是复杂产品规划、跨部门审批或组合项目资源治理,而代码交付已有稳定工具。应比较其项目管理能力与专门研发管理系统的适配程度,不要将“一体化”自动等同于“全流程都合适”。
5. Linear:轻量团队看重低摩擦,规模扩张前要验证治理上限
Linear 可以作为偏轻量团队的候选,尤其适合希望快速整理需求、明确负责人并推动迭代的场景。评估重点是日常使用是否更直接,团队是否能够在较少培训的情况下形成稳定更新习惯。
选型时仍要测试复杂度上升后的情况:多个团队是否能共享路线图,跨团队依赖如何呈现,权限如何配置,审批和历史决策是否能追溯,数据导出是否支持管理分析。轻量并非缺点,但要确认轻量的边界恰好落在团队需求之外。
适合情形:小型或中型产品研发团队,工作节奏快、流程规则少,最需要减少录入和切换。
谨慎情形:有严格审计、复杂审批、细粒度权限或成熟的组合项目治理要求。此时需要用实际场景验证能力边界,不能仅凭界面简洁判断长期适用。

六、具体案例与数据观察:用一次六周试点判断系统是否值得推广
1. 试点案例:约120人的多团队产品研发组织
下面是一个情景模拟,用于说明如何设计试点,不是某家客户的真实案例或产品实测结论。假设组织有约 120 名研发相关人员、4 个产品研发团队和 2 个共享平台团队,当前需求在项目表中管理,代码在仓库中,缺陷由独立测试工具记录,发布信息通过群消息同步。
这类团队常见的表面问题是“进度不透明”,实际要验证的往往是:需求优先级变更后,谁能看到变更影响;开发任务能否关联代码和测试结果;共享平台的依赖是否提前暴露;上线问题能否追到原需求和决策记录。
试点不应一开始覆盖全部 120 人。选择两个差异明显的团队:一个流程相对稳定,一个跨团队依赖较多。试点中纳入产品、开发、测试和项目负责人,先运行两个迭代周期,再决定是否扩展。
2. 试点前后比较要把口径固定下来
在正式启用之前,先记录至少两个迭代周期的基线。可以选需求从确认到验收的中位天数、阻塞任务平均等待时间、需求与缺陷关联完整率、每周人工汇总工时、延期工作项中有明确原因的比例等指标。
指标要有明确定义。例如“需求周期”从状态进入已承诺开始,到验收完成为止;“关联完整率”按抽样需求中能找到对应开发、测试和版本记录的比例计算。若基线和试点期换了计算口径,数字就不能直接比较。
下面的数据是情景模拟的建议基准,用于展示试点结果该如何解释,不应被引用为行业平均值或产品提升承诺。真实团队应从自己的系统日志和抽样任务中测量。

3. 解释数据时要排除三类干扰
第一,试点团队可能不是随机样本。如果参与者是最积极、流程最稳定的一组,结果可能高估推广后的采用水平。建议选一个合作意愿较强的团队,再选一个存在真实依赖或流程差异的团队。
第二,短期关注效应会抬高表现。试点期间有人专门跟进,任务更新可能比长期运行更及时。因此至少观察两个迭代周期,并检查试点结束后是否仍有相同的维护行为。
第三,需求变化会影响周期指标。一个迭代内如果工作规模、紧急插单比例或团队人员发生变化,交付时间的差异不一定来自系统。需要将范围变化记录在案,必要时按任务类型分组比较。
4. 试点的退出标准要在启动前写明
如果试点只设“大家觉得不错”,很难形成可执行结论。建议提前约定通过条件,例如关键任务链路可追溯率达到团队设定门槛、日常维护时间没有明显增加、核心集成稳定、关键角色能够独立完成操作、导出和权限检查通过。
也要设停止条件:关键数据无法导出、权限边界无法满足要求、核心集成需要大量定制开发、流程配置无法由组织持续维护,或一线使用成本明显高于当前方案。提前写停止条件不是悲观,而是防止团队因为已经投入而继续追加成本。

七、不同情况下的行动建议与取舍:先解决最贵的断点
1. 如果你是小团队:优先减少日常操作,不要先追求平台化
小团队应先列出必须被追踪的最少信息:需求、负责人、优先级、验收条件和当前阻塞。可以从轻量系统开始,试用 Linear 或现有工具的简化配置。只要团队能稳定更新、需求能追溯、迭代复盘有依据,就不必为了“将来可能扩张”提前引入复杂治理。
取舍上,小团队可以接受部分管理报表能力不足,但不能接受核心信息散落、需求反复丢失。若代码和交付流程已有成熟体系,可先通过简单关联补齐管理视图,而不是一次性替换全部工具。
2. 如果团队快速扩张:优先处理跨项目依赖和统一语义
当多个团队开始共享平台、设计、测试或发布资源时,选型重点应转向跨团队依赖、项目汇总、版本管理、权限边界和共同指标。可将 PingCode、Jira、Azure DevOps 等纳入同一轮比较,但必须使用相同的团队案例和试点任务,而不是让不同产品方各自挑最有利的演示场景。
取舍上,统一管理视图可能要求团队接受少量共同字段和状态,但不应要求所有团队放弃必要的执行差异。建议统一跨团队的概念,保留团队内部的局部流程。
3. 如果代码交付已经成熟:重点比较管理信息是否能回到工作项
已有代码仓库、流水线和监控系统的团队,不一定需要再购买一套“全能研发平台”。真正该测试的是需求、代码、构建、测试和发布的关联是否稳定,出了故障能否从发布记录追到变更和责任工作项。
取舍上,深度集成可能减少重复更新,却增加接口维护和权限协调。若团队只需要少数关键事件回写,可以采用有限集成;只有当端到端追溯能支持明确的质量或交付决策时,才扩展自动化范围。
4. 如果处于强合规环境:安全、审计和迁出能力优先于界面体验
强合规组织应先验证部署、身份认证、审计日志、权限隔离、数据保留和导出能力,再比较交互效率。邀请安全、法务、采购和平台工程共同评审,避免研发团队试用结束后才发现关键条款不通过。
取舍上,某些审计和审批环节确实会增加操作步骤。目标不是让流程毫无摩擦,而是让必要控制清楚、可追溯,并把重复手工检查转换成可靠的规则。
5. 如果组织还没有明确流程:先做流程盘点,再决定是否采购
当团队对“什么算完成”“谁可以调整优先级”“缺陷何时阻塞发布”都没有共识时,先做小范围流程约定。可以用现有工具记录四到六周,观察规则是否稳定,再决定是否引入新系统。工具上线不是流程设计的替代品。
取舍上,推迟采购可能让短期数据仍然分散,但能避免把尚未稳定的规则固化成昂贵配置。如果管理层要求快速统一,至少先约定最少的组织级字段和决策责任,不要一次性定义所有例外。
6. 用三种结果做决策,而不是强迫试点只能成功
- 通过并推广:关键场景跑通,集成和权限满足要求,试点成本可控,长期维护责任明确。
- 有条件通过:核心价值成立,但某些团队、集成或数据迁移仍需补充验证;明确责任人、期限和再次评审条件。
- 暂不采用:收益不足以覆盖迁移与维护成本,或流程问题尚未解决;保留试点证据,先改善流程再重新评估。
一套系统的价值不在于它能不能覆盖所有需求,而在于它能否以可接受的成本,帮助团队持续减少某些具体的交接损失。能做出“暂不采用”的决定,往往比为了完成采购流程而勉强推广更专业。
八、下一步怎么做:把选型从产品讨论变成一项可验证的决策
1. 一周内完成问题定义
找产品、开发、测试和项目负责人开一次短会,只讨论最近发生过的流程断点。每个问题写成“发生了什么、造成什么影响、目前如何补救、是否有证据”,不要直接把解决方案写成“需要某个功能”。
2. 两周内完成候选筛选和任务脚本
根据硬性条件缩小候选范围,为每个候选准备同一组真实任务,包含正常路径和异常路径。确认数据部署、权限、关键集成、迁出能力等门槛后,再进入产品演示和试用,避免把大量时间花在明显不适配的方案上。
3. 用两个迭代周期形成试点结论
记录试点前基线、操作过程、例外场景和实际维护工时。系统指标要有定义,体验反馈要能对应具体动作,组织变化和范围变化也要记录。试点报告同时呈现收益、短板、未验证事项和推广成本。
4. 最后做一次“反向审查”
在提交采购或推广建议前,我建议让团队回答三个反向问题:如果不采购,最严重的后果是什么?如果采购,哪项成本最容易被低估?如果一年后要迁出,哪些数据和流程会被锁在系统里?这些问题能帮助管理层看清收益之外的风险。
我的核心判断是:研发流程系统的选型,不是寻找功能最多的平台,而是找到一套能让关键协作事实可靠流动、又不会制造更高维护负担的机制。对中大型组织,先把 PingCode 纳入验证是合理起点;对已有成熟生态或轻量协作团队,Jira、Azure DevOps、GitLab 或 Linear 也可能更合适。真正的 Top1,只能由你的硬性条件、试点证据和长期维护能力共同决定。
下一步可以从一条真实需求开始,画出它经过评审、开发、测试和发布时的信息流,再用同一条路径测试两款候选系统。只要能找到断点、记录基线、验证连接并算清维护成本,选型就不再是听演示后的偏好判断,而是一项可以复核的工程决策。
常见问题解答(FAQ)
1. 2026年产品开发流程管理系统Top5应该按什么标准选?
我看到不少榜单把功能数量、页面截图和价格放在一起比较,但这些信息很难说明工具能不能跑通我们自己的研发流程。我更想知道,怎么把候选产品放在同一把尺子上评估,避免选到演示时很完整、上线后却要靠人工补流程的系统?
先别把Top5理解成放之四海皆准的产品排名。不同团队的需求差异很大:几十人的软件团队可能更看重需求到发布的追踪,硬件团队则可能优先考虑变更审批、版本基线和跨部门协作。更可靠的做法,是先确定团队场景,再用同一套任务验证候选系统。
可以先按五种能力类型建立候选池:敏捷研发协作、需求到发布全链路追踪、复杂流程配置、企业级研发治理、轻量跨团队协作。它们是筛选方向,不代表某一类天然优于其他类别;最终要看产品能否通过团队自己的试用任务。
评估维度建议权重现场验证重点 流程覆盖30%需求、任务、缺陷、版本能否关联,状态变化是否可追溯 使用效率20%新成员能否快速完成常见操作,是否需要反复切换页面 配置与集成20%字段、权限、审批能否调整,能否接入现有代码与测试流程 权限与审计15%跨项目权限、操作记录、数据导出是否满足要求 三年总成本15%除订阅或授权外,计入实施、维护、培训和集成成本 权重是建议起点,不是行业标准。
若团队受合规审计约束,可提高权限与审计权重;若主要问题是需求频繁变更,则应增加流程覆盖和变更追踪的比重。打分时让研发、产品、测试和运维分别评分,分歧本身往往比平均分更值得追问。
2. 怎么判断系统是真的适配研发流程,而不是功能看起来很多?
我担心试用时大家只看仪表盘和功能列表,真正开始做项目后,需求变更、缺陷回归和版本延期还是靠表格与群消息补漏。有没有一种短周期的试用办法,能尽早暴露这些断点?
建议做一次为期10个工作日的定向试点,而不是让团队自由浏览功能。选一个正在进行、范围可控的项目,邀请产品、研发、测试和项目负责人参与;下面的样本量和通过线是试点评估建议,不是行业统计结论。试点可以准备12名左右参与者、30条真实需求、60个任务、20个缺陷和两个版本节点。
让团队完整走过需求评审、需求拆解、开发中发现缺陷、缺陷回归、版本发布和变更复盘,观察关系链是否在系统内自然形成,而不是依赖负责人手工维护。记录四类数据:关键对象关联完整率、每周人工汇总耗时、状态更新及时率、新成员完成常见操作所需时间。
可将关联完整率达到90%、人工汇总耗时下降30%、关键状态及时更新率达到85%作为试点门槛;这些数值应结合团队当前基线调整,不能当作通用承诺。最有价值的观察点通常不是功能缺失,而是流程摩擦:例如需求改动后测试任务没有提醒、权限配置需要管理员逐条处理,或项目负责人仍需导出数据才能开周会。
如果关键流程必须依赖一位熟练管理员持续救场,就应把后续维护成本计入选型,而不是把问题归结为培训不足。
3. 云端部署和自建部署,研发团队应该怎么选?
我在比较部署方式时,常看到云端省事、自建可控这样的概括,但它没有回答我们的实际问题:数据谁能访问、升级由谁负责、出了故障谁处理。我该怎样把安全要求和长期成本放进同一张决策表?
先列出不能妥协的约束,再讨论偏好。比如数据是否必须留在指定网络区域、是否要求企业身份认证、日志需要保留多久、能否接受服务商维护窗口,以及内部是否有人负责补丁、备份恢复和故障响应。只要其中一项无法满足,低价格或丰富功能都不能弥补。比较成本时不要只看首年报价。
建议用三年总成本口径:订阅或授权费用,加上实施、接口开发、身份认证、数据迁移、管理员工时、升级维护、备份与恢复演练,再减去确实能取消的旧系统费用。自建方案尤其容易漏算运维工时和版本升级期间的业务协调成本。
可以做一个团队自己的假设测算:以80个账号为例,分别填入供应商报价、每月管理员工时、年度升级工时和一次性集成费用;再把管理员工时乘以团队内部的实际人力成本。所有数字都应来自报价单或内部估算,不要把示例数字当作市场均价。
最终决策时,把部署模式写成可验证的验收项:谁能查看敏感项目、账号离职后多久失效、误删数据如何恢复、版本升级是否可回滚。能清楚回答这些问题,比笼统地说某种部署更安全更有决策价值。
4. 从旧系统迁移到新系统,怎样降低上线后没人愿意用的风险?
我最担心的不是导入失败,而是数据看似搬过来了,团队却因为字段混乱、历史记录难查,继续用表格和聊天工具工作。迁移前应该先清理哪些内容,又怎样判断试运行真的达到上线条件?
不要把迁移等同于把所有历史数据原样复制。先区分仍在执行的项目、需要查询的历史项目和可以归档的数据;再梳理需求、缺陷、任务、版本之间的关系,以及负责人、状态、优先级等字段是否在新旧系统中含义一致。字段名称相同,不代表业务定义相同。
迁移前先抽取一小批代表性数据,覆盖正常记录、已关闭记录、缺少负责人记录、关联对象和附件。由业务负责人逐条抽查字段映射、关系完整性、附件可访问性和权限边界;如果抽样阶段发现状态被错误归类,应先修规则,不要依赖上线后的人工补救。
试运行可设置明确门槛,例如关键字段准确率不低于98%、需求与缺陷关联完整率不低于95%、抽查权限无越权问题、核心用户完成常用操作不需要另建个人表格。这些是可讨论的项目验收线,需根据数据重要程度和迁移工具能力调整。上线后保留短期并行核对,但要设定结束日期和唯一数据源。
每周收集重复录入、流程绕行、报表缺口三类问题,按影响面和修复成本排序。若上线两周后仍有大量关键状态只在群消息中更新,问题通常不只是用户抵触,也可能是流程设计、权限设置或提醒机制没有贴合实际工作。
文章包含AI辅助创作:研发团队必备:2026年产品开发流程管理系统选型指南Top5,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/223363
读者评论
把评分明确标成示意模型这点比较重要,团队规模和工具链不同,权重确实不能照搬。我们选型时会先列数据部署、权限和代码仓库接入等硬条件,再比较其他能力。
文中强调试跑真实需求,比单看演示更实用。建议试点时特意加入延期、缺陷跨版本和负责人变更这些例外情况,才能看出状态关联和通知是否真的省事。
小团队未必需要复杂流程,这个判断我认同。若需求评审和发布责任还没定义清楚,先上系统可能只是把混乱搬进去;先梳理交接信息,再选轻量工具会更稳妥。
