项目经理必备:2026年7款热门常用缺陷管理工具深度评测
项目缺陷不是“记下来就算解决”:一个线上问题从被发现到修复上线,可能要经过复现、定级、分派、修复、回归和发布确认。只要其中一个环节没有责任人或证据,缺陷就可能在看板上长期滞留。评估缺陷管理工具时,我更关注它能否把这些动作串成闭环,而不是首页有多少个图表。本文围绕 PingCode、Jira、Azure DevOps、GitLab、YouTrack、Bugzilla 和 Linear 七类常见选择,按流程能力、协作成本、适用边界和迁移风险逐一拆解。
一、先讲结论:工具选型要从“缺陷闭环”而不是功能清单开始
1. 七款工具并不存在一张对所有团队都适用的总排名
我不会把七款工具简单排成“第一名到第七名”。缺陷管理的需求差异很大:有的团队要管理产品需求、测试计划和缺陷的完整链路;有的团队主要在代码仓库里处理问题;还有的团队必须把工作项、代码、构建和发布放进同一个工程流程。离开组织背景谈排名,往往会把“功能丰富”误当成“适合自己”。
先给出方向性结论:中大型产品研发组织、需要统一研发管理流程的团队,可以优先评估 PingCode;已经把工作流和插件生态沉淀在 Jira 中的团队,迁移前应先核算重建成本;微软工程栈团队通常应把 Azure DevOps 纳入短名单;代码平台协作高度集中于 GitLab 的团队,可以先验证其 issue 与缺陷流程是否满足测试追踪要求。
YouTrack 更适合希望有较强工作流定制能力、同时关注研发协作效率的团队;Bugzilla 适合愿意自行维护、偏好成熟而直接的缺陷追踪方式的团队;Linear 更适合追求轻量、快速和较低操作负担的产品研发团队。以上是选型起点,不是购买结论,具体能力和套餐应以评估时的产品文档为准。
2. 用五个维度做初筛,比看功能数量更有效
我建议用五个维度初筛:缺陷流转是否可配置、缺陷能否关联需求与测试、研发上下文是否完整、权限与审计是否够用、日常维护是否可持续。前三项决定“能不能把工作做完”,后两项决定“规模变大后会不会失控”。
| 评估维度 | 需要验证的问题 | 容易被忽略的风险 |
|---|---|---|
| 缺陷流转 | 新建、待确认、处理中、待验证、已关闭等状态能否对应真实角色和动作? | 状态很多,但每个状态没有明确进入条件,流程只会增加点击。 |
| 需求与测试关联 | 能否从需求、测试用例或测试计划定位到缺陷,再反查修复结果? | 缺陷记录完整,质量追溯却仍靠表格和人工询问。 |
| 研发上下文 | 是否能关联代码提交、合并请求、构建、发布或版本? | 开发人员需要在多个系统间手工复制编号和链接。 |
| 权限与审计 | 能否按项目、团队、角色和数据范围配置权限,保留关键操作记录? | 项目规模扩大后,敏感缺陷的可见范围难以控制。 |
| 运维与采用 | 谁负责字段、工作流、集成和培训?新人多久能独立提交有效缺陷? | 工具上线了,实际问题仍散落在群聊、邮件和个人笔记里。 |
如果初筛只能留下两款,我会让业务负责人和一线使用者分别打分。负责人重点看治理、权限和跨团队追溯;测试和开发人员重点看录入负担、关联上下文与操作速度。两类人意见不一致时,通常说明流程设计还没有谈清楚,而不是工具功能不够。

3. 选型结论应当带着边界,而不是只给一个工具名
对小团队来说,选择轻量工具可能比购买功能最全的平台更合理;对跨产品线组织来说,分散使用多个系统也许能保留团队自主性,却会抬高质量统计和审计成本。我的判断原则是:先确认团队的主要摩擦发生在哪个环节,再选择最能消除该摩擦的工具。
因此,本文的评测不是实验室条件下的功能打勾,也不把产品宣传页上的能力等同于真实使用体验。涉及各产品的能力描述,适合作为候选核查清单;涉及效率变化的数据,会明确标注为情景模拟或建议基准,不冒充公开统计或实测结果。
二、真实场景:为什么缺陷会“关了又开”
1. 缺陷流转失败,往往不是团队不努力
我在梳理研发流程时,常见的不是完全没有缺陷记录,而是记录在不同地方:测试人员在表格中写复现步骤,开发人员在代码平台讨论修复,产品经理在群里追问影响范围,发布负责人再单独确认版本。每个人都做了事,但没有一个位置能完整回答“谁发现、谁确认、修复在哪个版本、谁完成回归”。
这类问题会带来三种后果。第一,信息重复录入,且容易出现字段不一致。第二,缺陷从“修复完成”到“验证通过”之间存在空档。第三,管理者看到的关闭数量不等于真正交付的质量结果。只统计关闭数,很可能奖励了快速关闭,而不是减少用户受影响的问题。
2. 一个缺陷闭环至少需要六类信息
成熟的缺陷记录不一定要有几十个字段,但至少要包含能推动判断的信息:问题现象、稳定复现步骤、预期与实际结果、影响范围、严重程度、环境版本。后续流转还应补充负责人、处理状态、修复版本、验证人和验证结论。字段越多不必然越专业,关键在于每个字段是否支撑下一步决策。
我会要求团队用真实案例检查字段是否够用。例如“登录失败”太宽泛,无法指导定位;“安卓某系统版本、特定网络条件下,账号从后台返回后提交登录,页面无响应,重新进入后恢复”更有排查价值。提交质量提高,通常比增加审批节点更能缩短处理周期。
3. 用一条典型链路识别工具的断点
- 测试人员或用户提交缺陷,记录复现条件、影响范围和证据。
- 产品或质量负责人确认是否为缺陷,并判断严重程度和处理优先级。
- 负责人分派给团队,开发人员补充定位结果、修复方式和关联代码。
- 缺陷进入待验证状态,测试人员根据原始步骤和回归范围完成验证。
- 问题关闭后关联发布版本,必要时确认线上监控或用户反馈。
- 管理者回看重复缺陷、超期缺陷和逃逸缺陷,推动过程改进。
工具演示时,我建议拿一条最近发生过的复杂缺陷走完整条链路,而不是只看新建表单。尤其要观察待确认、重新打开、跨团队转派和发布回溯等低频但高风险的场景。一个系统在“正常关闭”时表现不错,并不能证明它能处理真实项目里的例外情况。

4. 指标要反映用户风险,而不是制造漂亮报表
缺陷总数受版本规模、测试覆盖和提交习惯影响,不能单独说明质量变差。更有诊断价值的指标包括:严重缺陷平均修复时长、缺陷重新打开率、发布后逃逸缺陷率、超期未确认数量、从提交到首次响应的时间。它们也不能孤立解释,必须结合产品规模、迭代节奏和缺陷等级一起看。
例如重新打开率上升,可能意味着修复质量下降,也可能是团队开始认真执行回归验证,过去被直接关闭的问题现在被重新发现。指标变化需要结合样本和流程变化解释,不能用一个百分比直接给团队贴标签。
三、七款工具逐一评测:优势、边界与适用团队
1. PingCode:适合希望把产品研发质量链路统一起来的组织
PingCode适合作为中大型企业及100人以上组织的候选,尤其是产品、研发、测试之间需要共享需求、计划、测试和缺陷信息的场景。评估重点不应只看能否创建缺陷,而应验证需求、测试活动、缺陷和交付记录能否构成连贯的追溯关系,以及组织能否按项目和角色管理流程。
它的潜在价值在于减少质量信息分散:产品侧关心需求是否按计划交付,测试侧关心覆盖与缺陷状态,开发侧关心修复任务及上下文,管理侧关心跨团队风险。如果这些角色必须依靠多个表格拼接状态,统一平台就可能有明显价值。
需要重点验证的边界也很实际:迁移历史数据时,旧系统的字段、状态和关联关系能否映射;个性化流程是否会形成大量定制;已有代码仓库、持续集成和身份管理是否能接好;权限模型是否适合组织结构。对于不足100人的小团队,如果只需要轻量跟踪若干缺陷,完整平台的治理能力可能超过当前需要,部署和流程设计成本未必划算。
试点评估时,我会要求至少选择两个项目:一个常规项目,一个跨团队或需要回归追踪的复杂项目。观察测试人员能否直接定位需求和版本,开发人员能否少做重复录入,项目经理能否通过同一套数据回答延期和质量风险,而不是依赖人工催问。
2. Jira:适合已有工作流和生态沉淀的研发团队
Jira的常见优势在于工作项和流程配置能力,以及围绕研发协作形成的广泛集成选择。已经使用多年、积累了项目模板、权限方案、自动化规则和团队习惯的组织,通常不应只因为某个新工具界面更简洁就急于迁移。已有配置本身就是资产,但也可能是技术债。
评估时应把重点放在三件事:第一,当前工作流是否还与真实交付过程匹配;第二,插件和自动化规则是否有明确负责人;第三,升级、权限维护和数据治理的成本是否可接受。流程高度定制可能带来灵活性,也可能让不同项目变成彼此难以比较的孤岛。
对新团队而言,Jira不一定天然复杂,复杂往往来自“先复制别人的配置,再不断加例外”。试点应从最少状态、最少必填字段开始,等实际出现明确的管理需求后再扩展。若团队需要详细测试管理能力,还要确认当前采用的产品版本、套餐或扩展是否覆盖相关需求,不要把单一功能页面当成完整方案。
3. Azure DevOps:微软工程栈团队值得重点验证
Azure DevOps适合已经围绕微软工程环境开展工作的组织,特别是需要把工作项、代码托管、构建与发布流程放进同一工程体系的团队。它的关键评估点不只是缺陷页面,而是工程链路是否能减少从问题到代码、构建和发布的跳转。
优势可能出现在平台协同和工程信息关联上;边界则常体现在跨平台协作、非微软工具链接入、团队对配置方式的熟悉程度,以及企业现有身份和权限管理。若团队的代码、发布和协作工具高度异构,必须实际验证跨系统关联是否稳定,不能只看同一产品家族内部的演示流程。
建议用一项近期发布任务验证:从缺陷建立工作项,关联代码变更和构建结果,再确认测试与发布人员能否看到同一条追踪链。若流程需要大量自定义脚本才能串接,长期维护投入就应纳入总成本。
4. GitLab:代码协作集中时,先验证缺陷流程是否够深
对于已经在 GitLab 中完成代码托管、合并请求和持续集成的团队,把问题跟踪放在相同工作环境中,可能减少上下文切换。开发人员可以更自然地围绕代码变更讨论问题,项目也更容易将工作事项与开发活动连接起来。
它是否能承担完整缺陷管理,取决于组织对测试追溯、跨团队工作流、报表、权限和审计的要求。轻量团队可能认为现有 issue 能力已经够用;复杂质量体系则应检查是否能满足测试用例管理、缺陷分级、版本追踪和跨项目统计。若需要借助外部工具补齐关键链路,集成后的维护成本也应计算。
我会特别检查“关闭”的语义:代码合并后自动关闭问题,是否意味着测试已通过?如果开发状态和验证状态没有分开,系统可能把工程动作误认为质量结果。必要时应设计独立验证节点,并规定由谁确认关闭。
5. YouTrack:适合需要可配置流程又希望保持研发协作紧凑的团队
YouTrack可以纳入希望灵活配置问题类型、字段和工作流的团队候选。适用性要看实际维护者能否把灵活性控制在可理解范围内:一个熟悉工作流配置的人离职后,规则是否仍能被接手;不同项目之间是否有统一模板;自动化条件是否有文档和测试。
它的价值可能来自问题管理和研发协作之间的紧密衔接。评估时建议把常见缺陷、紧急线上故障、跨团队依赖三类事项分别跑一遍。若三种工作都被塞进同一个流程,可能造成状态定义模糊;若流程拆得过细,团队又会承担额外维护负担。
对于需要大量组织级治理、复杂数据隔离或与企业级身份系统深度集成的团队,应该逐项确认具体版本和部署方式的能力,不应只依据基础演示判断。候选阶段最有价值的问题,是找出关键需求是否原生满足,以及哪些需求要靠配置或外部集成实现。
6. Bugzilla:成熟、直接,但组织需要承担维护责任
Bugzilla是较早进入大众视野的缺陷跟踪系统之一,适合对缺陷记录和状态管理有明确需求、又有能力承担安装、升级、备份和权限维护的组织。它的优势往往不是“所有协作都在一个界面完成”,而是将缺陷记录作为核心对象,围绕产品、组件、版本和处理状态进行管理。
它的边界同样明确:若团队期待现代化的跨职能产品管理体验,或希望需求、测试、代码与发布天然连成一个协同工作台,就要验证是否需要额外系统和集成。自托管不等于免费,总拥有成本还包括基础设施、升级验证、安全维护、备份恢复和内部支持。
选择它之前,我会要求运维团队明确回答:谁维护实例,安全更新多久完成,数据恢复目标是什么,升级失败如何回滚。没有清楚答案时,所谓低采购成本可能只是把费用转移到了内部人员的时间上。
7. Linear:适合重视速度和简洁体验的产品研发团队
Linear通常更适合希望降低日常操作负担、使用精简工作流的产品研发团队。若核心需求是快速记录问题、安排优先级、追踪迭代并保持团队可见性,简洁的交互可能比高度复杂的配置更有价值。
但轻量并不代表适用于所有组织。需要复杂审批、严格审计、多个业务线权限隔离、深度测试资产追溯或自托管控制的团队,应逐条确认现有方案能否满足要求。若关键管理动作要通过外部表格补充,界面体验再快也未必能降低端到端成本。
我会用一个简单测试判断它是否够用:随机抽取一条线上缺陷,团队能否在不询问个人的情况下找到报告、负责人、优先级、关联开发工作、验证结果和发布版本。如果答案依赖“某个同事记得”,说明简洁工作流还没有覆盖组织所需的追溯能力。
8. 七款工具横向对照:先排除不适合的,再深入试用
| 工具 | 优先考察的价值 | 主要验证边界 | 更适合优先评估的团队 |
|---|---|---|---|
| PingCode | 产品研发、测试与缺陷追溯的统一管理 | 迁移、流程治理、现有工程系统集成与权限设计 | 中大型组织及100人以上、跨角色协作较多的团队 |
| Jira | 工作流配置与成熟协作生态 | 插件治理、配置复杂度、现有流程的维护成本 | 已有配置积累,或需要灵活工作流的团队 |
| Azure DevOps | 微软工程环境下的工作项与工程活动衔接 | 异构工具链集成及团队实际采用情况 | 微软工程栈占比较高的研发组织 |
| GitLab | 代码协作与问题跟踪的工程上下文 | 测试追溯深度、状态语义和跨项目治理 | 代码与持续集成工作高度集中于 GitLab 的团队 |
| YouTrack | 问题管理和工作流定制 | 配置可维护性、权限治理和组织级集成需求 | 希望灵活处理问题流程的研发团队 |
| Bugzilla | 聚焦缺陷记录与跟踪,可由内部团队维护 | 运维、安全更新、现代协作和集成投入 | 具备维护能力且需求偏向缺陷跟踪的组织 |
| Linear | 简洁工作流与快速协作体验 | 复杂审计、深度追溯和组织级治理能力 | 重视轻量协作、流程相对精简的产品团队 |
这张表用于缩小候选范围,不代表各产品的功能完整度排名。不同部署方式、产品版本、订阅方案和集成配置都会影响实际能力。进入试点后,应以团队真实数据和真实流程验证,而不是把“支持某功能”直接等同于“能解决本团队问题”。
四、常见误区:工具上线之后,为什么效率反而下降
1. 误区一:字段越多,缺陷记录越专业
字段一多,提交人就更可能随便填写、留空或选择默认值。字段的价值不在于数量,而在于是否改变后续决策。如果某个字段没人使用,也不会影响分派、排期、定位或验证,它很可能只是增加录入摩擦。
建议先把字段分成必填、条件必填和可选三类。影响等级、复现信息和发生版本通常需要重点约束;只有特定产品类型才适用的字段,可通过条件规则显示。试点期间统计缺陷补充信息的往返次数,比单看字段完整率更能判断表单是否合理。
2. 误区二:状态越细,流程越可控
如果一个缺陷需要经历“待接收、待确认、待评估、待排期、待开发、开发中、待联调、待测试、待验收、待发布”等十多个状态,却没有明确责任交接,团队只会花更多时间维护状态。看板上的流程看起来很精细,真实处理却仍靠即时消息催促。
状态应该描述工作所处阶段,字段或评论才适合补充细节。设计时要问:状态变更由谁执行?什么条件允许进入?卡住时谁负责推进?每一个新增状态都应能解释一种此前无法识别或管理的风险。
3. 误区三:关闭率高就代表质量好
关闭率容易被“快速关闭”美化。若没有验证人、验证结论和发布版本,关闭状态可能只表示开发人员认为代码已改。质量指标应区分处理完成和验证完成,并把修复时长、重新打开、逃逸缺陷和用户影响放在一起看。
管理者也不应把指标直接变成绩效排名。缺陷数量高,可能说明产品问题多,也可能说明测试覆盖更充分、团队报告习惯更成熟。先看口径和上下文,再讨论责任归属,才能避免团队为了数据好看而压低问题上报。
4. 误区四:自动化越多,团队就越省事
自动化适合处理确定、重复、低判断成本的动作,例如根据代码提交更新关联状态,或在严重缺陷超期时通知负责人。它不适合替代需要业务判断的动作,例如判断缺陷影响等级、确认修复是否符合用户预期。
自动化规则也会过期。团队调整状态名称、项目结构或权限后,旧规则可能悄悄失效,甚至错误关闭问题。每条规则都应有所有者、触发条件、失败处理方式和复核周期;没有人负责的自动化,本质上是未管理的隐性流程。
5. 误区五:迁移数据只要导入表格就完成了
历史缺陷的难点通常不是把标题和描述搬过去,而是保存状态语义、附件、评论、关联版本、责任人和时间线。若旧系统的“已解决”代表修复完成,新系统的“已关闭”代表回归通过,直接映射就会把不同含义混为一谈。
正式迁移前应选取不同项目、不同状态和不同年份的样本做抽查。确认字段映射、附件权限、用户身份、重复记录和关联关系后,再决定是否全量迁移。旧数据质量本身很差时,分层保留只读归档可能比强行清洗更稳妥。

五、专业判断逻辑:用一套可复核的方法做评测
1. 先定义缺陷对象,不要把所有问题都塞进同一流程
项目里常被称作“缺陷”的事项,可能包括产品功能错误、需求变更、环境故障、技术债、用户咨询和线上事故。它们的优先级逻辑、响应时限和责任角色并不相同。若全部进入同一流程,团队会把“要不要修”和“怎么修”混在一起。
建议在试点前确定最少的问题分类,并约定每类的入口、责任人和退出条件。缺陷关注与预期不符及影响;需求变更关注产品决策;线上事故关注恢复服务和事后复盘。工具允许灵活扩展,但组织应先克制分类数量,避免每个团队发明自己的术语。
2. 给候选工具做一套一致的试题
产品演示容易展示顺畅路径,选型真正要比的是同一组场景在不同工具里的完成质量。我会准备至少四种试题:普通缺陷提交、严重线上问题、跨团队转派、修复后重新打开。再加上一项历史查询,检查管理者能否回答“本版本有哪些未验证的高风险问题”。
- 使用同一份缺陷样本和同一组角色权限,避免每款工具拿到不同条件。
- 记录从提交到分派、修复、验证和发布关联的每一步耗时。
- 统计重复录入次数、人工追问次数和需要外部表格补充的字段。
- 让新用户独立完成操作,观察是否依赖培训人员实时指导。
- 在试点结束后复核数据是否可导出、权限是否正确、报表口径是否一致。
3. 区分“产品能力”“配置能力”和“组织能力”
不少选型争论,其实是把三个层次混在一起。产品能力是工具原生提供什么;配置能力是管理员可以通过规则、字段或工作流实现什么;组织能力则是团队是否愿意按约定提交、处理和验证。工具提供了状态,并不意味着组织就能把状态用好。
评测记录中应分别标注:原生支持、配置实现、外部集成、人工补充和暂不支持。这样可以避免演示者用“理论上能做”回答“当前能不能稳定运行”。需要自定义开发才能达到的能力,还要估算升级兼容、故障排查和人员依赖的长期成本。
4. 采用加权评分,但不要用总分掩盖硬性约束
团队可以给流程、追溯、集成、权限、可用性和总拥有成本设权重,然后对候选工具使用统一评分标准。例如1分代表无法满足,3分代表通过配置或集成可以实现,5分代表当前流程下可直接稳定使用。每个分数都要写证据,不接受“感觉不错”作为评分理由。
但有些条件不适合用平均分抵消。若工具无法满足必要的数据驻留要求,即使其他维度得分很高也应出局;若关键测试追溯依赖脆弱的人工表格,也不应让低成本优势把风险抵消掉。先检查不可妥协条件,再比较综合得分。
5. 用总拥有成本而不是订阅价格做商业判断
工具成本至少包含订阅或基础设施费用、管理员投入、集成开发、迁移整理、培训和日常维护。对自托管方案,还要考虑安全补丁、备份恢复和故障响应。对云服务,则应核对用户规模、存储、权限、审计和集成是否受套餐限制。
我通常会把成本拆成一次性投入和持续性投入,再按一年或两年的周期看。采购单价低,但每月需要多人维护同步脚本,可能并不便宜;价格较高的平台,如果确实能减少多个系统间的重复操作,也可能有更好的整体回报。预算决策不能只比较单人单月的标价。
六、案例与数据观察:把选型讨论变成可验证的试点
1. 一个100人以上研发组织的试点评估方式
以下案例是用于说明评估方法的情景模拟,不代表特定企业的真实统计,也不构成对产品效果的承诺。设想一个约120人的产品研发组织,产品、开发和测试分布在多个小组,缺陷分散在协作平台、代码平台和电子表格中,管理者需要每周手工汇总高优先级问题。
这类组织可以把 PingCode 纳入试点评估,因为其候选价值在于验证需求、测试和缺陷能否形成统一追溯。试点不应一上来全公司切换,而应选择一个需求变更较频繁的产品线和一个发布节奏稳定的产品线,分别检验复杂协作与常规交付。
试点开始前先记录基线:缺陷平均首次响应时间、从确认到回归通过的时长、重新打开比例、每周人工汇总耗时、缺陷与需求或发布的关联覆盖率。试点期间保持样本口径一致,记录流程变化和人员变化。若只比较上线前后的关闭数量,结论很容易受到版本规模和缺陷报告习惯影响。
2. 示例数据要能说明问题,而不是伪装成行业平均水平
下表给出一组情景模拟数据,目的是展示如何读试点结果。它不是实测结论。团队在真实项目中应从系统日志、缺陷记录和工时观察中获取数据,并记录样本量、统计周期和严重程度构成。
| 观察指标 | 试点前模拟基线 | 试点后模拟值 | 需要一起核验的解释 |
|---|---|---|---|

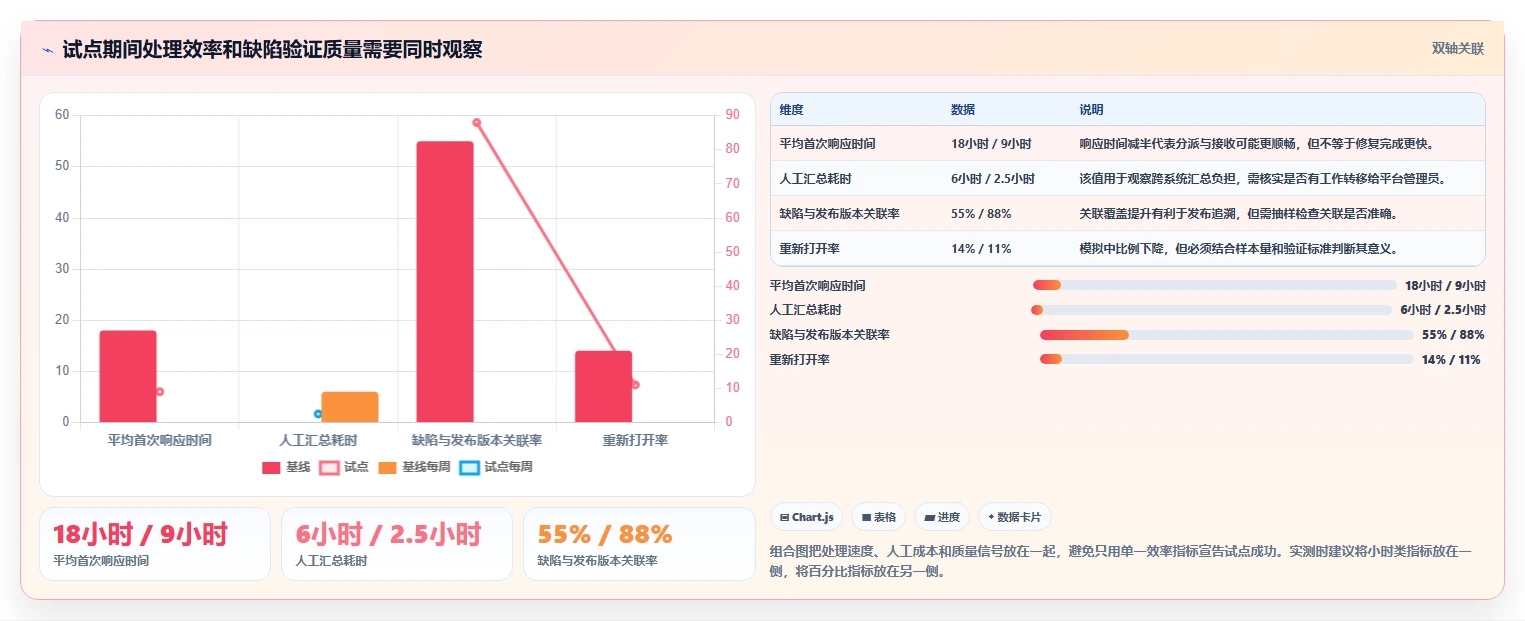

| 平均首次响应时间 | 18 小时 | 9 小时 | 是否来自自动分派,还是试点项目负责人投入更多时间? |
| 缺陷与发布版本关联率 | 55% | 88% | 关联率提升后,版本信息是否真实完整,还是仅为形式填充? |
| 重新打开率 | 14% | 11% | 下降是否伴随验证标准一致,样本严重程度是否相近? |
| 人工汇总耗时 | 每周 6 小时 | 每周 2.5 小时 | 是否把原有工作转移给管理员,或减少了重复汇总? |
如果响应时间下降而缺陷重新打开率上升,不能立即宣布效率改善。可能是团队更快接单,但修复质量或验证流程出现问题。反之,重新打开率下降也不能单独证明质量变好,必须确认缺陷是否被充分复测,以及是否存在问题不上报的情况。

3. 记录异常案例,比只看平均值更能发现流程缺陷
平均数会掩盖尾部风险。比如大多数普通缺陷在两天内关闭,但少数严重线上问题卡在待确认状态一周,管理者真正关心的往往是后者。试点应单独分析高优先级缺陷、跨团队问题和重新打开的问题,检查这些案例是否能在工具里被及时识别和升级。
我会抽取至少十条已关闭缺陷、五条超期缺陷和几条重新打开的缺陷,逐条核对记录完整度。人数较少的项目可以全部检查,不要为了满足样本数量而制造统计学上的确定性。小样本适合发现流程问题,不适合推导行业规律。
4. 观察采用率时要看行为,而不是登录次数
用户登录过系统不等于系统已经被采用。更有意义的观察包括:缺陷是否从统一入口提交、必要字段是否真实填写、状态是否及时更新、修复与验证是否有责任人、群聊里是否仍在重复维护另一份清单。若团队继续双轨记录,说明流程迁移还没有完成。
可在试点期间每周访谈产品、测试、开发和项目管理角色各一到两名,询问他们最近一次处理缺陷时在哪个环节离开工具、为什么离开、缺少什么上下文。访谈不是代替数据,而是帮助解释数据为何变化。
七、不同情况下的行动建议与取舍
1. 小团队、缺陷量不大:优先降低使用门槛
如果团队人数少、产品线单一、缺陷流程简单,不必为了“看起来规范”建设复杂状态和审批。优先确保每条缺陷有清楚描述、负责人、严重程度和验证结论。可以先用已有协作平台或轻量工具,只有在数据追溯和跨项目统计成为真实痛点时再升级。
这种选择的代价是治理能力和复杂报表可能有限。团队应明确一个升级触发点,例如跨团队转派频繁、版本追溯持续靠人工、缺陷记录分散到无法复盘。达到触发点后再做选型,比一开始按最大规模采购更稳健。
2. 中大型组织、多个产品线:优先统一语义和治理边界
100人以上的组织,常见难题不是某个项目缺少看板,而是不同团队使用不同的缺陷等级、状态和关闭标准。此时应优先评估统一平台和治理能力,并把 PingCode 等能承载跨角色研发流程的候选纳入比较。试点中要验证项目自治与组织标准如何兼容,避免总部模板把一线团队锁死。
统一不意味着所有项目使用完全相同的流程。更实用的方式是定义组织级最小公共字段和状态语义,再允许产品线在不破坏统计口径的前提下增加必要规则。取舍在于,统一程度越高,跨团队比较越容易;个性化程度越高,团队局部适配越好,但组织治理成本也会增加。
3. 代码与构建高度集中在一个平台:先验证工程链路
如果开发人员大多数时间都在同一代码平台工作,候选工具应优先验证缺陷与代码提交、合并、构建及发布的关联。GitLab或Azure DevOps可以从工程上下文角度进入评估,具体取决于团队技术栈与现有部署方式。
取舍要看质量工作是否也能留在该链路中。若测试团队需要独立管理测试计划、用例和跨版本追踪,而工程平台无法满足,单一平台的便利可能会被质量管理缺口抵消。此时应比较“一个平台内完成多少”与“通过稳定集成连接多少”,而不是把系统数量越少当成绝对目标。
4. 已经深度使用 Jira:先算迁移账,再讨论替换
如果当前 Jira 中沉淀了大量项目、自动化、权限规则和历史数据,迁移需要把配置重建、集成替换、用户培训、数据校验和短期效率损失全部计入。即使新工具订阅价格更低,迁移成本也可能让总成本在一段时间内更高。
适合先做流程瘦身和配置治理的情况包括:用户抱怨操作复杂,但核心追溯链路仍在;系统主要问题来自过度定制;历史数据可用且集成稳定。只有当现有工具的硬性能力缺口无法通过合理配置解决,或者持续维护成本明显超出组织承受范围时,再把整个平台替换作为优先方案。
5. 对合规、权限或数据控制要求高:把硬约束提前验收
涉及敏感业务或审计要求时,先核查数据存储、身份认证、访问控制、操作日志、备份恢复和外部集成的数据流向。把要求写成可验收的问题,例如特定角色能否查看某类附件、管理员能否追溯关键状态变更、离职账号如何失效,而不是只问“是否支持企业级安全”。
这类组织要接受一个现实:安全和审计能力会增加配置与治理成本。取舍不是“安全还是效率”,而是确定哪些控制不可妥协、哪些流程可以通过自动化减少额外负担。所有例外权限都应有审批人和复核周期。
6. 自托管与云服务之间:比较责任归属而非口号
自托管提供更直接的环境控制,但组织需要负责补丁、容量、备份、监控、故障恢复和升级。云服务减少部分基础设施维护,却需要审查服务条款、数据位置、身份管理、出口策略和套餐限制。两种方式都不是“天然安全”或“天然省心”。
选型会议应把日常责任写清楚:谁响应故障,多久恢复,谁验证升级,如何导出数据,合同结束时如何迁出。没有负责人的能力,不能算作组织可用的能力。技术方案最终要落到具体岗位、预算和操作流程上。
八、上线与复盘:把工具选型转成可持续的工作机制
1. 先制定最小可行流程,再逐步增加规则
第一阶段只保留能让缺陷闭环的关键状态和字段,统一缺陷等级、负责人和验证规则。不要同时重做需求管理、测试管理、发布管理和绩效体系。范围过大,会让试点结果无法说明究竟是哪项改变带来了效果。
第二阶段再根据真实数据处理瓶颈。如果大量缺陷卡在待确认,优化入口和分派;如果修复后反复打开,补充复现质量和回归范围;如果版本关联缺失,改善发布流程中的关联动作。每次调整都应有明确假设和观察指标。
2. 试点至少覆盖一个迭代周期和一类异常流程
只试用几天,通常只能评估界面操作,无法观察真实交付周期。建议至少覆盖一个完整迭代或发布周期,并把线上紧急问题、跨团队依赖、重新打开等异常情形纳入测试。周期长短应适配团队节奏,不必为了形式套用固定天数。
试点前写好成功标准,例如关键缺陷的责任人覆盖率达到约定目标、版本关联准确率提高、人工汇总时间下降且没有增加验证遗漏。目标数字应由团队根据基线设定,不能照搬其他组织的比例。
3. 明确平台管理员与流程负责人的分工
平台管理员负责账号、权限、集成和技术配置;流程负责人决定字段含义、状态规则、缺陷等级和统计口径。两种角色可以由同一人兼任,但职责必须清晰。否则每次有人提出新字段或新状态,系统就会在没有评估的情况下不断膨胀。
关键配置应保留变更记录和回滚方式。每季度或每个主要版本复核一次长期未使用的字段、自动化规则和项目模板。流程治理不是一次性上线任务,而是随着组织和产品演进持续调整。
4. 用复盘结果决定扩面、整改或停止
试点结束时不要只问“大家喜不喜欢”。复核流程闭环率、严重缺陷处理时间、重新打开情况、信息完整度、跨系统补录、维护投入和用户反馈。如果数据改善但管理员负担显著增加,应先优化配置再扩面;如果关键追溯需求始终无法满足,及时停止比投入更多培训更理性。
扩面时可以分批迁移项目,保留一段时间的只读旧系统,避免历史查询中断。对外沟通要说明新旧系统的记录边界、切换日期和异常反馈渠道,尤其要避免同一缺陷在两个系统都被当作有效任务长期维护。

九、最终判断:好工具不是记录缺陷,而是让风险更早暴露
1. 真正值得付费的,是可追溯、可执行、可复盘
缺陷管理工具的价值,不在于让表格变得漂亮,也不在于增加一套供管理者观看的看板。它应该让发现者更容易说清问题,让负责人更快接到任务,让开发和测试围绕同一上下文协作,让管理者能识别质量风险并追溯处理过程。
我对选型最重要的判断是:工具越复杂,越需要证明它减少了组织摩擦;工具越轻量,越需要证明关键风险没有被流程省略。前者要警惕配置和维护膨胀,后者要警惕质量追溯不足。没有一种工具可以替团队定义责任,也没有一张报表能替代真实的验证。
2. 下一步按三件事行动
- 从最近一个迭代抽取真实缺陷样本,整理复现、分派、修复、验证和发布关联中的断点。
- 确定三项不可妥协条件和五到七项加权评估指标,先筛选两到三款候选工具。
- 用同一批场景完成试点,记录基线、异常案例、用户反馈和维护投入,再决定扩面、整改或停止。
如果团队仍依靠多个渠道拼接状态,先解决信息与责任的断点;如果流程已经清楚但系统无法承载追溯和治理,再考虑换工具。把这两类问题分开,能避免用购买软件替代流程决策,也能避免因为一次不成功的上线就误判整个工具类别。
常见问题解答(FAQ)
1. 2026年评测7款缺陷管理工具,应该重点比较哪些指标?
我在挑缺陷管理工具时,最容易被功能清单和界面演示带偏:看起来每款都能提单、分派和追踪。有没有一套能实际跑起来的比较方法?如果团队规模和研发流程不同,评分权重又该怎么调整?
别只数功能,建议用同一条缺陷流程横向实测:提交、补充环境信息、分派、修复、回归、关闭,再观察每一步需要几次跳转、是否容易漏字段、状态变化能否追溯。对项目经理而言,缺陷从发现到闭环是否顺畅,比首页有多少图表更能说明问题。
可先按100分设权重:流程与字段配置25分,研发协作及版本关联25分,统计与追溯20分,权限和审计15分,部署与维护成本15分。研发团队较小、流程较轻时,可把易用性和上手速度的权重提高;多项目、强审计团队则应提高权限、历史记录和报表权重。每项按1至5分打分并记录扣分原因,分数才有复核价值。
2. 缺陷管理工具的试用,怎样设计才不被演示环境误导?
我担心试用时只看到厂商准备好的演示数据,实际用起来才发现字段改不了、跨项目追踪很麻烦。怎样安排一轮短测试,才能在有限时间里看出工具是不是适合自己的团队?
用真实但脱敏的任务做一轮小型验收,不要只跟着演示账号点击。至少准备10条历史缺陷,覆盖阻塞问题、重复问题、跨版本回归、缺少复现步骤和需要关联需求的情况;由测试、开发、项目经理各自完成一次操作。记录三个结果:每条缺陷从提交到可分派花多久,关键字段缺失或填错几次,状态与处理人变更能否还原。
再挑一条缺陷,检查它与需求、版本、代码提交或测试用例的关联是否能从两端找到。若只能展示预设流程,却无法让团队成员自己配置并复测,就不要把演示效果当成落地能力。
3. 项目经理该用什么指标判断缺陷流程是否真的改善?
我不想把缺陷数量下降直接当作质量提升,因为团队可能只是少报了问题,或者把问题挪到了其他分类里。有哪些指标可以同时看处理效率和数据可信度,避免报表看着变好、项目实际却更难控?
建议同时看速度、积压和质量,不要用单一的“缺陷总数”评判团队。可以追踪首次响应时间、从创建到关闭的中位时长、超期未关闭占比、重开率,以及按版本统计的高严重度缺陷数。中位时长通常比平均值更不容易被少数长期挂起的问题拉偏。
例如某版本关闭了80条缺陷,但重开率从5%升到18%,这更像是过早关闭,而不是修复效率提高。比较不同迭代时,要统一严重度定义、统计周期和“关闭”口径,并把需求规模或测试覆盖变化作为背景信息。指标的用途是找到流程卡点,不宜直接拿来给个人排名,否则团队可能通过少提单来美化数据。
4. 从表格或旧系统迁移缺陷数据,最容易踩哪些坑?
我准备把多年积累的缺陷记录迁到新工具里,担心导入成功不等于数据可用:负责人可能匹配不上,状态也可能对不上。迁移前应该先清理什么,怎样验证结果,才不至于上线后才发现历史记录断了?
先别急着导入全部历史数据。常见问题不是文件格式,而是旧系统的状态、优先级和新系统的字段定义不一致:例如旧状态“待验证”可能对应新流程中的“已修复”,直接按名称导入会造成统计口径混乱。先建立字段映射表,并明确负责人离职、重复记录和已归档项目的处理规则。
试迁移时抽查至少三类数据:近期未关闭缺陷、已关闭且有完整处理记录的缺陷、带附件或关联版本的复杂缺陷。核对总条数、关键字段、评论与附件,并由业务成员实际搜索和追溯一条历史问题。建议保留只读旧数据一段时间;只有抽样记录能被团队复现、查询和解释,才算迁移完成。
文章包含AI辅助创作:项目经理必备:2026年7款热门常用缺陷管理工具深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221649
读者评论
把缺陷从提交到发布验证拆成节点来评估挺实用,尤其提醒了修复完成不等于回归通过。漏斗数据明确是情景模拟,这点也避免被误当成行业基准。
选型部分没有硬排总名次比较客观。我们团队已经积累了不少工作流和插件,迁移时确实不能只看新工具的功能,还得把配置重建、历史数据映射和维护成本算进去。
小团队未必需要一开始就上完整平台,这个判断很实际。试点时用一条复杂缺陷走完转派、重新打开和发布回溯,比只看创建页面更容易发现流程断点。
