2026年软件公司项目管理软件大盘点:8款提升研发效率的顶级工具
软件团队买了项目管理软件,交付却未必更快:需求在文档里,任务在看板上,缺陷在另一套系统里,发布进度还要靠项目经理逐个追问。选工具真正要比较的,不是功能清单有多长,而是需求、代码、测试、发布和复盘能不能连成一条可追溯的工作链。本文按研发流程覆盖、跨团队协作、配置成本、规模适配和数据可见性,梳理 8 款常见工具,并给出一套可在两周内执行的试用方法。
一、先讲结论:没有“最强工具”,只有更合适的工作系统
1. 八款工具的适用判断
如果团队希望把产品需求、研发计划、测试缺陷和交付跟踪放在相对统一的工作空间中,可以优先评估 PingCode。它更适合研发流程比较完整、角色较多,且组织愿意先梳理流程再配置工具的团队;对于 100 人以上的组织,尤其要验证权限、跨团队协作和数据汇总是否满足实际治理要求。
如果团队已经使用大量 Atlassian 产品,或者需要高度可配置的敏捷管理体系,可以评估 Jira。如果研发工作主要围绕 Microsoft 云与开发工具展开,Azure DevOps 的代码、构建、测试和工作项协同值得纳入候选。若工程协作以仓库、合并请求、持续集成和发布为中心,GitLab 的一体化路径更顺手。
Linear 适合重视交互速度、希望保持轻量流程的产品研发团队;YouTrack 适合需要灵活工作流、同时管理开发问题与团队事项的组织;ClickUp 适合想把研发与运营、文档等工作汇总的团队;Asana 更适合跨职能项目协调,但需要谨慎评估其对复杂研发追踪的适配程度。
| 工具 | 更适合的团队 | 主要优势 | 选型时重点验证 |
|---|---|---|---|
| PingCode | 流程完整、跨角色协作较多的研发组织 | 可围绕研发过程统一需求、计划、测试与交付管理 | 迁移成本、权限模型、定制边界和集成范围 |
| Jira | 已有相关生态、需要较强流程配置能力的团队 | 项目与敏捷管理能力成熟,配置空间较大 | 管理员投入、插件依赖、升级与流程复杂度 |
| Azure DevOps | 已采用微软开发与云服务的工程团队 | 工作项、代码和交付工具之间有较强协作空间 | 非微软生态接入、团队上手和模块配置 |
| GitLab | 代码仓库与交付流水线是协作中心的团队 | 研发协作和工程交付环节衔接紧密 | 非研发角色的易用性、项目管理视图与治理需求 |
| Linear | 产品研发团队规模适中、追求轻量与速度 | 界面简洁,日常任务操作路径短 | 复杂组织流程、数据治理和本地化要求 |
| YouTrack | 需要灵活配置问题流转的技术团队 | 工作流与问题管理的可塑性较高 | 配置维护责任、跨部门协作体验 |
| ClickUp | 希望在同一空间管理多类团队工作的组织 | 任务、文档和视图选择较丰富 | 信息密度、功能边界和研发专用流程 |
| Asana | 跨职能项目多、业务协作占比较高的团队 | 项目推进和责任分工易于理解 | 代码、缺陷和测试追踪是否需要外部系统补足 |
这张表是选型起点,不是排行榜。软件版本、套餐、集成能力和区域服务会变化,尤其是价格、权限、高级报表、自动化额度与数据部署选项,应以厂商当前官方信息和实际合同为准。工具之间最大的差异,往往出现在团队准备把流程用深之后,而不是初次演示时。

2. 我建议把“提升效率”拆成可观察的结果
“效率更高”容易变成主观印象。选型前至少把它拆成三类结果:交付过程是否更可预测、等待和返工是否减少、管理者是否能更快发现偏差。否则,工具上线后即使任务卡片更整齐,也无法判断投入是否值得。
- 流动效率:需求从进入待办到上线,等待时间是否缩短;阻塞任务是否更快暴露。
- 交付质量:缺陷是否能关联到需求、版本与修复任务;上线后的回滚或紧急修复是否下降。
- 管理成本:项目状态汇总、风险识别和跨团队依赖确认,是否减少重复追问与手工整理。
我更看重“一个关键问题能不能更早被发现”,而不是“团队多填了多少字段”。如果工具让状态报告看起来漂亮,却不能指出谁在等谁、哪项决策卡住了、哪个测试还未完成,它带来的只是信息包装,不是研发效率。
二、软件公司的真实场景:管理工具为何容易越用越多
1. 研发流程通常不是一张看板可以代表的
一个常见的软件交付链路,会从用户反馈或业务目标开始,经历需求澄清、产品评审、迭代规划、开发、代码评审、测试、发布和线上反馈。不同环节关注的信息不同:产品关心价值和优先级,研发关心依赖与工作量,测试关注覆盖和风险,管理者则要看版本目标能否按期实现。
如果这些信息分别放在文档、聊天记录、代码平台和个人表格里,表面上每个人都在“更新状态”,实际上组织仍缺少一条共同的事实链。一个需求延期,团队可能要花时间确认它对应哪个版本、谁负责、缺什么输入、测试是否准备好。沟通成本不是因为人不努力,而是上下游的数据无法自然关联。
因此,我在评估项目管理软件时,会先画出一条真实工作路径,而不是先问“有没有甘特图”。甘特图、看板、燃尽图都是呈现方式;它们能否基于可信、及时、定义一致的数据生成,才决定其管理价值。
2. 小团队和大组织面对的不是同一种复杂度
十人左右的团队通常更怕流程过重:一个需求从提出到开发,如果要经过多个必填表单和审批节点,工具反而拉长反馈周期。这个阶段最有价值的能力,往往是任务清晰、责任明确、优先级可见,以及开发工作能和代码变更建立关联。
百人以上的组织,难点往往转向跨团队依赖、项目组合优先级、权限隔离、统一口径和审计留痕。一个团队看板做得再顺,如果另一个部门无法判断依赖项状态,整体交付还是会被卡住。规模越大,越需要既能保留团队自治,又能让关键数据汇总的治理方式。
中大型团队评估 PingCode 这类研发管理平台时,我会把问题从“能不能管理任务”升级为:不同团队是否能使用一致的核心定义,团队又能否保留必要的差异?管理平台适配不适配,常常取决于这个平衡,而非功能介绍页上的模块数量。
3. 工具堆叠的成本常被低估
团队引入新系统时,常只计算账号费用,却忽略数据迁移、集成维护、流程配置、培训和管理者学习成本。更隐蔽的成本来自双重录入:开发人员在一个地方更新进度,在另一个地方补状态,测试人员再维护独立缺陷表。短期里看似“信息更全”,长期则容易让记录互相矛盾。
因此,工具整合不是把所有系统强行合并。代码仓库、监控系统或文档服务可能有各自的专业价值。合理的目标是明确每种信息的权威来源,并建立必要的关联:任务负责说明“为什么做、谁在做、处于什么状态”,代码系统说明“发生了哪些变更”,测试系统说明“质量验证结果如何”。
三、八款工具逐一拆解:优势背后都要看边界
1. PingCode:适合把研发流程作为整体来管理
PingCode 的评估重点,不应只是某一类任务视图,而应看它能否支持团队从需求管理、迭代规划、开发跟踪到测试和交付的连续协作。对于角色多、项目并行度高的组织,这种连贯性有机会减少“需求在产品侧、缺陷在测试侧、版本进度靠会议确认”的信息断层。
它更适合愿意先定义管理边界的团队。例如,哪些需求需要进入统一池,什么条件才算进入迭代,缺陷由谁判级,项目状态如何从执行数据中得出。假如团队还没有这些基本约定,直接把复杂流程搬进系统,可能只是把原有混乱电子化。
我会重点验证四件事:第一,核心对象之间能否建立清楚关联;第二,不同团队权限是否容易理解和维护;第三,管理报表是否能追溯到源数据;第四,常用流程调整是否需要大量定制或外部服务支持。对于 100 人以上的组织,还要把分批迁移、培训负责人和旧系统只读策略写入试点计划。
适用边界:如果团队只有少量任务、没有稳定的产品研发流程,或者组织不准备投入流程负责人,完整平台的能力未必能及时转化为收益。先把工作方式理顺,再决定启用多少模块,比一开始追求全功能落地更稳妥。
2. Jira:配置能力强,治理能力也要跟上
Jira 的优势之一是可配置性和生态成熟度,适合已有相关工具基础、需要管理多类项目与敏捷流程的团队。但配置能力越强,越需要对工作流、字段、权限、自动化和插件建立治理规则。否则,多个团队会逐步长出相似却不兼容的项目模板。
评估时,不要只让管理员演示一个做得很漂亮的看板。要让实际使用者走一遍“提出需求,排期,开发,测试,关闭”的完整操作,再抽查管理者如何追踪跨项目阻塞。还应统计当前实例里重复字段、失效流程和无人维护插件的数量,这些往往比功能缺口更影响长期体验。
取舍判断:组织已有经验、管理员有明确责任、且插件使用有边界时,配置空间是优势;如果缺少治理,灵活会演变为难维护。对正在从零建立流程的小团队,先问自己是否需要这么多定制,而不是先把所有可能性都打开。
3. Azure DevOps:微软工程链路中的协作候选
Azure DevOps 值得微软云与开发工具使用者重点评估,尤其是团队希望让工作项、代码协作、构建和测试更靠近同一工程链路时。它的价值不是“一个界面装下所有工作”,而是相关环节之间是否能减少手工同步,并让变更和需求保持可追溯。
实际试用应覆盖非研发角色,而不只是工程师。产品经理能否看懂工作项状态?测试人员能否快速找到对应变更?管理者能否用一致口径查看不同团队进展?若组织包含多种云平台、代码托管服务或外部合作方,还应验证集成后的权限和身份管理,而不能只看单一产品组合内的演示。
取舍判断:已有微软技术栈时,接入成本可能更容易控制;若工程环境高度异构,评估重点就要转为跨平台连接、权限边界与后续维护。不要把“同一家供应商”自动等同于“无需集成治理”。
4. GitLab:代码和交付是中心时更能体现价值
当开发工作高度围绕仓库、合并请求、流水线和版本发布展开,GitLab 的工程协作整合思路有吸引力。它让团队有机会将任务与代码变更、构建结果等信息连接起来,缩短从“任务完成”到“确认可交付”之间的追踪路径。
但软件公司并不只有工程师。产品需求评审、用户研究、跨部门资源协调和商业优先级,可能需要比代码平台更适合业务协作的表达方式。试用时要观察非工程角色是否能在不依赖工程师翻译的情况下理解进度,以及任务管理是否足够支撑团队的计划节奏。
取舍判断:工程交付链路是主要瓶颈时,GitLab 的方向值得重点看;若当前问题是产品决策慢或跨部门目标不一致,单靠工程平台无法解决根因。系统集成也不等于管理流程已经统一。
5. Linear:以轻量体验换取较短的操作路径
Linear 常被关注的原因是界面清晰、交互节奏快,适合希望减少管理工具操作负担的产品研发团队。若团队过去被复杂字段和多层流程拖慢,轻量工具能降低日常记录摩擦,让成员更容易及时更新任务状态。
轻量也意味着要仔细看组织复杂度。比如多个部门共享项目、权限需要细分、项目组合报表要求较强时,团队需要确认现有能力能否覆盖,而不是依赖未来再加一套表格补洞。跨时区协作、合规留存和数据迁移也应列入试用清单。
取舍判断:当团队规模适中、流程规则较少、主要诉求是改善研发日常体验,Linear 可以成为候选;当管理重点已经转为复杂审批、多层治理和统一经营视图时,应优先做流程深度测试。
6. YouTrack:灵活的问题管理需要可持续配置
YouTrack 的工作流和问题跟踪能力适合需要灵活处理状态、字段和流转规则的团队。它可以支持开发问题和团队事项的管理,但“可以配置”不代表每个团队都应该配置。每增加一种特殊状态,都在增加成员理解、管理员维护和报表解释的成本。
测试时,应把三类情形都走一遍:普通需求按标准路径推进;紧急缺陷需要跨过部分环节;需求中途变更时如何留下决策记录。然后观察规则是否清楚、异常是否有迹可循、状态统计是否仍可比较。只测顺利路径,会高估流程设计的可用性。
取舍判断:技术团队有能力维护工作流时,灵活性有实际价值;如果规则变动频繁,却没有明确的系统管理员,配置优势可能转化为知识集中和维护风险。
7. ClickUp:汇总多类工作时要控制信息密度
ClickUp 的多视图和多类工作管理能力,适合希望把任务、文档与协作信息放到同一工作空间的组织。对跨职能项目而言,减少系统切换有吸引力;对研发团队而言,关键问题是不同视图背后是否共享一致数据,而不是界面能否做出很多展示形式。
试用时要留意模板泛滥、字段过多和通知噪声。若一项任务需要在列表、看板、时间视图和报告中反复配置,维护成本会迅速上升。研发场景还要验证缺陷与版本的关联、代码系统集成、迭代计划和工作量统计是否符合团队习惯。
取舍判断:团队跨职能协作多、工作对象差异大时,统一空间可能减少切换;如果研发管理需要精细的工程追踪能力,必须用真实的开发任务验证,而不是因功能广泛就默认适配。
8. Asana:跨职能推进容易理解,工程追踪要单独验证
Asana 对项目责任分工、任务推进和跨部门协作有较直观的表达方式,适合产品、市场、运营与研发共同参与的项目。它能帮助团队看清谁负责什么、任务之间有什么依赖,特别适合以项目推进为主的协作场景。
软件研发的特殊性在于任务可能需要连到代码、构建、测试和缺陷状态。如果这些信息散落在别处,Asana 的项目视图就可能只是上层计划,工程真实进度仍需人工汇报。试用时建议选一个正在开发的版本,检查计划状态与工程状态之间是否存在可验证的连接。
取舍判断:当主要痛点是跨职能推进和责任模糊,Asana 可以优先试用;若核心难题是工程过程追踪、测试闭环或发布风险控制,就要比较其与研发专用工具的组合成本。
四、常见误区:为什么采购了软件,效率还是没上来
1. 把功能数量当成流程覆盖
看板、甘特图、自动化、报表都很容易出现在产品演示里,但功能存在不等于流程闭环。比如缺陷系统里有严重级别字段,却没有统一判定标准;版本视图显示完成率,却没有说明哪些任务算完成。最后每个团队都可以“填得正确”,但数据仍无法横向比较。
我建议每个候选系统都接受同一组场景测试:需求变更如何记录、跨团队依赖如何暴露、未通过测试的任务如何处理、紧急发布如何留下追溯信息。若厂商演示避开异常路径,团队就应该主动补测,因为真实效率损失通常发生在例外情形。
2. 以报表丰富替代数据可信
图表越多,不代表决策越可靠。若任务更新不及时、状态定义不一致、估算口径混乱,漂亮的趋势线只会让错误更容易被相信。选型时要追问每个图表的分子、分母、数据时间点和缺失值处理方式,并检查是否能从汇总结果下钻到具体任务。
交付指标也不应该只看速度。DORA 的软件交付研究长期关注交付吞吐与稳定性等不同维度,核心启发是:只追求变更快,可能忽略上线风险;只追求零故障,又可能让交付过度保守。项目管理系统能提供观察材料,但不能取代对指标定义和上下文的判断。
3. 把流程标准化理解成所有团队完全相同
统一管理不是强迫所有团队使用相同的每一个字段和状态。基础定义应尽量一致,例如什么是需求、缺陷、阻塞、完成;但移动端、基础设施和数据团队的工作方式,可能需要不同的执行路径。统一的是关键口径,保留的是合理差异。
如果总部设置的模板过重,团队会在系统外另建表格;如果每个团队都完全自由,管理层又无法比较。比较有效的做法是先明确必需字段和共同状态,再允许少数经审批的团队级扩展,并定期清理长期无人使用的字段。
4. 以全面迁移作为上线成功标准
一次性迁移所有历史任务、评论、附件和已结束项目,容易让上线项目被数据清洗拖慢。对于团队决策,近期活跃项目和未完成工作通常比多年历史记录更重要。若历史数据有审计、合规或复盘价值,可以采用只读归档与新系统分阶段并行,而不是把全部信息都塞进新的工作区。
迁移成功的判据应包括:关键数据可查、关联关系未断、责任人能操作、汇总口径一致,以及旧系统停止更新后不会形成双重事实源。数量搬过去了,不等于迁移完成。
五、专业判断逻辑:用一套可复用的方法选型
1. 先识别瓶颈,再匹配功能
我会先把最近两个交付周期的主要延误分类,而不是立刻开产品演示。常见类别包括需求反复、外部依赖等待、开发排队、测试资源不足、发布审批过慢和信息同步延迟。选型的第一问题应是:新工具能改变哪一类延误的发生概率或处理时间?
- 若主要问题是需求变化频繁,重点验证需求决策记录、优先级管理和变更影响追踪。
- 若主要问题是跨团队等待,重点验证依赖关系、责任人、阻塞状态和通知机制。
- 若主要问题是测试返工,重点验证需求、用例、缺陷、版本之间的关联。
- 若主要问题是管理汇总耗时,重点验证报表口径、数据更新时间和下钻能力。
- 若主要问题是任务更新滞后,重点验证操作路径、代码集成和自动同步能力。
这一步很重要,因为同一套软件对不同瓶颈的价值差异很大。团队被需求决策拖慢,换一个更漂亮的看板通常无济于事;如果延误来自重复录入,自动关联可能比高级排期视图更有收益。
2. 建立权重,而不是让演示牵着走

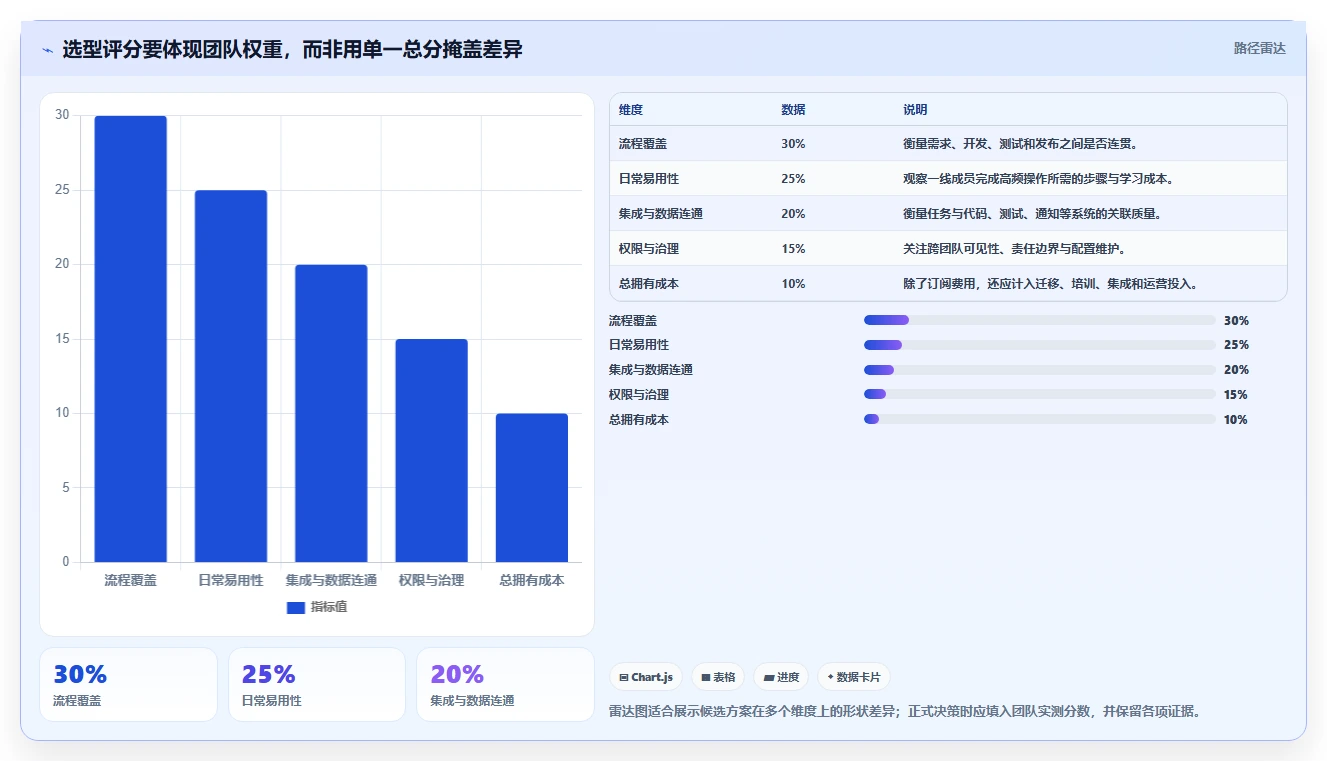

选型评分可先使用五个维度:研发流程覆盖 30%、日常易用性 25%、集成与数据连通 20%、权限与治理 15%、总拥有成本 10%。这不是行业统一标准,而是方便决策的初始模型。组织可根据自身约束调整权重,例如合规要求高,就提高治理与数据部署相关维度的权重。
评分时不要只给产品打分,还要写明证据。例如“集成能力 4 分”应对应真实操作:提交代码后,任务是否自动出现变更链接;流水线失败时,负责人是否收到有效提醒;数据是否能在报表中按团队查看。没有证据支撑的高分,应降为待验证。

3. 用两周试点验证高风险场景
试点范围不宜大到失控,也不能小到看不出跨职能问题。建议选一个有产品、研发、测试共同参与的真实项目,包含正常交付路径、至少一项跨团队依赖和一次需求变更。试点目标是验证关键假设,不是证明某个候选系统一定成功。
- 第 1,2 天:确认现有流程、关键字段、角色和试点指标,记录基线。
- 第 3,4 天:配置最小可用工作流,只保留对责任、状态和追溯必需的信息。
- 第 5,9 天:让真实成员用系统推进任务,记录重复录入、状态误解和等待问题。
- 第 10,12 天:处理一次异常场景,验证阻塞、变更、缺陷和版本关系。
- 第 13,14 天:对比基线,访谈使用者,决定继续、调整、扩大或停止试点。
试点中应记录任务从进入待办到完成的周期时间、阻塞等待时长、状态更新延迟、手工汇总耗时,以及成员对操作负担的反馈。样本少时不要把结果包装成普遍规律;先把它作为团队当前的方向性证据,再用更多周期验证。
4. 用总拥有成本比较,而非只比账号单价
一套工具的真实成本,可以粗略拆为订阅与服务费、数据迁移、流程设计、系统集成、培训、持续运维和切换风险。特别是已有多套系统的公司,连接器维护、权限同步和接口变更都需要人负责。成本模型里若没有维护责任人,通常只是把成本漏掉了。
同时,要把“避免的工作”也纳入比较:每周减少多少手工汇总、多少重复录入、多少等待确认。不要把节省的全部时间都直接折算成现金收益;更稳妥的做法是分开记录工时变化、交付周期变化和质量变化,避免把相关结果重复计入收益。
六、案例与数据观察:一支产品研发团队如何判断试点是否有用
1. 用情景模拟展示测量方式,不冒充行业统计

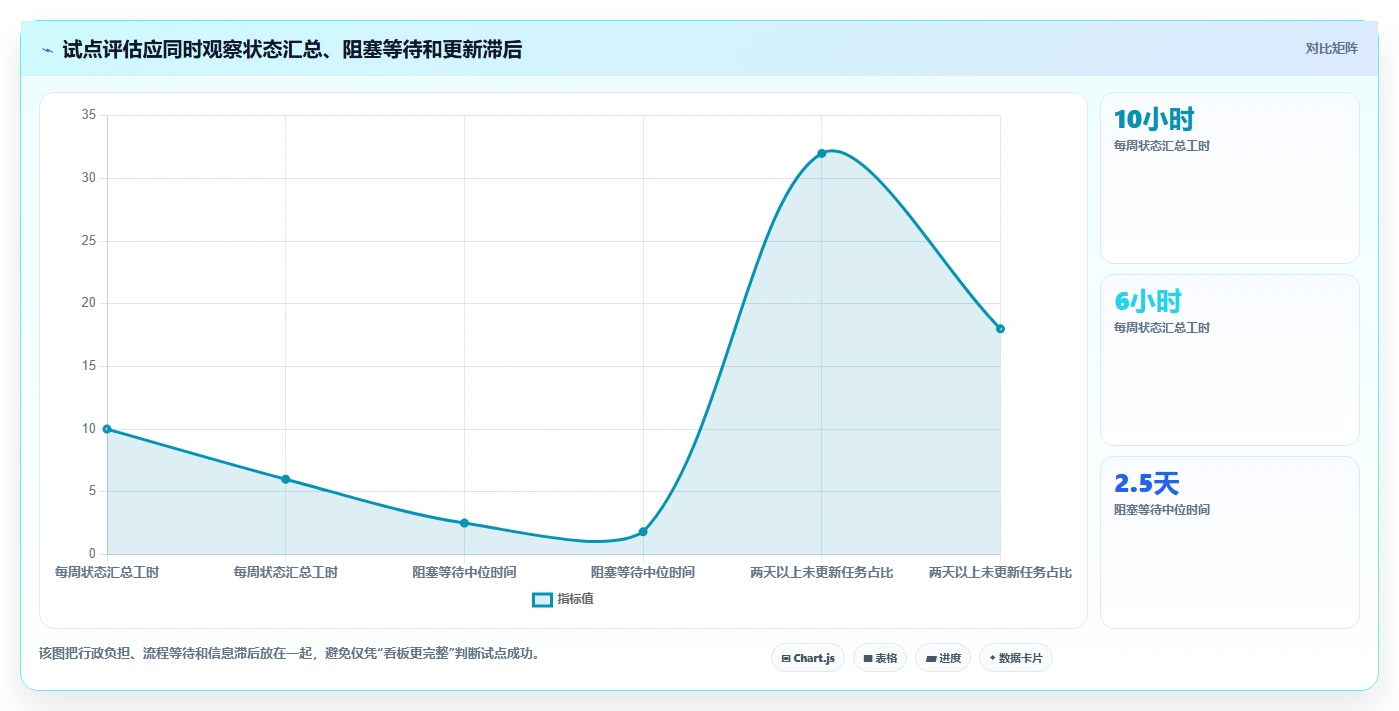

下面是一个用于演示测量方法的情景模拟:某 120 人软件组织由多个产品与工程小组组成,版本计划经常跨团队依赖。试点前,管理者每周花约 10 小时整理状态;团队反馈的常见阻塞是依赖责任不清、测试进度需要单独询问。这里的数值是示意数据,不代表真实客户案例或行业平均水平。
团队选择一个有产品、研发和测试共同参与的项目,先统一“阻塞”的定义:任务因等待外部输入而无法继续,且已记录责任方和等待事项。随后将计划、开发任务、缺陷和测试结果建立关联,并要求只在关键节点更新状态,避免为报表而频繁填报。
模拟的试点结果显示,状态汇总时间从每周 10 小时降至 6 小时,阻塞等待的中位时间从 2.5 天降至 1.8 天,任务状态超过两天未更新的比例从 32% 降至 18%。这些变化不应直接归因于软件本身:流程定义、项目经理跟进和团队熟悉度也会产生影响。它们的意义是说明试点该测哪些东西,而不是宣称某款产品能保证相同效果。

2. 结果解释必须区分相关变化与因果关系
如果试点后周期时间缩短,并不能立刻得出“工具让团队快了”的结论。也可能是版本范围较小、人员配置不同、节假日错位,或管理者额外投入更多精力。更可靠的做法是记录试点项目与相近项目的工作类型、规模、团队结构和发布要求,再按相同口径比较。
建议至少观察两个完整交付周期,并同时检查质量信号。若周期缩短但紧急修复增加,团队可能只是把验证挤到了上线之后;若状态更新率提升、阻塞时间未变,说明系统改善了可见性,却还没有改变资源或决策机制。这些差异会决定下一步应该改流程、改资源配置,还是继续调整工具。
3. 先看过程指标,再看最终业务结果
最终业务结果受市场、需求质量和产品策略影响,很难在短期内单独归因给管理软件。试点早期更适合看过程指标,例如需求等待时间、任务在制数量、阻塞持续时间、测试回归耗时和状态信息延迟;等多个交付周期积累后,再分析发布节奏、缺陷趋势或客户反馈。
指标不要越多越好。试点初期可选 4,6 个指标,每个指标都要有明确定义、数据来源和负责人。若团队无法解释某条曲线为什么变化,先改善记录质量,而不是立即增加更多仪表盘。

七、不同情况下的行动建议与取舍
1. 十人左右的初创研发团队
小团队优先选择成员愿意每天使用、任务路径短、和代码协作能关联的方案。不要一开始就照搬大公司审批流,也不要为了看起来规范要求每个任务填满几十个字段。试点重点是让需求有负责人、优先级有依据、阻塞能被看见、已完成任务有基本验收标准。
取舍上,轻量和个性化通常比复杂报表更重要。若团队已有代码平台和文档习惯,先验证项目管理工具能否接入现有工作方式;只有当项目并行、跨团队依赖或质量追踪开始成为痛点,才扩展更完整的研发流程能力。
2. 五十到两百人的成长型软件公司
这个阶段常出现“每个团队都能交付,但公司整体很难预测”的问题。建议建立共同的需求定义、版本口径、阻塞规则和跨团队依赖表达,同时允许团队在执行细节上保留差异。候选工具需要支持从团队视图汇总到项目组合视图,并能追溯数据来源。
若评估 PingCode 或同类研发管理平台,建议设置一个跨角色试点,而不是只让单一部门试用。验证产品、开发、测试和管理层是否都能从同一套数据中找到各自需要的信息。取舍上,优先保障流程闭环与可维护性,不要为少数特殊场景把整体配置变得难懂。
3. 多事业部或多产品线组织
大型组织通常需要组合管理、角色权限、统一口径、项目依赖和审计能力。试点必须包含两个以上协作单元,才能验证跨团队信息是否能真实流动。还应提前确定哪些数据可以共享、哪些需要隔离,以及管理员如何处理模板、字段和权限变更。
取舍上,治理一致性和团队自治需要同时存在。强制所有团队共用完全相同的流程,容易引发线下绕行;完全放任自主,又会造成管理数据不可比。对复杂组织,系统上线通常是流程治理项目,不只是软件采购项目,应明确业务负责人、系统管理员和数据口径负责人。
4. 已经有多套工具,想做整合的团队
不要先问“能不能全部替换”,先列出系统清单和数据权威来源:需求在哪维护、代码在哪存储、缺陷在哪关闭、发布记录由谁确认。然后识别重复录入和信息断点,再决定是通过集成解决,还是逐步迁移某一类工作。
取舍上,保留专业系统并建立可靠关联,常常比追求单一系统更现实。迁移只有在重复维护、权限混乱或关键数据无法追溯时,才可能明显改善协作;若既有工具稳定、成员熟悉且数据连通良好,替换本身可能制造不必要风险。
5. 对合规、部署和数据治理有较高要求的组织
把数据驻留、身份认证、权限审计、备份恢复、导出能力、服务支持和合同条款列为硬性条件。产品演示无法替代安全评估,也不要只依赖销售口头承诺。让信息安全、采购、法务和实际使用团队共同审查,并在试点前确认数据处理边界。
取舍上,组织需要在部署方式、维护工作量、功能更新速度和治理控制之间做明确选择。若某项合规条件是不可妥协的门槛,就先做准入筛选,再比较易用性和成本;不要先被功能吸引,最后才发现关键要求无法满足。
八、可执行的选型清单:把决策从“看演示”变成“做验证”
1. 试用前先准备五份材料
- 流程样本:挑选近期真实需求、缺陷、测试和发布记录,避免用虚构任务测试。
- 角色清单:列出产品、开发、测试、项目负责人、管理员和只读管理者。
- 痛点基线:记录近期等待时间、手工汇总耗时、信息更新延迟和常见返工来源。
- 系统清单:标出代码、文档、测试、消息通知和身份认证等现有系统。
- 硬性约束:确认预算、部署、权限、审计、数据迁移和支持服务要求。
准备这些材料的目的,是让每家候选工具面对相同问题。若每场演示都由供应商自选场景,团队很容易只记住界面印象,却没有比较到工作过程和边界条件。
2. 试用时坚持做六项检查
- 任务可追溯:从需求能否找到对应版本、开发任务、缺陷和测试结果。
- 异常可处理:遇到阻塞、优先级变化和延期时,记录是否清晰且责任可见。
- 信息不过度重复:关键状态能否从关联系统同步,哪些字段仍需人工维护。
- 权限可解释:成员能否理解谁可以查看、修改或审批某类信息。
- 报表可下钻:汇总指标是否能追到任务级记录,口径是否透明。
- 流程可维护:日常调整由谁完成,是否需要技术人员或外部服务介入。
只要其中一项必须依赖大量人工绕行,就要把绕行成本写入评估结论。不要因为系统“理论上支持”某个能力,就默认它已经能在团队当前配置下稳定运行。
3. 设定明确的继续、调整和停止条件
试点前约定判定门槛。例如,状态汇总工时下降只是一个信号;还要确保数据准确度没有恶化、成员没有明显增加重复操作、测试与发布关联没有断裂。若一项指标改善而另一项明显变差,应分析交换条件,而不是简单宣布成功。

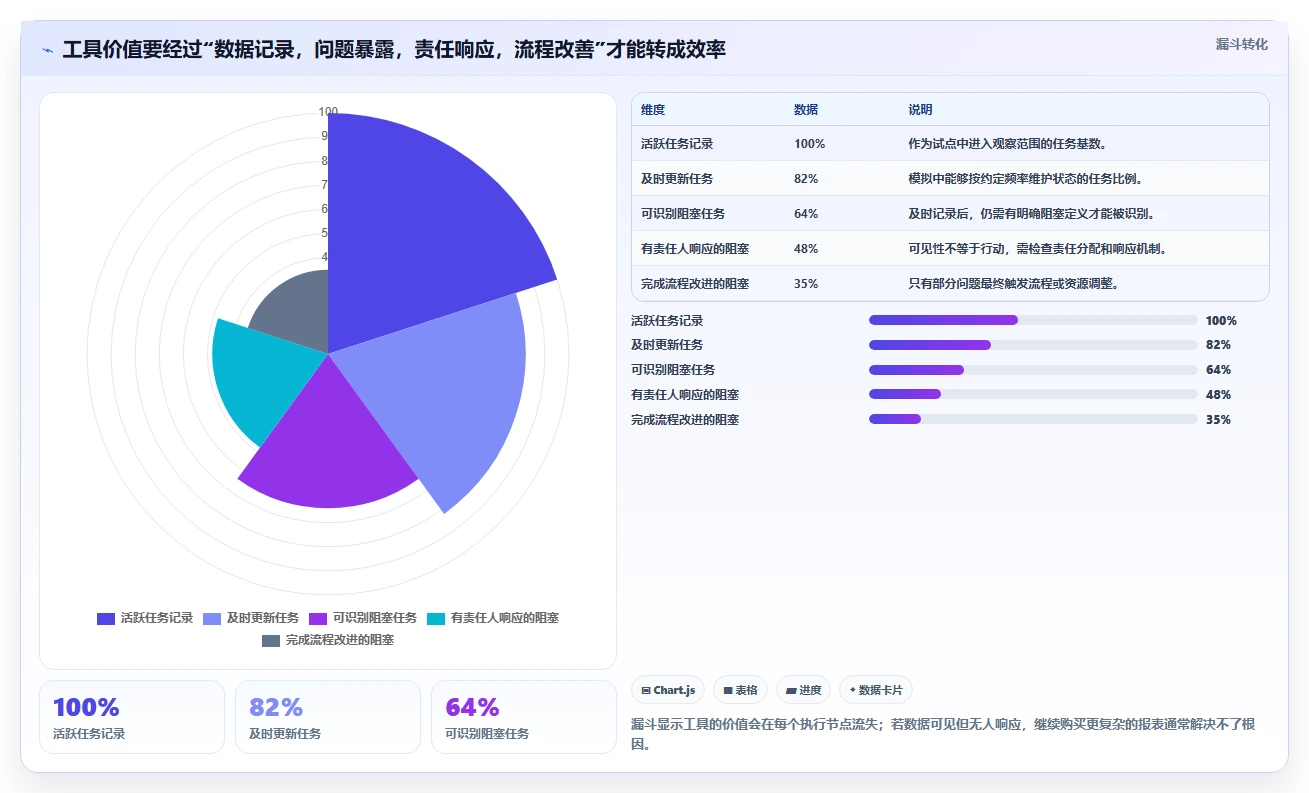

我更建议把试点结果分成三类:已验证、待验证、未满足。已验证表示真实成员用实际任务跑通过;待验证表示当前样本不足或依赖后续集成;未满足表示产品能力或团队条件不支持。这样的结论比单一总分更利于采购、流程和技术团队共同决策。
九、总结:先买清晰度,再买自动化
1. 最重要的判断不是哪款功能最多
软件公司的项目管理工具,首先是一套共享工作语言,其次才是任务界面和报表系统。真正有价值的工具,能让团队更早看见等待、风险和决策缺口,并让这些信息连接到责任人和行动。它不会自动修复需求质量、人员不足或目标冲突。
八款工具各有侧重:PingCode 更值得流程完整、跨角色较多的研发组织纳入评估;Jira 适合需要较强配置能力且有治理基础的团队;Azure DevOps 和 GitLab 可重点比较工程链路整合;Linear 与 YouTrack 更适合关注研发日常体验或问题流转的团队;ClickUp 与 Asana 则要从跨职能工作和研发追踪的实际边界来判断。
2. 下一步先做一个小而真实的试点
从最近一个存在真实协作问题的版本开始,画出需求到发布的工作路径,选出三到五个可观测指标,明确每项数据的定义和来源。再用两周让产品、研发、测试共同试用,验证正常路径、异常路径和数据汇总。
我的核心建议是:先买清晰度,再买自动化;先证明流程能跑通,再扩大系统覆盖。如果工具让团队更早发现问题、减少重复确认,并让每个关键状态都能追溯,它才真正接近“提升研发效率”。下一步不是继续看更多功能演示,而是拿一条真实交付链路,把候选工具逐项跑一遍。
参考资料与数据口径
1. 公开资料的使用边界
本文对工具的产品定位与能力方向,基于各产品公开介绍及常见使用场景进行归纳,不构成独立性能测试,也不代表所有版本和套餐。产品价格、功能限制、部署方式、集成范围及服务条款可能变化,采购前应以厂商官网、正式方案和合同为准。
文中提到的 DORA 交付研究用于说明研发效能应兼顾速度与稳定性,不用于对任何单一工具作效果背书。图表里的团队变化、试点评分和漏斗比例均明确标注为情景模拟或方法示意,不能当作真实客户案例、行业基准或厂商实测结果。团队正式决策应使用自身数据进行验证。
2. 建议继续查阅的研究与方法
- Google Cloud DORA 关于软件交付绩效、团队能力与技术实践的年度研究报告。
- SPACE 框架关于开发者生产力多维度衡量的研究,避免用单一活动量代替生产力。
- 各候选产品的官方功能文档、套餐说明、安全与隐私材料、迁移指南及服务条款。
常见问题解答(FAQ)
1. 软件公司挑选项目管理软件,应该优先看哪些能力?
我正在给研发团队做工具选型,发现每款产品都在强调任务、看板和报表,单看功能清单很难分出高下。我更想知道,哪些能力会真正影响日常协作,哪些只是演示时看起来很完整?
优先看工作流能否贴合研发过程,而不是功能数量。一个需求从提出、评审、开发、测试到发布,能否在同一条可追踪的链路里流转,通常比有没有更多图表更影响效率。建议把选型拆成四项:需求与缺陷追踪、迭代和版本管理、权限与审计、数据统计。再检查代码托管、持续集成、即时沟通等现有系统能否衔接;
集成不顺,团队往往会退回表格和聊天记录。可用加权评分做初筛:工作流匹配占 35%,易用性占 25%,集成与扩展占 20%,部署和安全占 15%,价格占 5%。权重不是行业标准,而是一个适合研发团队讨论的起点;如果公司有严格的数据合规要求,应提高部署与安全的权重。
2. 怎么判断项目管理软件是否真的提升了研发效率?
我担心上线新工具后,大家只是多填几张表,项目看起来更规范,实际交付却没有变快。选型试用期间,我应该观察哪些数据,才能区分真实改善和报表变漂亮?
不要把“任务完成数变多”直接当作效率提升,因为拆分粒度、填报习惯变化也会让这个数字上涨。更有参考价值的是交付周期、迭代目标完成率、缺陷重开率,以及需求从提出到进入开发的等待时间。建议先记录试点前 2 至 4 周的基线,再选一个边界清晰的团队运行 4 至 6 周,并尽量保持项目类型和团队规模相近。
示例:若试点前平均交付周期为 12 天,试点后降至 10 天,同时缺陷重开率没有上升,才值得进一步检查改善是否与流程变化有关;这组数字仅用于说明测量方法,不代表通用结果。每周还应抽查几条真实需求,核对状态是否及时更新、阻塞原因是否可见、测试结果是否能追溯。
数据变好但实际记录缺失,说明工具尚未进入团队的真实工作流。
3. 小型软件公司应该选轻量工具,还是功能完整的平台?
我所在的团队规模不大,担心轻量工具以后不够用,也担心功能复杂的平台让成员觉得填报负担太重。有没有一种判断方法,能避免只按当前人数或功能多少做决定?
规模不是唯一判断依据,流程复杂度和协作边界更重要。十几人的团队如果同时维护多个客户项目、版本分支和测试环境,可能比人数更多但流程简单的团队更需要权限、跨项目视图和可追溯记录。如果团队只有一个研发小组、迭代方式稳定,先选上手成本低、核心流程可配置的工具通常更稳妥。
若已经出现跨部门审批、多个产品线并行、版本依赖难追踪等问题,再重点评估更完整的平台能力。试用时可以模拟一次真实迭代:创建需求、拆分任务、关联缺陷、安排测试、发布版本,并让一名新成员独立完成操作。如果流程必须靠管理员反复解释,或一项工作要在多个地方重复录入,功能再多也可能不适合当前团队。
4. 项目管理软件选云端还是私有化部署,怎么做决定?
我在对比云端和私有化部署时,看到的讨论常常只强调价格或安全,没说清楚后续维护工作由谁承担。我想从研发团队的实际运营角度判断,哪种方式更适合自己的公司?
先确认数据要求和责任边界:是否必须在自有环境保存代码、需求及客户信息,是否有审计、备份、灾难恢复或数据驻留要求。若这些要求明确且无法通过云端服务满足,私有化部署才有充分理由;不能只凭“自建更安全”做结论,安全还取决于补丁、权限和备份是否持续到位。
云端通常减少服务器运维和升级工作,适合希望快速试点、缺少专职运维资源的团队。私有化部署能提供更多环境控制,但公司需要承担部署、监控、升级、备份恢复和故障响应成本,不能只比较软件报价。评估总成本时,至少把三年订阅或许可费用、服务器资源、运维工时、升级停机风险和迁移成本列在一起。
先向供应方确认数据导出格式、备份恢复方式、版本升级策略和退出流程,再用小规模试点验证,而不是等到正式上线后才发现迁移受限。
文章包含AI辅助创作:2026年软件公司项目管理软件大盘点:8款提升研发效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/225095
读者评论
文中把效率拆成交付可预测性、返工和管理成本,比单看任务完成数更实用。试用时若能固定统计需求等待时间和状态汇总耗时,两周后至少能判断工具有没有减少沟通负担。
对百人以上团队来说,权限和跨团队依赖确实容易在演示中被忽略。建议试点时拿一个真实跨部门项目跑完整流程,再检查报表数据能否追溯到原始任务。
工具整合不等于把代码、测试和文档都塞进一个系统,这个观点很认同。先明确各类信息的权威来源,再验证关联是否可靠,能避免上线后重复录入、状态对不上的问题。
