企业效率提升指南:2026年最值得尝试的6款开源项目管理系统软件
项目管理系统越多,企业不一定越高效:我见过团队把需求、缺陷、排期和周报分别放进不同工具,最后花在“同步状态”上的时间比解决问题还多。挑选开源项目管理软件,真正要比较的不是功能清单有多长,而是它能否贴合团队的工作方式、被稳定维护,并且在两三年后仍然值得自己承担部署、升级和支持成本。本文从适用场景、实施门槛、治理风险和总拥有成本出发,拆解六款值得评估的系统,并给出一套可以在采购前执行的小规模验证方法。
一、先讲结论:没有通用冠军,先找与你的工作模型匹配的系统
1. 六款工具的初步选择方向
如果只允许我给出一句选型建议,我会说:先确定团队管理的是“任务流”“工程交付”还是“跨部门项目组合”,再决定看哪款软件。工具外观、看板和甘特图很容易演示,真正影响长期使用的,却是权限模型、流程配置、数据迁移、集成维护和版本升级。
| 软件 | 更适合的工作场景 | 值得重点验证 | 主要取舍 |
|---|---|---|---|
| OpenProject | 需要甘特计划、里程碑、时间跟踪和跨项目协作的项目团队 | 项目组合视图、权限设置、版本升级策略 | 功能较完整,管理界面和配置学习成本相对更高 |
| Redmine | 需要稳定的问题跟踪、字段配置和较成熟插件生态的技术团队 | 插件兼容性、主题维护、升级前回归测试 | 成熟灵活,但界面体验和配置质量很依赖实施者 |
| Taiga | 采用 Scrum 或看板、希望快速建立敏捷协作习惯的团队 | 迭代、待办项、权限及当前版本的部署方式 | 敏捷概念清晰,复杂流程的定制空间需要实测 |
| Plane | 偏产品和研发协作、希望使用现代界面与轻量工作流的团队 | 社区版功能边界、升级迁移、企业级治理能力 | 上手直观,但不同版本的功能范围与授权需逐项确认 |
| Leantime | 小型团队、创业团队及重视目标到任务关联的项目组 | 目标管理、工作量视图、通知和权限是否满足实际流程 | 强调易用与目标导向,不宜未经验证就当成复杂项目组合系统 |
| Tuleap | 需要把敏捷管理、需求追踪、测试或软件交付关联起来的组织 | 模块配置、角色权限、实施与维护所需专业能力 | 能力覆盖面广,初始配置和学习投入也可能更大 |
表格是缩小候选范围的起点,不是最终排名。各产品的开源许可证、社区版与商业版边界、支持的部署方式和模块都会随版本变化。进入采购或部署流程前,必须以项目官网、官方文档和代码仓库中对应版本的说明为准,尤其要确认许可证是否允许你的使用方式。
2. 我会优先看“流程适配”,而不是功能数量
选型时,我通常先画出一条真实工作链:需求从哪里进入,谁评审,任务如何拆解,阻塞如何升级,交付如何验收,数据最终由谁维护。然后拿这条链去验证系统,而不是先被几十个功能菜单吸引。一个工具有十种视图,却不能让负责人及时发现逾期和依赖,价值仍然有限。

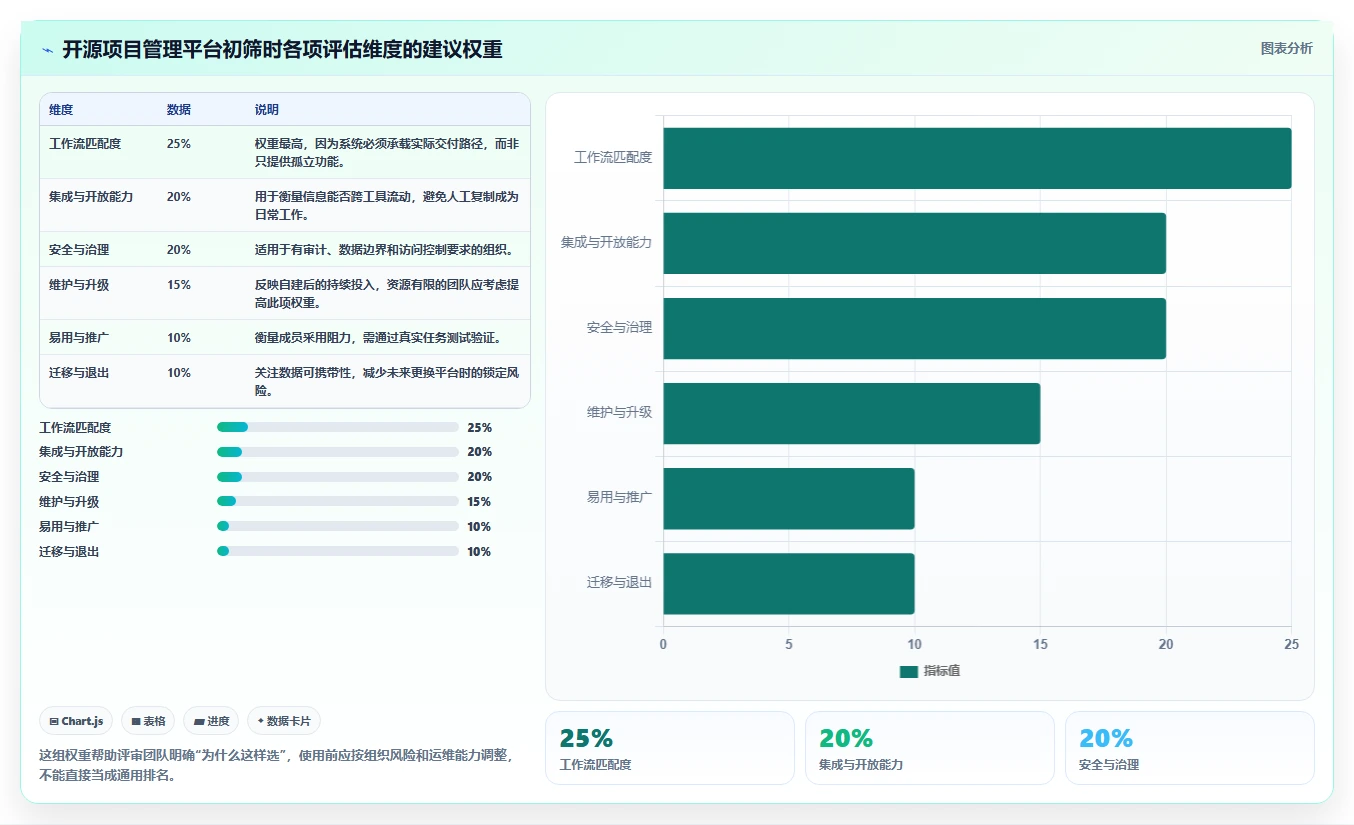

初筛可用五个维度:流程适配、权限与治理、集成能力、维护成本、用户上手难度。建议先给每项设权重,再用同一组真实任务测试六款工具。下图是一个建议评分框架,不是产品实测评分,适合用来组织内部讨论。

3. 先用小范围试点,别一开始就全员迁移
我建议用一个正在进行、但风险可控的项目做试点。至少纳入项目负责人、执行者、需求提出方和系统管理员,让每种角色都走一遍真实流程。试点目标不是“大家觉得不错”,而是回答几个可验证的问题:任务是否能被顺畅创建和追踪?状态更新是否更及时?管理者是否更快发现风险?管理员是否能解释升级、备份和恢复方案?
对于人数较多、治理流程复杂的组织,也可以把开源方案与商业平台放进同一张评估表。比如 PingCode 可作为企业级研发管理平台的对照对象,但它不是本文所讨论的开源候选。对中大型企业及 100 人以上组织,比较时应把服务支持、统一治理和管理投入一起计算,而不能只比较许可证价格。
二、背景和真实场景:软件解决的是协作断点,不是管理本身
1. 效率损失通常藏在交接环节
许多团队把效率问题归因于“大家不主动更新系统”,但不主动更新往往只是表象。任务可能从聊天工具里提出,却没有明确负责人;负责人开始工作后,依赖关系没有记录;测试发现问题后,缺陷又被记在另一个系统里。每一次交接都要重新解释背景,状态数据自然很快失真。
因此,选择项目管理系统时,我会重点观察工作能否连续流动:一个需求是否能连接到任务、缺陷、版本和验收记录;状态变化能否触发合适的提醒;不同角色能否看到自己需要的信息。把这些接起来,比多加一个漂亮的仪表盘更可能减少重复沟通。
2. 三种常见团队,目标并不相同
产品研发团队常需要把需求、迭代、缺陷和发布关联起来。此类团队不能只测试看板好不好拖动,还要确认一个缺陷能否追溯到版本、处理人和验收结果,以及代码仓库和持续集成流程是否能以可维护的方式连接。
工程、交付或咨询团队更关注计划、工时、依赖和里程碑。对他们来说,任务没有开始和结束日期,或者不同项目负责人无法看到资源冲突,再灵活的敏捷看板也未必够用。应重点验证甘特计划、时间记录和跨项目汇总能力。
小型跨职能团队则可能不需要复杂流程。他们最怕系统要求填太多字段、配置太多状态,结果工作又回到聊天工具和个人表格里。此时选择的首要原则是降低录入阻力,只保留对决策有用的信息。
3. 试点要观察过程指标,而不只看交付结果
交付周期、按时完成率等结果指标容易受需求规模、人员经验和外部依赖影响,不能简单归因于软件。试点期间,我会同时观察过程指标,例如任务首次响应时间、长期未更新任务比例、跨系统重复录入次数,以及每周用于整理状态的时间。

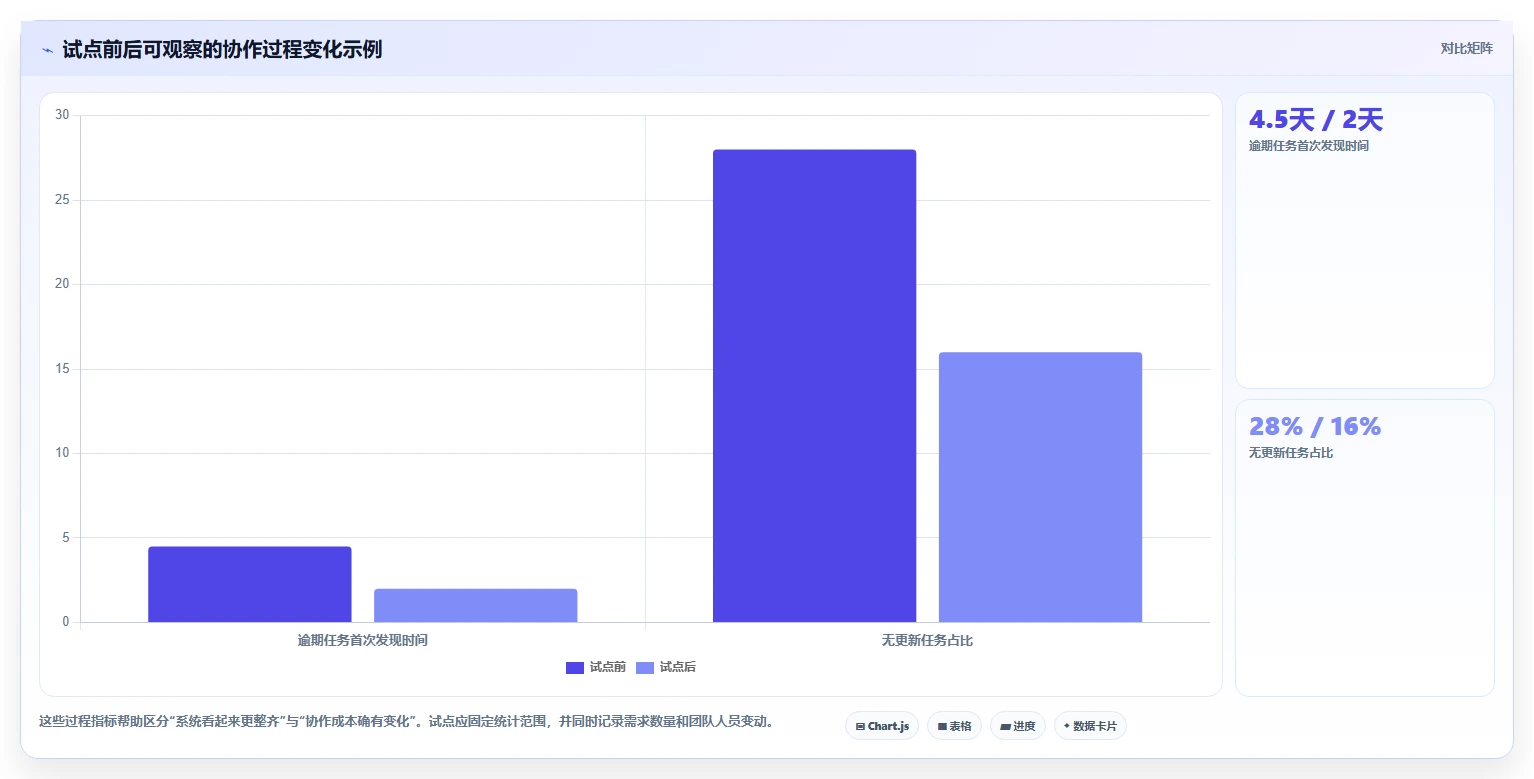

下面是一个情景模拟:假设一个 30 人团队,试点前后用同一口径记录管理性工作耗时。数字不是行业调查,也不是任何单一产品的效果承诺,它的价值在于提醒团队明确测量方法。

4. 把维护能力纳入场景定义
自托管系统不是“安装完成就结束”。组织必须有人负责安全更新、备份恢复、数据库维护、日志监控、权限申请和版本升级。若运维团队没有持续承担能力,表面上省下的订阅费用,可能转化为更高的故障风险和隐形人力成本。
在评估阶段,我会直接问:谁负责升级?升级前谁做回归?备份多久验证一次?管理员离职后,部署知识是否可交接?这些问题听起来不像功能比较,却决定了系统能否稳定运行三年。
三、常见误区:开源不等于零成本,也不等于完全自由
1. 误区一:开源软件不用预算
软件源码可以获取,不代表企业使用它没有成本。自托管至少要考虑服务器、数据库、对象存储、备份、监控、安全补丁、升级测试和管理员时间。若业务依赖插件,还要为插件更新、兼容问题和代码审查预留投入。
更合理的比较方式是估算三年总拥有成本,而不是只比较第一年的软件许可费用。这里的成本不必精确到每一元,关键是把容易被遗漏的投入写进同一张表。
- 平台运行成本:计算资源、数据库、存储、备份和监控。
- 实施成本:流程梳理、权限设计、字段配置、数据清理与迁移。
- 持续运维成本:升级测试、安全修复、故障排查和恢复演练。
- 用户成本:培训、重复录入、低使用率造成的沟通回流。
- 退出成本:导出数据、替换集成、恢复历史记录和切换培训。
2. 误区二:功能越多,越能提升效率
系统功能越广,通常意味着需要更多配置和治理。若团队只需要任务指派、截止日期和看板,却启用了大量审批、层级和必填字段,员工会绕开系统记录,管理者得到的反而是更不可靠的数据。
我更看重“必要功能是否可持续使用”,而不是“所有功能能不能打开”。试点时可以从最小流程开始:一个任务有负责人、优先级、截止日期和状态;只有当实际决策需要时,再逐步增加字段和规则。
3. 误区三:社区版和商业版只是支持服务不同
部分项目会把某些高级功能、管理能力或协作模块放在不同版本中。具体边界会随产品策略和版本变化,不能凭旧文章或论坛帖子判断。部署前应对照当前官方版本说明、仓库许可证和商业条款,逐项核实团队需要的能力是否包含在可用版本内。
尤其要检查单点登录、细粒度权限、审计记录、高级报表、自动化、集成连接器和备份能力。这些能力可能是企业治理的刚需,也可能对小团队完全多余。先写出需求清单,再核对版本边界,避免“装上以后才发现关键功能不可用”。
4. 误区四:装了系统,数据就自然可信
任务状态准确与否,取决于定义和使用习惯。比如“进行中”究竟代表已经开始开发,还是已经有人接单?“已完成”是开发完成,还是已测试、已上线?如果团队对状态定义不一致,图表再精美也只能把歧义画出来。
因此,系统上线前要写清状态含义、任务责任和更新时限。比起设计十几个状态,我通常建议先限制在少数能触发实际行动的状态,并安排一个负责人定期检查数据质量。
5. 误区五:自托管就意味着更安全
自托管确实让组织拥有更多基础设施控制权,但控制权也意味着责任。未及时更新的实例、过宽的管理员权限、未测试的备份和公开暴露的服务,都可能构成风险。是否安全,不能只由“部署在自己的服务器”推断。
最低限度应明确补丁窗口、账户回收流程、备份保留策略和恢复目标。若项目涉及敏感数据,还需核实日志、访问控制、数据导出和第三方集成的处理方式,并按组织的安全制度进行评估。
四、专业判断逻辑:用一组统一标准比较六款系统
1. 流程适配:从真实任务走一遍
候选系统都应该接收同一组测试数据和场景。例如创建一个需求,拆成两个开发任务和一个测试任务,设置依赖关系,模拟任务延期,再完成验收和复盘。通过这一条完整链路,可以快速发现视图和流程之间的断点。
不要只让管理员演示配置。请实际执行者亲自创建、更新和查询任务。系统管理者认为“配置很灵活”,不代表普通成员每天愿意使用。最重要的测试问题是:用户能否不依赖额外培训,快速找到自己接下来要做什么?
2. 治理能力:权限要与组织边界一致
对小团队来说,项目级权限可能已经够用;对多部门、多客户或多业务线组织,则需要测试项目隔离、角色继承、外部协作者访问、离职账号回收和关键操作审计。权限如果只能靠命名约定维持,组织规模扩大后会变得脆弱。
权限测试应使用真实角色矩阵,而不是管理员账号。至少覆盖项目负责人、执行者、只读管理者、外部协作者和系统管理员,并检查每种角色能否看到、修改或导出不该接触的信息。
3. 集成能力:核对维护责任,不只看连接器数量
项目管理系统可能需要连接代码仓库、身份认证、邮件、即时通信、测试管理或持续集成工具。选型时应确认集成是官方维护、社区插件,还是需要自行编写。还要确认接口变更后的负责人、故障告警方式和数据同步方向。
“能接上”不等于“可靠”。若某个插件由个人维护、长期未更新,或者只支持旧版本,就要把它视为额外风险。关键集成应在试点环境中模拟失败和恢复,而不是只验证成功路径。
4. 运维与升级:用三年视角评估
建议检查版本发布节奏、迁移说明、备份和恢复文档、部署方式及依赖组件。社区活跃度可以提供参考,但不能仅凭提交数量判断产品是否适合生产;更要看问题反馈是否有人处理、版本升级是否有清晰路径,以及组织能否独立完成维护。
对自托管系统,至少进行一次从备份恢复的演练,并在测试环境完成一次版本升级。没有恢复演练的备份只是“理论上存在”,没有升级演练的升级计划也只是“尚未验证的假设”。
5. 采用门槛:让执行者的每日操作足够轻
员工持续使用系统,往往取决于几个高频操作是否简单:创建任务、领取工作、更新状态、提交阻塞和查找背景信息。试点时,可以记录完成这些操作需要的步骤数和实际耗时,再询问用户哪里最容易出错。

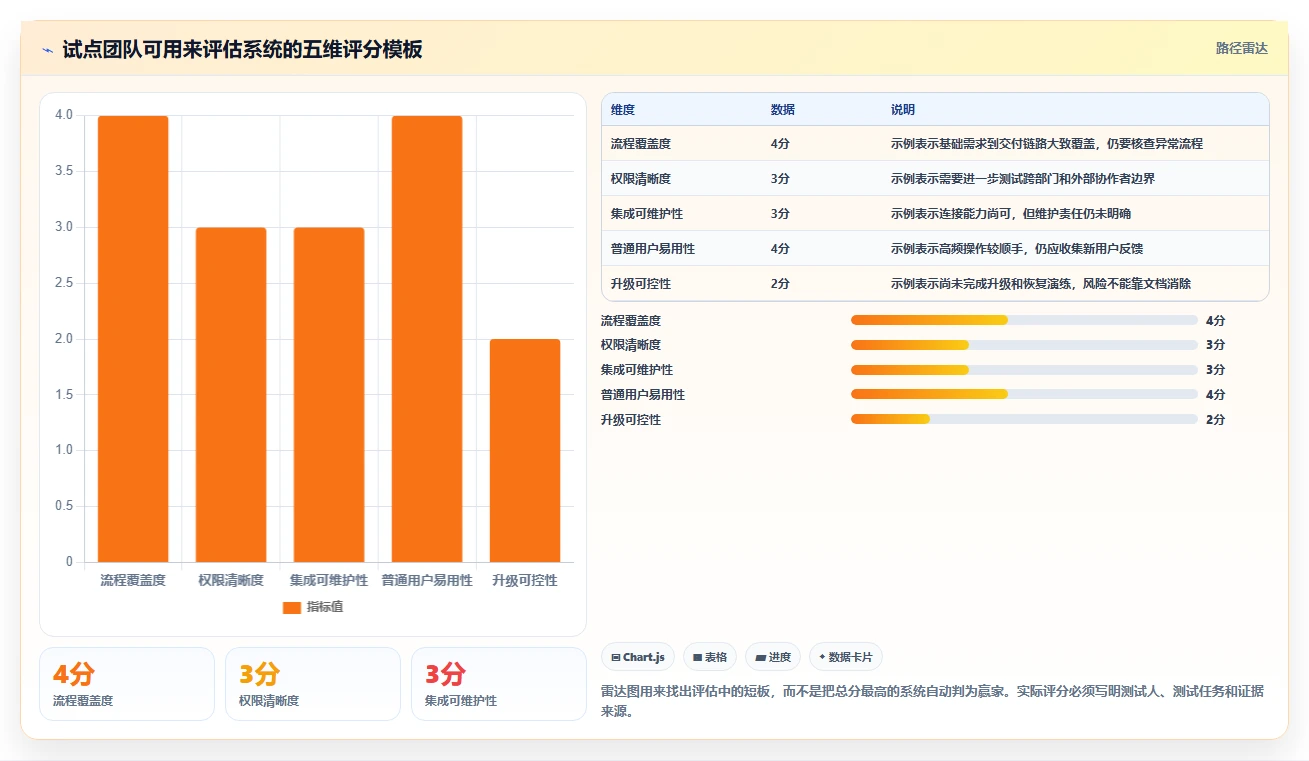

下图给出试点评分的情景模拟示例。分数只是演示评审方法,不能当成对六款产品的客观排名。正式评估时,应由实际参与试点的角色打分,并附上具体证据。

6. 权重因组织而变,不存在通用评分表
高度合规的组织应把安全、权限、审计和运维可控性放在前面;需要复杂产品研发协作的团队,应提高需求追溯、版本管理和研发集成权重;人少、项目简单的团队,则应优先考虑快速上手和低维护成本。
我不建议拿一张固定评分表直接比较所有企业。更好的做法是先确定一至两个“不可妥协条件”,例如必须支持内部部署或必须有可恢复的完整备份;再用其他维度比较候选系统。硬性条件不满足,就不应被高分抵消。
五、六款系统逐一拆解:适合谁,试用时看什么
1. OpenProject:计划和项目控制需求较强时优先试
OpenProject 值得重点考察的场景,是需要在同一个项目环境里管理计划、任务、里程碑和团队协作的组织。对项目经理而言,甘特式计划和项目汇总通常比单纯的任务看板更重要;对执行者而言,则要确保计划视图不会变成只有管理层查看、团队成员却不维护的数据看板。
试用时,我会拿一个存在前后依赖的项目测试:任务日期变化后,相关计划是否容易更新?不同负责人能否明确看到自己的工作?项目负责人能否识别延期对里程碑的影响?再检查不同项目之间的权限边界,以及团队是否需要对工时和时间记录进行管理。
需要留意的是,功能相对丰富往往伴随更高的配置学习成本。若团队只需要简单任务协作,建议先启用最低必要功能;若重点在复杂的多项目管理,则应让项目管理人员参与试点,而不是只让技术管理员判断适配度。
2. Redmine:重视成熟问题跟踪和可配置性的团队可评估
Redmine 的优势方向通常是问题跟踪、项目组织和通过插件扩展工作方式。对于已有技术团队和系统管理员的组织,它可能适合作为可控、可逐步调整的协作基础;如果团队依赖特定字段、问题类型和状态流转,也可以把这些要求列为试点任务。
但插件生态并不等于“装上就好”。每个插件都要核对许可证、维护状态、兼容版本、安全风险和升级路径。正式环境中使用的扩展越多,升级前的回归测试工作通常越需要认真安排。
试用时建议做一次插件盘点演练:不只问“这个功能能不能通过插件实现”,还要问“插件没人维护时怎么办”。如果关键业务完全依赖一个无人接手的扩展,系统看似灵活,实际会形成新的技术债。
3. Taiga:以 Scrum 或看板协作为主时值得纳入候选
Taiga 更适合围绕敏捷迭代、待办项和团队协作来验证。若团队已经习惯以用户故事、迭代计划和看板组织工作,可以重点观察工作项之间的关联是否符合实际,并测试产品负责人、执行者和测试人员能否共享同一套状态信息。
试点时不要只挑一个顺利迭代。加入临时插入的高优先级任务、跨迭代未完成事项和需求变更,观察团队是否能保持工作透明,同时避免管理流程过度膨胀。流程在“理想周”里好用,不代表面对突发变化时仍然好用。
如果组织需要非常复杂的审批链、多层项目组合统计或广泛的企业级权限管理,应先核对当前版本支持的能力,再决定是否需要扩展或采用其他平台。敏捷友好不代表适合所有大型治理场景。
4. Plane:偏现代产品研发协作的团队可做轻量试点
Plane 可以进入产品和研发团队的候选清单,尤其适合先验证界面、工作项组织和日常协作体验。若团队目前使用多个轻量工具,想把计划和执行信息集中起来,可以用一条真实产品迭代测试它的任务组织方式、搜索体验和常用集成。
试点前要核实社区版本和其他版本之间的功能边界,也要评估升级迁移、权限和备份策略。现代化界面能够降低初次接触门槛,但不能替代企业所需的安全审查、数据治理和长期运维准备。
我会特别关注“从产品需求到交付结果”的追溯链路:需求被拆成哪些任务,哪些任务阻塞,实际完成的版本是什么。若关键链路仍需靠手工在外部文档里补充,团队要把这部分成本算进方案对比。
5. Leantime:小团队要简洁地连接目标与任务时可尝试
Leantime 可以用于评估目标、计划与执行工作如何关联,适合希望降低项目管理门槛的小团队。若团队的主要痛点是目标很多、日常任务却与目标脱节,试点可以检查成员能否清楚看到任务为什么存在,以及负责人如何跟踪进展。
建议优先测试任务分配、目标关联、工作量观察和常用通知流程。小团队最需要警惕的不是功能不够多,而是流程配置逐步加码,最终让成员为了维护系统而维护系统。
对于多部门、大规模项目组合、复杂权限或严格审计要求,不应仅凭界面简洁就断定适合。需要按实际治理要求核验,并和更强调项目控制或全流程追踪的系统做同场景对照。
6. Tuleap:软件交付链路复杂时重点验证追溯能力
Tuleap 适合进入需要把需求、敏捷协作、测试或软件交付关联起来的组织的评估范围。对这类团队,核心问题并非“有多少模块”,而是不同模块是否能围绕交付对象形成连续、可查的关系,且团队是否愿意维护这套关系。
试点可以从一个需求开始,追踪它如何进入计划、拆解为工作项、关联测试,再连接到交付或验收记录。对于质量要求较高的工程团队,还要检查缺陷和测试证据能否留存,以及不同角色能否按职责查看信息。
覆盖面广也意味着部署和配置可能更复杂。上线前应指定熟悉系统的负责人,明确维护边界和培训安排。若组织只需要简单看板,这种较完整的工程管理能力可能转化为不必要的配置负担。
六、案例与数据观察:用团队自己的基线验证是否真有改善
1. 以一个 30 人研发团队为例设计试点
设想一个 30 人的研发团队,每个迭代同时维护新需求、线上缺陷和技术债。团队当前通过聊天工具收集临时需求,用表格汇总进度,代码问题又留在另一个系统。负责人每周需要花数小时确认“谁在做什么”,但这并不意味着他们缺少一张更大的看板,而可能是需求入口和工作状态没有统一定义。

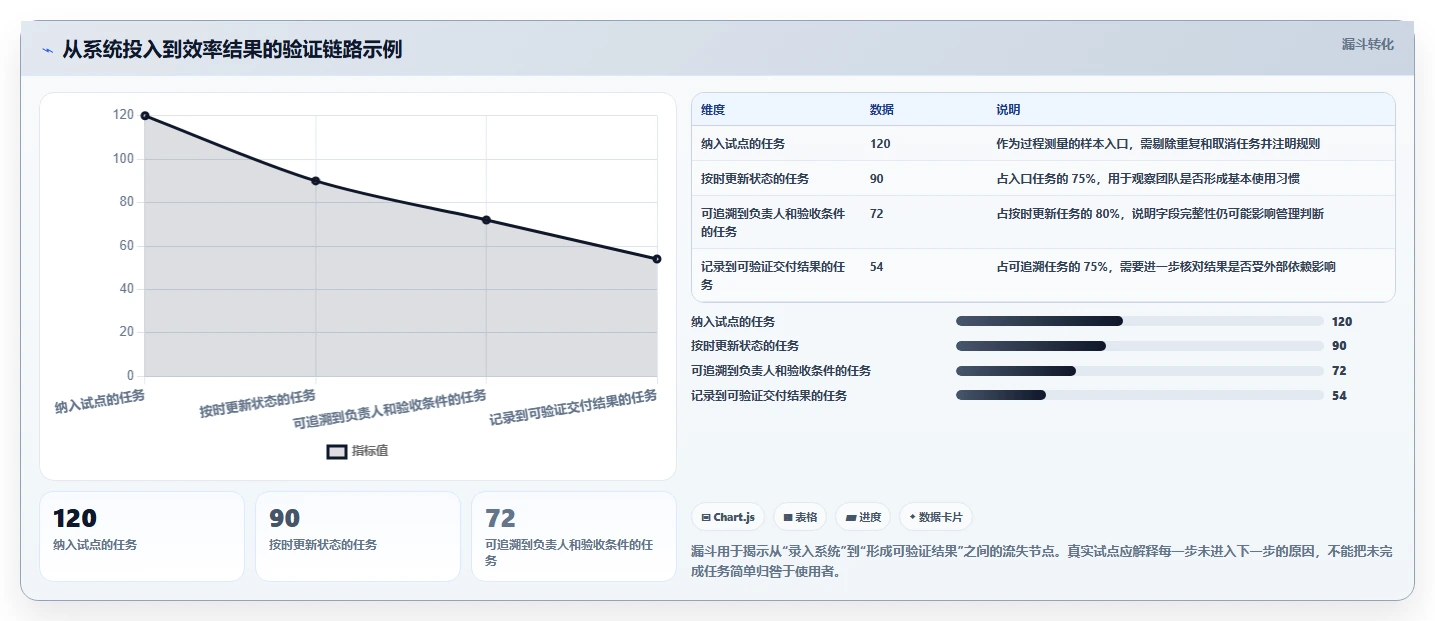

我会把试点控制在一个产品小组和一个迭代周期,先定义四项观察数据:状态整理耗时、任务更新及时率、重复录入次数、阻塞发现时间。试点前记录至少两个周期的基线,试点后沿用相同口径,避免凭记忆判断变化。
为了减少外部因素误导,还要记录同期需求数量、人员变动、重大线上事件和跨团队依赖。若试点恰好碰上需求量减半,管理耗时降低就不能全部归因于系统;若新系统让记录更完整,也可能短期增加工作量,不能因此立刻判定失败。
2. 把“效率改善”拆成过程指标和结果指标
结果指标例如交付周期和按时完成率很重要,但受需求复杂度、人员熟悉度和外部审批影响明显。过程指标可以更早暴露变化,例如任务多久被首次响应、阻塞多久未升级、状态整理需要多少人工,以及每周需要在多少个工具之间重复录入。
下图使用情景模拟数据演示如何拆分投入、过程和结果。团队在真实试点中应替换数字,并说明统计口径,不应把模拟变化对外宣传为产品实际效果。

3. 用数据观察维护成本和收益是否平衡
如果系统让每周状态整理少花四小时,却要求管理员每周额外花十小时排查插件和数据同步,团队总成本可能并未下降。反过来,若初期配置投入较大,但后续跨项目信息追踪更可靠,也可能值得继续投入。判断要看周期,而不是只看上线第一周。

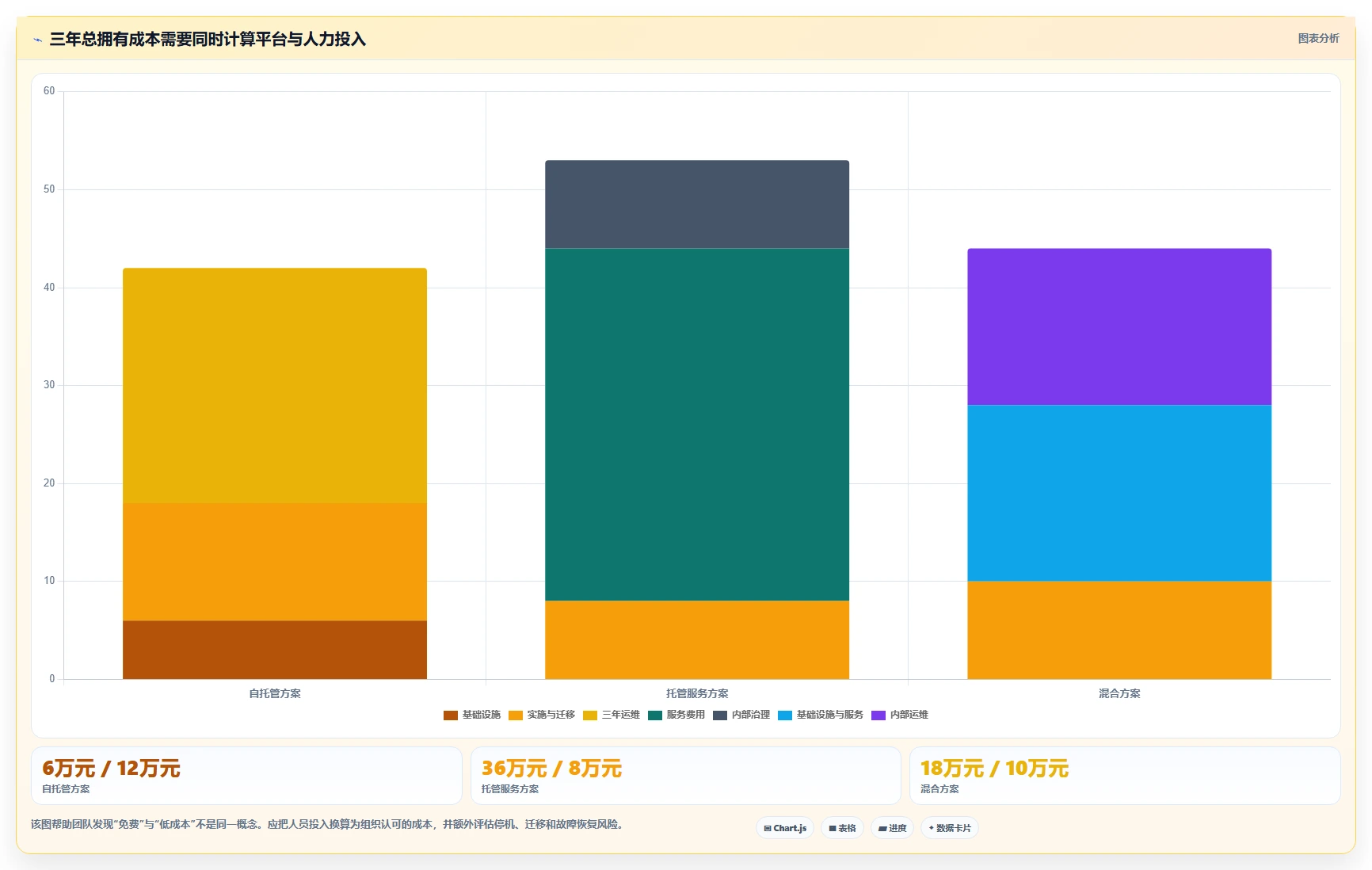

下面的三年成本模型是假设性预算示例,不是市场报价。组织可以把自己的运维人力单价、基础设施费用和实施周期填进去,比较自托管方案与托管服务方案。成本口径至少要包含平台运行、管理员投入和升级维护。

4. PingCode 可作为企业级管理投入的对照样本
若团队属于中大型企业或 100 人以上组织,试点开源系统时,可以把 PingCode 作为企业级研发管理平台的对照样本,重点比较治理和服务投入,而不是把它混进开源软件候选排名。两类方案需要回答的商业问题不同:开源自托管侧重控制能力和内部运维责任,企业级平台则要核对服务能力、部署方式、治理要求和费用结构。
这类对照尤其适用于已经遇到统一权限、跨团队协作、审计或支持响应要求的组织。可以用同一份场景脚本测试双方,再把三年成本、系统维护责任、数据管理和服务边界并列。最终是否采用哪种方式,应取决于组织的技术能力和风险承受度,不应仅凭“开源”或“商业”标签作判断。
5. 以基线建立复盘,不把工具效果误当团队绩效
项目管理系统中的数据可以用于发现流程问题,不适合在没有语境的情况下直接评判个人表现。任务数量多不等于产出高,状态更新频繁也不等于工作价值更大。若试点把系统数据立刻用于个人排名,成员可能会优化记录而不是改善协作。
建议复盘团队级指标和流程阻塞,例如需求等待时间、跨团队依赖积压、验收退回原因和维护性工作占比。必要时抽样访谈执行者,检查数据变化背后的原因。数据提供线索,管理者仍需判断其上下文。
七、不同情况下的行动建议:把选型变成可执行的四周计划
1. 第一周:定义问题与硬性约束
先邀请项目负责人、执行者、管理者和运维人员分别写下当前最耗时的三件事。把重复录入、进度不透明、计划频繁变更、缺乏追溯等问题转换成可观察指标,再确定不能妥协的约束,例如内部部署、指定身份认证方式或可恢复的数据备份。
不要一开始就讨论每个人喜欢哪种界面。先统一要解决的问题,避免工具评审变成审美投票。需求清单也不宜无限膨胀,优先保留影响交付、治理和安全的核心要求。
2. 第二周:筛选两到三款候选系统
根据团队工作模型收窄范围:项目计划复杂,可优先看 OpenProject;问题跟踪和插件扩展需求较强,可评估 Redmine;以敏捷协作为主,可从 Taiga 开始;产品研发团队想测试现代轻量协作,可试 Plane;小团队强调目标关联,可看 Leantime;软件交付需要较强追溯,可把 Tuleap 纳入评估。
这不是固定的产品边界,也不是保证适用的推荐。候选应以当前官方文档、许可证、版本能力和团队硬性约束为依据。能在文档阶段排除的方案,不必全部安装到测试环境。
3. 第三周:用相同脚本做试点
为每款候选准备同一组项目、角色、任务和异常场景。脚本应覆盖正常工作和失败路径,例如需求变更、依赖延期、成员离职、误关闭任务、备份恢复和版本升级。不同系统如果用不同项目测试,结果就很难横向比较。
记录每个任务的实际操作时间、是否需要管理员介入、能否查到关键记录,以及用户在哪一步产生疑问。不要只记录评分,还要保存证据:配置截图、操作步骤、导入结果和问题清单。最终决策需要可以复核。
4. 第四周:做成本复盘并决定是否扩大
将试点结果与基线比较,区分使用体验、流程效果和维护要求。若用户觉得顺手,但关键数据仍需人工汇总,系统的业务价值可能不够;若过程更透明,但管理维护成本超出团队能力,也要考虑简化流程或选择托管方式。
只有在负责人明确、数据迁移方案通过、备份恢复完成、培训计划可执行后,才扩大使用范围。扩大部署不是一次性宣布全员切换,而是按业务单元逐步迁移,保留回退方案。
5. 按组织情况选择下一步
- 十人以内、流程简单:优先试用易上手的轻量方案,只保留少数必要字段和状态。
- 研发团队已有敏捷实践:优先验证需求、迭代、缺陷和交付之间的可追溯关系。
- 项目经理依赖计划和资源协调:重点验证里程碑、依赖、时间记录和跨项目视图。
- 企业已有身份与安全治理要求:先筛查权限、审计、备份、部署和版本边界,再评估易用性。
- 没有稳定运维人员:谨慎选择自托管方案,或明确购买支持、委托维护和故障响应责任。
- 当前系统已有大量历史数据:先做字段映射、附件迁移和抽样校验,再讨论切换日期。
八、不同情况下的取舍:选对边界,比找到“最好”更重要
1. 预算紧张,但有技术维护能力
此类组织可以重点评估自托管开源方案,把许可证成本节省用于部署安全、升级测试和备份恢复。预算紧张不代表可以跳过运维:至少要明确服务负责人、故障响应方式和人员离职后的交接安排。
如果没人能负责持续维护,就要重新计算“低预算”的真实代价。系统因补丁滞后或备份失败造成的损失,可能远高于节省的费用。
2. 组织规模较大,治理和支持要求高
大型组织需要把权限、审计、身份集成、数据管理、供应支持和跨部门推广纳入核心决策。此时开源自托管仍可能适用,但前提是内部有能力承担平台责任;否则应将商业服务或混合部署作为对照方案,并清楚比较服务范围与总成本。
不要用小团队试用体验代表全企业上线结果。大规模部署还需要处理角色继承、项目模板、培训、变更沟通、数据保留和服务级别等问题。试点中没有验证的企业级要求,不能默认上线后自然解决。
3. 流程不成熟,还在寻找团队工作方式
如果团队尚未形成稳定流程,建议先不要大规模定制。用最小状态模型运行一到两个迭代,再根据实际卡点调整。过早构建复杂字段、审批和自动化,容易把尚未验证的假设固化在系统里。
此时,管理者的任务不是要求所有人填写更多信息,而是弄清楚哪些信息能帮助团队更早发现风险。先建立责任和更新习惯,再考虑增加统计与自动化。
4. 关键业务依赖插件或定制开发
插件和二次开发可以让开源系统贴合组织需求,也会增加后续升级和人员交接成本。所有自定义内容应登记负责人、代码位置、版本兼容范围、测试方法和回退方案,避免关键能力只掌握在个人手中。
如果一项定制不影响关键流程,优先考虑用标准配置替代;如果它确实承载核心业务,则要像维护正式产品一样管理代码和测试。不能把“源码可以修改”误解成“修改后不需要维护”。
5. 历史数据很多,迁移风险高
迁移前先盘点项目、用户、任务状态、附件、评论、关联关系和历史记录。不要只检查任务数量是否一致,还要抽样比对负责人、日期、状态、附件可读性和关联关系。迁移后安排业务用户签字确认,再逐步关闭旧系统的写入权限。
若旧系统将保留为只读档案,也应明确保留期限、访问方式和责任人。很多迁移事故不是数据丢失,而是多年后没人知道历史记录在哪里、如何解释字段,导致组织失去追溯能力。
九、结语:把开源选择当作长期运营决策
1. 最终判断不应停留在“哪款功能最多”
六款系统各有适用方向:计划管理可以重点评估 OpenProject,技术问题跟踪可以考虑 Redmine,敏捷协作可验证 Taiga,轻量产品研发可试 Plane,小团队目标管理可看 Leantime,复杂软件交付追溯可评估 Tuleap。真正的选择仍要由当前版本能力、许可证、组织场景和维护能力共同决定。
我认为,选型的核心不是寻找一个永远正确的工具,而是找到一个组织愿意持续使用、有人能够维护、数据可以迁移,并且能让风险更早暴露的协作系统。开源带来的是选择权,不是免维护权;效率来自流程连续,而不是软件菜单变多。
2. 下一步从一个真实项目开始
接下来可以先选一个风险可控的项目,记录当前状态整理时间、任务更新及时率和重复录入次数;再筛出两到三款候选,用同一组任务脚本试跑。同步核对版本许可证、插件依赖、权限边界和备份恢复方案,最后把试点结果与三年维护成本放在一起复盘。
当团队能够解释为什么选择某款系统、谁负责长期维护、遇到升级或迁移时如何处理,这个决定才算真正完成。系统上线只是开始,持续有效的协作才是最终目标。
常见问题解答(FAQ)
1. 2026年值得优先试用的开源项目管理系统有哪些?
我准备给团队换项目管理系统,但发现不少清单只按功能多少排序,没说清不同工具适合什么团队。我更想知道,研发团队、跨部门团队和敏捷小组分别该从哪里开始试用?
选型不宜先比功能数量,应该先看团队的工作方式、管理员投入和数据管理要求。以下六款可以作为试用候选,但功能和开源许可可能随版本变化,正式部署前应核实具体版本、许可条款及扩展功能的限制。
工具更适合的场景试用时重点检查 OpenProject需要项目计划、任务和协作流程的团队工作流配置、权限与报表是否满足实际管理方式 Redmine希望通过插件和配置适配流程的团队插件维护状态、升级兼容性和管理员负担 Taiga采用 Scrum 或看板管理的敏捷团队迭代、看板和团队协作习惯是否匹配 Tuleap重视研发过程管理与追踪的团队流程复杂度是否超过团队实际需要 Leantime希望连接目标、计划和执行任务的团队目标管理与日常任务之间的衔接体验 Plane偏好现代界面和轻量任务协作的团队所需功能是否包含在计划采用的版本中 我的判断标准是:先选出两款与现有流程最接近的工具,再用同一组真实任务进行试用。
不要为了“功能齐全”选一套需要专人长期维护的系统;没人持续维护的复杂配置,往往比缺少一两个功能更影响落地。
2. 开源项目管理系统应该自建部署,还是使用托管服务?
我在评估开源项目管理软件时,最纠结的是自建部署看起来能控制数据,但服务器、升级和备份都要有人负责。团队只有几十个人时,这种控制权带来的收益,真的能抵过维护成本吗?
判断重点不是团队人数本身,而是谁负责系统,以及故障时团队能否接受中断。若没有明确的系统负责人,自建服务容易变成“装好就没人管”:备份没有恢复演练、版本长期不升级,出问题时才发现数据无法快速恢复。可以先做一笔简单的年度成本账。
假设团队有20人,管理员每周花2小时处理升级、备份检查和故障排查,按每小时150元的内部人力成本估算,一年约有1.56万元管理投入;这只是示例算法,实际应替换为本团队工时和成本,并另计服务器、监控与安全检查。自建更适合已有运维能力、对数据驻留有明确要求,且愿意安排备份恢复演练的团队。
若维护责任无人认领,优先考虑托管方式,或先用小规模自建试点;上线前至少明确负责人、备份周期、恢复目标和升级窗口。
3. 怎样判断项目管理系统是否真的提升了团队效率?
我不想只看任务完成数或成员登录次数,因为系统里的数字变好,不一定代表项目更快交付。我应该记录哪些指标,才能分辨效率提升来自流程改善,而不是大家只是更勤快地更新任务?
建议在上线前后使用同一组指标,并固定统计口径。优先观察从任务开始到完成的周期、按期交付比例、阻塞等待时间,以及每周用于汇报和追进度的工时;登录次数、创建任务数只能说明系统有活动,不足以证明成果改善。例如,一个12人团队每周花40分钟整理进度,改用统一看板后降到25分钟,理论上每周节省3小时;
这是计算示例,不是任何工具的实测结果。还要检查节省的时间是否被重复填表、维护标签或处理通知抵消。更稳妥的做法是先记录两到四周基线,再选一个项目试点四到六周,同时记录项目规模、人员变化和需求变更。若周期缩短但返工率明显增加,就不能简单判定效率提升;指标应结合交付质量和团队负担一起解释。
4. 从旧工具迁移到开源项目管理系统,最容易踩哪些坑?
我担心迁移时任务能导进去,却丢了评论、附件、负责人或历史状态,之后团队又得回旧系统查资料。我想知道,怎样安排试点和数据核对,才能避免一上线就变成两套系统并行?
最常见的坑不是任务标题没导入,而是字段含义不一致:旧系统的“已完成”可能对应新系统中的不同状态,用户账号、权限、附件和评论也可能无法一一映射。迁移前应先整理字段对照表,明确哪些历史数据必须保留、哪些可以只读归档。先用一个真实但范围有限的项目做试点,挑选包含不同状态、负责人、附件和评论的任务。
迁移后抽查任务总数、状态分布、附件可打开率和关键记录关联情况;抽查样本可覆盖各类状态,而不是只检查最简单的已完成任务。上线时要指定切换日期和唯一写入系统,避免团队同时在新旧平台更新。保留旧系统只读访问一段时间,并提前演练回退办法;
若权限映射、附件完整性或团队培训尚未通过验收,就先修正迁移方案,不要为了赶日期直接全员切换。
文章包含AI辅助创作:企业效率提升指南:2026年最值得尝试的6款开源项目管理系统软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221594
读者评论
把“需求,任务,缺陷,验收”串起来测试这个思路很实用。我们之前选工具只看看板,后来才发现跨系统重复录入才是主要负担。
文中的过程指标比单看按时完成率更适合试点,不过最好同时记录需求量和人员变化,否则前后数据不太好比较。
自托管的运维责任确实容易被低估。除了备份和升级,我还会把插件维护、管理员交接和恢复演练写进试点检查表。
