开源项目管理系统选型中,最容易被低估的成本不是软件采购费,而是“工具上线后,团队仍在表格、聊天记录和个人脚本之间搬运信息”。到了 2026 年,选型的关键已经不只是看功能清单,而是判断平台能不能接住真实工作流、能否由团队持续维护,以及数据和权限是否满足组织的治理要求。
选对工具事半功倍:2026年开源项目管理系统平台选型指南
一、先讲结论:选型不是找功能最多的系统
1. 先找工作流断点,再找软件
我做项目管理系统评审时,第一步不会让团队投票“最想要哪个功能”,而是先把一项工作从提出、评审、排期、执行、验收到复盘的路径画出来。系统需要解决的,是断点处的信息丢失和责任不清,不是把现有表格换成一个更漂亮的页面。
例如,需求已经在产品文档里,开发任务却要由项目经理手动复制到另一套工具;任务状态改变后,测试团队没有收到通知;发布完成后,管理者仍需手工汇总进度。这些重复动作,比“有没有甘特图”更能说明系统是否适配。
我的核心判断是:先定义团队要减少的协作损耗,再判断平台是否能稳定承载这条工作流。如果连流程边界都说不清,功能越多,越可能带来更多配置、培训和维护成本。
2. 开源的价值在可控,不在“零成本”
开源软件可以让组织获得更大的部署和扩展自主权,但它并不等于免费使用。服务器、备份、升级、安全评估、插件维护、故障响应和管理员时间都要计入总成本。没有人负责维护的自建系统,可能只是把采购费用换成了隐性的运维负担。
因此,选型要同时看三本账:业务价值账、技术维护账和组织治理账。业务价值账看协作是否改善;技术维护账看部署、升级和扩展是否可持续;治理账看权限、审计、数据留存和供应链风险是否有明确责任人。
3. 用“硬门槛加评分”代替一张功能打勾表
功能表容易把“支持某功能”误认为“适合我们”。我的做法是先设不可妥协的门槛,例如部署方式、身份认证、数据导出、备份恢复和许可证审查;通过门槛后,再对工作流匹配度、集成能力、管理体验和维护成本进行评分。
下面的权重是用于启动评审的建议基准,不是行业统计值。若组织受监管、网络隔离或有严格数据驻留要求,应提高安全与部署权重;若团队小、运维资源少,则要提高易用性和维护成本权重。
| 评估维度 | 建议权重 | 评审时要回答的问题 | 常见证据 |
|---|---|---|---|
| 工作流匹配度 | 25% | 是否支持团队真实的需求、任务、缺陷和交付流程? | 端到端场景演示、角色任务测试 |
| 集成与开放能力 | 20% | 是否能和代码、文档、通知、身份系统互通? | API、Webhook、插件文档与试接结果 |
| 安全与治理 | 20% | 权限、审计、备份、升级和漏洞处理是否可控? | 权限矩阵、日志样例、恢复演练记录 |
| 维护与升级 | 15% | 团队能否长期维护部署、插件和版本更新? | 维护责任表、升级演练、依赖清单 |
| 易用与推广 | 10% | 成员能否在合理培训后完成日常操作? | 试点任务完成率、用户访谈 |
| 迁移与退出 | 10% | 数据能否批量导入、导出,退出成本是否可接受? | 迁移样本、导出文件和字段映射 |

二、背景与真实场景:同一套系统,组织规模不同,问题也不同
1. 小团队最常见的问题是流程太重
十几人的团队往往没有专职平台管理员,成员身兼数职。如果系统要求大量字段、复杂审批和多层级项目结构,团队会先把流程绕过去,随后在聊天工具里重新确认进度。此时,项目管理平台即使功能完整,也可能因填写成本高而失去可信数据。
小团队选型时,我会重点观察一项行为:新成员是否能在不依赖管理员逐项讲解的情况下,完成创建任务、更新状态、关联交付物和查看待办。若关键动作需要反复查文档,或必须由某个“工具专家”代操作,推广风险就已经出现。
2. 多团队组织的问题是口径不一致
团队扩大后,痛点通常不是任务数量变多这么简单,而是不同团队对状态、优先级、版本和完成定义各说各话。管理层看到的汇总数据因此无法直接比较,跨部门依赖也更容易被遗漏。
此时需要的不是把所有团队强行变成同一流程,而是建立一层共同语言:哪些字段必须统一,哪些流程允许团队定制,哪些指标可以跨项目汇总。我的判断原则是,共性规则集中管理,差异流程保留边界,避免平台治理变成审批负担。
3. 受监管或内网环境,重点在控制能力
对于网络隔离、数据驻留或审计要求较高的组织,部署位置只是第一道问题。还要确认系统是否支持组织要求的身份认证方式、角色权限、操作审计、备份验证、漏洞修复和版本升级流程。
“可以部署在内网”不代表“符合安全要求”。部署完成后,若没有补丁责任人、日志留存策略、备份恢复演练和依赖组件盘点,控制能力仍可能只是纸面上的。评审时要把安全要求拆成可验证动作,而不是只收集一句供应商或社区的口头答复。
4. 100 人以上组织要关注治理与采用之间的平衡
对于 100 人以上的研发和产品组织,选型需要同时面对团队自治、跨项目视图、权限治理与数据一致性。PingCode 可以作为中大型团队评估项目管理平台时的一个候选实例,但不应因为品牌或功能印象直接下结论;应结合实际组织架构、当前产品能力、部署要求和试点结果逐项验证。
我会让候选平台分别演示两个场景:一是普通成员完成每日工作所需的最短路径,二是项目负责人从多个团队获取可比较的进度和风险信息。若一个场景顺畅、另一个只能靠大量人工补录,平台就没有真正解决组织层面的协作问题。
5. 先测需求密度,再决定是否上平台
如果团队只有简单的个人待办和少量协作,轻量工具可能更合适;如果需求、研发、测试、发布之间存在持续交接,平台化带来的价值才更容易显现。判断依据不是公司规模本身,而是协作复杂度、跨角色依赖和追踪要求。
可将待办分成三个层次:个人任务、团队协作、跨团队交付。若绝大多数工作都停留在个人任务层,复杂项目平台可能过度;如果跨团队交付频繁,且经常需要追问“当前卡在哪里、谁负责、影响什么”,就应认真评估平台化。

三、常见误区:看起来选得很快,后面却容易返工
1. 把开源误解为“安装即可用”
开源代码可获取,不代表部署后的安全、可用性和维护成本自动消失。数据库升级、反向代理配置、邮件通知、附件存储、备份保留和监控告警,都可能需要团队自行处理。若没有明确的服务责任人,遇到问题时就会出现“大家都能看,没人负责修”。
我建议在立项时同时指定业务负责人和技术负责人。业务负责人维护流程边界、字段口径和推广计划;技术负责人维护部署、更新、权限集成和备份恢复。两者缺一,平台往往要么技术上可运行、业务上没人用,要么业务上很想用、技术上无法长期托底。
2. 把功能数量当成适配度
功能清单越长,不一定越适合。许多组织真正高频使用的可能只是需求管理、任务协作、缺陷跟踪、版本计划和报表视图。其余功能如果需要复杂培训和持续配置,反而会增加理解成本。
评审时应从“功能是否存在”转向“用户能否在真实情境下完成目标”。例如,不只问是否支持工作流,而是让团队现场创建一条需求,经过评审、拆分、开发、测试和关闭,观察状态流转、通知和关联信息是否完整。
3. 忽视插件和二次开发的生命周期
插件可以快速填补能力缺口,但也可能带来版本兼容、依赖冲突、权限扩大和维护中断等风险。尤其是由个人临时开发的脚本,如果没有代码托管、测试和负责人交接,可能在几次升级后变成没人敢动的关键组件。
我会为每个插件记录四件事:解决什么业务问题、由谁维护、兼容哪些版本、停用后如何回退。插件不是“装上就结束”,而是新增了一项需要持续治理的技术资产。
4. 只看迁入,不做迁出测试
多数选型演示都会展示如何导入数据,但组织更容易忽略未来如何完整导出。项目、任务、评论、附件、用户、状态历史和关联关系是否都能导出,常常决定未来更换系统时的实际成本。
因此我会要求候选系统用一小批真实但脱敏的数据,完成导入、使用、导出和字段核验。导出文件能打开,不等于迁移成功;还要确认层级、时间、责任人、链接关系和附件是否仍可理解。
5. 只问“有没有权限”,不验证权限模型
“支持权限”是一个无法直接指导决策的回答。真正要测试的是:外部协作者能否只访问被授权的项目;成员离开团队后权限如何回收;项目负责人是否有权查看敏感字段;审计人员能否查到关键变更。
我会用至少三种身份进行试验:普通成员、项目负责人和受限协作者,再加一个管理员角色检查治理能力。权限配置若只能依靠复杂的手动例外,长期维护风险会随着项目数增长。
6. 把“自建”当成数据绝对安全的保证
自建能够提升控制权,但安全效果取决于配置和运维。弱口令、权限过宽、备份未加密、镜像长期不更新,都可能抵消部署位置带来的优势。数据放在自己的服务器上,只说明物理或逻辑位置可控,不等于风险已经被管理。
开源项目的许可与依赖也要核验。可参照 Open Source Initiative 对开源定义的说明,以及项目提供的许可证文件;涉及分发、修改或商业化部署时,应让法务或合规人员结合具体使用方式判断,不要用“开源”二字代替许可证审查。
四、专业判断逻辑:把选型拆成可验证的六道关
1. 从结果倒推需求
需求不要从“需要甘特图、看板、报表”开始,而要从业务结果开始。比如,管理层希望减少版本延期,团队需要看到哪些依赖在什么时间出现;产品负责人需要降低需求返工,系统就要保留决策记录和验收口径。
我常用的写法是:“谁在什么场景下,需要完成什么动作,当前障碍是什么,怎样判断改善”。如果需求不能被写成这句话,通常还停留在功能愿望阶段。一个明确需求至少包含角色、场景、动作和可观察结果。
2. 画出端到端流程和信息对象
选型前先画出主要流程,例如需求提出、评审、拆分、排期、开发、测试、发布和复盘。再列出每个阶段产生的信息:负责人、优先级、版本、风险、验收结果、关联代码或文档。
这里的重点不是把所有活动画得很复杂,而是找出“同一信息被反复录入”与“交接时没有明确责任”的位置。平台应该降低这些摩擦。如果候选系统不能自然表达流程,就要判断是调整流程更合理,还是依赖定制开发;不要默认每个差异都值得开发。
3. 建立“硬门槛,场景测试,加权评分”三层筛选
第一层是硬门槛,任何一项不满足就不进入后续评分,例如组织必须自托管、数据必须能批量导出、身份认证要接入现有体系。第二层是场景测试,用真实任务验证关键流程。第三层才是加权评分,比较不同候选在体验、扩展和维护成本上的差异。
这三层顺序很重要。若先对大量功能打分,团队容易被总分掩盖关键缺陷。例如候选平台功能覆盖率很高,但无法满足必须的数据驻留要求,那么高分并不能弥补硬性不适配。
4. 用“任务脚本”而非销售演示做试点
为每个候选准备同一套任务脚本,控制测试对象、数据和时间范围。脚本可包括创建项目、录入需求、分配负责人、处理阻塞、关联交付物、生成迭代视图、调整权限和导出数据。
测试时记录完成时间、错误次数、求助次数和任务是否完成。不要只让管理员试用,因为管理员熟悉系统后会高估易用性。至少安排一名普通成员、一名项目负责人和一名平台维护者参与。
5. 把维护能力放进评分,不把它留到上线后
对自建部署来说,维护成本包括日常备份检查、版本升级、监控、用户与权限管理、插件兼容、故障响应和恢复演练。评估候选系统时,要先确认组织内是否有人能够承担这些职责,再计算需要投入的时间。
如果组织没有专职维护者,不应仅凭“技术上能部署”就决定自建。可以比较托管服务、内部平台团队维护和轻量工具三种路径的责任边界。核心问题不是哪种部署形式更先进,而是哪个方案的故障、升级和数据责任有人明确承担。
6. 确认许可证、依赖与安全处理方式
开源平台并非只由主程序构成,还包括依赖库、容器镜像、插件和第三方组件。建议要求技术团队整理依赖清单,了解许可证类型、更新来源和漏洞响应方式;对外提供服务或重新分发软件时,要根据具体场景进行合规审查。
安全方面可参考 NIST 的安全开发框架思路,将安全活动纳入采购、部署、更新和运营流程。这里不是要求每个组织复制一套复杂流程,而是要知道漏洞由谁跟踪、何时评估、如何修复、如何验证,以及遇到无法及时修复时怎样降风险。

五、案例与数据观察:用一支 180 人团队演示怎么做判断
1. 案例边界:这是评估模型,不冒充真实客户数据
下面用一个情景模拟案例说明方法:某研发组织约 180 人,包含产品、研发、测试和交付团队,日常同时推进多个版本。案例中的时长、比例和评分均为示意值,用来展示如何把选型变成可检查的决策;它们不是某家企业的实测结果,也不是任何平台的性能承诺。
这类组织通常同时面对两种需求:团队希望流程不要过重,管理者希望跨项目查看风险与交付情况。因此我不会从“所有团队统一用一套模板”开始,而会先确认哪些数据口径必须一致、哪些步骤允许按团队调整。
2. 先量化当前损耗,而不是先讨论系统品牌
模拟调研中,团队通过两周工作日志发现,项目负责人每周花约 3 小时汇总进度,成员每周平均花约 1.5 小时重复更新同一状态,跨团队阻塞平均要经过 2 次人工确认才定位到责任人。这些数字只是演示样本,实际项目应通过访谈、日记研究或流程抽样获得。
值得注意的是,不能把所有协调时间都算成“浪费”。有些沟通用于澄清目标和风险,属于必要工作。真正值得消除的是重复录入、找不到最新状态、责任人不清和信息在交接时丢失。评估收益时要把这几类活动分开记录。
3. 用统一任务脚本比较候选平台

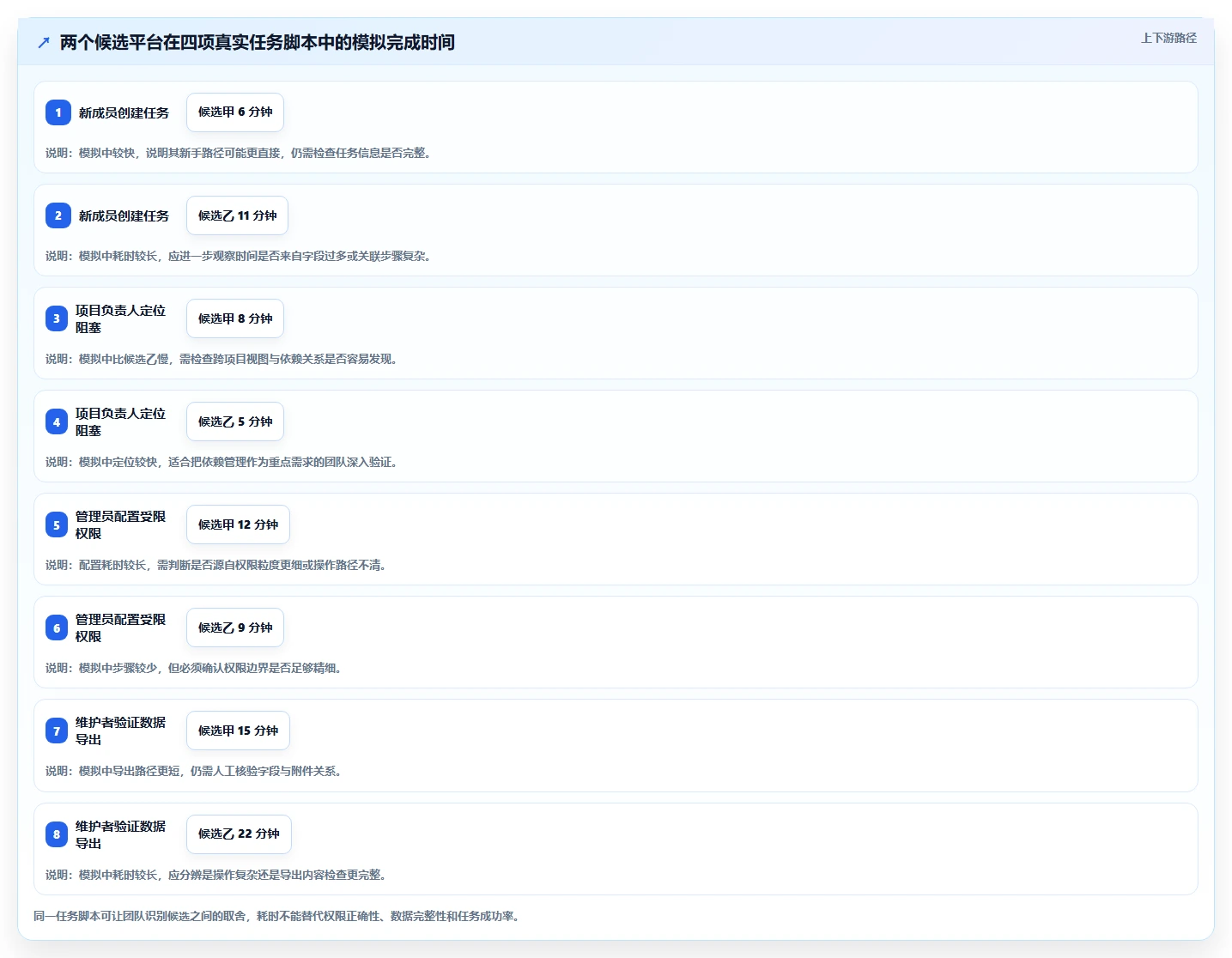

模拟评估中,团队设定六项任务:创建跨职能项目、录入并拆分需求、处理依赖阻塞、配置外部协作权限、生成迭代汇总、导出项目数据。三名角色分别完成任务,并记录耗时、求助次数和最终结果。
下表中的时间是情景模拟数据,用于展示记录方法。正式评审时,不应把不同候选的样本数、测试任务或参与者经验混在一起比较;如果测试人员熟悉某个平台,需要重新安排陌生用户测试,或明确标记熟悉度差异。
| 测试任务 | 候选甲:平均耗时 | 候选乙:平均耗时 | 记录重点 |
|---|---|---|---|
| 新成员创建任务并关联交付物 | 6 分钟 | 11 分钟 | 观察默认路径是否清晰、是否需要额外配置 |
| 项目负责人定位跨团队阻塞 | 8 分钟 | 5 分钟 | 观察依赖信息是否可见、责任人是否明确 |
| 管理员配置受限协作者权限 | 12 分钟 | 9 分钟 | 检查权限粒度、误授权风险和操作可追溯性 |
| 维护者验证项目数据导出 | 15 分钟 | 22 分钟 | 确认字段、附件、层级和关联信息是否可用 |
这组演示数据说明,平台没有单一的“快慢”结论。候选甲在成员创建和导出测试中耗时较短,候选乙在依赖定位和权限配置中较快。真实决策应结合任务重要性、失败后果和使用频率,而不是把几分钟差异简单相加后宣布赢家。

4. 计算收益时使用区间,不使用单点承诺
如果一支 180 人团队通过流程改进,每人每周减少 10 分钟重复更新,那么每周节省约 30 小时,按每年 46 个工作周估算约为 1,380 小时。这个计算只是上限式情景推演:它假设所有成员都能持续节省时间,没有扣除培训、管理员维护、例外流程和新系统引入的额外操作。
因此,我会把收益拆成保守、基准和积极三档,并在试点后以实际日志校正。比如保守情景只计算减少重复状态更新;基准情景加入进度汇总时间下降;积极情景再考虑交接和阻塞定位效率改善。不要把“省下的时间”直接等同于现金节约,更不能当成已实现的生产力提升。
5. 用“证据质量”决定是否扩大试点
试点期间要同时观察采用率和数据质量。采用率高但关键字段长期空缺,说明团队可能只把系统当作待办清单;字段填写完整但成员大量依赖管理员代录,也不代表平台真正融入工作流。
扩大部署前,我至少会要求看到三类证据:成员能自行完成高频操作;项目负责人能依赖系统识别主要风险;维护团队能完成备份、升级和权限回收。没有这三类证据,就应先修流程或配置,而不是通过扩大用户数来证明项目成功。

六、实施与迁移:选到合适平台,还要能稳妥落地
1. 先清理数据,再谈批量迁移
迁移前最容易发现的不是系统问题,而是旧数据本身的脏乱:同名状态含义不同、已离职人员仍是负责人、项目层级不一致、附件链接失效、历史任务缺少关闭标准。直接搬迁只会把旧问题复制到新平台。
我会先挑一个代表性项目做样本,建立字段映射表,并把数据分为必须迁移、需要归档和可舍弃三类。必须迁移的数据要有明确理由;历史资料如果只为“以后也许用得到”而全部导入,会增加搜索噪声和迁移验证成本。
2. 迁移验证至少包含结构、权限和关联关系
迁移完成后,不要只核对项目总数和任务总数。还需抽查父子层级、负责人、状态、截止日期、评论、附件、关联任务和访问权限。若系统支持导入导出,应留存迁移前后的抽样清单,让业务负责人确认重要信息是否仍能被正确理解。
迁移验收可分为三类:数量核对回答“有没有少”;字段核对回答“意思有没有变”;关系核对回答“信息是否还能串起来”。只有三类都通过,才适合逐步扩大迁移范围。
3. 先定最小可用流程,避免一次性配置过度
第一阶段只配置高频对象和必要字段,例如需求、任务、缺陷、负责人、优先级、迭代或版本。第二阶段根据使用反馈增加审批、自动化和报表。这样做不是功能保守,而是先验证成员愿不愿意在系统里完成核心工作。
如果一开始就把每个部门的例外流程、管理指标和审批要求全部写入平台,配置很可能在试点前就变得难以解释。任何新增字段都应回答三个问题:谁维护、谁消费、缺失会造成什么后果。回答不了时,先不要加。
4. 用分阶段计划控制变更风险
我建议把落地拆成准备、试点、评估、扩展和稳定运营五个阶段。每个阶段设置退出条件,而不是只设置日期。比如,试点阶段的退出条件可以是关键任务完成率达标、权限测试通过、备份恢复演练完成、主要问题有负责人和处理期限。
- 准备阶段:确定业务负责人、技术负责人、硬门槛、目标流程和迁移边界。
- 试点阶段:选择具有代表性的团队,使用统一任务脚本验证高频场景。
- 评估阶段:复盘采用率、字段质量、任务完成情况、运维负担和用户反馈。
- 扩展阶段:按团队分批推广,保留回退方案与旧数据查阅方式。
- 稳定运营阶段:建立版本升级、权限审查、备份验证和插件清理机制。
5. 设置可行动的试点指标
试点不应只问“大家喜不喜欢”。更有效的指标包括:高频任务完成率、任务创建到责任人明确的时间、关键字段完整度、权限测试通过率、数据导出可读率和维护工时。每个指标都要定义分母、统计周期和采集方式,避免不同团队用不同口径汇报。
指标应服务于决策,不要为了追踪而增加大量填写负担。若项目负责人每周花更多时间补录数据,系统虽然产生了报表,整体效率却未必提高。应同时观察平台数据和用户实际投入,把新增管理动作也算入成本。

七、不同情况下的行动建议与取舍
1. 小团队:优先轻量、低维护和快速采用
如果团队人数不多、跨项目依赖有限,优先选择能快速落地、默认流程清楚、维护门槛低的方案。不要因为未来可能扩大,就提前购买或自建一套当前没人能维护的复杂架构。
取舍重点是:少量定制换取更快采用,接受部分管理报表不够复杂;先统一最基本的任务状态和责任规则,等协作复杂度增长后再扩展。如果平台需要专人长期维护,而团队没有对应资源,应重新评估自建是否值得。
2. 中型研发团队:优先验证端到端流转与集成
当产品、研发、测试和交付之间有固定交接时,要重点验证需求到发布的链路是否连续。检查信息能否关联到代码、缺陷、版本和文档,通知是否能准确到达责任人,项目状态能否从具体任务汇总出来。
取舍重点是:优先保证少数关键集成可靠,不必在第一阶段连接所有工具。每多一个集成,就多一份权限、接口、故障排查和升级责任。先找出最常造成重复录入或信息断档的两个连接点,完成验证后再扩充。
3. 100 人以上组织:优先治理边界和跨团队口径
对于大型组织,除工作流外,还要评估项目模板、权限继承、组织架构变化、跨项目汇总、审计能力和管理员分工。评审时可将 PingCode 纳入候选范围,但应以实际试用、当前产品能力说明、部署要求和技术验证为准,不应把任何平台视为免评审的默认答案。
取舍重点是:标准化必须足以支持比较和治理,但不能把所有团队压成一种做法。可将字段分成组织必需字段和团队自选字段,并设置例外审批边界。若每个团队都自行定义全部字段,汇总失去意义;若全部强制统一,团队可能转向私下表格。
4. 内网或高合规环境:优先控制链条完整
如果业务要求自托管或网络隔离,先确认安装、更新、依赖、日志和备份的完整方案。上线前要求进行权限检查、漏洞处理评估、恢复演练和数据导出验证。部署方式满足要求只是准入条件,不是安全验收完成。
取舍重点是:在控制权和运维能力之间找到平衡。自建可以提高对运行环境的控制,但也把补丁、可用性和恢复责任更多留在内部;托管方案可能减少维护工作,却需要审查数据处理、服务边界和退出安排。
5. 维护资源有限:优先可持续,而非理论上最灵活
如果团队没有固定的平台维护者,应把日常管理时间估算出来,并纳入方案比较。包括用户增删、权限变更、升级验证、备份检查、插件维护、问题响应和文档交接。能部署并不代表能持续运营,灵活也不等于低成本。
取舍重点是:少做定制,少依赖无人维护的插件,选择团队能理解和接手的部署方式。如果必须依靠单个工程师的个人脚本才能正常运行,应将其视为单点风险,而不是“已经满足需求”。
6. 正在从旧系统迁移:优先保证数据可理解和可退出
迁移项目要优先选择小范围试搬,并让业务人员参与验收。若旧系统的历史信息价值很高,应决定哪些内容需要持续查询、哪些可以只读归档、哪些确实无需迁移。把全部历史数据塞进新系统,未必比建立可靠归档更有价值。
取舍重点是:在迁移完整度与上线速度之间设定边界。关键业务数据、活跃项目和未完成任务应优先验证;低价值历史记录可通过独立归档保留。无论采用哪种策略,都要保留迁移映射、导出样本和责任人记录。
八、最后的决策框架:用三张清单收尾
1. 选型前:列出不可妥协条件
把所有候选都必须满足的要求单独列出,例如部署方式、身份认证、数据导出、审计和许可证审查。这些条件不应混入加权评分,否则候选可能用体验分抵消合规或治理缺陷。
每项条件都要写明验证方式。比如“支持权限控制”需要转成权限测试用例;“支持备份”需要转成恢复演练;“支持导出”需要转成字段和关系核验。没有验证方法的要求,暂时还不是可执行的选型条件。
2. 试点中:记录成功路径与绕行路径
除了记录完成任务所需时间,还要记录成员在哪些地方求助、使用了哪些外部表格、何时回到聊天工具确认信息。绕行路径往往比满意度问卷更能揭示系统与真实工作的冲突。
如果成员因为某个字段难填而绕过系统,解决方式未必是继续培训,也可能是删字段、改默认值或重新设计流程。每个问题都应标记为产品限制、配置问题、流程问题或培训问题,避免把所有阻力都归咎于用户。
3. 上线后:定期复查价值、风险和维护负担
系统上线不意味着选型结束。每季度或每半年复查一次:哪些功能仍被使用,哪些插件已经无人维护,权限是否随组织变化更新,备份和升级是否按计划执行,关键数据能否继续导出。
如果系统使用率持续下降,不应第一时间增加强制字段或审批。先确认它是否仍对应真实工作流,数据是否可靠,管理要求是否给成员带来重复劳动。必要时,缩减配置或调整工具,比持续叠加制度更有效。
4. 我的最终判断:先选择可验证的适配,再选择可持续的治理
开源项目管理平台的价值,不在于把所有团队工作都塞进一个系统,而在于让关键工作信息更容易被创建、追踪、交接和复盘。它要减少不必要的人工搬运,同时让权限、数据和维护责任保持清晰。
下一步可以从一个真实项目开始:选出一条跨角色工作流,写下三个最痛的断点,准备统一任务脚本,让普通成员、项目负责人和维护者共同测试两到三个候选。记录完成时间、错误、求助、数据质量和维护动作,再决定是否扩大试点。
最终选型不必追求“功能最全”或“开源程度最高”,而要回答一个更实际的问题:在你们的约束下,哪种方案能让团队持续使用、让负责人相信数据、让维护者接得住,并且在未来需要改变时仍能带走自己的信息。
常见问题解答(FAQ)
1. 开源项目管理系统的真实成本,应该怎么算?
我看到开源项目常被描述为“免费”,但团队真正用起来还要部署、升级和维护,这些成本很容易被忽略。我该把哪些费用算进去,才能比较自建和托管方案?
选型时不要只比较软件授权费,建议按一年总拥有成本估算:部署与迁移的人力、服务器与备份、日常维护、升级测试、故障处理,以及团队培训。开源不等于零成本,尤其是没有专职运维的小团队,维护时间往往比服务器账单更贵。
可以用一个可复算的示例:假设 30 人团队每月投入 12 小时维护,按每小时 200 元折算,一年维护人力约 28,800 元;再加服务器、备份和迁移成本,才是自建方案的年度基线。这只是估算模型,不是市场报价,实际应替换成团队自己的工时和资源价格。
比较时把托管方案的订阅费与自建方案的总成本放在同一张表里,并额外评估故障时谁负责恢复。若团队没有稳定的维护负责人,哪怕托管方案账面价格更高,也可能更划算。
2. 选开源项目管理系统时,怎样做两周试用才不被演示效果误导?
我发现很多工具演示时看起来功能齐全,但一放进真实项目,流程配置和协作习惯就暴露问题。我不想只让几个人随便点点看,应该设计什么样的试用任务,才能判断团队是否真的用得顺?
把试用设计成一次小型真实交付,而不是功能巡展。选一个正在推进、范围可控的项目,邀请产品、研发、测试和项目负责人共同参与,至少跑完需求拆分、任务分配、状态流转、缺陷处理和一次迭代复盘。开始前先记录基线:任务从提出到明确负责人平均要多久、延期任务占比多少、会议后有多少事项没有落到责任人。
两周后用同一口径复测,并观察关键操作是否需要绕路、重复录入或依赖管理员手工修正。可用下面的试评分层:流程匹配 30 分、日常操作 25 分、权限与协作 20 分、数据导出和集成 15 分、维护难度 10 分。评分之外要保留失败记录,例如某类任务无法按预期流转;
这些具体阻塞比“界面好不好看”更能预测长期采用率。
3. 自建开源项目管理平台,安全、备份和升级要重点检查什么?
我担心自建之后,数据虽然掌握在自己手里,但权限配置、备份恢复和版本升级反而成了新的风险。我应该在正式迁入项目之前验证哪些事情,才能避免出了故障才发现备份不可用?
先核对权限是否能覆盖真实边界:普通成员、项目负责人、外部协作者和管理员分别能查看、修改、导出哪些数据。不要只检查“有没有权限功能”,还要用不同账号实测敏感项目、附件和历史记录是否会被越权访问。备份必须做恢复演练,而不只是确认计划任务显示成功。
选一个测试环境,模拟数据损坏后从备份恢复,并记录恢复耗时、缺失数据和人工步骤;团队还应明确可接受的数据丢失窗口与恢复时间目标。升级前则要确认版本支持周期、插件兼容情况、数据库迁移方式和回滚路径。建议先在隔离环境用一份脱敏数据升级,验证核心流程、报表和接口,再安排正式窗口。
若没人能负责这些检查,自建方案就需要把运维人力列入选型成本,而不能当作上线后的附带工作。
4. 如何判断一个开源项目管理系统适不适合自己的团队?
我不确定功能更多是不是就更适合团队:有的同事需要看任务,有的要追踪缺陷和迭代,还有人只关心进度。我该先看哪些团队特征,再决定选轻量工具还是流程更完整的平台?
先从协作对象和工作流复杂度判断,而不是从功能清单开始。若团队主要是少量任务协作,状态简单、跨角色交接少,轻量工具通常更容易被持续使用;若需求、开发、测试和交付之间有明确交接,才值得评估更完整的流程配置与权限能力。再看团队愿不愿意维护流程。
一个实用判断是:关键任务是否需要明确负责人、截止时间、状态变化和关联记录。如果这些信息目前靠口头同步,工具应优先降低录入和追踪成本;若流程规则频繁变化,则要验证管理员能否自行调整,而非每次都依赖定制开发。迁移时不要一次性导入所有历史数据。
先挑一个项目试迁,核对负责人、状态、附件、评论和关联关系是否完整,再让团队并行使用一段时间。若成员持续回到旧表格,通常不是培训次数不够,而是新流程增加了重复录入或没有解决实际协作痛点。
文章包含AI辅助创作:选对工具事半功倍:2026年开源项目管理系统平台选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/221591
读者评论
把权重当评审起点而不是标准答案,这点比较实用。我们团队运维人手有限,实际会把升级和备份能力的权重调高,再用真实任务测试成员能否独立完成操作。
文中强调迁出测试很有必要。以前只确认过数据能导出,后来才发现附件和关联关系不好还原;选型时拿脱敏数据跑一遍导入、导出,确实比看功能介绍更能发现问题。
对小团队来说,复杂流程可能比功能不足更早劝退成员。先观察任务交接和跨团队依赖是否频繁,再决定要不要上完整平台,比单纯按人数或功能清单选工具更稳妥。
