项目计划显示“整体进度 78%”,但关键交付物还没完成,研发说自己已经做完,测试却还没拿到可验收版本,这类进度信息错位,往往比任务延期本身更早暴露管理问题。选进度动态管理软件,真正要比较的不是谁的甘特图更漂亮,而是谁能让计划、实际执行、依赖关系和风险变化进入同一条可追溯的管理链路。本文按团队规模、项目类型、协作方式和实施成本,对 PingCode、Jira、Microsoft Project、Asana、monday.com 与飞书项目进行逐项比较,并给出一套可在两周试用期内验证的选型方法。
一、先讲结论:软件不是进度管理,变化闭环才是
1. 哪类团队优先看哪款软件
如果团队管理的是产品研发,进度需要与需求、缺陷、版本和测试关联,我会优先比较 PingCode 与 Jira。前者更适合希望在统一平台里管理研发流程、并面向中大型组织治理协作的团队;后者适合已有 Jira 使用基础、流程配置能力较强,并能接受一定管理员投入的团队。
如果项目依赖关系复杂、需要基线计划、关键路径和资源排程,Microsoft Project 更值得优先评估。它的强项不是让每个人都愿意频繁更新任务,而是支持项目经理建立严谨的计划模型。若团队的工作横跨市场、运营、交付等多个职能,Asana 或 monday.com 往往更容易从任务协作起步,但复杂研发流程和企业级治理是否合适,仍要在试点中验证。
如果组织日常沟通、审批和文档都集中在飞书环境,飞书项目有协同入口的优势;如果团队已经使用其他工作平台,则应比较数据同步、权限继承和重复维护成本,而不能只看界面是否熟悉。我的第一判断是:先按项目管理对象选软件,再按团队偏好选界面。
| 工具 | 优先适用场景 | 主要优势 | 主要取舍 | 试点时重点验证 |
|---|---|---|---|---|
| PingCode | 中大型研发组织、跨团队产品研发 | 适合把需求、迭代、缺陷、测试与交付流程放在统一管理视角下评估 | 流程迁移、角色权限和组织级配置需要认真规划 | 跨项目视图、研发流程适配、权限边界、历史数据迁移 |
| Jira | 已有 Jira 体系,或需要高度配置研发工作流的团队 | 生态成熟,适合细化工作流和研发协作规则 | 配置自由度越高,越需要控制字段、插件和管理员复杂度 | 工作流维护成本、插件依赖、报表口径一致性 |
| Microsoft Project | 工程、交付、复杂依赖和正式项目计划 | 适合计划、依赖、里程碑和资源排程管理 | 若执行人员不持续更新,计划模型会与现场脱节 | 计划更新责任、实际工时回填、关键路径变化机制 |
| Asana | 跨职能任务协作、营销活动与运营项目 | 任务可视化和团队协作路径较直观 | 复杂研发对象及深度流程治理需核实实际适配度 | 多项目汇总、依赖追踪、字段标准化和权限管理 |
| monday.com | 希望快速搭建可视化业务工作流的团队 | 视图和流程搭建灵活,适合多种业务协作场景 | 过度定制容易产生多个“看起来相同、实际口径不同”的看板 | 模板复用、跨团队数据口径、自动化维护责任 |
| 飞书项目 | 日常协作已集中在飞书的团队 | 协同入口贴近日常沟通与文档使用习惯 | 是否适合复杂项目治理,取决于组织流程和实际配置能力 | 消息与任务闭环、权限、跨项目视图、外部协作 |
表格是初筛,不是排名。各产品能力、授权范围和版本会变化,尤其是自动化、分析报表、权限和集成能力,不能仅凭产品名称推断。正式采购前,应以供应商当前产品文档、合同条款及试用环境为准。
2. 我会用五项标准做第一轮筛选
我建议先用五项标准把候选工具缩到两到三款:进度数据能否自动或低成本更新;任务之间的依赖是否可见;风险能否提前暴露;跨项目汇总是否可信;落地所需的配置与维护成本是否可承受。价格当然重要,但低价工具如果让每位成员每周多花半小时重复填报,隐性成本可能远高于订阅费。
- 看数据源:进度来自任务状态、工时、验收记录,还是只靠负责人手动填百分比?
- 看变化机制:延期、阻塞或范围变更发生后,谁会收到提醒,谁负责重新评估计划?
- 看项目组合:管理者能否从多个项目看到共同资源冲突和关键路径风险?
- 看执行摩擦:一线成员更新一次任务需要几步,是否要在多个系统重复录入?
- 看退出成本:任务、附件、评论、历史状态和关联关系是否能导出或迁移?
若团队只能记住一句话,我会建议记住这一句:选工具时优先验证“变化能否被发现、解释和处理”,不要先问“图表够不够多”。

二、背景和真实场景:为什么“完成百分比”经常不可信
1. 进度信息至少有三种不同含义

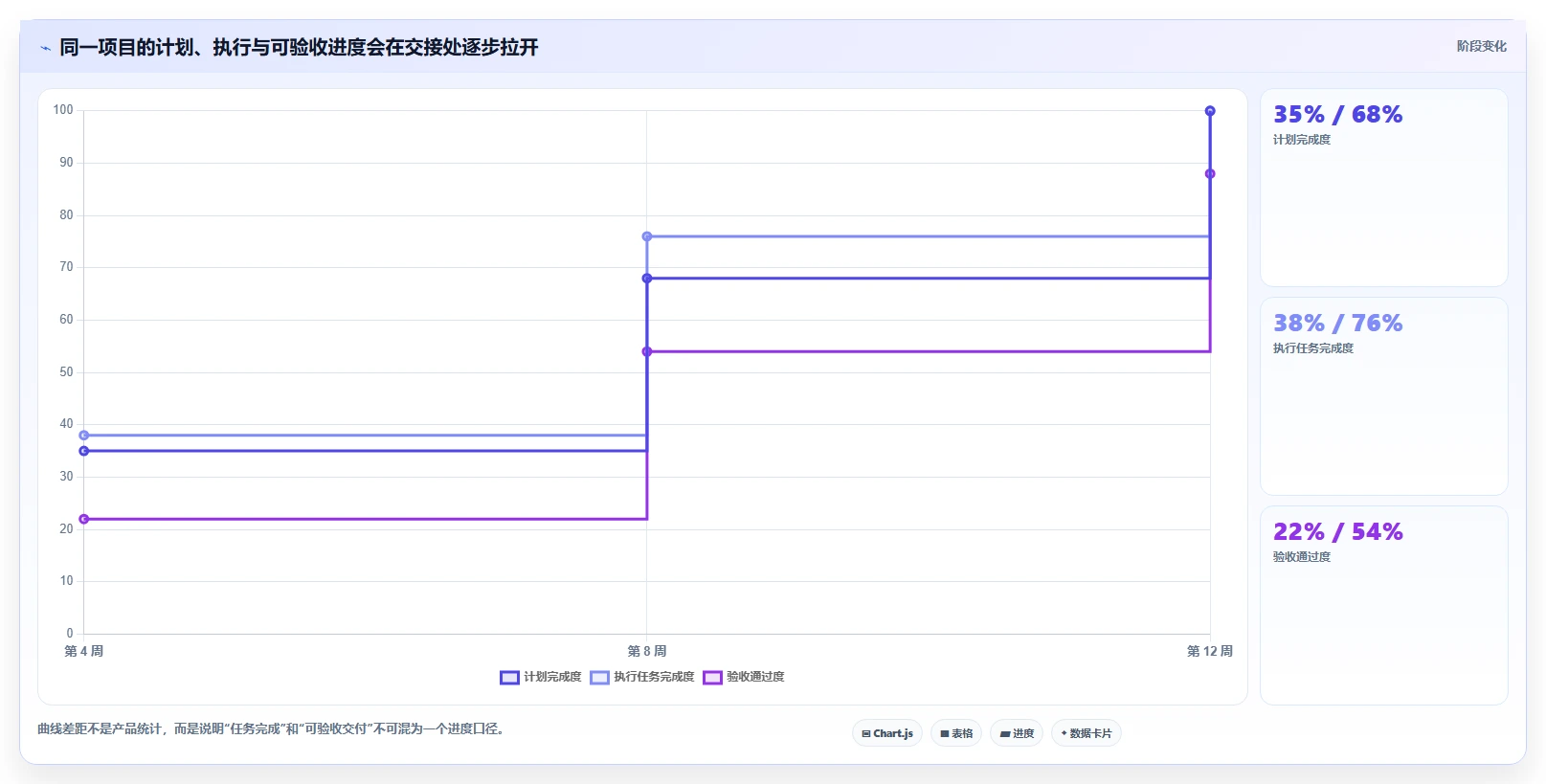

许多团队把“进度”当成一个数字,其实它至少包含计划进度、执行进度和交付进度。计划进度回答“按原定时间,现在应该做到哪里”;执行进度回答“团队实际完成了多少工作”;交付进度回答“成果是否通过验收,能否被下游使用”。这三个数字可能不同,但管理者常常只看到一个完成百分比。
例如,一个功能的开发任务已经标记完成,但代码还没有合并,测试环境也不可用。若软件把开发任务状态直接汇总成项目完成度,仪表盘可能显示进度正常;若以可验收的交付物为口径,项目其实仍处于风险状态。看板准确,不等于业务状态准确;状态字段填得很勤,也不等于项目真的在推进。
我的选型判断因此会追问:工具中的“完成”究竟由谁定义?是任务负责人自行勾选,是评审通过,还是下游团队确认接收?如果组织没有统一定义,任何软件都只能把不一致的数据更快地展示出来。
2. 三类项目对“动态管理”的要求不同
产品研发通常变化频繁,需求会进入、退出或重新排序,适合关注迭代、版本、缺陷和跨角色交接。此类团队要能回答“哪个需求阻塞发布”,而不仅是“本周关闭了多少任务”。

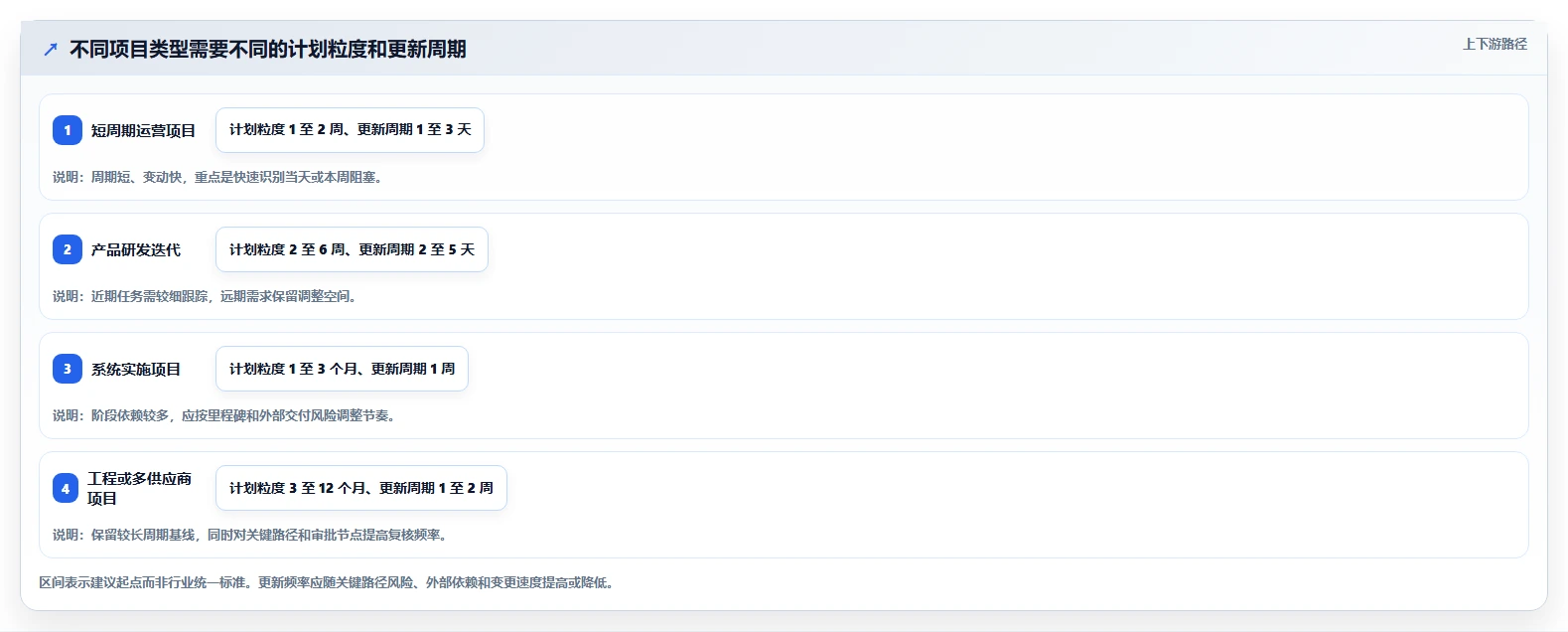

工程建设、系统实施和大型交付通常依赖关系更重,前置审批、采购、施工、联调和验收会形成明确顺序。关键路径一旦变化,项目整体日期可能跟着变化。因此,计划基线、里程碑和依赖网络,比个人任务列表更重要。
市场、运营和行政项目则常包含短周期活动、并行任务及多人审批。对它们而言,快速建任务、模板复制、负责人提醒和跨部门可见性可能比复杂工时模型更实用。把研发工具的细粒度流程强塞给所有团队,常会增加维护负担。
我通常要求试点团队先画出一个真实项目的“交付物链条”:输入是什么、由谁处理、交给谁、何时算完成、延误会影响谁。只有把这个链条说明白,才知道要买的是任务协作工具、项目排程工具,还是研发全生命周期平台。

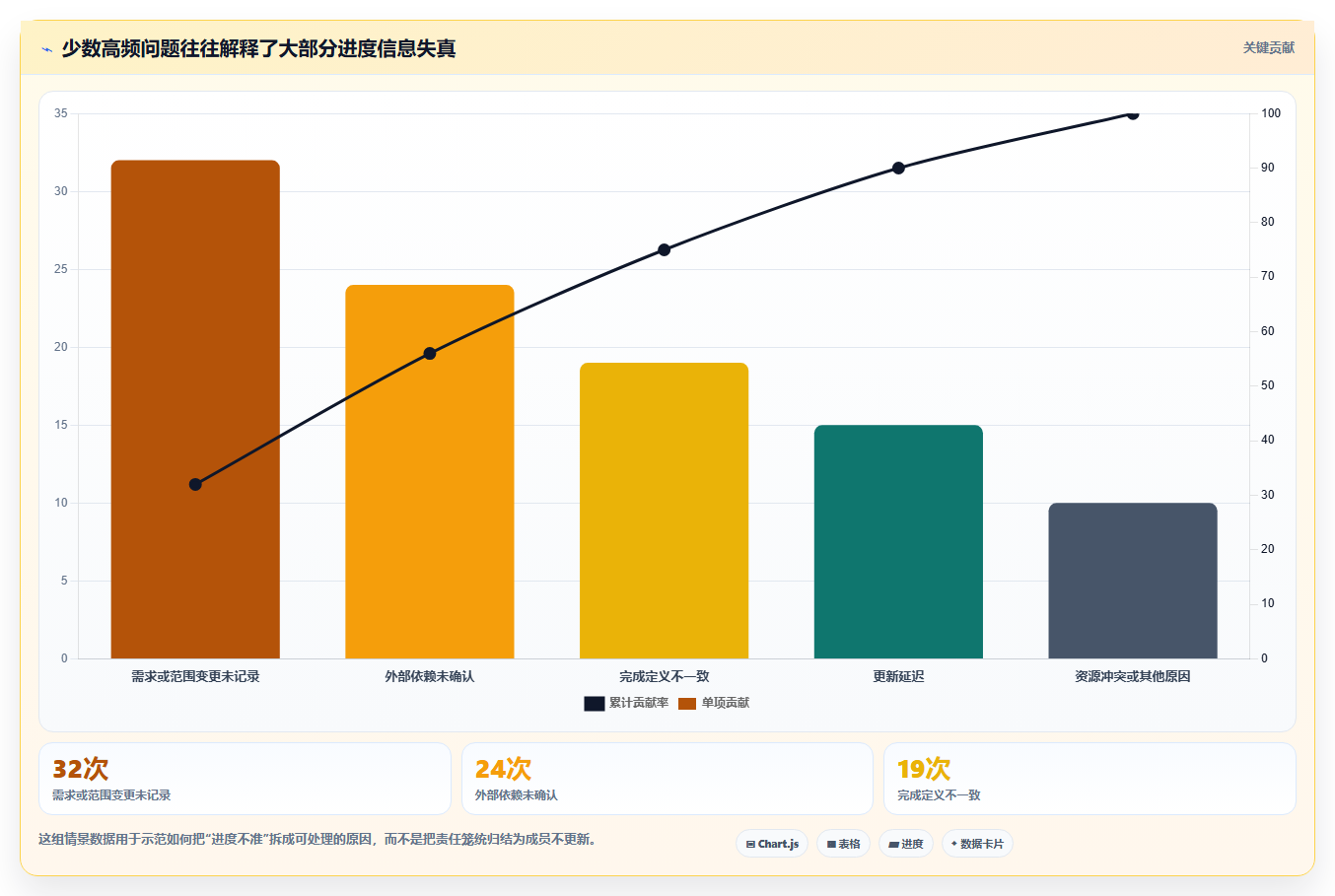

3. 动态管理的关键是变更事件,而非每天刷新页面
项目管理不需要所有人不停盯着仪表盘。更有效的做法是定义值得触发管理动作的事件:关键任务晚于计划两天、外部依赖尚未确认、验收被退回、需求范围增加,或者某个关键岗位在同一周期被多个项目占用。工具要帮助团队发现这些变化,并保留谁在何时作出什么判断。
这也解释了为什么“实时”不是选型的唯一目标。若更新完全依赖人工输入,即使系统秒级刷新,信息也可能已经过时。对于进度管理,可信的低频更新通常胜过不可信的高频更新。团队可以按风险等级安排更新频率:关键路径每日确认,普通任务每周更新,未进入执行阶段的事项按里程碑复核。

三、常见误区:买了软件之后,为什么管理反而更重
1. 把甘特图当成项目控制能力
甘特图能展示任务时间和依赖关系,但不能自动保证计划可靠。任务日期如果由负责人随意填写,依赖关系没有维护,实际进度又不回写,甘特图只是更美观的静态表格。复杂项目中,真正重要的是计划更新规则:基线由谁批准、延期由谁评估、依赖变化如何传导、完成日期是否保留历史记录。
我会在演示时故意修改一个关键任务的结束日期,再观察系统是否能揭示受影响的后续任务和里程碑。如果改动只改变一个色块,不提示风险,也不留下变更记录,那么它提供的是展示能力,而不是有效的动态控制。
2. 用任务数量衡量项目进度
一个项目有 100 个任务,完成 80 个,不能直接推出项目完成 80%。剩下的 20 个可能恰好包含联调、合规审查和客户验收;也可能只是低风险的文档整理。按任务数量平均计算,会让项目在最关键的尾段看起来仍然“进展顺利”。
更稳妥的方式是按交付物权重、里程碑或工作量估算来定义完成度,并明确每个权重由谁确认。若团队尚无稳定估算能力,不必一开始就追求复杂的挣值指标;可以先采用里程碑完成、阻塞任务数、延期任务数和验收通过率等更易核实的指标。
3. 把所有流程都配置成“标准流程”
配置灵活不等于应该配置很多。字段、状态、审批、自动化和看板一旦不断增加,团队会出现同一概念多套叫法、同一任务多次更新、管理员不敢改流程的情况。看上去系统覆盖面越来越大,实际数据质量却逐渐下降。
我的经验判断是,先识别哪些差异是真实业务规则,哪些只是团队习惯。比如研发缺陷和市场活动不必共享完全相同的状态流,但“负责人、截止日期、风险状态、交付标准”可以采用统一语义。统一关键口径,保留必要差异,比强行统一所有流程更可持续。
4. 只让项目经理更新进度
如果项目经理每周靠会议逐条询问,再手工整理状态,软件并没有减少管理成本,只是替代了原有的表格。状态更新应该尽可能由实际执行者完成;项目经理的角色则从“代填信息”转向“处理例外和协调依赖”。
但把更新责任全部交给成员也不够。成员需要知道更新有什么用:阻塞状态会触发谁的协助,风险上报会不会被用于追责,任务完成是否要经过验收。没有这个心理安全和行动闭环,提醒越频繁,敷衍填报越严重。
5. 把集成数量当成集成质量
供应商列出很多集成,并不代表数据能顺利流动。选型时要问清楚同步方向、字段映射、冲突处理、失败重试、权限继承以及审计日志。一个双向同步如果没有主数据来源规则,可能造成状态反复覆盖,最终让成员不敢相信系统里的信息。
对进度管理而言,优先打通能减少重复劳动的链路,例如代码提交与研发任务关联、审批结果回写项目状态、日历和里程碑同步。不要为了展示“集成完整”而一次连接所有系统。每增加一个同步关系,都要有人负责维护。

四、专业判断逻辑:从工作机制反推工具需求
1. 先识别项目中的管理对象
选工具前,我会先回答三个问题:团队管理的是任务、交付物还是资源?项目之间是否存在共享人员和共享依赖?管理者要看到单项目执行,还是项目组合的整体风险?不同答案会改变优先级。
以产品研发为例,若团队只需要轻量任务协作,简单看板可能够用;若要把需求、缺陷、测试、版本和发布关联起来,就需要评估更完整的研发流程能力。以大型实施项目为例,若关键问题是多个子项目争夺同一专家,则资源视图可能比更丰富的任务评论更重要。

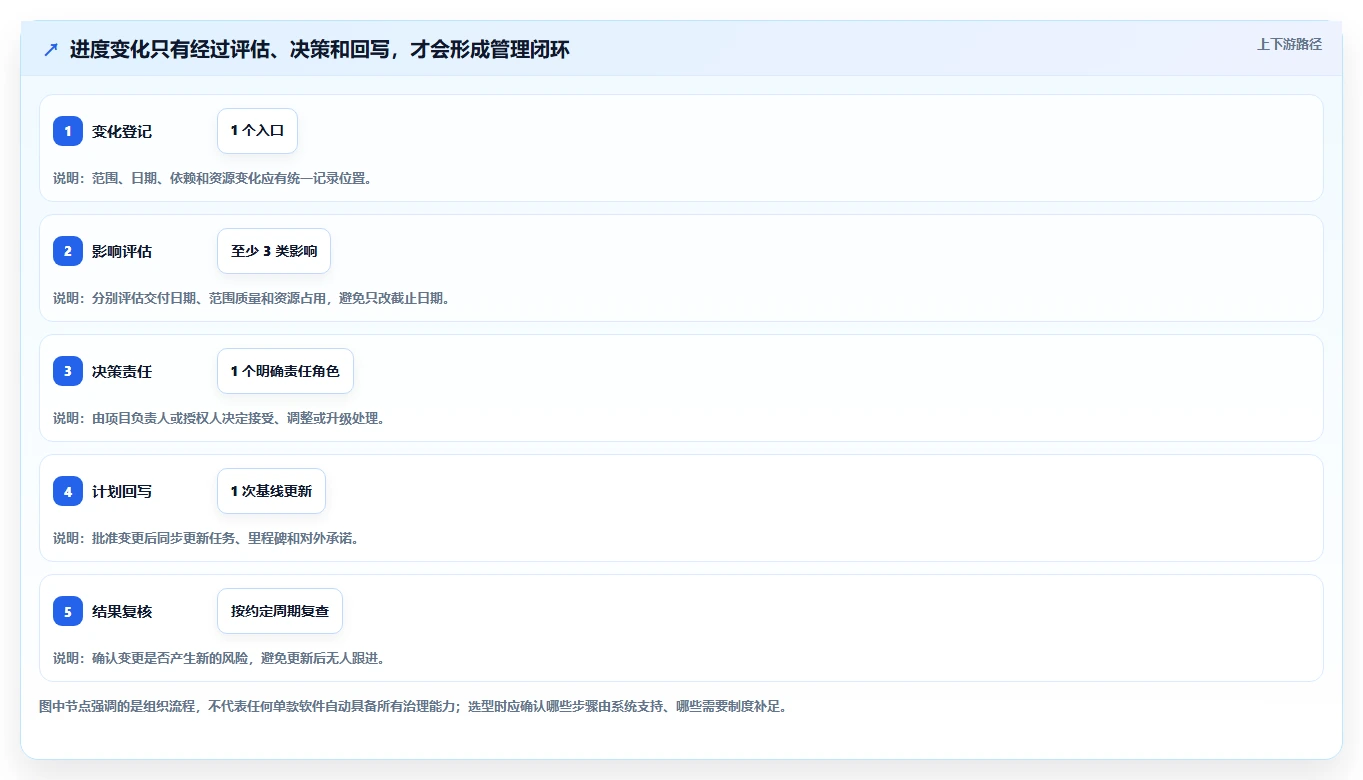

2. 把“动态管理”拆成四个闭环
一套可用的动态管理机制至少包含四个闭环:计划闭环、执行闭环、风险闭环和复盘闭环。软件评估应逐一验证,而不是只看主页仪表盘。
- 计划闭环:基线、里程碑、依赖和范围变更是否有明确记录。
- 执行闭环:负责人是否能便捷更新状态,完成是否绑定验收标准。
- 风险闭环:延期、阻塞和资源冲突是否能触发责任人和处理时限。
- 复盘闭环:计划偏差、变更原因和实际交付数据能否回看并用于下一轮估算。
如果一个产品支持丰富看板,却不能留存计划调整前后的信息,它可能适合日常协作,却不适合需要审计和计划追踪的场景。如果系统能记录完整变更历史,但成员使用门槛很高,组织就需要考虑培训、模板简化和分阶段推广的成本。
3. 试点时看“完成一件真实工作的总成本”
演示环境经常只展示理想路径:创建任务、拖动状态、打开报表。真实成本却包括建项目、导入历史数据、配置字段、提醒负责人、处理变更、做跨项目汇总和输出管理报告。建议用一项真实工作计算端到端耗时,而不是只计“创建一个任务用了几秒”。
我会记录三种时间:成员每周维护时间、项目经理每周汇总时间、管理员每月配置和排错时间。若新软件让项目经理少花两小时,却让 40 名成员各多花十分钟,整体并不一定划算。计算总工时能帮助组织看见被订阅价格掩盖的实施成本。
4. 用风险触发规则测试系统,而不是只看标准流程
试点至少要模拟一次延期、一次范围变更、一次依赖未交付和一次任务转交。重点不是这些动作能不能完成,而是变化发生后,相关负责人能否发现影响,管理者是否能理解原因,历史记录是否能还原决策过程。
例如,把“接口文档交付”设为“开发联调”的前置条件,再将文档延期两天。观察工具是否能显示受影响的后续任务、提醒相关人员,并允许团队重新估计日期。若没有这些能力,也可以通过人工流程补足,但需要把额外成本写入选型结论。

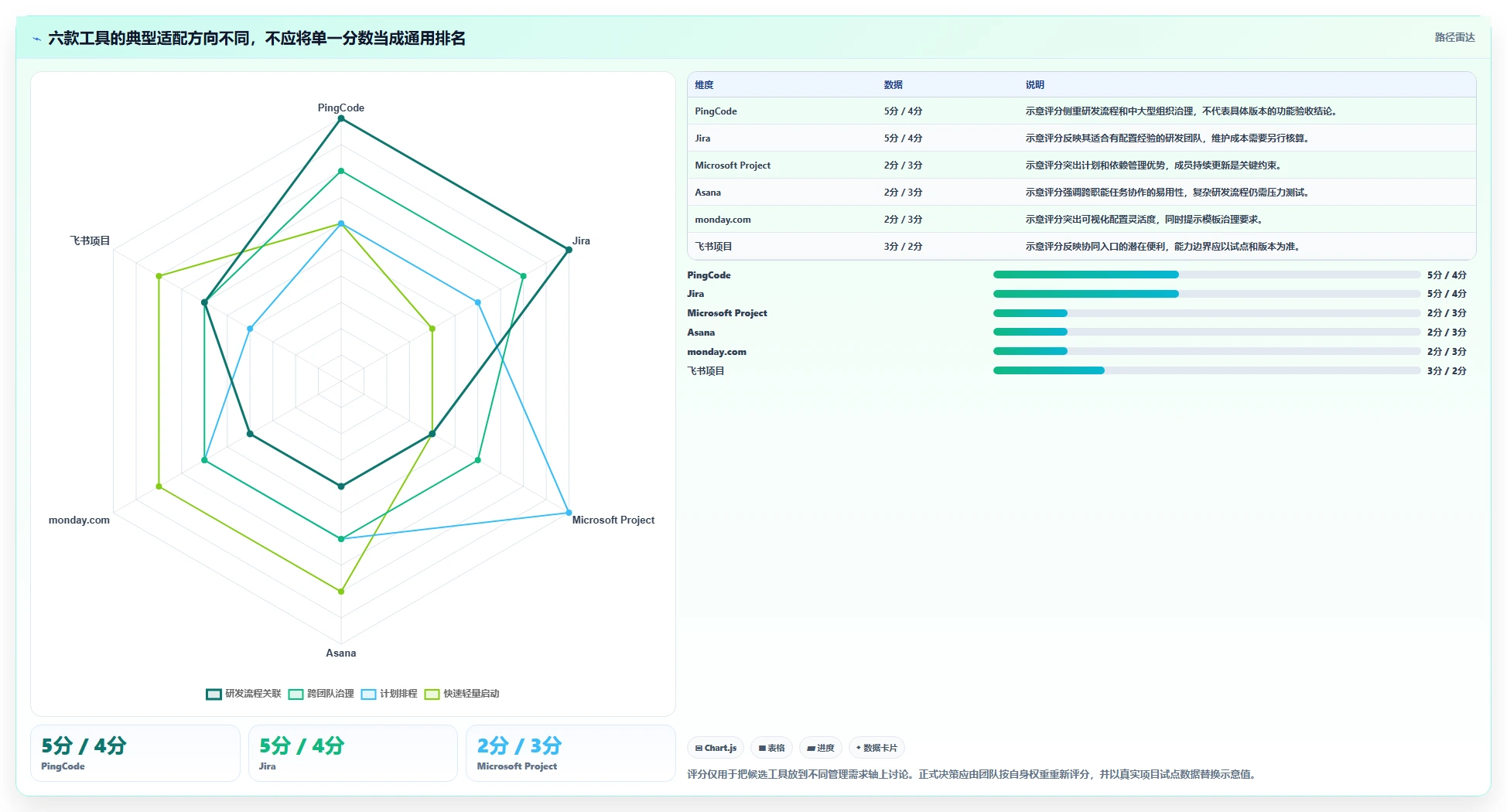

五、六款工具深度对比:优势要放进适用边界里看
1. PingCode:适合把研发流程与进度管理放在同一视角评估
PingCode适合纳入中大型企业及 100 人以上组织的研发管理选型,尤其是多个产品团队需要围绕需求、开发、测试和交付形成共同流程时。评估重点不应只停留在功能列表,而要检查一条真实研发事项能否从提出、排期、执行、验证到发布保持关联。
对这类组织,我会优先验证三个问题:跨项目看板是否能用统一口径汇总;不同团队的流程差异能否保留而不破坏管理视图;权限和数据边界是否能对应组织架构。试点时要用真实项目里的角色和审批规则,避免用一个简化演示项目得出“配置很容易”的结论。
它的潜在成本主要在流程梳理和推广,而不是单纯的软件学习。若组织没有明确需求入口、缺陷分类、验收标准或版本规则,工具上线会迫使这些问题浮出水面。此时,不宜把阻力都归结为产品“不够灵活”,而应先判断流程是否有必要统一。
2. Jira:配置能力强,但治理责任不能缺席
Jira适合已经有使用经验、或有能力持续管理工作流和字段的研发组织。对于流程成熟的团队,较细的工作项类型、状态流转和生态扩展可能提供足够的适配空间。对于规模较小、没有专职管理员的团队,配置自由也可能变成负担。
我会重点核查当前实例中的字段数量、插件依赖、工作流分支和报表口径,而不是只比较新建项目的体验。很多组织的问题不是工具功能不足,而是多年积累后无人清楚某些字段为什么存在。试点要包含管理员接手维护的任务,才能看见长期治理成本。
如果候选团队已经把 Jira 与开发流程、代码仓库和缺陷管理紧密连接,迁移前要计算关联数据和历史信息的损失风险。若只是因为界面偏好而迁移,通常不值得承担重建流程的成本。
3. Microsoft Project:计划模型强,现场更新机制是成败点
Microsoft Project值得在关键路径复杂、正式计划要求高、资源安排需要精细控制的项目中评估。项目经理可以围绕任务时长、前后依赖、里程碑和基线建立计划结构,适合工程项目、系统实施和跨阶段交付的场景。
它的短板风险也很明确:计划维护若集中在少数项目经理手里,团队成员只在会议后被动提供状态,计划可能很快与执行现场脱节。选型时要看实际使用者能否方便更新信息,以及组织是否愿意指定计划维护责任,而不只是项目经理是否会使用排程功能。
若项目变化极快、任务粒度小且频繁重排,过度追求精确的长期日期可能带来虚假的确定感。此时可以用阶段里程碑管理远期,用滚动计划管理近期,并为需求变化留出决策窗口。
4. Asana:跨职能协作友好,复杂治理需做压力测试
Asana适合希望把分散任务、负责人和截止日期整理成共同工作视图的跨职能团队。营销活动、内容生产、运营改版和内部项目等场景,往往需要清晰的任务归属和协作进展,团队可以用实际项目测试其列表、时间线和汇总视图是否贴合工作方式。
对大型研发或强审计要求的项目,不能仅凭任务协作体验判断适配性。要进一步验证依赖关系、字段治理、权限控制、数据导出和跨项目指标口径。工具易上手的优势,不应遮住它在复杂流程里的边界。
我会把“新增一个业务团队时能否沿用已有模板”作为关键问题。如果每个团队都从空白项目开始,后续管理者很难横向比较;如果强迫所有团队使用一个模板,又可能抹平真正的业务差异。
5. monday.com:可视化搭建灵活,模板治理要跟上
monday.com适合希望通过可视化工作区表达多种业务流程的团队。它的灵活性有利于不同部门快速搭建任务板、状态列和自动化,但灵活度越高,越需要规范命名、模板所有权和字段含义。
试用时不妨让两个团队分别搭建相似项目,再比较管理层能否合并查看。如果两组都把“完成”定义成不同阶段,跨团队汇总就会失真。若自动化规则只能由少数熟悉配置的人理解,组织还需评估人员离岗后的维护风险。
对只需要清楚看板和轻量任务提醒的小团队,它可能比大型项目计划软件更容易启动;对需要严格版本管理、工作项追溯或复杂资源排程的组织,则要用具体工作流证明其适配度,而不是默认灵活就等于完整。
6. 飞书项目:协同入口是优势,跨系统边界要提前确认
飞书项目可以放在已经广泛使用飞书协作的团队中评估。沟通、文档与项目工作的入口接近,可能减少成员在工具之间切换的阻力。对于以协作效率和任务透明为重点的团队,这种日常入口的贴合度值得纳入决策。
关键验证点是:讨论如何转成可执行任务,任务状态如何回到协作场景,外部系统数据如何关联,跨项目视图能否满足管理层需要。若团队的研发资产或交付记录分散在其他系统,需确认到底是集成、引用还是重复录入,并把维护工作计入成本。
同一组织内也不一定只有一种工具答案。若研发、工程交付和运营项目的管理对象完全不同,可以考虑核心平台加专项工具,但前提是有统一项目标识、责任边界和汇总指标。否则,多工具会迅速变成多套事实来源。
| 比较维度 | PingCode | Jira | Microsoft Project | Asana | monday.com | 飞书项目 |
|---|---|---|---|---|---|---|
| 主要管理对象 | 研发流程与交付 | 研发工作项与工作流 | 计划、依赖与资源 | 跨职能任务与项目 | 可配置的业务工作流 | 项目任务与协同 |
| 更适合的组织特点 | 中大型研发团队 | 已有配置和治理能力 | 复杂排程和正式计划 | 重视协作易用性 | 重视可视化和自定义 | 日常协同集中在飞书 |
| 主要风险 | 流程迁移与推广投入 | 配置债务与插件治理 | 计划和现场脱节 | 复杂场景需验证 | 模板和口径不统一 | 跨系统数据边界 |
| 试点优先指标 | 端到端交付可追溯性 | 维护工时与报表一致性 | 计划偏差与更新时效 | 跨项目协作效率 | 模板复用率与自动化维护 | 消息到任务转化率 |
这张比较表不代表产品排名,也不意味着同一产品适合所有规模的团队。产品更新、部署方式、授权范围和企业合同会影响实际能力,应在采购时核对当前版本与服务条款。

六、具体案例和数据观察:两周试点怎样看出工具是否有用
1. 用一个跨部门交付项目做试点
下面是一组情景模拟,不是任何供应商的实测成绩,也不代表行业平均值。假设一家拥有 120 名员工的企业,正在交付一个涉及产品、研发、测试、运营和客户支持的功能项目,周期为 12 周。团队目前用表格维护计划、即时消息同步阻塞,每周由项目经理整理一次状态。
试点目标不是比较哪个工具的主页更清楚,而是测试三件事:成员能否持续更新真实任务;关键依赖是否能在延期前被看到;项目经理整理跨团队状态的时间能否下降。为减少偶然因素,应让候选工具处理同一类项目、使用相同成员范围和相同完成口径。

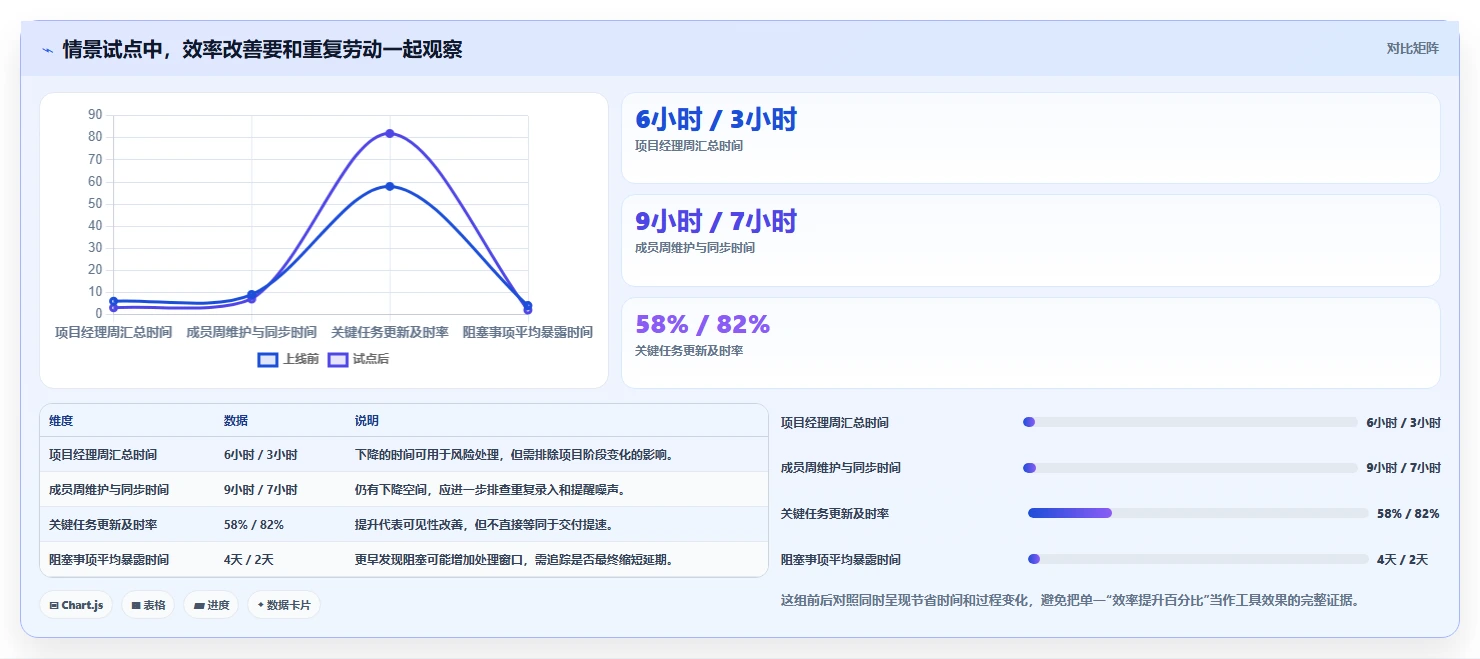

假定试点前,每周汇总状态需要项目经理 6 小时,成员填报和重复同步合计约 9 小时;到试点第二周,项目经理汇总降至 3 小时,成员维护和同步降至 7 小时。这样的变化并不能证明某款产品普遍能节省一半时间,但能暴露哪一类成本被转移、哪些输入仍重复。
2. 把样本项目拆成可以观察的节点
试点项目可以按需求确认、方案评审、开发完成、测试通过、业务验收和发布六个节点追踪。每个节点都要有负责人、预期日期、完成定义和依赖对象。若只录入任务名称和截止日期,团队很难判断延误来自范围变化、资源冲突还是前置交付未完成。
第二周复盘时,项目负责人不应只问“大家觉得好不好用”,而要核对任务更新及时率、阻塞暴露时间、验收口径一致率、跨项目汇总耗时和成员重复录入次数。定性反馈也要保留:哪些操作让成员更愿意更新,哪些提醒被忽略,哪些字段没人理解。
在模拟观察中,若更新及时率从 58% 到 82%,但重复录入仍有每人每周 20 分钟,说明工具可能改善了可见性,却未解决数据源分散;若管理报表耗时下降,但验收通过率没有改善,说明行政整理减少了,交付质量问题仍要从流程和标准追查。
3. 不把试点里的相关变化误判为因果
试点期间项目可能恰好进入收尾阶段,任务关闭速度自然上升;团队也可能因为有人专门跟进而更积极填报。判断产品效果时,要记录项目阶段、团队规模、是否新增管理员支持、工作范围有没有变化。否则,工具带来的改善会被夸大,或被项目难度变化掩盖。
我建议保留简单的前后对照记录,并在试点结束后继续观察四到六周。短期容易测出创建任务是否顺手,长期才能看出字段是否膨胀、自动化是否稳定、管理者是否持续使用跨项目视图。试点的目的不是制造一个漂亮的成功故事,而是找到规模化上线前最贵的失败点。

七、不同情况下的行动建议:从筛选到上线按阶段推进
1. 团队小、流程简单:先解决任务归属和到期提醒
如果团队不足 20 人,项目并行少,主要问题是“谁负责、什么时候交、卡在哪里”,不要一开始采购过重的平台。先用候选工具验证任务模板、负责人提醒、简单时间线和项目复盘是否顺手。字段越少越好,但至少要有负责人、截止日期、状态和完成标准。
两周试点可选一个当前正在执行的项目,不必搬迁所有历史事项。若成员更新习惯都无法建立,再增加复杂报表只会让信息更难维护。先明确每周哪个时间点更新、谁处理阻塞、逾期任务如何升级,再考虑扩展流程。
2. 研发团队超过 100 人:先做流程和权限设计,再做全量导入
中大型研发组织应优先验证多团队并行、需求与缺陷关联、跨项目汇总和权限边界。可以选两个业务成熟度不同的团队做试点:一个流程相对稳定,一个变化较频繁。这样能看出工具既能否覆盖标准流程,也能否容纳真实差异。
导入历史数据前,先决定哪些信息有继续使用价值。任务名、负责人、状态、关键日期和关联对象通常有助于连续追踪;多年以前无人维护的自定义字段,则未必值得搬迁。迁移不是把旧系统原样复制,而是重建可信的管理口径。
同时要确定平台管理员、流程负责人和数据负责人。管理员负责配置稳定性,流程负责人决定工作规则,数据负责人检查汇总口径。三种责任不能默认由同一个人长期承担,否则系统变化会成为个人知识,人员调整后难以延续。
3. 项目依赖复杂:先验证计划变更和关键路径
对于系统实施、工程交付或多供应商协作项目,试点应挑选一条真实关键路径,至少包含一个外部依赖、一个审批节点和一个验收节点。模拟前置任务延期,检查后续日期如何调整、谁能看见变化,以及项目经理能否解释新的完工预测。
如果远期范围尚未稳定,不要把所有任务都排到天。可以对近两到四周做细化计划,对更远节点保留区间或里程碑,并约定滚动更新周期。这样比一张看似精确、实际每周重排的长甘特图更诚实。
4. 多部门并行:先统一汇总口径,局部流程可以不同
多部门项目最常见的问题,是同一个状态词在不同团队代表不同事实。比如“完成”对市场团队意味着素材已交付,对研发意味着代码合并,对业务意味着客户已确认。应先定义组织层面的项目状态,再允许部门在内部使用适合自己的细分状态。
可以建立轻量的跨部门汇总字段:当前里程碑、总体风险、阻塞原因、下一个决策点和预计交付日期。不要要求管理层直接读取所有团队的细粒度任务,也不要让团队为了统一汇总而删除必要的专业信息。
5. 已有多套系统:先做系统边界图,再谈替换
当任务、文档、代码、审批和客户需求分别在不同系统中时,不能只问“能不能集成”。先画出数据流:哪套系统是需求的主记录,哪套是代码提交的来源,哪套记录客户验收,项目平台是汇总层还是执行层。边界不清楚,集成越多,冲突越难排查。
如果新工具只是增加一个手工填报入口,却没有替换旧表格或自动化数据流,团队会同时维护两份事实。建议每接入一个项目,就明确旧表格的停用条件;对暂时不能停用的系统,则规定同步负责人和核验频率。

八、最终取舍:别追求一款工具解决所有管理问题
1. 在易用与可治理之间,优先选择组织能承担的复杂度
功能越丰富,潜在管理能力越强,但维护责任也会增加。若组织没有管理员、流程负责人和推广计划,复杂配置不会自动变成成熟治理。相反,轻量工具若无法记录关键依赖和历史变化,后期也可能迫使团队迁移。
我的取舍原则是:对低风险、短周期项目,优先降低一线使用摩擦;对高风险、强依赖、需审计的交付,优先保证数据可追溯和变更可解释。不要用一套看板的易用性要求所有项目,也不要用大型项目的治理标准拖慢每个日常协作任务。
2. 在统一平台与多工具组合之间,计算“协调税”
统一平台的好处是减少数据孤岛,代价是可能牺牲某些团队的专业适配。多工具组合能贴近局部工作方式,代价是需要统一身份、项目标识、指标口径和同步维护。这个代价就是协调税:组织花在解释数据、对齐状态和排查同步问题上的时间。
如果多工具组合能明确主数据来源,并且管理层的项目视图可自动生成,组合方案可能合理;如果每周还要人工把五套报表合并,多工具带来的灵活性很可能被协调税抵消。决策时应把项目经理、管理员和成员的总维护工时一起计算。
3. 在自动化与人工判断之间,自动化低风险重复动作
自动化适合提醒到期、同步已确认状态、创建固定周期任务和标记明显异常;不适合在缺少业务背景时自动判断“项目延期是否可接受”或“范围变化是否应批准”。把所有判断交给规则引擎,会让看似流畅的流程失去责任主体。
试点阶段先自动化重复、可逆、低风险的动作,保留关键决策的人工确认。每条规则都要有负责人和停用条件。若自动化故障时没人发现,或团队无法解释它为什么改变状态,自动化就增加了隐性风险。
4. 在购买价格与总拥有成本之间,建立三年视角
总拥有成本不止订阅费用,还包括流程梳理、数据迁移、培训、管理员维护、集成开发、报表制作、权限审查和退出迁移。若工具能减少重复汇总,却需要大量顾问配置,是否值得取决于组织规模、项目风险和长期使用人数。
采购前可建立三年成本表,分别估算一次性实施成本、年度许可费用和每月维护工时。价格变化、套餐限制和企业合同条件需直接向供应商核实,不宜用公开页面上的单一数字推演企业总成本。对于关键数据,还要把备份、导出、保存期限和退出机制写进评估清单。
5. 用一张决策表收束选型
讨论进入最后一轮时,我会让每个利益相关者分别给候选方案评分,并要求为最高分和最低分写明证据。不要只平均分数,因为某一项硬性限制可能比其他几项高分更重要。例如,数据权限不满足合规要求,就不能靠“界面好用”抵消。
| 评估项 | 权重建议 | 试点证据 | 否决条件示例 |
|---|---|---|---|
| 进度口径可信度 | 高 | 任务、交付物和验收状态能否区分 | 无法解释仪表盘完成率的计算方式 |
| 依赖与风险可见性 | 高 | 模拟延期后能否找到受影响节点 | 关键依赖变化无法追溯或通知责任人 |
| 成员更新成本 | 中高 | 真实工作中更新一次所需时间与步骤 | 必须重复维护多套相同数据 |
| 跨项目汇总 | 视组织规模而定 | 能否按统一口径查看风险、里程碑和负责人 | 汇总依赖大量手工复制粘贴 |
| 治理和维护成本 | 高 | 管理员处理配置、权限和报表所需工时 | 流程无人负责,关键设置依赖单一个人 |
| 迁移与退出能力 | 中高 | 导出字段、附件、关系和历史状态的完整程度 | 关键业务记录无法保留或迁移 |

九、结尾:下一步不是开采购会,而是拿真实项目做压力测试
1. 把选型结论变成两周行动计划
如果你正在选工具,我建议接下来按这个顺序行动:先选一个正在执行且有真实依赖的项目;再写清进度口径和验收定义;从候选产品中挑出两到三款;让同一批成员分别完成同类任务;最后记录维护时间、风险暴露速度、汇总质量和数据迁移情况。
- 第 1 至 2 天:明确项目类型、团队规模、数据边界和必须满足的条件。
- 第 3 至 5 天:把真实项目的交付物、依赖、里程碑和角色配置到候选工具。
- 第 6 至 10 天:由实际成员执行任务,并模拟延期、范围变更和交接。
- 第 11 至 14 天:核对工时、更新及时率、阻塞处理记录、报表口径和成员反馈。
- 试点结束后:决定继续、调整配置、扩大范围或停止,不因已投入时间而默认采购。
这里的两周不是要求所有复杂项目都能在短时间内完成完整验证,而是让选型从产品演示进入真实工作。若项目周期更长,可先验证一个阶段,并把尚未验证的权限、集成、审计和迁移风险明确列出。
2. 用能否解释变化,判断它是不是“动态管理”
我认为,一款进度软件的价值不在于它能展示多少颜色和图表,而在于当进度改变时,团队能否回答四个问题:发生了什么变化?影响了哪些交付?由谁决定如何调整?调整之后是否真的完成?如果这四个问题有记录、有责任人、有后续行动,软件才真正进入管理过程。
因此,选 PingCode、Jira、Microsoft Project、Asana、monday.com 还是飞书项目,不该从品牌偏好开始,也不该以功能数量结束。先选定一个真实项目,定好完成口径,模拟一次麻烦的变更,再计算团队为维持数据付出了多少时间。适合的工具不是让进度看起来更顺,而是让偏差更早出现、原因更容易解释、下一步有人负责。
常见问题解答(FAQ)
1. 2026年选择进度动态管理软件,应该重点比较哪些指标?
我正在给一个跨部门团队筛选进度管理软件,发现各家都在讲实时看板、自动提醒和智能报表,但功能清单越看越像。我更想知道,实际比较时哪些指标真能区分工具好坏,怎么避免只看演示效果就做决定?
别先比功能数量,先追踪一条真实工作链:任务负责人更新进度后,项目负责人能否及时看出延期风险,相关依赖人能否收到提醒,最后能否从项目视图追溯到具体任务。对“动态管理”来说,信息从更新到触发行动的链路,比看板是否炫更关键。
建议用六项指标做同口径评分:任务更新耗时、逾期识别速度、依赖关系表达、跨项目汇总能力、权限与审计、数据导出及迁移。每项按1,5分评估,并给“更新耗时”和“逾期识别”更高权重;具体权重应由团队痛点决定,而不是照搬供应商的功能表。
例如,若团队每周花两小时汇总进度,试用时就记录同一批任务在人工汇报和自动汇总下分别耗时多少。工具能否减少重复录入、暴露阻塞项,比有没有几十种图表更能预测长期使用价值。
2. 进度看板显示实时,怎样判断它反映的是真实进度?
我遇到过看板颜色很丰富、项目状态却总要靠会上重新确认的情况。想知道所谓实时更新到底该怎么验证,也担心大家只是把任务改成“进行中”,却没有留下能判断风险的信息。
把“实时”拆成三个可验证的问题:数据由谁更新、状态变化是否有时间记录、变化后谁会采取行动。若工具只显示状态标签,却不保留更新时间、负责人和阻塞原因,管理者看到的可能只是过期快照,而不是可用于决策的进度。
试点时可抽取20,30项正在进行的任务,连续两周记录任务更新与实际进展是否一致,并统计超过约定更新周期的任务比例。比如团队约定工作日每日更新,就把超过一个工作日未更新列为“数据陈旧”,而不是把它误判成正常推进。还要检查状态是否有明确口径:完成比例依据已验收交付物,还是负责人主观估计?
我的判断是,进度数字必须能追溯到任务、依赖和验收条件;否则看板越及时,反而可能越快传播错误判断。
3. 不同规模和工作方式的团队,适合怎样的进度动态管理软件?
我在比较几类项目管理工具时,发现小团队想要上手快,大团队又强调权限、依赖和汇总,似乎很难用一套标准判断。我不确定该按人数选,还是按项目复杂度和协作方式选,能不能给一个更实用的判断方法?
人数只是次要变量,工作关系才是主要变量。一个十几人的团队如果同时维护多条产品线、存在频繁依赖,也可能需要复杂的跨项目视图;反过来,人数不少但任务相对独立的团队,未必需要重型流程配置。可以先按工作形态筛选:单团队、任务简单且变化少,优先看录入是否轻、手机端是否方便;
跨部门、交付节点互相制约,重点验证依赖、风险提醒和权限;多项目并行、需要统一汇报,则重点看组合视图、口径管理与批量导出。评估时让每类实际使用者各完成一项典型任务:执行者更新任务,负责人处理延期,管理者查看组合进展。若只有管理者觉得信息完整、执行者却要重复填报,采用率往往会成为瓶颈。
因此应把“完成一次更新需要几步”纳入选型,而不只比较管理员功能。
4. 试用进度动态管理软件时,怎样设计测试才能减少选错风险?
我不想只让供应商演示准备好的样例,因为那通常看起来很顺。我更关心试用阶段要拿什么真实工作去测、测多久才够,以及怎样判断团队是真的省事了,而不是把旧流程搬进了新系统。
建议做两周小范围试点,选一个正在进行、包含依赖和变更的真实项目,不要挑最简单的任务清单。开始前记录基线:每周汇总进度耗时、逾期任务数量、信息重复录入次数,以及会上花在核对状态上的时间。试点中固定同一套规则,例如任务负责人、更新时间要求、延期原因和完成定义,并每周复核数据。
可把“汇总耗时下降至少20%”作为内部参考目标,但这不是行业通用保证;若工具上线后录入时间增加、汇报时间没有下降,就应查明是配置不当还是产品流程不匹配。最后必须测试退出成本:能否导出任务、评论、附件和变更记录,字段是否可读,权限撤销后数据如何处理。很多团队只测了创建任务,却没测迁移和权限边界;
真正的避坑点,是在试用期验证“能用、愿用、可退出”三件事。
文章包含AI辅助创作:选对工具事半功倍:2026年6大进度动态管理软件深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218428
读者评论
把任务完成率和可验收进度分开看,这点很关键。开发标记完成不代表测试、交付已经接上,单看百分比确实容易低估风险。
两周试点的思路比较实用,尤其是要求成员连续更新、再检查跨项目汇总,能避免只验证“会建任务”。不过模拟数据不应当作行业统计,这个说明也很必要。
工具选择最好先按项目类型筛选,再看界面和价格。复杂依赖项目与跨职能活动的管理重点不同,统一流程未必省事;试用时验证字段口径和维护成本更有参考价值。
