一张甘特图能画出来,不代表进度计划就能管起来。选错工具,常见后果不是“界面不好看”,而是基线、实际进度、资源负荷和变更记录分散在几份表格里,项目经理每周花半天汇总,会议上仍说不清关键路径为什么延误。本文不把六款软件做成简单排行榜,而是按计划复杂度、协作方式、资源管理和数据治理逐项拆解,帮助团队判断:该买的是一张甘特图,还是一套能持续更新计划的工作系统。
一、先讲核心结论:选甘特图软件,先看计划如何变化
1. 先判断你要解决的是画图,还是控制进度
如果工作只是把开始日期、结束日期和负责人排在一页上,表格、轻量看板或在线甘特图通常足够。此时重点是快速编辑、链接分享、导出和低学习成本,不必为了少数高级功能引入复杂系统。
如果项目存在依赖关系、关键路径、资源冲突、基线对比、跨团队交付和频繁变更,那么工具必须支持“计划,执行,反馈,调整”的闭环。否则甘特图只是一个静态展示页,实际状态还得靠会议纪要和私聊补齐。
我的选型原则是:以计划变化的复杂度定工具,而不是以图表是否漂亮定工具。当任务之间有大量前后置关系,延期会传导到多个里程碑,负责人还需要解释变更原因时,甘特图软件的价值才真正显现。
2. 六款工具不是六个名次,而是六种使用路线
本文选择 Microsoft Project、Primavera P6、Smartsheet、ClickUp、PingCode 和 ProjectLibre 作为六种不同路线的代表。它们并非同一档次的“谁更好”,而是分别偏向计划管理、工程排程、表格协作、综合任务管理、研发项目协同和桌面式计划编制。
具体版本、部署方式、授权规则和功能开放范围可能随地区与时间调整。下文不引用未经核实的现价,也不把某一功能默认视作所有版本均有。正式采购前,应使用拟采购的版本验证关键路径、基线、权限、导入导出和协作能力。
| 工具 | 更适合的典型场景 | 主要优势 | 主要取舍 |
|---|---|---|---|
| Microsoft Project | 需要结构化排程、依赖关系和进度控制的项目团队 | 计划编制模型成熟,适合建立任务层级与进度逻辑 | 团队协作、版本和部署体验需按具体产品形态核验 |
| Primavera P6 | 大型工程、建设、能源及多承包方计划管理 | 适合复杂排程、资源和多项目控制 | 实施、培训与数据治理成本较高 |
| Smartsheet | 习惯表格、需要在线协作与汇总的业务团队 | 表格入口直观,便于跨团队收集状态 | 复杂计划治理和深度排程能力需实际验证 |
| ClickUp | 任务、文档、看板与时间线希望集中管理的团队 | 协作入口丰富,适合综合任务管理 | 配置选项多,容易出现字段和流程过度膨胀 |
| PingCode | 中大型企业及 100 人以上组织的研发协同场景 | 可从研发项目和交付协同角度评估计划管理 | 若核心需求是工程级资源排程,应专项验证甘特深度 |
| ProjectLibre | 预算有限、希望采用桌面计划工具的团队 | 适合体验传统计划编制思路和基础排程 | 团队协同、支持服务和企业治理能力要重点评估 |
3. 先设否决项,再比较偏好项
我建议先列三到五条不能妥协的要求,例如“任务依赖关系必须能批量维护”“延期后能识别受影响的里程碑”“外部协作方不能看到内部成本字段”。任何工具只要在关键否决项上不合格,就不应靠漂亮界面或低价挽回。
通过否决项后,再按团队实际情况比较易用性、报表、移动端、部署、集成和总拥有成本。这样的顺序能避免评审会上大家各自挑喜欢的功能,最后选出一款看起来什么都有、但没人愿意维护的系统。

二、为什么甘特图项目常常失真:真实场景里的计划难题
1. 计划不是一张时间表,而是一组有约束的假设
甘特图里每根横条看似代表工作,背后其实隐含着工期估计、依赖关系、资源可用性和验收条件。只要其中一个假设变化,后续计划就可能需要重算。例如测试开始日期不只由开发完成日期决定,还受测试环境、数据准备和验收人员档期影响。
我在评审计划结构时,会先问一个简单问题:“如果这项任务晚三天,哪些交付物会跟着晚?”如果项目经理只能回答“我再去问一下”,通常说明依赖关系没有进入系统,计划逻辑仍在人的记忆中。
2. 进度更新频率决定甘特图是否有用
不少团队月初做一次计划,月底才更新实际进度。这样的甘特图能用于归档,却很难用于纠偏。延期信号往往在几个工作日内出现,例如前置任务未验收、资源被临时借调或需求范围发生变化。如果状态更新滞后,图表再精致也无法支持及时决策。
但更新频率也不是越高越好。若让每个人每天填写大量字段,团队会用“看起来完成”的状态对付流程。对多数知识工作项目而言,每周一次结构化更新,加上关键里程碑或风险触发时即时更新,通常比要求所有任务每日打卡更可持续。
3. 跨团队项目的难点是口径,不是软件功能
研发、市场、供应链和外部供应商可能对“完成”有不同理解。研发说代码已提交,测试认为缺少可测版本,业务方则认为验收材料不完整。若状态定义不统一,系统只能把不同口径的数字排在一起,无法形成可行动的项目视图。
因此,选工具前应统一任务状态的含义。至少区分“未开始、进行中、待验收、已完成、受阻”,并明确谁能改状态、什么证据才算完成、受阻多久需要升级。工具只是承载规则,不能代替团队建立规则。
4. 从外部权威资料能得到什么,得不到什么
项目管理协会(PMI)发布的《Pulse of the Profession》系列报告持续讨论战略执行、项目绩效和组织能力,但这类行业研究并不能直接证明某款甘特图软件能让项目准时率提升多少。软件效果还受到任务拆分、估算质量、管理行为和数据纪律影响。
因此,本文不把行业报告中的宏观项目成功率硬套到工具选型上。下文涉及的团队工时、试点比例和评分数据,凡属情景推演都会明确标注为模拟或建议基准;它们用于帮助读者建立验证方法,不代表公开市场统计。
5. 用“状态延迟”检查计划数据的可信度

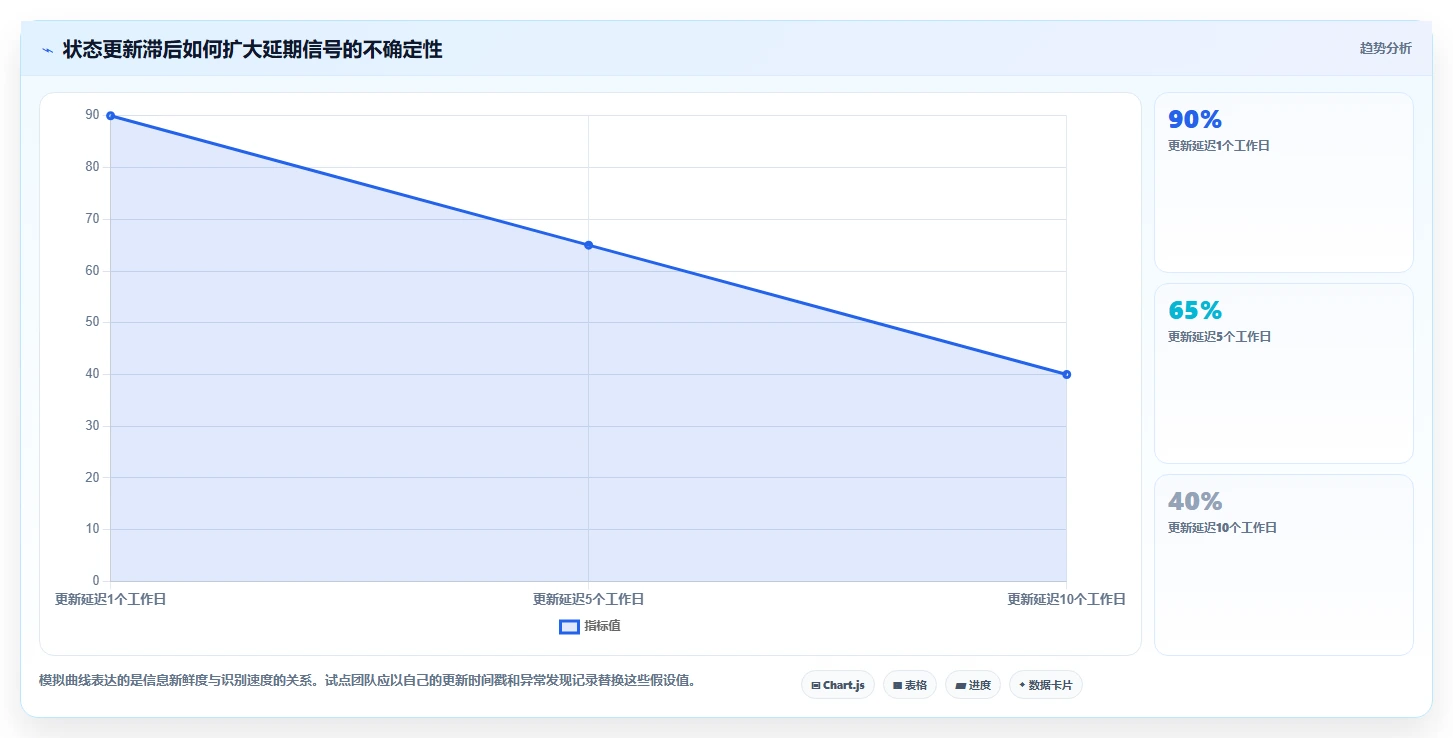

比起问“这张图有多少任务”,我更愿意追问“状态最后一次被确认是什么时候”。一个项目包含上百项任务并不自动意味着管理成熟;如果四分之一的关键任务两周没有更新,图上的日期很可能只是旧假设。
试点期间可记录每项关键任务的状态更新时间、预计完成日期变化、阻塞原因和下一步责任人。连续观察几周,团队就能判断系统是在减少信息追问,还是只是多了一个填报入口。

三、常见选型误区:为什么“功能多”常常不是优势
1. 把甘特图视图误当成计划能力
有些工具可以把任务按日期画成横条,但没有可靠的依赖逻辑、基线对比或延期传播。视觉上像甘特图,不等于能做专业排程。采购演示时不要只看拖动横条是否顺滑,应亲自测试:前置任务延期后,系统怎样处理后续任务?是否能区分自动调整和人工确认?
还要验证日期字段的语义。例如“计划开始”“实际开始”“预计完成”是否各自独立,系统是否保留上次计划版本。若只能覆盖日期,团队将失去解释计划漂移的证据。
2. 把功能清单当成实际可用能力
供应商介绍页上的“资源管理”“关键路径”“自动化”几个词,可能对应不同深度。资源管理可能只是显示负责人,也可能支持工时负荷计算;关键路径可能只是高亮最长链路,也可能能处理日历、约束和多项目资源。名称相同,能力边界未必相同。
解决办法不是要求供应商再讲一遍,而是带着自己的数据做任务。用十到二十项真实任务,设置前置关系、休假日、两位共用专家和一个延期变更,再观察结果是否符合团队预期。无法现场验证的能力,不应被写成采购结论。
3. 为极少数极端场景配置全员复杂流程
大型工程可能需要多级工作分解、资源加载、基线和合同节点,但一个十几人的内容团队未必需要同样深度。反过来,轻量团队选择了复杂系统,也会遇到字段过多、管理员依赖和训练成本。最佳工具不是“功能最多”,而是常用流程能以最少步骤得到可靠信息。
我通常将需求分为“每天使用”“每周使用”“偶尔审计”三类。每天使用的字段应尽量少;每周管理所需视图应能自动汇总;审计类信息可以由系统留痕,但不必让每位成员手动填写重复内容。
4. 只比较订阅价,不计算实施和维护成本
软件费用只是总拥有成本的一部分。还要计算数据迁移、权限配置、模板治理、培训、管理员时间、集成维护和退出导出成本。某工具报价较低,但每周需要项目助理花数小时复制状态;另一工具单价较高,却减少手工汇总,最终成本可能相反。
可以用一个简单的内部计算:年度总成本等于授权与基础设施费用,加上实施及培训成本,再加上日常维护工时乘以内部人力成本。这个算法不需要精确到每一分钱,但能避免只盯着报价单。
5. 认为上线就是完成选型
上线只是把工具放进工作流。若任务没有责任人、依赖没有维护、变更没有记录,三个月后系统就会变成“只有项目经理在更新”的展示台。试点验收应看行为是否改变,例如状态更新是否及时、延期原因是否能追溯、会议准备时间是否下降,而不只是账号开通率。

四、专业判断逻辑:用一套可复核的标准筛选
1. 先把需求写成可验证的工作场景
“要支持甘特图”不是可测试需求。可验证的表达应是:“计划负责人能建立工作分解结构,设置任务依赖和日历;前置任务变化后能看到受影响的里程碑;项目成员只能修改分配给自己的任务;管理者能查看计划与实际偏差。”
每个需求都应配一个验收动作和预期结果。这样供应商演示就从“看功能”变成“完成任务”。建议需求表至少包含:场景、执行角色、输入数据、期望结果、失败影响、是否为否决项。

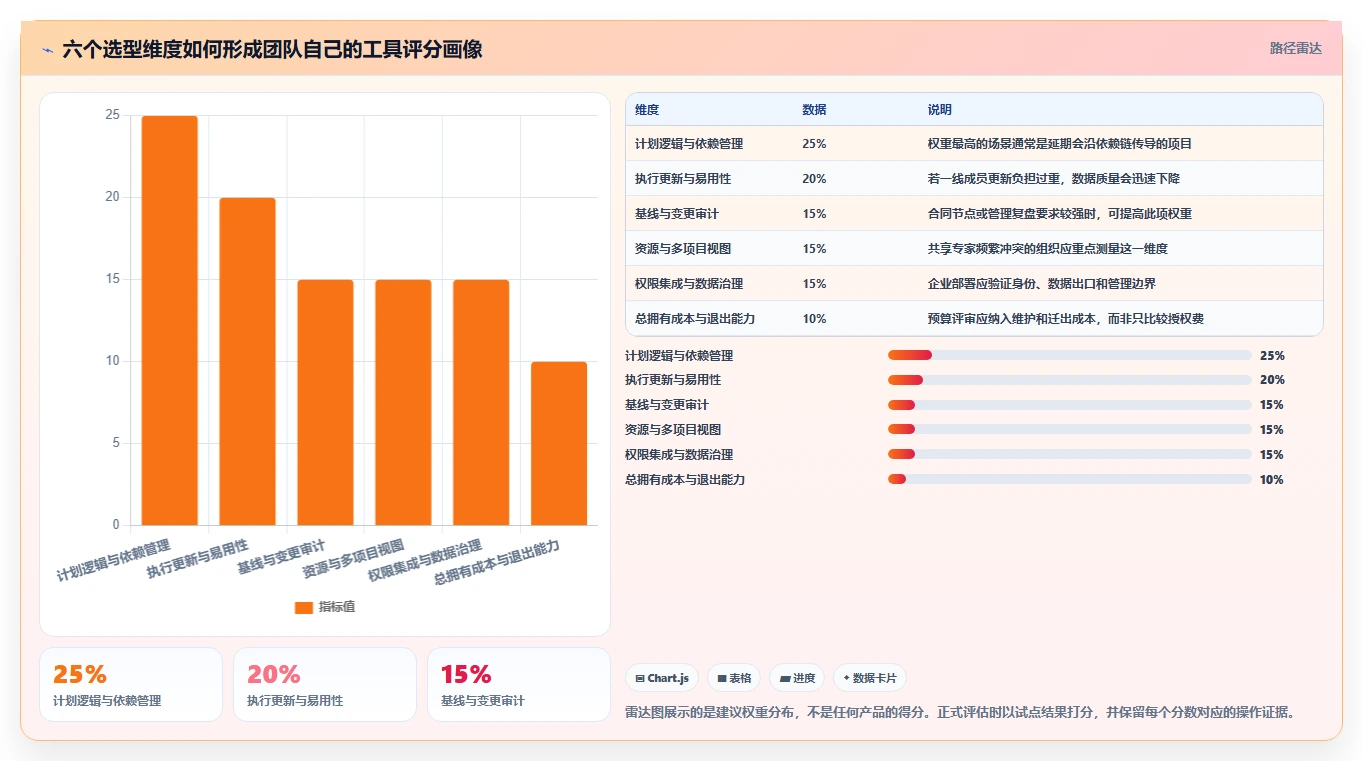

2. 用六个维度打分,但别让总分掩盖短板
下表提供一个建议权重,适用于需要项目协同和进度控制的团队。权重不是行业标准,工程类项目可以提高排程与资源管理权重,研发团队则可提高与需求、缺陷及交付流程的衔接权重。
| 评价维度 | 建议权重 | 要验证的问题 |
|---|---|---|
| 计划逻辑与依赖管理 | 25% | 依赖类型、关键路径、日历和延期传播是否满足实际排程 |
| 执行更新与易用性 | 20% | 负责人能否快速更新状态,移动端或批量更新是否适用 |
| 基线、变更与审计 | 15% | 能否保留原计划、解释变化并追踪修改人和时间 |
| 资源与多项目视图 | 15% | 能否发现关键人员冲突,是否支持项目组合层面的观察 |
| 权限、集成和数据治理 | 15% | 角色隔离、单点登录、数据导出及与现有系统连接是否可行 |
| 总拥有成本与退出能力 | 10% | 费用、实施、维护、培训及数据迁出成本是否清楚 |
总分只能用于缩小候选范围,不能抵消关键缺陷。某工具即使综合得分最高,如果无法满足审计要求或无法导出核心数据,也应直接淘汰。这就是“否决项优先于加权总分”。
3. 试用数据要故意包含麻烦事
只用一份顺利完成的示例计划测试,几乎任何软件都能表现得很好。真正的验证数据应包含延期、资源冲突、跨团队依赖、不同工作日历、临时插入任务、范围变更和权限限制。
试点任务可以按以下步骤执行:
- 选择一个真实但风险可控的项目,整理二十至五十项任务及明确的验收标准。
- 为关键任务设置前置关系、责任人、预计工期和里程碑,不要只导入平铺任务清单。
- 模拟一个关键任务延期三天,检查后续任务、里程碑和风险视图如何变化。
- 模拟一名关键人员被其他项目占用,验证工具是否能暴露负荷冲突,或至少能让负责人识别冲突。
- 安排实际执行人更新状态,记录完成一次更新所需时间、遗漏字段和遇到的阻碍。
- 导出计划与审计记录,检查字段完整性、格式可读性和退出后的可迁移程度。
4. 对数据保护和部署要求做单独评审
企业选型不能只看功能演示。应询问数据存储区域、传输与静态加密、身份认证、权限模型、操作日志、备份恢复、数据保留与删除策略、分包商管理和安全事件响应机制。涉及供应商、客户或工程敏感信息时,还应核对组织内部合规政策。
涉及中国境内个人信息或重要业务数据时,团队应根据适用法律、行业规定和组织要求开展合规评估,必要时由法务、安全和信息化部门共同审查。本文提供的是选型检查思路,不构成法律意见。
5. 评估“迁移得出去”,而不只是“导入得进来”
采购前常见问题是问能不能从表格导入,却很少问能不能完整导出。应核验任务层级、依赖、附件、评论、历史版本、权限和时间记录分别如何导出。若数据只能以图片或扁平表格离开,未来迁移成本可能远高于预期。
建议把“可退出”列为正式验收项:建立一份导出样本,指定业务人员在不依赖原系统的情况下查看任务结构、关键日期、状态和责任人。如果样本无法支撑基本审计或后续迁移,退出能力就不应被认为合格。

五、六款热门工具逐一拆解:适用边界比功能数量重要
1. Microsoft Project:适合把复杂计划逻辑管起来的团队
这类工具的典型优势是计划结构和排程思维明确,适合任务层级较多、前置关系清晰、需要管理进度偏差的项目。对于已经习惯工作分解结构、里程碑和计划基线的团队,学习成本主要来自产品版本、协作方式和组织配置,而不是甘特图本身。
需要重点验证的是团队协作体验和具体产品形态。桌面应用、在线能力、与其他办公服务的整合方式可能不同,不能把一个版本的功能印象套到所有版本。测试时应实际验证共同编辑、权限、共享视图、任务更新与计划文件的版本冲突处理。
适合:计划负责人具备排程经验,项目任务关系复杂,且组织愿意建立相对规范的计划维护机制。
谨慎选择:团队只需要轻量排期、没有专职计划负责人,或对部署与协作有明确要求但尚未验证目标版本。
2. Primavera P6:面向大型工程与强约束排程
Primavera P6 常见于大型工程和多承包方计划管理语境。它的价值不在于让一张图更漂亮,而在于支持较复杂的活动网络、资源与多项目控制。若项目需要管理合同节点、施工活动、外部接口和大量计划更新,专业排程能力可能比上手是否轻松更重要。
但功能强也意味着治理成本。若组织没有计划编码规则、日历标准、数据责任人和变更审批方式,工具的复杂度会被放大。不同承包方采用不同编码与进度口径时,系统再强也可能只是把不一致集中存放。
适合:工程项目规模大、计划相互依赖、对专业排程和多方协同有明确要求的组织。
谨慎选择:团队人数少、任务更新频率低,或者没有人承担计划数据治理和培训。此时要比较实施成本与项目风险,避免“大炮打蚊子”。
3. Smartsheet:表格习惯与在线协作之间的折中
对于熟悉电子表格的团队,表格型界面容易理解,也方便收集状态、建立视图和跨部门共享信息。它适合从散落表格向在线协作迁移的过程,尤其是组织希望保留表格思维,同时减少邮件附件和多份副本。
需要验证的是:任务数量增加后,依赖维护是否仍然清晰;跨项目汇总是否能满足管理要求;自动化规则和权限配置是否易于理解。表格入口直观,不意味着复杂项目组合天然适合用一张表解决。
适合:以业务协作为主,表格是团队日常语言,项目规模中等且希望快速形成共享状态视图。
谨慎选择:存在复杂资源平衡、专业关键路径分析或严格排程要求的工程计划。应使用自己的复杂样例验证,而不是仅凭界面演示作判断。
4. ClickUp:适合希望任务与协作入口集中化的团队
综合任务平台的吸引力在于把任务、文档、看板、时间线及团队协作入口放在一个工作环境里。对跨职能小组来说,少切换工具可能提升信息可见性,时间线也能让管理者快速了解任务分布。
真正的风险是配置太自由。团队如果同时创建多个状态、标签、字段和视图,时间线会变成规则不一致的任务集合。建议先明确一套最小状态模型和字段字典,再逐步开放个性化视图,不要一开始就把所有可能性都配置进去。
适合:任务协作、文档和视图整合比专业排程更重要的团队,且有能力管理工作区配置。
谨慎选择:组织需要严格的工程级资源排程,或多个部门希望完全不同地定义任务状态。试点时要重点观察配置治理和数据一致性。
5. PingCode:评估研发项目时,把甘特图放回交付闭环
PingCode 面向中大型企业及 100 人以上组织,适合在研发项目协同背景下纳入候选评估。研发团队的进度计划往往不是孤立的任务条,而是与需求、迭代、开发、测试、发布和缺陷处理等交付环节相关联。评估时应关注计划视图能否与团队真实研发流程衔接,而不只是任务日期是否能显示。
我建议研发团队带一条完整交付链做验证:需求确认、方案评审、开发、联调、测试、验收和发布。检查每个阶段的责任人、依赖、状态变化和风险是否能被及时看到,并确认管理者是否可以从项目层面获得可信进展。
若企业的核心问题是“多项目研发进度看不清”,需要同时评估协作流程、组织权限、项目组合视图和数据治理。若核心问题是大型工程的资源平衡、复杂日历和专业关键路径,则应专项测试排程深度,不能仅凭研发协作能力推断工程计划能力。
适合:中大型研发组织、项目跨多个团队、需要把计划与研发交付流程结合起来评估的团队。
谨慎选择:将需求限定为工程级施工排程,或预期任何协同平台都能自动替代计划经理的专业判断。
6. ProjectLibre:适合先验证传统排程思路的团队
ProjectLibre 可作为预算受限团队了解桌面式计划编制的一条路线。它的价值可以是先验证任务层级、依赖和计划维护方式,帮助团队判断是否确实需要更复杂的排程能力,而不是一开始就投入高额实施预算。
在正式用于组织级管理前,应仔细核对团队协作、文件共享、版本冲突、技术支持、数据迁移与安全治理。个人电脑上能正常排计划,不等于多人共同维护时也能稳定运行。
适合:希望低成本试验基础排程、团队规模较小、可以接受一定桌面操作和人工协作的场景。
谨慎选择:多团队并发更新、管理层需要实时项目组合视图,或组织要求统一身份、审计和运维支持的环境。
7. 用统一任务脚本比较,避免被演示效果带偏
六款工具的定位不同,不宜把同一张营销演示图当作公平对比。采购团队应为每个候选工具执行同一组脚本:建立任务层级、配置依赖、调整工作日历、模拟延期、分配共享资源、记录基线、限制外部协作者权限并导出数据。
还可以让两类人分别试用:计划负责人负责排程,普通成员负责更新。只让管理员体验,很容易高估日常易用性;只让一线成员体验,又可能忽略项目组合和审计能力。

六、案例与数据观察:一个跨团队项目如何做试点
1. 案例背景:问题不是没人画图,而是计划信息不可信
下面是一个情景模拟案例,用于展示试点怎么设计,不代表某家企业的真实项目,也不是任何产品的实测结论。假设某家 120 人的企业正在推进客户门户升级,项目涉及产品、研发、测试、客服和外部供应商,核心团队 24 人,计划周期约 16 周。
项目原先用共享表格维护计划:任务有负责人和日期,但依赖关系不完整;状态由项目助理在每周会议后补录;需求变更散落在聊天记录中。团队最大的痛点不是“看不到横条”,而是无法快速确认:测试晚一周会影响哪些上线准备?外部接口谁负责?上次基线为何变化?
2. 试点设计:选一个完整交付链,不挑最简单任务
试点范围选取 36 项关键任务,包含需求冻结、接口设计、开发、联调、测试、用户验收和上线准备。任务指定单一责任人,设置必要的前置关系,并为关键里程碑建立基线。其他非关键任务继续使用原方式,避免一次性迁移造成过多干扰。
试点团队在四周内记录四类信息:状态更新耗时、关键任务逾期天数、延期发现时间、周会前整理进度所需工时。这里的重点不是期待工具在四周内让项目突然更快,而是观察信息是否更及时、更一致、可追溯。
3. 观察结果:把工具效果拆成过程指标与结果指标

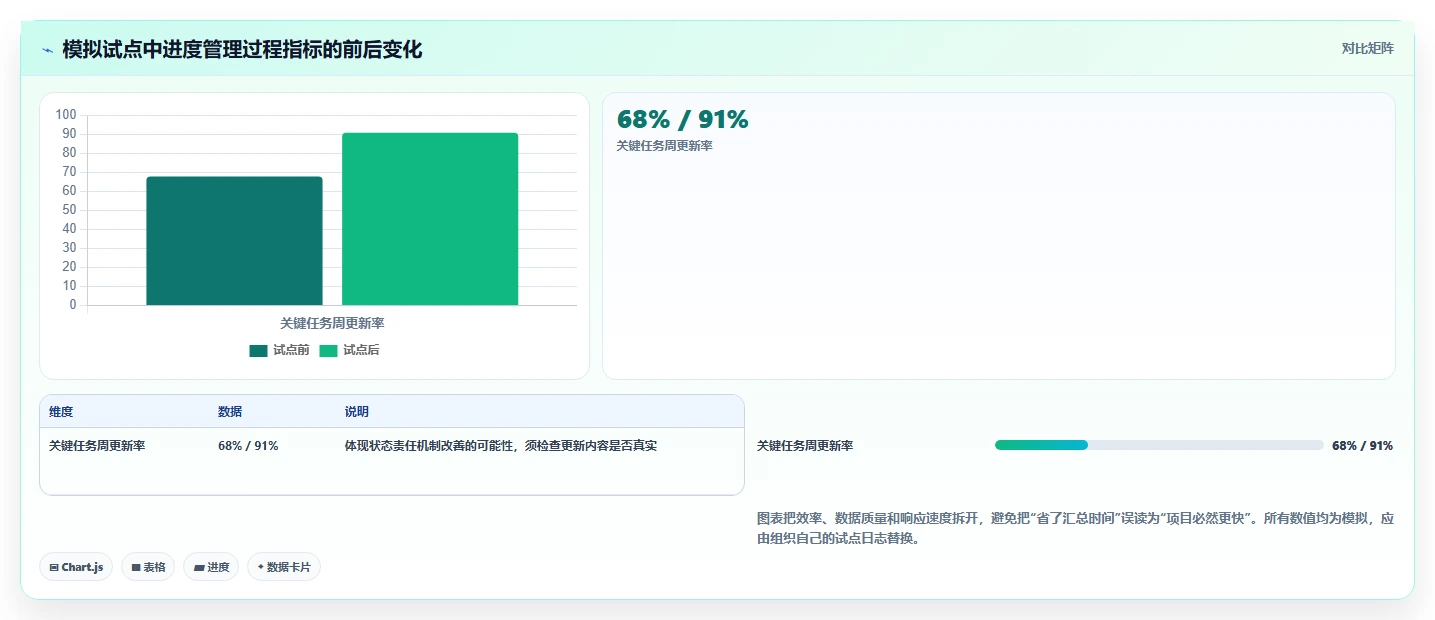

在模拟设定中,试点前每周汇总计划需要约 6 小时,关键任务状态平均滞后 5 个工作日,延期通常在例会上集中暴露。试点后假设汇总时间降到 2.5 小时,状态滞后缩短到 2 个工作日。这里的变化是情景推演值,团队应通过真实时间记录验证,不能直接当作普遍收益。
项目是否按时完成则不能只归因于工具。若需求范围突然增加、供应商交付延期或关键人员离职,软件并不会自动消除这些因素。更合理的评价方式是看团队是否更早看到影响、是否及时指定决策人,以及是否留下可复盘的变更记录。
4. 设置成功门槛,避免只看“大家觉得不错”
试点开始前就应约定门槛,例如:至少 90% 的关键任务按周更新;状态更新中位时间不超过每人每周 10 分钟;项目助理汇总工时下降三分之一;关键里程碑变化能追溯到原因和批准人。这些是建议基准,不是跨行业标准,应按项目规模调整。
如果更新率高但维护时间过长,可能说明字段太多;如果汇总时间下降但状态口径混乱,说明自动化只是加快了错误数据的传播。试点复盘要同时看数据和访谈,避免单一指标替代判断。

5. 记录失败样本,才能知道系统是否真的帮上忙
试点记录不应只挑按期完成的任务,也要抽查延期、反复改期和长期阻塞的任务。对每个失败样本追问:依赖是否遗漏?责任人是否变化?任务拆分是否过粗?系统有没有及时暴露风险?管理者是否采取了行动?这样才能分清是工具能力不足,还是流程和管理习惯尚未建立。
如果任务延期后系统只是把结束日期改到未来,却没有记录原计划、影响范围和决策原因,计划看起来会一直“正常”,但组织失去复盘能力。对关键项目而言,保留变化轨迹往往比让图表始终整齐更重要。
七、不同团队的行动建议:从最小可用计划开始
1. 小团队或短周期项目:先减少维护负担
如果团队少于约 15 人、项目周期短、任务之间依赖较少,不必一开始就追求复杂的资源排程。先统一任务名称、负责人、开始与结束日期、状态和阻塞原因,再用一张共享时间线验证计划是否有用。
建议试运行两到四周,观察成员是否愿意更新、项目负责人是否减少追问。若状态更新需要多次跳转或填很多字段,就简化流程。工具应当降低沟通成本,而不是让每个人替系统工作。
2. 中型跨部门项目:把变更和依赖放到台面上
若项目有多个部门、约 30 至 200 项任务,优先解决责任边界、跨团队依赖、里程碑变更和周度汇总。此时最有价值的功能未必是资源优化,而是所有人能看到同一版计划,并知道日期为什么发生变化。
指定一名计划数据负责人,负责维护模板、状态定义和里程碑规则,但不要让他代替所有执行人更新任务。各任务负责人应对状态负责,计划负责人负责检查一致性与风险。
3. 中大型研发组织:让计划接上研发工作流
对中大型研发组织,项目计划要能解释需求、开发、测试和发布之间的交付关系。可将计划视图与研发任务状态、缺陷、版本和发布节点联动评估,但不要把所有底层工作项都塞进项目总览。管理视图应保留关键里程碑,执行视图再承载具体任务。
评估 PingCode 等研发协同平台时,应针对 100 人以上组织关注跨团队权限、项目组合视图、状态口径、数据治理和实际更新负担;同时验证甘特功能是否满足团队的计划深度。平台适配研发协作,不代表自动满足所有工程排程要求。
4. 大型工程项目:先定义计划编码与日历规则
大型工程的计划质量依赖统一的工作分解结构、活动编码、日历、资源口径和进度更新制度。采购系统前,先选一个真实项目建立规范样板:不同承包方如何报进度,现场完成量如何确认,变更如何进入基线,计划经理如何审核。
如果这些规则尚未确定,先导入工具只会让各方用不同口径填报。此类项目可以把 Primavera P6 等专业排程路线纳入评估,同时核对实施团队、培训计划、数据接口和长期运维责任。
5. 多项目并行组织:从资源冲突开始试算
如果组织同时管理多个项目,最常见的管理盲区是关键人员被多个项目重复分配。可以挑选三到五个并行项目,把共用专家、测试环境、审批资源或供应商窗口放进试点,观察管理者能否发现冲突,以及冲突是否有人负责处理。
不要把资源负荷图当成决策本身。工具可以提示某人超负荷,但组织仍需决定优先级、调配人员或调整日期。没有明确的冲突升级机制,资源视图只是一个更直观的警报器。

八、不同情况下的取舍:该选轻、选深,还是先不买
1. 轻量工具与专业排程之间怎么选
轻量工具的优势是容易上手、配置快、推动阻力小;专业排程的优势是依赖、资源和变更逻辑更强。选择时要估算“计划复杂度的错误成本”。如果任务错排只会造成小范围内部协调,轻量方案可能足够;如果一个接口延期会影响合同节点、上线窗口或大量团队,专业计划能力更值得投入。
这不是简单的项目规模二分法。一个只有十几个人的团队也可能管理高风险交付;一个几百人的组织也可能有大量彼此独立的小任务。应按依赖密度、变更频率、延期传导范围和审计要求判断,而不是只按人数选软件。
2. 云端与本地部署之间怎么选
云端方案通常更容易快速启动、远程协作和减少自建运维,但组织需要审查数据存储、身份管理、网络可用性和供应商条款。本地部署或受控环境能满足某些组织的安全与集成要求,却会增加升级、备份、监控和技术支持工作。
评审时把安全团队、信息化团队和业务负责人拉进同一张检查表,逐项标记“必须满足”“可以接受”“需要补充证明”。不要用“上云一定安全”或“本地一定可控”这样的概括替代证据。
3. 统一平台与专用排程工具之间怎么选
统一平台能减少系统切换,也便于把计划和任务协作连起来;专用排程工具可能在复杂活动网络和资源控制上更有深度。若团队的主要摩擦来自信息散落,统一入口通常有优势;若主要风险来自排程计算和多方工程计划,专用工具可能更合适。
也可以采用分层组合:专业计划系统管理基线和关键路径,协作平台承载日常任务更新。但组合方案必须说清谁是主数据源、哪些字段同步、冲突由谁裁决。否则会形成两个“权威版本”,反而增加计划不一致。
4. 免费或低成本路线与企业级路线之间怎么选
低成本方案适合试验基本排程、培养计划习惯和验证团队需求,但不等于可以不考虑安全、支持、退出和协同。企业级方案增加的费用,只有在减少管理成本、降低交付风险或满足治理要求时才有意义。
建议先把风险成本写清楚:一次延期可能影响多少收入或客户承诺?关键人员冲突会造成多少等待?缺少变更记录会带来什么审计风险?若这些问题都无法量化或讲明白,先开展小范围流程试点,比直接采购高规格系统更稳妥。
5. 什么时候不应该采购甘特图软件
如果团队连项目负责人、任务责任人和完成定义都不清楚,采购软件大概率只会把混乱数字化。此时先做工作分解结构、明确决策权、统一状态定义和建立例会机制,比换工具更重要。
如果计划每周都被整体推翻,且没有范围冻结、变更审批和优先级机制,甘特图上的日期会不断漂移。先建立变更治理,再使用基线功能,否则系统只能记录大量被覆盖的日期,不能帮助组织理解变化原因。
如果团队只需要展示少数里程碑,不存在频繁协作、风险追踪或资源冲突,一份维护得当的共享表格可能已经够用。不要为了“看起来数字化”而引入新的维护责任。
九、采购前检查清单:把试用结论变成可执行决定
1. 业务与计划逻辑
- 任务是否能分层,能否区分汇总任务和可执行任务?
- 依赖关系是否支持真实项目所需的逻辑,并能显示受影响的里程碑?
- 是否可以分别记录计划日期、实际日期和预计日期?
- 延期、范围变化和审批是否留有可追溯记录?
- 多个工作日历、休假、非工作日和外部交付窗口是否能正确处理?
2. 协作与治理
- 普通成员更新一次任务需要几步,平均耗时多少?
- 能否按角色控制查看、编辑、审批和导出权限?
- 多项目视图能否识别共享资源冲突,而不是只把任务堆在一起?
- 管理者看到的汇总能否回溯到责任任务和更新时间?
- 是否有明确的数据负责人、模板负责人和流程审批人?
3. 技术、安全与商业条件
- 目标版本、部署方式、授权人数和功能边界是否已书面确认?
- 身份认证、审计日志、备份恢复、数据存储和删除机制是否通过评审?
- 现有系统的接口是否需要额外开发、维护或购买服务?
- 导出时能否保留层级、依赖、评论、附件和历史记录?
- 总拥有成本是否包含实施、培训、管理员工时和退出迁移?
4. 试点验收与推广节奏
建议试点设置清晰的开始和结束时间,并在试点前记录基线。至少观察一个完整的计划更新周期和一次真实变更;若项目周期较长,可以先验证关键路径和任务更新行为,再决定是否延长观察。
试点结束时形成一页决策记录:哪些需求通过、哪些未通过、未通过项的影响、总拥有成本估算、推荐范围、风险责任人和退出条件。这样即使最终决定暂不采购,团队也能沉淀一套可复用的计划管理规则。
十、结论:甘特图的价值不在横条,而在变化可解释
1. 选型的关键判断
我对甘特图软件的最终判断可以浓缩成一句话:不是选一款最会画图的工具,而是选一套团队愿意持续更新、管理者能够据此行动、变化过程可以追溯的计划机制。
小团队优先降低维护成本;跨部门项目优先统一依赖、状态和变更口径;大型工程优先验证专业排程与治理能力;中大型研发组织则要检验计划是否接入实际交付流程。六款工具都只能在具体场景中证明适配,不能仅凭品牌知名度或功能页做决定。
2. 下一步怎么做
先把最近一个项目的任务、依赖、里程碑和实际更新记录整理出来;再写下三条否决项和三项成功指标;然后用同一份复杂样例试用两款候选工具;最后以两到四周的真实试点验证更新成本、风险发现速度和数据可追溯性。
如果试点证明团队并没有统一的任务定义和变更规则,先修流程再买工具。如果流程已经清楚,但计划仍依赖手工汇总、风险暴露太晚,就把工具引入作为治理升级,而非一次性软件替换。真正成熟的甘特图,不是每个项目都按最初日期完成,而是团队能尽早发现偏差、说清影响,并做出有依据的调整。
常见问题解答(FAQ)
1. 2026年选甘特图软件,应该先看哪些能力?
我在挑进度计划工具时,最纠结的不是甘特图能不能画出来,而是计划一变,任务依赖、负责人和交付日期能不能一起更新。团队现在用表格也能排计划,我担心换工具后只是多了一套需要维护的系统。有没有一套实际可操作的筛选方法?
先别从“甘特图样式好不好看”开始选。真正拉开差距的是计划变更后的连锁处理:某项任务延期后,后续任务是否能按依赖关系调整;基线能否保留;负责人是否能看到自己的工作量;变更能否追溯。建议先用权重打分,而不是凭演示印象拍板。
下面的权重适合作为起点,软件能力和团队习惯不同,可以相应调整: 评估项建议权重试用时怎么验 依赖关系与关键路径25%延期一个前置任务,检查后续日期是否合理联动 资源与负荷20%给同一负责人安排重叠任务,检查超载能否被发现 进度基线与变更记录20%保存初始计划,再改日期,确认能否比较计划与实际 协作与权限15%模拟项目成员、管理者和外部协作者的查看与编辑权限 数据导入导出与报表10%导入现有任务表,再导出可复用的进度数据 上手与维护成本10%让实际项目成员独立完成更新,而非只让管理员演示 一个实用的淘汰条件是:若工具不能保留基线,或关键任务依赖需要靠人工逐条改日期,即使界面再漂亮,也不适合频繁变更的项目。
甘特图是计划管理界面,不是计划质量的替代品。
2. Jira、Microsoft Project、Smartsheet、ClickUp、monday.com 和 GanttProject,分别适合什么团队?
我看到不少推荐文章把热门工具排成一张榜单,但团队规模、项目类型和现有流程都不一样,照着排名选很容易踩坑。我想知道这些工具的差别究竟体现在哪里,尤其是研发团队和非研发团队该怎么分?
不建议把六款工具理解成同一赛道的名次表。它们的设计重心并不相同,选型时应先判断团队的工作对象是任务流、复杂进度计划,还是跨部门协作。Jira 更适合以软件研发事项、迭代和缺陷流转为核心的团队;
如果需要面向多个业务部门的复杂项目进度、资源和基线管理,应先验证它是否满足这些计划管理要求,而不是假设任务看板等于完整排期。Microsoft Project 更偏向传统项目计划管理,适合需要细化任务依赖、工期和资源安排的项目经理。
实际选择前要确认团队使用的版本、部署方式和协作需求,因为不同版本的功能与协作体验可能不同。Smartsheet 适合熟悉表格工作方式、又希望在表格基础上组织项目协作的团队;ClickUp 和 monday.com 更适合希望把任务管理、视图和团队协作放在同一工作空间中评估的团队。
两者是否适合复杂关键路径计划,应通过真实任务样本验证,不能只看模板数量。GanttProject 更适合预算有限、需求相对聚焦且能接受自行管理文件与协作流程的场景。若多人需要实时协作、统一权限和集中报表,必须提前核实其当前版本及部署方式能否覆盖要求。
试用时建议把同一份约30项任务的计划分别导入候选工具,包含至少3条跨阶段依赖、2个资源冲突和1次延期变更。比较完成这些操作的耗时、需要手动修正的字段数,以及非项目经理能否独立更新;这比笼统的“功能多不多”更能预测实际适配度。
3. Excel 或免费甘特图工具够用吗,什么时候值得付费?
我现在用电子表格排任务,项目不多时还算方便,但一旦日期调整,就要检查好几处公式和负责人安排。我不确定这是使用方法没做好,还是已经到了该换工具的阶段,也担心付费后团队依然不愿意更新进度。
Excel 或免费工具不是天然不够用。若项目任务少、变更少、由一人维护,而且不需要多人同时更新,表格通常更透明、迁移成本也更低。为了“看起来专业”而换工具,往往只会多出一份维护负担。可以用三个信号判断是否到了升级节点:每次日期变更都要人工检查多项后续任务;同一资源经常被多个项目重复安排;
管理者无法快速区分原计划、当前预测和实际完成情况。若这些问题反复出现,工具带来的价值才可能超过订阅和培训成本。做一个简单的成本测算:记录团队连续两周在更新、核对和汇总计划上花费的工时,再估算工具能减少的重复劳动。比如每周有8人各花30分钟手工汇总,按每月4周计算就是16小时;
这只是测算方法,不代表换工具后一定能全部节省,试用时应实际记录节省比例。付费前至少验证两件事:第一,关键功能是否包含在计划购买的版本中,例如权限、基线、报表或自动化;第二,迁出数据是否方便。报价低但数据难导出、核心协作能力需要额外购买,长期总成本可能反而更高。
4. 甘特图软件上线前,怎样试用才能避免买了没人用?
我担心采购演示时大家都觉得功能不错,真正上线后却只有项目经理维护,其他成员继续在聊天工具里报进度。我想要一个短周期的试用办法,既能验证功能,也能看出团队是否真的会采用。
不要用空白模板做试用,也不要只让管理员操作。挑一个正在进行、规模适中且近期会发生计划变更的项目,保留真实但不敏感的任务结构,让实际负责人参与更新。可按10个工作日设计验证:第1至2天整理约30项任务、负责人、工期和依赖;第3至5天邀请成员更新进度并记录问题;第6天模拟一个前置任务延期;
第7至8天检查关键路径、资源冲突和基线差异;最后两天评估报表、导出和迁移成本。试用时记录四项指标:成员按时更新率、一次进度汇总所需时间、延期后人工修正的任务数、成员独立完成更新所需的帮助次数。比如按时更新率低,未必说明工具差,也可能是更新入口复杂、责任人不清或团队没有固定节奏;
需要结合观察结果判断原因。我会把“项目经理能不能做出漂亮甘特图”放在较低优先级,把“普通成员能否在几分钟内找到任务并更新状态”放在更高优先级。若试用结束后仍靠一个人手工追进度,先调整流程和责任机制,再决定是否采购,不要指望软件自动改变协作习惯。
文章包含AI辅助创作:一文看懂!2026年进度计划甘特图软件选型攻略与6款热门工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/218427
