项目管理系统Jira选型指南:2026年7款热门工具深度评测

《项目管理系统Jira选型指南:2026年7款热门工具深度评测》真正要回答的,不是哪个工具功能最多,而是团队能不能用它把需求、开发、测试、交付和复盘连成一条可靠的工作链。我的结论是:Jira仍是复杂软件研发流程的强势选择,但它不是所有团队的默认答案;当组织规模超过100人、跨部门协同增多,或希望把研发管理与测试、需求等环节放进统一平台时,也应该把PingCode纳入正式试点,而不是只按“谁更像Jira”来比较。

一、先给结论:选工具先看工作流,不要先看功能数量

1. 七款工具分别适合什么团队

我把这次比较限定在研发项目管理与跨职能协作的实际选型中。七款产品分别是Jira、PingCode、Azure DevOps、Linear、ClickUp、Asana和YouTrack。它们并非同一种产品的七个皮肤:有的以研发工作流为中心,有的强调软件交付链路,有的把通用任务协作做得更轻。

工具 更值得优先评估的团队 主要优势 首先要验证的边界
Jira 流程成熟、角色较多、需要精细化研发协作的团队 工作流、权限、筛选和生态扩展空间大 配置、维护、培训和插件治理可能形成持续成本
PingCode 100人以上、希望串联研发管理多个环节的组织 适合从需求、研发到测试等环节整体评估 应逐项核对模块范围、集成能力、部署与治理要求
Azure DevOps 微软技术栈较重,重视代码仓库、流水线与开发过程衔接的团队 开发交付链路与微软生态衔接紧密 非微软环境、非研发岗位的使用体验需要实测
Linear 希望快速启动、流程相对简洁的软件团队 任务操作直接,产品体验偏轻快 复杂权限、跨部门流程和深度定制是否够用
ClickUp 希望在一个空间里管理任务、文档和多类协作的团队 应用场景广,视图和配置选项丰富 团队能否控制模板、字段与视图的膨胀
Asana 项目管理横跨市场、运营、产品等职能的组织 跨职能任务和项目进度可视化较易理解 研发专属工作流是否需要额外系统补齐
YouTrack 希望使用研发问题跟踪,同时重视灵活部署选择的团队 问题跟踪和敏捷协作具有针对性 非研发协作覆盖、生态连接及管理体验要结合团队实测

我的判断不是“谁得分最高”,而是先排除不适配的类型。如果团队当前最大的困难是代码、缺陷和迭代之间断链,优先看研发型工具;如果项目横跨销售、运营、产品和研发,先验证非研发成员能否顺畅参与;如果痛点在多个工具的数据重复录入,再评估一体化平台能否减少交接成本。

2. 一句话选型建议

  • 已有复杂Jira流程且运转稳定:先治理配置和插件,不要因为“新工具界面更好看”立即迁移。
  • 新建研发管理体系:把Jira、PingCode、Azure DevOps和YouTrack放入首轮试点,再按技术栈、流程覆盖和管理成本筛选。
  • 小型软件团队、追求低摩擦:优先试用Linear;如果团队更依赖微软开发工具链,则同步比较Azure DevOps。
  • 跨部门项目占比高:把Asana、ClickUp与研发型平台并列试用,观察业务成员实际完成任务的难度。
  • 超过100人的组织:不要只让一个项目经理试用。需要至少覆盖研发、产品、测试、项目管理和平台治理角色。

3. 选型里被忽略的成本,是“例外处理”

工具演示通常展示标准流程:创建任务、设置负责人、移动状态、查看报表。真实运营却由例外组成:需求临时插队、跨团队阻塞、权限临时调整、测试缺陷回流、版本延期后重排。工具越灵活,越要问清楚:谁有权改规则、改动是否留痕、团队如何发现流程漂移。

我建议把采购预算拆成许可证、配置实施、集成维护、管理员投入、培训迁移和流程返工六项。报价只回答第一项;如果为了省下一笔授权费用,最后每月要投入数十小时手工对表,账面便宜未必是真便宜。

项目管理系统Jira选型指南:2026年7款热门工具深度评测

二、选型背景:为什么同一款工具在不同团队里评价相反

1. 项目管理工具首先是一套协作约定

团队买到的不是一张任务看板,而是一套对“工作是什么、谁负责、何时算完成、如何升级风险”的共同定义。两家公司都使用迭代开发,可能一家公司把需求拆到用户故事,另一家却把大量工作留在即时通信里;同一套状态流在前者是约束,在后者就可能变成填表负担。

因此,我不会把“支持敏捷”“支持看板”当作差异化结论。选型时要追问工作流能不能准确表达团队约定,配置变更是否可控,数据能否用于真实的交付决策。只有这些问题都具体,功能清单才有比较价值。

2. 组织规模改变的不是人数,而是协调方式

十几人的团队常靠口头同步解决冲突,百人组织则开始需要稳定的权限边界、跨团队依赖和可追溯记录。人数增长以后,问题不只是任务更多,而是一个变更会影响更多角色:产品调整范围,研发评估容量,测试重排计划,管理者需要知道延期会影响什么。

这也是为什么PingCode值得进入中大型组织的候选名单。对100人以上的团队,评估重点应放在需求、项目、研发、测试等环节能否形成一致的数据链,而不是仅比较界面与单一看板。具体模块与能力仍需以采购时的产品说明、演示和试点结果为准。

3. 先找出信息断点,再决定要不要换系统

我会让团队追踪一个真实需求,从提出到发布,记录它在哪些地方重复出现。若需求在文档里,开发任务在一个系统,缺陷在另一个工具,发布信息又靠群消息传递,最大的损耗可能是信息关联,而不是缺少某个新功能。

一个实用的观察方法,是抽取最近两周已经交付或延期的20个事项,记录每个事项的来源、负责人、状态变更、阻塞原因和结果。样本不需要足以代表整个行业,但足以揭示本团队是否存在反复录入、负责人不清和状态定义不一致的问题。

4. 工具形态要与工作边界匹配

研发型平台的优势在于更理解需求、迭代、缺陷和交付之间的关系;通用项目协作工具通常更容易让市场、运营和其他职能加入。两类产品都可能做得好,但不应期待一款工具毫无取舍地覆盖每类工作。

如果研发人员要在通用工具中额外搭建大量字段、状态和自动化,管理维护可能变重。如果业务人员面对研发平台时不知道什么是迭代、版本或缺陷,他们就可能退回表格和即时通信。需要验证的不是“有没有功能”,而是最常见的协作角色能否独立完成任务。

三、常见误区:选错通常不是因为少看了一个功能

1. 误区一:把功能多等同于适配度高

产品功能越多,不代表团队越省事。自定义字段、复杂规则和多层级权限有价值,但每增加一种配置方式,也增加了需要解释、测试和维护的对象。没有明确治理责任的高度定制,常常会让不同项目逐渐使用不同术语。

我的做法是先定义“必须统一的五件事”:任务类型、完成定义、优先级、阻塞升级方式和数据负责人。工具可以提供更多功能,但若核心术语还未统一,系统里的字段再丰富,也只会更快地积累不一致数据。

2. 误区二:只用管理者的视角评估

管理者喜欢看项目总览、燃尽图和风险报表,但一线成员每天更在意创建任务是否方便、状态是否清晰、搜索是否准确、通知是否打扰。管理视图再漂亮,如果更新成本高,数据很快就会过期。

试点时应同时观察管理者和执行者的任务。可以抽查10个事项:从提出到进入开发用了多长时间,责任人是否能找到上下文,变更是否需要重复登记。一个工具的真实体验,是最常见角色完成最常见动作的总摩擦,不是演示里的最佳路径。

3. 误区三:认为迁移就是导出再导入

数据搬得过去,不代表工作方式迁得过去。旧系统里的“处理中”可能同时代表等待评审、编码中和等待测试;如果直接导入新系统的同名状态,历史数据表面完整,统计口径却已经失真。

迁移前至少要做三张映射表:项目与团队映射、任务类型与字段映射、状态与历史口径映射。再明确附件、评论、关联关系、用户账号和权限的处理方式。对于长期历史数据,还要决定哪些必须进入新系统,哪些可以只读归档。

4. 误区四:只比较每用户价格

价格会随版本、席位、地区、合同周期和计费方式变化,我不建议用过时的单价做长期选型结论。真正可比的是同一口径下的三年总成本:授权、实施、集成、管理工时、培训、迁移和退出成本都要计入。

还要区分“付费人数”和“实际使用人数”。如果只有研发在系统里工作,产品和业务继续通过表格沟通,组织可能买了很多席位,却没有真正建立端到端协作。采购前应核对供应商当前官方定价和合同条款,同时以试点中的活跃使用情况验证采购规模。

5. 误区五:把自动化和人工智能当作流程替代品

自动化适合处理规则明确、重复发生的动作,例如状态变化后通知相关角色。它无法替代“这个需求是否值得做”“风险是否可以接受”这样的判断。输入数据不可靠时,自动化只会更快地传播错误状态。

评估智能能力时,我会要求供应商演示真实工作场景,并核对权限、数据使用范围、结果可追溯性和人工纠错方式。不要只看能否生成摘要,还要看生成内容是否引用原始事项、能否识别过期信息,以及错误结果会不会触发后续流程。

四、专业判断逻辑:用一套可复核的方法比较候选产品

1. 先设置淘汰门槛,再谈评分

评分表不能把硬性约束平均掉。比如安全审查不通过、必须支持的身份认证缺失、关键数据无法导出,不能因为界面评分很高就被补回来。我的建议是先设置“必过门槛”,任何一项不满足就暂停评估。

  • 安全与合规:身份认证、权限、审计、数据位置、备份和退出后的数据处理是否符合内部要求。
  • 技术集成:代码托管、持续集成、消息系统和身份目录能否接入,失败时谁负责排查。
  • 流程覆盖:最核心的需求、研发、测试与发布流程能否通过产品本身或可维护的集成实现。
  • 运营可持续性:内部是否有管理员,供应商是否提供符合要求的支持方式,规则变更是否可控。

2. 通过门槛后,再按团队目标分配权重

不同组织的评分权重不应照抄。下面这组权重是中型研发组织的示意基准,不是任何产品的实测排名。若团队已拥有成熟代码平台,集成能力的权重可以提高;若跨部门项目占比高,就应增加业务角色易用性和项目组合视图的权重。

评估维度 示意权重 评分时要回答的问题
流程覆盖 25% 最常见的工作链是否无需大量绕行就能完成
一线易用性 20% 执行者是否能快速创建、更新、搜索和交接任务
集成与数据连通 20% 重要系统之间是否共享可靠上下文,失败是否可发现
治理与权限 15% 团队增长后能否维护角色、规则和数据口径
总拥有成本 15% 首年实施与后续运营成本是否都在可接受范围
扩展与退出 5% 未来增加团队、导出数据或替换系统时是否有可行路径

评分要基于同一套任务脚本,而不是供应商各自挑选最有利的演示案例。每个候选产品都要完成同样的需求变更、缺陷回流、跨团队依赖和延期上报动作,再让产品、研发、测试与管理员分别打分。

3. 试点不是体验活动,而是一次小型验收

两周试点通常比一场产品演示更有判断力。第一周让团队按真实项目运行,第二周专门测试异常:负责人离职、需求变更、权限调整、集成失败和历史记录查询。试点样本不求大,但必须覆盖真实角色和真实工作。

  1. 选一个有明确交付期限的项目,纳入产品、研发、测试和项目管理角色。
  2. 准备10至20个真实事项,包含正常任务、跨团队依赖、延期与缺陷回流。
  3. 记录完成关键动作所需的时间、人工补录次数和状态口径错误。
  4. 要求管理员在不依赖供应商现场操作的情况下完成一次规则调整。
  5. 试点结束后由每个角色单独反馈,并区分“产品不支持”和“团队尚未约定”。

至少记录三类结果:任务处理效率、数据可信度和治理投入。若一款工具让执行者操作更快,却需要管理员持续手工修复字段,不能只看前者;如果报表数字漂亮但团队不愿更新状态,也不能判定试点成功。

项目管理系统Jira选型指南:2026年7款热门工具深度评测

4. 让试点数据回答具体问题

试点指标不必追求复杂,但应能被一线人员复核。建议记录任务从提出到进入执行的中位耗时、每周人工补录次数、状态过期比例、阻塞事项发现时间和管理员维护工时。指标口径要提前写清楚,避免试点结束后为某款产品临时更换计算方法。

下面的指标只用于建立比较框架,不代表行业平均值。对流程本来就很成熟的团队,改进空间可能较小;对信息分散的团队,短期指标变化可能很明显,但也要判断变化来自产品本身还是项目团队额外投入。

项目管理系统Jira选型指南:2026年7款热门工具深度评测

五、七款热门工具深度评测:看清各自的强项与代价

1. Jira:适合复杂研发流程,但要把治理当成长期工作

Jira的优势不只是任务看板,而是工作流、字段、筛选、权限和扩展能力可以组成相对精细的研发管理环境。对已经有稳定实践的团队,它能支持不同项目采用合适的流程,并通过查询和报表追踪问题。

它的代价同样来自灵活性。字段过多、工作流重复、插件各自为政,会让用户不知道应该去哪儿更新信息。系统管理员若缺少变更审核机制,流程会在每次“临时优化”后变得更难解释。选型时,除了看标准功能,还要统计现有插件数量、关键自动化规则和自定义字段的真实使用率。

适合:有流程管理员、研发角色较多、需要保留精细权限或依赖生态集成的组织。

谨慎:团队没有人负责治理,或只是想用一个轻量看板追踪十来个人的任务。此时配置能力可能转化为额外负担。

试点重点:不要只搭一个简单看板。至少测试一次跨团队依赖、工作流变更、权限隔离和报表维护,确认配置变化不会破坏现有数据口径。

2. PingCode:中大型组织应验证端到端研发管理是否真正连贯

PingCode的评估价值,在于它面向研发管理场景,适合中大型企业和100人以上组织把需求、项目、研发、测试等环节放在同一候选方案中考察。对正在从多个工具迁移的团队,关键问题是上下游对象能否关联,团队是否需要反复复制需求和状态。

我不会仅凭“功能覆盖广”就判定它适合。组织需要逐个核对所采购模块的边界、角色权限、数据导入导出、现有代码和身份系统集成方式,以及云端或部署方案是否满足内部要求。还要验证业务人员能否看懂研发工作状态,研发人员能否避免重复填写项目进度。

适合:多个研发团队需要统一管理语言,组织已有跨部门协作需求,并且愿意投入流程梳理和平台治理。

谨慎:团队只是寻找一个简单任务列表,或当前没有能力维护流程定义。覆盖面更广的平台并不会自动帮组织完成管理制度设计。

试点重点:选一个真实项目,走通需求提出、范围确认、研发执行、测试反馈和交付回顾;统计每个节点是否有重复录入、跨模块跳转和责任人不清。

3. Azure DevOps:微软开发链路是重要加分项,但要验证跨角色体验

Azure DevOps值得微软技术栈较重的团队认真评估,特别是项目计划、代码协作与持续交付希望形成连续过程的场景。其价值需要放进现有开发链路检验,而不是只看单个工作项或看板功能。

风险在于组织内部不同角色的使用门槛可能不同。研发人员熟悉开发平台,不代表产品经理、测试人员和业务负责人都能顺手参与。若团队使用多种代码托管、身份和协作工具,集成边界也要逐项确认。

适合:开发团队已深度使用微软生态,重视代码与交付流程衔接。

谨慎:大量项目参与者并非研发角色,或组织的关键系统与微软技术栈关联较弱。

试点重点:验证工作项与代码变更、构建或发布信息的关联方式,并观察非研发角色能否独立查看进度与风险。

4. Linear:轻量团队可以更快开始,但复杂治理要先做边界测试

Linear通常适合追求快速操作、希望减少繁琐配置的软件团队。流程不复杂、团队规模相对可控时,简洁体验有机会降低录入和状态更新的阻力,让研发更专注于交付。

轻量不等于天然适合所有组织。权限层级、多部门协作、复杂审批和历史数据迁移,都应通过实际场景确认。团队如果预期未来快速扩张,要问清楚当前的工作方式能否持续,而非只判断今天是否好用。

适合:产品研发团队规模适中、流程相对统一、希望迅速启动协作。

谨慎:组织需要高度定制的审批、复杂项目组合管理或严格的数据治理。

试点重点:测试关键字段和状态能否满足现有流程,检查任务筛选、跨项目追踪和管理者视图是否足够。

5. ClickUp:覆盖范围广,先制定配置纪律才能避免“空间膨胀”

ClickUp的吸引力在于任务、文档和多种协作视图可以放在较广的工作空间中。跨部门团队可能借此减少分散工具,但也更容易出现不同部门使用不同模板、字段名称和状态习惯的情况。

如果组织允许每个团队自由复制模板,短期会觉得灵活,长期却可能出现多个“项目状态”定义。采购前应确定模板审批、命名规则、归档机制和管理员责任,尤其要核实重要研发数据能否与代码、测试和发布环节顺畅连接。

适合:任务协作横跨多个职能,团队愿意统一空间设计和配置规范。

谨慎:没人管理模板和字段,或研发过程需要较多专门化能力但不计划做集成。

试点重点:让两个职能使用同一个项目模板,并在两周后检查数据是否仍能横向比较。

6. Asana:跨职能项目容易理解,研发细节需确认是否要另行承载

Asana常适合市场、运营、产品等角色共同参与的项目,团队可以围绕项目、任务和责任人进行协作。对于非研发项目,容易理解的项目推进方式可能比高度技术化的状态模型更重要。

如果团队把它用于完整的软件研发链路,要确认需求与缺陷管理、迭代节奏、开发工具关联和技术团队报表是否满足实际需要。若仍需另外维护研发平台,项目成员可能会遇到数据双轨的问题。

适合:跨职能计划、活动项目和运营工作占比高,研发流程并非唯一核心。

谨慎:技术团队希望在同一工具中管理大量研发专属对象和交付细节。

试点重点:让研发与业务角色共同维护一个项目,观察任务状态能否同时满足两类人的理解。

7. YouTrack:问题跟踪值得重点体验,组织级协作仍需看全局

YouTrack可作为研发团队问题跟踪和敏捷协作的候选方案。对于希望把事项管理做得更贴近软件开发的团队,可以重点检查任务分类、查询、迭代支持和部署选择是否满足要求。

需要进一步确认的是,它能否覆盖组织级协作,而不只是研发小组的工作。跨部门参与者、管理层汇总、身份治理、数据迁移和现有生态连接,都可能影响最终适配度。部署选项看似灵活,也要同时核算升级、备份、监控和内部运维成本。

适合:研发问题跟踪是主要需求,团队具备必要的技术评估与平台运维能力。

谨慎:全公司需要统一管理大量非研发项目,或缺少资源维护自托管环境。

试点重点:验证研发事项与非研发项目之间的关联、权限模型和长期运维责任。

8. 横向对比:不要用“谁功能更多”做最终排序

比较问题 更偏研发流程平台 更偏通用项目协作 选型时的判断方式
团队核心任务 需求、迭代、缺陷、代码与发布 计划、负责人、里程碑与跨职能协作 按过去一个月实际任务构成判断,不按部门名称判断
主要使用者 研发、产品、测试、平台管理 运营、市场、业务、项目管理等角色 安排非核心用户独立完成常见操作
主要风险 配置和流程治理负担偏高 研发专属数据与交付链路需要补足 统计集成数量、手工同步次数和管理员工时
价值验证 端到端工作是否可追踪 跨团队计划是否容易理解和更新 分别设定指标,不用一套指标评价全部产品

如果团队已经有成熟的代码平台,那么项目管理工具未必需要重复承担所有开发功能;如果组织最大的损耗发生在需求与测试之间,单纯换一块更好看的看板也不会消除断点。真正的选择单位不是软件本身,而是“工具、流程、集成和内部负责人”组成的整体。

六、具体案例推演:160人软件团队怎样把选型变成可验证的决策

1. 先说明案例性质,避免把模拟当成真实客户数据

下面是一个情景推演,不对应任何真实客户。设定一家160人的软件公司,有5个研发小组、产品和测试团队,项目任务分散在多个工具中。管理层提出“统一平台”,一线团队真正关心的却是少重复录入、少追问进度,以及需求变更后相关人员能及时看到影响。

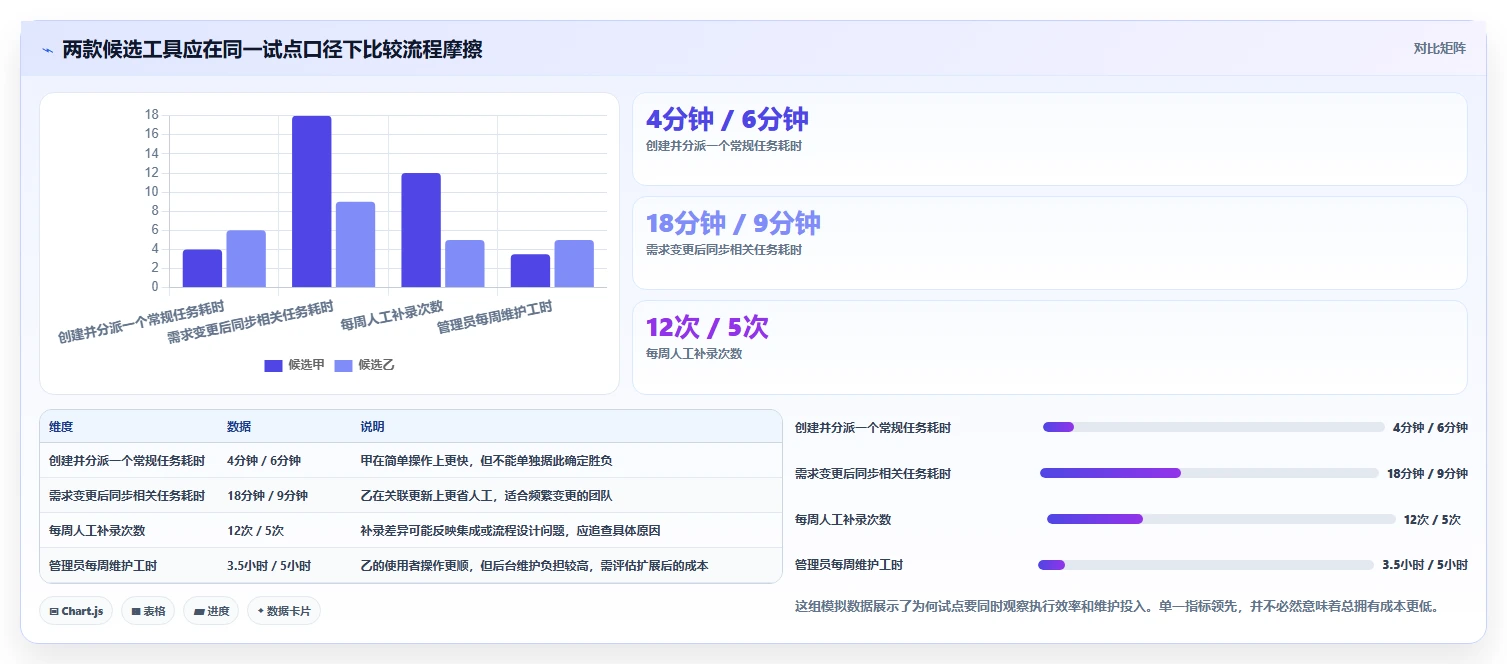

如果直接召开供应商演示会,每家都能展示顺畅流程,团队却很难判断差异。因此先用20个近期事项做基线样本,再让候选工具完成同一组工作:需求变更、缺陷回流、跨组依赖、延期升级和版本回顾。

2. 把问题翻译成观察指标

情景推演中,试点团队先记录需求从提出到分派的耗时、事项重复录入次数、跨组阻塞被发现的时间,以及每周管理员修复数据的工时。指标不是为了证明某款工具更好,而是为了定位损耗发生在哪个环节。

比如平均分派速度提高,却没有降低重复录入,说明新的流程可能只优化了入口;如果阻塞发现变快,但管理员每周多花数小时维护规则,就要判断这份收益能否在规模扩大后持续。

项目管理系统Jira选型指南:2026年7款热门工具深度评测

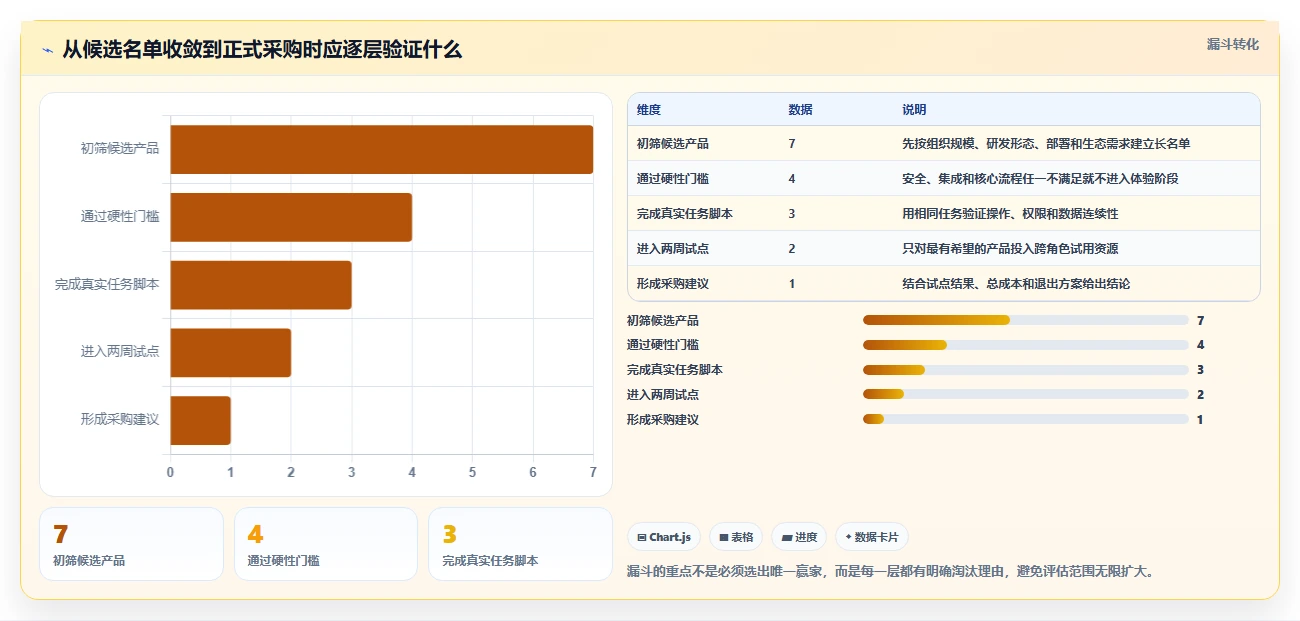

3. 候选名单要按约束缩小,而不是按喜好淘汰

对于这个模拟组织,可以把Jira、PingCode、Azure DevOps和YouTrack作为研发流程主候选,同时把Linear作为轻量协作参照。如果非研发项目占比很高,再加入ClickUp或Asana作为跨职能对照。每一款都要接受相同的任务脚本,而不是让研发平台只演示开发、通用工具只演示项目计划。

若团队已经大量使用微软开发工具,Azure DevOps的集成验证优先级会上升;如果现有流程深度依赖复杂权限和自定义规则,Jira的迁移收益就不能只按界面变化来计算;如果目标是减少研发过程中的多系统重复登记,PingCode是否能把关键环节关联起来,需要在真实事项中验证。

4. 如何从试点结果得出行动结论

  • 一线成员更新率低:先检查状态是否容易理解、通知是否过量、录入是否重复,别急着归咎于执行纪律。
  • 管理员工时偏高:检查字段、规则和权限是否过度定制,估算团队翻倍后的治理工作量。
  • 跨系统同步不稳定:确认集成是产品原生能力、受支持的连接器还是自建脚本,并规定故障责任人。
  • 管理报表与实际不符:核对统计口径和过期数据,不要用漂亮的图表掩盖基础数据质量问题。
  • 业务角色不愿参与:验证他们是否需要进入研发细节,还是只需获得里程碑、风险和依赖信息。

在这个情景中,最优结论可能不是“所有项目全部迁移”。更务实的做法,是先统一研发核心流程,再通过集成让业务角色查看必要进度;或者对不同类型项目保留不同工具,但统一状态定义和项目级汇报口径。统一平台是一种架构选择,不是衡量管理成熟度的唯一标准。

七、不同组织的行动建议:先做什么,再买什么

1. 20人以内的小型研发团队

小团队通常不需要先建立复杂的组合管理。先把任务入口、负责人、优先级和完成定义统一,再试用Jira、Linear或YouTrack中符合技术栈与团队习惯的产品。若团队已经采用某个开发生态,优先检查它自带的协作能力,避免为了“功能齐全”增加额外维护。

行动上,用一周整理最近20个工作事项,再做五天轻量试点。不要同时自定义大量字段;只保留真正用于决策的内容。若必须靠项目经理每天追着所有人更新状态,说明流程或工具摩擦仍未解决。

2. 100人以上的中大型研发组织

中大型团队要把平台治理、权限、安全、跨团队依赖和数据标准放进首轮评估。建议由研发负责人牵头,但同时安排产品、测试、IT安全和平台管理员参与。Jira、PingCode和Azure DevOps可以作为不同路线的代表进行试点,最终按组织现有生态与目标流程作决定。

在这类组织中,PingCode是否适合,重点看需求到研发再到测试的连接是否减少重复工作,以及模块之间是否支持组织希望的管理口径。评估时要同步检查导入导出、权限审计、集成方案和内部管理员工作量,避免只看功能演示。

3. 跨职能项目比研发项目更多的组织

若大部分项目涉及市场、运营、法务和销售,不能只让研发负责人选工具。Asana或ClickUp应进入比较范围,研发团队则可保留专用工作平台,再通过项目层级关联进度。关键在于外部参与者能否轻松提供输入,而不是强迫所有人学习研发术语。

试点时让一名不熟悉工具的业务成员完成创建、认领、评论和查找项目状态四项任务。记录是否需要培训、是否能找到正确入口、是否会误改研发执行数据。非技术角色能否独立完成常规工作,是通用协作方案的重要验收条件。

4. 强监管或有特殊部署要求的组织

先把安全和数据要求写成可验收的条款,明确身份认证、访问控制、审计、备份、数据处理和退出机制。不要把“支持企业级安全”这样的宣传表述直接当作采购结论,应由安全、法务和IT团队检查官方文档、合同与实际配置。

如果考虑自托管或专属部署,也要把运维纳入总成本:版本升级、漏洞修复、监控、备份恢复和故障响应都需要人力。部署方式带来自主性,同时也意味着组织承担更多责任。

5. 已经使用Jira、但想优化现状的组织

先审计而不是先迁移。统计近期活跃项目、未使用字段、重复工作流、失效自动化和插件依赖,再访谈一线成员最常见的三类摩擦。很多时候,权限清理、字段治理和统一模板,就能解决相当部分问题。

若审计后仍发现跨模块关联困难、维护负担过高或组织需要更完整的研发管理方案,再启动替换评估。新系统的试点至少要证明:核心数据能迁移、历史口径可解释、关键集成可维持,并且业务收益覆盖切换成本。

八、最终取舍:接受工具的边界,明确团队愿意承担什么

1. 选择Jira,通常是在选择灵活性,也要接受治理义务

如果复杂工作流和生态扩展是硬需求,Jira往往值得优先试点。对应的取舍是建立管理员机制、配置审核和插件治理。没有治理者的灵活平台,最后很容易变成只有少数人看得懂的系统。

2. 选择一体化研发管理方案,重点核算流程连贯性

对中大型组织而言,PingCode等面向研发管理的平台值得验证的价值,是能否减少需求、研发、测试等环节的断点。取舍在于组织要先梳理流程、统一口径,并确认模块、集成和治理方式能满足内部要求。工具覆盖广,不等于组织无需做管理设计。

3. 选择轻量产品,换来低摩擦,也要提前想清扩张路径

Linear等较轻量的选择,可能让团队更快进入日常使用。代价是复杂流程、权限和组织级报表需要更早验证。不要因为眼下团队人数少,就忽略未来团队增加后的数据治理与管理需求;但也不要为尚不存在的复杂流程提前过度设计。

4. 选择通用协作工具,换来跨职能易懂,也可能保留研发缺口

ClickUp或Asana适合跨部门计划和任务协作的情境。若它们不能独立覆盖研发团队需要的数据链,就要确认另一个研发平台如何与之协同。两套工具可以共存,但需要明确唯一数据源、同步范围与问题责任人,否则所谓集成会变成两边都要手工维护。

5. 给采购决策设定退出条件

试点前写清楚什么结果会导致停止:关键数据无法导出、用户更新率持续偏低、管理员工时超出预算、核心集成不稳定,或安全要求不满足。退出条件不是悲观,而是让团队在投入扩大之前保留纠错空间。

还应约定试点结束后谁做决定、谁承担迁移、谁维护新流程。若所有人都能提意见,却没人对决策负责,选型就会拖成无期限的工具比较。

九、选型后的前90天:把购买决定变成可持续的工作方式

1. 第一个月先稳定口径,不追求一次性覆盖所有场景

上线初期先统一项目、任务类型、状态、优先级和完成定义。不要同时开放大量自定义字段,也不要把每个部门的历史做法原样复制。先让一个代表性团队跑通,再把确实有差异的流程作为有理由的例外保留。

2. 第二个月检查数据是否真的有人维护

每周抽查一小批事项,核对负责人、状态、阻塞原因和关联信息是否准确。若数据经常过期,先找原因:操作是否麻烦、责任人是否不清、提醒是否失效,还是团队根本不认可这套状态定义。报表要等数据可信后再作为管理依据。

3. 第三个月复盘总成本和采用情况

对照试点基线复核人工补录、交接等待、管理员工时和活跃使用情况。若订阅支出下降但团队仍在多个工具间重复维护,就不能算成功;如果一线使用更顺畅、数据链更完整,但管理成本略高,也要判断这种成本是否能随标准化逐步下降。

规模化之前,建议先做一次“反向演练”:假设半年后需要替换系统,能否导出核心数据、保留历史关联并让团队继续工作?答案越清楚,组织越不容易被单一平台锁定。

十、常见问题

1. Jira是不是一定比其他工具更适合软件研发?

不是。Jira在复杂工作流和扩展方面具有优势,但团队需要承担配置与治理成本。研发流程简单、团队规模小或希望降低使用摩擦时,其他产品也可能更合适。判断依据应是同一批真实任务的试点结果。

2. PingCode适合什么规模的团队?

它主要面向中大型企业及100人以上组织,特别值得那些希望评估需求、研发、测试等环节协同方式的团队关注。是否适合具体组织,要核对模块范围、集成、权限、部署和运营成本,并通过实际项目试点验证。

3. 选型时要不要把所有项目都放进一个平台?

不一定。统一平台可以减少数据分散,但也可能让非研发成员承担不必要的复杂度。可以按工作类型使用不同工具,同时明确项目级数据源、接口责任和汇报口径。只有跨工具成本高于统一带来的成本时,全面整合才更有意义。

4. 试点多少人、多久才有参考价值?

没有固定的行业标准。一个实用起点是选择有代表性的项目,让产品、研发、测试、管理员和项目负责人共同参与,连续运行约两周。关键不是人数多,而是覆盖常见流程与异常场景,并用一致的任务脚本比较候选产品。

5. 怎样避免选型只凭主观感受?

提前设定硬性门槛、评分权重和试点指标。把同一组真实任务交给每款产品完成,记录处理耗时、补录次数、状态准确度和维护工时。评分可以有判断性,但判断过程应留下证据,方便采购、安全与业务团队复核。

结语:不要问哪款工具最强,要问哪种工作方式能长期运行

这次选型最重要的独特判断是:项目管理系统的优劣,最终体现在异常发生时团队能不能找回上下文、识别责任并及时调整,而不是功能表有多长。Jira适合需要灵活研发流程且愿意治理配置的组织;PingCode值得中大型团队验证端到端研发管理是否能减少信息断点;其他工具则分别在微软开发链路、轻量协作、跨职能项目或问题跟踪方面有各自适配场景。

下一步不要先申请一轮供应商演示。先抽取20个真实事项,标出信息重复、等待、阻塞和责任不清的位置;接着确定硬性约束和试点指标,再让两到三款候选产品跑同一组任务。用工作流证据做选择,用总拥有成本做复核,用退出方案保留主动权。

常见问题解答(FAQ)

1. 2026年选择项目管理系统,应该优先看哪些指标?

我在给团队挑项目管理系统时,最容易被功能列表和演示效果带着走。真正让我犹豫的是:怎样判断一套工具适不适合团队日常协作,而不是只在销售演示里看起来什么都有?

先别按功能数量打分,先把团队最常发生的三类工作写清楚:需求如何进入、任务如何流转、管理者如何发现阻塞。评估时可按流程匹配度30%、团队易用性25%、集成与迁移20%、权限与运维15%、总拥有成本10%加权;权重应按团队风险调整,而不是照搬模板。

接着用真实项目做两周试点,记录任务创建到首次更新的耗时、逾期任务占比、跨团队事项等待时间和周报整理时间。比如,若系统让报表更漂亮,却让成员每天多花十分钟补字段,通常不是流程数字化,而是把管理负担转嫁给一线。判断结果时,看关键任务是否能由普通成员独立完成,以及数据能否支持实际决策。

需求追踪和复杂权限很重要的团队,可优先验证成熟的研发流程能力;流程简单、成员流动快的团队,则应把上手成本和维护难度放在更高位置。

2. 对比7款热门项目管理工具时,怎样避免只看功能表?

我看过不少工具对比,常见做法是把功能一项项打勾,最后每款都像是“功能齐全”。我想知道,若团队规模、研发流程和协作对象不同,怎样比较才不会被一张看似客观的表格误导?

把7款工具放进同一组任务里测试,而不是分别看厂商演示。建议准备一个包含需求评审、开发任务、缺陷处理、跨团队依赖和版本发布的样例项目,并让同一批成员完成同样的操作,这样才能比较操作路径和维护成本。

可以用这张简化评分表记录结果: 评估项|建议权重|验证方式 核心流程适配|30%|从需求到发布完整跑通 日常操作负担|25%|统计常用操作步骤与培训问题 集成和迁移|20%|验证接口、数据导入与导出 权限与审计|15%|测试角色隔离和变更记录 总拥有成本|10%|计算许可、实施、维护与培训 评分之外还要写明淘汰条件,例如关键数据无法导出、权限模型无法满足隔离要求,或管理员才能完成日常配置。

这样的硬门槛比“功能得分第一”更能避免买到不适配的系统。

3. 团队从现有系统迁移到新的项目管理系统,怎样降低风险?

我担心迁移时最麻烦的不是把任务导进去,而是历史关系、评论、附件和权限变得对不上。有没有一种办法,能先验证数据质量和团队接受度,再决定是否一次性切换?

不要把“导入成功”当作迁移完成。先抽取一小批真实数据,覆盖已完成任务、进行中任务、带附件任务、跨项目关联和不同权限角色,逐项核对负责人、状态、时间、链接及访问范围;发现字段映射丢失时,先修规则,再扩大迁移批次。较稳妥的方式是分三步:先盘点字段与流程,标注哪些历史数据必须保留;再做试迁移和用户验收;

最后按团队或项目分批切换,并预留只读查询和回退窗口。试点期间指定业务负责人确认数据含义,不能只让技术人员检查导入日志。切换前设定可量化的验收线,例如关键任务抽检准确率达到约定目标、核心成员完成关键操作培训、未解决的高风险权限问题为零。具体阈值应结合数据敏感度确定;

涉及审计或合规的记录,不能只因使用频率低就随意舍弃。

4. 2026年选项目管理系统时,AI功能值得优先考虑吗?

我看到不少工具把AI写进核心卖点,但担心它只是演示时能生成摘要,实际工作中却增加校验和权限风险。我想知道,应该用什么标准判断AI功能能不能真的节省时间?

把AI视为待验证的工作流能力,而不是独立的选型理由。先挑高频、低风险、容易核对的任务试用,例如整理会议纪要、归纳任务更新或生成初版周报;不要一开始就让它自动改写关键状态、分配责任人或处理敏感项目数据。试点时记录人工处理基线,再比较启用前后的总耗时、修改比例和错误类型。

建议至少覆盖两个完整工作周期,并由实际使用者抽检输出;如果生成内容看似流畅,却需要逐条重查,节省的时间可能只是从撰写环节转移到了审核环节。同时核实数据是否用于模型训练、能否限制访问范围、输出是否可追溯,以及关闭功能后核心流程是否仍可运行。

若供应商无法清楚说明数据处理方式,或AI输出不能被人工纠正和审计,就不应让它接触敏感项目内容。

读者评论

任
任文博

把年度成本拆成订阅、迁移、集成和治理几项很实用,尤其容易被忽略的是管理员工时。示意比例适合提醒团队做预算,但实际决策还是要用试点工时和合同报价替换。

莫
莫依诺

我认同先拿真实事项跑试点,而不是只看演示。需求变更、缺陷回流和权限调整这些异常场景,往往比日常看板更能暴露流程是否适配。

黎
黎思源

文章没有把迁移说成简单的数据导入,这点比较客观。状态名称相同也可能代表不同流程,提前做字段和历史口径映射,能减少迁移后报表失真的风险。

文章包含AI辅助创作:项目管理系统Jira选型指南:2026年7款热门工具深度评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/217811
