研发项目计划里最容易制造错觉的,不是进度条,而是“看起来已经排好了”的依赖关系:团队可能显示完成 86%,却因为一个接口契约尚未冻结,导致联调、验收和发布连续后移。选择项目进度网络计划图,关键不是先问哪款工具画得漂亮,而是先确认团队要解决的是依赖可见、关键路径识别、交付日期预测,还是跨团队变更后的快速重排。
如何选择合适的项目进度网络计划图?2026年研发管理工具选型指南
一、先讲核心结论:选图之前,先明确要管理哪一种不确定性
1. 项目进度网络图不是“更复杂的甘特图”
我做研发计划评审时,通常先把问题拆成两件事:团队需要看“什么时候做”,还是需要看“为什么必须先做这个”。甘特图擅长呈现任务的日历位置和持续时间;网络计划图擅长呈现任务之间的前后依赖,并帮助判断哪些任务一旦延误就会推迟整体交付。
这两类视图并不互相取代。多数研发组织需要的是同一份任务和依赖数据,按不同问题切换视图:项目负责人用网络图检查依赖链,团队用迭代看板推进工作,管理者用里程碑或甘特视图查看时间承诺。若工具只允许手工维护一张图,往往会出现图上日期与任务状态各自为政的情况。
核心判断:网络图的价值不在节点数量,而在依赖是否真实、关键路径是否可解释、变更后计划是否能及时更新。如果团队既没有明确的任务依赖,也不打算依据依赖关系做决策,先把任务、负责人和交付日期管理好,通常比采购复杂的网络计划模块更重要。
2. 研发团队优先从活动节点图开始评估
常见网络计划表达包括活动节点图(Activity-on-Node,AON)和活动箭线图(Activity-on-Arrow,AOA)。前者把任务放在节点上、把依赖关系画成箭头;后者通常把活动放在箭线上。对于软件研发中的需求澄清、接口开发、代码评审、测试和发布,AON 通常更容易映射到任务管理系统中的工作项。
选择 AON,不代表任务天然就清晰。一个“完成支付模块”的节点如果同时包含设计、开发、测试和上线,仍然无法用于有效推算。拆分任务的尺度应足以识别交付物和依赖,又不至于把网络图膨胀成每个小时一项的操作清单。
3. 先用四个问题筛选方案
- 依赖是否决定交付日期?若关键任务串行、跨团队交接多,网络图值得重点评估。
- 工期是否存在明显不确定性?若估算范围很宽,不能只看一个确定日期,应评估三点估算和情景分析能力。
- 变更是否频繁?若需求与技术方案经常变化,工具必须支持依赖变更后快速识别受影响任务。
- 计划是否需要进入日常执行?若计划仅用于汇报,轻量绘图可能够用;若要与缺陷、需求、迭代和发布协同,数据联动比绘图功能更重要。
| 团队的主要问题 | 优先评估的能力 | 不应误判为解决方案的东西 |
|---|---|---|
| 依赖关系经常漏项 | 依赖建模、关系校验、变更影响分析 | 节点颜色多、模板丰富 |
| 关键路径经常变化但没人发现 | 关键路径计算、基线对比、路径变化提示 | 静态导出的图片 |
| 估算工期误差大 | 历史数据、三点估算、区间预测 | 只支持填写一个“计划工期” |
| 多个团队互相等待 | 跨项目依赖、责任人、承诺日期和交接状态 | 单项目内部的任务连线 |
下面的选择顺序是一个建议基准,不是行业统计:越往右,越需要工具把计划和执行数据连在一起。团队可按当前问题判断自己要解决到哪一层,而不是一开始就追求“功能最多”的系统。

二、背景和真实场景:研发进度为什么特别容易被“平均完成率”误导
1. 研发交付是一张依赖网,不是一串任务清单
一个功能从需求进入发布,通常会经过方案评审、数据结构设计、接口约定、开发、联调、测试、灰度和验收。但真实依赖并非始终严格串行:前端可能在接口契约稳定后先做页面,后端与测试可以并行准备;安全评审可能只阻塞上线,不阻塞开发;而一个共享组件的改动可能同时影响多个业务线。
因此,网络图最重要的输入不是“任务名称”,而是依赖关系的依据。每条依赖都应该能回答:前置任务交付什么、后置任务需要什么、谁确认交接完成、是否存在可并行工作。如果这些问题无人回答,画出的箭头只是把不确定性变成了图形。
2. 看似完成很多,不代表关键工作已经完成
平均完成率通常把任务当成同等重要的单位。但项目中一个耗时半天的文案调整,和一个决定多个团队能否联调的接口改造,在进度风险上的权重完全不同。若前者已完成而后者未开始,任务数量完成率会很好看,交付日期却可能毫无改善。
我会要求项目负责人同时看三组信号:已完成工作量、剩余关键路径工期、近关键路径的余量。所谓“近关键路径”,是指总时差虽不为零、但余量很小的路径。它们不是正式关键路径,却可能在下一次需求变更或资源冲突后迅速变成关键路径。
3. 网络图尤其适用于跨团队交付和硬性日期约束
以下情形通常值得认真使用网络计划:多个团队围绕同一版本交付;硬件、合规、市场窗口或外部供应商形成固定日期;系统迁移需要严格控制切换顺序;平台能力被多个产品依赖;测试环境、数据准备或安全审批排队明显。
相反,如果团队只有一个小型迭代,任务高度可替代、依赖少、交付窗口灵活,详细网络图可能增加维护成本。此时把阻塞项、验收条件和迭代目标管理好,往往更有效。选型不是越重越成熟,而是让管理精度匹配交付风险。
4. 先辨认阻塞来自哪里,再决定要不要上网络计划

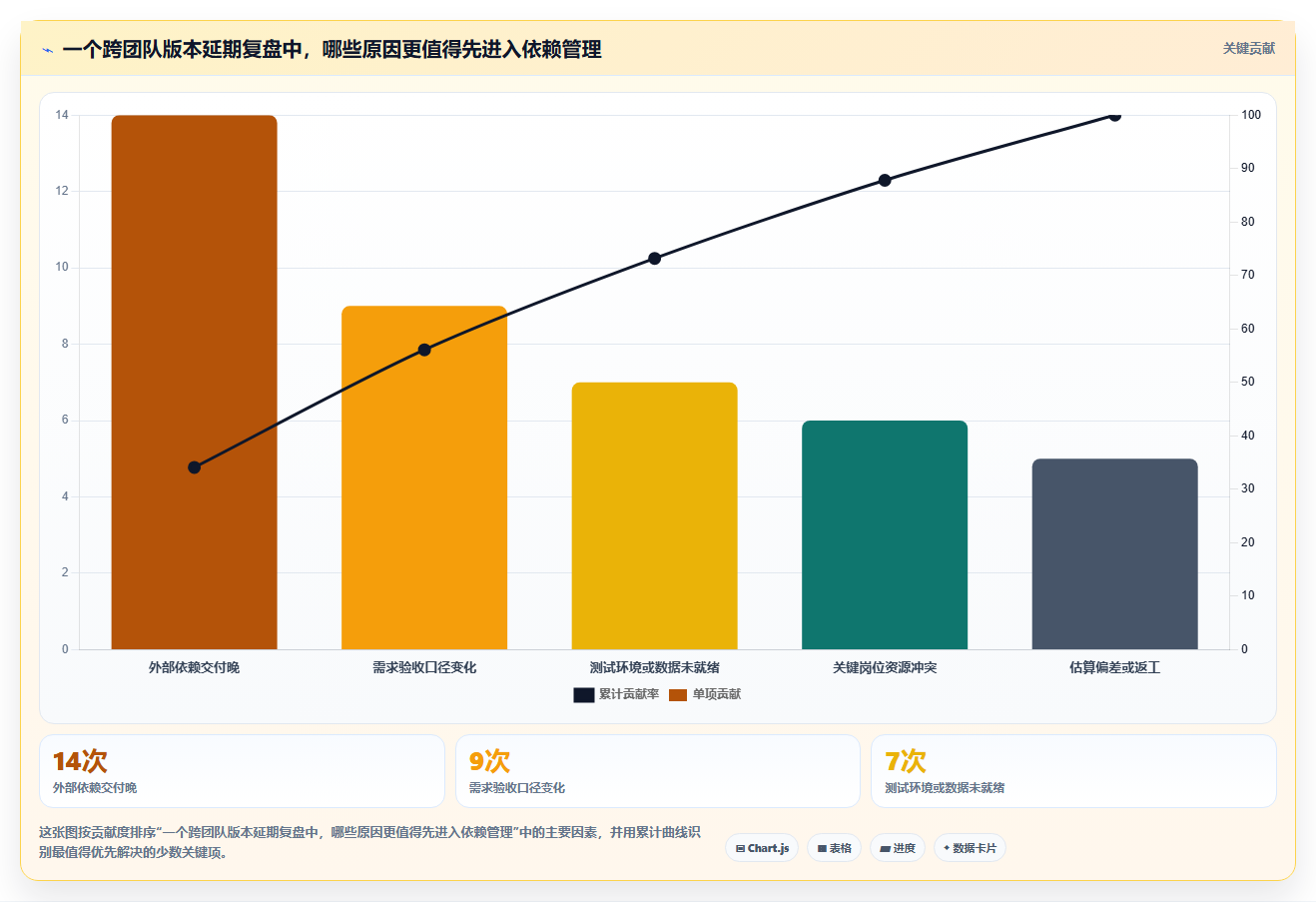

下面的比例是一个情景模拟:假设某个跨团队版本在复盘中归纳了 40 次延期事件,并按主要触发因素分类。它不是行业基准,目的是提醒选型团队,单纯增加排期视图并不会自动消除所有延期原因。

三、常见误区:图画得完整,不等于计划可靠
1. 把甘特图当作依赖分析工具
甘特图能让人快速看到任务的开始、结束和重叠区间,但时间条本身不一定解释依赖。两项工作在日历上相邻,不等于它们存在逻辑关系;两项工作在日历上重叠,也不等于可以并行。若团队只调整日期而不维护依赖,所谓“关键路径”很容易退化成由手工排出的最长条形。
选型演示时,我会要求供应方或内部管理员现场改变一个前置任务的工期,再观察后续任务是否依据依赖关系重新计算。若所有日期都要人工逐项改,工具提供的是日历展示,不是可靠的网络计划能力。
2. 把所有关系都设成“完成后开始”
完成,开始(FS)是最容易理解的依赖关系,但研发工作还可能存在开始,开始(SS)、完成,完成(FF)等关系。例如,测试设计可以在开发开始后启动;文档和功能交付可能需要在同一里程碑前同时完成。若工具或团队只会使用 FS,计划会显得过度串行,交付日期可能被人为拉长。
另一种危险是滥用提前量和滞后量。用“提前两天”绕开不清晰的交接条件,看起来能让日期更顺眼,却隐藏了真正需要的输入。只有在依赖规则可解释、且能通过历史数据验证时,才应把提前或等待时间写入计划。
3. 把估算值写成承诺值
确定性计划往往只记录一个工期,例如“开发 8 天”。但研发活动通常存在需求理解、技术验证、代码评审和缺陷返工带来的波动。单点估算适合相对稳定、重复性高的工作;对新技术、跨系统迁移或外部依赖,至少应保留乐观、最可能和悲观三个估计,避免把不确定性藏在一个看似精确的数字里。
PERT 常见的期望工期计算方式是:(乐观估计 + 4 × 最可能估计 + 悲观估计)÷ 6。这个公式可以帮助形成一个加权估值,但它不是交付日期保证,也不能替代对估算依据和分布假设的审查。
4. 把关键路径当成固定不变的红线
关键路径依赖当前任务网络、持续时间和日历假设。任务工期变化、依赖新增、人员不可用或范围调整,都可能改变关键路径。一次计划评审得出的关键路径,不能被当作整个版本周期里永久有效的事实。
此外,关键路径不等于唯一风险路径。一个工期略短但时差只有一天的近关键路径,可能比管理者预期的更脆弱。工具如果只把一条路径标红、不显示时差和路径变化,容易造成“其余工作都不重要”的错觉。
5. 把资源约束误当成依赖约束
两个任务不能同时做,有时不是因为逻辑上必须先后,而是因为它们争用同一个专家、测试环境或设备。网络图可以表达先后关系,却不会凭空增加可用资源。若为了解决资源冲突而强行增加依赖,计划虽然变得可计算,却可能失真。
较稳妥的做法是分别记录逻辑依赖和资源限制。前者说明工作为什么必须按顺序进行;后者说明工作为什么无法按理论日期并行。选型时应确认工具能否呈现资源负荷,或至少能与资源规划流程配合。
6. 把计划基线当成“不可修改的历史真相”
基线的作用是保留某个决策时点的计划,用于比较偏差和解释变更,并不是逼团队维护已经失效的原始日期。若需求范围发生正式变化,应记录变更原因、批准人、影响范围和重新预测日期;否则团队会陷入“保留旧计划才算负责”的形式主义。
在评估工具时,我会区分三种状态:当前预测、批准基线、历史版本。三者混在一个字段里,团队就难以回答“最初承诺是什么”“现在预计什么时候完成”“日期为什么变了”。
四、专业判断逻辑:用同一套规则比较图、方法和工具
1. 先确定任务粒度:节点要能验收,也要能估时
网络计划的节点应有清晰的完成定义。对研发团队来说,“完成支付接口”太宽泛,最好拆成接口契约确认、核心逻辑实现、异常场景覆盖、联调通过等可验证交付物。但拆得过细也会使计划维护成本失控,尤其当每个子任务都只持续数小时、且依赖每天变化时。
我通常建议从里程碑向下拆两层:第一层是可交付能力或阶段成果,第二层是能估工期、能确定责任人、能判断完成与否的活动。只有会影响路径或验收的工作才需要进入网络图;个人日常待办可以留在看板或任务列表中。
2. 再判断应使用 CPM、PERT,还是滚动式计划
| 方法 | 适合情况 | 主要限制 | 选型时要验证 |
|---|---|---|---|
| 关键路径法(CPM) | 任务依赖清晰,持续时间相对可估,项目有明确交付日期 | 对工期估计和依赖完整性敏感,不自动解决资源冲突 | 是否显示总时差、关键路径和路径变化 |
| PERT 三点估算 | 任务工期不确定,团队能提供合理的乐观、最可能和悲观估计 | 估算质量差时,计算只会制造数字上的精致感 | 是否能保留估算区间及其依据,而非只存一个结果 |
| 滚动式规划 | 远期工作不确定,近期工作可详细规划,范围会逐步澄清 | 若没有明确的规划窗口和更新责任,远期容易变成空白 | 是否支持阶段性细化、版本留痕和计划再预测 |
三者并不冲突。一个产品版本可以在里程碑层面用 CPM 识别交付链,对高不确定任务用 PERT 估算,再对远期迭代采取滚动式规划。工具选择应允许团队按任务特征采用不同估算方式,而不是强制所有工作都填一个确定工期。
3. 用依赖关系质量检查计划,而非先看图形美观
我建议在计划评审前做一轮网络完整性检查。每个关键节点至少要有明确的输入或原因、交付物、责任人和验收条件。除项目起点、终点或合理的并行分支外,大量无前置、无后续的孤立节点,常常意味着依赖关系尚未梳理完成。
- 检查是否存在循环依赖,例如 A 等 B、B 又等 A。
- 检查是否有大量任务被直接连到最终里程碑,导致路径失去解释力。
- 检查关键任务是否缺少验收、审批、环境准备等真实活动。
- 检查依赖箭头是否对应真实交付,而非仅仅因为任务负责人不同。
- 检查非工作日、冻结窗口、外部等待和资源不可用是否进入日期计算。
4. 用风险、联动和可解释性三条线评估工具

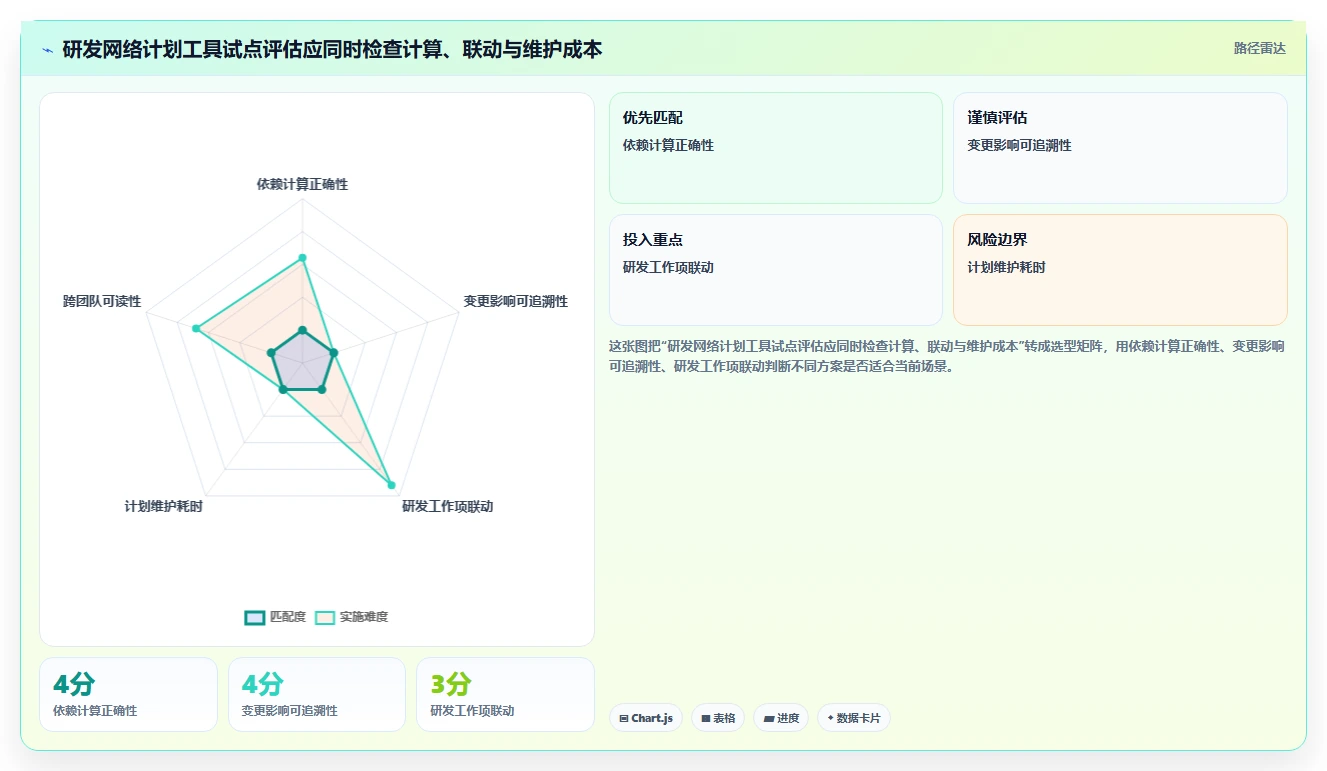

对工具的判断不能止于“能不能画”。我通常将评估分成三个层次:第一,图形与计算是否正确;第二,计划能否与日常研发执行联动;第三,管理者能否追溯预测变化的原因。演示环境里一张漂亮的网络图,并不能证明工具能处理真实项目里不断变化的需求、缺陷和依赖。
| 评估维度 | 关键验证问题 | 建议现场操作 |
|---|---|---|
| 依赖表达 | 是否支持团队实际使用的关系类型与滞后规则? | 创建并行任务、跨团队任务和外部等待节点 |
| 计算能力 | 工期变化后,关键路径和日期是否按依赖重新计算? | 延长一个关键任务,观察下游日期与时差变化 |
| 数据联动 | 任务状态、缺陷或版本变更是否要重复录入? | 从真实研发工作项创建计划节点,再修改状态 |
| 变更追溯 | 能否比较基线、当前预测和历史版本? | 修改范围并检查日期变化原因是否可追踪 |
| 权限与治理 | 跨团队计划是否有合理的查看、编辑和审批边界? | 以不同角色登录检查权限及审计记录 |
| 可读性 | 节点增多后,关键链条是否仍能读懂? | 用真实项目规模测试筛选、折叠和路径突出显示 |
5. 给选型设定可度量的通过门槛

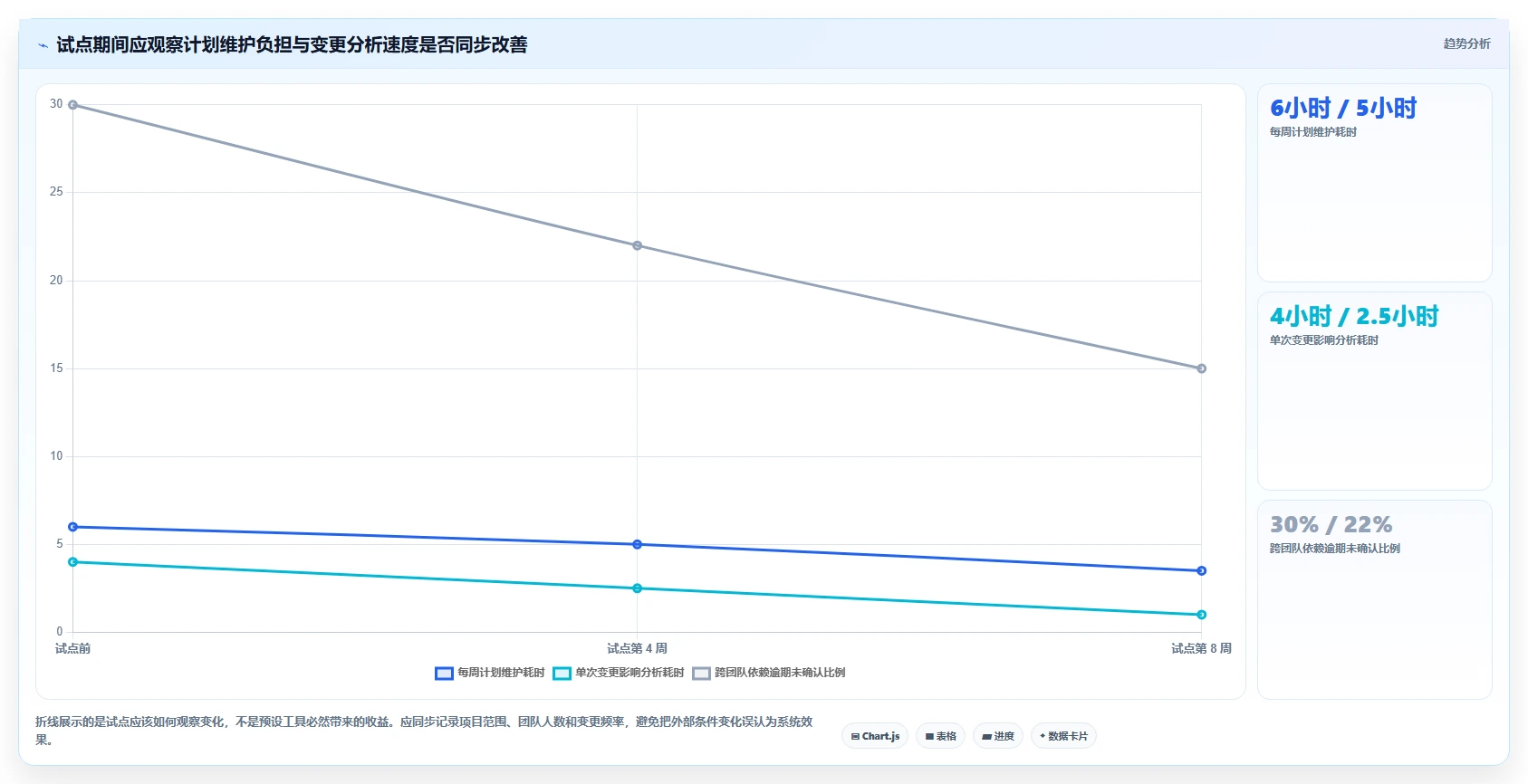

工具试用不要只收集“大家觉得好不好用”。先记录基准数据,再设定试点目标。例如,团队每周维护计划需要多少人工时间;一次需求变更要多久才能识别受影响的任务;跨团队依赖逾期后,多久能够找到责任人和新的预计完成日期。
以下门槛是可按组织调整的建议值,不是通用行业标准。小团队可能更关心维护负担,大型组织可能更关心多项目依赖、权限和历史追溯。重点是试点开始前写清测量口径,结束后不因结果不理想而临时改指标。

五、案例与数据观察:一个跨团队版本如何从日期表变成依赖模型
1. 案例说明:以下是情景模拟,不是客户实绩
为了把方法讲清楚,我用一个情景模拟的研发版本演示:一个约 120 人的组织,版本涉及产品、平台、客户端、服务端和测试团队;团队需要在 10 周后完成一次有明确窗口的发布。这里的规模、时长和工期均为示意数据,目的是演示建模过程,不代表某家企业的真实项目记录。
版本范围包括身份校验升级、支付接口改造、客户端适配、自动化回归和灰度发布。第一次评审时,团队按工作量把任务平均铺到 10 周里,计划表显示“总体进度正常”。但依赖梳理发现,支付接口契约冻结晚于客户端联调启动,自动化测试环境又依赖平台数据脱敏改造,真正决定发布日期的并不是任务总数,而是少数跨团队交接节点。
2. 把工作拆成可交付节点,再标明前置条件
| 节点 | 示意工期 | 前置关系 | 完成证据 |
|---|---|---|---|
| A:需求与验收口径冻结 | 5 个工作日 | 版本启动 | 验收场景和范围得到确认 |
| B:接口契约与数据模型确认 | 6 个工作日 | A | 接口字段、错误码和兼容策略评审通过 |
| C:服务端改造 | 15 个工作日 | B | 核心接口通过单元测试和代码评审 |
| D:客户端适配 | 12 个工作日 | B | 关键页面和异常流程可运行 |
| E:测试环境与脱敏数据准备 | 8 个工作日 | A,部分工作可并行 | 环境可用,测试数据通过校验 |
| F:端到端联调 | 7 个工作日 | C、D、E | 关键业务链路联调通过 |
| G:回归、缺陷修复与发布验收 | 10 个工作日 | F | 阻断级缺陷清零,发布验收完成 |
这个拆法有两个目的。第一,客户端适配和服务端改造在契约确认后可以并行,避免把所有工作机械地串起来;第二,测试环境不是“测试团队自己会处理的准备事项”,而是会阻塞联调的实际交付节点,必须进入计划模型。
3. 计算路径时,要把日历假设也说清楚
在这个简化示例中,A 完成后,B 与 E 的部分工作可以并行;B 完成后,C 与 D 并行;F 必须等待 C、D、E 的相关交付;G 在 F 之后开始。按表中工期粗略计算,A、B、C、F、G 形成约 43 个工作日的路径,A、B、D、F、G 约 40 个工作日,环境准备支路约 30 个工作日。
这里的数字没有包含节假日、审批等待、资源冲突、返工和范围变更,因此只能用于说明路径结构,不是版本日期承诺。若服务端任务延长 4 个工作日,简化模型下整体预测会后移约 4 天;若客户端支路延长 4 天,由于原本有约 3 天的路径差距,最终发布日期可能只后移约 1 天。真实工具应根据完整依赖和日历计算,而不是由人凭印象推断。
重要的管理含义是:同样延长 4 天,影响并不相同。团队需要关心的是任务在路径中的位置、时差和其他并行路径,而不是把所有逾期任务视为同等风险。

4. 做一次变更冲击测试,比听一小时功能介绍更有用
在示例中,假设接口契约评审后新增一项兼容要求,服务端改造从 15 天调整为 19 天。试点演练应观察工具是否自动更新关键路径、显示受影响的联调和验收节点,并保留调整前后的日期。若项目经理必须手工找出所有下游任务、再分别修改日期,系统并没有真正承担变更分析工作。

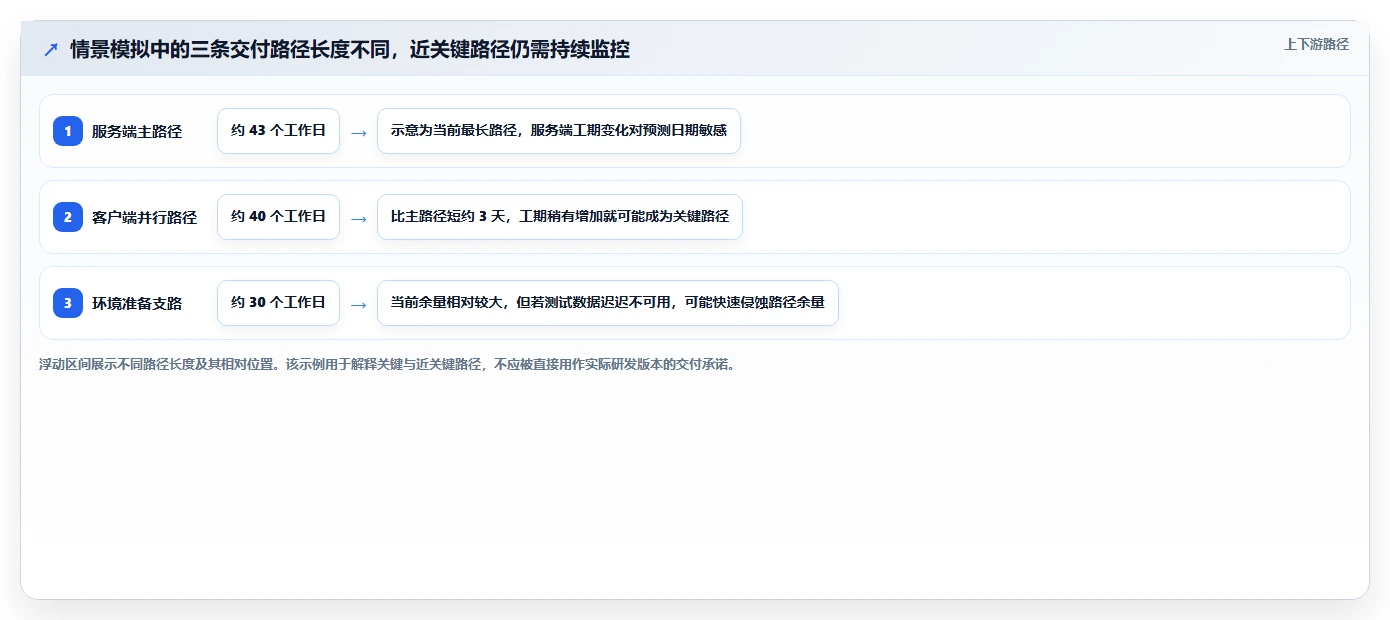

然后再模拟客户端适配增加 4 天、环境准备晚 3 天等情况。若客户端支路原有约 3 天的差距,增加 4 天后它可能超过原服务端路径;此时“关键路径”应发生变化。管理者不仅要看到新日期,还需要知道路径为什么变了、哪些工作需要增加资源或缩小范围。
当工具无法做概率模拟时,也可以用低、中、高三种工期场景人工做敏感性分析。真正有决策价值的不是“预计 43 天”这种孤立数字,而是“哪些假设改变会把发布日期推迟,以及我们现在能采取什么行动”。
5. 以 PingCode 这类研发管理平台为例,试点要验证工作流而不只看图
对于 100 人以上、多个研发团队共同交付的组织,可以把 PingCode 这类面向中大型研发团队的研发管理平台纳入候选范围。我的评估方式不是预设它一定适合,而是把同一组真实场景放进候选系统,检查需求、任务、缺陷、迭代、版本和依赖数据之间是否能形成团队真正使用的工作流。
演示时应把一个真实但经过脱敏的版本带进去:创建需求与交付任务,设置跨团队依赖,修改一个关键工期,查看下游预测变化;随后更新实际状态,检查计划、缺陷和发布视图是否需要重复录入。还要验证权限、历史版本、导出、接口与数据迁移能力。任何具体功能是否满足要求,都应以当前版本的实际演示和合同约定为准,不要根据宣传页或口头承诺做判断。
对于人数较少、流程简单的团队,类似平台可能带来超出需要的配置和治理成本。此时可以用现有任务工具、轻量计划软件或表格先验证依赖管理方法,等跨团队协作和审计需求成为真实问题后再升级。
六、不同情况下的行动建议:从小范围试点到组织级治理
1. 小团队、单产品、依赖较少:先把计划做轻
若团队人数不多、交付节奏短、任务依赖简单,不建议一开始就把所有日常工作画成网络图。可以先选择一个有明确交付日期的功能版本,只把需求冻结、关键技术验证、跨模块接口、联调、测试和发布等节点纳入计划。
- 用一页图表达关键交付节点,避免每个开发待办都进入网络。
- 每周检查阻塞任务、预计完成日期和新增依赖,不必每天重排全图。
- 用一次变更演练验证团队是否理解路径,而不是把绘图工作交给单一计划管理员。
- 若维护图表的时间已经超过发现问题所节省的时间,缩小计划范围或回到轻量看板。
2. 100 人以上、多团队协作:把跨团队依赖当作一级对象管理
对于中大型研发组织,复杂度往往来自组织边界,而不只是任务数量。一个团队按期完成自己的工作,不代表交接方及时拿到可用输入。计划系统应让依赖双方都能看见交付内容、责任人、承诺日期、验收标准和当前风险。
若组织正在评估 PingCode 等研发管理平台,试点范围宜选择一个依赖关系具有代表性的版本,最好同时涉及需求管理、研发任务、测试或发布流程。试点不要覆盖所有部门,也不要只选最顺利的项目;选择一个既有常规交付、又存在真实跨团队接口的项目,才能检验系统在实际变更下是否有用。
建议先明确数据治理边界:哪些对象是正式计划节点,谁负责维护基线,谁可以调整承诺日期,变更如何审批,哪些状态来自实际执行数据。没有这些约定,统一工具也可能只是把各团队各自的表格搬到同一个页面上。
3. 外部依赖或固定窗口明显:用区间和触发条件管理承诺
如果发布日期受供应商交付、监管审批、商店审核、硬件到货或市场窗口影响,单一日期容易掩盖外部不确定性。建议把外部任务作为明确节点,标注责任方、最晚需要日期、当前置信度和替代方案。
对高风险节点,除了“预计完成日”,还要写清楚触发条件:若到某个日期仍未交付,是否启用降级方案、缩小范围、切换供应商或调整发布窗口。网络图可以帮助看出外部依赖影响了哪些内部路径,但替代决策仍需由业务和技术负责人制定。
4. 需求变化频繁:近期细排、远期保留空间
在探索性产品或技术路线尚未确定的项目中,把远期任务强行排到具体日期,容易让计划看起来精确、实际却迅速过期。可以采用滚动式规划:近期工作按可执行粒度排依赖,远期保留里程碑、估算范围和决策条件。
每次进入新的规划窗口时,依据已完成工作、技术验证结果和需求变化重新评估路径。对于尚未确认的功能,不要伪装成确定任务;应把“验证方案”“做出取舍”作为节点,完成决策后再展开开发任务。
5. 管理层只想看进度:不要为了汇报而建设复杂网络图
管理者通常需要知道目标日期是否可信、偏差的来源、需要什么决策,而不是看到所有节点。如果管理层只消费一个百分比,团队就会优化完成率的展示,而非减少阻塞。建议汇报关键路径变化、近关键路径风险、外部依赖状态、范围变更和需要升级的问题。
如果网络图过于复杂,可以为不同角色提供不同视图:执行团队看任务和交接,项目负责人看路径和时差,管理层看里程碑、风险和决策请求。共同的数据源可以保持一致,但展示颗粒度不必一致。
6. 用逐步推进的试点流程降低选型风险
- 选定一个试点版本:项目要有真实依赖和可观察的交付结果,但范围不能大到难以归因。
- 记录上线前基线:包括每周计划维护耗时、变更影响分析耗时、跨团队依赖逾期数和预测偏差。
- 用统一数据建模:定义节点粒度、关系类型、估算口径、基线规则和责任人。
- 进行压力测试:模拟工期变化、任务插入、资源冲突和外部交付延迟,观察路径是否更新。
- 复盘结果:同时检查预测质量、维护成本、使用率和管理决策是否变快。
- 再决定扩展范围:达到预先设定的门槛后扩展;不达标时先修流程或数据,再决定是否更换工具。

七、不同方案的取舍:轻量绘图、综合项目管理与研发平台
1. 轻量绘图工具:启动快,数据闭环弱
轻量绘图适合早期梳理、方案讨论和短期项目。它的优点是学习成本低、图形表达自由、开会时容易共同编辑;缺点是任务状态、缺陷、迭代和发布信息可能分散在其他系统里,变更后常需要人工维护。
如果计划只用于一次架构迁移或管理层讨论,轻量工具可能是合理选择。若每周都要根据实际研发状态更新关键路径,就要把重复录入和版本差异纳入总成本,不要只比较软件订阅价格。
2. 通用项目计划软件:适合成熟计划管理,但要检查研发适配
通用项目计划软件通常更擅长任务层级、日历、资源和里程碑管理,适合流程相对稳定、项目经理承担集中计划职责的组织。需要重点确认它是否能映射研发团队使用的需求、缺陷、代码评审、测试和发布对象,以及团队是否愿意在执行系统之外维护第二份计划。
如果计划与研发系统相互独立,项目经理可能需要手动同步任务进度;这会在项目变化频繁时形成数据延迟。决策前可计算维护成本:每周同步人数 × 每人耗时 × 项目周期,再与可能节省的影响分析时间对照。
3. 研发管理平台:协同潜力更强,治理与配置要求也更高
研发管理平台的优势在于有机会把需求、任务、缺陷、测试、版本和发布关联起来,让计划不只是一个单独文件。但这类系统并不会自动带来统一流程:如果组织的工作项定义混乱、团队状态口径不同、权限边界不清,配置越多,维护成本反而越高。
以 PingCode 这类服务中大型研发组织的平台为候选时,应把“平台是否能承载本组织的研发协作”与“网络计划功能是否够用”分开评估。先核验真实工作流、集成方式、数据权限、扩展性和迁移方案,再核验网络计划的依赖表达和预测能力。产品适用性必须由试点结果决定,不能仅凭品牌定位判断。
4. 选择时不要把单价当作总成本
软件费用只是显性成本。完整成本还包括流程梳理、历史数据迁移、管理员配置、团队培训、重复录入、权限治理、接口开发和持续维护。尤其是网络计划,若每次变更都要专人手工重画,低采购价可能被长期维护成本抵消。
反过来,全面平台也未必总是更划算。如果团队只有少量项目,集成收益不足以覆盖实施和治理成本,先采用轻量方案可能更理性。对比方案时,应把“省下的决策时间”和“新增的维护时间”都量化,而不是只比较功能清单。
| 方案 | 适用边界 | 主要收益 | 主要代价 |
|---|---|---|---|
| 轻量绘图 | 短期、单项目、计划主要用于讨论 | 上手快,适合现场梳理逻辑 | 执行数据联动弱,变更后需人工维护 |
| 通用项目计划软件 | 项目经理集中管理,任务和资源计划较稳定 | 计划结构与日历管理较完整 | 研发工作流适配和系统间同步需验证 |
| 研发管理平台 | 多团队、多项目,需求到发布需要贯通 | 有机会减少计划与执行数据割裂 | 流程配置、权限治理和变更管理要求更高 |
八、落地与治理:让网络计划在变更后仍然可信
1. 建立计划更新规则,而不是要求“随时保持最新”
“实时更新”听起来正确,落地时却可能变成所有人反复修改日期。更有效的办法是定义更新触发条件:关键依赖延期、范围变更获批、估算变化超过阈值、里程碑预测改变、外部承诺失效时,必须更新路径和预测。
常规任务可以按固定节奏更新,例如每周评审;关键事件则即时记录。谁有权改日期、谁批准基线调整、谁负责更新依赖,都要明确。规则越清晰,管理者越容易分辨真实变化和填表噪声。
2. 把预测、承诺和实际完成分开记录
预测回答“依据当前信息,我们认为何时完成”;承诺回答“组织批准对外或对内承诺的日期”;实际完成记录工作真实完成的时间。三者如果被覆盖成一个日期,项目复盘就无法分辨估算偏差、执行偏差和范围变更。
每次更新预测时,建议保留变化原因类别:新增范围、技术风险、资源冲突、外部依赖、质量返工、估算修正或计划错误。分类本身不必复杂,但必须便于季度复盘。重复出现的原因,才是流程改进的优先入口。
3. 用少数指标判断网络图有没有产生管理价值
不必堆叠几十个仪表盘指标。建议先看四类:预测与实际的偏差、关键依赖按期确认率、变更影响分析时长、计划维护投入。每个指标都要写明分母、统计周期和数据来源。
- 交付预测偏差:比较计划预测日期与实际完成日期,并按项目规模或变更幅度分组。
- 关键依赖按期确认率:看依赖交付是否在约定时间被接收方确认,而不是只看发送方是否标记完成。
- 变更影响分析时长:记录从变更提出到识别受影响任务、路径和里程碑所需的时间。
- 计划维护耗时:测量项目经理与团队成员在重复维护计划上的时间,避免工具带来的协作收益被管理负担抵消。
4. 组织级推广时先统一语义,再统一工具
不同团队对“已完成”“可联调”“测试通过”“可发布”的定义可能不同。若语义未统一,统一平台只会让不同口径看起来更整齐。推广前应先约定关键状态、验收证据、跨团队交付责任和基线变更规则,再逐步配置系统字段和报表。
组织还应给团队保留合理的工作方式空间。所有团队都必须使用同一种细粒度排期,通常会造成形式一致、执行失真。组织层面统一里程碑、依赖语义和风险口径,团队层面按交付特征选择迭代计划、看板或详细网络计划,往往更可持续。
5. 关注长期信号:计划是否让决策提前,而不只是报表更整齐
网络计划真正产生价值的标志,不是每个节点都有负责人,也不是报表颜色统一,而是团队更早发现路径风险,并有时间采取行动。比如提前补充关键技能、调整范围、并行开展可独立工作、准备替代供应方案,或者与业务方重新确认发布窗口。
如果使用半年后,管理者仍然只能在临近发布日期时知道关键依赖出问题,工具可能没有把风险前移;如果维护耗时上升但预测质量没有改善,应重新检查节点颗粒度、估算方式和依赖真实性,而不是继续追加字段。
九、结论:最合适的网络计划,不是最复杂的那张图
1. 用“可解释的预测”取代“看起来精确的日期”
我对项目进度网络图的判断很简单:它必须能解释任务为什么按这个顺序发生,能指出哪些变化会影响交付,并能让团队在风险变成延期之前采取行动。若图上只有节点、箭头和日期,却说不清假设、时差和责任交接,它只是装饰性的计划。
选型时,先判断团队是否真的存在依赖管理问题,再确定 AON、CPM、PERT 或滚动式规划的组合;随后用真实项目做试点,验证依赖计算、执行联动、变更追溯和维护成本。对中大型研发组织,可以将 PingCode 等研发管理平台纳入实际候选,但结论必须来自同一场景下的操作测试和试点数据,而不是功能清单或品牌印象。
2. 下一步可以从一个版本和三项测量开始
如果你现在正准备选型,先不要急着采购。挑一个有跨团队依赖、交付日期明确的版本,记录当前计划维护耗时、变更影响分析耗时和关键依赖逾期情况;再用一张简化网络图标出交付节点、输入输出和责任人。
接下来,拿同一组任务测试候选工具:改变一个关键工期,观察路径是否变化;新增一个范围项,检查影响能否追溯;更新实际状态,确认是否需要重复录入。能让团队更早发现风险、并且不显著增加维护负担的方案,才是合适的项目进度网络计划图与管理工具组合。
常见问题解答(FAQ)
1. 项目进度网络计划图应该选哪一种?
我在拆解研发排期时,常把网络图、甘特图和里程碑计划混在一起,不确定它们是不是在解决同一个问题。我想看清任务依赖和延期影响,但团队又需要一张容易汇报的进度图,应该怎么选?
先按要回答的问题选图,而不是先看工具里哪种视图最漂亮。需要找出任务依赖、并行关系和延期影响时,用网络计划;需要查看每项工作的起止时间、负责人和当前进展时,用甘特图;需要对齐关键交付日期时,用里程碑计划。实际研发管理中,它们通常是同一份任务数据的不同视图,不必强行三选一。
方法最适合回答容易忽略的限制 网络计划哪些任务互相依赖,关键路径在哪里任务多时图会变复杂,非技术干系人不一定容易读 甘特图任务什么时候开始、结束,当前落后多少只画日期不维护依赖,容易把排期误当成可执行计划 里程碑计划版本、验收、发布等节点是否按期颗粒度太粗,无法解释节点为什么会延期 例如,需求分析用时3天,之后架构设计用时2天、接口验证用时4天,两项工作并行;
二者完成后开发用时5天。网络图能显示最长链路是“需求分析,接口验证,开发”,总工期为12个工作日;甘特图则更适合让团队查看这些任务具体落在哪些日期。实用做法是先用网络关系验证逻辑,再用甘特视图跟踪执行,最后用里程碑对外同步。
上面的工期是演示用的简化数据,真实排期还要核对工作日历、人员可用性和评审等待时间。
2. 项目网络计划中的工期和依赖关系,应该怎样估算?
我做研发排期时,最困惑的是任务工期到底该填一个确定天数,还是把不确定性也算进去。以前按负责人报出的日期直接排,遇到接口等待和测试返工就整体后移,我想知道怎样估算才不至于看起来精确、实际却不可靠。
先把“工作量”和“日历工期”分开。开发预计需要4人日,不代表4个工作日一定能完成:负责人可能同时支持线上问题,任务也可能要等待接口、评审或测试环境。网络计划记录的是依赖和时间逻辑,只有把资源占用与等待条件也纳入讨论,日期才有管理意义。
对不确定性较高的任务,可以分别记录乐观值O、最可能值M和悲观值P,再用PERT估算值(O+4M+P)÷6。例如三种判断为2、4、8个工作日,估算结果约为4.3天。这个数字不是承诺,也不等于项目必然按4.3天完成;它的价值在于暴露分歧,并提示哪些任务值得进一步验证。
依赖关系要写成可检查的条件,例如“接口联调须在接口契约评审通过后开始”,而不只是笼统写“依赖后端”。若多个任务共享同一位关键工程师,还要标出资源冲突;逻辑上可以并行的任务,现实中未必能并行。
建议先对高风险链路做估算校准:选取最近已完成的同类任务,比较原估时、实际用时和等待时间,区分偏差来自工作量、返工还是外部阻塞。样本不足时先记录区间和假设,不要用小数点制造虚假的确定感。
3. 网络计划图里的关键路径和缓冲时间,应该怎么用于日常跟进?
我看过计划图标出关键路径,但项目推进时大家还是只汇报完成百分比,直到发布前才发现核心任务已经晚了。我想弄清楚应该盯哪些变化,以及关键路径上的任务一延期,是不是就一定要推迟发布日期?
关键路径是当前依赖关系下决定最早完工时间的最长任务链,不是“最重要任务”的同义词。某任务延期是否影响发布日期,要看它是否在关键路径上、是否有可用时差,以及延期后路径是否发生变化;因此关键路径需要随着实际进展重新计算,不能在启动会上算一次就搁置。
跟进时至少记录四项:基线开始与结束日期、实际开始日期、剩余工期、阻塞原因。单看完成百分比容易误判:一个任务完成了80%,剩余20%可能包含联调和验收,耗时反而超过前80%。对关键路径任务,剩余工期通常比主观完成率更有决策价值。
例如计划中的关键链路有2个工作日时差,某项任务预测晚1天,暂时可能仍能吸收;若同一链路又新增1天等待,时差就可能耗尽。此时应讨论缩小范围、调整资源或改变交付顺序,而不是简单要求团队“加快进度”。缓冲也不要作为所有任务统一加上的隐藏余量。
更稳妥的做法是把风险缓冲放在项目或阶段层面,并说明它覆盖什么风险、由谁决定启用;否则每个任务都悄悄留余量,计划表看似宽松,真实风险却无法被识别。
4. 2026年挑选项目管理工具时,怎样判断它是否适合做研发网络计划?
我在比较项目管理工具时,发现很多产品都有甘特图或进度视图,但不确定它们能不能真正处理任务依赖和变更。我不想只看演示效果,想知道该拿什么真实场景试用,以及试完后用哪些指标做决定。
先确认团队需要的是“能画计划”,还是“能维护计划逻辑”。基础甘特图通常能显示日期;面向依赖管理的能力还应支持前置关系、关键路径或时差识别、基线与实际对比,以及变更后影响的追踪。若工具只能手动拖动日期,却不能说明日期为何变化,它更像展示板,不足以支撑复杂研发排期。不要只用销售演示里的理想项目验收。
拿一个近期真实版本做试用,保留任务依赖、阶段节点、人员安排和一次实际变更,例如接口交付延迟两天;观察工具能否帮助团队发现受影响的后续任务,并留下调整前后的记录。用脱敏数据即可,不必先迁入全部历史项目。建议用以下检查项做小范围评估: 一是依赖能否表达团队真实的开始条件;
二是日期、工作日历和剩余工期是否容易维护;三是延期后能否看见受影响的里程碑;四是负责人是否能快速更新状态;五是权限、导出和数据迁移是否满足团队要求。试用结果要看实际维护成本,而不只看功能数量。可以记录一个试点周期内计划更新时间、逾期任务发现时间、状态更新完成率和关键节点预测偏差,并与原流程对比。
若图表功能丰富,但每周要靠项目经理手工修补依赖,团队可能很快回到表格;对小团队而言,清晰可靠、持续有人维护的计划,往往胜过复杂却无人更新的模型。
文章包含AI辅助创作:如何选择合适的项目进度网络计划图?2026年研发管理工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/217622
读者评论
把前置任务工期现场改一次、看后续日期是否联动,这个选型检查很实用。比单看界面演示更容易判断工具是在做依赖计算,还是只展示排期。
文中把逻辑依赖和资源冲突分开讲很重要。两项工作不能并行,未必代表它们有先后关系;强行连线可能让网络图看起来完整,实际计划却失真。
延期原因的 40 次分类明确标注为情景模拟,这点比较严谨。团队落地时最好用自己的复盘数据替换示意数值,否则容易把示例误当成行业基准。
