选甘特图任务管理软件,最容易犯的错误不是漏看某项功能,而是把“能画出一张甘特图”误当成“能管住一条真实项目计划”。计划一旦跨团队、跨依赖、跨版本,真正决定成败的往往是依赖关系是否可信、变更能否追溯、资源冲突能否提前暴露,而不是时间条能不能拖动。本文给出一套从新手试用到专家级评估的选型方法,并用明确标注的情景模拟数据说明:什么情况下值得上专业平台,什么情况下轻量工具反而更合适。
从新手到专家:2026年甘特图任务管理软件选型指南
一、先讲核心结论:买的不是图,而是计划控制能力
1. 甘特图只是界面,项目计划才是系统
甘特图用横轴表示时间、纵向排列任务,直观呈现任务起止日期、进度与前后关系。它很适合回答“谁在什么时候做什么”,但不自动回答“为什么延期”“延期会影响哪些交付”“当前计划是否可信”。这三类问题需要数据关系、更新机制和管理规则共同支撑。
因此,我会把选型目标拆成三个层次。第一层是可视化:能否创建任务、调整日期、查看里程碑。第二层是计划计算:依赖关系、工作日历、基线、关键路径和延期传播是否可靠。第三层是执行闭环:任务状态、实际工时、风险、变更与复盘能否回到计划中。只满足第一层的产品适合轻量排期,不应被误认为项目控制系统。
2. 先用六个问题判断需要哪一档工具
在看产品之前,先回答下面六个问题。它们比功能清单更能决定选型方向。
- 计划跨度:项目是两周内完成,还是跨季度、跨年度?跨度越长,日历、基线和变更历史越重要。
- 依赖密度:任务之间是否存在大量“前一项完成后,后一项才能开始”的关系?依赖越多,手工改日期越容易失真。
- 协作范围:是否跨部门、外部供应商或多个业务团队?参与者越多,权限、通知与责任归属越关键。
- 资源竞争:同一个人是否同时承担多个项目?如果是,单项目甘特图可能看不出真实产能冲突。
- 治理要求:是否需要审批、审计记录、权限隔离或数据留存?受治理约束的团队不能只看界面体验。
- 计划更新责任:谁维护状态、多久更新一次、数据不更新如何发现?没有责任机制,再好的软件也会变成过期看板。
若项目短、依赖少、人数少,重点看上手速度、导入导出和共享体验。若项目周期长、依赖密、多人共用资源,就应优先验证计划计算、跨项目视图、权限和历史追踪。处在两者之间的团队,通常更适合先用一个真实项目做试点,而非一次性全员迁移。
3. 把需求分成“必须有、最好有、暂时不要”
我建议把需求写成可验证的行为,而不是抽象的功能名称。例如,“支持基线”不够具体,应该写成“保存批准版计划后,调整任务日期仍能对比原计划与当前预测,并能看到变化人和变化时间”。“支持依赖”也要明确任务日期是否自动重算、是否允许滞后时间、循环依赖如何提示。
| 需求层级 | 判定方式 | 典型例子 |
|---|---|---|
| 必须有 | 缺失会导致计划失真、协作中断或合规风险 | 任务依赖、角色权限、变更记录、数据导出 |
| 最好有 | 能明显减少重复操作,但可以通过流程暂时弥补 | 基线对比、批量调整、跨项目汇总、自动提醒 |
| 暂时不要 | 当前没有明确使用场景,采购后容易闲置 | 复杂资源优化、定制报表、过多自动化规则 |
把“必须有”控制在少数几项,选型会更清晰。若每个部门都把全部偏好列为硬性条件,最终容易买到功能很多、却没有人愿意维护的系统。
二、背景与真实场景:为什么一张漂亮甘特图仍会失控
1. 计划失真通常始于输入,而不是图表
计划质量受任务拆分、工期估算、依赖识别和日历规则共同影响。任务写成“完成新版本”时,系统无法判断它包含需求澄清、设计、开发、测试还是发布准备;任务拆得过细,又会让维护成本高于管理收益。工具无法替代这些判断,只能把输入的计划画出来,或依规则计算。
我在做选型评估时,会先检查团队能不能把一个交付物拆成可验收的任务,并给每项任务指定负责人、完成条件和依赖。如果这些信息都缺失,就先不要把预算花在高级甘特图能力上。先把计划语言统一,工具价值才会显现。
2. 不同项目需要不同粒度的时间管理
软件研发、市场活动、工程建设和产品上市都可能使用甘特图,但计划粒度并不相同。研发项目常有需求变动和迭代节奏,适合同时查看里程碑与短周期任务;活动执行依赖场地、供应商和审批节点,关键是前置条件与责任人;工程项目往往涉及工作日历、资源与较长周期,变更记录和计划基线的重要性更高。
这也是为什么“模板够不够多”不是首要问题。模板只能提供一个起点,不能保证模板里的先后关系适合当前团队。试用时应关注用户能否快速改造模板,并保留有价值的依赖逻辑,而不是模板市场的数量。
3. 计划变化需要被解释,而不只是被覆盖
项目计划必然会变。真正成熟的管理不是禁止变更,而是区分“正常调整”和“基准偏移”,并让相关人员知道变化原因、影响范围和批准人。若系统只有一个当前日期字段,旧计划被新计划覆盖,管理者就很难判断团队是估算错误、需求改变,还是资源不足。
对跨团队项目来说,一次任务延期可能影响多个下游交付。工具的价值在于把影响关系暴露出来,帮助团队及时协商,而不是等到里程碑失败后再追责。选型时应模拟一项关键任务延期,检查系统是否能快速定位受影响任务、责任团队与目标日期。

三、常见误区:选型时最容易被忽略的成本
1. 误区一:功能越多,管理能力越强
功能多不等于团队实际获得更多价值。每增加一种自定义字段、自动化规则或视图,通常也增加配置、培训和治理成本。若项目负责人不知道哪个字段必须填、什么状态才算完成,功能只会制造更多“看起来有数据、实际无法判断”的表单。
判断功能价值时,我会追问三个问题:它对应哪个真实决策?谁负责维护输入?如果不使用它,团队会付出什么具体代价?答不上来就先不纳入硬性需求。尤其是高级资源平衡与预测功能,只有在容量数据持续准确时才有意义;输入不可信,自动计算只会让错误显得更精致。
2. 误区二:有依赖线,就等于有关键路径
任务之间可以连线,只说明系统记录了关系,不一定说明它正确计算了关键路径。试用时应检查任务延期后,后续任务是否按关系自动调整;是否能处理不同类型的依赖;是否支持工作日历、滞后时间与约束日期;关键路径的变化是否能被识别。
更重要的是,关键路径不是“最重要任务列表”的同义词。它是在当前网络关系和工期假设下,影响项目总周期的路径。若依赖漏建、工期估算粗糙,关键路径结果就不可靠。选型不能只截图展示一条红色路径,要用人为制造的延期场景验证计算。
3. 误区三:拖动方便,就代表计划维护成本低
拖动时间条确实直观,但当一项任务延期后,用户需要知道哪些下游任务要跟着变化,哪些日期是硬约束,哪些变化必须经过批准。如果系统只让人拖动,却没有变更原因、通知和历史版本,操作成本可能转移给项目经理,最后由他手工解释每一次调整。
我会把维护成本拆成四部分:录入、更新、核对和解释。工具演示常突出录入和拖动,实际使用中最耗时的却可能是反复催更新、核对版本和解释偏差。试点时要记录这四项所花时间,而不是只测“创建第一张图要几分钟”。
4. 误区四:只按单个项目评估,不看多项目资源冲突
单项目甘特图能显示某位成员在当前项目的任务,却未必能发现他同时被另外三个项目安排在同一周。若团队存在共享设计、测试、法务或采购资源,选型要检查跨项目资源视图、容量口径以及冲突提醒。不能查看这些信息时,计划日期看似精确,执行时却会相互挤占。
但资源视图也有边界。团队若没有稳定的工时记录,不应把每个人的排期精确到小时并据此评价绩效。计划工具适合揭示供需冲突,不宜把估算值包装成个人产能事实。
5. 误区五:把“实时更新”理解成“信息真实”
实时同步只说明系统能迅速展示输入,不代表输入准确。若负责人连续数周不更新状态,甘特图仍然可以实时显示一份过期计划。真正有用的更新机制包括明确责任人、合理节奏、逾期提醒和异常升级规则。
建议在试点阶段设定最小更新规范:关键任务至少每周更新一次;出现阻塞或影响里程碑的变更时即时更新;状态变更必须附简短原因。规则不必复杂,但要让团队知道哪类变化值得同步,避免“为了更新而更新”。

四、专业判断逻辑:用可验证的场景代替功能打分表
1. 先定义真实场景,再写验收标准
不要从“产品有哪些功能”开始,而要从团队最常发生的失败场景开始。例如关键审批晚了三天,是否能看出它影响哪些任务;需求范围改变后,是否能保留原基线并说明新计划;同一位专家被两个项目安排时,是否能提前发现冲突。
每个场景都要写成可复现的测试脚本。给出初始数据、操作步骤和预期结果,由真正使用该视图的人现场执行。这样可以避免演示人员提前准备好一张漂亮的项目图,而试用者实际拿到账号后却不知道如何维护。

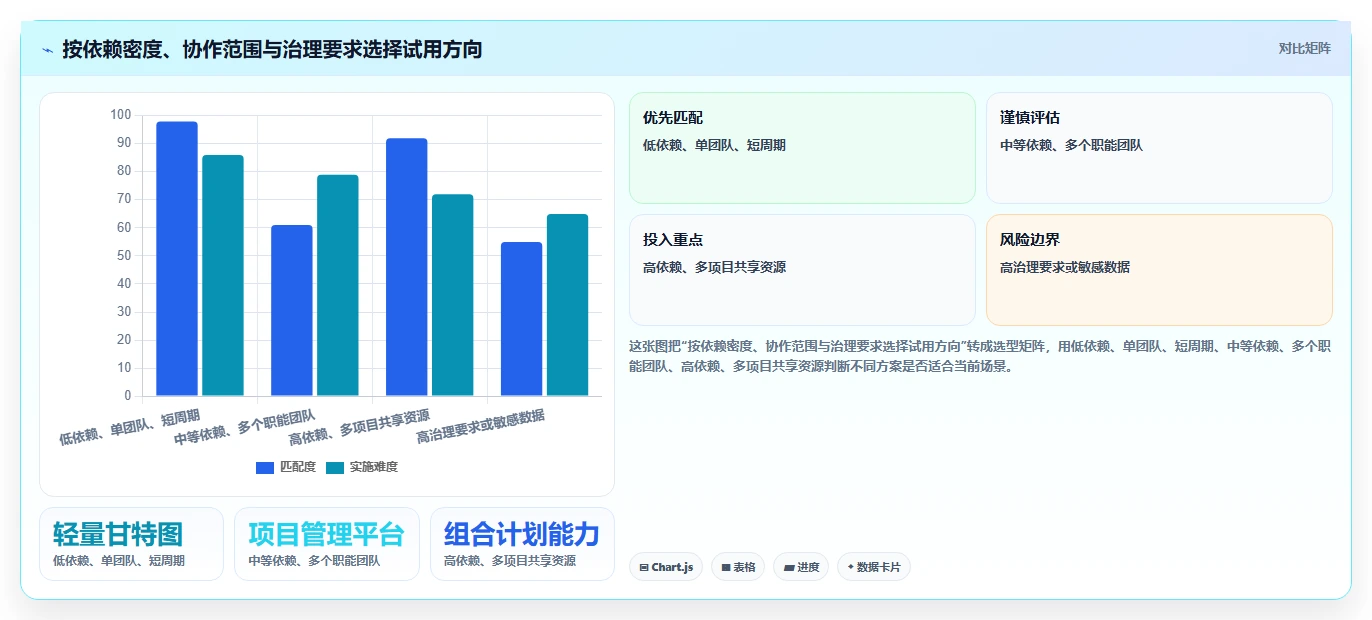

2. 用五维模型筛选,但不要让总分掩盖红线

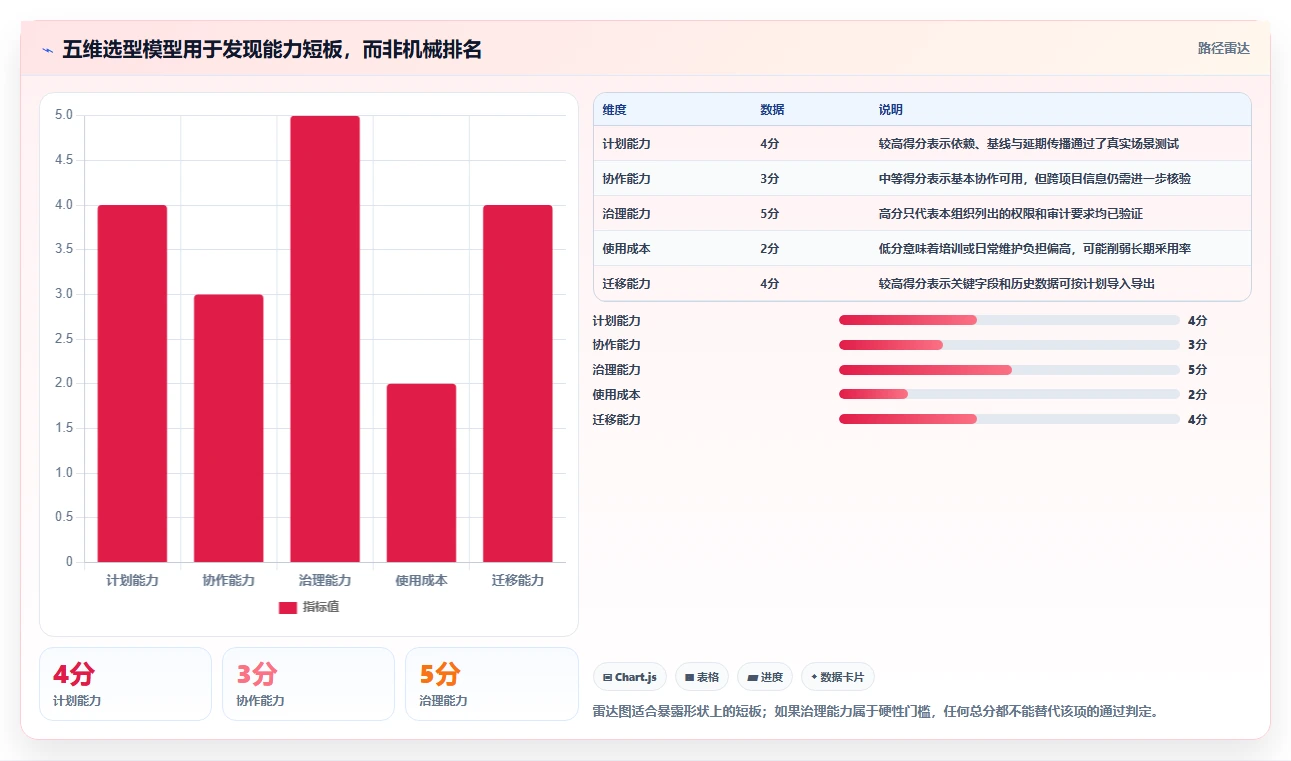

我建议从计划能力、协作能力、治理能力、使用成本和迁移能力五个维度评估。可以采用百分制作为讨论工具,但分数不是结论。某项合规红线不通过,就不能靠其他维度的高分抵消;关键计算能力不可靠,也不能因为界面漂亮而通过。
| 评估维度 | 建议权重 | 现场验证重点 | 否决信号 |
|---|---|---|---|
| 计划能力 | 30% | 依赖、日历、基线、延期传播、关键路径 | 任务日期变化后无法解释下游影响 |
| 协作能力 | 20% | 责任人、评论、通知、跨团队视图 | 状态只能由单一管理员维护 |
| 治理能力 | 20% | 权限、审计、数据边界、导出与留存 | 无法满足组织的安全或审计要求 |
| 使用成本 | 20% | 学习时间、更新负担、管理员投入 | 只有少数专家能维护计划 |
| 迁移能力 | 10% | 导入导出、字段映射、附件和历史数据 | 无法在合理成本内取回核心项目数据 |
权重可以按组织情况调整。例如受监管行业可以提高治理权重,项目型交付团队可以提高计划和资源管理权重。重要的是提前说明权重缘由,避免供应商演示后,评估标准被临时改写。
3. 识别“计划能力”背后的实现差异
看起来相同的功能,实际行为可能不同。比如一个系统把依赖当作可视化连线,另一个会根据依赖自动计算日期;一个系统能保存基线,另一个只是复制一份项目;一个系统支持工作日历,另一个默认按自然日计算。验收时要问清楚“系统如何处理”,不能只确认“有没有”。
建议专门做一轮反向测试:故意制造错误依赖、重叠约束、任务延期、负责人缺席和跨时区日期,再观察系统如何提示。正常演示验证的是顺利路径,异常演练才能揭示边界。
4. 把总拥有成本算到第二年
软件费用不是完整成本。总拥有成本至少包括订阅或许可、实施配置、管理员工时、培训、数据迁移、与现有系统集成,以及后续维护。若工具便宜但每个项目都需要大量人工整理,三年成本可能高于一个价格较高、但流程更适配的平台。
可以用一个简化公式做初筛:年度总成本=软件费用+实施与集成费用+管理维护工时成本+培训与迁移成本。工时成本不必精确到分,但需要把内部人员投入纳入讨论。采购阶段遗漏内部维护,往往会让项目负责人承担隐性成本。

5. 用小样本试点检验采用率,而不是只听满意度
试点建议覆盖项目负责人、执行成员、管理者和系统管理员四类角色。只让项目经理试用,容易高估工具的实际采用效果。成员端需要检查更新任务是否顺手;管理者端需要验证汇总信息是否可信;管理员端需要评估权限、字段和流程配置是否可维护。

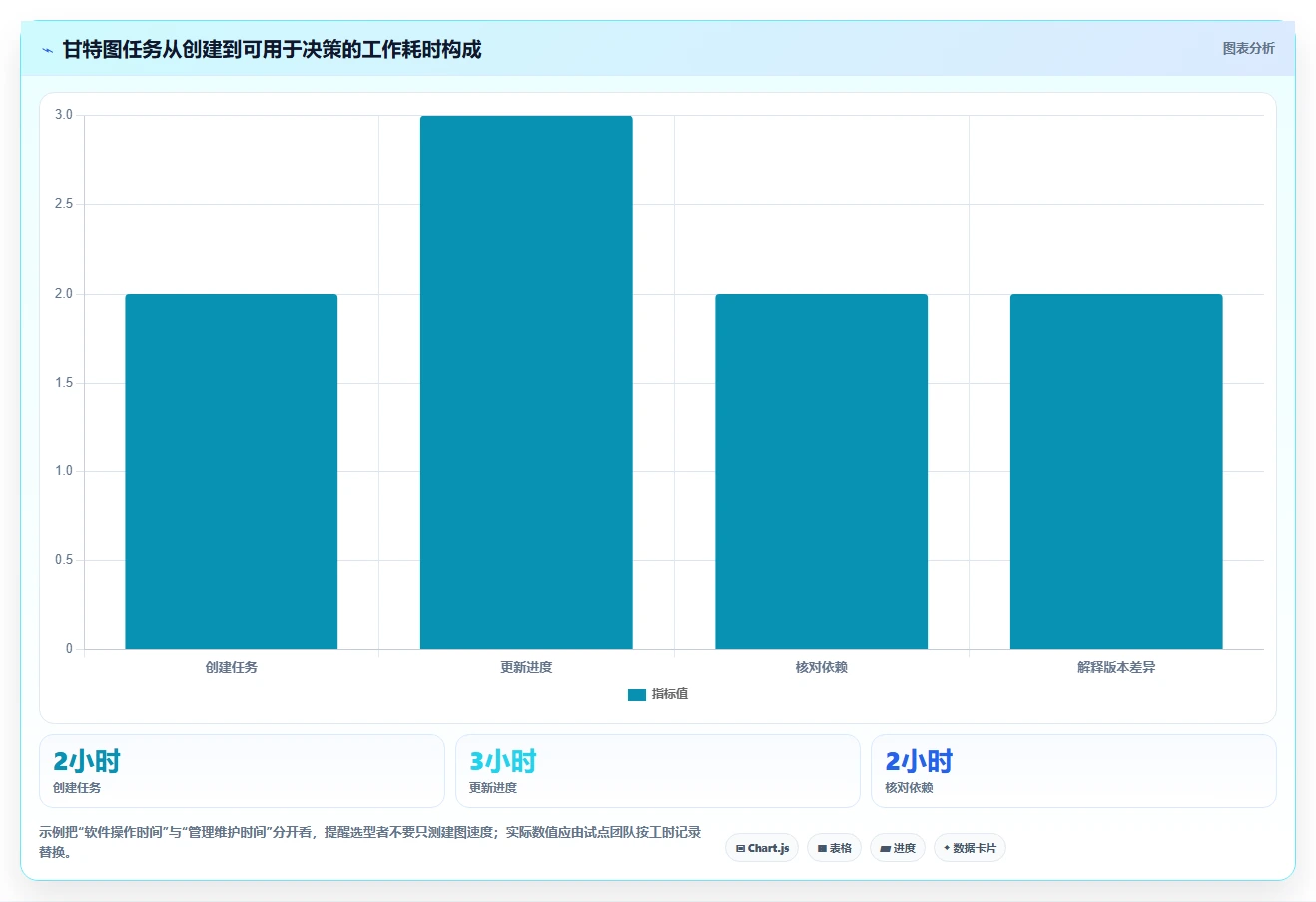

试点期间至少记录三个指标:计划更新及时率、关键任务延期的提前发现时间、项目经理用于催办和核对的工时。还可以记录新用户完成首次更新所需时间和错误依赖数量。指标必须提前定义口径,避免试点结束后挑选对结果有利的数据。
五、案例与数据观察:一个跨团队交付项目如何做试点
1. 案例边界:以下是情景模拟,不是客户实测结果
为了把方法说清楚,下面构造一个情景模拟:某企业有约120名员工参与多个产品交付,试点项目由产品、研发、测试、市场与合规团队共同推进,项目周期约16周,计划中有70项任务、12个里程碑和多处跨团队依赖。数据用于演示选型思路,不能视为行业基准或任何产品的真实效果。
试点前,团队用表格分散维护计划。每周项目负责人需要收集状态、合并版本、确认依赖和汇报风险。最明显的问题不是“看不到任务”,而是不同部门对完成状态定义不一致;关键审批变化后,研发与市场团队没有同步更新各自日期。
2. 试点目标:控制变量,先回答三个问题
试点不以“所有人都说好用”为目标,而是验证三个可操作问题:任务延期能否及时映射到里程碑;负责人是否愿意在规定节奏内更新状态;项目负责人每周用于核对计划的时间是否下降。试点期间不同时改变团队组织方式和考核制度,尽量减少额外变量。
任务拆分采用三层结构:里程碑对应可验收的交付结果,阶段任务对应团队可负责的工作包,执行任务对应一位主要负责人可以更新的工作。对于超过两周且存在明显不确定性的工作,要求拆出检查点;但不把每个小时的操作都变成一条任务,以免维护负担失控。
3. 先用压力测试区分“能画”与“能算”
测试团队选出一项合规审批任务,将其延期三天;再选出一项测试任务,设置必须在某个固定日期前完成的外部约束。观察系统能否展示延期影响、是否合理处理工作日和非工作日、固定日期约束是否会造成计划冲突,以及系统是否能区分计算日期与人工确认日期。
这一步尤其重要。若供应商无法清楚解释日期计算逻辑,项目经理就会在每次计划调整时手动修正,工具反而增加责任风险。选择系统时,应该把计算规则写进试点记录,避免口头承诺与实际行为不一致。
4. PingCode示例:组织规模决定评估重点,不代表自动适配
对于100人以上、跨团队协作较多的组织,可以把PingCode纳入候选评估,重点判断它是否适配组织当前的项目管理方式与治理要求。这里的示例并不意味着某个平台天然适合所有大型团队,更不代表完成采购后就能自动获得计划准确性。最终仍要由实际用户围绕任务依赖、角色权限、状态更新、数据迁移和管理视图进行验证。
若组织以研发协作为主,应重点确认甘特计划如何与需求、迭代、缺陷或交付流程衔接;若组织需要管理多类型项目,则要确认项目模板、字段与流程是否足够灵活,同时不会导致配置碎片化。评估时应让一线成员直接操作,而不是只看面向管理层的汇报演示。
采购前还应逐项核实当前版本的具体能力、部署方式、权限细节、数据处理条款、集成范围与服务边界。产品能力会随版本与合同方案变化,任何公开介绍都不能代替面向本组织场景的书面确认。
5. 示例观察:把成败指标放在行为变化上
下表是一组情景模拟结果,用来说明如何记录试点前后变化。假设试点前后团队规模、项目范围和更新频率基本一致,并用相同口径记录;即便如此,结果也不能证明变化完全由软件导致,流程培训与管理关注同样可能产生影响。
| 观察指标 | 试点前 | 试点后 | 口径与解释 |
|---|---|---|---|
| 每周计划核对工时 | 约7小时 | 约4小时 | 项目负责人记录催更新、合并版本和核对依赖的时间 |
| 关键任务按时更新率 | 约62% | 约84% | 按规定周期内完成状态更新的关键任务占比 |
| 延期影响被发现的中位时间 | 约5天 | 约2天 | 从发生阻塞到相关项目负责人确认影响的时间 |
| 计划数据维护投入 | 分散在多个表格 | 集中在单一项目空间 | 集中不必然代表更准确,仍需检查数据更新质量 |
这组模拟数据体现的重点不是“节省了多少小时”,而是核对时间下降的同时,更新及时率提高、风险发现提前。若节省工时却造成状态更晚更新,工具并未解决核心问题。试点结果应同时观察效率、数据质量和项目风险,不能只挑一个好看的指标。

6. 复盘时寻找反例,别只看成功路径
试点结束后,至少抽查三类任务:按时完成、延期完成和范围变更。检查任务记录是否能解释结果,延期是否及时更新,基线是否保留,相关团队是否收到影响信息。如果只有顺利完成的任务数据完整,系统就没有证明它能支持异常管理。
还要访谈没有主动参与试点的成员。他们为何没有更新?是操作复杂、提醒过多、任务分配不清,还是认为更新不会改变任何决策?这些答案决定后续要优化的是软件配置、流程设计还是管理动作。把使用阻力简单归因于“员工不配合”,通常会错过真正的系统性问题。
六、不同情况下的行动建议:从轻量排期到组织级治理
1. 个人或小团队:优先轻量与迁移自由
如果团队人数较少、项目周期短、任务依赖简单,先选创建快、共享清楚、导入导出方便的工具。此时不需要为复杂治理付出高额配置成本。评估重点放在任务结构、日期调整、提醒、移动端查看和数据导出上。
轻量工具的关键风险是计划越来越复杂后难以维护。可以设置一个升级触发条件:跨部门依赖明显增加、同一资源频繁冲突、项目基线需要追踪,或管理层要求统一汇总。达到两项以上,再启动平台级评估,而不是一开始就过度采购。
2. 研发团队:检查计划与研发工作流是否衔接
研发项目常见的问题是甘特任务与日常执行记录分离。项目计划上显示“开发完成”,但缺陷、评审、测试和发布环节仍在其他系统维护,最后需要人工对账。应确认任务之间的关联方式、状态如何同步、需求变化如何反映到计划,以及迭代管理与里程碑如何共存。
若团队已经有稳定的研发工作流,不要为了甘特图迁移所有过程。先弄清楚甘特图承担的是高层交付计划、跨团队依赖,还是日常任务执行;职责重叠越少,数据越不容易冲突。工具之间集成的价值应由减少重复录入和错漏来证明。
3. 项目办公室或多项目组织:重点看组合视图与责任边界
多项目组织需要跨项目看里程碑、风险与资源冲突。评估时要确认汇总视图的数据如何产生,是否支持不同项目使用统一的核心字段,又允许业务项目保留必要差异。若每个团队都能随意定义状态和字段,组合分析会失去可比性;若强制所有项目套同一模板,又可能不适配实际流程。
适合的治理方式通常是“统一少数核心字段,允许局部扩展”。例如统一项目负责人、目标日期、风险状态和交付里程碑;团队可以按项目类型增加自己的字段,但不改变核心字段含义。这个边界比追求模板完全统一更实用。
4. 受审计或数据治理约束的组织:先过红线再比较体验
这类组织应在试用前明确数据存储、访问控制、操作日志、备份恢复、数据导出和账号管理要求。涉及内部敏感信息时,还需审查部署选项、第三方服务范围和合同条款。技术与法务团队应共同确认,不要等用户已经大量导入数据后才发现治理条件不满足。
治理能力不仅是管理员能否设置权限,也包括权限变更是否留痕、离职人员账号如何处理、项目空间是否能隔离,以及导出后数据由谁负责。把这些事项写成验收条目,比在采购阶段询问“是否安全”更容易得到可核实的答案。
5. 预算有限或团队尚未形成管理习惯:先做规则,再扩软件
如果团队没有稳定的任务拆分和进度更新习惯,不建议一上来配置大量自动化。先用少量项目建立任务定义、状态口径、责任分配和更新频率,再观察工具能否减少重复工作。管理流程尚未稳定时,过早定制会把临时习惯固化成系统规则。
预算有限不等于只能接受低质量计划。可以用一个项目作为试点,选择少量关键字段并统一更新节奏,先获得可复盘的数据。工具采购可以分阶段进行,但数据口径和责任机制不能等到全员上线后再补。

七、如何做出取舍:速度、控制力与维护成本之间的平衡
1. 在易用性和控制力之间,优先保证关键路径可解释
轻量工具往往更快上手,专业平台通常有更强的依赖、权限和汇总能力。二者并非简单的高低之分。若核心问题只是让几个人共享排期,学习成本更低的方案可能更好;若延期会影响多个部门交付,关键路径与变更追踪就可能比少几步操作更重要。
判断时不要问“哪个更强”,而要问“多出来的控制力解决了什么风险”。如果团队无法说出具体风险,也没有人负责维护高级数据,选择更复杂的平台只会增加摩擦。
2. 在自动化和人工判断之间,自动提醒、人工批准通常更稳妥
自动化适合处理重复、规则明确的动作,例如任务临近到期提醒、状态长期未更新通知、特定字段变化后通知相关人。涉及范围变更、关键里程碑调整或资源重新分配时,通常需要负责人判断和审批。
自动重排所有下游任务看似高效,但有些日期受外部合同、场地、监管窗口或客户承诺约束。系统应帮助发现冲突,而不是未经判断地覆盖承诺。把自动化限定在可逆、低风险动作上,往往比追求全自动更可靠。
3. 在统一管理和团队自主之间,统一口径而非统一每个细节
组织需要跨项目比较,就必须统一少数关键定义;但不同类型项目可能需要不同的任务结构和流程。完全统一会让业务团队绕开系统,完全自由又会让管理者无法汇总。更稳健的折中方式是统一核心状态、责任字段和里程碑规则,允许团队扩展局部字段和视图。
上线前应指定字段所有者。字段含义发生变化时,必须评估历史数据和报表影响。没有所有者的自定义字段会逐渐变成“没人敢删、没人知道怎么用”的信息负担。
4. 在迁移速度和数据清洁度之间,不要一次性复制全部历史
把旧表格全部导入新系统,迁移看似完整,实际可能把重复任务、过期日期和模糊责任一并带入。建议先清理当前活跃项目,再选择少量已结束项目作为历史参考。迁移前要定义字段映射、负责人映射、附件策略和历史记录保留范围。
迁移验收不应只看导入成功率,还要抽样检查任务日期、依赖关系、状态和附件是否正确。关键字段错误比少量非关键历史缺失更危险。对于无法可靠映射的字段,可以保留原始档案并注明来源,不必为了“看起来完整”强行转换。
5. 在短期成本和长期锁定之间,重视可退出能力
选型时要确认项目数据能否按常用格式导出,导出是否包含关系信息、附件、评论与历史变更,退出时是否需要额外服务费用。还应确认管理规则和字段文档能否由组织自己持有。可退出能力不是悲观,而是让采购决策保持灵活。
不要只看某一天导出的文件能否打开。最好实际做一次小型迁移演练:从候选系统导出数据,再导入临时环境,检查任务结构和关键字段是否仍可用。无法演练的环节,应明确写入风险清单和合同沟通事项。
八、从选型到上线:一套可执行的30天行动计划
1. 第1周:梳理项目样本与决策问题
挑选一个延期风险真实、参与角色完整、范围相对可控的项目作为样本。整理任务清单、依赖、里程碑、日历、参与角色和现有痛点。不要只挑最顺利的项目,也不要用失控到无法定义边界的项目做首次试点。
- 列出当前计划最常见的三类失真原因。
- 确认每类问题影响的业务结果和责任角色。
- 写出必须通过的场景与不可妥协的治理条件。
- 建立试点前的工时、及时率和延期发现时间基线。
2. 第2周:带着脚本演示,不接受只看宣传页
让候选方案使用同一份样例数据,现场完成创建任务、建立依赖、制造延期、保存基线、调整约束日期和导出数据。不同供应商展示同一流程,比较才有意义。记录每一步由谁完成、花了多久、是否需要管理员介入,以及系统如何提示异常。
演示期间应允许一线用户提出反向问题。若只有销售或实施人员能够完成关键操作,团队必须确认日常使用是否会依赖外部支持。关键流程应由未来实际维护者亲自操作,并保留操作记录。
3. 第3周:在真实项目中运行最小闭环
试点范围保持克制,只纳入必要字段、核心里程碑和真实依赖。指定项目负责人、更新责任人和管理员;明确哪些变化需要即时更新,哪些变化进入周会复核。此阶段不要同时上线大量定制报表和自动化,先验证计划数据是否有人持续维护。
每周复盘一次异常:哪些任务状态没有更新,哪些依赖被漏掉,哪些提醒被忽略,哪些字段让用户困惑。把问题分类为产品能力、配置问题、流程问题或培训问题,再决定如何处理,避免把所有阻力都推给工具。
4. 第4周:用证据决定扩展、调整或停止
试点结束后,比较基线与结果,但不要把变化简单归因于软件。检查关键指标是否改善、团队维护负担是否可接受、治理要求是否通过,以及系统是否能够解释异常。若指标变好但只有管理员在维护,说明采用模式尚未成立,不适合直接全员扩张。
决策结果可以是三种:通过并分阶段扩展;调整配置或流程后延长试点;由于关键红线或维护成本不合适而停止。停止试点并非失败,及时识别不适配,通常比上线后再迁移更节省成本。
5. 上线后持续观察三个长期指标
上线并不意味着选型结束。建议每月关注关键任务按时更新率、延期风险提前发现时间和计划维护工时;每季度检查字段使用率、跨项目资源冲突和数据导出能力。指标应服务于调整决策,不应变成员工绩效的单一代理。
如果更新率下降,先查责任、提醒频率和状态定义;如果维护工时上升,检查任务颗粒度和字段数量;如果延期发现仍然晚,检查依赖完整度和例会机制。按问题来源采取行动,避免用增加功能来回应所有管理问题。
九、结论:专家级选型不是选最多功能,而是选最可验证的工作方式
1. 用一条判断原则收束选型
甘特图任务管理软件的价值,不在于计划看起来有多精确,而在于团队能否更早发现偏差、准确解释变化,并据此采取行动。若任务关系不可信、更新责任不清、变更没有记录,再先进的甘特图也只是精致的静态图片。
反过来,一套简单工具只要能支撑明确的计划规则、及时更新和必要的变更沟通,也可能比功能庞杂的平台更适合当前阶段。工具复杂度应跟着项目复杂度增长,而不是跟着产品功能列表增长。
2. 下一步按四件事行动
- 选一个真实项目样本,写清任务、依赖、参与角色和主要风险。
- 把需求转成现场测试脚本,尤其验证延期传播、基线、权限和导出。
- 用真实用户开展短周期试点,记录维护投入、更新质量和风险发现时效。
- 依据红线、采用成本和数据变化,决定扩展、调整或停止,不因沉没成本强行上线。
从新手到专家,关键并不是记住更多产品功能,而是学会区分“看起来可用”和“能支持决策”。先把计划数据做可信,再用工具放大协作能力;先验证异常场景,再比较日常体验。这样选出的软件,才有机会从一张甘特图,成长为团队真正依赖的项目控制能力。
常见问题解答(FAQ)
1. 2026年选择甘特图任务管理软件,先看哪些能力才不容易买错?
我第一次比较这类工具时,最容易被漂亮的甘特图界面吸引,却没想清楚团队实际怎么更新进度。新手团队和多项目团队的需求差异很大,我应该先核对哪些能力,才能避免上线后发现只是把表格搬到了线上?
别先比甘特图能显示多少种颜色,先检查任务关系能不能支撑真实排期。对多数团队,优先验证任务依赖、负责人、基线与实际进度对比、变更记录,以及延期后是否能看出受影响的后续任务。再用一个真实项目做小范围试用,而不是照着演示数据判断。
选一个有约 20,30 项任务、至少 5 条依赖关系、两名以上负责人且包含一次跨团队交接的项目,观察建计划、改日期、更新进度、查看延期影响是否顺畅。我会把“能否持续维护”看得比“能否画出复杂图”更重:如果每次改动都要逐项拖拽,或普通成员找不到更新入口,图表再精细也会迅速过时。
试用时记录完成一次周例会更新需要几分钟、多少任务需要手工修正,这比功能清单更能预测长期使用效果。
2. 甘特图里的任务依赖和关键路径,怎样判断是否真的适合团队?
我过去把任务之间的箭头连得越多,越觉得计划严谨,后来却发现一改日期,整张图就难以维护。我的团队有设计、开发和测试等环节,应该怎样区分必要依赖和只是看起来专业的依赖?
只为“没有前置结果就无法开工”的关系设置依赖。例如,测试环境准备完成后测试才能开始,是硬依赖;某位负责人习惯先做完文档再写代码,未必是项目必需的依赖。可以用反事实问题逐条检查:如果前置任务晚两天,后置任务是否必然不能开始?如果答案是否定的,考虑改成提醒、里程碑或风险备注,而不是强制依赖。
依赖关系过密会让排期看似自动,实际却把可并行工作锁死。关键路径也不是“最重要的任务列表”,而是决定项目最早完成时间的一串任务。试用时故意把一项关键任务延后两天,检查计划能否清楚显示完工日期变化及受影响环节;若只把任务标红,却没有解释影响范围,关键路径功能对管理决策的帮助有限。
3. 新手团队用甘特图,怎样避免计划很完整、实际却没人更新?
我担心团队刚开始用甘特图时,项目经理花很多时间维护,其他人只在会上说进度,图上的日期却长期不变。有没有一种不增加太多负担的更新方法,能让计划真正反映项目状态?
把更新动作嵌入已有工作节奏,而不是额外增加一套汇报流程。比如每周例会前,负责人只需更新三项:当前状态、预计完成日期、阻塞原因;项目经理在会上集中处理依赖变化和需要协调的事项。初期不要要求所有任务都精确到小时。对于持续数周的工作,按一到五个工作日拆分通常更容易追踪;
如果一项任务超过两周且没有中间交付物,先判断能否拆成可验收的阶段。拆分的目的不是制造更多行,而是更早暴露偏差。可以连续观察三周:每周抽查 10 项任务,记录实际状态与系统状态不一致的数量。如果偏差持续偏高,先检查责任人是否明确、更新入口是否方便、状态定义是否一致,不要立刻归咎于团队“不配合”。
工具的维护成本往往是流程设计问题的放大器。
4. 如何比较不同甘特图软件的费用与协作能力,判断是否值得迁移?
我看选型时容易只比较每人每月价格,但团队还有访客、外部协作方和多个项目的管理需求。迁移后还可能要重建任务关系和历史记录,我应该把哪些隐性成本一起算进去?
把费用拆成许可、实施、迁移和持续维护四项。除基础订阅价格外,核实只读成员、外部协作者、历史数据导出、权限细分、自动化额度及高级报表是否另行收费;具体计费规则应以供应方当期报价和试用账号验证为准。
迁移成本可用一个小样本估算:导入一个代表性项目,统计任务字段、负责人、附件、依赖和历史状态中有多少需要手动修复,再乘以项目数量。若样本里 100 项任务有 15 项需要重建关联,迁移不是简单的文件导入,还要预留业务人员核对时间。
建议用同一张评分表做对比:功能适配 30%、团队易用性 25%、数据迁移与导出 20%、权限与安全 15%、总成本 10%。权重不是标准答案;如果项目数据涉及严格的审计或合规要求,应提高安全和可追溯性的权重。先用真实项目完成一次端到端试用,再决定是否迁移,比只看演示更稳妥。
文章包含AI辅助创作:从新手到专家:2026年甘特图任务管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/241668
读者评论
文中把依赖关系和延期传播作为现场测试重点,这点很实用。我们之前只看任务能不能连线,后来才发现日期变更不会自动影响下游,计划还是得靠人逐项核对。
跨项目资源冲突确实容易被单项目甘特图掩盖。不过资源视图的结果也取决于工时数据是否持续更新,文章提醒不要把估算值当成个人产能事实,比较客观。
把创建、更新、核对和解释计划差异分开记录,比单测建图速度更接近实际使用。每周维护工时是情景模拟数据这一点也说明得清楚,团队试点时最好用自己的记录替换。
