开发任务管理工具真正影响研发效率的地方,不是看板上多了多少张卡片,而是一个需求从“有人提出”到“代码上线并能回滚”之间,是否少了反复确认、手工抄写和责任断点。2026 年选工具,我更建议先把任务管理、代码协作、持续集成与部署、发布审批分开评估,再决定要不要买一套大平台;否则很容易花钱买到一张更复杂的看板。
一、先讲结论:工具不是效率本身,交付链路才是
1. 七款工具适合的团队并不相同
如果团队已经深度使用 GitHub,GitHub Projects 通常是最轻的任务协同起点;如果代码、流水线和部署都在 GitLab,优先评估 GitLab;若组织已有微软云与身份体系,Azure DevOps 的组合能力更容易发挥。Jira 更适合需要复杂流程配置和跨团队治理的组织,Linear 适合重视轻量体验、产品研发节奏快的团队。
PingCode 可作为中大型研发组织,特别是 100 人以上团队的研发管理候选;它更适合评估需求、迭代、缺陷、测试和交付过程的协同治理。TAPD 则适合希望采用较成熟研发流程、并关注国内团队协作习惯的组织。需要强调的是,具体功能、集成范围、部署方式与授权条件可能随版本和套餐变化,采购前应以厂商当前文档和试用环境核验。
我的判断顺序是:先定交付边界,再定数据流,再看工具体验,最后谈价格。如果主要瓶颈是需求频繁变更,换部署平台解决不了;如果主要瓶颈是发布前没人确认责任人,增加更多任务字段也未必有效。
2. 先区分“任务管理”与“部署管理”
开发任务管理,解决的是工作如何拆分、分配、排序和验收;部署管理,解决的是代码如何构建、测试、审批、发布、观察与回滚。两者有关联,但不是同一种能力。任务工具可以记录发布状态,CI/CD 平台负责实际执行流水线;把“任务状态改成已上线”误当成自动部署,是常见的管理幻觉。
因此,本文比较的是“开发任务与发布部署协同工具”,而不是把七款产品都当成同一种部署引擎。选型时应追问:需求能否关联代码变更?流水线结果能否回写?发布是否有审批和审计记录?失败后能不能迅速定位到责任变更?这些问题比功能清单上的勾选数量更有决策价值。
3. 三种团队,三种优先级
- 小型团队:优先降低维护成本,尽量沿用已有代码托管和协作平台,避免为了看板引入另一套身份、通知和数据体系。
- 成长型团队:优先补上需求、迭代、测试、代码和发布之间的关联,控制流程复杂度,不要过早设计几十种状态。
- 中大型组织:优先评估权限、审计、跨团队度量、部署方式、迁移成本和流程治理,不能只让一个小组试用后就代表全公司结论。
本文后续的案例数据均为情景模拟,用于展示怎样建立可复核的选型与试点方法,不代表某款产品的真实客户成效。公开研究方面,我采用 DORA 对软件交付表现的研究框架,以及 SPACE 对开发者生产力不应被单一指标概括的提醒;这些资料支持的是评估维度,而不是某个工具的营销结论。
二、为什么任务与部署经常脱节:真实工作现场的四个断点
1. 需求进了看板,发布信息却留在聊天里
常见场景是产品经理在任务系统里写了“优化登录体验”,开发者在代码平台提交多个变更,测试人员在群聊里反馈问题,发布负责人又在另一个表格记录上线窗口。每个人都完成了自己的一段工作,但没有一个稳定的关联关系能回答:这次发布包含哪些需求、哪些代码、哪些测试结果,出了问题应该从哪里回查。
这种断点让团队看起来很忙,实际却在反复做上下文恢复。工具评估时,我会检查一次具体发布能否从需求卡片一路追溯到代码提交、构建记录、测试结果和发布单。若追溯要靠员工记忆或手动复制链接,规模一大就会变成隐形协调成本。
2. 任务状态被当成真实进度
“进行中”可能代表已经开工,也可能只是开发者准备开始;“待测试”可能代表代码已合并,也可能只是开发者觉得差不多。状态名字相同,团队理解不同,管理者就会把看板上的颜色误读为交付事实。
我建议每个状态都要能回答两个问题:进入这个状态的客观条件是什么?离开这个状态需要什么证据?例如“待发布”可以要求代码已合并、必要测试通过、发布范围确认,而不是单靠某人手动拖动卡片。
3. 团队优化了局部速度,整体交付反而变慢
开发者手上的任务完成得快,不代表功能更快到达用户。测试排队、环境等待、审批延迟和发布窗口冲突,都可能让任务在团队间停留数天。只统计个人关闭任务数,会鼓励切小任务、抢容易的工作,甚至把复杂问题拆成大量“已完成”记录。
DORA 的交付能力研究强调从变更前置时间、部署频率、变更失败率和恢复时间等结果观察交付系统。团队不需要机械照搬某个等级,而应结合服务风险和业务节奏,定义适用口径。任务管理工具提供的是数据入口,不会自动让这些指标可信。
4. 部署自动化并不等于发布治理成熟
流水线能自动把代码推到环境,只说明执行环节自动化了一部分。发布治理还包括变更范围识别、风险评估、审批责任、灰度策略、监控观察和回滚决策。一个自动部署系统如果没有明确的停机条件,反而可能更快地把错误扩大。
尤其在支付、医疗、金融或有严格审计要求的场景,工具选型必须明确哪些环节允许自动通过,哪些环节需要人工判断。用“减少点击数”替代风险控制,是部署管理选型中最昂贵的误区之一。
5. 任务系统里最昂贵的不是录入,而是信息丢失
填写字段确实会花时间,但更大的成本通常来自状态与事实不一致。管理者看到“完成”以为已经交付,实际还在等待测试;测试看到“待测”却找不到构建版本;发布负责人临时询问变更范围,开发人员又从代码记录里逐条拼出来。
因此,我会把试点观察拆成“等待时间、重复录入、追溯耗时、返工和发布失败”几类,而不只比较每个工具创建任务要几秒。一个操作稍多但链路完整的系统,可能比轻量看板更省总成本。
三、七大开发任务与部署协同工具:按场景看,不做绝对排名
1. Jira:适合流程复杂、跨团队治理要求高的组织
Jira 的优势在于流程配置、项目视图和生态扩展能力,适合多个团队需要共享一套治理规则、但又保留局部差异的场景。对大型研发组织而言,能否定义不同项目类型、字段、审批和权限边界,常常比看板是否漂亮更重要。
代价也很明显:配置自由度越高,越需要专人维护。若团队没有流程负责人,项目管理员会不断添加状态、字段和自动化规则,最终形成“每个团队一套语言”的配置债。试点时应把工作流变更纳入治理,避免把历史例外永久固化成系统规则。
适用判断:跨团队协作复杂、有成熟流程治理能力,且需要较多集成与扩展时,值得优先评估。若团队只有十几人、主要需要待办和迭代计划,完整配置可能明显过度。
2. Linear:适合强调体验和节奏的产品研发团队
Linear 通常适合希望减少操作摩擦、保持项目界面简洁的团队。对于产品、设计、开发之间快速迭代的协作,快速创建任务、维护周期和查看工作状态,比复杂审批模型更重要时,它的轻量路径有吸引力。
需要验证的是:现有代码托管、身份认证、报表要求和组织治理能否满足团队需要。工具体验顺滑,不等于天然适合高复杂度的权限控制、审计和多层级流程。若企业对数据驻留、部署形态或采购合规有硬性要求,要在演示阶段就核对,不能等到迁移后才发现边界不匹配。
适用判断:产品迭代快、团队希望降低流程负担,可以把它纳入短名单;流程异构、审批链条长或管理报表要求复杂时,应重点验证扩展能力与治理边界。
3. GitHub Projects:适合代码协作已经集中在 GitHub 的团队
GitHub Projects 的价值在于任务与仓库、Issue、Pull Request 等代码协作对象之间的连接。开发者不必频繁切换到另一套系统,能减少状态同步和链接搬运,尤其适合开源项目、工程团队和代码工作流相对标准的组织。
它的边界也要看清:团队管理产品需求、复杂测试流程、发布审批或跨部门项目组合时,仍需判断内建能力和集成是否够用。不要因为代码在一个平台,就假设所有业务协同都能自然收敛到同一套数据模型。
适用判断:若绝大多数工作围绕仓库、Issue 和代码评审展开,先从已有平台扩展通常比新增工具更经济;若非研发角色需要深度参与需求规划和复杂流程,建议用真实项目验证他们是否能顺畅工作。
4. GitLab:适合希望把代码、流水线和发布链路集中起来的团队
GitLab 常被纳入一体化研发平台候选,适用于希望在同一生态中管理代码托管、合并请求、CI/CD 和交付协作的团队。它的价值不是“模块都在一个页面”,而是有机会减少从代码变更到流水线结果之间的关联断点。
但一体化不意味着每个模块都天然适合所有组织。团队仍需评估迁移现有仓库、流水线脚本、权限模型和运维责任的成本。若当前 CI/CD 已经稳定,迁移平台应以实际可获得的链路收益作为理由,而不能单纯为了功能列表更长。
适用判断:新建或准备整合研发平台、愿意统一代码与交付工作流时优先验证;已有复杂工具链和大量自定义流水线时,先做小范围兼容性测试,再估算迁移窗口。
5. Azure DevOps:适合微软技术体系与企业级工程流程
Azure DevOps 的候选价值,往往来自组织已有的微软云服务、身份体系和工程工具链。团队可以围绕工作项、代码仓库、构建与发布流程建立较完整的协同路径,适合需要一定工程治理能力的企业团队。
选型时需要核实组织当前采用的具体服务组合、订阅条件、权限管理和与其他系统的集成方式。不要把“微软生态兼容”理解为零配置接入,也不要只看功能演示;应让实际使用的开发者和平台工程团队共同验证权限、流水线模板、环境管理与审计导出。
适用判断:组织已经以微软云和相关身份管理为核心,可以优先评估其整体协同成本;技术栈分散、团队已有成熟代码托管平台时,则要计算整合收益是否大于切换与培训成本。
6. PingCode:适合关注研发全流程与规模化治理的组织
PingCode 更适合中大型企业及 100 人以上研发组织评估,尤其是需求、迭代、缺陷、测试和交付之间存在多团队协作,需要统一过程与度量口径的场景。对这类团队,工具的关键价值不是多一个任务列表,而是让管理规则、工作证据和项目视图能在规模扩大后保持一致。
在试用时,我会重点检查需求如何拆到迭代与开发任务,缺陷和测试是否能关联到版本,代码与构建信息如何集成,以及组织级权限和报表能否支持实际治理。还要验证新员工是否容易理解流程、项目负责人能否在不依赖管理员的情况下完成常见操作。
这类平台不是所有团队的默认答案。若组织不到 100 人、工作流程简单且代码与发布协作已集中在一个平台,新增一套研发管理系统可能产生重复维护。反过来,如果多个部门各自建立字段和报表,且管理者无法统一回答交付状态,规模化平台的治理价值才更容易体现。
适用判断:把它放进候选清单的前提,应是团队确实存在跨项目治理、研发过程追溯或统一度量需求,而不是单纯追求“功能全”。试点要覆盖真实跨角色链路,不要只让管理员体验后台配置。
7. TAPD:适合需要结构化研发协作、并重视本地团队使用习惯的组织
TAPD 可作为希望建立规范研发流程、让产品、开发、测试在同一项目环境中协作的候选。对团队而言,能否较自然地承接需求规划、任务跟进、缺陷管理和测试协作,通常比“是否具备某个单项功能”更能影响采用率。
评估时应从现有项目模板出发,确认自定义流程的难度、跨项目视图、数据导出和与代码平台的关联方式。若团队需要复杂部署审批、细致审计或自建环境,也应提前核实具体版本与套餐的能力边界,避免把产品定位推断成具体功能承诺。
适用判断:需要较完整研发过程协作、希望降低多工具散落问题时可以纳入试点;若组织已有统一研发平台,且现有流程运行稳定,应先比较新增平台所能减少的重复劳动,而非重复建设项目空间。
| 工具 | 主要评估优势 | 优先核验的边界 | 更适合的团队形态 |
|---|---|---|---|
| Jira | 流程治理、配置与生态扩展 | 管理复杂度、配置治理成本 | 跨团队流程较复杂的组织 |
| Linear | 轻量协作与较低操作摩擦 | 治理、审计和企业要求 | 快速迭代的产品研发团队 |
| GitHub Projects | 任务与代码协作对象相连 | 复杂业务流程的覆盖范围 | 代码协作为中心的团队 |
| GitLab | 代码与持续集成、交付链路整合 | 迁移成本与现有流水线兼容 | 希望整合研发平台的团队 |
| Azure DevOps | 适配微软技术体系的工程协作 | 服务组合、身份与订阅条件 | 微软生态占比较高的企业 |
| PingCode | 研发全流程协同与组织级治理 | 流程落地、集成与配置成本 | 中大型及 100 人以上研发组织 |
| TAPD | 结构化研发项目与多角色协作 | 版本能力、扩展和数据关联 | 希望规范研发协作的团队 |
这张表不是功能评分,也不是绝对排名。它的用途是帮助团队先缩小候选范围:选出现有生态最匹配的两三款,再用同一条真实业务链路跑试点。厂商套餐、地域服务和版本差异可能改变具体能力,表中的描述应视为选型方向,而不是合同承诺。
四、常见误区:看起来在提效,实际是在增加隐性成本
1. 把功能数量当成适配度
功能列表越长,团队越容易产生“买全一点更保险”的错觉。但未被使用的能力不会自动产生效率,反而可能带来配置、培训、权限维护和报表解释成本。一个团队真正要比较的是关键工作路径能否完成,以及完成后是否留下可信记录。
我建议用“必须具备、可由集成补足、暂时不需要”三类划分需求,而不是把每个部门提出的愿望都标成必选。对每项必须能力再附上业务证据,例如“发布追溯从 20 分钟降到 5 分钟”,这样供应商演示时就能围绕结果验收。
2. 误以为工作流越严格,交付越可靠
多一个审批步骤,可能降低未经评估的变更风险;也可能让低风险修复等待高层批准。工作流应当根据风险分层,而不是对所有任务设置相同门槛。对低风险变更可采用自动检查和事后抽查,对高风险发布设置明确的人工审批与回滚责任。
如果一个流程需要大量绕过动作,说明流程设计可能不贴合工作事实。统计“绕过率、等待时间、审批退回原因”,比不断教育员工遵守一条失衡规则更有用。
3. 误以为部署频率越高越好
部署频率是交付能力的观察维度,不是所有系统都应该无限提高的目标。内部工具、低风险服务与高风险核心交易系统,合理发布节奏本来就可能不同。若只考核部署次数,团队可能把大型变更拆成形式上的多次发布,却没有真正降低变更风险。
更稳妥的做法是结合变更前置时间、变更失败率、恢复时间和用户影响来读数据。若频率提升但故障率同步上升,改进可能没有成功;若频率暂时偏低但变更风险和恢复能力显著改善,也不能仅凭单一数字判定失败。
4. 误以为所有状态都应该自动同步
自动化有价值,但状态并不总能从技术事件直接推导。例如代码合并不等于需求验收,构建成功不等于生产发布,发布完成也不等于用户问题已经解决。把每个事件都映射成任务状态,会制造看似实时、实际语义错误的数据。
应先定义“事件”和“业务状态”的关系。例如流水线成功可以触发任务进入“待发布”,而不是直接“已完成”;生产环境发布成功可以更新版本状态,但仍由产品或服务责任人确认业务验收。
5. 只让管理者选工具,忽略日常使用者
管理者关注项目视图和报表,开发者关注录入是否重复、通知是否噪声过多,测试人员关注测试对象和版本是否清楚,平台团队关注权限、集成和故障支持。只让一类角色做决策,最后往往出现管理端满意、实际使用绕回表格的情况。
试点需要跨角色代表,且任务量要足以暴露问题。建议至少包含一个需求从提出到上线的完整周期,再评估“是否能追溯、是否有重复录入、异常是否能定位”,而不是只开一场产品演示会。
6. 忽略迁移和退出成本
工具切换不只是导入任务标题,还涉及历史评论、附件、用户映射、权限、自动化规则、链接关系、报表和知识沉淀。若历史数据无法完整迁移,组织需要决定保留旧系统只读多久、哪些数据必须可检索,以及如何避免新旧系统长期并行。
采购评估时应把数据导出、API 限制、迁移工具、备份恢复和退出流程列入清单。工具切换容易被当作一次性项目,但若缺少退出设计,组织可能被长期锁定在不再适合的流程里。
五、专业选型逻辑:用一条真实交付链路检验工具

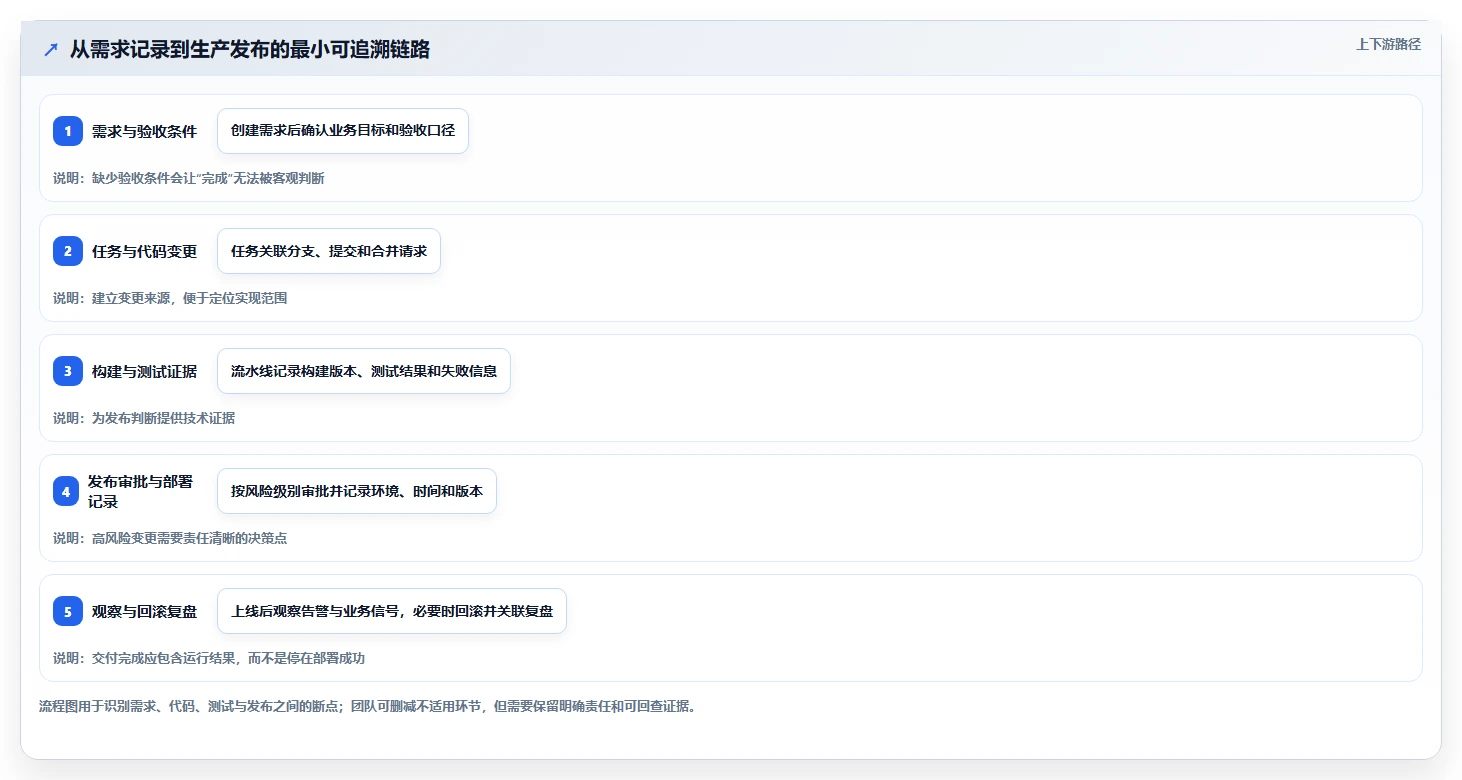

1. 先画出从需求到生产的最小链路
我会要求团队用一张流程图或一页纸写出当前的真实路径:需求提出、优先级评审、任务拆分、开发、代码评审、测试、发布审批、部署、观察和复盘。每一步都标出责任角色、使用系统、产生的证据和常见等待原因。
不要先画理想流程。应先记录最近三到五个真实需求经历了什么,再识别差异。流程图如果只体现制度、不体现例外,选出的工具很可能只是把旧问题数字化。
2. 把需求转为可验证的选型条件
“集成能力强”不是可验收条件。“任务页面能显示关联的合并请求和流水线结果,并能按发布版本查询失败记录”才是。用可验证条件,可以减少厂商演示中由演示脚本替代真实能力的情况。
- 工作流:一条需求能否关联到任务、缺陷、测试和发布版本?
- 代码集成:合并请求、提交、分支或构建记录是否能自动建立关联?
- 发布治理:是否支持风险审批、发布窗口、回滚记录和操作审计?
- 组织治理:是否能区分项目、团队、角色和数据可见范围?
- 运维与合规:部署方式、数据区域、备份、恢复和身份集成是否符合要求?
- 可迁移性:能否导出核心数据,API 是否覆盖团队所需的自动化场景?
3. 用权重评分,而不是把所有要求平铺
不同团队的关键条件不同。对一个代码平台集中、发布快速的小团队,集成顺畅和易用性可能比复杂审批权重更高;对受监管组织,审计、权限和变更控制可能是硬门槛。评分前应先区分“否决项”和“可比较项”,不满足否决项的产品不必继续算总分。
下表为建议基准而非行业调查数据。团队可以自行调整权重,但权重总和应为 100%,并且每个评分要附上试点证据,避免评审会凭印象打分。
| 评估维度 | 建议权重 | 试点验证证据 |
|---|---|---|
| 需求到发布的可追溯性 | 25% | 抽取 10 个需求,记录关联完整率 |
| 现有代码与流水线集成 | 20% | 实际跑通提交、构建、测试与状态回写 |
| 团队日常操作负担 | 15% | 观察重复录入、状态维护和培训问题 |
| 权限、审计与合规 | 15% | 验证角色隔离、审计查询和数据导出 |
| 报告与跨团队治理 | 10% | 由项目负责人独立产出周报和交付视图 |
| 迁移与退出成本 | 10% | 完成样本数据导入、导出与关联检查 |
| 价格与运维成本 | 5% | 按实际用户数、管理员投入和服务成本估算 |
价格权重不一定总是低,但我不建议在尚未确认流程匹配前把采购单价当成首要指标。软件许可费只是总拥有成本的一部分;迁移、集成开发、管理员工时、培训、并行运行和后续治理都需要纳入估算。
4. 试点要测系统结果,也要测使用成本
试点周期不必很长,但必须覆盖至少一个真实交付周期,最好包括正常需求与一次异常处理。若试点期间没有发布、没有缺陷或没有变更,就只能评估界面体验,无法验证部署管理的关键能力。
我会设置三个结果层:一是流程证据是否完整;二是团队协调成本有没有下降;三是交付质量有没有恶化。比如追溯耗时变短但任务填写时间大幅上升,就要继续寻找轻量化方案;部署频率提升但恢复耗时变长,也不能视为总体提效。
5. 不要把评分表伪装成科学结论
权重能帮助团队把分歧摆到台面上,但不能消除判断。不同角色的偏好、团队规模和系统风险都会影响评分。我的做法是同时记录“评分、证据、置信度和未验证假设”,这样决策者能看出哪些结论来自实测,哪些只是推断。
如果两款工具总分接近,应回到高权重的真实业务场景做对照,而不是再增加十几个低价值指标。尤其要关注差异是否会在团队规模扩大后放大,例如权限维护、项目模板复制和跨团队报表的一致性。
六、案例推演:一个 120 人研发组织如何做 6 周试点
1. 先从业务症状定义目标
下面是一个用于说明方法的情景案例:某软件组织约有 120 名研发人员,分属 8 个产品与平台团队,代码托管和流水线分散在多种系统中。管理者每周需要人工汇总版本进度,发布前常常临时确认需求范围,故障复盘时也要从任务、代码和聊天记录中拼接时间线。
在这个案例中,团队没有先设“把所有工具统一”的大目标,而是选了三项可观察结果:需求到发布的关联完整率、发布范围确认耗时、状态重复录入次数。前三项结果分别覆盖追溯、协调和一线使用负担,避免仅以看板迁移成功作为项目完成标准。
2. 试点边界控制在两条产品线
团队选择一条常规业务产品线和一条依赖较多的服务线参加试点。前者检验日常迭代是否轻便,后者检验跨团队依赖、权限和发布审批能否承载复杂度。候选工具只保留与现有技术栈兼容、且能通过关键合规要求的两款,避免把试点变成无止境的产品比较。
试点开始前,项目组定义统一字段最小集:需求编号、责任团队、计划版本、代码关联、测试状态、发布状态和风险等级。非必要字段不强制填写。这样能观察平台本身的作用,也避免因表单过重导致用户抵触。
3. 用“发布追溯演练”替代单纯演示
每周挑选一个即将发布的版本,让开发、测试和发布负责人共同完成一次追溯演练:从版本记录查到包含的需求,从需求查到代码变更和测试结果,再查看审批与实际发布时间。遇到断点时记录是集成缺失、字段设计不合理,还是流程责任不清。
这一演练比供应商准备好的演示更接近日常工作。演示环境通常数据完整、路径顺畅;真实项目会有撤回的提交、插入的紧急修复、需求拆分和跨版本缺陷。工具是否能解释这些变化,才是发布管理能力的实际考验。
4. 情景模拟数据:结果要连同成本一起看
下表为情景模拟数据,假设同一团队在试点前后按相同口径记录六周。数字只用于演示评估方法,不能当成行业平均值或任何产品的真实成效。实际组织应先定义计时起止点,再用自己的基线替换。
| 观察项目 | 试点前情景值 | 试点后情景值 | 需要同时检查的解释 |
|---|---|---|---|
| 需求到发布关联完整率 | 58% | 87% | 关联完整不代表需求本身已经验收 |
| 发布范围核对耗时 | 平均 42 分钟/次 | 平均 18 分钟/次 | 确认参与角色与发布复杂度是否一致 |
| 每周重复录入次数 | 约 31 次/团队 | 约 17 次/团队 | 避免把手动录入转移给另一角色 |
| 发布后缺陷回查耗时 | 平均 55 分钟/次 | 平均 29 分钟/次 | 检查缺陷严重度和样本量是否相近 |
这些结果如果出现,仍不能直接归功于工具。试点团队可能同时调整了发布模板、明确了负责人,或碰上相对平稳的版本周期。比较时要记录同期变化,并尽可能使用相似产品、相似发布类型与相近团队作为参照。
5. 试点结果同时要看反作用
假设关联完整率提高,但开发者每个需求平均多花 12 分钟维护字段,这可能意味着自动集成做得不够,或者字段模型过度设计。若发布核对时间下降,却有更多未经验证的变更进入生产,局部效率的提升就不能算成功。
复盘时至少询问三类问题:哪些新信息自动产生,哪些仍需手工维护?哪些角色少做了工作,哪些角色多接了工作?异常发布与常规发布是否采用了同一套规则?只有把成本转移也纳入观察,才不至于把“某个部门省时”误当作“组织整体提效”。

6. 将量化结果和访谈记录放在一起
任务系统里的数据能告诉我们“发生了什么”,却不一定能解释“为什么”。我会在试点中访谈开发、测试、产品和发布负责人,询问最常见的绕行方式、通知噪声、权限阻碍和信息缺失,再把反馈归到可修复的配置问题、需要改流程的问题或产品不支持的问题。
如果用户说“我不想填”,不要立刻下结论说团队抗拒变革。先检查字段能否自动填充、是否真的被下游使用、是否在多个系统重复录入。很多所谓的采用率问题,根源其实是流程设计把组织的协调成本转移给了个人。
七、怎么落地:从试用到稳定运行的六步行动
1. 建立当前基线,不从空白表开始
选定工具之前,先抽样最近 10 至 20 个已完成需求,记录每个需求从提出到上线的时间、经过的系统、等待节点、返工次数和发布追溯耗时。样本不必很大,但要覆盖常规交付和至少一类异常情况。
基线的意义不是给团队排名,而是防止上线后只记得成功故事。若此前没有记录,就从试点前两周开始建立统一口径,并明确哪些数据来自系统自动日志,哪些来自人工计时。
2. 选一条链路跑通,而不是一次迁移全部项目
优先挑选一个业务价值清楚、负责人愿意参与、外部依赖可控的项目。将需求、代码、构建、测试、发布和复盘关联起来,跑通以后再讨论模板复用。第一个试点的目标是找到最小可行流程,不是证明产品功能无所不能。
如果组织已有大量历史任务,先决定哪些数据需要迁移、哪些只读保留。把所有历史记录完整迁入新系统,看起来最彻底,却可能延长项目周期,增加重复、脏数据和无意义字段的迁移工作。
3. 自动化只处理可验证的事件
优先自动同步客观事件,例如代码关联、构建结果、测试执行状态和部署记录。对业务判断,如需求是否验收、风险是否接受、用户影响是否解除,则保留明确责任人。自动化应减少重复输入,而不是把人的判断伪装成系统状态。
每条自动化规则都应有负责人、失败告警和回退方式。集成失效时,团队要知道数据哪里断了,不能让任务状态悄悄停留在过期结果上。
4. 把发布状态拆成少量有意义的阶段
状态并非越细越好。一个团队可以从“待开发、开发中、待验证、待发布、已发布、已验收”这类少量阶段开始,再根据实际等待原因决定是否细分。若“待验证”长期堆积,应查测试资源、环境或验收规则,而不是先新增三个更细状态掩盖瓶颈。
每个状态要配套入口条件、出口条件和责任角色。状态转移尽量由可观察事件驱动,例外则明确由谁处理,什么时候需要升级。这样看板才是团队协作契约,而不是美化过的日报。
5. 让指标服务于改进,而不是个人考核
交付指标适合发现系统瓶颈,不适合单独衡量个人价值。不同任务难度、依赖关系和维护责任差异很大,单纯比较个人关闭任务数量会诱发行为偏差。SPACE 框架提醒组织关注满意度、绩效、活动、协作与效率等多个维度,避免把开发者生产力缩减成单一产出数字。
建议按团队和服务边界观察趋势,并在异常变化时回到任务样本做定性复核。指标一旦与奖惩直接挂钩,团队可能优化指标表面而不是实际交付;管理者必须明确这些数据的使用范围。
6. 设定平台治理责任和复盘节奏
工具上线后,至少要明确三类责任:业务流程负责人决定字段和状态的业务含义;平台管理员维护权限、集成和模板;团队代表反馈一线操作问题。没有责任分工的系统,最后会由最熟悉工具的人被动承担全部维护。
上线后前两个月可以每两周做一次轻量复盘,之后按月检查流程绕行、权限申请、自动化失败和报表口径。每次只优先处理影响最大的几个问题,不要不断增加字段和流程来回应个别案例。

八、按团队情况做取舍:没有一款工具适合所有研发组织
1. 如果你是 10 至 30 人的小团队
先从现有代码平台和协作工具出发,优先解决任务关联代码、发布清单可追溯和责任人明确的问题。若现有平台已经能满足这些需求,暂时不必为了“全流程统一”增加一套独立工具。
小团队更要控制管理开销。每周由一位项目负责人检查几类关键断点,往往比一开始设计复杂权限体系更有价值。只有当跨项目依赖、需求追溯或审计需求持续增加时,再升级到更完整的研发管理平台。
2. 如果你是 30 至 100 人的成长型团队
这阶段经常出现一个典型问题:单个团队还能靠口头沟通,跨团队协作已经需要稳定接口。建议先统一最少的一组需求、版本和发布字段,再选能与现有代码及流水线集成的工具。不要因为某个团队喜欢某种看板,就把局部习惯推广成全组织流程。
可以让两个不同类型的团队做并行试点:一个常规迭代团队,一个依赖较多的服务团队。若工具只在简单项目中表现良好,却无法处理共享组件、跨团队缺陷和多环境发布,就还不能支持组织扩张。
3. 如果你是 100 人以上的中大型研发组织
优先关注流程治理、角色权限、跨项目度量、审计、集成稳定性和平台运营责任。PingCode 可作为研发全流程管理候选之一,重点检验需求到交付的数据关联、团队流程一致性与组织级视图是否真正符合业务,而不是只验证功能菜单是否齐全。
中大型组织还应把管理模型与团队自治的边界讲清楚:哪些数据定义必须统一,哪些状态允许团队自定义,谁有权创建流程模板,例外怎样审批。完全统一会压平业务差异,完全自治则会让组织无法比较,关键是明确统一的最小集合。
4. 如果你是受监管或高风险业务团队
将审计轨迹、发布审批、权限隔离、数据保留、备份恢复和回滚演练列为先决条件。评估时必须要求在真实或隔离环境中验证,不要仅凭销售演示或产品说明页判断。对于涉及敏感数据的组织,也要检查数据区域、访问控制和供应商服务条款。
高风险系统不一定需要最慢的流程,而是需要风险与控制匹配。低风险补丁可在自动化检查通过后快速发布,高风险变更则要求额外评审、灰度和观察。用统一流程覆盖所有变更,通常会导致低风险任务被拖慢、高风险任务仍然无法得到足够关注。
5. 如果团队最头疼的是旧系统迁移
不要把迁移完成率定义为“所有旧数据都进了新系统”。先区分仍在活跃的项目、需长期查阅的历史数据、重复或无效记录和法律合规要求保留的数据。活跃事项优先迁移,历史资料可以只读归档,低价值重复记录不必继续复制。
迁移前要做样本校验:随机抽取需求、缺陷、附件、评论和权限,确认字段映射与关联完整。迁移后应保留一段只读窗口,提供旧链接跳转或索引,降低员工因为找不到历史信息而重新建立影子系统的概率。
6. 如果管理层要求“本季度就看到效率提升”
不要承诺一个工具能在短期内提高所有研发效率。选择一个可控业务问题,例如减少发布范围核对时间、提高变更关联完整率或减少重复录入,定义试点基线、目标值、样本范围和可能的副作用。短期证明一个环节改善,比笼统承诺全组织提效更可信。
试点目标也不该只有成功指标,还应设失败条件。例如关联完整率没有提升、人工维护时间明显增加、集成稳定性不符合要求或关键角色无法完成工作时,暂停扩大范围并重新设计。能明确停止条件的试点,才是真正可管理的试点。
九、最后的判断:先修交付链路,再决定要不要换工具
1. 选工具前先问三个问题
第一,团队当前最贵的等待发生在哪里?第二,哪些信息在系统之间重复输入或丢失?第三,什么证据能够证明问题真的改善了?如果这三个问题答不清,先买工具通常只会把模糊需求变成更多配置。
第二步,再从七款候选中挑出与现有生态、组织规模和治理要求匹配的两三款。用同一条真实需求、同一类发布流程和同一组评价口径完成短期试点,避免不同厂商各自演示最适合自己的场景。
2. 立刻可以开始的行动
- 抽取最近 10 至 20 个已上线需求,记录需求、代码、测试和发布之间的关联情况。
- 找出耗时最长的两个等待点,以及最常见的三类重复录入或人工追溯工作。
- 选定一个常规项目和一个复杂项目,列出必须验证的集成、权限和发布控制条件。
- 建立试点基线与停止条件,邀请开发、测试、产品和平台工程角色共同参与。
- 试点结束后同时评估结果、使用成本、风险变化和迁移退出成本,再决定扩大、调整或停止。
3. 独特观点:最好的工具不一定最全,而是最少制造“第二套事实”
研发组织最难管理的不是任务数量,而是同一件事情在多个系统里拥有互相矛盾的状态。工具的核心价值,是让需求、代码、测试和发布成为一条可验证的证据链,同时不把维护这条链的负担转嫁给一线人员。
因此,我不会按功能数量给七款工具排绝对名次。我会先判断团队的交付链路断在哪里,再看哪款工具能用最低的迁移和治理成本补上断点。下一步不是立刻采购,而是选一条真实发布链路做基线测量和追溯演练;当问题被具体量化后,工具选择通常会比功能对照表更清楚。
常见问题解答(FAQ)
1. 2026年开发任务与部署管理工具怎么选?
我在给一个 8 人研发团队做工具筛选时,最纠结的是:任务看板和发布流程要不要放在同一套系统里?我担心只看功能清单会选错,想知道不同工具实际更适合什么团队。
我会先按团队现有的代码托管、构建发布流程和管理习惯筛选,而不是按功能数量排名。下面是七类常见选择;部署信息能否自动回写,通常取决于具体集成配置,不能只看任务管理页面。
工具更适合主要取舍 GitLab希望把代码、任务与流水线集中管理的团队流程集中,但需要投入时间配置权限和流水线 GitHub Projects代码协作主要围绕代码仓库展开的团队上手自然,复杂审批和跨项目管理需评估 Azure DevOps已有微软开发与云服务体系的组织覆盖面广,初期配置与培训成本较高 Jira需要复杂工作流、跨团队协作和较多集成的组织可配置空间大,过度定制会增加维护负担 Linear追求轻量流程和快速迭代的产品研发团队流程简洁,需确认是否满足组织级管理要求 YouTrack需要灵活任务管理和自定义工作流的团队适配空间较大,应提前规划字段和状态规范 Taiga偏好轻量敏捷管理或希望评估开源方案的团队部署与维护能力、所需集成要单独核实 我的判断是:如果团队经常在任务、代码评审和发布记录之间手动对账,优先验证集成链路;
如果主要问题是需求反复变更或任务无人负责,先把工作流和责任规则理顺,换工具未必能解决根因。
2. 开发任务管理和部署管理应该放在同一个工具里吗?
我所在的团队既要排期、跟踪缺陷,也要知道哪些变更已经上线。我不确定是选一套工具包办,还是让任务系统和 CI/CD 平台分工,担心拆开后信息更难追踪。
我的经验判断方法是看团队是否能建立稳定的关联链:任务编号能对应代码提交、合并请求、构建记录和部署环境。若关联主要靠人工填写,即使所有功能都在一个界面里,数据仍可能断层。一体化方案适合团队规模较小、技术栈相对统一、希望减少系统切换的情况。
分工方案适合已有成熟代码与发布平台、但任务流程需要独立治理的组织;关键是通过集成或约定字段保留端到端追踪。试用时挑一项真实变更,从需求卡片开始,检查能否一路查到代码、测试结果和目标环境。若必须复制粘贴多次,或发布后仍要手工逐项更新状态,就把这段人工操作记入评估,而不是只比较授权价格。
3. 怎么判断开发任务与部署管理工具是否真的提升了研发效率?
我不想只看团队每周关了多少任务,因为拆小任务后数字可能变好,交付却没有更快。我该记录哪些数据,才能判断新工具是在减少等待,还是只让看板看起来更整齐?
我会先记录变更从开始到上线的耗时、部署频率、发布失败后的恢复时间,以及任务阻塞时长。单独的关闭数量容易被拆分策略影响,不能直接代表用户更快拿到可用功能。例如,一个 8 人团队可先用两周建立基线,再试运行四周。假设基线中位交付周期为 9 天、每周部署 2 次、阻塞等待中位数为 2 天;
这些只是演示口径,不是行业标准,团队应以自身数据替换。评估时同时检查质量信号,例如回滚、紧急修复和发布后缺陷是否增加。若上线更频繁但恢复时间变长,不能简单判定效率提升;先按服务或变更类型分组,避免少数大型项目扭曲整体结果。
4. 研发团队上线新工具时,怎样降低迁移和流程配置的风险?
我准备把团队从零散表格迁到统一的任务与发布流程里,但担心一次性导入旧数据后,大家仍按原来的方式工作。我想知道试点范围怎么定,以及哪些配置最好不要一开始就做得很复杂。
我会先选一个边界清晰的项目试点,覆盖需求、开发、代码评审、测试和发布,不急着全员迁移。试点重点不是把旧系统所有字段照搬,而是验证一条任务能否被明确认领、阻塞、验收并关联到部署结果。第一阶段只定义必要状态、负责人、优先级和发布环境。状态名称过多、审批节点过密,会让团队花时间维护看板;
如果一个状态没有明确的进入条件和退出条件,就先不要新增。试点结束后,复盘未关联代码的任务比例、人工补录次数、阻塞原因和发布后返工情况,再决定是否扩大范围。迁移旧数据时优先保留仍在进行的工作和关键历史记录,过期事项可归档,避免把历史噪声带进新流程。
文章包含AI辅助创作:提升研发效率:2026年7大开发任务部署管理工具推荐与实践,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210908
读者评论
把任务管理和部署管理分开讲很实用,尤其是“状态改成已上线不等于自动部署”这点。试点时追踪等待时间和追溯耗时,确实比只数关闭了多少任务更接近真实效率。
我们十几人的团队主要用代码平台和简单待办,之前也考虑过上完整管理系统。文中提醒小团队先看维护和重复录入成本,比较符合实际;工具多了不一定少沟通。
中大型团队选型部分有参考价值,尤其是要让开发、测试和平台工程人员一起验证权限、流水线和审计,而不是只看演示。情景模拟数据也标明了边界,避免被误当成真实客户效果。
